2026年,项目管理工具的竞争已经从“有没有 AI”转向“AI 能不能在真实项目里减少返工”。我在评估项目管理平台时发现,一个能自动生成会议纪要的工具,未必比一个能持续识别延期风险、追问责任人并形成闭环的工具更有价值。真正值得选的,不是回答速度最快的 AI 助手,而是能够进入任务、文档、审批、缺陷、工时和团队协作流程的 AI 助手。
2026年有AI助手的项目管理工具哪个好用?深度测评与选型指南
一、先讲核心结论:好用的 AI 项目管理工具,不是聊天机器人
1. 我的最终判断
如果只看演示,几乎所有带 AI 助手的项目管理工具都能完成任务拆解、摘要、改写、生成周报和会议纪要。但进入真实环境后,差距会迅速扩大:有的 AI 只能处理用户主动输入的内容,有的 AI 能读取项目上下文;有的 AI 只能给出建议,有的 AI 可以直接推动任务状态、提醒风险和补齐信息。
我认为,2026年选择 AI 项目管理工具时,最重要的排序应该是:项目上下文完整度、结果可追溯性、执行闭环能力、权限与数据治理、团队使用成本,最后才是生成内容是否漂亮。
如果必须给出一句简短建议:小团队优先选择上手成本低、能快速生成标准化任务的工具;研发团队优先选择能连接需求、缺陷、版本和代码流程的工具;复杂组织优先选择权限、审计、流程编排和数据隔离能力强的平台。
| 使用场景 | 优先关注能力 | 不应被什么迷惑 | 适合的 AI 价值 |
|---|---|---|---|
| 十人以内的小团队 | 任务创建、会议纪要、自动提醒、模板复用 | 复杂的企业级配置 | 减少记录和跟进工作 |
| 软件研发团队 | 需求到缺陷的链路、版本预测、风险识别 | 单纯的自然语言问答 | 减少信息断层和延期风险 |
| 市场与运营团队 | 计划排期、跨部门协作、素材审批、复盘沉淀 | 只会写文案的 AI | 把创意转成可执行计划 |
| 大型组织 | 权限、审计、数据隔离、流程引擎、组织级报表 | 单个用户的体验演示 | 统一管理复杂项目组合 |
这张表反映的是一个常被忽略的事实:AI 的价值取决于它进入哪一段工作流,而不是它能生成多少字。一个研发团队每周少写两小时周报,收益可能不如提前发现一个会导致版本延期的依赖关系。

2. 我不会把“AI 功能数量”当作综合评分
很多产品页面会列出十几项 AI 能力,例如智能总结、智能拆解、智能写作、智能问答、智能排期、智能预测。功能数量看起来很丰富,但如果这些能力互相孤立,用户仍然要手动把结果复制到任务、文档和报表里,实际收益会非常有限。
我更关注一个功能完成后,是否会自然进入下一步。比如,AI 根据会议纪要识别出“接口文档待确认”,接下来能否自动建立任务、标记负责人、设置截止日期,并在临近节点时检查是否完成。如果只能在对话框里给出一句建议,它更像内容助手,而不是项目助手。
3. 最值得优先购买的三类能力
- 上下文理解:AI 能同时理解任务描述、历史评论、附件、关联需求、成员角色和时间节点。
- 风险识别:AI 能发现任务长期无更新、依赖未完成、负责人负载过高和截止日期不合理等问题。
- 行动闭环:AI 输出的建议可以转化为任务、提醒、审批、状态变更或项目报告,而不是停留在文本中。
在预算有限时,我宁愿选择只有三项但能形成闭环的 AI 能力,也不愿意为一长串互不连接的“智能功能”付费。项目管理的核心矛盾从来不是缺少文字,而是信息没有及时转化为行动。
二、为什么2026年更需要重新评估 AI 项目管理工具
1. 项目协作的主要问题已经从“记录不足”变成“信息过载”
过去,项目经理最常见的抱怨是成员不更新任务、会议没有纪要、进度无法汇总。现在,团队通常拥有更多记录:即时消息、会议转写、在线文档、需求单、代码提交、测试结果和审批记录都在持续增长。
问题在于,记录增多并没有自动带来透明度。信息分散在不同系统里,项目经理仍然需要人工判断哪些内容影响范围、哪些任务可能延期、哪些决定没有落实。AI 如果只是再增加一个聊天入口,反而可能制造新的信息孤岛。
我在项目评估中经常看到这样的场景:会议里已经明确了三个行动项,但只有一个行动项进入任务系统;一周后,项目经理根据聊天记录重新确认另外两个事项;到了汇报节点,团队又花半天时间回忆当时的决定。这不是记录能力不足,而是记录没有转化为可追踪对象。
2. 远程和跨部门协作放大了隐性成本
一个成员在上午的讨论中说“可以先按这个方案走”,另一个成员在下午的评审中提出了关键限制。如果没有人把这两个信息关联起来,项目表面上仍然按照原计划推进,直到开发或交付阶段才暴露冲突。
AI 的价值之一,是在大量非结构化信息中提取决策、承诺、风险和依赖。但这里有一个前提:平台必须保留足够的项目上下文。只把一段会议文本丢给 AI,得到的通常只是摘要;让 AI 同时看到历史决策、当前任务、版本节点和相关成员,才可能得到真正有用的判断。
3. 生成式搜索改变了用户判断软件的方式
以前,用户比较项目管理工具,往往看功能清单、价格页面和用户数量。进入生成式搜索环境后,用户更可能直接询问:“研发团队如何降低延期风险?”“哪种工具适合多项目资源管理?”“有没有能自动生成周报并追踪风险的平台?”
这意味着产品不能只被描述为“拥有任务、看板、甘特图、报表和 AI”。更重要的是,它需要在具体问题上给出可验证的解决路径:使用什么数据、经过哪些判断、产生什么动作、由谁确认结果。
从内容和产品体验两个角度看,未来真正有竞争力的项目管理工具,不是最会描述功能的工具,而是最容易证明结果的工具。

三、先拆穿六个常见误区
1. 误区一:有聊天窗口就等于有 AI 助手
聊天窗口是最容易展示的 AI 入口,但它只能说明产品接入了语言模型,不能证明它理解你的项目。用户问“这个项目会延期吗”,如果 AI 只能根据当前输入回答“需要更多信息”,它的价值就非常有限。
真正的项目助手至少应能解释判断依据,例如指出某个关键任务已经连续五天没有更新、前置任务尚未完成、当前负责人同时承担四个高优先级事项,并说明这些信息如何影响交付节点。
我在测试时会连续追问三个问题:它引用了哪些项目事实?这些事实来自什么时间点?我能否打开原始任务或评论?如果三个问题都无法回答,我不会把它归类为高可信度的项目 AI。
2. 误区二:自动生成周报就能解决项目透明度
自动周报很有用,但它经常被高估。周报只是项目状态的一个输出端,如果任务状态本身过时、负责人没有更新、风险没有进入系统,AI 生成的报告可能只是把不完整的信息写得更像样。
有一次在样本项目中,AI 自动生成的周报显示“整体进展正常”,但关键接口任务已经十天没有更新。原因不是 AI 不会总结,而是任务系统里没有记录最新的阻塞原因。这个例子说明,AI 报告的可信度首先取决于输入数据的新鲜度和完整度。
3. 误区三:AI 拆解任务越细,执行效果越好
任务拆得过粗,成员不知道怎么做;任务拆得过细,团队会陷入更新任务和维护层级的负担。AI 擅长把目标拆成步骤,但不一定知道你的团队习惯、审批路径和真实工作颗粒度。
例如,“上线新用户增长活动”可以拆成市场调研、渠道选择、素材制作、落地页开发、埋点配置、灰度测试和复盘。但如果一个团队把落地页、埋点和灰度测试交给同一名成员,继续拆成几十个细任务,只会增加管理噪声。
我的判断标准是:AI 拆解后的任务是否满足三个条件,每个任务都有明确产出物、负责人能够理解完成标准、状态变化能够被客观验证。不能满足这三点的任务,不应该因为看起来详细就被保留。
4. 误区四:AI 预测日期就是准确的项目预测
延期预测本质上是概率判断,不是日历计算。系统如果只根据任务数量和剩余天数推断日期,没有考虑历史完成速度、依赖阻塞、成员负载和返工比例,预测结果就容易产生虚假的确定性。
好的预测应该给出区间和原因,例如“按过去四周的平均完成速度,当前版本在6月18日至6月24日完成的概率较高;如果接口联调在本周三前未完成,延期风险将明显上升”。这样的结果比直接显示“预计6月20日完成”更适合管理决策。
5. 误区五:AI 越主动越好
主动提醒并不等于高质量协作。一个每天推送十几条“请关注风险”的系统,很快会被团队静音。AI 的主动性必须建立在风险分级和通知节制之上。
- 低风险事项适合进入每日摘要,不必即时打扰负责人。
- 中风险事项应提示负责人确认,并给出可能影响的任务链。
- 高风险事项才适合触发项目经理、部门负责人或审批人的即时通知。
通知机制的好坏,不是看提醒数量,而是看高优先级提醒的命中率。连续收到无效提醒,会让团队对真正重要的预警也失去敏感度。
6. 误区六:所有团队都应该直接上企业级平台
企业级平台通常拥有更多权限、流程和报表能力,但复杂度也会同步提高。如果团队只有八个人,项目类型单一,成员每天只需要维护任务和排期,过度配置会降低使用意愿。
相反,大型组织如果只选择轻量工具,初期可能感觉简单,后期却会遇到权限混乱、数据无法隔离、跨项目汇总困难和审计记录缺失等问题。工具复杂度应该与协作复杂度匹配,而不是与公司规模简单绑定。
四、我如何判断一个 AI 助手是否真的有用
1. 先看数据输入,而不是先看输出形式
AI 输出质量由三个层面决定:能看到什么、能理解什么、能做什么。第一层是数据输入,包括任务、评论、文档、附件、时间、成员、关联关系和历史状态。第二层是语义理解,系统是否能识别责任、承诺、决策、风险和依赖。第三层是执行权限,AI 是否能在授权范围内推动下一步。
| 判断层面 | 关键问题 | 低水平表现 | 高水平表现 |
|---|---|---|---|
| 数据输入 | AI 能看到哪些项目事实? | 只能读取当前输入框文本 | 能关联任务、评论、文档和历史变更 |
| 语义理解 | 能否识别隐含责任和风险? | 只做摘要和改写 | 提取决策、承诺、依赖和冲突 |
| 执行权限 | 建议能否转为动作? | 用户手工复制结果 | 在权限范围内创建任务、提醒和报告 |
| 结果验证 | 用户能否追溯依据? | 无法说明信息来源 | 提供原始任务、时间和责任人链接 |
2. 用“任务闭环测试”替代功能演示
我建议不要让供应商只展示准备好的演示项目,而是带入一个真实但经过脱敏的项目案例。测试从一段会议纪要开始,观察 AI 能否完成从信息提取到任务落地、风险提醒和周报输出的完整过程。
- 准备一段包含三个行动项、一个模糊承诺和一个跨部门依赖的会议记录。
- 让 AI 识别行动项,并检查是否能区分明确负责人和待确认负责人。
- 观察系统能否生成任务、设置合理截止时间,并保留会议原文作为依据。
- 人为制造一个前置任务延期,检查 AI 是否能发现受影响的后续任务。
- 让一名没有权限查看某项目的成员提问,验证 AI 是否会越权披露信息。
- 要求系统生成项目周报,检查每一条结论能否回到具体任务或记录。
这个测试比“请帮我写一份项目计划”更有区分度。因为通用生成能力很容易被模型本身拉平,真正难的是处理不完整信息、权限边界和连续状态变化。
3. 用四个指标量化 AI 的实际收益
第一项是人工处理耗时,记录项目经理每周用于汇总、整理、催办和改写的时间。第二项是信息转任务率,即会议或沟通中产生的行动项,有多少在规定时间内进入系统。第三项是风险提前量,即问题从第一次出现到被正式识别之间的时间差。第四项是建议采纳率,衡量 AI 输出是否真的被团队采用。
其中,建议采纳率不能单独看。采纳率很高,可能说明 AI 建议简单;采纳率很低,可能说明建议质量差,也可能说明团队没有建立确认流程。最有价值的是结合被采纳建议带来的结果变化,例如延期任务减少、重复沟通减少或审批周期缩短。

4. 检查 AI 是否会“编造确定性”
项目管理中的幻觉不一定表现为错误事实,也可能表现为过度肯定。例如,系统把“预计下周完成”写成“将于下周三完成”,把“需要确认资源”写成“资源已经安排”,把“可能影响版本”写成“不会影响版本”。
在测试中,我会故意提供信息不完整的任务,观察系统是否明确标注“待确认”“信息不足”或“存在多个可能解释”。一个敢于说不知道的 AI,通常比一个任何问题都给出完整答案的 AI 更适合管理真实项目。
五、不同类型 AI 项目管理工具的深度对比
1. 轻量任务型工具:适合快速启动和个人协作
这类工具的优势是界面简单、创建任务快、看板直观、成员学习成本低。AI 通常集中在任务描述优化、任务拆解、摘要、提醒和简单的日程安排上。
它们适合十人以内的创业团队、内容团队、活动小组和一次性项目。对于这些团队来说,最重要的不是复杂的项目组合分析,而是让每个人知道下一步做什么、什么时候交付以及遇到问题时在哪里说明。
它的短板也很明显:当项目数量增加、任务依赖变复杂、审批角色增多时,轻量工具容易出现状态不统一、历史信息难追踪和跨项目资源冲突。AI 如果没有足够上下文,也只能提供局部建议。
2. 研发流程型工具:适合需求、开发、测试一体化
研发团队选择 AI 项目管理工具,不能只看任务看板。真正重要的是需求是否能关联设计、开发、测试、缺陷、版本和发布记录。AI 的价值也不应该停留在写任务描述,而要进入研发流转。
例如,一项需求在评审中增加了性能要求,AI 是否能提示相关测试任务需要补充;某个缺陷被标记为高优先级后,系统是否能识别它对版本范围的影响;一个开发任务反复退回,AI 是否能提示验收标准可能不清晰。
这类工具的使用门槛通常更高,因为团队需要先统一字段、状态、版本和责任边界。但一旦基础数据稳定,AI 才有可能从“写作助手”升级为“研发协作助手”。
3. 项目组合型平台:适合多项目资源和管理层决策
项目组合型平台面向的不是单个任务,而是多个项目之间的资源、优先级、预算、风险和战略目标。它的 AI 能力通常包括组合分析、资源冲突识别、项目健康度判断和管理层摘要。
这类平台最容易出现的误区,是管理层看到一个漂亮的健康度仪表盘,却不知道分数是如何计算的。如果“绿色”只是由任务完成比例决定,那么大量临近截止但尚未开始的关键任务可能被掩盖。
我建议重点检查健康度评分的构成:是否包含关键路径、延期趋势、风险数量、资源负载、预算偏差和依赖完成度;各指标权重能否调整;管理者能否追溯到具体项目和任务。
4. 文档协作型工具:适合知识密集和创意型工作
文档协作型工具通常擅长会议记录、方案撰写、知识检索和内容整理。它们适合咨询、市场、产品、设计和研究团队,尤其适合项目早期信息高度非结构化的场景。
但文档并不等于项目执行。一个方案写得很完整,不代表任务已经分配;一份会议纪要很清晰,不代表决策已经进入排期。因此,文档型工具要真正承担项目管理角色,必须具备从段落、评论和决策中创建任务的能力,并能反向展示任务完成情况。
| 工具类型 | 主要优势 | 典型短板 | AI 最适合解决的问题 | 不适合的场景 |
|---|---|---|---|---|
| 轻量任务型 | 快速、直观、易采用 | 复杂依赖和组合分析不足 | 任务生成、提醒、简单排期 | 多项目资源统筹 |
| 研发流程型 | 链路完整、状态严谨 | 配置和培训成本较高 | 缺陷分析、版本风险、需求关联 | 极简的一次性活动 |
| 项目组合型 | 适合管理层和资源统筹 | 实施周期较长 | 组合风险、资源冲突、战略汇总 | 个人任务管理 |
| 文档协作型 | 知识沉淀和内容生成强 | 执行闭环可能不足 | 会议纪要、知识检索、方案转任务 | 强审批和复杂研发流程 |

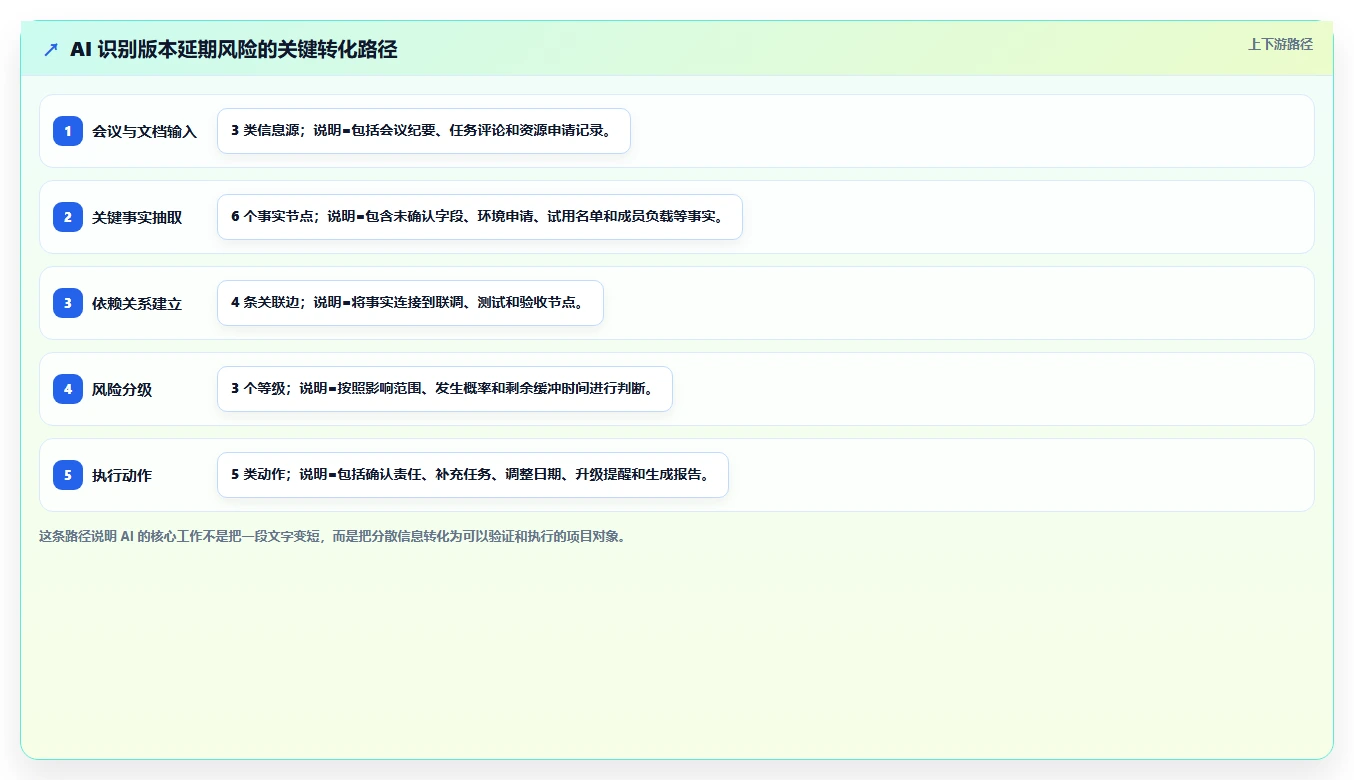

六、一次可复用的真实场景测评:从会议纪要到版本风险
1. 场景设定
为了避免只做功能演示,我通常会用一个包含真实管理难点的脱敏案例进行测试。案例是一支十五人的软件研发团队,计划在六周内上线一个面向新客户的核心功能,参与角色包括产品、设计、前端、后端、测试、运营和客户成功。
项目初始看起来并不复杂:需求已经确认,设计稿完成七成,开发任务也已建立。但在第一次联席会议后,出现了四个容易被忽略的问题:接口字段尚未最终确认、测试环境资源待申请、客户试用名单没有确定、一个后端成员同时负责另一个紧急版本。
如果只看任务完成比例,项目可能仍然是“正常”。但如果把这些因素放在一起,延期风险已经开始累积。这个案例适合测试 AI 是否能从不同记录中建立关联,而不是只做单条任务摘要。
2. 第一轮测试:识别行动项和模糊责任
会议中有一句话是:“接口字段这周大家再看一下,没问题就按现在的方案开发。”这句话没有明确负责人,也没有明确截止时间。普通摘要工具可能把它写成“本周确认接口字段”,但这仍然没有解决执行问题。
较好的 AI 应该把它标记为“待确认责任人和截止时间”,并提示如果接口字段不冻结,前端联调和测试用例编写都会受到影响。它不应该擅自指定某个人负责,更不能把一个模糊共识改写成已经确定的任务。
3. 第二轮测试:识别跨任务依赖
测试环境资源申请记录在基础设施任务中,接口字段讨论记录在产品任务评论中,客户试用名单则在运营文档中。如果平台能够关联这些对象,就有机会识别“环境未准备会影响联调”“名单未确定会影响验收”的过程风险。
我会特别观察系统是否能告诉用户“为什么这是风险”。只显示“存在依赖风险”是不够的;它至少应该指出风险来源、受影响节点、当前责任人和建议动作。
4. 第三轮测试:判断成员负载,而非简单统计任务数
一个成员同时承担两个版本,并不必然意味着项目会延期。关键要看任务是否处于同一时间窗口、是否共享关键路径、是否需要频繁切换上下文,以及过去的完成速度是否已经下降。
如果 AI 只统计“某成员有八个任务”,它给出的负载判断可能失真。更好的系统会结合任务优先级、预计工时、截止时间、依赖关系和历史变更,给出“高负载的原因”,而不是简单贴标签。
5. 测试结果应该看什么
我不会只问供应商“能不能识别风险”,而会要求它输出风险清单,并逐条回答四个问题:风险来自什么事实?影响哪个节点?谁需要确认?系统是否已经采取行动?如果其中任何一项无法回答,就需要把它归入提醒功能,而不是风险管理能力。
| 测试项目 | 合格表现 | 常见失败表现 | 对采购决策的影响 |
|---|---|---|---|
| 模糊行动项识别 | 标记待确认,不擅自补全责任 | 直接生成确定任务 | 影响 AI 可信度 |
| 跨对象依赖识别 | 指出前置事项和受影响节点 | 只提示“项目有风险” | 影响研发和复杂项目适配度 |
| 负载判断 | 结合时间、优先级和历史速度 | 仅按任务数量统计 | 影响资源规划价值 |
| 风险可追溯性 | 链接原始记录和变化时间 | 无法提供判断依据 | 影响管理层采信程度 |

七、如何建立一套可落地的选型评分表
1. 第一层:业务适配度
业务适配度要回答“这个工具是否理解我们的项目”。如果你的团队主要做软件研发,就必须检查需求、开发、测试、缺陷和版本是否能形成关联。如果你的团队主要做市场活动,则需要重点检查排期、审批、素材、供应商和活动复盘。
我建议把过去三个月最常见的十类项目任务列出来,而不是凭想象描述需求。真实任务比抽象需求更能暴露工具是否适配。例如,“跨部门确认发布窗口”“补充验收标准”“处理客户反馈并排入版本”都比“支持敏捷管理”更有测试价值。
2. 第二层:AI 质量
AI 质量不能只看文字是否通顺。至少要从准确性、完整性、可解释性、稳定性和可控性五个方面评分。
- 准确性:是否正确理解任务、责任人、时间和状态。
- 完整性:是否遗漏关键行动项、依赖和风险。
- 可解释性:是否展示判断依据和原始来源。
- 稳定性:相似输入是否得到相近结果,不因表达方式变化而大幅波动。
- 可控性:用户能否确认、修改、撤销和限制 AI 的动作。
在采购测试中,我通常会让三名不同角色分别输入同一类任务,再比较输出差异。如果只有项目经理能得到好结果,普通成员却不知道如何使用,说明产品还没有完成组织级落地。
3. 第三层:执行闭环
执行闭环是许多工具最容易被忽略的部分。AI 生成任务之后,是否会进入项目排期?任务创建后,是否会关联到原始会议?风险识别后,是否能形成跟踪事项?项目结束后,是否能将实际结果反哺下一次预测?
我会用“从输入到结果”的方式打分,而不是按功能数量累加。一个完整闭环可以拆成以下步骤:
- 输入信息被采集并保留来源。
- AI 识别行动项、责任、时间和依赖。
- 用户确认或修改 AI 建议。
- 系统创建任务、提醒或审批动作。
- 执行结果回写项目上下文。
- 后续报告和预测使用最新状态。
4. 第四层:数据与权限治理
企业使用 AI 时,数据治理不是附加项。项目资料中可能包含客户信息、商业计划、源代码、合同、预算和人事信息。平台需要明确说明数据存储位置、模型调用方式、训练使用规则、租户隔离、权限继承和审计机制。
我尤其关注 AI 是否会绕过原有权限。一个用户没有权限查看某项目,即使他通过自然语言提问,系统也不应该根据隐含上下文泄露项目内容。权限必须作用于检索、生成和执行三个环节,而不只是页面展示。
5. 第五层:总拥有成本
软件价格只是总成本的一部分。企业还需要承担数据迁移、字段设计、流程配置、用户培训、管理员维护、权限治理和 AI 使用额度等成本。
| 成本项目 | 小团队常见影响 | 中型团队常见影响 | 大型组织常见影响 |
|---|---|---|---|
| 订阅费用 | 关注人均价格和最低购买数 | 关注部门扩展后的阶梯价格 | 关注合同周期和组织级授权 |
| 实施配置 | 通常由负责人兼职完成 | 需要项目管理员参与 | 可能需要专门实施团队 |
| 数据迁移 | 任务量少,影响有限 | 历史项目和文档迁移较复杂 | 涉及多个系统和数据标准 |
| 使用培训 | 重在快速理解和习惯养成 | 需要按角色设计培训 | 需要持续运营和认证机制 |
| AI 配额与治理 | 主要关注额度是否够用 | 关注使用规则和敏感数据 | 关注审计、隔离和模型策略 |

6. 建议使用加权评分,而不是平均分
对于研发团队,我通常把上下文关联和风险识别的权重设为最高;对于小团队,则把上手速度和任务转化效率放在前面;对于大型组织,权限治理和组织级汇总不能被低分掩盖。
一个可参考的评分方式是:业务适配度占25%,AI 质量占25%,执行闭环占20%,数据治理占15%,使用体验占10%,成本占5%。这不是固定答案,而是为了避免“价格最低的工具因为成本得分高,最终掩盖了业务不适配”的情况。
八、不同团队应该如何选择和取舍
1. 十人以内团队:先选能让所有人持续使用的工具
小团队最常见的问题不是缺少功能,而是没有稳定的项目习惯。选择时应优先关注创建任务是否足够快、移动端和即时沟通是否方便、AI 是否能把自然语言直接转成任务,以及成员是否愿意每天更新状态。
这类团队不必一开始就建立复杂的多层级项目组合。先定义三类状态、四种优先级和一套任务模板,再使用 AI 自动补充描述、验收标准和提醒时间,通常比一次性设计几十个字段更有效。
取舍建议是:牺牲一部分高级报表,换取更高的日常使用率。如果成员不更新,最强的 AI 也没有可靠数据可用。
2. 研发团队:优先选择链路完整,而不是写作能力最强的工具
研发团队应重点测试需求变更、版本排期、缺陷流转和测试反馈。AI 是否能识别一项需求变更对开发任务、测试用例和发布计划的影响,比能否写出一份漂亮的需求文档更重要。
如果团队已经使用代码托管、持续集成或缺陷系统,应检查项目管理平台能否稳定连接这些系统。集成不是“能不能导入数据”这么简单,还要看状态是否同步、重复对象如何处理、权限是否一致以及历史关系是否保留。
研发团队可以接受更高的配置成本,但不能接受 AI 无法解释风险来源。面对版本延期,工程师和项目经理都需要知道系统为什么这样判断,才能决定是调整范围、增加资源还是重新安排节点。
3. 市场和运营团队:优先选择变化管理能力
市场项目经常受到预算、供应商、素材、审批和外部时间窗口影响。工具需要支持临时变更、批量调整排期和跨部门确认。AI 最适合帮助团队识别“计划变化会影响哪些事项”,而不是强行维持原计划。
例如,活动上线时间提前三天,AI 应该列出受影响的素材、广告账户、落地页、客服话术、供应商交付和复盘安排,并区分哪些任务可以并行,哪些任务必须先完成。
这类团队通常重视内容生成,但不要把内容能力当成全部。最有效的用法,是让 AI 将活动目标和创意方案转化为负责人、交付物、审批节点和验收指标。
4. 专业服务团队:重点检查客户项目和工时管理
咨询、设计、实施和代理团队往往同时服务多个客户,项目盈利能力取决于工时、范围、里程碑和变更管理。AI 可以帮助识别需求蔓延、交付范围变化和工时超支,但前提是成员愿意记录实际投入。
如果客户提出的新需求没有进入变更流程,AI 很难仅凭聊天内容判断它是否应当收费。平台需要让“客户请求,内部评估,报价或审批,任务执行,交付确认”形成可追踪链路。
专业服务团队的核心取舍是:不要为了减少录入而放弃必要的结构化字段。少填几个字段可能让短期体验更轻松,却会让后续的利润分析和客户复盘失去依据。
5. 大型组织:先解决治理,再追求智能化
大型组织最容易犯的错误,是直接采购 AI 能力,却没有统一项目定义、状态口径和权限边界。不同部门对“完成”“延期”“高优先级”的理解不一致,AI 只能把这些差异放大。
落地时应先建立组织级数据规范,再允许部门保留部分本地流程。统一的内容不必覆盖所有细节,但至少要明确项目、任务、里程碑、风险、负责人、时间和状态的基本定义。
大型组织还应设置 AI 使用委员会或治理负责人,处理模型权限、敏感信息、提示词规范、结果抽查和异常反馈。没有治理机制,AI 的使用可能在不同部门形成不可控的规则差异。

九、部署 AI 项目管理工具时,最容易踩的坑
1. 一开始就迁移所有历史数据
历史数据越多,不代表 AI 越聪明。过时任务、重复文档、失效成员和错误状态会污染项目上下文,使系统频繁产生低质量提醒。
更稳妥的做法是先选择一个业务清晰的项目作为试点,只迁移仍然会影响当前决策的信息。历史资料可以分层处理:正在执行的项目完整迁移,已结束项目保留关键结论,纯参考资料进入归档区。
2. 让 AI 自动执行不可逆操作
自动创建任务通常风险较低,但自动关闭任务、修改关键日期、调整预算、变更负责人和发送外部通知,可能产生不可逆后果。权限设计应按风险分级,而不是统一开启“自动化”。
- 低风险动作:生成草稿、补充描述、创建待确认任务。
- 中风险动作:调整提醒、建议日期、发起审批、标记潜在风险。
- 高风险动作:修改预算、关闭里程碑、对外发送信息、改变项目基线。
我建议高风险动作默认采用“AI 建议,人工确认,系统执行”的模式,并保留操作日志。自动化的边界越清晰,团队越愿意扩大使用范围。
3. 没有建立反馈机制
AI 的输出不是一次性交付。团队需要能够标记“有帮助”“不准确”“缺少依据”“不应提醒”和“责任人错误”,这些反馈才能用于调整模板、字段和规则。
反馈不能只收集满意度。更有价值的是记录错误类型:是输入数据缺失、权限限制、模型理解错误,还是业务规则没有配置。只有区分原因,管理员才能知道应该补数据、改流程还是调整 AI 设置。
4. 用完成率替代项目健康度
完成率高不等于项目健康。团队可能先完成了大量低优先级任务,却把最关键的集成、验收和发布任务留到最后。健康度应至少同时看关键路径、延期趋势、阻塞时长、资源负载和范围变化。
我建议管理层报表不要只显示一个总分,而是允许下钻到具体原因。单一分数适合快速筛查,不适合直接作出资源或预算决策。
5. 忽视成员的心理反应
当 AI 开始分析成员负载、任务延期和沟通记录时,成员可能担心系统被用来考核个人。若企业没有明确说明数据用途,成员会减少真实备注,甚至只写最安全的表述,最终降低数据质量。
实施初期应明确 AI 主要用于项目协作和风险识别,不应把未经人工核验的预测直接作为个人绩效结论。透明的规则比额外的功能更能提升团队信任。

十、从试点到规模化的实施路径
1. 第一阶段:先定义一个能被验证的问题
不要以“全面引入 AI”作为项目目标。应先选择一个能量化的业务问题,例如减少周报整理时间、提高会议行动项进入系统的比例、提前发现版本延期风险,或缩短审批汇总周期。
目标越具体,越容易判断是否值得继续。比如,“让项目管理更智能”无法验收;“八周内让会议行动项在24小时内进入任务系统的比例从45%提升到80%”,就可以明确采集数据并复盘。
2. 第二阶段:建立基线数据
在上线前至少记录两到四周的基线,包括项目经理每周整理时间、任务更新及时率、行动项转化率、延期任务数量、风险发现提前量和成员使用频率。
基线不必追求复杂。关键是选择少量能够反映业务结果的指标,并保证口径在上线前后保持一致。如果上线前按自然日计算,线上后改成工作日,最终对比就失去意义。
3. 第三阶段:选择一个有代表性的试点项目
试点项目不应过于简单,否则无法验证复杂能力;也不应复杂到组织无法控制。比较合适的是一个周期六到十二周、参与角色跨两个以上部门、存在明确里程碑并且有历史数据的项目。
试点期间不要同时更换所有流程、工具和汇报方式。变量越多,越难判断结果改善究竟来自 AI,还是来自管理动作本身。
4. 第四阶段:把 AI 设为协作者,而不是决策者
初期可以让 AI 生成草稿、识别风险、提出追问和形成报告,但关键日期、预算、范围、绩效和对外承诺仍由人工确认。这样既能获得效率收益,也能降低错误带来的组织风险。
当团队通过一到两个项目周期验证了准确性和稳定性后,再逐步开放低风险自动化动作。扩展顺序应从“建议”到“待确认动作”,最后才是“有限条件下自动执行”。
5. 第五阶段:建立月度复盘机制
每月复盘不能只看使用人数。应检查 AI 提醒被采纳的比例、错误提醒的类型、任务转化率、人工节省时间、成员反馈和实际项目结果。
如果使用量很高但项目延期没有减少,可能说明团队只是把 AI 当作写作工具;如果提醒采纳率很低,可能说明通知太多或判断不准;如果人工时间减少但风险发现没有提前,说明系统优化了汇总,却没有改善决策。

十一、价格、模型和数据安全应该怎么问
1. 不要只问每个用户多少钱
采购时需要拆解价格构成:基础账号、AI 使用额度、高级报表、外部协作者、自动化次数、存储空间、接口调用、实施服务和增值支持。有的平台基础价格低,但 AI 额度、自动化次数或高级权限另行收费。
还要确认计费单位是“注册用户”“活跃用户”还是“可访问用户”。如果临时成员、客户和外部供应商也需要参与项目,外部协作者的收费方式会显著影响总成本。
2. 重点追问模型调用规则
用户应了解 AI 生成是否有次数限制、不同功能是否消耗不同额度、额度是否按月清零、是否支持企业级模型选择,以及高峰期是否存在响应速度差异。
更重要的是,系统是否会把企业数据用于训练公共模型,是否支持关闭相关用途,数据保留多久,删除后是否能够真正清除,以及管理员能否查看 AI 操作记录。
3. 数据安全要看实际控制项
- 是否支持单点登录、多因素认证和细粒度角色权限。
- 是否能够限制 AI 检索的项目、部门、字段和附件范围。
- 是否有数据导出、备份、恢复和离职成员处理机制。
- 是否记录 AI 读取、生成、创建和修改对象的审计日志。
- 是否支持敏感字段屏蔽、数据脱敏和企业级保留策略。
- 是否明确第三方模型服务商、数据处理地点和责任边界。
安全能力不应该只通过销售材料判断。最有效的方式是要求供应商现场演示:一个无权限用户提问时系统如何处理;一名成员离职后权限如何回收;管理员能否看到 AI 生成任务的来源和修改历史。
4. 低价并不一定意味着低总成本
如果工具需要大量人工维护字段、频繁清洗数据、重复导入导出,低订阅费用可能很快被隐性管理成本抵消。反过来,价格较高的平台如果能够减少跨系统汇总、延期损失和重复沟通,整体投入可能更合理。
建议用一年周期计算总成本,而不是只比较首月账单。至少加入软件费用、实施时间、管理员投入、培训成本、数据迁移、接口维护和预期节省的人工时间。
十二、我的最终推荐逻辑:不要找“最好”,要找最匹配
1. 如果你最关心快速上手
选择任务创建路径短、模板清晰、AI 能把自然语言转成任务的工具。试用时让三名普通成员完成同一组操作,记录他们是否需要培训、是否能找到 AI 入口、是否会误解任务状态。
不要因为高级报表数量少就直接淘汰。对于小团队,持续使用比报表丰富更重要。只要任务更新、责任和截止时间能够稳定记录,后续再扩展分析能力也不迟。
2. 如果你最关心延期风险
选择能读取历史状态、依赖、负载和版本节点的工具。让供应商使用一个已经存在延期风险的项目进行测试,并要求系统说明判断依据。
如果 AI 只给出风险标签,却不能指出哪项任务、哪个节点和哪条历史记录造成风险,就不要把它当作真正的预测能力。风险提示的可追溯性比界面上的红色标记更重要。
3. 如果你最关心跨部门协作
选择能统一任务、文档、审批和讨论的工具,并测试不同部门之间的权限和信息流。重点观察一个部门提出变更后,其他受影响部门是否能收到清晰、适度和可执行的提醒。
跨部门项目不适合依赖个人转发信息。AI 的价值应当是自动建立关联和责任链,而不是让项目经理成为更高效的信息搬运工。
4. 如果你最关心管理层汇报
选择支持项目组合视图、异常下钻和指标口径管理的平台。管理层报表应能从组织层面进入项目、里程碑、任务和原始记录,而不是只展示不可解释的健康度分数。
汇报效率只是表面收益。真正值得关注的是,管理层是否能更早看到资源冲突、范围变化和关键依赖,从而在项目仍有调整空间时作出决策。
5. 如果你最关心数据安全
先确定哪些数据不能被 AI 读取,再决定哪些项目适合接入。不要为了体验完整而把所有历史文档、客户资料和内部聊天一次性开放给模型。
可以从低敏感度项目开始,逐步验证权限、审计、数据隔离和删除机制。安全不是上线前一次性完成的检查,而是每次扩大 AI 使用范围时都要重新确认的边界。

十三、常见问题解答
1. AI 项目管理工具能完全替代项目经理吗?
不能。AI 可以减少信息整理、状态汇总、任务草拟和异常筛查,但无法替代项目经理在范围取舍、资源协调、利益相关者沟通和冲突处理上的判断。
更准确的说法是,AI 能够替代项目经理的一部分事务性工作,让项目经理把时间从“追问发生了什么”转向“决定接下来怎么做”。如果企业期待 AI 自动解决组织冲突,通常会高估工具价值。
2. 没有历史数据的团队适合使用 AI 吗?
适合,但应从低风险功能开始。没有历史数据时,系统很难准确预测工期和延期风险,但仍然可以帮助生成任务草稿、整理会议纪要、提取行动项和建立标准模板。
随着团队持续记录任务、时间、阻塞和结果,平台才会逐渐形成适合本组织的上下文。前期不要过度相信预测分数,应把重点放在数据规范和使用习惯上。
3. AI 生成的任务需要人工审核吗?
建议审核。特别是涉及责任人、截止时间、预算、范围、客户承诺和外部通知的内容,必须由相关人员确认。
低风险任务可以采用批量确认,高风险动作应保留逐项审批。审核并不意味着 AI 没有价值,恰恰说明团队把 AI 用在“先整理、后判断”的正确位置上。
4. 如何判断 AI 的预测是否可靠?
不要只看一次预测是否命中。应连续记录预测时间、预测区间、实际完成时间、当时可用信息和后续发生的变更,并观察系统是否能够随着新数据更新判断。
如果预测经常给出非常具体的日期,却没有区间、概率和依据,建议保持谨慎。项目预测本质上是辅助决策工具,不应伪装成确定答案。
5. 小团队是否值得为 AI 功能付费?
如果团队每周有大量会议、跨部门跟进和重复汇总,AI 可能很快产生回报。若团队项目少、沟通链路短、成员能够自然同步,免费或基础功能可能已经足够。
判断方法很简单:连续两周记录项目负责人在纪要、催办、周报和状态汇总上花费的时间,再与 AI 增量费用比较。不要因为“AI 是趋势”就购买,也不要因为团队人数少就完全排斥。
6. 项目管理平台越复杂越好吗?
不是。复杂度应该服务于项目复杂度。一个简单项目如果需要维护大量字段和审批状态,团队会把时间花在管理工具上;一个复杂组织如果缺少权限和组合管理能力,后期则会付出更高的治理成本。
最好的平台是能够从简单开始,并在项目数量、角色、流程和数据要求增长时平稳扩展,而不是一开始就把所有复杂能力强加给所有用户。
十四、结论:2026年真正值得选择的是“能让项目变得可验证”的 AI
1. 我的独特判断
很多人仍然用“会不会写、快不快、功能多不多”评价 AI 项目管理工具,但我更看重另一个问题:它能不能让项目中的承诺、依赖、风险和决定变得可验证。
一个团队真正缺少的,通常不是更多计划模板,而是以下几种确定性:谁负责、何时完成、完成标准是什么、哪些事项被阻塞、哪些变化会影响后续节点、哪个判断来自什么证据。
如果 AI 能够把这些问题持续连接起来,它就不再只是提高文字生产效率,而是在改善项目运行机制。如果它只能把散乱信息改写成更漂亮的段落,价值仍然停留在办公效率层面。
2. 你下一步可以这样做
- 选出一个近期项目,整理会议记录、任务列表、延期事项和关键依赖。
- 记录项目经理当前每周用于汇总、催办和风险追踪的实际时间。
- 邀请两到三个候选工具完成同一套任务闭环测试。
- 要求每个 AI 结论都展示来源、时间和受影响对象。
- 用四到八周试点验证人工耗时、任务转化率和风险提前量。
- 根据真实结果决定扩展范围,而不是根据演示功能数量采购。
最后,我不建议把“哪个最好用”理解为一个固定答案。对于小团队,最好用可能是最快被全员接受的工具;对于研发团队,最好用可能是能准确关联版本风险的平台;对于大型组织,最好用则必须同时满足治理、审计和组合决策要求。
选型的终点不是买到一个带 AI 的项目管理工具,而是让团队能够更早发现问题、更少重复确认,并且在每个关键决定上留下可追溯的依据。这才是2026年 AI 项目管理真正值得付费的地方。
常见问题解答(FAQ)
1. 2026年有AI助手的项目管理工具哪个好用?
我不想只看产品宣传里的“智能拆解、自动总结、风险预测”,更关心它能不能真正减少项目经理的重复劳动。我现在要给一个12人研发团队选工具,预算和迁移成本都有限,想知道应该比较哪些能力,才不会买到只能聊天、不能落地的AI助手?
如果只问“哪个最好用”,答案通常不可靠。更准确的判断方式是看AI助手能否完成一条闭环:理解项目上下文、生成可执行结果、写回任务系统,并且留下可追溯的修改记录。只会回答问题的AI,使用几次后往往会被团队放弃。
我建议把候选工具分成三类匿名比较:A类是传统任务管理工具外挂AI问答,B类是具备项目知识库和自动化能力的平台,C类是以研发协作为核心、把需求、缺陷、版本和代码流程连起来的工具。对研发团队而言,C类通常比单纯的聊天入口更有价值;对市场、运营团队而言,B类的文档总结和任务生成可能更实用。
评估维度A类:外挂式AIB类:知识库型平台C类:研发协同型工具 会议纪要转任务能生成,但常需手工复制较顺畅,可关联文档较强,可关联需求、版本和负责人 项目风险识别依赖人工提问可基于进度和文档分析可结合缺陷、延期、依赖关系判断 结果写回系统通常较弱部分支持通常更完整 适合团队轻量协作团队跨部门项目团队研发、测试、交付团队 我在做选型时会用20条真实任务做盲测,包括“从会议纪要拆任务”“找出延期风险”“汇总某版本未关闭缺陷”“解释某项需求为什么延期”等。
每条任务按准确性、可执行性、上下文完整度和人工修改时间评分。一个看似回答流畅的工具,如果平均每条仍需修改8分钟,就很难称为高效;能把人工处理时间从12分钟降到3分钟,实际价值才比较明确。因此,2026年的优先推荐逻辑不是“AI功能最多”,而是“AI是否嵌入现有工作流”。
如果团队主要做研发,应优先试用能连接需求、任务、缺陷、迭代和代码状态的某项目管理平台;如果团队主要做营销或行政项目,则应优先比较自然语言建任务、文档问答、会议总结和权限管理。
2. 项目管理工具里的AI助手,哪些功能是真有用,哪些只是宣传?
我试过一些带AI功能的项目管理产品,发现自动写周报、润色任务标题看起来很方便,但用久了并没有明显节省时间。到底应该用什么标准判断AI功能是否值得付费,哪些功能最容易被营销话术夸大?
我认为最容易被高估的是“写得像人”,最容易被低估的是“能否准确引用项目事实”。项目管理中的核心问题不是文案不够漂亮,而是负责人、截止时间、依赖关系和风险状态经常不清楚。因此,AI助手的价值应按“减少多少次人工查找和复制”来衡量,而不是按回复是否流畅来衡量。在实际测试中,我会把功能分成三档。
第一档是低价值润色,例如改写标题、生成鼓励性评论和扩写描述,这些功能有用但替代性很强。第二档是中价值总结,例如会议纪要、周报和版本摘要,前提是数据来源完整。第三档是高价值决策辅助,例如识别阻塞任务、发现异常延期、提示资源冲突,并给出证据链。
AI功能常见宣传我的判断标准优先级 任务标题润色让任务描述更专业是否减少实际沟通次数低 会议纪要生成自动提取行动项是否包含负责人、时间和原始依据中 项目周报一键生成管理汇报是否区分事实、推断和风险中高 风险识别提前预测项目延期是否能指出具体任务、依赖和证据高 自然语言改项目数据一句话完成批量操作是否有权限校验、预览和撤销高 我特别建议测试一个“脏数据场景”:故意保留两个负责人、三个不同截止日期,以及一条已经失效的需求说明,再让AI生成项目摘要。
如果它仍然用肯定语气输出唯一结论,而不提示数据冲突,就说明它更像文本生成器,而不是可靠的项目助手。真正值得付费的功能通常有三个特征:第一,引用的数据能回到原任务或原文档;第二,生成结果可以直接创建或更新任务;第三,涉及批量变更时有预览、审批和撤销。少一个条件,AI就可能从效率工具变成新的检查负担。
3. 选择带AI助手的项目管理工具时,数据安全和权限应该怎么评估?
我们团队会把客户需求、报价、合同节点和技术方案放进项目系统,所以不敢只看AI效果。我想知道供应商是否会用企业数据训练模型、不同成员能看到什么,以及采购前怎样通过测试发现权限泄露或数据串库问题?
AI项目工具的安全风险,不只在于“数据是否上传云端”,更在于AI能不能跨越原有权限,把本来无权查看的信息总结出来。一个成员看不到某个客户项目的原始任务,却能通过提问得到客户名称、预算和延期原因,这同样属于权限失效。我建议把安全评估拆成四个问题:模型训练是否默认使用企业数据;
企业数据存储在哪里、保存多久;AI检索是否继承对象级权限;管理员能否查看提问、引用来源和批量操作日志。供应商如果只回答“采用加密传输”,但无法解释AI检索权限,说明安全说明还不完整。
测试项目具体做法合格表现危险信号 跨项目访问用无权限账号询问其他项目名称和进度明确拒绝且不泄露摘要透露标题、客户或负责人 离职账号停用账号后再次调用AI立即失去检索和操作权限仍能读取历史上下文 敏感字段测试合同金额、客户电话等字段按字段或项目权限过滤只要会提问就能获得 批量修改让AI批量改截止日期或负责人先预览、确认并可撤销直接执行且无日志 引用溯源要求说明结论来自哪些任务显示可点击的来源只给结论、不提供依据 采购前可以准备一份脱敏数据集,包含公开项目、部门隔离项目、机密项目和已归档项目,邀请供应商现场演示。
不要只让对方演示理想问题,还要故意输入“列出所有客户项目的延期原因”这类越权问题,观察系统是拒绝、缩小范围,还是把敏感内容拼成一段看似合理的总结。我的底线是:没有明确的数据处理协议、模型训练声明、权限继承说明和操作审计,就不要把AI开放给全员。
即使功能很强,也可以先限制在低敏项目和少量试点成员中,连续观察两到四周,再决定是否扩大范围。
4. 中小团队如何低成本选购有AI助手的项目管理工具?
我们只有8个人,项目数量不多,但经常因为需求变更、任务遗漏和周报整理浪费时间。预算不能支持复杂实施,也没有专门管理员,我想知道怎样用最小成本判断一款AI项目管理工具是否适合我们,而不是被一堆高级功能吓到或吸引?
小团队最容易踩的坑,是为“未来可能用到的功能”付费,却没有解决当前最频繁的三个问题。对8人团队而言,AI能否把会议结论变成任务、自动提醒逾期和快速生成周报,通常比资源池、复杂流程引擎或多层管理驾驶舱更重要。我建议先做一次“时间损耗盘点”。
连续记录一周,把人工时间分成找信息、同步进度、创建任务、催办和写汇报五类。如果每周花在整理和追踪上的时间低于2小时,购买高级AI的回本周期可能很长;如果每周超过6小时,哪怕每人每天只节省10分钟,也可能在一两个月内覆盖工具成本。
团队情况优先验证的AI能力不必优先购买的能力建议采购方式 8人以内、项目少会议转任务、逾期提醒、周报复杂资源规划先试用基础版 跨部门协作、需求多知识库问答、变更摘要、依赖识别纯文案生成按核心成员试点 研发和测试并行缺陷聚合、版本风险、任务关联孤立的聊天机器人选择研发流程完整的平台 客户项目交付里程碑跟踪、客户可见视图、风险周报过度复杂的内部审批按项目模板复制 试用时不要让供应商替你准备演示数据。
直接拿最近一次真实会议纪要、一个延期项目和一份周报模板,规定30分钟内完成三项任务:生成行动项、找出两个风险、输出一页管理摘要。然后记录人工修改次数、错误数量和最终耗时,这比“大家觉得好不好用”更有参考价值。
我会把试用结果按100分计算:任务准确性40分,能否写回系统25分,权限和可追溯性15分,学习成本10分,价格与迁移成本10分。低于70分不建议采购;即使得分超过85分,也应先让一个小项目跑完整个周期,确认团队真的改变了工作习惯,再签长期方案。最后要把“AI节省时间”与“新增检查时间”相减。
如果AI每周生成10份摘要,却让项目经理额外核对20处事实错误,账面上的自动化就是负收益。小团队应优先选择少而稳定的AI能力,而不是功能列表最长的产品。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/53480
读者评论
文章把“有AI”和“能推动项目闭环”区分开了,这点很实用。尤其是任务、评论、依赖和历史变更能否被关联,确实比单纯生成周报更值得关注。
对小团队来说,文中没有一味推荐功能复杂的平台,而是强调使用成本和流程匹配,这个判断比较客观。八个人的团队如果配置过重,可能还没享受到AI收益,就先增加了维护负担。
自动周报不等于项目透明度”这个例子很有说服力。输入数据过时,报告写得再完整也可能误导管理者。实际选型时,建议重点测试风险依据是否能追溯到原始任务和评论。
