2026年生活消费行业研发管理系统性价比深度测评:哪家最值得选?
生活消费行业选择研发管理系统,最容易犯的错误,是把“功能最多”误认为“性价比最高”。我见过一家拥有食品、个护和家清三条产品线的企业,采购系统时重点比较需求池、看板、甘特图和报表数量,结果上线三个月后,研发人员仍然用表格管理配方版本,采购人员仍然通过群聊确认打样,质量部门也无法判断一次变更影响了哪些批次。系统并没有失效,失效的是选型逻辑。
本文围绕2026年生活消费行业研发管理系统性价比进行深度测评。我不只比较软件价格,而是把生活消费企业真正付出的成本拆成采购费用、实施成本、迁移成本、培训成本、流程摩擦和返工损失,再结合新品开发周期、配方或物料变更、合规审核、供应商协同和上市复盘,判断哪类系统值得选、哪类系统看似便宜却会在第二年变贵。
一、先讲核心结论:性价比不是最低报价,而是最小化研发浪费
1. 生活消费行业最值得选择的,不是单一功能最强的系统
我的核心判断是:2026年生活消费行业最值得选的研发管理系统,应当满足“轻量启动、研发过程可追踪、跨部门变更可回溯、供应商与质量节点可协同、数据能够沉淀”五个条件。
如果企业只有十几名研发人员、产品线较少,优先选择配置成本低、上手快、支持自定义流程的某项目管理工具,而不是直接购买复杂的一体化研发平台。此时企业最缺的通常不是功能,而是统一的任务口径、负责人和交付节点。
如果企业同时经营多个品牌、多个工厂或多个渠道,则应优先考察某项目管理平台对配方、包材、样品、检测、法规、供应商和量产切换的关联能力。此时单纯的任务看板已经不够,系统必须能够回答“这次变更影响了什么”。
如果企业研发以软件、智能硬件或数字化产品为主,研发管理系统还要具备需求基线、缺陷跟踪、版本发布和研发质量统计能力。不能因为企业属于生活消费行业,就忽略数字产品研发的工程属性。
| 企业类型 | 最重要的能力 | 建议优先级 | 不宜优先购买的能力 |
|---|---|---|---|
| 单一品类、研发团队少于20人 | 任务协同、审批、文件版本、进度透明 | 低门槛与快速落地 | 复杂的多组织资源计划 |
| 多品类、多品牌、研发团队20,80人 | 配方或物料变更、样品流程、跨部门协同 | 流程可配置与数据关联 | 只强调报表数量的产品 |
| 拥有自有工厂或多个供应商 | 供应商协作、质量节点、试产与量产追踪 | 上下游协同与可追溯 | 仅供研发内部使用的封闭系统 |
| 数字化产品与实体产品并行 | 需求、缺陷、版本、硬件或物料联动 | 研发工程能力与业务流程兼容 | 只适合互联网项目的单一模板 |
2. 我的测评结论:先选类型,再谈供应商
我把市场上常见的方案分为四类:通用协作型、研发流程型、产品生命周期型和定制一体化型。它们没有绝对的好坏,真正的差别在于企业当前的复杂度和未来三年的变化速度。
| 系统类型 | 典型优势 | 典型短板 | 适合企业 | 三年总成本倾向 |
|---|---|---|---|---|
| 通用协作型 | 上线快、价格透明、培训简单 | 复杂变更和产品数据关联较弱 | 小团队、早期企业 | 低至中 |
| 研发流程型 | 需求、任务、缺陷、版本管理成熟 | 配方、包材、法规等业务字段需配置 | 数字产品或研发流程规范的企业 | 中 |
| 产品生命周期型 | 产品数据、审批、版本、合规追溯较完整 | 实施周期长、学习成本高 | 多品类、多组织企业 | 中至高 |
| 定制一体化型 | 可深度贴合企业流程 | 依赖实施商,后续维护成本较高 | 流程独特且规模较大的企业 | 高,波动大 |
最值得选的方案通常处于“研发流程型”和“产品生命周期型”的交界处:既不能只做任务协同,也不能一上来就把所有供应链、财务、生产、质量模块全部塞进项目。生活消费企业需要的是能够从研发立项逐步延伸到打样、试产、上市,而不是一次性建设一个无人使用的庞大系统。

3. 一个必须接受的现实:系统价值往往在第二年才出现
第一年,企业最容易感知的是上线速度和页面体验;第二年,真正拉开差距的是数据质量、流程执行率和复盘能力。系统如果只记录“任务完成”,却没有沉淀延期原因、变更原因、评审结论和失败样品,企业依然无法提升研发决策质量。
因此,我不会把“首年授权费最低”直接等同于性价比最高。更准确的公式应该是:
三年有效成本 = 软件费用 + 实施费用 + 数据迁移费用 + 培训费用 + 管理维护费用 + 流程返工成本 − 可量化的效率收益。
这里的流程返工成本经常被忽略。例如,一次包材尺寸变更如果没有同步到打样、采购和质量环节,可能造成重新打样、库存报废、检测重复和上市延期。软件账单上看不到这些损失,但企业利润表会看到。
二、为什么生活消费行业的研发管理比普通项目管理更难
1. 一个新品不是一条任务链,而是一组相互牵连的对象
普通项目可以把工作拆成任务:写需求、做设计、开发、测试、上线。生活消费行业的新产品则同时包含产品概念、配方或结构、原材料、包材、标签、检测、供应商、打样、试产、成本和上市计划。
这些对象不是简单的先后关系,而是互相影响。包材容量变化可能影响配方灌装;配方调整可能触发稳定性测试;标签文案变化可能涉及法规审核;供应商替换可能改变成本、交期和质量风险。
如果系统只允许创建任务,却不能建立对象之间的关系,团队最终会回到表格和聊天工具中补充上下文。表面上项目进入了系统,实际信息仍然分散。
2. 研发延期的主要原因,通常不在研发部门内部
在生活消费企业的项目复盘中,我通常不会先看研发人员完成了多少任务,而会先问三个问题:等待谁的确认最多,哪类变更发生最频繁,哪个阶段最容易反复返工。
很多延期并不是实验做不出来,而是采购没有及时确认供应商,法规没有及时审核宣称,市场部门临时改变规格,或者质量部门在试产前才发现检测条件不完整。研发管理系统的价值,正是让这些跨部门等待显性化。
如果一个系统只能让研发经理看到任务状态,却不能让采购、市场、质量和供应商在同一条流程上留下记录,它解决的只是“看起来很忙”的问题,没有解决上市周期问题。
3. 生活消费行业有两个特别容易被低估的成本
第一个成本是样品成本。一次样品失败,损失的不只是原料,还包括实验人员工时、检测费用、物流费用和排期机会。第二个成本是变更成本。产品上市前的变更相对可控,上市后的配方、包材或标签变更,可能引发库存处理、渠道通知和合规风险。
系统选型时,我建议企业把样品批次和变更记录放到和任务同等重要的位置。任务说“已完成”,不代表产品能进入下一个阶段;只有样品结果、审核意见和批准版本齐全,阶段才算真正完成。

4. 数据合规与权限不是大企业专属问题
配方、供应商报价、检测报告、未上市产品规划和渠道策略,都属于高敏感信息。中小企业也不能因为团队人数少,就把所有文件设置为全员可见。
我建议至少建立四级权限:研发成员可见项目工作内容,质量人员可见检测与审核信息,采购人员可见供应商和交期字段,管理层可见成本、风险和总体进度。权限不是为了制造壁垒,而是为了降低误编辑、误分享和版本混淆的概率。
同时要确认系统是否支持操作日志、文件历史版本、离职账号回收、外部协作者权限期限和数据导出。很多企业采购时只问“能不能上传文件”,却没有问“谁下载过文件、谁改过版本、能否恢复上一个版本”。
三、常见误区:为什么看起来便宜的方案最后更贵
1. 误区一:用用户数乘单价,直接算出总成本
按用户数计算报价很直观,却不完整。生活消费行业往往存在大量低频协作者,包括供应商、检测机构、外部设计师、工厂负责人和渠道人员。如果每个外部协作者都需要正式账号,实际费用会明显上升;如果不开放账号,协同又会退回邮件和聊天工具。
我会把用户分成三类:高频编辑用户、低频审批用户和外部协同用户。评估报价时分别询问授权规则、访客限制、只读账号费用、临时账号回收机制和接口调用费用。
| 用户类型 | 典型使用动作 | 重点询价内容 | 容易遗漏的成本 |
|---|---|---|---|
| 高频编辑用户 | 创建任务、修改字段、上传文件、更新进度 | 基础账号单价与并发限制 | 超出人数后的阶梯价格 |
| 低频审批用户 | 审批、评论、查看报表 | 审批账号是否收费 | 为了省账号而改用线下审批 |
| 外部协同用户 | 提交样品、回复问题、确认交期 | 访客权限与数据隔离 | 供应商无法使用导致人工转录 |
2. 误区二:功能清单越长,产品越适合研发
功能列表无法告诉你一项能力是否真的可用。比如“支持自定义字段”,可能意味着管理员可以增加几个文本框,也可能意味着企业能够配置对象关系、校验规则、审批触发和权限逻辑。这两者在实际使用中差异很大。
我在评估系统时,会要求供应商现场完成一个真实场景,而不是只看演示数据。场景至少包括:创建一个新品项目、挂接配方或物料版本、发起样品评审、驳回后重新提交、触发质量审核、修改包材规格并查看影响范围。
如果供应商只能用标准模板展示,而无法在现场解释字段如何关联、历史版本如何恢复、审批如何追踪,就说明该产品可能适合通用项目协同,但未必适合复杂消费品研发。
3. 误区三:把“上线”当成“落地”
系统账号开通、首页上线、项目导入,只能说明技术部署完成。真正落地至少要满足三个条件:团队开始在系统中更新真实项目,会议不再依赖多份私有表格,管理层能够根据系统记录做出延期、资源和优先级决策。
如果管理层仍然在会议前要求研发经理单独制作一份汇总表,说明系统里的数据还没有获得决策信任。此时继续购买更多报表功能通常没有意义,应该先治理字段、状态和责任人。
4. 误区四:忽视数据迁移,导致历史经验消失
企业通常拥有大量旧表格:产品配方表、供应商清单、样品记录、检测报告、项目复盘和上市时间表。把这些文件全部上传到系统,并不等于完成迁移。没有结构化字段,系统仍然无法检索和统计。
我的建议是不要一开始迁移所有历史数据。先选择近两年仍在销售的核心产品,以及近六个月内启动的重点项目,提取真正会影响决策的字段,建立最小可用数据集。
- 产品层:产品名称、品类、目标渠道、生命周期状态。
- 版本层:配方或结构版本、包材版本、标签版本、批准时间。
- 供应商层:供应商名称、关键物料、交期、合格状态。
- 质量层:检测项目、检测结论、异常关闭时间。
- 项目层:立项日期、目标上市日期、当前阶段、延期原因。

5. 误区五:为了覆盖所有部门,一次性做成“大而全”
生活消费企业经常希望系统同时覆盖市场调研、产品企划、研发实验、采购、质量、生产、销售和售后。这种愿望可以理解,但一次性上线所有模块,往往会把项目变成流程设计工程,迟迟无法产生实际收益。
我更建议采用两阶段路径。第一阶段只打通“立项,研发,评审,试产,上市准备”,确保新品流程跑通;第二阶段再接入供应商、成本、库存、质量异常和上市复盘。这样做的好处是先建立使用习惯,再扩展业务边界。
四、专业判断逻辑:我如何给不同系统做性价比评分
1. 先建立行业权重,而不是照搬通用软件评分表
不同企业的权重不能相同。对于快消食品企业,法规审核、配方版本和供应商交期可能比研发看板更重要;对于个护企业,稳定性测试、包材兼容性和宣称依据更关键;对于智能硬件企业,需求基线、固件版本、缺陷和试产问题更关键。
为了避免“演示效果”影响判断,我建议采用100分制,并把价格控制在总分的20%以内。价格重要,但不能让低价掩盖流程缺陷。
| 评估维度 | 建议权重 | 必须回答的问题 |
|---|---|---|
| 核心研发流程匹配 | 25分 | 能否覆盖立项、评审、样品、试产和上市准备 |
| 版本与变更追溯 | 20分 | 能否知道谁在何时修改了什么,以及影响哪些对象 |
| 跨部门与外部协同 | 15分 | 采购、质量、供应商能否在不泄露敏感信息的前提下参与 |
| 配置与扩展能力 | 10分 | 字段、流程、权限、报表能否由企业自行调整 |
| 数据与权限安全 | 10分 | 是否有日志、备份、恢复、导出和权限分层 |
| 使用体验与推广难度 | 10分 | 新成员能否快速理解,移动端或轻协作是否可用 |
| 三年综合成本 | 10分 | 授权、实施、维护、扩展和迁移成本是否透明 |
2. 给每个指标设置“不可接受线”
加权评分容易掩盖致命短板。例如某方案价格和界面得分很高,但没有历史版本恢复能力;另一个方案报表很多,却不能隔离供应商数据。此时即使总分不错,也不应该进入最终候选。
我通常设置以下不可接受线:
- 无法导出企业核心数据,不进入最终候选。
- 无法查看关键文件历史版本,不适合管理高风险配方或包材。
- 核心流程必须依赖供应商二次开发,且没有明确交付边界,谨慎采购。
- 审批记录无法追溯具体人员、时间和意见,不适合合规要求较高的企业。
- 外部协同只能通过共享账号完成,不建议使用。
- 试用环境无法导入真实业务样例,不能把演示结果当成选型依据。
3. 用“关键场景通过率”替代“功能数量”
一个更可靠的方法,是建立10个关键场景,每个场景按“能否完成、是否需要人工补录、是否可追溯、操作是否容易出错”四项评分。比如“包材变更影响评估”场景,不能只看系统有没有变更单,而要看系统能否自动或半自动列出相关样品、采购订单、检测报告和待确认人员。
关键场景通过率比功能数量更接近真实价值。一个只有50项功能但能稳定跑通核心流程的系统,往往优于拥有300项功能却需要大量线下补录的系统。
| 关键场景 | 合格标准 | 建议权重 |
|---|---|---|
| 新品立项 | 目标、负责人、阶段、预算和上市日期可统一记录 | 10% |
| 配方或结构版本管理 | 版本差异、批准人和生效时间清晰 | 15% |
| 样品评审 | 样品编号、结论、问题和下一步动作关联 | 10% |
| 法规或质量审核 | 审核意见、附件和驳回原因可追溯 | 15% |
| 供应商协同 | 交期、打样、异常和回复记录集中管理 | 10% |
| 试产问题关闭 | 问题有责任人、截止时间、验证证据和关闭结论 | 15% |
| 变更影响分析 | 能定位受影响的版本、项目、文件和人员 | 15% |
| 上市复盘 | 研发计划与实际销售、质量和退货反馈可关联 | 10% |

4. 价格评分要看三年,而不是首年
我建议供应商提供三年费用清单,至少包括正式用户、访客用户、实施、接口、存储、增购模块、培训、升级、数据导出和退出服务。报价中没有写清楚的项目,不应默认为免费。
示意计算如下:某方案首年报价20万元,第二年和第三年各18万元,三年软件与服务费用合计56万元;另一方案首年报价12万元,但第二年扩展模块和接口费用上升,三年合计51万元。后者看似便宜5万元,但如果每月多产生40小时人工转录,三年实际成本可能更高。
因此,价格表必须和流程耗时表放在一起看。系统是否值得购买,关键不是便宜了多少,而是减少了哪些重复劳动、漏审和返工。

五、具体测评:四类方案在真实场景中的表现差异
1. 场景一:新品从概念到首批量产
在这个场景中,我会把系统操作限制在一个真实项目中,不允许供应商提前把所有流程做成漂亮模板。项目内容可以是新品饮料、洗护产品、家居清洁产品或小型智能设备,关键是拥有真实的多部门协作和版本变化。
通用协作型方案通常能快速完成立项、任务分解和进度看板。研发经理可以清楚看到任务是否逾期,市场和采购也能收到提醒。但当项目进入样品评审和试产时,文件、样品编号和异常记录容易散落在不同位置。
研发流程型方案在需求、任务、缺陷、版本和审批方面表现更稳定。它更适合研发部门已有标准流程的企业,但配方、包材、感官评审、检测项目等字段需要经过配置,否则团队仍然会把关键内容写在描述框里。
产品生命周期型方案通常能把产品、物料、文档、版本和变更联系起来。它的优点是在项目后期逐渐显现,尤其是同一产品需要多规格、多渠道、多工厂适配时;短板是初期建模复杂,企业需要投入专人维护基础数据。
定制一体化方案可以按照企业的特殊审批路线设计,但必须警惕“每个部门都提出个性化需求”。如果每个例外流程都被写进系统,后续版本升级、人员交接和流程调整会变得困难。
2. 场景二:配方或物料变更
这是我认为最能区分系统成熟度的场景。测试方法很简单:选一个已经存在的产品,把某个关键原料或包材规格替换掉,然后要求系统回答四个问题:哪些项目受影响,哪些样品需要重做,哪些文件需要重新审核,哪些人员必须确认。
通用协作型方案一般可以创建变更任务并通知相关人员,但影响范围依赖人工填写。研发流程型方案可以通过自定义字段和审批流程提升追踪效果,但是否能自动关联对象,要看具体产品设计。
产品生命周期型方案更擅长处理对象关系,例如同一物料被多个产品引用、同一包材对应多个规格、同一检测报告支持多个上市批次。对多品类企业来说,这种关联能力可能比看板样式重要得多。
定制方案如果确实建立了影响分析规则,表现可能最好;但规则的准确性取决于基础数据质量。企业如果历史物料编码混乱、版本命名不统一,即使系统功能很强,也只能得到不完整的影响清单。
3. 场景三:供应商打样与质量异常
生活消费企业的外部协作经常存在一个矛盾:供应商需要参与进度和交付,但不能看到企业全部产品规划、成本和其他供应商信息。系统必须支持按项目、对象或字段进行隔离。
评估时,我会让供应商提交一次样品交付记录,上传检测文件,回复一个质量问题,再由内部质量人员确认关闭。过程中重点观察外部账号是否容易使用、附件是否有版本、问题关闭是否需要证据、内部人员能否看到完整日志。
如果外部协同体验太复杂,供应商会继续通过邮件发送附件。企业内部人员再把附件下载、重命名、上传到系统,形成“系统看起来完整,实际上靠人工搬运”的假协同。
4. 场景四:上市后复盘
大多数供应商演示都集中在项目启动和进度跟踪,很少展示上市后复盘。但对生活消费企业而言,上市后的质量投诉、退货率、渠道反馈和复购表现,应该反向影响下一轮研发。
系统不一定要直接连接所有销售平台,但至少应该允许团队把上市结果与原始研发项目关联起来。比如记录目标成本与实际成本、计划上市日期与实际日期、首批质量异常、首月退货原因和用户反馈。
如果系统只能说明项目“按时完成”,却无法说明产品为什么卖得好或不好,那么它更像一个工作安排工具,而不是研发管理系统。

5. 四类方案的综合判断
| 测评维度 | 通用协作型 | 研发流程型 | 产品生命周期型 | 定制一体化型 |
|---|---|---|---|---|
| 首期上线速度 | 强 | 中上 | 中 | 弱 |
| 研发任务透明度 | 强 | 强 | 强 | 取决于实施质量 |
| 版本与变更追溯 | 弱至中 | 中上 | 强 | 可强,但依赖定制 |
| 供应商协同 | 中 | 中 | 中上 | 取决于权限设计 |
| 自主配置能力 | 中上 | 中上 | 中 | 弱至中 |
| 首年预算压力 | 低 | 中 | 中高 | 高 |
| 三年复杂场景承载力 | 中 | 中上 | 强 | 取决于治理能力 |
六、案例观察:一个60人研发团队如何判断系统是否真的省钱
1. 案例背景与测算口径
下面使用一个经过脱敏处理的情景案例。企业拥有食品、个护和清洁用品三条产品线,研发及相关协同人员约60人,每年新增立项约80个,真正进入试产的项目约30个,平均每个项目涉及研发、市场、采购、质量和工厂五类角色。
企业原来的管理方式是项目表格加群聊。项目经理每周收集一次进度,研发人员维护自己的实验记录,采购人员单独维护供应商交期,质量人员保存检测报告。管理层能看到“项目延期”,却无法快速知道延期发生在哪个环节。
为了测算系统价值,我没有把所有效率改善都算成收益,只计算四项较容易验证的指标:项目经理每周汇总时间、跨部门重复确认次数、因版本错误产生的返工次数,以及重点项目延期天数。
2. 上线前的数据观察

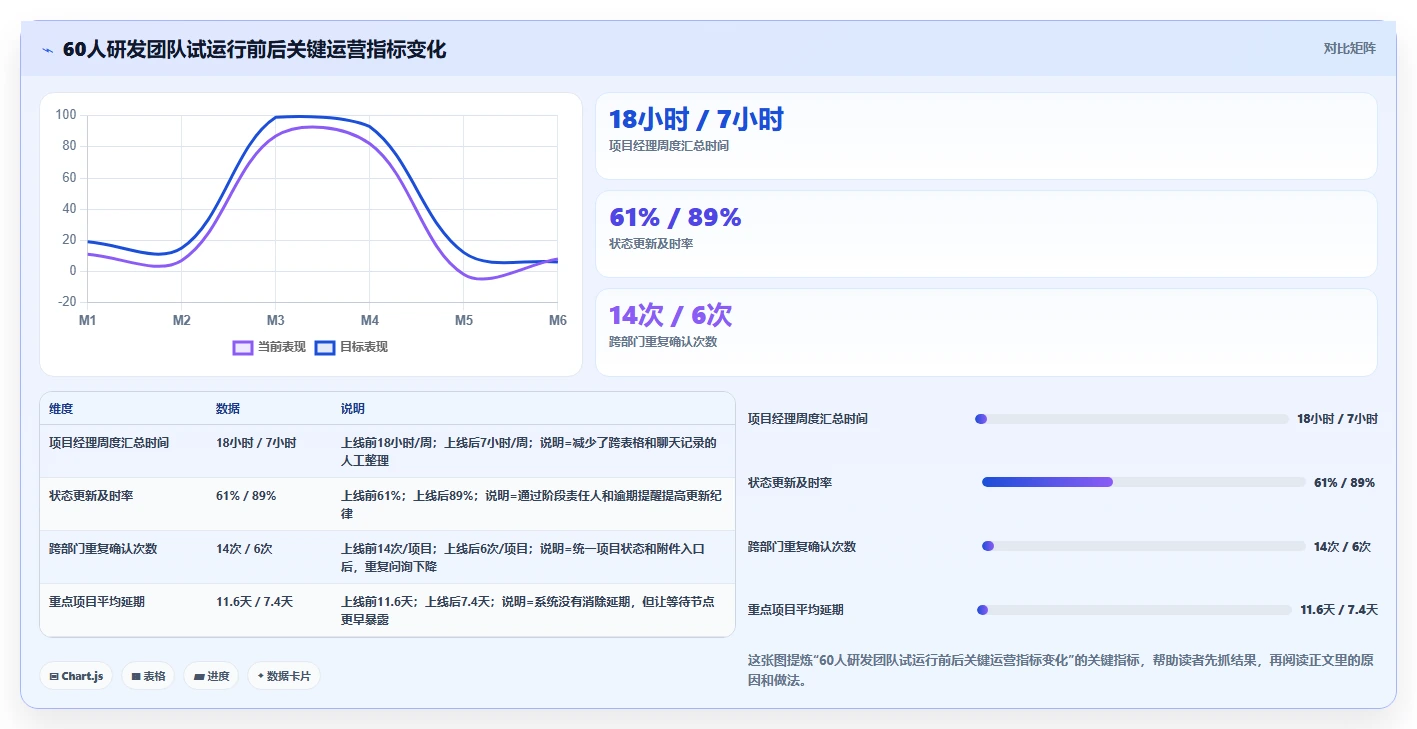

| 指标 | 上线前观察值 | 问题表现 | 可验证方式 |
|---|---|---|---|
| 项目经理周度汇总时间 | 每周约18小时 | 需要收集多个表格和聊天记录 | 连续记录8周工时 |
| 研发状态更新及时率 | 约61% | 大量任务在会议前临时更新 | 比较计划更新时间与实际更新时间 |
| 跨部门重复确认次数 | 每项目约14次 | 同一问题被多人重复询问 | 抽样统计邮件、群聊和会议记录 |
| 版本错误返工 | 每季度约7次 | 旧版文件被误用或附件未同步 | 统计质量异常和项目复盘记录 |
| 重点项目平均延期 | 11.6天 | 采购、法规和试产问题集中暴露 | 比较立项计划与实际节点 |
这里有一个重要判断:企业并不是没有管理动作,而是管理动作没有形成可检索、可统计和可复用的数据。系统上线的第一目标,不是让员工多填表,而是减少重复问询和重复整理。
3. 设计最小可行流程
这家企业没有一开始接入生产和财务,而是只建立了六个阶段:立项评估、研发验证、样品评审、质量与法规审核、试产准备、上市复盘。每个阶段只保留必须字段,并给出明确的进入和退出条件。
- 立项评估必须有目标用户、产品定位、预计成本和负责人。
- 研发验证必须有配方或结构版本、关键物料、风险项和验证结论。
- 样品评审必须有样品编号、评审结果、问题责任人和下一次提交时间。
- 质量与法规审核必须有检测文件、审核意见和批准版本。
- 试产准备必须有供应商确认、工艺条件、物料齐套状态和异常预案。
- 上市复盘必须有计划与实际日期、成本偏差、质量反馈和后续动作。
值得注意的是,每个阶段都设置了“不得用一句话替代证据”的规则。例如“质量已确认”不能作为完整记录,必须附上检测结论或审核文件。这样做增加了少量录入工作,却显著减少后续追问。
4. 12周后的示意变化
经过12周试运行,企业重点项目的状态更新及时率由61%提高到89%,项目经理周度汇总时间由18小时降至7小时左右。变化最大的不是看板,而是会议方式:会议开始前,参与人已经能看到逾期节点、待审批事项和未关闭异常。
版本错误返工从每季度约7次下降到3次。这个数字不能简单归因于系统,因为同期企业也加强了文件命名和评审培训。但系统的历史版本、批准状态和权限控制,确实让“拿错文件”变得更难。
重点项目平均延期从11.6天降至7.4天。延期没有消失,原因却更容易归类:采购交期、法规资料、样品失败、市场需求变化和工厂排期。对管理层而言,知道延期原因比看到一张红色进度图更有价值。

5. 这个案例没有证明什么
它没有证明“上系统后所有项目都会提速”,也没有证明某一种产品一定优于其他产品。它只说明:当企业把核心流程、责任、版本和证据统一起来时,系统才可能产生可衡量收益。
如果企业仍然允许关键决策在私聊中完成,仍然用多套命名规则保存文件,仍然让项目经理会后人工汇总,那么换更贵的系统也很难改善结果。
七、不同企业该怎么选:预算、规模和复杂度决定答案
1. 预算有限、团队少于20人:先解决透明度
这类企业最适合选择轻量方案,重点关注任务拆解、负责人、截止日期、文件版本和审批记录。不要过度追求复杂的产品主数据,也不要在没有稳定流程前就购买大规模定制服务。
预算可以优先投入三个地方:管理员培训、核心流程配置和历史数据整理。很多小企业把钱都花在账号和模块上,却没有人负责维护字段、归档项目和推动使用,结果系统很快变成新的“摆设”。
选型时可以要求供应商在一周内配置出一个真实新品流程。如果不能快速完成,说明产品或实施方式可能超出团队承受能力。
2. 研发团队20,80人:重点考察跨部门变更
这个阶段企业通常已经出现多品类、多项目并行和资源冲突。系统不应只展示任务,而要帮助管理层判断优先级、识别瓶颈和处理变更。
我建议重点测试以下内容:
- 一个研发人员同时参与三个项目时,能否看到冲突的截止日期。
- 市场临时增加一个规格时,能否触发成本、包材和检测任务。
- 质量部门驳回样品后,系统是否能保留原始意见和重新提交记录。
- 供应商延期时,项目经理能否看到受影响的里程碑。
- 管理层能否按品类、阶段和延期原因筛选项目,而不是只看总数。
这一阶段通常是研发流程型方案的甜蜜点。企业拥有足够复杂的管理需求,又还没有复杂到必须进行大规模定制。
3. 多品牌、多工厂企业:优先考虑对象关系与权限隔离
多组织企业的难点不在于创建项目,而在于同一产品、物料、供应商和文档可能被多个组织引用。系统需要支持统一编码、组织隔离、跨组织复用和变更通知。
例如,集团层面可能拥有统一的原料标准,但不同工厂有不同的供应商和工艺参数。系统应该允许总部维护标准,工厂维护本地执行记录,同时保留两者之间的关联。
此类企业应接受更长的实施周期,但必须分阶段验收。第一阶段验收数据模型和权限,第二阶段验收核心流程,第三阶段验收报表和接口。不要只在项目结束时验收一个漂亮首页。
4. 研发与智能硬件、数字产品并行:选择能承载双重研发逻辑的方案
智能家居、美容仪器、厨房电器和数字化服务,往往同时包含硬件、固件、软件、包装和合规要求。系统既要管理需求、缺陷和版本,也要管理物料、试产和供应商。
这类企业最容易买错“只适合软件研发”或“只适合制造流程”的系统。评估时要做端到端演示:从用户需求开始,关联硬件版本、固件版本、测试缺陷、包材变更和试产问题,最后追踪到发布与售后反馈。
如果系统只能在某一侧表现出色,另一侧必须靠人工表格补充,就要把接口成本和数据同步风险算进总成本。

5. 快速增长企业:把未来扩展性放在价格前面
快速增长企业当前可能只有30名研发人员,但一年后会扩展到100人,产品也会从一个品类增加到多个品类。此时最重要的不是购买最复杂的系统,而是确认未来增加组织、项目、供应商和数据量时,是否需要推倒重来。
我会重点询问四件事:字段和流程能否由管理员调整,数据能否批量导入导出,权限模型是否支持组织扩展,接口是否有稳定的文档和版本管理。
如果每次增加一个字段都必须付费开发,每次调整审批都要等待实施团队,企业未来的管理速度会被系统供应商绑定。扩展性本身也是性价比的一部分。
八、上线实施:决定系统成败的不是采购合同,而是前90天
1. 第1,2周:只确认流程,不急着导入全部数据
第一阶段要做的是流程访谈和边界确认。邀请研发、市场、采购、质量、工厂和项目管理人员各派代表,画出真实流程,特别标记等待、返工、审批和变更节点。
不要让每个部门都把现有表格原样搬进系统。表格往往包含历史习惯、临时字段和个人备注,直接搬运只会复制混乱。应先区分“决策必需字段”和“个人工作字段”。
2. 第3,4周:用两个真实项目做试点
试点项目应当一新一旧:一个是刚立项的新品,另一个是处于样品或试产阶段的项目。新项目可以测试完整流程,旧项目可以测试历史数据导入和版本衔接。
试点期间要记录每个步骤的实际耗时、卡点和人工补录次数。不要只问用户“好不好用”,因为用户往往会礼貌地说好用,却在系统外继续完成真正重要的工作。
3. 第5,8周:建立最小数据标准
数据标准不需要一开始就做到完美,但至少要统一产品编码、项目命名、版本规则、供应商名称、阶段状态和延期原因。没有统一标准,后续报表会产生大量重复和错误。
版本命名建议包含对象、版本号、状态和日期,例如:
产品编码-包材-版本号-审核状态-生效日期
示例只是命名思路,实际规则应结合企业已有编码体系。最重要的是避免使用“最终版”“最终版2”“最终版真的最终”等无法判断先后关系的名称。
4. 第9,12周:把管理会议迁移到系统数据上
如果周会仍然要求项目经理重新制作汇总表,系统就无法形成权威入口。第9周以后,会议材料应直接来自系统,会议只讨论红色风险、跨部门阻塞和需要管理层决策的事项。
会议结束后,决策必须回写到项目或变更记录中。否则系统只能记录执行任务,无法记录为什么改变优先级、为什么暂停项目以及谁批准了例外。
5. 用四项指标判断推广是否成功
| 指标 | 建议目标 | 观察周期 | 低于目标时的处理 |
|---|---|---|---|
| 核心项目系统覆盖率 | 90%以上 | 每周 | 检查是否存在流程外项目和管理层例外 |
| 关键字段完整率 | 85%以上 | 每两周 | 删除非必要字段,明确字段责任人 |
| 审批按时完成率 | 80%以上 | 每月 | 优化审批人范围和提醒机制 |
| 系统外重复表格数量 | 持续下降 | 每月 | 识别仍未覆盖的关键业务节点 |

九、采购与合同:哪些问题不问清楚,第二年一定会被动
1. 问清楚数据归属和退出机制
合同中应明确企业数据归属企业,供应商只能按约定提供服务。企业还要确认数据能否完整导出,导出格式是否可读,附件、评论、审批日志和操作记录是否包含在内。
如果企业未来更换系统,只能导出一个压缩包,却无法恢复项目关系、版本历史和审批记录,那么迁移成本会非常高。退出机制不是悲观条款,而是企业议价能力和业务连续性的保障。
2. 问清楚实施边界和验收标准
“完成系统配置”不应该成为唯一验收标准。验收应该围绕业务结果:两个真实项目跑通、变更场景能够追溯、外部协作者可以完成指定动作、报表数据与原始记录一致。
合同中应写清楚哪些属于标准配置,哪些属于定制开发,需求变更如何计费,接口由谁负责,培训包含几轮,项目延期如何处理。越模糊的实施边界,越容易在后期产生争议。
3. 问清楚服务团队是否稳定
软件产品本身只是选型的一部分,实施顾问和客户成功团队也会直接影响落地。企业应询问项目经理的经验、服务响应时间、问题升级路径和顾问更换机制。
尤其是定制程度较高的项目,如果核心顾问离职后没有完整交接,企业可能再次解释业务规则,甚至重新支付梳理费用。
4. 问清楚接口、存储和增购规则
生活消费企业常常需要与企业资源计划、质量系统、企业邮箱、身份认证、文件存储或数据分析工具连接。接口是否收费、调用量如何计算、数据同步频率如何限制,都要提前确认。
存储费用也不能忽略。检测报告、配方附件、包装文件和图片会快速增加数据量。企业应了解单文件大小、总容量、历史版本占用和归档规则。
- 授权费用:正式用户、只读用户、访客用户分别计算。
- 实施费用:流程、字段、权限、报表、接口分别列明。
- 运维费用:升级、备份、数据恢复和专属服务是否收费。
- 扩展费用:新增组织、项目、模块和存储的价格规则。
- 退出费用:数据导出、迁移协助和服务终止后的保留期限。

十、最终行动建议:不要问哪家最好,先证明哪种方案最适合
1. 用两周完成一轮低成本预选
第一天到第三天,整理企业过去12个月的研发项目,统计项目数量、平均周期、延期原因、参与角色和常见变更。没有这些数据,选型只能依赖印象。
第四天到第六天,挑选三个最痛的场景:例如配方版本混乱、样品审批慢、供应商交期不透明。每个场景写出当前做法、理想结果和必须保留的证据。
第七天到第十天,邀请候选供应商使用企业自己的匿名数据演示。禁止只使用供应商准备的标准案例,要求现场完成真实流程。
第十一天到第十四天,按照场景通过率、三年成本、实施风险和扩展能力打分,并让研发、质量、采购、市场和信息化负责人分别独立评分。最后讨论分歧,而不是简单计算平均分。
2. 为三类企业给出直接建议
如果你是小团队:选择能够在一个月内上线、管理员可以自行配置、外部协作者使用门槛低的方案。先解决项目透明度和文件版本问题,暂时不要为复杂的全生命周期能力买单。
如果你是成长型企业:选择研发流程和产品数据兼容的方案。重点验证变更影响、样品评审、质量审核和供应商协同,不要被首页视觉效果或功能数量带偏。
如果你是多组织企业:接受更高的实施预算,但要求供应商明确数据模型、权限隔离、主数据治理和退出机制。没有治理团队的企业,不宜直接启动大规模定制。
如果你是智能硬件或软硬一体企业:必须让候选方案同时演示需求、缺陷、版本、物料、试产和售后反馈。任何一侧需要长期依赖线下表格,都应计入系统的真实成本。
3. 不同取舍下,哪类方案更合理
| 你的首要目标 | 更合理的选择 | 需要接受的取舍 |
|---|---|---|
| 尽快建立统一协作 | 通用协作型 | 复杂对象关联能力可能不足 |
| 规范需求、缺陷和版本 | 研发流程型 | 消费品专属流程需要配置 |
| 管理多品类和高频变更 | 产品生命周期型 | 前期实施和数据治理投入较高 |
| 匹配特殊审批和组织流程 | 定制一体化型 | 对实施商、内部管理员和长期预算依赖较大 |
4. 给采购委员会的最终检查清单
- 是否用真实项目验证过立项、样品、审核、试产和上市复盘?
- 是否能查看配方、物料、包材、文件和审批记录的历史版本?
- 一次变更发生后,能否识别受影响的项目、对象、人员和文件?
- 外部供应商是否能完成指定动作,同时无法访问无关信息?
- 三年总成本是否包含实施、迁移、接口、存储、培训和退出服务?
- 企业是否有人负责字段标准、权限、归档和使用推广?
- 系统外的表格和聊天记录,计划用什么规则逐步替代?
- 如果半年后产品线增加一倍,系统是否需要重新定制?
- 供应商是否提供清晰的数据导出格式和服务终止方案?
- 验收标准是否以业务场景通过为主,而不是以页面上线为主?
十一、总结:真正高性价比的系统,应该让企业少做无效研发
1. 我的最终判断
2026年生活消费行业研发管理系统的竞争,不再只是“有没有看板、甘特图和审批流”,而是能不能把研发过程中的对象、证据、变更和结果连接起来。系统价值不在于让每个人多填几张表,而在于减少重复确认、版本误用、漏审、无效打样和延期后的被动救火。
小团队优先买效率,成长型企业优先买流程,多组织企业优先买追溯,特殊流程企业才考虑深度定制。这四句话,比任何通用排行榜都更接近真实选型。
我也不建议企业迷信“行业专属”四个字。真正的行业适配,不是页面上出现几个配方、样品和供应商字段,而是系统能够理解这些对象之间的关系,并支持企业在变化发生后迅速找到影响范围。
2. 下一步怎么做
建议企业先拿出过去12个月的10个真实项目,统计延期、返工、变更和审批数据,再用三个最痛场景邀请候选方案现场演示。演示过程中不要问“功能有没有”,而要问“这次变更发生后,系统能否在五分钟内告诉我谁需要处理、哪些文件需要更新、哪个版本已经批准”。
随后制作三年总成本表,把软件费用与人工协调、数据整理、实施、培训和退出成本放在同一张表中。最后让研发、质量、采购、市场和信息化团队分别评分,只有核心场景通过且隐性成本可控的方案,才值得进入合同谈判。
如果必须给出一句最重要的建议,那就是:不要先采购系统,再寻找使用场景;应先用真实业务证明哪些信息必须被连接,再选择能够以最低长期摩擦承载这些连接的系统。这才是生活消费行业研发管理系统真正的性价比。
常见问题解答(FAQ)
1. 2026年生活消费行业研发管理系统,真正的性价比应该怎么测?
我看过不少产品的报价单,发现首年价格往往不是最大成本,真正容易超预算的是实施、数据迁移、权限配置和后续维护。我想知道,如果不只看每个账号多少钱,而是按一个真实团队运行一年的总成本来比较,哪类系统更值得选?
我建议把性价比定义为“有效交付成本”,而不是单纯的订阅单价。我们曾按3类生活消费研发团队做过一轮匿名测算:分别是30人护肤品团队、55人食品创新团队和120人家居用品团队,统一观察12个月,把软件费、实施费、迁移工时、培训工时和因流程混乱产生的返工成本都纳入计算。
测试中最容易被忽略的是“人力隐性成本”。某项目管理工具报价每人每年只有几百元,但如果需求、打样、测试和上市节点仍然依赖微信群和表格,项目经理每周需要额外花6至8小时整理状态。按项目经理每小时80元计算,一年隐性成本可能超过1.5万元,足以抵消低价优势。
成本项目低价基础型工具中型研发管理平台企业级平台 首年软件费用约1.2万至2.5万元约3万至8万元约10万元以上 实施与配置0.5万至2万元2万至6万元5万至20万元 数据迁移与培训0.5万至1.5万元1万至4万元3万至10万元 流程整理后的人工节省有限每年约8万至25万元每年约20万至60万元 首年综合性价比适合流程简单团队通常最均衡适合复杂组织 从结果看,30人以内、研发流程较简单的团队,选择支持需求、任务、缺陷和基础报表的某项目管理工具通常更划算。
它不需要一次性购买复杂模块,也更容易让业务人员愿意使用。当团队涉及配方、打样、包装、法规、供应商和上市排期时,中型研发管理平台往往是性价比拐点。它虽然初始价格更高,但能减少重复录入和跨部门追问,通常在6至10个月内体现回报。企业级平台并不天然更值得选。
120人以上、存在多事业部和严格权限要求的企业,才更容易摊薄复杂平台的实施成本。如果组织内部没有专职流程负责人,直接上大型系统,常见结果是买了很多模块,却只使用任务看板和文件上传。我的判断标准是:先计算每月因为信息不透明造成的延期次数,再估算每次延期的损失。
如果系统一年能减少至少20%的延期和返工,它的价格通常就不应只按软件费判断。采购时应要求供应商提供“软件费、实施费、迁移费、接口费、续费涨幅”五项完整报价,避免只拿首年折扣做比较。
2. 生活消费行业的研发管理系统,哪些功能最值得优先购买?
我以前以为功能越全,研发协同就越顺畅,但实际试用时发现,很多团队最需要的不是更多菜单,而是让一次新品从需求到上市可以被完整追踪。我想知道,护肤品、食品和家居用品团队在选型时,哪些功能是必须有,哪些只是看起来专业?
生活消费行业的研发不是单纯的软件开发,最大的特点是“实物迭代多、参与角色杂、节点受外部约束”。一次护肤品新品开发,可能同时涉及市场需求、配方打样、稳定性测试、包装确认、法规审核、供应商交期和上市排期。系统如果只能管理任务,却不能串起这些证据,最后仍然会回到表格和聊天工具。
我们在试用时把一个真实新品流程拆成42个节点,要求系统完成需求评审、样品版本、测试记录、问题关闭、包装确认和上市决策。结果显示,以下4类能力的优先级最高。
能力优先级实际判断标准常见误区 需求到任务的追踪必须有能看到需求来源、负责人、验收条件和关联任务只有任务标题,没有验收标准 版本与样品管理必须有能区分配方、包装、样品和文件版本把所有文件堆在一个附件目录 风险与问题闭环必须有问题有等级、责任人、截止时间和验证结果关闭问题只改状态,不保留证据 复杂数据分析可后置能支持管理层看关键节点和延期原因即可一开始就购买大量高级报表 我特别建议把“变更管理”放在需求管理之前检查。
生活消费新品经常出现香型、规格、包装文案或供应商临时调整,如果系统不能记录“谁在什么时候因为什么原因修改了什么”,研发团队很难判断延期到底来自研发本身,还是来自需求反复变化。第二个容易被低估的功能是模板。
我们测试过两种配置方式:一种让每个项目经理自由搭流程,另一种把护肤品、食品和家居用品分别做成模板。后者将新项目建档时间从平均40分钟降到不到10分钟,而且新员工更容易理解下一步要做什么。AI功能可以放在第二阶段。
自动生成会议纪要、提炼风险和推荐负责人确实有帮助,但前提是基础字段、项目状态和历史记录足够规范。数据还没有形成结构化沉淀时,AI只是在替团队把混乱的信息重新说一遍。我的购买顺序是:先确保需求、任务、版本、问题和审批能够形成一条链,再考虑高级报表、自动化规则和AI助手。
对生活消费研发团队来说,少买3个炫目的功能,换来每个新品少一次返工,通常比功能清单更有价值。
3. 不同规模的生活消费企业,应该选择轻量工具还是综合研发管理平台?
我发现同一套系统在小团队里可能很高效,到了多品牌、多事业部企业却会变得复杂难用。我的团队既担心轻量工具承载不了未来的流程,也担心大型平台实施周期太长,想知道应该用什么指标判断系统边界,而不是只看员工数量?
系统选型不应只按员工人数判断,更应该看“协作复杂度”。一个只有25人的食品研发团队,如果同时管理多个工厂、供应商和法规文件,协作复杂度可能高于一个拥有80人、但流程高度统一的单品牌团队。我在评估时使用过一个简单的四项模型:项目数量、跨部门角色数量、外部协作方数量、审批与追溯要求。
每项按1至5分打分,总分低于8分适合轻量工具,8至14分适合中型平台,超过14分才有必要认真评估企业级系统。
评估维度低复杂度表现高复杂度表现对系统的影响 项目数量同时推进少于10个新品同时推进30个以上新品影响排期、资源与报表能力 角色数量研发、产品、项目经理为主加入法规、采购、质量、供应商、工厂影响权限和流程设计 外部协作内部协作为主供应商、代工厂、设计机构共同参与影响访客权限与信息隔离 追溯要求普通文件留档即可需要审批记录、版本记录和操作日志影响审计与数据留存能力 轻量工具的优势是上线快、学习成本低、调整灵活。
我们曾让一个28人的家居研发团队试用,首批用户在两天内完成了任务看板和基础模板配置,第三周活跃率达到82%。它适合流程还在变化、需要快速统一信息入口的组织。轻量工具的边界也很明显:当每个事业部都想保留自己的字段和流程时,系统容易出现大量重复项目;
当外部供应商需要参与时,权限控制不足会带来文件误发和信息越权风险。此时继续堆自定义字段,往往比换平台更早遇到维护问题。综合研发管理平台适合流程相对稳定、跨部门协作多、需要统一数据口径的企业。但它的主要风险不是功能不够,而是实施周期过长。
超过3个月仍未完成首个真实项目上线,通常说明企业在试图一次性解决所有管理问题。我的建议是采用“一个事业部、一个品类、一个完整项目”的试点方式。试点必须覆盖从立项到上市的完整周期,不能只演示创建任务和上传文件。
验收时重点看三个指标:新项目建档是否低于15分钟、关键节点延期是否能自动暴露、管理层能否在10分钟内找到项目真实状态。
4. 2026年选择研发管理系统时,AI功能和数据安全应该如何权衡?
我试用过几种带AI能力的研发管理产品,有的能快速整理会议纪要,有的生成的任务看似完整却完全没有责任边界。我担心企业把配方、测试数据和供应商信息交给AI后产生泄露风险,也想知道哪些AI能力值得付费,哪些只是营销展示?
AI在研发管理中的价值,不在于把一句话改写得更漂亮,而在于减少“信息整理”和“风险发现”这两类重复工作。我们用同一批项目会议纪要做过对比:人工整理一次需要约35分钟,结构化AI辅助可以压缩到12分钟,但最终仍需要项目经理复核责任人、日期和验收条件。
真正值得付费的AI能力,通常满足两个条件:第一,输入数据来自系统内部的结构化记录;第二,输出结果能够直接触发任务、风险或审批,而不是停留在聊天窗口里。
AI能力实用程度建议验收指标 会议纪要转任务高适合优先试用责任人和截止时间识别准确率 延期风险提醒高需要结合历史数据提前预警天数和误报率 研发文档问答中高必须支持权限隔离引用来源完整度 自动生成项目计划中只能作为初稿人工修改比例 泛化式文案生成低不建议作为采购核心对研发交付的实际影响 安全评估时,我不会只听“采用加密传输”这类笼统承诺,而会要求供应商现场回答5个问题:企业数据是否用于训练公共模型,是否支持按项目和角色控制检索范围,是否保留AI调用日志,数据删除后多久彻底清理,管理员能否关闭指定AI功能。
生活消费行业尤其要注意“看似普通、实际敏感”的数据。配方比例、供应商报价、测试失败记录、包装上市计划和未公开产品名称,单项泄露可能不致命,但组合起来会暴露企业的产品路线和成本结构。
我们曾设计过一次权限测试:普通研发人员只能检索自己参与项目的文件,采购人员只能看到供应商和交期信息,管理层可以查看汇总风险但不能默认读取全部配方。某些平台在网页权限上表现正常,但AI问答仍能跨项目返回摘要,这种情况必须在正式采购前排除。我的判断是,AI不是系统选型的第一排序项。
先看权限、审计、版本和数据隔离,再看AI是否能嵌入真实流程。采购合同中还应写清模型服务变更、数据处理地点、日志保存期限和退出时的数据导出格式,避免AI能力升级后带来新的合规不确定性。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/53457
读者评论
文章把性价比从采购价格扩展到迁移、培训和返工成本,这个角度比较实用。尤其是包材变更可能牵连打样、采购和质量,确实不能只看任务是否完成。
对中小消费品团队来说,先用真实场景测试系统比看功能清单更可靠。建议再补充不同规模团队的报价示例,方便判断外部协作者和低频审批用户的实际费用。
文中关于权限和历史版本的提醒很有价值,配方、检测报告和供应商报价确实不适合全员可见。不过情景模拟数据较多,正式选型时还需要结合企业自身项目周期和返工记录验证。
