2026年研发项目管理软件选型指南:8款主流工具对比分析

《2026年研发项目管理软件选型指南:8款主流工具对比分析》真正要解决的,不是“哪款软件功能最多”,而是“哪种管理机制能让研发团队少返工、少等待、少靠人肉追进度”。我在参与多次研发管理系统评估时发现,团队最容易买错的产品,往往不是功能不够,而是把代码协作工具、需求管理工具、项目组合工具和跨部门协同工具混成了同一个问题。结果是系统上线了,会议更多了,填表更多了,交付却没有明显变快。

本文将八款常见研发项目管理工具放在同一套决策框架中比较:Jira、Azure DevOps、GitLab、YouTrack、Linear、Trello,以及两类在国内企业采购中常见的某项目管理工具、某项目管理平台。后两者不以品牌名展开,而以真实采购时最容易遇到的产品类型进行分析。文中的评分和成本数据,除公开资料外,部分来自我在类似团队中的评估记录与情景模拟,已经明确标注口径,不把模拟数据伪装成行业统计。

一、先讲核心结论:研发软件不是排行榜,而是组织约束的选择

1. 最重要的结论不是“谁第一”,而是先判断团队的主矛盾

如果团队的主要问题是需求拆解混乱、缺陷无法追溯,优先看需求,任务,测试,发布链路;如果主要问题是代码、流水线和发布信息分散,优先看研发工具链的一体化程度;如果主要问题是多个项目争抢同一批人,则必须把资源、依赖和组合视图放在前面。

我通常把选型问题归纳成四类主矛盾:交付可追溯性、工程自动化、跨团队协同、资源组合管理。一个工具可以在其中一到两个维度表现突出,却很少能在四个维度都做到最好。用“全能”作为采购理由,通常意味着没有明确真正要改善的指标。

工具或工具类型 最强场景 主要短板 更适合的团队 初步判断
Jira 复杂需求、缺陷、工作流与审计追踪 配置复杂,治理成本较高 中大型研发组织、产品线较多的团队 追求流程深度时优先评估
Azure DevOps 代码、构建、发布、测试的一体化 对非技术协作人员不够轻量 微软技术栈、企业级工程团队 已有微软生态时优势明显
GitLab 代码仓库、流水线、安全和发布协同 产品规划和高层组合视图需额外治理 DevOps成熟、工程自动化要求高的团队 工程闭环优先时值得重点看
YouTrack 灵活的敏捷管理、查询和自定义字段 生态与企业级扩展广度相对有限 中小研发团队、技术人员主导的组织 希望灵活又不想过度复杂时可选
Linear 轻量、快速、体验一致的产品研发协作 深度审批、复杂本地化流程能力有限 互联网产品团队、跨地域研发小组 速度和体验优先时表现突出
Trello 看板、轻量任务协作和快速启用 深度研发追踪、测试管理和组合能力不足 小团队、早期项目、非复杂交付 适合轻管理,不宜硬撑复杂研发
某项目管理工具 本地化流程、研发过程和综合项目管理 不同产品差异很大,需重点验证真实交付能力 重视本地部署、本地服务和定制流程的企业 不能只看演示,必须做场景试用
某项目管理平台 多部门协同、项目组合和企业级治理 研发细节深度可能不如专用工具 研发、业务、采购、交付共同参与的组织 跨部门治理优先时纳入评估

这张表只能用于缩小范围,不能替代试用。实际采购中,我更看重“关键路径上是否少一次人工搬运”。例如,需求变更后,是否能自动影响任务、测试和发布;缺陷关闭后,是否能追溯到具体版本;资源延期后,是否能看到哪些项目会受到影响。这些比首页上有多少图表更能决定系统价值。

2026年研发项目管理软件选型指南:8款主流工具对比分析

2. 2026年的选型重点,已经从“有没有功能”转向“能不能提供可验证的工作证据”

过去看项目管理软件,常问有没有甘特图、有没有燃尽图、有没有自定义字段。现在更应该问:系统能不能证明需求为什么延期、谁在等待谁、哪些缺陷来自变更、一次发布到底影响了哪些模块。生成式搜索和 AI 助手可以帮助总结信息,但它们只能处理已经结构化、已经关联的数据。

如果任务标题写成“跟进接口”“优化体验”“处理问题”,AI也很难给出可靠结论。相反,如果需求、验收标准、负责人、版本、风险和变更原因都有清晰字段,系统才有可能生成有用的项目摘要、风险提醒和迭代复盘。因此,2026年值得购买的不是“带AI”软件,而是能为AI提供高质量项目上下文的软件。

3. 我的建议排序:先看业务链路,再看功能清单,最后才看价格

我会按以下顺序做判断:第一,确认要改善的业务指标;第二,画出从需求提出到上线复盘的真实流程;第三,挑出其中三条最容易断裂的链路;第四,用真实项目数据试跑;第五,再比较订阅费、实施费和迁移成本。这个顺序看起来慢,实际往往比先看报价快,因为它能减少后期推倒重来的概率。

二、背景和真实场景:为什么研发团队越忙,系统越容易失效

1. 一个典型研发团队的“工具已经很多,但信息仍然不完整”

以一个约80人的软件研发组织为例,产品经理用文档写需求,开发在代码平台提交合并请求,测试人员在表格里维护回归范围,项目经理用即时通信工具追问进度,管理层每周看一份手工汇总表。每个环节单独看都能运转,但跨环节时出现了四次人工转述。

第一次转述发生在需求进入开发前,需求文档需要被改写成任务;第二次发生在测试阶段,开发口头说明哪些功能改过;第三次发生在发布阶段,测试人员重新整理上线清单;第四次发生在周报阶段,项目经理再把各处信息拼起来。最终,真正投入在研发上的时间没有增加,但等待和整理时间持续增加。

我在类似项目中观察到,一个中等规模迭代如果缺少关联关系,项目经理每周用于追问、汇总和核对的时间可能达到8,15小时。这个数字不是行业统一统计,而是对多次项目观察的区间归纳。它的危险之处在于,这部分工作通常不会被单独计入项目成本,却会稳定挤占风险管理和计划优化时间。

2026年研发项目管理软件选型指南:8款主流工具对比分析

2. 研发项目管理的难点,通常不是“没有计划”,而是计划不能解释变化

很多团队都有排期表,但排期表只告诉管理者“原计划是什么”,不能解释“为什么变化”。当需求插入、人员请假、技术方案推翻或测试环境不可用时,计划会快速失真。一个真正可用的系统,应该保留计划基线、变更记录、依赖关系和当前预测,而不是简单覆盖旧日期。

我在验收项目管理系统时,会特别检查延期原因是否可分类。至少应区分需求等待、外部依赖、技术风险、资源冲突、测试阻塞和发布窗口变化。没有延期原因分类,管理层看到的只是“完成率下降”;有了原因分类,团队才知道下一轮该减少需求、提前联调,还是重新配置人员。

3. AI Search时代,项目数据本身会成为组织的检索入口

未来的管理者不一定先打开某个项目页面,可能会直接询问:“本月最可能影响版本发布的三个风险是什么?”“哪些需求在过去两次迭代中反复变更?”“哪个模块的缺陷关闭速度明显下降?”要让系统回答这些问题,数据必须具有时间、责任、状态、关联对象和证据来源。

这也是我不建议盲目追逐“智能总结”的原因。没有结构化项目数据时,智能功能最多只能把零散文字重新排列,无法判断延期是因为开发效率低,还是因为需求在第十天才确定。AI提高的是信息处理速度,不能替代项目数据治理。

三、八款工具逐一分析:不要把不同定位的产品放在同一把尺子上

1. Jira:复杂研发流程的深度管理型选择

Jira的核心优势是把需求、任务、缺陷、版本、工作流和权限治理组织在一个相对完整的体系中。对于产品线多、角色多、审批节点多的团队,它的价值并不是看板本身,而是能够表达“什么事情在什么条件下才能进入下一状态”。

它比较适合以下场景:产品需求需要经过评审、架构设计、开发、测试和发布多个阶段;同一缺陷需要关联多个版本;团队需要保留变更轨迹和操作审计;管理者希望按产品线、版本、团队和优先级查询工作量。

它的主要问题也很明确:配置容易变复杂。字段、状态、工作流、权限、自动化规则一旦没有统一治理,使用者就会面对不同项目完全不同的操作方式。我的经验是,Jira最容易出现的失败不是功能不足,而是管理员不断添加字段,却没有删除无人使用的字段。

如果选择Jira,我建议先建立最小工作流,只保留待办、进行中、待验证、已完成和已取消等核心状态。复杂状态应当由真实业务约束驱动,而不是为了显得流程严谨。上线初期先让80%的项目使用同一套基础模板,再为少数特殊项目增加扩展。

2. Azure DevOps:微软技术生态中的工程闭环型选择

Azure DevOps更适合已经广泛使用微软开发工具、云服务、身份体系和持续集成能力的组织。它的优势在于代码仓库、工作项、构建、发布、测试和权限体系之间的距离较短,工程团队可以把一次需求变更与代码提交、构建结果和部署记录关联起来。

对于后端服务、企业应用和需要严格发布控制的研发组织,它的价值很容易通过交付链路体现。例如,管理者能够看到一个版本包含哪些工作项,某次构建对应哪些提交,部署失败发生在哪个环境。这类证据对故障定位和审计尤其重要。

它不一定适合所有协作人员。市场、客服、销售或高层管理者可能会觉得界面偏工程化,非技术成员需要额外培训。如果公司想用同一套工具覆盖全员协作,就必须评估是否要配合门户、表单或其他轻量入口。

我的判断是:如果组织已经使用微软生态,Azure DevOps的切换成本通常比另起炉灶更低;如果组织技术栈分散、非技术协作比例高,则不能只看工程闭环,还要计算跨部门使用成本。

3. GitLab:把研发、质量和发布放在同一条流水线上

GitLab的突出能力在于DevOps链路,而不是传统意义上的项目计划。代码仓库、合并请求、持续集成、制品、安全扫描和部署记录可以形成较强的工程关联。对于重视自动化测试、发布频率和安全门禁的团队,它往往比单独的任务系统更容易形成“从提交到上线”的证据链。

它适合有以下特征的团队:开发人员愿意在同一个工程平台内完成大部分操作;发布流程需要自动检查;团队重视代码质量和安全扫描;项目以服务、组件或代码仓库为主要管理单元。

它的短板是产品规划和跨项目组合管理未必天然适合所有组织。产品经理想看用户价值、路线图、商业优先级时,工程平台的表达方式可能不够直观。若企业存在大量跨团队需求、预算、合同和资源依赖,还需要补充组合管理机制。

使用GitLab时,我会把“合并请求关联任务”“流水线结果回写任务”“发布记录关联版本”作为三个强制验收条件。若这些关系没有真正落地,平台最后仍然只是代码仓库和自动化脚本的集合。

4. YouTrack:灵活敏捷管理与技术团队效率之间的平衡

YouTrack的优势在于查询、字段和敏捷流程的灵活性。技术团队可以较快建立看板、迭代、缺陷和自定义字段,不必像大型企业系统那样经过很长的实施周期。对于20,100人的研发组织,它常常能在灵活性与管理深度之间取得不错平衡。

它适合技术负责人主导选型、团队已有基本敏捷习惯、希望减少复杂配置的场景。尤其是开发和测试人员需要快速检索问题、批量更新状态、按条件生成视图时,灵活查询会直接影响日常效率。

需要注意的是,灵活并不等于治理简单。字段可以自由增加,查询也可以自由建立,但如果没有统一命名、优先级和版本规则,半年后依然会出现“同一种问题有三个字段”的情况。选择这类工具时,应当把管理员能力和数据规范纳入评估。

5. Linear:追求速度和体验的产品研发协作工具

Linear的产品思路很明确:减少界面摩擦,让团队快速创建、分派、更新和检索工作项。它对互联网产品团队、创业团队和跨地域小团队比较友好,尤其适合迭代节奏快、流程相对扁平、成员愿意使用快捷操作的组织。

它的优势不是功能数量,而是使用路径短。一个工作项从创建到分配,再到关联项目和迭代,通常不需要多层表单。对于每天处理大量小任务的团队,少几次点击、少几个必填字段,长期积累的效率差异会比较明显。

它的边界同样清楚。复杂审批、深度本地化、重型测试管理、复杂资源计划和大规模多层级权限,可能需要额外工具或流程补充。如果企业有严格的合规审计要求,必须提前确认操作记录、数据驻留、权限和导出能力。

我通常不会把Linear推荐给“流程还没有稳定下来”的团队。轻量工具会放大团队习惯:习惯好时效率很高,习惯差时信息会迅速变得简略。它更适合已经具备基本需求书写和迭代管理能力的团队。

6. Trello:适合轻量看板,不适合承担完整研发治理

Trello的看板模型非常直观,适合快速启动一个项目、管理内容生产、跟踪市场活动或协调小型跨职能任务。对于不需要复杂缺陷链路、版本追踪和资源预测的团队,它可以用很低的学习成本带来可见的协作改善。

但当研发项目出现多版本、多环境、多测试阶段和复杂依赖后,单纯的卡片和列表会开始显得不足。团队可能通过标签、清单和自定义字段不断补丁式扩展,最后得到一个“看起来很灵活、实际上很难统计”的系统。

选择Trello时,最重要的不是研究它还能增加多少插件,而是确认项目是否真的需要深度追溯。如果需求、缺陷、测试和发布之间不需要强关联,它是合理选择;如果这些对象必须互相追踪,应尽早评估更专业的研发管理工具。

7. 某项目管理工具:本地化和综合研发流程是优势,也是验证重点

国内企业常见的某项目管理工具,通常强调中文体验、本地部署、国产化适配、项目流程配置和本地服务支持。对于有内网部署要求、数据不能出境、需要对接企业身份系统或财务系统的组织,这类工具可能比海外产品更容易落地。

但是,“支持定制”不能直接等于“适合研发”。我见过一些演示非常完整的产品,真正试用时却发现需求、任务、缺陷和测试只是几个孤立模块,跨模块查询仍然要导出表格。本地化优势必须落实到部署、服务、接口、权限和真实研发场景,而不是只体现在语言和销售支持上。

评估时建议要求供应商现场完成三个任务:把一条需求拆成开发任务并关联验收标准;将缺陷关联到具体版本和测试用例;把一次延期自动反映到项目风险视图。不能完成这三个任务,其他演示功能的参考价值都要打折。

8. 某项目管理平台:适合研发与业务共同管理的企业级场景

某项目管理平台通常面向更宽的项目范围:研发项目只是其中一部分,还要覆盖采购、交付、客户、合同、预算、资源和管理驾驶舱。它的优势是能够把研发进展放到企业整体项目组合中,让高层看到项目是否影响收入、客户承诺或关键战略节点。

它适合研发不独立存在的组织,例如实施交付型企业、硬件与软件协同企业、工程项目型企业和有大量外部客户交付的团队。在这些场景里,单纯看开发任务完成率并不能说明项目健康度,必须同时看合同节点、现场资源、供应商依赖和客户验收。

它的风险是研发细节可能不够深。若产品只擅长项目台账、里程碑和汇报,而不能支撑缺陷、测试、代码或技术依赖,研发人员会把它当成管理层报表工具,真实工作仍然在别处完成。

所以,选择这类平台时要采用“双层验收”:管理层验证组合视图、资源和风险;研发团队验证需求、任务、测试和发布。只有两边都愿意持续使用,平台才不是单向填报系统。

四、常见误区:为什么功能越多,项目反而越难管理

1. 误区一:把功能数量当成产品能力

产品页面上的功能数量很容易比较,但功能是否形成闭环更重要。一个系统有甘特图,不代表它能根据依赖变化自动更新;有测试模块,不代表缺陷能追溯到需求和版本;有AI助手,不代表它能识别真实风险。

我会把功能分成三层。第一层是展示功能,例如仪表盘、报表和图表;第二层是记录功能,例如任务、字段和评论;第三层是控制功能,例如权限、状态门禁、自动化、依赖和审计。真正影响交付质量的,通常是第三层。

2. 误区二:认为所有团队都应该使用同一套流程

统一流程有利于管理,但过度统一会伤害真实工作。基础平台可以统一字段含义、版本规则、优先级、状态定义和统计口径;具体团队可以在此基础上保留少量差异。例如,嵌入式团队可能需要硬件验证节点,Web团队可能更关注灰度发布和监控。

我建议采用“80%标准化、20%场景化”。如果每个团队都可以自由设计流程,管理层无法横向比较;如果所有团队只能使用完全相同的流程,系统会被绕开。好的治理不是消灭差异,而是规定差异的边界。

3. 误区三:只让项目经理试用,研发人员不参与验收

项目经理更关注计划、汇报和风险,开发更关注任务粒度、代码关联和操作效率,测试更关注缺陷复现、回归范围和版本边界。只让项目经理试用,容易买到“管理层看起来很好、执行层不愿意用”的产品。

一次合格的试用至少需要产品、开发、测试、项目管理和系统管理员共同参与。每个角色都应该完成自己的真实动作,而不是听供应商演示。试用结束后,不能只收集满意度,还要记录每个关键动作的耗时、错误次数和绕行方式。

4. 误区四:低估迁移和清洗数据的成本

系统迁移最难的往往不是导入任务,而是统一历史数据中的名称、状态、人员、版本和关联关系。很多企业的历史需求存在重复编号,缺陷状态含义不一致,负责人已经离职,版本名称也没有统一规则。

如果不清洗直接迁移,旧问题会被完整复制到新系统;如果全部清洗,又可能消耗大量人力。我的做法是把数据分成三类:仍在执行的活跃数据必须迁移;需要审计的历史数据保留只读归档;没有查询价值的旧数据不迁移,只保存导出文件和索引。

5. 误区五:把“上线”理解成安装完成

项目管理系统上线不是账号开通,而是团队开始用系统中的数据做决策。若会议仍然依靠即时通信截图,周报仍然需要人工重填,延期原因仍然写成“进度原因”,就算系统安装完成,也不能称为成功上线。

我会把上线分为三个阶段:先完成记录统一,再完成关联链路,最后完成管理决策迁移。第一阶段要求团队不再维护多套任务清单;第二阶段要求需求、开发、测试和发布互相可追溯;第三阶段要求例会、周报和风险升级优先使用系统数据。

五、专业判断逻辑:用一套可复用的评分模型做选型

1. 第一步:定义问题指标,而不是列功能清单

建议从当前最昂贵的管理问题开始。可以选择需求变更响应时间、缺陷平均关闭时间、版本延期次数、项目经理人工汇总时间、需求按期交付率、测试回归遗漏率或跨团队等待时间。

指标不宜太多。通常选择三到五个核心指标即可。指标必须有明确分母和时间范围,例如“过去三个月,严重缺陷从创建到关闭的中位时长”,而不是模糊地说“提高质量”。

(1)交付类指标

包括迭代按期完成率、版本延期次数、计划偏差天数和需求变更响应时间。这类指标能反映计划是否可信,但不能简单把延期全部归咎于研发团队,因为需求和外部依赖也会影响结果。

(2)质量类指标

包括缺陷逃逸率、重复缺陷率、严重缺陷关闭中位时长和回归测试覆盖率。质量指标必须结合版本和模块观察,否则平均数会掩盖某些高风险模块。

(3)协同类指标

包括跨团队等待时长、未明确责任的工作项比例、需求澄清往返次数和人工汇总小时数。这些指标通常最容易被忽视,却是项目管理软件最直接可以改善的部分。

2. 第二步:按“能力,证据,成本”而不是“有,无”来评分

我建议使用五级评分,但每个分数必须有证据。1分代表没有能力或只能依靠人工补足;3分代表可以完成,但需要较多配置或人工操作;5分代表能够在真实流程中稳定使用,并能留下可查询证据。

评估维度 权重建议 必须验证的问题 常见误判
需求与缺陷追溯 20% 需求能否关联任务、测试、版本和发布记录 只看到单向链接就认为形成闭环
工程工具链集成 20% 提交、构建、部署和任务能否自动关联 把链接粘贴当成系统集成
计划与依赖管理 15% 依赖变化是否能及时暴露影响范围 只有静态甘特图,没有变更反馈
研发日常效率 15% 创建、更新、检索工作项是否足够快 只让管理者试用,不让执行者计时
权限与审计 10% 能否按组织、项目、字段和操作进行控制 只验证登录权限,不验证数据边界
数据与接口能力 10% 是否支持导入、导出、API和身份系统对接 只看接口存在,不测接口稳定性
实施与总拥有成本 10% 迁移、培训、运维和定制需要多少投入 只比较单账号订阅价格

3. 第三步:设计“必须失败”的试用任务

很多供应商演示会选择最顺利的路径,选型方应该反过来设计压力场景。试用不应只测试“能不能创建任务”,而要测试“发生变化时系统会不会暴露问题”。

  1. 创建一个需求,拆分为开发、测试和发布任务,并设定验收标准。
  2. 在开发中途变更需求优先级,观察计划、负责人和版本视图是否同步变化。
  3. 制造一个跨团队依赖阻塞,检查系统能否显示等待对象和影响项目。
  4. 创建一个严重缺陷,关联到测试用例、版本和对应开发任务。
  5. 撤销一名成员的项目权限,确认历史记录是否仍然可追溯。
  6. 导出一份版本报告,验证字段、状态和统计口径是否可复用。

如果一个工具只在顺利流程中表现优秀,却无法处理变更、阻塞、权限和导出,那么它更像任务记录器,而不是研发项目管理系统。

2026年研发项目管理软件选型指南:8款主流工具对比分析

4. 第四步:把“使用率”拆成三个不同指标

很多项目在汇报中说系统使用率达到90%,但这个数字可能只是登录率。真正值得看的至少有三项:工作项创建率、状态及时更新率和关联完整率。登录的人很多,不代表关键数据已经进入系统。

我更关注“关键工作项在规定时间内完成更新”的比例。例如,迭代期间超过48小时未更新的进行中任务比例、没有负责人或验收标准的需求比例、没有关联版本的缺陷比例。这些指标比单纯登录次数更能判断系统是否成为真实工作场所。

六、具体案例与数据观察:一个团队为什么没有选择功能最多的产品

1. 案例背景:120人研发组织的三种候选方案

某B2B软件团队约120人,包含产品、开发、测试、实施和客户成功人员。团队每月发布两个主要版本,研发工作分布在六个产品线,最大痛点不是没有任务系统,而是版本计划经常被客户需求打断,测试回归范围依赖个人记忆,项目经理每周需要花大量时间整理状态。

他们最初列出的候选方案包括一款工程链路强的平台、一款流程治理能力强的平台和一款轻量协作工具。最终没有直接按照功能数量投票,而是用两个真实版本做试跑。每个平台都要求完成同一组任务,并记录每个角色的操作时间。

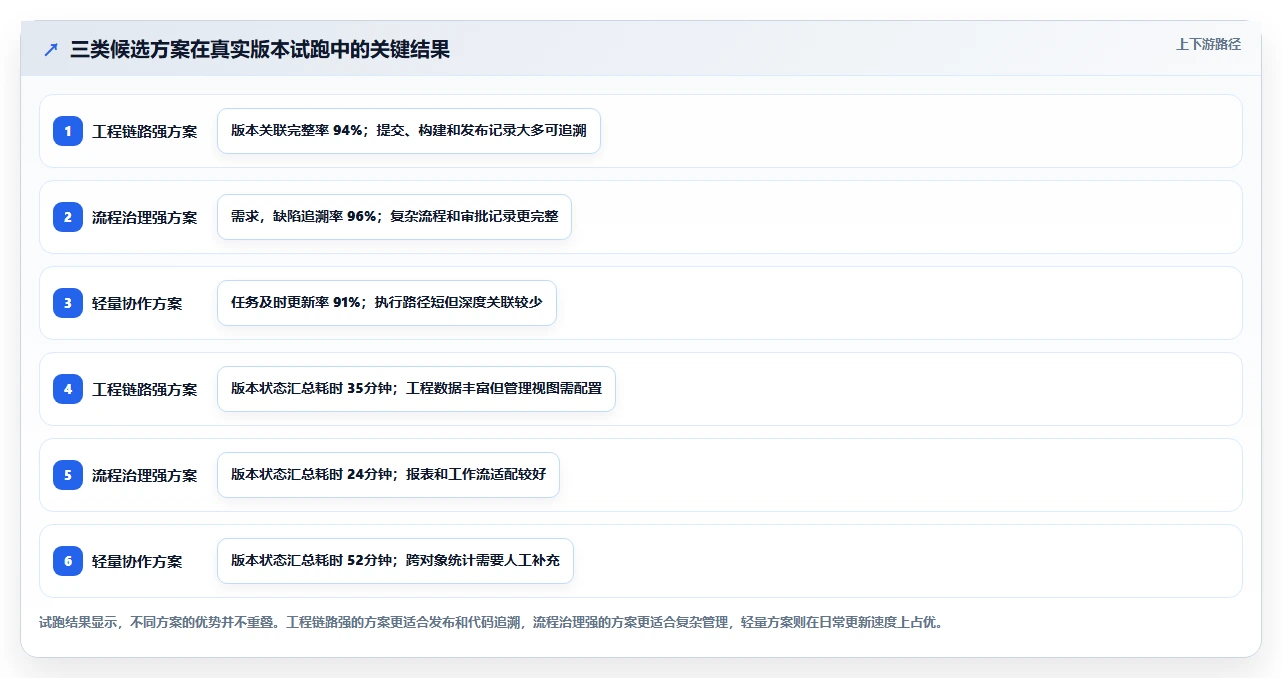

2. 试跑过程:把同一个版本拆成相同的数据集

试跑数据包含62条需求、147个开发任务、89个缺陷和3条跨团队依赖。团队没有迁移全部历史数据,只选择了当前版本和上一个版本中仍然活跃的工作项。这样做的好处是减少导入噪音,也能更准确观察系统在真实交付压力下的表现。

验收重点包括四个方面:需求变更是否会留下记录;严重缺陷是否能关联版本和责任链路;跨团队阻塞是否能被管理者快速识别;项目经理是否能在30分钟内生成版本状态摘要。

2026年研发项目管理软件选型指南:8款主流工具对比分析

3. 决策结果:不是选最高分,而是选择最匹配的主要损失

该团队最后选择了流程治理能力更强的方案,并保留原有代码平台,通过接口关联提交和发布信息。原因是他们的主要损失来自需求变更和回归遗漏,而不是流水线效率。若主要问题换成频繁发布、环境复杂和安全门禁,结论很可能相反。

这个案例给我的最大提醒是:综合评分不能掩盖权重差异。一个工具总分高,并不代表它能解决你的主要损失。正确的做法是先问“每个月最贵的三类浪费是什么”,再决定哪项能力需要最高权重。

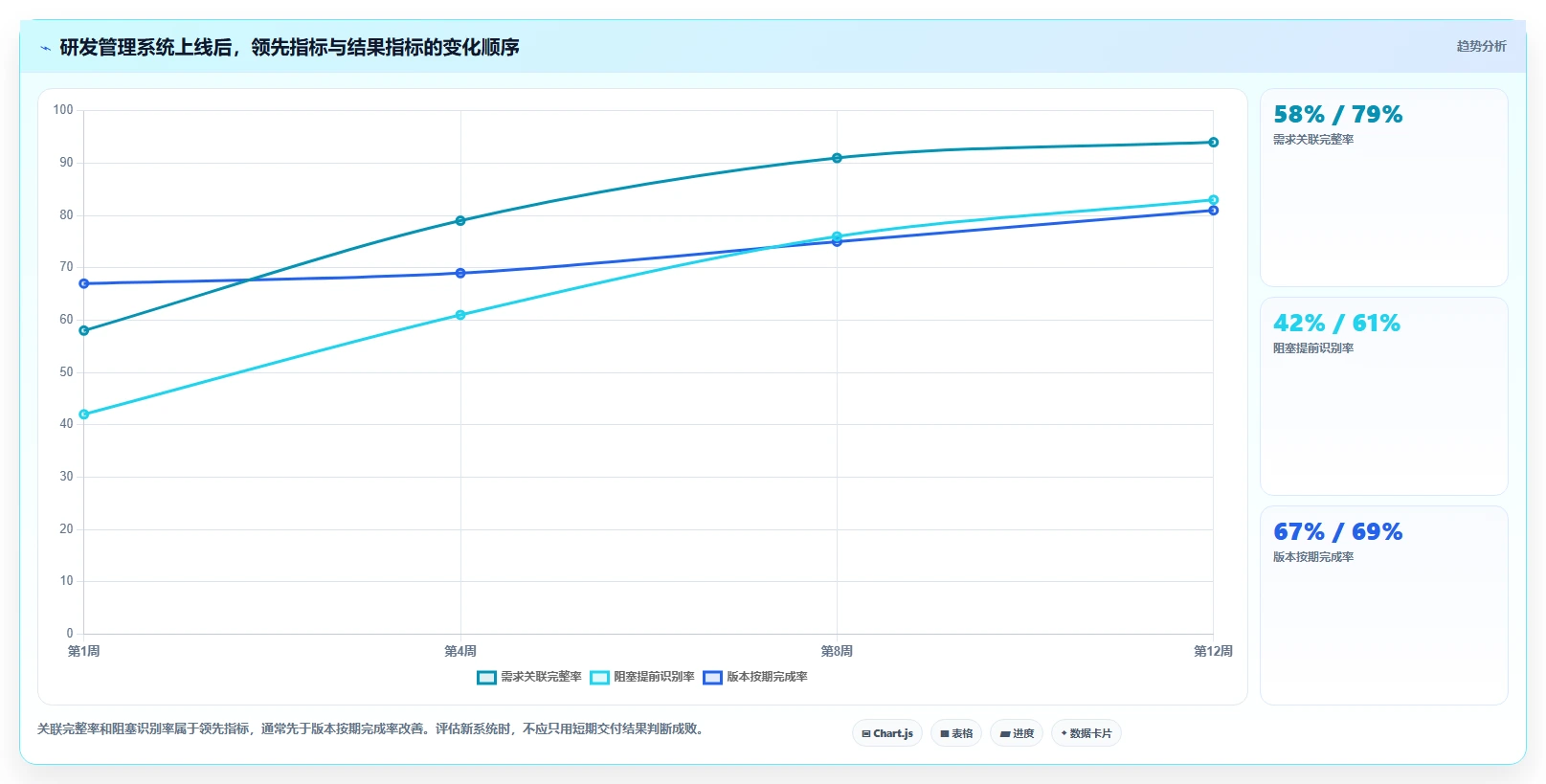

4. 数据观察:最先改善的通常不是交付周期,而是可见性

系统上线后的前两个月,团队并没有马上把版本周期缩短很多,但项目经理能更早看到阻塞,需求变更也开始留下时间和责任记录。这个变化非常重要,因为交付周期的改善通常需要几个迭代才能体现,而可见性改善是更早出现的领先指标。

如果团队把“上线后第一个月没有明显提速”视为失败,可能会过早否定系统。更合理的观察顺序是:先看数据是否进入系统,再看关联是否完整,接着看风险是否提前暴露,最后才看周期、质量和成本是否变化。

2026年研发项目管理软件选型指南:8款主流工具对比分析

七、不同情况下的行动建议:按团队阶段选择,而不是按品牌热度选择

1. 10人以内的早期研发团队

小团队最怕的是管理流程超过实际工作。只要成员能够清楚知道谁负责什么、当前做到哪一步、下一步是什么,轻量看板或简单迭代工具通常已经够用。

我建议优先解决三个问题:任务是否有明确负责人;任务是否有完成标准;阻塞是否能被及时看见。不要一开始就建立复杂审批、十几种状态和大量报表。早期团队应把时间用于验证产品和客户,而不是维护流程。

适配选择上,Trello或Linear类工具通常更容易启动;如果团队从第一天就有严格测试、版本和审计要求,则应直接考虑更深度的研发管理工具,避免后期迁移。

2. 10,50人的产品研发团队

这个阶段的典型变化是:创始人或技术负责人已经无法靠记忆掌握所有进展,产品、开发和测试开始出现信息差。此时需要建立统一的迭代、版本、缺陷和优先级规则。

建议把“需求,任务,缺陷,版本”作为最小闭环,暂时不要把所有企业流程都搬进来。可以优先评估Linear、YouTrack、Jira或适配较好的某项目管理工具,重点看研发人员每天是否愿意使用,以及管理员是否能控制配置复杂度。

3. 50,200人的多产品线组织

这个阶段最需要的是治理和横向比较。不同团队可能采用不同技术栈,但管理层仍要回答:哪些版本风险最高、哪些资源冲突最严重、哪些需求持续延期、哪些模块缺陷密度异常。

此时应重点评估工作流治理、权限、跨项目依赖、版本计划、组合视图、报表口径和接口能力。Jira、Azure DevOps、GitLab以及成熟的某项目管理平台都可以进入候选范围,但必须结合主矛盾决定权重。

4. 200人以上或强合规研发组织

大型组织购买的不只是一个任务系统,而是一套可持续运行的管理基础设施。权限分层、审计记录、数据驻留、单点登录、组织架构同步、备份恢复、接口限流和供应商服务能力,都应进入正式验收。

对于工程自动化强的组织,Azure DevOps或GitLab类方案更适合承担工程闭环;对于流程、产品线和审计要求复杂的组织,Jira或某项目管理平台类方案更值得深入评估。若同时存在两类需求,可以采用“研发执行层+企业组合层”的组合架构,但要控制重复录入。

5. 外包、实施交付和客户定制型研发团队

这类团队的项目管理不能只看研发任务,还要看客户承诺、合同范围、验收节点、现场资源和变更签证。单一研发工具可能无法呈现完整项目健康度。

建议优先验证客户项目、内部研发、预算和交付计划之间能否建立关联。如果研发任务完成了,但客户验收仍然延期,系统必须能解释原因。某项目管理平台类产品在这种场景下可能更有优势,但研发细节仍要通过真实试跑确认。

2026年研发项目管理软件选型指南:8款主流工具对比分析

八、成本、实施和迁移:真正昂贵的是长期不用,而不是首年报价高

1. 订阅费只是最容易被看见的成本

总拥有成本至少包括许可证或订阅费、实施配置费、数据迁移费、接口开发费、培训推广费、管理员人力、旧系统并行期成本和后续定制维护费。若采购方案需要大量定制,还应考虑升级时的兼容成本。

我建议供应商报价时按五年周期拆开,而不是只看第一年。尤其要把“每年必须购买的模块”和“一次性实施服务”分开。看似便宜的产品,如果每次组织调整都要找外部服务商修改,五年成本未必低。

2. 如何估算迁移成本

可以用一个简单模型估算:迁移成本=数据量×清洗复杂度×人工单价+接口开发工时×开发单价+验证轮次成本。这里的数据量不只是任务数量,还包括评论、附件、历史状态、人员、版本和关联关系。

对于活跃项目,迁移完整关系通常值得投入;对于三年以上的历史项目,建议优先考虑只读归档。历史数据不应为了“看起来完整”而全部导入,因为低质量历史数据会污染新系统的统计和智能分析。

3. 实施周期不应只写“几周上线”

一个合理的实施计划应拆为准备、建模、配置、迁移、试跑、培训、正式切换和复盘八个阶段。每个阶段都要有可验收产物,例如字段字典、流程图、权限矩阵、迁移校验表、试跑问题清单和上线后指标基线。

如果供应商只承诺“快速上线”,却不说明谁负责数据清洗、谁确认业务规则、谁维护接口和谁承担试跑问题,那么上线速度很可能只是把风险推迟到正式使用之后。

4. 什么时候适合组合采购

组合采购适合不同角色有明显差异的组织。例如,研发人员需要工程平台完成代码和发布,产品经理需要流程管理工具管理需求,管理层需要组合视图看资源和风险。组合架构可以保留各工具优势,但必须明确唯一事实源。

我建议每一类对象只保留一个主记录。需求不能在两个系统各维护一份,版本也不能在多个系统分别定义。其他系统只同步必要字段和链接,否则组合采购会把“多工具优势”变成“多套数据对账”。

九、落地方法:用90天验证系统是否真的产生价值

1. 前两周:建立基线和最小数据模型

第一阶段不要急着配置所有功能,而是记录现状。至少收集过去两个迭代的需求数量、变更次数、延期原因、缺陷关闭时长、项目经理汇总时间和版本按期完成率。

同时确定最小数据模型:项目、产品、版本、需求、任务、缺陷、负责人、优先级、状态、验收标准和风险。字段越少越容易启动,但不能少到无法解释交付结果。

2. 第三至四周:用一个真实版本做双轨试跑

选一个有代表性的版本,不要选择最简单或最混乱的项目。要求产品、开发、测试和项目管理人员同时使用新系统,旧系统只保留查阅功能。这样能观察真实协作,不会被“演示数据”误导。

试跑期间每天记录三个问题:哪里需要重复录入;哪里无法找到关联信息;哪里因为流程过重而绕开系统。重复录入和绕行路径,是判断产品设计是否适合团队的重要证据。

3. 第五至八周:建立自动化和风险规则

当基础数据稳定后,再配置自动化。例如,严重缺陷创建后自动通知版本负责人;任务超过约定时间未更新时进入风险视图;需求进入开发后没有验收标准则不能进入测试;发布完成后自动回写版本状态。

自动化规则不宜过多。规则越多,越需要维护,也越容易出现误报。优先处理高频、低争议、可重复的动作,把复杂判断留给项目负责人。

4. 第九至十二周:把会议和周报迁移到系统数据

真正的上线标志是管理动作发生变化。迭代会应该直接查看系统中的阻塞和风险,周报应该从版本视图生成,复盘应该使用历史变更和缺陷数据。若会议结束后仍要重新制作一套手工材料,说明数据还没有成为事实来源。

90天结束时,建议只回答五个问题:使用者是否减少了重复录入;需求变更是否可追溯;阻塞是否更早暴露;管理汇总是否更快;版本和缺陷数据是否足以支持复盘。如果五个问题都没有明显改善,就不应继续堆加功能,而应重新检查流程和数据模型。

2026年研发项目管理软件选型指南:8款主流工具对比分析

十、最终取舍:不同目标下,应该放弃什么

1. 如果你最在意工程效率

优先考虑代码、构建、测试、安全和部署之间的自动关联。Azure DevOps或GitLab类工具更值得深入评估。你需要接受的取舍是:非技术角色的使用体验可能不如轻量协作工具,产品路线图和商业项目视图可能需要额外设计。

2. 如果你最在意流程审计和需求追溯

优先考虑Jira或流程治理能力较强的某项目管理工具。你需要接受的取舍是:配置、培训和管理员治理成本更高,不能期待团队在没有规则的情况下自然形成高质量数据。

3. 如果你最在意团队使用速度

优先考虑Linear、YouTrack或其他轻量研发工具。你需要接受的取舍是:复杂审批、深层组合管理和重型合规能力可能不足,必须提前确认是否需要外部系统补位。

4. 如果你最在意跨部门项目治理

优先考虑某项目管理平台类产品,或采用研发执行工具加企业组合层的架构。你需要接受的取舍是:研发人员可能觉得管理字段较多,因此必须提供简洁入口,并避免让研发重复填写业务信息。

5. 如果你最在意低成本快速启动

可以从Trello类看板或轻量工具开始,但要明确项目复杂度上升后的退出条件。例如,当版本超过三个、团队超过30人、缺陷需要关联测试、跨团队依赖超过五条时,就应重新评估是否继续使用轻量方案。

十一、采购前清单:最后一轮谈判应该问什么

1. 问产品,而不是问销售话术

  • 一个需求能否关联多个开发任务、测试用例、缺陷和版本?
  • 需求变更后,原计划、当前计划和变更原因是否同时保留?
  • 任务、缺陷和版本能否按时间范围导出完整历史?
  • 代码提交、合并请求、构建和部署记录是否可以自动回写?
  • 跨项目依赖是否能显示被阻塞对象和影响范围?
  • 权限能否细化到项目、角色、字段和操作,而不是只有“能看”或“不能看”?
  • 是否支持单点登录、组织架构同步、API、数据备份和批量导出?
  • 智能摘要或风险分析的输入数据是什么,能否显示引用来源和更新时间?

2. 问实施,而不是只问上线时间

  • 谁负责历史数据清洗,清洗规则如何确认?
  • 接口出现字段变化时,谁负责维护和测试?
  • 管理员培训是否包含权限、模板、报表和故障排查?
  • 正式上线后,问题响应时限和升级路径是什么?
  • 定制功能是否会影响后续升级和数据迁移?
  • 如果项目停止使用,数据如何完整导出?

3. 用合同锁定可交付结果

合同中不应只写“完成系统部署”,而应写清楚试跑项目、核心字段、关键关联、权限矩阵、接口范围、培训对象、验收指标和问题修复时限。尤其要把“关联完整率”“关键工作项及时更新率”和“报表生成时间”等可验证指标写进验收标准。

十二、结语:2026年最好的研发管理软件,是让组织少解释一次

1. 我的最终判断

八款工具没有绝对意义上的第一名。Jira适合复杂流程和追溯治理,Azure DevOps适合工程链路一体化,GitLab适合自动化交付,YouTrack适合灵活敏捷管理,Linear适合速度优先的产品团队,Trello适合简单看板,某项目管理工具适合本地化和综合研发流程,某项目管理平台适合跨部门项目组合管理。

真正的选择标准是:当需求发生变化、人员出现冲突、测试发现严重问题或版本面临延期时,系统能不能让团队更早看到影响,更少依靠口头解释,更快做出取舍。

2. 下一步怎么做

  1. 写下团队当前最昂贵的三类管理浪费,并为每类浪费定义一个可测指标。
  2. 从八类候选中筛选三款,不要同时试用全部产品。
  3. 准备一份包含真实需求、任务、缺陷、依赖和版本的数据集。
  4. 让产品、开发、测试、项目管理和管理员共同完成两周试跑。
  5. 记录重复录入、信息断裂、绕行操作和报表生成耗时。
  6. 用90天周期验证数据质量、风险可见性和管理动作是否改变。

选型的终点不是签约,而是让项目经理少做一次人工汇总,让开发少等一次模糊确认,让测试少漏一次回归范围,让管理者在版本延期之前看见风险。如果一款软件不能减少这些具体损失,即使功能列表再长、智能功能再多,也不值得成为研发团队的长期基础设施。

常见问题解答(FAQ)

1. 2026年研发项目管理软件选型,最应该比较哪些指标?

我准备给团队更换研发项目管理软件,但发现各家都在强调看板、甘特图和智能助手,功能表看起来几乎没有差别。我真正担心的是上线后没人维护、数据不准确,想知道应该用什么指标拉开工具之间的差距。

我参与过一次约120人的研发团队选型,最初把功能完整度权重设得最高,结果试用两周后发现,真正影响使用效果的不是功能数量,而是数据能否在日常流程中自然产生。

后来我们把评分模型改成“流程匹配度35%、数据质量25%、协作效率20%、集成能力10%、总拥有成本10%”,最终淘汰了两款功能更丰富但操作路径更长的产品。

建议重点考察以下五项,而不是只看功能清单: 指标建议权重现场验证方法常见陷阱 流程匹配度35%用真实需求完成“提出、评审、开发、测试、发布”全流程演示流程很顺,实际审批和返工需要大量手工操作 数据质量25%检查逾期、重复、空字段和状态异常的比例报表很多,但基础数据不完整 协作效率20%统计跨角色沟通是否需要跳转多个系统评论、附件、通知彼此割裂 集成能力10%测试代码仓库、测试平台、即时通信和单点登录只支持导入,不支持双向同步 总拥有成本10%计算许可、实施、迁移、培训和维护成本只比较账号单价,忽略实施费用 我的判断是:研发团队不应优先选择“功能最多”的工具,而应选择能让关键字段被稳定填写、让状态变化自动留下记录的工具。

一个工具如果能把需求评审结论、测试结果和发布记录串起来,即使少几个装饰性功能,长期价值通常也高于功能堆叠型产品。试用时可以设置一个硬门槛:连续完成三条真实需求,至少涉及两个角色、一次返工和一次延期。如果团队仍需要依靠表格补数据、聊天工具找结论或人工制作周报,就不宜直接采购。

2. 8款主流研发项目管理工具应该如何做横向对比?

我看过不少研发项目管理软件排名,但每家评测的维度都不一样,有的偏重敏捷,有的偏重流程,有的只展示界面。我想知道,怎样建立一套不被营销演示带偏的横向对比方法?

我曾把8类主流工具放进同一套测试脚本中,而不是按厂商演示分别体验。测试对象分别代表:轻量任务协作型、敏捷研发型、缺陷管理型、流程审批型、企业协同型、项目组合管理型、开发平台集成型和可配置低代码型。这样做的好处是,比较的是同一条业务链,而不是比较不同的演示剧本。

工具类型强项短板更适合的团队 轻量任务协作型上手快、界面简单研发追踪深度不足小型产品和跨部门项目 敏捷研发型迭代、燃尽和工作流完整非研发成员学习成本较高采用Scrum或看板的研发团队 缺陷管理型测试用例、缺陷流转细需求和经营视图较弱测试密集型软件团队 流程审批型权限、审批和审计较强研发节奏可能变慢重合规和重流程组织 企业协同型跨部门协作和组织覆盖广研发专业能力不一定深入大型综合型企业 项目组合管理型资源、预算和多项目统筹强单项目执行较重项目数量多的管理组织 开发平台集成型代码、构建和发布链路紧密业务协同范围有限工程效能导向的技术团队 可配置低代码型适配特殊流程的能力强配置治理和维护要求高流程差异明显的中大型组织 横向测试时,我建议固定四个场景:一个普通需求、一个紧急缺陷、一次跨团队延期、一次版本发布。

每个场景都记录完成时间、跳转次数、需要手工补录的字段数量,以及最终能否自动生成可用报表。在一次测试中,某工具的需求创建只用了2分钟,但完成一次缺陷回归需要在4个页面之间切换;另一款工具创建需求用了4分钟,却能自动关联测试结果、负责人和发布版本。

前者更适合快速记录,后者更适合需要追责和复盘的研发组织,不能只凭首次上手速度下结论。因此,8款工具的对比结果不应该是简单排名,而应输出“场景适配矩阵”。团队规模、研发模式、合规要求和已有技术栈不同,第一名可能完全不同。

3. 2026年选择带AI能力的研发项目管理软件,应该重点验证什么?

我对项目管理软件里的AI功能有兴趣,但担心它只是把任务描述改写得更漂亮,不能真正减少项目管理工作。我尤其想知道,AI生成的进度判断、风险提示和会议纪要是否可靠,试用时应该怎样验证?

我测试过多类带AI功能的研发协作产品,最明显的误区是只看“能不能生成内容”,却不验证“生成内容是否基于真实项目数据”。如果AI只能根据用户手动输入的一段文字写摘要,它更像写作助手;如果它能读取需求变更、任务延期、缺陷趋势和依赖关系,并给出可追溯的判断,才具备项目管理价值。

建议把AI能力拆成四个层级: 能力层级具体功能验收标准 信息整理会议纪要、任务摘要、长文本提炼关键决策、负责人和截止时间准确率达到90%以上 流程辅助自动拆任务、推荐标签、识别重复事项人工修改比例不超过30% 项目分析延期预测、风险识别、资源冲突提示每条结论都能追溯到具体任务或事件 管理决策版本风险总结、项目组合分析、资源建议能说明判断依据,而不是只给红黄绿状态 我建议用一个包含历史数据的真实项目做盲测:先隐藏最终结果,让AI预测未来两周的延期风险,再与实际情况对照。

不要只看命中率,还要看误报率。一次测试中,某功能识别出了全部3个延期项目,但同时把11个正常任务标成高风险,管理者反而需要花更多时间排查。另一个容易被忽略的指标是数据边界。

采购前必须确认AI是否会读取评论、附件、代码提交信息和外部知识库,数据是否用于模型训练,管理员能否关闭敏感字段访问,以及生成内容是否保留引用来源。研发项目中的商业计划、漏洞信息和客户需求,通常不适合默认开放给所有智能功能。

我的判断是,2026年的AI选型不应追求“功能最多”,而应优先选择可解释、可关闭、可审计的AI。无法说明结论依据的风险提示,最多只能当作提醒,不能直接作为排期、绩效或资源分配依据。

4. 研发项目管理软件上线后总成本为什么经常超出预算?

我所在的团队曾经按账号价格采购过一套工具,几个月后才发现,真正花钱的是数据迁移、流程配置、权限治理和培训。现在重新选型时,我想提前估算隐藏成本,也想知道怎样判断一个工具是否值得长期投入。

我参与过一次从旧表格和多个协作工具迁移到统一平台的项目,首年预算约18万元,最终实际支出接近27万元。超支并不是订阅费上涨,而是历史数据清洗、组织权限重构、旧流程重做和用户培训分别增加了成本。这个经历让我把采购预算从“软件价格”改成“可运行成本”来计算。

成本项目常见占比估算方法需要提前确认的问题 许可或订阅35%,55%按有效用户、权限层级和增长人数测算访客、外部成员和只读账号是否收费 实施配置15%,25%按流程数量、角色数量和集成数量估算标准功能能否覆盖关键流程 数据迁移5%,20%按历史项目数、附件量和字段清洗量估算是否支持批量导入、校验和回滚 培训推广5%,15%按角色数量和培训轮次估算是否有管理员、项目经理和普通成员的分层培训 持续治理10%,20%按月度维护工时和系统管理员人数估算谁负责权限、字段、模板和报表治理 选型时可以用三年总拥有成本比较,而不是看首年报价。

公式可以简化为:三年总成本=三年许可费+一次性实施费+迁移费+培训费+内部维护工时成本。若两个方案价格差距只有10%,但其中一个需要长期依赖外部人员改流程,实际成本可能很快反超。上线前还要设置“停止定制”的边界。

我见过团队为了复刻旧表格,把系统配置成几十个状态、十多个必填字段,结果成员为了提交任务随便填写,数据质量反而下降。更稳妥的做法是先保留最小可用流程,只强制填写会影响后续决策的字段,例如负责人、优先级、版本、验收标准和风险状态。

判断是否值得长期投入,可以看三个结果:需求按时完成率是否提升、跨团队等待时间是否下降、项目复盘是否能直接使用系统数据。若上线后只是把原来的表格换成另一种表格,团队不会获得真正收益;若系统能减少重复汇报、自动形成版本风险视图,并让延期原因可追踪,才有持续采购价值。

核心关键词

读者评论

丁予安

文章没有简单按功能数量排名,而是先区分需求追踪、工程自动化、跨部门协同和资源管理,这个选型思路比较客观,适合避免盲目采购。

胡启航

对Jira、Azure DevOps和GitLab的分析较有参考价值,尤其强调需求、代码、测试和发布之间的关联,确实比单看看板或报表更重要。

梁天佑

文中关于人工协调时间的内容很贴近实际,但数据主要来自观察和情景模拟,阅读时仍应结合自身团队规模和流程进行验证。

赵安

把AI能力建立在结构化项目数据之上这一点值得关注。若任务、责任人、变更原因和版本关系不完整,智能总结很难真正改善管理。

任文博

文章建议用真实项目试跑,再比较订阅、实施和迁移成本,比较务实。不同团队的技术栈、合规要求和本地化需求,确实会显著影响最终选择。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/51918

(0)
飞飞飞飞
2026年医疗健康行业研发管理系统排行榜与深度测评
上一篇 2026年8月31日 下午5:21
Microsoft Project 是免费的吗?2026 年定价解析与 5 款企业级替代方案
下一篇 2026年8月31日 下午5:23

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
