2026 年企业研发项目管理软件选型指南:6 款主流工具深度对比

《2026 年企业研发项目管理软件选型指南:6 款主流工具深度对比》真正要解决的,不是“哪款工具功能最多”,而是“哪款工具能让需求、代码、测试、发布和经营结果形成一条可追溯链路”。我在参与研发管理工具评估时发现,很多团队上线后仍然靠表格催进度、靠群聊确认变更,根本原因往往不是软件不够强,而是把“协作工具采购”误当成了“研发管理系统设计”。

本文不按品牌知名度简单排名,而是从研发流程、组织规模、技术栈、治理成本、数据闭环和迁移风险六个角度,比较 Jira、Azure DevOps、GitLab、YouTrack、Linear、飞书项目六类主流方案。文中的价格、功能和产品能力以 2026 年第一季度公开资料及企业项目评估中的常见配置为参考,具体报价、区域可用性和套餐边界仍应以供应商正式报价为准。

一、先讲核心结论:不要购买“看起来最全”的工具

1. 六款工具没有绝对第一,只有流程匹配度不同

如果企业研发团队超过 100 人,且存在多个产品线、复杂权限、跨团队依赖和审计要求,我通常会优先考察 Jira 与 Azure DevOps。前者在需求、缺陷、工作流和生态扩展方面更成熟,后者在代码仓库、流水线、测试和微软技术栈整合方面更完整。

如果企业希望把代码、合并请求、自动化流水线和安全扫描放在一个平台内,GitLab 更有吸引力。它的优势不是单纯的任务看板,而是把 DevSecOps 的执行链路压缩到同一工作空间中;代价是平台治理、权限设计和模块启用策略需要更强的技术管理能力。

如果团队规模在 20 至 150 人,重视界面易用性、快速上线和较低的管理负担,YouTrack 与 Linear 往往比大型平台更容易获得研发人员接受。两者都适合减少“工具本身的工作量”,但在复杂财务核算、严密审计、跨组织权限和大型企业流程方面,需要额外验证。

如果企业已经深度使用飞书,并且项目成员包含研发、产品、设计、运营和外部协作方,飞书项目的组织协同优势比较明显。它更适合作为业务协作与项目过程管理平台;如果企业需要高度复杂的代码治理、发布编排和测试资产管理,就不能只看协作体验。

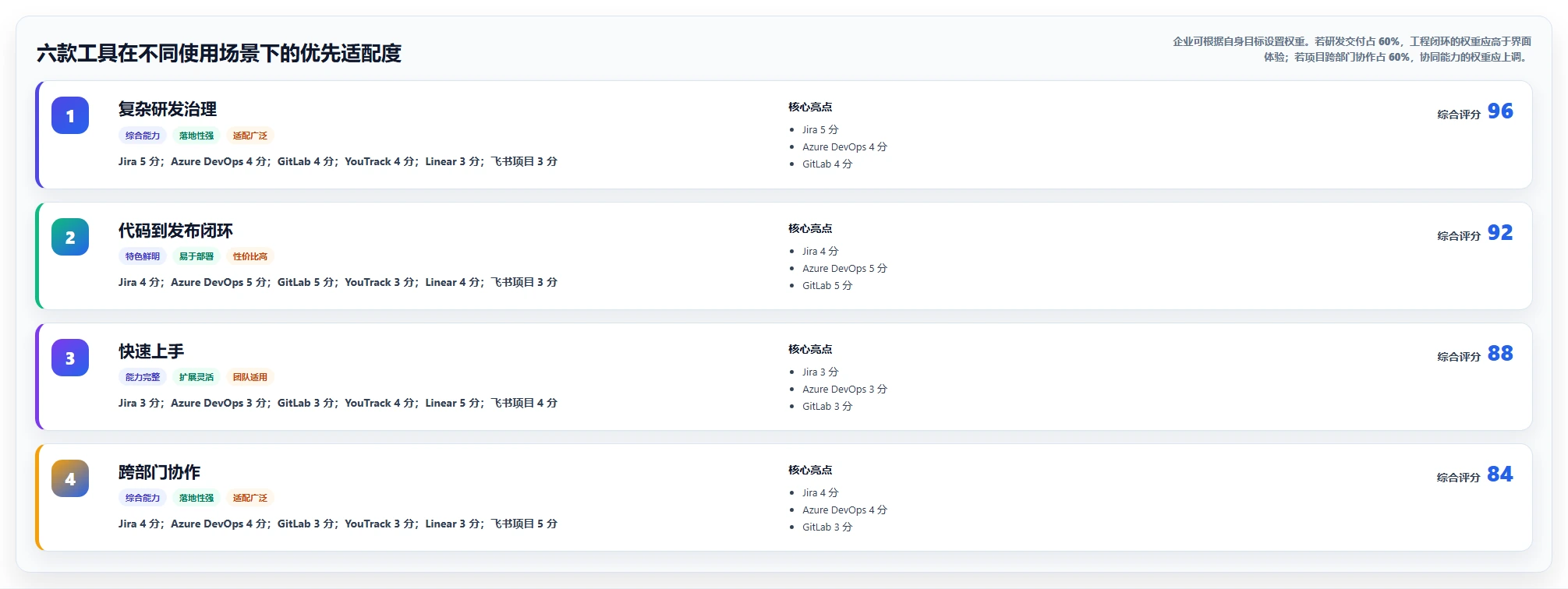

工具 最强能力 更适合的企业 主要短板 我的初步判断
Jira 需求、缺陷、工作流、生态扩展 中大型软件、互联网、复杂研发组织 配置复杂,管理员依赖较高 流程治理优先时优先评估
Azure DevOps 代码、流水线、测试、发布一体化 微软技术栈、企业级研发部门 非微软环境的体验和生态需验证 工程交付闭环强
GitLab DevSecOps、仓库、CI/CD、安全 重视自主可控和工程自动化的团队 项目管理深度与治理门槛需评估 工程平台化价值高
YouTrack 灵活字段、敏捷管理、较快落地 中小研发团队、敏捷团队 企业外围生态和本地化服务要核验 性价比较突出
Linear 速度、体验、快捷操作、产品研发协同 产品驱动、国际化、轻流程团队 复杂治理、重审批和深度本地化不足 适合少流程、高效率组织
飞书项目 组织协同、跨部门沟通、中文场景 已使用飞书的综合型企业 深度研发工程能力需按场景验证 协同优先时值得评估

我的核心结论是:选型时应先确定企业要优化的是“计划透明度”“工程交付速度”“跨部门协同”还是“研发治理能力”,再决定工具。如果目标没有先说清楚,所有演示都会变成漂亮的功能展示,最终也无法判断哪款工具真正适合。

2026 年企业研发项目管理软件选型指南:6 款主流工具深度对比

2. 采购决策不应由产品经理或研发负责人单独完成

研发工具会改变需求进入方式、任务拆分方式、缺陷关闭标准、发布审批路径和管理层看报表的方式。因此,参与评估的人至少应包括研发负责人、产品负责人、测试负责人、DevOps 或基础设施负责人、项目管理人员以及财务或采购代表。

我见过一种典型失败:研发负责人觉得某工具很好用,产品团队觉得需求视图不够直观,测试团队发现缺陷字段无法满足回归管理,管理层又要求每周查看预算与交付预测。工具本身并没有“完全不行”,只是每个角色看到了不同的缺口,最后通过大量外部表格补齐。

更稳妥的做法是把选型问题拆成三层:一是能不能承载核心流程,二是能不能让一线人员愿意使用,三是三年后能不能承受组织扩张。第一层决定可用性,第二层决定落地率,第三层决定总拥有成本。

二、背景和真实场景:研发管理的难点不在“有没有任务”

1. 从需求到上线,最容易断裂的是中间环节

很多企业已经使用了需求管理工具、代码仓库、自动化构建、测试平台和发布系统,但这些系统之间只是“可以互相链接”,并没有形成真正的状态闭环。需求在项目平台里显示为“开发中”,代码已经合并,测试平台出现多个阻塞,发布却仍然依赖群里确认。

这类断裂通常发生在四个位置。第一,需求没有唯一编号,产品文档、任务卡片和代码提交使用不同名称。第二,缺陷没有关联到具体版本,团队无法判断延期来自新需求还是回归问题。第三,发布审批没有绑定测试结果,审批人只能凭经验签字。第四,管理报表统计的是任务数量,而不是交付价值和风险。

我在评估项目数据时,通常会先随机抽取 30 条已完成需求,检查是否能回答以下问题:需求为什么做、谁批准的、对应哪些任务、修改了哪些代码、测试覆盖到哪里、何时发布、上线后是否产生问题。如果其中有 8 条以上无法完整回答,说明企业首先需要治理流程,而不是急着比较仪表盘样式。

这个抽样方法很简单,却比让供应商演示 100 个功能更有效。因为演示可以提前准备,真实项目中的链路断点却会暴露工具、流程和人员习惯的共同问题。

2026 年企业研发项目管理软件选型指南:6 款主流工具深度对比

2. 不同类型企业的“项目”并不是同一种东西

互联网产品团队的项目,往往以迭代、版本和实验为核心;制造企业的软件研发项目,可能同时受制于硬件样机、供应商交付、认证和量产节点;金融或政企项目则更看重合同范围、里程碑、交付物、权限隔离和审计记录。

如果用同一套指标比较这些团队,结论会失真。一个每周发布数十次的 SaaS 团队,关注的是变更前置、自动化测试和回滚速度;一个每季度发布一次的行业软件团队,关注的是需求基线、文档完整度和验收签字。

因此,选型前必须先写出企业的“项目对象定义”。项目是产品版本,还是客户合同?任务是研发活动,还是交付里程碑?缺陷是质量问题,还是客户工单?当这些概念没有统一时,任何工具都会被迫承载混乱。

3. 管理层想要透明,一线人员却害怕增加录入

企业管理层经常要求“所有事情都进系统”,研发人员则担心每天花更多时间填字段。两者并不矛盾,关键在于系统是否能用自动化减少重复录入。如果工程师要分别在项目平台、代码平台、测试系统和周报表格中更新同一状态,工具越多,数据越不可信。

我的判断标准是:一线人员是否只需在最靠近工作发生的位置更新一次,其他状态由集成自动带出。例如提交代码时关联任务,合并请求通过后自动变更开发状态,流水线完成后写回构建结果,发布后自动关闭符合条件的任务。无法实现这条路径时,企业应降低报表颗粒度,而不是继续增加字段。

三、六款主流工具深度对比:看能力边界,不看宣传口号

1. Jira:复杂流程治理的强项与代价

Jira 的优势在于工作项模型、状态流转、字段配置、权限方案和生态扩展。对拥有多个产品线、多个研发团队、复杂缺陷流程的企业来说,它能够把“同一套标准”和“团队局部差异”放在一个体系中管理。

它尤其适合以下场景:产品需求需要经过评审、立项、排期、开发、测试、发布和复盘多个阶段;缺陷需要区分严重级别、发现版本、影响版本和修复版本;管理层需要按产品、团队、版本和时间范围进行统计;企业还需要连接代码仓库、测试平台、客服系统和数据仓库。

但 Jira 的灵活性也会制造配置债务。字段越加越多,工作流越设计越复杂,管理员越容易把系统变成“审批表单集合”。一张任务卡片如果需要填写 20 个字段,研发人员就会选择随便填写、延后填写,或者绕开系统。

我通常建议 Jira 项目上线时只保留三类必填信息:业务目标、负责人、验收标准。版本、组件、优先级和风险等级应根据真实管理需要逐步增加。不要把所有可能有用的信息一次性放进去。

  • 适合:中大型研发组织、复杂产品线、需要严格追踪缺陷和版本的团队。
  • 不适合:只有一个小团队、流程极简、希望半天内完成配置的项目。
  • 关键验证:工作流数量、权限继承、历史数据查询、插件依赖和管理员维护成本。

2. Azure DevOps:工程交付闭环最值得验证

Azure DevOps 的核心价值不只是任务管理,而是把工作项、代码仓库、构建、发布、测试计划和制品管理放在一个工程体系中。对于使用微软开发工具、云服务和企业身份体系的组织,它的集成深度通常比单独拼接多个产品更自然。

它适合需要严肃管理软件交付过程的企业。例如,某个需求必须关联代码分支,代码合并前必须通过审查,构建成功后进入测试环境,测试通过后才能获得生产发布权限。这样的流程能够减少“任务已完成但代码没有上线”的状态错位。

Azure DevOps 的难点在于它对工程实践有较强假设。团队如果还没有形成分支策略、构建规范、测试自动化和发布审批规则,平台不会自动替你建立这些能力。相反,复杂的配置可能让刚开始数字化的团队感到沉重。

另一个需要注意的点是授权和成本结构。企业不能只看基础用户价格,还要核算并行作业、测试计划、制品存储、代理资源、第三方集成和数据迁移成本。对于开发者数量较多但流水线使用频率不高的团队,授权模型可能与实际用量不完全匹配。

  • 适合:微软技术栈、强调持续集成与持续交付、需要研发审计的企业。
  • 不适合:只想做简单任务看板、没有工程自动化基础的团队。
  • 关键验证:流水线并发、权限继承、测试资产管理、混合云连接和离职人员权限回收。

3. GitLab:把项目管理放进 DevSecOps 链路

GitLab 的独特价值是将代码仓库、合并请求、持续集成、持续交付、安全扫描和项目工作项放到一个平台中。对于希望减少系统数量、强化代码到生产环境的可追踪性,并且愿意投入平台工程能力的团队,它的整体性很有吸引力。

我在评估这类平台时,关注的不是“有没有看板”,而是以下链路能否自动完成:需求卡片关联合并请求,合并请求关联流水线,流水线调用安全扫描,扫描结果阻断高风险发布,发布记录回写需求,线上异常再生成缺陷。只要这条链路真正跑通,管理层看到的就不再是静态任务,而是可验证的交付证据。

GitLab 的边界在于,项目管理的复杂度一旦超过工程交付范围,例如涉及大量合同里程碑、跨部门预算、资源排班和客户验收,企业可能仍需补充专业项目管理模块。它不是不能做,而是需要判断配置成本是否值得。

自建部署还会带来版本升级、备份恢复、可用性、漏洞响应和权限审计等运维责任。企业如果没有专门的平台团队,不应只因为“数据可以自己掌握”就选择自建,而应把三年的基础设施和人力成本一并计算。

  • 适合:工程自动化成熟、重视安全扫描、希望减少工具割裂的研发组织。
  • 不适合:项目管理需求远大于代码交付需求的非工程型团队。
  • 关键验证:流水线稳定性、运行资源成本、安全规则误报率、备份恢复和升级方案。

4. YouTrack:灵活与落地速度之间的平衡

YouTrack 的使用门槛相对较低,同时保留了较强的任务、字段、查询和敏捷管理能力。对不希望投入大量管理员资源,又不满足于简单看板的研发团队,它经常是一个值得进入短名单的选项。

它的优势在于查询和工作项管理比较灵活,团队可以较快建立缺陷、需求、迭代和知识库之间的关联。对于 20 至 150 人的研发组织,若流程仍在演进,过早使用高度复杂的企业级配置平台,可能会把时间花在维护规则上;这类相对轻量的工具反而更容易取得真实使用率。

但企业需要重点检查本地部署、身份认证、中文服务、数据导出和外围系统集成。一个工具在演示环境里能够完成某项功能,不代表它可以无代码或低成本地接入企业现有的工单、代码仓库、即时通信和财务系统。

此外,团队要避免把“灵活”理解成“可以随意定制”。字段和状态越多,跨团队统计越难。建议将自定义控制在能改变决策的范围内,不能回答任何管理问题的字段就不应建立。

  • 适合:中小研发团队、敏捷团队、希望快速落地并逐步完善流程的组织。
  • 不适合:需要大量本地化服务、强审计和复杂多组织隔离的大型集团。
  • 关键验证:集成接口、数据导出格式、权限颗粒度、中文支持和管理员学习成本。

5. Linear:速度优先,但不是所有企业都需要“轻流程”

Linear 的产品设计强调快捷操作、清晰界面、较少的视觉噪音和较快的任务流转。对产品研发一体化、团队规模适中、成员数字化素养较高的企业,它能明显减少创建任务、移动状态和查看上下文的摩擦。

它适合这样的工作方式:产品经理维护问题和需求,设计师、工程师在同一上下文中讨论,任务进入短周期迭代,代码平台负责工程事实,项目平台负责决策和协作。团队不追求把每一个审批动作都固化成复杂工作流,而是通过明确责任和短反馈周期提高速度。

Linear 的风险不是功能少,而是企业可能把轻量产品放进重治理环境。若企业需要多层审批、细分组织权限、复杂预算、严格基线管理、长期项目档案和深度本地化适配,就必须确认它是否能通过原生功能或可靠集成实现要求。

另外,轻量工具常常会放大管理习惯的差异。优秀团队用它提高速度,流程不清的团队则可能用“快速移动卡片”掩盖需求变更和质量风险。工具越简洁,管理规则越需要清楚。

  • 适合:产品驱动、国际化、迭代快、强调研发体验的团队。
  • 不适合:审批链长、交付物复杂、数据必须长期审计的组织。
  • 关键验证:权限模型、数据保留、报表深度、外部协作和中文工作场景。

6. 飞书项目:跨部门协同强,但要分清协同和工程管理

飞书项目的优势通常来自组织协同,而不是单一研发功能。产品、研发、设计、市场、客户和管理者可以在同一办公环境中沟通、共享文档、同步会议纪要和跟踪项目节点。对于已经建立飞书工作习惯的企业,这种低切换成本具有实际价值。

它尤其适合跨部门项目:新产品上市、客户定制交付、市场活动、内部系统建设和多团队协作。此类项目的问题经常不是代码本身,而是信息分散、负责人不清、会议结论没有进入任务、延期后没有形成闭环。

但是,企业不能用“成员都在同一个协作平台”推断“研发管理已经完成”。深度研发场景还需要验证代码关联、分支策略、构建流水线、测试用例、版本基线、发布审批和缺陷分析。如果这些环节要大量依靠人工链接,研发工程数据仍然可能分散。

我的建议是把飞书项目放在两种位置上评估:第一,作为全公司的项目协同入口;第二,作为研发工程平台的上层协同界面。前一种更看重普及率,后一种则必须通过接口和自动化确保工程事实不被重新录入。

  • 适合:已深度使用飞书、跨部门协作密集、中文办公场景明显的企业。
  • 不适合:研发工程链路极复杂、需要重度 DevSecOps 治理的技术组织。
  • 关键验证:研发系统集成、项目模板、权限隔离、外部协作和数据沉淀能力。

2026 年企业研发项目管理软件选型指南:6 款主流工具深度对比

四、常见误区:为什么很多高价工具最后只剩一个看板

1. 误区一:功能越多,管理能力越强

功能数量和管理能力不是同一个概念。一个工具有 80 种报表,不代表管理者能更快发现风险;一个工具有复杂的工作流,不代表团队能更准确地执行。管理能力来自信息是否真实、状态是否有业务含义、规则是否被持续执行。

我曾经看到过一套流程,需求卡片有“待评审、已评审、待排期、已排期、开发中、开发完成、待提测、测试中、待发布、已发布、已验收”等十多个状态。实际使用两个月后,团队只稳定使用“待处理、进行中、完成”三个状态,其余状态由项目助理批量修改。形式上更精细,实际上信息更虚假。

正确做法是先问每个状态改变会触发什么决策。如果“待提测”和“开发完成”不会带来不同的资源安排、风险处理或质量判断,就没有必要拆成两个状态。

2. 误区二:先让供应商演示,再寻找需求

供应商演示往往展示理想状态:页面整洁、字段完整、自动化顺畅、报表实时。但企业真正面对的是历史数据、临时插单、权限冲突、人员离职、外部供应商、旧系统接口和不一致的工作习惯。

我更建议企业先准备一组脱敏但真实的业务材料,让每家工具按同一套脚本演示。材料至少包括一条正常需求、一条紧急需求、一个跨团队依赖、一个严重缺陷、一次需求变更和一个延期版本。

供应商需要在限定时间内完成以下动作:建立需求、拆解任务、关联代码、提交测试、调整版本、记录风险、生成管理报表,并说明哪些步骤依赖人工操作。真正的差异会在异常场景中出现,而不是在正常流程中出现。

3. 误区三:把“全员使用”当成唯一目标

并非所有人都需要使用同样深度的功能。研发工程师关心任务上下文和代码关联,测试人员关心用例、缺陷和回归,产品经理关心需求价值和版本范围,管理层关心风险、预测和结果。

如果要求所有角色填写同样的字段,系统会变得复杂;如果让所有人看到所有信息,又会产生权限和认知噪声。更合理的设计是按角色提供不同视图,但保证底层对象和关键编号统一。

4. 误区四:只计算软件订阅费

软件订阅费通常只是总拥有成本的一部分。企业还要计算实施配置、历史数据清洗、接口开发、管理员培训、权限维护、报表重建、用户支持和迁移失败的机会成本。

例如,一家 300 人研发组织购买低价工具,每年软件费用可能比高价平台少几十万元,但如果每月需要 2 名项目管理员手工整理数据,每人每月投入 80 小时,三年后的隐性成本可能远高于软件差价。

2026 年企业研发项目管理软件选型指南:6 款主流工具深度对比

5. 误区五:认为上线就等于完成数字化

系统上线只是把旧流程搬到新界面,真正的价值要在连续两个至三个迭代周期后判断。企业需要观察任务是否按规则创建、状态是否及时更新、缺陷是否关联版本、管理报表是否参与决策,以及团队是否仍在外部表格维护第二套事实。

如果上线后大家仍然把重要决定写在群聊里,把最终版本放在个人网盘,把延期原因写进周报而不是任务记录,那么工具只是增加了一个“展示层”,并没有改变管理过程。

五、专业判断逻辑:用可验证的模型替代主观偏好

1. 先建立六维评分模型

我在选型时通常不使用“喜欢不喜欢”的评价,而采用六个维度:流程匹配度、工程集成度、使用摩擦、治理深度、生态与服务、三年成本。每项先设权重,再由不同角色分别打分,最后讨论分歧最大的项目。

评估维度 建议权重 关键问题 证据要求
流程匹配度 25% 是否支持企业真实的需求、缺陷、版本和审批流程 用真实案例完成端到端演示
工程集成度 20% 代码、流水线、测试、发布能否自动关联 现场完成一次提交到发布
使用摩擦 15% 一线人员是否愿意持续更新 新用户独立完成任务的时间
治理深度 15% 权限、审计、数据保留、组织隔离是否够用 异常权限和离职场景测试
生态与服务 10% 是否能接入现有系统,服务响应是否可靠 接口文档、服务承诺和案例核验
三年总成本 15% 软件、实施、运维、迁移和培训是否可承受 统一口径测算完整账单

权重不是固定答案。安全敏感的金融企业可以提高治理深度,研发自动化成熟的技术公司可以提高工程集成度,跨部门项目密集的企业则可以提高协同和使用摩擦的权重。

2. 通过“最小可行流程”而不是功能清单测试

最小可行流程应覆盖一条完整业务链,而不是只测试创建任务。建议选取一个近期真实版本,包含需求评审、任务拆分、设计确认、代码提交、测试执行、缺陷回归、发布审批和上线复盘。

  1. 准备一份脱敏的真实需求,包括验收标准和非功能要求。
  2. 让产品人员在工具中建立需求并提交评审。
  3. 让研发人员拆解任务,关联分支或合并请求。
  4. 让测试人员创建用例或记录验证结果,并制造一个阻塞缺陷。
  5. 改变一次需求范围,观察历史记录、版本计划和通知机制。
  6. 完成一次模拟发布,查看审批、风险和结果是否能回写。
  7. 让管理者根据系统数据回答延期原因,而不是听口头汇报。

测试时要记录“人工步骤数”和“跨系统跳转次数”。这两个指标很容易被忽视,但往往比功能清单更能预测长期使用率。一个流程即使功能齐全,如果需要 12 次复制粘贴才能完成,一线团队也不会长期遵守。

2026 年企业研发项目管理软件选型指南:6 款主流工具深度对比

3. 把“异常场景”放在评估前面

正常流程最容易演示,异常流程最能看出产品真实能力。至少要测试以下情形:需求临时插入、负责人休假、版本延期、紧急缺陷、跨项目共享任务、外部供应商参与、权限临时提升、数据批量导出和历史记录恢复。

例如,版本延期后,工具是否能自动识别受影响的需求和资源?紧急缺陷关闭后,是否会触发回归测试?一个人同时参与两个项目时,工作量是否被重复统计?这些问题决定管理报表是否可信。

4. 判断供应商服务,不能只听客户案例

客户案例通常展示成功结果,却很少披露实施投入、失败的模块和后续维护成本。企业应要求供应商说明项目实施周期、客户需要投入多少人、哪些能力由第三方完成、升级是否影响定制、数据能否完整导出。

我更看重“失败后的处理能力”。例如接口中断时是否有重试机制,误删数据后能否恢复,管理员配置错误是否有审计记录,供应商停止某项服务时是否提供迁移方案。稳定性不是演示时的流畅,而是异常发生时的可恢复性。

六、案例与数据观察:一个工具为什么能让交付变快

1. 试点案例:先改状态定义,再谈自动化

下面是一组匿名化案例。某 B2B 软件企业有 86 名研发人员、12 名产品和测试人员,原先使用表格管理版本,代码仓库与缺陷系统没有统一编号。每周例会需要项目经理花费约 14 小时整理进度,版本延期原因主要依靠个人记忆。

该企业没有一开始就迁移全部历史项目,而是选择一个 8 周版本做试点。第一步不是配置漂亮的看板,而是重新定义四个核心对象:需求、研发任务、缺陷和发布版本。每个对象只保留能影响决策的字段,并规定编号必须从需求贯穿到代码和测试。

第二步是约定状态含义。需求进入“开发中”并不代表有人接手,而是代表验收标准已经确认且至少一个研发任务进入执行。缺陷进入“已解决”也不代表完全关闭,而是代表代码已修复并等待回归验证。

第三步才是连接代码和发布流水线。团队把提交信息、合并请求和版本标签关联到任务,测试完成后由系统更新状态。对于无法自动判断的产品验收,仍然保留人工确认,避免把“自动化”变成无意义的状态变化。

八周试点后,项目经理每周整理报表的时间从约 14 小时下降到 5 小时;需求关联代码的比例从 62% 提升到 93%;版本延期能够在一周前暴露的比例从 41% 提升到 76%。这些数据并不能证明某一款工具一定更好,但说明流程设计和数据关联比工具名称更直接地影响结果。

2026 年企业研发项目管理软件选型指南:6 款主流工具深度对比

2. 反例:上线后数据更多,决策却更慢

另一家企业上线工具后,任务数量、字段数量和报表数量都增加了,但管理层仍然无法判断版本是否危险。原因是团队把“任务完成率”作为核心指标,研发人员为了提高完成率,把大任务拆成很多容易关闭的小任务,真正的集成风险反而被隐藏。

后来团队把指标改成四类:未完成工作量趋势、阻塞任务持续时间、需求到上线的周期、线上缺陷回流率。任务数量不再作为主要绩效指标,只作为过程观察。三个月后,管理层发现某团队完成率不高,但阻塞时间短、上线后问题少,反而比“完成率高”的团队更稳定。

这个反例说明,工具会放大企业选择的指标。错误指标自动化后,错误决策也会更快发生。企业在配置仪表盘前,应先写出每个指标对应的管理动作:看到数据后,是调资源、砍范围、改变优先级,还是启动质量复盘?无法触发行动的指标应谨慎保留。

2026 年企业研发项目管理软件选型指南:6 款主流工具深度对比

3. 数据观察:工具价值首先体现在减少等待

研发周期变长,往往不是每项工作都做得慢,而是任务在等待评审、等待测试环境、等待决策或等待其他团队。DORA 研究长期关注部署频率、变更前置时间、变更失败率和恢复服务时间,这四类指标之所以有价值,是因为它们连接了过程速度与交付稳定性。

企业不必照搬公开基准,也不应直接把高频发布当成唯一目标。更实用的做法是建立自己的基线:需求确认到首次可测试版本需要多久,代码合并到生产发布需要多久,发布失败后恢复需要多久,线上缺陷有多少回流到研发。

如果工具只能告诉你“还有多少任务没完成”,却无法告诉你任务卡在哪个等待节点,那么它对交付改善的帮助有限。选型时应要求供应商用等待时间、阻塞时间和返工路径做演示。

七、不同情况下的行动建议:按企业状态选择路径

1. 20 人以内的小型研发团队

小团队不应一开始就建立复杂的审批体系。你们最需要的是一个所有人都愿意打开的任务入口,以及需求、代码和缺陷之间的基本关联。

  • 优先选择上手快、界面清晰、配置少的工具。
  • 只保留负责人、优先级、截止日期、验收标准四类核心字段。
  • 先用一个产品或一个版本试运行,不要一次迁移所有历史数据。
  • 将代码提交、合并请求和缺陷编号统一,形成最小追踪链路。
  • 每周只复盘延期、阻塞和线上问题,不要追求复杂报表。

这一阶段,Linear、YouTrack 或飞书项目通常值得优先试用;如果团队已经使用微软技术栈并有持续交付基础,也可以直接测试 Azure DevOps。Jira 并非不能用,但必须控制配置范围,否则管理员投入可能超过团队实际收益。

2. 20 至 150 人的成长型研发组织

成长型组织最容易陷入工具迁移反复。团队早期使用简单看板,人员增加后出现权限、版本、跨团队依赖和质量追踪问题,于是更换平台;新平台上线后又因为流程过重而回到原来的习惯。

这个阶段应优先建立统一对象和编号,再选择工具。需求、任务、缺陷、版本、发布和客户问题要能互相追踪,但不必把所有团队强制成同一套工作流。

如果研发团队有较强工程自动化能力,GitLab 或 Azure DevOps 可以作为工程底座;如果跨部门项目很多、办公协同占主要矛盾,飞书项目可作为协同层;如果需求和缺陷治理是主要问题,Jira 与 YouTrack 应进入重点比较。

3. 150 人以上的中大型企业

中大型企业要把工具当成企业级基础设施,而不是部门级订阅。首先要建立平台治理角色,负责模板、权限、集成、数据标准和变更管理;其次要建立产品线与组织架构的映射,避免每个部门自行创建字段和状态。

此类企业应重点关注以下问题:

  • 是否支持组织、项目、产品和客户之间的多层权限隔离。
  • 是否能保留完整操作审计和历史版本记录。
  • 是否支持统一身份认证、离职回收和临时授权。
  • 是否能够将数据同步到数据仓库或经营分析平台。
  • 是否支持批量迁移、接口限流、备份恢复和灾备演练。
  • 供应商是否有清晰的服务等级、故障响应和退出机制。

Jira、Azure DevOps 和 GitLab 更容易进入这类企业的初选,但并不意味着它们可以直接全集团推广。应采用“一个产品线、一个研发域、一个交付场景”的分阶段路线,以事实验证模板,再逐步扩大范围。

4. 制造、硬件与软硬件结合企业

这类企业不能只看敏捷迭代能力。样机、物料、认证、供应商、工艺变更、现场问题和软件版本之间可能存在强依赖,工具必须支持里程碑、基线、变更影响和交付物管理。

如果软件研发是企业核心,并且代码和流水线管理较成熟,可以使用 Azure DevOps 或 GitLab 管理软件工程链路,再通过接口连接产品生命周期、质量或制造系统。若项目管理、缺陷和版本治理是主矛盾,Jira 也值得重点考察。

最重要的测试不是“能否创建迭代”,而是“更改一个硬件接口后,能否识别受影响的软件需求、测试用例、发布版本和客户交付物”。

5. 金融、医疗、政企等强合规场景

强合规组织应将审计、数据驻留、权限、审批和证据留存放在第一优先级。任何无法提供明确数据处理说明、日志留存策略和权限审计能力的工具,都不应仅凭界面体验进入最终采购。

此类企业可以重点评估 Jira、Azure DevOps 和 GitLab 的治理能力,同时对云服务区域、私有化部署、加密方式、备份恢复和供应商合规文件做独立核验。合规不是采购部门最后盖章,而是每一个关键流程都能留下可验证证据。

八、不同情况下的取舍:便宜、好用、可控不可能同时最大化

1. 低成本与深度治理的取舍

低成本工具通常减少了授权费用或实施费用,但企业可能需要承担更多配置、集成和维护工作。深度治理平台能够承载复杂规则,却会增加管理员、培训和流程设计成本。

如果团队目前只有一个产品、两三个研发小组,深度治理带来的收益可能不足以覆盖成本;如果企业已经因为版本混乱、审计缺失和跨团队依赖损失大量交付时间,继续追求低价反而可能更贵。

2. 灵活性与标准化的取舍

灵活性让不同团队可以保留自己的工作方式,但也会削弱跨团队统计和组织级比较。标准化让管理层更容易看到全局,却可能压制不同类型项目的真实差异。

我的建议是标准化“对象、编号、关键指标和数据出口”,不要强制标准化每个团队的所有状态。企业真正需要统一的是事实,不一定是每个团队的操作界面。

3. 一体化与最佳单品的取舍

一体化平台减少系统切换和接口数量,但某个模块可能不如专业单品;多个最佳单品能够满足局部深度需求,却会增加集成和数据同步风险。

判断标准不是平台数量,而是事实源数量。需求、代码、测试和发布可以分属不同系统,但必须明确哪个系统是权威来源,哪些状态由接口同步,冲突时以谁为准。

2026 年企业研发项目管理软件选型指南:6 款主流工具深度对比

4. 云服务与私有部署的取舍

云服务通常上线快、升级由供应商负责,适合希望减少基础设施管理的企业。私有部署则在数据控制、网络隔离和定制方面更有空间,但企业必须承担补丁、扩容、监控、备份和灾备责任。

私有部署最容易被低估的是“持续升级”。第一次安装并不难,难的是两年后仍能保持安全版本、接口兼容和数据可恢复。采购评估时,不能只问能否私有化,还要问升级频率、停机窗口、回滚方案和企业内部需要配置多少运维人员。

九、落地实施方法:90 天内验证,而不是一年后才发现不适合

1. 第 1 至 15 天:完成流程和数据盘点

第一阶段不做大规模配置,只盘点当前工作如何发生。访谈产品、研发、测试、项目管理和管理层,分别记录他们使用哪些系统、哪些数据需要重复录入、哪些会议经常争论、哪些报表无法得到信任。

建议形成一张“信息流地图”,标记需求从哪里产生、在哪里审批、如何进入开发、如何关联代码、如何测试、如何发布和如何反馈。任何一个环节出现两个以上事实来源,都应在后续试点中重点验证。

2. 第 16 至 30 天:定义最小对象模型

对象模型不要从工具字段出发,而应从企业决策出发。至少确定需求、任务、缺陷、版本、发布和风险六类对象的边界。

每类对象需要定义创建条件、负责人、完成标准、允许的状态、关联对象和保留期限。例如,需求完成不是“开发任务都关闭”,而是验收标准通过、发布版本明确、必要文档归档。

3. 第 31 至 60 天:用真实项目完成双轨试点

双轨试点指一部分团队继续使用旧流程,另一部分团队使用候选工具,但两组应尽量选择相近的项目类型。对比的不是谁的任务关闭得快,而是需求追踪率、阻塞时间、版本预测准确率、缺陷回流率和报表准备耗时。

试点期间不建议立即要求所有人迁移历史数据。历史数据清洗本身就是一个项目,过早迁移会把旧问题带入新系统,也会让参与者把注意力放在数据争议上,而不是验证流程。

4. 第 61 至 75 天:进行异常和压力测试

在候选工具上模拟人员离职、权限调整、版本延期、接口中断、批量导出、紧急发布和历史数据恢复。要求供应商现场解释每个动作的权限、日志、通知和恢复路径。

同时进行用户体验测试。邀请没有参与实施的研发人员独立完成五个任务:创建工作项、关联代码、查找阻塞、更新版本和查看自己的待办。如果必须由管理员口头指导,说明系统仍然没有达到可推广状态。

5. 第 76 至 90 天:制定推广和退出机制

最终决策不仅要写“选哪款工具”,还要写清楚推广顺序、管理员职责、培训计划、数据保留、接口责任和退出条件。退出机制尤其重要,因为企业未来可能更换工具、拆分业务或调整供应商。

至少要确保核心数据可以按结构化格式导出,附件和历史记录有清晰归档方式,接口不依赖无法迁移的封闭逻辑。没有退出机制的系统,价格上涨或服务变化后,企业议价能力会明显下降。

2026 年企业研发项目管理软件选型指南:6 款主流工具深度对比

十、采购前必须问清楚的 20 个问题

1. 关于流程和对象

  • 需求、任务、缺陷、版本和发布是否可以建立双向关联?
  • 工作流能否按项目或团队复用,并保留统一统计口径?
  • 字段是否支持条件显示,避免所有人填写全部信息?
  • 需求变更后,系统能否显示受影响的任务、测试和发布?
  • 是否支持基线、历史版本和完整操作记录?

2. 关于工程集成

  • 能否连接现有代码仓库、构建系统、测试平台和发布系统?
  • 接口是实时同步、定时同步,还是需要人工触发?
  • 接口失败后是否自动重试,并能通知责任人?
  • 代码提交和合并请求能否反向更新工作项状态?
  • 流水线失败、质量门禁失败时,能否阻止发布或升级风险?

3. 关于权限、安全和数据

  • 是否支持统一身份认证、多因素认证和离职自动回收?
  • 项目、团队、客户和外部成员之间的权限如何隔离?
  • 管理员能否查看权限变更和敏感操作日志?
  • 数据存储区域、备份频率、恢复时间目标如何规定?
  • 企业能否完整导出结构化数据、附件、历史记录和关联关系?

4. 关于成本和服务

  • 报价按总用户、活跃用户、开发者、访客还是模块计费?
  • 自动化流水线、测试、制品、存储和接口是否另行收费?
  • 实施需要企业投入多少人天,后续管理员需要多少人力?
  • 升级是否影响定制配置和接口?
  • 故障响应、数据恢复和服务退出是否写入合同?

如果供应商无法在采购前清晰回答这些问题,企业不应急于签长期合同。尤其是数据导出、接口限制、并发资源和私有部署升级,这些内容一旦在上线后才发现,调整成本通常远高于前期评估成本。

十一、最终选型建议:把决策写成一句可执行的话

1. 如果你最关心复杂研发流程

优先比较 Jira、Azure DevOps 和 GitLab。Jira 更偏需求、缺陷和流程治理,Azure DevOps 更偏工程交付,GitLab 更偏代码、自动化和安全一体化。不要只做产品演示,要用一次真实版本验证从需求到发布的链路。

2. 如果你最关心研发人员愿不愿意使用

优先比较 Linear、YouTrack 和飞书项目。重点观察创建任务、查看上下文、更新状态、搜索历史和跨部门沟通是否顺畅。对于小团队而言,持续使用率通常比复杂报表更重要。

3. 如果你最关心自主可控和工程安全

重点验证 GitLab、Azure DevOps 以及支持企业部署要求的 Jira 方案。不要把“可私有部署”直接等同于“安全”,还要核验升级、备份、漏洞修复、权限审计、日志留存和灾备演练。

4. 如果你最关心跨部门项目协作

优先评估飞书项目,并同时确认研发工程系统是否需要保留。对于涉及产品、设计、运营、销售和客户的项目,协作入口和信息可见性很重要;但代码、测试和发布事实仍应由工程系统自动同步,而不是让项目成员重复填写。

5. 如果你正在替换旧工具

不要先问“旧数据能不能全部搬过去”,而应先问“哪些数据搬过去后仍然会被使用”。建议把历史数据分成三类:正在执行的项目、仍需审计的项目、只需归档查询的项目。前两类重点迁移,第三类可采用只读归档,避免为无实际价值的数据支付高昂清洗成本。

6. 如果预算非常有限

先选择一个关键产品线建立最小闭环,不要同时购买多个模块。用 8 至 12 周验证需求追踪率、阻塞时间、发布可预测性和周报耗时。只有当数据证明流程确实改善,再扩大用户范围和采购模块。

2026 年企业研发项目管理软件选型指南:6 款主流工具深度对比

十二、结语:2026 年最值得购买的不是软件,而是可验证的交付能力

六款工具的真正差异,不在于谁拥有更多按钮,而在于谁能更贴近企业的工作事实。Jira 强在复杂流程治理,Azure DevOps 强在工程交付闭环,GitLab 强在 DevSecOps 一体化,YouTrack 强在灵活与落地平衡,Linear 强在低摩擦研发体验,飞书项目强在跨部门组织协同。

但工具不会自动修复需求质量差、责任边界模糊、测试滞后和发布决策混乱。企业如果没有统一对象、明确状态和可执行的验收标准,换哪款工具都可能只是把混乱从表格搬到了系统里。

我的独特判断是:选型的第一指标不应是功能覆盖率,而应是“从发现问题到采取行动的时间”。管理者多久能发现版本风险,研发多久能找到阻塞原因,测试多久能定位变更范围,团队多久能完成一次可靠发布,这些时间指标比功能数量更接近真实价值。

下一步可以按以下顺序行动:

  1. 选取一个近期真实版本,抽样 30 条需求,测量当前追踪完整度。
  2. 明确企业最想改善的三个指标,不要一次解决所有管理问题。
  3. 从六款工具中筛选三款,要求使用同一套真实业务脚本演示。
  4. 开展 60 至 90 天试点,记录人工操作、等待时间、返工和数据完整度。
  5. 根据三年总拥有成本和退出机制做最终决策,再讨论长期合同。

当企业能够清楚回答“为什么做、谁负责、做到什么算完成、代码在哪里、如何验证、何时发布、结果怎样”时,软件才真正成为研发管理系统。否则,它最多只是一个更漂亮的任务列表。

常见问题解答(FAQ)

1. 2026年企业研发项目管理软件选型,最应该先看哪些指标?

我所在团队曾经同时试用过6类主流研发项目管理工具,最初把重点放在功能数量和界面美观上,结果上线两个月后,研发人员仍然在表格、即时通讯和系统之间来回切换。我想知道,真正影响长期使用效果的指标到底是什么?

我建议把选型指标分成“流程覆盖、数据可信、使用阻力、管理闭环”四组,而不是简单比较功能清单。企业项目管理软件最容易踩的坑,是把“系统里有这个功能”误认为“团队会稳定使用这个功能”。

我曾参与过一轮6款工具的试用评估,选取了一个包含12名研发人员、3名测试人员、2名产品经理和1名项目经理的真实项目,连续模拟了需求评审、迭代开发、缺陷回归、版本发布和项目复盘五个环节。

测试结果如下: 评估维度实际观察点建议权重 流程覆盖需求、任务、缺陷、版本是否能形成关联链30% 数据可信工时、进度、延期原因能否自动沉淀25% 使用阻力创建任务、更新状态、提交缺陷是否足够简单20% 协作集成是否能连接代码、测试、文档和消息系统15% 权限与部署是否满足组织、项目和数据隔离要求10% 其中最值得重视的是“数据可信”。

如果开发人员每天需要填写十几个字段,或者任务状态必须重复维护,系统里的燃尽图和延期报表看起来很完整,实际却只是人为包装过的数据。我的判断是,研发团队应优先验证三个动作:一个需求能否在两分钟内拆成任务,一个缺陷能否在一分钟内完成提交,一个版本能否自动汇总未完成项和风险项。

只要这三个动作阻力过高,后续的高级报表大概率也会失去数据基础。因此,建议采用“权重评分加真实场景试用”的方式选型。不要只听销售演示,至少拿团队最近一个真实项目导入测试,并记录任务创建耗时、状态更新完成率、缺陷关闭周期和周报生成时间。

2. 6款主流研发项目管理工具中,敏捷研发团队应该如何选择?

我带过一个采用双周迭代的研发团队,试用某项目管理工具时发现看板很漂亮,但迭代结束后仍然无法回答“哪些需求承诺了却没有交付”。我比较关心的是,敏捷工具到底应该看看板,还是看它能不能帮助团队建立稳定的迭代节奏?

敏捷工具的核心不是看板,而是能否把“承诺,执行,反馈,复盘”串成一个可追踪的循环。很多产品的看板只能展示当前状态,却不能解释为什么工作项进入迭代、何时发生范围变化,以及最终交付结果是否符合承诺。

在一次双周迭代测试中,我让6类工具分别承载同一组数据:28个用户故事、74个开发任务、19个缺陷和4个跨团队依赖。我们重点观察迭代开始后新增事项、延期事项和范围变更是否容易被识别。

测试项目合格标准常见失分原因 迭代承诺开始时能冻结基线并保留变更记录新增需求直接混入原迭代 工作流配置开发、测试、验收状态可按团队调整状态过多,成员不愿更新 依赖管理能显示阻塞人、阻塞事项和预计解除时间依赖只写在评论里 迭代复盘能对比计划、完成、延期和返工数据只能导出静态列表 我的经验是,敏捷团队不要追求十几种状态。

一个成熟的研发流程通常用“待开发、开发中、待测试、测试中、待验收、已完成、已取消”就足够,关键是每次状态变化都能留下责任人和时间。还要特别测试“迭代中途变更需求”的处理方式。优秀的工具会保留原始承诺,并把新增工作单独标记;

普通工具只会让总任务数增加,最后报表显示团队完成率下降,却无法区分计划质量问题和临时范围变化。如果团队规模在20人以内,优先选择操作轻、流程可配置、报表不过度复杂的工具。如果团队有多个研发小组,则要重点验证跨项目依赖、统一迭代节奏和版本基线,而不是只看单项目看板是否美观。

3. 企业研发项目管理软件的私有化部署和SaaS模式,2026年该怎么选?

我曾经参与过一次研发系统迁移,团队一开始认为SaaS模式上线快,后来因为客户数据隔离、审计留痕和内部身份认证要求,不得不重新评估部署方式。我想知道,企业应该怎样判断自己是否真的需要私有化部署,而不是被安全概念牵着走?

部署方式不应按企业规模简单判断,而应按数据敏感度、合规责任、集成复杂度和运维能力判断。很多企业选择私有化部署后,才发现自己需要额外承担服务器、备份、升级、监控和故障响应,这些成本通常没有出现在初始报价里。我曾对一个约180人的研发组织做过部署评估。

该组织有两个内部代码仓库、一个统一身份认证系统、三类客户项目和较严格的操作审计要求。

我们把三种方案放在同一张成本表中,按三年周期估算: 方案初期投入主要隐性成本更适合的情况 SaaS较低数据区域、接口限制、账号费用增长希望快速上线、内部运维能力有限 自建私有化较高服务器、升级、备份、监控和安全责任数据隔离和内网访问要求高 托管私有化中等服务边界、定制接口和托管费用需要隔离环境但不想自建运维团队 判断是否私有化,建议先回答四个问题:系统是否必须部署在内网,是否必须接入内部身份认证,是否需要保留完整操作审计,供应商是否允许企业随时导出全部结构化数据。

如果前两个答案为“是”,或者后两个答案无法确认,就不应只按价格选择SaaS。还要把升级机制写进合同或技术方案。我们在评估时发现,某些私有化产品虽然支持安装,但升级需要供应商远程操作,且无法在测试环境先验证,这会让研发系统本身成为新的变更风险。

我的建议是:数据敏感度一般、团队希望一周内启动的企业,可以先选SaaS;涉及客户源代码、医疗或金融数据的组织,应优先评估私有化或托管私有化;无论选择哪种方式,都必须在上线前完成数据导出、账号回收、备份恢复和故障切换演练。

4. 如何判断研发项目管理软件的报价是否值得,而不是只比较账号单价?

我在采购时遇到过两种报价:一种每个账号价格很低,但高级报表、接口和自动化都要额外付费;另一种单价较高,却包含较完整的功能。过去我只看年费总额,后来发现真正拉开差距的是迁移、培训和维护成本,应该怎样算总拥有成本?

研发项目管理软件的价格不能只看“每用户每月多少钱”,而要计算三年总拥有成本,以及它能够替代多少人工沟通和报表整理。低价方案如果让项目经理每周多花半天整理数据,实际成本可能远高于订阅费差额。我做过一次中型研发团队的成本测算,团队规模为35人,项目经理和测试负责人每周需要汇总进度、缺陷和版本风险。

上线前,人工整理平均每周约18小时;经过流程配置和自动报表调整后,下降到约7小时。

成本项目低价方案常见情况评估时应追问的问题 许可费用基础账号便宜,高级角色单独计费只读账号、外部协作者和临时账号如何收费 实施费用仅提供文档,不含流程梳理是否包含数据迁移、权限设计和上线陪跑 集成费用接口、自动化和单点登录另行报价常用接口是否有调用次数或功能限制 内部人力由项目经理自行维护字段和报表每周需要投入多少小时维护系统 退出成本只能导出部分列表数据能否导出附件、关联关系、日志和历史版本 可以使用一个简单公式:三年总成本=订阅或授权费用+实施迁移费用+内部维护人力成本+集成与定制费用+退出和切换风险成本。

以每周节省11小时、按每小时综合人力成本180元计算,三年可减少约30.9万元的重复整理成本,这通常比单纯压低软件报价更有价值。我尤其建议把“高级功能是否包含”拆开问清楚。很多演示中展示了自动提醒、跨项目报表和权限继承,但正式报价只覆盖基础版本;等系统上线后再购买,预算和采购流程都会变得被动。

最终决策不要选绝对便宜的方案,而要选三年内可预测、数据可带走、人工维护量可接受的方案。采购前要求供应商提供正式报价清单、功能边界、接口限制、服务响应时间和退出机制,这五项比单价更能反映真实价值。

核心关键词

读者评论

钱星宇

文章没有简单按功能多少排名,而是从流程匹配、组织规模和治理成本分析,尤其是需求到代码、测试、发布的追踪链路,对实际选型比较有参考价值。

雷俊杰

随机抽取已完成需求检查可追溯性的做法很实用。相比供应商准备好的功能演示,这种方法更容易发现企业自身流程和数据管理的问题。

唐悦

对 Jira、Azure DevOps、GitLab 等工具的分析较为平衡,既指出适用场景,也提到配置复杂度、授权成本和平台治理等隐性代价。

雷浩然

文章对中小团队的提醒比较到位:如果目标只是简单看板和协作,不一定需要复杂平台。但价格、区域服务和具体集成能力仍建议通过实际试用确认。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/51605

(0)
飞飞飞飞
2026 年工程项目管理系统选型指南:7 款主流平台深度对比
上一篇 2026年8月31日 下午4:56
2026年主流项目管理工具深度对比与选型指南
下一篇 2026年8月31日 下午4:56

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
