很多企业以为,OA 对接项目管理软件的难点是“把两个系统连起来”,但我在实际梳理流程时发现,真正拖慢项目的往往不是接口开发,而是审批单、项目任务、预算、采购和验收之间没有形成同一条业务链。一个制造企业曾经把 OA 与项目管理平台接通,接口调用成功率达到 99% 以上,项目经理却仍然每天花两小时核对表格。原因很简单:OA 传过去的是“审批已通过”,项目系统需要的却是“哪一个项目、哪一项任务、多少钱、谁负责、何时完成、后续如何追踪”。
因此,2026 年企业做 OA 对接项目管理软件,不能从“选一个接口方案”开始,而应从业务对象、流程边界和数据责任开始。本文结合企业流程梳理、接口联调和上线复盘中的常见问题,拆解 OA 与项目管理系统如何分工、哪些数据应该同步、怎样设计回写机制、如何估算实施成本,以及不同规模和不同管理成熟度的企业应该如何取舍。
一、先讲核心结论:OA 对接不是搬运数据,而是重建执行链
1. 最重要的结论是:一个系统管“正式流转”,另一个系统管“持续执行”
OA 通常擅长组织架构、用章、请假、采购、合同、费用、付款和行政审批。它的优势是流程合规,强调谁提交、谁审批、审批依据是什么、什么时候完成。项目管理软件则更适合承载工作分解、任务依赖、里程碑、缺陷、风险、工时、资源和交付物,强调事情如何被执行、如何被追踪、如何被协作。
这两个系统不应互相替代。让 OA 管几十个项目的每日任务,会导致审批表越来越长,执行人员越来越不愿意更新;让项目管理系统承担所有正式审批,又容易造成权限、印章、财务凭证和审计链条不完整。
合理的分工是:OA 负责“授权与合规”,项目管理软件负责“计划与执行”,接口负责把关键状态和业务主数据连接起来。接口不是把所有字段全部复制一遍,而是只同步那些会改变另一个系统决策的数据。
2. 先做四张映射表,再做接口开发
我通常要求项目组在技术方案评审前,先完成四张表。第一张是业务对象表,列出人员、部门、项目、任务、合同、采购单、费用单、交付物等对象及其唯一标识。第二张是流程状态表,明确“草稿、审批中、已通过、已驳回、已撤回、已作废、已归档”等状态如何对应。
第三张是责任归属表,说明每个字段由谁维护、哪个系统是主数据源、发生冲突时谁覆盖谁。第四张是异常处理表,规定接口失败、重复推送、人员离职、项目关闭、审批撤回和数据补偿分别如何处理。
如果这四张表没有完成,开发团队很容易把“能传输”误认为“能使用”。上线之后,最常见的返工并不是接口协议不兼容,而是业务人员突然发现:项目名称不能修改、部门编码不一致、审批撤回无法回滚、历史数据没有归属,或者一个审批单被重复生成了两条任务。
| 映射对象 | 必须回答的问题 | 不回答的后果 | 建议主责系统 |
|---|---|---|---|
| 组织与人员 | 谁是唯一人员、谁负责离职状态 | 任务无人负责、权限残留 | OA 或人力主数据系统 |
| 项目主数据 | 项目编号何时生成、谁可以关闭 | 同一项目出现多个编码 | 项目管理软件 |
| 审批状态 | 通过、驳回、撤回如何回写 | 两边状态不一致 | OA 负责原始审批状态 |
| 费用与预算 | 金额按申请、发生还是支付统计 | 预算执行率失真 | 财务或 OA 负责凭证 |
| 交付物 | 附件存在哪里、如何保留版本 | 审计找不到最终文件 | 按文件安全要求决定 |
3. 优先打通“高频、跨部门、可验证”的流程
第一期不建议同时接入合同、采购、付款、招聘、费用、客户投诉和全部项目任务。范围过大,业务规则会在开发过程中不断变化,测试也无法覆盖。更稳妥的做法是选择一个高频且结果可量化的流程,例如项目立项、采购申请、预算变更、项目结项或客户需求转任务。
选择标准可以用三个问题判断:这个流程每月发生多少次?现在有多少人工重复录入?流程完成后能否观察到明确结果?如果一个流程每月只发生两次,即使流程很复杂,也未必适合作为第一期;如果一个流程每月发生 500 次、每次都要在两个系统之间复制字段,它通常具有很高的自动化价值。
从实施风险看,项目立项和采购申请往往比“全量任务同步”更适合作为起点。前者对象边界清楚,审批完成后能生成项目或采购任务;后者涉及任务层级、依赖、重复更新、权限和通知,稍有设计不当就会制造大量噪声。

二、真实场景:为什么接口通了,协同却没有变快
1. 制造企业的采购申请:审批通过只是流程中点
在制造、工程和研发型企业中,项目采购申请通常从 OA 发起。申请人填写项目编号、物料、数量、预算金额和期望到货时间,经过部门负责人、项目负责人、财务或采购审批后,进入采购执行。
如果 OA 只把“审批通过”推送到项目管理软件,项目团队仍然需要手工补充采购负责人、到货节点、供应商确认、验收标准和关联任务。这样做的结果是审批自动化了,项目执行仍然是人工化。真正有价值的设计,应当是在审批通过后自动创建一条采购执行任务,并带入项目编号、采购类别、金额上限、交付日期、审批附件和责任人。
但这里还有一个细节:审批通过不等于采购完成。项目系统至少需要区分“待采购、比价中、已下单、部分到货、已验收、异常关闭”几个执行状态。OA 可以保留正式审批记录,项目系统则追踪执行状态;当项目系统标记“已验收”后,再把验收结论或完成状态回写 OA,形成闭环。
2. 软件研发企业的需求审批:最容易出现重复任务
研发企业经常把需求申请放在 OA,把开发任务放在项目管理软件。表面上看,只要审批通过就创建需求卡片即可,实际上最容易出现三个问题。
- 同一需求被申请人重复提交,系统生成两条看似不同的需求。
- 需求审批通过后,申请人修改了标题或附件,项目系统没有获得更新。
- 需求被撤回或驳回后,已经进入开发排期的任务没有同步降级或暂停。
解决办法不是简单增加字段,而是给业务对象建立稳定的关联键。审批单号只能标识审批记录,不能完全替代需求编号。建议在首次创建需求时生成业务关联号,并把 OA 审批实例号、项目需求编号和外部系统记录 ID 互相保存。后续所有更新都通过关联号查找原记录,而不是根据标题、申请人或日期模糊匹配。
对于研发需求,我更倾向于采用“审批生成需求,需求状态回写摘要”的模式,而不是把两边每一个字段都双向同步。标题、背景、附件和预算可以从 OA 进入项目系统;优先级、排期、开发状态、测试结果和发布版本由项目系统维护;OA 只接收当前状态、负责人、计划完成日期和最终交付链接。
3. 工程项目的费用与合同:数字一致不代表口径一致

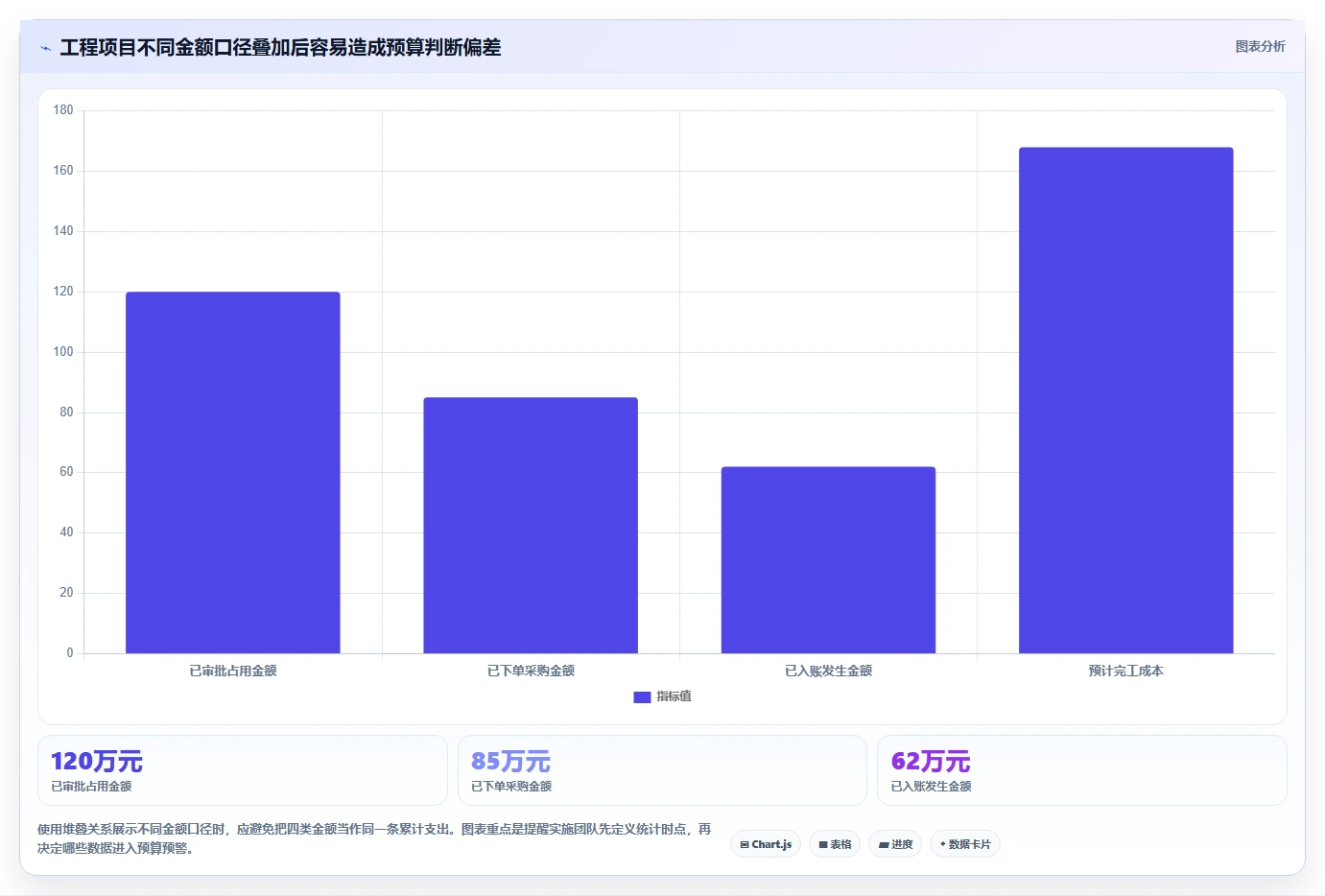

工程项目经常同时存在合同金额、预算金额、采购金额、已发生费用、已支付金额和预计完工成本。很多接口项目上线后,报表显示的金额“看起来都对”,但项目经理仍然无法回答预算还能用多少,因为各系统统计口径不同。
例如,OA 的费用单可能在审批通过时计入“申请金额”,财务系统在发票入账时计入“发生金额”,项目管理软件在任务完成时按工时估算“预计成本”。这三个数字都可能正确,却不能直接相加或互相替代。
金额同步前必须先确定业务时点。如果是预算控制,就同步已审批占用金额;如果是成本核算,就同步已入账金额;如果是项目预测,就同步预计完工成本。一个字段只能承担一个清晰口径,否则管理层看到的仪表盘会产生错误的确定性。

三、常见误区:失败通常不是技术问题,而是边界问题
1. 误区一:字段越多越完整,系统越好用
不少项目在需求评审时会把两个系统的字段全部列出来,认为同步得越多越完整。实际上线后,使用者面对的是大量只读字段、重复字段和含义相近的字段。更麻烦的是,字段一旦被同步,就会被业务人员当作“应该保持实时一致”的承诺,后续任何修改都要考虑双向冲突。
字段设计应该从动作出发,而不是从数据库出发。先问一个字段是否会触发审批、影响排期、改变责任人、影响预算或作为统计依据。如果答案都是否,它可能只是展示信息,不一定需要实时同步。对于展示字段,可以采用链接跳转或定时摘要,没必要增加实时接口负担。
我在评审中常用一个简单判断:没有被业务动作消费的字段,不应因为“以后可能用到”就进入第一期实时同步范围。这不是限制系统能力,而是降低数据责任和维护成本。
2. 误区二:双向同步等于更先进
双向同步听起来灵活,但它会迅速放大冲突。假设项目名称可以在 OA 和项目管理软件中同时修改,那么谁的修改优先?如果两边在五分钟内分别更新了负责人,接口按什么时间判断?如果 OA 的审批撤回与项目系统的任务完成同时发生,最终状态是什么?
大多数业务场景更适合“单向主数据加有限回写”。例如组织、人员和审批状态由 OA 提供;项目、任务、里程碑和风险状态由项目管理软件提供;双方只回写对方确实需要的摘要字段。
只有在以下条件同时满足时,才建议做真正的双向同步:两边字段含义完全一致;双方都有明确的版本号或更新时间;冲突解决规则已经通过业务确认;历史变更可审计;失败后可以重放;业务人员知道最终以哪个系统为准。
3. 误区三:把接口成功率当作项目成功率
接口监控显示 HTTP 请求成功,并不代表业务处理成功。接口可能返回 200,但接收方因为字段校验失败而把数据放进异常队列;也可能创建了记录,却没有正确关联项目;还可能人员编码匹配错误,导致任务分配给了错误部门。
因此,至少要区分四个指标:请求成功率、业务落库率、关联匹配率和异常闭环率。请求成功率只能说明网络和协议稳定;业务落库率说明数据是否被接收;关联匹配率说明数据是否进入正确业务对象;异常闭环率说明失败是否真正被处理。
在一个接口量不大的企业项目中,请求成功率达到 99.8% 并不难,但如果其中 1% 的数据都属于关键付款或关键交付任务,实际业务风险仍然很高。监控必须根据业务重要性分级,而不能只看平均值。
4. 误区四:上线前只测正常路径
正常路径通常是“提交、审批、通过、创建任务”,最容易测试,也最容易通过。真正影响上线稳定性的,是审批驳回后再次提交、审批撤回、人员离职、项目编码变更、附件过大、任务被手工删除、接口重复推送和下游系统短时间不可用。
建议把异常场景单独建成测试矩阵,不要把它们埋在普通用例里。每个异常场景都需要明确预期结果:是否重试、是否生成待处理记录、是否通知管理员、是否允许人工补偿、是否需要回滚原记录。
| 测试类别 | 典型用例 | 验收重点 |
|---|---|---|
| 幂等测试 | 同一审批重复推送三次 | 只生成一条业务记录 |
| 状态测试 | 通过后撤回、驳回后重提 | 状态转换符合业务规则 |
| 权限测试 | 人员调岗、离职、跨部门协作 | 责任人和可见范围正确 |
| 数据测试 | 特殊字符、空值、超长附件 | 失败可识别且可补偿 |
| 性能测试 | 月末集中提交大量申请 | 队列不丢失、延迟可接受 |
| 审计测试 | 手工修改同步结果 | 保留修改人、时间和原因 |

四、专业判断逻辑:先决定什么该同步,再决定怎么同步
1. 用“主数据、交易数据、状态数据、结果数据”分类
OA 对接项目管理软件时,我建议先把数据分成四类。主数据包括人员、部门、岗位、项目编号、客户和供应商;交易数据包括审批单、采购申请、合同、费用单和变更单;状态数据包括审批状态、任务状态、交付状态和风险等级;结果数据包括验收结论、实际工时、实际成本、延期天数和质量结果。
四类数据的同步策略不同。主数据强调唯一性和稳定性,通常采用定时同步或事件同步;交易数据强调不可重复和可追溯,需要唯一键、幂等和完整日志;状态数据强调及时性,但不能忽略状态机约束;结果数据强调确认时点和统计口径,通常不建议频繁覆盖。
| 数据类型 | 核心风险 | 推荐同步方式 | 关键控制 |
|---|---|---|---|
| 主数据 | 编码不一致、人员失效 | 定时同步加变更事件 | 唯一编码、停用机制 |
| 交易数据 | 重复创建、漏传 | 事件推送加消息队列 | 幂等键、重试、补偿 |
| 状态数据 | 状态倒退、循环更新 | 有限回写 | 状态机、版本号、来源标记 |
| 结果数据 | 口径冲突、历史被覆盖 | 确认后同步或批量汇总 | 确认时间、锁定规则、审计 |
2. 给每条接口定义“业务触发器”
接口不应只写成“OA 对接项目管理软件”,而应拆成一条条可验证的业务触发器。例如,“项目立项审批通过后创建项目”“预算变更审批通过后更新项目预算”“采购申请通过后创建采购执行任务”“项目结项后回写结项状态”。
每条触发器都要写清五件事:触发事件、输入数据、目标对象、成功标准和失败动作。这样一来,开发、测试和业务人员才能围绕同一件事沟通。否则,技术团队会说接口已完成,业务团队会说流程仍然没有闭环,双方各自都有道理。
成功标准不要写“数据同步成功”,而要写成可观察的结果。例如:审批通过后 60 秒内生成唯一项目;项目编号与审批单保持关联;负责人能在待办列表看到任务;审批撤回后任务自动进入暂停状态;失败消息在 5 分钟内进入管理员待处理队列。
3. 用状态机限制非法状态转换
项目状态和审批状态不是普通文本字段。一个已归档项目不能因为某次旧消息延迟到达而重新变成进行中;一个已完成任务也不能因为 OA 的重复推送被覆盖为待处理。因此,接口接收方必须判断当前状态、目标状态、事件时间和版本号。
可以采用如下逻辑:只有满足允许的状态转换,才更新目标记录;如果事件版本低于当前版本,则记录但不覆盖;如果事件无法判断先后,则进入人工确认;如果状态属于不可逆节点,例如归档或正式验收,则需要更高权限才能回退。
状态转换示例:
待审批 → 已通过 → 执行中 → 已完成 → 已归档
待审批 → 已驳回 → 待审批
已通过 → 已撤回 → 已作废
禁止:
已归档 → 执行中
已完成 → 待审批
已作废 → 执行中
代码示例本身并不是重点,重点是把业务规则显式化。很多系统把状态转换藏在接口脚本里,后续业务变化时没人知道哪段逻辑会受影响。将状态机写进方案、测试用例和运维手册,维护成本会明显下降。
4. 建立统一的关联键,不要靠名称匹配
项目名称、人员姓名和部门名称都不适合作为长期关联键。项目可能改名,人员可能重名,部门可能调整。可靠做法是由主数据系统生成稳定编码,并在两边保存外部系统 ID、业务编号和来源系统。
建议至少维护以下字段:source_system、source_id、business_no、target_id、version、last_sync_time、sync_status。字段名称可以按企业规范调整,但信息含义不能缺失。这样出现重复、漏传或错关联时,运维人员能够快速追溯。
如果历史系统已经没有稳定编码,可以先建立映射表,人工确认一次后冻结映射关系。不要在接口上线后继续用模糊匹配,因为模糊匹配在数据量小时看不出问题,到了组织变更或项目重名时就会集中爆发。

五、技术实施:从接口架构到上线监控的完整做法
1. 选择同步方式:实时、准实时还是批量
实时同步适合高时效事件,例如审批通过后立即生成项目、紧急变更通知或人员禁用。它的优势是延迟低,缺点是对接口稳定性、重试和幂等要求高。只要一个系统短暂不可用,就可能出现事件积压。
准实时同步通常通过消息队列或中间服务实现,在几十秒到几分钟内完成。它比直接点对点调用更容易重试、监控和削峰,适合采购申请、需求审批和任务状态回写。对于大多数中型企业,这是稳定性和实时性之间较好的平衡。
批量同步适合组织架构、历史数据、统计汇总和对实时性不敏感的结果数据。它的成本较低,但必须考虑重复导入、删除与停用、时间窗口和数据对账。批量并不意味着简单,尤其是历史数据第一次迁移时,必须保留原始来源和迁移批次。
| 场景 | 推荐模式 | 可接受延迟 | 主要风险 |
|---|---|---|---|
| 审批通过生成项目 | 事件推送或准实时队列 | 1 分钟以内 | 重复创建、状态丢失 |
| 人员与部门同步 | 定时批量加变更通知 | 15 分钟至 1 天 | 权限更新滞后 |
| 采购执行状态 | 准实时双向摘要 | 5 分钟以内 | 执行状态口径不一致 |
| 历史项目迁移 | 批量导入 | 按批次完成 | 关联关系和附件缺失 |
| 月度成本汇总 | 定时批处理 | 日级或月级 | 统计口径未锁定 |
2. 中间层不是“多一层麻烦”,而是降低耦合
两个系统直接点对点连接,早期看起来开发快,但一旦字段变化、接口升级或增加第三个系统,维护会变得困难。中间层可以承担协议转换、字段映射、身份认证、消息重试、日志记录和异常补偿。
对于只有一个简单流程、数据量很小的企业,直接接口未必不可行。但只要未来还要接财务、客户关系、供应链或数据仓库,就应认真考虑中间服务。中间层的价值不是让架构更复杂,而是把变化隔离在一个可治理的位置。
实施时应避免把业务规则全部写在中间层脚本里。哪些字段可修改、哪些状态可回退、什么情况下需要审批,这些应由业务规则和目标系统共同定义;中间层主要负责可靠传输、转换和记录,不应成为无人能维护的“黑盒业务系统”。
3. 接口必须具备幂等、重试、超时和补偿
幂等是防止重复创建的第一道防线。每条事件都应带有唯一业务键,例如“源系统加审批实例号加事件版本”。接收方处理前先查询该键是否已成功处理,已处理则直接返回结果,未处理才创建或更新。
重试不能无限进行。建议区分临时错误和永久错误:网络超时、服务暂不可用属于临时错误,可以采用指数退避;字段缺失、编码不存在和权限不足通常属于永久错误,应直接进入异常队列,等待人工修复后重新执行。
补偿机制要让管理员看得懂。异常记录至少显示来源、业务单号、失败时间、失败原因、当前重试次数、目标对象和建议处理动作。只有显示“错误码 500”而没有业务上下文的日志,对业务运维几乎没有帮助。
4. 安全设计要覆盖身份、权限、附件和日志
OA 与项目管理软件对接时,接口账号不应直接使用某个员工的个人账号。应创建专用服务账号,按接口范围授予最小权限,并设置密钥轮换和调用来源限制。涉及合同、薪酬、客户资料和技术文件时,还要区分字段权限与对象权限。
附件同步尤其容易被忽略。需要明确附件是否复制、是否只传链接、链接有效期多长、离职人员是否仍可访问、下载是否记录审计。对于大文件,建议采用对象存储或安全文件服务,通过临时授权链接访问,不要把大附件直接塞进普通接口请求。
日志中不要直接记录身份证号、银行卡号、密钥和完整合同内容。调试日志应脱敏,生产环境按保留期限归档。接口日志既要足够定位问题,也要符合企业数据安全和隐私管理要求。

六、案例复盘:一个 300 人企业如何把接口项目做小、做稳
1. 项目背景与原始问题
下面这个案例采用匿名化处理,企业是一家约 300 人的工业设备公司,项目团队分布在研发、采购、生产、安装和售后部门。企业已经使用 OA 处理审批,也使用某项目管理软件跟踪项目,但两个系统之间主要靠 Excel 和即时通讯工具衔接。
项目立项后,项目经理需要从 OA 复制项目名称、客户名称、合同金额和交付日期到项目系统;采购申请通过后,采购人员再手工建立任务;预算变更需要在两个系统分别更新;项目结项时,财务和项目团队各自维护一份完成数据。
企业在正式开发前做了两周流程采样,抽取 6 个项目、214 条采购申请和 87 条预算变更记录。观察发现,平均每条申请需要人工复制 11 个字段,平均耗时约 6.5 分钟;每周约有 8% 的记录因为项目编号填写错误而需要返工。
2. 第一阶段没有做全量任务同步
项目团队最初希望把 OA 的所有审批和项目系统的所有任务都打通,但评审后主动砍掉了全量任务双向同步,保留三个核心流程:立项审批生成项目、采购审批生成执行任务、预算变更审批更新预算占用。
原因是全量任务同步需要处理任务拆分、合并、负责人变更、重复更新、跨项目引用和历史任务迁移,短期内无法形成稳定规则。相比之下,三个核心流程都可以定义明确触发器,也能直接观察审批耗时、人工录入耗时和项目数据完整率。
他们还规定:项目系统中的日常任务不回写 OA,只回写项目总体状态、项目负责人、关键日期和结项链接。这样既满足管理层查看,也避免 OA 被大量执行层变更淹没。
3. 数据模型和异常机制
实施团队为每个项目建立统一项目编码,以项目编码作为跨系统关联主键。OA 负责组织人员和审批实例,项目管理软件负责项目结构和执行任务,中间服务负责消息转换、重试和日志。
采购审批通过时,中间服务先检查项目编码是否存在、申请单是否已经生成任务、金额字段是否为合法数值。如果检查通过,就创建采购执行任务;如果项目不存在,则不直接失败,而是进入“待补充项目映射”队列,并通知项目管理员。
当采购任务被标记为已验收时,项目系统回写 OA 的执行摘要,包括任务编号、验收时间、责任人和异常说明。金额仍以财务确认口径为准,项目系统不自行修改财务凭证。
4. 上线八周后的观察结果
上线后八周,企业重新抽取 214 条同类采购申请进行对比。人工复制字段从平均 11 个降为 2 个,单条申请的衔接耗时从 6.5 分钟降为约 1.4 分钟。项目编号错误率从 8% 降至 1.3%,主要剩余错误来自源头申请人选择了旧项目。
接口请求成功率约为 99.6%,业务落库率约为 98.9%。两者的差异主要来自 7 条人员状态异常和 5 条项目映射缺失。由于系统把这些记录自动放入补偿队列,管理员平均每天花 15 分钟处理,而不是等到月底通过表格集中排查。
更值得关注的是,企业没有把所有任务都自动化,却实现了更好的管理效果。项目经理不再复制审批数据,把时间用于处理采购延迟和预算异常。这个案例说明,自动化的价值不在于同步了多少条数据,而在于减少了多少次无意义的确认和重复录入。

七、上线后的运营:没有治理机制,接口会逐渐失效
1. 设置业务指标,而不是只设置技术指标
上线后的月度复盘,至少应该同时观察技术、流程和业务三类指标。技术指标包括接口可用率、平均延迟、失败率和重试次数;流程指标包括审批到执行的转换时间、异常处理时长和数据完整率;业务指标包括项目按期率、采购延期率、预算偏差率和人工录入时长。
指标不宜太多。一个适合落地的看板通常只需要 8 到 12 个核心指标,并且每个指标都要有负责人和目标值。例如“异常闭环率低于 95%”时,应该知道由谁处理、多久处理、哪些错误可以通过配置解决,而不是仅仅在图表上显示红色。
还要注意平均值掩盖极端情况。接口平均延迟 30 秒并不代表月末高峰也只有 30 秒。建议同时观察 P95 或最大延迟,并对关键业务事件单独设 SLA。例如立项审批通过后 2 分钟内必须生成项目,普通组织同步则允许在当天完成。
2. 建立版本管理和变更评审
OA 表单字段变化、组织编码变化、项目状态变化和接口权限变化,都可能影响对接。很多企业没有把这些变化纳入变更流程,结果是业务部门改了一个字段名称,接口在几天后才出现大量异常。
建议建立接口变更登记表,至少记录变更内容、影响对象、发布窗口、回滚方案、测试负责人和业务确认人。涉及枚举值、唯一编码、状态机和权限的变化,必须在测试环境回归验证,不应直接在生产环境修改。
接口版本应尽量向后兼容。新增字段通常可以先非必填;删除字段要经过观察期;修改字段含义比修改字段名称风险更大,必须在文档中明确。对于关键流程,保留旧版本一段时间,可以给业务和下游系统留出迁移空间。
3. 把异常处理从技术团队交还给业务责任人
接口异常不一定需要开发人员处理。项目编号缺失、负责人为空、审批附件不符合要求等问题,本质上是业务数据问题,应由项目管理员、流程管理员或部门负责人处理。技术团队应该负责系统性错误,例如服务不可用、消息积压和认证失效。
为了做到这一点,异常队列需要使用业务语言描述原因。比如不要只显示“validation failed”,而应显示“采购申请 PR20260018 缺少项目编码,请补充项目后重新发送”。如果错误信息可以直接指导动作,企业就不需要把所有问题都转给开发人员。
4. 每季度做一次数据对账
实时接口并不能替代对账。系统可能因为历史停机、人工删除、权限变化或版本升级出现少量偏差。建议按业务对象定期对账:OA 中已通过的审批数量是否等于项目系统中已创建的对象数量;已完成项目是否都有结项记录;人员停用后是否还有新任务分配。
对账不一定要逐字段比对。应先比数量、金额、状态和关联关系,再对异常记录深入核对。对于金额和关键交付物,建议保留对账批次、差异原因和处理结果,满足审计与复盘要求。

八、不同企业规模的实施路径与成本取舍
1. 50 人以内:先解决重复录入,不要过度建设
小型企业的流程数量通常较少,组织变化也相对频繁。此时最值得做的是项目立项、合同审批、费用申请或采购申请中的一到两个流程。可以优先使用标准 API、Webhook 或定时导入,不必一开始就建设复杂中间平台。
小企业需要特别关注配置能力和后续可维护性。接口开发如果完全依赖外部人员,后续每次改字段都要重新报价,长期成本可能高于初始开发成本。选型时应确认是否能查看同步日志、手工重试、维护字段映射,以及是否支持测试环境。
建议目标是减少 30% 至 50% 的重复录入,并让关键流程可追踪。不要把“所有数据实时一致”作为第一阶段目标,因为这会让实施范围失控。
2. 50 至 500 人:建设统一编码和异常队列
中型企业通常同时存在多个部门、多个项目和多种审批口径,最容易出现数据错配。此时应优先建设统一项目编码、人员编码、部门编码和异常处理机制。即使接口数量不多,也建议采用中间服务或至少保留独立的日志与补偿能力。
中型企业可以按“三步法”推进。第一步接通主数据和项目立项;第二步接入采购、预算变更等高频交易流程;第三步再考虑成本、合同执行和数据仓库。每一步都要完成指标复盘,确认上一阶段稳定后再扩大范围。
实施预算不能只计算开发人天,还要加上流程梳理、数据清洗、测试、培训、上线陪跑和后续运维。以常见项目复杂度估算,一个包含 3 至 5 条核心流程、需要权限和异常补偿的项目,整体周期可能为 6 至 12 周,具体取决于接口开放程度和历史数据质量。这里的周期是建议基准,不是所有企业的承诺。
3. 500 人以上:先治理主数据,再讨论全域协同
大型企业经常拥有多个 OA、多个项目管理实例、财务系统、人力系统和数据平台。此时直接做点对点接口,短期可能见效,长期会形成接口网,任何组织调整都可能引发连锁故障。
大型企业应先明确主数据管理职责,再设计集成平台、事件总线或统一 API 网关。需要考虑租户隔离、数据分级、跨组织权限、消息顺序、灾备、审计、服务等级和版本兼容。
全域协同不意味着所有系统都实时同步。大型企业更需要按业务重要性分层:关键审批和关键交付采用准实时;主数据采用事件加批量校验;分析数据进入数据平台统一加工;低价值展示信息使用链接或定时摘要。架构越大,越不能用“全部实时、全部双向”来证明先进。
4. 研发、制造、工程和服务企业的侧重点不同
| 企业类型 | 优先打通的流程 | 最需要关注的字段 | 主要取舍 |
|---|---|---|---|
| 软件研发 | 需求审批、版本发布、缺陷关闭 | 需求编号、优先级、版本、验收结果 | 执行状态应由研发系统维护,OA 只保留审批摘要 |
| 制造企业 | 采购申请、变更审批、质量异常 | 物料、数量、交付日期、批次、责任人 | 实时性与供应链系统稳定性之间要平衡 |
| 工程企业 | 项目立项、预算变更、合同与验收 | 合同、预算、里程碑、付款条件、交付物 | 金额口径必须与财务确认时点一致 |
| 专业服务 | 客户需求、工时、费用、结项 | 客户、工时、费率、交付物、回款状态 | 需要保护客户数据和人员成本信息 |

九、选型与评估:不要只问有没有接口
1. 评估供应商的接口能力,要看“能不能治理”
供应商介绍接口时,常见展示内容是是否支持 REST API、Webhook、单点登录和字段配置。这些是基础能力,但不能回答上线后的关键问题。企业还应追问:是否有接口调用日志?是否能按业务单号查询?是否支持重复事件幂等?是否支持失败重试和人工补偿?是否有测试环境?字段变化是否有版本管理?
如果供应商只能提供一份 API 文档,却不能说明异常怎么处理,那么项目后期大概率会由企业自己的技术团队承担隐性成本。一个好接口不只是“调得通”,还应该让运维人员知道“传了什么、传到哪里、为什么失败、如何恢复”。
2. 评估项目管理软件,重点看执行对象是否足够清晰
OA 对接后,目标系统必须能够准确承载项目、任务、里程碑、风险、交付物和责任人。企业应重点检查是否支持自定义字段、状态流转、任务关联、权限分层、附件版本、操作日志和开放接口。
试用时不要只创建一个项目看界面,而应模拟真实场景:一个项目下有多个阶段;一个采购申请关联多个任务;负责人发生变更;任务延期后需要升级风险;审批被撤回;项目结项后仍然需要查询历史记录。只有这样,才能看出系统是否适合承载长期执行。
3. 评估 OA,重点看审批事件是否可靠
OA 侧需要确认审批流是否能输出稳定的实例编号、节点状态、审批人、审批时间、表单版本和附件信息。若审批表单一改版就导致字段 ID 变化,接口维护会很困难。
还要确认撤回、转交、加签、会签、驳回重提和代理审批是否有明确事件。很多系统只提供“审批完成”事件,却没有完整表达流程中间状态。对于需要强合规或强审计的企业,这种事件能力可能不足。
4. 用实际场景打分,而不是听概念打分
我建议企业把选型评分表改成场景评分表。不要问“是否支持消息队列”,而要问“采购审批通过后,目标系统能否在两分钟内生成唯一任务,失败后能否由管理员重新发送,重复发送是否只生成一条记录”。场景越具体,供应商之间的差异越明显。
| 评估维度 | 建议权重 | 验证问题 |
|---|---|---|
| 业务匹配度 | 25% | 是否能表达企业真实项目、任务和审批对象 |
| 接口与开放能力 | 20% | 是否支持事件、幂等、分页、重试和版本管理 |
| 权限与安全 | 15% | 是否能控制跨部门、跨项目和附件访问 |
| 可运维性 | 15% | 业务人员能否查看异常、补偿和对账结果 |
| 实施服务 | 15% | 是否有数据清洗、测试、培训和上线支持 |
| 长期成本 | 10% | 字段变更、接口扩展和运维是否产生额外成本 |
5. 计算总成本时,别漏掉隐性成本
对接项目的总成本通常包括软件许可或订阅、接口开发、实施服务、历史数据清洗、测试环境、培训、上线陪跑和年度运维。企业还要考虑流程改造成本,例如审批表单重构、编码统一、权限重新划分和旧报表迁移。
一个看似低价的方案,如果每次变更都需要外部开发,或者没有异常补偿能力,三年总成本可能高于初始投入更高但可配置性更好的方案。建议至少按三年周期比较,而不是只比较第一年的采购金额。

十、不同情况下的行动建议与取舍
1. 如果企业还没有统一项目编码
不要急着开发接口。先确定项目编码规则、创建时点、修改权限、关闭规则和历史项目处理方式。没有统一编码,接口只能依赖名称或人工映射,后续很难保证准确性。
可以先用一张主数据表管理项目编码,安排项目管理员每日处理新增和停用,等编码规则稳定后再接入自动同步。这个阶段看起来没有“炫技”的自动化成果,却能显著降低后续返工。
2. 如果 OA 表单经常变化
优先推动表单治理,而不是要求接口适配所有变化。将接口依赖字段与展示字段分开,尽量使用稳定的字段 ID 和业务编码;表单改版时保留兼容字段,并安排测试环境验证。
对于变化频繁的描述性字段,可以同步表单快照或链接,不必把每次文字修改都实时回写。对于项目编号、金额、审批结果和责任人等关键字段,则必须有明确的变更规则。
3. 如果企业最关心审批效率
重点设计审批到执行的转换时间,而不是只统计审批耗时。审批本身可能已经很快,但审批通过后没人建立任务,真正的等待发生在系统之间。建议把“审批通过至执行对象创建时长”设为独立指标。
可以先上线审批结果自动生成项目或任务,再逐步增加负责人提醒、逾期升级和执行结果回写。这样能够较快证明价值,也不会一开始就陷入复杂的全流程改造。
4. 如果企业最关心预算与成本
先统一金额口径和统计时点。明确预算、申请、占用、下单、发生、支付和预测分别由哪个系统提供。不要为了追求一个大而全的财务看板,把不同口径的金额强行汇总。
如果财务系统已经成熟,项目管理软件可以只接收预算上限、已占用、已发生和预计完工成本的摘要。项目经理需要的是可行动的预警,而不是复制所有财务凭证。
5. 如果企业已经存在多个项目管理系统
先不要考虑全部整合为一个系统。应先盘点每个系统承载的项目类型、用户群、主数据和接口依赖,再决定统一、分层还是保留并行。强行迁移可能影响正在执行的项目,带来更高风险。
较稳妥的方式是统一项目编码和组织人员主数据,再通过数据平台汇总管理层指标。对于一线执行,允许不同团队使用适合自身工作的系统,但必须明确哪些结果需要回到 OA 或数据平台。
6. 如果企业预算有限,但希望尽快上线
选择一个月均频次高、人工操作多、边界清晰的流程,采用单向同步加人工补偿。第一期不做复杂历史迁移,不做全量双向同步,不做所有报表重构。
上线后用真实数据评估收益。如果人工衔接耗时下降、异常可见性提升、业务人员愿意使用,再把节省的预算投入到第二条流程。分阶段建设往往比一次性买齐功能更容易得到组织支持。

十一、实施计划:用八周完成一条可运营的协同链
1. 第一周:确认目标、对象和边界
第一周不安排大规模开发,重点是访谈流程负责人、项目经理、财务和 IT 运维人员。需要输出现状流程图、业务对象清单、问题样本、目标指标和一期范围。
访谈不能只问“现在怎么做”,还要问“哪里最容易错”“谁在月底补数据”“什么情况下需要人工判断”“哪些信息必须留痕”。这些问题比功能清单更能发现真正的自动化机会。
2. 第二周:完成数据字典和状态映射
为每个同步字段定义名称、类型、是否必填、来源、目标、转换规则、敏感级别和异常处理。为每个业务对象绘制状态转换图,明确哪些状态可以自动更新,哪些状态必须人工确认。
这一周还要准备脱敏样本数据。不要等开发完成后才找真实数据,因为真实数据中的空值、旧编码、特殊字符和历史项目往往会改变方案。
3. 第三至四周:开发最小闭环
开发目标不是完成所有接口,而是打通一条从发起、审批、创建、执行到回写的最小闭环。闭环跑通后,再扩展字段和异常场景。
建议每完成一个触发器就进行业务演示。让真正的审批人和项目经理操作一次,比单纯查看接口文档更容易发现问题。演示时尤其要检查通知是否过多、任务是否出现在正确视图、附件是否可访问。
4. 第五周:异常、性能和安全测试
这一周重点测试重复推送、撤回、驳回重提、人员停用、项目关闭、接口超时、权限不足和附件限制。对于高峰场景,模拟月末或集中审批时的消息量,观察队列积压和重试策略。
安全测试应检查服务账号权限、接口签名、敏感字段脱敏、附件访问和日志保留。安全不是上线前临时增加的一项功能,而是每条数据流都要经过的约束。
5. 第六周:小范围试点
选择一个部门或 3 至 5 个真实项目试点,不要选择最简单也不要选择最混乱的项目。试点对象应能代表大多数业务情况,同时规模足够小,出现问题时能够人工兜底。
试点期间保留旧流程作为比对,但不要让两套流程长期并行。每日记录接口异常、用户疑问、字段缺失和人工补偿时间,周末统一调整规则。
6. 第七至八周:切换、复盘和扩展决策
正式切换前,确定历史数据迁移范围、旧表单停用时间、管理员值班安排和回滚条件。切换后至少观察两个完整业务周期,不要只看上线当天是否正常。
八周复盘时,重点回答四个问题:人工操作减少了多少?异常是否可见且可处理?项目经理是否真正使用目标系统?业务指标是否发生改善?如果只有接口技术指标达标,而业务指标没有变化,就不应急于复制到更多流程。

十二、最终判断:最好的 OA 对接方案,往往不是最复杂的方案
1. 判断项目是否值得做,看三个回报
第一个回报是时间回报:是否减少重复录入、重复确认和人工对账。第二个回报是控制回报:是否让审批结果、责任人、金额和交付状态更可追踪。第三个回报是管理回报:是否让企业能够基于同一套项目事实做预测和决策。
如果接口只是把 OA 的表单复制到另一个系统,既没有减少人工动作,也没有改善执行透明度,那么它很可能只是数据搬家。数据搬家可以短期方便,但不能长期支撑协同。
2. 先做“可验证闭环”,再做“全域自动化”
我更推荐企业把第一期目标写成一条完整业务承诺,例如:“采购审批通过后,两分钟内生成带项目编码、负责人、预算上限和交付日期的执行任务;执行完成后,结果回写 OA;所有失败消息进入可处理队列。”
这类目标比“打通 OA 与项目管理软件”具体得多,也更容易验收。它同时约束了时效、数据、对象、回写和异常处理,能够避免项目在概念层面看起来完成、实际使用时仍然依赖人工。
3. 下一步应该做什么
- 选出一个月均发生频次高、人工重复明显且边界清晰的流程。
- 列出该流程涉及的业务对象、字段、状态和责任人。
- 确定每个对象的主数据系统,以及唯一关联键。
- 画出从审批发起到执行完成的完整闭环,标记回写和异常节点。
- 用真实历史数据抽样,测量当前耗时、错误率和对账成本。
- 制定一期验收指标,至少包含业务落库率、异常闭环率、人工耗时和重复对象率。
- 先做小范围试点,再根据八周运营数据决定是否扩展。
我的最终建议是:把 OA 看成企业的授权入口,把项目管理软件看成执行现场,把接口看成一套有规则、有责任、有反馈的业务机制。2026 年真正有竞争力的企业协同,不是系统数量更多,也不是接口数量更多,而是从审批到执行、从执行到结果、从结果到决策的链路更短、更准、更容易追责。
如果只能先做一件事,就先建立统一的项目编码和流程状态映射;如果还能再做一件事,就为接口建立异常队列和人工补偿;如果准备扩大建设,再考虑中间服务、消息队列和跨系统数据分析。顺序正确,企业可以用较小投入获得可验证收益;顺序错误,再先进的架构也可能只是把混乱自动化。
常见问题解答(FAQ)
1. OA对接项目管理软件,第一步应该先统一哪些数据和流程?
我准备把现有OA和项目管理工具打通,但部门之间对“项目、任务、审批、负责人”的理解并不一致。我担心一上来就做接口开发,最后只是把两个系统的数据重复搬运,反而增加维护成本。
我在实际梳理企业协同系统时,最先处理的不是接口,而是数据边界。很多对接失败,并非技术问题,而是OA把“流程是否批准”作为核心,项目管理工具把“工作是否完成”作为核心,两者如果没有明确分工,就会出现审批结束但任务无人执行、任务完成但合同状态未更新的断点。
建议先建立一张“业务对象归属表”,明确哪个系统是唯一数据源。通常,组织架构、员工、部门和审批记录由OA负责;项目、里程碑、任务、缺陷和工时由项目管理工具负责;预算、合同和付款状态则根据企业财务系统的实际情况确定归属。
业务对象建议主数据系统同步方向关键判断 员工、部门、岗位OA单向同步避免在两个系统分别维护人员 项目、里程碑、任务项目管理工具回写摘要到OAOA只展示,不重复编辑 立项申请OA审批通过后创建项目审批结果应触发动作,而非只发通知 工时、进度、风险项目管理工具汇总到OA以项目数据作为执行事实 我建议把流程拆成“申请、审批、执行、验收”四段。
OA负责申请和审批,项目管理工具负责执行和验收准备,OA再承接合同归档或付款申请。这样设计的好处是,每个节点只有一个录入入口,数据同步也更容易排查。还有一个容易被忽略的细节:不要把所有OA表单字段都同步到项目系统。
一次实施中,团队把审批表的二十多个字段全部映射到项目字段,结果字段维护和接口异常都明显增加。最后保留项目名称、客户、负责人、预算、计划周期和审批单号七个字段,日常使用反而更稳定。
2. OA与项目管理软件有哪些可靠的对接方式,应该优先选哪一种?
我看到不少方案都在宣传API、Webhook和单点登录,但我不清楚它们分别解决什么问题。我的企业既有审批流,也有项目进度和人员权限,希望对接后能自动创建项目、同步状态,同时还要能追溯失败记录。
对接方式不能只看“能不能连上”,还要看触发时机、失败重试和数据追溯。根据我参与过的系统联调经验,最稳妥的方案通常不是单一技术,而是“API负责主动查询,Webhook负责实时通知,定时任务负责校验补偿”的组合。
方式适合场景优势常见风险 API调用创建项目、查询任务、同步人员控制精确、便于批量处理接口超时或字段变更导致失败 Webhook审批通过、任务状态变化实时性较好、减少轮询接收端异常时可能丢事件 定时同步每日对账、历史数据补齐实现简单、适合补偿实时性较弱,容易产生重复数据 单点登录统一身份认证减少重复登录和离职风险只解决登录,不等于业务打通 一个可落地的流程是:员工在OA提交立项申请,审批通过后由Webhook发送事件;
中间服务校验项目编号、负责人和日期格式,再调用项目管理工具的API创建项目;创建成功后回写项目链接和项目编号。若调用失败,系统应把事件放入重试队列,而不是直接提示“同步失败”后结束。建议至少保留四类日志:原始事件、转换后的请求、目标系统响应、最终回写结果。
我们曾遇到审批已通过但项目未创建的情况,原因不是接口不可用,而是负责人账号在两个系统中的唯一标识不同。没有完整日志时,排查花了近两天;补齐日志后,同类问题通常十几分钟就能定位。安全上要使用最小权限的接口账号,敏感字段采用加密传输,并对Webhook签名、时间戳和重复事件做校验。
尤其不要把OA管理员账号直接写进集成程序,这种做法上线快,但后续离职、改密或权限调整都会造成连锁故障。
3. OA对接项目管理软件后,如何避免流程变复杂、员工反而不愿意使用?
我们现在已经有OA审批、群聊和表格,员工经常抱怨系统太多。我想通过对接减少重复录入,但又担心上线后需要同时维护多个页面,最后大家仍然回到私聊和表格里协作。
我判断一套集成是否成功,不看上线时做了多少接口,而看员工每天少打开了几个页面、少录入了几次相同信息。对普通成员来说,最有价值的不是看到更多报表,而是审批通过后自动得到清晰的任务、截止时间和交付标准。建议采用“一个入口、一个执行面、一个管理看板”的设计。
申请人从OA发起立项,项目成员在项目管理工具中执行任务,管理层在OA或统一门户查看汇总。不要让员工在两个系统中同时修改任务状态,否则迟早会出现一个显示进行中、另一个显示已完成的冲突。可以先用一个跨部门项目做小范围验证,再扩展到全部项目。
下面是一组适合首月跟踪的指标: 指标上线前常见情况合理目标判断意义 立项到项目创建时间半天至2天控制在10分钟内检验审批触发是否真正自动化 重复录入字段数10至20个不超过3个直接反映员工负担 任务逾期发现时间周会才发现1个工作日内检验状态回传和提醒机制 同步异常闭环时间超过1天4小时内检验运维能力 实施时不要一次性把所有流程搬进去。
比较稳的顺序是先打通“立项审批,自动建项目,负责人通知”,再增加里程碑回写、风险提醒和验收归档。第一阶段只解决一个高频断点,员工能明显感受到便利,后续推广阻力会小很多。还要特别处理“状态词不一致”这个坑。OA中的“已完成”可能代表审批结束,项目管理工具中的“已完成”可能代表交付物验收通过。
建议在映射表中把审批状态、执行状态和验收状态分开,不要用一个字段强行承载三种含义。
4. 2026年企业选择OA对接项目管理软件时,重点应看哪些能力和投入回报?
我不想只根据功能数量或演示效果来选系统,更关心接口是否稳定、数据是否能导出、权限是否够细,以及三年后的维护成本。有没有一套更接近真实项目的评估方法,帮助我判断这次采购是否值得?
选型时我最看重的不是演示环境里能否创建任务,而是供应方能否把异常场景讲清楚。真正上线后,最常见的问题包括人员离职、项目编号重复、审批撤回、接口超时、历史数据补录和权限变更。如果供应方只展示顺利流程,却没有重试、回滚和审计方案,功能再多也不代表可用。
建议把评估拆成“业务适配、集成能力、治理能力、长期成本”四个维度,并要求供应方用你们自己的流程做现场验证,而不是只看标准演示。
评估维度现场必须验证的问题建议权重 业务适配审批通过能否按规则创建不同类型项目30% 集成能力是否支持API、Webhook、失败重试和幂等控制30% 数据治理是否有权限、审计、导出和历史追踪能力20% 长期成本接口数量、实施服务和二次开发如何计费20% 成本核算不能只看软件授权费。
一个更接近实际的公式是:三年总成本=授权与订阅费用+实施费用+接口开发费用+每年运维费用+流程变更成本。若一次集成每个项目可减少30分钟重复录入,企业每月有200个项目动作,按每小时人工成本80元估算,每月可释放约200小时,对应的月度人工价值约为16000元。
但这项估算不能直接当成节省金额,因为节省的时间只有在员工转而处理更高价值工作时才算收益。我的建议是把回报拆成三类:可量化的录入时间减少、可追踪的逾期和返工减少、难以直接计价的管理透明度提升。只有第一类适合直接写入采购测算,后两类应通过试点数据验证。
合同和技术验收中,建议写明接口文档、字段变更通知、故障响应时间、数据导出格式、日志保留期限和供应商退出时的数据迁移方式。尤其要确认项目数据能否按原结构完整导出,否则企业会在更换系统时重新支付一次数据整理成本。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/51587
读者评论
文章把OA与项目管理平台的职责边界讲得比较清楚,尤其是“OA负责审批合规、项目系统负责执行追踪”的分工,对实际规划有参考价值。
四张映射表的建议很实用。很多系统对接失败确实不是接口问题,而是项目编码、状态、责任人和异常处理没有提前统一。
关于费用口径的分析比较客观。审批金额、采购金额和实际成本不能直接相加,这一点对工程项目预算管理尤其重要。
文章没有盲目强调双向同步,而是建议优先做高频流程并保留有限回写,实施思路较稳妥。不过具体方案仍需结合企业权限和财务系统现状评估。
