2026年选择AI项目管理软件,最容易犯的错误,是把“能不能生成任务、能不能总结会议”当成核心标准。我参与过多轮企业项目管理工具评估后发现,真正拉开差距的往往不是模型回答有多聪明,而是它能否读懂组织里的任务依赖、审批规则、资源冲突和历史数据,并在出现风险之前推动正确的人采取行动。本指南选择7款具有代表性的企业级工具进行深度比较,并给出一套可以在两周内完成验证的选型方法。

本文评测对象包括 Jira、Asana、monday.com、ClickUp、Microsoft Planner 与 Project、Smartsheet、Linear。它们并不处于完全相同的产品赛道:有的强于研发交付,有的适合跨部门协作,有的擅长资源与表格化管理,有的更适合产品和工程团队。因此,文章不会简单做“第一名到第七名”的排名,而是回答一个更实际的问题:在不同组织规模、项目类型、合规要求和AI成熟度下,哪类工具值得进入短名单,哪类工具看似先进却不适合你的团队。

一、先讲核心结论:AI能力不是一个按钮,而是一条闭环

1. 七款工具的结论先看

如果企业希望用AI改善研发计划、缺陷流转、版本发布和技术依赖,Jira通常是最值得优先验证的对象。它的优势不在于界面最轻,而在于问题类型、工作流、版本、组件、权限和开发工具连接较为成熟。代价是配置复杂,业务部门需要额外培训。

如果企业最关心跨部门协作、项目透明度和管理层汇报,Asana通常更容易被普通用户接受。它的任务层级、目标、项目视图和自动化逻辑比较适合市场、运营、人力、财务等团队,但在极复杂的研发流程、深度技术追踪和高精度资源计划方面,需要借助其他系统补足。

如果企业希望把工作管理、文档、表格、自动化和仪表盘集中在一个相对灵活的工作空间,monday.com和ClickUp都值得测试。前者更适合以看板、表格和状态字段为中心的组织,后者功能密度更高,能够覆盖更多工作形态,但也更容易出现配置过度、使用标准不一致的问题。

如果企业已经深度使用 Microsoft 365、Teams、SharePoint、Power BI 和企业身份体系,Microsoft Planner 与 Project 的组合通常拥有更低的集成摩擦。它的优势是组织基础设施和权限体系,短板是不同产品之间的体验与能力边界需要仔细梳理,不能只看单个产品的演示效果。

如果企业处理的是复杂资源分配、跨项目排期、预算、依赖关系和管理层组合分析,Smartsheet应进入候选名单。它更像一层面向项目组合的结构化运营系统,而不是单纯的任务清单工具。对于只需要轻量任务协作的小团队,它的治理成本可能偏高。

如果企业是产品、设计和软件工程团队,且强调速度、简洁和开发者体验,Linear值得重点评估。它的任务创建、快捷操作、周期和工程工作流较为顺手,但对大型非技术组织、复杂财务审批、精细化资源管理和传统项目治理的覆盖不如综合型平台。

工具 最强使用场景 AI价值更容易落地的环节 主要短板 优先推荐对象
Jira 研发交付、缺陷、版本和技术依赖 问题摘要、工作流辅助、风险识别、知识检索 配置复杂,非技术团队上手成本较高 中大型研发组织、软件和互联网企业
Asana 跨部门项目、目标管理和执行跟踪 任务生成、状态总结、项目风险提醒 深度技术管理和复杂资源计划有限 市场、运营、产品、人力和综合管理团队
monday.com 灵活看板、业务流程和项目台账 字段辅助、自动化、状态归纳和模板生成 配置自由度高,容易形成“每个部门一套标准” 业务流程多变、希望快速搭建系统的企业
ClickUp 任务、文档、目标、白板的一体化管理 内容生成、任务拆解、总结和知识问答 功能很多,治理和培训要求较高 希望集中多个协作工具的成长型企业
Microsoft Planner 与 Project Microsoft 生态内的任务和计划管理 会议到任务、协作内容总结和组织级数据连接 产品组合较多,能力边界和授权需核实 Microsoft 365 深度用户、重视身份与合规的组织
Smartsheet 项目组合、资源、预算和管理层报表 表格数据分析、状态摘要、异常识别和预测辅助 普通用户体验不如轻量协作工具 PMO、工程建设、制造和多项目组织
Linear 产品研发、工程迭代和问题跟踪 任务归类、问题总结、周期管理和研发上下文检索 非技术场景、复杂审批和资源治理能力有限 产品技术团队、初创企业和高效研发小组

上表不是固定排名,而是场景匹配结果。一个拥有300名工程师的技术公司,可能会把Jira和Linear放在前两位;一个拥有多个营销、采购和运营项目的集团,可能更适合Asana、monday.com或Smartsheet;已经全面使用 Microsoft 365 的企业,则应先核算迁移成本和权限体系,而不是仅比较AI功能数量。

2026年AI项目管理软件选型指南:7款企业级工具深度评测

2. 我给企业的最终推荐不是“买一款”,而是建立三个层次

第一层是记录层,负责保存任务、负责人、截止时间、状态、依赖和决策。没有这一层,AI只能依赖零散聊天记录和临时文档做猜测。

第二层是分析层,负责识别逾期趋势、资源冲突、范围变化、质量异常和关键路径。这里才是AI开始产生管理价值的地方。

第三层是行动层,负责把分析结果转化为提醒、审批、改派、升级、会议议程或管理层决策。很多产品的AI停留在“生成一段摘要”,而真正节省时间的,是让风险在可处理的时间窗口内到达正确的人。

我的判断是:企业不应先问“哪个工具的AI最强”,而应先问“哪个工具能够让关键事实沉淀、让风险被发现、让行动可追踪”。

二、为什么2026年的选型难度更高:从任务工具变成组织操作系统

1. AI把项目管理的竞争点从录入效率推向判断质量

过去的项目管理软件主要解决三件事:把任务放进去、把状态展示出来、把逾期事项标出来。AI加入后,产品开始尝试理解自然语言、自动拆解任务、概括会议、识别风险和回答项目问题。

但“能生成任务”并不等于“能管理项目”。一条由AI生成的任务,如果缺少验收标准、责任边界、依赖关系和时间约束,只是把模糊表达换成了看起来完整的句子。真正有价值的AI,应该能够指出信息缺口,而不是一味替用户补全。

我在测试会议总结类功能时,最关注的不是总结是否流畅,而是三个细节:它是否区分了决定、建议和未决问题;是否能保留具体负责人和时间;是否会把口头承诺自动标记为未经确认的待办。最后这一点很重要,因为错误归因比没有总结更危险。

2. 企业项目的复杂性来自“关系”,而不是任务数量

一个项目可能只有80个任务,却同时存在产品、研发、采购、法务和销售五类参与者。真正影响交付的通常不是任务总数,而是以下关系:

  • 一个任务是否依赖另一个任务完成;
  • 一个关键人员是否同时被分配到多个项目;
  • 需求变更是否影响测试、上线和客户承诺;
  • 某项审批是否成为关键路径上的隐性等待;
  • 同一份数据是否在不同团队之间出现多个版本;
  • 会议结论是否真正回写到了项目记录中。

因此,选型时不能只看首页是否有AI入口,还要追问AI能否读取这些关系。若工具只能处理单条任务,无法理解依赖和上下文,它更像一个文字助手,而不是项目管理助手。

3. 数据治理会决定AI能否进入真实业务

根据 NIST AI Risk Management Framework 的基本思路,企业使用AI时至少要关注治理、映射、测量和管理四类问题。放到项目管理软件中,就是要知道数据从哪里来、谁可以看到、模型如何处理、输出如何验证,以及错误发生后由谁负责。

在企业试用中,我通常会要求供应商现场演示四个权限场景:普通成员能否看到薪酬或客户信息;跨项目搜索是否越权;离职人员的知识内容是否仍可被检索;管理员能否查看AI调用记录和输出审计。只演示“输入一句话生成一段总结”,无法证明产品适合企业使用。

企业还需要明确数据保留周期、模型训练政策、区域存储位置、子处理方、日志保留方式和删除机制。对于金融、医疗、政府、制造等行业,这些问题的优先级通常不低于功能列表。

2026年AI项目管理软件选型指南:7款企业级工具深度评测

三、七款工具深度评测:不要用同一把尺子评价所有产品

1. Jira:研发深度最强,但需要治理团队

Jira的核心价值,是把研发工作拆解成较清晰的工作项、状态、版本、组件和责任关系。对于需求、缺陷、技术债务、发布计划和迭代管理,它的结构化程度通常高于通用协作工具。

它适合那些已经形成研发流程、需要审计记录、希望连接代码仓库和持续集成系统的企业。AI可以帮助团队生成问题描述、压缩长评论、归纳重复缺陷、识别可能的重复工作项,也可以从项目上下文中辅助回答“哪些事项阻塞了本次发布”。

Jira的真实门槛在于配置。工作流状态过多、字段定义重复、项目模板缺少统一规范,都会让AI获得一堆质量不高的输入。很多企业以为买了工具就能自动获得研发透明度,实际却是先把“待处理、处理中、已完成”之外的状态全部堆上去,最后任何报表都无法准确解释。

我的建议是:Jira项目数量较多时,先设立统一的状态字典、优先级字典、缺陷严重程度、版本命名和组件负责人,再开放AI自动化。治理不足时,AI会把流程混乱放大成更快、更大规模的混乱。

(1)适合什么团队

  • 研发人员超过50人,且存在多个产品线或版本线;
  • 需要追踪缺陷、发布、技术依赖和审计记录;
  • 已经使用代码仓库、持续集成或工单系统;
  • 愿意安排管理员维护工作流和字段标准。

(2)主要取舍

选择Jira,通常是用更高的流程治理成本换取更强的研发可追踪性。对于一个只有十几人的创业团队,这种成本未必值得;对于需要回答“为什么版本延期、哪个环节反复返工、哪些组件风险最高”的研发组织,它的结构化优势会逐渐显现。

2. Asana:跨部门可读性好,适合把目标连接到执行

Asana的优势是普通用户比较容易理解项目、任务、负责人、截止时间和依赖之间的关系。它尤其适合市场活动、品牌发布、客户交付、人力项目和管理层重点事项。

其AI使用价值通常集中在三类任务:把自然语言转成任务草稿;根据项目内容生成状态摘要;帮助成员快速了解项目进度、未决事项和可能的风险。对于管理层而言,统一的目标、项目和任务层级有助于减少“每周找各部门要进度”的沟通成本。

它的不足也很明确:当研发团队需要精细跟踪代码变更、测试结果、组件依赖和发布流水线时,Asana往往需要与专门的研发工具协同。若企业把所有技术细节强行塞进通用任务卡,界面会变得臃肿,研发人员也可能绕开系统。

我会把Asana推荐给“项目很多、参与部门多、技术复杂度中等”的组织,而不是单纯按照用户规模推荐。一个200人的市场和运营组织,可能比一个30人的底层研发团队更适合它。

(1)适合什么团队

  • 跨部门项目占比高,参与者技术背景差异大;
  • 管理层关注目标、里程碑和项目健康度;
  • 需要减少邮件、表格和会议中的状态同步;
  • 不要求工具深入替代代码、测试或专业工程系统。

(2)主要取舍

选择Asana,通常是用部分技术深度换取更高的跨部门采用率。如果企业最重要的目标是让更多人持续更新状态,而不是建立非常复杂的研发数据模型,这个取舍通常合理。

3. monday.com:灵活性很强,但必须先设计数据模型

monday.com的特色是以表格、看板、状态字段和自动化为基础,让企业快速搭建项目台账、销售项目、客户交付、内容生产和内部流程。它的吸引力在于业务人员可以较快地看到结果。

AI在这类工具中的价值,更多体现在字段处理和流程自动化,例如归类文本、提取关键日期、生成状态说明、把新记录分派给团队,或者依据条件触发下一步动作。这种能力对于内容日历、客户实施、采购审批和市场活动很实用。

但灵活性不是免费的。不同部门可以自由创建字段,也可以自由定义“进行中”“等待中”“高优先级”,结果是同一个词在不同项目中代表不同含义。AI在统一项目中表现不错,一旦跨项目汇总,就会因为字段语义不一致而产生错误结论。

我在评估这类产品时,会先要求业务方拿出三个月的真实项目数据导入,而不是只用模板演示。模板中的字段天然整齐,无法暴露历史数据中的重复、缺失、冲突和责任不清。

(1)适合什么团队

  • 业务流程变化快,项目类型多但不一定很技术化;
  • 希望由业务部门参与搭建,而不是完全依赖IT;
  • 需要看板、表格、自动化和仪表盘的组合;
  • 愿意建立字段命名、模板审批和管理员制度。

(2)主要取舍

选择monday.com,通常是用治理工作换取业务敏捷性。它不适合“任何人都可以随意创建自己的工作区,却又要求集团层面得到统一数据”的管理方式。企业必须决定哪些字段可以自由扩展,哪些字段必须保持统一。

4. ClickUp:功能覆盖广,适合整合工具,但要防止功能膨胀

ClickUp试图把任务、文档、目标、白板、时间跟踪和知识内容放在一个工作空间中。对正在从多个工具迁移、希望减少工具数量的企业,它具有吸引力。

AI可以用于任务拆解、内容生成、摘要、文档问答、优先级辅助和工作状态整理。对于需要把会议、文档和任务连接起来的团队,这种一体化体验有机会减少上下文切换。

问题是,一体化并不自动等于一致性。功能越多,管理员越容易把每个团队的特殊需求都配置进去,最后出现多个层级、多个状态、多个任务类型和多个知识空间。新员工面对的不是一个系统,而是一套没有说明书的组织语言。

如果选择ClickUp,我建议从最小可用模型开始,只保留一个任务层级、有限的状态、统一的优先级和明确的文档归属。先跑通一个真实项目,再逐步开放高级功能。

(1)适合什么团队

  • 正在整合任务、文档、目标和协作工具;
  • 项目成员愿意接受统一工作空间;
  • 企业有明确的管理员和模板治理机制;
  • 希望降低工具切换,但能接受初期配置工作。

(2)主要取舍

选择ClickUp,通常是用学习曲线换取功能覆盖。它更适合有内部推广能力的企业,不太适合希望“注册后所有人自然会用”的组织。

5. Microsoft Planner 与 Project:生态价值大于单点炫技

对于已经使用 Microsoft 365 的企业,评估 Microsoft Planner 与 Project 时,不能只看项目页面本身,还要看 Teams、SharePoint、Outlook、Power BI、企业身份和权限是否能够形成连续体验。

它的AI潜力主要来自工作上下文的连接。例如会议中的行动项可以进入任务,项目状态可以与协作空间相连,管理层可以通过分析工具查看组合层面的进度和资源情况。对企业来说,少采购一个身份系统、少维护一套权限体系,本身就是实际收益。

但是,产品组合的复杂性需要注意。普通计划、复杂项目排期、资源管理、组合分析和报表能力可能分布在不同产品或授权层级中。供应商演示时展示的能力,不一定意味着当前许可方案就能直接使用。

我建议企业在采购前制作一张“功能,产品,许可,角色”矩阵,明确谁使用什么功能、需要哪种权限、数据最终存在哪里。否则容易出现基层用户可以创建任务,但项目经理无法进行资源平衡,管理层又无法看到统一报表的情况。

(1)适合什么团队

  • 已经广泛使用 Microsoft 365 和 Teams;
  • 重视企业身份、权限、合规和管理后台;
  • 希望让项目管理融入日常办公,而不是再开一个孤立系统;
  • 具备较强的IT支持能力,能够处理产品组合和授权问题。

(2)主要取舍

选择这套组合,通常是用一定的产品理解成本换取生态集成和组织治理优势。若企业没有 Microsoft 生态基础,则不能只因为“办公软件普及”就默认它一定比专用项目管理平台便宜。

6. Smartsheet:当项目变成组合经营,表格就不再只是表格

Smartsheet更适合处理多项目、资源、预算、里程碑和管理层报表。它的表格化结构对于工程建设、制造、咨询交付、企业PMO和市场组合管理尤其有价值。

AI在这里更适合辅助分析,而非单纯写作。例如从大量项目记录中归纳延期原因,发现预算偏差,识别资源过载,生成管理层摘要,或者把不同项目的状态统一到组合视角。

它的难点是数据质量和建模。一个项目使用“完成率”,另一个项目使用“已花费预算比例”,第三个项目使用“里程碑数量”,如果没有统一指标定义,组合报表看起来很专业,实际却不能支持比较。

我会建议PMO先建立指标字典,再决定是否启用AI分析。至少要定义计划完成率、实际完成率、预算偏差、资源利用率、风险等级和更新时间等指标的计算口径。

(1)适合什么团队

  • 同时管理几十个甚至上百个项目;
  • 需要向管理层汇报预算、资源和组合风险;
  • 项目结构较稳定,数据字段可标准化;
  • 有PMO或运营团队维护主数据和报表逻辑。

(2)主要取舍

选择Smartsheet,通常是用一部分轻量协作体验换取更强的组合治理和分析能力。如果团队只是管理几个短周期活动,使用它可能是“用大型系统解决小问题”。

7. Linear:研发效率优先,不适合承担整个企业的管理复杂度

Linear的产品思路比较明确:减少研发团队更新任务的摩擦,让产品、设计和工程围绕问题、周期、项目和发布节奏协作。它的界面简洁、操作速度快,适合已经形成现代产品研发习惯的团队。

AI在这类工具中的价值,主要是减少研发记录的机械整理,例如帮助归类问题、生成描述、整理讨论、定位相关工作和总结周期表现。它并不需要用大量管理字段才能发挥作用。

但简洁也意味着边界。对于复杂采购、财务预算、人力审批、跨集团权限和大型项目组合,Linear不一定是合适的中心系统。很多企业会把它作为研发执行层,再将关键里程碑同步到更综合的管理平台。

我的判断是:如果工程师每周花费大量时间维护复杂任务字段,Linear可能带来明显改善;如果企业主要问题是项目组合缺乏统一管理,单独采用Linear可能只是把研发团队优化了,却没有解决组织层面的可见性。

(1)适合什么团队

  • 产品和工程团队是核心生产单元;
  • 团队规模较小或中等,追求高频迭代;
  • 已经使用代码、设计和沟通工具,并愿意做轻量集成;
  • 不要求项目工具独立承担复杂财务与资源治理。

(2)主要取舍

选择Linear,通常是用企业级综合覆盖换取研发团队的速度和专注。它适合作为研发执行系统,不一定适合作为集团唯一的项目管理系统。

2026年AI项目管理软件选型指南:7款企业级工具深度评测

四、常见误区:企业买到的往往不是AI,而是更快的复杂度

1. 误区一:功能列表越长,AI能力越强

很多采购表会列出自然语言生成、自动摘要、智能搜索、风险预测、自动分派、会议转任务等十几个功能。但如果这些功能之间没有共享的项目上下文,企业最终得到的可能是十几个互不相连的小工具。

我建议把AI功能分为三层观察。第一层是生成,主要解决写作和改写;第二层是理解,主要解决检索、归纳和分类;第三层是决策辅助,主要解决风险、冲突和行动建议。企业级选型真正需要重点验证的是第二层和第三层。

2. 误区二:AI能自动判断项目会不会延期

延期预测听起来很有吸引力,但它高度依赖历史数据。若过去的项目没有准确记录计划变更、阻塞原因、资源投入和实际完成时间,模型只能从不完整数据中推断。

更现实的做法,是先让工具识别可观察信号:连续多次延期、任务长期无更新、依赖项未完成、负责人资源超载、缺陷返工率上升、范围变更增加。企业可以先使用规则和统计方法建立基线,再判断AI预测是否比基线更有价值。

能解释风险来源的提醒,通常比一个没有解释的“延期概率82%”更适合项目管理。

3. 误区三:把聊天机器人当成项目管理智能体

聊天机器人可以回答“这个项目目前什么状态”,但项目管理智能体还应该知道下一步做什么、是否有权限做、是否需要人工确认、执行后如何留下记录。

例如,AI发现某关键任务逾期,至少需要完成以下判断:逾期是否真实,是否影响关键路径,是否有替代负责人,是否可以调整计划,是否需要通知客户,以及谁有权批准变更。只会生成提醒文字的系统,不能自动完成这条链路。

4. 误区四:迁移历史数据越多越好

迁移数据时,企业常常担心遗漏,于是把多年的任务、评论、附件和旧项目全部导入。结果是搜索结果充满过期信息,AI摘要混入已失效的流程,员工反而不敢相信系统。

更好的方法是先做数据分层:

  • 保留层:仍然影响当前客户、合同、版本或合规审计的记录;
  • 参考层:有历史价值,但不应参与当前项目判断的资料;
  • 归档层:只为审计或备查保留,不进入日常搜索;
  • 清理层:重复、过期、无负责人且无业务价值的数据。

5. 误区五:只让项目经理试用,忽略一线成员

项目经理往往喜欢报表、组合视图和风险分析,但一线成员更在意输入任务是否快、评论是否清楚、通知是否可控、是否需要反复填写字段。如果一线成员觉得工具增加了负担,他们会回到聊天工具和个人表格中,项目数据很快失真。

我会要求试点团队至少包含项目经理、执行成员、部门负责人和管理层四类角色。只有四类角色都能完成各自最关键的一项任务,试点结果才有参考价值。

2026年AI项目管理软件选型指南:7款企业级工具深度评测

五、专业判断逻辑:用“业务闭环”而不是“功能清单”打分

1. 先定义项目管理中最昂贵的错误

不同企业的最大浪费并不相同。软件研发企业可能最怕版本延期和缺陷漏检;制造企业可能最怕物料、工艺和设备依赖失控;咨询企业可能最怕人员利用率下降和客户交付范围失真;市场团队可能最怕活动节点遗漏。

因此,选型前要先回答一个问题:过去一年,哪三类项目错误造成了最高成本?成本不只包括直接支出,也包括客户赔偿、机会损失、管理层时间、返工和员工流失。

错误类型 需要观察的信号 更适合验证的能力 试点结果
关键路径延期 依赖未完成、任务无更新、计划反复变更 依赖分析、风险识别、计划联动 是否提前发现并解释原因
需求范围膨胀 新增事项、验收标准变化、版本内容漂移 变更记录、影响分析、审批闭环 是否能追踪变更影响
资源冲突 同一人员并行任务过多、关键技能稀缺 资源视图、负载识别、替代方案 是否能在冲突发生前提醒
信息失真 系统状态与会议口径不一致、任务长期不更新 状态校验、更新提醒、权限审计 是否提高数据新鲜度

2. 用五个维度建立权重,而不是平均打分

我通常建议使用五个维度:业务匹配度、数据基础、采用成本、治理安全和AI有效性。不要五项各占20%,因为企业真正的约束往往很不均衡。

例如,金融企业可以将治理安全设置为25%,业务匹配度25%,数据基础20%,采用成本15%,AI有效性15%。研发初创公司则可能把研发适配度、采用速度和工程集成放在更高权重。

  • 业务匹配度:工具是否覆盖企业最重要的项目类型和关键路径。
  • 数据基础:任务、依赖、负责人、历史状态和文档是否足够结构化。
  • 采用成本:一线成员是否能快速上手,更新一次任务需要多少步骤。
  • 治理安全:权限、审计、数据隔离、身份体系和供应商政策是否满足要求。
  • AI有效性:输出是否准确、可解释、可回溯,并能推动实际行动。

3. 用真实任务做四轮测试

不要让供应商选择最漂亮的演示数据。企业应准备一组脱敏但真实的项目材料,至少包括一份需求、一次会议记录、十个任务、两个延期事项、一个资源冲突、一个范围变更和一个客户交付节点。

第一轮测试信息进入。观察工具能否把会议、文档和任务连接起来,是否能识别负责人、日期、依赖和未决问题。

第二轮测试状态理解。人为设置一个任务延期、一个任务已完成但未更新、一个依赖阻塞和一个负责人超载,观察AI是否能发现差异。

第三轮测试行动建议。让工具提出提醒、改派、升级和计划调整建议,同时检查建议是否说明依据,是否区分建议与自动执行。

第四轮测试错误恢复。故意提供一条错误日期、一个模糊负责人和一份过期文档,观察AI是否会承认不确定,还是自信地输出错误答案。

2026年AI项目管理软件选型指南:7款企业级工具深度评测

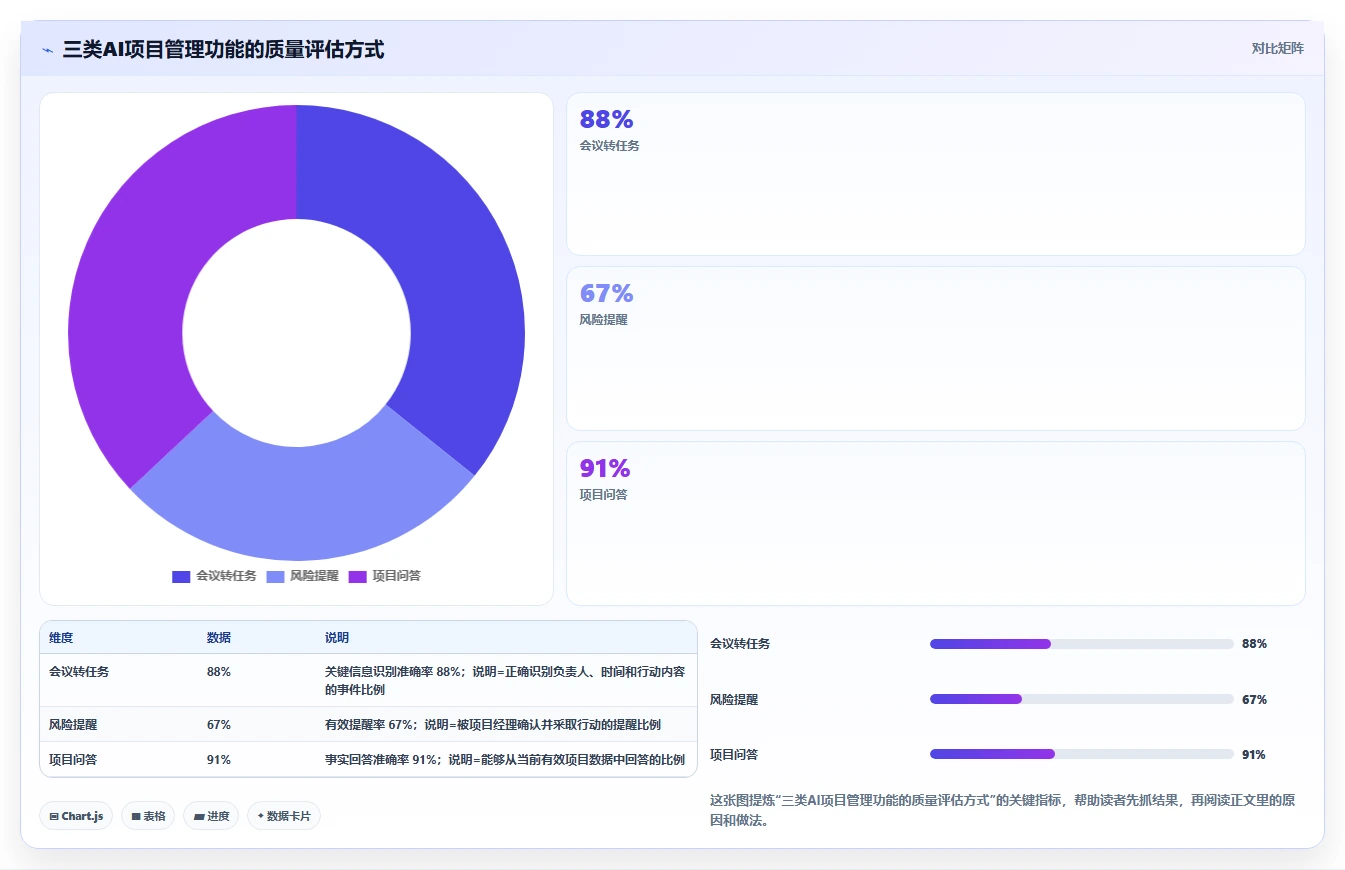

4. 把AI输出纳入准确率和可执行率统计

AI评测不能只问使用者“感觉好不好”。至少应记录四个指标:关键信息识别准确率、任务生成可用率、风险提醒命中率和人工修改率。

例如,会议转任务功能生成100条待办,其中真正需要进入项目系统的有60条,负责人和截止时间都准确的有48条,最终被团队接受的有42条。那么,不能简单说“AI生成了100条任务”,而应该记录任务有效率、字段准确率和人工确认后的采用率。

风险提醒也一样。提醒数量越多不一定越好。如果一周发出80条提醒,只有5条被项目经理认为有价值,团队很快会关闭通知。相比之下,每周发出15条,其中10条能促成有效行动,通常更有实际价值。

2026年AI项目管理软件选型指南:7款企业级工具深度评测

六、具体场景与数据观察:同一款工具换个团队,结果可能相反

1. 研发版本项目:重点不是总结,而是依赖和返工

研发项目试点时,我会先选一个有明确版本目标、至少两个跨团队依赖、同时包含新需求和历史缺陷的迭代。测试周期控制在两周,不追求把所有团队一次性迁移进去。

第一周观察录入和更新成本。要求工程师、测试和产品每天使用系统更新关键状态,不强制所有评论都结构化。第二周加入一项范围变更,观察工具能否显示受影响的任务、版本和负责人。

研发团队最应该关注的指标包括:阻塞任务平均持续时间、需求到开发的等待时间、缺陷返工率、版本计划变更次数、任务状态新鲜度和关键依赖提前发现率。

如果某工具能生成漂亮的周报,却无法告诉团队“哪个未完成任务会阻塞上线”,它对研发项目的价值就应当谨慎评估。

2. 市场活动项目:重点是节点完整性和跨部门协同

市场活动通常包含创意、内容、设计、采购、法务、渠道、销售和复盘。任务数量可能不算多,但节点固定、责任人分散,且有不少外部供应商参与。

这类项目适合验证任务模板、依赖、审批、提醒和管理层摘要。AI生成文案当然有帮助,但不应作为主要采购依据。更重要的是,它能否把会议中的“下周给方案”“等法务确认”“素材需要改尺寸”转成有责任边界的事项,并避免把讨论意见误当成最终决定。

我会把活动项目的成功标准设为:关键节点按时完成率提高、法务和采购等待时间下降、重复提醒减少、跨部门状态汇报时间缩短,而不是生成了多少段营销文字。

3. 客户交付项目:重点是范围控制和承诺追踪

客户交付项目常见的问题是客户说法、销售承诺、合同范围和交付团队理解不一致。此时,AI如果只读取内部任务而没有连接合同、需求确认和变更审批,输出很容易片面。

选型时应测试以下问题:能否区分合同范围和额外需求;能否标记未经审批的变更;能否追踪客户承诺的时间;能否把交付风险通知到客户经理和项目负责人;能否保留谁在何时确认了什么。

在这类场景中,权限和审计优先级较高。销售可以看到客户项目状态,不代表销售应该看到内部成本、人员评价或技术讨论。AI搜索必须遵守原有权限,不能因为“方便回答”而扩大信息暴露范围。

4. 制造与工程项目:重点是资源、预算和关键路径

制造、工程建设和设备实施项目往往需要管理材料、供应商、工期、现场问题、预算和多级验收。此类项目的AI价值,主要在于从大量表格和进度记录中识别偏差,而不是写会议摘要。

例如,一个设备交付项目的计划完成率为82%,实际现场可用率只有65%,如果系统只看任务完成状态,可能认为项目进展正常;如果同时读取验收、返工和停机记录,就可能发现核心问题仍未解决。

因此,企业应优先测试组合看板、资源冲突、预算偏差、关键路径和现场事件的连接能力。Smartsheet、Microsoft Project 体系和部分大型项目治理方案通常值得重点比较;通用协作工具则应通过集成补齐专业数据。

5. 管理层组合决策:重点是可比较,而不是信息更多

管理层并不需要看到每个项目的全部任务。他们需要知道哪些项目值得继续投入,哪些项目正在偏离目标,哪些资源被多个项目争抢,哪些延期会影响客户或收入。

要实现这一点,组合层至少要有统一的项目状态、健康度、预算、资源、风险和下一步行动。AI生成的管理层摘要必须能够回到来源项目,不能只有一句“风险较高”而没有依据。

2026年AI项目管理软件选型指南:7款企业级工具深度评测

七、不同情况下的行动建议:不要从全公司上线开始

1. 如果你是50人以内的技术团队

优先选择低摩擦、贴近研发日常的工具。重点验证任务创建速度、代码和发布连接、周期管理、问题搜索以及会议到任务的转化。不要一开始就设计十几种状态和复杂审批。

建议先运行一个完整迭代,设置三个指标:任务状态更新率、阻塞事项平均处理时间、计划外工作占比。如果工具没有改善这三项,不要被额外的AI写作功能分散注意力。

Linear适合追求简洁的产品研发团队,Jira适合需要更深流程和扩展能力的团队。若团队同时包含大量非技术成员,则需要额外考虑跨部门可读性。

2. 如果你是200至1000人的成长型企业

这个阶段最容易出现“部门各自选工具”的问题。研发使用一套,市场使用一套,客户交付又使用另一套,管理层每月依靠人工表格汇总。

建议确定一个主数据层,统一项目名称、负责人、状态、优先级、里程碑和风险定义。部门可以保留专业执行工具,但关键项目数据必须能够同步到组合视图。

Asana、monday.com、ClickUp和 Microsoft 生态方案都可以进入短名单。真正的决策点不是谁的功能更多,而是谁能在不牺牲一线使用体验的前提下,形成跨部门可比较的数据。

3. 如果你是大型集团或强监管行业

先做安全、身份、审计和数据驻留预审,再做功能试用。不要让业务部门先选定工具,之后才发现无法满足单点登录、权限隔离、日志审计或数据区域要求。

在试点阶段设置最小权限账号、跨项目搜索账号、外部协作者账号和管理员账号,分别测试AI检索和内容生成。要求供应商说明模型调用范围、数据是否用于训练、子处理方和删除流程。

Smartsheet、Microsoft Project 体系和Jira通常值得进入企业级治理评估,但最终结果仍取决于部署方式、集成方案和供应商合同条款,不能仅凭产品名称判断合规性。

4. 如果你已经有很多系统,不想大规模迁移

不要把“替换所有系统”作为第一阶段目标。可以先选择一个高价值流程,例如版本发布、客户交付或市场活动,把项目管理工具作为协调层,连接已有的代码、文档、沟通、客户和财务数据。

试点重点应放在跨系统事件是否可靠同步,包括负责人、状态、时间、唯一编号和权限。很多集成演示在静态数据下表现很好,一旦发生改名、删除、转交或重复更新,就会出现数据冲突。

企业还应明确哪个系统是事实来源。任务状态由项目管理工具负责,代码状态由代码系统负责,合同范围由合同或客户系统负责。AI只能在明确的事实来源之间做关联,不能让多个系统同时成为“最终真相”。

5. 如果团队已经疲于应付工具

不要再增加更多自动化。先删除不必要的字段、状态和会议,确认哪些更新真正支持决策。AI可以减少录入,但不能替代管理流程本身。

我建议先做一次“任务卡体检”:随机抽查50条任务,记录是否有明确负责人、明确结果、合理截止时间、可识别依赖和最新状态。如果五项中有两项以上缺失,先治理任务质量,再谈预测和智能体。

2026年AI项目管理软件选型指南:7款企业级工具深度评测

八、成本、实施和取舍:真正的价格不在报价单上

1. 许可证价格只是显性成本

企业采购时常把用户数乘以单价,得出年度预算。但项目管理软件还会产生实施、集成、数据清洗、培训、管理员、变更管理和重复系统并行运行等成本。

尤其是AI功能,可能按照用户、调用量、功能包或企业许可计算。采购前需要明确哪些AI功能包含在当前方案中,哪些属于额外计费,是否有调用上限,超出后如何计费,数据分析和智能搜索是否使用同一套权限。

建议把三年总拥有成本拆成以下项目:

  • 软件许可与AI功能费用;
  • 身份、数据仓库、代码和沟通工具集成费用;
  • 历史数据迁移、清洗和归档费用;
  • 管理员、模板、字段和权限维护人力;
  • 培训、内部推广和一线成员适应成本;
  • 旧系统并行运行、重复录入和迁移失败成本。

2. 建议采用三阶段实施,而不是一次性全量上线

第一阶段是结构化阶段,持续两到四周。只统一项目、任务、负责人、状态、截止时间、优先级和依赖,不急着开放全部AI功能。

第二阶段是辅助阶段,持续四到八周。启用会议摘要、任务生成、文档检索、状态汇总和低风险提醒。所有自动写入和计划变更都要求人工确认。

第三阶段是半自动阶段,持续八周以上。将经过验证的规则接入审批、提醒、资源冲突和风险升级流程。只有在错误率可接受、责任边界明确时,才考虑扩大自动执行范围。

3. 不同工具的实施难度不同

工具 首次试点周期 主要实施工作 最容易失败的环节
Jira 4至8周 工作流、字段、权限、研发系统集成 状态和字段过度定制
Asana 2至4周 项目模板、目标层级、跨部门规则 项目数量增加后缺少统一治理
monday.com 2至5周 表格模型、自动化、仪表盘和模板 部门各自定义字段导致无法汇总
ClickUp 3至6周 空间层级、文档归属、权限和功能边界 一开始启用过多功能
Microsoft Planner 与 Project 3至8周 许可确认、身份、Teams、报表和权限 产品组合和授权边界不清
Smartsheet 4至8周 指标字典、资源模型、组合报表 报表很多但口径不一致
Linear 1至3周 团队结构、周期、项目和研发集成 被误当成全企业治理平台

这些周期是我在设计企业试点时使用的建议区间,实际时间会受数据清洁度、集成数量、权限要求和决策速度影响。试点周期短不代表长期成本低,配置简单也不代表组合治理容易。

4. 选择单一平台还是分层组合

单一平台的优点是权限、培训、数据和管理入口相对统一,管理层更容易获得一个整体视图。缺点是任何一个平台都很难同时做到研发深度、跨部门易用、资源计划、财务分析和合规治理都达到最高水平。

分层组合的优点是让不同团队使用更适合自己的工具,例如研发使用技术型工具,市场使用跨部门协作工具,PMO使用组合管理工具。缺点是集成、主数据、权限和同步异常会增加长期维护成本。

我的经验判断是:小型组织优先单一平台,中型组织优先一个主系统加少数专业系统,大型集团可以采用分层架构,但必须设立统一的项目主数据和集成责任人。

2026年AI项目管理软件选型指南:7款企业级工具深度评测

九、决策清单:两周内完成一轮可信选型

1. 第一天:确定业务问题和淘汰条件

召集项目负责人、执行成员、IT、安全和财务代表,写下三个最昂贵的项目问题。每个问题都必须对应可测量指标,例如延期天数、返工小时、资源冲突次数、管理层汇报耗时或审批等待时间。

同时列出不可妥协条件,包括身份认证、数据区域、审计、集成、部署、移动端、外部协作者和合同要求。先确定淘汰条件,可以避免团队被漂亮演示带偏。

2. 第三天:准备脱敏真实数据

选取一个完整项目,不要只拿几条任务做演示。准备会议记录、需求文档、任务清单、变更记录、延期事项和一个跨团队依赖。所有数据都应经过脱敏,但要保留真实结构和矛盾。

如果企业没有历史数据,至少人为设计三类异常:负责人冲突、截止时间冲突和依赖阻塞。没有异常,就无法判断工具是否真的具备项目管理价值。

3. 第五天:完成四轮AI验证

  1. 让AI把会议内容转成任务,检查负责人、日期、验收标准和未决问题。
  2. 让AI回答项目状态问题,检查引用是否来自最新数据。
  3. 人为修改计划和插入延期,检查风险识别与影响范围。
  4. 输入模糊或错误信息,检查AI是否承认不确定并请求确认。

所有结果都要保留原始输入、AI输出、人工修改和最终采用情况。不要只保留演示截图,因为截图无法说明输出经过了多少人工修正。

4. 第七天:让一线成员完成真实工作

让执行成员在不接受过度陪同的情况下完成创建任务、更新状态、上传材料、评论、查找信息和处理提醒。记录每个动作的耗时、失败次数和需要管理员介入的次数。

尤其要观察成员是否在系统外继续维护个人表格。如果大家仍然需要用聊天工具确认最终状态,说明项目管理平台尚未成为事实来源。

5. 第十天:进行管理层决策测试

让管理层只看组合视图,不允许直接进入每个任务。要求他们回答三个问题:哪个项目最需要介入,为什么;哪个资源冲突会影响交付,如何处理;哪项范围变更可能造成预算或客户风险。

如果管理层只能看到颜色和百分比,却无法追溯到具体事实,说明报表是展示层,不是决策层。AI摘要必须同时提供结论、依据、时间和建议动作。

6. 第十四天:计算综合结果并决定是否扩大试点

建议至少记录以下指标:

  • 一线成员连续更新率是否达到80%以上;
  • 关键任务负责人识别准确率是否达到90%左右;
  • 项目经理周报整理时间是否下降30%以上;
  • 有效风险提醒率是否高于误报率;
  • 跨部门查询项目状态的平均耗时是否下降;
  • 权限测试是否出现越权检索或错误暴露;
  • 管理员每周维护模板和字段所需时间是否可接受。

这里的数值不是所有企业都必须达到的硬标准,而是帮助团队建立讨论基线。企业应根据项目复杂度、历史水平和风险承受能力调整阈值。

2026年AI项目管理软件选型指南:7款企业级工具深度评测

十、最终判断:2026年最值得买的不是最聪明的工具

1. 把AI当成项目治理的放大器

项目数据清晰、责任明确、流程稳定时,AI可以放大组织效率;项目数据混乱、权限模糊、任务长期不更新时,AI也会放大错误和噪音。企业不能把AI当成治理缺失的替代品。

这也是为什么我不建议根据“AI功能数量”直接选择工具。功能越多,越需要确认它们是否读取同一套上下文,是否遵守同一套权限,是否形成从识别到行动的闭环。

2. 七款工具的选择可以浓缩成七句话

  • 研发流程深、缺陷和版本关系复杂,优先验证Jira。
  • 跨部门协作和管理层目标最重要,优先验证Asana。
  • 业务流程灵活、希望快速搭建看板和台账,优先验证monday.com。
  • 想把任务、文档和目标集中管理,且能承受配置成本,验证ClickUp。
  • 已经深度使用 Microsoft 365,优先核算Planner与Project组合的生态收益。
  • 项目组合、资源和预算管理是核心,优先验证Smartsheet。
  • 产品技术团队追求极简和高频迭代,优先验证Linear。

3. 下一步怎么做

不要先采购,也不要先让供应商演示。先用半天时间确定三个最昂贵的项目问题,再用一天准备脱敏真实数据,随后从七款工具中筛选三款完成两周试点。

试点结束后,不要只收集“喜欢哪一个”的主观反馈,而要比较任务更新率、人工处理耗时、风险提醒有效率、权限通过率、数据新鲜度和三年总拥有成本。

我对2026年AI项目管理软件选型的核心判断是:最好的工具不是替项目经理写出最长的周报,而是让组织更早看到事实、更少依赖口头同步,并在风险仍然可以处理时,把行动交给正确的人。

常见问题解答(FAQ)

1. 2026年企业选AI项目管理软件,最应该先看AI能力还是基础项目管理能力?

我最近在做企业级项目管理工具评测时,发现很多团队一上来就问有没有AI助手、能不能自动生成任务,却很少检查任务状态、权限和数据结构是否可靠。我担心买到一个演示效果很惊艳、实际落地后仍然靠人工维护的工具,到底应该怎样排序评估重点?

我的判断是:先看基础项目管理能力,再看AI是否真正减少了管理动作。AI只能放大已有的数据和流程,如果任务状态混乱、负责人字段缺失、项目边界不清晰,AI生成的总结大概率只是把混乱重新描述一遍。我通常采用“基础能力70分、AI能力30分”的初筛模型。

基础能力包括任务与需求管理25分、协作与权限15分、报表与数据可追溯性15分、集成与稳定性15分;AI能力再评估会议纪要、任务拆解、风险识别和自然语言查询。

评估维度建议权重必须现场验证的内容 任务与需求闭环25%需求、任务、缺陷是否能关联,变更是否留痕 权限与协作15%跨部门、外部成员和项目级权限是否可控 数据与报表15%延期、工时、风险数据能否追溯到原始记录 集成与稳定性15%接口、消息通知、导入导出和高峰期响应 AI辅助能力30%生成结果是否引用项目上下文,能否被人工校验 我会要求供应商现场完成一个真实场景:导入一份包含延期任务、多人协作和需求变更的项目数据,然后让系统生成周报、识别风险并拆解下一步任务。

重点不是看答案写得是否漂亮,而是检查它是否引用了真实负责人、截止日期和历史变更。一个实用的淘汰标准是:AI生成内容中,关键事实错误率超过10%,或者无法指出信息来源,就不应直接用于管理汇报。企业最终购买的不是一个会聊天的功能,而是一套能让项目状态持续可信的工作系统。

2. 7款企业级AI项目管理工具应该怎样做横向对比,避免被供应商演示带偏?

我看过几次软件演示,发现每家供应商都会提前准备最适合自己的场景,演示流程非常顺滑,但换成我们自己的项目数据后,结果差异很大。我想知道,怎样设计一套公平的测试题,让7款工具的比较结果更接近真实使用,而不是比较谁的销售演示更好看?

公平评测的关键不是让所有工具回答同一道抽象问题,而是让它们处理同一份经过脱敏的真实项目样本。我建议准备一个包含50至100条任务、10条需求、5个延期事项、3次范围变更和两次会议纪要的测试包。测试至少分为四轮。第一轮测试数据导入,看字段映射和历史关系是否保留;

第二轮测试日常协作,看任务分派、评论、通知和权限;第三轮测试管理分析,看系统能否找出延期原因;第四轮测试AI能力,看生成内容是否忠于原始数据。

测试轮次核心问题建议记录的数据 数据导入能否完整还原项目结构导入耗时、失败字段、关联丢失数量 协作流程成员是否能少做重复录入完成一个任务所需点击数、通知延迟 管理分析是否能定位延期和资源冲突报表生成时间、可追溯字段、误判数量 AI验证回答是否基于真实上下文事实错误率、遗漏率、人工修订时间 我会把“完成一项典型工作所需时间”作为重要指标,而不是只记录功能数量。

例如,让项目经理从会议纪要生成任务、补充负责人、设置截止时间并发出通知,分别记录人工操作时长。一个功能很多但需要反复切换页面的工具,实际效率可能不如功能少但流程连贯的工具。最终评分可以采用“功能得分×实际使用频率”的方式修正。

一个每天都会用到的任务更新流程,即使只提升20%的效率,价值也可能高于每月才用一次的高级分析功能。选型时要比较真实工作成本,而不是产品功能清单的长度。

3. 企业部署AI项目管理软件时,如何判断AI功能是真的有用,而不是营销包装?

我最担心的是AI功能只在产品介绍页里看起来很先进,真正使用时却只能生成几段泛泛的文字。我们希望它能帮助项目经理发现风险、整理会议结论和推动任务闭环,但不知道应该用什么指标判断这些能力是否达到可上线的标准。

判断AI有没有用,不能只看生成文本是否流畅,而要看它是否改变了项目管理动作。我建议把AI价值拆成三个指标:节省了多少时间、减少了多少遗漏、是否提升了决策质量。以会议纪要为例,合格标准不是“写得像一篇总结”,而是能准确提取决定事项、负责人、截止时间和未决问题。

测试时可以准备10份真实脱敏会议记录,由两名项目经理人工核对,并分别统计事实错误、责任人遗漏和日期遗漏。

AI场景可接受的最低标准常见失败表现 会议转任务责任人和截止日期识别准确率达到90%以上把发言人误认为负责人 风险识别能说明风险依据,而非只给结论输出“存在延期风险”但没有引用任务 周报生成关键数据与项目记录一致把计划进度写成实际进度 自然语言查询能返回数据来源和更新时间回答正确但无法追溯 我特别看重“可解释性”。

系统说某任务存在延期风险时,应该同时指出对应的截止日期、当前状态、阻塞原因和最近一次更新。如果只能给出结论,项目经理还要重新翻查数据,AI并没有真正减少判断成本。还有一个容易被忽略的指标是人工修订时间。假设系统生成一份周报只需10秒,但项目经理需要花25分钟纠错,实际价值可能是负的。

我的建议是先选一个高频、低风险场景试运行30天,再根据节省时间和错误率决定是否扩大范围,不要一开始就把AI接入所有管理流程。

4. 企业选择AI项目管理平台时,价格、实施成本和长期使用成本应该怎样计算?

我发现很多采购方案只比较账号单价,却没有把实施、培训、数据迁移和后续管理成本算进去。我们既想控制预算,又不希望因为低价选择导致员工不愿使用,最后还要花更多钱重新更换平台,应该怎样建立更接近真实情况的总成本模型?

企业不应只比较软件订阅价格,而应计算三年总拥有成本。我的经验是,真正容易超预算的通常不是许可证,而是数据整理、流程配置、权限设计和持续运营。可以用以下公式估算:三年总成本=订阅费用+实施服务费+数据迁移成本+培训成本+集成开发成本+内部管理员工时+替换风险成本。

最后一项虽然难以精确计算,但可以用试点失败概率乘以重新选型的预估支出来衡量。

成本项目计算方式容易漏算的部分 订阅费用账号数×月费×36个月访客账号、外部协作者和AI调用额度 实施费用供应商人天×单价权限、流程、字段和报表配置 内部投入参与人数×投入工时×人力成本项目经理、IT、财务和安全团队时间 迁移成本数据量×清洗与校验单价历史附件、关联关系和无效数据处理 长期运营月度维护工时×36个月权限调整、模板治理和使用培训 我建议采购前做一个小范围试点,控制在10至20名用户、一个真实项目和30天周期内。

试点必须记录三类数据:新建和更新任务的平均耗时、每周活跃用户比例、项目经理生成周报所需时间。只要这些指标没有改善,就不应因为销售承诺而扩大采购。价格判断还要结合使用率。假设一个平台每月单价较低,但三个月后的活跃率只有45%;另一个平台贵20%,活跃率达到80%,后者的有效用户成本反而可能更低。

企业真正要优化的是“每个活跃用户完成一次有效协作的成本”,而不是报价单上的最低单价。

核心关键词

读者评论

杨承宇

文章没有简单按总分排名,而是按研发、跨部门协作、资源管理等场景分析,比较符合企业实际。尤其强调任务依赖、审批和数据治理,比只看AI生成能力更有参考价值。

姜星宇

对Jira、Asana、Linear等工具的取舍描述比较客观,既指出适用团队,也提到配置复杂、资源管理不足等短板。不过部分结论仍偏概括,若能补充价格和实测数据会更方便决策。

彭可欣

文中提出记录层、分析层、行动层的三层框架很实用。很多企业确实停留在会议总结和任务生成阶段,忽略了权限校验、风险升级及行动闭环,这部分值得重点借鉴。

贾雅楠

两周验证方法的思路比较适合企业试点,先围绕真实项目和权限场景测试,比单看产品演示可靠。对于金融、医疗等行业,还应进一步核实数据存储、审计和模型训练政策。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/51488

(0)
飞飞飞飞
2026 年金融项目管理软件选型指南:7 款主流工具深度对比与实施建议
上一篇 2026年8月31日 下午4:45
2026年医院项目管理软件选型指南:6款主流工具深度评测与实施建议
下一篇 2026年8月31日 下午4:46

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
