《2026年项目管理软件选型指南:10款主流工具深度对比》不应该再从“哪个工具功能最多”开始。过去两年我参与项目管理系统评估时,最常见的失败并不是买错软件,而是把一个需要解决“责任不清、需求变更失控、跨团队协作断层”的管理问题,误判成了“缺少任务看板”。结果是工具上线了,项目经理多了一套填表工作,团队却没有更快交付。我的判断是:2026年的选型核心已经从功能数量转向工作流匹配度、数据可追溯性、AI能否减少真实操作成本,以及组织是否有能力持续使用。
一、先讲核心结论:没有“最好”的项目管理软件,只有更适合当前管理复杂度的工具
1. 十款工具的快速结论
我把常见的项目管理软件放进同一套评估框架:任务与依赖、需求与缺陷、资源与进度、文档协作、自动化、报表与权限、AI辅助、实施复杂度和总体拥有成本。这里的评分不是官方排名,也不是单纯按功能打分,而是基于不同团队场景的适配度进行判断。
| 工具 | 最擅长的场景 | 核心优势 | 主要短板 | 更适合的团队 | 综合适配判断 |
|---|---|---|---|---|---|
| Jira | 软件研发、敏捷开发、缺陷追踪 | 需求、迭代、缺陷、工作流和开发工具链成熟 | 非研发团队上手成本偏高,配置容易变复杂 | 研发、测试、产品和技术管理团队 | 研发复杂度高时优先考虑 |
| Asana | 跨部门项目与目标协同 | 任务层级清晰,时间线、目标和组合视图较好 | 深度研发管理和复杂工时管理不是强项 | 市场、运营、设计、产品和职能团队 | 适合强调透明协作的知识型团队 |
| Trello | 轻量任务看板 | 理解成本低,启动快,适合个人和小团队 | 复杂依赖、资源规划、审计和多层汇报能力有限 | 小型团队、个人项目、简单流程 | 轻量场景性价比高,复杂项目不宜硬撑 |
| Monday.com | 可视化工作管理和部门运营 | 表格、看板、自动化和仪表盘较直观 | 深度配置后治理难度上升,费用需按规模仔细核算 | 运营、销售、市场、客户交付团队 | 适合需要快速搭建业务流程的组织 |
| ClickUp | 一体化任务、文档、目标和知识管理 | 功能覆盖广,视图和自定义能力丰富 | 选项过多,容易出现“人人自定义、无人统一”的问题 | 希望减少工具数量的成长型团队 | 适合有明确治理者的团队 |
| Notion | 知识库、文档和轻量项目协作 | 文档体验好,数据库灵活,知识沉淀自然 | 复杂依赖、严谨流程和项目组合控制不如专业工具 | 内容、咨询、创业团队和知识型组织 | 文档优先时优势明显,交付控制需补强 |
| Microsoft Project | 传统计划、资源与关键路径管理 | 甘特图、资源、基线和计划逻辑成熟 | 协作体验和日常任务使用门槛较高 | 工程、制造、建设和大型计划型项目 | 计划控制优先时仍有价值 |
| Smartsheet | 表格驱动的项目组合和流程管理 | 熟悉电子表格的组织容易接受,报表能力较强 | 深度研发协作和复杂知识库体验有限 | PMO、运营、财务和跨部门项目办公室 | 适合从表格管理迁移的组织 |
| Wrike | 复杂协作、资源管理和工作审批 | 项目组合、审批、报表和企业级权限较完整 | 配置和培训成本相对较高 | 大型市场、专业服务和多项目组织 | 流程复杂且需要治理时值得评估 |
| Linear | 现代软件团队的产品研发协作 | 速度快,界面简洁,开发团队使用阻力较低 | 传统PMO、复杂资源计划和非技术团队能力有限 | 产品型公司、创业公司和研发团队 | 追求研发效率和低摩擦体验时较合适 |
如果只允许我给出一句选择建议,我会这样说:研发团队先看需求,代码,测试闭环,项目型组织先看计划,资源,风险闭环,职能团队先看协作,审批,汇报闭环,知识型团队先看文档,任务,决策闭环。不要用一个看板工具去解决关键路径问题,也不要用重型计划工具去管理每天几十个内容任务。

2. 我的推荐顺序:先定义工作类型,再筛工具
我通常不会让客户先列出“必须有甘特图、看板、AI、工时和仪表盘”。这种功能清单很容易越列越长,却无法回答真正的问题。更有效的方式是先把组织里的工作分成四类:重复运营工作、阶段性项目、持续研发工作、跨组织计划工作。
- 重复运营工作:重点是表单、审批、自动分派、提醒和标准化。
- 阶段性项目:重点是里程碑、依赖、基线、风险和资源冲突。
- 持续研发工作:重点是需求、迭代、缺陷、发布和技术上下文。
- 跨组织计划工作:重点是组合管理、预算、资源容量、治理和审计。
同一家公司可能同时存在四类工作,因此“全公司统一一个工具”并不总是理性方案。真正需要统一的是项目编号、负责人、状态定义、交付口径和数据接口;至于每个团队使用的视图,可以在治理边界内保留差异。
二、为什么2026年选型更难:AI增加了功能,却没有自动消除管理混乱
1. 项目管理软件正在从记录工具变成决策入口
早期的项目管理软件主要解决“任务放在哪里”。现在的系统开始尝试回答“为什么延期”“谁的容量不足”“哪些需求反复变更”“会议里决定的事情有没有落到执行”。这意味着工具不再只是一个任务清单,而是逐渐成为项目数据的组织层。
但我在评估AI功能时会特别谨慎。AI能快速总结会议、生成任务、识别逾期风险,却不能替团队决定“延期是否可接受”,也不能凭空补齐没有填写的负责人、验收标准和依赖关系。输入数据不完整时,AI通常只会更快地产生一份看起来合理的错误结论。
因此,2026年看AI不能只问“有没有智能助手”,而要问四个问题:它使用哪些项目数据?是否显示引用依据?是否能修改回任务和计划?组织能否控制敏感数据的访问范围?这四个问题比宣传页面上的“自动生成计划”更有决策价值。
2. 组织越大,工具问题越像数据治理问题
十人团队可以靠口头约定解决很多事情,五百人组织则不行。一个团队把“完成”定义为开发完成,另一个团队把“完成”定义为上线并通过验收,管理层看到的完成率就会失去比较意义。
我见过一个跨部门项目,系统里有“待处理、进行中、已完成、已关闭”四个状态,但不同部门对状态的理解完全不同。项目经理为了做周报,只能手动导出数据,再用表格重新解释。最后大家抱怨工具不好用,实际上根因是状态模型没有被定义。
软件选型必须把以下治理内容一起纳入范围:
- 状态如何定义,谁有权修改状态。
- 负责人是个人、岗位还是团队。
- 逾期如何计算,暂停中的任务是否计入逾期。
- 需求变更如何留痕,谁批准范围变化。
- 项目结束后哪些数据保留,哪些数据归档。
- 外部协作者能看到什么,能否下载和转发文件。

三、十款主流工具深度对比:不要只看首页功能
1. Jira:研发流程深度优先,而不是所有团队的默认答案
Jira的价值不只是看板。它更适合把产品需求、用户故事、开发任务、缺陷、迭代、发布版本和工作流串起来。对于研发团队来说,最重要的是任务是否能与代码提交、合并请求、测试结果和发布记录形成关联,而不是页面是否足够漂亮。
我会把Jira放在研发团队候选名单前列,尤其是以下情况:产品线较多、迭代节奏固定、缺陷数量大、需要追踪版本、开发工具链成熟,或者管理层需要查看需求从提出到发布的完整链路。
它的主要风险也很明显。工作流、字段、权限和项目模板配置空间较大,管理员如果缺少治理经验,几个月后就可能出现同义字段、重复状态和没人维护的项目。对市场、行政或内容团队来说,复杂的研发术语也会增加使用阻力。
- 优先选择:研发、测试、产品共同使用,且需要追踪缺陷与发布。
- 谨慎选择:团队只有十几个人,任务简单,主要需求是提醒和协作。
- 试用重点:从一个真实版本开始,验证需求、缺陷、发布和权限是否闭环。
2. Asana:跨部门协作清晰,但不要把它当成深度研发平台
Asana的强项是让不同职能的人理解项目全貌。列表、看板、时间线、目标和组合视图之间的切换比较自然,适合市场活动、产品发布、招聘项目、品牌活动和运营计划。
它的一个优点是“任务表达方式”比较接近业务语言。一个市场成员不需要理解复杂的迭代结构,也能看到自己负责什么、依赖谁、何时交付。对于管理者来说,项目组合视图能够帮助发现多个项目之间的资源冲突。
不过,Asana并不适合所有复杂研发过程。若团队需要细致管理分支、代码提交、测试环境、缺陷严重等级和发布版本,通常还需要与研发工具集成,或者保留专业研发平台。它更适合作为跨部门协同层,而不是完全替代研发流程系统。
3. Trello:最容易开始,也最容易被误用
Trello的看板模型几乎不需要培训。待处理、进行中、待审核、已完成四列,就能让小团队快速摆脱聊天记录里的任务管理。个人内容计划、简单客户交付、招聘流程和活动执行,往往可以在很短时间内建立起来。
但看板的简单不等于项目简单。当卡片超过几百张,或者一个任务同时依赖多个团队、多个里程碑和多个交付条件时,单纯移动卡片很难表达真实进度。最常见的误区是不断增加标签、清单和插件,最后把轻量工具改造成一个不稳定的半成品系统。
我的经验是,如果项目经理仍然需要每周复制卡片内容到表格里计算关键路径,说明Trello已经超过了适用边界。此时继续加插件的成本,可能比迁移到更完整的工具更高。
4. Monday.com:业务流程搭建能力强,但必须提前设计字段治理
Monday.com比较适合把表格、看板、审批和自动化结合起来。销售交付、客户成功、市场活动、采购流程和运营计划,都可以通过不同的工作区和视图呈现。
它的优势在于业务人员比较容易理解:一行代表一个事项,一列代表一个字段,状态、负责人、日期和进度都能直接看到。对于过去大量依赖电子表格的组织,这种迁移路径通常比直接导入重型项目管理系统更平滑。
问题在于灵活性越高,越需要治理。不同部门可能创建“项目状态”“阶段状态”“交付状态”三个类似字段,自动化规则也可能互相触发。正式上线前,我建议先限制字段类型、状态名称和自动化权限,不要让每个团队从第一天就无限自定义。
5. ClickUp:功能覆盖广,成败取决于是否有人负责收敛
ClickUp试图把任务、文档、目标、白板、时间追踪和仪表盘放进一个平台。对希望减少工具数量的成长型团队来说,它的吸引力很强,尤其适合既需要任务管理,又需要文档和目标跟踪的组织。
它的优点也是它的风险:视图、字段、层级和设置非常丰富。试用阶段大家往往觉得“什么都能做”,正式使用几个月后却发现每个部门都建立了一套自己的规则。对于没有项目管理办公室、流程负责人或系统管理员的组织,功能丰富可能会变成维护负担。
选择ClickUp时,我会要求客户先写出一页纸的使用边界:哪些对象必须统一,哪些字段禁止自定义,哪些视图只给管理者使用,哪些功能第一阶段暂不启用。一体化工具最怕不是功能不够,而是功能没有被收敛。
6. Notion:知识沉淀优势明显,但严谨交付需要额外设计
Notion适合文档先行的团队。项目背景、会议纪要、研究材料、决策记录、产品说明和任务数据库可以放在相对统一的空间里。对于咨询、内容、设计、创业和知识型团队,减少文档分散往往比增加一个甘特图更重要。
我在设计Notion项目空间时,会特别关注“决策是否能回到任务”。很多团队的会议记录写得很完整,但行动项仍然散落在聊天工具中,导致知识沉淀和执行脱节。一个有效结构应该让每个重要决定都具备负责人、截止日期、验收标准和关联项目。
Notion的边界在于复杂依赖和计划控制。当项目涉及大量前置关系、资源容量、基线、变更审批和审计时,数据库灵活性并不能替代专业的项目控制能力。它可以作为知识协作中心,但不一定适合作为大型交付项目的唯一系统。
7. Microsoft Project:计划逻辑强,但团队日常使用体验需要配套
Microsoft Project仍然适合计划驱动型项目,特别是工程、制造、建设、基础设施和大型内部实施项目。它对任务层级、持续时间、前置关系、关键路径、资源分配和计划基线的表达能力,依然是轻量看板工具难以完全替代的。
它最大的挑战是“计划模型”和“日常协作”之间存在距离。项目经理可以建立一份非常严谨的计划,但执行成员可能不愿意每天维护复杂字段。如果组织没有明确更新机制,计划很快就会变成项目经理个人维护的文件。
选择这类工具时,不能只测试项目经理能否建出甘特图,还要测试执行成员是否能在两分钟内完成状态更新,管理者是否能看懂偏差,资源负责人是否能在计划变化后及时获得提醒。
8. Smartsheet:适合表格文化浓厚的组织,但要防止“电子表格升级版”陷阱
Smartsheet对熟悉电子表格的组织比较友好。它可以把任务、里程碑、责任人、预算、状态和报表放到结构化表格中,再叠加自动化、仪表盘和项目组合视图。
它特别适合PMO、财务、运营和跨部门项目办公室。很多组织不愿意直接放弃表格,不是因为表格功能强,而是因为表格已经嵌入了管理习惯。Smartsheet提供了一条渐进式迁移路径:保留行列逻辑,同时增加权限、提醒、汇总和可视化。
但如果团队把每个表格都当成一个独立系统,数据仍然会分散。实施时必须先统一项目编号、负责人、状态和日期字段,否则仪表盘只能把不一致的数据集中展示,而不能真正提升管理质量。
9. Wrike:企业级治理和复杂协作较强,实施门槛也更高
Wrike更适合多项目、多客户、多审批节点的组织,例如专业服务、广告营销、企业市场和复杂交付团队。它的价值在于把工作请求、项目执行、资源安排、审批和管理报表串联起来。
如果一个团队同时管理几十个客户项目,且每个项目都要经过需求收集、排期、创意审核、法务审核、客户反馈和最终交付,那么普通看板通常无法清晰表达责任链。此时,审批路径和项目组合能力比单个任务的操作速度更重要。
它不适合“今天买、明天全员用”的心态。权限模型、模板、状态、请求表和报表都需要经过设计。若组织没有明确的实施负责人,Wrike的能力可能无法转化成实际收益。
10. Linear:研发体验和速度优先,适合产品型团队
Linear的产品思路比较明确:让产品和工程团队更快地处理问题、迭代和发布。界面响应、快捷操作、周期管理和研发任务组织方式,比较符合现代软件团队的工作节奏。
它适合需求变化快、研发团队规模不大、工程师参与产品协作、希望减少流程摩擦的组织。对于创业公司和产品型团队,快速记录问题、明确优先级、进入周期并完成发布,往往比搭建复杂的企业审批结构更有价值。
它的边界同样清楚:如果企业需要复杂的预算、传统资源计划、跨实体权限、供应商协作或非技术部门广泛参与,就需要认真验证扩展能力和集成方式。不要因为研发团队喜欢它,就默认全公司都适合使用。
四、常见选型误区:真正浪费预算的不是买贵,而是买完不会用
1. 误区一:功能越多,管理能力越强
功能数量只能说明产品能做什么,不能说明组织会不会做。一个拥有二十种视图的工具,如果成员只更新看板,管理者只看手工周报,实际价值可能低于一个功能较少但使用率高的工具。
我建议把功能分成三层:必须支撑核心流程的功能、能够提高效率的功能、暂时不影响交付的增强功能。选型阶段只为第一层建立硬门槛,第二层用于排序,第三层不要成为采购决策的主要依据。
2. 误区二:把“全员统一”当作数字化成熟
统一工具并不等于统一管理。不同团队的工作对象不同,研发需要版本和缺陷,市场需要审批和素材,财务需要预算和周期,客户交付需要外部协作。如果强行让所有人使用同一套字段,往往会造成字段过度复杂。
更合理的做法是建立“统一底座、分场景模板”。统一底座包括项目编号、组织架构、成员权限、关键状态、基础报表和数据出口;场景模板则允许研发、市场和运营保留不同的任务属性。
3. 误区三:试用只让项目经理体验
项目经理通常是最愿意使用系统的人,也是最能容忍复杂流程的人。如果只让项目经理试用,几乎一定会高估全员采纳率。真正的测试对象应包括执行成员、业务负责人、管理者和系统管理员。
我会要求试用团队完成一条真实流程:从需求进入、任务拆解、责任分配、执行更新、变更审批,到最终复盘。测试过程中记录每个角色完成一次关键操作需要多长时间,而不是只记录“有没有这个功能”。

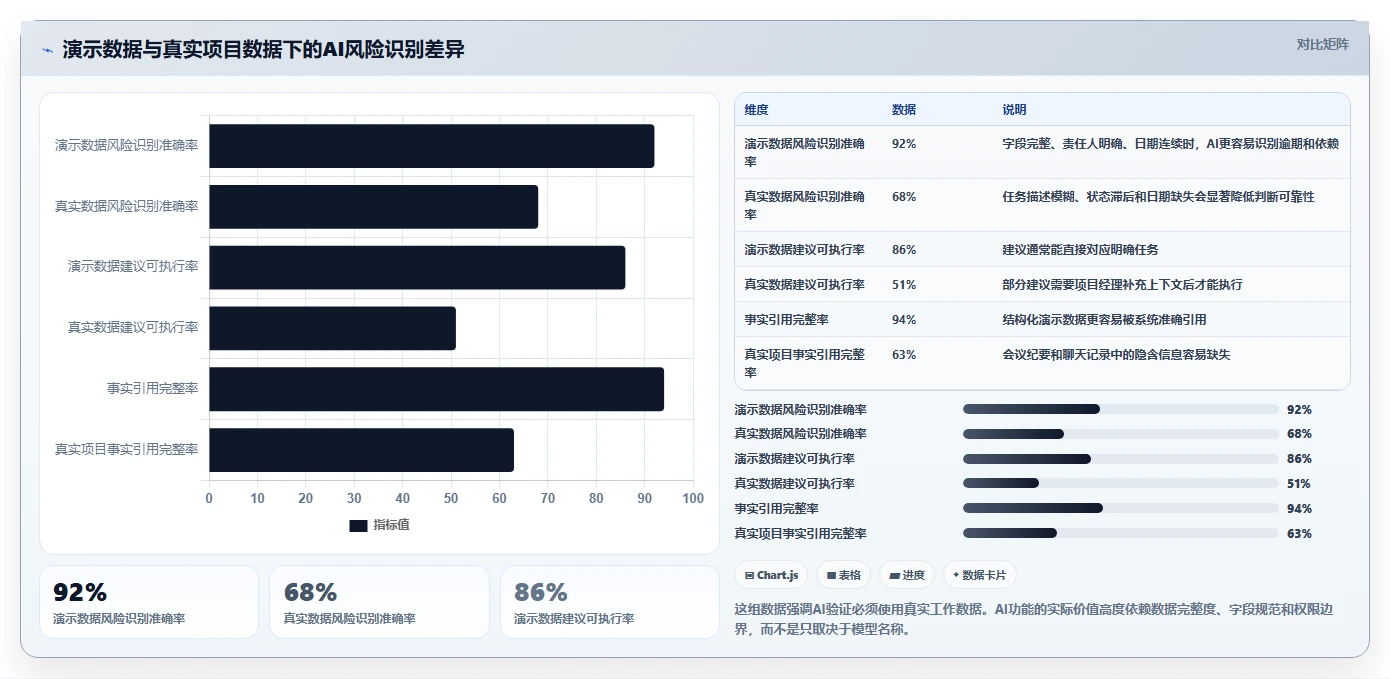

4. 误区四:用演示数据验证AI
厂商演示通常会准备结构清晰、字段完整、命名统一的数据。现实项目却充满模糊描述、重复任务、临时变更和缺失负责人。AI在干净数据上的表现,不能代表在历史项目数据上的表现。
正确的验证方式是导入一批脱敏的真实数据,至少包含延期任务、未关闭缺陷、会议纪要、需求变更和跨部门依赖,然后检查AI是否能够说明依据、区分事实和推测,并把建议转成可追踪的行动。

5. 误区五:只计算订阅价格,不计算迁移和维护成本
订阅费往往只是总成本的一部分。真正需要计算的还包括历史数据清洗、流程设计、集成开发、管理员投入、培训、模板维护、权限审计和成员在新系统中重复录入的时间。
我常用一个简单的总拥有成本模型:
年度总成本 = 订阅费 + 实施人天成本 + 集成与迁移成本 + 管理维护成本 + 低效过渡期成本。
如果一个工具每人每月便宜几美元,却让每个成员每天多花十分钟维护字段,规模达到两百人后,节省的订阅费很可能远低于隐性人工成本。
五、我的专业判断逻辑:用“工作流匹配度”代替功能清单
1. 先画出最小可用工作流
在工具演示前,我会要求团队画出一个真实项目的最小流程,不需要漂亮,只需要完整。至少包括:工作从哪里进入、谁负责拆解、如何确定优先级、何时进入执行、什么条件算完成、变更由谁批准、延期如何升级。
- 选择过去三个月内已经完成或延期的真实项目。
- 列出所有关键角色,而不是只列项目经理。
- 标记三个最常见的断点,例如需求遗漏、审批等待或责任转移。
- 把断点转成工具必须验证的场景。
- 要求每个候选工具用同一批场景完成演示。
如果厂商只演示创建任务、拖动卡片和生成报表,却不愿意演示延期、变更、权限和数据导出,我会把这视为风险信号。真实项目最能体现工具差异的地方,往往不是“顺利完成时怎么用”,而是“出现异常时能不能追责和恢复”。
2. 权重不要平均分配
不同组织的评分权重必须不同。研发团队通常把需求、缺陷、版本和代码集成放在前面;PMO更关注计划基线、资源容量和项目组合;市场团队则更关注请求入口、审批和素材协作。
| 评估维度 | 研发团队权重 | 跨部门运营团队权重 | PMO或工程项目权重 | 知识型小团队权重 |
|---|---|---|---|---|
| 任务与工作流 | 20% | 20% | 15% | 25% |
| 需求、缺陷与版本 | 25% | 5% | 5% | 5% |
| 依赖、计划与资源 | 15% | 15% | 30% | 10% |
| 文档、知识和会议协作 | 10% | 15% | 10% | 25% |
| 权限、审计和报表 | 10% | 15% | 20% | 10% |
| 集成和自动化 | 15% | 20% | 10% | 10% |
| 易用性和实施成本 | 5% | 10% | 10% | 15% |
权重的意义不是制造一个精确到小数点的总分,而是迫使决策者说清楚什么最重要。如果一个团队声称“所有功能同等重要”,通常说明它还没有真正理解自己的管理问题。

3. 把“不可妥协项”和“可替代项”分开
不可妥协项通常包括数据安全要求、身份认证、权限隔离、审计日志、关键系统集成、数据导出和核心流程支持。如果候选工具在这些方面不满足,就不应因为界面好看或价格低而进入最终谈判。
可替代项则可以通过流程调整、插件或人工补充解决。例如某工具没有特别复杂的资源热力图,但团队实际只需要每周容量表;某工具没有原生知识库,但已有成熟文档平台。选型时不应为了一个低频功能,牺牲每天都会使用的核心体验。
六、具体案例与数据观察:工具效果取决于流程设计,而不是品牌声量

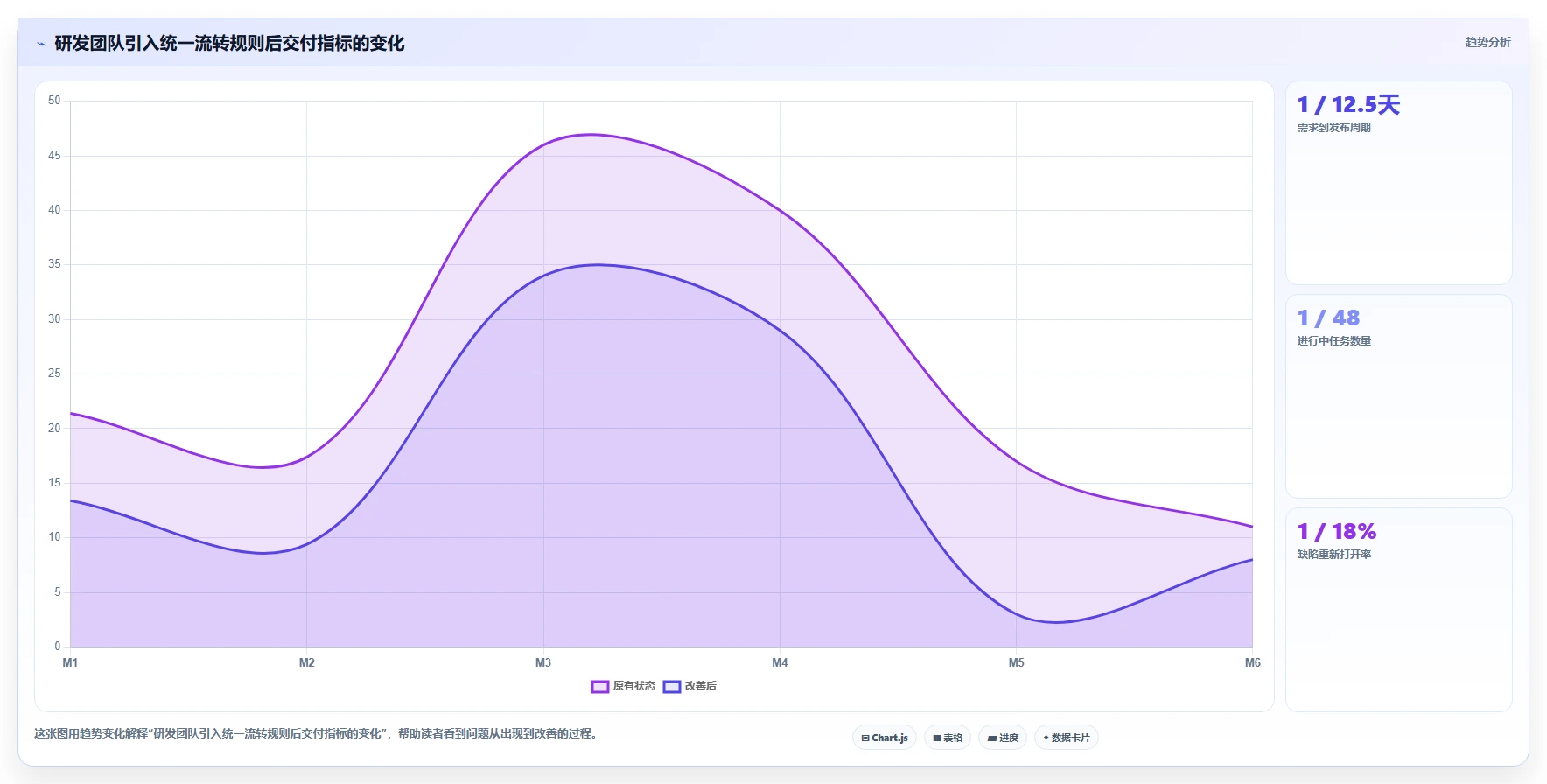

1. 软件研发团队:从“任务完成率”转向“交付流动性”
我曾经复盘过一个约六十人的软件团队。团队原先使用一个普通看板,管理层每周看完成任务数,项目经理认为团队效率不错,但版本延期持续发生。进一步拆解后发现,完成任务数很高,却有大量任务在测试和发布环节排队。
后来他们把指标从单一完成率改成四项:需求进入到发布的周期时间、进行中任务数量、缺陷重新打开率、发布延期次数。工具本身并没有立刻改变团队产能,但它让问题从“开发做得不够快”变成了“测试容量和需求准入存在瓶颈”。
这类团队应重点比较Jira和Linear,也可以把其他综合型工具作为候选,但测试必须覆盖需求拆分、优先级变化、缺陷关联、版本发布和开发工具集成。单独比较看板外观没有意义。

2. 市场团队:审批等待通常比执行时间更值得优化
市场团队经常认为自己需要一个“项目管理工具”,实际痛点却是需求入口混乱。销售、产品、管理层和外部合作方都可能直接在聊天工具里提出需求,市场成员一边整理需求,一边追问素材、预算和截止日期。
对于这类团队,我会优先验证请求表、必填字段、审批节点、版本记录和外部访问。Monday.com、Asana、Wrike和Smartsheet通常值得比较;如果文案、研究和知识沉淀占据主要工作量,也应把Notion纳入对比。
市场项目的关键指标不是“完成了多少张卡片”,而是需求从提交到确认需要多长时间、审批往返几次、临时变更占比多少、素材返工率是否下降。一个看板再漂亮,如果无法减少无效往返,就没有解决核心问题。
3. 工程和建设项目:甘特图不是装饰,而是责任与约束的计算模型
工程项目最怕把甘特图当成汇报图片。真正有价值的计划必须能表达前置关系、资源冲突、关键路径、基线偏差和变更影响。如果某项工作延迟三天,系统应帮助项目经理判断哪些后续任务会受影响,而不是只把一根进度条变成红色。
Microsoft Project适合计划逻辑较强的场景,Smartsheet适合希望保留表格协作方式的组织,Wrike则可以作为复杂协作和审批的候选。选择时应让项目经理模拟一次真实变更:关键供应商延迟、一个资源临时不可用、验收节点推迟,观察系统能否快速计算影响范围。
这类项目通常不应只看每用户每月价格。更重要的是计划维护责任、现场人员的更新方式、移动端可用性、合同和文档归档,以及管理层是否能获得一致的进度口径。
4. 小型创业团队:速度和采纳率通常比全功能更重要
十到二十人的创业团队常常没有专职项目经理,也没有系统管理员。工具如果需要大量配置,团队很快就会回到聊天工具和表格。此时Trello、Asana、Notion或Linear往往比重型平台更容易形成习惯。
创业团队应把试用周期控制在两到四周,选择一个真实发布或客户交付项目,不要同时搭建十个部门空间。只需要验证四件事:每个人是否知道下一步做什么,阻塞是否能被看见,会议决定是否落到任务,管理者是否能在五分钟内判断项目是否偏离。

七、不同情况下的行动建议:按团队阶段做选择
1. 如果你是十人以内的小团队
优先选择能够在一天内建立基本流程的工具,不要一开始购买复杂的企业级套件。你需要的是一个统一入口、清晰负责人、明确截止日期和简单复盘机制。
- 文档和研究占比高:优先测试Notion。
- 任务看板最重要:优先测试Trello。
- 跨部门项目较多:优先测试Asana。
- 研发节奏快:优先测试Linear。
第一阶段不要追求完整历史数据迁移。把正在进行的项目和未来一个月的任务迁移进去即可。旧数据可以保留为只读档案,等新流程稳定后再决定是否迁移。

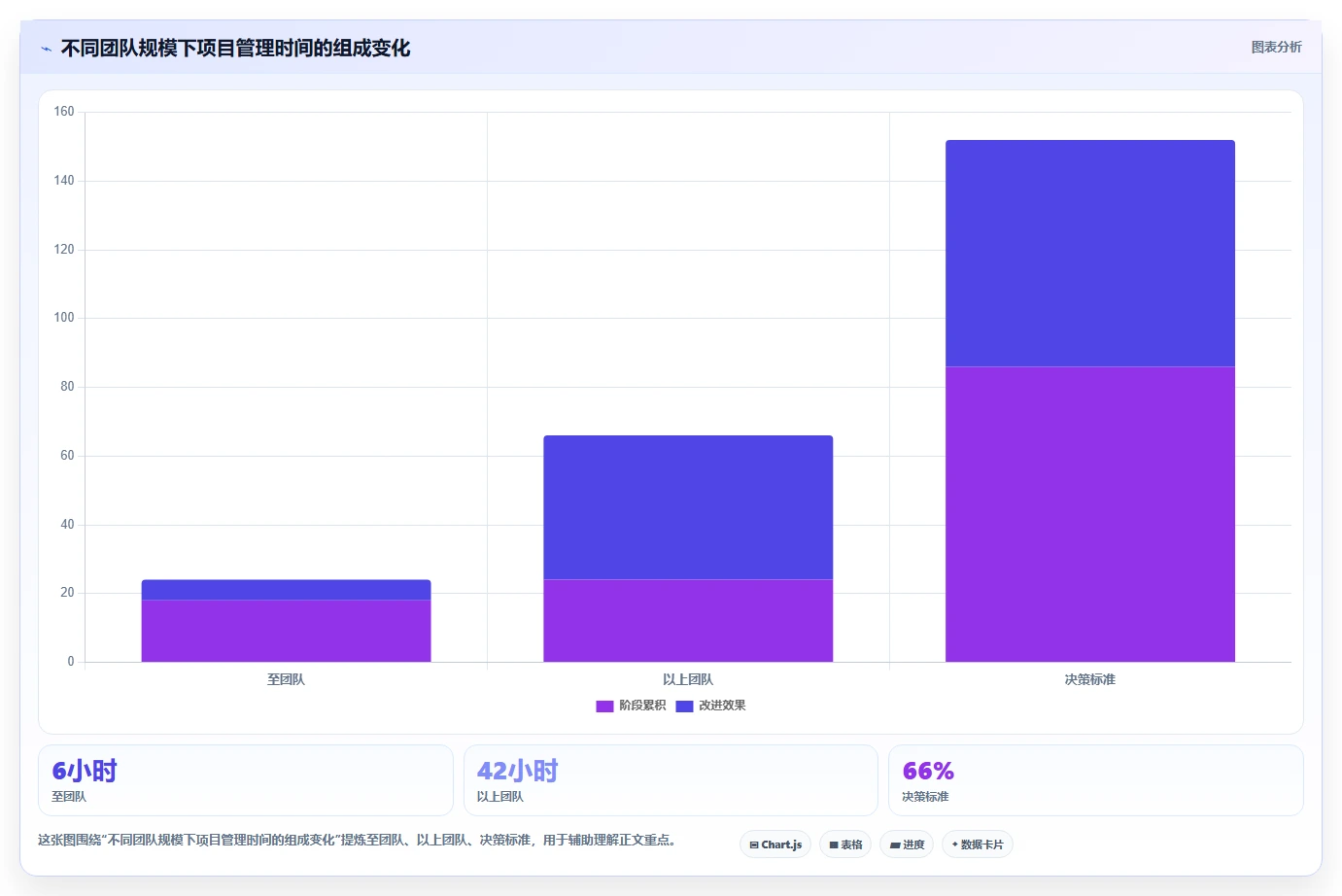

2. 如果你是三十到一百人的成长型团队
这个阶段最容易发生工具分裂:产品用一个系统,市场用表格,管理层看周报,老板在聊天工具里追进度。你需要优先解决跨部门的项目入口和管理口径,而不是给每个部门增加更多自定义空间。
可以重点比较Asana、Monday.com、ClickUp、Smartsheet和Wrike,同时根据研发复杂度保留Jira或Linear。建议先建立一个跨部门试点,覆盖产品发布、市场活动或客户交付中的一条完整链路。
试点成功标准不应只是“大家登录了”,而应包括:项目负责人识别率达到95%以上,关键任务日期完整率达到90%以上,管理层周报生成时间减少50%以上,跨部门阻塞能够在一个工作日内被发现。
3. 如果你是有PMO的大型组织
大型组织最先要做的不是采购,而是确定治理模型。谁维护项目模板?谁定义状态?哪些报表是全公司统一的?哪些数据属于部门内部?如果这些问题没有答案,任何工具都会被迫承担组织结构的混乱。
大型组织应重点考察权限、审计、单点登录、数据驻留、接口能力、项目组合、资源容量、归档、服务等级和供应商支持。工具演示必须让系统管理员、业务负责人和安全团队共同参与。
采购合同中还要明确数据导出格式、服务中断处理、管理员变更、AI数据使用边界、账号回收、附件归属和退出机制。项目管理软件一旦成为组织运行底座,迁移成本会随着时间快速上升。
4. 如果你是研发和业务混合团队
混合团队不一定需要强行选择一个系统。更实际的方案可能是:研发使用适合版本和缺陷管理的平台,业务使用适合协作和审批的平台,再通过项目编号、状态同步和统一报表建立连接。
但多工具架构不能靠手工复制维持。至少要定义一个“系统主记录”:需求的优先级以哪里为准,交付日期以哪里为准,缺陷关闭以哪里为准,管理层看到的数据从哪里汇总。没有主记录,多工具只会把重复劳动隐藏起来。
八、成本、AI、安全与集成:最后谈价格之前,先算风险
1. 价格比较必须统一口径
不同工具的收费方式可能按用户数、角色、功能等级、工作区、自动化次数或企业合同计算。不能把某工具的基础版月费与另一工具的企业版年费直接比较。
我建议采购前制作一张三年成本表,至少包含以下项目:
- 有效用户数和外部协作者数量。
- 核心功能所需版本,而不是最低入门版本。
- 自动化、存储、报表和AI使用额度。
- 数据迁移、集成、培训和管理员人力。
- 用户增长、汇率变化和续费涨价空间。
- 退出时的数据导出和替代系统成本。
对于用户数量波动大的公司,还要特别关注“非活跃用户是否占用许可”。一个拥有大量临时成员、客户或供应商的组织,许可模型可能比单价本身更影响总成本。
2. AI功能要看四个落地点
第一是信息检索,能否从任务、文档、会议记录和评论中找到相关信息。第二是状态总结,能否解释项目当前进展、延期原因和未决事项。第三是行动生成,能否把会议决定转成带负责人和日期的任务。第四是预测辅助,能否根据历史数据提示风险,而不是只复述已逾期事项。
我会要求候选工具现场完成一个混乱会议纪要的处理:识别决定、区分待确认事项、生成任务、标注负责人缺失,并说明每条结论的来源。若AI不能区分“已经决定”和“有人提出但未确认”,它就不适合直接自动写回项目计划。
3. 安全性不是只看“是否加密”
安全评估应覆盖身份认证、权限继承、最小权限、审计日志、外部分享、附件下载、离职账号回收、备份恢复和数据导出。对于使用AI的组织,还要增加模型调用范围、数据是否用于训练、管理员能否关闭功能以及敏感项目能否排除。
我尤其关注“权限是否会通过搜索和AI被间接突破”。一个成员看不到某项目页面,不代表他不会在全局搜索或自动摘要里看到标题、评论或附件片段。安全团队必须用真实角色矩阵测试,而不能只看产品说明中的概念图。
4. 集成价值取决于是否减少重复录入
集成不是越多越好。最有价值的集成通常是身份认证、聊天通知、代码仓库、日历、文件存储、客户关系系统和财务系统。但每一个集成都可能带来字段映射、失败重试、权限同步和数据冲突问题。
我建议按照“重复录入次数”排序集成优先级。如果某个流程每天有几十次手工复制,而且复制错误会影响排期,就应该优先自动化。如果一个集成每月只用一次,却需要长期维护复杂接口,可以延后处理。
九、90天落地方案:先证明价值,再扩大范围
1. 第一个阶段:第1至第14天,定义规则而不是配置页面
先选一个有代表性的项目,不要选择最简单、也不要选择最混乱的项目。项目应包含跨部门依赖、明确交付日期和真实变更,才能暴露工具边界。
- 确定项目对象、任务层级和状态数量。
- 定义负责人、截止日期、优先级和验收标准。
- 确定哪些字段必须填写,哪些字段暂不启用。
- 明确延期、阻塞和变更的升级规则。
- 建立一个管理者真正会查看的报表。
这一阶段最重要的产出不是配置完成,而是一页“使用约定”。如果团队无法用一页纸解释任务何时创建、何时更新和何时关闭,系统配置越复杂,后续维护成本越高。

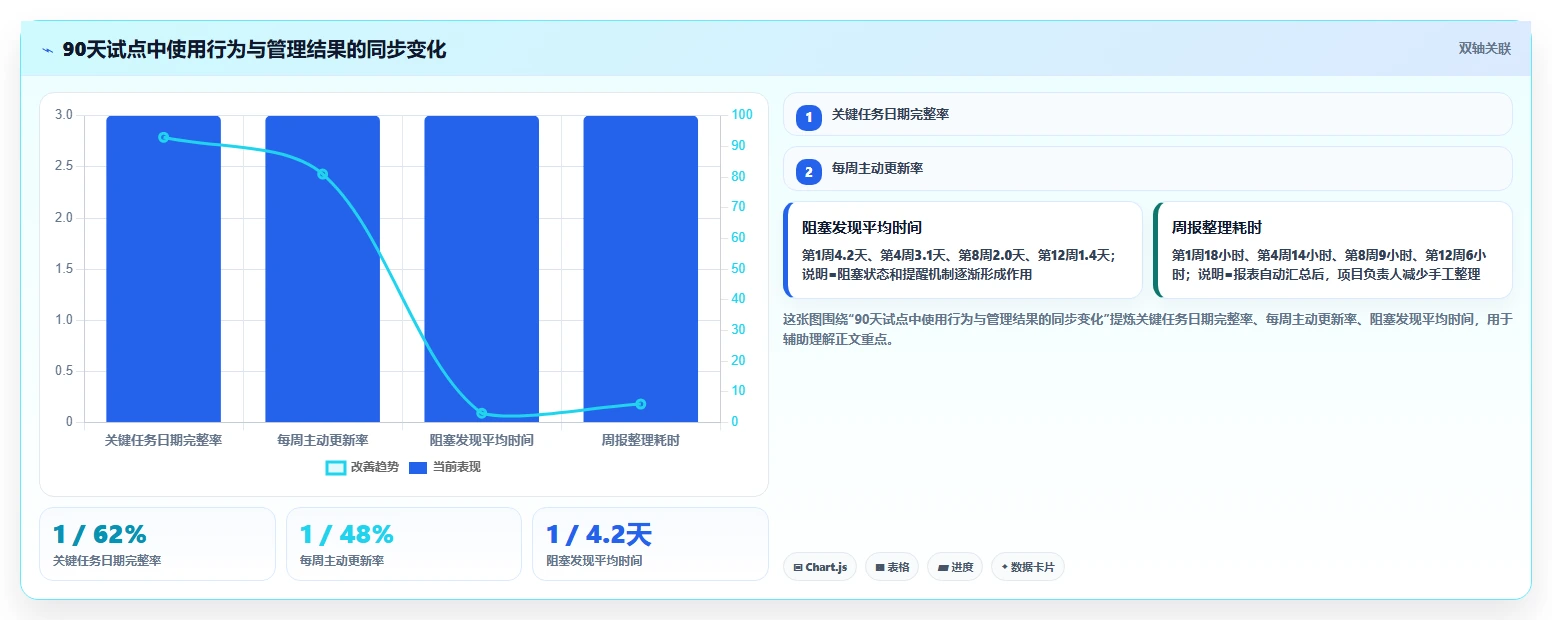

2. 第二个阶段:第15至第45天,用真实项目验证采纳率
试点团队应包括项目负责人、执行成员、上下游协作方和至少一名管理者。每周记录创建任务耗时、更新任务耗时、逾期识别时间、会议行动项落地率和管理者查看次数。
不要只收集“大家觉得好不好用”。主观反馈很重要,但必须与行为数据结合。例如成员说系统很复杂,可以进一步查看他完成一次状态更新需要几步;管理者说数据不准确,则要追溯负责人、日期和状态字段的完整率。

3. 第三个阶段:第46至第90天,决定扩大、调整还是停止
试点结束后不要急着全公司推广。先检查四个结果:项目是否更早暴露风险,成员是否减少重复沟通,管理者是否真的使用报表,系统管理员是否能在没有厂商陪同的情况下维护模板。
如果使用率低但数据质量高,可能是工具操作阻力较大,需要优化界面和流程。如果使用率高但数据质量低,说明大家在“打卡”,但没有建立统一规则。如果项目经理省下了时间,执行成员却增加了大量录入工作,也不能算成功。
建议设置明确的继续条件:
- 核心项目任务日期完整率不低于90%。
- 关键阻塞在一个工作日内被识别或升级。
- 项目周报人工整理时间下降40%以上。
- 会议行动项进入系统的比例达到85%以上。
- 管理员可以独立完成模板、权限和报表维护。
- 试点成员愿意将新项目直接放入系统,而不是先用表格再补录。
十、最终取舍:不同目标下,应该放弃什么
1. 追求研发效率时,放弃不必要的全员统一
研发团队更看重操作速度、技术集成和问题上下文。如果为了让非技术部门也能使用,而把研发流程简化成普通看板,可能会损失缺陷追踪和发布控制能力。此时应优先保障研发闭环,再通过汇总层向业务展示结果。
2. 追求全公司协同时,放弃部分部门个性化
跨部门治理需要统一口径。每个团队都拥有完全不同的状态和字段,短期看起来灵活,长期会让管理层无法比较项目。此时应接受部分部门放弃个性化字段,以换取统一的项目状态、里程碑和风险口径。
3. 追求低成本时,放弃低频高级功能
如果团队每年只有一两个大型项目,就没有必要为了极少使用的复杂资源模型承担全年高成本。可以把关键路径、预算或资源规划交给专项工具,日常协作使用轻量平台。低成本不是选择最便宜的工具,而是避免为低频能力持续付费。
4. 追求AI自动化时,放弃“完全自动管理”的幻想
AI可以减少检索、总结、分类和提醒工作,但项目中的优先级、范围变化、风险接受和资源取舍仍然需要人负责。越重要的决策,越不能只依赖自动生成结果。
我建议把AI输出分成三类:可以自动执行的低风险动作,例如生成会议摘要;需要人工确认的中风险动作,例如创建任务和调整日期;必须由负责人审批的高风险动作,例如改变项目范围、关闭重大缺陷或修改关键里程碑。
十一、选型清单:在签约前必须完成的十项测试
1. 用统一脚本测试候选工具
不要接受每家厂商完全不同的演示脚本。候选工具必须使用同一个真实场景,才能比较实际差异。下面这十项测试足以筛掉大多数不合适的产品:
- 创建一个包含五个阶段、三个依赖关系和一个外部协作者的项目。
- 把一条模糊需求转成任务,并要求填写负责人、日期和验收标准。
- 将一个关键任务延期三天,观察后续依赖是否能被识别。
- 模拟需求变更,检查原始版本、审批记录和影响范围。
- 让执行成员在移动端或低权限账号下完成一次更新。
- 让管理者在五分钟内查看项目状态、风险和资源冲突。
- 导入一批历史数据,检查字段映射和重复记录处理。
- 测试外部协作者能否只看到被授权的项目和附件。
- 让AI处理一份包含事实、建议和未决事项的真实会议纪要。
- 导出项目数据,确认未来迁移时是否保留任务、评论、附件和审计信息。
每项测试都应记录完成时间、操作步骤、失败点、人工补救方式和最终结果。不要只记“支持”或“不支持”,因为很多功能虽然支持,但需要管理员手工维护,实际成本并不低。
2. 用决策矩阵避免被演示效果带偏
| 评估项目 | 建议问题 | 通过标准 | 不通过的潜在影响 |
|---|---|---|---|
| 核心流程 | 真实项目能否从入口走到验收 | 不借助外部表格即可闭环 | 系统成为任务记录器,项目仍靠人工推动 |
| 使用体验 | 执行成员完成一次更新需要多久 | 两分钟内完成主要字段 | 更新滞后,数据失去时效性 |
| 报表可信度 | 管理者看到的数据是否可追溯 | 能追溯到任务、负责人和更新时间 | 周报争议增加,管理决策失真 |
| 权限安全 | 不同角色能否严格隔离数据 | 通过真实角色矩阵测试 | 敏感项目、客户资料或人员信息泄露 |
| 退出能力 | 能否完整导出关键项目数据 | 字段、评论、附件和关系可恢复 | 形成供应商锁定,迁移成本不可控 |
十二、结尾:2026年真正值得买的,是可持续的管理闭环
我对项目管理软件选型的独特判断是:工具价值不在于它能承载多少任务,而在于它能否让组织更早发现偏差、更少重复沟通、更清楚地追溯决定。一个功能较少但每天被准确更新的系统,通常比功能庞大却无人维护的平台更有价值。
如果你正在选型,下一步不要先预约十场产品演示。先找一个真实项目,整理出需求入口、责任分配、依赖关系、审批节点、延期处理和最终验收六个环节,再邀请三款候选工具用同一套场景演示。
最后,将订阅费、实施成本、成员时间、数据安全、集成维护和退出成本放到同一张表里。选择得分最高的工具之前,先确认它是否能被团队持续使用。项目管理软件不是一次性采购项目,而是一套会影响组织工作方式的数据基础设施;选型的终点不是签约,而是让真实项目在三个月后仍然比过去更容易被管理。
常见问题解答(FAQ)
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/51467
读者评论
文章没有简单按功能多少排名,而是从研发、跨部门协作、轻量任务和计划控制等场景分析,选型思路比较实用。
关于AI功能的提醒很有价值。数据不完整时,自动生成的计划和风险判断未必可靠,企业确实需要关注数据来源、权限和可追溯性。
文中对轻量看板工具适用边界的分析比较客观,小团队可以快速上手,但复杂项目继续堆插件,可能反而增加维护成本。
把工具上线后的培训、状态定义和持续使用纳入评估,是很多选型文章容易忽略的部分。不过部分评分仍属于情景推演,实际决策还应结合试用结果。
文章覆盖的工具和场景较多,但后半部分内容较长。若能补充价格区间、国产化支持及不同规模团队的采购建议,参考价值会更高。
