2026年选择跨部门协作产品管理软件,真正难的不是找到功能最多的工具,而是判断它能否让需求、决策、执行和复盘形成一条可追溯链路。我在参与多个产品、研发、销售、运营和客户成功团队的协作改造时发现:不少团队已经购买了项目管理工具,但会议数量没有减少,延期仍然频繁发生,管理者依旧需要在聊天记录、表格和邮件中手工拼接进度。问题往往不在“有没有工具”,而在于工具是否解决了跨部门协作中最昂贵的三类损耗,信息转译、责任断点和决策失真。

一、先讲核心结论:不要按功能数量选工具

1. 我的推荐结论

如果只保留一个选型原则,我建议把“跨部门协作产品管理软件”看成一种工作流基础设施,而不是任务清单。它至少要同时处理四个对象:业务目标、产品需求、交付任务和结果指标。只支持任务分派的工具,能够改善局部执行;能够把目标、需求、依赖、风险和结果串起来的平台,才有机会改善组织协同。

从实际选型经验看,2026年更值得优先评估的不是某一项炫目的人工智能功能,而是以下能力是否稳定可用:统一工作对象、跨部门责任映射、结构化需求流转、依赖关系可视化、权限与审计、自动提醒、数据导出以及对现有办公系统的兼容性。

团队类型 优先选择方向 不应过度追求 首要验证指标
初创产品团队 轻量需求管理、任务协同、快速配置 复杂组织架构和过细权限 新成员上手时间、周会准备时长
中型互联网企业 产品研发一体化、依赖管理、迭代度量 单纯的页面美观和模板数量 需求交付周期、延期任务占比
制造与硬件团队 阶段门、变更管理、质量追踪、文档留痕 只适配互联网敏捷的看板模式 变更响应时间、质量问题关闭周期
大型集团或多事业部组织 多项目组合、权限隔离、统一报表、审计 让所有部门使用完全相同的流程 跨部门依赖关闭率、管理报表人工耗时

我的判断是:工具选择的上限由管理层需要的可见性决定,下限由一线成员愿意承担的录入成本决定。如果高层看不到项目组合风险,工具没有管理价值;如果一线每天需要重复填写三套信息,工具也很难长期运行。

2026年跨部门协作产品管理软件推荐:高效协同工具深度测评与选择指南

2. 推荐采用“核心平台加专业插件”的组合

我不建议把所有工作都强行塞进一个系统。跨部门协作平台适合承载项目目标、需求池、任务、依赖、状态和决策记录;即时沟通工具适合快速讨论;文档系统适合沉淀长文档;代码、设计、客户服务和财务系统则应保留各自的专业能力。

真正成熟的组合不是“一个工具替代所有工具”,而是明确每类信息的唯一来源。比如,需求背景可以在协作平台关联产品文档,代码提交可以关联研发任务,客服反馈可以进入需求池,但同一条信息不应同时在聊天群、电子表格和项目系统中维护三份。

3. 推荐的基本排序

如果预算和实施资源有限,我会按以下顺序投入:先建立统一的需求与任务模型,再解决跨部门依赖,之后建设管理报表,最后才考虑复杂自动化和人工智能功能。没有稳定数据结构的自动化,只会把错误更快地扩散;没有可靠业务对象的智能总结,也很难产生可执行结论。

  1. 先确定项目、需求、任务、风险、决策和结果的关系。
  2. 再确定不同部门如何进入同一条工作流。
  3. 再验证提醒、审批、状态同步和报表是否减少人工搬运。
  4. 最后评估智能摘要、预测、推荐和自动生成等高级功能。

二、为什么跨部门协作比单部门项目管理难得多

1. 同一个“完成”,在不同部门眼里不是一回事

产品经理说“需求完成”,可能指方案已经确认;设计师说“完成”,可能指视觉稿已经交付;研发说“完成”,可能指代码已经合并;测试说“完成”,可能指核心用例通过;运营说“完成”,可能指上线素材和推广计划已经就绪。没有统一的完成定义,项目看板上的绿色状态并不意味着项目真的可以上线。

我曾经遇到过一个典型场景:产品部门把一个版本标记为“开发完成”,研发认为剩余问题只需修复几个低优先级缺陷,运营却发现活动页文案没有确认,销售也没有拿到客户演示版本。所有部门都没有故意隐瞒信息,但每个部门都在使用自己的局部状态。

因此,跨部门工具首先要支持“状态的分层”。项目状态、需求状态、任务状态和发布状态不能混成一个下拉框。更合理的做法是:需求有评估、设计、开发、验证、发布等阶段;任务有未开始、进行中、阻塞、完成等状态;项目则有正常、预警、延期、暂停等组合状态。

2. 协作成本主要藏在交接处

多数团队统计项目周期时,只记录从立项到上线的总天数,却没有记录其中有多少时间花在等待确认、补充材料、寻找负责人和重新解释背景上。跨部门协作的成本往往不是某一个部门做得慢,而是交接时出现了信息断层。

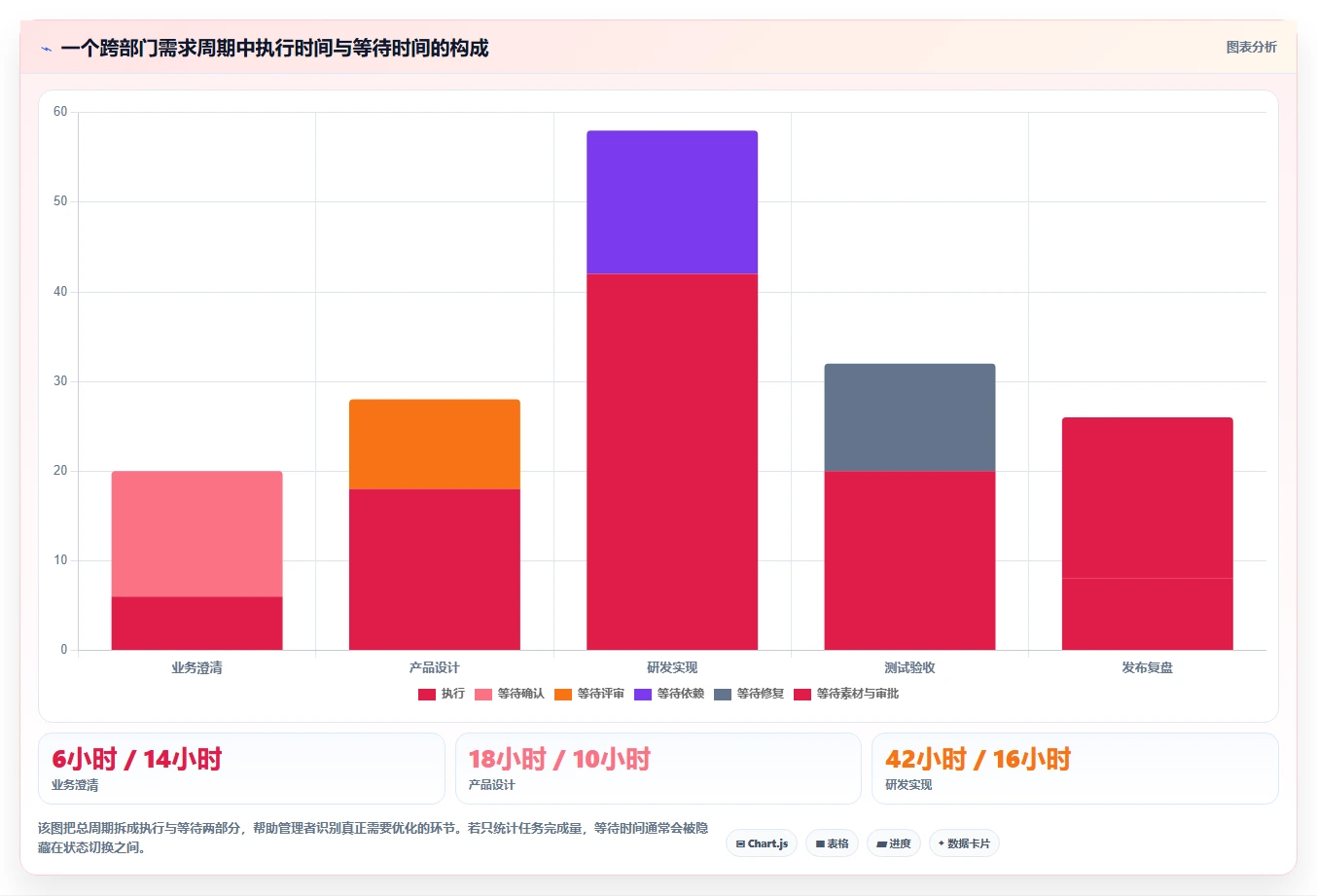

在一次流程梳理中,我把一个产品需求拆成“提出、澄清、评估、排期、开发、验收、发布、复盘”八个节点,并分别记录每个节点的实际等待时间。结果显示,真正用于研发和测试的时间约占总周期的六成,剩余时间主要消耗在等待输入、等待决策和返工上。

这也是为什么我不建议只看“任务完成数量”。完成数量增长,可能只是团队把大任务拆得更细;如果等待时间、返工次数和阻塞时长没有下降,工具只是改善了统计界面,没有改善工作系统。

2026年跨部门协作产品管理软件推荐:高效协同工具深度测评与选择指南

3. 工具不应只服务于项目经理

项目经理最关心的是计划、风险和资源,产品经理关心需求优先级和范围变化,研发关心任务上下文与依赖,设计关心反馈是否集中,运营关心发布时间和素材状态,管理层关心投入与结果。如果工具只为某一个角色设计,其他人就会把它当成额外的汇报系统。

我在评估工具时,会要求每种角色完成一次真实操作,而不是只听供应商演示。业务人员需要提出一个需求,产品人员需要补充验收标准,研发人员需要更新阻塞原因,管理者需要查看项目组合风险。只要其中任一角色必须跳出系统去找信息,协作链条就存在断点。

三、常见误区:为什么买了工具,协作仍然没有改善

1. 误区一:功能越多,管理能力越强

功能数量是最容易比较、也最容易误导人的指标。某项目管理平台可能同时提供看板、甘特图、表格、文档、审批、自动化、报表和智能助手,但如果团队没有明确哪些对象必须录入、哪些状态必须更新、哪些字段由谁负责,功能越多,配置和维护成本反而越高。

我见过一个团队建立了几十个自定义字段,结果产品经理在提交需求时需要填写大量信息,其中相当一部分在评审阶段才有答案。表面上看,需求表单非常规范;实际上,成员为了快速提交会填入模糊内容,后续再通过聊天补充,系统内的字段完整率很高,信息有效率却很低。

更好的方法是分阶段收集信息。需求提出时只要求说明问题、目标用户、预期价值和紧急程度;进入评估时再补充范围、依赖、验收条件和资源;进入发布时再补充风险、回滚和监测指标。

2. 误区二:把所有沟通都搬进系统

跨部门协作系统不应该替代所有即时沟通。临时讨论、快速确认和非正式交流仍然适合在聊天工具中完成,但最终影响范围、排期、责任人或验收标准的结论,必须回写到项目或需求对象中。

我通常把信息分成三层:第一层是即时沟通,允许快速、低成本和不完整;第二层是工作记录,需要有负责人、状态和截止时间;第三层是决策记录,需要说明背景、选项、结论、决策人和生效范围。工具选型要重点保障第二层和第三层,而不是试图消灭第一层。

3. 误区三:用看板代替项目治理

看板很适合展示工作流,但它不能自动解决优先级冲突、资源不足和跨团队依赖。一个看板上有几十张卡片,并不代表管理者知道哪三项任务会影响季度目标,也不代表成员知道阻塞后应该向谁升级。

我会把看板视为“过程视图”,同时要求工具提供目标视图、依赖视图和结果视图。目标视图回答为什么做,依赖视图回答谁在等待谁,结果视图回答做完以后是否产生价值。四种视图缺一不可。

4. 误区四:把人工智能总结当成数据治理

人工智能可以总结会议、提取任务和生成周报,但它不能凭空判断一个需求是否值得做,也不能保证聊天中的结论没有被后续讨论推翻。如果项目状态本身不准确,自动生成的周报只会让错误看起来更专业。

在实际试用中,我会特别检查三个问题:智能功能引用了哪些原始记录,是否区分事实与推测,是否允许负责人修正并保留修改痕迹。能够解释来源、标记不确定性并让人快速复核的智能功能,才适合进入正式流程。

5. 误区五:一开始就设计全公司统一流程

不同部门的工作节奏和风险结构不同。市场活动强调截止日期和素材审批,研发强调依赖和版本,采购强调供应商与交付,客户成功强调问题响应和续约影响。强行使用完全一致的流程,通常会让轻流程变重,也让重流程变得不够严谨。

我更倾向于建立“统一骨架、局部差异”的模式。所有部门都使用项目、负责人、目标、状态、截止时间和风险这几个基础对象;在此之上,研发增加版本与缺陷,市场增加素材与审批,供应链增加批次与交付节点。这样既保证管理层能横向查看,也不会抹平专业差异。

四、专业判断逻辑:如何评价一款跨部门协作软件

1. 先看对象模型,而不是首页展示

一款工具能否长期使用,取决于它如何定义工作对象。最少需要确认以下关系是否自然:一个目标可以关联多个项目,一个项目可以包含多个需求,一个需求可以拆分多个任务,一个任务可以关联依赖、风险和决策,一个发布结果可以回溯到需求和目标。

如果这些关系只能靠复制文本、手工粘贴链接或建立多个重复表格来维持,后续报表一定会出现口径不一致。尤其是需求反复变更时,复制出来的任务很容易失去原始背景。

评价对象模型的问题 合格表现 风险信号
目标能否关联执行工作 目标、项目和需求之间可以双向追踪 目标只存在于演示页面或文档中
需求能否拆解与继承信息 子任务可以继承负责人、截止时间和验收上下文 拆解后背景丢失,需要重复复制
状态是否支持分层 项目、需求、任务、发布各自拥有状态 所有对象只共用“进行中”和“完成”
变更是否有记录 范围、优先级、负责人变化可审计 只能查看当前结果,无法还原过程

2. 再看跨部门交接是否有明确责任

跨部门流程中最常见的问题不是没有负责人,而是有多个“部分负责人”。例如产品负责需求,研发负责实现,测试负责验证,但当需求验收条件不清楚时,没有人真正负责把问题闭环。

因此,工具应支持至少三种角色:执行负责人、协作人和决策人。执行负责人负责推进任务,协作人提供输入,决策人负责在冲突或范围变化时做判断。三者不能全部用一个“参与人”字段代替。

我还会要求系统能显示“等待谁”和“由谁升级”。如果一项任务阻塞了三天,系统应当能回答阻塞原因、阻塞对象、影响范围和升级路径,而不是只显示一张红色卡片。

3. 重点检查依赖管理,而不是只检查甘特图

甘特图能展示时间关系,但跨部门协作更需要判断依赖关系是否真实、是否有缓冲、是否存在单点负责人。比如运营活动依赖产品接口、设计素材、法务审批和渠道排期,任何一个节点延迟,都可能影响整体上线。

好的依赖管理至少要支持前置任务、后置任务、依赖类型、影响项目、预计等待时间和升级时间。更重要的是,依赖变更后,系统应能提醒受影响的负责人,而不是让项目经理逐个发消息。

2026年跨部门协作产品管理软件推荐:高效协同工具深度测评与选择指南

4. 用四个维度建立评分模型

为了避免被演示效果带偏,我通常用“业务适配、使用成本、治理能力、扩展风险”四个维度评分。业务适配回答工具能否承载当前流程;使用成本回答成员是否愿意持续使用;治理能力回答管理层能否获得可靠信息;扩展风险回答组织扩大后是否会出现权限、数据和费用问题。

维度 建议权重 关键问题 不合格表现
业务适配 35% 能否覆盖需求、任务、依赖、发布和复盘 需要大量外部表格补充核心流程
使用成本 25% 普通成员是否能在几分钟内完成关键动作 状态更新复杂,成员频繁绕开系统
治理能力 25% 是否支持权限、审计、口径和跨项目分析 只能查看单项目,无法识别组合风险
扩展风险 15% 规模扩大后性能、费用和迁移是否可控 账号、自动化或报表成本快速失控

评分时不要只给供应商演示打分,而应让候选工具处理同一组真实样例。样例最好包括一条正常需求、一条跨部门依赖需求、一条临时变更需求和一条延期风险需求。只有在复杂场景下仍然清楚,工具才值得进入试点。

五、深度测评:不同类型工具分别适合什么团队

1. 轻量任务协作型工具

这类工具通常以列表、看板和日历为核心,优点是部署快、学习成本低、成员容易接受。对于十人以内的团队,或者只需要管理营销活动、内容排期、行政事项的部门,它们往往比复杂平台更有效。

但轻量工具的边界也很明显:当需求开始出现多层拆解、版本关联、测试验收、跨项目依赖和历史审计时,简单的任务卡片可能不够用。团队如果经常需要在任务描述中手工维护背景、决策和验收标准,就说明已经接近这类工具的能力上限。

我的建议是,把轻量工具的评价重点放在三件事上:新成员能否快速理解结构,任务是否可以被批量调整,提醒是否足够克制。提醒太少会造成遗漏,提醒太多则会导致成员关闭通知,最终两种情况都会降低执行质量。

2. 产品研发一体化工具

这类工具适合产品、设计、研发、测试和发布团队共同工作,通常提供需求池、版本规划、缺陷管理、迭代看板、工作量统计和发布记录。它们的优势不是界面更复杂,而是能够把产品语言和研发语言连接起来。

评估这类工具时,我会重点观察需求从提出到开发的“信息继承”是否顺畅。需求进入迭代后,负责人、验收标准、优先级和影响范围是否仍然可见;研发拆解任务后,产品是否能看到进展;测试发现缺陷后,缺陷是否能回到具体需求和版本。

这类工具最容易踩的坑是流程过度标准化。研发团队可能希望快速处理技术债,产品团队可能希望严格控制版本范围,测试团队则需要独立记录质量风险。工具如果只允许一种固定节奏,最后通常会出现大量线下补充。

3. 项目组合与管理驾驶舱型平台

这类平台面向多项目、多团队或多事业部组织,重点是统一项目视图、资源安排、风险预警、预算或工时分析以及管理报表。它们适合需要回答“哪些项目值得继续投入”“哪个部门成为瓶颈”“哪些目标正在失去资源支持”的组织。

这类平台的价值不在于让每个成员每天填写更多信息,而在于从一线工作数据中自动汇总出管理层需要的判断。选型时一定要问清楚报表口径能否自定义、历史数据能否保留、权限是否支持按部门和项目隔离,以及跨项目查询是否会受到套餐限制。

大型组织还要特别关注主数据问题。部门名称、项目编码、人员身份和成本中心如果长期不统一,任何组合报表都会出现重复统计或归属错误。平台上线前,应先确定这些基础数据由谁维护,而不是把责任推给项目经理。

4. 文档与知识协作型工具

这类工具在需求背景、会议纪要、方案评审、流程规范和复盘知识沉淀方面很有价值。对于咨询、内容、产品研究和复杂项目,它们能够保留比任务卡片更完整的上下文。

不过,文档不能替代结构化执行。文档里写着“下周完成接口联调”,并不等于系统中存在一项有负责人、有截止日期、有验收标准的任务。我的建议是让文档负责解释“为什么”和“怎么做”,让任务对象负责记录“谁在什么时候完成什么”。

5. 服务请求与项目交汇型工具

客户服务、销售支持、实施交付和产品团队经常需要处理来自外部的请求。此时工具必须能够区分“客户问题”“产品需求”“内部任务”和“正式项目”,否则所有请求都会堆积在一个池子里,优先级很快失控。

我会建议团队设立明确的转化规则:普通咨询进入服务队列,重复出现且具有普遍价值的问题进入需求池,影响合同或交付承诺的问题建立风险记录,达到投入规模后才升级为项目。这个转化过程比单纯增加一个“高优先级”标签更重要。

2026年跨部门协作产品管理软件推荐:高效协同工具深度测评与选择指南

六、真实场景与数据观察:工具到底改变了什么

1. 场景一:市场活动与产品发布同时进行

在一次产品发布协作中,市场部门需要提前准备宣传页、销售材料、客户通知和投放计划,产品部门负责功能说明,研发负责上线,客户成功团队负责重点客户沟通。开始时,各部门分别使用自己的表格,项目经理每周汇总一次。

这种方式在项目规模较小时还能运行,但当发布时间临时提前一周,问题迅速暴露:市场不知道最终功能范围,研发不知道哪些材料必须在发布前冻结,客户成功团队无法判断哪些客户需要定向通知。项目经理花了两天时间在多个群组中确认信息,最终仍有两项材料晚于上线完成。

改造后的流程没有要求所有人使用同一种页面,而是建立一个发布项目作为主对象。功能需求、素材任务、客户通知、法务审批和上线检查分别由不同部门维护,但都关联到同一个发布时间和发布负责人。每次范围变更时,系统自动显示受影响的任务和负责人。

从四次发布的复盘记录看,改造前跨部门确认平均需要约 19 小时,改造后降到约 7 小时;发布前一天仍未关闭的关键事项从平均 8 项降到 3 项。这里的改善并不是因为成员工作速度突然变快,而是因为等待对象和变更影响被显性化了。

2026年跨部门协作产品管理软件推荐:高效协同工具深度测评与选择指南

2. 场景二:研发任务按时完成,但版本仍然延期

另一个常见场景是研发团队的任务完成率看起来很高,版本却不断延期。进一步拆解后发现,研发任务按期完成并不等于版本准备就绪:测试环境等待、产品验收、数据迁移、运营素材和灰度策略都没有被纳入同一条计划。

我会把版本交付拆成“可开发、可测试、可发布、可观测”四个阶段。每一阶段都设置进入条件和退出条件。比如进入测试前,代码、接口文档和测试数据必须具备;进入发布前,关键缺陷、回滚方案、监测指标和客服话术必须确认。

这种方法的价值在于把“研发完成”与“业务可发布”区分开。管理者看到的不是一条虚假的整体进度,而是每个阶段的真实完成度和剩余风险。

3. 场景三:客户需求不断插入,团队无法稳定排期

客户反馈进入产品团队后,最容易出现两个极端:所有请求都被标记为紧急,或者产品团队为了保持计划稳定而拒绝外部变化。前者会让团队失去节奏,后者会让客户和销售失去信任。

更合理的处理方式是建立请求分流和承诺分级。客户反馈先记录来源、影响客户数量、合同影响、复现条件和期望时间;产品团队再根据价值、成本、风险和时效进行评估。只有进入正式排期的请求,才转化为版本需求;其他请求保留处理结论和预计复评时间。

在工具中,这意味着要区分“收到”“已评估”“待决策”“已承诺”“已交付”五个状态。销售可以看到请求进展,产品可以控制承诺边界,研发也不会因为一条聊天消息突然被打断。

2026年跨部门协作产品管理软件推荐:高效协同工具深度测评与选择指南

七、如何设计一次有效的产品测评

1. 不要让供应商只演示“最好看的流程”

标准演示通常会展示创建项目、拖动卡片、生成报表和导出数据,但真实工作中最难的是异常状态。测评时应主动要求对方演示一条需求发生范围变更、一项任务被阻塞、一个负责人离职、一个项目延期以及一个权限受限用户如何查看信息。

我还会要求供应商使用团队自己的业务样例,而不是使用预先准备好的“电商大促”或“软件开发”模板。模板越漂亮,越可能掩盖工具与实际业务的不匹配。只有把真实字段、真实角色和真实审批路径放进去,才能判断配置成本。

2. 用四类任务做压力测试

  1. 正常任务:验证创建、分派、截止日期、评论、附件和状态更新是否顺畅。
  2. 跨部门任务:验证多个部门是否能看到各自需要的信息,是否能明确执行负责人和决策人。
  3. 变更任务:验证优先级、范围、截止时间和负责人发生变化后,影响范围是否能被自动识别。
  4. 异常任务:验证阻塞、延期、取消、返工和重新打开后,历史记录和通知是否可靠。

测评最好由真实成员参与,并且限定时间完成。例如,让一名不熟悉系统的业务人员在十分钟内提交完整需求,让研发人员在五分钟内找到所有阻塞项,让管理者在三分钟内找出影响本月发布的风险。如果每个动作都需要培训人员解释,工具的实际采用率大概率会低于演示结果。

3. 记录“完成一次核心动作”需要多长时间

我建议把使用成本量化,而不是用“感觉简单”来判断。可以测量提交需求、更新任务、关联依赖、查找历史决策、生成周报和导出项目数据所需的时间。对高频动作而言,每次多花两分钟,一个月后也可能积累成几十个小时。

核心动作 可接受目标 重点观察
提交一条基础需求 3,5 分钟 字段是否分阶段出现,是否支持模板和默认值
更新一项普通任务 1,2 分钟 是否可以快速修改状态、负责人和截止时间
定位一项跨部门阻塞 2,3 分钟 是否能看到阻塞原因、责任人和影响范围
查找一次历史决策 3 分钟以内 搜索是否覆盖评论、文档、字段和变更记录
生成管理周报 15 分钟以内 是否依赖人工复制,统计口径能否解释

2026年跨部门协作产品管理软件推荐:高效协同工具深度测评与选择指南

4. 把试用期设计成业务实验

试用不应只是注册账号和邀请成员。建议选择一个真实但边界清晰的项目,周期控制在四到六周,覆盖一次需求评审、一次迭代交付、一次跨部门变更和一次复盘。试点期间不要同时改变太多管理规则,否则无法判断改善来自工具还是来自流程调整。

试点开始前记录基线数据,至少包括需求从提出到确认的时长、延期任务比例、跨部门等待时长、周报人工耗时和关键决策可追溯率。试点结束后使用相同口径复测,并访谈成员绕开系统的原因。

八、实施落地:买对工具只是第一步

1. 第一个月只解决最小闭环

我不建议上线第一天就配置几十条自动化规则。第一阶段应只保证一条最小闭环:需求提出、需求评估、任务拆解、责任分派、进度更新、验收完成和结果记录。只要这条闭环稳定,后续再增加风险、预算、资源和智能分析。

最小闭环的关键不是页面数量,而是每个节点都能回答三个问题:当前发生了什么,下一步由谁负责,什么时候需要做出判断。任何字段如果无法支持这三个问题,暂时都可以不纳入必填范围。

2. 先清理流程,再迁移历史数据

很多团队一上来就把过去几年的表格、文档和聊天记录全部导入新系统,结果得到一个规模庞大但无法使用的资料仓库。历史数据只有在仍然需要被查询、审计或作为决策依据时才值得迁移。

我通常把历史数据分为三类:仍在执行的项目全部迁移;需要复盘或审计的项目只迁移关键字段和决策记录;已经结束且没有持续价值的项目归档保存,不强行转化为新系统中的活跃数据。

3. 设定最少但明确的字段责任

每个字段都要有维护人和更新时机。例如,产品负责人维护需求价值和验收标准,研发负责人维护技术任务和阻塞原因,测试负责人维护质量状态,项目负责人维护整体风险,管理者只查看聚合结果,不直接修改一线执行字段。

如果字段没有责任人,它很快就会变成过期信息;如果字段需要所有人共同维护,它往往会变成没人真正负责的信息。字段治理的原则是“谁最接近事实,谁维护事实;谁需要做决策,谁消费事实”。

4. 用自动化减少重复劳动,不要制造通知噪音

适合自动化的动作包括:截止日期临近提醒、阻塞超过阈值提醒、任务完成后自动通知下一责任人、需求进入特定阶段时创建标准任务、版本关闭后生成复盘清单。

不适合一开始就自动化的动作包括复杂的多层审批、所有字段变化通知全员以及基于不稳定标签的批量改动。自动化越复杂,越需要测试、监控和异常处理。没有专人维护的自动化,几个月后可能成为新的隐性风险。

2026年跨部门协作产品管理软件推荐:高效协同工具深度测评与选择指南

九、不同情况下的选型建议与取舍

1. 如果团队人数少于二十人

优先选择上手快、协作路径短、基础报表够用的产品。此时最重要的是统一需求入口和责任边界,而不是建立复杂的资源管理体系。团队可以先用一个项目模板覆盖需求、任务、会议决策和发布检查。

取舍是接受部分高级能力暂时缺失,例如精细工时、跨事业部权限和复杂预算分析。小团队如果过早采用重型流程,成员会把大量时间花在维护系统上。

2. 如果产品、研发和测试人数在二十至一百人

重点评估需求池、版本规划、缺陷追踪、依赖管理和发布流程。此时工具需要支持不同角色使用不同视图,同时保留一套统一的需求和版本关系。

取舍是不能只追求灵活配置。配置太自由会让每个团队建立自己的状态和字段,几个月后管理层无法横向比较。建议由产品运营或项目管理办公室维护基础模板,允许专业团队在有限范围内扩展。

3. 如果组织拥有多个事业部

优先验证权限隔离、项目组合、跨项目依赖、主数据、审计和费用模型。大型组织最常见的问题不是功能不足,而是同一人员拥有多个身份、同一项目跨越多个成本中心、同一指标在不同部门有不同计算方式。

取舍是不能期待一次性完成全集团统一。建议先选一个跨部门程度高、管理层支持明确、结果容易衡量的业务单元试点,再把验证过的对象模型和权限规则复制到其他事业部。

4. 如果团队高度依赖外部客户或供应商

重点看外部协作者的访问方式、权限范围、信息隔离、评论通知和数据导出。外部参与者不应看到内部成本、人员安排和未公开决策,但又必须获得完成工作所需的上下文。

取舍是外部协作越开放,权限治理要求越高。如果供应商、客户和内部成员只能使用完全相同的权限模型,建议谨慎采购,否则后续可能通过截图、邮件或重复表格来弥补权限缺陷。

5. 如果组织处于强监管行业

应把数据存储区域、访问审计、账号生命周期、备份恢复、权限审批、接口日志和导出控制放在功能之前验证。对于金融、医疗、能源、公共服务等场景,产品页面上的“安全”描述远远不够,必须要求对方提供可核验的安全材料和服务边界。

取舍是合规能力通常会增加实施周期和采购成本,但这不是可以事后补救的小问题。一个无法说明数据流向和操作留痕的工具,即使日常体验很好,也不适合承载关键业务流程。

场景 最重要的能力 可以牺牲的能力 建议试点范围
快速增长的互联网团队 需求版本联动、依赖、自动提醒 复杂预算与深度审计 一个完整版本周期
多项目交付团队 项目组合、资源、风险和客户请求 过度个性化的页面样式 三个并行项目
制造和硬件企业 阶段门、变更、质量和文档留痕 纯敏捷看板体验 一个产品批次或研发阶段
跨组织供应商协作 外部权限、审计、文件和交付节点 内部社交与开放讨论 一个供应商和一条交付链路

十、成本评估:不要只看账号单价

1. 计算五类总成本

软件采购成本只是第一项。跨部门协作平台的总成本至少包括账号或订阅费用、实施配置费用、数据迁移费用、培训与运营费用以及集成维护费用。若只比较单个账号价格,很容易选择一个看似便宜、但需要大量人工维护的方案。

我建议用一年周期计算总拥有成本,并把项目经理、管理员和关键成员投入的时间折算为人天。尤其要注意报表、权限、自动化和外部协作者是否需要额外购买模块。

成本项目 计算方式 容易被忽略的部分
软件订阅 账号数 × 月费 × 12 个月 访客账号、只读账号、自动化次数和报表模块
实施配置 流程设计人天 + 配置人天 权限矩阵、字段治理、通知规则和模板维护
数据迁移 清理、映射、导入和校验人天 历史项目重复、字段缺失和附件归档
培训运营 培训时间 + 管理员持续维护时间 新员工入职、流程变更和使用质量检查
集成维护 接口开发 + 监控与故障处理 身份同步、消息通知、代码或客服系统连接

2. 用节省的时间验证投入是否值得

假设一个团队有 60 名成员,每人每周因为寻找信息、重复汇报和等待确认浪费 45 分钟,一年按 46 个工作周计算,就是约 2,070 人小时。若平台经过流程改造后只能减少其中三成,也相当于释放约 621 人小时。

但这只是时间价值,不代表全部可以直接转化为现金收益。更现实的评估还应加入延期减少、返工下降、关键客户风险降低和管理报表提速等结果。工具的回报通常不是“少买几个人”,而是让现有人力把时间用于更高价值的判断。

2026年跨部门协作产品管理软件推荐:高效协同工具深度测评与选择指南

3. 警惕“低价入口、高价扩展”

采购时应把未来两年的使用规模写进询价表,包括成员数量、外部协作者、存储空间、自动化次数、接口调用、历史数据、报表需求和管理员数量。很多方案在小规模试用阶段价格可接受,规模扩大后却因为权限、报表或自动化模块产生额外费用。

同时要确认合同结束后的数据处理方式。能否完整导出项目、任务、评论、附件、变更记录和关联关系,决定了组织是否拥有真正的迁移自由。无法迁移的数据,实际上构成了长期锁定成本。

十一、人工智能功能应该怎样纳入选型

1. 优先选择可验证的辅助场景

我认为最适合首先落地的人工智能场景有四类:会议内容提取、重复需求归并、项目状态摘要和风险线索提示。这些场景有明确输入,也容易由负责人复核,错误造成的影响相对可控。

例如,系统可以从会议纪要中提取“任务、负责人、截止时间和待确认问题”,但不应未经确认就自动改变项目排期;系统可以提示两条需求描述相似,但最终是否合并仍应由产品负责人判断;系统可以总结延期风险,但需要展示它引用了哪些任务和变更记录。

2. 用“来源、置信度、责任人”检查智能结果

任何智能摘要都应能回到原始信息。若系统只给出“项目存在延期风险”,却不说明是哪些任务逾期、哪些依赖未完成、哪个负责人未更新状态,这个结论就很难执行。

我建议把智能结果分成事实、推断和建议三层。事实是系统能够直接找到的记录,推断是根据历史模式得出的可能性,建议是下一步行动。三层混在一起时,使用者很容易把推测误认为确定事实。

3. 不要忽视数据权限与商业机密

跨部门平台中可能包含客户合同、产品路线、成本、人员安排和未公开战略。启用智能功能前,应确认数据是否用于训练、处理区域在哪里、不同权限用户是否会得到不同结果、管理员能否关闭特定空间以及生成内容是否保留审计记录。

如果供应商无法清楚解释数据处理边界,我会建议先在低敏感度项目中试用,而不是直接接入全公司的战略和客户数据。

十二、上线后的指标:如何判断协作真的变好了

1. 关注过程指标,但不要停留在过程指标

过程指标可以帮助发现问题,例如状态更新及时率、阻塞任务平均时长、需求评估耗时、跨部门评论响应时间和计划变更次数。但这些指标不能单独证明业务成功。成员每天更新状态,可能只是更认真地填表,并不代表项目结果更好。

因此,我建议建立“过程指标加结果指标”两层体系。过程指标用于诊断,结果指标用于判断价值。例如,需求评估耗时下降后,还要观察需求返工率是否下降;任务逾期减少后,还要观察版本按期发布率和客户问题率是否改善。

2. 推荐追踪的八项指标

  • 需求确认周期:从需求提出到验收标准明确的平均工作时长。
  • 跨部门等待时长:任务处于等待外部输入状态的累计时间。
  • 阻塞提前发现率:在影响关键里程碑之前被标记并处理的阻塞比例。
  • 计划变更次数:版本或项目在执行期间发生的范围、时间和负责人变更次数。
  • 返工率:因背景不清、验收失败或交接遗漏而重新执行的任务比例。
  • 关键决策可追溯率:能够找到决策背景、决策人和生效范围的关键事项比例。
  • 管理报表人工耗时:项目负责人每周用于收集和整理进度的时间。
  • 交付结果达成率:上线后实际结果达到目标阈值的需求或项目比例。

指标的统计口径必须稳定。例如“延期任务”到底是超过截止时间一天就算,还是超过计划缓冲才算;“需求确认”是提交后第一次评审,还是验收条件被所有责任人确认。口径不清,连续几个月的数据也无法比较。

2026年跨部门协作产品管理软件推荐:高效协同工具深度测评与选择指南

3. 设置反向指标,防止团队为了数据而工作

如果只考核任务完成率,成员可能把大任务拆成大量容易关闭的小任务;如果只考核状态更新及时率,成员可能频繁修改状态但不解决阻塞;如果只考核需求交付数量,团队可能忽略上线质量。

因此,建议同时观察返工率、延期后重新排期次数、无效通知数量、重复需求比例和成员主动使用率。好的管理指标应当让正确行为更容易,而不是让团队寻找填表技巧。

十三、采购与谈判时必须问清楚的问题

1. 问清产品边界

  • 哪些能力包含在基础版本中,哪些需要额外购买?
  • 外部协作者、只读用户和临时用户如何计费?
  • 自动化有次数、频率或并发限制吗?
  • 报表是否支持跨项目和跨部门分析?
  • 是否支持自定义字段、状态和审批路径?
  • 数据导出是否包含评论、附件、变更记录和关联关系?

2. 问清服务能力

  • 实施服务包含流程梳理,还是只负责技术配置?
  • 是否提供管理员培训和后续使用诊断?
  • 出现数据同步或权限问题时,响应时间如何约定?
  • 产品版本升级是否会影响现有字段、接口和自动化?
  • 能否提供与本行业相似的客户案例和可验证结果?

3. 问清退出机制

退出机制不是悲观假设,而是评估产品成熟度的重要方式。应确认数据导出的格式、周期、费用、接口限制和合同结束后的保留期限。还要确认账号删除、备份删除和第三方处理方的数据清理规则。

如果供应商回避这些问题,或者只承诺“可以导出”却不说明导出范围,采购团队应当把它记录为风险,而不是等到更换系统时再处理。

十四、我的最终选型流程:从需求到签约的八步

1. 先写协作问题,不要先列功能

用一页纸写清楚当前最贵的三个问题:是需求反复返工,还是项目延期无法提前预警;是管理层看不到资源冲突,还是外部请求进入后没有分流。问题必须可以被观察和衡量,否则后面的工具比较会再次滑向功能清单。

2. 画出一条真实工作流

选择一个最近完成或正在延期的项目,画出从需求提出到结果复盘的全过程。标记每一次等待、返工、跨部门交接和决策变化。不要使用理想流程,因为工具最终要服务的是现实工作。

3. 建立候选工具短名单

候选数量不宜过多。通常可以按照团队规模、行业约束、部署方式、现有系统和预算范围,筛选出三到五个方案。每个方案都要使用同一套业务样例,避免因演示内容不同而产生比较偏差。

4. 进行角色化实测

让业务、产品、研发、测试、运营和管理者分别完成自己的核心动作。记录完成时间、错误次数、绕开系统的动作和需要管理员介入的次数。尤其注意普通成员是否能独立完成,而不是只看管理员能否配置出来。

5. 计算两年总成本

将订阅、实施、迁移、培训、集成、管理员和潜在扩展费用全部纳入。对于按用量计费的功能,使用旺季和人员增长后的情景计算,不要只按当前人数估算。

6. 进行安全与退出评估

在签约前完成权限、数据处理、备份、审计、接口和导出评估。关键业务数据一旦进入系统,后续迁移成本会显著高于初次采购时的想象。

7. 设定试点成功标准

试点目标最好控制在三到五项,例如跨部门等待时长下降 20%、周报整理时间下降 50%、关键决策可追溯率达到 90%、版本延期风险提前三天暴露。目标过多会让试点失去重点。

8. 以结果决定扩容,而不是以注册人数决定

试点结束后,不要因为已有很多人登录就判定成功。真正要看的是:关键流程是否仍然在系统外运行,管理者是否能基于数据做决定,成员是否愿意在没有强制催促时更新信息,过程改善是否传导到交付结果。

2026年跨部门协作产品管理软件推荐:高效协同工具深度测评与选择指南

十五、最后的独特判断:真正要买的是“协作事实”

1. 工具的价值不在于让所有人更忙

很多团队把协作平台上线理解为增加透明度,但透明度本身不是目标。如果只是让更多人看到更多任务,团队可能获得信息,却失去注意力。真正有效的透明度,应当让成员更早知道哪些事情需要自己行动,让管理者更早知道哪些问题需要决策。

所以,我不会把“页面数量多”“报表数量多”作为成熟度证明。我更关注一条关键路径能否被快速理解:目标是什么,当前状态是什么,谁负责下一步,阻塞在哪里,什么时候必须升级,完成后如何验证结果。

2. 最好的平台会减少“解释工作”

跨部门协作中最浪费时间的工作,常常不是执行,而是解释。产品经理反复解释背景,研发反复询问范围,运营反复确认发布时间,管理者反复追问风险。工具如果能让这些信息在正确的对象和节点上自然出现,就能减少大量低价值沟通。

但这并不意味着所有沟通都应该结构化。好的系统只把需要被复用、追踪和决策的信息结构化,把即时交流留给即时交流。过度结构化会伤害速度,完全不结构化又会损害记忆和责任,选型的核心就是找到两者之间的边界。

3. 下一步应该怎么做

如果你正在为团队选择跨部门协作产品管理软件,我建议今天就完成三件事:找出最近一次延期项目,统计其中的等待和返工时间;邀请六类角色分别写下他们最需要看到的信息;把一条真实需求从提出到交付画成流程图。

完成这三步后,再去看候选工具。把同一条真实需求放进每个候选方案,测试需求变更、跨部门阻塞、发布准备和结果复盘。最后用两年总成本、试点指标和退出机制做决策,而不是被某个漂亮的首页、功能清单或智能演示带走。

2026年的协作工具选型,最终比拼的不是谁拥有最多功能,而是谁能以最低的录入成本,持续产生可信的协作事实。当目标、需求、任务、依赖、决策和结果能够被同一条链路连接起来,工具才真正从“项目记录表”升级为组织的执行系统。

常见问题解答(FAQ)

1. 2026年跨部门协作产品管理软件应该重点评估哪些能力?

我在给一个42人的产品、研发、设计、运营联合团队做工具测试时,发现大家最先关注的是看板是否好看,但真正影响交付的往往是需求变更、跨部门依赖和责任追踪。我想知道,选型时到底应该看哪些硬指标,而不是被功能数量带偏?

我建议把评估重点从“功能多不多”改成“信息能不能在部门之间持续流动”。跨部门协作的难点不是创建任务,而是让需求背景、决策记录、负责人、截止时间和验收结果始终处于同一条可追溯链路上。我通常用一套包含20条真实需求的测试集进行评估,刻意加入临时插单、需求变更、多人审批和延期交付四类场景。

一个工具如果只能在理想流程下展示任务,遇到变更就需要大量手工补充说明,实际使用成本会迅速上升。

评估维度建议权重现场测试方式合格表现 需求到交付的追踪25%从需求、任务、缺陷一路追踪到版本无需翻多个页面即可还原完整链路 跨部门协作20%让产品、研发、设计分别更新同一事项权限清晰,信息不会被重复复制 变更与风险管理20%修改范围、负责人和截止时间变更有记录,影响范围可见 数据与报表15%查看延期、阻塞和工作量趋势管理者能直接得到可行动结论 上手与维护成本20%让非项目人员独立完成一次更新培训后即可完成核心操作 我特别看重“变更后的责任是否仍然清楚”。

例如,运营把上线日期提前三天,系统不仅要允许修改日期,还应能显示受影响的研发任务、测试任务和外部依赖;否则团队只是把纸面计划改漂亮了,实际风险并没有减少。另一个容易被忽视的指标是管理者是否能在五分钟内回答三个问题:现在最可能延期的事项是什么、谁在等待谁、哪些需求已经偏离原定范围。

能回答这三个问题的工具,通常比拥有几十种边缘功能的工具更适合跨部门团队。

2. 2026年有哪些类型的跨部门协作产品管理软件,分别适合什么团队?

我比较过项目管理型、研发协同型、流程管理型和知识协作型工具,发现它们的强项并不一样。有些团队买了功能很全的平台,却因为产品和业务人员不愿意使用,最后又回到表格和聊天工具,我想知道应该怎样按团队实际情况选择?

跨部门协作软件没有绝对的“最好”,只有工作对象是否匹配。我的判断方法是先看团队的主要矛盾:如果问题是交付节奏混乱,就优先考虑项目管理型工具;如果问题是需求、代码和缺陷断链,就优先考虑研发协同型工具。下面这张表是我在实际选型中使用的简化决策框架。

它不看宣传页上的功能数量,而是看谁会每天更新数据、项目如何验收,以及跨部门协作的频率。

工具类型主要优势适合团队常见短板 项目管理型计划、里程碑、依赖和资源视图完整市场、产品、运营、交付混合团队研发细节和技术关联可能不够深入 研发协同型需求、任务、缺陷、版本关联紧密软件研发和技术驱动型团队业务人员学习成本可能偏高 流程管理型审批、表单、规则和自动化灵活采购、财务、人事、运营流程团队复杂项目的全局视图较弱 知识协作型文档、会议记录和决策沉淀方便咨询、创意、研究和知识密集型团队执行进度和责任追踪容易变松 如果团队同时存在研发和业务协作,我更建议选择能“分层使用”的方案:研发人员可以看到版本、缺陷和技术依赖,业务人员只需更新需求状态、验收意见和优先级。

所有人使用同一底层事项,但不必被同样复杂的界面打扰。我曾遇到一个60人团队,最初选择了偏技术的系统,研发满意度很高,但市场部门每周仍用表格汇总进度。后来他们没有更换全部工具,而是把市场真正需要的字段缩减到7项,并设置自动同步的项目摘要,三周后跨部门周会的人工汇总时间从约4小时降到不足1小时。

因此,选型时应要求供应商按你的真实流程演示,而不是只看标准模板。至少准备一个新品发布项目、一个客户定制项目和一个延期项目,让工具在复杂场景下接受检验。

3. 2026年产品管理软件中的AI功能真的能提高跨部门协作效率吗?

我试用过几种带AI能力的协作平台,发现自动写摘要很方便,但生成的优先级建议有时没有考虑客户承诺和研发依赖。我想知道哪些AI功能值得付费,哪些只是演示效果,应该用什么方法判断它们是否可靠?

AI功能确实能提高效率,但它最适合处理“信息整理”,不适合在缺少业务规则时直接替团队做决定。我的测试结论是:会议摘要、风险提示、重复事项识别和自然语言查询通常有较高投入产出比;自动排优先级、自动承诺日期则必须保留人工审核。我用一批包含120条任务、18个延期事项和多处重复描述的项目数据做过对比。

人工整理周报大约需要90分钟,AI生成初稿只需6分钟,但团队仍需花20分钟核验负责人、截止时间和风险原因,因此真正节省的是约64分钟,而不是宣传中所谓的“完全自动化”。

AI功能实用程度适合自动化的部分必须人工确认的部分 会议纪要与行动项高提取决定、负责人和日期确认语气、责任归属和遗漏事项 项目周报生成高汇总完成、延期和阻塞事项补充业务背景与管理判断 重复任务识别中高发现标题和描述相似的事项判断是否真的属于同一问题 风险预测中根据延期、阻塞和依赖给出提醒结合客户承诺和资源变化判断 自动排优先级中低按预设规则生成候选排序最终决定商业价值和紧急程度 判断AI是否值得付费,可以看三个指标:生成结果被直接采用的比例、人工修改所需时间、错误是否会造成业务损失。

若摘要的直接采用率达到80%以上,且每周能节省两小时以上,通常值得使用;若它经常把讨论意见误判为最终决策,就不能直接推送给管理层。还有一个常见坑是数据权限。跨部门平台中的客户信息、报价、人员绩效和研发计划不应因为接入AI就对所有人开放。

采购前要确认模型能否按角色、项目和字段控制可见范围,并要求供应商说明数据是否用于训练其他模型。我的建议是先从低风险场景试点,例如会议摘要和项目周报,连续运行四周后记录节省时间与修正次数,再决定是否扩大到风险预测和自动化流程。不要因为产品页面上出现“智能”二字,就跳过数据质量和权限治理。

4. 跨部门协作产品管理软件如何避免买来以后没人使用?

我见过一个团队花了两个月配置流程,正式上线后却只有项目经理更新系统,其他部门仍然在聊天群里报进度。后来我才意识到,工具没人用不一定是功能不好,也可能是责任、入口和会议机制没有一起改变,想请教怎样降低落地失败的概率?

工具落地失败,通常不是培训次数不够,而是系统没有成为“唯一可信的进度来源”。如果周会上仍以表格和聊天记录为准,成员自然会把平台当成额外填报任务,越复杂的系统越容易被绕开。我建议采用“最小闭环”上线,而不是一次性配置全部流程。第一周只覆盖需求提交、负责人确认、截止时间、状态更新和验收结果五个核心动作;

等团队连续完成两个项目周期后,再增加审批、自动化和高级报表。

阶段目标必须完成的动作验收指标 第1周建立统一入口所有新需求从同一入口提交聊天群新增需求数量明显下降 第2至3周形成责任闭环每项任务都有负责人和截止时间无负责人事项低于总量的5% 第4至6周连接会议管理周会只使用系统中的延期和阻塞数据人工汇总时间减少50%以上 第7周以后优化流程根据使用数据调整字段和自动化规则活跃使用率和按时更新率持续稳定 我会重点检查三个“反常指标”。

第一是字段填写率很高,但延期率没有下降,说明团队只是在完成形式上的录入;第二是项目经理活跃度远高于其他角色,说明系统没有嵌入实际工作;第三是会议前临时批量更新,说明日常工作仍未回到平台。权限设计也会直接影响使用率。

业务人员只需要看到与自己有关的项目和验收事项,研发人员需要更细的技术任务视图,管理者则需要跨项目风险视图。让所有人看到所有字段,看似透明,实际会造成界面拥挤和信息噪音。

选型前最好做一次“无培训测试”:给产品、研发、设计和运营各安排一名代表,只提供一页流程说明,让他们独立完成一次提交、分派、变更和验收。如果多数人无法在15分钟内完成,正式上线后大概率需要长期依赖项目管理员,后续维护成本会被低估。

核心关键词

读者评论

白梦琪

文章没有只罗列功能,而是把需求追溯、责任划分和依赖管理放在核心位置,这对跨部门选型比较有参考价值。不过文中案例多为经验和情景推演,实际采购时还需要结合预算、部署方式及团队规模验证。

高远

关于“统一骨架、局部差异”的观点比较务实。不同部门确实不适合完全套用同一流程,但落地时仍需明确哪些字段和状态必须统一,否则跨部门报表可能再次出现口径不一致。

刘云舟

文章对等待时间和交接成本的分析很有启发,提醒团队不要只看任务完成数量。建议进一步补充不同类型工具的实际测评数据,例如配置周期、用户接受度和系统集成难度,选型会更直观。

谭梦琪

把人工智能功能放在数据治理之后评估是比较客观的判断。智能摘要能减少整理工作,但不能替代决策记录和责任确认,企业还应重点检查权限、审计、导出及历史修改能力。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/51112
