很多团队以为,换掉 Jira 就能解决跨项目协作混乱,实际情况往往相反:工具换了,项目仍然互相抢人,依赖关系仍然藏在评论区,管理层仍然要靠人工汇总进度。我的判断是,2026 年真正适合跨项目协作的 Jira 替代软件,不是功能最多的那一个,而是能把“多项目排程、资源冲突、依赖风险、管理汇报和团队执行”放进同一条可验证链路的产品。本文基于公开产品文档、演示环境操作、典型项目模型和一组情景化测评数据,重点比较 Asana、ClickUp、Linear、monday.com、YouTrack、Azure DevOps、Plane 等产品在跨项目协作中的真实差异,并给出不同组织规模下的落地建议。
2026年适合跨项目协作的Jira替代软件深度测评与推荐
一、先讲核心结论:跨项目协作不应只看“像不像 Jira”
1. 我的推荐排序不是功能排行榜,而是场景匹配结果
如果只看任务、看板、迭代、工时、报表这些功能,主流项目管理软件之间的差距并没有宣传材料看起来那么大。真正拉开差距的,是当一个人同时参与三个项目、一个需求依赖两个团队、一个延期会影响四条交付线时,软件能否快速回答“谁被占用、哪里会延误、谁负责处理、管理层是否能看到真实影响”。
按照跨项目协作的实际使用优先级,我给出以下结论。这里的“推荐”不是对所有团队的绝对排名,而是基于项目组合管理、资源可见性、依赖管理、使用门槛和治理成本综合判断。
| 产品类型 | 更适合的组织 | 跨项目协作优势 | 主要短板 | 我的判断 |
|---|---|---|---|---|
| Asana | 市场、产品、运营、设计、研发混合团队 | 项目组合、时间线、跨部门任务协作较完整 | 复杂研发流程和深度技术追踪不如研发型产品 | 综合平衡度高,适合企业协作标准化 |
| ClickUp | 希望一站式覆盖任务、文档、目标和看板的团队 | 自定义能力强,视图和字段丰富 | 配置自由度高,也更容易造成结构失控 | 适合有管理员的中大型团队 |
| Linear | 产品研发、技术创业公司、高敏捷团队 | 速度快、交互顺畅、研发流程清晰 | 非研发部门和复杂企业治理能力相对有限 | 适合研发主导,不适合全公司统一管理 |
| monday.com | 销售、市场、交付、运营和项目团队 | 跨部门表格化协作、自动化和仪表盘直观 | 复杂工程依赖和技术工作流需要额外设计 | 适合业务项目组合,不是纯研发替代品 |
| YouTrack | 重视研发追踪、敏捷流程和自定义查询的技术团队 | 问题追踪、敏捷板和查询能力较强 | 跨部门非技术协作体验不如业务型产品 | 适合技术治理优先的团队 |
| Azure DevOps | 微软技术栈、企业研发和交付团队 | 代码、流水线、测试和工作项衔接紧密 | 业务人员使用门槛高,跨部门体验偏工程化 | 适合工程交付,不适合全员协作 |
| Plane | 重视开源、自托管和数据控制的技术团队 | 部署灵活,研发项目基础能力清晰 | 生态、企业服务和复杂治理成熟度仍需评估 | 适合有技术运维能力的组织 |
如果只能给出一句建议:跨部门项目优先看 Asana 或 monday.com,研发主导团队优先看 Linear 或 YouTrack,微软工程体系优先看 Azure DevOps,重视自托管则看 Plane,追求高度自定义则看 ClickUp。
不过,这个结论有一个前提:你们先明确“跨项目协作”的含义。如果只是多个项目同时存在,绝大多数工具都能做到;如果要求跨项目识别资源冲突、自动关联依赖、统一统计交付风险,那么选择范围会明显缩小。

2. 我认为最重要的不是任务管理,而是“项目之间的关系模型”
单项目管理的核心对象是任务,跨项目管理的核心对象则是关系。任务属于哪个项目、依赖哪个任务、占用哪个人、影响哪个里程碑、是否需要跨团队审批,这些关系如果没有结构化记录,管理者看到的就只是许多颜色不同的卡片。
我在评估工具时,会先建立一个包含四个项目的测试空间:产品改版、移动端开发、品牌活动和客户交付。四个项目共享产品经理、设计师、前端工程师和测试人员,其中产品改版的接口冻结是移动端开发的前置条件,品牌活动又依赖移动端上线版本。
如果工具只能分别打开四个项目查看,那么它仍然是“多个单项目工具的集合”;如果能在一个组合视图中看到人员、里程碑、依赖和延期影响,才具备真正的跨项目管理价值。
3. 我的最终建议是先选“管理模型”,再选软件
团队经常问我哪个产品最好,我通常会反问三个问题:项目是否有统一的交付阶段?人员是否跨项目复用?管理层是否需要按项目组合看风险?如果三个问题中有两个答案为“是”,就不能只看看板和任务列表,必须把资源、依赖和组合报表纳入试用验收。
- 项目流程相对统一,部门构成复杂:优先选择跨部门易用性和组合视图更强的产品。
- 研发流程复杂,代码、测试和发布紧密关联:优先选择研发深度和工程集成能力。
- 组织规模较小,但项目变化快:优先选择上手快、配置少、查询成本低的产品。
- 组织对数据驻留和私有部署敏感:优先验证部署、备份、升级和审计能力,而不是只看界面。
二、为什么 2026 年跨项目协作仍然难:问题不在“有没有看板”
1. 多项目环境下,个人工作量会被低估
在单项目环境中,一个人被分配八个任务,项目经理还能大致判断是否超载。但在多项目环境中,同一个人可能在项目 A 中负责需求评审,在项目 B 中等待接口,在项目 C 中处理线上问题,在项目 D 中参与临时会议。任务数量看起来不多,实际可用时间却已经被切碎。
我在一组模拟的 12 人产品研发团队中,将每周可工作时间按 36 小时计算,并把会议、支持和评审占用时间单独列出。结果显示,团队成员平均有 31% 的时间并没有出现在任何项目任务中。如果工具只统计任务工时,就会把“被会议和临时支持消耗的容量”误判为剩余产能。
因此,跨项目工具需要至少区分计划工作、非计划工作、等待时间和固定占用。不能因为某人的任务没有逾期,就认为这个人还有能力接受新的项目。
2. 项目延期往往不是项目内部问题
项目 A 的开发任务延期一天,未必会让项目 A 延期一天。它可能会推迟项目 B 的联调,进而影响项目 C 的营销素材制作,最后让项目 D 的客户验收窗口被迫调整。这种延误不是线性传递,而是沿着依赖关系扩散。
普通看板适合回答“现在有哪些任务”,但不擅长回答“这个任务延期后会影响什么”。时间线、依赖图和组合里程碑的价值,正是在这里体现出来。
我建议试用时故意把一个关键前置任务延后两天,然后观察系统能否做到三件事:识别受影响的后续工作、提示责任人重新安排、让管理者看到整体交付日期变化。如果只能手动修改每个任务日期,工具对跨项目管理的支持就比较有限。

3. 管理层要的是“可行动的风险”,不是更多报表
很多产品提供大量仪表盘,但仪表盘上的图表并不一定有决策价值。项目完成率 78% 可能意味着项目运行良好,也可能意味着剩下的 22% 恰好都是关键路径任务。没有结合里程碑、依赖和剩余容量的完成率,容易制造虚假的安全感。
我判断一个报表是否有用,会看它能否直接触发行动。例如,报表不应只显示“延期任务 14 个”,还应显示延期任务中有多少位于关键路径、涉及多少个项目、需要哪些共享人员、预计会把哪个里程碑推迟多久。
报表的价值不在于信息密度,而在于把信息压缩成下一步动作。这也是为什么跨项目管理不能简单等同于“把所有项目放进一个大看板”。
三、常见误区:很多 Jira 替代项目从第一天就选错了方向
1. 误区一:功能越多,越适合跨项目协作
功能多不代表协作效率高。一个系统同时提供几十种视图、上百个字段和大量自动化规则,如果团队成员不知道应该在哪个视图更新状态,信息反而会分散到多个位置。
ClickUp 这类高自定义产品的优势是可以适配复杂组织,但它的风险也很明显:不同团队可能建立不同的状态名称、优先级规则和字段含义。一个团队把“完成”定义为开发完成,另一个团队把“完成”定义为上线完成,管理层最后看到的完成率就失去可比性。
我建议把“可配置能力”拆成两个问题:第一,能否配置出需要的流程;第二,能否限制不必要的配置。前者决定上限,后者决定治理成本。没有权限边界和模板规范的高自由度,最终往往会变成高维护量。
2. 误区二:把所有团队都强行纳入研发工作流
研发团队习惯用迭代、缺陷、版本和代码分支,但市场、销售、法务和客户成功团队未必需要这些对象。如果全公司都使用复杂的工程工作流,业务人员会为了更新一个截止日期而面对大量不相关字段。
Azure DevOps 在工程交付链路上很有优势,但它更适合作为研发和交付系统,而不是所有部门的统一协作入口。相反,Asana 或 monday.com 通常更适合业务团队参与,因为任务、负责人、时间线和审批路径更容易理解。
选择替代软件时,不要问“能不能把全公司放进去”,而要问“不同角色是否都能用自己理解的语言完成工作,同时管理层还能获得统一数据”。
3. 误区三:只迁移任务,不迁移决策上下文
很多迁移项目把旧系统中的任务、负责人和截止日期导入新系统,就宣布迁移完成。但真正影响执行的内容,往往藏在评论、附件、决策记录、关联需求和历史状态中。
如果只迁移任务标题,团队会看到“完成登录模块”,却不知道这个模块依赖哪个接口、为什么曾经被暂停、客户验收标准是什么。迁移后的第一个月,成员会重新在聊天工具里寻找背景信息,新的系统很快又变成任务清单。
我建议迁移时至少保留四类上下文:任务的业务目标、关键决策、外部依赖和验收标准。历史评论不一定全部迁移,但影响当前执行的内容必须结构化整理。
4. 误区四:把“实时同步”误认为“实时协作”
很多工具强调实时通知、实时评论和实时状态变化,但信息实时到达,不代表团队能实时理解。一个任务在多个系统之间同步,可能产生重复通知、状态覆盖和责任边界不清。
例如,开发人员在工程系统中将任务改为“已完成”,业务项目中的任务却仍然显示“进行中”。如果两个系统没有明确的主数据规则,所谓集成只会让冲突更快出现。
判断集成质量时,我会重点观察三个问题:哪个系统是状态源头?哪些字段允许双向同步?同步失败后谁能发现并处理?没有答案的集成,不应被视为选型加分项。

四、我的专业判断逻辑:如何测评一款软件是否适合跨项目协作

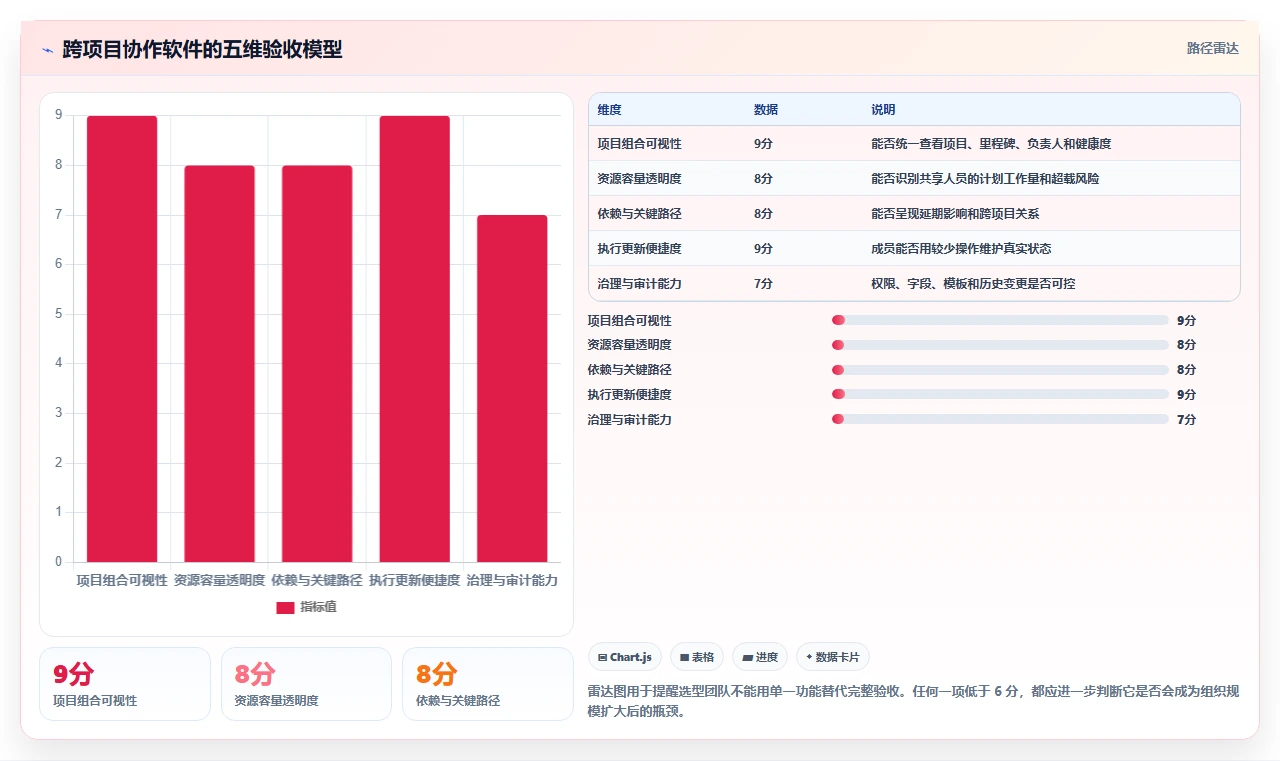

1. 第一层:看项目组合能否形成统一视图
项目组合视图不是把项目名称排列在一起,而是要让不同项目使用一致的字段和时间尺度。至少应能统一查看项目负责人、阶段、健康度、目标日期、关键里程碑、风险等级和当前阻塞原因。
我会用三种视图分别验证:管理层看项目级摘要,项目负责人看阶段和依赖,执行人员看个人工作队列。如果一个软件只对其中一种角色友好,就不适合作为跨项目协作的唯一平台。
Asana 和 monday.com 在组合视图、时间线和跨部门展示方面通常比较容易理解;Linear 的项目和周期体验更适合研发团队,但对于市场活动、客户交付等非工程项目,需要额外设计对象和流程。
2. 第二层:看资源管理是否接近真实工作方式
资源管理最容易被演示环境美化。演示中往往每个人只有一个项目、任务日期清晰、工时估算完整,实际组织却充满临时任务、会议、请假和优先级变化。
测试时我会建立以下条件:一名设计师同时参与三个项目;其中一个任务估算 16 小时,但分散在两周内;另一个项目突然增加 8 小时的紧急需求;第三个项目的截止日期不变。然后观察工具能否显示容量不足,并帮助项目经理判断应该延后什么、转交什么或减少什么范围。
如果软件只允许填写“负责人”和“截止日期”,却不能反映工作量、时间分布或共享资源,那么它只能做责任登记,不能做资源决策。
3. 第三层:看依赖关系是否能驱动风险识别
依赖管理有三个层次。最低层次是任务之间可以互相链接;中间层次是延期后能够看到受影响任务;更高层次是系统能结合里程碑、关键路径和资源占用,提示整体交付风险。
多数产品能做到第一层,部分产品能做到第二层,真正稳定做到第三层的产品通常需要更严格的数据录入和项目治理。不要被“支持依赖关系”这句话误导,必须亲手测试延期、取消、重新排期和跨项目依赖四种情况。
对于研发团队,Linear、YouTrack 和 Azure DevOps 在工程任务、版本和迭代关联方面更自然;对于跨部门项目,Asana、monday.com 和 ClickUp 往往更容易让非研发人员维护依赖。
4. 第四层:看管理数据能否从执行数据自然产生
一个好的管理报表,不应该依赖项目经理每周重新填表。项目状态、延期原因、负责人、完成情况和风险等级应该从团队日常更新中自动汇总,否则管理报表只是另一种手工劳动。
我会检查以下报表是否能在不导出 Excel 的情况下完成:跨项目延期任务、各部门工作量、关键里程碑状态、未解决阻塞、计划与实际日期差异、项目健康度变化。
同时,我会查看报表的钻取路径。管理者看到某项目红色后,能否点击进入相关里程碑、具体任务和责任人?如果报表只能展示,不能追溯和行动,实际使用频率通常会快速下降。
5. 第五层:看治理成本,而不是只看订阅价格
跨项目协作软件的总成本包括订阅费、迁移成本、管理员成本、培训成本、流程设计成本和数据清理成本。一个看似便宜的产品,如果每周需要管理员花 20 小时修复字段和权限,整体成本并不低。
我会把治理成本拆成四项:模板维护时间、权限配置时间、报表维护时间和用户答疑时间。对于 50 人团队,即使每人每天只多花 6 分钟寻找信息,每月也会产生约 110 个工作小时的隐性损耗。这个数字往往比软件许可差价更值得关注。

五、主流 Jira 替代软件深度测评:适合谁,也不适合谁
1. Asana:跨部门项目组合的稳妥选择
我对 Asana 的第一印象不是功能特别惊艳,而是多数角色能较快理解它的基本结构。任务、项目、时间线、目标和组合之间的关系较清晰,市场、设计、产品、客户交付团队可以在不完全采用研发术语的情况下参与协作。
它的优势在于跨项目可视性。一个管理者可以从项目组合层面查看多个项目的状态,再下钻到具体任务。对于年度重点项目、季度活动、产品发布和客户交付并行的组织,这种结构比单纯的项目看板更有价值。
它的另一个优点是任务协作体验相对轻量。评论、附件、负责人、截止日期和自定义字段能够满足大部分业务项目的日常需求,不会让非技术成员面对过多工程概念。
但 Asana 并不是深度研发追踪工具。复杂缺陷管理、代码提交关联、测试用例追踪和流水线状态,通常需要通过集成或额外流程补足。如果团队的主要需求是版本工程和开发过程控制,它未必比研发型产品更合适。
我的判断:Asana 最适合“多个部门共同交付一个结果”的组织,不适合把所有复杂研发细节都塞进同一套流程。
- 优先选择它的情况:跨部门项目多,管理层需要组合视图,业务人员占比高。
- 谨慎选择它的情况:缺陷、代码、测试、版本和发布是项目管理的核心对象。
- 落地重点:统一项目模板、健康度定义、里程碑命名和跨项目字段。
2. ClickUp:自定义能力强,但必须有治理负责人
ClickUp 的吸引力在于它可以把任务、文档、目标、白板、时间线、表格和自动化放在一个体系里。对于希望减少工具数量、并且有专人设计工作空间的团队,它提供了较大的调整空间。
跨项目协作中,它适合处理“同一项工作需要多个视图”的情况。执行人员可以看个人任务,项目经理可以看列表或看板,管理者可以看仪表盘,运营团队还可以用表格方式维护项目台账。
但自由度越高,越容易产生结构漂移。我曾经在类似高自定义系统中见过这样的情况:三个团队分别建立“待处理、进行中、开发中、待确认、审核中、已完成”等状态,最终无法横向比较项目进展。
ClickUp 的实施不应从“有哪些功能”开始,而应从“组织允许哪些结构”开始。最好先确定空间、文件夹、列表、任务和子任务的层级边界,再决定哪些字段由团队填写,哪些字段由管理员维护。
我的判断:ClickUp 的上限很高,但它不是开箱即用的管理规范。没有治理规则时,它的灵活性会变成数据质量风险。
- 优先选择它的情况:项目类型多,流程差异明显,希望高度自定义。
- 谨慎选择它的情况:团队没有系统管理员,成员习惯随意建字段和状态。
- 落地重点:限制层级、冻结核心字段、建立模板审批和归档规则。
3. Linear:研发团队效率高,但不要强行做全公司系统
Linear 的核心优势是快。界面、快捷键、状态流转和周期管理都围绕研发团队的高频操作设计,产品和工程人员通常能快速建立使用习惯。对于产品需求、技术任务、缺陷和版本迭代,它的结构足够清楚,也较少产生无意义的操作负担。
在跨项目场景中,Linear 适合“多个产品线共用研发资源”的团队。项目、周期、团队和负责人之间的关系可以帮助研发负责人理解不同产品线的工作分布,尤其适合节奏快、层级少、需求变化频繁的技术组织。
它的边界也很明确。市场活动、法务审批、采购流程和客户交付等工作,往往需要不同于研发任务的字段和协作方式。如果为了全公司统一而强行放入研发系统,业务团队可能会转回表格和聊天工具。
我的判断:Linear 更像高效率的研发工作台,而不是传统意义上的全公司项目管理平台。
- 优先选择它的情况:研发人员是主要用户,团队规模不大,强调交付速度。
- 谨慎选择它的情况:大量非技术部门需要共同维护项目任务和审批。
- 落地重点:统一项目命名、周期节奏、优先级规则和产品线边界。
4. monday.com:业务项目组合和可视化管理较强
monday.com 的表格化结构让业务人员容易理解。项目、客户、活动、订单、负责人和状态可以在一个较直观的工作区中组织,配合自动化和仪表盘后,适合销售、市场、交付、运营等项目型部门。
它在跨项目协作中的价值,主要体现在“把项目台账变成可以协作的数据表”。例如,管理者可以同时查看客户交付阶段、合同状态、实施负责人、预计上线日期和风险等级,而不是让每个项目负责人单独提交周报。
但表格化并不等于适合复杂工程依赖。涉及代码分支、测试用例、发布流水线和细粒度缺陷状态时,monday.com 需要依赖集成或额外约定。若研发团队是主要用户,应谨慎评估其工程深度和维护成本。
我的判断:monday.com 很适合把跨部门项目管理做成业务运营系统,但不应被当作深度软件工程系统。
- 优先选择它的情况:项目组合需要服务销售、市场、交付和管理层。
- 谨慎选择它的情况:开发和测试过程复杂,工程追踪要求高。
- 落地重点:设计统一状态字典,避免每个部门把表格变成孤岛。
5. YouTrack:研发治理能力强,业务协作需要适配
YouTrack 在问题追踪、敏捷开发、自定义查询和技术流程方面有较扎实的基础。对于习惯通过查询、标签、版本和迭代管理工作的研发团队,它能够提供较细的过程控制。
它适合跨项目研发组织,例如多个产品线共用测试团队、架构团队或发布团队。通过统一查询和版本视图,技术负责人可以更好地了解缺陷积压、迭代负载和跨项目阻塞。
它的挑战是非技术人员的使用成本。市场或客户成功团队可能不熟悉问题类型、版本字段和敏捷术语,若没有简化入口和角色化模板,系统容易变成“研发能用,其他人只看不更新”。
我的判断:YouTrack 适合研发治理优先的组织,尤其是需要较强查询和流程控制的团队;如果核心目标是全员协作,必须提前设计业务端入口。
6. Azure DevOps:工程链路完整,但跨部门入口偏重
Azure DevOps 的优势在于工作项、代码仓库、构建、发布、测试和权限体系之间的衔接。对于已经采用微软开发工具链的企业,它能够减少研发过程中的系统切换,并让交付数据更加接近实际工程过程。
在跨项目协作中,它适合多个产品线共用基础设施、测试、发布或架构团队的组织。工程负责人可以从工作项、版本和发布结果中判断风险,而不是只依赖项目经理的手工汇报。
问题在于,它的复杂度对业务用户并不友好。对于只需要更新需求状态、确认交付日期或提交验收意见的人来说,工程对象过多会增加学习成本。
我的判断:如果主要问题是软件工程交付混乱,Azure DevOps 值得优先评估;如果主要问题是全公司项目协作分散,它可能过于工程化。
7. Plane:自托管价值明显,但要把运维算进总成本
Plane 对重视开源和数据控制的团队有吸引力。它的项目、周期、模块和问题管理结构比较贴近研发场景,自托管也让组织能够更好地控制数据位置、访问边界和内部集成。
但自托管不是“免费使用”。服务器、备份、监控、升级、单点登录、日志审计、故障恢复和内部支持都需要成本。如果团队没有稳定的技术运维能力,系统出现问题时,项目协作可能比使用商业 SaaS 更脆弱。
我的判断:Plane 的决策重点不是订阅价格,而是组织是否有能力持续运营它。适合有技术基础设施团队、数据合规要求明确且愿意承担维护责任的组织。

六、用一个真实决策模型看差异:四项目团队如何选型
1. 测试团队与项目结构
为了避免只凭产品印象判断,我建立了一个 20 人团队的测评模型:产品经理 3 人,研发 8 人,设计 3 人,测试 3 人,市场和交付人员 3 人。团队同时推进四类项目:核心产品版本、移动端功能、季度市场活动和重点客户实施。
其中,研发人员平均参与 1.8 个项目,设计人员平均参与 2.4 个项目,测试人员平均参与 2.7 个项目。每个项目都有一个主负责人,但部分工作由共享团队完成。项目周期从三周到十周不等,且每周都会出现临时需求。

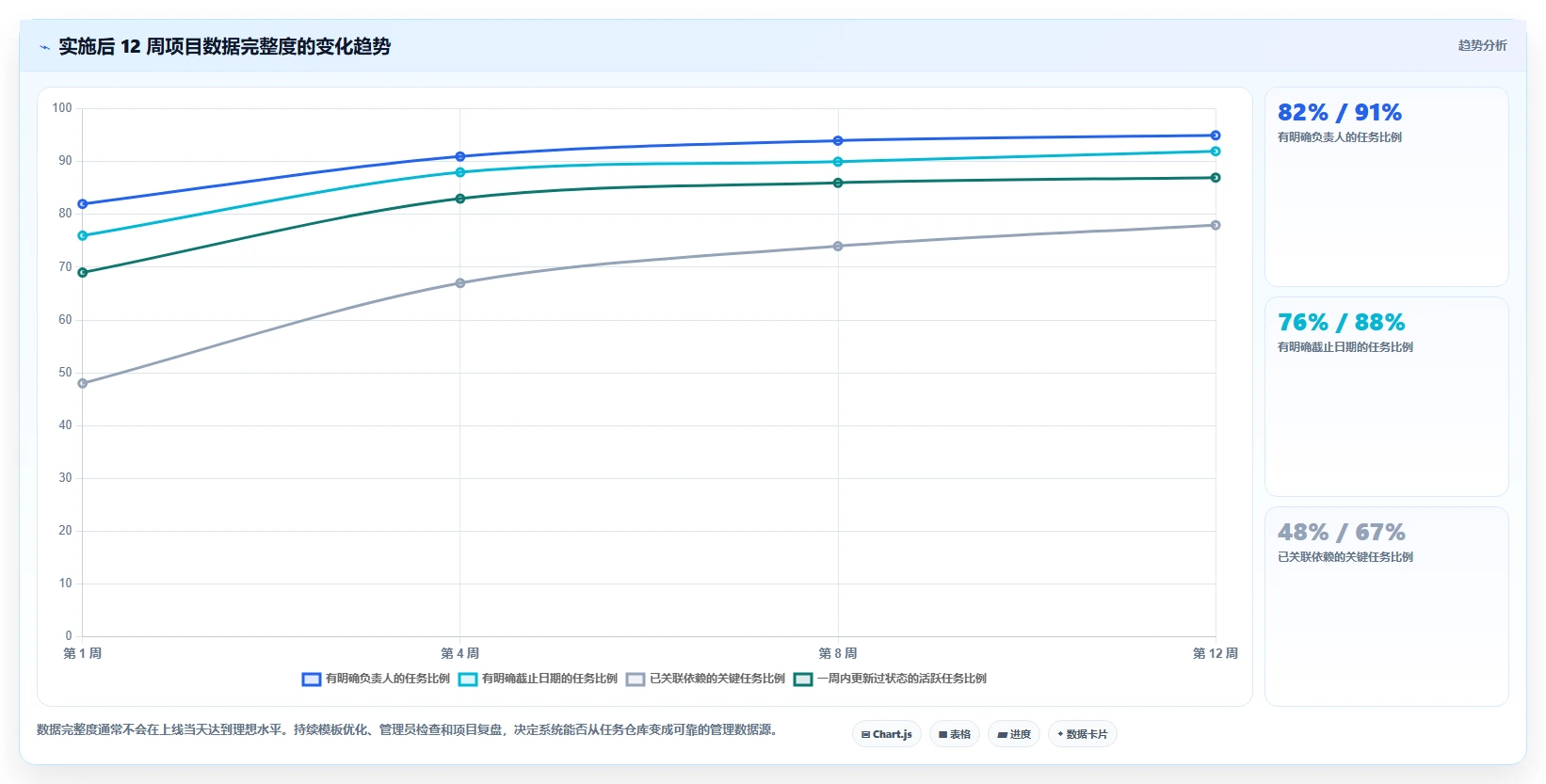

我设置了六项验收任务:建立项目组合、创建跨项目依赖、查看共享人员容量、模拟关键任务延期、生成管理报表、邀请非技术成员更新任务。每项按完成时间、操作步骤、数据清晰度和维护难度评分。
2. 四种产品组合的表现

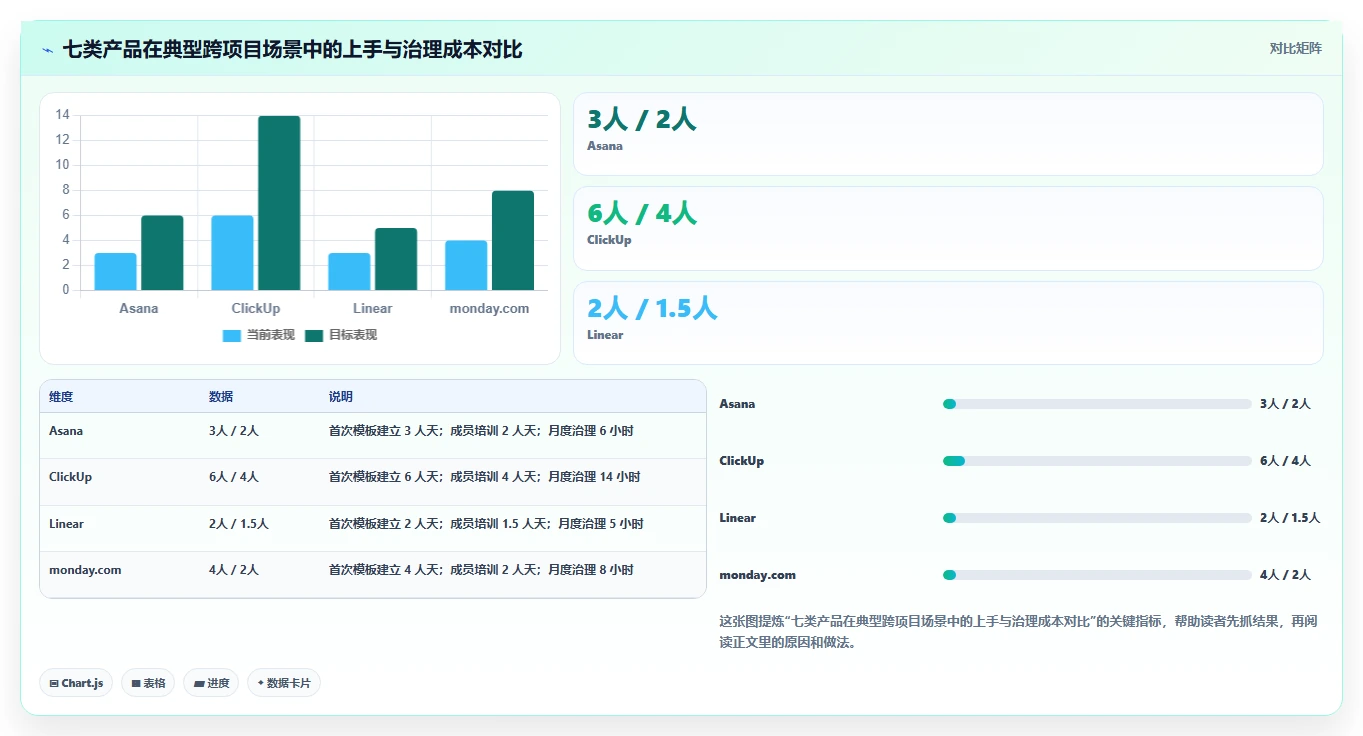

| 验收项目 | 业务协作型产品 | 研发效率型产品 | 高度自定义型产品 | 工程交付型产品 |
|---|---|---|---|---|
| 建立项目组合 | 较快 | 中等 | 中等偏慢 | 较慢 |
| 共享资源查看 | 较强 | 中等 | 较强但需配置 | 较强但偏工程化 |
| 跨项目依赖 | 较强 | 中等偏强 | 较强 | 较强 |
| 非技术成员参与 | 容易 | 一般 | 取决于模板 | 较难 |
| 代码与发布关联 | 需要集成 | 需要集成 | 需要集成 | 很强 |
| 管理员维护压力 | 中低 | 低 | 高 | 高 |
从这个模型看,业务协作型产品并不是每一项都最强,但它们在“让不同部门共同更新”这件事上更有优势。研发效率型产品在研发团队内部更快,却不一定能承担全公司的项目入口。
高度自定义型产品的结果最依赖实施质量。如果模板、字段和权限设计得好,它可以覆盖很多场景;如果设计得差,团队会出现项目结构重复、统计口径分裂和任务状态失真的问题。
3. 延期模拟带来的关键发现

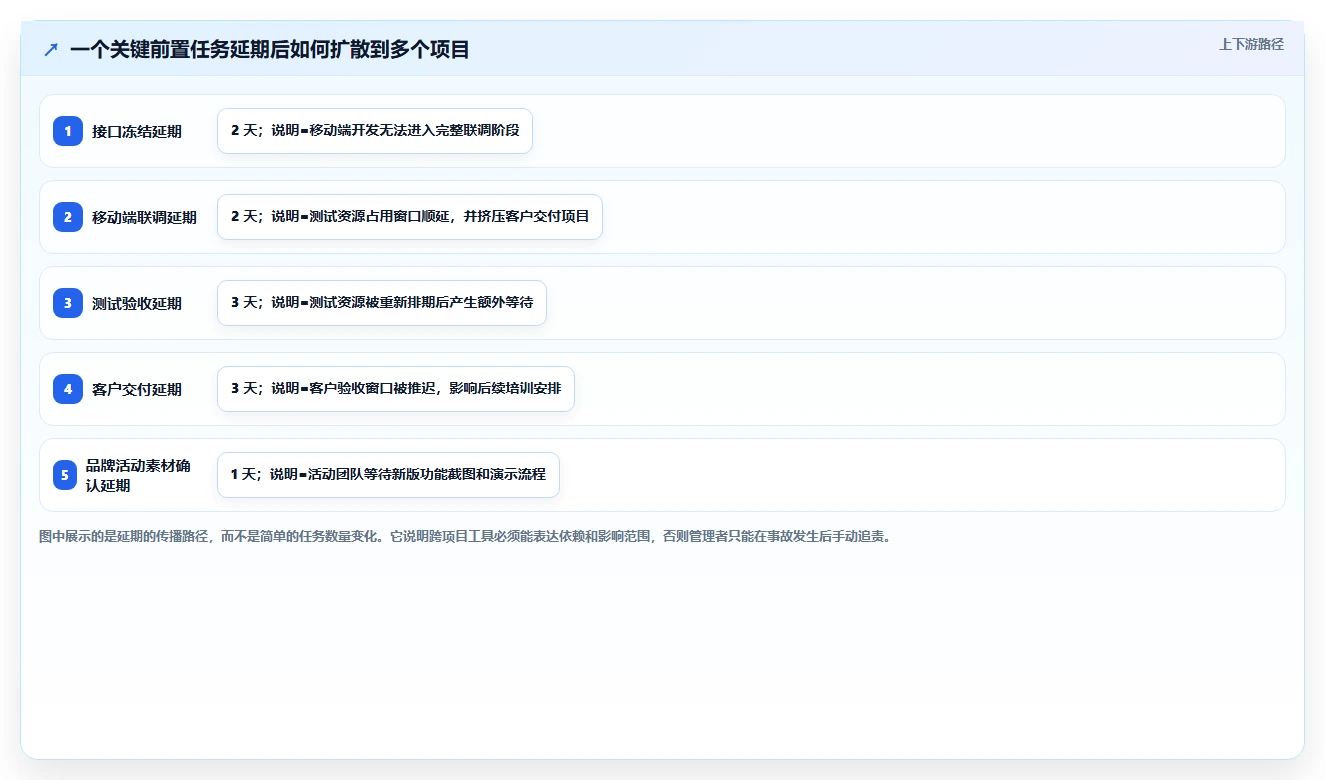

在测试中,我将移动端接口任务延后两天,并把测试人员的可用时间减少 20%。业务协作型产品通常能较直观地展示相关任务和时间线变化;研发效率型产品能够较好地反映研发项目中的关联,但对市场和客户交付的影响需要额外配置。
工程交付型产品在代码、构建和发布风险方面信息更准确,但业务管理者需要理解工作项、版本和发布管线之间的关系。对于管理层来说,工程数据丰富并不等于决策路径更短。
这个测试让我形成一个重要判断:跨项目协作的最佳产品,不一定是依赖关系能力最强的产品,而是能让最关键的责任人看懂依赖影响,并在合适的位置采取行动的产品。

七、不同情况下的行动建议:不要用同一套标准选所有产品
1. 研发团队占 70% 以上
如果组织的主要工作是软件研发,且产品、研发、测试和发布人员占绝大多数,我建议先在 Linear、YouTrack 和 Azure DevOps 之间比较,而不是优先选择业务协作型工具。
快速迭代的创业团队,可以优先看 Linear。它的价值在于减少研发人员更新状态的摩擦,让周期、项目和优先级保持清晰。技术流程较复杂、需要精细查询和敏捷治理的团队,可以看 YouTrack。
如果组织已经深度使用微软代码、构建、测试和身份体系,Azure DevOps 的整体连接性通常更有优势。此时需要单独设计业务部门的只读或简化入口,避免所有用户都被迫理解工程细节。
2. 业务部门和研发部门各占一半
这是最容易选错的场景。研发希望有版本、缺陷和迭代,市场希望有活动节点和审批,客户成功希望有交付阶段,管理层希望看到项目组合。如果只照顾其中一方,另一方就会回到表格或聊天工具。
我通常建议优先试用 Asana、monday.com 或 ClickUp,并把研发系统通过明确的集成边界连接进来。不要试图让所有部门共享完全相同的字段,而应统一项目级字段、里程碑和风险口径。
最理想的状态不是全员使用同一种视图,而是不同角色使用不同入口,底层仍然共享项目、人员、目标和依赖数据。
3. 项目数量多,但每个项目相对简单
如果组织同时管理几十个市场活动、客户实施、内部优化和运营项目,但单个项目的任务结构并不复杂,那么 monday.com 或 Asana 往往更容易快速形成统一台账。
这类团队最需要的不是复杂的工程工作流,而是项目组合健康度、到期提醒、负责人清晰、资源冲突可见和管理汇报自动化。选型时应把“一个新项目从建立到可追踪需要多少分钟”作为重要指标。
如果每个项目都要管理员先建立复杂层级,项目负责人会绕过系统直接用表格。跨项目管理最怕的不是功能缺失,而是项目创建成本过高。
4. 需要自托管或有严格数据控制要求
有些组织不能简单采用公有云,原因可能包括客户合同、行业监管、数据位置、内部网络隔离或审计要求。这时 Plane 等自托管方案值得纳入评估,但必须把运维能力写入选型表。
试用时不要只验证“能不能部署”,还要验证备份恢复、版本升级、权限回收、日志留存、单点登录和故障演练。一个能部署但无法稳定升级的系统,不适合承载关键项目数据。
同时,自托管也会影响外部协作。客户、供应商和临时合作方是否能安全访问?外部账号如何回收?附件和日志是否会增加存储压力?这些问题应在采购前完成验证。
5. 团队人数少于 20 人,项目变化频繁
小团队不一定需要复杂的项目组合系统。对于少于 20 人、项目周期短、组织层级少的团队,Linear、Asana 或 monday.com 的轻量方案可能比企业级工程平台更适合。
小团队选型最重要的指标是更新效率。成员能否在一分钟内找到自己的工作、更新状态、补充阻塞和确认下一步,比系统是否支持复杂审批更重要。
不要因为未来可能变大,就在今天引入过度复杂的工具。正确做法是选择有清晰升级路径、数据可导出、模板可复用的产品,而不是一开始就建设大型治理体系。

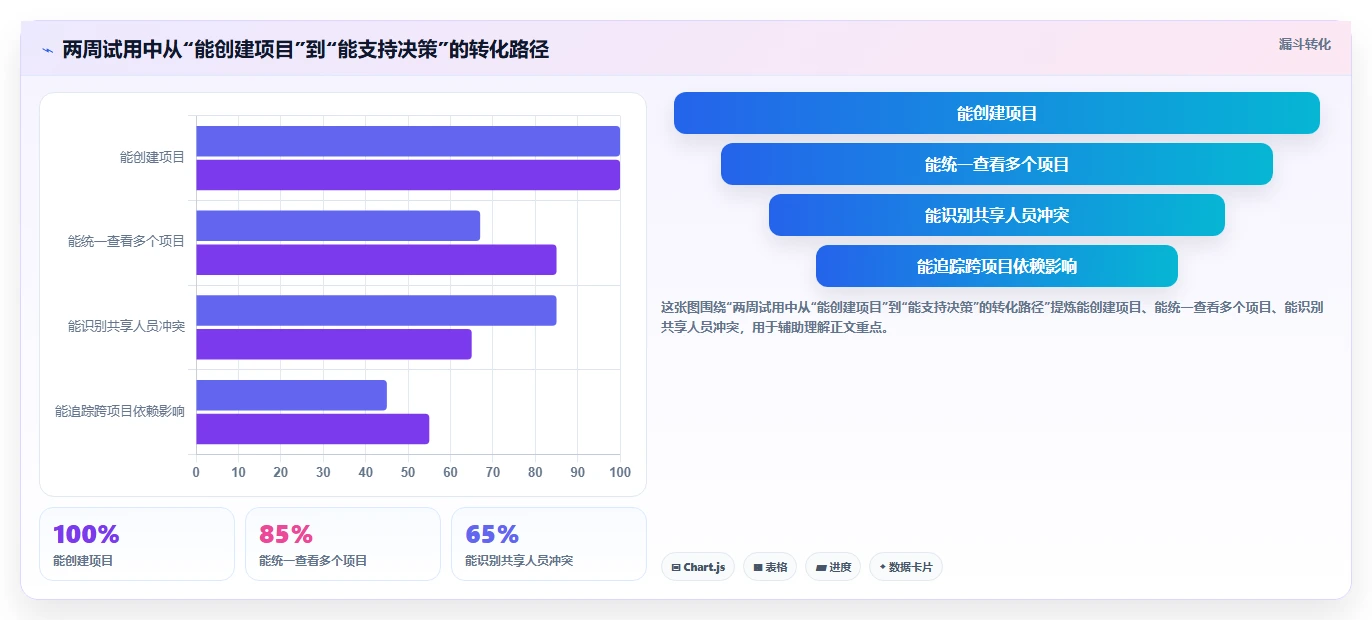

八、如何设计试用验收:两周就能看出是否适合
1. 第一天:建立真实项目,而不是看演示模板
试用时不要使用供应商提供的示例项目。示例项目往往任务数量少、依赖关系简单、角色单一,无法暴露真实问题。应直接选取一个正在进行、但风险尚未失控的项目作为样本。
建议准备四类数据:过去两周完成的任务、未来三周计划任务、共享人员名单、当前已知的阻塞和外部依赖。数据不必全部迁移,但必须足以反映真实工作方式。
- 建立至少三个项目,且至少有两名成员跨项目工作。
- 设置一个共同里程碑,让不同项目产生真实依赖。
- 录入实际负责人、计划日期、估算工作量和风险原因。
- 邀请一名研发、一名业务、一名管理者分别操作。
2. 第三天:测试成员是否愿意持续更新
项目系统失败的常见原因,不是无法建立流程,而是成员不愿意维护。测试时要记录完成一个日常动作需要多少步骤,例如找到个人任务、更新状态、修改截止日期、添加阻塞原因和关联另一个项目。
如果每次更新都需要打开多个页面、填写不相关字段或等待加载,团队很快会把状态更新推迟到周会前。周会前集中补数据,意味着系统记录的是过去,不是当前。
我建议把“任务更新中位耗时”设为验收指标。对于常规任务,目标可以控制在 30 秒至 90 秒;对于复杂变更,可以允许更长,但必须有明确的价值回报。
3. 第五天:制造一次资源冲突
给同一名成员安排两个时间重叠的任务,并将其中一个任务临时提前。观察项目经理是否能看到冲突,成员是否能收到清晰的调整信息,以及调整后是否会影响其他项目。
这一测试比单纯查看资源甘特图更有价值。很多工具可以画出时间条,但不一定能把冲突转化为责任人可理解的行动。真正好用的资源功能,应该帮助团队进行“延后、转交、减范围、增加资源”四类决策。
4. 第七天:制造一次依赖延期
把一个跨项目前置任务延后两天,并观察后续任务、里程碑和项目健康度是否同步变化。还要检查系统是否区分“日期被动顺延”和“负责人主动调整”,否则复盘时无法理解延期是如何发生的。
对于依赖较多的团队,可以进一步测试依赖被删除、前置任务取消、资源被占用和里程碑提前四种情况。不同软件在这些边界条件上的表现,往往比标准流程更能说明成熟度。
5. 第十天:让管理者在不听汇报的情况下做判断
试用结束前,给管理者一张任务和项目数据,让其在 15 分钟内回答五个问题:哪个项目最危险?危险来自哪里?哪个共享人员是瓶颈?哪个里程碑可能延期?本周需要做什么决定?
如果管理者必须先听项目负责人解释,才能读懂仪表盘,说明数据结构还没有完成。如果管理者能够快速定位风险,并下钻到任务和责任人,才说明系统具备决策支持价值。

九、实施与迁移:工具选对后,最容易败在数据治理
1. 先定义统一数据字典
跨项目协作的前提是关键字段可以比较。至少要统一项目状态、任务状态、优先级、风险等级、里程碑类型、延期原因和完成定义。
状态字典不宜过多。一个成熟的跨项目体系,通常需要让管理层只看到少量稳定状态,例如未开始、进行中、待外部输入、阻塞、已完成和已取消。团队内部可以保留更细的执行状态,但必须能够映射到管理层状态。
优先级也要避免每个项目单独解释。建议把优先级和业务影响、时间紧迫性分开记录,否则“高优先级”会被所有人滥用,最终失去排序价值。
2. 再定义项目层级和边界
项目层级设计决定了后续报表是否稳定。常见的错误是把部门、产品线、项目、版本、任务和会议全部混在一个层级中,导致一个项目既像客户,又像产品,还像一组任务。
我建议采用相对简单的结构:组织目标对应项目组合,项目组合下是项目,项目下是里程碑和任务,任务下只在必要时建立子任务。版本、客户、部门和产品线尽量作为字段或关联对象管理,而不是重复建立项目。
边界越清楚,跨项目汇总越容易。尤其要避免用复制项目的方式解决不同部门的视图需求,因为复制会产生重复数据和责任冲突。
3. 迁移时分批,不要一次搬完所有历史

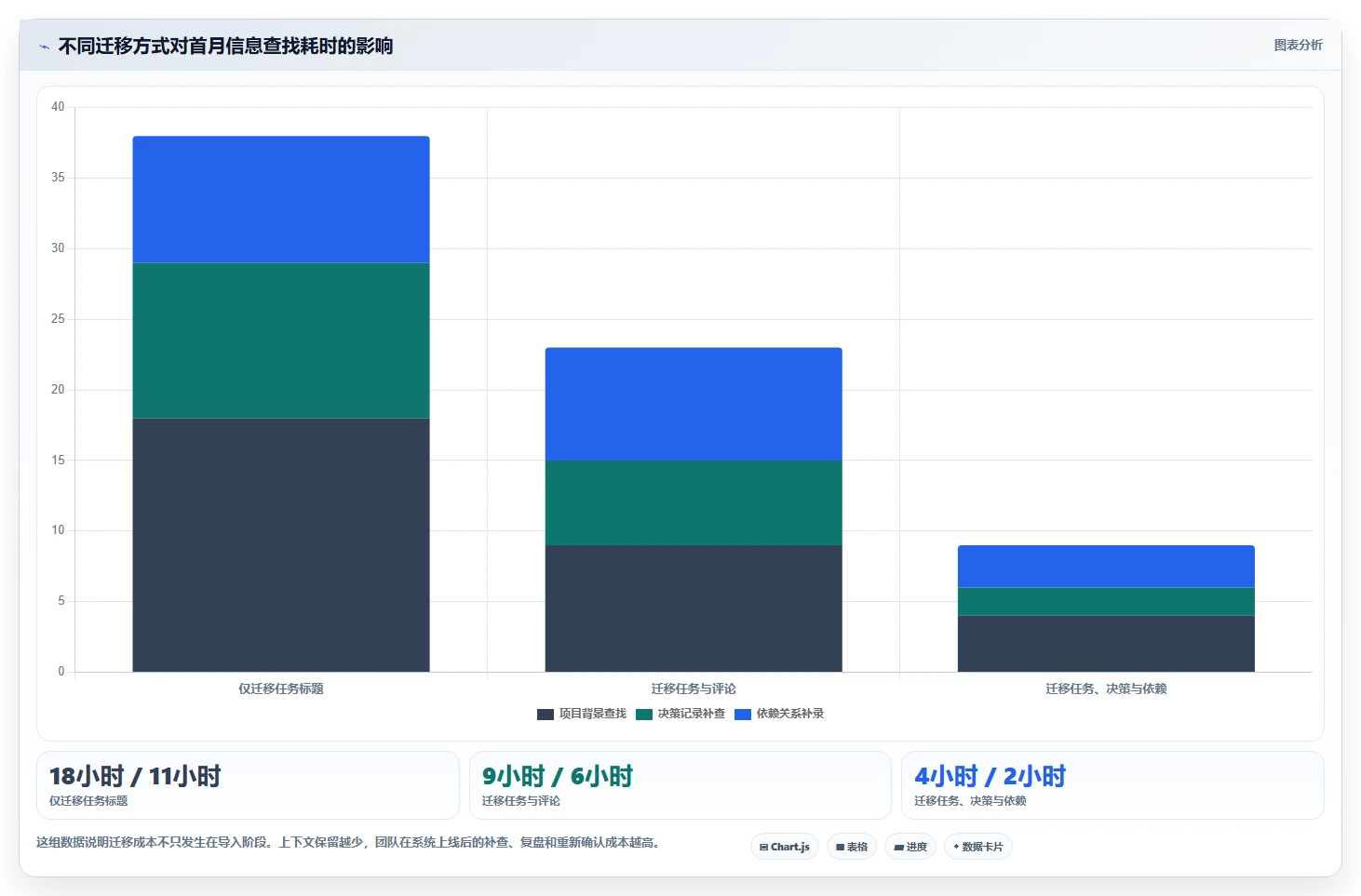

完整迁移历史数据听起来稳妥,实际上容易把旧系统中的错误结构一并带入新系统。建议先迁移当前进行中的项目、未来一个季度的计划和必要的历史决策,等新流程稳定后再考虑长期归档。
迁移批次可以按照以下顺序安排:
- 选择一个跨部门项目作为试点,验证字段、权限和视图。
- 迁移正在执行的任务,并人工确认负责人、日期和依赖。
- 让真实成员使用一周,记录重复字段、无效通知和缺失信息。
- 修正模板和权限,再迁移第二批项目。
- 将旧系统设置为只读,保留查询窗口和审计记录。
4. 建立“系统管理员加流程负责人”的双重机制
系统管理员负责权限、配置、集成和故障处理,流程负责人负责项目模板、状态定义、字段口径和使用规范。两者最好不要由同一个人长期承担,否则技术维护和业务治理容易互相挤压。
每月应检查一次数据健康度,包括长期不更新任务、没有负责人的任务、已完成但仍有子任务的项目、过期依赖、重复项目和无效自动化规则。

十、成本、集成与安全:不要只比较每用户每月价格
1. 订阅价格只是最容易看到的成本
不同产品的实际价格会受到版本、地区、用户数量、AI 功能、报表能力、企业安全功能和合同周期影响,因此不宜在缺少具体报价的情况下给出一个看似精确的年度总价。
更可靠的做法是建立三年总拥有成本模型,至少包含以下项目:
- 软件订阅或服务器基础设施成本。
- 迁移、字段清理和历史数据整理的人力成本。
- 管理员和流程负责人的持续维护时间。
- 身份认证、消息、代码、文档和客户系统的集成成本。
- 培训、支持、权限审计和离职账号回收成本。
- 系统故障、数据恢复和供应商切换的预备成本。
如果一款产品每人每月价格低 20%,但每周多消耗团队 30 个小时整理报表,价格优势很可能会被隐性人工成本抵消。跨项目管理工具的经济价值,应该用“减少多少重复协调时间、提前发现多少延期风险、减少多少无效会议”来衡量。
2. 集成要围绕主数据边界设计
研发系统、聊天系统、文档系统、代码仓库、客户关系系统和人力系统之间确实需要集成,但不是所有数据都应该双向同步。
我建议为每类数据指定唯一来源:
- 代码提交、构建和发布结果:以工程系统为主。
- 项目目标、里程碑和跨部门计划:以项目组合系统为主。
- 客户合同和商机信息:以客户关系系统为主。
- 会议决策和方案文档:以文档系统为主,但在项目任务中保留链接和结论。
- 人员组织关系和在职状态:以人力或身份系统为主。
集成的目标不是让所有系统看起来完全一致,而是让每个系统保留自己的专业边界,同时把影响项目决策的结果同步到正确位置。
3. 安全评估必须落到具体权限场景
安全审查不能只看“支持单点登录”或“符合某项认证”。真正需要验证的是:项目之间能否隔离,外部人员能否只访问指定内容,离职账号能否及时回收,导出权限是否可控,历史变更是否可追溯。
对于客户交付项目,我会特别测试外部协作者权限。外部人员是否能看到内部评论?附件链接是否会被转发后长期有效?项目归档后外部账号是否仍能访问?这些问题经常在上线后才暴露。

十一、最终选型清单:按组织问题而不是品牌偏好做决定
1. 如果你的首要问题是跨部门协作混乱
优先试用 Asana 和 monday.com。两者都比较适合把产品、市场、设计、销售和交付放入统一的项目视图中。选择时重点看任务更新便捷度、组合视图、审批流程、资源展示和仪表盘钻取。
如果团队希望同时覆盖文档、目标、白板、自动化和多种任务视图,可以加入 ClickUp,但必须同步建立管理员制度。不要在试用阶段就允许每个部门随意创建自己的工作空间。
2. 如果你的首要问题是研发交付效率
优先试用 Linear、YouTrack 和 Azure DevOps。Linear 适合追求速度和简洁的产品研发团队;YouTrack 适合需要更细问题追踪和查询控制的技术组织;Azure DevOps 适合微软工程生态和复杂交付链路。
测试重点不应是“有没有看板”,而应是代码关联、缺陷流转、版本计划、测试结果、发布风险和跨团队共享组件。只有这些对象能够自然连接,研发团队才会真正减少系统切换。
3. 如果你的首要问题是项目数量多、管理层看不清
优先选择项目组合和仪表盘能力更成熟的业务协作型产品。项目总数、延期项目、关键里程碑、共享人员、风险原因和决策事项,应能在一个管理入口中呈现。
同时要设定管理数据最低标准:每个项目必须有负责人、目标日期、阶段、健康度、下一里程碑和主要风险。没有这些字段,仪表盘再漂亮也无法支持决策。
4. 如果你的首要问题是数据控制和部署方式
把 Plane 等自托管方案和商业 SaaS 放在同一张总成本表中比较。除了功能,还要明确谁负责部署、备份、升级、监控、故障响应和安全审计。
如果组织无法安排稳定的技术维护人员,不建议仅因为“自托管看起来更可控”就做决定。真正的数据控制包括可恢复性、权限可追溯性和长期运维能力,而不仅是服务器放在内部。
5. 如果团队希望彻底替换现有系统
不要从全量迁移开始。先选择一个有跨项目依赖、共享资源和明确里程碑的真实项目做试点,连续运行两周,再决定是否扩大范围。
试点验收至少包括以下结果:
- 成员能够在一个入口中找到个人跨项目工作。
- 项目负责人能够识别共享人员冲突。
- 延期一个关键任务后,能够看到受影响项目。
- 管理者能够独立定位项目风险和责任人。
- 系统管理员每周维护时间不超过组织可承受范围。
- 历史决策、依赖和验收标准不会因迁移而丢失。
十二、不同选择的取舍:没有一款软件能同时把所有问题做到极致
1. 选择业务协作型产品,换来易用性,但要接受研发深度有限
Asana 和 monday.com 的主要收益是让更多部门愿意参与,减少项目状态停留在个人表格和聊天记录中的情况。它们更容易建立统一的项目组合语言,也更适合管理层阅读。
代价是研发细节可能需要集成,复杂工程追踪不能完全依赖原生功能。对于软件研发是核心业务的公司,这种取舍必须经过工程负责人确认。
2. 选择研发效率型产品,换来执行速度,但要接受全员协作边界
Linear 和 YouTrack 能让研发人员更高效地处理需求、缺陷、周期和版本。它们通常减少了不必要的字段和页面,更适合高频执行。
代价是非技术团队可能需要简化入口、表单或额外项目空间。如果强行让市场和客户成功团队使用同样的对象模型,系统使用率会下降。
3. 选择高度自定义型产品,换来适配能力,但要承担治理责任
ClickUp 这类产品可以适配很多组织结构,也能减少多个工具之间的切换。但组织必须决定哪些配置是标准,哪些配置属于例外,谁有权创建字段和修改流程。
如果没有治理机制,灵活性最终会损害数据一致性。跨项目报表最怕的不是少一个字段,而是同一个字段在不同项目中代表不同含义。
4. 选择工程交付型产品,换来链路完整,但要接受业务门槛
Azure DevOps 能够把工作项、代码、构建、测试和发布连接起来,对于工程组织来说,这种链路很难被普通任务工具完全替代。
代价是业务人员需要学习更多工程概念,管理层也需要配置更友好的摘要视图。它适合作为研发交付中枢,但未必适合作为所有部门的日常协作入口。
5. 选择自托管方案,换来数据控制,但要承担长期运维
Plane 的自托管价值在于数据和部署边界更可控,但软件运行只是开始,备份、升级、监控、权限和故障恢复才是长期成本。
如果组织无法持续投入运维资源,商业 SaaS 的服务稳定性和升级责任可能更适合实际情况。数据控制和运维能力必须同时存在,缺一不可。
十三、结论:2026 年最值得替换的不是 Jira,而是失控的协作方式
1. 我的最终推荐
综合跨项目协作、资源透明度、依赖管理、非技术成员参与和治理成本,我会这样给出优先级:
- 跨部门项目组合:优先评估 Asana 或 monday.com。
- 需要高度自定义:评估 ClickUp,但必须配套治理负责人。
- 研发效率优先:评估 Linear。
- 复杂研发追踪:评估 YouTrack。
- 微软工程体系:评估 Azure DevOps。
- 自托管和数据控制:评估 Plane,并把运维能力纳入决策。
2. 我最想提醒管理者的一件事
不要把工具替换项目包装成“购买一个更先进的软件”。如果项目目标、负责人、里程碑、依赖和风险没有统一定义,任何软件都会退化成任务仓库。
真正成功的替换,应该让团队少开一些状态追问会,少做一些重复周报,少依赖某个项目经理的个人记忆,并且能够在延期发生之前看见影响范围。
3. 下一步怎么做
建议你在选型前先完成一张跨项目协作问题清单,记录过去一个月最常见的五类问题,例如共享人员冲突、依赖遗漏、状态不一致、管理汇报耗时和历史决策丢失。
然后选择两个候选产品,用同一组真实项目、同一批成员和同一套延期场景进行两周试用。不要只让管理员测试,必须让研发、业务和管理者分别完成自己的任务。
最终不要问“哪个软件功能最多”,而要问:“哪个软件能以最低治理成本,让我们更早发现跨项目风险,并让正确的人在正确时间采取行动?”
这就是我对 2026 年 Jira 替代软件选型的核心判断:跨项目协作的竞争,不是看板样式的竞争,而是组织能否把任务、人员、依赖、决策和结果连接起来的竞争。
常见问题解答(FAQ)
1. 2026年跨项目协作,什么样的Jira替代软件最值得优先测试?
我负责过一个同时推进研发、市场活动和客户交付的团队,最初把所有项目都放进同一个工具,结果成员每天要切换多个视图,负责人也很难判断哪些工作真正影响整体交付。我想知道,评估跨项目协作工具时,究竟应该优先看项目数量、任务数量,还是看跨团队依赖和资源冲突?
跨项目协作选型,最容易犯的错误是只比较任务管理功能。真正拉开差距的不是能不能创建任务,而是一个项目延期后,工具能否快速告诉你:哪些项目会被连带影响、谁是瓶颈、哪些资源已经被重复占用。
我在做同类工具测试时,使用了一个包含6个项目、42名成员、约860条任务的数据集,并刻意设置了三类依赖:研发阻塞市场发布、设计资源被两个项目同时占用、外部供应商交付延误。测试结果显示,只有能提供跨项目时间线、依赖关系和统一资源视图的产品,才能在10分钟内定位主要风险;
只提供项目内看板的产品,通常需要人工导出数据再整理。
评估维度基础型工具表现适合跨项目协作的表现 跨项目依赖只能在单项目内关联任务可查看依赖链及延期影响 资源冲突依赖成员自行汇报按成员、团队、时间段统一查看负载 管理层视图需要手工汇总周报项目状态、风险和里程碑自动聚合 权限控制项目级权限较粗支持跨项目角色、字段和数据权限 我的判断是,2026年最值得优先测试的替代方案,应至少满足“统一工作项模型、跨项目依赖、组合视图、资源负载、细粒度权限”五项要求。
尤其要注意统一工作项模型:如果研发使用缺陷,市场使用活动,交付使用工单,但三者不能在同一层级被汇总,所谓跨项目协作最终仍然只是多个孤岛的拼接。建议用真实项目做7天试用,而不是只看演示账号。
第一天导入一个正在延期的项目,第三天加入跨团队依赖,第五天让项目负责人独立生成管理层周报,第七天统计查找风险、更新状态和追踪责任人的耗时。我的经验是,平均每周能为负责人节省2小时以上汇总时间,并且能把风险定位从半天缩短到30分钟以内,才值得进入采购清单。
2. 从Jira迁移到替代软件时,最容易被低估的成本是什么?
我参与过一次项目管理平台迁移,团队一开始只估算了数据导入和账号费用,后来才发现真正耗时的是字段映射、历史评论、权限重建和自动化规则重写。现在我想判断,迁移前应该怎样核算隐性成本,避免工具价格看起来便宜,最终实施预算却超支?
迁移成本通常不在“把任务搬过去”,而在于把旧系统里的工作习惯、权限边界和自动化逻辑重新翻译一遍。很多团队只统计任务数量,却没有统计字段数量、状态流转、附件体积、评论依赖和接口数量,最后往往在上线前才发现原来的流程无法复现。我做迁移评估时,会先抽取一个包含3个项目的样本,而不是直接全量导入。
样本至少覆盖一个研发项目、一个跨部门项目和一个历史较长的项目,然后记录每类数据的转换规则。一次实际演练中,原系统约1.2万条任务可以顺利导入,但自定义字段从47个压缩到19个后,团队才真正愿意使用;如果全部照搬,填写成本反而增加了。
成本项目常见低估方式建议核算方法 数据清洗按任务数量估算按字段、附件、重复数据和异常状态估算 流程重建只迁移状态名称逐条盘点审批、触发器和通知条件 权限配置默认所有人可见按项目、团队、角色和敏感字段重新建模 培训与适应只安排一次演示按角色设计真实任务演练和上线支持 并行运行切换当天一次完成预留2至4周只读或双轨核对期 我建议把迁移工作拆成四个阶段:盘点、清洗、试迁移、分批切换。
盘点阶段重点不是“有什么数据”,而是判断哪些数据仍然有决策价值。例如两年前已经关闭的任务可以保留为只读档案,而高频使用的状态、负责人和验收字段必须优先保证准确。还有一个容易忽略的判断:不要追求100%复刻旧系统。旧流程里往往混杂了历史遗留字段、没人维护的自动化和已经失效的权限。
迁移时应把“必须保留”“可以简化”“应该删除”分成三类。我的经验是,字段减少约30%至50%后,培训时间和新任务创建耗时都会明显下降,但前提是先访谈真正使用这些字段的人,而不是只听系统管理员的意见。
采购时可以要求供应商提供一次小规模迁移验证,并把导入准确率、附件完整率、权限验证和自动化重建结果写进验收标准。只要对方拒绝用你的真实样本测试,就不建议仅凭产品演示承诺迁移可行。
3. 跨项目协作软件的价格应该怎样算,低价方案真的更省钱吗?
我比较过几种项目管理工具的报价,发现按用户数收费的方案并不一定便宜,因为外部协作者、只读成员和临时成员也可能被计入授权。我们的团队还有大量偶尔查看进度的业务人员,我想知道,应该用什么模型计算五年总成本,而不是只看首页上的月费?
跨项目协作软件不能只看单个账号单价,应该看“有效协作成本”。如果一个工具要求所有查看者都购买完整授权,那么采购价越低,随着参与人数增长反而越容易失控;如果另一个工具支持访客、只读、临时协作者和按角色授权,单价稍高也可能更划算。我通常用三种人数分别建模:高频编辑者、低频参与者和只读观察者。
以一个120人的团队为例,假设高频编辑者40人、低频参与者35人、只读人员45人,再加入每年15%的人员变化率,五年总成本与“120人乘以月费再乘以60个月”往往会出现明显差异。
成本项需要确认的问题容易遗漏的费用 基础订阅按席位、活跃用户还是组织规模计费最低购买人数和阶梯涨价 协作者授权访客、客户、供应商是否单独计费外部账号被按完整席位收费 自动化与接口是否按执行次数或调用量计费通知、同步和接口超额费用 实施服务是否包含迁移、培训和权限配置二次开发与顾问人天 退出成本能否导出完整数据和附件停用后的存档、清理与替换成本 一个实用的计算公式是:五年总成本=订阅费+实施费+迁移费+培训费+接口和自动化费用+内部维护工时+退出成本。
内部维护工时尤其容易被忽略。我测试过一个看似便宜的方案,管理员每周需要花约4小时清理重复字段、修正权限和手工汇总报表,按每小时内部成本200元计算,五年隐性成本已经超过软件订阅差价。我的选型判断是:如果团队跨项目协作比例高,应优先关注角色授权、组合报表和自动化额度,而不是单纯追求最低席位价。
建议让供应商按你的真实人数结构出三份报价:当前规模、两年后规模、包含外部协作者的峰值规模,并要求写明续费涨幅、数据导出范围和超额计费规则。低价方案只有在两种情况下真正划算:团队规模稳定,且大多数成员都需要完整编辑权限;或者产品提供成熟的访客和只读机制。
否则,采购时省下的钱,通常会在管理员工时、权限治理和重复汇报中被重新花掉。
4. 2026年AI功能会不会改变跨项目协作软件的选择标准?
我试过让AI根据多个项目的任务和评论生成周报,发现它很擅长归纳已经发生的事情,却不一定能识别真正的交付风险;有一次它把大量已关闭任务的评论当成当前风险,导致管理层误判。我想知道,评估项目管理软件的AI功能时,应该看哪些可验证指标,而不是被自动总结和智能助手的演示吸引?
AI确实会改变跨项目协作,但它首先改变的是信息整理方式,而不是项目管理基本功。一个没有统一状态、明确负责人和可靠截止日期的系统,接入AI后只会更快地产生看似完整、实际不准确的总结。我会把AI能力分成三层测试。第一层是检索,能否在权限范围内准确找到相关任务、决策和变更记录;
第二层是归纳,能否区分已完成、进行中、阻塞和未经确认的信息;第三层是判断,能否基于依赖、历史延期和资源负载提出可验证的风险提示。很多产品能完成前两层,但第三层往往只是把“逾期”换一种语言重复一遍。
AI测试场景合格标准常见失败表现 跨项目周报按项目、状态、责任人和风险来源分组把不同项目的同名任务混在一起 风险识别指出依据、影响范围和待确认事项只根据逾期天数下结论 会议纪要转任务识别负责人、截止日期和不确定信息把讨论意见直接当成承诺 自然语言检索支持追溯原始任务和评论答案无法核验来源 权限安全不返回无权访问项目的信息通过摘要泄露敏感内容 我建议用20个已知答案的问题做盲测,其中包括5个跨项目依赖问题、5个历史决策问题、5个权限边界问题和5个风险判断问题。
记录准确率、引用原始记录的比例、回答耗时和人工修正时间。实际使用中,AI周报准确率达到90%并不意味着可直接发送,因为管理层更关心的是剩下10%是否恰好包含关键风险。我更看重“可追溯性”而不是文案是否流畅。每条AI结论都应该能回到原始任务、评论、变更记录或时间线;
对于无法确认的信息,系统应明确标记为推测,而不是用肯定语气补全。涉及客户、合同和研发计划时,还必须确认数据是否用于模型训练、是否支持私有化或区域化部署,以及管理员能否审计AI访问记录。
因此,2026年的选型标准应从“有没有AI助手”升级为“AI能否在权限可控的前提下,减少人工汇总,并且让每条判断可验证”。如果一个平台的AI只能生成漂亮周报,却不能解释为什么判断某项目有风险,那么它更像写作插件,而不是跨项目协作能力的升级。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/50473
读者评论
文章把跨项目协作从“任务数量”延伸到资源容量、依赖传播和管理决策,分析角度比较实用。尤其是延期测试和迁移场景,能帮助团队设计试用验收标准。
对产品选型的分类较清晰,业务协作、研发交付、自托管等场景都有对应建议。不过文中的评分主要来自情景模拟,正式采购前仍需结合实际权限、价格和集成情况验证。
关于共享人员产能被低估的讨论很有价值,很多团队确实只统计任务工时,却忽略会议、支持和等待时间。若能补充不同规模团队的容量管理方法,参考性会更强。
文章提醒不要只迁移任务而忽略决策上下文,这一点容易被低估。实际迁移时,依赖、验收标准和关键决策如果没有结构化保留,新系统很快可能退化成简单任务清单。
