很多团队已经把工作拆成两周一个 Sprint,也按时开了计划会、每日站会、评审会和复盘会,但项目经理仍然每天追问“谁做到哪了”,上线前才发现关键依赖没有解决。问题通常不在于少开了一场会,而在于目标、决策权和反馈没有连成闭环。Scrum全流程真正要优化的,不是会议数量,而是团队怎样基于事实调整工作。
敏捷项目Scrum全流程:项目经理流程优化与一文讲清
一、先讲结论:项目经理优化的是协作条件,不是替团队分派任务
1. Scrum不是一张会议日历,而是一套检查与适应机制
Scrum把工作放进固定长度的 Sprint 中,通过清晰的目标、可见的工作状态、阶段性成果和团队反思,帮助团队在不确定的环境里持续检查与调整。计划会、每日 Scrum、Sprint Review 和 Sprint Retrospective 不是四个互不相关的会议,而是围绕一个问题展开:当前方向是否仍然有价值,团队是否正在产生可用成果,下一步应该怎么改。
因此,流程是否“跑起来”,不能只看会议有没有举行。我更关注四个信号:团队是否能说清 Sprint Goal;工作是否围绕目标而非任务清单推进;外部反馈是否影响后续待办事项;复盘提出的改进是否真的进入下一轮工作。
2. 项目经理的价值,体现在让问题更早暴露
Scrum Guide 定义的责任包括 Product Owner、Scrum Master 和 Developers,并没有把项目经理列为 Scrum 的正式责任。企业仍然可以设置项目经理,但需要把岗位职责与 Scrum 责任区分开来:项目经理可以协调跨团队依赖、推动风险升级、管理组织层面的沟通,却不应因此代替团队决定如何完成工作。
一个实用判断是:项目经理的介入应让团队更快拿到决策、资源或反馈,而不是让团队多经过一层汇报。如果项目经理每天收集个人完成率,却不能消除依赖、推动决策或改善反馈周期,这项管理动作很可能只增加了信息搬运。
3. 先看闭环是否成立,再讨论工具和流程模板
启动 Scrum 前,我会先检查工作链条:产品方向能否转成清晰的 Product Goal,Product Backlog 是否按价值和不确定性持续梳理,Sprint Planning 是否形成可沟通的 Sprint Goal,执行期间能否调整计划,交付后是否获取真实反馈,复盘结论能否进入下一轮。
如果链条中断,增加看板字段、状态列或会议纪要模板通常不能解决根因。工具可以提高信息可见性,但不能替团队做价值判断、不能替业务方及时反馈,也不能替管理层解决资源冲突。

二、背景与场景:为什么“照着流程开会”仍然会失灵
1. 需求变化不是混乱的同义词,变化处理方式才是关键
在需求复杂、用户认知不断变化的项目中,项目启动时通常无法准确写出所有细节。Scrum并不要求团队假装需求不会变,而是让待办事项持续梳理,并在有限周期内形成可以检查的成果。稳定的不是每一条任务,而是团队对当前目标的共同理解和对质量的承诺。

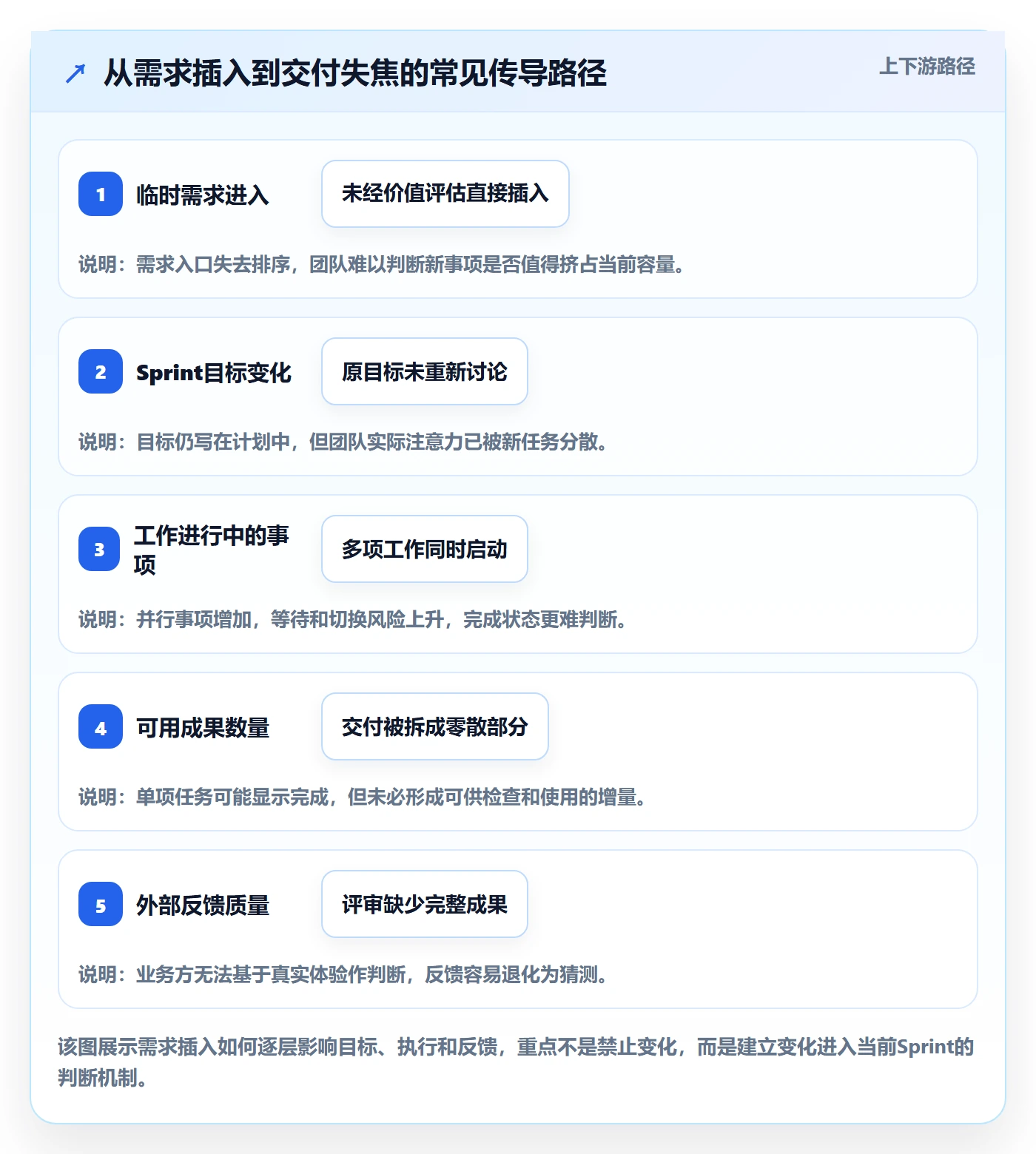

我见过一种典型场景:业务方在 Sprint 中途提出新需求,项目经理担心影响进度,便把任务直接插入开发清单;原有目标没有重新评估,团队只好同时推进新旧工作。最后看起来任务都“做了一些”,却没有形成完整可用的增量。这里的核心问题不是变化发生了,而是变化没有经过价值、目标和容量的共同判断。
2. 传统项目管理习惯容易把角色边界带进 Scrum
传统管理中,项目经理常通过拆任务、指定负责人、收集进度来控制交付。在 Scrum 团队里,如果项目经理仍然逐人派活、每日点名验收,团队成员就会把 Daily Scrum 当成向上汇报。原本应该由 Developers 检查工作并调整计划的活动,变成了项目经理收集状态的渠道。
这会产生一种“进度很透明”的错觉:表格填得很细,风险却未必更早解决。真正有用的透明度,是团队能看见目标偏差、未解决依赖、质量缺口和决策等待,而不是每个人每天填写了多少百分比。
3. 规模扩大后,沟通成本需要被显式设计
Scrum Guide 2020 建议 Scrum Team 通常为 10 人或更少,以便保持有效沟通;这不是每个组织都必须机械套用的组织规模公式。超过一个团队协作时,额外的依赖、接口和发布协调需要专门设计,不能简单靠增加状态会议解决。
例如,多个团队都依赖同一个测试环境时,单个团队的 Sprint 看板可能显示“开发完成”,但端到端交付仍卡在环境排期。项目经理需要把这种跨团队阻塞显性化,明确依赖方、负责人、期望决策时间和升级路径,而不是把所有延迟归结为某个团队“执行不力”。

三、拆解误区:会议齐全不代表Scrum有效
1. 误区一:Daily Scrum是项目经理的进度汇报会
Daily Scrum 的目的是让 Developers 检查朝 Sprint Goal 的进展,并调整接下来的工作计划。Scrum Guide 将其时间盒设为 15 分钟。团队可以使用不同的沟通方式,不必机械轮流回答固定三问;关键是会后团队知道接下来如何协同,而不是项目经理拿到一份逐人状态清单。
项目经理可以旁听或协助,但如果需要详细讨论某个阻塞,应在 Daily Scrum 后由相关人员继续处理,不要让全体成员等待一个与自己无关的议题。要汇报给外部干系人的信息,可以通过透明的工作状态和约定的沟通渠道提供,不必借用 Daily Scrum 完成所有管理汇报。
2. 误区二:Sprint Planning 是项目经理给团队派任务
Sprint Planning 要讨论为什么这个 Sprint 有价值、这个 Sprint 能完成什么、团队将如何开展工作。Product Owner 帮助团队理解最重要的待办事项,Developers 评估可行性并制定工作计划,整个 Scrum Team 协作形成 Sprint Goal。
项目经理可以补充发布日期、外部依赖、合规要求或资源约束,但不应单方面把任务和工时塞进 Sprint。若组织要求固定日期交付,更应该公开约束与不确定性,让团队共同调整范围、质量风险和依赖,而不是把“承诺”简化成一张不允许变化的任务表。
3. 误区三:Sprint Review 是成果汇报或最终验收
Sprint Review 的重点是 Scrum Team 与关键干系人一起检查 Sprint 的结果,并讨论环境变化可能带来的后续调整。它不是只展示幻灯片,也不是把一场正式验收搬到每个 Sprint 末尾。
如果没有可运行、可讨论的增量,Review 往往只能讨论计划和截图。团队应优先让成果达到 Definition of Done,再围绕实际产品行为收集反馈。评审发现新需求时,也不代表现场立即插入开发;更稳妥的做法是把信息纳入 Product Backlog,再由 Product Owner 结合价值和优先级处理。
4. 误区四:Retrospective 是泛泛而谈的吐槽会
Sprint Retrospective 面向团队的协作、质量、工具和流程,目的是规划能提高质量与有效性的改进。它不应该变成追责大会,也不应只留下“加强沟通”“提高意识”这类无法验证的口号。
一次有效复盘通常只选少量高价值改进项,并明确观察方式。例如,把“测试介入太晚”改成“下一轮在待办事项梳理时邀请测试参与,检查高风险条目是否提前明确验收条件”。这样团队能在下一轮确认做法是否发生,以及是否带来更早发现问题的结果。
5. 误区五:两周Sprint和固定流程适用于所有团队
Sprint 的长度为一个月或更短,团队应选择稳定、便于检查和适应的节奏。两周常见,但不是所有项目的标准答案。变化快、风险高的产品可能需要较短周期;外部验证和发布成本较高的工作,也可能需要团队审慎评估节奏,但不能以延长周期掩盖缺少反馈的问题。
Scrum Guide 对一个月 Sprint 的事件时间盒提供上限参考,例如 Sprint Planning 最多 8 小时、Sprint Review 最多 4 小时、Sprint Retrospective 最多 3 小时;Sprint 较短时这些事件通常也会更短。Daily Scrum 的时间盒为 15 分钟。时间盒是帮助聚焦的约束,不是要求团队必须把会议开满。

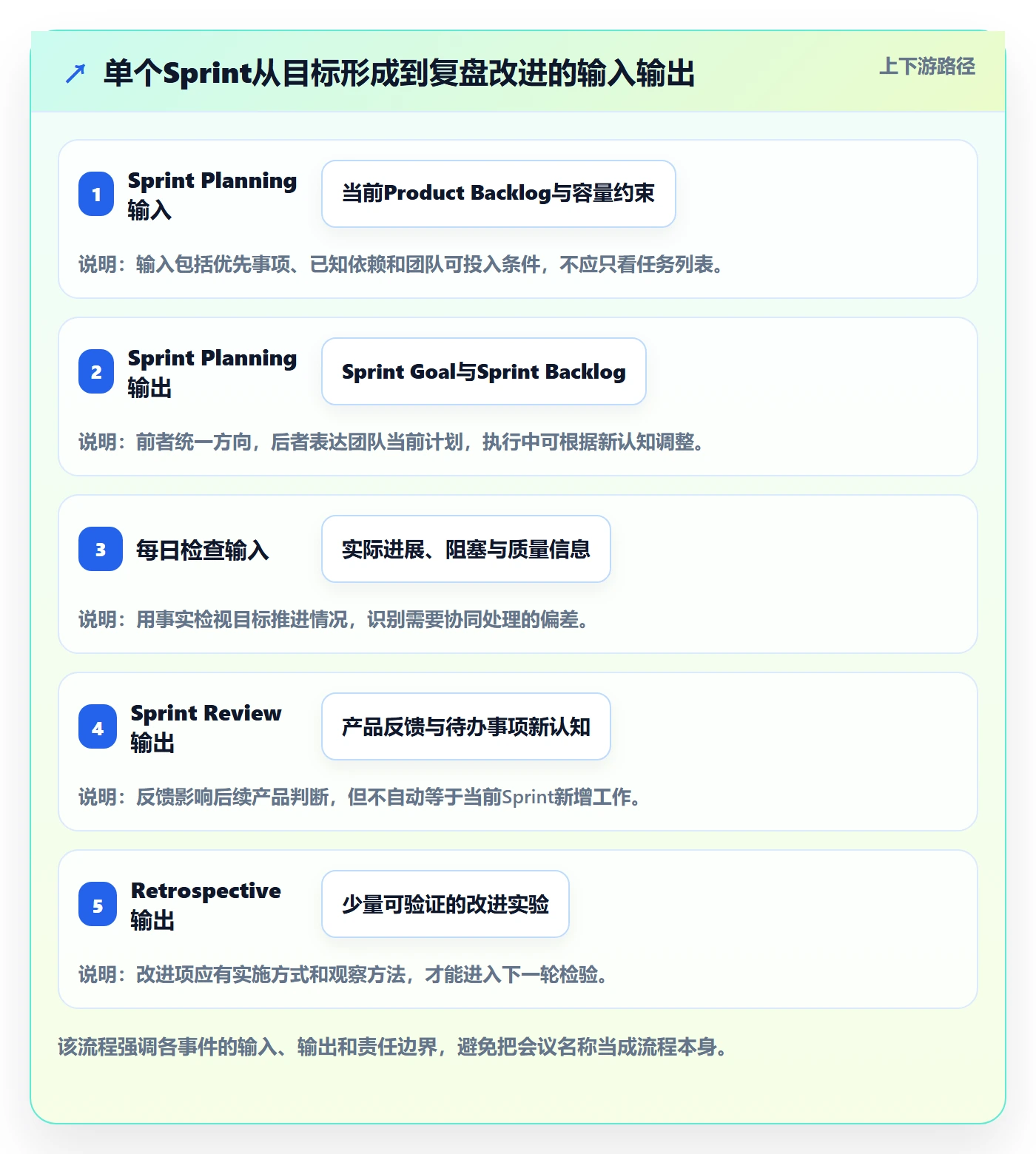

四、专业判断逻辑:从产品目标到持续改进,逐环检查
1. 产品待办事项:先管理价值与不确定性,再管理任务细节
Product Backlog 是产品所需改进事项的有序、持续演进列表,不是项目启动时定稿的需求合同。Product Owner 对其有效管理负责,团队可以通过持续梳理让条目变得更清晰、可讨论和可选择。项目经理适合协助暴露外部约束、依赖与风险,不应替代 Product Owner 决定产品价值顺序。
我建议梳理时至少问四个问题:用户或业务问题是什么;完成后如何判断有价值;有哪些关键依赖或风险;当前是否需要进一步拆分或验证。若一条需求无法回答这些问题,团队可以先安排澄清或验证,而不是为了“看起来有计划”硬估工时。
2. Sprint Planning:先讲清为什么,再形成可执行计划
计划会的输出不是一份对每小时都精确的排程,而是共同理解的 Sprint Goal,以及团队为实现它选择的 Product Backlog 条目和工作计划。目标要足够明确,能支持取舍;同时又不能狭窄到只剩一项任务名称。
项目经理可以在会前准备外部依赖、发布日期、决策人和已知风险清单。会上应把它们当作约束信息,而不是直接替团队排工作。若现有容量不足以覆盖所有高优先级事项,应公开讨论范围和风险,不要把所有条目都塞进 Sprint 后再靠加班“补计划”。
3. Sprint执行:用目标、流动和质量信号检查进展
执行期间,团队每天检查工作如何接近 Sprint Goal,并根据新信息调整计划。这里需要区分两个层面:Sprint Goal 是团队的共同焦点;具体工作计划可以变化。Sprint 期间,团队与 Product Owner 可以澄清和重新协商工作范围,但不应以破坏 Sprint Goal 为代价把所有临时需求都塞进来。
项目经理的日常观察不应只盯“完成百分比”。我更建议同时观察在制工作数量、等待中的外部决策、未关闭缺陷、跨团队依赖和阻塞持续时间。若工作长期停在某个环节,优先检查流程和依赖,而不是立即要求每个成员加快个人速度。
4. Sprint Review:让真实成果成为下一轮决策依据
Review 前,团队应准备符合 Definition of Done 的增量和待讨论的问题。干系人需要能对实际成果提出反馈,而不是仅对承诺日期表示满意。讨论可以包括市场、用户、业务规则、技术环境或组织策略的新变化,并将结果反馈到 Product Backlog 的后续排序中。
项目经理可以帮助邀请真正能提供决策或使用反馈的人,提前说明评审要解决的问题,并把未决事项记录为有责任人和下一步的工作。不要把 Review 变成只展示已完成内容的宣传会,也不要把所有参与者的意见未经判断地直接转成开发任务。
5. Sprint Retrospective:把改进变成下一轮可验证的实验
复盘需要在安全、诚实的环境中讨论哪些事情帮助了团队,哪些造成阻碍,以及应该如何改变。一次复盘不必追求列出十几项行动。选一到两项能够在下一轮实践、且团队能观察结果的改进,通常比大量没有负责人的行动项更有价值。
比如,团队发现高风险需求在开发后期才澄清,可以尝试在待办事项梳理时引入风险检查,并在下一轮比较高风险问题首次被发现的阶段。数据不必复杂,关键是团队约定口径、持续记录,并把结果用于调整,而不是拿来单独评价个人。

五、案例与数据观察:用一个内部业务功能看流程如何调整
1. 场景说明:报销功能项目的首轮计划为什么失焦
以下是用于解释流程的情景模拟,不是真实客户案例。假设一个跨职能团队要交付内部报销功能,涉及申请人、审批人、财务和既有身份系统。团队计划用四个两周 Sprint 完成首版,最初把“申请提交、审批、财务导出、异常提示”全部列入计划,但没有先确认导出格式,也没有约定身份系统的联调窗口。
第一轮中,开发人员完成了申请页面和部分审批逻辑,却因身份接口权限未开通而无法完成端到端验证。Daily Scrum 上每个人都能报告自己的任务状态,但跨团队依赖没有明确负责人;Sprint Review 只能展示页面截图,财务无法确认导出字段是否适用。
2. 调整方式:把依赖与决策安排到工作前端
团队在下一轮开始前,将目标收敛为“让一类普通报销申请可以从提交走到审批完成”,并把身份接口权限、审批规则确认和财务字段评审列为显式依赖。项目经理负责找到身份系统负责人、约定联调时间、推动业务确认人参加评审;Product Owner 负责判断哪些需求对当前产品目标最重要。
开发团队没有把所有工作拆成项目经理指定的个人任务,而是共同决定实施顺序:先用可控的测试身份跑通关键路径,再补充边界处理;测试参与验收条件讨论;财务提前核对导出字段样例。这样做并不保证一定按时交付,但能让最可能影响结果的问题更早暴露。

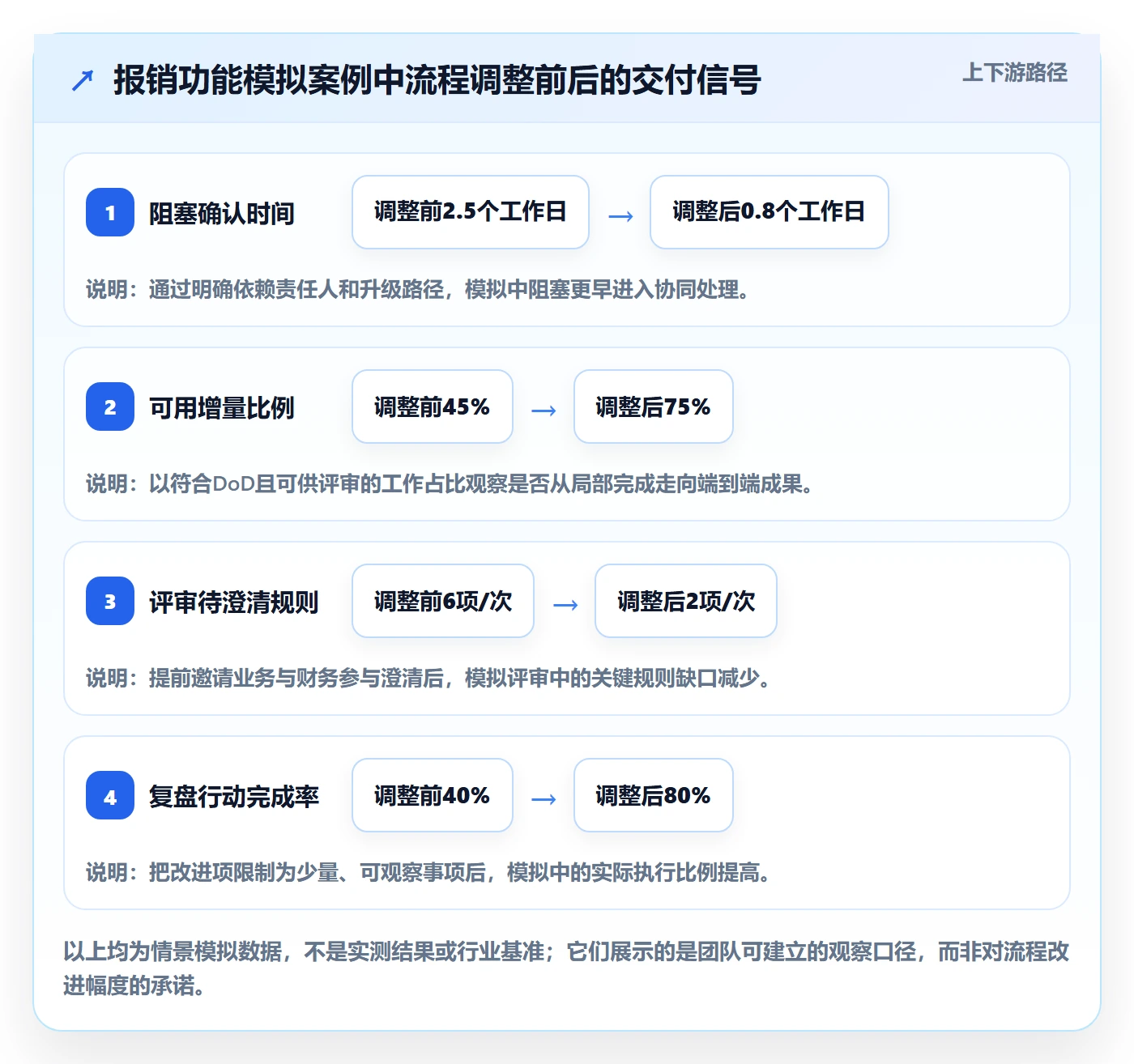

3. 观察哪些数字,才能判断流程是否改善
在这个模拟场景中,适合追踪的不是单一“开发效率”,而是几个互相补充的指标:阻塞从出现到被确认的时间、待办事项从进入 Sprint 到形成可用增量的时间、评审中需要返工澄清的关键规则数量,以及复盘行动项在下一个 Sprint 的实际执行情况。
这些指标只能用于团队检查流程,不应直接转换成个人绩效排名。例如,周期变长可能来自外部审批等待,也可能来自条目过大或质量返工。没有拆解原因,只看到一个平均周期数字,很容易得出错误结论。指标的价值在于提出更好的问题,而不是自动给出答案。

4. 解释数据时,先排除规模、范围和质量口径变化
如果调整前后 Sprint 处理的工作规模不同,单看可用增量比例容易误判;如果“可用”定义在中途改变,数据也无法直接比较。因此团队需要先约定指标定义和统计范围,并记录重大变化,例如接口依赖是否解除、需求范围是否缩小、测试环境是否稳定。
数据提升也不自动证明某一项管理动作造成了结果。上述模拟案例中,改善可能同时来自依赖前置、规则澄清、测试参与和范围调整。实践中更可靠的做法,是一次聚焦少数改动,观察一段时间,再结合具体事件解释变化,不把相关性包装成因果结论。
六、不同情况下的行动建议:先找主要瓶颈,再决定改什么
1. 团队刚开始使用Scrum:先做出一个可检查的增量
初次实践时,不必先建设复杂指标体系。先明确一个产品目标,建立可排序的 Product Backlog,选择合适的 Sprint 长度,约定 Definition of Done,并确保 Review 能看到真实成果。每次只检查少数关键问题:目标是否清楚、依赖是否提前暴露、增量是否可用、反馈是否进入后续排序。
如果团队连工作完成的质量标准都不一致,应优先补足 Definition of Done 和验收条件;如果目标经常变成任务堆积,应优先改进 Sprint Planning;如果交付后没有人给反馈,则要先解决干系人参与和决策机制,而不是先引入更多看板状态。
2. 团队已有流程但交付常延期:拆开看等待、返工与在制工作
延期不是一个足够精确的诊断。项目经理应进一步确认工作是卡在需求决策、环境排期、代码评审、测试返工,还是跨团队接口。把问题按阶段和责任依赖拆开,通常比要求团队统一“提高效率”更有行动价值。
可以挑选一个最近延期的工作项,复盘它从提出到可用的时间线,标记每次等待、返工和重新排队。若排队远多于实际处理时间,可尝试限制同时进行的工作;若反复等待外部决策,就需要明确决策人和时限;若返工集中在规则不清,则应把澄清前移。
3. 多团队共享依赖:管理接口,而不是叠加状态会议
当多个团队共享系统、测试环境或业务决策人时,项目经理应维护依赖视图:依赖内容、提供方、接收方、期望日期、当前状态、风险和升级路径。团队各自保留执行自主性,同时用清晰接口约定减少相互等待。
若协调会议确有必要,会议应围绕具体依赖和待决策事项,而不是每个团队轮流复述 Sprint 状态。状态可以从透明工作系统读取;会议时间应用于处理需要跨团队共同决策的问题。对长期存在的共享瓶颈,还应评估组织层面的资源安排,而非每个 Sprint 临时救火。
4. 高监管或固定交付窗口:用透明证据管理约束与风险
在合规、审计或固定发布窗口较强的环境中,Scrum并不意味着取消文档、审批和质量控制。团队需要识别哪些要求是法规或组织治理的硬约束,哪些只是沿用已久的流程习惯。前者纳入计划和完成标准,后者则可以检查是否能更轻量地满足。
项目经理可以建立决策记录、风险清单和发布依赖视图,同时让团队在 Sprint 内持续形成经过验证的成果。若发布日期不可移动,应尽早透明呈现范围、容量和不确定性,讨论可调整的范围和风险缓解措施,避免把硬期限伪装成确定的全部功能承诺。

七、不同情况下的取舍:Scrum不是越标准化越好
1. Sprint长度:反馈速度与规划成本之间取平衡
较短 Sprint 能更频繁地检查成果,也可能增加计划、评审和发布准备的相对开销;较长 Sprint 为较大工作块提供空间,但需求偏差暴露得更晚。选择时应看需求变化频率、可验证成果粒度、发布成本和干系人可参与程度,而不是照搬其他团队的周期。
如果团队每轮都无法形成可检查成果,先判断是否条目太大、依赖未解决或Definition of Done不清,而不是立刻延长 Sprint。如果每轮目标频繁被外部变化打断,则需要先改善需求入口和决策机制,再评估是否应缩短反馈周期。
2. 指标选取:可比性与行为副作用之间取平衡
周期时间、阻塞时间、缺陷返工、预测稳定性和改进项执行情况,都能为团队提供不同角度的信息。但任何指标被用于排名或奖惩,都可能诱发绕开难题、拆小任务、隐藏阻塞等行为。尤其不宜把个人完成任务数量当作团队价值产出的替代指标。
更稳妥的方式是团队共同定义指标、明确使用目的,并配合定性复盘。例如,周期时间增加时,继续追问是工作复杂度变化还是等待变多;缺陷上升时,检查质量门槛、需求变化和测试覆盖。指标不是裁判,而是调查入口。
3. 工具投入:信息透明与流程负担之间取平衡
项目规模扩大、跨团队依赖变多时,项目管理工具或平台可以帮助团队统一待办事项、依赖、风险和决策记录。但工具是否有价值,取决于团队是否真的用它减少重复汇报、缩短信息查找时间,并支持实际决策。字段越多不代表管理越成熟,流程配置越复杂也不代表 Scrum 越有效。
选型时可以用一条工作链做试点:一个 Product Backlog 条目如何进入 Sprint,执行中如何呈现阻塞,评审反馈如何回到待办事项,复盘行动如何被下一轮检查。再核对权限、集成、部署、数据治理、迁移和维护成本。对中大型组织而言,私有化部署或既有数据平滑迁移可能是重要条件,但需要通过实际演示和技术评估确认,不能仅凭产品介绍作决定。

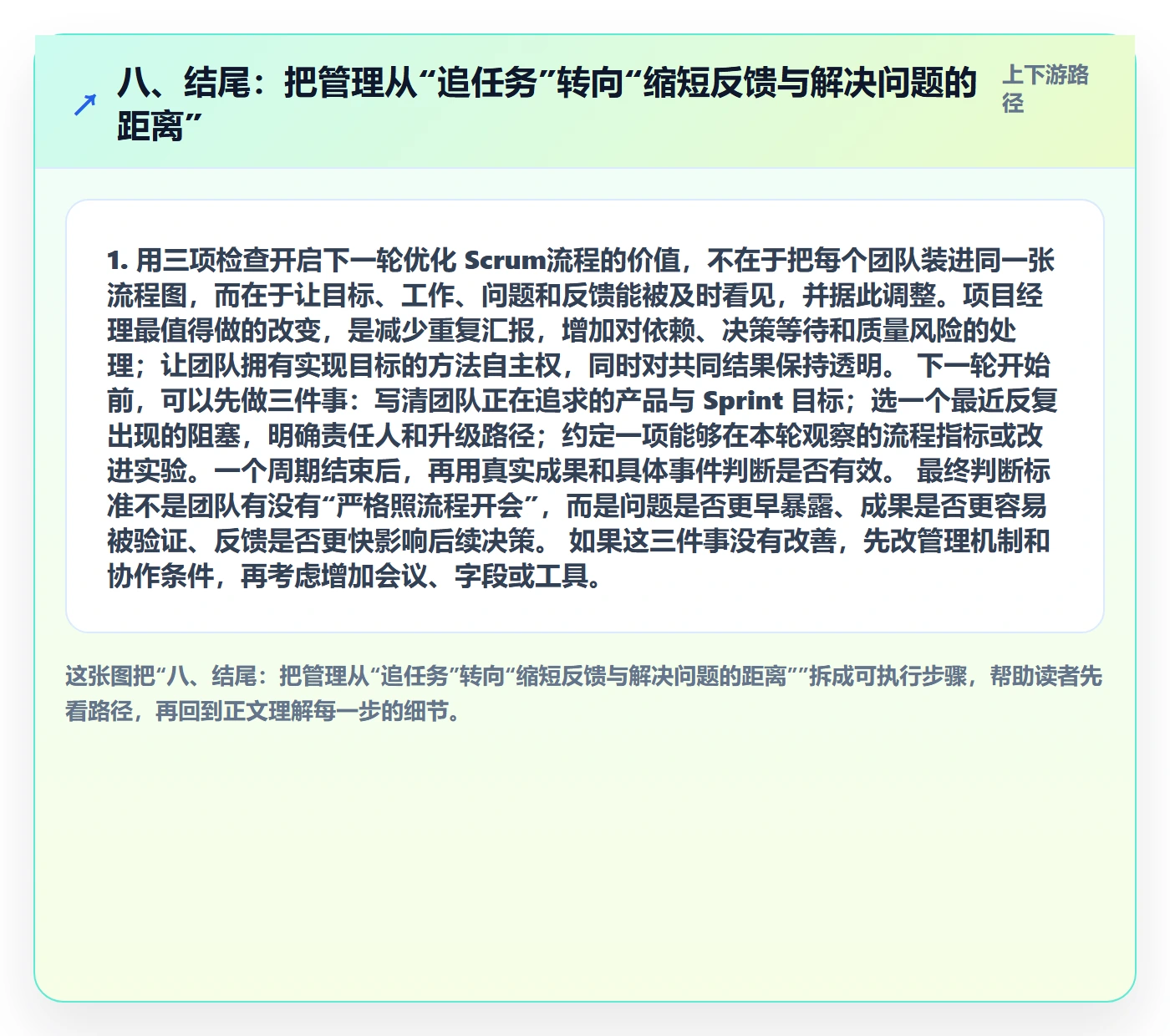

八、结尾:把管理从“追任务”转向“缩短反馈与解决问题的距离”
1. 用三项检查开启下一轮优化
Scrum流程的价值,不在于把每个团队装进同一张流程图,而在于让目标、工作、问题和反馈能被及时看见,并据此调整。项目经理最值得做的改变,是减少重复汇报,增加对依赖、决策等待和质量风险的处理;让团队拥有实现目标的方法自主权,同时对共同结果保持透明。
下一轮开始前,可以先做三件事:写清团队正在追求的产品与 Sprint 目标;选一个最近反复出现的阻塞,明确责任人和升级路径;约定一项能够在本轮观察的流程指标或改进实验。一个周期结束后,再用真实成果和具体事件判断是否有效。
最终判断标准不是团队有没有“严格照流程开会”,而是问题是否更早暴露、成果是否更容易被验证、反馈是否更快影响后续决策。如果这三件事没有改善,先改管理机制和协作条件,再考虑增加会议、字段或工具。

常见问题解答(FAQ)
1. Scrum团队中,项目经理应该负责什么?
我以前习惯通过分派任务和逐项催进度来管理项目,但团队开始采用Scrum后,不确定这些做法是否还合适。尤其遇到跨部门依赖或进度风险时,我想知道自己该介入到什么程度。
Scrum正式定义的责任包括Product Owner、Scrum Master和Developers,并没有单独的项目经理责任。项目经理可以结合组织实际负责协调外部依赖、推动风险升级和改善协作条件,但不应替团队决定具体执行方式或承诺工作量;
判断是否介入,可看问题是否影响Sprint Goal、团队自主协作或组织层面的交付条件。
2. Scrum一个Sprint的完整流程是什么?
我刚接触Scrum时,看到团队安排了计划会、每日同步、评审和复盘,却不清楚它们如何衔接。实际项目中,我也担心流程只剩开会,待办事项和用户反馈没有进入下一轮计划。
通常从明确产品方向并持续梳理产品待办事项开始;
Sprint Planning确定本轮目标及初步计划,Sprint期间团队围绕目标推进并通过Daily Scrum检查进展,之后在Sprint Review检视成果、收集反馈,在Sprint Retrospective改进工作方式,再将新信息带入后续待办事项和Sprint。
产品待办事项梳理是持续工作,不是与这些事件并列的固定会议;检查流程是否有效,应看反馈和改进是否实际影响后续工作。
3. Daily Scrum应该怎么开,项目经理要不要逐人听取汇报?
我所在的团队每天都会开站会,但经常变成每个人轮流汇报昨天做了什么,项目经理再追问细节。会议时间越来越长,我想确认怎样才能让它真正帮助团队协作。
Daily Scrum的重点是Developers检查朝Sprint Goal推进的情况,并据此调整接下来的工作计划,不是向项目经理逐人汇报。团队可以围绕目标、当前进展和阻碍进行简短协同;需要深入讨论的问题另约相关人员处理。
可以观察会议是否帮助团队调整当天计划、及时暴露阻碍,而不是只统计发言人数或汇报时长。
4. Sprint Review和Sprint Retrospective有什么区别?
我发现团队常把评审和复盘合并,最后既讨论产品反馈,也讨论内部协作问题,但两类议题都没有深入。到了下一轮,业务方的意见和团队要改进的做法也容易混在一起。
Sprint Review关注产品成果及后续方向,团队与利益相关方检视已完成的增量、讨论反馈,并据此考虑产品待办事项的调整;Sprint Retrospective关注团队如何工作,检视协作、流程、工具或质量,并确定可执行的改进。
实际安排时应分别明确目的和参与者,复盘改进项还要指定负责人或检查方式,并在后续Sprint确认是否产生效果。
核心关键词
文章包含AI辅助创作:敏捷项目Scrum全流程:项目经理流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/504486
读者评论
文章把项目经理的职责边界说得比较清楚:协调依赖和推动决策有价值,替团队逐人派活则容易让站会变成汇报。
文中强调需求变化不等于混乱,关键是评估价值和Sprint目标。这个判断有参考性,尤其适用于中途频繁插入需求的团队。
关于评审会的说明比较实用:应基于符合完成标准的可用成果收集反馈,而不是只展示幻灯片或把新需求当场塞进当前迭代。
跨团队共享测试环境的例子说明了单看团队看板的局限。依赖方、责任人和期望决策时间若能明确,风险会更容易跟进。
阻塞发现时长的图表注明是情景模拟数据,这点很重要;它适合解释管理思路,但不能当作行业实测结论。
