项目负责人列表上线后,用户点了姓名排序,结果却既不是按拼音,也不是按姓氏;同一负责人名下的项目被拆成多行,翻到第二页又像换了一套顺序,这类问题通常不是表头图标没画好,而是团队从未说清“排什么、按什么规则排、排完如何验证”。我做这类需求评审时,第一步不是讨论箭头样式,而是让产品、开发和测试分别用一句话描述排序对象;三种答案对不上,功能就还没有进入可开发状态。

一、先给结论:排序不是一个按钮,而是一份可验收的规则

1. 先确定排序对象,再讨论排序字段

项目负责人列表至少可能指两种完全不同的视图:一行代表一个项目,负责人只是项目字段;一行代表一个负责人,项目数量、逾期数等是负责人汇总字段。两种视图即使都显示“负责人姓名”,排序语义也不同。

如果一行代表项目,按负责人姓名排序后,同一个负责人可能连续出现多行;如果一行代表负责人,按项目数量排序,系统必须先明确项目数量的计算范围,例如全部项目、当前筛选结果,还是当前用户有权限查看的项目。没有先确定行实体,排序字段的含义就无法稳定。

2. 每个排序字段都要写清四类规则

在需求文档中,我会要求每个可排序字段至少写清:排序值从哪里来、升降序如何解释、空值如何放置、相同值如何稳定排列。日期字段还要说明使用创建时间、更新时间还是业务日期;姓名字段则要明确按显示名、拼音还是其他业务约定排序。

“点击表头切换升序和降序”只描述了交互,不是完整规则。真正能进入开发和测试的描述应该像这样:默认按最近更新时间降序;更新时间相同的记录按项目唯一编号升序;无更新时间的记录置于末尾;筛选与搜索条件保持不变,翻页继续使用同一排序。

3. 指标要覆盖正确性、可用性和代价

我不建议只用“用户是否点击排序”判断项目成功。至少要同时看排序结果正确率、排序请求失败率、查询耗时,以及用户完成目标任务所需的时间。功能用得多,不代表结果正确;响应很快,也不代表排序规则符合用户预期。

以下文章中的组织案例与指标均为情景模拟,用于演示如何定义口径,不代表行业统计或任何具体产品的实测结果。实际目标值应依据数据规模、系统架构和业务要求设定。

排序流程与规范:项目负责人列表视图落地方案关键指标

二、背景和真实场景:列表排序为什么容易在规模扩大后失效

1. 负责人视图背后通常不只有姓名

在小团队里,负责人列表可能只有几十条记录,用户靠浏览就能找到目标。但组织扩大后,列表会叠加项目状态、业务线、更新时间、逾期数、团队权限和搜索条件。中大型组织的项目负责人视图尤其如此:一个负责人可能关联多个项目,一个项目也可能经历负责人变更,某些用户只能查看部分项目。

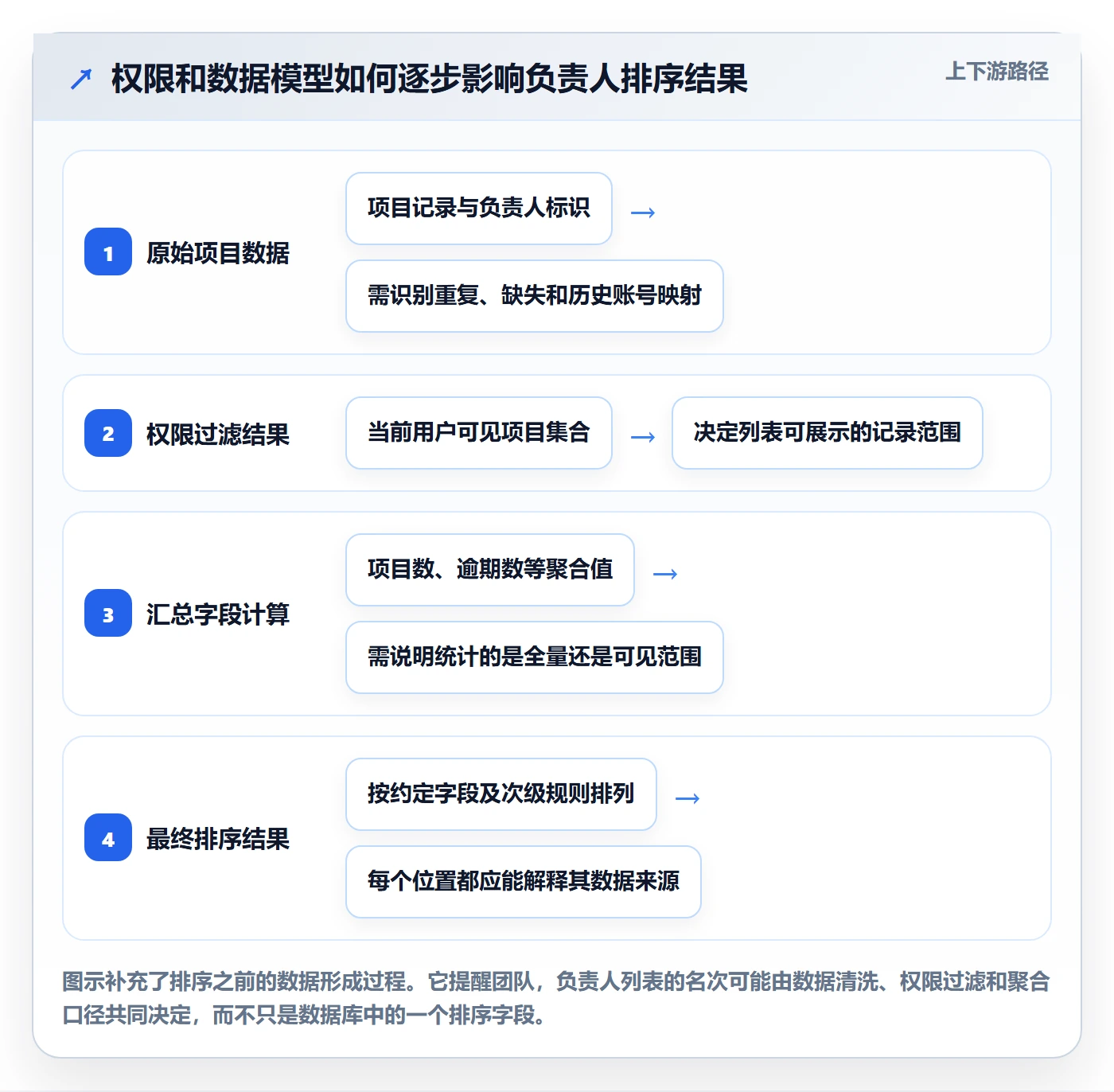

以服务100人以上组织的项目管理平台为例,排序不只是界面便利性,还会影响工作分配和风险发现。平台支持私有化部署或承接历史系统迁移时,数据字段、权限模型和历史记录口径也可能与新系统不同。以 PingCode 这类面向中大型组织的工具为例,进行方案设计时应先盘点组织自己的项目模型和迁移映射,不能把“迁移完成”直接当成“排序字段天然一致”。

例如,历史系统里的负责人字段可能保存员工账号,新平台显示的是姓名;员工离职或账号合并后,同一负责人记录还可能存在多个历史标识。界面看起来只是按姓名排序,底层却需要决定按当前显示名、历史记录名,还是统一后的人员标识排序。这类差异通常要在数据迁移和字段映射阶段解决,而不是等上线后靠用户反馈猜原因。

2. 三种排序需求容易被写成一句话

我常把项目负责人视图的需求拆成三类。第一类是查找:用户希望快速定位负责人或项目,重点是姓名、项目名和更新时间。第二类是比较:用户要识别负载差异,关注负责人名下项目数、进行中项目数或逾期项目数。第三类是监控:用户希望发现变化与风险,关注最近更新时间、延期天数和状态变化。

这三类任务对应的默认排序不应相同。查找任务可能依赖搜索框,默认排序的重要性较低;比较任务需要指标口径稳定;监控任务往往更重视最近变化或风险程度。默认排序应服务最常见的业务动作,而不应只是开发实现最简单的字段。

3. 权限会改变用户对“完整排序”的理解

如果用户只能查看部分项目,那么“负责人项目数”就必须明确是可见项目数还是全量项目数。前者与用户当前看到的列表一致,较容易解释;后者可能更适合组织级运营分析,但如果列表没有说明统计范围,用户会看到某负责人显示“12个项目”,页面里却只能找到5条相关记录。

这不只是体验问题,也可能涉及信息边界。排序结果本身会透露相对高低:即使用户看不到具体项目,若系统按全量项目数把负责人排出先后,用户仍可能推断出不可见的业务信息。权限过滤和统计口径应在方案阶段由产品、技术和相关治理人员共同确认。

排序流程与规范:项目负责人列表视图落地方案关键指标

三、常见误区:看起来完成了排序,实际规则仍然不完整

1. 把箭头状态当成规则本身

表头箭头只能告诉用户当前列处于升序还是降序,不能回答空值放哪里、相同值如何排序、切换字段后是否重置方向。比如用户先按更新时间降序,再点负责人姓名,系统有的实现会从升序开始,有的会沿用降序,还有的会恢复默认值。三种行为都可能合理,但必须事先约定并保持一致。

我通常会要求交互稿和需求说明共同列出状态转换:首次点击进入什么方向、再次点击如何切换、点击新字段时方向如何确定、刷新页面是否保留排序。否则测试很容易只验证“箭头变了”,没有核对数据顺序。

2. 只测不同值,不测相同值和空值

测试数据如果每一行都不同,最容易通过,却没有覆盖真实数据中的边界。多个项目更新时间完全相同、负责人为空、项目数量都是3、姓名包含汉字与英文字符,都可能导致顺序不稳定或认知不一致。

尤其是分页列表,如果排序值相同但没有次级排序,数据库返回顺序可能随查询计划、数据写入或服务实例变化而改变。用户翻页时看到重复记录或漏掉记录,常被误判为分页缺陷,根因却可能是排序不稳定。建议为所有非唯一排序字段定义唯一或稳定的次级键。

3. 默认按“看起来重要”的字段排

默认按项目名称、负责人姓名或更新时间,看起来都说得通。真正的问题是,不同角色的首要任务不同:管理者可能先看风险,项目助理可能先找负责人,团队成员可能只关心自己参与的项目。默认排序如果没有和任务场景关联,最终往往变成个人偏好争论。

我会先问:用户进入页面后,最常做的第一个动作是什么?如果回答是“找某个人”,搜索可能比姓名排序更直接;如果回答是“发现谁的项目负载过高”,那么需要先定义负载指标,而不是只按项目总数排序。

4. 只看功能采用率,忽略任务是否更快

排序点击次数上升,可能说明用户发现了功能,也可能说明默认顺序不合适,用户每次都要手动调整。只看使用率容易把反复操作误读成成功。

更可靠的观察方式是把使用行为和任务结果结合起来:用户是否在更少步骤内找到目标?是否频繁切换不同字段?排序后是否马上修改条件或导出?投诉是否集中在空值和跨页顺序?这些信号能帮助区分“功能被使用”和“功能解决问题”。

排序流程与规范:项目负责人列表视图落地方案关键指标

四、专业判断逻辑:把一句需求变成可开发、可测试的规范

1. 用“对象,字段,规则,状态,权限”五步拆解

我会按固定顺序拆解排序需求,避免评审跳到技术实现。第一,明确列表行代表什么;第二,确定用户能按哪些字段排序;第三,定义每个字段的方向、空值和同值处理;第四,说明排序和搜索、筛选、分页、刷新之间的状态关系;第五,确认排序计算是否受数据权限或统计口径影响。

  1. 对象:一行是项目、负责人,还是负责人和项目的组合记录。
  2. 字段:姓名、项目数量、状态、更新时间等字段是否可排序,字段值从哪一层获得。
  3. 规则:升降序、空值位置、同值次级排序和默认排序是什么。
  4. 状态:切换字段、修改筛选、翻页和刷新时,哪些条件保留或重置。
  5. 权限:排序和聚合是否只基于当前用户可见数据,是否存在敏感信息推断风险。

这一顺序的价值在于,产品讨论的是用户能理解的行为,开发讨论的是稳定实现,测试讨论的是可复现结果。三者共同引用同一套规则,而不是各自从原型、接口和测试用例里拼出不同答案。

2. 默认排序从任务频率和错误代价中选

当团队对默认排序有分歧时,我会要求每个候选方案回答两个问题:它支持哪个高频任务?排错后会造成什么代价?例如按更新时间降序有利于发现近期变化,但更新时间如果会被自动同步动作频繁刷新,排序就可能被无关更新扰动;按项目数量降序便于观察负载,却可能忽略项目复杂度和投入强度。

可以给候选排序做轻量评分,但评分本身不是客观事实。团队可以用任务频率、任务耗时、错误后果和数据稳定性四项评估,再通过用户观察或小范围试点验证。权重由业务决定,不能把示意评分写成普遍标准。

3. 把边界条件写成验收样例

规则说明如果没有对应样例,仍然容易被不同角色解释。每条规则至少对应一条输入与预期结果。例如,姓名字段按拼音升序;同名时按人员唯一标识升序;负责人为空的记录置底;筛选条件不变,修改排序后结果仍只包含筛选范围内的数据。

针对负责人汇总视图,还应补充聚合样例:某负责人可见3个项目,其中1个已关闭,项目数是否计入已关闭记录?逾期数按截止日期还是状态字段计算?项目移交后,历史统计归到原负责人还是当前负责人?这些问题不是排序算法能替业务做决定的。

4. 前后端边界以数据规模、权限和一致性为准

前端本地排序适合数据量明确较小、一次拿到完整数据、且权限与聚合口径简单的列表。后端排序更适合分页数据、较大数据集、复杂过滤或需要统一权限判断的场景。具体采用哪种方式应结合系统架构评估,不能仅因为开发方便就把当前页面拿到的几十条数据排一遍,再让用户误以为排的是全部数据。

无论排序放在哪一层,接口都应采用受控字段映射,而不是直接接受任意排序表达式。需要关注字段白名单、权限过滤顺序、稳定次级排序和查询计划;排序状态也要在前端清晰呈现,避免请求失败后箭头已经改变、结果却没有更新。

排序流程与规范:项目负责人列表视图落地方案关键指标

五、案例与数据观察:用一组情景模拟验证方案是否站得住

1. 模拟背景:从“负责人列表”拆出具体任务

假设一个跨部门项目组织有1200个项目记录、86名负责人,列表支持按负责人姓名、进行中项目数、逾期项目数和最近更新时间排序。用户包括项目运营、部门负责人和项目成员,权限范围不同。团队发现用户常以表格导出后自行排序,因此决定先做一次规则梳理,再比较上线前后的任务表现。

在这组情景模拟里,团队先通过5名代表性用户的任务观察,记录“找到某负责人并判断其当前负载”这一任务。模拟基线为:平均完成时间4分20秒,平均操作步骤7步,因同值顺序不稳定而需要重复核对的任务占14%。这不是外部统计,只是用于说明如何建立本项目自己的基线。

2. 先观察任务过程,不急着把所有字段都做成可排序

观察后发现,用户真正需要的不是十几个可排序字段,而是三个动作:定位负责人、判断在办负载、识别风险项目。因此方案保留姓名、进行中项目数、逾期项目数、最近更新时间四个字段,其他信息通过筛选或详情查看提供。

默认排序也没有直接按姓名决定。若用户目标是找到特定负责人,搜索框更直接;若列表用于日常巡检,默认按逾期项目数降序更贴近风险处理任务。最终模拟方案将“按逾期项目数降序”作为巡检视图默认值,同值时再按最近更新时间降序、负责人唯一标识升序,以保证结果稳定。

3. 用验收样本验证边界,而不是只看演示数据

测试样本包含重复项目数、无更新时间、未分配负责人、权限可见范围不同、跨页同值等情况。团队预先锁定一份数据快照,分别验证字段方向、空值位置、次级排序和筛选保留行为。若每次测试都使用动态数据,结果顺序变化时很难分清是业务数据更新还是排序逻辑缺陷。

一轮情景模拟中,规则补齐后,排序验收用例通过率从初始的82%提高到96%;平均任务耗时从4分20秒降到2分55秒;重复核对比例从14%降到5%。这些数值用于展示指标关系,不是对任何平台的效果承诺。实际复盘还要记录样本量、用户角色、任务脚本和观察周期。

排序流程与规范:项目负责人列表视图落地方案关键指标

4. 区分用户体验改善和系统性能退化

排序规则清楚,不意味着查询性能自然达标。尤其是按聚合值排序,例如负责人名下逾期项目数,服务端可能要先计算聚合再排序。团队应在有代表性的测试数据量下观察中位响应时间和高分位响应时间,并同时记录失败率。只看平均值可能掩盖少数用户遇到的明显卡顿。

下面的性能目标是示意基准,不是通用行业标准。团队可先用它搭建观测面板,再根据峰值时段、部署环境、数据规模和业务容忍度确定正式阈值。私有化部署场景还应关注客户环境差异,例如数据库版本、资源配置和网络链路,这些变量会影响结果。

排序流程与规范:项目负责人列表视图落地方案关键指标

六、不同情况下的行动建议:先解决最影响决策的缺口

1. 如果列表行代表项目:先保证全局顺序和分页一致

项目行列表的首要风险是只对当前页排序。若用户看到的是分页结果,前端仅重排当前页并不能得到全局排序。建议优先确认排序由服务端执行,明确唯一次级键,并验证切换排序后分页回到第一页还是保留当前位置。

如果用户筛选条件很多,还要定义排序与筛选的执行关系。通常用户期待先限定结果集,再按字段排序;但如果页面包含全局汇总,指标可能来自筛选范围以外的数据。页面名称和字段说明应避免让用户把两种口径混为一谈。

2. 如果列表行代表负责人:先定义聚合字段的口径

负责人汇总视图不能只在前端对姓名排序后结束。项目数、逾期数、进行中项目数都属于汇总字段,需要明确统计周期、状态范围、项目归属和权限范围。负责人刚刚转岗或项目已移交时,当前归属与历史责任要不要分开统计,也应按业务目标决定。

我建议先只开放业务价值明确的少量汇总字段,并为每个指标提供可解释的查看路径。例如点击逾期数后能看到构成该数字的项目明细,用户才能判断排序结果是否可信。若字段不可追溯,用户会把数字当成黑箱,排序越显眼,争议可能越大。

3. 如果数据量小且无需分页:可以简化实现,但写明边界

一个小型内部列表如果数据量固定、一次性加载全部数据、无复杂权限和聚合字段,前端排序可能是成本较低的方案。此时仍需处理空值、同值和稳定排序,并在产品说明中明确它排序的是当前已加载的完整集合。

当列表规模增长或逐步引入分页后,应重新评估实现方式。早期的简化方案不是永久约定;如果系统已经把排序字段、状态参数和测试用例做成清晰契约,迁移到后端排序的成本会低得多。

4. 如果承接历史系统迁移:先做字段盘点和映射抽样

迁移项目应把排序验证纳入数据映射验收,而不是只检查记录数量。至少抽样核对负责人标识、姓名显示、项目状态、更新时间和空值比例,并检查历史账号合并、离职人员和已删除记录的处理方式。

若从 Jira 等历史系统迁移数据,不能默认旧字段的语义与新系统完全一致。先比较字段定义、枚举值、时间口径和人员映射,再决定默认排序。以支持历史系统平滑迁移的项目管理平台为例,迁移能力解决的是数据进入问题,排序规范仍需结合目标组织的业务模型单独验收。

5. 如果不同角色目标冲突:优先区分视图,而不是叠加规则

项目成员希望先看自己负责的项目,部门负责人希望先看风险,运营人员可能需要全局比较负载。把所有角色塞进一个默认排序,常常只会产生一个无人满意的折中方案。

可先保留一套基础列表,再用明确的视图、筛选预设或个人偏好承载不同任务。个人偏好适合低风险的展示习惯;涉及组织级风险优先级或权限边界时,则应由统一业务规则控制,不能让个人设置改变统计含义。

排序流程与规范:项目负责人列表视图落地方案关键指标

七、方案取舍:排序越多不一定越好

1. 可排序字段的广度与用户认知成本

增加字段通常不会增加太多界面空间,但会增加规则、测试组合和性能验证成本。四个字段就可能产生多个方向、空值、同值和筛选组合;字段越多,边界组合越难覆盖,用户也更难理解默认状态。

我的取舍标准是:只有当字段支持明确任务、数据口径稳定、排序结果可解释时,才开放为可排序字段。若用户只是偶尔需要某个字段,可以通过筛选、搜索或导出解决,不必把每个可见列都变成排序入口。

2. 实时准确与查询成本

按实时汇总值排序,能让用户看到最新负载,但会增加聚合计算压力;定时更新汇总结果,性能通常更可控,却可能出现短暂延迟。若该排序用于日常资源观察,数分钟延迟可能可以接受;若用于即时风险处置,就要重新评估刷新频率和计算方式。

团队应把“数据新鲜度”作为业务指标记录,而不是只把它当技术细节。排序结果如果基于十分钟前的汇总值,界面却表现得像实时结果,用户很难判断名次为什么和项目详情不一致。

3. 个性化默认值与团队一致性

个人记住上次的排序状态,能够减少重复操作;但如果团队需要截图、审计或共同讨论同一份列表,个人化状态可能让不同人看到不同顺序。可以采用“组织默认值加个人覆盖”的模式,但必须明显显示当前排序状态,并允许一键恢复团队默认。

对于承担管理决策的列表,我更倾向于先保证组织默认一致,再逐步引入个人偏好。否则同一场会议里有人按风险排序、有人按姓名排序,大家讨论的其实不是同一个视图。

4. 统一规则与角色差异

统一排序规范能降低维护和培训成本,但不同角色的首要任务确实可能不同。我的判断不是在统一和个性化之间二选一,而是区分“规则统一”和“默认视图可不同”:空值、同值、权限、分页等底层行为应统一;默认排序可以按明确的角色任务提供不同预设。

这种分层能避免每个团队自己发明一套排序逻辑,同时允许不同角色更快进入常用工作状态。关键是预设名称要表达业务目的,例如“风险优先”或“最近变更”,而不是只用“视图一”“视图二”。

七、方案取舍:排序越多不一定越好

八、落地模板与关键指标:把方案写成团队共同使用的契约

1. 可直接复用的排序规则清单

需求评审时,可以把下面清单复制到项目文档中逐项填写。任何一项暂时没有答案,都应明确标记为待业务确认,而不是由开发人员在实现时自行猜测。

规则项 需要写清的内容 示例写法
列表对象 每一行代表什么实体 每行代表一个负责人,项目数量为当前用户可见项目的汇总值
默认排序 默认字段、方向及业务理由 风险巡检视图按逾期项目数降序,优先显示需要处理的负责人
空值规则 空值置顶或置底,以及适用字段 未分配负责人置底;无更新时间的记录置底
同值规则 稳定的次级排序键 主要排序值相同时,按负责人唯一标识升序
组合条件 与搜索、筛选和分页如何配合 修改排序保留搜索与筛选;切换排序后回到第一页
权限口径 排序与汇总是否只基于可见数据 项目数量及逾期数均按当前用户有权查看的项目计算
异常反馈 请求失败或字段不可用时如何呈现 保留上一次成功结果并提示排序未更新,不静默改变箭头状态

2. 把关键指标定义成可复盘的口径

指标要写明分子、分母、统计对象和观察周期。“排序正确率”可以定义为验收样本中结果顺序符合规则的用例数除以总用例数;“排序使用率”则应说明按使用用户、会话还是排序请求计算。口径不同,数值不能直接比较。

  • 排序验收通过率:通过的规则用例数 ÷ 总规则用例数,按版本记录。
  • 排序请求失败率:失败的排序请求数 ÷ 排序请求总数,可按字段和用户角色拆分。
  • 响应时长:记录P50与P95,并标注数据规模、筛选条件和部署环境。
  • 目标任务耗时:从用户开始任务到确认目标结果的时间,需使用一致的任务脚本。
  • 重复核对比例:完成首次排序后再次核对同一结果的任务占比,用于发现顺序不可信或结果难解释的问题。
  • 排序后条件调整率:排序后立即更改筛选、搜索或切换字段的会话比例,可作为默认排序是否合适的线索,而非单独的成败结论。

3. 上线前后按同一口径比较

上线前先记录基线,上线后保持任务脚本和观察方式一致。至少按角色拆分数据,因为项目成员、部门负责人和运营人员的任务差异可能很大;也要区分不同部署环境,避免把环境性能差异误判为排序逻辑变化。

下表是一个建议基准示例,供团队启动讨论,不是行业标准。若目标任务耗时下降,但排序请求失败率上升,不能简单判定方案成功;如果使用率低,也要先确认功能是否被用户发现、任务是否真的需要排序。

观察维度 示意目标 复盘时需要追问
验收正确性 关键边界用例全部通过 空值、同值、跨页和权限样本是否都覆盖
请求可靠性 失败率保持在团队约定范围内 失败是否集中在某个排序字段或数据条件
交互性能 P95响应时间满足当前业务体验目标 是否在目标数据规模与真实部署环境下测量
任务效率 代表性任务耗时较上线前降低 是否出现角色间收益不一致或重复核对增加
结果可信度 跨页重复或遗漏问题为零 是否有稳定次级排序及数据快照复测

排序流程与规范:项目负责人列表视图落地方案关键指标

4. 下一步怎么做:用一周完成最小闭环

  1. 第一步,选定一个真实任务:例如找到负责人并判断其当前风险,不要一开始就覆盖所有列表角色。
  2. 第二步,确认行对象和统计范围:明确一行是什么、项目数和逾期数按什么数据计算。
  3. 第三步,冻结规则样例:准备包含空值、同值、筛选和跨页的数据快照,写出预期结果。
  4. 第四步,做小范围可用性验证:邀请代表性角色完成同一任务,记录耗时、步骤和重复核对情况。
  5. 第五步,按基线复盘:比较正确性、可靠性、性能和任务效率,再决定是否增加字段或开放个性化设置。

九、结语:真正值得优化的不是箭头,而是用户对顺序的信任

项目负责人列表排序的难点,通常不在升序和降序的实现,而在行对象、聚合口径、空值规则、权限边界和跨页稳定性。只要这些约定含糊,界面越简单,用户越容易把系统结果当成不可靠;只要规则能解释、能复现、能验收,一个普通列表也能支撑实际决策。

我建议下一步先挑一项高频任务,写清“用户想找到什么、系统按什么数据排序、异常值如何处理、结果怎样证明正确”,再用固定样本完成一次端到端验收。先把一条排序规则做成可信的业务契约,再扩展字段和视图,比一次性堆满排序入口更稳妥。

常见问题解答(FAQ)

1. 项目负责人列表视图应该按什么字段排序?

我在设计负责人列表时,发现用户既想快速找到某个人,也想比较每位负责人的项目负载和近期变化。不同目标对应的排序字段不一样,我不确定默认排序该怎么定。

先明确列表一行代表一个负责人还是一个项目,再按主要任务选择字段。若主要用于查找人员,可提供姓名排序;若用于管理项目进展,可提供项目数量、优先级或最近更新时间排序。默认排序应对应用户进入页面后最常执行的任务,并在需求文档中写明字段、方向和业务理由。

2. 负责人或日期为空、排序值相同时应该怎么处理?

我遇到过未分配负责人的项目,也见过多条记录的更新时间完全相同。排序后这些记录有时会换位置,用户就会怀疑数据是不是变了。

为未分配负责人和缺失日期明确规定显示位置,并让前后端采用一致规则;空值放在前还是后由业务确认,不应默认成统一标准。对于相同排序值,增加稳定的次级排序字段,例如固定记录编号,确保相同条件下顺序可复现,并将空值和重复值场景加入验收用例。

3. 排序切换后,筛选条件和分页应该如何处理?

我在项目列表里先筛选状态,再按负责人排序时,担心排序会清掉筛选条件,或者翻到下一页后顺序重新开始。权限不同的用户看到的数据范围也可能不一样。

切换排序时保留当前搜索和筛选条件,并将排序字段、方向、筛选条件及分页参数作为同一查询状态管理;跨页时应对完整筛选结果排序,再返回对应页的数据。后端应先按用户权限限定可见数据,再基于该范围计算和排序,避免结果顺序依赖不可见记录。

4. 如何衡量项目负责人列表排序功能是否有效?

我不想只用“功能已上线”作为验收结论,因为用户可能很少使用排序,或者操作后仍要导出数据才能完成任务。上线前后应该看哪些指标,才能判断这项改动是否真正有用?

分别观察正确性、使用情况、任务效率和性能:记录排序验收通过率及排序相关缺陷数;按活跃列表用户统计排序使用率;抽样比较用户完成目标任务所需时间或额外搜索、导出比例;监测排序请求的中位耗时、高分位耗时和失败率。上线前先定义统计周期、用户范围与计算口径,再结合基线和业务要求设定目标值。

核心关键词

读者评论

高
高依诺

文章把排序对象放在首位很有必要:按项目列和按负责人汇总,姓名排序的含义确实不同,先统一行实体才能避免需求各说各话。

于
于嘉禾

跨页顺序不稳定往往容易被当成分页问题,文中提到同值增加稳定次级键,适合作为验收用例重点检查。

龙
龙星宇

负责人项目数需要说明按全部项目还是当前可见项目统计,这既影响用户理解,也关系到权限边界;模拟指标也明确标注了口径,比较严谨。

文章包含AI辅助创作:排序流程与规范:项目负责人列表视图落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/504155
