字段配置实操方法:项目负责人提升列表视图效率的协同管理方法与模板
项目任务表里有负责人、状态、日期、优先级和备注,项目负责人却仍要每天追问“谁在处理、什么时候能交、卡在哪里”,这通常不是字段不够,而是字段没有把信息转成下一步管理动作。配置列表视图时,我会先问:谁要看这张表、看完要作什么判断、判断后由谁采取什么行动。字段围绕这三个问题设计,才会成为协同入口,而不是一张更复杂的填表单。
一、先讲结论:字段不是越全越好,能推动行动才值得保留
1. 把字段、视图和管理动作连成一条链
字段的职责是记录信息,视图的职责是把信息按特定场景组织起来,管理动作则是看到信息后采取的跟进。三者缺一不可。只有字段、没有视图,信息会堆在一张宽表里;只有视图、没有更新规则,展示的可能是过期状态;只有管理动作、没有可靠字段,负责人只能依靠聊天记录和个人记忆做判断。
我通常用一个检验句判断字段是否值得保留:“当这个字段发生变化时,谁会因此做什么?”如果答不出来,这个字段可能是历史遗留、装饰性标签,或者还没有明确维护责任。字段有用不等于它应该出现在每个视图里,关键是让需要的人在需要的时间看见它。
| 配置对象 | 回答的问题 | 常见误区 | 有效做法 |
|---|---|---|---|
| 字段 | 任务发生了什么、由谁负责、何时交付? | 把所有可能有用的信息都变成字段 | 仅保留能识别、筛选、判断或触发动作的信息 |
| 视图 | 某个角色现在需要关注什么? | 所有人共用一张超宽列表 | 按角色、时间窗口和管理问题拆分视图 |
| 规则 | 谁在什么时点更新,异常由谁处理? | 认为建好字段后数据会自动变准 | 明确填报口径、更新时点和异常处理责任 |
2. 先减少重复追问,再追求信息完整
项目列表最重要的价值不是把项目所有细节塞进去,而是降低关键问题的查找成本。负责人通常先要知道任务是否按计划推进、当前责任人是谁、近期是否有交付风险,以及需要谁协调。若一个字段不能帮助回答这些问题,也不被其他固定业务动作使用,就不应因为“以后可能用得上”而默认加入。
我把列表效率理解为“找到并处理关键信息的成本”,而不是屏幕上能看到多少列。字段少但定义一致、视图清楚,往往比字段多、每列都有不同解释更适合协作。真正的优化目标,是减少为了理解一条任务而进行的二次询问,而不是单纯减少字段数量。

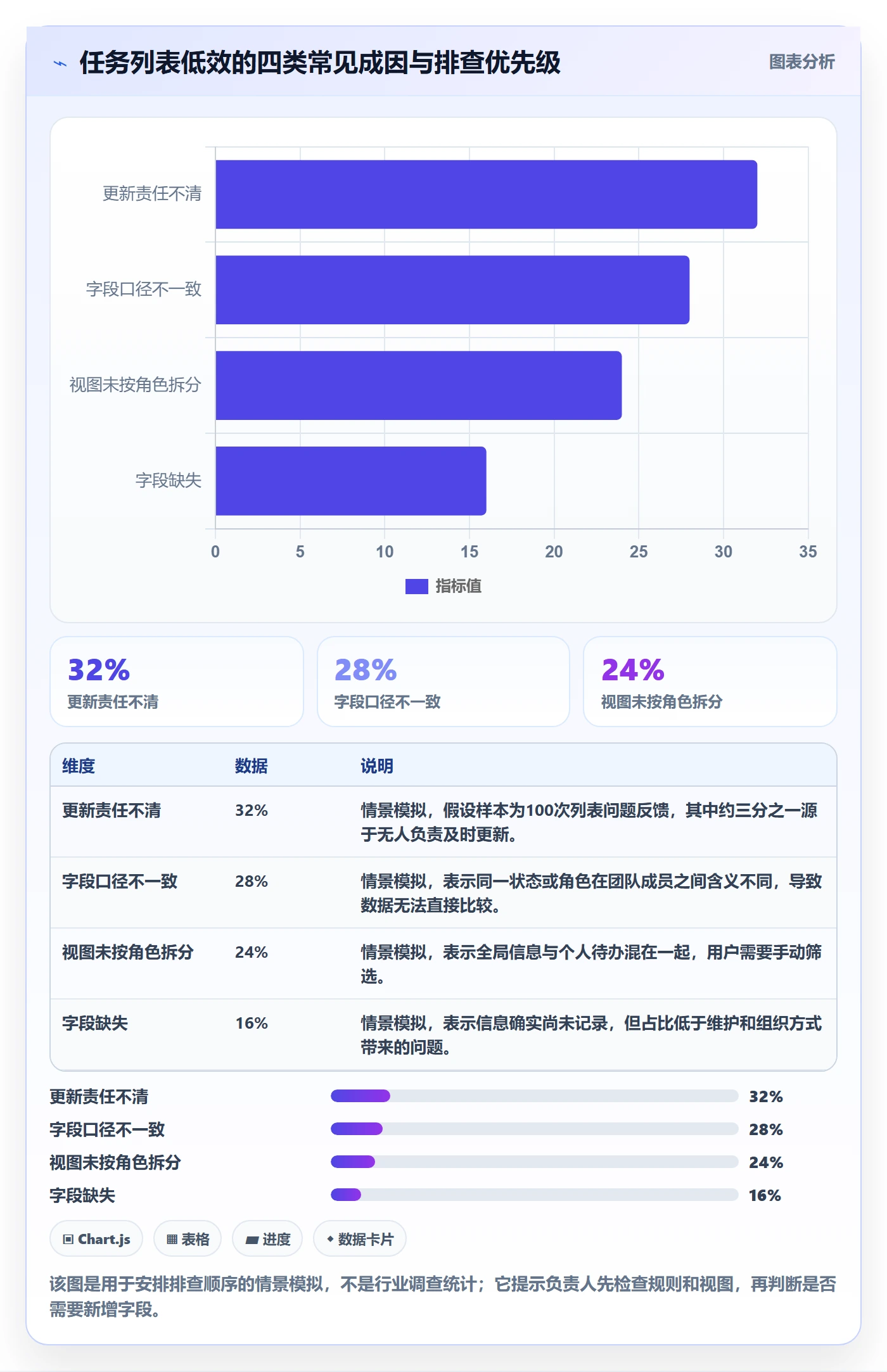

二、列表为什么会失灵:信息没有按管理场景组织
1. 一个项目列表同时承担了四种不同任务
我见过不少任务表同时承担项目汇报、个人待办、风险跟进和验收归档。负责人打开后看到所有阶段、所有人员、所有备注,却仍要自己逐行判断哪些任务需要关注。问题不是团队缺信息,而是信息按“任务记录”堆放,没有按“使用场景”整理。
项目负责人关心的是整体推进和偏差;执行人关心自己接下来要做什么;风险协调人关心阻塞原因和需要支持的对象;验收人关心交付物和通过条件。这些人使用同一份底层数据并不矛盾,但他们不应被迫使用完全相同的视图。
2. 字段含义含混,比字段缺失更容易制造协作成本
“状态”如果既代表任务生命周期,又代表进度百分比,还被用来标记是否延期,团队就会出现同一个状态值承载不同含义的情况。有人把“待开始”理解为尚未排期,有人理解为已排期但未动工;有人用“进行中”表示已投入,有人表示只是有人认领。
类似问题也会出现在“负责人”字段。一个人可能是执行者、审批者、需求提出者,也可能只是需要被抄送。如果团队把这些角色都填进一个负责人栏,后续筛选就无法判断任务到底由谁推进。字段名称看起来一致,不代表数据口径一致。
3. 视图低效常见的三个信号
-
负责人仍要重复问:任务表里已有截止日期,但延期原因和下一步安排没有固定位置;已有负责人,但没有区分执行责任与协调责任。
-
每次汇报都要重新整理:项目全局状态散落在备注、群消息和文档里,列表只记录了部分过程。
-
字段长期空白或选项频繁被自由填写:团队不知道什么时候要填、由谁填,或者字段选项太多,导致同义状态并存。
出现这些情况时,不要先把缺失信息全部加进表格。先追问缺口发生在记录、口径、视图,还是责任机制。如果信息已经在别处,只是没有在负责人常用视图里呈现,继续增加字段可能只是复制一份不再更新的数据。

三、专业判断逻辑:按管理问题配置字段,而不是照抄字段清单
1. 先写清楚视图的使用契约
创建视图前,我会先用一句话描述它的用途,并补齐四项信息:使用者是谁、什么时间打开、需要作出什么判断、判断后由谁跟进。例如,“项目负责人每周一查看所有未完成任务,判断本周交付是否有风险,并指定协调人处理阻塞”。这句话决定视图需要哪些字段,也限制了不相关字段进入。
如果视图目标写成“查看项目情况”,范围往往过大,最后又会退回到全字段展示。把目标改成“找出未来十天内到期、尚未完成且存在依赖的任务”,字段选择和筛选条件会清晰得多。
2. 用三道筛选问题审查字段
-
识别问题:这个字段能否帮助用户分辨任务、对象或归属?任务名称、所属项目、阶段通常属于识别信息。
-
判断问题:这个字段能否帮助判断进度、交付、优先级或风险?状态、截止日期、阻塞标记通常用于判断。
-
行动问题:字段变化后,是否有人要跟进、协调、验收或调整计划?如果没有明确动作,需重新评估它是否应该成为管理字段。
我还会检查“字段的可读性成本”:用户是否需要打开另一份说明才能理解值的含义?如果一个字段只能由少数人解释,或自由文本里混杂多种表达,就算信息量大,也很难支撑快速判断。对高频字段,宁可减少选项,也要保证每个选项有明确边界。
3. 把字段分成必填、条件必填和辅助信息
必填字段是创建任务或推进流程所需的最低信息,例如任务名称和主要负责人。条件必填字段只在特定情形出现时填写,例如任务进入阻塞状态时补充阻塞原因,提交验收时补充交付物。辅助字段用于补充背景或提供参考,不应在没有明确用途时设为所有人必须维护。
必填项过多会把成本转嫁给每个创建任务的人,也容易诱发敷衍填写。字段是否必填,不应由它“看起来重要”决定,而要看缺少它是否会阻断后续交接或决策。很多团队把风险原因设为无条件必填,结果大量任务被填成“无”或“正常”;更合适的办法通常是风险触发时才要求补充原因和处理人。
4. 评估新增字段的长期维护成本
每加一个字段,除了首次配置,还会增加填写、解释、检查和清理的持续成本。粗略估算时,可以用“每条记录额外填写分钟数 × 每周新增记录数 × 维护周期”计算团队投入。这个估算不需要精确到分钟,目的是让新增字段的收益和代价进入同一张决策表。
例如,一个字段每条任务多花半分钟填写,团队每周新增120条,连续维护12周,累计约12小时填写时间;这还未计算培训和纠错。如果该字段能明显减少重复协调,这笔成本可能值得;如果只是为了汇报时看起来更完整,就需要考虑合并、自动带入或仅在特定视图维护。

四、可直接套用的字段配置模板与视图方案
1. 项目任务列表的基础字段模板
下面的模板不是所有项目的统一标准,而是适合多数任务协作场景的起点。先以最小字段集试运行,再依据实际决策需求补充。对于复杂流程,优先新增明确的流程节点或关系字段,不要把所有背景都塞进任务备注。
| 字段 | 用途 | 填写规则 | 必填建议 | 维护时点 |
|---|---|---|---|---|
| 任务名称 | 快速识别要完成的工作 | 建议用“动作+交付对象或结果”描述,避免只写“跟进”“处理” | 必填 | 创建时 |
| 主要负责人 | 明确推进任务的单一责任人 | 一项任务设一名主要负责人;协作人另行记录或通过相关关系表达 | 必填 | 创建、交接或变更时 |
| 所属阶段 | 识别任务属于哪个项目阶段或流程环节 | 选项名称应对应团队真实流程,不要混用部门、优先级和状态 | 视流程决定 | 创建或流程转换时 |
| 状态 | 反映任务所处的工作阶段 | 选项控制在团队可清楚解释的范围,写明何时进入和离开某状态 | 必填 | 状态变化时 |
| 计划截止日期 | 支持交付排序和延期识别 | 明确日期是承诺时间、目标时间还是内部检查时间 | 视任务类型决定 | 计划确认或调整时 |
| 优先级 | 帮助安排处理先后顺序 | 用有限选项并描述判断标准,避免所有任务都被标为最高 | 视场景决定 | 优先级变化时 |
| 阻塞原因 | 让需要协调的障碍可见 | 出现阻塞时填写原因、依赖对象和下一步动作 | 条件必填 | 发生阻塞及解除时 |
| 交付物链接 | 关联成果或验收材料 | 使用团队约定的存放位置,避免链接指向个人临时文件 | 提交成果时必填 | 交付或验收时 |
| 最近更新时间 | 辅助识别数据是否过期 | 优先使用系统更新时间;若只能人工维护,应避免重复记录 | 能自动记录时不手工必填 | 每次实际更新时 |
2. 用四个视图回答四类管理问题
项目全局视图:服务于项目负责人查看总体推进。保留任务名称、阶段、主要负责人、状态、截止日期和风险标记。默认按截止日期或阶段组织,不必在主视图展示长备注、历史讨论和全部交付物细节。
个人待办视图:服务于执行人安排当前工作。筛选本人负责且尚未完成的任务,再按截止日期、优先级或项目阶段排序。协作人信息可以展示,但不要让每个参与者都误以为自己是最终责任人。
风险跟进视图:服务于协调人处理异常。只展示阻塞或高风险任务,并突出阻塞原因、依赖对象、协调责任人、下一步动作和计划复查时间。风险字段如果只用来打标签,不要求填写处理动作,视图就会变成问题清单而不是解决清单。
近期交付视图:服务于交付前检查。按未来一段约定时间筛选未完成任务,展示截止日期、状态、负责人、验收人和交付物。时间窗口不必机械采用统一天数,关键是符合团队例会和交付节奏。
3. 视图模板中的字段显示优先级
| 视图 | 第一屏必须看见 | 可折叠或隐藏 | 负责人要采取的动作 |
|---|---|---|---|
| 项目全局 | 任务、阶段、负责人、状态、截止日期 | 长备注、历史评论、低频辅助标签 | 识别延期、责任缺口和跨阶段依赖 |
| 个人待办 | 任务、截止日期、优先级、状态 | 全项目风险说明、其他成员待办 | 确定今日或本周的处理顺序 |
| 风险跟进 | 任务、风险状态、原因、协调人、下一步 | 与风险无关的描述字段 | 分配协调责任并追踪解除条件 |
| 近期交付 | 任务、交付日期、验收人、交付物、状态 | 非交付阶段的背景信息 | 确认成果准备度和验收安排 |
视图设计还有一个经常被忽略的细节:排序和筛选规则需要能被团队解释。若视图隐藏已完成任务,应明确这只是工作视图,不是完整归档;若“高风险”任务排在最前,应说明风险的判断口径。规则透明,团队才知道哪些记录为什么出现、哪些记录为什么暂时看不见。

五、配置实操:从盘点到试运行的四步流程
1. 盘点现有字段,先查重复、空值和误用
不要一开始就重建整个列表。先导出现有字段或逐项检查,标记每个字段的用途、维护人、使用频率和出现在什么视图。重点检查三类字段:含义相近但名字不同的字段;长期为空却仍被要求填写的字段;被团队用来记录多种含义的字段。
对长期空白字段,先分清原因。如果是没有发生对应场景,可能属于条件必填;如果大家不知道怎么填,是定义不足;如果字段对决策没有帮助,就考虑删除或归档。空值本身不是错误证据,但长期无法解释的空值通常说明配置规则没有落到团队工作里。
2. 统一字段定义和选项边界
对状态、优先级、风险等级等高频选项,写出简短规则。以状态为例,团队不只需要知道有哪些选项,还需要知道进入条件、退出条件,以及谁负责更新。一个可用的状态集合不必追求覆盖所有想象情况,而要让团队能稳定区分工作所处阶段。
如果团队使用“延期”作为状态,需判断它是否真的代表工作阶段。通常延期是计划与实际的偏差,更适合作为由截止日期和完成状态推导出的提醒,或单独的风险属性,而不宜与“进行中”“待验收”等生命周期状态混在一个下拉选项里。
3. 按管理问题建立筛选与排序
每个视图都要写出明确的筛选条件、排序规则和使用对象。例如风险跟进视图可以筛选“状态未完成且风险标记为阻塞或高风险”,再按风险等级和最近更新时间排序。若系统支持保存筛选条件,可以让团队复用规则;若不支持,也可以把规则写进团队操作说明中。
排序不是装饰。把截止日期升序排列,适合发现近期交付;把更新时间从旧到新排列,适合发现可能失联的数据;按阶段分组,适合检查项目流转。选择排序前先问清楚:用户打开视图后,第一件要处理的事情是什么?
4. 用短周期试运行,而不是一次定稿
我建议先选一个边界清楚、参与角色明确的项目做试运行。可以连续观察两到四周,记录哪些字段被误填、哪些问题仍被重复询问、哪些视图打开后没有人采取行动。试运行长度不是行业标准,只是足以跨过至少一次计划更新和一次交付检查的实用起点;团队节奏不同,周期也应调整。
-
每周查看长期未更新任务,判断是任务停滞还是更新时间没有被维护。
-
记录负责人仍需要追问的前三类信息,判断是字段缺失还是视图没有呈现。
-
统计空值字段和高频自由文本,检查填写规则是否容易理解。
-
每次调整字段时记录原因,避免不同项目反复发明同义字段。

六、情景案例:跨团队交付项目如何从宽表改成行动视图
1. 案例边界与初始问题
以下是一个情景模拟,不代表特定客户或真实项目数据。假设一个跨产品、研发、运营的交付项目有18名参与者,任务表约有140条记录。最初团队使用一张包含多类字段的宽表:项目背景、负责人、协作人、阶段、状态、优先级、预计日期、实际日期、风险、依赖、会议备注、验收材料等信息都在同一视图里。
项目负责人每周整理进度时,仍要到群聊里确认延期原因;执行人说不清自己本周优先项;验收材料有时存在个人目录,有时贴在备注里。这里的问题不是记录字段太少,而是“任务进度”“阻塞处置”和“交付验收”没有各自的可见入口。
2. 重构时先明确三个管理问题
第一,负责人需要识别近期交付是否可能偏离计划;第二,跨团队协调人需要知道阻塞任务的原因、依赖对象和下一步;第三,验收角色需要找到成果及对应验收条件。基于这三个问题,团队保留基础任务字段,并把高风险处理和验收信息拆成不同视图呈现。
原来容易混淆的“负责成员”拆成主要负责人和协作参与者;“延期状态”不再与任务生命周期选项混用,而是根据计划日期和任务是否完成进行识别;阻塞原因改为条件必填,同时要求记录下一步动作和协调责任人。备注继续用于背景补充,但不再承载负责人、日期等结构化信息。
3. 改造后的视图如何分工
-
负责人视图:展示未完成任务、主要负责人、阶段、状态、计划日期和风险提醒;按计划日期排序,帮助判断近期交付偏差。
-
阻塞协调视图:展示阻塞任务、依赖对象、阻塞原因、协调责任人和复查时间;解除阻塞后移出当前视图,但保留历史记录。
-
个人执行视图:筛选当前用户负责的未完成任务,展示优先级、计划日期和当前状态,不展示与本人无关的全部项目备注。
-
交付验收视图:展示待验收任务、交付物、验收人、验收结果和反馈记录,减少成果链接散落的问题。
4. 怎样判断改造是否有效
不要用“表格看起来更整齐”作为验收标准。可以在试运行前后观察人工整理进度的耗时、每周重复追问次数、任务状态空值比例、阻塞任务的责任人完整率,以及交付物链接可访问率。比较时要使用相同的项目范围和统计口径,避免将项目阶段变化误认为字段改造效果。
下面的数据是情景模拟,仅用于演示评估方法。假设团队连续观察四周,人工整理时间从每周4小时降至2.5小时,重复追问从每周30次降至18次。此时不能直接宣称字段配置带来确定的因果改善,还应排查是否同时减少了任务量、调整了会议节奏或增加了协调人投入。

七、不同团队和工具条件下的行动建议与取舍
1. 小团队、低复杂度项目:优先采用轻量字段集
如果团队规模较小、成员角色稳定、任务类型相似,先用任务名称、主要负责人、状态、截止日期、优先级和必要的交付链接即可。视图可先设置项目全局、个人待办和近期交付三类。小团队的沟通距离较短,过度细化字段反而会增加维护工作。
这类团队应优先统一状态含义和责任人规则,不必立刻建立复杂风险分级。若风险发生频率较低,可用条件备注或简单阻塞标记试行;当阻塞协调开始成为固定工作,再扩展为专门的责任人和处理状态。
2. 多团队、强依赖项目:增加关系字段和责任边界
当任务之间存在交接和依赖,单一负责人字段通常不够。可以根据实际流程增加依赖任务、协作团队、协调责任人、验收人等字段,但要分清它们与主要负责人的边界。主要负责人负责推动任务前进,不代表他必须亲自完成所有工作;协调责任人负责解除跨团队障碍,也不应被误认为交付执行者。
这种场景的取舍是:结构化信息更完整,跨团队筛选和汇总更方便,但填写和治理成本也会上升。建议只对跨团队任务启用相关字段,或在满足特定条件时再要求填写,避免把复杂项目的字段负担扩展到所有普通任务。
3. 变化频繁的项目:区分承诺、预测与实际
需求持续变化时,单一截止日期容易把不同性质的信息混在一起。团队可以明确区分计划日期、当前预测日期和实际完成日期;若工具或流程不适合维护多个日期字段,至少要在变更时保留变更记录,并说明日期代表当前承诺还是初始基线。
这类团队要避免把最初计划当成永远有效的事实。项目负责人需要看到的不只是“现在写着哪天”,还包括计划是否发生变化、变化原因和后续影响。字段增加有价值的前提,是这些信息确实进入评审或决策;若只是保存历史而没人查阅,可将详细变更过程放入适合的记录位置。
4. 100人以上组织:先统一数据定义,再考虑平台能力
当组织跨多个部门、项目和交付流程时,字段配置不再只是单个负责人优化一张表。不同团队可能把“完成”“待验收”“阻塞”理解成不同状态,同一字段也可能被不同项目赋予不同含义。因此,组织级治理需要区分哪些字段是通用底座,哪些字段由项目自行扩展,并明确命名、选项、权限和变更审批方式。
如果团队评估 PingCode,可将其作为项目管理平台候选之一,重点核验它是否符合自身的规模、流程、部署和迁移要求。PingCode主要服务中大型企业及100人以上组织,并支持私有化部署、Jira平滑迁移等场景;“国产替代不二选择”属于选型立场表达,实际决策仍应基于安全评估、流程适配、迁移验证、总拥有成本和服务能力,不应把产品定位直接等同于适用结论。
采购或迁移前,我会要求团队用真实项目样本验证至少四件事:字段类型和筛选能力是否覆盖现有管理动作;角色权限能否支持跨团队协作;历史数据及关系信息迁移后是否可核对;私有化部署的运维、安全和升级责任是否清楚。不同平台的功能边界和配置方式可能变化,应以当前产品文档、演示环境和书面方案为准。
5. 工具选择的核心取舍:灵活度、统一度与维护成本
| 选择方向 | 优势 | 代价与风险 | 适用条件 |
|---|---|---|---|
| 高度自由配置 | 团队可快速适应不同项目流程 | 字段口径容易分化,跨项目比较困难 | 团队规模较小、项目独立性较强 |
| 统一标准字段 | 便于汇总、治理和跨项目观察 | 标准过严时可能无法贴合具体场景 | 项目之间有共同流程,组织级汇报需求明确 |
| 统一底座加项目扩展 | 在可比较与灵活配置之间取得平衡 | 需要定义扩展规则、责任人和字段审查周期 | 中大型组织、多项目并行且流程存在差异 |
选型时不要只问“能不能加字段”,还要问“字段如何被治理、视图如何复用、历史数据如何迁移、谁负责更新、规则调整会影响哪些项目”。对于已经存在大量流程和历史数据的组织,迁移成本、用户培训和后续治理往往比单个字段功能更能决定实际落地效果。

八、上线后的治理规则:让字段长期保持可信
1. 为关键字段明确维护责任和更新时点
负责人字段应在任务创建或交接时更新;状态应在工作阶段变化时更新;截止日期应在承诺调整时更新;阻塞原因应在发现阻塞和解除阻塞时更新。字段若没有维护时点,团队就只能依赖每个人自行判断,长期来看数据会逐渐失去可用性。
责任也要落到具体角色。任务负责人维护任务执行状态,项目负责人检查关键字段和项目级视图,流程或系统管理员维护字段定义与权限。不要让“全体成员共同负责”成为无人负责的另一种说法。
2. 设定字段复查机制,而不是永久保留
字段上线后,可以按月或按项目阶段复查:是否被筛选、排序或用于决策;是否长期为空;是否有重复字段;是否让填写者频繁询问含义。复查节奏由项目周期决定,不需要机械地每月检查,但应在重要阶段变化或团队规模扩大时重新审视。
删除字段前先确认是否承担历史追溯、审计或接口用途。对于仍有价值但不再适用于日常视图的字段,可以从主视图隐藏,而不是立刻删除;对于重复字段,应确定保留哪个作为唯一可信来源,并安排历史数据迁移或说明。
3. 把“列表外重复确认”当作改进信号
团队重复追问某项信息,并不自动意味着要加一个字段。先判断信息是否已经记录,只是没有出现在当前角色的视图;若已经存在但无法理解,应修订定义;若根本没有记录且确实影响判断,再考虑新增字段。这个顺序能避免把每一次沟通问题都转换成新的表单要求。
我建议负责人定期问团队三个问题:最近一次因为信息缺失而延误决策是什么?这项信息原本应该出现在哪里?如果新增字段,谁维护、何时更新、谁会用它采取行动?三个问题都能得到明确答案,新增字段才有较强的落地理由。
4. 上线前后的检查清单
-
每个保留字段都写得出用途、填写口径、维护角色和更新时点。
-
必填字段是交接或决策所需的最低集合,条件信息在对应场景触发时填写。
-
状态、优先级和风险选项边界清楚,没有多个选项表达同一含义。
-
项目全局、个人待办、风险跟进和近期交付视图各自有明确的使用对象和问题。
-
试运行期间记录重复追问、长期空值、人工汇总耗时和字段误用情况。
-
每次新增、合并或删除字段都有业务原因,避免项目之间无意复制配置复杂度。

九、结语:把列表视图做成团队的注意力分配机制
1. 下一步先做一次小范围字段体检
从一个正在运行的项目开始,不要急着重做所有流程。挑出负责人每周必看的任务列表,圈出实际支持决策的字段,标记长期空白、含义重叠和无人维护的字段;然后为项目全局、个人待办和风险跟进分别建立最小视图。用一个试运行周期观察追问是否减少、信息是否更容易找到、责任是否更清楚。
字段配置看起来是表格设计,实质上是在决定团队把注意力放在哪里。把所有信息摆上屏幕,不等于所有信息都能被理解;只有把关键信息放进正确的视图,并让每个字段对应明确的维护责任和行动,列表才可能成为协同入口。
2. 用三条原则做最终判断
-
先定管理问题,再定字段:从使用者和要采取的动作出发,而不是从工具里有什么字段类型出发。
-
先统一含义,再追求完整:几个口径一致的字段,通常比一套内容丰富却没人理解的字段更可靠。
-
先试运行,再扩展治理:用真实任务检验配置,观察维护成本和决策收益,再决定是否推广到更多项目。
今天可以做的第一步很简单:打开一个项目列表,任选一个字段,回答“谁更新、何时更新、谁据此采取什么动作”。如果答案含糊,就先修规则或调整视图;如果答案明确,再决定它是否应该成为必填字段、条件字段或只在特定视图中展示。这样的判断,比一开始追求一张看起来无所不包的任务表更接近高效协同。
常见问题解答(FAQ)
1. 项目任务列表应该优先配置哪些字段?
我在整理项目任务表时,经常拿不准哪些信息应该单独设成字段,哪些写在备注里就够了。尤其是项目负责人、截止时间、状态和风险信息都很重要,但字段一多,团队又容易觉得难填。
先配置能支持识别、分工和跟进的核心字段:任务名称、负责人、状态和截止日期;再按项目需要增加优先级、风险或阻塞、交付物链接。判断一个字段是否值得保留,可以看它是否会被筛选、排序或用于管理决策;若只是偶尔补充说明,放在备注中通常更合适。每个字段还应写明填写规则和更新时点,避免同一信息出现多种口径。
2. 项目负责人如何设置不同的列表视图?
我希望一张任务表既能看项目整体进度,也能让成员快速找到自己的待办,但所有任务都放在同一个视图里时,重点经常被淹没。实际协作中,负责人还要单独找出临近交付或需要协调的任务。
按使用者和管理动作拆分视图,而不是复制多张任务表。可以建立项目全局视图,显示负责人、状态、截止日期和风险;个人待办视图筛选当前成员负责且未完成的任务;风险跟进视图筛选阻塞或高风险任务;近期交付视图按截止日期升序排列。配置前确认所用工具支持相应筛选和排序条件,并让各视图读取同一份任务数据。
3. 列表字段太多时,怎么判断哪些应该删掉?
我接手过字段不断增加的项目表,有些列长期空着,有些字段和备注内容重复,但又担心删掉后会影响管理。团队规模变大、项目流程调整时,这个问题尤其明显。
先检查字段在最近一个项目周期中的实际使用情况:是否有人维护、是否用于筛选或判断、是否承载无法从其他字段获得的信息。长期为空、含义重复或从未支持决策的字段,可先合并或移出主要视图;若可能仍有历史用途,先确认数据保留要求,再通过小范围试运行验证。
删减后应同步更新填写说明和相关视图,避免旧字段继续被团队使用。
4. 项目字段配置后,怎样让团队持续按统一规则维护?
我发现字段刚上线时大家通常会认真填写,但过一段时间,状态名称开始混用,风险信息也不再更新。作为项目负责人,我想知道除了提醒成员之外,有没有更稳定的维护办法。
为每个关键字段明确维护责任人、填写口径和更新时点,例如负责人在任务分派或变更时更新,状态在工作阶段变化时更新,风险在发现或解除时更新。状态和优先级尽量使用含义明确、数量有限的选项;风险字段则要求同时记录原因和下一步动作。
定期抽查长期未更新、信息缺失或选项混用的记录,并根据实际使用情况调整字段,而不是只增加提醒。
核心关键词
文章包含AI辅助创作:字段配置实操方法:项目负责人提升列表视图效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/504053
读者评论
按角色拆分视图很实用,尤其是把全局进度、个人待办和风险跟进分开,能减少负责人逐行筛选的时间。
条件必填比所有字段一律必填更合理。阻塞时再填写原因和下一步,既保留关键信息,也能避免大量无效的“无”或“正常”。
文章强调状态和负责人字段要有统一口径,这点容易被忽略。若团队对“进行中”理解不同,单靠增加视图也无法让数据变得可比较。
文中的比例和工时都注明是情景模拟,适合用来说明排查思路,但实际配置前仍应根据团队记录量和维护情况试运行校准。
