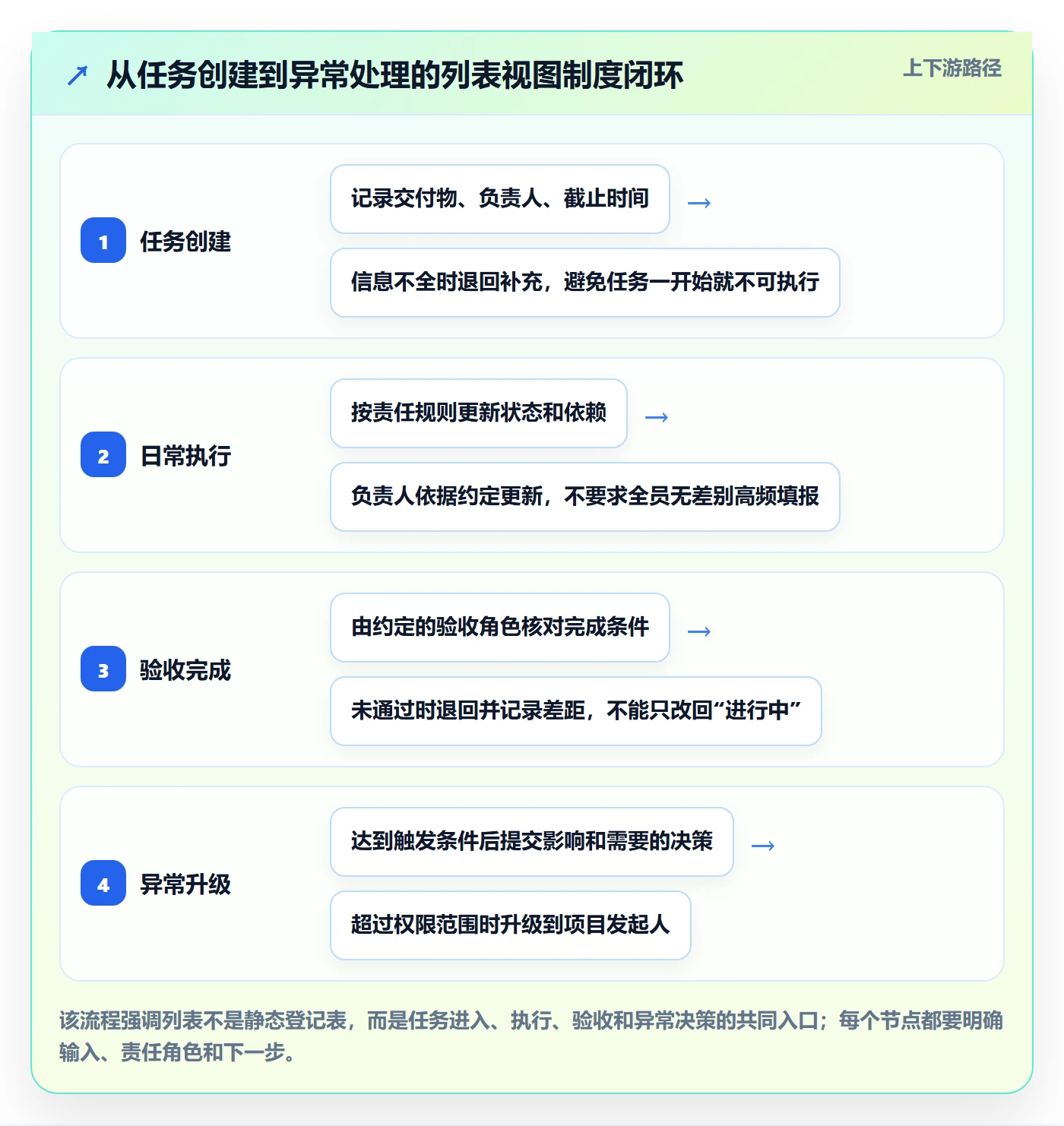

项目负责人打开任务列表,输入一个关键词,结果出来了,却仍然不知道哪些任务逾期、谁该处理、下一步该找谁,这通常不是“搜索框不好用”,而是搜索条件、任务数据和责任规则没有连成一条工作链。设计列表视图搜索时,我更关注的不是能不能搜到,而是负责人能不能据此作出判断并推动事情闭环。
一、先讲核心结论:搜索不是找记录,而是支持管理动作
1. 搜索能力要服务于一个明确决策
列表搜索看似是一个输入框,实际上包含一连串判断:用户要找什么对象、在哪个范围查找、哪些字段参与匹配、结果是否受权限限制,以及找到以后由谁处理。任何一个环节不清楚,都可能出现“结果很多但用不上”或“应该有记录却搜不到”的情况。
我通常先把搜索流程写成一句话:谁,在什么范围内,按什么条件,找到什么对象,并完成什么动作。例如,“项目负责人每周在当前项目中筛出逾期且未完成的任务,确认责任人后更新计划或发起升级。”这句话比“提供任务搜索功能”更能指导字段、筛选项和权限设计。
2. 把搜索、筛选和排序分开设计
搜索适合输入不确定的文本线索,例如任务名称、编号或描述中的关键词;筛选适合选择确定的业务属性,例如负责人、状态、项目和截止日期;排序则负责把最需要优先处理的结果排在前面。三者各自解决不同问题,不能指望一个搜索框替代全部操作。
例如,搜“登录”可能定位到名称或描述中包含该词的任务,但它不能自然表达“只看本项目、由我负责、已经逾期、状态不是已完成”。这类需求应使用结构化条件组合,而不是要求用户把复杂条件塞进关键词。
3. 负责人制度必须落到可检查的动作
“每个项目要有负责人”不是完整制度。至少要明确负责人对什么负责、何时检查、发现异常后如何处理,以及处理结果记录在哪里。列表搜索只有在这些规则明确后,才会从检索工具变成管理工具。
因此,完整方案应同时交付四样东西:字段口径、常用查询、责任动作和验收方法。若只配置搜索框,却没有明确任务数据怎么维护、异常由谁接手,搜索再快也只是更快地看到混乱。

二、背景和真实场景:负责人为什么会在列表里“找不到”
1. 任务数量增加后,记忆不再是可靠的检索方式
小团队可能依靠群消息和口头提醒,就能找到某个待办;但当项目增多、任务跨团队流转、负责人轮换时,个人记忆会迅速失效。任务名称相似、状态更新不及时、项目范围不一致,都可能让同一个关键词产生不同结果。
设想一个用于说明问题的情景:一个交付项目有 800 条任务记录,负责人每周需要定位“逾期、未完成、当前仍由本团队处理”的项目项。若只输入“接口”,得到的可能是需求、缺陷、讨论记录和已关闭事项的混合结果。真正的工作不是找出所有含“接口”的记录,而是找出本周需要采取行动的那一小部分。
这里的 800 条是情景示例,不是行业统计。它的作用是展示规模变化如何放大检索成本:记录越多,字段口径和过滤规则的重要性越高;但如果数据仍然只有几十条,建立复杂的权限与保存视图机制反而可能得不偿失。
2. 常见故障往往来自数据与规则,而非输入动作
我会先排查三类原因。第一,用户搜错了范围,例如在个人任务视图中找跨项目事项。第二,任务字段不规范,例如“进行中”“处理中”“开发中”被用来表达相似状态。第三,搜索结果缺少判断所需的信息,用户即使找到任务,也不知道是否该由自己处理。
如果某条任务的负责人字段为空,列表搜索无法替团队自动创造责任归属;如果截止日期没有维护,系统也无法可靠判断逾期。搜索系统能呈现和筛选已有数据,却不能替代数据治理。先问“数据有没有被一致地记录”,再问“搜索是否命中”,排查顺序通常更有效。
3. 一个实用的搜索场景应该能写成测试用例
“搜索要好用”很难验收,“项目负责人能在三步内找到当前项目所有逾期未完成任务”则可以测试。测试用例应包含用户角色、数据范围、输入条件、预期结果和结果后的操作,这样产品、项目管理和一线使用者才能讨论同一件事。
| 场景 | 用户要回答的问题 | 建议使用的条件 | 搜索后的动作 |
|---|---|---|---|
| 个人待办检查 | 哪些任务需要我处理? | 负责人为当前用户;状态未完成;按截止日期排序 | 更新进度或说明阻塞原因 |
| 项目风险检查 | 哪些任务可能影响交付? | 当前项目;逾期或高优先级;状态未完成 | 确认影响、安排协同或升级 |
| 无人负责检查 | 哪些任务尚未明确责任人? | 负责人为空;状态未关闭 | 指定责任人或确认任务是否有效 |
| 关键词定位 | 之前讨论的某项需求在哪里? | 名称、编号或可检索描述中的关键词 | 核实任务上下文并继续跟进 |

三、拆解常见误区:看似有搜索,实际没有可用的搜索流程
1. 误区一:把关键词命中率当成搜索质量
搜到大量包含相同词语的记录,不等于用户得到了答案。用户通常在找的是一个业务对象及其状态,而不是一串文本匹配结果。若“登录问题”同时出现在需求、缺陷、会议纪要和已关闭任务中,系统即使把它们全部搜出,也可能增加判断负担。
更好的评估方式是区分“命中”和“可行动”。命中关注目标记录是否出现;可行动还要看结果能否被识别、责任人是否清楚、关键字段是否完整,以及用户能否直接进入下一步。对于负责人场景,后者往往更接近实际价值。
2. 误区二:让一个输入框承担全部条件表达
有人会尝试在搜索框里输入“项目A 逾期 未完成 张三”,期待系统理解整句话。但不同工具对空格、词序、字段范围和匹配方式的处理可能不同。若界面没有明确说明规则,这类查询就很难被稳定复用,也难以用于新人培训。
建议把自然语言线索和结构化条件分工处理:关键词定位名称、编号或描述;筛选器限定项目、负责人、状态和日期;排序用于突出紧急程度。产品若支持自然语言检索,也应说明它能识别哪些条件,并通过边界测试确认结果,而不能只凭演示案例判断。
3. 误区三:用“项目负责人”掩盖多种角色
“负责人”可能指项目总负责人、具体任务执行人、流程审批人、列表维护人或某个团队的协调人。如果一个字段承载了所有含义,用户很容易把“要协调的人”误认为“要完成任务的人”。责任冲突越多,搜索结果越难用于决策。
解决方法不是无限增加角色字段,而是先定义动作责任。例如,任务负责人对任务更新和完成进度负责;项目负责人对项目级风险判断和资源协调负责;审批人只对审批决定负责。团队规模较小时可合并角色,但必须说明合并边界,不能仅靠职位名称推断。
4. 误区四:设置负责人字段,就认为责任制度已经完成
如果负责人长期不更新状态、项目经理不检查逾期项、无人接手空缺任务,那么字段只是记录,不是制度。制度至少需要触发条件、处理动作和升级路径。比如“发现逾期任务后,任务负责人当天补充原因与新计划;影响里程碑时,由项目负责人协调并记录决议”。
这不是所有组织都必须采用的时间标准,而是一种可测试的规则示例。团队应依据任务节奏、服务承诺和风险等级调整时限,不应把示例包装成行业统一规范。
5. 误区五:忽略权限和数据边界
用户搜不到某条记录,可能是关键词不对,也可能是该记录不在当前视图、尚未同步,或用户没有访问权限。若系统只显示“无结果”,用户就无法判断应当改关键词、改范围,还是申请权限。
权限设计也不能为了“结果完整”而让所有人看到所有数据。更稳妥的做法是明确可见范围,并在界面提示当前检索范围;权限不足时给出合适的解释或申请路径。搜索准确性必须和信息安全一起验收。

四、专业判断逻辑:从用户任务倒推搜索设计
1. 第一步:定义用户要完成的任务
先收集高频问题,而不是先讨论界面组件。可以访谈项目负责人、执行人和工具管理员,请他们各自描述最近一次“找不到任务”或“找到后仍无法推进”的情况。记录用户原话、数据范围和最终动作,避免把不同问题统称为“搜索不好用”。
每个场景至少需要写清五项:谁在查、查哪个项目或范围、目标对象是什么、命中后需要看哪些信息、最后要执行什么动作。场景定义如果缺少“最后做什么”,通常说明团队还没有想清楚搜索结果的业务用途。
2. 第二步:建立字段字典,明确搜索与筛选边界
字段字典要写清字段名称、含义、维护角色、允许值和是否参与关键词检索。比如“状态”应有明确的流转含义;“负责人”应有具体责任定义;“截止日期”应明确采用计划日期还是承诺日期。名称相同但含义不同,会让筛选条件看似一致、结果实际不可比。
| 信息类型 | 适合的查找方式 | 设计重点 | 常见风险 |
|---|---|---|---|
| 任务名称、编号、描述 | 关键词搜索 | 明确哪些文本字段参与匹配及大小写、分词等规则 | 匹配范围不透明,用户误以为系统漏搜 |
| 项目、负责人、状态 | 结构化筛选 | 统一字段含义和可选值 | 字段重复、值不一致导致筛选结果失真 |
| 截止日期、创建时间 | 日期条件与排序 | 明确时间范围、时区和空值处理方式 | 日期边界不清,引发逾期判断争议 |
| 优先级、风险等级 | 筛选和排序 | 说明等级含义及升级条件 | 所有任务都被标为高优先级 |
3. 第三步:确定查询范围和默认条件
用户打开列表时,默认看到什么范围,会直接影响他对搜索结果的理解。当前项目、本人负责、团队任务和跨项目事项是不同边界,界面应让用户知道自己正在什么范围内查询。若支持切换范围,切换后应有清晰反馈,避免用户误把局部结果当成全局结果。
默认条件要谨慎设置。默认只看未完成任务能减少噪声,但可能隐藏已完成记录中的决策依据;默认跨项目搜索可能方便管理者,却让一线执行人面对大量无关结果。选择哪种默认值,取决于主要用户任务,而非哪个选项看起来更全面。
4. 第四步:让结果行足以支持判断
结果列表不应只显示任务标题。负责人通常至少需要项目、状态、责任人、截止日期和优先级等信息,才能判断是否相关及是否紧急。字段过多又会挤压标题,降低扫描效率,因此要依据高频场景排序,而不是把所有字段都塞进一行。
我倾向于先用纸面原型或简单表格测试:让用户在限定时间内从一组模拟结果中找出需要升级的事项,观察他们实际查看哪些字段、在哪些位置停顿、是否反复打开详情。这样的可用性观察比单纯询问“你觉得还需要什么字段”更能揭示真实需求。
5. 第五步:把结果变成可复用的查询入口
如果团队每天都重复“本人未完成任务”“逾期事项”“无人负责任务”等查询,应评估是否需要保存视图、共享筛选或固定入口。保存视图的重点不是数量,而是名称能否让用户理解用途、条件是否有维护责任、共享范围是否清楚。
当不同岗位需要不同结果时,不要为每个人复制一份几乎相同的视图。先判断差异来自角色权限、业务范围还是个人偏好,再决定使用动态当前用户条件、团队筛选,还是分别维护的视图。设计越复杂,越要评估后续维护成本。

五、具体案例与数据观察:用一个项目情景验证完整流程
1. 案例设定:交付团队每周需要核对风险任务
以下是情景模拟,用于展示设计方法,不代表真实客户数据。假设一个跨职能交付项目包含产品、研发、测试和实施团队,列表中有 800 条任务记录。项目负责人每周需要找出可能影响里程碑的未完成任务,并确认责任人是否已更新计划。
团队原先只使用关键词搜索,负责人输入“延期”或“阻塞”后,需要逐条打开记录确认项目、状态和责任人。复盘发现,问题并非单纯的结果太多:部分任务没有填写截止日期,部分状态含义不一致,还有一些任务的实际执行人和列表负责人不是同一个角色。
2. 先把“风险任务”定义为可执行条件
项目组把每周检查目标定义为“当前项目中,状态未完成,且逾期或标记为阻塞的任务”。这不是通用风险定义,而是该情景下用于启动检查的规则。团队还约定,筛选出的记录只是待核查候选项,项目负责人需要确认其实际影响,不能把系统命中直接等同于项目风险。
为减少误判,列表结果显示任务名称、所属阶段、执行负责人、状态、截止日期和优先级。若负责人为空,任务进入单独的“待分派”视图;若任务已阻塞,则执行负责人需要填写阻塞原因和所需协助。这样,搜索结果才对应具体的后续动作。
3. 示例流程:从检索到闭环
-
确认范围:项目负责人进入当前交付项目的任务列表,避免把其他项目的同名任务混入结果。
-
设置条件:筛选状态为未完成,并选择“截止日期早于今天”或“阻塞标记为是”;若系统不支持组合条件,则分别保存查询后汇总核对。
-
核实责任:检查任务负责人、截止日期和状态是否有效,特别关注负责人为空或字段长期未更新的记录。
-
处理异常:由任务负责人补充当前进展和新计划;涉及跨团队依赖或里程碑影响的事项,由项目负责人协调。
-
更新结果:处理完成后更新任务状态和记录,下一轮查询应能区分仍需跟进、已恢复计划和已关闭事项。
4. 用“处理耗时”验证改动有没有价值
可以选取同一批模拟任务,比较流程调整前后的人工核对步骤。假设调整前每周需要手动打开 24 条候选任务、平均每条核对 2 分钟,另需 15 分钟整理责任人和异常项;调整后,列表直接展示关键字段,每条核对平均 1 分钟,整理耗时为 8 分钟。按这个假设,单次检查从约 63 分钟降到约 32 分钟。
这组数字是样本推演,不是实测成效,也不能外推为所有团队的收益。真实验证时,应记录检查任务数量、打开详情次数、确认错误比例、责任人缺失数和闭环时间。若改版后速度变快但误判增加,不能简单认定设计成功。
| 观察维度 | 调整前情景假设 | 调整后情景假设 | 验证重点 |
|---|---|---|---|
| 每周候选任务核对 | 24 条逐条打开详情 | 24 条先在列表核对,必要时再打开 | 是否遗漏需深入检查的事项 |
| 单条核对时间 | 平均 2 分钟 | 平均 1 分钟 | 样本任务难度是否相当 |
| 整理异常项耗时 | 约 15 分钟 | 约 8 分钟 | 是否减少重复抄写和人工汇总 |
| 任务责任信息 | 需打开详情确认 | 在结果行直接查看 | 负责人字段是否准确、是否及时更新 |

5. 同时监控副作用,不只看速度
搜索流程上线后,还要观察两个容易被忽略的反向指标。第一,错误纳入率,即结果中有多少任务经核实并不需要本次跟进;第二,漏检率,即抽样复核发现有多少符合条件的任务没有出现在结果中。只有单次耗时下降、错误率也可接受,才说明流程真正改善了工作。
此外,还要检查责任字段的空缺和过期情况。若一个月后负责人空缺仍然很多,说明搜索入口并没有解决源头问题,需要调整任务创建流程或责任分配规则。搜索数据是管理问题的可见信号,未必是管理问题的根因。

六、项目负责人制度设计:让搜索发现的问题有人接
1. 把责任拆成任务级和项目级
任务级负责人负责更新任务状态、说明当前进展、维护预计完成时间,并在受阻时说明所需支持。项目负责人不必替每位执行人更新任务,而应负责识别项目级影响、处理跨团队依赖、协调资源,并在必要时推动升级。
这种拆分能避免两种极端:一种是所有问题都等项目负责人逐条处理,导致管理者成为瓶颈;另一种是项目负责人只看汇总数字,却没有任何风险处理责任。具体岗位名称可以因组织不同而变化,关键是每个动作有明确的最终责任人。
2. 制定可执行的检查节奏
检查频率不应机械统一。高风险交付事项可能需要每日检查,常规项目可以按周核对,低频维护工作则可按里程碑复盘。团队应按风险和业务节奏设定频率,并确保负责人能够在约定时间内处理异常。
一个便于试运行的规则是:执行人维护自己负责的任务;项目负责人每周查看逾期、阻塞和无人负责事项;里程碑前增加一次专项核查。它只是可调整的示例,不适用于所有行业,尤其不能取代有明确服务等级或安全要求的正式流程。
3. 设计异常分级和升级条件
并非每条逾期任务都需要升级。可以根据影响范围划分处理路径:轻微偏差由任务负责人更新计划;影响跨团队交付的事项由项目负责人协调;可能影响合同承诺、客户上线或关键里程碑的事项,则进入更高层级的决策机制。
升级条件要写成可观察的信号,例如“预计完成日期晚于里程碑日期”“阻塞超过约定处理窗口”或“关键依赖尚未确认”。“情况严重时及时升级”不够具体,因为不同人对严重程度的理解可能完全不同。
4. 将制度变成列表中的可检查信息
制度不必全部做成复杂表单,但至少要能从任务或关联记录中查到责任人、当前状态、计划日期、阻塞原因和下一步动作。若工具不支持某些字段,也可以使用受控的文本模板或配套记录,但应评估人工维护负担和信息分散风险。
对于中大型组织,可考虑用统一字段字典和项目模板降低团队间差异;但不宜为了统一而一次性规定所有细节。先统一会影响跨团队检索和管理判断的字段,再允许团队保留与业务密切相关的扩展信息,通常更容易落地。

七、不同情况下的行动建议与取舍
1. 任务规模较小、角色简单:先用少量条件跑通
如果任务总量不大、团队成员相对固定,优先统一任务名称、负责人、状态和截止日期,再建立少数几个高频查询。不要一开始就引入复杂权限、跨项目搜索和多层保存视图;复杂设计会增加维护成本,却未必能解决当前问题。
这类团队可以先用一周作为观察周期,记录最常重复的三类查找任务、每次大致耗时和最常见的结果错误。若大家基本能在现有列表中找到目标,就把精力放在字段一致性和责任闭环,而不是先追求更多搜索功能。
2. 多项目并行、人员频繁协作:优先解决范围和角色歧义
跨项目场景中,项目范围和责任定义比搜索语法更容易造成误判。应明确哪些用户可以跨项目查看,哪些角色只看本人或团队任务;同时区分任务负责人、项目负责人和协作者。若同一人承担多个角色,界面和流程仍应保留角色含义。
可以先抽取几个高频管理查询做权限测试,例如“跨项目查看本人负责事项”“查看团队逾期任务”“查找无人负责记录”。每个测试都验证有权限的结果是否完整、无权限的数据是否被正确限制,并确认用户能理解结果边界。
3. 有合规或敏感信息要求:将权限视为搜索设计的一部分
涉及客户资料、研发信息或受监管数据时,不能只在列表详情页控制访问,而应确认搜索结果、摘要字段、导出内容和共享视图均遵循同一权限规则。用户可能没有打开记录的权限,却仍从搜索结果标题或字段值中获得敏感信息,这类边界应纳入验收。
私有化部署适合需要控制部署环境、数据边界或内部集成方式的组织,但它并不自动等于搜索设计更完善。仍需评估部署维护、版本升级、索引更新、备份恢复和权限配置能力。选择部署方式时,应把运维责任和生命周期成本一起计算。
4. 百人以上组织选择平台:先验证迁移与治理,再看功能清单
以 PingCode 为例,这类项目管理平台的产品定位面向中大型企业及 100 人以上组织,并提供私有化部署及 Jira 平滑迁移相关能力。对考虑国产替代的团队,它可以进入候选评估范围;但“国产替代不二选择”不应被理解为无需验证的结论,任何平台都应以实际流程、数据和权限测试为准。
迁移评估时,不要只看任务是否导入成功。至少要抽样检查项目结构、状态映射、人员账号、附件、评论、关联关系、字段值和历史记录;再测试常用列表搜索能否复现原有管理场景。迁移后若字段定义变了,旧查询可能命中不同结果,所谓“平滑”必须由业务验收确认。
对于 100 人以上组织,我建议把评估拆成三层:业务层验证核心查询和责任流程;技术层验证部署、集成、权限和数据迁移;运营层验证模板维护、管理员工作量和用户培训成本。功能清单可以作为入口,不能替代端到端场景测试。
| 组织情况 | 优先行动 | 主要取舍 | 不建议先做的事 |
|---|---|---|---|
| 小团队、任务较少 | 统一字段与少量常用查询 | 简洁易用优先于配置灵活 | 过早建立大量角色和视图 |
| 多项目、多团队协作 | 明确范围、角色和跨项目权限 | 全局可见性与数据隔离之间平衡 | 把所有团队数据默认开放 |
| 高合规要求 | 验证权限过滤、日志和部署治理 | 安全控制与使用便捷性之间平衡 | 只测试普通用户界面搜索 |
| 正在迁移平台 | 抽样验证字段映射与查询复现 | 迁移速度与历史准确性之间平衡 | 仅以导入数量判断迁移完成 |

5. 取舍的核心:不要用功能复杂度掩盖制度缺口
增加高级搜索、自动提醒或智能推荐,可能减少部分人工操作,却无法替代字段维护、负责人履责和异常升级。若任务状态长期不更新,自动提醒只会提醒更多过时信息;若负责人含义混乱,自动分派也可能把任务交给错误角色。
相反,如果团队已经有清楚的字段和责任流程,却仍因记录量大、跨项目查询困难而耗费时间,投资更强的搜索和视图能力就有现实依据。先证明瓶颈在哪里,再决定要增加功能、改流程还是补数据质量。
八、验收与持续改进:把一次配置变成可维护机制
1. 用场景测试,不用“看起来能搜”验收
准备覆盖正常、边界和异常情况的测试数据:名称重复的任务、负责人为空的任务、已关闭任务、无权限记录、日期临界值,以及包含常见关键词的长描述。验收时逐条核对实际结果和预期结果,并记录差异原因。
测试不应只由管理员完成。项目负责人要确认结果是否能支持管理判断,任务执行人要确认查询条件是否符合日常操作,数据或安全负责人则要验证访问边界。不同角色关注点不同,单一角色的“通过”不能代表流程整体可用。
2. 观察四类指标,并区分效率和质量
效率指标可以看一次查询耗时、打开详情次数和重复查询次数;质量指标可以看漏检率、错误纳入率、负责人字段缺失率和状态更新及时性。前者说明操作是否更省力,后者说明结果是否可靠,两类指标不能互相替代。
初期不需要追求完美数据平台。团队可以用简单抽样记录,每周抽查一定数量的搜索结果,并标注“相关、误报、漏报、字段缺失、权限限制”等原因。关键是固定口径和观察周期,不要每次复盘都换一套算法,导致前后不可比较。
3. 建立结果反馈机制
当用户发现漏检、误报或字段缺失时,应有明确的反馈入口,并记录问题属于查询配置、数据质量、权限边界还是使用培训。若所有反馈都直接交给管理员修条件,容易让配置越来越复杂;有些问题应该回到字段标准或责任流程中解决。
建议按固定周期回看高频查询:哪些查询长期无人使用,哪些查询被重复建立,哪些查询总需要人工二次筛选。保留真正支持决策的入口,合并重复视图,废弃失效条件。搜索治理不是一次上线任务,而是随着业务和组织变化持续校准。
4. 上线前的验收清单
-
是否写清关键词搜索会匹配哪些字段?
-
是否明确当前列表、项目范围和跨项目范围的区别?
-
状态、负责人、截止日期和优先级是否有一致定义?
-
结果行是否展示负责人判断所需的关键字段?
-
无结果、权限不足、条件过窄和数据未更新时,用户是否能理解下一步怎么做?
-
每类异常是否有明确责任人、处理动作和升级条件?
-
是否用包含重复名称、空负责人和日期边界的数据完成测试?
-
是否定义了核查耗时、误报、漏报和字段缺失的观察口径?
-
若涉及迁移,是否验证历史字段、关联关系和常用查询结果?

九、总结:让搜索结果进入项目管理闭环
1. 先问“搜到以后怎么办”
列表视图搜索的关键,不是把所有记录都展示出来,而是帮助用户快速找到适合当前决策的对象。搜索负责定位,筛选负责缩小范围,结果字段负责支持判断,负责人制度负责推动行动,闭环记录负责证明问题是否解决。
如果当前团队还经常出现“搜到了但没人处理”,先定义任务负责人、检查节奏和升级路径;如果“应该搜到却没有结果”,先核对范围、字段、权限和数据更新;如果“结果太多难以判断”,再调整筛选条件、排序和结果字段。先诊断再配置,通常比盲目增加功能更省成本。
2. 下一步从三个高频查询开始
把你们最常见的三种管理问题写出来,例如“我的未完成任务”“本项目逾期事项”和“无人负责的开放任务”。为每一种问题补齐用户、范围、字段、动作和验收样本,再选一周试运行,观察处理耗时、错误纳入和漏检情况。
一套好的搜索流程,不是让负责人更快地翻列表,而是让正确的人更早看到需要处理的事,并留下可复核的结果。从一个高频场景开始,把查询条件、责任动作和反馈机制连起来,再逐步扩展到跨项目、跨团队和平台迁移场景。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:列表视图搜索全流程:项目负责人制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/503695
读者评论
把关键词搜索、条件筛选和结果排序分开设计很实用,尤其是“逾期且未完成”这类需求,结构化筛选比堆关键词更清楚。
文中区分项目负责人和任务执行人这一点很重要。若角色定义不清,列表即使显示了负责人,也未必能说明谁需要采取行动。
用具体场景验收搜索功能比笼统评价“好不好用”更可操作,三步内找到逾期任务也便于团队实际测试。
权限和检索范围容易被忽略。无结果时提示当前项目范围或权限限制,能减少用户误以为任务记录丢失的情况。
文中的数量和比例都注明是情景示例,避免把模拟数据当成行业结论;团队复盘时仍应使用自己的实际记录验证原因。
