2026年选择需求管理工具,最容易犯的错误不是“选错软件”,而是把“功能数量多”误认为“需求管理能力强”。我在近几轮软件选型和项目复盘中发现:真正决定性价比的,往往不是首年报价,而是需求从收集、澄清、评审、开发、测试到上线反馈的链路是否闭环。一个月费较低、但每周让产品经理额外花费十几个小时维护表格和同步状态的工具,实际成本可能高于报价更高的平台。
本文不做简单的功能罗列,也不把所有产品排成一个缺乏场景的榜单。我会从需求复杂度、团队规模、协作对象、交付节奏、数据沉淀和隐性维护成本六个维度,拆解2026年需求管理工具的选型逻辑,并给出一套可以在7天内完成初筛、30天内验证真实价值的测试方法。文中涉及的团队效率数据,凡未注明公开来源,均标注为样本观察、情景模拟或建议基准,读者不应将其视为全行业统计。
一、先讲核心结论:性价比不是最低价格,而是最低有效成本
1. 2026年最值得优先评估的不是“最强工具”,而是“最匹配链路的工具”
如果只想先得到一个结论,我的判断是:小型团队应优先选择上手成本低、需求模板清晰、评审流程短的某需求管理工具;中型研发团队应重点关注需求与任务、缺陷、测试用例、版本之间的关联能力;多团队或强合规组织则应把权限、审计、历史版本和跨项目复用放在价格之前。
换句话说,需求管理工具没有绝对意义上的“哪个好用”,只有“在哪类需求链路中更划算”。一个适合互联网快速试错团队的平台,未必适合硬件、制造、金融或政企项目;一个适合研发协作的平台,也未必适合市场、销售和客户共同参与的需求收集场景。
我通常把性价比拆成一个更实用的公式:
有效性价比 = 可用功能价值 ÷(软件费用 + 实施成本 + 迁移成本 + 培训成本 + 持续维护成本)
这里的“可用功能价值”不是产品宣传页上的功能总数,而是团队真正使用并产生结果的能力。例如,需求追踪、评审记录、责任人、验收标准、变更历史和上线反馈,能够直接减少返工;而一个团队一年只打开一次的高级报表,虽然看起来很强,却不应在选型中占据过高权重。
2. 我的建议排序:先看闭环,再看协作,最后看高级功能
在实际评估中,我会按照以下顺序判断一个工具是否值得购买:
- 需求是否能被结构化:标题、背景、目标、用户、场景、验收标准、优先级、负责人和截止时间是否可以稳定记录。
- 需求是否能被评审:讨论、决策、反对意见和最终结论能否留在需求上下文中,而不是散落在聊天记录里。
- 需求是否能被交付:产品需求能否关联开发任务、测试用例、缺陷、版本和上线结果。
- 需求是否能被追责和复盘:谁改了什么、为什么改、何时上线、上线后表现如何,能否回溯。
- 团队是否愿意持续使用:输入是否足够简单,查看是否足够直观,通知是否不会造成额外噪音。
如果前两项都没有做好,后面的智能分析、复杂报表和自动化规则通常只是装饰。很多团队购买工具时只演示“如何创建一条需求”,却没有演示“需求被否决后如何留档”“范围变更后谁会收到通知”“上线后如何把反馈重新关联回原需求”。这正是评估中最容易被忽略、却最影响长期价值的部分。

3. 快速结论表:不同团队应该先看什么
| 团队情况 | 优先级最高的能力 | 最容易踩的坑 | 建议的采购策略 |
|---|---|---|---|
| 5,15人的产品或研发团队 | 模板、看板、评论、轻量评审、移动端或消息提醒 | 一开始购买过于复杂的平台,导致没人维护 | 先做30天试用,验证日常使用频率 |
| 15,80人的研发组织 | 需求,任务,缺陷,测试,版本关联 | 需求和研发执行系统各自独立,状态靠人工同步 | 优先验证接口、字段映射和跨模块追踪 |
| 多产品线或多项目组织 | 权限、跨项目复用、版本管理、统一指标 | 不同团队自行定义字段,最后无法横向比较 | 先统一数据模型,再谈报表和智能能力 |
| 强合规或高风险行业 | 审计日志、版本留痕、审批、备份、权限隔离 | 只看协作体验,不看证据链完整性 | 把安全和审计列为硬性门槛,不纳入普通加权平均 |
二、为什么2026年需求管理更难:需求已经从“文档”变成“决策系统”
1. 需求来源变多,但有效需求没有同比增加
过去,需求主要来自产品经理访谈、销售反馈和项目负责人整理。现在,客服工单、埋点分析、社区评论、AI生成建议、用户访谈、竞品观察和一线员工反馈都可能进入需求池。输入数量增加并不等于洞察增加,反而会让团队面临重复、冲突、低价值和缺乏上下文的问题。
我在项目评审中经常看到这样的情况:同一个客户问题,被销售、客服和产品分别创建了三条需求;同一个功能目标,被拆成前端、后端和运营三个事项;同一个延期原因,在不同系统里有三种说法。表面上看,团队很勤奋地记录信息,实际上决策依据正在分散。
因此,2026年的需求管理工具必须解决两个问题:第一,如何把不同来源的原始信息归并成可分析的需求;第二,如何保留“为什么做”和“为什么不做”的决策过程。只记录最终结论,无法帮助团队理解当时的约束;只保存大量原始反馈,又会让真正重要的内容被噪音淹没。
2. AI提高了输入速度,却放大了治理缺陷
生成式人工智能可以快速总结访谈、提取用户痛点、生成用户故事和补全验收条件,但它不能替团队承担优先级决策,也不能自动知道某个功能是否符合商业目标。输入越快,未经验证的内容越容易大量涌入需求池。
我的判断是:AI能力越强,需求管理系统越需要明确的来源、可信度和人工确认状态。至少应当区分“原始反馈”“AI整理”“产品确认”“评审通过”和“已验证结果”这几种状态,否则团队会把推测当事实,把模型生成的概括当用户原话。
在使用AI辅助需求整理时,我建议每条需求都保留三个字段:来源证据、人工判断、验证结果。来源证据可以是访谈记录、工单编号、数据区间或实验结果;人工判断说明为什么值得投入;验证结果则记录上线后的实际影响。这三个字段比“是否有AI生成按钮”更能决定工具的长期价值。

3. 跨部门协作正在改变工具的使用对象
需求管理工具早已不只是产品经理和研发人员使用。销售希望知道客户要求是否进入计划,客服希望快速找到标准答复,管理层希望看到资源投入与业务目标的关系,测试人员希望确认验收条件是否发生变化。一个只对研发人员友好的系统,可能无法承接完整的需求生命周期。
但参与者越多,系统越不能简单地把所有人都变成“编辑者”。我更倾向于采用分层参与方式:客户和销售提交原始反馈,产品负责归并和定义,研发参与可行性评估,测试负责验证,管理者查看汇总结果。权限设计的目标不是限制协作,而是避免所有人都能随意改动关键决策。
三、常见误区:为什么看起来便宜的工具最后并不便宜
1. 误区一:只比较账号单价,不计算总拥有成本
软件报价通常最容易比较,但它只占总成本的一部分。真正需要计算的至少包括:账号费用、管理员时间、数据迁移、模板设计、培训、接口开发、历史数据清洗、权限配置和上线后的持续维护。
举一个常见的情景。某团队有6名产品经理和30名研发人员,工具年费报价为2万元,看起来很低。如果系统缺少需求与缺陷的关联能力,每名产品经理每周额外花费2小时同步状态,按每小时综合人力成本180元计算,一年约产生11.2万元的隐性成本。这里还没有计算因状态不一致造成的返工和延期。
当然,隐性成本不能机械套用统一人力单价。我的做法是让团队连续两周记录三个数字:需求状态同步耗时、会议中反复确认信息的时间、因信息遗漏造成的返工时间。只要这三个数字有基线,就能比较工具上线前后的变化,而不是凭感觉讨论“好不好用”。
2. 误区二:功能越多,需求管理能力越强
功能数量多并不代表流程更完整。需求管理的关键不是把所有模块都打开,而是让必要的信息在正确节点出现。例如,需求提交时不一定需要填写十几个字段,但进入评审前必须具备目标用户、问题证据、价值判断、范围边界和验收标准。
我见过一套系统拥有复杂的路线图、权限矩阵和自定义报表,但团队每天仍然使用电子表格维护“最终排期”。原因不是工具没有排期功能,而是系统中的字段过多、更新责任不清、管理者不信任报表。工具只有在数据被持续维护且口径稳定时,才会产生管理价值。
选型时,我建议把功能分为三类:
- 硬性闭环能力:需求记录、评审、状态、负责人、优先级、关联交付项、历史记录。
- 效率提升能力:模板、批量操作、自动提醒、视图筛选、重复需求识别、接口同步。
- 场景增强能力:路线图、资源预测、智能总结、组合分析、客户门户和高级报表。
第一类缺失时,不应被第三类功能吸引。第二类决定日常效率,第三类则应该根据团队成熟度和业务复杂度逐步购买。
3. 误区三:把看板当作需求管理
看板能展示工作状态,却不能自动说明需求为什么存在、谁提出、解决什么问题、怎样验收以及上线后是否有效。很多团队把“待办、进行中、已完成”当成完整流程,结果是任务移动得很快,需求价值却无法判断。
一个合格的需求至少应该回答五个问题:用户是谁、遇到什么问题、问题有多严重、团队为什么现在做、做完后如何判断成功。如果系统只记录任务名称,例如“优化搜索”“增加导出”“改版首页”,它更像一个工作清单,而不是需求管理系统。
4. 误区四:把AI生成内容直接当作产品决策
AI可以帮助产品经理把一小时访谈整理成十分钟可读摘要,但摘要可能丢失语气、上下文和例外条件。尤其是客户表达“希望有某功能”时,真正的诉求可能是降低人工操作、减少错误或满足合规要求,而不是字面上的功能本身。
我建议在流程上增加一个“人工确认”节点。AI输出只能进入“待核验”状态,只有产品负责人确认来源、目标和证据后,才能进入正式需求池。这个步骤看似增加了流程,实际上是在防止后期大规模返工。
5. 误区五:试用期只测试创建需求,不测试失败场景
大多数演示都选择顺利路径:新建需求、分配负责人、放入版本、查看报表。真实项目却充满失败场景:需求被拒绝、范围缩小、负责人更换、版本延期、同类需求合并、上线后效果不佳、客户临时撤回。
因此,我会把以下场景作为试用期必测项目:一条需求经历三次变更;一条需求被拆为多个交付项;一个交付项关联多个缺陷;一个版本延期后通知相关人员;一个已完成需求重新打开并保留原始记录。系统在这些场景中的表现,比首页看起来是否漂亮更有参考价值。

四、专业判断逻辑:用六个维度筛选真正适合的工具
1. 先判断需求复杂度,而不是先看团队人数
团队人数只是一个粗略指标。10个人做金融核心系统,需求复杂度可能高于50个人做内容运营平台;同样是20人的研发团队,单产品单版本和多产品并行交付,对工具的要求也完全不同。
我会用四个问题判断复杂度:
- 一个需求是否经常拆成多个开发、测试和运营事项?
- 需求变更是否需要保留审批和历史证据?
- 一个需求是否会跨越多个版本或多个团队?
- 上线后是否需要通过数据、客户反馈或验收文件验证结果?
如果四个问题中有两个以上回答“是”,就不应只按轻量任务工具评估,而应重点查看关联关系、版本留痕、权限、审计和报表口径。
2. 评估需求结构:从“描述框”升级为“决策字段”
字段并不是越多越好。有效字段应当直接服务于某一个决策。例如,“目标用户”帮助判断需求是否属于当前产品范围;“影响指标”帮助判断优先级;“验收标准”帮助研发和测试减少解释;“不做范围”帮助控制蔓延。
我建议至少建立以下基础字段:
| 字段 | 解决的问题 | 谁负责维护 | 适合出现的阶段 |
|---|---|---|---|
| 需求来源 | 这条需求从哪里来,是否可追溯 | 提交人或产品经理 | 提交时 |
| 用户问题 | 到底要解决什么,而不是想增加什么功能 | 产品经理 | 澄清时 |
| 价值证据 | 为什么值得投入资源 | 产品经理或业务负责人 | 评审前 |
| 优先级依据 | 为什么排在其他需求前面 | 产品负责人 | 评审时 |
| 验收标准 | 做到什么程度才算完成 | 产品、研发、测试共同确认 | 进入开发前 |
| 上线结果 | 做完之后是否真的产生预期效果 | 产品或数据负责人 | 上线后 |
如果某工具允许自定义字段,但不支持字段必填、状态条件、权限限制或字段历史,就不能简单认为它具备成熟的需求治理能力。字段设计必须与流程规则结合,否则只是把空表格搬到了线上。
3. 评估关联能力:关系比列表更重要
需求管理最核心的结构不是一张列表,而是一张关系网。至少需要观察以下关联:需求与用户反馈、需求与目标、需求与开发任务、需求与测试用例、需求与缺陷、需求与版本、需求与上线指标。
我在演示工具时会故意提出一个具体问题:“请从一个线上缺陷反向找到它对应的需求、所属版本、验收标准和上线时间。”如果销售人员只能从列表中搜索,而无法一键查看关系链,就说明系统更偏向事项管理,而不是完整的需求追踪。
关联能力还要看维护成本。手工建立几十个关联并不困难,但当项目达到数百条需求、数千个任务时,系统是否支持批量关联、自动继承、状态同步和异常提醒,就会直接影响使用体验。
4. 评估协作能力:看“决策是否留下”,不只看“评论是否存在”
评论功能几乎每个平台都有,但评论不等于决策。真正有价值的是能否把讨论转化为结论,并标记结论的责任人、时间和影响范围。
我建议试用时检查四个细节:评论能否引用字段和附件;是否能明确标记评审结论;需求变更后是否自动通知相关角色;历史版本能否比较前后差异。缺少其中任何一个环节,团队仍可能回到聊天工具中重新解释。
5. 评估报表能力:先问指标口径,再看图表样式
“需求完成率”听起来很专业,但如果分母包含取消、合并和延期的需求,分子只统计已上线事项,这个指标就无法用于比较团队效率。报表是否有价值,取决于口径是否稳定、数据是否完整和异常是否可解释。
我常用的基础指标包括:
- 需求从提交到澄清完成的平均时长。
- 需求从评审通过到进入开发的等待时长。
- 需求变更次数及变更原因分布。
- 版本内需求按时完成率。
- 需求关联缺陷率和上线后重新打开率。
- 有明确验收标准的需求占比。
- 上线后完成结果复盘的需求占比。
这些指标并不都是越高越好。例如,变更次数下降可能代表需求澄清更充分,也可能代表团队不再记录变更;缺陷率下降可能代表质量提升,也可能代表测试数据没有回填。因此,工具必须允许查看明细,不能只给管理层一个漂亮的百分比。
6. 评估智能能力:重点看可控性、可追溯性和节省了什么时间
2026年,智能能力会成为需求工具的常见配置,但我的判断是:智能功能应当按“节省了哪一种人工时间”来评估。摘要是否减少阅读时间,归并是否减少重复判断,生成验收标准是否减少沟通轮次,风险提示是否提前暴露依赖关系,这些都可以测试。
不要只问“是否支持AI”,而要让供应商现场完成一项真实任务:导入一段脱敏访谈、若干客服工单和一个版本目标,要求系统生成候选需求、标注来源、识别相似项并给出待确认问题。然后由产品经理判断结果是否可用,并记录人工修改比例。

五、深度测评维度:如何比较不同类型的需求管理工具
1. 轻量协作型工具:适合快速启动,但要警惕“轻”变成“浅”
轻量工具的优势通常是界面简单、学习成本低、创建事项快,适合需求数量不多、组织层级少、交付节奏快的小团队。对于一个刚成立的产品团队,先让每个人形成记录习惯,比一开始建立复杂的审批体系更重要。
但轻量工具常见的限制也很明确:需求层级较浅、关联关系有限、版本历史不够细、报表口径简单,或者无法把客户反馈和研发执行放在同一条链路上。如果团队已经出现大量“一个需求对应多个任务”“多个版本并行”和“需求变更需要追责”,轻量工具可能很快触及上限。
我的建议是:轻量工具可以作为起点,但必须提前确认迁移能力。至少要问清楚数据能否完整导出、附件和评论能否保留、字段是否可以映射、历史版本是否可查询。否则,低门槛带来的短期收益,可能换来一年后的重新建设。
2. 研发一体化工具:适合复杂交付,但不能忽视非研发人员体验
研发一体化工具通常更擅长任务、缺陷、测试、版本和代码流程,适合有稳定研发流程、迭代频率高、交付链条长的组织。它的核心价值在于减少产品、研发和测试之间的状态同步,让一条需求能够追踪到具体交付结果。
这类工具的弱点是产品和业务人员可能觉得复杂。若客户反馈、销售机会和高层目标无法以简单方式进入系统,产品经理可能仍然使用表格或文档整理需求,研发系统只承接“已经决定做什么”的部分。这样虽然执行更规范,但前端决策仍然不可追踪。
评估时不要只让研发人员试用。至少邀请一名产品经理、一名测试人员、一名业务代表和一名项目负责人分别完成任务,观察他们是否都能在不依赖管理员的情况下完成提交、查看、评论和查询。
3. 产品规划型工具:适合路线图和客户反馈,但要验证交付闭环
产品规划型工具擅长收集客户声音、管理机会池、建立产品路线图和分析需求价值。对于客户数量多、产品线多、需要平衡市场反馈与战略目标的组织,这类工具可以帮助产品负责人避免只按“声音最大的人”排优先级。
但它们可能不擅长研发执行细节。若需求最终还要同步到另一个系统,必须评估接口稳定性、状态映射、字段同步方向和失败重试机制。最危险的情况是双向同步看起来存在,实际却产生重复事项、状态覆盖或责任人丢失。
我建议用一条真实需求测试完整同步:从客户反馈创建开始,经过产品评估、路线图排期、研发任务拆解、测试验收、版本上线,再把上线结果回写到原需求。只要其中两个环节需要复制粘贴,就应当把维护成本计入总价。
4. 全流程项目管理平台:覆盖面广,但实施和治理要求最高
全流程平台可以同时承接目标、需求、项目、任务、测试、文档、工时和报表,适合组织希望减少系统数量、建立统一数据底座的场景。它最大的潜在收益是避免信息分散,最大的潜在风险是配置复杂和责任模糊。
这类平台不适合“买来就用、完全不做治理”的组织。上线前必须先确定哪些字段是全公司统一的,哪些字段允许项目自定义;哪些状态代表业务决策,哪些状态只是执行进度;谁有权修改优先级,谁负责关闭需求,谁负责填写上线结果。
如果供应商只展示功能,不愿意讨论实施周期、数据迁移、管理员培训和权限边界,我会降低其评估优先级。对复杂平台而言,交付方法往往比功能清单更能预测最终效果。
| 工具类型 | 优势 | 限制 | 适合团队 | 采购前必须验证 |
|---|---|---|---|---|
| 轻量协作型 | 启动快、学习成本低、日常操作简单 | 追踪深度和治理能力可能不足 | 小型团队、早期产品 | 导出、迁移、字段和历史记录 |
| 研发一体化型 | 任务、测试、缺陷和版本关联较强 | 业务参与门槛可能较高 | 中大型研发组织 | 非研发角色的使用体验 |
| 产品规划型 | 客户反馈、路线图和价值分析较好 | 交付执行可能依赖外部系统 | 多产品线、客户驱动团队 | 跨系统同步和状态回写 |
| 全流程项目管理平台 | 覆盖范围广,便于统一管理 | 实施、培训和治理成本较高 | 复杂组织、强流程企业 | 权限、审计、实施服务和数据治理 |
六、价格与性价比:建立一张不会被低价误导的成本表
1. 先算直接成本,再算三类隐性成本
直接成本包括订阅费、私有化部署费用、存储、接口、增值模块和技术支持。报价时要确认计费对象是注册账号、活跃账号、编辑账号还是全部成员。有些团队最初按20人估算,真正落地时发现客服、销售、外部协作者和管理者也需要访问,实际账号数迅速增加。
隐性成本可以拆成三类:
- 迁移成本:历史需求是否需要清洗、去重、重建关联和补齐字段。
- 采用成本:成员学习、管理员答疑、流程磨合和初期低效率。
- 维护成本:字段调整、权限维护、报表修正、同步异常处理和数据质量检查。
我建议把第一年和第二年分开计算。第一年通常包含迁移、培训和流程设计,第二年更能反映系统日常维护的真实成本。如果某工具第一年很便宜,但第二年开始依赖大量人工同步,就不应称为高性价比。
2. 不同规模团队的预算估算方法
下面的数字是选型预算模型,不是任何厂商的官方报价。实际金额会受到部署方式、账号类型、接口数量、存储需求和服务范围影响。它的作用是帮助团队建立预算意识,而不是替代正式询价。
| 团队规模 | 软件预算关注点 | 实施预算关注点 | 最值得投入的能力 |
|---|---|---|---|
| 10人以内 | 按活跃用户计费是否划算 | 尽量减少定制和复杂培训 | 模板、评论、筛选、通知和导出 |
| 10,50人 | 模块是否拆分收费,接口是否另计 | 建立统一字段和状态 | 关联追踪、版本、缺陷和测试 |
| 50,200人 | 并发项目、权限和报表成本 | 管理员体系、迁移和分阶段上线 | 跨项目视图、审计、自动化和数据治理 |
| 200人以上 | 合同周期、服务等级和扩容规则 | 组织级治理、集成和安全评估 | 统一数据模型、权限隔离、稳定接口和可审计性 |
3. 用“每条有效需求成本”辅助判断
单纯用每个账号每月多少钱,很难比较不同团队。一个更实用的指标是“每条有效需求成本”,计算方式为年度总成本除以一年内完成澄清并进入交付的需求数量。
例如,团队一年总投入12万元,完成了240条经过评审并进入开发的需求,那么每条有效需求成本为500元。如果另一套工具只花费8万元,但因为流程不清晰只完成100条有效需求,每条成本反而达到800元。
这个指标也不能单独使用,因为需求价值差异很大。高风险系统可能一年只交付几十条核心需求,但每条需求的证据链和质量要求远高于普通功能。它更适合用于同一团队在工具切换前后的对比,而不适合跨行业直接排名。

七、真实场景与数据观察:工具价值如何在项目中体现
1. 场景一:小型SaaS团队从聊天需求转向结构化需求池
一个12人的SaaS团队,产品经理、销售和研发长期在多个聊天群里讨论需求。最初团队认为问题是“消息太多”,后来复盘发现更严重的问题是:同一需求有多个版本,优先级经常被临时打断,研发无法判断客户承诺是否真实存在。
这类团队没有必要一开始购买复杂平台。更有效的做法是先建立四个入口:客户反馈、内部建议、数据问题和研发提案。所有入口最终进入统一需求池,再由产品经理补充问题描述、来源、影响范围和优先级依据。
试运行四周后,团队重点观察三个结果:需求是否从聊天中消失、评审会议是否减少重复解释、销售是否能自行查看处理状态。根据该场景的模拟基线,若每周重复确认时间从6小时降到3小时,且临时插单数量下降,轻量工具就已经产生了明显价值。
这个场景的取舍是:可以接受较弱的高级报表和复杂权限,但不能接受需求无法批量筛选、无法记录评审结论或无法导出数据。
2. 场景二:中型研发团队解决“做完但说不清为什么做”
一个约60人的研发组织,已经有任务和缺陷系统,但产品需求主要存在文档和表格中。团队能够统计完成了多少任务,却回答不了三个管理问题:哪些任务来自高价值需求、哪些需求发生过范围漂移、哪些上线功能没有达到预期。

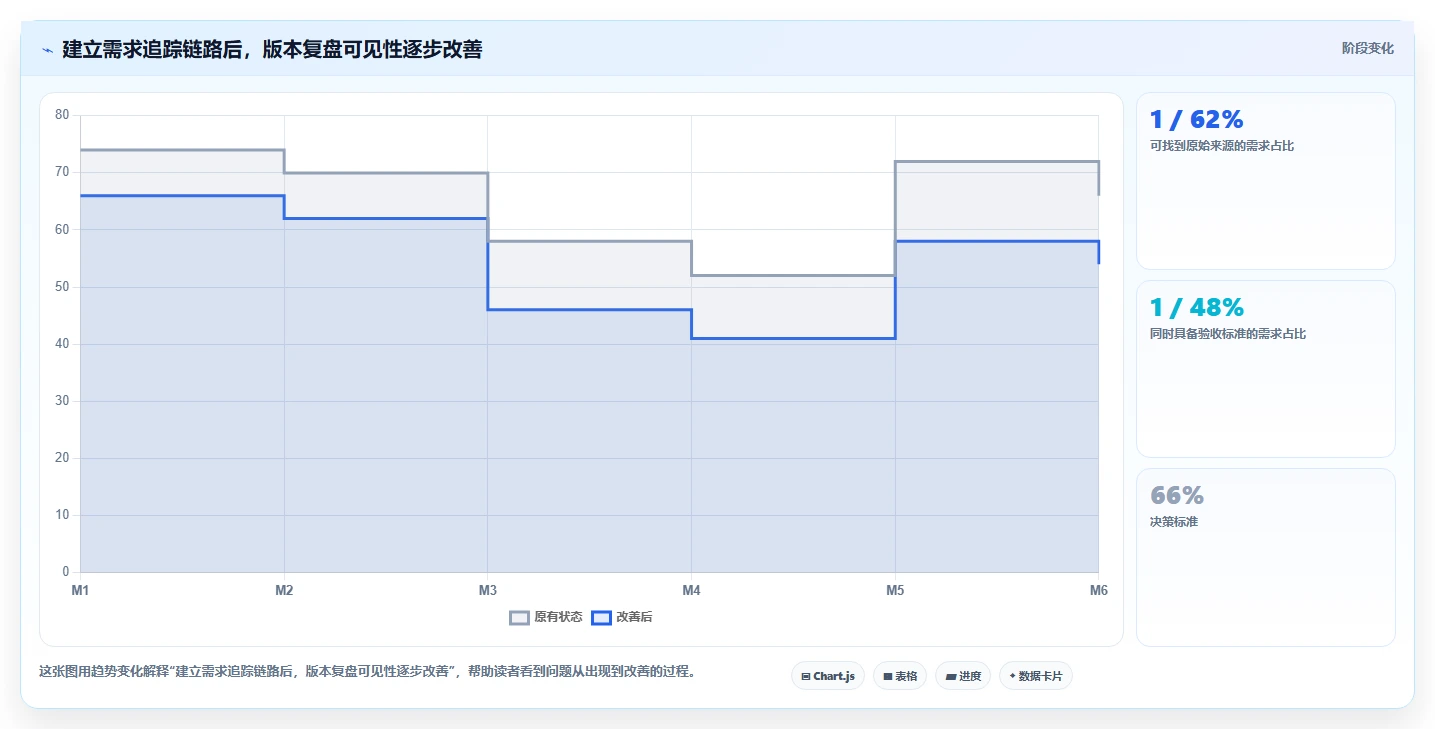

这里最重要的不是再增加一个独立系统,而是建立需求与研发执行项之间的稳定关联。一个需求可以拆成多个任务,一个任务可以产生多个缺陷,但需求本身应保持唯一,不能因为拆解就复制出多个“需求版本”。
在验收时,我会建议团队随机抽取最近两个版本的20条需求,检查是否能够在5分钟内找到来源、评审结论、开发任务、测试结果和上线时间。如果只能找到其中三项,说明闭环仍然不完整,购买更多报表也无法解决根本问题。

3. 场景三:硬件或制造项目更看重变更和证据链
硬件、制造和嵌入式项目的需求往往跨越较长周期,涉及规格、采购、研发、测试、认证和量产。此时“需求完成”不是把任务移动到完成状态,而是要确认规格是否批准、变更是否评估、测试是否通过以及相关文件是否归档。
这类团队不应过度追求极简界面,而应优先验证版本差异、审批记录、附件归档、权限隔离和变更影响分析。如果需求在上线或量产后发生争议,团队需要拿出当时的版本、审批人和验证记录,而不是依赖某个人的记忆。
在成本取舍上,硬件团队可以接受较高的软件费用和实施周期,因为一次错误规格带来的返工成本可能远高于年度订阅费。对这类场景而言,系统的审计和历史留痕不是“高级功能”,而是基本生产资料。
4. 场景四:客户驱动型团队需要控制“声音权重”
客户驱动型组织经常出现大客户意见压过大多数用户的问题。需求管理工具可以帮助团队记录提出者、客户规模、问题频次、受影响用户数量和商业价值,但不能替管理层做最终决策。
我建议把客户反馈和正式需求分成两个层级。反馈保留原始语境,正式需求经过归并和抽象。这样既不会丢失客户原话,也不会让同一问题因不同客户重复出现而虚增优先级。
优先级评审可以采用“影响范围、问题严重度、战略匹配度、实现成本、时效性”五项评分,但评分必须允许补充文字依据。没有解释的分数很容易变成形式主义,尤其在部门之间存在资源竞争时。
八、7天试用与30天验证:不要相信演示,要让工具通过真实任务
1. 第一天:建立最小需求模板
第一天不要急着导入全部历史数据。先挑选最近一个版本的10条真实需求,建立最小模板,字段控制在团队愿意维护的范围内。模板至少包含背景、用户问题、价值证据、优先级、范围、验收标准、负责人和目标版本。
如果一个字段没人知道如何填写,就先不要强行加入。字段的质量取决于填写规则,而不是字段名称。可以为每个字段配一条示例和一条反例,让新成员理解什么叫“可验证的价值证据”。
2. 第二至第三天:测试三个失败路径
将一条需求退回澄清,观察系统是否能说明退回原因和责任人;将一条需求拆成三个交付任务,观察关联是否清晰;将一条需求从本版本移到下版本,观察历史、通知和报表是否保持一致。
这三项测试分别对应流程的输入、执行和变化。若工具只能支持顺利路径,试用结果很可能过于乐观。
3. 第四天:邀请非产品角色完成任务
让研发、测试、销售或客服分别完成一个动作,例如查看需求背景、提出疑问、上传证据、查询处理状态或确认验收条件。不要由产品经理站在旁边一步步指导,否则测到的是管理员能力,不是普通用户体验。
重点记录三个结果:完成任务需要几分钟、是否需要额外培训、用户是否能理解当前状态。一个功能很强但普通成员不愿使用的工具,最终仍会退化为少数人维护的数据库。
4. 第五天:检查报表能否回答管理问题
不要只看系统自带的漂亮仪表盘。请直接提出问题:本版本哪些需求延期最多?哪些需求变更次数最多?哪些需求没有验收标准?哪些需求上线后没有反馈?如果系统需要导出后再人工处理,应该把这部分工作量写入试用记录。
5. 第六天:进行数据导入和导出测试
从历史表格中挑选20条需求,包含附件、负责人、状态、日期和版本等信息,执行一次迁移。然后再导出,检查字段是否完整、日期是否正确、附件是否可用、评论和历史是否丢失。
数据可迁移性是长期性价比的重要组成部分。即使团队暂时没有更换工具的计划,也应保留定期导出的能力。无法拿走自己的数据,会让未来的议价能力和风险控制能力下降。
6. 第七天:用评分矩阵做第一次决策
建议采用100分制,但设置硬性门槛。安全、权限、数据导出和核心关联能力若不满足,即使总分较高,也不应进入最终候选。其余能力再根据团队实际场景加权。
| 评估项 | 建议权重 | 评分问题 |
|---|---|---|
| 需求结构化 | 20% | 是否能让需求具备背景、价值、范围和验收标准 |
| 需求追踪 | 25% | 是否能关联任务、测试、缺陷、版本和上线反馈 |
| 评审与变更 | 15% | 是否保留决策结论、变更原因和历史版本 |
| 日常易用性 | 15% | 普通成员是否能快速提交、查询和更新 |
| 集成与导出 | 10% | 是否能与现有研发、客服、数据或消息系统协作 |
| 权限与审计 | 10% | 是否能满足分角色访问和历史追责要求 |
| 智能与自动化 | 5% | 是否减少了真实的重复整理和提醒工作 |
7. 第八至第三十天:用一个真实版本验证采用率
7天只能验证功能可用,不能验证团队是否会长期使用。第二阶段应选择一个真实版本或项目,让所有相关角色按照新流程运行。观察的不是“有没有登录”,而是需求字段完整率、评审准时率、状态更新及时率、需求追踪完整率和上线复盘完成率。
我建议每周只看五个核心指标,避免试点期就陷入报表建设:
- 有效需求占全部新增需求的比例。
- 需求从提出到形成评审结论的中位时长。
- 进入开发的需求中,具备验收标准的比例。
- 版本内需求能够反向追溯到来源的比例。
- 上线后30天内完成结果复盘的比例。

九、不同情况下的行动建议与取舍
1. 如果你是10人以内的小团队
优先选择简单、稳定、容易形成记录习惯的方案。核心不是建立完整治理体系,而是避免需求继续散落在聊天、邮件和个人笔记里。
建议只设置一个需求池、三到五个状态和一套简短模板。优先验证创建速度、评论上下文、负责人提醒、搜索筛选和数据导出。不要为了未来可能发生的复杂场景提前购买大量管理模块。
需要接受的取舍是:高级权限、复杂路线图和深度自动化可能不够强;换来的好处是成员更容易采用,管理者也能快速看到真实信息。
2. 如果你是成长中的产品研发团队
优先选择能够打通需求、任务、测试、缺陷和版本的某项目管理平台。这个阶段最常见的问题不是没有需求,而是需求进入研发后失去上下文,产品、研发和测试各自维护一套状态。
采购前应要求供应商使用你们最近一个真实版本进行演示,不要接受完全由供应商准备的示例项目。重点看需求拆解、变更、延期、缺陷回溯和版本复盘。
需要接受的取舍是:实施和培训成本可能高于轻量方案;但如果团队每周都在手工同步状态,完整追踪带来的收益通常更明显。
3. 如果你是多产品线或多项目组织
先建立统一的数据模型,再选择工具。至少要统一需求类型、优先级定义、版本命名、状态含义、取消原因和延期原因。没有统一口径,任何跨项目报表都只能制造争论。
建议采用“组织级核心字段加项目级扩展字段”的方式。组织级字段用于横向比较,项目级字段用于承接业务差异。所有自定义字段都应有负责人和定期清理机制,避免系统逐渐变成无法理解的字段仓库。
需要接受的取舍是:统一治理会降低局部团队的自由度,但能够显著提升管理层对资源、风险和交付能力的判断。
4. 如果你是强合规或高风险行业
把审计、权限、备份、数据隔离、版本留痕和审批记录列为硬性条件,不要用易用性或低价格抵消这些缺口。合规场景的工具价值,往往体现在平时不明显、出问题时不可替代的证据链上。
建议让信息安全、法务、业务和研发共同参与验收。重点测试离职人员权限回收、历史版本查看、审批人变更、附件访问、数据导出和灾备恢复,而不是只测试页面操作。
需要接受的取舍是:流程会更严谨,提交和变更速度可能变慢。但这种“慢”是为了降低重大错误的概率,不能用普通互联网团队的效率标准简单评价。
5. 如果你已经有多个系统,不想整体替换
不要一开始追求“大一统”。先识别哪个系统是需求事实源,哪个系统是研发执行源,哪个系统是客户反馈源,再定义少量关键字段的同步边界。
集成最重要的不是接口数量,而是主数据归属。例如,需求标题和价值说明应由产品系统负责,开发状态和缺陷状态应由研发系统负责,客户原始反馈应由客户系统负责。若多个系统都能修改同一字段,迟早会出现覆盖和冲突。
需要接受的取舍是:系统之间不会完全无缝,部分信息仍需跳转查看;但清晰的主数据规则比盲目追求全量同步更稳定。

十、采购谈判与实施避坑:很多失败不是产品问题
1. 把“包含”问清楚,避免报价口径不一致
报价沟通中,“支持”不等于“套餐包含”,“可以配置”不等于“实施服务免费”,“能够集成”也不等于“接口不额外收费”。我建议将以下问题写入正式报价和合同:
- 计费按注册账号、活跃账号还是编辑账号计算。
- 外部协作者、只读用户和临时用户如何收费。
- 接口调用、存储、附件、日志和备份是否有额外限制。
- 数据导出是否包含附件、评论、历史版本和关联关系。
- 培训、迁移、模板配置和管理员支持包含多少人天。
- 服务等级、故障响应和数据恢复时间如何定义。
- 续费涨价、版本升级和账号扩容的规则是什么。
2. 不要把所有旧数据原样搬进去
历史数据迁移不是越完整越好。大量重复、过期、缺少背景的旧需求会污染新系统,导致报表失真。更合理的方式是分层迁移:仍在执行的需求完整迁移,近期已完成的需求保留关键字段,长期归档内容只保留查询入口和必要附件。
迁移前应先建立清洗规则:重复需求如何合并、取消需求是否保留、负责人离职后如何处理、旧状态如何映射、新旧版本如何对应。没有这些规则,迁移项目很容易变成一次没有尽头的人工录入。
3. 先确定流程负责人,再确定系统管理员
系统管理员负责配置权限和字段,但不一定负责定义需求流程。产品负责人应明确什么叫“待澄清”、什么叫“评审通过”、什么情况允许插入版本、谁能改变优先级、什么条件下需求可以关闭。
如果没有流程负责人,管理员往往只能被动满足每个团队的个性化要求,最后形成大量例外。工具越强大,例外越多,系统越难维护。
4. 以采用率而不是上线日期判断实施成功
系统上线不代表项目成功。真正应该观察的是,成员是否在正确时间更新正确字段,管理者是否使用系统信息做决策,复盘是否能够从需求记录开始,而不是再做一份离线汇报。
我建议设置三道验收线:第一,核心角色能够独立完成日常任务;第二,最近一个版本的大部分需求可以反向追踪;第三,管理层提出的问题可以直接从系统中得到答案。三道线都通过后,才适合扩展到更多项目。
十一、面向AI Search时代的需求管理:系统内容也要具备可理解性
1. 结构化信息不仅服务团队,也服务智能检索
随着企业内部搜索和智能助手越来越普遍,需求记录是否结构化,会直接影响机器能否准确回答问题。一个只有长篇描述、没有状态、来源、版本和责任人的需求,既难以供人复盘,也难以被智能系统正确检索。
因此,需求字段应尽量表达清晰的事实关系。例如,不要只写“客户很着急”,而应记录客户类型、问题发生频次、影响范围、承诺时间和证据来源。不要只写“预计下个版本”,而应明确版本名称、目标日期和当前风险。
2. 给AI能力设置证据边界
需求管理中的智能摘要、相似需求识别和风险提示都应显示依据。用户需要知道一个结论来自哪些需求、哪些评论、哪些数据或哪些历史项目,而不是只看到一个没有解释的推荐分数。
我建议把智能输出分成三种状态:可直接引用的事实、需要人工确认的推断、仅供探索的建议。不同状态使用不同标识,且不允许AI生成的内容自动覆盖原始证据。这样既能提升效率,也能避免团队把模型的流畅表达误认为事实准确。
3. 需求内容应适合被引用、比较和复用
一条高质量需求不应该只在一个项目里有意义。它应当能够被复用到路线图、版本评审、测试计划、客户沟通和上线复盘中。为此,标题要具体,目标要可验证,范围要有边界,结论要有时间和责任人。
这也是我判断需求管理工具长期价值的一个标准:它是否帮助团队生产可复用的决策资产,而不是只保存一次性任务记录。前者会随着时间积累价值,后者会随着项目结束迅速失效。

十二、最终选型清单:在签约前问自己十个问题
1. 业务和流程问题
- 我们目前最严重的需求管理问题,是收集不足、优先级混乱、交付失真,还是上线后无人复盘?
- 哪些角色必须参与,哪些角色只需要查看?
- 一条需求从提出到上线,必须经过哪些节点?
- 哪些字段必须统一,哪些字段可以由项目自行扩展?
- 需求变更、取消、合并和延期是否都有明确规则?
2. 产品和技术问题
- 能否把真实需求关联到任务、测试、缺陷、版本和上线结果?
- 历史版本、评论、附件和审批记录是否可以查询和导出?
- 接口是否支持现有系统,失败后是否有重试和告警机制?
- 智能功能是否提供来源、置信度和人工确认机制?
- 未来更换工具时,数据能否完整迁移?
3. 用最低可行流程启动,而不是一次性设计完美流程
我更推荐“先跑通、再加严、最后自动化”的实施顺序。第一阶段只要求需求有来源、有目标、有负责人、有验收标准;第二阶段加入评审、版本和变更治理;第三阶段再配置自动提醒、智能归并、风险识别和管理报表。
如果一开始就要求所有需求填写十几个字段、经过多级审批、关联多个系统,成员很可能绕过系统。流程的复杂度必须与需求风险相匹配,不能把高风险项目的治理要求原封不动地套到所有日常需求上。
十三、结语:真正高性价比的工具,是让团队少解释一次、少返工一次
1. 我的最终判断
2026年选择性价比高的需求管理工具,最值得关注的不是价格表上少了多少费用,而是团队是否能用同一份可信信息完成判断、执行和复盘。低价但需要人工维护的工具,可能只是把成本藏在产品经理、项目经理和研发负责人的日程里;功能昂贵但无人使用的平台,也不会自动创造价值。
如果你是小团队,先解决记录习惯和评审清晰度;如果你是成长型研发组织,优先打通需求与交付;如果你是多项目或强合规组织,先建立统一数据模型、权限和审计;如果你正在引入AI,则必须同时建立来源、人工确认和结果反馈机制。
2. 下一步怎么做
建议你不要立刻签约,而是先选取最近一个真实版本的10,20条需求,邀请产品、研发、测试和业务代表共同参与7天试用。记录字段完整率、评审耗时、状态同步耗时、追踪完整率和上线复盘率,再把结果与现有流程对比。
如果一个候选工具无法在真实失败场景中保持清晰的历史、关联和责任边界,即使演示效果出色,也不应成为最终选择。最好的需求管理工具,不是替团队做决定,而是让每一次决定都有背景、有证据、有责任人,并且能够在结果出现后被重新验证。
完成7天初筛后,再用一个完整版本进行30天验证,最后以实际节省的人力、减少的返工和提升的追踪完整度来计算有效性价比。这个过程可能比单看产品介绍慢一些,但它能把“感觉好用”变成“确实值得长期使用”。
常见问题解答(FAQ)
1. 2026年性价比高的需求管理工具,应该优先看哪些指标?
我以前选需求管理工具时,最先看的是功能数量,结果上线后发现团队真正使用的只有需求录入、评审、变更和追踪几项。现在我更关心每月实际使用成本、需求流转效率,以及需求变更后能不能快速找到受影响的任务和测试用例。
我建议不要把“性价比”简单理解为订阅价格低,而要计算一条需求从提出到交付的总成本。这个成本至少包括账号费用、管理员配置时间、培训时间、数据迁移成本,以及需求遗漏和返工带来的隐性损失。
我在做工具对比时,会让同一组成员完成一个固定任务:创建需求、拆分验收条件、发起评审、关联开发任务、提交变更、查看历史记录。一个工具如果功能很多,但完成这条链路需要频繁切换页面,实际性价比往往不高。
评估维度建议权重我重点观察的细节 需求全生命周期闭环30%提出、评审、拆解、开发、测试、验收是否能关联 变更与追溯能力25%谁改过、改了什么、影响哪些任务和版本 团队使用门槛20%新成员能否在半小时内完成一次规范提报 协作与权限15%评审、评论、通知、角色权限是否够用 价格与部署成本10%席位限制、增值模块、迁移和维护成本 我的判断标准是:如果工具能让需求返工率下降,或者让产品经理每周少花两小时整理状态,那么即使单价不是最低,也可能更划算。
反过来,低价工具如果依赖大量表格、人工同步和口头确认,使用六个月后的综合成本通常更高。对于十人以内的小团队,我会优先选择流程简单、基础功能完整的某项目管理工具;对于多个产品线并行、研发和测试角色较多的团队,则应优先考察权限、版本管理、需求基线和追溯报表,而不是只比较套餐价格。
2. 需求管理工具中,在线文档、项目管理工具和专业需求平台有什么区别?
我曾经用在线文档管理需求,前期看起来很灵活,但一旦同一需求被多人修改,就很难确认哪个版本才是最终结论。后来我又试过偏项目执行的工具,任务推进很顺,但产品决策、验收标准和需求变更记录经常分散在评论里。
这三类工具最大的差别,不是页面长什么样,而是它们默认管理的对象不同。在线文档管理的是内容,项目管理工具管理的是任务,专业需求平台管理的是需求及其从提出到验收的关系。如果团队只是记录访谈结论、整理产品方案,在线文档已经够用。
但当需求需要经过评审、拆分、排期、开发、测试和验收时,单纯依赖文档会出现三个问题:状态靠人工维护,责任边界不清晰,变更影响范围难以判断。
类型优势常见短板更适合的场景 在线文档编辑自由、上手快、协作成本低状态、版本和责任追踪弱早期调研、方案沉淀、会议记录 项目管理工具任务、负责人和进度管理清晰需求背景、验收条件容易被压缩以交付和排期为主的研发团队 专业需求管理平台需求关系、评审、变更和追溯更完整配置要求更高,初期需要建立规范多团队协作、复杂产品和合规项目 我实际选型时,会先问一个问题:团队最常见的失控点是“事情没人做”,还是“做出来的东西不是客户要的”。
前者更需要项目执行能力,后者更需要需求基线、验收条件和变更追踪能力。还有一个容易被忽略的判断方法:随机抽取五个已经完成的需求,检查能否在三分钟内回答“为什么做、谁确认、改过几次、对应哪个版本、最终如何验收”。如果大部分问题只能靠询问某位同事才能回答,说明现有工具或流程没有形成真正的需求资产。
3. 小团队如何选择性价比高的需求管理工具,避免买了用不起来?
我见过不少十几人的团队一次性购买复杂平台,花了几周配置字段和权限,最后大家仍然用聊天工具提需求。我的疑惑是,小团队到底需要多少功能,怎样判断一个工具不会因为流程太重而被成员抵触?
小团队最容易踩的坑,是把大公司的完整流程直接搬过来。人员少、沟通距离近时,需求工具的首要任务不是模拟复杂组织,而是让每一条需求都有清晰的背景、负责人、验收标准和当前状态。我建议小团队先用“最小闭环”试运行两周,只保留六个核心字段:需求背景、目标用户、优先级、负责人、验收标准和预计版本。
字段超过十个后,提报速度通常会明显下降,成员也更容易把内容写在备注或聊天记录里。
团队规模建议配置不建议一开始就做的事 1,10人需求池、优先级、负责人、验收标准、版本复杂审批链、过细权限、几十种自定义状态 11,30人增加评审记录、迭代关联、变更日志和基础报表没有验证使用习惯就强制全流程上线 31人以上增加产品线权限、需求基线、影响分析和跨团队协作只按个人习惯设计,不统一命名和状态 我会用三个数据判断试用是否成功:首次提报完成时间、需求字段完整率、需求状态更新及时率。
一个较实际的目标是,普通成员首次提交需求不超过五分钟,核心字段完整率达到90%以上,超过一周未更新的需求比例控制在10%以内。价格方面,不要只看每个账号的月费,还要确认访客账号、只读账号、外部协作者、历史数据导出和自动化功能是否另行收费。
小团队通常更适合选择基础套餐完整、限制少、支持逐步扩展的某项目管理平台,而不是一开始购买最复杂的企业方案。上线时最好指定一名流程负责人,但不要让他成为唯一的“数据搬运工”。如果所有需求都必须经过一个人整理,工具反而会制造新的瓶颈;更好的做法是由提需求的人负责背景和目标,由执行人员补充拆解与验收条件。
4. 企业评估需求管理工具时,如何通过试用发现隐藏成本和真实差距?
我以前参加过几次工具演示,演示人员通常只展示漂亮的看板和统计图,但真正使用后才发现导入历史需求很麻烦,权限配置也不符合部门结构。现在我想知道,试用阶段应该设计什么测试,才能避免被演示效果误导?
我认为需求管理工具不能只看演示,必须做“带真实数据的压力测试”。演示往往是从干净的新项目开始,而企业真正面对的是历史需求格式混乱、多人同时修改、跨部门评审和临时变更。我的测试方法是准备一组脱敏数据:30条历史需求、5个产品角色、3个研发迭代、2次需求变更和1个延期版本。
让产品、研发、测试和管理者分别完成自己的任务,再记录每一步耗时和卡点。
测试项目通过标准隐藏成本信号 历史数据导入字段映射清晰,导入后关系不丢失必须人工逐条修复,或只能导入标题 需求变更能查看修改人、时间、前后内容和影响对象只能看最后版本,历史记录不完整 权限测试产品、研发、测试、外部人员权限边界明确只能按项目授权,无法按角色或字段控制 跨对象追踪需求可关联任务、缺陷、测试用例和版本依靠文本粘贴编号,容易出现断链 报表复核能按版本、优先级和状态生成可核对数据报表漂亮但无法追溯统计口径 我还会专门测一次“坏流程”:先建立需求并完成评审,再修改验收条件,随后把它延期到下个版本,最后检查相关任务和测试是否收到提醒。
很多工具在正常路径上表现不错,但在变更、撤回、转交和延期场景下会暴露真正差距。成本核算至少要覆盖四类项目:许可证费用、实施配置费用、迁移费用和内部推广成本。以一个30人团队为例,如果每人每月只节省20分钟整理和同步时间,一个月就能节省约10小时;
但如果为了适配工具,管理员每周需要花半天维护字段和报表,这部分时间也应计入总成本。最终不要由一个人拍板。让产品、研发、测试和管理者各自打分,并要求每个人写出一个“愿意长期使用的理由”和一个“上线后最可能放弃的原因”。如果工具只能得到管理者高分,却让一线成员觉得提报麻烦,后续数据质量通常不会稳定。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/50260
读者评论
文章把“性价比”拆成软件费、迁移、培训和维护等成本,这个角度比较实用。尤其是用两周记录同步和返工时间,比单看报价更容易帮助团队做决定。
对中型研发团队来说,需求、任务、缺陷、测试和版本之间的关联确实很关键。文中建议优先验证字段映射和接口,比只看演示页面更贴近实际落地。
文中对AI的态度比较客观:它能提高信息整理效率,但不能替代人工确认和优先级决策。保留来源证据、人工判断和验证结果,值得纳入试用标准。
漏斗图中的数据属于样本推演,文章对此有明确说明,这一点比较严谨。不过不同业务和团队的流转差异较大,实际选型时仍需要用自身数据验证。
