任务列表怎么做?企业管理者落地方案:列表视图从0到1

任务列表做不起来,通常不是因为缺少一个表格,而是因为管理者打开列表后仍然回答不了三个问题:谁负责、何时交付、现在卡在哪里。要让列表视图从0到1真正落地,我会先限定一个业务场景,再确定任务记录规则、责任边界和异常处理动作,最后才配置视图。字段多不等于管理强,能及时暴露偏差并推动下一步行动,才是好用的任务列表。

一、先讲结论:列表视图不是管理制度本身

1. 一张表只能记录,闭环才能管理

任务列表是一组结构化的任务记录;列表视图则是按字段筛选、排序和展示这些记录的一种方式。它能让不同角色看到自己需要的信息,却不能自动决定谁更新状态、谁处理延期、谁验收成果。

因此,落地时不能从“要不要做一个逾期视图”开始,而要先回答:任务从哪里进入列表?谁对任务信息负责?什么时候更新?出现风险后由谁采取行动?这几件事没有答案,视图再丰富也只是更整齐的信息陈列。

2. 先抓住任务管理的最小闭环

我通常用五个动作判断一套列表能不能运转:记录任务、明确责任、更新状态、暴露异常、确认完成。每个动作都要有对应角色和规则。比如,任务创建者负责把交付结果写清楚,执行者负责反馈进度,管理者负责处理跨团队阻塞,验收人负责判断成果是否达到约定标准。

最小闭环不是“所有字段都填满”,而是任务从进入列表到结束归档的每个关键节点都有人接手。先确保闭环能跑,再逐步增加自动提醒、仪表盘或更细的分类,通常比一开始设计一套复杂流程更稳妥。

  • 记录:任务名称、负责人、截止日期和完成标准清楚可读。
  • 执行:负责人知道下一步要做什么,必要的协作人也明确。
  • 更新:状态变化、延期或阻塞时,任务记录同步变化。
  • 处理:管理者看到异常后能指定跟进人和反馈时间。
  • 验收:任务完成有可核对的交付物或验收依据。

3. 用“能否触发动作”检验一个视图

我会给每个视图加一道检查:管理者看见这张列表后,下一步应该做什么?“逾期任务”视图对应重新确认交付日期、调整资源或升级风险;“待验收任务”视图对应安排验收人;“阻塞任务”视图对应明确需要谁协助。如果一个视图看完没有动作,它可能只是重复展示了已有信息。

换句话说,视图不是为了让管理者看得更多,而是为了减少寻找信息和判断优先级的时间。配置前先定义使用者、查看目的和后续动作,能有效避免“视图建了很多,却没人打开”。

任务列表怎么做?企业管理者落地方案:列表视图从0到1

二、背景和真实场景:为什么“任务很多”不等于“进度清楚”

1. 信息散落时,团队会用追问代替管理

一个常见场景是:任务需求在群聊里提出,负责人写在会议纪要里,截止时间记在个人日历中,最新进度又留在某条讨论消息里。团队成员知道自己做了什么,管理者却要在多个地方反复拼接信息,才大致判断任务是否有风险。

这时,团队容易把问题归结为“大家没有及时汇报”。但从管理设计看,更值得先问的是:更新进度有没有统一入口?什么变化必须更新?管理者希望看到的是所有沟通记录,还是足以做决策的任务摘要?如果规则不清晰,增加汇报频率未必能提升信息质量,反而可能多出一轮重复沟通。

2. 100人以上组织更需要明确边界,而不是堆更多字段

团队规模扩大后,任务会跨部门流转,成员对状态和优先级的理解也可能不同。一个部门把“进行中”理解为已经开始执行,另一个部门却把它用作“等待外部输入”。如果没有统一定义,管理者看到状态分布也难以比较。

规模本身并不能证明团队一定需要复杂系统。真正的信号是协作成本:任务是否常常找不到责任人、同一工作是否重复登记、依赖关系是否经常在临近截止日期时才被发现、管理者是否要手工汇总多个团队的状态。遇到这些情况,列表设计要补的不是更多颜色,而是跨团队的字段口径、权限规则和升级路径。

3. 列表、看板、时间线各自解决不同问题

列表视图适合检查任务明细,特别是负责人、日期、状态和条件筛选;看板适合观察任务在流程阶段间如何流动;时间线适合查看任务与里程碑的时间关系。它们不是互相替代的“更高级版本”,而是服务于不同的管理问题。

如果管理者最关心“本周哪些事项逾期、谁负责”,列表通常更直接;如果要观察“工作卡在评审还是测试”,看板更易识别流程瓶颈;如果要判断“多个交付是否挤在同一周”,时间线更有帮助。先定义要做的决策,再选视图形式,避免为了追求功能齐全而增加维护负担。

4. 从一个边界清晰的业务切入

我更建议从研发版本上线、市场活动筹备、门店巡检或客户交付中的一类任务起步,而不是立刻把公司所有待办放进一个总表。试点场景要有清楚的起点和终点,参与角色可识别,任务变化也能在一个周期内观察。

例如,“市场活动筹备”可以从立项确认开始,到物料交付、活动执行和复盘结束。它比“全公司日常工作”边界更清楚,也更容易判断哪些字段真正有用、哪些任务需要跨部门协作。

任务列表怎么做?企业管理者落地方案:列表视图从0到1

三、拆解常见误区:为什么列表建好了还是没人用

1. 误区:字段越多,管理越细

字段太少会缺少跟进依据,但字段太多会让创建和更新变成负担。特别是要求每个人填写大量与当前管理动作无关的分类、说明和评分时,团队容易把“填完表”当成任务本身,或者在忙碌时直接跳过更新。

判断一个字段是否应该保留,可以问三个问题:它影响决策吗?有人负责维护吗?缺失时会导致什么后果?如果答案都不明确,先不要把它设为必填。任务列表起步阶段,通常优先保证任务、负责人、截止日期、状态和完成标准可用,再根据实际问题增加字段。

2. 误区:状态名称越细,进度越准确

把状态拆成“待开始、已排期、准备中、执行中、部分完成、待复核、复核中、已关闭”等很多选项,看起来很精细,却可能让成员难以判断该选哪一个。状态边界模糊时,报告中的分类看似丰富,实际不可比较。

状态应表达任务所处的管理阶段,而不是每个团队成员的个人感受。起步时可先使用“未开始、进行中、待验收、已完成、已阻塞”这类可解释的选项,再为每个状态写清进入条件和退出条件。若“已阻塞”只是备注里的一种描述,而不是可筛选状态,管理者就容易漏掉需要协调的工作。

3. 误区:逾期视图就是风险管理

逾期视图只能指出截止日期已经过去,不一定能说明风险从何时开始、是谁能处理以及是否有替代方案。管理者若只在逾期后介入,可能已经错过调整范围、重新分配资源或协商依赖关系的窗口。

因此,我建议同时维护“即将到期”和“已逾期”两类视图,并给临近截止的任务增加风险判断条件。关键不在于把提醒提前几天写成统一标准,而在于让负责人根据任务周期、外部依赖和变更成本判断何时需要升级。

4. 误区:项目总览可以用任务数量代表进度

一个项目有100条任务完成,另一个只有20条任务完成,不能据此直接判断前者更接近交付。任务拆分粒度可能完全不同,关键里程碑的权重也不同。单看已完成条数,容易让团队通过拆小任务改善表面进度,却没有推进真正决定交付的工作。

总览视图应结合阶段、关键交付和阻塞情况解读。任务数量可以作为检查入口,但不宜作为项目健康度的唯一依据。至少要进一步看:关键任务是否完成、未完成项是否影响后续、风险有没有处理人和下一次反馈时间。

5. 误区:上线一个工具,团队就会自动更新

工具能降低记录和查找信息的成本,但不会替团队自动确定任务标准、责任边界和沟通习惯。若任务仍通过多个渠道创建,重要变化也不要求回写列表,数据很快会失去可信度。

工具选型与流程设计应分开判断。对于需要统一任务关联、权限管理和跨团队查询的组织,平台能力确实重要;但即使使用功能完善的管理平台,如果没有更新约定和负责人机制,管理者仍可能回到手工追问。

任务列表怎么做?企业管理者落地方案:列表视图从0到1

四、专业判断逻辑:先设计任务,再设计字段和视图

1. 把任务名称写成可交付结果

“跟进客户”“优化流程”“处理需求”这类描述通常缺少验收边界。任务名称最好让执行者和管理者都能快速知道最终产物是什么,例如“整理本季度重点客户问题清单并提交评审”,而不是“客户跟进”。

如果一项任务包含多个独立交付、需要不同负责人,或无法在一个检查周期内判断是否推进,就要考虑拆分。拆分的目的不是增加记录数量,而是让每条任务都有清楚的负责人、下一步和完成条件。

2. 用必要字段支撑决策,不要追求字段齐全

我会把字段分为三层:基础字段确保任务可跟进;协作字段描述依赖和风险;分析字段帮助管理者复盘。试点期间先把基础字段跑通,协作字段根据跨部门问题增加,分析字段则等到团队确实需要比较趋势时再引入。

字段层级 建议字段 管理用途 常见误用
基础字段 任务名称、负责人、截止日期、状态、完成标准 确认任务由谁推进、何时交付、如何判断完成 任务名称只有动词,没有可交付结果
协作字段 项目或类别、协作人、依赖项、阻塞原因、下一步动作 定位跨团队责任和需要管理者介入的障碍 备注栏堆满沟通全文,却没有明确行动
分析字段 优先级、风险等级、最近更新时间、变更原因 支持风险筛选、资源判断和周期复盘 字段定义不清,导致成员各自评分

“开始日期”并非所有任务都必须填写。如果团队需要观察工作排期、资源冲突或时间线关系,它很有价值;如果当前只需跟踪责任、截止日期和状态,强制录入开始日期可能只增加维护量。

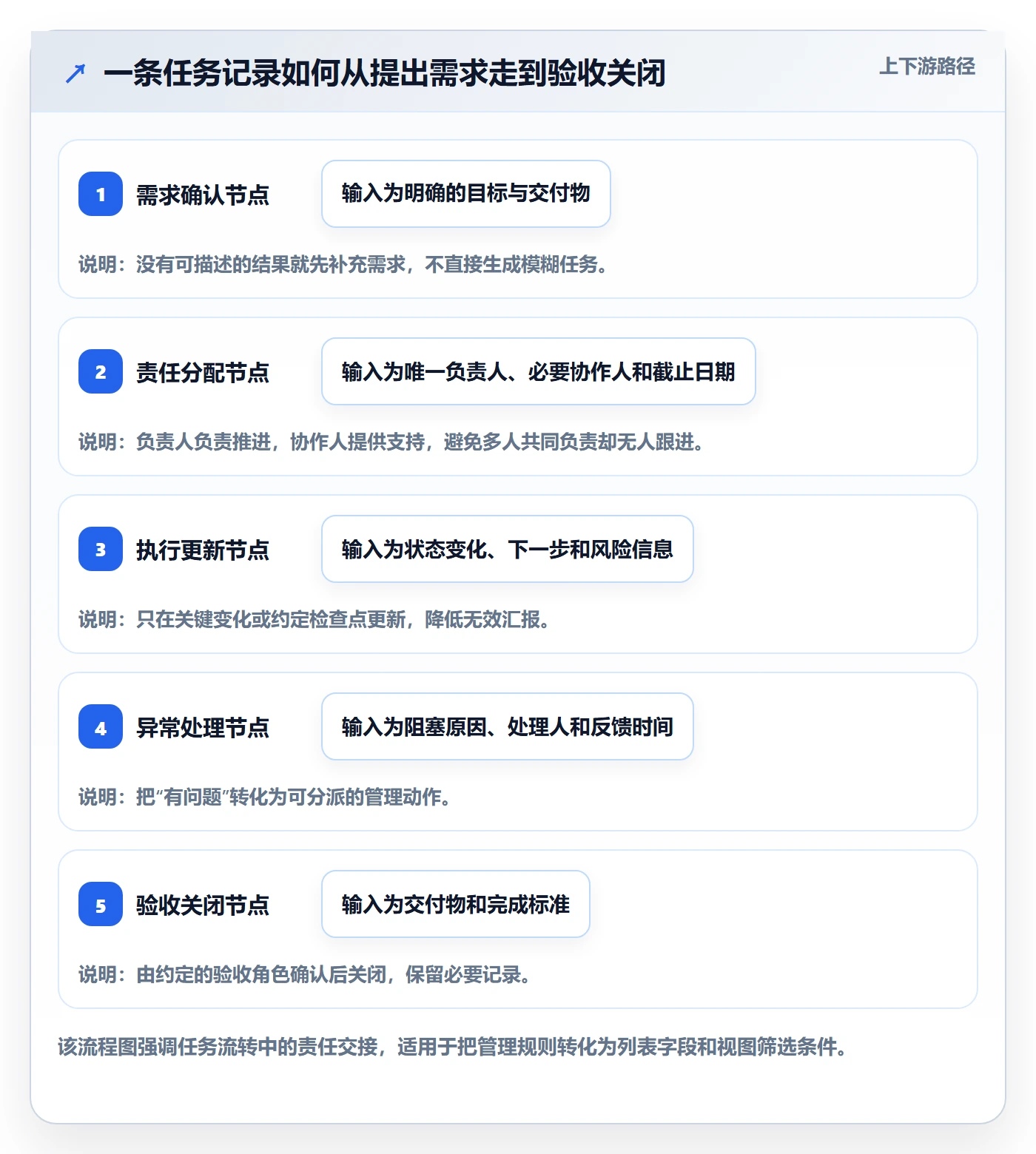

3. 把责任拆成创建、执行、协调和验收

任务的“负责人”最好只对应一个最终推进责任人。协作人可以有多名,但不能因为协作人很多,就让所有人共同承担一个无法定位的责任。需要审批或验收时,也应区分执行责任和验收责任,避免执行者自报完成后无人确认。

规模较大的团队还要说明权限边界:谁能新建任务、谁能调整截止日期、谁能关闭任务、谁能查看跨部门数据。权限设计既要保护必要信息,也不能让任务变更记录无法追溯。不同平台的权限能力和审计功能并不完全相同,部署前应根据实际版本与配置核实。

4. 状态要有进入条件,也要有退出条件

状态名称是规则的缩写。比如“待验收”应说明交付物已经提交、由谁验收、预期多久反馈;“已阻塞”应说明必须填写阻塞原因和所需协助;“已完成”应说明完成标准已经满足。

如果团队暂时无法统一复杂流程,可以从少量状态开始,但要保证每个状态可以用一句话解释。状态数量宁可少而一致,也不要多而含混。对管理者来说,状态可比较比状态看起来细致更重要。

5. 每个视图都绑定一个使用者和一个动作

视图名称 主要使用者 筛选逻辑示例 看完后的动作
我的任务 执行者 负责人为当前用户,状态未完成 确认今日优先事项,更新状态和下一步
即将到期 负责人或项目经理 截止日期接近,状态未完成 核对交付风险,必要时协调资源
已逾期 团队负责人 截止日期已过,状态未完成 确认延期原因、修订计划或升级问题
阻塞任务 项目负责人和协作方 状态为阻塞,或阻塞原因不为空 明确解决人、所需支持和反馈时间
待验收 验收人或业务负责人 状态为待验收 验收交付物,退回修改或确认关闭

视图名称也应让使用者看得懂。“风险池”“红区事项”可能符合内部习惯,但新成员未必知道筛选条件。可先使用明确的业务名称,团队成熟后再形成简洁的内部术语。

任务列表怎么做?企业管理者落地方案:列表视图从0到1

五、具体案例:用市场活动试点一套任务列表

1. 先说明案例边界和数据性质

下面以一次市场活动筹备为例,展示任务记录如何从口头待办变成可追踪事项。案例中的团队规模、周期和对比数字均为情景模拟,用于说明设计方法,不代表任何企业的真实业绩,也不能作为行业平均值引用。

假设团队由市场、设计、销售和运营成员组成,活动准备周期为四周。最初,活动事项分散在聊天记录、会议纪要和个人待办里,管理者每次周会都要重新询问进度。试点目标不是证明工具能提升某个固定百分比,而是验证:责任是否明确、风险是否提前暴露、完成情况是否有依据。

2. 将一句模糊任务改成可检查记录

原始表述是“准备活动物料”。这个说法没有说明交付范围、负责人、截止时间和验收标准。按任务结构重写后,可以是“完成活动主视觉、报名页头图和现场展板文件,并由活动负责人确认印刷版本”。

字段 示例值 为什么这样设计
任务名称 完成活动主视觉及现场展板文件 直接表达需要交付的成果
负责人 设计负责人 指定一名推进责任人,不以多人共同负责代替分工
协作人 活动运营、市场负责人 说明提供内容和确认意见的相关角色
截止日期 活动前第10个工作日 为审核、修改和制作留出缓冲,具体时间由团队排期确定
状态 进行中 表示已开始实际制作,尚未提交验收
完成标准 主视觉、展板文件齐全,尺寸正确,负责人确认最终版本 避免“文件已上传”就被当成任务完成
风险与下一步 等待讲者简介;周三前确认文案是否齐备 让依赖关系和下次检查时间可见

3. 用不同视图服务不同角色

设计负责人打开“我的任务”视图,检查本人负责的未完成事项;活动负责人打开“即将到期”视图,确认需要在本周完成的交付;如果讲者简介未提供,任务进入“阻塞任务”视图,同时注明需要谁补充信息、最迟何时反馈。

活动验收前,负责人再打开“待验收”视图,逐项确认报名页、物料、场地和现场流程是否达到约定标准。这样,管理者不必每天查看全部任务,而是在关键节点检查与自己职责相关的事项。

4. 用示意数据看试点验证什么

假设试点前的三个周期里,任务清单中的状态主要靠周会口头核对;试点后,团队开始在统一列表更新状态并标记阻塞。观察时不只比较逾期数量,还要抽查信息质量:负责人是否唯一、截止日期是否明确、延期是否说明原因、完成是否有验收依据。

如果逾期数量下降,但大量任务只是把日期往后改,不能据此判定管理改善。反过来,如果试点初期发现的阻塞任务变多,也可能是风险更早被看见,而不是执行突然变差。指标变化要和记录口径、任务难度及发现时点一起解释。

任务列表怎么做?企业管理者落地方案:列表视图从0到1

5. 哪些情况下可以考虑使用管理平台

如果团队只需追踪少量、周期短、协作关系简单的事项,共享表格可能已足够。若任务需要跨项目关联、按角色管理权限、保留变更记录、汇总多团队进度,或需要把需求、缺陷、迭代与任务放在同一管理链路中,才更值得评估专门的平台。

例如,PingCode面向中大型企业及100人以上组织的协作与研发管理场景,可作为评估候选之一。其是否适合某个团队,仍要看实际需要的任务模型、权限配置、部署方式、集成能力和采购方案。对于有私有化部署要求或计划从其他系统迁移的组织,应在采购评估中逐项核实当前版本的部署选项、迁移范围、历史数据映射、附件处理和验收方式,而不能只凭功能介绍作出结论。

对于从Jira迁移的团队,建议先选一个项目做小范围迁移验证,重点检查字段映射、状态流转、用户权限、附件和历史记录是否符合预期。所谓平滑迁移不是简单导入任务,而是把旧流程里仍然必要的规则迁过来,同时识别已经不再适用的字段和状态。

国产替代也不应被缩减为“功能列表看起来相似”。企业还需要比较部署与安全要求、组织权限、集成生态、迁移成本、运维能力和供应商服务边界。选型的判断依据应是业务连续性和长期维护成本,而不是单一功能是否有对应按钮。

任务列表怎么做?企业管理者落地方案:列表视图从0到1

六、从0到1的落地步骤:先试点,再扩展

1. 选一个任务边界清晰的试点

挑选一类有明确起止点、参与人可识别、任务变化可以观察的工作。试点不宜同时覆盖多个部门的所有任务,也不宜只挑最简单、完全不需要协作的事项。理想的试点能代表团队真实的协作难点,但范围仍足够可控。

开始前记录现状:任务从哪里进入、成员通常在哪里更新、管理者多久核对一次、哪些问题最常被重复询问。此处不必先制作复杂分析,能够形成一份简单的基线记录就有价值。

2. 先定任务规则,再建字段和视图

  1. 写清任务范围:说明哪些事项必须进入列表,哪些只是临时沟通或个人提醒。
  2. 统一任务命名:让任务名称表达结果,复杂事项按可验收交付拆分。
  3. 明确责任角色:区分提出人、执行负责人、协作人和验收人。
  4. 约定状态定义:为每个状态写出进入条件、退出条件和必要操作。
  5. 建立基础视图:先做我的任务、即将到期、已逾期、阻塞任务和待验收。
  6. 规定更新触发点:状态变化、截止日期调整、出现阻塞和提交交付物时更新记录。

如果团队实际只使用其中两三个视图,不必为了模板完整而强推剩下的。视图的数量应该由决策需求决定,而不是由工具可以创建多少种决定。

3. 运行一个完整周期,并抽样检查信息质量

试点周期应覆盖任务创建、执行、异常处理和验收。每周可抽查少量任务,检查负责人是否唯一、截止日期是否合理、状态是否与实际一致、阻塞是否有处理人、已完成任务是否能找到验收依据。

抽样的重点是发现规则问题,而不是给成员打分。如果同一字段经常填错,优先检查字段说明是否含糊、填写时机是否不合理、系统默认值是否误导。把所有问题都归因于“没有认真填”,往往会错过真正可改进的流程设计。

4. 按发现的问题删减或调整字段

一个字段长期没人用,可能是它没有管理价值,也可能是它难以维护或使用场景尚未出现。试点复盘时要查看字段的实际使用情况,并询问:它帮助谁做了什么决定?信息是否能从其他字段得到?删掉它会不会影响风险识别或验收?

这一步不是一味追求表格精简,而是让每个字段有明确用途。比如“阻塞原因”若经常填写,却没有后续处理人和反馈日期,可以增加一个行动字段;如果“优先级”长期无法指导排期,可能需要统一优先级定义,而不是再加一层颜色标签。

5. 明确检查节奏和升级路径

更新频率应与任务变化速度相匹配。短周期、高变更的工作需要更频繁的状态检查;周期较长、变化不多的任务则可以按周或关键节点更新。统一要求每天更新所有任务,未必适合所有团队,也可能制造大量没有实际变化的记录。

升级规则要说明何时由执行者自行处理、何时需要负责人协调、何时需要管理层决策。任务出现阻塞时,列表中至少应能看到阻塞原因、需要的支持、处理人和下一次反馈时间。只有“卡住了”而没有后续安排,仍然无法形成管理闭环。

6. 扩大范围前先验证复制条件

一个试点跑通,不代表同一套字段和状态适用于所有部门。扩大前要确认哪些规则可以复用,哪些需要按业务调整。例如,研发交付可能需要关联版本和缺陷;门店巡检可能更关注门店、检查项和整改期限;市场活动则可能需要物料、审批和供应商交付信息。

建议把可以共用的字段和流程作为基础模板,把业务特有字段留在扩展层。这样既能让管理者横向查看必要信息,也不会为了统一口径而抹平业务差异。

任务列表怎么做?企业管理者落地方案:列表视图从0到1

七、不同情况下的行动建议与方案取舍

1. 小团队、任务简单:先用轻量表格

如果参与人少、任务周期短、依赖关系有限,先用共享表格或现有协作工具通常更经济。保留任务名称、负责人、截止日期、状态和完成标准即可,重点是统一更新入口和完成定义。

这类方案的优势是启动快、学习成本低;短板是关联关系、权限控制、审计和自动化能力可能有限。只要这些限制尚未造成实际管理问题,就不必急着购买更复杂的系统。

2. 多部门协作、依赖复杂:优先补责任和异常机制

当任务经常等待其他团队输入时,先增加依赖关系、阻塞原因、处理人和反馈日期等协作信息,并建立阻塞视图。若只是新增一个“协作人”字段,却不区分谁交付、谁支持,责任仍会模糊。

这类场景的主要取舍是标准化与灵活性。字段完全自由,跨部门汇总困难;字段过于统一,业务团队又可能无法表达必要差异。比较稳妥的做法是统一最小共用字段,允许业务场景保留少量扩展字段。

3. 100人以上组织:重点评估权限、汇总和变更追踪

组织规模变大后,任务列表常需要按项目、部门、角色和权限筛选,并让管理者查看多个团队的风险摘要。此时应评估管理平台是否支持所需的权限粒度、统一字段口径、跨项目查询、操作记录、身份管理和必要集成。

专门平台能减少手工汇总和重复记录,但也会带来配置、培训、迁移和维护成本。选型前建议安排业务负责人、系统管理员和一线执行者共同验证真实任务流,而不是只由采购人员根据演示界面评分。

4. 有私有化部署或迁移要求:先做技术与数据验证

有私有化部署要求的团队,需要确认部署边界、升级方式、备份恢复、身份认证、日志审计、运维责任和外部集成方式。部署能力本身并不自动等于满足组织全部安全要求,仍需结合内部安全审查和实际架构评估。

从现有项目管理系统迁移时,应先盘点数据和规则:哪些项目仍在运行、哪些字段必须保留、哪些状态已经过时、附件和评论是否需要迁移、权限如何重建。迁移验收要抽查关键任务和历史记录,而不是只确认导入数量。

5. 用表格还是平台:按复杂度和维护成本取舍

判断维度 轻量表格更合适 专门管理平台更合适
参与规模 团队小、责任边界简单 跨团队、多角色并行协作
流程复杂度 任务流转少,状态简单 阶段多、依赖强、需要权限控制
数据关联 单表记录即可满足查看需求 需要关联项目、需求、缺陷、版本或其他对象
审计要求 不需要复杂变更追踪 需要记录修改、角色权限或历史追溯
维护成本 愿意手工维护,更新量可控 手工汇总、重复录入和漏更新已造成明显成本

这里没有“工具越重越专业”的结论。表格可能是合理的起点,平台也可能是必要的基础设施。决策应比较当前问题造成的管理成本与新系统带来的配置、迁移、培训和运维成本,并明确谁长期负责维护规则。

七、不同情况下的行动建议与方案取舍

八、上线后的衡量方式:少看热闹数字,多看管理质量

1. 先定义可核查的过程指标

试点阶段可以观察任务责任明确率、按周期更新率、阻塞任务响应时间、延期原因记录率、完成验收覆盖率等指标。每个指标都要写清统计口径,比如“按周期更新”是指截止到检查日之前更新过,还是每个任务每周至少更新一次。

如果口径不一致,数字容易制造错误结论。比如一个团队统计所有任务,另一个只统计活跃任务;一个团队把关闭任务视为完成,另一个要求验收通过。横向比较前,要先统一范围、时间窗和计算方式。

2. 把指标用于定位流程,不用于单纯排名

某部门更新率较低,可能是更新规则不清、任务系统难用、任务变化少,也可能是数据迁移不完整。指标能够指出需要进一步核查的地方,却不应直接等同于员工表现,更不应脱离任务难度和协作条件给团队排名。

有价值的复盘通常会追问:问题出现在哪个环节?是任务定义不清、资源不足、依赖延迟,还是验收规则有歧义?找到机制原因后再调整字段、视图或管理动作,才可能改善下一轮运行。

3. 关注维护成本,防止列表变成额外负担

任务管理也有成本:创建任务需要时间,更新记录需要时间,管理者查看和处理异常也需要时间。如果团队为了填字段花费的时间越来越多,却没有减少重复询问、漏项和返工,就要重新检查设计是否过度。

可在试点复盘中记录创建一条任务平均需要几分钟、每周有多少任务需要补录、管理者汇总进度花费多少时间。这些内部数据比未经验证的“效率提升百分比”更适合作为是否扩展的依据。

4. 同时观察反例与副作用

列表上线后,可能出现一些看似积极、实际需要警惕的变化:完成任务数量增加,但验收返工也增加;逾期数量下降,但截止日期频繁被修改;状态更新率提高,但内容只有机械改状态,没有下一步信息。

因此,指标应至少包含一个质量或副作用观察项。比如记录验收退回次数、截止日期变更次数、重复任务比例,帮助团队判断改善是否真实,而非只是把数据变得更好看。

任务列表怎么做?企业管理者落地方案:列表视图从0到1

九、管理者可以直接使用的上线检查表

1. 创建任务前

  • 任务是否属于试点范围,是否应该进入统一列表?
  • 任务名称是否能说明交付结果,而不是只写“跟进”或“优化”?
  • 任务是否需要拆分,拆分后每项是否能独立检查?
  • 是否已指定唯一负责人、必要协作人和验收角色?
  • 截止日期是否基于依赖和交付要求确定,而非随手填入?

2. 执行过程中

  • 状态是否符合团队统一定义?
  • 出现延期、阻塞或范围变化时,是否更新原因和下一步动作?
  • 需要其他团队协助时,是否明确协助对象和反馈时间?
  • 管理者查看对应视图后,是否能直接判断由谁处理?

3. 完成和复盘时

  • 交付物是否满足预先写明的完成标准?
  • 是否由约定的验收人确认,而不是仅由执行者关闭?
  • 延期、返工或阻塞是否留下必要原因,方便下一轮复盘?
  • 哪些字段和视图实际帮助了决策,哪些增加了维护负担?

这份检查表不要求每个问题都通过系统自动化解决。它的用途是把管理者的判断显性化:哪些是任务记录责任,哪些是执行责任,哪些需要管理者介入。规则越清楚,工具配置通常越简单。

十、结尾:先让一类任务可见,再让管理规模化

任务列表从0到1,真正的起点不是挑一个模板,也不是一次性把所有字段设计齐全,而是选一类真实工作,把任务如何进入、如何分工、如何更新、如何处理异常、如何验收讲清楚。

列表视图的价值,不在于让管理者看到更多行,而在于让该处理的人更早看到该处理的事。如果一张视图能明确责任、期限、风险和下一步,它就具备了管理价值;如果它只是把数据排得更整齐,还需要回到任务规则本身继续改进。

下一步可以从一个团队的一类任务开始:先确定最小字段和状态定义,建立三到五个真正有使用者的视图,运行一个完整周期,再根据抽样检查和复盘结果调整。能稳定运行后,再考虑跨团队推广、平台选型或系统迁移。先把小闭环跑通,再扩大管理范围,通常比一次性建设“大而全”的任务系统更容易持续。

常见问题解答(FAQ)

1. 企业任务列表最少需要设置哪些字段?

我之前用表格跟进任务时,发现只写任务名称,开会时还是要反复追问负责人和截止时间。想先搭一个简单版本,又担心字段太少无法管理,应该从哪些信息开始?

先设置任务名称、负责人、截止时间、状态和完成标准这五项,分别回答“做什么、谁负责、何时完成、进展如何、怎样算完成”。如果任务涉及多人协作,再增加协作人;如果经常出现卡点,再增加阻塞原因和需要的支持。试运行一两个周期后,根据实际决策需要增删字段,不要一开始把表格做得过于复杂。

2. 任务列表应该设置哪些列表视图,管理者才容易发现风险?

我团队的任务记录都在一张表里,但管理者每次都要筛选和询问,才能知道哪些任务快到期、哪些已经卡住。我想知道哪些视图值得优先设置,怎样避免做出很多没人看的视图?

先设置三种视图:按负责人筛选的“我的任务”,按截止时间和未完成状态筛选的“即将到期与已逾期”,以及按阻塞状态筛选的“待协助任务”。每个视图都要对应一个使用者和后续动作,例如负责人查看逾期任务后确认调整计划或协调资源。只有当团队确实需要按项目或阶段查看整体进展时,再增加项目总览。

3. 如何区分任务负责人、协作人和验收人?

我在跨部门项目里经常遇到任务挂了好几个人的名字,最后却没人确认进度;也有任务做完后,不清楚由谁判断是否达标。列表里应该怎样分清这些角色?

每项任务指定一名对推进结果负责的负责人,协作人负责提供支持,验收人依据事先写明的完成标准确认交付。小团队可以由负责人兼任验收人,但需要明确标记;涉及跨部门交付或重要成果时,最好由需求方或项目负责人验收。任务状态可设置为“未开始、进行中、待验收、已完成、已阻塞”,并约定每种状态的使用条件。

4. 任务列表上线后,怎样让团队持续更新而不是建完就闲置?

我担心任务表刚上线时大家会认真填写,过一段时间却不再更新,管理者看到的进度也越来越不可信。有没有不增加太多负担的办法,让列表真正进入日常协作?

先为一个团队和一类任务试运行一到两个周期,并明确由谁更新、何时更新,以及哪些情况必须更新,例如状态变化、截止时间调整、出现阻塞或提交交付物。管理者定期查看逾期和阻塞视图,并为异常指定处理人和反馈时间;任务完成后按完成标准验收,再关闭记录。若字段长期无人使用或更新成本明显高于管理价值,就删减或调整。

核心关键词

读者评论

黄
黄明远

先从单一业务场景试点很实用,特别是把负责人、截止日期和完成标准设为基础字段,能减少一开始就把表做得过于复杂。

付
付静怡

文中区分列表、看板和时间线的用途比较清楚。实际选视图时,确实应该先看要解决的是逾期跟进、流程卡点还是排期冲突。

秦
秦文博

逾期视图不能替代风险管理这一点值得注意。若没有明确的跟进人和反馈时间,只展示逾期记录,通常还是会回到管理者逐项追问。

文章包含AI辅助创作:任务列表怎么做?企业管理者落地方案:列表视图从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/501298

赞 (0)
飞飞飞飞
字段配置落地方案:企业管理者开展列表视图的协同管理案例解析
上一篇 41分钟前
自定义列管理方法大全:企业管理者列表视图协同管理落地清单
下一篇 40分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
