2026年产品管理系统国产替代有哪些,真正难的不是列出一串软件名称,而是判断哪些系统能在需求、研发、测试、发布、反馈和经营分析之间形成闭环。过去我参与过多次产品管理系统替换,最容易失败的项目都有一个共同点:采购阶段只比较功能清单,上线后才发现历史需求迁移不完整、权限模型不匹配、研发团队不愿意录入、业务负责人看不到决策价值。我的判断是,国产替代不应被理解为“把海外工具换成本土工具”,而应被理解为一次围绕数据主权、流程效率和组织协同的产品运营重构。
一、先讲核心结论:国产替代不是换软件,而是换一套工作证据
1. 2026年最值得优先评估的是四类产品
截至2026年,企业在产品管理系统国产替代上,通常会遇到四种产品路线。第一类是研发协同型平台,重点解决需求、迭代、缺陷、测试和版本的连接问题;第二类是项目管理型平台,重点解决计划、任务、资源、风险和交付;第三类是低代码业务平台,重点解决流程定制、数据表单、审批和经营看板;第四类是知识与协同型平台,重点解决需求文档、会议纪要、决策记录和跨部门信息共享。
这四类产品都可以被称为“产品管理系统”,但它们的价值重心完全不同。研发协同型平台适合研发流程较成熟的技术团队;项目管理型平台更适合交付、咨询、工程和多项目组织;低代码平台适合流程差异大、需要快速配置的企业;知识与协同型平台适合产品、市场、客户成功和管理层共同参与的组织。
我的核心建议是:先按组织的主要损耗选择产品类型,再比较品牌、价格和界面。如果企业最大的损耗是需求反复变更,优先看需求基线和变更影响分析;如果最大损耗是版本延期,优先看依赖关系和交付预测;如果最大损耗是信息找不到,优先看知识结构、搜索和权限;如果最大损耗是跨部门扯皮,优先看责任链和过程留痕。
| 产品路线 | 最擅长解决的问题 | 最容易被忽略的短板 | 适合优先评估的组织 |
|---|---|---|---|
| 研发协同型平台 | 需求、开发、测试、缺陷、版本闭环 | 非研发人员使用门槛、经营分析能力 | 互联网、软件、硬件研发团队 |
| 项目管理型平台 | 计划、任务、资源、风险、交付 | 产品需求细节和测试追踪深度 | 工程、咨询、交付、多项目组织 |
| 低代码业务平台 | 表单、审批、流程、数据看板 | 复杂研发关系、版本治理和数据规范 | 流程差异大、IT配置能力较强的企业 |
| 知识与协同型平台 | 文档、会议、知识、决策信息共享 | 任务闭环、测试管理、工程追踪 | 产品、市场、客户成功共同协作的团队 |
如果企业把四类产品放在同一个“功能数量”维度上比较,最后往往会得到一个看似全面、实际没有明显优势的系统。选型的第一步不是问“有没有甘特图、看板和报表”,而是问“哪一类证据必须被沉淀,哪一类数据必须被追责”。

2. 国产替代的判断标准应从“功能覆盖率”改成“关键链路完整率”
很多选型表会把需求管理、任务管理、测试管理、报表、权限、接口等功能逐项打勾。这个方法看起来客观,但它无法回答一个关键问题:需求从提出到上线,是否能被完整追踪?一款系统可能同时拥有需求、任务和缺陷模块,但三者之间只通过人工填写文本关联,出了问题仍然无法回答“哪个需求影响了哪个版本,哪个缺陷阻塞了哪个客户承诺”。
我更倾向于使用“关键链路完整率”。具体做法是选出企业最重要的三条链路,例如“客户反馈,产品需求,研发任务,测试用例,版本发布”,或者“合同范围,项目计划,交付任务,验收记录,回款节点”,然后逐段验证系统能否自动关联、权限是否清晰、变更是否留痕、报表能否还原。
如果一条链路有六个节点,其中只有四个节点能在系统中形成稳定关联,那么功能清单即使达到90%,真正可用的链路完整率仍然只有约67%。这也是为什么一些系统演示时看起来什么都有,实际运行三个月后仍然依赖大量表格和即时通信工具。
3. 最终决策不应由采购部门单独完成
产品管理系统同时影响产品、研发、测试、项目、销售、客户成功、财务和管理层。采购部门可以负责商务谈判和合同风险,但不适合独立决定系统是否好用。因为采购看到的是价格、服务和功能,研发看到的是接口、字段和流程,产品经理看到的是需求表达和优先级,管理层看到的是交付预测和经营透明度。
我建议采用“业务负责人定目标、流程负责人定规则、技术负责人定边界、采购负责人定合同”的决策结构。任何一个角色缺席,都可能出现系统上线之后的断层。
二、为什么2026年国产替代的重点已经发生变化
1. 企业关注点从“能不能用”转向“能不能管住数据”
过去企业选择系统,通常先问有没有看板、有没有接口、能否导入任务。进入2026年后,越来越多企业把数据位置、权限隔离、审计记录、备份策略、身份认证和供应商退出机制放在前面。原因并不复杂:产品需求中包含客户计划、商业策略、技术路线和合同约束,一旦这些信息被无序复制到多个工具中,企业就很难确认谁看过、谁改过、谁导出过。
国产替代的价值不只是本地化部署。真正重要的是企业能否掌握数据生命周期,包括数据产生、使用、共享、归档、删除和迁移。一个部署在国内但无法提供清晰导出结构的系统,未必比一个跨境服务更适合长期使用。
在评估安全时,我不会只看“支持私有化部署”这句话,而会追问以下问题:是否支持单点登录;管理员是否能按组织、项目、字段和操作进行授权;导出文件是否保留关系结构;审计日志保留多久;备份是否可恢复;离职账号的数据如何交接;系统停用后能否拿走完整数据。
2. AI功能增加了,但产品管理的核心仍是结构化数据
2026年的产品管理系统普遍增加了智能摘要、需求拆解、会议纪要、风险识别、测试用例生成和自然语言查询等能力。这些能力可以减少整理工作,但不能替代组织规则。没有统一的需求类型、优先级口径、版本定义和状态流转,智能功能只能把混乱内容整理得更快,并不能把混乱变成可执行计划。
我的经验是,智能功能最适合放在三个环节。第一是输入环节,把会议、客户反馈和工单整理成待确认需求;第二是分析环节,识别重复需求、依赖关系和延期风险;第三是输出环节,为不同角色生成周报、版本说明和决策摘要。它不适合直接替代产品负责人做最终优先级决策,也不适合未经审核地自动关闭缺陷或改变交付承诺。
系统中的结构化字段越稳定,智能能力越有价值;结构化字段越混乱,智能能力越容易制造“看起来很专业”的错误结论。
3. 组织真正缺的往往不是工具,而是统一的产品语言
在一次替换项目中,我发现同一家公司对“需求完成”的理解有四种:销售认为客户答应了就是完成,产品认为写进版本就是完成,研发认为代码合并就是完成,测试认为通过验证才是完成。系统原本并没有坏,但因为状态定义不同,管理层看到的完成率没有实际意义。
因此,国产替代项目必须同步建立产品语言。至少要统一需求、项目、版本、里程碑、缺陷、风险、延期、完成和取消这些词的定义。否则新系统会继承旧系统的混乱,甚至因为流程更复杂而放大混乱。

三、常见误区:很多替换项目为什么上线后反而更慢
1. 误区一:把功能最多的系统当成最适合的系统
功能多并不等于适合。功能越多,通常意味着对象、状态、字段和权限越复杂。如果团队没有专门的流程管理员,过多的配置会让每个部门建立自己的状态和字段,最终出现同名不同义、同义不同名的情况。
我见过一个团队把需求状态配置成“收集、分析、评审、待开发、开发中、开发完成、测试中、测试完成、待发布、已发布、已验收、已关闭”十二个状态。看起来严谨,实际有三分之一的需求长期停留在“开发完成”,因为研发和测试对移交条件没有统一定义。后来他们把状态减少到七个,并增加验收条件字段,反而让管理层更容易识别阻塞点。
选型时不要问“系统能配置多少状态”,而应问“系统能否限制无效状态、提醒超期状态、解释状态变化原因”。复杂度不是能力,可执行的最小复杂度才是能力。
2. 误区二:只迁移任务,不迁移决策背景
迁移数据时,企业通常优先导出任务名称、负责人、状态和截止日期,因为这些字段最容易处理。但真正影响产品决策的往往是背景信息:需求来源、用户场景、业务目标、原始反馈、非功能要求、历史评审意见和被拒绝的替代方案。
如果只迁移任务,团队会得到一堆“为什么要做”已经消失的待办事项。新负责人无法判断优先级,旧负责人离开后也没人知道某项需求为何被推迟。更糟糕的是,历史缺陷可能与旧版本、旧接口和旧客户环境有关,缺少上下文后,团队会重复调查。
我的建议是把历史数据分成三层:正在执行的数据必须完整迁移;未来仍可能复用的数据要保留结构化关系;仅用于审计的数据可以归档为只读快照。不要为了追求“全部迁移”而把十年前的低价值数据全部塞进新系统。
3. 误区三:演示场景由供应商准备,企业没有带真实问题
标准演示通常使用整洁的项目、清晰的需求和完整的负责人信息,无法暴露系统面对真实数据时的表现。真正有价值的试用应该带入企业自己的复杂场景,例如同一需求同时涉及多个版本、一个客户反馈对应多个产品线、一个缺陷由外部供应商负责、一个项目存在跨部门资源冲突。
在评估某平台时,我会准备一组脱敏数据,至少包括30条需求、10条重复反馈、5个跨版本缺陷、3类角色和2个延期项目。然后要求供应商现场完成导入、去重、拆解、分配、变更、查询和导出。系统是否好用,通常在第二次变更和第一次导出时就会暴露出来。
4. 误区四:把上线日期当作项目成功标准
系统按期上线只能证明部署工作完成,不能证明团队开始使用。真正的成功标准应包括:关键角色活跃率、需求信息完整率、版本延期识别提前量、缺陷关闭周期、重复录入减少比例和管理报表生成时间。
我建议将上线后的观察周期至少设为八周。前两周看是否有人录入,第三到四周看状态是否准确,第五到六周看跨部门流程是否形成,第七到八周再看管理层是否使用系统数据做决策。如果只在上线当天组织培训和验收,往往会把“学会点击”误判为“形成习惯”。
5. 误区五:低估了旧系统与周边工具之间的隐性关系
很多企业以为替换一个产品管理系统,只需要迁移数据和配置流程。实际上,旧系统可能已经与代码仓库、持续集成、缺陷平台、客服工单、即时通信、数据仓库和财务系统建立了接口。部分接口没有正式文档,甚至由某位员工通过脚本维护。
替换前必须建立接口资产清单,确认每条接口的触发条件、数据方向、字段映射、失败处理和责任人。否则新系统上线后,表面流程能走通,后台同步却悄悄中断,直到版本发布或客户投诉时才被发现。

四、专业选型逻辑:我会如何在三十天内筛出可用方案
1. 第一步:先画出“事实链”,不要先写功能清单
事实链是指一个业务事实从产生到被使用的完整路径。例如客户提出一个问题,谁记录,谁确认是否属于产品问题,谁判断影响范围,谁决定是否进入版本,研发如何获得验收条件,测试如何验证,客户如何知道结果。这个链路比“有没有需求管理模块”更能说明系统是否适合。
我通常会让每个部门提交最近三个月内最典型的五个真实案例,然后把案例中的对象和动作标记出来。对象包括客户、需求、项目、版本、任务、缺陷、风险和合同;动作包括提出、评审、拆解、转派、变更、阻塞、验证、发布和关闭。
完成标记后,再问三个问题:是否存在同一对象多次录入;是否存在关键动作没有负责人;是否存在结果无法回溯输入。凡是答案为“是”的地方,都是系统选型的重点。
2. 第二步:建立权重模型,而不是平均打分
不同企业对产品管理系统的需求权重差别很大。研发型企业可能把需求追踪和测试关联权重设为35%,项目交付型企业则可能把资源计划、合同范围和风险管理权重设为40%。如果所有功能平均打分,系统会在低价值功能上获得不必要的优势。
我建议使用五类权重:业务闭环占30%,使用体验占20%,数据与集成占20%,安全与治理占15%,服务与商业条件占15%。如果企业属于强监管行业,可以把安全与治理提高到25%,相应降低外观和一般协同功能的权重。
| 评估维度 | 建议权重 | 关键验证问题 | 淘汰信号 |
|---|---|---|---|
| 业务闭环 | 30% | 需求、任务、测试、发布是否可追踪 | 核心关系依赖手工文本填写 |
| 使用体验 | 20% | 不同角色是否能在三步内完成高频动作 | 每次录入需要多个页面反复切换 |
| 数据与集成 | 20% | 是否支持接口、导出、字段映射和失败重试 | 只能导出表格,无法还原对象关系 |
| 安全与治理 | 15% | 权限、审计、备份、账号和部署方式是否清晰 | 无法提供日志或权限验证记录 |
| 服务与商业条件 | 15% | 实施边界、响应时间、续费规则是否明确 | 报价低但交付内容没有写入合同 |
3. 第三步:用真实任务做“七次点击测试”
七次点击不是绝对的产品标准,而是我用于发现操作复杂度的经验方法。挑选高频动作,例如提交需求、关联客户、拆分任务、改变优先级、添加验收条件、提交缺陷和查看版本风险,记录一名未接受专项培训的用户完成任务所需的步骤和时间。
如果一个高频动作需要十几个页面跳转、重复填写三次相同信息,团队很快就会回到表格和聊天工具。系统的复杂度应当集中在管理员配置和高级分析上,而不应转嫁给每天提交需求和更新进度的一线人员。
测试时还要观察“错误恢复成本”。用户填错字段后能否修改,误关闭事项后能否恢复,批量导入失败后能否定位错误行,权限不足时是否能清楚说明原因。这些细节比首页是否漂亮更能决定长期使用率。
4. 第四步:把接口能力拆成四个层次
接口并不只是“有没有开放接口”。至少要区分读取、写入、事件通知和批量同步四个层次。读取接口适合报表和查询;写入接口适合创建或更新事项;事件通知适合在状态变化时触发其他系统;批量同步适合历史迁移和大规模数据交换。
还要确认接口是否支持幂等、分页、限流、错误码、重试和版本管理。没有幂等机制的同步脚本可能因为重复执行而生成重复需求;没有失败重试的接口可能在网络波动后丢失数据;没有版本策略的接口可能在平台升级后突然失效。
对于中大型企业,接口能力应由技术团队单独验收。业务演示中的“可以连接”不等于生产环境中的“能够稳定同步”。
5. 第五步:安排小范围试点,而不是全员一次性切换
试点团队应当具备三个特点:业务链路相对完整、负责人愿意参与、问题能够在两周内被观察到。不要选择最简单的项目,也不要一开始就选择最混乱的项目。理想试点是一个中等复杂度项目,拥有真实客户反馈、研发任务、测试活动和版本发布。
试点周期建议为四周。第一周建立对象和权限,第二周跑通一个版本,第三周执行一次变更和一次缺陷闭环,第四周进行数据导出、报表复核和用户访谈。试点结束时,不要只听项目负责人汇报,应分别访谈产品、研发、测试、管理者和系统管理员。

五、深度测评:四条国产替代路线分别怎么测
1. 研发协同型平台:重点测“需求到发布”而不是界面完整度
研发协同型平台最核心的能力,是把产品意图转换为研发和测试都能执行的工作对象。测评时,我会重点看需求是否可以关联目标、范围、负责人、版本、研发任务、测试用例和发布记录。尤其要观察需求发生变更时,系统能否识别受影响的任务和验证项。
这类平台适合研发节奏快、版本频繁、缺陷数量较多的团队。它通常可以让研发、测试和产品在同一个对象上协作,减少重复转述。但它的短板也很明显:如果公司大量工作属于客户交付、资源协调或合同范围管理,单纯的研发协同能力可能不足以支撑项目经营。
我会给研发协同型平台设置以下测试案例:
- 创建一条包含客户场景、验收条件和优先级的需求。
- 把需求拆分为产品设计、开发、测试和发布任务。
- 在开发中途改变范围,验证系统能否留下变更原因并通知相关角色。
- 制造一个阻塞缺陷,观察版本风险是否自动暴露。
- 发布完成后,查看客户反馈、缺陷和版本记录是否可以反向追踪。
如果系统只能够把任务连接起来,却不能呈现变更影响和验收证据,那么它更像一个任务清单,而不是完整的研发协同系统。
2. 项目管理型平台:重点测“承诺是否可计算”
项目管理型平台适合多项目并行、人员跨项目分配、交付节点明确的组织。它的价值不只是把任务排在时间轴上,而是帮助企业计算承诺是否现实。例如一个项目要求在四周内完成,系统是否能结合人员可用工时、依赖任务、节假日、外部供应商和历史延期率,给出相对可信的交付预测。
测评时,我会故意加入资源冲突:让同一名关键人员同时承担三个项目的核心任务,再观察系统是否能识别瓶颈。如果系统只显示三个项目都“正常”,说明它的计划视图可能只是展示,而不是分析。
项目管理型平台还要测试基线能力。项目计划一旦被修改,系统是否保存原始承诺,能否比较计划日期和实际日期,能否解释延期来自范围变化、资源不足、外部依赖还是执行效率。没有基线的甘特图,只是会变化的日历。
3. 低代码业务平台:重点测“配置自由度会不会变成治理失控”
低代码平台的优势是灵活,能够快速搭建需求池、审批流、客户反馈表和经营看板。对于组织结构复杂、流程经常调整的企业,它可以减少等待开发的时间。但灵活性越高,越需要控制数据模型和配置权限。
测评时,我会要求业务人员独立完成一个简单流程,再由管理员增加一个字段、改变一个审批节点、调整一个报表口径。随后检查已有数据是否受到影响、历史记录是否仍然可读、接口是否需要同步修改。
低代码平台最常见的风险是“影子系统”不断增加。每个部门都能快速创建自己的需求表,久而久之形成十几个互不相通的版本。它适合承载差异化流程,但核心对象必须统一,例如客户、需求、项目、版本和人员不能被各部门重复定义。
4. 知识与协同型平台:重点测“知识能否进入执行”
知识与协同型平台擅长文档、会议和信息共享,但产品管理不能停在记录层。测评时要看会议纪要能否转化为明确任务,任务是否带有负责人和截止日期,决策记录是否可以关联需求和版本,历史文档是否能被准确搜索和引用。
我特别关注“会议结束后的十分钟”。如果用户必须手动复制纪要、重新创建任务、再去关联需求,执行链路很容易中断。理想状态是会议结论可以直接生成待确认事项,确认后进入正式需求或项目流程。
这类平台适合产品和业务协作密集、研发流程相对简单的组织。对于复杂测试、硬件研发或强审计环境,仅靠知识与协同能力通常不够,需要配合更强的研发或项目管理模块。
| 测评路线 | 必须现场验证的动作 | 上线后最重要的指标 | 不适合的场景 |
|---|---|---|---|
| 研发协同型 | 需求变更、缺陷阻塞、版本追踪 | 需求链路完整率、缺陷关闭周期 | 以合同交付和资源调度为主的组织 |
| 项目管理型 | 资源冲突、计划基线、延期归因 | 计划偏差、风险提前识别天数 | 只需要简单待办和文档协作的团队 |
| 低代码业务型 | 字段变更、流程配置、历史兼容 | 流程自动化率、重复录入减少比例 | 缺少管理员和数据治理机制的团队 |
| 知识协同型 | 纪要转任务、决策关联、全文检索 | 决策复用率、会议行动项完成率 | 复杂测试、强版本控制的研发环境 |
六、数据观察:如何判断系统真的带来了效率提升
1. 不要只看登录人数,要看关键动作完成率
登录人数很容易被培训活动拉高,无法说明系统产生了价值。更可靠的指标是关键动作完成率,例如需求是否填写验收条件、缺陷是否关联版本、任务是否按时更新、风险是否在逾期前被处理。
我建议把指标分为输入、过程和结果三层。输入层看信息是否进入系统,过程层看流程是否按照规则流转,结果层看交付质量、周期和管理成本是否改善。只有输入层没有过程层,说明团队在录入;只有过程层没有结果层,说明流程在运行但未产生经营价值。
| 指标层次 | 示例指标 | 观察意义 |
|---|---|---|
| 输入层 | 需求信息完整率、任务按时更新率、客户反馈归档率 | 判断数据是否进入系统 |
| 过程层 | 需求评审周期、阻塞处理时长、版本变更留痕率 | 判断流程是否真正运行 |
| 结果层 | 版本延期率、缺陷重复率、周报制作耗时、客户问题响应周期 | 判断系统是否改善业务结果 |
2. 一个可执行的八周观察模型
在没有历史基线的企业,我通常不会一开始承诺“效率提升百分之多少”。更稳妥的做法是先用两周建立基线,再观察后续六周变化。第一周记录需求录入耗时、版本计划变更次数、周报制作时间和缺陷平均关闭周期;第二周校准统计口径,避免不同部门使用不同定义。
第三至四周看系统是否承载真实工作。重点不是要求所有人每天登录,而是检查关键事项是否在系统中有完整记录。第五至六周观察管理动作是否发生变化,例如负责人是否依据系统数据调整资源,产品负责人是否根据重复反馈合并需求,测试负责人是否提前识别版本风险。
第七至八周再进行结果评估。如果周报从六小时减少到两小时,但需求完整率下降,不能算成功;如果上线初期录入时间增加,但版本风险提前发现了十天,可能仍然值得继续投入。效率必须结合质量和风险一起看。

3. 效率提升要扣除“迁移期假效率”
系统切换初期,很多企业会出现双轨录入:一份信息写进新系统,一份信息继续维护在旧表格中。此时如果统计录入时间,效率一定会暂时下降;如果只看新系统里的任务完成量,又可能因为大量历史数据未迁移而显得异常好看。
我建议把迁移期单独标记,不与稳定运行期混在一起。可以使用以下公式估算实际收益:
实际净收益 = 稳定运行期节省的人工成本
+ 减少的延期损失
+ 减少的重复沟通成本
迁移与培训成本
双轨运行期间的额外成本
这个公式不需要做到财务级精确,但能够迫使决策者把看不见的成本放到桌面上。对于人员规模较小的企业,系统价值可能不在于节省几个小时,而在于避免一次重大版本失误或客户承诺失控。
七、不同企业的行动建议:不要照搬别人的替代路线

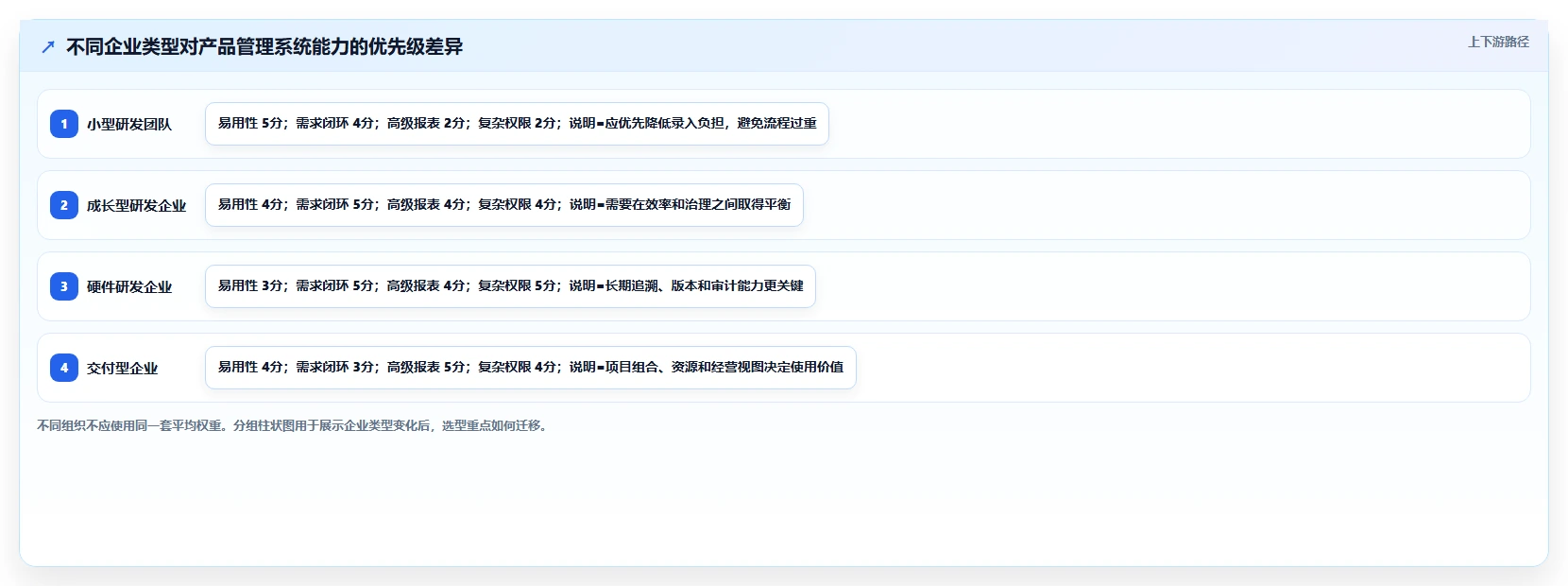

1. 研发人数少于三十人的产品团队
小团队最怕过度流程化。产品经理、研发负责人和测试人员可能同时承担多个角色,如果系统要求每个事项填写十几个字段,团队会迅速产生抵触。小团队应优先选择轻量、配置简单、移动端和消息提醒顺畅的方案。
第一阶段只保留需求、任务、缺陷、版本和知识五类对象。需求必须有来源、用户场景、优先级和验收条件;任务必须有负责人和截止时间;缺陷必须有关联版本和复现步骤。其他高级字段可以在稳定使用后逐步增加。
小团队不建议一开始购买大量高级模块。更重要的是确定一名兼职系统管理员,每周检查重复需求、无负责人事项、长期停滞事项和未关闭缺陷。用少量规则形成习惯,比购买复杂功能更有价值。
2. 研发人数三十至二百人的成长型企业
成长型企业通常处于流程扩张期,最大的挑战是部门之间开始出现边界,但数据标准还没有统一。此时应优先选择能够支持多项目、多产品线、多角色权限和接口集成的系统,同时保留足够的配置空间。
建议先建立产品、项目和版本的统一主数据,再开放个性化看板。各部门可以定义自己的视图,但不能自行改变核心对象的含义。比如产品线可以自定义展示字段,却不应把“完成”改成只代表“开发完成”。
这一阶段要特别关注管理层是否愿意使用系统数据。若管理层仍然通过临时表格收集进度,团队就会认为系统只是额外录入工具。替代项目必须把周会、版本评审和经营汇报逐步迁移到系统数据上。
3. 有硬件、嵌入式或软硬件协同研发的企业
硬件研发的周期更长、依赖更多、变更成本更高,不能简单照搬互联网团队的迭代流程。选型时必须测试物料、样机、固件、测试批次、质量问题和版本变更之间的关联能力。
如果平台无法原生支持复杂对象,也要确认是否可以通过稳定的自定义对象、接口或外部系统关联实现。重点不是界面上能否创建“样机”字段,而是样机变更后,相关测试、物料和客户交付是否能够被准确识别。
硬件企业还要重视只读归档和审计。某个版本在三年后出现质量问题时,企业需要找到当时的需求、设计评审、测试结果、变更记录和发布批次。只保留当前状态的系统,不足以支撑长期追溯。
4. 以客户项目和交付为主的企业
咨询、实施、工程和服务型企业,产品管理系统往往不能只围绕研发需求设计。它们更关心合同范围、项目预算、人员利用率、里程碑、客户确认、变更单和回款。
这类企业在国产替代时,应优先验证项目计划与合同范围是否关联,客户提出的新增内容能否进入变更流程,项目延期是否能够区分客户原因、内部原因和供应商原因,管理层是否可以看到项目组合层面的风险。
如果平台只擅长研发看板,却无法表达项目利润和客户承诺,企业可能还需要与财务或经营系统打通。不要因为一个工具的任务模块很好用,就忽略了交付业务的核心证据。
5. 强监管或对数据隔离要求高的企业
金融、医疗、能源、政务和大型制造企业,通常需要关注部署方式、身份认证、数据分区、日志审计、备份恢复和供应商服务边界。此类企业的选型周期较长,但不应因此跳过真实试点。
建议把试点分成业务试点和安全试点两条线。业务试点验证流程和使用效果,安全试点验证权限、日志、接口、备份、漏洞修复和灾备恢复。两条线都通过后再进入大规模部署。
对于有国产化基础设施要求的组织,还应确认数据库、中间件、操作系统、浏览器、身份认证和消息组件的兼容性。供应商口头说明不够,最好要求提供经过验证的环境清单和问题处理承诺。

八、部署、迁移与治理:真正决定成败的不是采购合同

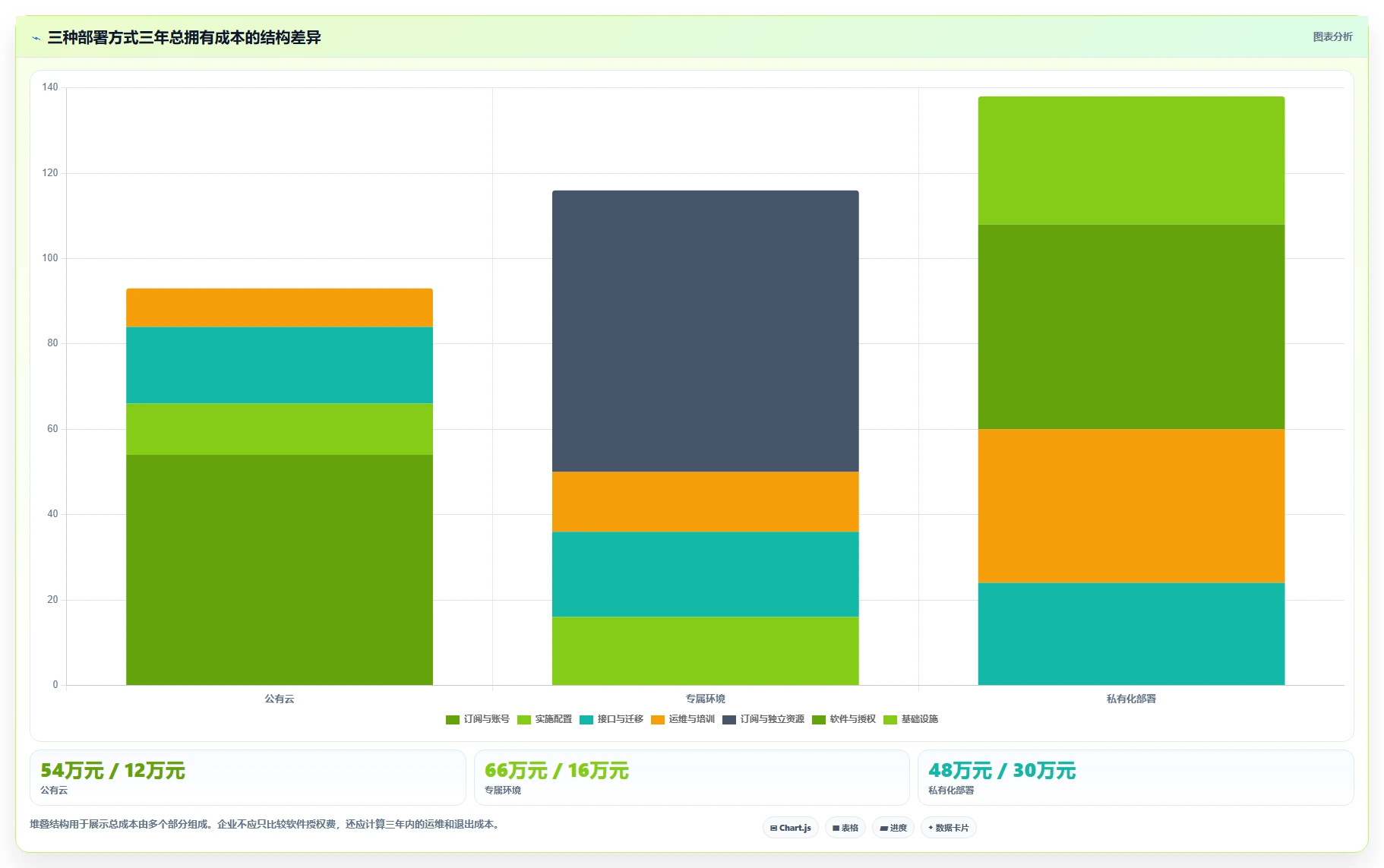

1. 公有云、专属环境和私有化部署怎么取舍
公有云的优势是上线快、初始成本低、升级由供应商负责,适合流程相对标准、技术运维资源有限的团队。它的限制是数据位置、网络访问、个性化改造和供应商依赖需要提前确认。
专属环境通常是在云上为企业提供独立资源或独立实例,适合对隔离、性能和定制有要求,但又不希望完全自建运维的组织。它需要重点确认资源边界、数据备份、升级窗口和故障责任。
私有化部署适合数据敏感、网络隔离或需要深度集成的企业,但企业必须承担服务器、数据库、中间件、补丁、监控、备份和灾备等长期责任。很多企业只预算了首次部署费用,却没有预算三年运维费用,最后导致系统版本停滞。
| 部署方式 | 优势 | 主要成本 | 适合情况 |
|---|---|---|---|
| 公有云 | 上线快、运维负担小、便于远程协作 | 订阅费、网络和供应商依赖 | 标准流程、快速启动、技术团队较小 |
| 专属环境 | 隔离性和性能较好,仍可借助供应商运维 | 独立资源费、定制和升级管理费 | 对隔离有要求但不想完全自建 |
| 私有化部署 | 数据和环境可控,便于深度集成 | 基础设施、运维、升级和灾备成本 | 强监管、内网、复杂集成和长期自主可控 |
2. 数据迁移必须先做“关系盘点”
迁移前不要直接导出再导入。先盘点数据对象和关系:哪些是需求,哪些是任务,哪些是缺陷,哪些是版本,哪些是客户反馈;每类对象之间是什么关系;附件放在哪里;评论是否属于审计证据;用户是否存在重复账号。
迁移过程至少需要经过四个阶段:
- 建立数据字典,统一字段名称、枚举值、状态和责任人。
- 清洗数据,处理重复对象、失效账号、空字段、异常日期和无效附件。
- 小批量迁移,验证关系、权限、评论、附件和时间线。
- 全量迁移后冻结旧系统为只读,并保留核对期和回滚方案。
最容易被忽略的是附件和评论。附件往往包含原始方案、测试截图、客户确认和合同材料;评论则包含大量非正式但关键的决策依据。迁移时如果只保留标题和状态,历史证据会出现断裂。
3. 权限设计应按照“最小可见范围”开始
系统权限不宜一开始就完全开放。产品需求可能涉及商业策略,客户反馈可能涉及隐私,研发缺陷可能涉及安全问题。建议先按照组织、项目、产品线和角色建立基础权限,再对敏感字段和敏感项目增加限制。
权限测试不能只测试“能不能看到”,还要测试能否搜索、导出、复制、通过接口读取和在报表中间接看到。很多系统表面上隐藏了字段,但汇总报表仍然暴露了敏感信息。
离职与转岗流程也要提前设计。账号禁用后,历史事项应保留;负责人变更应有记录;个人知识和未完成任务应能够交接。否则人员流动会造成数据孤岛。
4. 实施服务要写进合同,而不是停留在演示承诺
采购合同中应明确实施范围、交付物、接口数量、迁移对象、培训场次、响应时间、故障等级、升级策略和验收标准。尤其要区分“产品支持能力”和“本次项目实际交付内容”。系统可以支持某项功能,不代表供应商会在本项目中完成配置。
我建议将验收标准写成可测试的业务动作,例如“产品负责人能够在不超过五步的情况下创建需求并关联目标版本”,而不是写“系统功能完整、满足业务需求”。前者可以复核,后者容易产生争议。

九、取舍判断:没有完美系统,只有可接受的长期代价
1. 功能深度和上线速度之间的取舍
深度定制可以更贴合现有流程,但实施周期更长、升级风险更高,也更依赖供应商团队。标准化方案上线快、维护简单,但可能要求企业调整原有流程。我的建议是:核心竞争流程可以定制,通用管理流程尽量标准化。
例如产品评审和版本发布如果直接影响企业质量,可以投入定制;会议预约、普通待办和通知提醒则不必追求特殊化。把定制预算花在“企业真正有差异的地方”,而不是把每个旧习惯都搬进新系统。
2. 全平台统一和分层组合之间的取舍
一个平台统一承载全部工作,优点是账号、权限和数据入口更集中,缺点是很难在所有场景都做到足够专业。多个平台组合,优点是各自发挥所长,缺点是接口、主数据和权限治理更复杂。
企业可以采用“一个主系统、少量专业系统”的原则。产品需求、版本和核心任务应确定一个主系统;代码、测试、财务或客户服务如果已有成熟系统,不必为了统一而强行迁移,但必须定义主数据归属和同步规则。
组合方案最怕同一个对象存在多个真相。比如版本日期在项目平台、研发平台和表格中各有一份,任何系统都可能被认为是最新版本。采购前就要写清楚:谁负责创建,谁负责修改,谁负责读取,冲突如何处理。
3. 低价采购和长期可持续之间的取舍
低价方案可能适合小团队试点,但不一定适合长期扩展。企业需要看账号价格如何变化、访客是否收费、接口是否另计、存储是否有上限、私有化升级是否收费、实施服务是否按人天计算、合同到期后数据是否可导出。
建议用三年总拥有成本而非首年价格比较。还要计算退出成本:如果三年后系统不再适合,数据能否完整导出,关系是否可恢复,是否需要重新购买专业迁移服务。一个退出成本极高的系统,即使首年便宜,也会形成长期锁定。
4. AI效率和人工审核之间的取舍
智能生成需求摘要、风险说明和测试建议,可以减少整理时间,但涉及客户承诺、质量判断、合规内容和发布说明时,必须保留人工审核。系统应保留原始输入、生成结果、修改记录和最终确认人。
我建议将智能能力分为三个风险等级。低风险内容,例如会议摘要和格式整理,可以自动生成;中风险内容,例如需求拆解和重复识别,应由产品人员确认;高风险内容,例如安全缺陷判断、客户承诺和版本发布结论,必须人工审批。

十、最终选型清单:把候选方案拉回可验证的现场
1. 选型前准备十个真实问题
在联系供应商之前,企业应先准备十个真实问题,而不是只准备一页功能清单。问题应来自近期发生过的延期、返工、客户投诉、需求冲突、数据丢失和人员交接。
- 最近一次版本延期的直接原因和根本原因分别是什么?
- 一个客户反馈从提出到关闭,经过了哪些人和系统?
- 哪些需求经常重复出现,为什么没有被合并?
- 哪些事项没有明确负责人,却一直出现在周报里?
- 产品经理如何知道某项需求会影响哪些版本和客户?
- 测试人员如何确认验收条件没有在开发过程中被悄悄改变?
- 项目经理如何识别关键人员的跨项目资源冲突?
- 人员离职时,未完成工作和历史决策如何交接?
- 管理层需要什么数据来判断项目是否值得继续投入?
- 系统停用时,企业能否带走完整数据和对象关系?
供应商如果只能按照功能菜单回答,而不能围绕这些问题演示完整过程,说明方案与企业业务的距离仍然较远。
2. 现场演示必须包含一次失败
很多演示只展示顺利流程,但真实工作中最有价值的信息往往来自失败场景。要求演示人员模拟一次需求变更、一次权限不足、一次接口失败、一次任务延期和一次误操作恢复。
我要观察的不是系统是否永远不会出错,而是出错之后能否定位、补救和追责。系统如果能够清晰展示错误对象、影响范围、处理人和恢复步骤,实际运行中的风险就会显著降低。
3. 试点验收建议使用五项硬指标
第一项是关键链路完整率,要求核心需求从来源到发布至少有可追溯关系。第二项是信息完整率,要求关键字段和验收条件达到约定比例。第三项是跨部门使用率,不能只有产品经理单独维护。第四项是管理报表可信度,系统数据应与抽查结果一致。第五项是迁移可逆性,试点数据必须可以导出并恢复基本关系。
这五项指标比“培训完成率”更能反映试点质量。培训完成只能证明人参加过课程,不能证明系统承载了真实工作。
| 验收指标 | 建议基准 | 验证方法 | 不通过时的处理 |
|---|---|---|---|
| 关键链路完整率 | 不低于90% | 抽查真实需求及其任务、测试、发布关系 | 补充关联规则或调整对象模型 |
| 需求信息完整率 | 不低于85% | 抽查来源、场景、优先级、验收条件 | 减少无效字段,强化必填规则 |
| 跨部门使用率 | 至少覆盖产品、研发、测试、项目四类角色 | 查看关键动作和更新记录 | 优化权限和高频操作路径 |
| 管理报表一致率 | 不低于95% | 与人工抽查和既有数据交叉核对 | 统一口径、字段和统计逻辑 |
| 数据导出可恢复率 | 核心对象关系可恢复 | 导出后在测试环境重建样本 | 要求供应商补充导出接口或迁移方案 |
4. 合同谈判时最值得坚持的五个条款
- 明确数据归属、数据处理责任和停用后的导出期限。
- 明确核心功能、接口、迁移对象和实施交付物。
- 明确故障等级、响应时间、恢复时间和升级责任。
- 明确版本升级是否影响自定义流程、接口和历史数据。
- 明确续费规则、账号计算方式、存储费用和退出支持。
如果供应商无法把这些条款写清楚,企业就不应只因为演示效果好而直接采购。产品管理系统通常会沉淀多年数据,合同的不清晰会在未来形成比软件价格更高的风险。

十一、下一步怎么做:给企业的一套三十天执行计划
1. 第一天到第五天:确认替代目标
先不要召开大规模产品演示。由产品、研发、项目、测试、IT和采购共同确认替代原因,并把原因写成可验证目标。例如“减少版本周报制作时间”“提高客户反馈到版本的追踪率”“实现内网部署”“降低跨境数据处理风险”。每个目标都要有当前基线和预期变化。
如果替代原因只能写成“原系统不好用”“领导要求国产化”或“功能不够多”,说明项目目标还不清楚。目标不清楚,后续所有评分都会受到主观情绪影响。
2. 第六天到第十天:建立数据和流程清单
盘点用户、项目、产品、版本、需求、任务、缺陷、文档、附件、接口和报表。标注哪些数据必须迁移,哪些可以归档,哪些必须保留只读,哪些属于敏感信息。
同时画出至少两条端到端事实链,并标记每个节点的负责人、输入、输出和完成定义。这个阶段不要追求漂亮的流程图,重点是把现实中的断点暴露出来。
3. 第十一天到第十五天:筛选候选方案
根据产品路线筛选六到八家候选方案,先审查部署、数据、接口、安全和服务条件,再安排功能演示。任何核心条件不满足的方案,尽早淘汰,不要因为“后续可以定制”而拖到最后。
演示必须使用企业脱敏案例,并要求现场完成需求变更、版本延期、资源冲突、权限限制和数据导出。演示记录应由不同角色分别评分,避免单一评价者主导结果。
4. 第十六天到第二十五天:完成试点

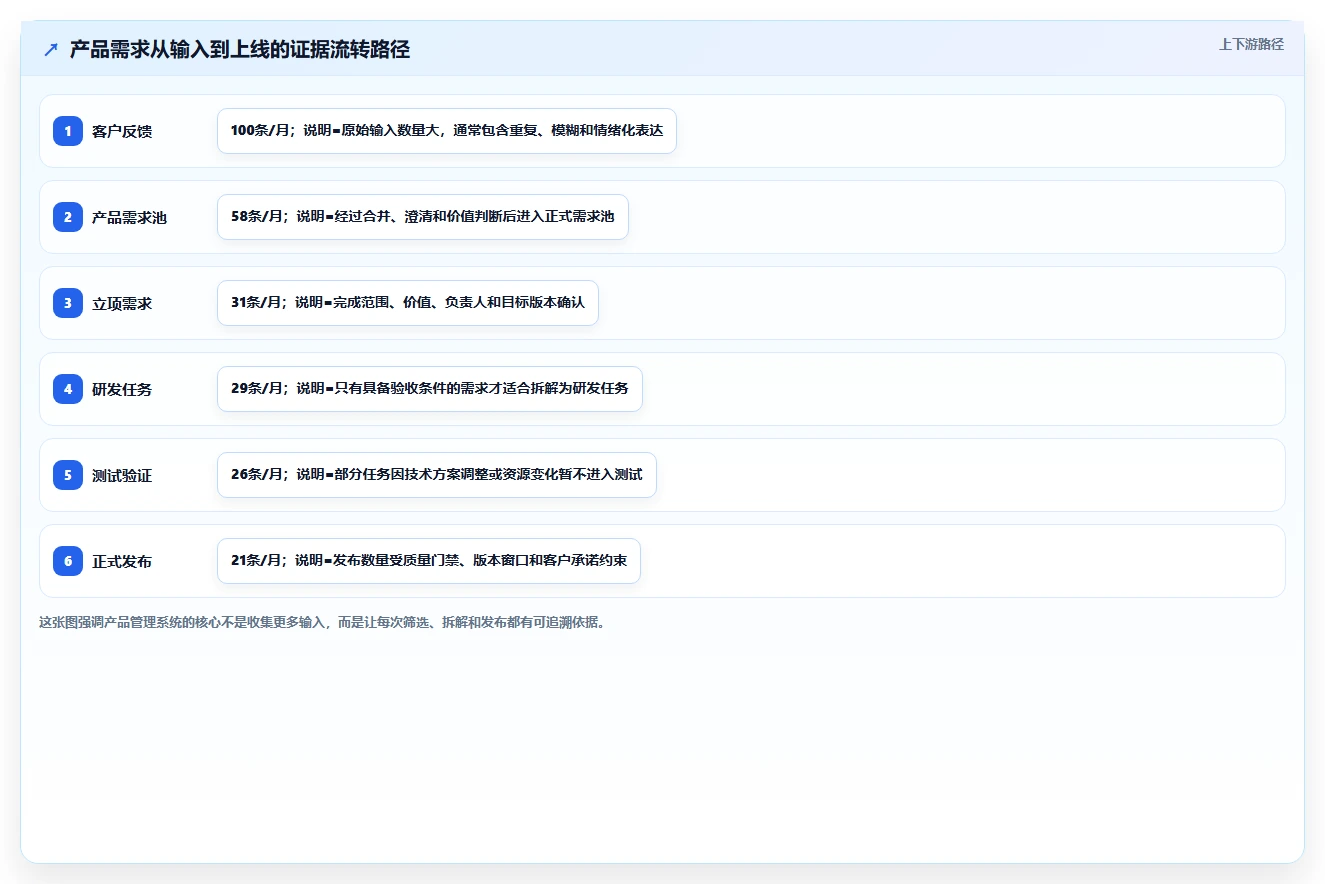

选择一个真实项目和一组真实用户。试点期间不追求覆盖所有模块,而是完成一条完整链路,并至少经历一次范围变化和一次延期处理。把每次问题记录为“产品缺陷、配置问题、流程问题、培训问题或组织问题”,不要把所有问题都归咎于平台。
每天收集一线用户的具体反馈,例如“无法找到关联需求”“填写时间太长”“权限不够”“报表口径不一致”。不要只记录“体验不好”这类无法执行的评价。

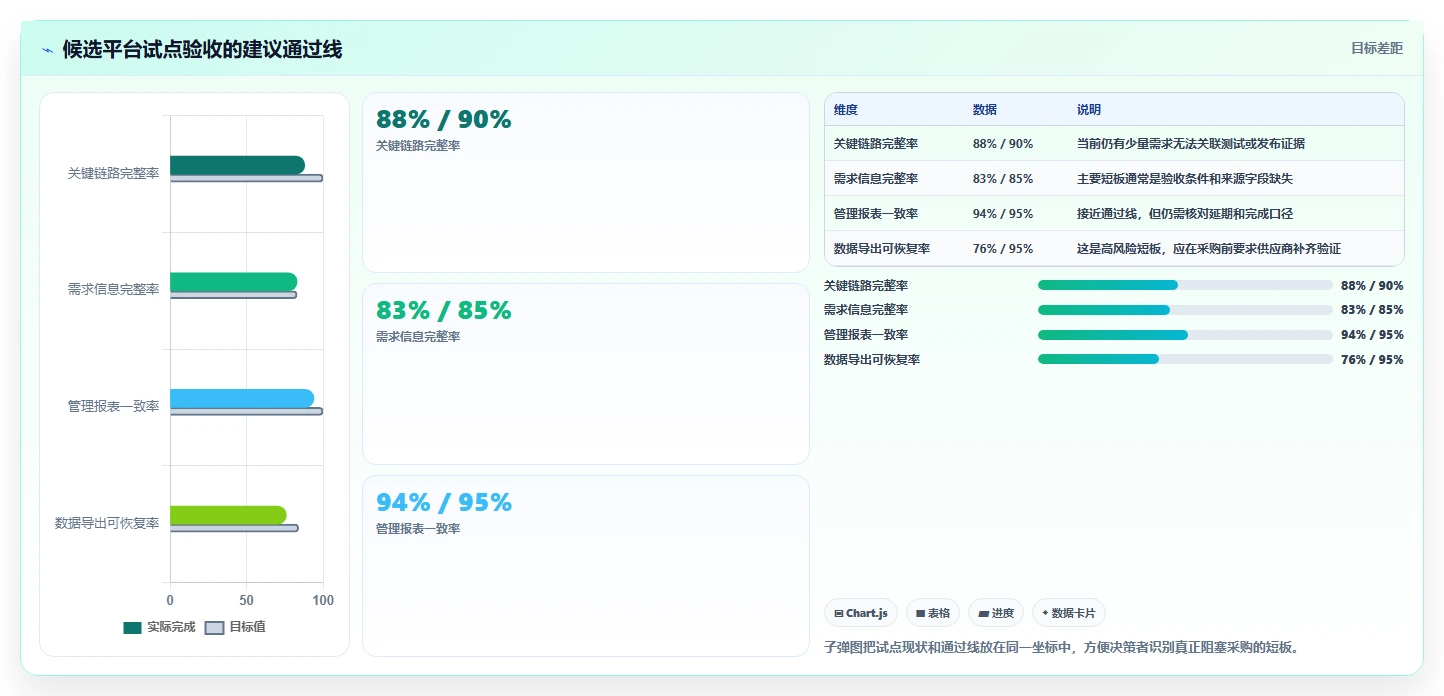

5. 第二十六天到第三十天:决定采购、继续试点或终止
最终决策至少应包含三种结果:通过并采购、保留候选继续试点、关键风险无法接受而终止。不要因为已经投入了时间就强行采购。替代项目最大的浪费,不是终止一个候选方案,而是明知关键链路不匹配仍然继续部署。

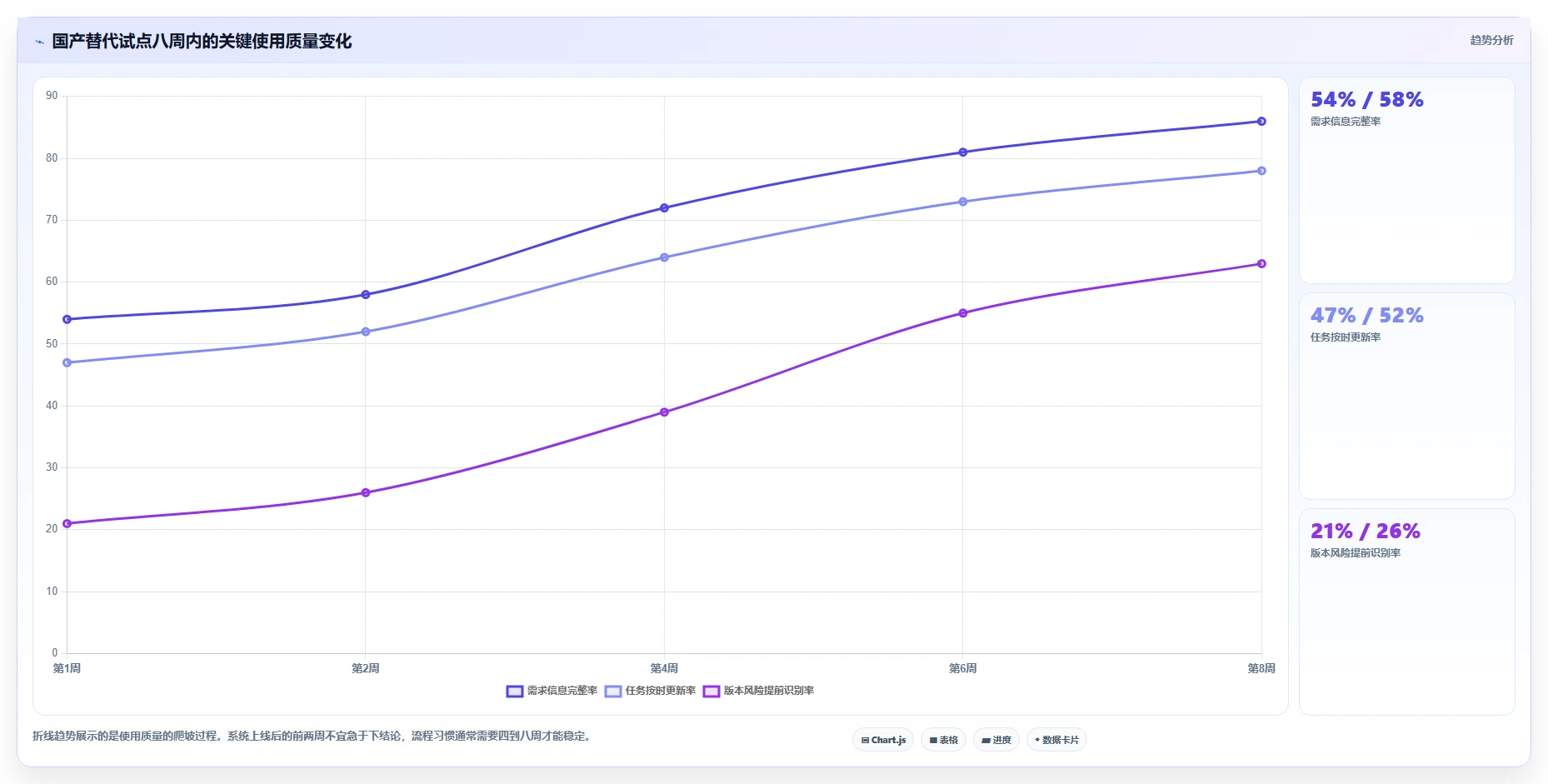

如果决定采购,应同步确定推广顺序、管理员、数据治理制度、培训对象、旧系统冻结时间和上线后八周指标。系统上线只是开始,真正的项目交付是让组织形成新的工作证据。
十二、总结:国产替代选型最该问的不是“有哪些”,而是“哪些证据必须留下”
2026年产品管理系统国产替代有哪些,表面上是一个产品比较问题,实际上是一个组织管理问题。研发协同型平台、项目管理型平台、低代码业务平台和知识与协同型平台各有适用边界,没有一款产品能够自动解决需求混乱、责任不清、版本延期和数据分散。
我的独特判断是:企业不应优先寻找功能最全的系统,而应优先寻找能够让关键事实持续留下来的系统。客户为什么提出需求,谁做了判断,为什么改变范围,谁承担延期,测试依据是什么,发布后结果如何,这些证据能否在几个月后被准确找回,才是产品管理系统的长期价值。
下一步可以按照本文的三十天计划行动:先确定替代目标,再盘点事实链和数据关系;之后用真实案例筛选候选方案,安排小范围试点;最后用链路完整率、信息完整率、跨部门使用率、报表一致率和数据可恢复率做决策。
如果一个系统能够让团队少开几次无效会议、提前发现一次版本风险、避免一次客户承诺失控,并且让管理层相信系统中的数据,那么它才真正完成了国产替代。反过来,如果只是把旧表格换成新界面,把旧混乱迁移到新平台,替代就只完成了采购动作,没有完成管理升级。
常见问题解答(FAQ)
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/49957
