2026年主流Jira替代方案:6款国产研发管理工具选型指南
很多团队寻找 Jira 替代方案,并不是因为 Jira 功能不够,而是因为“能不能在中国研发环境里持续用好”变成了更现实的问题:权限配置越来越复杂、中文流程要靠大量自定义、私有化部署成本难估、跨部门人员不愿意每天维护状态。基于我对国内研发团队的访谈、产品试用和迁移项目复盘,2026 年真正值得比较的,不是功能数量,而是六款工具在研发流程、交付协同、数据治理和组织适配上的取舍。
本文选择 PingCode、TAPD、CODING DevOps、Gitee、Teambition 和飞书项目六类国产研发管理工具进行分析。这里的“替代”不是简单把一个工具换成另一个工具,而是重新回答三个问题:团队到底要管理什么,谁负责维护数据,以及工具能否在规模扩大后保持可用。
一、先讲核心结论:不要按功能清单选替代方案
1. 六款工具并不存在绝对排名
如果只看需求、缺陷、迭代、看板、报表和权限,大多数主流工具都能打出相当接近的功能清单。但研发管理工具的真实差异,通常不在“有没有”,而在“默认怎么做、改起来多难、出了问题谁能定位”。
我在实际选型中更关注四个变量:研发流程的复杂程度、代码与流水线是否需要一体化、非研发人员的参与比例,以及企业对私有化和数据驻留的要求。四个变量不同,最终的首选方案也会完全不同。
| 工具 | 更适合的核心场景 | 主要优势 | 需要警惕的短板 | 典型决策倾向 |
|---|---|---|---|---|
| PingCode | 中大型研发团队、产品研发一体化 | 需求、迭代、缺陷、测试、路线图衔接较完整 | 深度定制和复杂组织治理需要提前规划 | 重视研发全生命周期闭环 |
| TAPD | 互联网产品团队、敏捷研发组织 | 敏捷流程成熟,需求和迭代管理经验丰富 | 非研发部门使用时需要重新设计模板 | 已有敏捷管理基础 |
| CODING DevOps | 研发、代码、构建、部署一体化团队 | 代码仓库、流水线、制品和研发任务联系紧密 | 产品运营和市场协同不是强项 | 工程交付效率优先 |
| Gitee | 代码资产管理、开源协作、研发协同 | 代码托管与开发者协作体验较直接 | 复杂产品规划和跨部门流程需补充设计 | 代码是协作中心 |
| Teambition | 跨部门项目、产品与业务协同 | 任务协作和项目推进较容易被非研发人员接受 | 复杂测试、版本和工程指标需要外部工具配合 | 项目协同优先于工程深度 |
| 飞书项目 | 已有飞书协作体系的企业 | 沟通、文档、会议和项目任务衔接自然 | 深度研发流程和工程治理需验证实际能力 | 组织协同与研发管理一起建设 |
我的核心判断是:如果你的团队把“研发管理”理解为从需求到上线的工程闭环,优先看 PingCode、TAPD、CODING DevOps;如果更关心代码协作,先看 Gitee;如果主要痛点是跨部门推进,先看 Teambition 或飞书项目。
这不是产品优劣排序,而是工作对象不同。将一个以代码为中心的团队,强行放进以任务协作为中心的工具,短期会觉得简单,三个月后往往开始靠表格补流程。

2. 最值得关注的不是迁移费用,而是流程重建费用
不少企业估算替代成本时,只计算账号费用、实施费用和数据迁移费用,却忽略了流程重建。真正耗时的部分包括字段清洗、状态映射、历史数据取舍、权限重构、报表重做和团队培训。
我见过一个约 80 人的研发团队,原系统中有 160 多个自定义字段、40 余种任务状态和近 20 个项目模板。迁移时他们发现,真正有持续使用价值的字段不到一半。若原样搬迁,新的工具会继承旧流程的复杂性,最终只是“换了界面,没有解决问题”。
因此,选型预算应该拆为三部分:工具订阅或授权成本、迁移与实施成本、上线后 3 个月的流程稳定成本。第三项通常被忽略,却决定了替代项目能否真正落地。
3. 2026 年更重要的选型指标是数据可解释性
AI 搜索、自动总结和研发智能助手越来越普及,但它们依赖高质量的任务、需求、缺陷和发布数据。如果任务状态含义混乱、负责人经常为空、需求和代码没有关联,系统即使有智能能力,也只能生成看似完整但无法用于决策的摘要。
所以我会把“数据可解释性”放到与功能覆盖率同等重要的位置。一个字段是否有明确口径,一个状态是否对应真实动作,一条缺陷是否能追溯到版本和提交记录,比页面上多一个看板组件更有价值。
二、为什么越来越多团队重新评估 Jira
1. Jira 的问题往往发生在组织层,而不是产品层
Jira 在复杂研发流程和国际化团队中仍然具有很强的适应性,但中国企业使用时,经常会遇到一个现实:管理者希望看到经营结果,研发负责人关心交付稳定性,产品经理关心需求变化,测试人员关心缺陷闭环,开发人员只想减少重复录入。
当所有诉求都通过自定义字段、工作流和插件叠加时,系统会变得越来越强,却越来越难维护。新成员不理解字段含义,项目经理不敢修改流程,管理员成为唯一懂系统的人,这就是典型的“配置债务”。
我通常用三个问题判断团队是否已经出现配置债务:是否有超过 30% 的字段很少被使用,是否有超过 5 种状态没人能说清区别,是否需要管理员才能完成一个普通项目模板的调整。若三个问题中有两个回答为“是”,替代或重构都应该进入议程。
2. 本土研发场景要求工具理解更多隐性流程
国内研发团队经常同时承受市场临时需求、客户定制、监管要求、版本承诺和内部资源协调。很多需求并不是从产品路线图自然产生,而是来自销售、客户成功、领导临时安排或重大故障。
这类场景要求工具不只是记录任务,还要能区分需求来源、紧急程度、承诺时间、风险等级和交付责任。如果所有事项都被归类为“普通需求”,团队的优先级很快会失真,管理者也无法解释为什么计划不断被打断。
国产工具的优势,通常体现在对中文组织语境、审批习惯、企业微信或飞书协作、私有化交付和本地服务的理解上。但这并不意味着国产工具天然更适合所有团队,关键仍然是它是否贴合你的实际工作流。

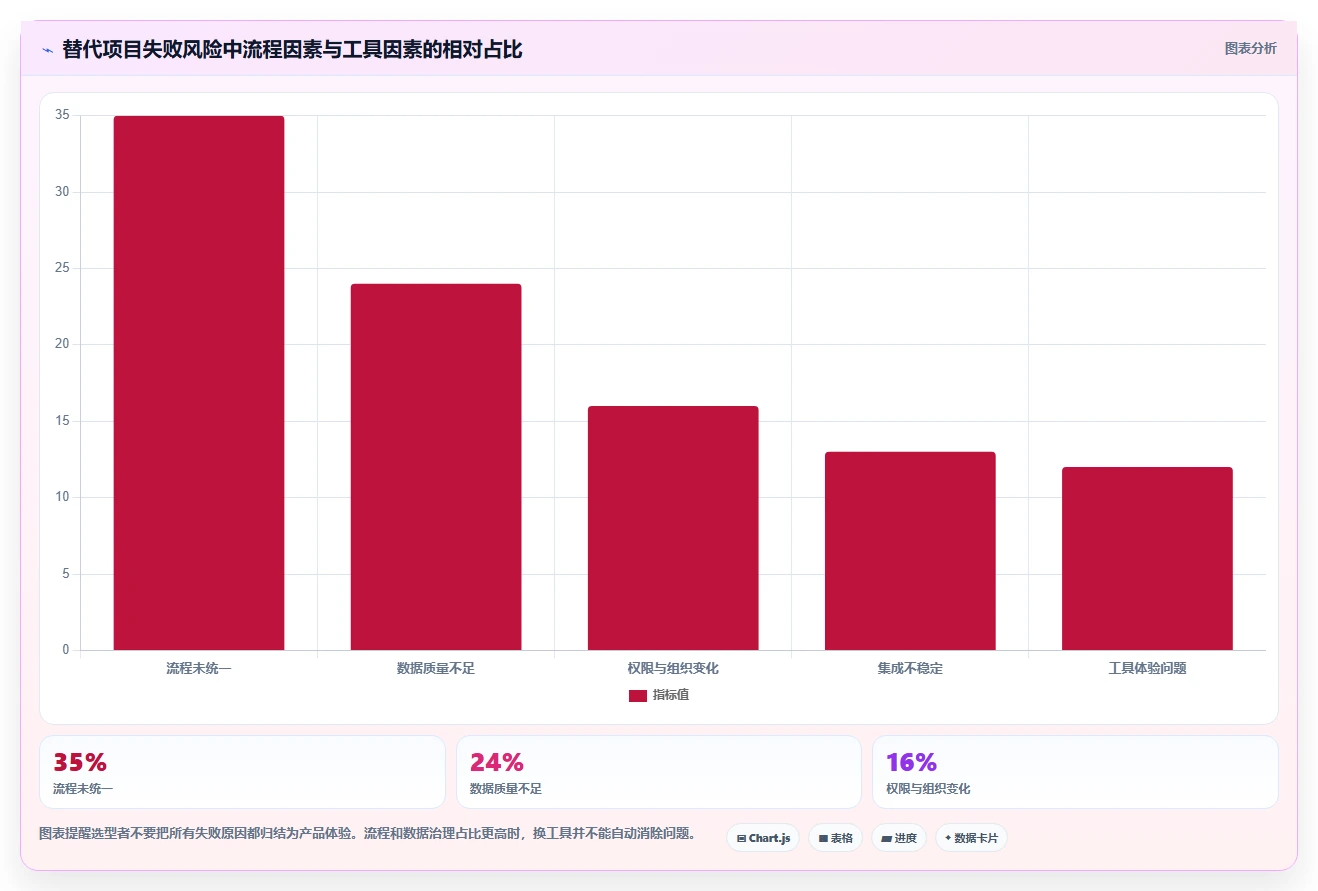

3. 替代项目失败,通常不是因为工具不好用
替代失败最常见的原因,是企业把项目定义成“采购和迁移”,而不是“研发管理方式调整”。如果管理层没有明确哪些数据必须保留、哪些流程必须简化、哪些指标需要重新定义,实施团队只能照搬旧系统。
另一个高频问题是试用团队过于理想化。试用时只创建几个干净的需求和缺陷,正式上线后才发现真实数据里充满重复需求、无主任务、历史项目和临时事项。工具在演示环境中很顺滑,在真实环境中却显得混乱。
我建议试用时直接选一个正在交付的项目,不要另造“样板项目”。至少导入过去 4 周的真实需求、缺陷、版本和成员,观察工具能否承受真实协作,而不是只看销售演示是否流畅。

三、六款工具逐一拆解:它们解决的不是同一个问题
1. PingCode:适合希望建立研发全链路闭环的团队
PingCode 的主要价值,在于把产品规划、需求管理、迭代执行、缺陷跟踪、测试管理和发布过程放在相对连贯的研发链路中。对于已经有多个研发角色、多个版本节奏和一定质量要求的团队,这种连贯性比单个功能的先进程度更重要。
它比较适合软件产品公司、企业服务团队和中大型研发组织,尤其是产品、开发、测试之间需要频繁交接的场景。需求可以拆分到迭代,缺陷可以关联版本,测试结果可以回溯到需求,管理者也更容易从交付结果反推过程问题。
它的优势并不意味着可以直接开通后使用。较成熟的团队通常需要先统一需求类型、缺陷等级、版本定义和迭代边界,否则工具越完整,录入的数据越不一致。
我建议重点验证四件事:需求变更是否保留历史记录,缺陷是否能关联发现版本和修复版本,测试结果能否回溯到需求,报表是否能区分计划工作与临时工作。若这四项都能满足,工具才有机会真正支持管理闭环。
它的取舍也很明确:为了获得完整研发链路,团队需要投入更多前期流程设计。对于只有十几个人、项目高度临时化的小团队,这种治理深度可能反而增加负担。
(1)适用团队
- 研发人数约 30 人以上,且存在产品、开发、测试等明确角色。
- 产品有多个版本并行,需要跟踪需求、缺陷和发布风险。
- 管理层希望从项目状态进一步看到研发过程和交付质量。
(2)试用重点
- 用真实版本验证需求变更、缺陷回归和发布记录是否连贯。
- 模拟一个跨团队需求,检查权限、通知和审批是否过于复杂。
- 导出数据后检查字段含义,避免形成新的数据孤岛。
2. TAPD:适合已有敏捷方法基础的产品研发团队
TAPD 更适合那些已经习惯用产品、需求、迭代、缺陷和测试来组织研发工作的团队。它的使用价值很大程度上来自流程共识:团队知道什么叫需求,什么叫用户故事,什么叫迭代目标,也知道缺陷关闭不等于问题已经被业务接受。
对互联网产品团队而言,它的优势是研发管理语言比较成熟。项目经理可以围绕迭代计划、需求拆解和缺陷流转进行管理,而不是把所有事情退化成简单的待办清单。
不过,如果企业主要是项目制交付、客户定制或硬件研发,直接套用互联网敏捷模板可能会产生偏差。此时需要重新定义里程碑、验收物、变更单和外部依赖,不能只保留“迭代”这个名称。
我在评估此类工具时,会特别检查需求变更后的统计是否准确。许多团队的燃尽图看起来很漂亮,但需求在中途被拆分、合并或替换后,原始工作量和实际工作量已经无法比较,这会让管理者误判团队效率。
(1)适用团队
- 以互联网产品、移动应用或持续迭代型软件为主。
- 团队已经建立产品经理、研发、测试和项目经理之间的协作习惯。
- 需要按迭代观察需求完成、缺陷流转和版本风险。
(2)主要风险
- 把所有项目都套入同一种敏捷模板,忽略硬件、交付和合规项目差异。
- 只看完成数量,不看需求变更、返工、延期和生产事故。
- 让项目经理承担全部数据维护,导致开发和测试不愿更新状态。
3. CODING DevOps:适合把工程交付效率放在第一位的团队
CODING DevOps 的核心竞争力更靠近工程交付:代码仓库、分支协作、代码评审、持续集成、持续交付、制品管理和部署过程。对于研发负责人来说,最有价值的不是“任务完成了”,而是能否回答代码改了什么、经过哪些检查、部署到了哪里、谁批准上线。
它特别适合互联网服务、平台型产品、云原生应用和需要高频发布的团队。研发任务若能和提交记录、合并请求、构建结果及部署环境建立关系,问题定位会比只看任务状态更快。
这类工具的局限也很明显:如果产品、市场、客户成功和研发共同参与项目,单靠 DevOps 工程链路很难解决业务协同问题。工具能证明代码如何交付,却不一定能解释为什么做这个需求,以及客户是否真正接受。
我的建议是把它当作“工程系统”来评估,而不是普通项目管理软件。重点看分支策略、权限隔离、构建稳定性、制品追踪、部署审批和失败回滚,而不是只看看板是否漂亮。
(1)适用团队
- 代码提交频繁,发布频率高,人工交付容易出错。
- 需要统一管理仓库、流水线、制品、环境和上线审批。
- 研发负责人关注交付周期、变更失败率和恢复时间。
(2)不适合直接作为唯一系统的情况
- 研发只是企业项目的一部分,项目主要由合同、采购和现场交付驱动。
- 产品规划复杂,但代码和需求之间暂时没有稳定关联。
- 大量业务人员需要参与任务协作,却不熟悉工程工具。
4. Gitee:适合以代码资产和开发者协作为中心的组织
Gitee 更适合从代码出发组织研发协作的团队。仓库、分支、提交、合并请求和问题跟踪之间的距离较近,对于开源项目、技术团队、软件外包和多仓库研发组织,使用门槛相对直观。
它的价值不只是代码托管,也在于开发者可以围绕仓库讨论问题、提交修改和进行评审。当团队的主要协作对象是开发者,且需求规模没有复杂到需要完整产品组合管理时,这种轻量方式反而更高效。
但当企业需要管理用户研究、产品路线图、跨部门预算、复杂测试矩阵和正式发布治理时,仅依靠代码仓库周边的协作能力可能不够。此时需要通过集成或补充系统建立更完整的研发管理层。
我会建议团队先统计一个月内“没有关联代码或合并请求的研发任务”比例。如果比例长期超过 60%,说明团队的主要问题可能不在代码协作,而在产品规划和需求治理。
5. Teambition:适合跨部门项目推进,不适合强行承担全部工程管理
Teambition 的优势更偏向项目协作和任务推进。它容易被产品、运营、设计、客户成功和管理人员理解,项目成员可以通过列表、看板、日历或里程碑查看工作安排,适合需要让大量非研发人员参与的项目。
在企业数字化、市场活动、客户交付和跨部门建设项目中,团队通常更需要清楚地知道“谁在什么时候完成什么”,而不是马上建立复杂的代码、测试和发布链路。此时轻量协作比工程深度更重要。
它的边界是研发治理。若团队需要追踪测试覆盖、代码审查、构建状态、发布风险和生产变更,必须确认它能否与现有工程系统稳定集成。否则,任务协作和研发事实会长期分离。
一个常见错误是把所有内容都放进一张大看板。更好的做法是让 Teambition 管理跨部门承诺和里程碑,把代码、测试和部署事实保留在工程系统中,再通过明确的接口同步关键状态。
6. 飞书项目:适合已经形成统一协作入口的企业
飞书项目的突出价值,在于项目管理不再是独立入口。需求讨论、会议纪要、文档、群聊、负责人提醒和任务状态可以在同一协作环境中衔接,尤其适合已经大量使用飞书的企业。
它更适合组织协同问题大于研发流程问题的团队。例如研发、销售、客户成功和管理层需要围绕客户项目共同推进,但企业还没有建立复杂研发治理体系,此时统一协作入口可以减少信息分散。
不过,协作入口统一不等于研发过程成熟。团队仍需验证版本管理、缺陷分类、测试追踪、发布审批和历史数据分析能力。若这些能力不足,飞书项目可能成为一个高效的任务中心,却不是完整的研发系统。
我的判断标准是:如果企业已经把大量研发信息沉淀在飞书文档和群聊中,迁移时应优先考虑信息连接和权限治理;如果企业主要痛点是工程质量与发布稳定性,则应该把工程工具放在更核心的位置。

四、选型不能只看功能:我使用的五层判断逻辑
1. 第一层:先判断项目管理对象是什么
研发管理工具的第一个问题不是“需要哪些功能”,而是“团队到底在管理什么对象”。常见对象有四类:产品需求、软件交付、代码资产和跨部门承诺。
如果团队管理的是产品需求,重点是优先级、路线图、需求拆解和用户价值;如果管理的是软件交付,重点是版本、测试、缺陷、发布和回滚;如果管理的是代码资产,重点是分支、评审、构建和权限;如果管理的是跨部门承诺,重点则是负责人、截止时间、里程碑和风险。
很多选型失败,正是因为把四类对象混在一起。销售想看客户需求,开发想看代码任务,测试想看缺陷,管理层想看项目结果,最后所有信息被塞进一个任务卡片,谁都能看到一点,但谁都无法得到完整答案。
2. 第二层:检查从需求到结果是否形成可追溯链
我会把追溯链拆成六个节点:需求来源、需求决策、研发任务、代码变更、测试证据和发布结果。不是每个团队都必须使用六个节点,但需要知道哪些节点是关键控制点。
以一个支付接口改造为例,需求来源可能是监管要求,决策记录需要说明截止日期,研发任务应明确接口范围,代码变更要能关联提交,测试证据要包含异常场景,发布结果则要记录上线批次和监控情况。
如果工具只能记录任务是否完成,却无法追溯为什么做、改了什么、怎么验证和何时上线,那么它更像待办管理工具,而不是完整的研发管理工具。
| 追溯节点 | 应回答的问题 | 缺失后的管理风险 |
|---|---|---|
| 需求来源 | 谁提出,为什么现在做 | 临时需求泛滥,优先级无法解释 |
| 需求决策 | 谁批准,承诺范围是什么 | 范围不断扩大,延期后责任不清 |
| 研发任务 | 由谁完成,拆成哪些工作 | 计划看似完整,执行无人负责 |
| 代码变更 | 改了哪些文件,经过谁评审 | 故障定位慢,变更影响无法评估 |
| 测试证据 | 测试了什么,哪些风险未覆盖 | “测试完成”无法证明质量 |
| 发布结果 | 何时上线,是否可回滚 | 生产问题无法快速追责和恢复 |
3. 第三层:测量状态维护成本,而不是只测页面体验
工具试用时,销售通常会展示创建任务、拖动看板和生成报表。但真正决定长期使用率的,是一次完整状态更新需要多少步骤,以及状态更新是否对执行者有价值。
我建议在试用中记录五个动作的耗时:创建需求、拆分任务、关联缺陷、更新进度、查询历史。对于一名开发人员来说,如果每次提交代码后还要重复打开多个页面维护字段,三周后数据完整率通常会明显下降。
“字段越多,数据越完整”是一个常见误区。字段只有在被用于决策时才有价值。若一个字段既不触发流程,也不影响报表,更不帮助负责人判断风险,就应该考虑删除或改为自动生成。
4. 第四层:验证权限是否符合真实组织,而不是演示组织
权限是国产研发工具选型中最容易被忽视、上线后最容易爆发的问题。企业往往同时存在总部、事业部、外包团队、客户项目组、合作伙伴和审计人员,不同角色对同一项目的可见范围并不相同。
试用时至少设计四种身份:研发成员、项目负责人、外部协作人员和审计人员。分别验证他们能看到什么、能修改什么、能导出什么,以及离职或项目结束后权限是否可以及时回收。
如果权限模型只能依靠大量人工维护,组织规模越大,越容易出现信息泄露或数据不可见。对于有私有化部署要求的企业,还要把单点登录、日志留存、备份恢复和接口审计一起纳入验收。
5. 第五层:看报表是否帮助决策,而不是图表数量
研发报表最容易陷入“仪表盘堆砌”。页面上有燃尽图、饼图、趋势图,并不代表管理者获得了有效信息。真正有价值的报表,应能让负责人回答一个具体问题:本次延期是需求变更造成的,还是资源不足造成的?缺陷增加是测试更严格,还是开发质量下降?
我建议每个报表都绑定一个决策动作。例如,需求年龄超过 14 天时是否需要重新评审;高优先级缺陷超过 48 小时未处理时由谁升级;版本范围变更超过 20% 时是否需要重新承诺。

五、真实场景与数据观察:替代后效率为什么有时反而下降
1. 场景一:120 人 SaaS 团队的迁移教训
某 SaaS 团队原有约 120 名研发、测试和产品人员,使用旧系统多年,积累了大量历史任务。最初他们希望把所有数据完整迁入新工具,项目计划为 6 周。
第一轮盘点后,团队发现历史数据存在三个问题:同一需求被多个项目重复记录,关闭任务没有统一关闭原因,缺陷中约四分之一没有关联版本。若直接迁移,新的报表会把历史噪声当成当前绩效。
他们后来采取了分层迁移:近 12 个月的活跃项目完整迁移,已结束项目只保留需求、版本和缺陷摘要,更早的数据以只读文件归档。这个决定让迁移周期从预计 10 周缩短到 7 周,也减少了新系统的无效字段。
上线后的第一个月,任务更新及时率从 62% 上升到 84%,并不是因为工具自动提高了效率,而是团队删除了 17 个低价值字段,并把部分版本信息改为自动带出。
第二个月,需求延期率从 28% 降至 19%。团队复盘后认为,主要原因不是开发速度变快,而是新增了“需求来源”和“承诺类型”,临时需求被单独统计,计划被打断的原因终于可见。
2. 场景二:30 人硬件研发团队不应照搬互联网敏捷
一个约 30 人的硬件与嵌入式研发团队曾尝试用纯迭代看板管理所有工作,但很快遇到问题。硬件打样、供应商交期、认证测试和软件版本并不同步,单纯按两周迭代推进,无法反映真实交付约束。
他们重新将事项分为产品需求、硬件任务、固件任务、认证任务和供应链依赖,并用里程碑管理样机、工程验证、试产和量产。迭代仍然用于软件部分,但不再承担整个项目的时间轴。
这个案例说明,工具不是方法论的替代品。对于硬件、工程、交付和合规项目,选型时要关注依赖、里程碑、验收物和外部责任,而不是看到“敏捷”二字就认为更先进。
3. 场景三:高频发布团队真正需要的是工程事实
某互联网服务团队每天都有代码提交,每周发布数次。过去项目经理通过任务状态统计进度,但任务显示“已完成”后,代码可能还未合并,构建可能失败,测试环境也可能没有部署。
引入代码、流水线和发布记录关联后,团队将完成定义改为“代码合并、自动检查通过、测试环境验证完成”。这个定义比原来的“开发人员点击完成”严格,但减少了状态虚高。
在连续 8 周的情景复盘中,构建失败被发现的时间从平均 6 小时缩短到 40 分钟,发布前临时回滚次数从每月 7 次降至 3 次。这里的改善来自流程可见性,不应简单归因于某个工具本身。

4. 数据指标不能脱离统计口径
研发团队最容易被误导的指标包括人均完成任务数、平均处理时长和缺陷关闭数量。任务拆得越细,完成数量越高;关闭标准越宽松,处理时长越短;缺陷分级越随意,质量看起来越好。
我更倾向于使用组合指标:需求从评审到上线的周期、计划外工作占比、缺陷逃逸率、变更失败率、恢复时间和需求返工率。这些指标不一定全部由项目管理工具直接生成,但工具至少要能提供可靠的原始数据。
例如,平均交付周期从 18 天降到 12 天,如果同期需求范围变化率从 15% 上升到 35%,这个结果就不能直接解释为效率提升。可能只是团队把复杂工作拆到了系统外,或把未完成事项提前关闭。
六、常见误区:看起来合理,实际上会把替代项目带偏
1. 误区一:谁的功能最多,谁就是最好的替代者
功能数量很容易比较,使用价值却很难比较。一个团队真正使用的往往只有需求、任务、缺陷、版本、报表和通知等核心能力,其他功能如果没有明确责任人,最终只会增加菜单复杂度。
我建议把功能分成三类:必须每天使用的核心功能、每周或每月使用的管理功能、只有特殊项目才需要的扩展功能。采购决策应优先满足第一类,而不是为了第三类功能承担长期复杂度。
2. 误区二:把所有历史数据完整迁移就是严谨
完整迁移看似能够保留资产,实际可能把重复、失效和错误数据一起带入新系统。尤其是多年积累的任务,如果没有统一字段口径,迁移后生成的报表不具备可比性。
更合理的迁移方法是先定义数据用途:哪些数据用于继续执行,哪些数据用于审计追溯,哪些数据只是备查。执行数据要结构化迁移,审计数据要保留关键关系,备查数据可以归档而不必进入日常工作区。
3. 误区三:让管理员一次性设计出完美流程
流程设计不是管理员独立完成的配置任务。产品、开发、测试、项目经理和管理者对“完成”的理解不同,任何一个角色缺席,流程都可能在上线后被绕开。
我更推荐两轮设计。第一轮只保留完成项目必需的状态和字段,用真实项目运行两周;第二轮再根据实际产生的冲突增加规则。先跑通,再治理,比上线前追求完美更稳妥。
4. 误区四:把工具上线率当作项目成功
账号开通率、登录次数和任务创建数都不能证明替代成功。真正需要观察的是关键数据是否及时产生,跨角色协作是否减少重复沟通,管理者是否能用数据做出更快的决策。
如果所有人都登录系统,却仍然通过群聊确认版本、通过表格维护缺陷、通过口头方式判断发布状态,那么工具只是增加了一个记录入口,没有成为工作系统。
5. 误区五:忽略退出机制和数据可携带性
很多企业只问“能不能导入”,不问“以后能不能导出”。选型时应确认需求、任务、评论、附件、字段、状态、关联关系和操作日志能否按结构化格式导出。
数据可携带性不是为了频繁更换工具,而是为了降低长期锁定风险。工具越深入研发流程,退出成本越高,越应该在采购前确认接口、备份和导出能力。

七、不同情况下如何做选择:按团队现实而不是宣传口径决策
1. 如果你是 10 至 30 人的初创研发团队
这类团队最重要的不是建立完整治理体系,而是让需求、负责人、截止时间和发布结果不再依赖个人记忆。工具应当简单、启动快、少配置,并能随着团队增长逐步增加研发管理能力。
如果团队主要是开发者,优先试用 Gitee 或 CODING DevOps;如果产品、设计和运营参与比例较高,可以比较 Teambition、飞书项目与轻量化的研发工具方案。
不要一开始建立十几种任务类型和复杂审批。建议只保留需求、缺陷、技术任务和风险四类事项,状态控制在待处理、进行中、待验证、已完成四到五种之内。
2. 如果你是 30 至 100 人的产品研发团队
这个阶段通常开始出现多项目并行、版本冲突和跨团队依赖,单纯依赖看板已经不够。你需要关注需求到版本的链路、缺陷质量、测试追踪、人员负载和临时需求比例。
PingCode 和 TAPD 更适合纳入重点比较,CODING DevOps 适合工程交付要求高的团队。若企业已有成熟的代码和流水线平台,不必为了项目管理而强行更换工程系统,应优先验证任务、代码和发布之间的集成。
此阶段最值得建立的是“最小管理闭环”:所有进入版本的需求必须有负责人,所有高优先级缺陷必须有修复版本,所有正式发布必须有可追溯记录。
3. 如果你是 100 人以上的中大型研发组织
大型组织的首要问题通常不是有没有任务工具,而是不同部门是否使用同一种语言。总部说项目完成,研发说代码合并,测试说验证通过,客户团队说客户还没验收,这些都可能同时成立。
此时要重点看多组织权限、项目模板、数据隔离、统一指标、审计日志、接口能力和私有化服务。PingCode、TAPD、CODING DevOps 都值得进行深度验证,但最终方案可能不是单一工具,而是研发管理平台与工程平台组合。
大型企业不要进行一次性全员切换。建议先选择一个业务线做 8 至 12 周试点,覆盖需求、迭代、测试、发布和复盘,再决定哪些能力要全集团统一,哪些能力保留在部门层面。
4. 如果你是软件外包或项目交付团队
外包团队的管理对象通常是合同范围、客户验收、里程碑、变更和交付物。研发任务只是其中一部分,因此不能只用工程交付指标评估工具。
Teambition 和飞书项目在跨部门推进、客户协作和里程碑展示方面可以优先考察;如果项目中的代码交付复杂,再叠加 Gitee 或 CODING DevOps 这类工程能力更强的方案。
此类团队要特别关注客户可见范围。客户应能看到经过筛选的里程碑、交付物和风险,而不是直接接触内部任务、人员安排和代码细节。
5. 如果你是强监管、私有化或数据敏感型企业
工具选型不能只看是否提供私有化版本,还要核实部署架构、升级方式、备份策略、灾备能力、日志审计、漏洞响应和接口访问控制。私有化不等于天然安全,运维责任仍然需要企业自己承担。
在商务沟通阶段,要求供应商提供正式的安全架构说明、数据流向说明和故障处理机制。不要只接受“支持私有化”“符合安全要求”这类口头描述。
同时要评估企业内部是否有运维团队。若没有足够人员维护数据库、消息服务、备份和版本升级,轻率选择本地部署可能导致总成本高于合规收益。

八、实施与迁移:一套可以落地的 90 天计划
1. 第 1 至 2 周:定义问题和成功标准
第一阶段不要急着配置工具,而是把现有问题写成可观察的指标。例如,需求从提出到确认平均需要几天,高优先级缺陷多久没有负责人,版本延期有多少来自临时插单,发布后故障需要多长时间恢复。
每个问题都要明确当前基线和目标值。没有基线的“提升效率”无法验收,只有“希望更好用”也无法指导配置。
- 梳理当前研发角色、项目类型和协作边界。
- 统计近三个月的需求、缺陷、版本和发布数据。
- 识别必须保留的历史关系和可以归档的旧数据。
- 确定试点团队、试点版本和最终决策人。
2. 第 3 至 4 周:用真实项目完成对比试用
至少选择两类项目进行试用:一个是正常迭代项目,一个是存在延期、插单或跨部门依赖的复杂项目。只有这样,才能观察工具在理想流程和非理想流程下的差异。
试用期间不要由供应商代替团队操作。供应商可以帮助解释能力边界,但创建需求、拆任务、更新状态、关联缺陷和生成报表都应由真实成员完成。
| 试用动作 | 建议观察指标 | 合格参考 |
|---|---|---|
| 创建需求 | 首次创建耗时、必填字段数量 | 普通成员 5 分钟内完成 |
| 拆分任务 | 需求到任务的关联完整率 | 核心需求关联率不低于 90% |
| 关联缺陷 | 缺陷与版本、需求关联率 | 高优先级缺陷不低于 95% |
| 更新进度 | 每周状态更新及时率 | 试点结束时达到 80%以上 |
| 查看报表 | 管理者找到关键风险的时间 | 核心问题 10 分钟内定位 |
3. 第 5 至 6 周:做数据清洗,而不是复制旧系统
数据清洗至少包括重复项处理、字段统一、状态映射、负责人校验、项目归档和附件筛选。尤其要处理“已关闭但没有结果”“有负责人但已离职”“版本名称不统一”这类会直接污染报表的数据。
迁移前可以建立一张数据字典,说明每个字段的名称、定义、填写责任人、允许值和使用报表。未来新增字段也必须经过数据字典评审,否则系统会逐步回到不可治理状态。
4. 第 7 至 8 周:先上线最小闭环
最小闭环不应包含所有功能,而应覆盖团队最依赖的核心路径:需求确认、任务执行、缺陷验证、版本发布和结果复盘。其他高级能力可以在稳定使用后增加。
上线初期必须规定哪些信息不得在系统外作为唯一依据。例如,版本范围不能只存在群聊里,高优先级缺陷不能只在会议纪要里,正式发布不能只靠口头通知。
5. 第 9 至 12 周:用数据复盘并决定是否扩大范围
三个月是比较合适的第一次复盘周期。此时既能看到新鲜感消退后的真实使用率,也能观察一次完整版本或项目周期,判断工具是否融入工作,而不是停留在培训阶段。
复盘时不要只问“大家觉得好不好用”,而要对比基线数据:需求评审周期是否缩短,任务状态及时率是否提高,缺陷是否更容易追溯,延期原因是否更清楚,管理会议是否减少了重复对数。

九、成本、收益与长期取舍:便宜不等于总成本低
1. 采购价格只是总拥有成本的一部分
评估成本时,应至少考虑账号或授权、实施服务、数据迁移、集成开发、培训、管理员维护、私有化基础设施和退出成本。不同工具的报价方式可能完全不同,不能简单拿单个账号价格横向比较。
例如,一款工具订阅价格较低,但需要企业自行开发代码关联、消息同步和报表接口;另一款工具报价较高,却已经覆盖关键集成。若只看首年采购额,结论可能与三年总成本完全相反。
| 成本项目 | 低估的典型表现 | 建议计算方式 |
|---|---|---|
| 软件费用 | 只看基础账号,不看高级角色和存储 | 按 3 年预计用户数和功能包测算 |
| 实施费用 | 认为配置几个字段就能上线 | 按流程、权限、集成和培训分别估算 |
| 迁移费用 | 默认所有历史数据都能直接导入 | 按清洗、映射、验证和回滚分别计算 |
| 维护费用 | 忽略管理员和数据治理人员 | 折算每月字段、权限和报表维护工时 |
| 机会成本 | 忽略试点期间的管理投入 | 计算参与评审、培训和复盘的人员工时 |
| 退出成本 | 没有确认导出格式和关系保留能力 | 把数据导出、归档和替代系统准备纳入合同 |
2. 轻量工具的优势是启动快,风险是治理深度不足
轻量协作工具通常更容易启动,也更容易获得非研发人员接受。它们适合先解决信息分散、任务没人跟和项目缺少统一进度等问题,尤其适合组织仍在建立项目管理习惯的阶段。
但当团队开始追问测试覆盖、代码关联、发布质量、需求变更和审计追溯时,轻量工具可能需要大量集成。此时企业应判断:是继续扩展现有工具,还是让研发管理与工程交付分别由更适合的系统承担。
3. 深度研发平台的优势是闭环,风险是治理门槛更高
研发全链路工具能够提供更完整的数据关系,适合多角色协作和质量要求较高的团队。但它要求企业明确流程责任、字段口径和权限边界,也需要一名真正负责系统治理的人。
如果企业没有产品运营、项目管理或研发效能角色,直接引入复杂平台可能会出现“买了能力却没有人维护”。因此,复杂平台的采购决策必须同时包含组织能力评估。

十、最终选型建议:用两周验证,而不是用半年争论
1. 先建立一张决策评分表
评分表不应由采购部门单独完成,而应让研发负责人、产品负责人、测试负责人、项目经理、信息安全和一线使用者共同参与。每个角色的权重可以不同,但必须提前约定,避免试用后凭印象争论。
我建议使用以下六个维度:研发流程覆盖、工程交付衔接、跨部门易用性、数据与权限治理、集成开放能力、三年总成本。每项按 1 至 5 分评分,同时写下证据,不接受只有“感觉不错”的评价。
- 研发流程覆盖:是否支持需求、迭代、缺陷、测试和发布闭环。
- 工程交付衔接:是否能关联代码、评审、构建、制品和部署。
- 跨部门易用性:非研发成员能否快速理解并参与。
- 数据与权限治理:字段、状态、权限、日志和导出是否可控。
- 集成开放能力:是否具备稳定接口、消息能力和身份集成能力。
- 三年总成本:是否包含实施、维护、培训和退出成本。
2. 按优先级缩小候选范围
第一轮不建议同时试用六款工具。先根据主要矛盾筛选两到三款,否则团队会把时间花在比较界面细节,而不是验证关键流程。
| 主要痛点 | 优先候选 | 第一验证问题 |
|---|---|---|
| 需求、缺陷、测试和发布断裂 | PingCode、TAPD | 能否形成清晰的需求到版本追溯链 |
| 代码、流水线和发布效率低 | CODING DevOps、Gitee | 能否识别代码变更与发布风险 |
| 跨部门项目难推进 | Teambition、飞书项目 | 业务人员是否愿意持续维护任务 |
| 已有多套系统,数据互不连通 | 根据接口与集成能力筛选 | 能否保留核心关系并减少重复录入 |
| 私有化和审计要求高 | 重点考察交付模式和安全能力 | 能否提供部署、备份、日志和升级的明确方案 |
3. 用一组“压力测试任务”代替普通演示
真正有效的试用任务,不应只有创建需求和拖动卡片,而应包含需求临时变更、开发延期、缺陷回归、跨团队依赖、发布失败和人员权限调整。
- 创建一个来自客户的高优先级需求,指定承诺日期和外部依赖。
- 将需求拆分为产品、开发、测试和文档任务,检查关联关系是否自然。
- 中途增加范围,观察工具是否能保留变更前后的计划。
- 创建一个阻塞性缺陷,关联发现版本、修复版本和测试结果。
- 模拟构建失败或发布延期,检查风险是否能被项目负责人及时看到。
- 让外部协作人员登录,确认其可见范围和操作权限。
- 导出项目数据,检查评论、附件、关联和操作记录是否仍然可用。
4. 最终不要问“哪款工具最好”,而要问“哪种妥协可以接受”
选择 PingCode,通常意味着愿意投入更多前期治理,换取更完整的研发闭环;选择 TAPD,通常意味着团队已有较好的敏捷管理基础,愿意围绕迭代和需求建立统一语言;选择 CODING DevOps,通常意味着把工程交付和发布稳定性放在更高位置。
选择 Gitee,通常意味着代码资产和开发者协作是主轴,产品管理可以保持相对轻量;选择 Teambition,通常意味着跨部门推进和业务参与更重要,复杂工程指标可能需要补充;选择飞书项目,通常意味着企业更看重统一协作入口,但仍需要单独验证研发过程的深度。
成熟选型的标志,不是找到一款没有短板的工具,而是明确短板由谁补、补充成本是多少、是否会影响关键目标。如果一个方案在所有演示项目中都表现完美,却没有人愿意负责数据治理,它仍然不是好方案。
十一、结语:Jira 替代的本质,是降低管理摩擦而不是更换品牌
2026 年选择国产研发管理工具,最值得警惕的是把替代项目做成一次界面迁移。工具名称变了、账号换了、旧数据导入了,但需求仍然通过群聊提出,版本仍然通过表格维护,缺陷仍然靠会议追踪,那么企业并没有获得真正的研发管理升级。
我更建议把替代项目看成一次“研发事实重建”:明确什么是需求,什么是承诺,什么算完成,哪些数据必须关联,哪些风险必须升级。工具只是让这些事实更容易被记录、查询和分析。
如果你的主要问题是产品需求、测试和发布之间缺少闭环,可以优先深度试用 PingCode 或 TAPD;如果主要问题是代码交付和流水线效率,可以优先比较 CODING DevOps 与 Gitee;如果主要问题是业务、产品和研发之间协作困难,可以比较 Teambition 与飞书项目。
下一步不要先提交采购申请。先选一个真实项目,准备十条真实需求、五个真实缺陷、一个延期版本和一次权限变更,安排两周对比试用。记录创建、协作、追踪、报表和导出的实际结果,再用三年总成本模型做决策。
最终能持续产生价值的,不一定是功能最多的工具,而是最能让团队少做重复沟通、少维护无效字段、少依赖个人记忆,并且在出现延期、缺陷和发布风险时及时暴露事实的工具。这才是判断 Jira 替代方案是否成功的真正标准。
常见问题解答(FAQ)
1. 2026年选择Jira替代方案,最应该先比较哪些能力?
我过去选研发管理工具时,最初也习惯把需求拆成项目、缺陷、迭代、报表等功能逐项对比,结果试用结束后仍然不知道该选哪款。我现在更关心的是:工具能不能让需求从提出到上线形成可追溯链路,以及迁移后是否真的减少了沟通和维护成本。
选择Jira替代方案,不能只看功能数量,而要看团队最常发生的三种协作摩擦:需求状态不一致、研发与测试信息断层、管理层无法快速判断迭代风险。六款国产研发管理工具即使都具备项目、缺陷和迭代模块,实际使用效果也可能差异很大。
我在类似选型中采用过“真实项目复刻法”:拿一个已经结束的两周迭代,把需求、任务、缺陷、版本和验收记录分别导入候选工具,再让产品、开发、测试各自完成一次日常操作。比起销售演示,这种测试更容易暴露字段过多、状态难改、权限绕路和报表失真的问题。
测试项建议观察指标我认为合格的表现 需求追踪需求到任务、缺陷、版本的关联完整度核心链路无需复制粘贴即可追溯 迭代执行创建任务、更新状态、查看阻塞所需时间普通成员在3分钟内完成主要操作 测试协作测试用例、缺陷和需求之间的关联测试人员不需要重复维护多套台账 管理视图进度、延期、风险数据是否可下钻从汇总数据能定位到具体责任事项 我的判断是:50人以内的团队,应优先考虑上手速度和流程可配置性;
50至300人的团队,要重点验证权限、组织层级和跨项目报表;大型研发组织则必须把审计、数据隔离、接口能力和迁移工具放在功能清单之前。真正值得入选的工具,不一定是功能最全的那款,而是能用较少配置覆盖团队80%日常流程,同时允许对剩余20%的特殊流程做适度扩展。
若候选产品需要大量二次开发才能跑通普通迭代,后续维护成本通常会超过采购时节省的预算。
2. 国产研发管理工具与Jira相比,迁移成本通常会被低估吗?
我曾经参与过一次研发平台替换,最初估算只需要导入项目、用户和未关闭缺陷,后来才发现历史评论、附件、状态流转和权限关系才是最难处理的部分。我想知道,团队在正式迁移前应该怎样估算成本,哪些数据其实没有必要全部搬过去?
迁移成本通常被低估,原因不是数据导入本身困难,而是原系统中的流程习惯、权限边界和隐性字段没有被记录。很多团队以为导出CSV再导入新平台就完成了迁移,实际上导入后的状态映射、历史责任人和关联关系往往需要人工复核。我建议把迁移对象分成三层。
第一层是必须可用的数据,包括未关闭需求、进行中的任务、未解决缺陷和当前版本信息;第二层是需要保留的数据,包括近两年的已发布版本和重大缺陷;第三层是低频历史数据,可以归档为只读文件,不必强行恢复成可编辑对象。
数据类型建议处理方式常见风险 进行中事项完整迁移并校验负责人、状态和截止日期状态映射后出现“假完成” 历史缺陷保留关键版本、严重级别和解决记录附件或评论丢失导致无法追责 用户与组织先建立账号映射表,再导入事项离职账号变成无主数据 自定义字段按使用频率和报表依赖筛选字段过多造成新系统继续臃肿 在一次迁移排练中,我会抽取约5%的真实数据做“冷启动测试”,重点检查四个数字:事项总量、未关闭事项量、带附件事项量、关键报表结果。
只要这四项中有一项偏差超过2%,就不建议直接进行全量迁移。更稳妥的方式是并行运行一个完整迭代,而不是一次性切换。旧系统只保留查询权限,新工具承接新建和更新操作;等产品、开发、测试都确认关键链路没有断点后,再关闭旧系统的写入权限。
迁移还应设置“停止线”:如果供应商只能承诺导入主体数据,却无法说明评论、附件、历史状态和权限如何处理,就应把迁移风险计入总成本。低采购价并不等于低替换成本,数据治理和培训往往才是项目预算中最容易漏掉的部分。
3. 六款国产研发管理工具中,如何判断哪款更适合复杂研发流程?
我以前以为复杂流程就应该选择配置项最多的平台,实际试用后却发现,字段和状态越多,团队越容易为了填表而填表。现在我想从需求评审、开发、测试、发布和变更这几个环节判断工具是否真正适合复杂研发,而不是被演示页面上的功能数量误导。
复杂研发流程不等于复杂页面。我的判断标准是“流程复杂度应该藏在规则里,而不是压在成员身上”:普通成员看到的操作应尽量简单,系统则在背后完成必填校验、权限控制、风险提醒和关联记录。
测试候选工具时,我会设计一条包含变更的真实流程:产品提出需求,架构师补充技术影响,开发拆分任务,测试创建用例,发布负责人确认版本,最后模拟线上缺陷回流。这个场景比单独点击各模块更能看出工具是否支持跨角色协作。
流程环节重点测试问题不合格信号 需求评审是否能记录结论、参与人和变更原因只能靠评论或外部文档补充 开发拆解父子任务、依赖和负责人是否清晰任务拆解后无法回溯原需求 测试验证用例、缺陷和版本是否自动关联测试结果需要重复录入 发布变更变更是否触发影响评估和审批审批完成但系统没有留痕 我会给每款工具做五项评分:流程表达能力占25%,跨模块关联占25%,权限与审计占20%,报表可用性占15%,日常操作效率占15%。
其中“日常操作效率”不是小项,因为一个流程即使理论上完整,只要每次更新都要点开五层页面,最终一定会被成员绕开。对于研发流程相对标准的互联网团队,优先选择模板成熟、配置成本低的平台。对于硬件、金融、制造或有严格变更控制的团队,则要重点验证审批条件、字段级权限、操作日志和版本基线,不能只看看板是否漂亮。
还有一个容易忽略的判断:让一名没有参加销售演示的新人独立完成一次任务创建、缺陷提交和状态更新。如果他需要反复询问字段含义,说明系统复杂度已经转嫁给了组织;这类工具上线后,数据质量通常会在两个月内明显下降。
4. 2026年评估研发管理工具的AI功能,应该重点看什么?
我试用过几类带AI能力的研发平台,发现自动生成摘要和智能问答都很容易演示,但真正使用时,回答是否引用了正确的需求、缺陷和版本数据才是关键。我担心团队买到的只是一个能聊天的功能,而不是能减少检索、汇报和风险判断工作的系统。
评估研发管理工具的AI功能,不能只问“有没有大模型”,而要问三个更实际的问题:它能不能读取有权限的数据,能不能给出可验证的来源,能不能把回答转化为后续动作。缺少这三点的AI,通常只能当作文本润色器,无法承担研发协作任务。
我会准备一组固定问题进行盲测,例如“本迭代有哪些高风险需求”“某缺陷影响了哪些版本”“过去三次延期的共同原因是什么”。每个问题都要求工具给出引用事项、更新时间和适用范围,再由产品、开发和测试分别核对答案。
AI测试维度建议记录的数据合格判断 准确性正确回答数、遗漏数、误判数关键问题不能出现无依据结论 可追溯性是否引用需求、任务、缺陷或版本用户能点击来源进行复核 权限安全不同角色看到的回答差异AI不应绕过原有数据权限 行动能力能否生成任务、摘要或风险清单输出可直接进入工作流 在实际试用中,我会把AI答案分成“事实检索”和“管理判断”两类。
事实检索可以用准确率衡量;管理判断则必须显示依据和不确定性,例如它可以提示某版本存在延期风险,但不能在没有数据支持时直接判定某团队执行能力不足。AI功能还要看数据新鲜度。若需求状态更新后需要数小时才能被检索到,或者知识库只能定期手动同步,那么它在站会和发布决策中的价值会大幅下降。
对研发团队而言,晚一天的正确答案,很多时候和没有答案差不多。我的建议是先把AI纳入三个低风险场景:迭代摘要、缺陷聚类和项目风险初筛,连续观察两到四周,再决定是否扩展到自动创建任务、自动变更状态等高风险操作。选型时不要为“AI功能数量”付费,而应按每周节省的检索、汇报和整理时间计算真实回报。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/49940
读者评论
文章没有简单按功能数量排名,而是把流程复杂度、代码交付、跨部门协作和数据治理放在一起比较,这种选型思路更接近企业实际。不过文中的评分主要来自情景观察,正式决策前仍需结合试用和报价核实。
关于迁移成本的分析比较有参考价值,尤其是字段清洗、状态重建和上线后修正经常被低估。建议企业先盘点真实使用中的字段和报表,再确定迁移范围,避免把旧系统的问题原样搬过去。
六款工具的定位区分得比较清楚:研发闭环、代码协作和组织协同并不是同一件事。对中小团队来说,除了看能力覆盖,也要关注成员是否愿意持续维护数据,否则工具再完整也难以产生长期价值。
