实施团队最危险的任务,往往不是列表里标红的逾期项,而是那条状态仍显示“进行中”、负责人三天没更新、关键依赖却没人确认的任务。列表视图的价值,不在于把所有任务装进表格,而在于让团队能及时发现异常、找到责任人,并确认下一步动作。真正有效的任务列表,必须同时具备明确的任务流程、统一的字段口径和可触发管理动作的风险指标。
一、先讲核心结论:列表不是仓库,而是风险处置入口
1. 列表能解决的是“看见和跟进”,不是替代管理判断
我判断一张实施任务列表是否有用,通常不先看列数,而是看管理者能不能在几分钟内回答四个问题:哪些任务正在影响交付节点,风险卡在哪个环节,谁负责推动解决,下一次检查发生在什么时候。若这些问题需要临时拉群、翻聊天记录才能回答,列表虽然存在,却没有形成管理闭环。
列表视图擅长把任务按负责人、状态、截止日期、依赖方等维度筛选和排序。它适合定位异常、确认信息、分派跟进动作;但它不能自动判断客户决策是否合理,也不能代替项目经理协调资源。把“列表能呈现”误当成“风险已控制”,是任务管理中很常见的认知偏差。
2. 风险指标必须对应动作,不能只追求可统计
一个指标如果变化后没人知道该做什么,就只是报表字段,不是管理指标。例如,逾期任务数上升后,团队要进一步区分排期不合理、外部依赖未交付、范围发生变化,还是责任人没有及时反馈。原因不同,处理人和动作也不同。
因此,我更建议用“异常信号,责任角色,处理时限,复核结果”设计指标。指标先少而可执行,再根据试运行数据扩展;不要一上来把所有可能的字段都放进主列表。字段过多会增加维护负担,也会让真正需要处理的异常被淹没。
| 管理问题 | 列表应显示什么 | 指标如何触发动作 | 建议责任角色 |
|---|---|---|---|
| 任务是否启动 | 状态、首次有效反馈时间、负责人 | 分派后超过约定时间无反馈,确认任务是否理解并具备开工条件 | 任务负责人,必要时由项目经理跟进 |
| 进度是否停滞 | 最后有效更新时间、当前状态、下一步动作 | 超过团队设定的更新窗口仍无进展,确认阻塞原因与计划 | 任务负责人或交付负责人 |
| 依赖是否可控 | 依赖对象、承诺日期、确认状态 | 依赖对象未确认或承诺日期已过,启动协调或升级 | 依赖接口人,必要时由项目经理协调 |

二、理解实施现场:任务很多,不等于风险可见
1. 实施任务的风险经常藏在任务之间
实施团队面对的任务通常横跨需求确认、环境准备、数据迁移、接口联调、用户验收等环节。一条任务可能由内部团队执行,却依赖客户提供数据、供应商开放接口或业务方确认规则。单看负责人和截止日期,并不能看出依赖是否已经落实。
这也是实施项目和单一职能团队任务管理的差别:任务完成情况不仅取决于执行者,也取决于前序输入、外部响应和验收条件。任务列表如果不记录依赖对象、依赖状态和确认时间,就容易出现“负责人看起来在推进,实际一直在等别人”的假进展。
2. 临近交付才暴露问题,通常是信号没有被连接起来
假设一个上线项目有一百多条任务,项目经理每周看一次整体状态。数据迁移显示“进行中”,接口联调也显示“进行中”,用户培训显示“未开始”。如果列表没有展示迁移数据待确认、联调依赖测试账号、培训材料待业务审核等信息,项目经理看到的只是三个状态,而不是三条风险链。
我会把风险发现拆成三个层次:任务本身是否异常、任务之间的依赖是否异常、异常是否已经影响关键交付节点。第一层靠任务字段和更新时间,第二层靠依赖关系与责任接口,第三层则需要项目计划和管理判断共同完成。列表可以承担前两层的可见性,但不能独自证明项目一定会按期交付。

3. 列表视图与其他项目视图各有边界
列表适合回答“哪些任务需要我现在处理”;看板适合观察状态分布和阶段流动;甘特图或计划视图更适合检查时间安排与任务依赖。实践中不需要把所有视图合并成一张超级表,而应让每种视图服务于明确的管理问题。
如果团队每天都在列表中追任务,却无法看到关键路径上的依赖变化,就要补充计划视图或依赖关系检查;如果团队只有甘特图,却很难快速筛出负责人名下的逾期和阻塞任务,则需要配置列表。视图之间应该分工,而不是互相替代。
三、先拆误区:列表完整不代表风险受控
1. 误区一:字段越多,信息越充分
字段数量与信息质量不是一回事。一个字段如果没有清晰定义、维护责任和更新时间,填出来的数据就可能不可比较。例如,有的项目把“进行中”理解为已经开工,有的项目却把它当成“已经分派”;同一个状态名称,背后代表的管理事实并不相同。
我建议把字段分成三类:所有任务都需要的基础字段、特定场景才需要的业务字段、只供管理分析使用的辅助字段。基础字段放在主视图,场景字段按项目模板启用,辅助字段不要强迫每位执行者重复填写。字段是否保留,应看它能否帮助筛选、判断或处置风险。
2. 误区二:逾期任务就是最重要的风险
逾期是明显信号,但它通常来得偏晚。某项关键任务即使尚未逾期,如果截止日前没有有效更新、依赖方没有确认交付时间,管理者仍应关注。反过来,一条已经逾期但不影响关键节点、且已有明确补救方案的任务,优先级未必高于一条尚未逾期但卡住后续多项工作的任务。
因此,风险判断至少要同时看“时间、影响、可控性”。时间回答是否接近节点,影响回答会牵连什么, 可控性回答团队是否有明确的解决路径。只按逾期天数排序,容易把最容易看见的风险排在最需要处理的风险前面。
3. 误区三:任务改派越多,管理越差
改派可能是正常资源调整,例如人员休假、技能匹配优化或项目优先级变化;也可能是任务描述不清、职责边界混乱或原负责人长期无法推进。若只统计改派次数,不区分原因,就会把合理调整和被动补救混成一个数字。
建议每次改派至少保留发生时间、原负责人、新负责人和改派原因。分析时将“计划内调整”“资源平衡”“职责澄清”“原任务无法推进”等原因分别观察。真正需要管理关注的不是“改派发生了”,而是改派是否反复发生、是否集中在同类任务、是否造成知识交接或交付时间风险。
4. 误区四:提醒发出,就等于风险已经处理
提醒只能让某个人知道有事情需要关注,不能证明问题已经解决。若任务卡在客户确认,连续提醒内部负责人并不会改变外部依赖;若任务没有明确验收条件,提醒执行者更新状态也不一定能推动交付。
把提醒和升级分开设计更可靠:普通提醒用于推动信息更新;升级用于处理持续阻塞、影响里程碑或跨团队协调失败。每次升级都需要记录新的责任人、下一步动作和复核时间,否则列表只会留下“已提醒”的痕迹,却没有处置结果。

四、建立专业判断逻辑:从任务生命周期到可筛选字段
1. 先定义任务状态的进入条件
状态名称应对应可以观察的事实,而不是个人感受。一个简洁的状态体系可以包括“未开始、进行中、阻塞、待验收、已完成”。其中,“进行中”应表示任务已经启动并有明确的当前动作;“阻塞”应表示存在无法由负责人单独解决的障碍;“待验收”表示产出已提交但尚未确认。
状态越少,越容易维护;但状态过于粗略,也会让管理者无法区分执行、等待和验收。团队可以从少数状态开始,并用阻塞原因、依赖方等字段补足信息,而不是不断新增含义模糊的状态标签。
2. 设计能支持判断的任务字段
| 字段类别 | 建议字段 | 填写或更新责任 | 主要用途 |
|---|---|---|---|
| 基础识别 | 任务名称、所属项目、阶段、负责人、截止日期 | 创建人填写,负责人确认 | 明确任务归属与计划边界 |
| 交付定义 | 交付物、验收人、验收条件 | 任务负责人和提出方共同确认 | 减少“做完了但无法验收”的争议 |
| 依赖信息 | 依赖对象、依赖内容、承诺时间、确认状态 | 依赖接口人维护 | 识别等待客户、供应商或其他团队输入的任务 |
| 风险跟踪 | 阻塞原因、最后有效更新、下一步动作、复核时间 | 负责人更新,项目经理复核重大风险 | 让异常可以被筛选并形成闭环 |
| 变更留痕 | 改派原因、计划调整原因、变更时间 | 发起调整的人记录,接手人确认 | 区分正常调度与流程性问题 |

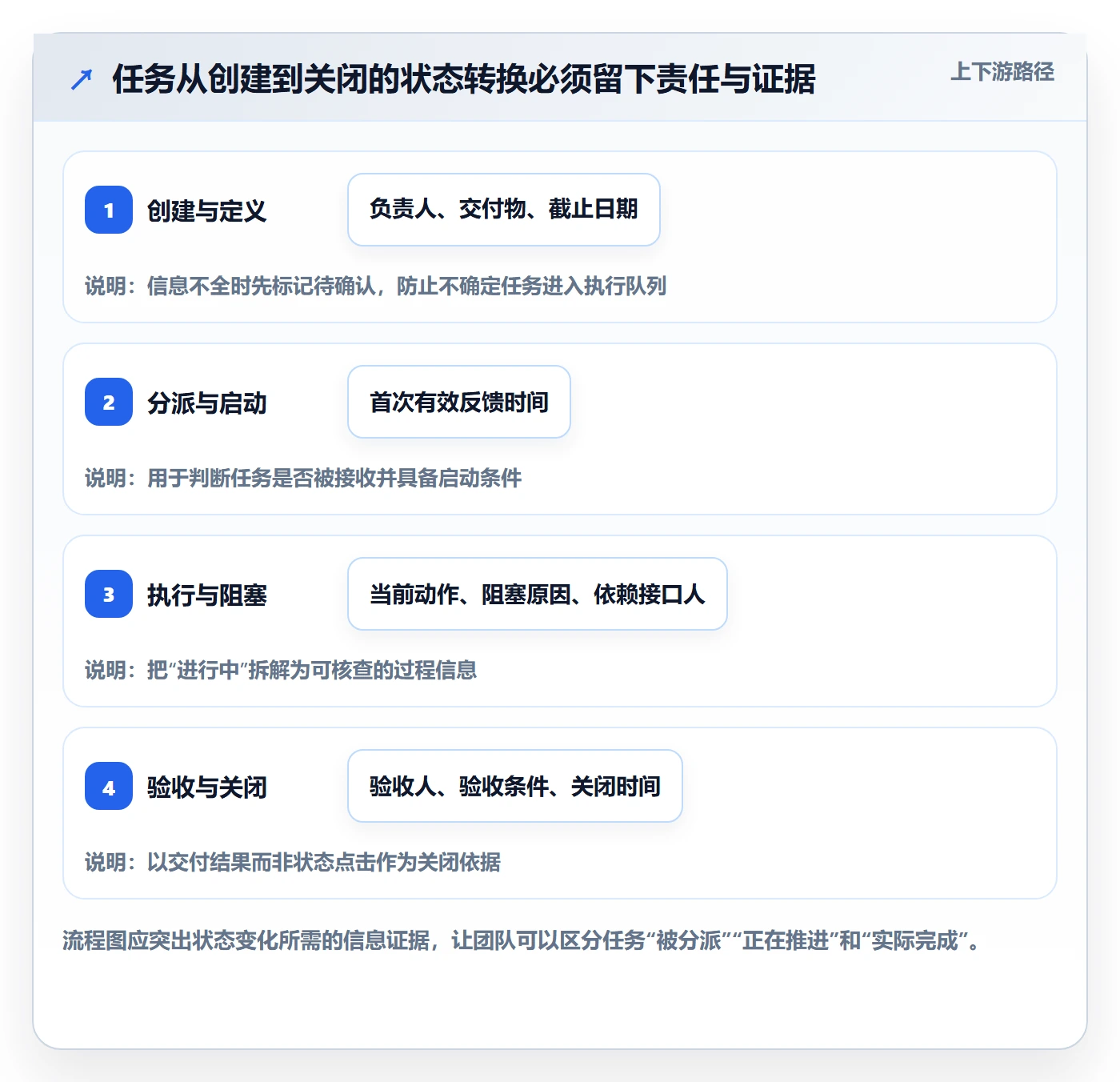

3. 把任务生命周期写成团队可以执行的流程
- 创建任务:明确交付物、负责人、计划时间、所属项目和验收条件。缺少关键输入时,先标记待确认,不要把不确定事项伪装成已经排定。
- 分派任务:由负责人确认任务范围、依赖和完成标准。若任务依赖客户或其他团队,指定接口人并记录承诺时间。
- 执行更新:更新状态时同步说明当前动作、遇到的阻塞和下一步计划。仅修改状态而没有实质进展,不应被视为有效更新。
- 阻塞处理:记录阻塞原因、影响范围、需要谁支持、希望何时解决。超过约定处理窗口后,由项目经理判断是否升级。
- 变更或改派:保留变更前后责任人、日期和原因,并确认交接内容,避免任务只换了名字却丢失上下文。
- 验收关闭:由约定的验收角色确认交付物满足标准后关闭任务。到期、停止更新或责任人离开项目,都不应自动等同于完成。
4. 统一“有效更新”的定义
最后更新时间很容易统计,但它可能只是有人改了一个无关字段。团队应定义“有效更新”至少包含一项实质信息:完成了什么、正在做什么、遇到什么障碍、下一步由谁在何时推进。按这个口径,更新时间才能真正用于发现停滞,而不是奖励频繁点击。
对于执行节奏较快的联调任务,团队可能需要较短的更新窗口;对于等待客户审批或外部交付的任务,频繁要求负责人更新会制造噪音。可按任务类型设定不同的检查窗口,并把依赖方的确认状态单独记录,避免用同一个时限管理所有任务。

五、选择关键指标:先统一口径,再设团队阈值
1. 逾期任务占比:看范围,也看影响
可将逾期任务占比定义为:统计时点已超过截止日期且尚未验收关闭的任务数,除以纳入统计的有效任务数。统计时要排除已取消、重复创建或明确暂停的任务,并说明逾期任务是否按数量计权,还是按关键程度加权。
这个指标适合观察趋势,不适合单独用来评价个人。若逾期集中在同一阶段,问题可能在排期或前序输入;若多条任务因同一外部依赖逾期,应该处理依赖接口,而不是逐项催促负责人。建议同时查看逾期原因和关键节点影响。
2. 临近截止无有效更新任务数:用来发现“安静的风险”
团队可以定义一个观察窗口,例如截止日前若干天;窗口长度应依据任务周期、更新节奏和历史数据校准,不存在适用于所有团队的固定小时数。统计窗口内无有效更新的任务,优先让负责人确认当前进度、剩余工作和需要的支持。
这项指标尤其适合发现状态长期停留在“进行中”的任务。它的误报风险也需要控制:等待外部审批的任务可能没有新进展,但依赖方和承诺时间已清晰记录。此时应观察依赖状态,而不是把沉默一律判定为负责人未履职。
3. 阻塞任务数量与持续时长:判断协调是否及时
阻塞数量体现当前有多少任务无法独立推进,持续时长则提示协调效率。建议按阻塞原因分类,例如等待客户决策、环境未准备、供应商交付、资源冲突和需求变更。只看总数,无法判断应该由谁介入。
如果阻塞持续时间增加,但任务负责人已经提出明确请求,问题可能在升级链路或跨团队响应机制;如果阻塞原因经常为空,团队需要先改善记录规范。指标要和可执行的升级路径绑定,否则只是把等待时间做成了另一列数字。
4. 首次有效反馈时长:观察分派后的启动质量
首次有效反馈时长可以定义为从任务分派或确认到负责人首次提交有效进展之间的时间。对跨团队任务,这个指标能帮助识别任务描述不清、负责人未接收、优先级冲突等情况,但要区分工作时间和自然时间,并排除休假、等待前置条件等合理情况。
不建议把“反馈越快越好”当成单一目标。若任务需要先拿到客户资料,负责人快速回复“收到”并不代表已经启动。统计时应关注首次有效反馈的内容质量,而不是只记录首次点击或简短回应。
5. 改派频次与原因分布:识别资源调整和职责问题
改派指标至少应包含改派次数、涉及任务类型、改派原因和后续结果。若改派主要来自项目优先级变化,说明团队在调度资源;若同一类任务反复改派,且原因集中在范围不清或能力不匹配,则可能需要重新设计任务拆分、培训或角色分工。
在解读时要看单位任务的改派率,而不只是改派总数。任务量不同的项目,改派绝对数量不可直接比较;跨项目对比前,应统一统计周期、任务纳入条件和原因分类。
6. 外部依赖未确认任务数:把“等别人”变成可见对象
外部依赖任务至少应有依赖对象、需要的输入、承诺时间和当前确认状态。若其中任一关键字段缺失,任务就还没有达到可管理状态。这里的重点不是为所有外部方打分,而是提前发现团队是否对依赖交付时间有共同认知。
建议将“依赖未确认”和“依赖已确认但超期”分开统计。前者需要尽快明确承诺和接口人;后者需要判断影响、准备替代方案或升级协调。两类任务看似都在等待,实际采取的动作不同。
| 指标 | 建议计算口径 | 主要用途 | 常见误读 |
|---|---|---|---|
| 逾期任务占比 | 逾期未关闭任务数 ÷ 有效纳入统计的任务数 | 观察计划偏差趋势并定位集中阶段 | 直接当作个人绩效或项目失败概率 |
| 临近截止无有效更新任务数 | 观察窗口内缺少有效进展记录的任务数 | 提前核实任务是否停滞 | 把等待外部确认都视为负责人失职 |
| 阻塞持续时长 | 从进入阻塞到解除阻塞的时间 | 识别协调与升级链路是否及时 | 不区分阻塞原因,只比较平均时长 |
| 首次有效反馈时长 | 任务分派到首次实质进展反馈的时间 | 检查任务启动质量和工作负载 | 把“收到”或自动通知当成有效反馈 |
| 改派率 | 发生过改派的任务数 ÷ 纳入统计的任务数 | 结合原因观察职责和资源变化 | 把所有改派都判断为管理失误 |

7. 阈值从团队自身基线建立,不照搬经验数字
我不建议把外部文章中的某个小时数或百分比直接设成全公司的红线。团队的任务周期、客户响应方式、系统集成复杂度和更新频率都不同。更稳妥的做法是先回看一段有代表性的历史周期,统一口径后观察分布,再选择能触发行动的初始阈值。
例如,可以先用历史任务的首次反馈时长中位数和高分位区间作为参考,而不是只看平均值;对于阻塞时长,可按原因分类后分别观察。试运行期间记录误报和漏报,若大量正常任务被标红,就说明窗口过紧或字段定义不清;若重大风险总在项目后期才被发现,就需要提前观察更上游的信号。
六、看一个情景案例:一张列表怎样把风险从“感觉”变成行动
1. 案例边界:以下数据用于演示,不代表真实客户项目
设想一个中大型实施项目,有十八名交付成员、六个工作流阶段和一百二十项任务。项目经理每周查看列表时,发现任务总体完成比例看起来正常,但几项关键任务都停留在“进行中”。为避免把假设写成真实客户成果,以下数字明确作为情景模拟,用来演示检查方法,不作为行业基准。

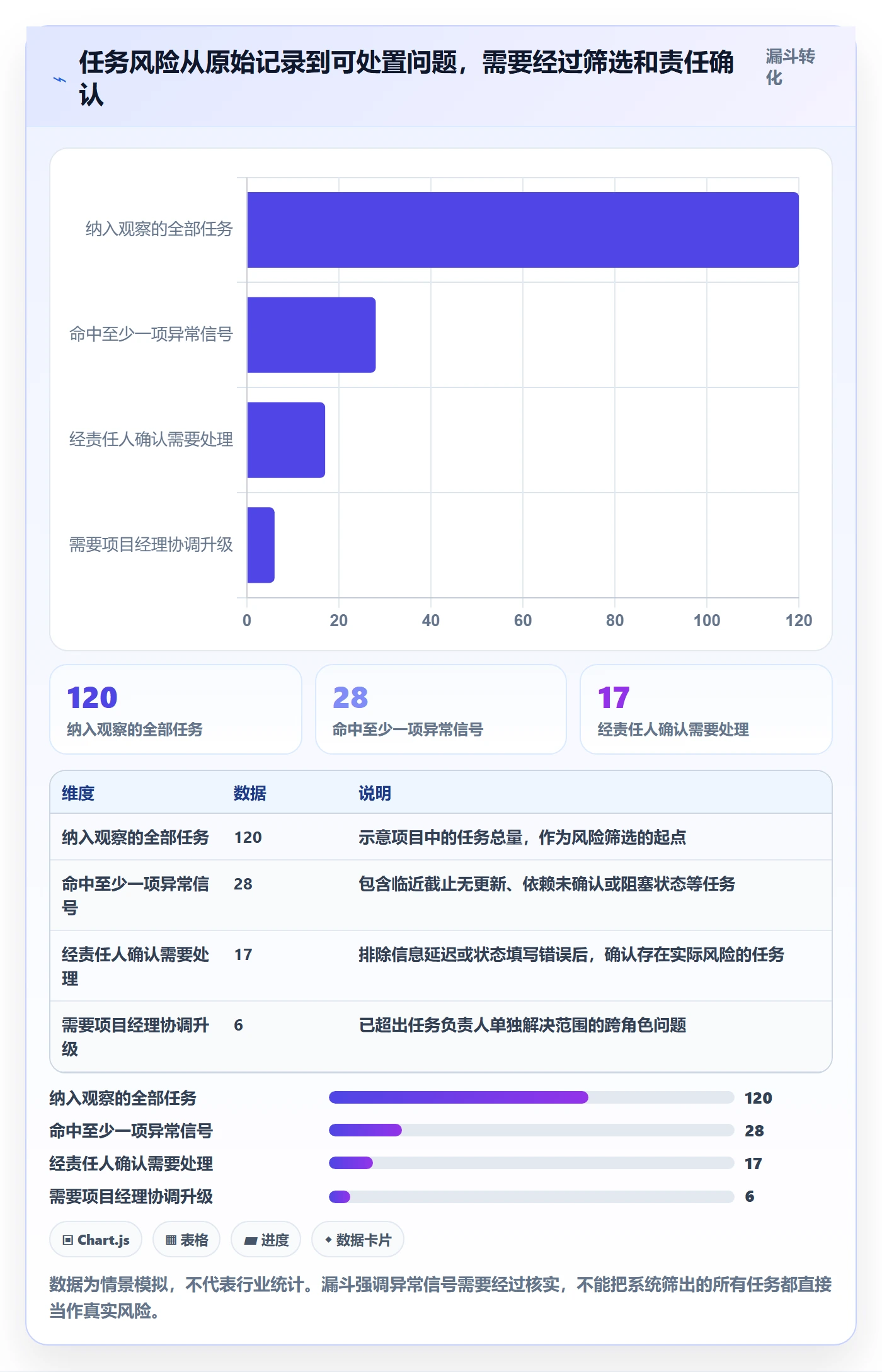

2. 第一次筛选:从任务数量转向异常组合

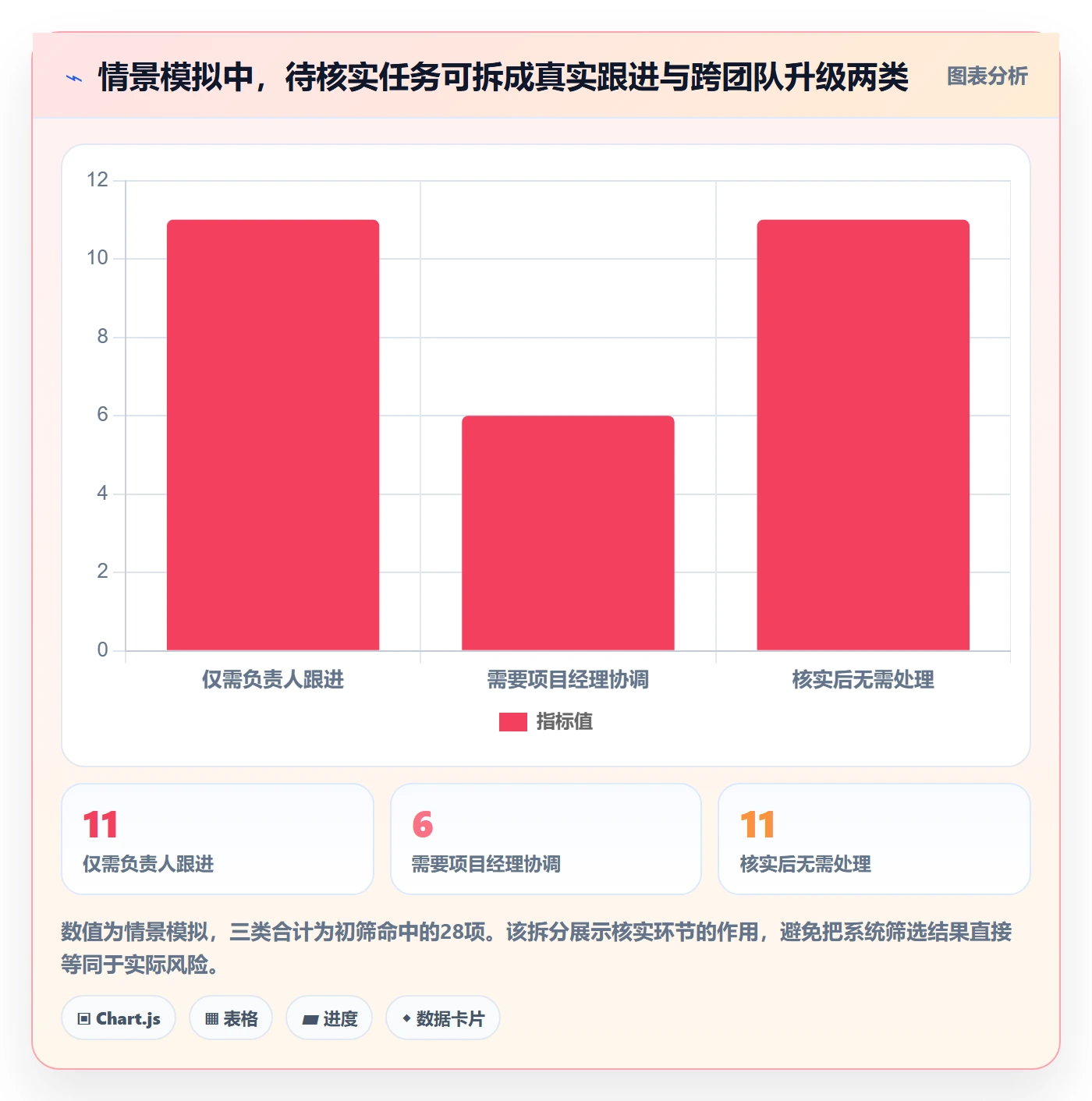

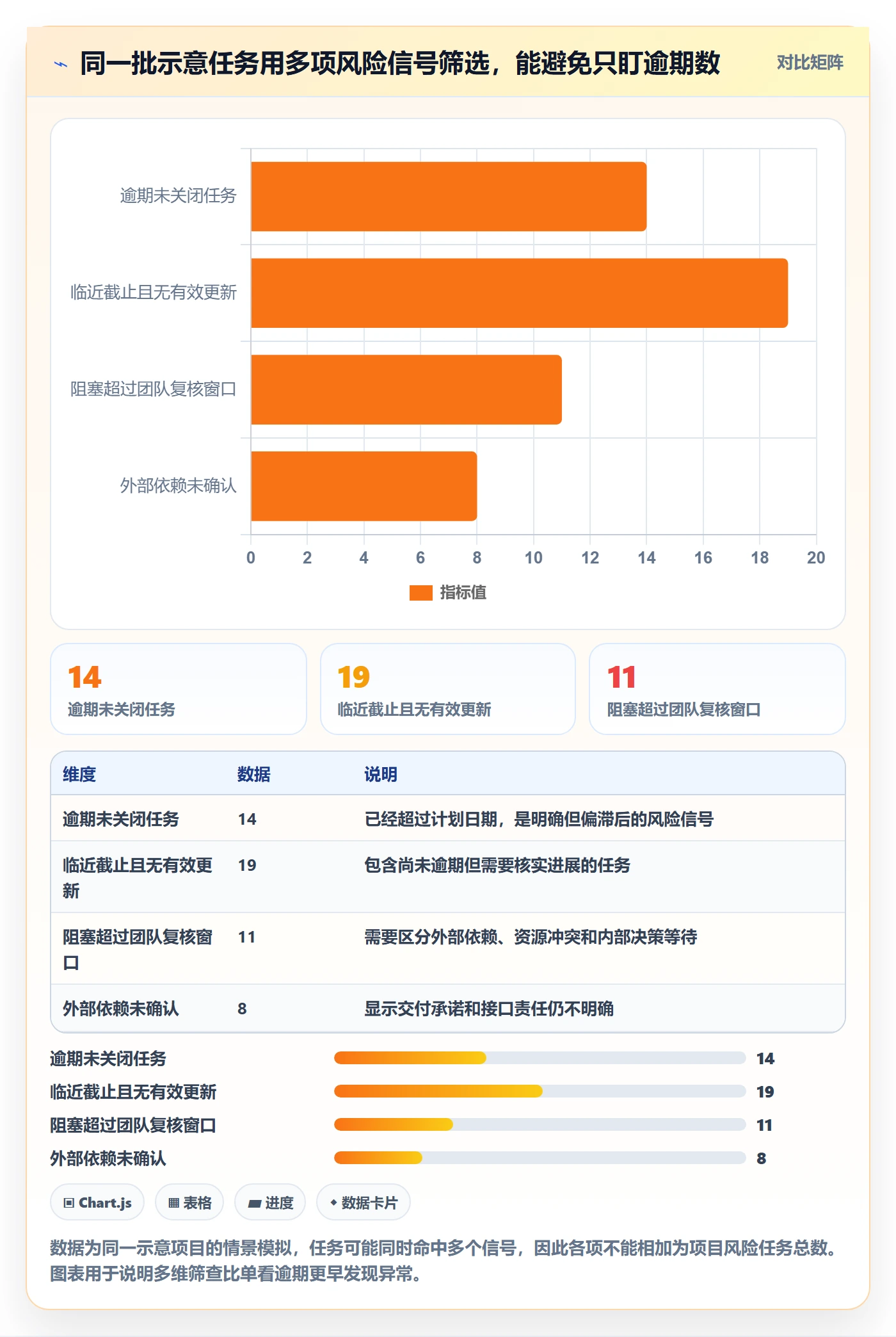

项目经理先筛选截止日前进入观察窗口、最近没有有效更新、状态为阻塞、外部依赖未确认四类信号。结果发现二十八项任务命中至少一个信号,其中有些是同一任务同时命中多个条件。负责人核实后,确认十七项需要跟进,六项需要项目经理跨角色协调。
这一步的关键不是把二十八项都升级,而是区分“数据异常”和“业务风险”。例如,一条任务的最后更新时间较早,但依赖方已书面确认交付日期,且团队有充足缓冲,它未必需要立即升级;另一条任务虽然尚未逾期,却缺少客户确认且后续联调已经排期,就应优先处理。
3. 第二次核查:追溯到风险发生的过程节点
核查后发现,六项需协调任务中,三项等待客户确认字段映射,两项等待测试环境访问权限,一项因责任边界不清在两个团队间往返。列表中的“依赖方、承诺日期、阻塞原因、下一步动作”使项目经理可以分别联系业务接口人、环境管理员和职能负责人,而不是向所有任务负责人统一催进度。
项目团队随后为每项风险明确一个动作:客户确认任务设置决策人和回复日期;环境权限由指定接口人协调;职责冲突则由项目经理确认唯一推进责任人,并保留协作方。风险是否关闭,以输入到位、权限验证通过或责任边界确认作为证据,而不是以“已提醒”作为完成标志。
4. 第三次复核:确认风险有没有真正下降
在后续复核中,团队不只比较红色任务数量,也检查阻塞时长是否缩短、依赖确认是否完整、关键节点是否恢复可控。若列表上的风险数量下降,但任务只是被改成“进行中”,没有新增交付证据,不能据此判断风险已解除。
这种复核方法的价值在于把指标和结果分开:指标告诉团队哪里需要看,证据告诉团队问题是否解决。项目经理可以依据历史数据调整窗口和升级条件,但不能通过放宽阈值让报表变好看。
| 检查阶段 | 观察结果 | 管理动作 | 关闭证据 |
|---|---|---|---|
| 列表初筛 | 120项任务中28项命中至少一类异常 | 按任务负责人和风险类型分组核实 | 确认是否为真实风险或记录滞后 |
| 责任确认 | 17项需要跟进,6项需要跨角色协调 | 明确处理人、动作和复核时间 | 每项风险都有可检查的下一步 |
| 原因拆解 | 客户确认、环境权限、职责边界是主要阻塞来源 | 分别联系业务、技术和管理接口 | 确认输入、权限或责任边界已落实 |
| 结果复核 | 观察阻塞是否解除及关键节点是否恢复 | 必要时调整计划或启动替代方案 | 以交付证据和依赖状态关闭风险 |

七、把列表闭环落地:配置检查节奏、角色和视图
1. 按管理节奏创建视图,而不是复制一张万能列表
执行团队可以使用“我的待办”视图,集中查看本人负责、即将到期、存在阻塞或等待验收的任务。项目经理可以使用“项目风险”视图,展示关键任务、外部依赖、长时间无有效更新和跨团队阻塞。交付负责人则可以使用“跨项目风险”视图,观察多个项目是否同时争用同一类资源。
不同视图可以使用相同的底层字段,但筛选条件和排序逻辑应不同。执行者需要知道下一步做什么,项目经理需要知道异常在哪里,管理者需要知道哪些问题会影响资源或交付承诺。把三个角色的需求全部塞进一个主列表,通常会让每个人都觉得信息太多或不够用。
2. 设定日常检查和升级规则
- 日常处理:任务负责人查看本人待办,更新实质进展和下一步动作;发现阻塞时同步说明需要谁支持。
- 项目复核:项目经理按约定节奏检查逾期、临近截止无更新、阻塞和未确认依赖,优先处理影响关键节点的事项。
- 跨团队升级:当任务负责人已经提出明确请求,但问题超过其权限或约定处理窗口,升级给具备协调权的角色。
- 阶段复盘:检查哪些风险被提前发现、哪些风险在后期才暴露、哪些字段经常缺失,再调整模板和阈值。
3. 设计风险升级的最小闭环
每项升级风险至少记录五个信息:风险描述、影响对象、当前责任人、下一步动作、下次复核时间。必要时补充决策人和备选方案。若没有明确下一步动作,风险只是被标记;若没有复核时间,团队无法判断处理是否停滞。
处理完成后,建议记录关闭证据和原因。例如,依赖问题以客户确认记录或接口验证结果关闭,环境问题以访问测试通过关闭,职责问题以确认后的责任分工关闭。这样后续复盘才能分辨是识别太晚、动作无效,还是外部条件发生变化。
4. 每个字段都要有维护规则
模板上线前,写清字段的定义、填写角色、更新触发时点和允许值。比如,“截止日期”由计划责任人维护,发生变更时要记录原因;“阻塞原因”在状态切换为阻塞时必填;“下一步动作”在风险复核时更新。字段说明越明确,不同项目的数据越能比较。
如果团队规模较大,可为项目建立统一模板和必填规则,再按业务类型提供可选扩展字段。对于百人以上组织,模板治理和权限边界通常比单个项目的表格美化更重要,因为字段一旦在多个项目中形成不同解释,横向汇总就容易失真。

八、根据团队规模和风险类型做取舍
1. 小团队:先降低维护成本
如果团队人数少、项目数量有限、成员之间沟通距离短,先统一任务名称、负责人、状态、截止日期和下一步动作即可。外部依赖明显时,再增加依赖方和确认状态。此时不必急着搭建复杂的指标体系,重点是每个人能准确更新任务,并且关键阻塞不会只留在聊天记录里。
小团队的主要取舍是自动化程度与维护成本。若字段太多,负责人会把更新当成额外行政工作;若字段太少,项目经理又要反复追问。可以先试行少量必填字段,观察两到三个复核周期后再决定是否增加,不要因工具支持某个字段就默认必须使用。
2. 中大型团队:优先统一口径与跨项目治理
当项目、角色和协作关系增加,单靠口头约定难以保证每个团队对状态、阻塞和验收有相同理解。此时应优先治理任务模板、字段定义、权限、项目归属和升级路径,再讨论大屏或自动提醒。没有统一口径,跨项目指标看起来精确,实际上可能是在比较不同定义的数据。
对于需要部署边界、权限治理和历史数据迁移的企业,可以把PingCode纳入项目管理平台评估范围。其面向中大型企业及百人以上组织,支持私有化部署,并提供Jira平滑迁移相关能力;是否适合仍应结合现有流程、数据结构、集成要求、安全策略和迁移验证结果判断。工具能力可以降低配置与迁移成本,但不能替代企业先统一任务口径。
我不会把任何单一平台称为所有组织的唯一选择。若团队最关键的问题是跨项目视图、私有化要求和既有系统迁移,可以安排样本项目验证;若主要问题是任务无人更新、责任不清,即使更换平台,也要先把生命周期和责任规则定下来。
3. 高外部依赖项目:把接口和承诺节点放在显眼位置
若项目高度依赖客户决策、供应商交付或第三方接口,主视图应优先展示依赖对象、承诺时间、确认状态和影响范围。项目经理复核时,先检查未确认和已超期的外部依赖,再看执行团队内部任务,避免把等待误诊为执行效率问题。
此类项目还需要取舍信息公开范围。外部协作方不一定适合查看内部资源负载或管理备注,但内部团队必须保留足够的接口信息。可以将对外协作信息与内部风险分析分层,既保护敏感内容,也避免责任链断裂。
4. 任务量很大时:用分层筛选代替一屏展示全部信息
当任务量上升后,最实用的做法通常不是继续加列,而是按角色、阶段和风险类型建立视图。先查看需要行动的异常,再按需展开任务上下文。列表默认排序可优先考虑影响范围、临近程度和阻塞状态,而不是单纯按创建时间排序。
自动化也要有边界。自动提醒适合推动更新,自动升级则需要谨慎,因为误报可能造成管理疲劳。建议先以只读方式运行一段时间,观察规则命中、确认有效和实际处置三类结果,再决定是否自动通知或升级。
5. 视图选择的取舍对照
| 团队情形 | 优先配置 | 暂缓配置 | 判断依据 |
|---|---|---|---|
| 小团队、项目较少 | 基础任务字段、阻塞原因、负责人待办 | 复杂跨项目指标和多级自动升级 | 先确保任务记录真实、更新责任明确 |
| 多项目并行、角色较多 | 统一模板、跨项目风险视图、权限与升级规则 | 未经口径治理的项目排行榜 | 先保证数据可比,再做横向管理 |
| 外部依赖密集 | 依赖对象、承诺时间、确认状态和影响范围 | 只按内部负责人催办 | 管理重点是接口闭环,而非单向提醒 |
| 任务量大、更新频繁 | 按角色分层视图、风险筛选和规则试运行 | 一个视图承载所有字段与全部任务 | 降低信息噪音,保留风险上下文 |

九、试运行与复盘:用数据校准,而不是用红黄绿制造安全感
1. 先做小范围试运行
上线新字段和指标时,可先选一个项目或一个交付阶段试行。记录字段填写完整度、异常筛选后的确认比例、风险从发现到首次动作的时间,以及重复误报的原因。试点的目标不是证明模板正确,而是发现哪些规则不适合当前团队。
如果负责人经常不知道如何填写“阻塞原因”,说明分类过宽或缺少例子;如果项目经理每天要手工检查大量无关任务,说明筛选窗口或默认视图不合适;如果重大问题仍在最后阶段暴露,就要检查上游是否缺少依赖确认、验收标准或决策节点。
2. 用三类结果评价列表机制
- 发现能力:关键风险是否能在影响交付前进入风险视图,而不是事后补录。
- 处置效率:异常被确认后,是否能找到有权限解决问题的人,并形成明确动作。
- 数据可信度:状态、更新时间和关闭证据能否代表真实进展,而不是为了满足规则而填报。
3. 留意指标可能带来的行为偏差
任何指标都可能被用错。若只考核逾期数量,团队可能频繁修改截止日期;若只考核更新时间,成员可能提交没有实质内容的更新;若只关注改派率,管理者可能不愿意及时调整资源。指标一旦变成单一绩效目标,数据就可能逐渐失去解释力。
降低偏差的方法,是把数字与原因、影响和证据一起看。逾期要看变更记录,更新要看内容有效性,改派要看原因和交接质量,任务关闭要看验收结果。列表的目标是帮助团队更早发现问题,不是把所有人排成一张看似精确的分数表。
4. 用一轮复盘完成阈值调整
每个复盘周期可以回答四个问题:哪些告警确认后确实需要处理,哪些是误报,哪些重大问题没有被规则捕捉,哪些字段经常缺失或含义不一致。基于这些答案调整字段定义、筛选窗口和升级条件,不要只根据单个项目的异常波动改规则。
如果团队尚无可靠历史数据,可以先选取保守且易解释的试行规则,并明确标注为“团队试行阈值”。经过多个项目周期后,再依据实际分布和处置效果校准。没有经过校验的数字只能是配置值,不应包装成行业标准。

十、下一步怎么做:从四项基本动作开始
1. 先抽查当前任务列表
选取一个正在执行的项目,随机抽查二十项任务,检查负责人、交付物、截止日期、最后有效更新、依赖信息和验收条件是否明确。不要先改工具配置,先判断现有数据是否能支撑管理动作。
2. 统一最少一套状态和字段定义
明确每个状态的进入条件,定义什么算有效更新,指定阻塞原因和依赖状态的填写责任。字段先覆盖任务归属、交付标准、进展、依赖和风险动作,不要为了追求全面而一次性增加大量管理字段。
3. 选少量能触发动作的指标试运行
建议从逾期未关闭、临近截止无有效更新、阻塞持续时间、外部依赖未确认中选择适合当前项目的几项。为每项指标写清统计口径、处理角色和复核时间,并把初始阈值标为试行值。
4. 用复核结果决定是否扩大范围
试运行后查看误报、漏报和实际处置情况。如果团队能用同一套口径识别风险,能找到责任人,并能留下解决证据,再推广到更多项目。若列表仍依赖项目经理反复解释,先修正流程与数据定义,而不是急着增加自动化规则。
任务列表真正的风险控制能力,不取决于颜色、字段数量或报表复杂度,而取决于团队能否把异常信号转成责任明确、动作具体、结果可复核的工作闭环。下一步最值得做的不是再加一列,而是挑一个正在推进的项目,验证每条关键任务是否都能回答:交付什么、谁负责、依赖谁、何时复核、凭什么关闭。
常见问题解答(FAQ)
1. 实施团队的任务列表视图应包含哪些关键字段?
我在管理交付任务时,发现只记录任务名称、负责人和截止日期,往往还是看不出任务为什么停滞。尤其当任务涉及客户、供应商或其他团队时,我不确定还要补充哪些信息。
建议先配置任务名称、所属项目或阶段、负责人、状态、开始日期、截止日期和优先级,再按业务需要增加依赖方、阻塞原因、最后更新时间、预警状态和改派原因。每个字段都要明确填写责任人及更新时机;如果某字段没人维护,或不能帮助筛选风险、推动处理,就不必加入基础视图。
2. 哪些任务列表指标最适合用来提前发现交付风险?
我不想把列表做成一堆数字,却不知道看到异常后该做什么。在项目临近上线、任务数量又很多时,我该优先盯哪些指标?
可先关注逾期未关闭任务占比、临近截止但近期无有效更新的任务数、阻塞任务数及持续时间、外部依赖未确认任务数,以及改派频次和原因。每项指标都应对应明确动作,例如联系责任人确认进展、协调依赖方或评估资源;指标口径要固定,并区分适用任务范围,不能只看数字高低就判断团队表现。
3. 任务列表里的风险指标阈值应该如何设定?
我看到有些团队会给逾期或无更新任务设定固定阈值,但不同项目的周期和复杂度差异很大。我担心直接照搬数字,会不会误报太多,或者反而漏掉真正的风险。
不要直接套用所谓行业统一阈值。先用团队近期的任务记录建立基线,明确统计范围、时间窗口和“有效更新”的定义,再按项目类型试运行;例如先观察逾期比例或阻塞时长的变化,并结合关键里程碑影响设置预警。复盘误报和漏报后再调整阈值,同时记录调整依据。
4. 任务列表发现异常后,怎样形成风险处理闭环?
我在项目列表里经常能看到逾期或阻塞任务,但过几天状态仍然没有变化,也不清楚问题应该由谁继续跟进。我想知道怎样让列表真正推动处理,而不是只用来汇报。
为每类异常明确处理责任人、响应时限和升级对象:任务负责人更新原因与下一步,项目经理协调跨团队依赖,持续阻塞或影响关键节点的问题再升级处理。每次跟进都记录处理动作、责任人、约定完成时间和复核结果,并通过固定节奏重新筛选未关闭风险;普通提醒用于催办,升级机制用于解决需要管理协调的问题。
核心关键词
文章包含AI辅助创作:任务列表流程与规范:实施团队列表视图风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/499385
读者评论
把“有效更新”定义为当前动作、阻塞情况或下一步安排,比单看最后更新时间更有参考价值,也能减少为了刷新状态而更新的无效记录。
逾期任务占比适合观察趋势,但文中强调还要结合原因和关键节点影响,这一点很重要;否则外部依赖造成的延误也可能被简单归到负责人身上。
依赖对象、确认状态和承诺时间如果能持续维护,确实更容易发现表面上仍在进行、实际卡在外部输入的任务。列表负责筛查,跨团队协调仍需要项目经理介入。
