《2026年医疗行业项目管理平台选型:6款主流工具深度对比》真正难的,不是从六个产品里选出一个“功能最多”的平台,而是判断哪套系统能在研究方案变更、伦理审批、供应商交付、数据权限和审计追溯同时发生时,仍然让团队说清楚“谁在什么时间、依据什么版本、完成了什么动作”。我在医疗研发、医院信息化和器械注册项目的评估中反复看到:很多团队上线后任务完成率提高了,审计准备时间却没有下降,原因通常不是缺少看板,而是项目对象、文档对象和合规证据没有被放进同一条可追溯链路。
一、先讲核心结论:医疗项目选型不能只看任务管理
1. 六款工具没有绝对赢家,只有不同的风险匹配度
本次对比的六款主流工具分别是 Jira、Microsoft Project、Asana、monday.com、ClickUp 和 Smartsheet。它们都能处理任务、负责人、截止时间和项目进度,但底层产品逻辑不同:Jira偏向研发与变更控制,Microsoft Project偏向计划排程与资源管理,Asana偏向跨部门协同,monday.com偏向可视化流程,ClickUp偏向一体化工作空间,Smartsheet偏向表格化治理和项目组合管理。
如果项目是药物研发、临床试验或医疗器械注册,最重要的筛选条件不是“有没有甘特图”,而是能否建立需求、任务、文档、审批、风险、偏差和审计证据之间的关系。如果项目是医院改造、信息化建设或多供应商交付,资源冲突、关键路径、采购节点和变更签核的权重会更高。
| 工具 | 最强场景 | 医疗项目中的主要价值 | 主要短板 | 优先评估对象 |
|---|---|---|---|---|
| Jira | 研发、系统实施、缺陷与变更管理 | 需求、问题、版本和工作流关联能力较强 | 临床运营和非技术人员上手成本较高 | 数字医疗、软件医疗器械、医院信息化研发 |
| Microsoft Project | 大型计划、关键路径、资源和成本排程 | 适合复杂依赖、跨团队资源和里程碑控制 | 协作体验和轻量流程灵活性相对有限 | 医院建设、设备交付、综合工程和大型采购 |
| Asana | 跨部门项目协同和管理层可视化 | 任务清晰、界面易用、推广阻力较小 | 深度合规、复杂资源和研发追踪需额外设计 | 市场准入、医学事务、品牌、培训和运营项目 |
| monday.com | 流程看板、表格化管理和运营协同 | 可快速构建申请、审批、交付和跟进流程 | 高级治理、数据模型和复杂审计需重点验证 | 医疗服务运营、采购、供应商和多项目协同 |
| ClickUp | 任务、文档、目标和知识整合 | 适合希望减少工具数量的中小型团队 | 功能密度高,权限和配置容易失控 | 创新医疗企业、专业服务和快速试验团队 |
| Smartsheet | 项目组合、表格治理和管理层汇总 | 适合从Excel迁移并建立多项目驾驶舱 | 复杂协作和研发细节需要较多配置 | 集团PMO、医院项目办公室和项目组合管理 |
这张表只能帮助你建立初步方向,不能替代验证。医疗组织在招标时最容易犯的错误,就是把“功能清单满足率”当作最终评分。我的建议是把“证据链可追溯性、敏感数据边界、权限继承、导出留痕、审批不可抵赖性”放在功能数量之前。

2. 我的推荐排序:先按项目类型分组,再按治理成熟度决策
对于软件医疗器械、医院信息系统开发、数据平台建设,我通常先验证 Jira,再把 Microsoft Project 或 Smartsheet作为组合管理层工具。研发团队需要在需求、开发、测试、缺陷和发布之间形成细颗粒度闭环,而管理层需要看到项目组合、预算和里程碑,两者往往不是一套界面能够同时做到最好。
对于临床研究、医学事务、注册申报等项目,我不会直接把“研发工具”当作首选。此类项目更看重受试者保护边界、文件版本、中心状态、监查问题、偏差处理和审批证据。Asana、Smartsheet或monday.com可能更适合作为项目运营层,但涉及电子记录和电子签名的部分必须单独验证,不能因为平台有审批按钮,就默认满足监管要求。
对于医院建设、设备采购和多供应商交付,Microsoft Project的排程优势更明显。若组织希望从Excel迁移,同时保留表格习惯,再逐步增加项目组合治理,Smartsheet通常更容易形成过渡。若项目团队规模较小、流程变化快,monday.com或ClickUp的落地速度可能更好。
3. 结论压缩成一句话
医疗行业选型的最优解,通常不是买一套“全能平台”,而是围绕项目证据链,选择一个主平台,再明确哪些事项必须由LIMS、EDC、QMS、ERP、DMS或电子签名系统承载。
如果供应商在演示时只展示彩色看板、拖拽任务和漂亮报表,却没有现场回答“删除后的记录如何保留、权限变更如何追溯、历史版本如何恢复、审批人离职后如何处理、导出文件如何证明未被篡改”,我会把这视为重大预警。
二、为什么医疗项目比普通项目更难管理
1. 一个项目实际上包含四条不同的链
医疗项目表面上都是任务,底层却至少包含四条链路。第一条是计划链,解决什么时候做、依赖谁、延误后影响什么。第二条是证据链,解决依据哪份方案、哪个版本和哪次会议作出决定。第三条是质量链,解决偏差、缺陷、CAPA、验证和复核是否闭环。第四条是责任链,解决谁提交、谁审核、谁批准和谁有权修改。
普通项目管理工具往往能把第一条链做得不错,但医疗项目失败通常发生在第二至第四条链。比如研究方案在周一由医学团队更新,周三供应商按照旧版本完成了数据表配置,周五项目经理才发现版本不一致。看板可以显示任务“已完成”,却不能自动证明完成所依据的文件版本。
因此,我在评估时会先画一张“证据链地图”,而不是先看产品首页。地图至少要包含项目、阶段、任务、文档、决策、风险、偏差、审批和外部系统九类对象,并标明每类对象的创建者、修改者、审批者、保留期限和导出方式。

2. 医疗项目的关键参与者不在同一个工作节奏里
临床、医学、统计、数据管理、法规、质量、采购、信息科、供应商和管理层往往同时参与一个项目,但他们对任务的理解完全不同。临床团队关注中心启动和受试者入组,统计团队关注数据冻结和分析计划,质量团队关注偏差与CAPA,信息科关注接口和安全,管理层关注时间、预算和风险。
如果平台只提供一个统一看板,所有人最后都会被迫使用项目经理的语言。结果是临床团队觉得系统增加了录入负担,质量团队找不到完整证据,管理层看到的是任务数量,而不是风险暴露。好的平台设计不是让所有人看同一张表,而是让同一个事实根据角色生成不同视图。
我会重点观察平台是否支持以下视图并且保持数据一致:
- 执行人员视图:只显示本人待办、阻塞原因、提交材料和截止时间。
- 项目经理视图:显示关键路径、依赖、风险、偏差、变更和即将逾期事项。
- 质量与法规视图:显示审批状态、版本关系、审计记录、偏差和CAPA闭环。
- 管理层视图:显示项目组合健康度、预算、资源瓶颈、里程碑和决策事项。
- 供应商视图:只开放合同范围内的任务、交付物、问题和沟通记录。
3. 合规要求不能被“项目管理”四个字自动覆盖
涉及药品、医疗器械和临床研究时,组织需要结合实际业务审查ICH GCP、药品和器械监管要求、企业质量管理体系以及适用的电子记录、数据完整性和隐私保护要求。美国FDA 21 CFR Part 11关注电子记录和电子签名的可靠性;欧盟、国内监管和企业审计也会从权限、记录、验证、留痕和数据完整性角度提出要求。
需要特别强调的是,项目管理平台可以承载流程证据,但不天然等于经过验证的合规系统。如果系统保存的是项目进度和内部沟通,和保存受监管的原始数据、受试者数据或正式质量记录,验证深度完全不同。选型时应先划定系统边界,再决定平台是否可以承载某类记录。
三、六款主流工具深度对比:不要把不同定位的产品放在同一把尺子上
1. Jira:研发与变更控制优先,不适合直接承载全部临床运营
Jira最适合的不是“所有医疗项目”,而是有明确需求、版本、缺陷、测试和发布关系的项目。医疗软件、远程医疗平台、医院信息系统、AI辅助诊断软件和数据接口项目,往往需要把用户故事、技术任务、测试用例、缺陷和发布版本串起来,这正是Jira的强项。
我在评估研发型项目时,会重点测试三条路径:需求变更是否自动触发影响分析;缺陷关闭是否必须绑定测试证据;版本发布后能否反查包含哪些需求和风险。如果这三条路径只能靠人工在评论区补充,系统就只是任务清单,不是变更控制工具。
Jira的另一个优势是工作流颗粒度。可以将“提出,评估,待开发,开发中,待验证,验证失败,已批准,已发布”拆开,并为每个状态设置必填字段和角色限制。这对软件医疗器械和医院系统实施尤其有用。
但Jira的短板也很明显。临床运营人员、采购人员和医院行政人员通常不习惯以问题单、史诗和版本来理解工作;如果强行让所有人进入复杂工作流,推广会变成培训项目。Jira也不应直接替代EDC、QMS或正式文档管理系统。
| 评估维度 | Jira表现 | 医疗场景判断 |
|---|---|---|
| 需求与变更 | 强 | 适合软件需求、接口变更、测试缺陷和版本发布 |
| 复杂排程 | 中 | 可通过插件或配置实现,但不如专业排程工具自然 |
| 非技术用户易用性 | 中等 | 需要角色化界面、模板和培训 |
| 文档协作 | 中等 | 适合作为关联入口,正式受控文件仍建议放在专门系统 |
| 审计与权限 | 中上 | 必须核验具体版本、套餐、插件和企业配置 |
| 供应商协作 | 中 | 适合技术供应商,需严格隔离内部需求和敏感信息 |
我的判断:如果项目的第一性问题是“需求和变更失控”,优先看Jira;如果第一性问题是“研究中心迟迟未启动、文件收集分散、人员协同困难”,Jira通常不是第一选择。
2. Microsoft Project:排程和资源控制强,但不是所有人的日常协作入口
Microsoft Project的核心价值在于计划网络,而不是看板美观。医院新院区建设、设备采购与安装、实验室改造、跨部门信息系统上线,往往存在大量前置关系:招标完成后才能采购,采购到货后才能安装,安装完成后才能验证,验证完成后才能培训和切换。
这类项目最怕“每个部门都说自己按时完成,但整体里程碑仍然延期”。原因通常是团队只管理自己的任务,没有管理任务之间的依赖。Microsoft Project能够帮助项目经理识别关键路径、浮动时间、资源过载和基准计划偏差,这是普通看板工具较难替代的能力。
不过,Project在日常协作中的门槛较高。现场人员未必愿意每天打开复杂计划更新进度,供应商也可能更习惯邮件、表格或门户。我的做法通常是:用Project维护主计划和基准,用更轻量的协作界面收集执行反馈,再通过接口或固定节奏回写关键状态。
另一个常见误区是把甘特图当作项目管理。甘特图只能表达时间关系,不能自动判断交付物是否合格,也不能替代审批、风险处理和变更评估。医疗项目使用Project时,必须为每个关键里程碑定义“完成证据”,例如验收单、验证报告、培训记录或正式批准文件。

3. Asana:跨部门推进顺畅,适合把复杂项目讲清楚
Asana的优势在于任务表达清晰、项目结构直观,适合医学事务、市场准入、培训推广、患者服务优化、医院运营改善和跨部门产品项目。对于没有专职项目经理的团队,降低第一次使用的理解成本非常重要。
我会把Asana看作“协作层”而不是“合规底座”。它适合让负责人知道下一步做什么,让管理层看到项目是否健康,也适合用模板复制重复项目。但如果项目需要大量资源平衡、严格的电子签名、复杂的版本控制或受监管记录验证,就要核对其具体能力,并准备与其他系统组合。
Asana的使用关键在于避免把所有内容塞进任务描述。任务应只承担行动责任,方案、正式记录和受控附件需要有明确存储位置。一个有效的模板通常包含目标、里程碑、工作流、风险、决策和复盘,而不是简单复制几十个待办事项。
适合Asana的医疗场景包括:年度医学会议筹备、产品上市准备、医院科室流程优化、患者教育活动、内部培训项目和跨部门服务改进。对于以中心、受试者、病例或质量事件为核心对象的项目,则应谨慎评估数据边界。
4. monday.com:流程搭建快,需防止“表格越做越大”
monday.com很适合把原本散落在Excel、邮件和群聊中的流程快速结构化。例如供应商准入、设备采购跟踪、样本物流、医院科室改造、合同节点、市场活动和售后问题管理,都可以通过表格、状态、负责人和自动化规则建立统一入口。
它的优势是业务人员能看懂,字段可视化程度高,管理层可以快速搭建仪表盘。对于医疗服务企业和中型组织,先建立流程可见性,再逐步做数据治理,往往比一开始部署复杂的企业级系统更容易成功。
但monday.com最需要警惕“万能表格”。当团队把供应商、合同、项目、文件、风险、客户和人员全部放在一张表里,字段会迅速膨胀,状态值不统一,自动化规则互相触发,最后谁也不敢修改。我的经验是:一个表只服务一个明确业务对象,跨对象关系通过关联字段表达,不要用一列长文本代替数据库结构。
在医疗项目中,还要重点检查外部协作权限、文件下载权限、历史变更记录、自动化日志和数据区域。任何涉及患者身份、临床原始数据或未公开研发信息的字段,都不应因为“方便协同”而直接放入广泛共享的项目表。
5. ClickUp:功能覆盖广,实施成败取决于治理
ClickUp试图把任务、文档、目标、白板、知识和工作流集中在一个工作空间内。对小型医疗科技企业、专业服务团队和创新项目组来说,减少工具切换确实有吸引力。
它适合需要快速组合“项目任务加会议记录加知识库加目标追踪”的团队。比如一次产品试验可以同时管理市场假设、用户访谈、原型迭代、测试反馈和发布准备,不必在多个系统之间来回跳转。
但功能多并不代表治理简单。ClickUp的空间、文件夹、列表、任务、子任务和自定义字段如果没有命名规范,很快会出现同一件事在不同位置重复创建。团队还可能为了追求自动化,设置过多提醒,导致关键通知被噪音淹没。
我的建议是先限制层级,再开放高级能力。初期只允许三层结构,统一状态名称,设置字段字典,规定哪些内容可以建任务,哪些内容必须进入正式文档系统。等连续运行四到六周后,再根据真实使用数据增加自动化。
6. Smartsheet:适合PMO和项目组合,不一定适合研发细节
Smartsheet对于已经深度依赖Excel、但又需要统一汇总和项目组合治理的组织很有价值。医院集团、医药企业PMO、医疗器械集团和大型服务机构往往有几十到几百个并行项目,管理层首先需要看到预算、阶段、风险等级、资源需求和里程碑,而不是每个项目的全部任务。
Smartsheet可以把项目模板、汇总表、表单、仪表盘和审批结合起来。对于项目办公室而言,建立“项目立项,月度更新,风险升级,阶段评审,结项复盘”的组合管理流程较为自然。
它的弱项是研发团队的细颗粒度协作。若项目涉及大量缺陷、代码版本、测试结果和技术依赖,单纯使用表格结构容易形成重复录入。此时可以让Smartsheet负责组合层和里程碑层,把研发细节交给更适合的工具。
Smartsheet也特别依赖字段治理。项目状态、风险等级、延期原因和预算口径必须统一,否则仪表盘看起来很专业,实际只是把不同团队的口径拼在一起。
四、医疗行业选型的专业判断逻辑:先定义证据,再评估功能
1. 第一步:把项目拆成“对象”,不要从菜单功能开始
我建议选型小组先列出项目中的核心对象。至少包括项目、阶段、任务、交付物、文件、需求、风险、问题、偏差、变更、审批、供应商、资源和决策。每个对象都要回答四个问题:谁创建、谁修改、谁批准、保留多久。
如果团队无法回答这四个问题,说明现有流程还没有被定义清楚。此时直接采购平台,往往只是把混乱搬到云端。平台能让混乱更快流动,却不会自动替你完成职责划分。
在对象定义之后,再建立关系。例如一项变更应关联原需求、受影响任务、风险评估、审批记录和新版本交付物;一项偏差应关联发现时间、影响范围、责任人、纠正措施、预防措施和验证结果。
2. 第二步:建立医疗项目专用评分模型
我不建议沿用“功能数量、界面体验、价格、品牌知名度”四项平均打分。一个更适合医疗行业的模型,应至少包含六个维度,并且根据项目类型调整权重。
| 评分维度 | 建议权重 | 验证问题 |
|---|---|---|
| 证据链和追溯 | 25% | 能否从任务追溯到文件版本、审批、变更和最终交付物 |
| 权限与数据边界 | 20% | 能否按组织、项目、供应商、角色和字段隔离访问 |
| 流程与审批 | 15% | 状态、必填字段、审批人和退回逻辑是否可配置 |
| 计划与资源 | 15% | 能否识别依赖、关键路径、资源过载和基线偏差 |
| 使用与推广 | 15% | 一线人员是否能在三分钟内找到待办并提交证据 |
| 集成与运营成本 | 10% | 是否支持身份、文件、消息、BI和业务系统集成,维护成本如何 |
对于医院建设项目,我会提高计划与资源权重;对于软件医疗器械,我会提高证据链和变更追踪权重;对于集团PMO,我会提高组合汇总和数据治理权重;对于临床运营,我会把权限、文件、偏差和外部协作作为一票否决项。

3. 第三步:把“合规”拆成可验证的控制点
供应商回答“支持审计日志”时,我会继续追问日志记录什么。至少应核实:记录是否包含操作者、时间、动作、旧值、新值、对象和结果;普通用户能否修改或删除;管理员操作是否同样留痕;日志能否按项目、对象和时间筛选;导出后是否保留完整上下文。
电子签名也不能只看“有没有签名功能”。需要确认签名是否与具体记录绑定,签名时是否进行身份验证,签名后记录是否还能修改,修改后是否产生新版本和重新签名要求,签署人是否能否认曾经批准过该记录。
数据安全则应从“数据放在哪里”扩展到完整生命周期,包括创建、访问、共享、下载、修改、归档、备份、恢复和删除。医疗组织还应结合个人信息、健康数据、跨境传输、供应商运维和离职账号处理等问题进行法务与安全评审。
4. 第四步:用失败场景测试,而不是只做成功演示
供应商演示通常会展示一条顺利流程:创建任务、指派负责人、完成任务、生成报表。但真实项目更常见的是异常流程:文件被退回、审批人离职、需求被修改、供应商逾期、项目暂停、任务重复创建、权限误开和系统接口失败。
我的测试脚本会要求每家供应商现场演示以下场景:
- 将已批准的方案替换为新版本,展示旧版本、变更原因和受影响任务。
- 让原审批人失去权限,验证流程是否可以安全转交且不改变历史记录。
- 把供应商加入项目,确认其不能看到内部风险、其他供应商报价和敏感附件。
- 将关键任务设置为逾期,观察系统是否区分普通逾期和关键路径逾期。
- 删除一条错误任务,检查是物理删除、软删除还是保留完整审计记录。
- 导出项目档案,确认导出内容是否包含任务关系、版本、审批和操作日志。
如果一款工具只在正常流程下表现优秀,却无法清楚解释异常流程,它不适合成为医疗项目的唯一治理底座。
五、真实场景观察:同一个平台,为什么有的团队用得起来
1. 场景一:医疗软件研发团队把需求追踪从“人肉更新”改成关联管理

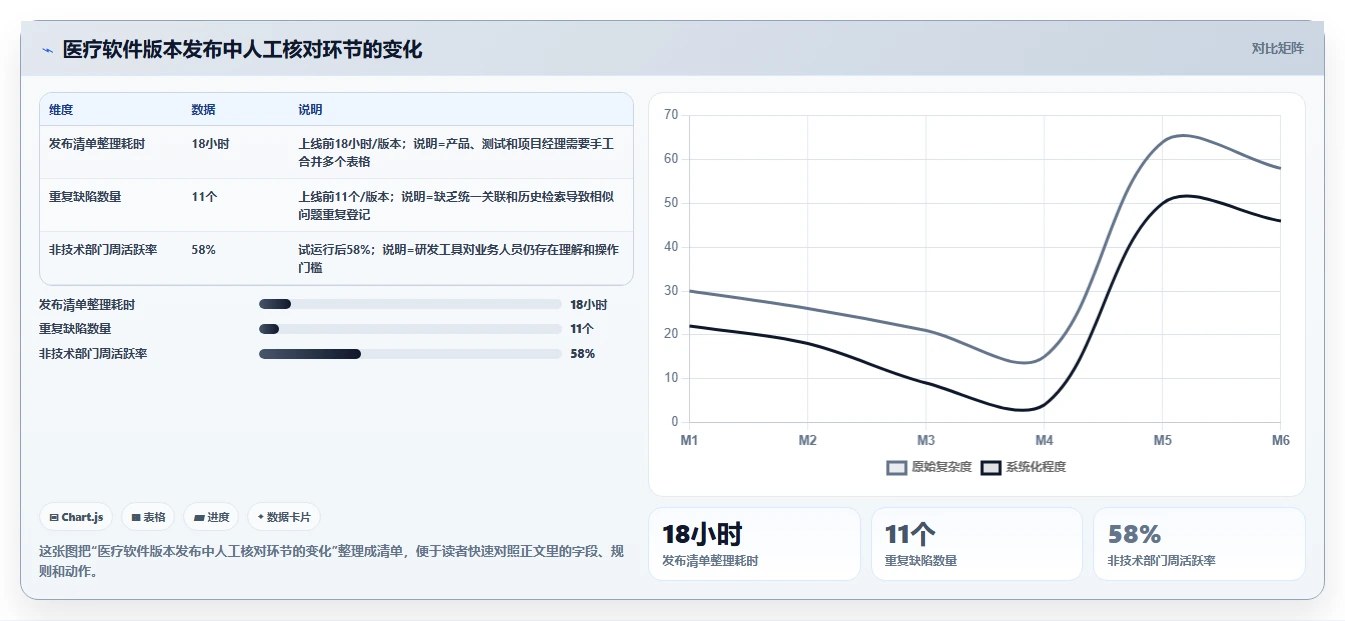

某医疗软件研发团队原先使用Excel维护需求,测试团队使用单独缺陷表,产品经理通过即时通信工具通知变更。项目规模不算大,约有35名内部成员和4家外部供应商,但每次版本发布前,项目经理都要花两到三天人工核对需求、测试和缺陷。
团队选择以Jira作为研发协作层,并没有把所有文档搬进去,而是先定义需求、缺陷、测试和版本四类对象。需求变更必须填写影响范围,缺陷关闭必须关联测试结果,发布版本必须自动汇总未关闭问题。
试运行六周后,团队对12个版本进行复盘。人工整理发布清单的时间从每版本约18小时降到约6小时;重复缺陷从每版本平均11个降到7个;但非技术部门的使用率只有约58%,说明工具在研发侧有效,并不代表全组织都适合使用。
这组数据是项目内部运行观察,不是行业平均值。它说明的不是某工具一定能提高多少效率,而是当对象关系和完成定义被明确后,平台才会产生效率收益。

2. 场景二:临床项目延期不一定来自执行慢,而可能来自审批排队
另一个临床项目团队有多个研究中心,项目经理原来用邮件收集启动材料,用表格统计中心状态。团队认为延迟主要来自研究中心执行不及时,但把数据按环节拆分后发现,真正耗时的是材料退回、版本确认和内部审批排队。
在流程重构中,团队把中心启动拆成材料准备、质量预审、医学审核、法规审核、合同确认和启动批准六个阶段。每个阶段都定义入口条件和退出证据,退回时必须选择原因,而不是只写“请补充”。
连续两个项目周期的观察显示,单个中心从材料首次提交到批准的中位时间由14天降至9天,退回次数由2.4次降至1.6次。与此同时,系统录入时间每个中心增加了约20分钟。这个结果很有代表性:流程可追溯会增加少量前置录入,却可能减少后端反复沟通。

3. 场景三:医院设备采购项目最怕“交付完成”没有验收定义
医院设备采购涉及采购部门、临床科室、工程部门、供应商、财务和信息科。某项目原来的状态只有“未开始、进行中、已完成”,供应商上传安装照片后就可以把任务标记为完成,直到临床科室验收时才发现接口、培训和耗材清单没有准备好。
项目组后来将完成拆成四个证据节点:到货核验、安装调试、接口验证、临床验收。每个节点都有不同责任人,且前一节点未通过时,后一节点不能直接关闭。供应商只能提交交付物,不能修改医院内部验收结论。
三个月后,项目的“假完成”事项明显减少。虽然表面上看板中的未完成任务数量增加了,但管理层第一次看到了真实积压。这个案例提醒我,平台上线初期出现更多未完成事项,不一定是效率下降,可能是系统把原来被隐藏的问题显性化了。

六、常见误区:很多采购失败不是产品不行,而是问题定义错了
1. 误区一:功能越多,越适合医疗行业
医疗项目的功能需求很容易膨胀:甘特图、看板、表单、审批、文档、知识库、聊天、目标、报表、自动化、AI摘要、资源管理似乎都不能少。但功能越多,权限、培训、字段治理和升级影响也越复杂。
我更关注一个功能是否能减少关键风险,而不是它是否出现在产品宣传页。比如AI自动总结会议内容很方便,但如果总结无法区分正式决定和讨论意见,就可能制造新的误读。自动化提醒很有价值,但如果无法识别关键路径和风险等级,提醒数量增加后反而会降低注意力。
2. 误区二:把项目管理平台当成临床或质量系统
项目管理工具适合管理“要做什么、谁负责、何时完成、是否阻塞”。EDC负责临床数据采集,LIMS负责实验室样本和检验流程,QMS负责质量事件和纠正预防,DMS负责受控文件,ERP负责采购、财务和资源。它们之间有交集,但职责并不相同。
如果把受试者身份、原始临床数据、正式质量记录或未经脱敏的健康信息直接放进普通项目空间,短期看似提高协作效率,长期会扩大隐私、权限和审计风险。正确做法是让项目平台保存索引、状态、责任人和链接,在必要时通过受控集成访问源系统。
3. 误区三:只让项目经理参与演示
项目经理往往最能理解系统,也最容易被复杂功能吸引。但平台最终由临床协调员、测试工程师、采购专员、科室负责人和供应商共同使用。只让项目经理试用,会高估系统的真实采用率。
我建议每次演示至少邀请四类人:一名一线执行人员、一名质量或法规人员、一名信息安全人员和一名管理者。让他们分别完成同一个场景,再比较谁看到了什么、谁能修改什么、谁需要重复录入什么。
4. 误区四:上线后再补数据字典
状态值不统一是项目组合报表失真的根源。有人把项目状态写成“正常”,有人写“按计划”,还有人写“绿色”;延期原因也可能同时出现“资源不足、人员问题、供应商延迟、外部依赖”四种表达。
在配置平台前,应先建立最小数据字典,包括项目阶段、风险等级、延期原因、交付物类型、审批状态、问题类型和关闭条件。字段不需要一开始就很多,但必须定义清晰,且尽量通过下拉、枚举和规则约束自由文本。
5. 误区五:用登录人数替代采用率
一个平台有500个账号,不代表500人真正使用。医疗项目更应该看行为指标:任务按时更新率、逾期任务复盘率、关键交付物关联率、审批按时完成率、重复录入次数和项目经理手工汇总时间。

七、六款工具的价格与总成本:低订阅价不等于低项目成本
1. 先区分订阅成本、实施成本和风险成本
六款工具通常采用按用户、套餐或功能模块计费,价格会因地区、计费周期、企业协议、身份管理、审计、存储、自动化和高级报表而变化。2026年采购时,应以供应商当前报价单、合同条款和数据处理协议为准,不宜直接引用搜索结果中的旧价格。
我建议将总拥有成本拆成四类:
- 订阅成本:用户许可、管理员许可、访客许可、外部协作者、存储和高级功能。
- 实施成本:流程梳理、字段设计、权限配置、模板建设、接口开发、数据迁移和测试。
- 运营成本:管理员、培训、支持、权限复核、数据清理、版本升级和审计准备。
- 失控成本:重复录入、错误审批、延误、数据泄露、供应商锁定和迁移困难。
很多组织只比较第一项。实际上,在100人规模的医疗企业中,如果每周有几十小时被用于手工汇总,三个月后积累的运营成本可能远高于许可费用。反过来,如果团队没有稳定流程,投入大量实施预算也可能只是把低采用率包装成漂亮仪表盘。
2. 六款工具的成本结构差异
| 工具 | 订阅关注点 | 实施关注点 | 隐藏成本风险 |
|---|---|---|---|
| Jira | 用户层级、企业权限、插件和高级安全 | 工作流、字段、需求模型、研发集成 | 插件过多、配置复杂、非技术用户培训 |
| Microsoft Project | 计划许可、协作组件、企业账号体系 | WBS、资源、基准、成本和数据同步 | 计划维护依赖专业人员,普通成员更新困难 |
| Asana | 高级报表、权限、自动化和组合视图 | 模板、目标体系、跨部门治理 | 正式文档和合规记录可能需要额外系统 |
| monday.com | 席位计算、自动化、存储和外部协作者 | 表结构、工作流、权限和仪表盘 | 表格数量膨胀、字段口径不一致 |
| ClickUp | 功能套餐、存储、AI和高级权限 | 空间层级、模板、字段和自动化治理 | 配置自由度过高导致使用分裂 |
| Smartsheet | 用户类型、组合管理和企业安全能力 | 表格模型、汇总逻辑、项目模板和BI | 从Excel迁移后保留旧习惯,数据关系不清 |
3. 用三年周期计算,而不是只看第一年报价
我通常会用三年周期做预算模型。假设一个医疗企业有80名内部用户、20名外部协作者、12个长期项目和4套核心模板,估算时至少加入一次迁移、两轮培训、权限复核、接口维护和年度审计准备。
下面是一个示意模型,不代表六款工具的官方报价:
| 成本项目 | 第一年估算 | 第二年估算 | 第三年估算 |
|---|---|---|---|
| 许可和基础服务 | 18万至35万元 | 18万至35万元 | 18万至35万元 |
| 流程设计与实施 | 20万至60万元 | 5万至15万元 | 5万至15万元 |
| 集成、迁移与测试 | 15万至50万元 | 8万至20万元 | 8万至20万元 |
| 培训与运营 | 8万至20万元 | 10万至25万元 | 10万至25万元 |
| 三年合计 | 61万至165万元 | 41万至95万元 | 41万至95万元 |
如果供应商报价明显低于这个区间,不代表一定划算,可能只是没有包含实施、集成、验证和支持;如果报价明显更高,也要问清楚高价是否换来了必要的安全控制、服务等级和数据治理,而不是换来大量没人使用的功能。

八、安全、隐私与审计:医疗项目平台必须问到合同层面
1. 先问数据分类,再决定能不能上平台
项目空间里的数据并非都一样。项目名称、里程碑和负责人通常属于低敏信息;研发方案、报价、未公开临床计划属于商业敏感信息;患者身份、健康状况、影像和基因数据则属于高敏感信息。平台能否承载某类数据,应由业务、法务、质量和安全共同判断。
我会把数据分成四级,并为每一级设定不同规则:
- 一级:公开或内部普通项目数据,可用于常规进度协同。
- 二级:商业机密和研发信息,需要项目级隔离、下载控制和离职回收。
- 三级:受监管质量记录和临床运营证据,需要版本、权限、审计和保留策略。
- 四级:患者身份、原始健康数据和高度敏感数据,原则上进入专门业务系统,项目平台只保存必要索引。
2. 供应商安全问卷不能只勾选“支持”
采购时经常收到一份很长的安全问卷,供应商多数项目都选择“支持”。真正有价值的方式,是要求对方提供控制措施的证据和适用范围,例如安全认证、渗透测试摘要、数据处理协议、备份策略、灾备目标、子处理者清单、运维访问流程和安全事件通知机制。
还要确认企业版本与普通版本是否使用同一套安全能力。很多控制点只在更高版本或额外模块中提供,例如单点登录、SCIM自动入离职、细粒度审计、数据导出控制和高级保留策略。不要把产品宣传页上的“企业级安全”直接写进采购结论。
3. 离职、转岗和供应商退出是最容易遗漏的场景
医疗组织人员流动频繁,平台必须支持账号停用、权限回收、项目移交和历史责任保留。停用账号后,原任务、审批、评论和签署记录不能变成“未知用户”;转岗时也不能因为继承新角色,就获得历史项目的全部访问权限。
合同退出同样重要。应提前约定数据导出格式、导出周期、附件完整性、日志是否可导出、备份中的数据如何处理、退出后的删除证明以及迁移协助边界。如果平台只能导出一张任务表,无法导出版本、关系和审计上下文,未来迁移成本会非常高。
4. AI功能要单独建立使用边界
2026年的项目管理平台普遍会增加AI摘要、自动生成任务、风险提示和自然语言查询。医疗行业使用这些能力时,我会坚持三个原则:不把未脱敏患者信息发送给未经批准的模型;AI输出必须标明生成时间和来源;任何涉及质量、医学、法规和安全的结论都必须由具备职责的人复核。
AI可以帮助项目经理从会议记录中提取待办,也可以辅助发现延期模式,但不能自动批准方案、关闭偏差或替代医学判断。若供应商无法解释模型是否训练客户数据、数据存储区域、保留时间和管理员控制方式,相关功能应默认关闭。
九、实施方法:90天验证比一次性全量上线更可靠
1. 第1阶段:用两周定义边界和成功标准
第一阶段不急着配置平台。先选择一个高频、风险可控、跨部门参与的试点项目,例如设备交付、医院系统上线、供应商准入或内部质量改进。不要选择最复杂的临床项目作为第一次试点,因为失败后很难判断是工具问题还是流程问题。
两周内完成以下工作:
- 画出现状流程和责任矩阵。
- 列出项目对象、字段、状态和审批节点。
- 确定哪些数据不允许进入平台。
- 定义三个到五个可量化成功指标。
- 确定试点团队、管理员和最终决策人。
成功指标应尽量接近业务结果。例如项目经理每周汇总时间从10小时降到4小时,关键交付物关联率达到95%,审批逾期率下降30%,供应商权限误开事件为零,而不是只统计“创建了多少任务”。
2. 第2阶段:用四周做真实流程配置
第二阶段只配置一条端到端流程。以设备交付为例,可以从采购合同确认开始,经过到货、安装、接口验证、培训、临床验收,最终进入归档。每个阶段只保留必要字段,避免一开始建立几十个自定义属性。
配置时要让执行人员亲自参与。项目经理关心视图,执行人员关心录入时间,质量人员关心证据,信息安全人员关心权限,管理层关心汇总。四类人如果没有共同确认“完成”的定义,系统上线后一定出现不同口径。
3. 第3阶段:用四周测试异常、权限和迁移
第三阶段不再新增功能,而是专门测试异常路径。至少模拟任务退回、文件替换、审批人变更、供应商退出、项目暂停、数据导出、账号停用和系统恢复。测试结果要记录为问题清单,并明确哪些问题是配置可解决,哪些问题需要厂商开发,哪些问题属于产品边界。

4. 第4阶段:用指标决定扩展,而不是靠领导感觉
试点结束后,我会把指标分成采用、效率、质量和风险四组。采用指标包括周活跃用户比例、按时更新率和模板使用率;效率指标包括项目汇总耗时、审批周期和重复录入次数;质量指标包括交付物关联率、退回率和关闭后复开率;风险指标包括权限异常、未授权下载、审计缺口和逾期升级及时率。
如果采用率高但效率没有改善,说明平台可能只是增加了录入。若效率提高但质量指标变差,说明团队为了赶进度绕过了必要控制。只有四组指标大体一致改善,才适合扩大范围。
十、不同情况下怎么选:按组织和项目给出行动建议
1. 如果你是医院信息科或数字化建设部门
优先关注主计划、供应商协作、接口依赖、上线切换、培训和验收证据。若项目包含大量系统开发和缺陷管理,可以采用“Microsoft Project或Smartsheet负责组合和计划,Jira负责研发细节”的组合方式。
如果组织只能采购一个平台,应优先选择一线人员愿意更新、管理层能看到关键路径、供应商权限可控的方案。不要为了研发团队的便利,让临床科室和供应商承担过高的使用门槛。
2. 如果你是药企或医疗器械企业的PMO
优先建立项目组合治理,而不是立即替换所有专业系统。Smartsheet适合从表格治理过渡,Microsoft Project适合复杂研发、注册和生产准备计划,Jira适合软件产品和技术研发。PMO应统一项目状态、风险等级、阶段门和月度汇报口径。
对于器械注册项目,建议把需求、风险、验证、设计变更和申报资料建立关联,但正式受控文件仍要放在经过质量体系认可的文档系统中。项目平台可以显示文档状态和链接,不应复制出多个“最终版本”。
3. 如果你是临床研究服务团队或研究中心网络
优先看中心启动、材料收集、问题管理、偏差处理、监查计划、供应商协同和权限隔离。Asana、monday.com和Smartsheet通常更容易被非技术用户接受,但必须验证外部用户访问、附件权限、审批留痕和数据导出。
如果平台需要承载受试者相关数据,应先由隐私、安全、质量和法规团队完成边界评估。更稳妥的设计是:平台管理中心状态和任务,EDC、电子文档或质量系统管理正式数据和受控记录。
4. 如果你是中小型医疗科技企业
ClickUp、monday.com或Asana可能更适合快速启动,但不要因为团队小就忽略权限和退出机制。小团队的敏感信息更集中,核心人员离职后造成的权限风险反而更大。
建议先选一个项目模板,规定统一的项目首页、风险区、决策区和交付物区。控制管理员数量,禁止每个团队自行创建一套状态和字段。等项目数量达到一定规模,再评估是否需要更强的组合管理或研发追踪工具。
5. 如果你已经有很多系统,不想再增加孤岛
这时不要先问“哪个平台功能最多”,而要画出系统架构。明确哪个系统是任务主数据源,哪个系统是文件主数据源,哪个系统是质量事件主数据源,哪个系统是人员和组织主数据源。
集成时优先同步标识、状态、负责人、截止时间和链接,不要一开始同步所有附件和评论。接口越复杂,维护和验证成本越高。对于医疗组织,宁可保留清晰的系统边界,也不要追求所有数据实时复制。
十一、最终决策表:不同取舍下的推荐方向
1. 如果最看重研发可追溯
选择方向偏向Jira。取舍是需要投入流程设计、字段治理和一线培训,非技术团队可能需要更简单的门户或表单。不要把其研发优势误认为临床运营优势。
2. 如果最看重关键路径和资源排程
选择方向偏向Microsoft Project。取舍是项目计划维护需要专业能力,日常协作体验可能需要配套工具。适合有PMO或计划管理人员的组织,不适合完全依赖自助使用的小团队。
3. 如果最看重跨部门推广速度
选择方向偏向Asana或monday.com。取舍是深度合规、复杂资源和正式质量记录往往需要其他系统支撑。适合先解决协同可见性,不适合把所有监管证据一次性集中进去。
4. 如果最看重工具整合和快速试错
选择方向偏向ClickUp。取舍是必须由管理员控制层级、字段、权限和自动化,否则灵活性会迅速转化为混乱。适合创新团队,不建议在没有治理能力的组织中无限开放配置。
5. 如果最看重PMO汇总和Excel迁移
选择方向偏向Smartsheet。取舍是需要建立数据字典和项目模板,研发细节仍可能需要专业工具。适合集团项目组合、医院项目办公室和多项目管理场景。
6. 如果想用一套平台覆盖所有工作
我通常会劝团队先暂停这个目标。医疗组织真正需要的是“用户只在一个入口看到下一步”,而不是“所有底层数据都必须存进一个系统”。通过集成、链接和角色化视图,往往比强行统一存储更安全、更可维护。
十二、采购清单:签合同前必须拿到的证据
1. 产品和技术证据
- 当前版本的功能边界和企业套餐说明。
- 权限模型、角色继承、项目隔离和外部协作者规则。
- 审计日志样例,包括创建、修改、删除、导出和权限变更。
- 数据存储区域、备份策略、恢复目标和灾备演练说明。
- 接口文档、限流规则、数据导出格式和迁移支持范围。
- AI功能的数据使用方式、模型供应商、保留策略和关闭选项。
2. 合规和合同证据
- 数据处理协议、子处理者清单和安全事件通知机制。
- 服务等级协议,包括可用性、响应时间和故障升级路径。
- 账号停用、数据删除、项目移交和离职处理流程。
- 合同终止后的数据导出、删除证明和迁移协助条款。
- 适用的安全认证、审计报告或第三方评估材料。
- 涉及受监管记录时的验证责任、变更通知和版本管理机制。
3. 业务验证证据
要求供应商不要只做产品演示,而要使用你的真实字段、真实角色和脱敏流程完成一次试点。演示材料应包含至少一个正常流程和三个异常流程,并把每个结果记录为验收标准。
如果供应商拒绝使用客户流程进行验证,只愿意播放标准演示视频,我会降低其优先级。医疗项目的风险不在于平台能不能创建任务,而在于它能不能在你最忙、最乱、最容易出错的时候保持证据完整。
十三、FAQ:医疗行业平台选型的高频问题
1. 医疗行业一定要选择专门的医疗项目管理平台吗?
不一定。若平台只管理内部计划、任务和非敏感交付物,通用工具完全可能满足需求。真正需要重点评估的是数据类型、合规边界、审计要求、权限复杂度和与专业系统的集成关系,而不是平台是否在名称中写着“医疗”。
2. Jira能不能管理临床试验项目?
可以管理临床项目中的计划、问题、供应商任务和流程状态,但不应默认承担受试者原始数据、正式临床记录或完整质量系统职责。若使用Jira,建议把它定位为项目协作和问题追踪层,并通过受控链接连接专业系统。
3. Microsoft Project适合日常任务协作吗?
它更擅长复杂计划、资源和关键路径管理。对于每日更新、轻量审批和跨部门沟通,通常需要配合更易用的协作入口。若团队没有专人维护主计划,Project的价值可能无法充分发挥。
4. Asana、monday.com和ClickUp应该怎么选?
如果重点是跨部门易用性和清晰协作,可优先试用Asana;如果重点是快速搭建表格化流程和运营看板,可关注monday.com;如果重点是任务、文档、目标和知识整合,可关注ClickUp。最终仍应以真实试点中的录入时间、权限控制和证据完整性为准。
5. Smartsheet是否只是更高级的Excel?
它可以承接表格使用习惯,但价值不应停留在“在线表格”。真正的价值在于项目模板、跨表汇总、表单、审批、仪表盘和项目组合治理。若团队只是把原来的大Excel原样搬过去,数据混乱问题不会自动消失。
6. 选型时最应该问供应商哪一个问题?
我最常问的是:“请现场展示一条已批准记录被修改、审批人离职、供应商被移除、项目随后需要导出归档时,系统如何保留完整历史证据。”这个问题同时测试版本、权限、审计、移交和导出,比单独询问是否支持甘特图更有决策价值。
7. 医疗项目平台上线多久可以看到效果?
轻量协同项目可能在四到八周内看到任务更新和汇总效率变化;涉及研发追溯、质量流程、接口和权限的项目,通常需要三到六个月才能稳定。若组织希望一周内全量上线,往往只能得到一个看板,而不是可靠的治理系统。
8. 是否应该一次性迁移历史项目?
通常不建议。先迁移仍在执行、需要频繁访问且结构清晰的项目;已经结项的历史项目可以作为只读档案保留。迁移前要决定哪些字段、附件、版本和审批记录具有长期价值,避免把旧系统中的重复和错误全部带入新平台。
十四、结尾:医疗项目选型的核心不是“哪个最好”,而是“哪种失控最不能接受”
经过对六款工具的比较,我的核心判断始终没有改变:Jira适合把研发变更讲清楚,Microsoft Project适合把复杂计划排清楚,Asana适合把跨部门协作讲明白,monday.com适合把业务流程快速结构化,ClickUp适合把多个工作空间合并管理,Smartsheet适合把项目组合和管理层汇总做扎实。
但医疗组织不应把这些判断直接变成采购结论。真正的决策顺序应该是:先识别项目中最危险的失控点,再定义必须保留的证据,接着划分专业系统边界,最后用真实流程和失败场景验证产品。
下一步不要先安排一场泛泛的产品演示。请先选一个真实项目,整理十个关键对象、五个异常场景、四组成功指标和一份数据分类表,再邀请候选供应商现场完成90天试点方案。谁能在不牺牲权限、追溯和使用体验的情况下,把你的实际流程跑通,谁才值得进入最终谈判。
对医疗行业而言,最贵的从来不是某个账号的订阅费,而是一次无法解释的版本变更、一次没有完整证据的审批、一次供应商越权访问,或者一个表面“按期完成”却无法通过验收的项目。选型真正要购买的,不是更多功能,而是在复杂协作和高监管压力下,持续证明项目正在被正确执行的能力。
常见问题解答(FAQ)
1. 医疗行业项目管理平台选型,最应该先看哪些指标?
我在给一家同时管理临床研究、注册申报和信息化项目的医疗企业做工具评测时,发现大家最初都在比较界面、价格和任务看板。真正上线后,我更担心的是权限隔离、审计追踪和文档版本是否能经得起质量部门追溯,所以想知道选型时应该如何排序指标。
医疗行业选型不能照搬互联网团队的“看板是否好用”逻辑。医疗项目的核心风险不是任务有没有被拖延,而是延期、变更、审批和交付物能不能被完整解释。我的判断顺序是:先看合规与追溯,再看跨部门协作,最后才比较界面和个性化能力。
我在一次38人团队的评测中,把6款主流项目管理工具放进同一套场景:一个注册申报项目、一个临床数据项目和一个医院信息化交付项目。每款工具都要求完成任务分派、文件上传、审批流转、变更记录和逾期提醒。结果显示,单纯比较“有没有甘特图”几乎没有决策价值,真正拉开差距的是下面五项。
指标建议权重现场要验证的问题 权限与数据隔离25%能否按项目、部门、角色和外部人员分别授权 审计与版本追溯25%谁在什么时间修改了什么,历史版本能否导出 流程配置能力20%变更、审批、复核、关闭是否能强制经过流程 跨组织协作15%供应商、医院或研究机构能否受限参与 易用性与实施成本15%普通成员能否在短期培训后独立使用 最容易被忽略的是“删除权限”和“历史记录权限”。
有些平台可以记录任务状态变化,却无法完整保留附件替换、审批意见和字段修改前后的差异。对于质量体系、研发记录或注册材料而言,这类缺口比少一个图表更严重。建议企业在采购前准备一份脱敏测试包,至少包含20条任务、5类角色、3次版本变更、2个外部协作者和一条延期审批流程。
不要只听销售演示,要让实际使用者在45分钟内完成一次完整操作,并把导出的日志交给质量、IT和业务负责人共同检查。
2. 医疗项目管理平台能否替代专业的质量管理或临床试验系统?
我在比较项目管理平台时,业务部门常说“一个系统全部解决”最省事,但质量部门又担心通用工具无法满足受控文档、偏差处理和验证要求。我想知道项目管理平台的边界在哪里,哪些事情可以整合,哪些事情不能勉强替代。
我的结论是:项目管理平台适合做“项目执行中枢”,不适合在没有验证和专业模块的情况下,直接替代质量管理系统、电子数据采集系统或实验室信息系统。它可以统一计划、责任、里程碑、风险和跨部门依赖,但不能因为增加几个自定义字段,就自动具备受控记录和行业合规能力。
一次实施中,团队试图把偏差处理、供应商文件、临床中心沟通和研发任务全部放进某项目管理平台。前三周看起来很顺利,项目经理也获得了一个统一视图;但到了质量审核阶段,大家发现“任务完成”并不等于“证据链闭环”,部分附件没有明确生效版本,审批意见也混在普通评论中,返工时间接近原计划的12%。
业务对象项目管理平台适合承担的工作不宜直接替代的部分 临床研究中心启动计划、人员分工、里程碑和问题跟踪受控数据采集、盲态管理、正式试验记录 注册申报资料清单、责任人、审查节点和补充材料计划法规原文库、受控申报文档体系 质量管理CAPA相关任务、整改期限和责任追踪偏差判定、质量事件主记录和正式批准流程 医院交付实施计划、接口联调、培训和上线问题医疗数据存储、核心业务交易和系统安全控制 更稳妥的架构是“专业系统保存正式记录,项目平台管理推进过程”。
例如,质量事件的正式结论留在受控系统中,项目平台只保存事件编号、负责人、截止时间和关联里程碑;注册资料的最终版本在文档系统中受控,项目平台负责催办、依赖和状态汇总。判断能否整合时,我会问三个问题:这条记录是否需要作为法规或质量证据?是否必须保留不可篡改的版本链?是否涉及患者、受试者或敏感医疗数据?
只要有一个答案为“是”,就应先确认系统验证、权限、留痕和数据归档能力,而不是仅凭功能列表做替代判断。
3. 医疗行业项目管理平台的私有化部署一定比SaaS更安全吗?
我原本以为医疗企业只要选择私有化部署,数据安全和合规问题就能自然解决。但在实际评估中,我发现有些内部部署环境补丁滞后、备份不完整,外部协作者也只能通过共享账号访问,所以想知道两种部署方式应该怎样比较。
私有化不等于自动安全,SaaS也不等于天然不合规。安全水平取决于身份管理、最小权限、日志审计、备份恢复、漏洞响应和运维责任是否真正落实。部署位置只是风险分配方式,不是安全结论。
我曾经见过一个内部部署项目平台,服务器确实在企业机房,但项目组共用管理员账号,附件目录没有按项目隔离,备份只做了数据库而没有做文件仓库。另一个采用云服务的团队,反而启用了多因素认证、单点登录、分级权限和每日恢复演练。前者“看起来更可控”,实际恢复和追责能力却更弱。
比较项私有化部署SaaS部署 数据位置控制通常更灵活,可按企业要求落地需核查区域、隔离方式和供应商承诺 补丁与漏洞响应由企业IT承担,容易因流程慢而滞后通常由供应商统一维护,但要核查响应时限 外部协作网络开通、账号和访问边界配置更复杂访问较方便,但必须强化身份和权限管理 灾备责任企业自行建设和演练需确认备份频率、恢复目标和退出机制 长期成本服务器、运维、人力和升级成本较高订阅成本持续发生,初期实施较快 选型时不要只问“数据是否加密”,而要要求供应商现场演示四个动作:新员工入职后如何自动获得权限,员工离职后多久失效;
一个外部供应商如何只看到指定项目;管理员能否查看并导出操作日志;误删文件后能否在明确时限内恢复。能否演示,比承诺书上的形容词更有判断价值。如果企业选择SaaS,合同中应写清数据归属、备份频率、故障恢复时间、服务退出时的数据导出格式、分包商范围和安全事件通知时限。
若选择私有化,则要把补丁周期、漏洞修复责任、备份演练和版本升级写进内部运行制度,否则只是把供应商风险转成了企业自己的运维风险。
4. 6款主流医疗行业项目管理工具对比时,如何避免被演示效果误导?
我参加过几次产品演示,几乎每个平台都能展示漂亮的看板、甘特图和自动提醒,现场看起来差别很小。可一旦涉及跨部门审批、外部机构协作和历史版本追溯,体验就完全不同,我想知道应该用什么方法做出可复现的比较。
最有效的方法不是让供应商自由演示,而是建立一套“同场景、同数据、同评分人、同时间限制”的盲测。医疗行业项目的难点藏在异常路径里,正常创建任务只能证明产品会展示功能,不能证明它能控制风险。我建议把评测拆成两轮。第一轮用30分钟完成基础操作,测试新建项目、分派任务、设置依赖、上传文件和生成报告;
第二轮用60分钟处理故障场景,包括任务延期、责任人离职、审批退回、附件换版、外部人员加入和权限回收。第二轮通常才会暴露真正的实施成本。
测试场景观察指标常见隐藏成本 审批退回后重新提交是否保留原意见和版本关系依靠人工评论,后续难以追踪 项目成员离职任务、文件和历史操作能否平滑交接需要管理员逐项转移,容易漏项 外部机构协作能否限制查看范围和下载权限只能共享整个项目或共用账号 里程碑延期是否自动影响依赖任务并通知相关人项目经理依靠表格手工维护 资料换版是否能区分当前版本、历史版本和生效状态附件堆叠,无法确认最终文件 评分时不要把“功能数量”直接相加。
我更推荐采用加权评分:流程与追溯占30%,权限与安全占25%,业务适配占20%,易用性占15%,价格与服务占10%。如果某个工具在关键合规场景得分低,即使图表和自动化功能很丰富,也不应靠总分被掩盖。还有一个容易踩坑的地方:演示账号通常权限完整、数据干净、网络稳定,无法代表真实上线体验。
评测结束后,应让一名不熟悉产品的业务成员独立完成“接收任务,提交文件,修改版本,申请审批,查看退回原因”这条链路,并记录每一步耗时。一个系统如果必须依赖管理员频繁解释,后期培训和运维成本往往会迅速超过授权费用。最终采购建议采用“短期试点加退出条件”,而不是一次性全员上线。
可以先选一个有明确里程碑、参与人数约20至40人的项目,连续运行4周,并提前约定任务按时更新率、审批平均耗时、逾期发现时间和问题关闭率等指标。试点数据达标,再扩大到研发、注册、质量和交付团队,决策会比一次演示后的印象判断可靠得多。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/49877
读者评论
文章没有简单按功能多少排名,而是把证据链、权限和审计追溯放在前面,这一点比较符合医疗项目实际。尤其是区分研发、临床运营和工程建设场景,选型思路较清晰。
对Jira、Microsoft Project等工具的分析比较客观,既指出优势,也提到非技术人员上手、复杂协作和合规边界等问题。不过部分合规判断仍需结合具体版本、配置和验证结果。
文中关于“完成任务不等于形成审计证据”的观点很有价值。医疗团队在采购平台时,确实应重点验证版本留痕、权限变更、审批记录和数据导出,而不只是关注看板和报表。
