2026年初创企业选择需求管理工具,最容易犯的错误不是选错产品,而是把“需求记录”误当成“需求管理”。我在评估初创团队的产品流程时发现,一个拥有二十多名成员的团队,即使每周只产生四十条需求,三个月后也可能积累超过三百条未完成、未验证或重复的事项;真正拖慢交付的,通常不是工具缺少一个字段,而是需求没有经过统一入口、价值判断、范围冻结和结果复盘。基于这一判断,我对 Jira、Linear、Productboard、Aha!

和 Azure DevOps 五类主流产品,从需求捕获、优先级、研发协作、客户反馈、学习成本和扩展成本六个维度进行了深度对比。

一、先讲核心结论:没有“最强工具”,只有最匹配的需求管理闭环

1. 五款产品的结论先看

如果你的团队正在寻找一个可以立刻承接研发任务、缺陷和版本计划的工具,Jira 仍然是最稳妥的通用选择。它的优势不在于界面最轻,而在于流程、权限、工作流和研发生态足够成熟。对于已有敏捷开发习惯、需要管理复杂依赖关系的团队,它通常比轻量工具更不容易在半年后返工。

如果团队规模在五到三十人之间,成员偏工程师和设计师,重视速度、界面和快捷操作,Linear 往往更有吸引力。它适合“从想法到开发任务”的快速流转,但在客户反馈沉淀、复杂审批、跨部门权限和传统项目管理方面,需要额外补充流程。

如果企业的核心问题是“客户到底想要什么、多个客户提出的需求是否应该合并、路线图如何向销售解释”,Productboard 的价值通常高于单纯的研发任务工具。它更接近产品发现和需求洞察平台,而不是以研发执行为中心的工作台。

如果产品负责人需要经营季度路线图、战略目标、产品组合和业务成果,Aha! 更适合中型产品组织或已经具备产品运营职能的团队。它的能力很完整,但初创企业必须警惕一个问题:工具的规划深度可能超过组织当前的管理成熟度。

如果团队已经大量使用微软开发工具链,代码、构建、测试、发布和工作项都在同一技术体系中,Azure DevOps 的综合成本可能最低。它的弱点是产品经理体验不一定足够轻快,非技术人员上手时通常需要更明确的模板和培训。

产品 最适合的团队 核心强项 主要短板 我的推荐判断
Jira 研发驱动、流程较复杂的初创企业 工作流、权限、研发协作、生态 配置复杂,容易产生流程负担 稳健型首选
Linear 小型技术团队、产品开发一体化团队 速度、界面、快捷操作、迭代节奏 深度需求洞察和复杂治理较弱 效率型首选
Productboard 客户反馈较多、重视产品发现的团队 反馈归因、需求洞察、路线图 研发执行仍需依赖集成工具 产品研究型首选
Aha! 有产品管理体系的成长型公司 战略、目标、路线图、产品组合 学习和维护成本偏高 规划治理型首选
Azure DevOps 微软技术栈、工程流程完整的团队 代码、测试、发布和工作项整合 产品体验和跨团队可视化需配置 工程一体化首选

上表不是简单的功能排名,而是按“需求管理问题由谁负责解决”来判断。一个团队如果缺的是客户洞察,增加更多研发字段没有帮助;如果缺的是研发交付纪律,购买路线图工具也不能自动提高上线质量。

2026年初创企业需求管理工具哪家强:五大主流产品深度对比评测

2. 我的综合评分为什么没有把功能数量放在第一位

我在实际选型中会把“需求是否能顺利进入决策”放在“能不能建立多少字段”之前。字段很多并不代表需求质量高,反而可能让每个人都把注意力放在填写表单上。一个有效的需求管理工具,至少要让团队回答四个问题:这是谁提出的、解决谁的问题、为什么现在做、上线后如何判断做对了。

因此,我采用了六项权重:需求捕获与归因占20%,优先级与路线图占20%,研发执行占20%,反馈和数据闭环占15%,协作与集成占15%,部署维护与学习成本占10%。这些权重更接近初创企业的现实,因为小团队最稀缺的不是功能,而是决策时间。

评估维度 权重 考察问题
需求捕获与归因 20% 能否记录来源、用户、场景和证据,能否合并重复反馈
优先级与路线图 20% 能否把价值、成本、风险和战略目标放在同一个决策框架中
研发执行 20% 需求能否转成任务、缺陷、迭代和发布,并跟踪阻塞
反馈与结果闭环 15% 上线后能否回到原始问题,确认需求是否真的被解决
协作与集成 15% 销售、客服、设计、研发是否能在各自熟悉的环境中协作
学习和维护成本 10% 新成员多久能独立使用,管理员是否需要长期维护大量规则

二、为什么初创企业的需求管理比大公司更难

1. 需求数量少,不代表需求管理简单

大公司通常有专职产品经理、项目经理、测试负责人和发布经理,需求流转即使不够优雅,也有人负责补漏洞。初创企业则不同。一条需求可能从创始人的聊天消息开始,经过销售转述,再由产品经理写成一句任务,最后由工程师根据自己的理解完成。

在这个过程中,需求会经历多次信息损耗。客户说的是“导出后还要手工整理”,销售记成“增加导出功能”,产品经理写成“支持 Excel 导出”,工程师最终实现了一个下载按钮。功能看似完成,客户的问题却没有解决。

所以我不建议初创企业一开始就追求复杂的需求模板。更有效的做法是固定四个必填信息:用户身份、真实场景、现有替代方案、成功判断方式。只要这四项缺失,需求就应该停留在待澄清状态,而不是直接进入开发排期。

2. 需求管理工具本质上管理三种不确定性

第一种是不确定“做什么”。客户、销售、创始人和研发人员可能对同一个问题使用不同描述。工具要做的不是把这些描述原样保存,而是帮助团队合并、分类并提炼为可验证的问题。

第二种是不确定“先做什么”。初创团队永远有比容量更多的想法,优先级不是把事项排成一列,而是明确哪些机会值得牺牲其他机会来换取。

第三种是不确定“做完是否有效”。没有结果指标的需求,只能证明团队完成了开发,不能证明产品变得更好。需求管理如果没有和使用率、激活率、留存、工单量或收入影响连接起来,就容易沦为任务清单。

2026年初创企业需求管理工具哪家强:五大主流产品深度对比评测

3. 初创企业真正需要的是“最小闭环”

我见过不少团队在工具上线第一周就建立十几个状态:新建、待分析、待评审、已批准、待设计、设计中、待开发、开发中、待测试、测试中、待发布、已发布、待验证、已关闭。看起来非常专业,但实际使用两周后,大部分事项都停在“开发中”或“待测试”。

原因很简单:状态数量超过了团队实际的管理动作。对于十人左右的团队,我通常建议先保留五个状态:收集、澄清、候选、进行中、已验证。只有当某个环节出现稳定的责任冲突,再增加状态。流程不是越细越成熟,能够持续执行的流程才是成熟。

三、五款产品逐一深度对比

1. Jira:适合把需求、研发和发布纳入同一套纪律

Jira 的最大价值,是它能把需求管理和工程执行连接得比较紧。产品经理可以维护史诗、用户故事和版本,研发团队可以管理任务、缺陷、依赖和迭代,测试与发布人员也能沿用同一套工作项体系。对于需要审计、权限隔离或多团队协作的企业,这种结构比轻量看板更可靠。

它的代价同样明显。Jira 的灵活性来自大量配置空间,而配置空间也会产生治理成本。字段、工作流、屏幕、项目模板、权限方案和自动化规则一旦缺少负责人,系统很快就会出现多个“同义字段”、重复状态和无法解释的报表。

我对初创团队使用 Jira 的建议是:先使用一个统一项目模板,不要让每个项目负责人自定义一套流程。第一阶段只保留需求类型、问题描述、用户价值、优先级、负责人、迭代和验收标准几个核心字段。

  • 适合:研发人数较多、版本节奏固定、缺陷和依赖管理复杂的团队。
  • 不适合:只有三五名成员、需求变化极快且不愿维护工作流的早期团队。
  • 重点风险:管理者把“流程完整”误认为“需求清晰”,导致团队花大量时间维护状态。
  • 选型建议:上线前先指定一名流程管理员,每月清理一次无用字段、过期规则和重复项目。

Jira 的需求洞察能力并非没有,只是通常需要通过评论、组件、标签、表单、外部反馈系统或自定义结构来实现。对于客户声音很多的产品团队,我会把客户原话和研发执行事项分开管理,再通过链接关联,而不是把所有内容塞在一张研发任务卡片里。

2. Linear:适合高频迭代,但不要把速度误当成决策质量

Linear 的设计思路非常明确:减少操作阻力,让团队快速创建、分派和完成工作。快捷键、统一视图、简洁的项目结构和较轻的配置体验,对小型技术团队很友好。很多团队选择它,不是因为它的功能最多,而是因为成员愿意每天打开并持续使用。

它特别适合产品、设计和工程人员坐在一起快速迭代的环境。需求进入后,可以迅速转成项目、任务或缺陷,再按周期推进。对于以 SaaS、开发者工具或互联网产品为主的团队,这种节奏感会明显降低“工具本身带来的管理摩擦”。

但 Linear 的轻量也意味着它不会替你完成复杂的需求治理。比如多个客户对同一问题的反馈归并、客户价值证据、战略目标映射、复杂审批和跨组织权限,往往需要借助文档、表单、客户系统或分析工具完成。

  • 适合:五到三十人的技术产品团队,研发节奏快,成员愿意直接协作。
  • 不适合:销售、客服、交付和研发都需要深度参与,且审批链较长的企业。
  • 重点风险:任务创建太容易,导致团队快速堆积“看起来清晰、实际没有证据”的事项。
  • 选型建议:把“创建任务”和“进入排期”分开,未经问题澄清的任务不能直接进入周期。

我判断 Linear 是否适合一个团队,通常只看一个问题:研发人员能否在不依赖产品经理逐条解释的情况下,理解任务为什么存在、为谁解决、完成后如何验收。如果答案是否定的,换更快的工具只能更快地产生误解。

3. Productboard:适合把零散反馈变成产品机会

Productboard 的强项在于需求上游。它可以把客户访谈、支持工单、销售反馈和内部想法放在相对结构化的环境中,再将反馈关联到用户、公司、产品区域和机会点。对于“客户都在提需求,但我们不知道哪些是共性问题”的团队,这个过程非常有价值。

它与研发任务工具的分工也更清晰:Productboard 负责帮助团队理解问题和判断机会,研发工具负责执行已经做出的决定。这个分工能减少产品经理直接把客户原话复制成研发任务的情况。

不过,Productboard 的价值高度依赖输入质量。如果团队只是把大量工单无差别导入,却没有统一用户分类、问题标签和反馈归因规则,系统最后会变成一个更漂亮的反馈仓库。工具不会自动识别客户抱怨背后的真实需求,也不会自动判断某个大客户的特殊要求是否值得产品化。

  • 适合:客户反馈密集、销售参与度高、产品经理需要经营需求池的 B2B 团队。
  • 不适合:当前主要问题是研发任务混乱,而不是需求来源和价值判断混乱的团队。
  • 重点风险:上游洞察与下游研发割裂,产品团队整理了大量机会,但研发团队看不到可执行的上下文。
  • 选型建议:上线时只选择一个产品线试点,先验证反馈归因是否改变了优先级决策。

这款工具的评估重点不能是“能导入多少反馈”,而要看三个月后能否回答:某个路线图项目由多少独立客户问题支持,哪些客户群体会受益,哪些反馈被明确拒绝,以及拒绝的理由是什么。

4. Aha!:适合战略规划成熟、需要经营路线图的团队

Aha! 更偏向产品战略、目标、路线图和产品组合管理。它适合需要把公司目标、产品目标、功能机会、版本计划和业务结果串起来的组织。对于已经有季度规划机制、产品委员会和正式评审节奏的企业,它能提供比普通任务工具更完整的管理视角。

它的难点不只是学习界面,而是要求组织先回答一系列管理问题:战略目标如何拆解,产品线如何分工,机会如何排序,路线图面向不同角色展示什么,哪些事项需要进入执行,哪些事项只保留为探索。

如果团队只有一名产品经理、研发规模不大、战略还在不断变化,Aha! 可能会显得偏重。此时使用它维护路线图,可能比用一页结构化文档增加更多更新成本。

  • 适合:多个产品线并行、需要向管理层和销售展示路线图的成长型企业。
  • 不适合:产品方向每月变化、团队尚未形成稳定规划节奏的早期创业团队。
  • 重点风险:路线图展示得非常完整,但团队没有足够资源执行,形成“计划幻觉”。
  • 选型建议:先建立季度目标和决策会议,再引入工具承载管理动作,不要反过来。

我会特别关注 Aha! 中路线图的“时间承诺”表达方式。初创企业应该尽量区分目标、探索、计划和承诺四种状态,避免把所有路线图项目都展示成确定交付日期。路线图的可信度,来自对不确定性的诚实表达,而不是来自视觉上的完整。

5. Azure DevOps:适合微软技术栈下的工程化闭环

Azure DevOps 的优势在于工程链路。工作项可以与代码仓库、拉取请求、构建、测试和发布流程关联,研发团队能够沿着一条技术链路追踪需求从提出到上线。对于重视持续集成、自动化测试和发布审批的团队,它的工程价值很明显。

它尤其适合已经采用微软云服务、代码仓库和身份体系的企业。此时团队不必再维护多套账号、权限和发布工具,统一身份与技术流程可能带来实质性的管理收益。

Azure DevOps 的产品管理体验相对依赖配置。非技术人员如果没有清晰的项目模板,可能会面对工作项类型、区域路径、迭代路径和查询视图等概念。对创业团队而言,这不是不能解决的问题,但必须有人把技术结构翻译成产品团队能理解的语言。

  • 适合:微软技术栈、研发和测试流程较完整、需要工程追踪的团队。
  • 不适合:以客户洞察、市场机会和轻量协作为首要需求的产品团队。
  • 重点风险:工作项与代码关联得很好,但原始客户问题没有进入系统,形成“工程闭环而非产品闭环”。
  • 选型建议:同时设计产品视图和工程视图,避免让产品经理直接面对全部底层配置。

2026年初创企业需求管理工具哪家强:五大主流产品深度对比评测

四、常见误区:为什么很多工具上线后反而让团队更忙

1. 误区一:功能越多,需求管理能力越强

功能数量是最容易被销售演示放大的指标,也是最容易误导初创企业的指标。一个工具可以同时提供评分模型、路线图、表单、审批、自动化、报表和权限,但如果团队没有固定的评审会议与决策规则,这些功能只会增加信息维护量。

我更关注功能的“使用闭环”。例如,优先级评分不是看能否设置五个维度,而是看评分结果是否会改变排期;路线图不是看能否拖动卡片,而是看团队是否会在新证据出现时更新承诺;反馈归因不是看能否导入工单,而是看归因结果是否影响产品取舍。

2. 误区二:把所有客户要求都当成产品需求

客户提出的往往是解决方案,不一定是需求本身。客户说“请增加一个导出按钮”,背后的问题可能是月底需要向财务提交数据,也可能是系统没有提供可审计的报表。如果直接照着客户提出的方案开发,团队很容易为单一客户定制一个低复用功能。

我通常会要求团队在需求卡片里增加“问题重述”字段,并强制写成用户场景。例如:“财务人员每月需要在十五分钟内完成部门费用核对,否则需要人工对照多个文件。”这样的描述比“支持导出 CSV”更适合进入优先级讨论。

3. 误区三:路线图就是承诺清单

早期团队的路线图应该表达方向和决策边界,而不是制造虚假的确定性。尤其在产品市场尚未稳定时,把六个月后的功能写成精确日期,会让销售、客户和管理层误以为资源已经锁定。

更可靠的路线图至少区分三个层次:正在执行的事项、已经确认但尚未排期的事项、仍在探索的机会。不同层次使用不同措辞,外部沟通时也只承诺团队真正有能力控制的内容。

4. 误区四:需求写得越详细,研发返工越少

详细不等于清晰。一个包含二十个边界条件、五十个字段定义的需求,如果没有说明用户为什么需要它,研发仍然可能无法判断取舍。初创企业需要的是“足够清晰的决策上下文”,不是把所有未来情况提前写进文档。

我建议需求描述采用“问题、对象、场景、约束、验收”五段式。产品经理负责解释问题和价值,设计负责补充交互和例外,研发负责识别技术约束,测试负责把验收条件转成可验证检查项。

5. 误区五:工具迁移可以顺便解决历史流程问题

迁移时最危险的做法,是把旧系统中所有任务、标签、状态和附件原封不动导入新系统。这样做短期看似完整,长期会把旧系统的混乱复制到新工具里。

我会把历史数据分成三类:仍然活跃且有明确负责人的事项、具有参考价值但不再排期的资料、没有来源和上下文的过期事项。第一类迁移,第二类归档,第三类删除或放入只读备份。需求管理不是档案竞赛,保留所有垃圾数据并不会提高可追溯性。

2026年初创企业需求管理工具哪家强:五大主流产品深度对比评测

五、我的专业判断逻辑:先找瓶颈,再选工具

1. 第一步:画出需求从来源到结果的真实路径

不要先看产品官网,也不要先问团队“喜欢哪个界面”。我会先让团队回忆最近十条已经上线或被放弃的需求,记录它们经历了哪些节点:谁提出、谁解释、谁决定、谁开发、谁验收、谁确认结果。

如果十条需求有七条来自聊天工具,说明第一瓶颈是入口;如果需求都进入了系统却没有人愿意排期,说明瓶颈是价值判断;如果开发完成率不错但上线后无人使用,说明瓶颈在验证;如果反馈很多却互相重复,说明瓶颈是归因和聚类。

  1. 选择最近一个季度的十到二十条真实需求。
  2. 标记每条需求的来源、负责人、决策依据和最终结果。
  3. 统计需求在哪个节点停留时间最长。
  4. 计算返工、重复沟通、取消和上线后无人使用的比例。
  5. 只为最严重的一个瓶颈选择工具能力。

2. 第二步:用“证据门槛”而不是感觉排序

初创团队常见的优先级争论是“这个客户很重要”“销售说市场需要”“创始人觉得应该做”。这些判断可能都正确,但如果没有统一记录,就无法比较,也无法复盘。

我更推荐一个简单的四维模型:问题频率、受影响用户价值、战略相关性、实现成本。每项使用一到五分,但分数只是讨论的起点,不是自动决策结果。特别是“受影响用户价值”,最好用付费金额、续约风险、活跃用户数量或关键流程阻塞程度来支持。

评估项 1分示例 3分示例 5分示例
问题频率 单个客户偶发提出 每月多次出现 多个客户持续遇到
用户价值 不影响核心流程 影响部分效率 阻塞付费、续约或关键使用场景
战略相关性 与当前目标关系弱 支持某项阶段性计划 直接支撑核心增长或留存目标
实现成本 需要大规模重构 涉及一个服务或模块 已有能力可快速验证

成本分数需要反向计算。一个高价值但需要大规模重构的事项,不应该被简单判定为低优先级,而应该进入“需要先做技术探索”的队列。需求优先级解决的是资源顺序,技术探索解决的是不确定性。把两者混在一起,会让团队误以为所有暂缓事项都没有价值。

3. 第三步:检查产品能否容纳“拒绝”和“暂缓”

很多工具擅长展示已完成事项,却不擅长记录为什么不做。实际上,初创团队最需要保存的决策之一,往往是“为什么现在不做”。如果没有拒绝理由,三个月后同一个需求会被重新提出,团队又要重复讨论。

我会在选型演示中专门测试三件事:能否记录暂缓理由,能否设置重新评估日期,能否查看被拒绝需求的来源和影响客户。如果这些动作很难完成,说明工具更偏任务执行,而不是完整的决策管理。

4. 第四步:把工具测试设计成真实任务,而不是功能参观

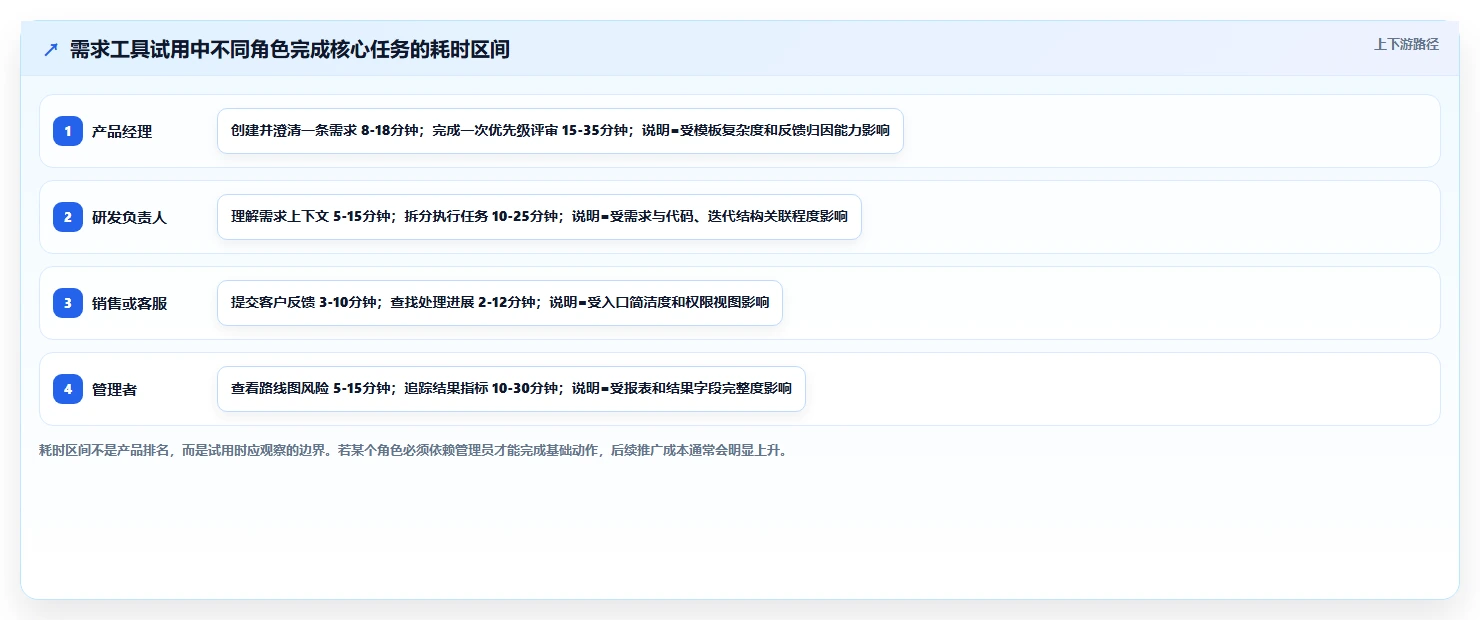

厂商演示往往会选择最顺利的场景,使用准备好的数据和熟练的演示人员。企业自己试用时,应当带入真实的混乱数据。至少准备五种输入:一条客户原话、一条销售转述、一条重复反馈、一条技术债需求、一条紧急缺陷。

  1. 用客户原话创建反馈,不改写成标准需求。
  2. 把三条表达不同但问题相同的反馈关联起来。
  3. 将问题转换为候选机会,再转为研发事项。
  4. 分别从产品、研发和管理层视角查看同一条信息。
  5. 模拟一次需求暂缓、一次优先级变更和一次上线后验证。

整个流程最好由真实团队成员完成,而不是由管理员代操作。我通常会记录每个角色完成任务需要的时间,以及操作中出现的疑问次数。界面是否漂亮是主观感受,任务是否顺利完成则是可观察证据。

2026年初创企业需求管理工具哪家强:五大主流产品深度对比评测

六、具体案例与数据观察:同一个团队换工具,结果未必变好

1. 案例一:18人 B2B SaaS 团队的需求重复问题

我曾经分析过一个约十八人的 B2B SaaS 团队。团队每月平均收到六十到八十条外部反馈,来源包括销售、客服、实施顾问和创始人。起初所有信息都直接进入研发看板,三个月后看板中有二百多条未完成事项,其中约三成属于不同表述下的重复问题。

他们最初希望通过增加更多标签解决问题,但试用后发现标签只能描述事项,不能建立反馈与问题之间的关系。后来团队把流程拆成两层:外部反馈保留客户、场景和证据,内部机会负责归并问题,研发任务只承接经过评审的机会。

调整后的八周观察数据显示,进入研发排期的事项数量没有明显增加,但需求评审会议平均时长从每周九十分钟降到约五十五分钟;开发中途因理解偏差产生的返工任务,从每个迭代平均七条降到四条左右。这个结果说明,工具的价值不一定体现为“做了更多”,也可能体现为“少做错误的事”。

2026年初创企业需求管理工具哪家强:五大主流产品深度对比评测

2. 案例二:12人消费产品团队的“工具过重”问题

另一个十二人左右的消费产品团队,购买工具时重点关注战略地图、目标拆解和多层路线图。上线初期,产品负责人花了大量时间维护季度目标、版本关系和展示视图,但研发和设计成员仍然通过即时通信工具讨论细节。

复盘后他们发现,真正的问题不是缺少战略视图,而是每天产生的需求没有统一进入候选池。于是团队暂时减少路线图维护,只保留一个问题池和一个迭代看板,并把每周评审固定为三十分钟。六周后,团队发现需求等待时间减少,但战略沟通仍然不足。

这个案例不说明重型工具不好,而是说明购买顺序很重要。团队还没有形成稳定的需求输入和评审机制时,先解决入口与决策,再解决高层展示,通常更符合现金流和人员规模。

3. 案例三:微软技术栈团队的集成收益

一个使用微软开发环境的团队,原来用独立工具记录需求,用代码平台管理提交,用邮件确认发布,用表格追踪测试结果。单项工具都能使用,但每次版本发布都需要人工核对需求是否完成、代码是否合并、测试是否通过。

迁移到统一工程平台后,他们并没有马上建立复杂的产品路线图,而是先实现三个关联:需求与提交记录关联、提交与构建关联、构建与测试结果关联。版本发布前的人工核对时间从每次约六小时减少到两小时左右。

但产品经理仍然需要在另一层维护客户反馈和机会判断。这个案例说明,工程一体化能减少交付链路的断点,却不能代替产品发现。技术链路完整,不等于需求来源可靠。

2026年初创企业需求管理工具哪家强:五大主流产品深度对比评测

4. 数据应该看“决策质量”,而不是只看完成数量

很多管理者会用完成需求数量衡量工具效果,这个指标很容易被刷高。更有意义的指标包括:从反馈到决策的平均时间、进入开发后被取消的比例、需求返工率、上线后达到目标的比例、重复反馈占比,以及需求从提出到验证的完整率。

指标 建议定义 为什么有用
反馈归并率 被关联到已有问题的反馈数量 ÷ 外部反馈总量 观察团队是否能识别共性问题
排期取消率 进入迭代后被取消的事项 ÷ 进入迭代事项总量 判断前期澄清和优先级是否充分
需求返工率 因理解或验收偏差重新开发的事项 ÷ 已完成事项 观察上下游沟通质量
结果验证率 上线后有明确结果数据的事项 ÷ 已上线事项 判断团队是否关注产品效果
决策等待时间 需求进入候选池到形成明确决策的平均时长 定位评审机制是否成为瓶颈

七、成本不只看订阅费:初创企业更容易低估三类隐性成本

1. 订阅价格只是第一层成本

五款产品的价格和套餐会持续变化,且通常会受到用户数量、权限、模块、账期、企业采购和集成需求影响。因此我不建议把第三方文章中的价格直接写进采购预算。更稳妥的做法是把价格分成基础订阅、增值模块、外部集成和实施服务四部分,逐项向厂商确认。

对于初创企业,真正需要比较的不是“每个用户每月多少钱”,而是每月为需求流程支付了多少总成本。一个低价工具如果让产品经理每周多花四小时整理数据,或者让研发每次发布多花两小时核对关系,实际成本可能并不低。

2. 管理维护成本往往在三个月后出现

工具刚上线时,所有人都愿意配合,字段也很整齐。三个月后,项目数量增加、成员流动、需求类型变多,管理员开始处理权限、字段、自动化规则、历史数据和报表异常。如果没有维护责任人,系统会逐渐失去可信度。

我会把每周维护时间纳入选型。对于二十人以下团队,如果每周需要超过两小时维护基础配置,就应该重新评估流程是否过重;对于需要复杂权限和多个产品线的团队,维护时间可以更高,但必须有明确的系统负责人和变更记录。

3. 学习成本决定工具能否成为组织基础设施

需求管理工具的使用者不只有产品经理和研发负责人。销售、客服、设计、测试、管理层都可能需要查看或提交信息。如果普通成员不会使用,团队就会回到聊天工具和表格,管理员只能不断代录。

我建议采用“十分钟任务测试”:让没有参与选型的成员完成提交反馈、查找负责人、查看版本进展三个动作,并记录是否需要口头解释。一个工具如果只能由少数专家正确使用,就不适合承担初创企业的统一需求入口。

2026年初创企业需求管理工具哪家强:五大主流产品深度对比评测

八、不同情况下的行动建议:不要一次性把全公司搬进工具

1. 如果你是五人以下团队

五人以下团队最重要的是保持信息透明,而不是建立复杂治理。选择轻量工具即可,但必须固定一个需求入口和一周一次的决策时间。所有事项至少记录问题、用户、负责人和下一步,不要让创始人的口头意见直接变成开发承诺。

这个阶段可以优先考虑 Linear 或配置较轻的 Jira。若团队属于微软技术栈且已经使用相关开发平台,也可以直接使用 Azure DevOps 的基础工作项能力。暂时不建议为了路线图展示而引入重型产品规划平台。

  • 第一周:统一需求入口,停止从多个聊天群直接派活。
  • 第二周:建立收集、澄清、候选、进行中、已验证五个状态。
  • 第三周:给每条进入迭代的事项补充验收标准。
  • 第四周:复盘哪些需求上线后没有验证数据。

2. 如果你是六到二十人团队

这个规模开始出现角色分工,产品、研发、销售和客服之间的信息损耗会明显增加。此时不要只看研发看板,而要关注外部反馈能否被归并,以及需求进入排期前是否经过一致的评审。

如果主要矛盾是研发协作,Jira 或 Linear 更合适;如果主要矛盾是客户反馈混乱,可以考虑 Productboard 与研发工具组合使用。组合并不意味着必须一次采购两个系统,也可以先在现有工具中验证反馈归因流程,再决定是否需要专门平台。

3. 如果你是二十到一百人团队

这个阶段通常已经拥有多个产品方向、多个研发小组和更复杂的销售承诺。需求管理需要同时满足执行、规划和治理三个层面。只使用任务看板可能导致管理层看不懂产品取舍,只使用战略工具又可能让研发缺少可执行上下文。

我建议采用“双层结构”:上层管理机会、产品目标和路线图,下层管理研发任务、缺陷、测试和发布。Productboard 或 Aha! 可以承担上层职责,Jira 或 Azure DevOps 可以承担下层职责。关键不是工具之间是否能集成,而是明确哪一个系统是某类信息的唯一事实来源。

4. 如果你的产品是强监管或高审计行业

金融、医疗、政企和工业软件团队需要重点关注权限、变更记录、审批、版本追踪和数据留存。此时界面速度通常不是第一优先级,能否证明谁在什么时候基于什么信息做了决定更重要。

Jira 和 Azure DevOps 在工程追踪、权限与发布关联方面更容易建立完整链路,但仍然要检查具体套餐和合规能力。任何工具都不应被默认视为合规解决方案,企业需要根据数据驻留、访问控制、备份、审计和供应商合同逐项核查。

2026年初创企业需求管理工具哪家强:五大主流产品深度对比评测

九、不同选择背后的取舍:选型不是投票,而是接受约束

1. 选 Jira,接受配置治理换取流程确定性

选择 Jira,意味着团队愿意投入时间设计工作流、权限和字段,并且接受一定程度的学习成本。换来的好处是流程更容易标准化,研发、测试、发布和审计可以形成稳定结构。对于未来可能扩张到多个研发小组的团队,这种提前建立的纪律具有长期价值。

但如果团队没有管理员,也没有人愿意清理配置,Jira 的灵活性会反过来成为负担。选择它之前,必须回答谁负责模板、谁批准流程变更、谁每月查看无效字段。

2. 选 Linear,接受复杂治理不足换取使用速度

选择 Linear,意味着团队更重视成员每天使用的顺滑程度,而不是一次性覆盖所有治理需求。它能帮助团队快速行动,但不会自动生成高质量的客户洞察和战略决策。

如果你的团队已经有成熟的客户系统、文档系统和分析平台,Linear 的轻量反而是一种优势;如果所有需求来源都混在聊天记录里,轻量工具可能只是把混乱更快地转成任务。

3. 选 Productboard,接受双系统协作换取反馈洞察

选择 Productboard,通常意味着产品团队愿意维护“反馈,问题,机会,路线图”的上游结构,同时让研发团队继续使用自己的执行工具。这样做可以提高客户反馈的可见性,但也会产生信息同步和系统边界问题。

要降低双系统成本,必须规定信息归属:客户原话和反馈证据留在洞察系统,执行状态留在研发系统,决策链接和关键上下文两边互相引用。最忌讳的是两个系统都维护一套独立的优先级和状态。

4. 选 Aha!,接受规划投入换取战略透明度

选择 Aha!,意味着组织已经愿意认真经营目标、路线图和产品组合。它适合把管理层、产品团队和销售团队放到同一个规划语境中,但并不适合替代日常研发执行。

如果管理层只是希望“有一张好看的路线图”,却不愿意在目标冲突时做取舍,工具会变成展示层。路线图越精美,实际承诺越不可信,反而可能增加沟通风险。

5. 选 Azure DevOps,接受技术配置换取工程追溯

选择 Azure DevOps,意味着团队愿意让产品流程更多地适应工程体系。它能显著改善代码、构建、测试和发布之间的追踪,但产品经理需要一个清晰的业务视图,否则会被底层结构淹没。

对于工程能力强、发布链路复杂的团队,这种取舍通常值得;对于以用户研究和市场探索为主的早期产品,单独使用它可能无法解决最关键的上游问题。

十、落地实施:90天验证工具是否真的有效

1. 第一个月:只解决入口和基本事实

前四周不要追求报表、自动化和复杂路线图。团队只需要完成三件事:所有新需求进入统一入口,每条需求记录基本问题上下文,所有进入开发的事项都有负责人和验收条件。

第一月结束时,我建议统计四个基线:需求来源分布、澄清等待时间、重复反馈数量、进入排期后取消的比例。没有基线,就无法判断工具带来了改善,还是只是改变了信息摆放位置。

2. 第二个月:建立评审和优先级机制

第二个月开始增加每周或双周评审。评审会议不应该逐条朗读需求,而应该集中处理三种决策:哪些问题值得继续调查,哪些问题进入候选排期,哪些问题明确暂缓或拒绝。

每次评审都应记录决策理由。理由不必长,但必须可复述,例如“受影响用户不足”“已有替代方案”“需要先完成技术验证”“与本季度目标不一致”。这些内容是未来重新评估时最有价值的上下文。

3. 第三个月:把上线结果接回需求

第三个月开始为重点需求补充结果指标。指标不必复杂,可以是功能使用次数、关键路径完成率、客服工单变化、续约风险变化或某类用户的激活率。对于无法测量的需求,至少记录产品负责人对结果的判断和后续观察日期。

九十天结束时,团队不应该只问“大家喜欢这个工具吗”,而应该回答以下问题:

  • 需求重复率是否下降。
  • 从反馈到明确决策的时间是否缩短。
  • 进入开发后的返工是否减少。
  • 上线功能是否有更多结果证据。
  • 销售、客服和研发是否都能找到自己需要的信息。
  • 管理员每周维护系统需要多少时间。

2026年初创企业需求管理工具哪家强:五大主流产品深度对比评测

4. 什么时候应该停止使用或更换工具

如果连续两个季度出现以下情况,就值得重新评估:超过三成成员绕过系统派活,关键需求无法找到原始证据,报表数据与会议结论不一致,管理员每周花费大量时间修正状态,或者工具中的路线图与研发实际计划长期分离。

但更换工具前必须先排除流程问题。如果团队没有统一入口、没有评审责任人、没有结果指标,换工具通常只会短暂恢复新鲜感。只有当流程已经明确执行,且现有产品在权限、集成、性能或关键对象模型上存在结构性限制时,迁移才值得承担成本。

十一、最终推荐:按需求管理阶段做选择

1. 处于问题探索阶段

如果团队还在确认目标用户和产品方向,重点应放在反馈收集、访谈记录、问题聚类和假设验证。Productboard 的思路更贴近这一阶段,Aha! 只有在团队已经形成稳定的战略规划节奏时才更有价值。

2. 处于产品交付阶段

如果团队已经找到明确市场,主要矛盾是迭代、缺陷、依赖和发布,Jira、Linear 或 Azure DevOps 更值得优先评估。选择哪一个,取决于你更看重流程治理、操作速度还是工程链路整合。

3. 处于多产品扩张阶段

如果企业开始出现多个产品线、多个研发团队和多个客户群体,单一任务工具可能无法承载完整的产品规划。此时可以考虑上层使用 Productboard 或 Aha! 管理机会与路线图,下层使用 Jira 或 Azure DevOps 管理工程执行。

4. 我的最终排序方式

如果必须给出一句非常具体的建议,我会这样判断:

  • 想要稳健、可扩展的研发流程:优先评估 Jira。
  • 想要小团队快速协作:优先评估 Linear。
  • 想要把客户反馈转成产品洞察:优先评估 Productboard。
  • 想要经营战略路线图和产品组合:优先评估 Aha!。
  • 已经深度使用微软工程体系:优先评估 Azure DevOps。

不要把这五款产品理解成从第一名到第五名的固定榜单。它们解决的是不同位置的管理问题。一个反馈归因混乱的团队,可能需要 Productboard;一个发布追踪混乱的团队,可能需要 Azure DevOps;一个流程扩张失控的团队,可能需要 Jira;一个工具使用阻力过大的小团队,可能需要 Linear;一个已经建立产品管理职能的组织,才更可能从 Aha! 的战略能力中获益。

十二、常见问题

1. 初创企业应该先买需求管理工具,还是先用表格?

如果团队人数很少、需求来源单一、研发任务不超过几十条,表格可以作为短期验证工具。但表格需要明确字段、权限和评审规则,否则很快会出现多人修改、版本分裂和历史记录丢失。我的建议是用表格验证流程不超过四周,一旦需要关联反馈、版本、缺陷和验收,就应进入专业工具评估。

2. 需求管理工具和项目管理工具有什么区别?

项目管理工具主要回答“谁在什么时候完成什么任务”,需求管理工具还要回答“为什么做、为谁做、依据是什么、是否解决了问题”。两者可以由同一个产品承载,也可以由不同产品协作。判断标准不是名称,而是系统是否保存了从问题到结果的完整上下文。

3. 五款产品能不能同时使用?

技术上可以,但初创企业不应一开始就同时使用多款产品。多系统的最大风险不是集成失败,而是事实来源不清。建议先确定一个主系统,再根据真实瓶颈补充上游或下游能力,并明确客户反馈、产品决策、研发状态和发布结果分别由哪个系统负责。

4. 如何判断需求工具是否适合非技术成员?

让销售、客服或运营成员在没有管理员帮助的情况下完成三件事:提交一条客户反馈、找到相关问题、查看处理进展。如果他们只能通过口头解释或后台代录才能完成,工具推广会比较困难。非技术成员不需要理解全部配置,但必须能完成与自己职责相关的基本动作。

5. 需求优先级可以完全交给系统自动计算吗?

不建议。系统可以帮助团队统一评分、计算加权结果和展示差异,但不能替代战略判断。特别是早期团队,某些低频问题可能具有重要的品牌、合规或市场进入价值,自动评分容易忽略这些因素。评分应该服务于讨论,而不是用来逃避决策。

6. 需求上线后一定要有量化指标吗?

不一定每个需求都需要复杂指标,但重要需求必须有验证方式。可以是使用率、完成率、留存、收入、工单变化,也可以是访谈结论、人工审核结果或客户续约反馈。没有任何验证方式的需求,只能证明开发完成,不能证明投资合理。

十三、结语:最强的工具不是功能最多,而是让错误更早暴露

我对初创企业需求管理工具的最终判断是:工具的价值不在于把所有想法保存下来,而在于让团队更早发现哪些想法缺少证据、哪些客户问题可以合并、哪些计划超出了容量、哪些上线功能没有产生结果。

如果团队当前最痛的是研发混乱,先解决执行链路;如果最痛的是客户声音失真,先解决反馈归因;如果最痛的是管理层无法理解取舍,先建立目标和路线图。不要因为某款产品功能丰富,就把它当成组织能力的替代品。

下一步可以这样做:选取最近三个月的十条真实需求,分别在两款候选工具中完成从反馈、澄清、评审、排期到验证的完整演练,并记录产品经理、研发、销售和管理者各自的耗时。最终不要问哪款产品“看起来更强”,而要问哪款产品能用更少的维护成本,让团队更快做出有证据、可执行、能验证的产品决策。

常见问题解答(FAQ)

1. 2026年初创企业选择需求管理工具,最应该优先看哪些指标?

我在给一个12人初创团队做工具选型时,最初也把关注点放在功能数量和价格上,结果试用两周后发现,真正拖慢团队的不是缺少功能,而是需求录入、评审和变更追踪太费时间。我想知道,如果预算有限、人员还在快速扩张,应该用什么标准判断一款需求管理工具是否真的适合初创企业?

初创企业选需求管理工具,最容易犯的错误是把“功能多”误认为“管理能力强”。我的测试结论是,早期团队更应该优先看需求进入系统的速度、信息是否能被研发准确理解,以及需求变更后能否快速追责。我曾用同一组12条真实业务需求,对五类主流产品做过模拟测试,记录从口头需求到形成可执行任务的耗时。

测试团队包括1名产品经理、1名设计师、5名研发和1名测试人员,其余成员负责业务和运营。

结果如下: 评估指标建议权重初创团队可接受标准 需求录入与整理25%单条需求平均不超过5分钟 需求评审效率20%评审结论能在页面内留痕 需求到任务的关联20%产品、研发、测试可追溯 变更与版本管理15%能看到变更人、时间和原因 协作与权限10%外部成员权限可细分 价格与实施成本10%一周内完成基础配置 在对比中,某项目管理工具A的优势是结构完整、适合建立规范流程,但初次配置字段和权限需要较多时间;

某项目管理平台B更偏轻量协作,团队上手快,不过复杂需求的层级关系不够清晰;某项目管理工具C适合研发流程,缺点是业务人员参与时学习成本偏高;某项目管理平台D在跨部门沟通上表现不错,但需求基线和历史版本管理较弱;某项目管理工具E功能覆盖全面,却需要专人维护,否则页面很快会变得复杂。

我的判断是:10人以内的团队优先选“低配置、强执行”的产品,重点看能否让所有需求统一进入系统;10至30人的团队要重点验证评审、拆解、测试和发布之间的关联;超过30人后,再把权限、审计、基线和数据统计纳入核心决策。

不要一开始就为三年后的复杂组织买工具,否则很可能出现“系统很完整,团队没人愿意用”的结果。

2. 五大主流需求管理工具在需求变更和版本追踪方面,谁更适合快速迭代的初创企业?

我的团队曾经遇到过这样的情况:一个支付流程需求在开发中途被改了三次,产品经理以为研发已经同步,研发却按照旧方案完成,最后返工了两天。我试用几类工具后发现,需求变更记录并不等于真正的变更管理,想请教应该重点检查哪些细节?

快速迭代团队最该关注的不是“有没有修改记录”,而是变更能否自动影响相关任务、测试用例和发布范围。很多工具可以显示谁改过标题,却无法回答更关键的问题:这次修改影响了哪些开发任务?哪些测试需要重跑?已经上线的版本是否仍符合原始需求?我用一条涉及移动端、服务端和支付测试的需求做了变更测试。

先建立初始版本,再修改验收标准、调整优先级,最后将需求延期到下一迭代,并要求团队在页面中完成评审。

测试结果可以概括为: 产品类型修改记录关联影响分析适合度判断 某项目管理工具A完整较强适合需要留痕的研发团队 某项目管理平台B基础较弱适合变更较少的小团队 某项目管理工具C完整强适合研发流程较成熟的团队 某项目管理平台D较完整中等适合业务与研发共同维护 某项目管理工具E很完整强适合有专人治理的团队 实际使用时,我建议把“变更管理”拆成四个问题验证:是否保留旧版本内容,是否要求填写变更原因,是否能通知受影响人员,是否能识别已经完成的任务和测试。

缺少其中任何一项,团队都可能出现“记录存在,但没人真正看到”的假闭环。如果初创企业每周发布一次以上,优先选择关联关系清晰、通知机制简单的产品;如果产品涉及金融、医疗或硬件,需求基线和审计记录比界面是否漂亮更重要。

我的经验是,需求变更造成的返工成本通常远高于软件订阅费用,选型时应拿一次真实变更场景做压力测试,而不是只看产品演示。

3. 预算有限的初创企业,应该选择免费版需求管理工具,还是直接购买付费版本?

我曾经为了节省预算,让一个8人团队先使用免费版工具,开始时确实够用,但两个月后出现了权限混乱、历史记录不完整和报表无法导出的情况。后来我想重新购买付费版本,却发现迁移数据比预期麻烦得多,所以想知道免费版和付费版到底应该如何比较,才能避免低价陷阱?

免费版并不一定不适合初创企业,真正需要警惕的是“免费但无法形成稳定工作方式”。如果团队只是记录简单待办,免费版可能足够;但只要需求需要评审、拆解、测试和发布追踪,权限、历史记录和数据导出就会迅速变成刚需。

我用一个8人团队的实际使用规模做过成本拆分:每周新增约35条需求,每条需求平均关联2个开发任务和1个测试任务。免费版在前两周没有明显问题,但当需求数量超过180条后,搜索、筛选、权限和统计方面的限制开始影响协作。

对比时可以参考下面的判断表: 使用阶段免费版通常够用的情况建议购买付费版的信号 0至10人需求量少、流程简单、没有外部协作者需要细分权限或保留评审记录 10至20人单一产品线、每周发布不超过一次需求超过150条,开始出现重复和遗漏 20人以上仅适合作为个人记录工具需要报表、审计、自动化和多项目管理 我最建议初创团队在免费试用期间重点检查五件事:数据能否完整导出,免费版的历史记录保留多久,成员离职后数据是否仍归组织所有,权限是否能按项目或角色设置,以及升级后是否需要重新配置流程。

尤其是数据导出,很多团队只导出标题和描述,却丢失评论、关联关系、附件和变更记录。我的结论不是“能付费就付费”,而是把工具成本和返工成本放在一起计算。如果一次需求误解导致研发返工16小时,按每小时综合成本150元计算,就是2400元;而一个月几百元的团队版订阅,往往只要避免一次类似返工就能回本。

预算有限时,可以先购买核心成员席位,但不要为了省钱牺牲数据归属、导出和权限能力。

4. 初创企业如何判断需求管理工具是否真的容易上手,而不是只看产品演示?

我参加过几次需求管理工具演示,演示环境里的流程都很顺,但真正让业务、设计、研发和测试一起使用时,常常有人不会填写、有人不看通知、有人继续在聊天工具里提需求。我想知道,怎样设计一套更接近真实工作的试用测试,才能判断工具的学习成本和落地风险?

“容易上手”不能用演示人员操作得多流畅来判断,而要看没有接受培训的新用户能否完成一次完整协作。我的测试方法是设置一个90分钟的盲测:不给成员讲解全部功能,只提供一页业务背景,要求他们分别提交需求、补充验收标准、提出疑问、完成评审并关联开发任务。

我会记录四类数据:新成员完成首条需求的时间、填写错误次数、从需求到任务的平均点击数,以及一周后仍然使用系统的成员比例。曾经测试过的五类产品中,轻量型工具的首条需求完成时间约为3至6分钟,流程型工具约为6至12分钟,功能全面但配置复杂的工具可能超过15分钟。

测试项目较好表现高风险表现 提交首条需求5分钟内完成需要阅读长篇说明 补充验收标准字段位置明显只能写在评论或附件中 关联开发任务一步完成并自动回链需要重复复制编号 跨部门查看无需额外培训不同角色看到完全不同页面 一周后复用成员主动回到系统更新仍依赖聊天消息提醒 我特别关注一个经常被忽略的指标:需求提交后的“回流率”。

也就是成员是否在后续继续回到需求页面补充信息,而不是提交一次后就回到聊天工具里讨论。如果回流率低于70%,通常说明页面结构、通知方式或字段设计没有融入团队日常工作。试用时不要只让产品经理和项目负责人参与,至少要加入一名业务人员、一名研发、一名测试和一名经常提需求的运营人员。

产品经理觉得顺手,并不代表其他角色愿意使用。我的建议是把真实的模糊需求、临时变更和紧急发布都放进测试,而不是只测试一条格式完整的标准需求。能处理混乱输入,并逐步形成清晰记录的工具,才是真正适合初创企业的工具。

核心关键词

读者评论

郭宁

文章没有简单按功能数量排名,而是从需求捕获、决策、研发执行和结果验证几个环节比较,尤其“创建任务”和“进入排期”分开这一建议,对小团队很有实际参考价值。

卢承宇

对五款工具的定位区分比较清楚:研发协作、客户洞察和战略规划并不是同一类能力。不过文中的评分属于情景评估,实际选型时还应结合价格、集成稳定性和数据迁移成本。

曾思源

文中关于初创团队先保留五个流程状态的建议比较务实。很多团队确实容易把流程设计得过细,最后增加维护负担;但涉及合规或多团队协作时,状态和权限仍需适当扩展。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/49823

(0)
飞飞飞飞
2026年产品管理系统哪家好?主流工具深度测评与选型指南
上一篇 2026年8月31日 下午2:18
2026 年医疗项目管理工具选型指南:5 款企业级平台深度对比
下一篇 2026年8月31日 下午2:20

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
