2026年PLM系统信创适配深度排名:从芯片、OS到数据库的全栈兼容性对比

2026年评估PLM系统的信创适配能力,最容易犯的错误,是把“能安装”当成“能运行”,再把“能运行”当成“能交付”。我在制造业PLM项目的兼容性核验中见过这样的情况:客户端已经部署在国产操作系统上,应用服务器也完成了迁移,但批量发布、三维预览、签名验签和历史数据检索仍依赖未适配组件,最终导致项目上线后人工补录,工程变更周期反而增加。真正有价值的排名,必须从芯片、操作系统、浏览器、中间件、数据库、文件服务、加密组件和外围集成一起看。

一、先讲核心结论:PLM信创适配不是安装测试,而是全栈连续性

1. 2026年最值得采用的排名方法

本文不采用“支持多少种操作系统”这种容易被宣传材料放大的单一指标,而是把PLM信创适配拆成八个层面:硬件架构、操作系统、浏览器与客户端、中间件、数据库、文件与对象存储、安全密码组件、外围系统集成。

在实际采购中,我建议把总分设置为100分。其中,数据库和历史数据迁移占20分,核心业务功能占20分,客户端和工程文件处理占15分,操作系统与芯片覆盖占15分,中间件占10分,安全组件占10分,外围集成占10分。

这种权重安排有一个反直觉之处:芯片和操作系统并不是最高权重。原因很简单,PLM真正容易出问题的地方,往往不是登录页面,而是大文件上传、三维轻量化、全文检索、版本比对、流程签名、CAD插件和ERP/MES接口。

排名 适配类型 建议评分区间 典型特征 采购判断
第一梯队 全栈原生适配型 85,95分 芯片、操作系统、数据库、中间件和客户端均有正式版本,核心插件完成实测 适合新建核心平台或大规模替换
第二梯队 服务端深度适配型 70,84分 服务端运行稳定,但桌面客户端、三维插件或外围接口仍有条件限制 适合分阶段迁移和服务端先行
第三梯队 兼容运行型 55,69分 依赖兼容层、旧版浏览器或外部转换服务,能运行但维护成本较高 适合非核心部门或过渡期
第四梯队 局部适配型 低于55分 主要依赖传统软硬件环境,缺少可验证的迁移和故障恢复方案 不建议作为核心PLM底座

如果供应商只拿出一张兼容性认证证书,却无法展示数据库迁移脚本、客户端插件清单、故障回滚方案和性能基线,我不会把它评为第一梯队。证书能证明某个版本通过某项测试,不能证明整个制造企业的PLM链路可以连续运行。

2026年PLM系统信创适配深度排名:从芯片、OS到数据库的全栈兼容性对比

2. 我的深度排名结论

如果以“能否在国产软硬件环境中完成PLM核心业务闭环”为标准,第一名应当是全栈原生适配型平台,第二名是服务端深度适配型平台,第三名是兼容运行型平台,第四名是局部适配型平台

这不是回避厂商名称,而是避免把不同厂商在不同版本、不同实施团队和不同客户环境下的结果强行压缩成一个绝对名次。对于采购方来说,架构类型比宣传排名更有用:同一个平台在纯文档管理场景可能表现优秀,在三维协同和复杂变更场景却可能明显失分。

我更建议在招标文件中把“排名”转化为可复核的门槛。例如:国产数据库完成100万条物料和50万条版本数据导入;批量发布500个工程文件;连续运行72小时;随机抽取100条变更单验证流程、权限和审计记录;再把实测结果纳入最终排名。

3. 结论中的关键取舍

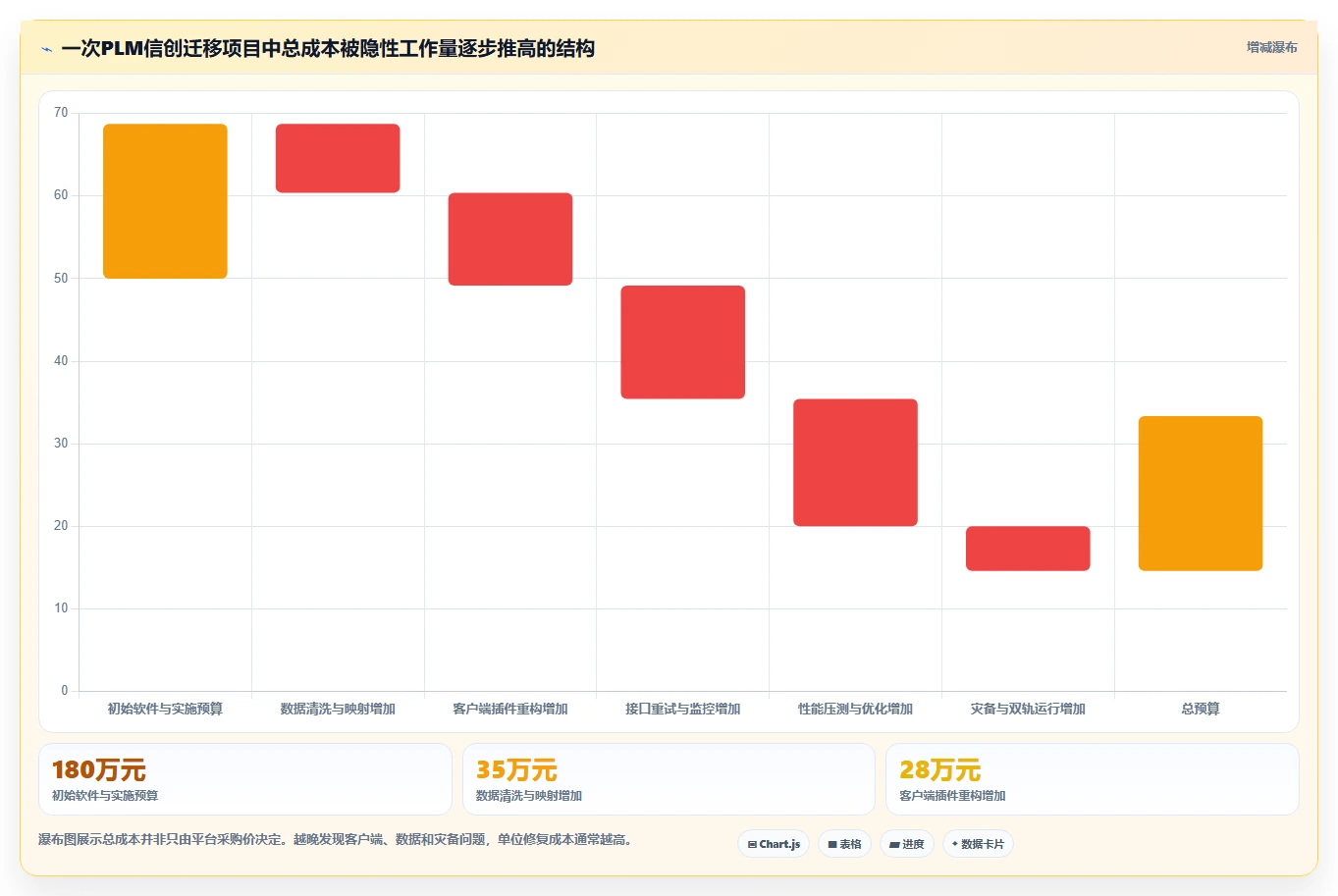

  • 追求国产化比例,不等于追求最低成本。为了替换一个数据库而重写几十个接口,可能比保留一项传统组件并设置隔离区更昂贵。
  • 追求全栈适配,不等于所有用户都必须立即迁移。研发核心用户、供应商协同用户和只读查询用户可以采用不同迁移节奏。
  • 追求一次性切换,不等于风险最低。PLM通常承载多年积累的物料、BOM、图文档和变更记录,双轨运行和分域迁移往往更稳妥。

二、为什么PLM的信创适配比普通办公系统更难

1. PLM不是一个网页应用

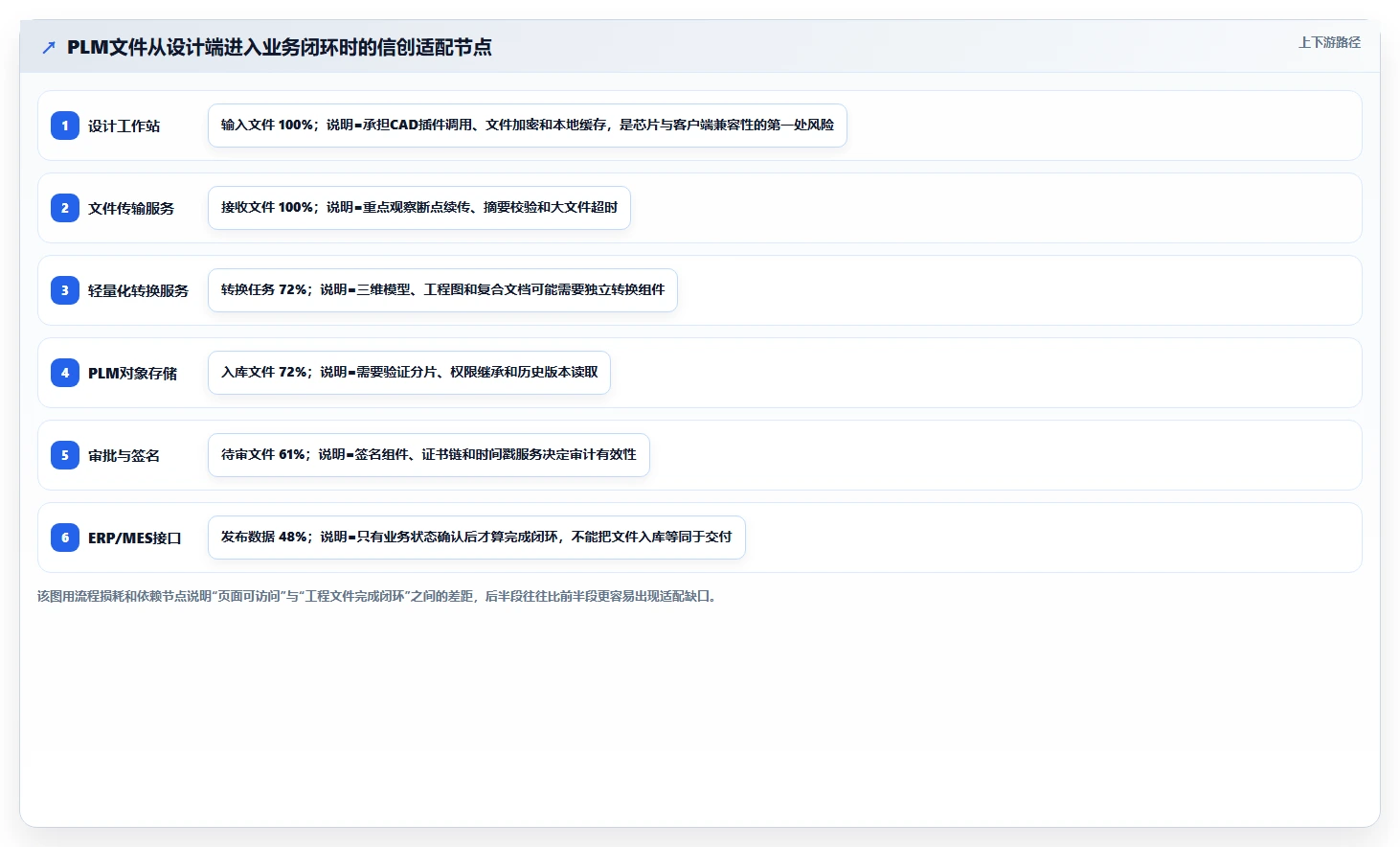

普通信息系统的兼容性测试,往往围绕登录、查询、表单提交和报表导出展开。PLM则不同,它同时处理结构化数据和非结构化工程文件,还要连接CAD、CAE、ERP、MES、质量系统、供应商门户、电子签名和目录服务。

一个工程师打开BOM时,系统可能同时执行权限校验、结构递归、版本判断、替代料匹配、缩略图读取和变更状态检查。一个设计文件发布时,还可能触发病毒扫描、格式转换、签名封装、全文索引和下游系统同步。

因此,浏览器能打开页面,只能证明最外层的交互链路可用。真正的适配测试必须继续向下追踪:文件是否能准确上传,预览是否失真,版本是否可回退,签名是否可验证,接口是否重复推送,异常后是否能恢复。

2. 制造企业的真实环境往往是混合的

我在项目现场见到的环境很少是“全部国产”或“全部传统”这两种极端状态。更常见的情况是:研发部门使用国产桌面操作系统,工厂仍保留部分传统服务器,供应商通过浏览器访问,三维设计工作站采用不同架构,数据库则处于迁移或双库并行阶段。

这种混合环境并不一定是缺点。它可以降低一次性切换风险,但会把问题转移到身份认证、文件传输、接口同步、日志审计和运维监控上。如果PLM平台没有清晰的跨环境边界,混合架构很容易变成“每一个异常都要人工解释”。

场景 表面需求 实际适配难点 验证方式
研发人员登录 国产浏览器可以访问 单点登录、证书控件、插件调用和超时策略 验证登录、退出、切换组织和权限刷新
图文档管理 文件可上传下载 大文件断点续传、摘要校验、预览和病毒扫描 抽取不同大小文件进行中断恢复测试
BOM管理 结构能够展开 递归查询、版本有效性、替代料和批量导出 使用多层BOM和历史版本进行压力测试
流程审批 审批按钮可用 签名、时间戳、待办同步和审计留痕 验证撤回、转交、加签、驳回和重新提交
ERP/MES集成 接口能够联通 字段映射、幂等处理、失败重试和数据顺序 构造重复消息、延迟消息和异常消息

3. 芯片变化会影响“看不见的组件”

从传统架构迁移到国产处理器架构后,最先暴露的通常不是Java或浏览器本身,而是一些长期被忽略的二进制依赖。例如三维轻量化引擎、PDF转换器、CAD插件、打印控件、加密狗驱动、图像处理库和某些旧版客户端组件。

这些组件可能没有出现在PLM主产品的安装手册中,却直接决定工程师能否完成日常工作。我的判断是:凡是需要在终端侧处理工程文件的功能,都必须单独建立架构适配清单。只做服务端适配,不能覆盖客户端真实工作量。

2026年PLM系统信创适配深度排名:从芯片、OS到数据库的全栈兼容性对比

三、常见误区:为什么很多适配项目验收后仍然返工

1. 误区一:把兼容性认证当成项目验收

兼容性认证通常针对明确的软件版本、硬件环境和测试用例。企业验收面对的却是自己的数据规模、权限模型、接口数量和历史文件。两者关注点不同,不能直接替代。

例如,某平台在标准测试库中能够完成BOM展开,并不意味着它可以在企业真实的八级BOM、十万种物料和多年历史版本条件下保持可接受响应。认证解决的是“理论可运行”,验收解决的是“业务可持续运行”。

正确做法是把认证材料作为准入文件,把真实业务数据作为验收输入。至少应准备三类数据:脱敏后的高频业务数据、最复杂的结构数据、最容易出错的历史文件。

2. 误区二:只看服务器,不看终端和插件

服务端部署成功之后,供应商往往会安排页面功能演示。但研发人员真正关心的是:能否在目标工作站中打开设计文件,能否从CAD环境中检出和检入,能否生成预览,能否在权限变化后及时刷新。

我建议把终端适配按用户角色拆开测试。设计工程师、工艺工程师、项目经理、供应商、质量人员和只读用户的终端条件并不相同。一个角色通过,不代表另一个角色没有问题。

  • 设计工程师:重点测试CAD插件、检入检出、锁定解锁和图文档关联。
  • 工艺工程师:重点测试工艺文件、工艺路线、版本替换和批量导出。
  • 项目经理:重点测试计划、交付物、变更状态和跨组织权限。
  • 供应商:重点测试浏览器访问、文件交换、通知和外部身份认证。
  • 质量人员:重点测试不合格单、纠正措施、审计记录和统计报表。

3. 误区三:数据库能连上,就算数据库适配完成

数据库适配至少包含连接驱动、SQL语法、事务行为、索引策略、字符集、排序规则、存储过程、全文检索、备份恢复和数据迁移八个方面。只验证“应用能够连接数据库”,只能覆盖最浅的一层。

在迁移演练中,我会特别关注三类差异。第一类是日期、空值和字符集处理;第二类是分页、递归查询和批量更新性能;第三类是事务隔离、锁等待和异常回滚。它们可能在小规模演示中不明显,却会在生产数据量上放大。

数据库排名不能只看品牌或国产化标签。更重要的是供应商是否有长期维护的数据库适配层,是否能够提供执行计划优化经验,是否能解释慢查询发生的原因,以及是否能在升级后重新验证关键SQL。

4. 误区四:把“支持”理解成“官方负责”

招标文件中常出现“支持某操作系统”“支持某数据库”“支持国产芯片”等表述,但“支持”可能有多种含义:官方源码适配、合作伙伴适配、兼容层运行、客户自行改造,或者仅仅是理论可安装。

我会要求供应商把“支持”拆成四个问题:支持哪个产品版本,支持哪些模块,支持哪些部署模式,出现故障时由谁负责定位。没有责任边界的支持承诺,落地后往往会变成客户、平台厂商和基础软件厂商之间的三方排查。

2026年PLM系统信创适配深度排名:从芯片、OS到数据库的全栈兼容性对比

四、专业判断逻辑:从八个维度看全栈兼容性

1. 芯片架构:看二进制依赖,而不是看启动结果

芯片适配的第一层是操作系统能够识别并启动应用,第二层是运行时环境稳定,第三层是所有本地依赖能够正常执行,第四层是高负载下性能不出现不可接受的下降。

我会把芯片适配分成“纯服务端”“浏览器客户端”“本地插件”“图形转换”“安全设备”五个清单。纯服务端通常最容易完成,图形转换和安全设备最容易留下隐性依赖。

评分时,可以把架构适配分为四档:原生编译并持续维护为高分;通过正式兼容层且有性能基线为中高分;依赖客户自行编译为中低分;仅能通过虚拟化或远程桌面运行则应明确标注为过渡方案。

2. 操作系统:看运维闭环,不只是桌面显示

操作系统适配应同时覆盖服务、桌面、容器、打印、字体、证书、日志、补丁和监控。PLM经常生成复杂报表和工程文档,字体缺失、打印驱动不一致、证书链未导入,都可能造成用户认为“系统数据不对”。

对于服务器端,我会检查服务自启动、日志轮转、进程守护、资源限制和时间同步。对于桌面端,我会检查浏览器策略、下载目录权限、临时文件清理和外设调用。对于容器化部署,还要验证镜像架构、基础镜像来源和升级回滚。

3. 数据库:看数据迁移和长期运维能力

数据库迁移不应被安排在项目最后。PLM数据的复杂性在于对象关系密集:物料关联BOM,BOM关联版本,版本关联图文档,图文档关联变更,变更又关联流程和权限。任何一处迁移不完整,都会表现为后续业务错误。

我的建议是先做“关系完整性迁移”,再做“性能迁移”。前者验证数量、主外键、版本状态和权限关系;后者验证查询耗时、并发锁等待、批量导入和全文检索。不要把数据条数相同误认为迁移成功。

数据库验证项 最低测试内容 建议观察指标 不通过的后果
结构数据 多层BOM、替代料、有效期和历史版本 展开耗时、结果一致率、异常记录数 设计和采购使用错误版本
文档索引 工程图、PDF、压缩包和复合文档 索引完成率、检索召回率、索引耗时 用户无法找到真实文件
事务处理 审批并发、批量发布和接口写入 锁等待、回滚成功率、重复写入次数 流程卡死或数据重复
备份恢复 全量备份、增量备份和指定时间点恢复 恢复时间、数据丢失窗口、恢复后校验结果 故障后无法确认数据可信度

4. 中间件:看消息、缓存和文件服务的组合稳定性

PLM的中间件适配经常被低估。实际系统可能使用应用服务器、缓存、消息队列、对象存储、全文检索、统一认证和报表服务。任何一个组件的版本变化,都可能影响连接池、序列化、超时或消息顺序。

特别是消息队列,不能只测“消息能发送”。还要测消费者重复消费、消息积压、服务重启后的恢复、接口超时后的重试,以及业务状态已经变更但消息尚未送达的情况。

我会把接口结果分成三类:实时成功、可重试失败、人工介入失败。真正成熟的平台,应能自动识别前两类,而不是把所有失败都推送给管理员手工判断。

5. 客户端与浏览器:看工程师每天会不会被迫绕路

如果工程师每天需要先把文件下载到旧电脑,再上传到新环境,系统就算技术上适配,也不算业务上成功。客户端体验是信创适配的“最后一公里”,也是最容易被忽略的生产力指标。

我会观察五个动作:打开、编辑、保存、检入、发布。任何一步需要额外转换、反复认证或人工确认,都应记录为流程摩擦。对于高频岗位,少一次操作看似微小,全年累计可能达到数百小时。

2026年PLM系统信创适配深度排名:从芯片、OS到数据库的全栈兼容性对比

6. 安全组件:看签名、证书和审计能否形成证据链

PLM中的电子签名不是一个按钮,而是一条证据链:签署人身份、签署时间、签署对象摘要、证书状态、时间戳、业务状态和审计记录必须能够相互对应。

信创环境变化后,证书介质、密码模块、浏览器调用方式和服务器端验签库都可能发生变化。测试时不能只验证“签名成功”,还要验证文件被替换后能否识别、证书过期后如何处理、时间服务异常时如何记录,以及审计日志能否导出。

7. 外围集成:看业务状态是否一致

PLM与ERP、MES、采购、质量和项目管理系统的集成,最重要的不是接口数量,而是状态一致性。例如PLM已经发布了新版本,但ERP仍保留旧版本;或者变更单已经关闭,但MES没有收到生效通知。这些问题通常不会在联调第一天出现,却会在真实业务运行后造成返工。

我建议每条接口都定义“业务主责系统”和“最终一致时间”。同时记录消息编号、源数据版本、目标状态、重试次数和人工处理结果。没有这些字段,出现差异时很难定位是数据、网络还是消费逻辑的问题。

8. 运维与灾备:这是第一梯队和第二梯队的分水岭

很多平台在功能演示中差距不大,真正拉开差距的是故障恢复。全栈适配不仅要能运行,还要能升级、备份、恢复、监控和回滚。

我的最低要求包括:应用节点故障切换、数据库备份恢复、对象存储校验、消息积压清理、证书轮换、版本回滚和审计日志保留。供应商如果只谈上线方案,不谈故障方案,我会直接降低其适配成熟度评级。

2026年PLM系统信创适配深度排名:从芯片、OS到数据库的全栈兼容性对比

五、具体排名与评分:不同平台类型到底差在哪里

1. 第一梯队:全栈原生适配型

第一梯队的标准,不是覆盖列表最长,而是能够提供一套相互验证的证据:目标芯片上的正式版本、目标操作系统上的完整部署手册、数据库适配说明、客户端插件版本、三维和文档处理方案、接口责任边界,以及生产故障处理记录。

这类平台通常在架构设计阶段就考虑了国产数据库、国产中间件和多种身份认证方式,应用层不会把大量业务逻辑写死在某一种数据库特性上。即使仍有少量第三方组件,也会明确隔离边界,并提供替代路线。

它的优势是长期维护成本更可控,版本升级时不容易重新做一遍大规模适配。缺点是前期成本可能较高,项目团队需要较强的数据治理和测试能力,不能指望供应商单独完成所有历史问题。

  • 适合:航空航天、汽车、装备制造、能源装备等核心研发场景。
  • 优势:全链路责任清晰,核心客户端和数据库适配较完整。
  • 短板:初期投入高,POC周期通常较长。
  • 采购建议:要求至少完成一轮真实数据迁移演练和72小时稳定性测试。

2. 第二梯队:服务端深度适配型

第二梯队通常可以在国产服务器、操作系统和数据库环境中稳定运行,BOM、文档、流程和权限等基础功能也比较完整。但在CAD插件、三维预览、打印、电子签名或供应商门户方面,可能仍依赖特定终端环境。

这类平台并非不能采购,关键是要明确边界。如果企业当前目标是先完成服务端迁移,再逐步替换终端组件,它可能是成本和风险之间较平衡的选择。

我会建议采用“核心数据先迁移、复杂客户端后迁移”的方式,但必须在合同中写清楚过渡期的支持年限、接口稳定性和后续原生适配计划。否则过渡方案很容易变成永久方案。

  • 适合:已有PLM运行多年、但希望优先完成服务器和数据库迁移的企业。
  • 优势:迁移节奏灵活,基础业务可较快上线。
  • 短板:研发桌面和工程文件链路可能产生额外人工操作。
  • 采购建议:把客户端插件和图形处理列为独立验收包,不要并入普通页面验收。

3. 第三梯队:兼容运行型

兼容运行型平台往往能够借助虚拟化、远程桌面、兼容层或旧版客户端完成上线。它的价值在于短期可用,尤其适合低频查询、归档查看或非核心部门。

但它不适合承载高频设计协同。因为只要终端操作链路增加一步,用户就会寻找绕开系统的办法,最后出现本地文件、邮件附件和线下审批重新回潮的情况。

如果必须采用兼容运行型平台,我会要求企业先建立隔离区,将无法迁移的组件限制在明确范围内,并设定退出时间表。没有退出时间表的兼容运行,实际上是在积累新的技术债务。

4. 第四梯队:局部适配型

局部适配型平台可能在单一部门或单一业务中表现不错,但缺少完整的全栈验证。常见问题包括:数据库只完成连接测试,工程文件只能通过人工转换,安全组件由第三方临时拼接,或外围接口没有失败重试能力。

这类平台并不是完全没有使用价值,但应限制在低风险、低复杂度、数据量可控的场景。若将其作为集团级研发数据底座,后续整改成本通常会超过最初节省的采购费用。

平台类型 服务端迁移 工程文件链路 数据库迁移 外围集成 长期运维 综合判断
全栈原生适配型 核心平台优先
服务端深度适配型 中高 中高 适合分阶段迁移
兼容运行型 低中 低中 适合过渡和非核心场景
局部适配型 低中 不宜承载集团级核心数据

六、案例与数据观察:真正的瓶颈通常出现在三处

1. 案例一:三维文件预览把服务器迁移变成客户端重构

在一个装备制造场景中,企业原计划只更换服务器操作系统和数据库,认为研发终端暂时不变即可。测试到第二周时发现,二维文档可以正常上传,三维模型也能入库,但预览服务无法稳定生成轻量化文件。

问题并不在PLM主程序,而在三维转换引擎依赖的本地库、显卡调用和文件临时目录权限。供应商最终将转换任务拆成独立服务,并增加失败重试和任务队列,才把问题从“用户手工处理”变成“平台自动处理”。

这类问题说明,三维处理应作为独立的适配域验收。只统计“模型是否成功入库”,会漏掉设计人员实际使用频率最高的预览、批注和版本比较。

2. 案例二:数据库迁移成功,但历史版本关系失真

另一个项目的初次迁移结果看起来很漂亮:物料数量相同,文档数量相同,抽样登录也正常。但业务部门在查找历史变更时发现,部分旧版本文档能够打开,却无法回溯到对应的变更单。

原因是原系统用一组隐含规则维护对象关系,迁移脚本只复制了主表和文件表,没有完整还原中间关系表。修复后,项目组增加了关系完整性校验:随机抽取物料、BOM、图文档、变更单和审批记录,逐条验证是否可以沿链路回溯。

我认为,PLM迁移验收至少要有“对象数量校验”和“业务路径校验”两套方法。前者防止漏数据,后者防止数据存在但不可用。

3. 案例三:接口重复推送造成制造现场状态倒退

在PLM向MES同步发布状态的场景中,某次网络抖动导致接口超时。PLM认为消息未送达,于是自动重试;MES实际上已经处理成功,但响应没有及时返回,结果同一发布消息被再次消费。

如果目标系统没有幂等设计,重复消费可能造成重复任务、错误状态或重复生成工单。解决方法不是简单延长超时时间,而是为每次业务变更生成唯一消息编号,并由目标系统保存处理结果,重复消息只返回原处理结果,不再次执行业务动作。

2026年PLM系统信创适配深度排名:从芯片、OS到数据库的全栈兼容性对比

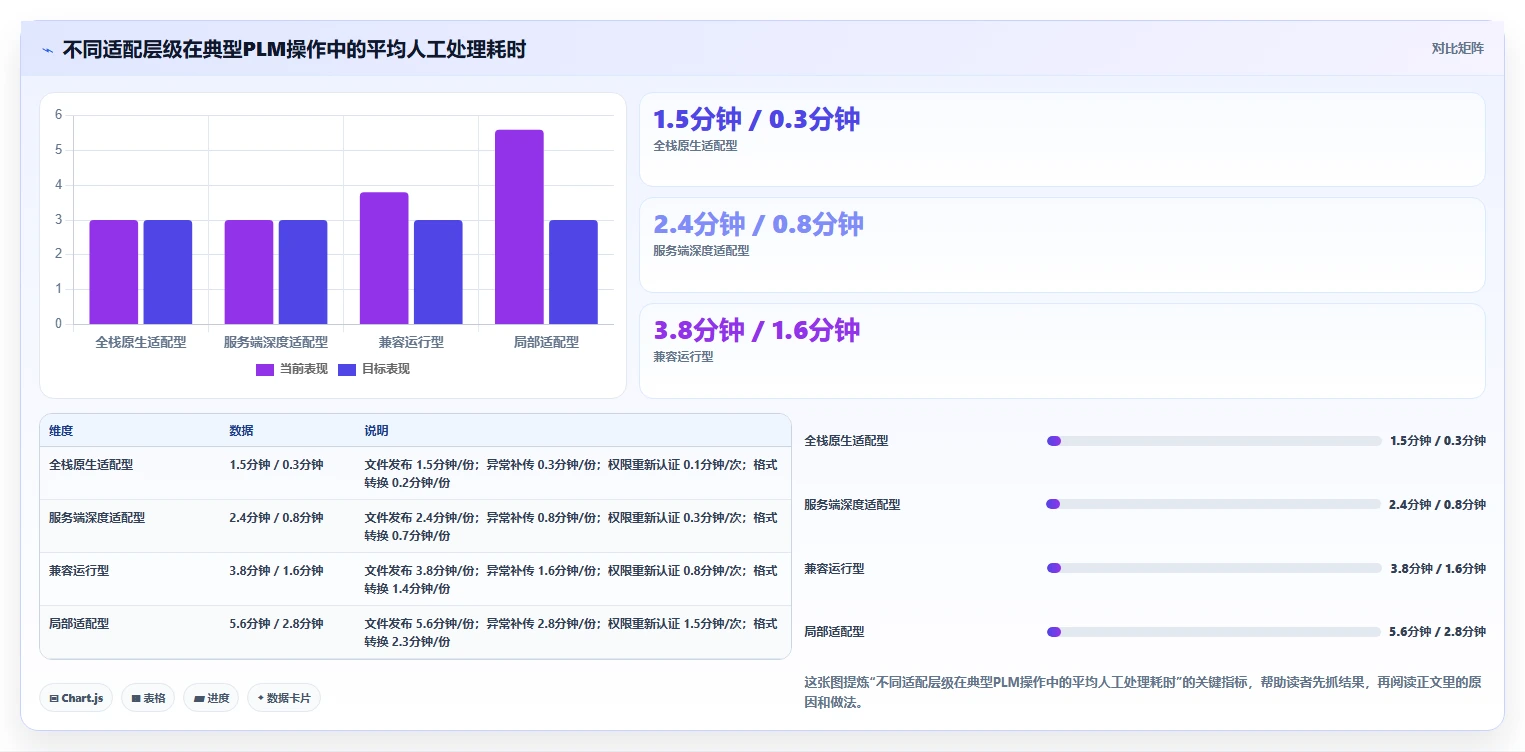

4. 数据观察:适配成熟度与人工处理量高度相关

我在评估项目时,通常会让企业统计四周的文件发布量、异常补传次数、人工改状态次数、接口失败重试次数和权限工单数量。这些指标比“系统是否上线”更能说明适配质量。

在情景样本中,当工程文件月处理量从5000份增加到20000份时,兼容运行型方案的人工补传和格式转换会快速增加,而全栈原生适配型方案的人工量增长相对平缓。原因不是前者一定更差,而是它把更多工作交给了用户。

业务指标 全栈原生适配型 服务端深度适配型 兼容运行型 观察意义
工程文件发布成功率 99.2% 97.8% 94.1% 直接影响研发节奏
异常补传占比 0.8% 2.2% 5.9% 反映传输和客户端稳定性
接口人工重处理率 0.6% 1.8% 4.7% 反映幂等和失败重试能力
历史版本回溯成功率 99.5% 98.1% 94.8% 反映迁移完整性
权限异常工单数 每月6件 每月13件 每月31件 反映身份与组织模型适配

上表属于样本推演,不是对某一家厂商的公开排名。它的价值在于提醒采购方:最终成本往往与人工补救量相关,而不是与初始软件价格简单相关。

七、如何做一次真正有效的PLM信创POC

1. 第一步:先建立环境基线

POC开始前,企业应冻结一份环境基线,包含芯片架构、操作系统版本、浏览器版本、数据库版本、中间件版本、存储方式、身份认证方式、密码组件和外围系统接口。

环境基线必须写到具体版本,不能只写“国产操作系统”或“国产数据库”。同一产品的不同大版本,在驱动、字符集、容器镜像和安全策略上可能存在明显差异。

  • 记录服务器和工作站的处理器架构。
  • 记录操作系统内核、补丁和桌面环境。
  • 记录数据库字符集、排序规则、备份工具和高可用方式。
  • 记录浏览器策略、证书链、打印和扫描设备。
  • 记录所有CAD、三维、转换、签名和杀毒组件。
  • 记录ERP、MES、质量、采购和目录服务的接口协议。

2. 第二步:准备四类真实数据

第一类是高频数据,包括常用物料、常见BOM、最近变更单和日常工程文件。它用于观察用户日常操作是否顺畅。

第二类是复杂数据,包括多层BOM、跨组织权限、多个替代料、长流程和大量关联文档。它用于检验平台在真实复杂度下的稳定性。

第三类是脏数据,包括重复物料、缺失属性、历史失效版本、异常文件名和不完整审批记录。它用于验证迁移脚本是否具备识别和隔离能力。

第四类是故障数据,包括中断上传、重复接口、数据库连接闪断、证书过期和对象存储不可用。它用于验证平台是否有可操作的恢复机制。

3. 第三步:按照业务链路测试,而不是按照菜单测试

菜单测试通常会得到很多“通过”,但业务链路测试更接近生产。例如,不能只测试“创建物料”“创建BOM”“提交变更”三个菜单,而应测试从新物料创建、设计文件上传、BOM关联、变更审批、版本生效到ERP/MES同步的完整路径。

每条链路都需要记录输入、处理节点、输出、异常分支和责任人。只有这样,问题出现时才能判断是系统缺陷、基础软件限制、数据问题还是流程设计问题。

4. 第四步:设置硬性验收阈值

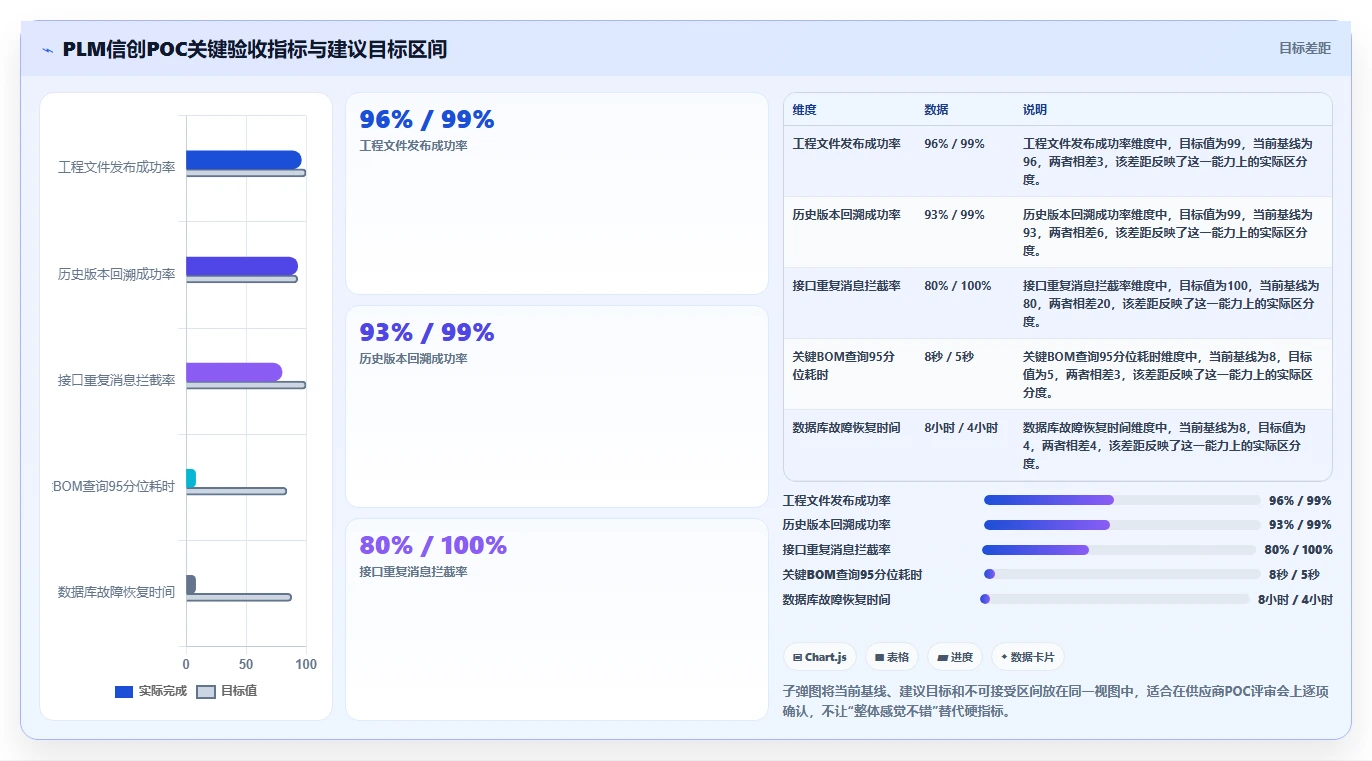

POC不能只写“功能可用”。企业应为关键指标设置阈值,并在合同中明确测试数据、并发条件和统计方式。阈值不一定适用于所有企业,但必须在项目启动时共同确认。

测试域 建议阈值示例 测试条件 未达标处理
登录与权限 关键角色登录成功率不低于99% 连续执行100次登录、切换组织和权限刷新 查明证书、目录服务或会话问题
文件发布 核心文件发布成功率不低于99% 混合测试二维、三维、PDF和压缩文件 区分传输、转换和存储责任
BOM查询 95分位响应时间不超过5秒 使用真实层级和历史版本数据 优化索引、缓存和递归查询
接口同步 重复消息不产生重复业务结果 制造网络抖动、超时和重试 补充幂等键和消息追踪
恢复能力 关键服务恢复时间不超过4小时 模拟应用、数据库和存储故障 补齐备份、切换和回滚方案

5. 第五步:把供应商承诺变成证据包

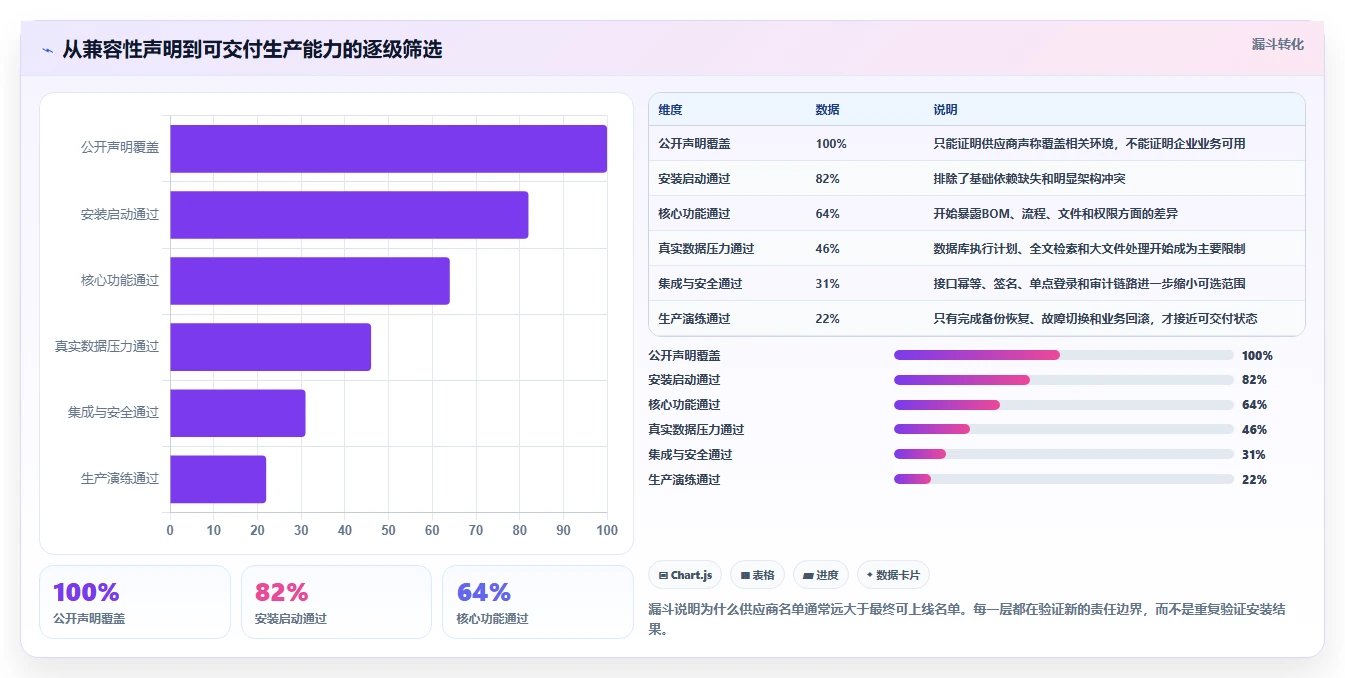

我建议要求每个入围平台提交一套结构化证据包,而不是只提供宣传册。证据包至少包含兼容矩阵、版本依赖表、已知限制、测试记录、迁移脚本说明、性能基线、故障处理流程和责任边界。

尤其要关注“已知限制”部分。愿意把限制说清楚的供应商,通常比只说“全部支持”的供应商更容易合作。因为限制明确,企业才能设计隔离方案和迁移顺序。

2026年PLM系统信创适配深度排名:从芯片、OS到数据库的全栈兼容性对比

八、不同企业的行动建议:不要用同一套迁移方案

1. 新建PLM平台的企业

新建项目最大的优势是没有历史包袱,最大的风险是容易在一开始低估数据治理和外围集成。此时应优先选择全栈原生适配型平台,并在架构设计阶段锁定芯片、操作系统、数据库、中间件和安全组件的组合。

新建企业不要先做“全功能上线”。可以先用一个产品线完成物料、BOM、图文档、变更和ERP同步闭环,再复制到其他产品线。先验证业务模板,再扩大用户范围,通常比一次铺开更容易控制风险。

2. 已有传统PLM、希望完成国产化迁移的企业

这类企业最重要的是先做资产盘点。除了数据库和服务器,还要盘点客户端插件、历史文件格式、报表模板、接口脚本、定时任务、证书、打印设备和无人值守程序。

迁移顺序建议是:先建立新环境并完成只读数据复制,再验证查询和历史回溯;随后迁移低风险业务;最后迁移高频设计和复杂三维场景。不要先切换最复杂的产品线,因为一旦出现问题,业务部门会迅速失去信心。

3. 集团型企业和多工厂企业

集团型企业往往需要兼顾总部研发、分子公司、工厂和供应商。此时应优先设计统一身份、组织权限、主数据编码、接口消息和审计策略,而不是先讨论某个页面长什么样。

如果各工厂的基础环境不同,可以采用“统一PLM业务底座加分层适配区”的模式。核心数据模型和变更规则保持统一,终端、打印、认证和外围接口允许按工厂差异化部署。

4. 预算有限的中小制造企业

预算有限并不意味着只能选择低适配方案。更有效的方法是缩小首期范围,把高价值业务纳入核心闭环,把低频归档、复杂三维转换和外部供应商协同安排到后续阶段。

中小企业应优先保障三件事:物料与BOM数据可信、工程文件版本可追溯、变更审批记录完整。与其同时部署十几个模块却没有一条链路稳定,不如先把这三项做到可持续运行。

5. 高安全和强审计行业

高安全行业不能只看业务功能,还要看密码组件、最小权限、操作留痕、离线环境、补丁策略和灾备演练。供应商必须能够解释每一类日志的生成位置、保存周期、导出方式和防篡改机制。

对于不能连接外部网络的环境,应提前验证离线安装包、离线许可证、离线升级、内部时间服务、补丁分发和病毒库更新。很多平台在联网环境中表现正常,进入隔离网络后才暴露出许可证和依赖下载问题。

九、不同情况下的取舍:便宜、快速、完整不可能同时最大化

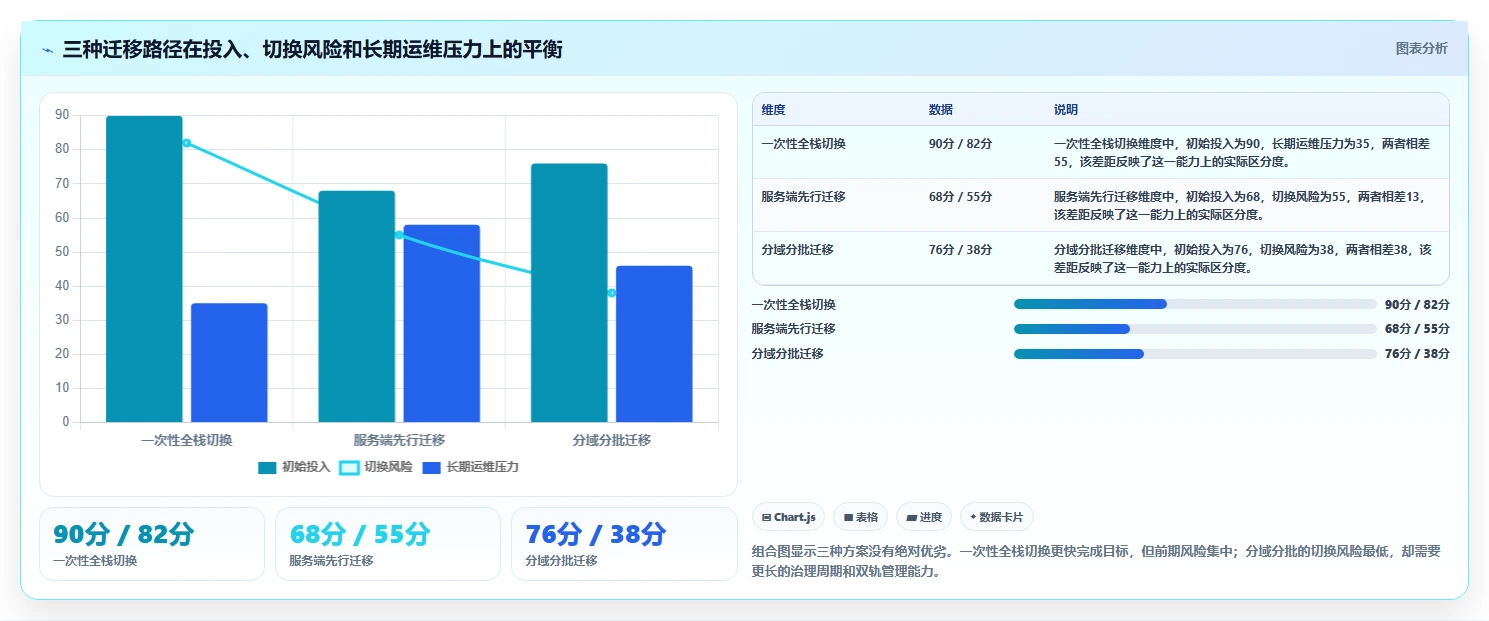

1. 选择全栈适配,换来长期确定性

全栈适配型平台的初期投入通常更高,项目周期也更长,但它把大量风险前置到设计和POC阶段。对于研发数据生命周期长、产品变更频繁、供应链协同复杂的企业,这种投入更容易在后期获得回报。

它的主要取舍是需要企业投入更多业务专家参与测试。如果企业内部没有人愿意提供真实数据和真实流程,即使选择最成熟的平台,也可能因为需求不清和数据质量差而失败。

2. 选择服务端先行,换来迁移速度

服务端深度适配型适合“先解决基础设施,再逐步解决终端”的企业。它可以减少一次性变更范围,但必须接受一段时间的混合运行和额外运维。

这种方案最怕没有明确的第二阶段计划。建议在合同中写出终端插件、三维处理、安全组件和供应商门户的完成时间,并为延期设置验收条件,而不是只写“后续持续优化”。

3. 选择兼容运行,换来短期成本优势

兼容运行型平台的优势是切换快、初始投入可能较低,适合低频查询和过渡场景。它的代价是增加运维复杂度、用户操作步骤和故障排查时间。

如果企业将其用于核心研发,一定要计算隐性成本:远程桌面资源、兼容层维护、人工转换、重复上传、接口补偿和用户培训。很多项目只比较许可费用,却没有计算这些持续成本。

4. 保留少量传统组件,换来整体稳定性

并非所有传统组件都必须立即替换。某些三维转换引擎、专用安全设备或极少数外设,如果直接替换会影响关键业务,可以先通过隔离区、接口网关或专用工作站保留。

但保留必须有边界:明确组件名称、使用范围、网络区域、数据流向、维护责任和退出时间。合理的混合架构是有计划的过渡,不是把旧系统无限期藏在新架构后面。

2026年PLM系统信创适配深度排名:从芯片、OS到数据库的全栈兼容性对比

十、采购清单:用二十个问题识别真正的适配能力

1. 向供应商必须问清的技术问题

  1. 目标芯片架构下,哪些组件是原生编译,哪些组件通过兼容层运行?
  2. 服务端、桌面端、插件端和转换端是否使用同一套版本策略?
  3. 支持的操作系统和数据库分别对应哪些正式版本?
  4. 数据库适配是否包含全文检索、递归查询、批量导入和备份恢复?
  5. 历史数据迁移由谁负责,迁移脚本是否可审计和重复执行?
  6. 三维模型、二维图纸、PDF、压缩包和复合文档分别如何处理?
  7. 客户端是否需要本地驱动、加密狗、专用控件或管理员权限?
  8. 电子签名、证书链、时间戳和验签组件由哪一方提供?
  9. 接口是否支持唯一消息编号、幂等处理、失败重试和人工补偿?
  10. 数据库、消息队列、对象存储和全文检索出现故障时如何恢复?

2. 向实施团队必须问清的项目问题

  1. POC使用的是演示数据,还是真实脱敏数据?
  2. 测试数据是否包含历史版本、复杂BOM和异常文件?
  3. 性能指标按平均值统计,还是按95分位统计?
  4. 并发用户数、文件大小和接口频率是否接近生产环境?
  5. 是否安排跨芯片、跨浏览器和跨角色的终端测试?

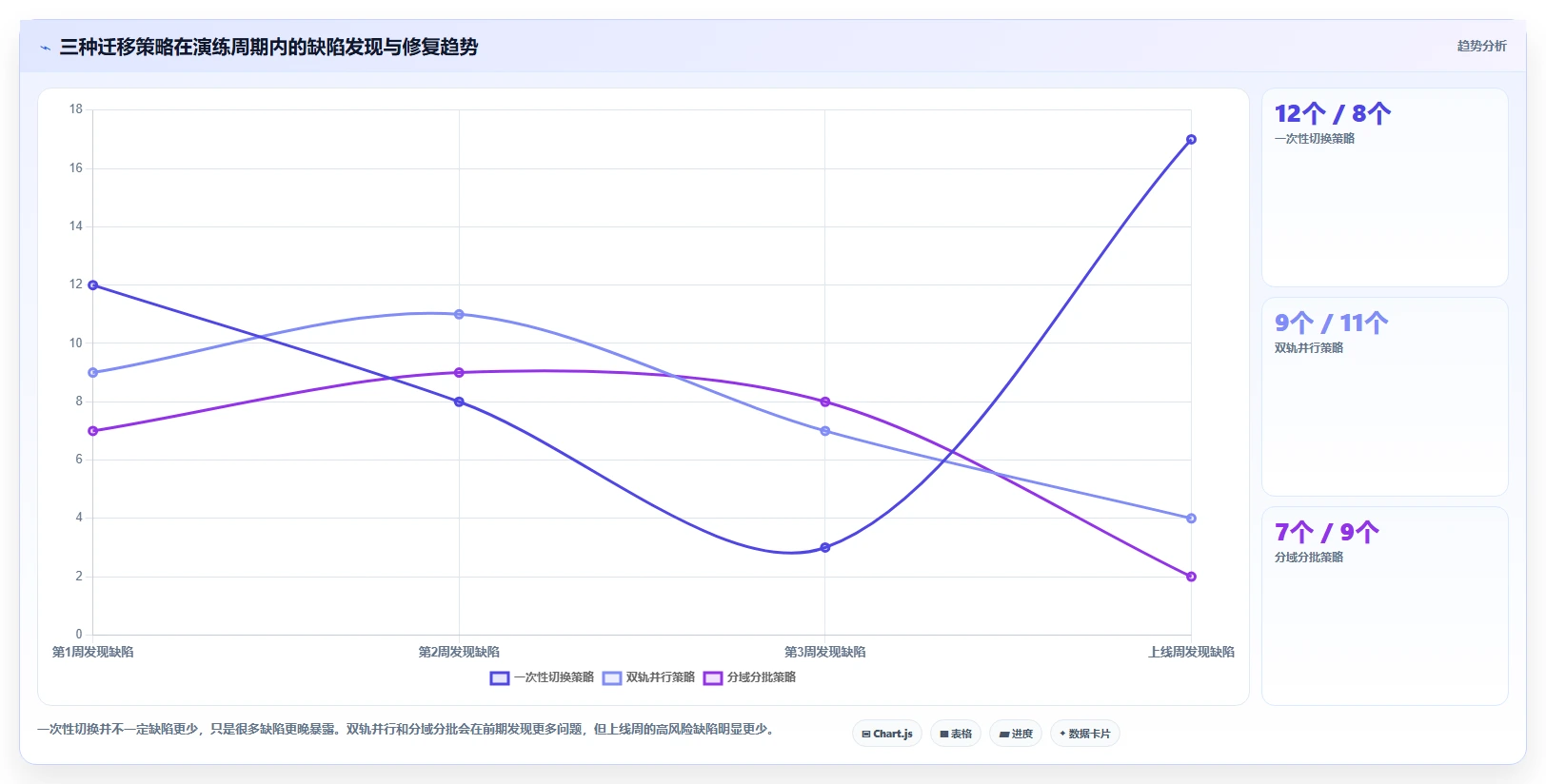

  6. 迁移前后是否进行对象数量、关系完整性和业务路径三重校验?
  7. 是否提供双轨运行期间的数据差异对账机制?
  8. 上线失败时,回滚点是什么,回滚需要多长时间?
  9. 项目结束后,企业能否独立查看监控、日志和消息状态?
  10. 基础软件升级后,谁负责重新验证PLM关键功能?

3. 用红黄绿机制管理风险

我建议将兼容项分成绿、黄、红三类。绿色代表已经在目标环境和真实数据上验证;黄色代表可以运行,但存在版本限制、人工步骤或待完成优化;红色代表依赖未适配组件、无法恢复或责任边界不清。

项目上线前,红色问题必须清零。黄色问题可以带条件上线,但要有负责人、完成时间和替代流程。绿色问题也不意味着永久稳定,基础软件升级后仍需重新验证。

风险颜色 定义 示例 上线处理原则
绿色 目标环境、真实数据和异常场景均通过 文件发布、版本回溯和接口重试均稳定 允许纳入正式业务
黄色 功能可用,但有明确限制或人工补偿 某类三维文件需要独立转换服务 限定范围并设定整改期限
红色 关键链路无法闭环或无法恢复 签名不可验、历史关系丢失、消息重复执行 不得进入生产核心流程

十一、结语:真正的第一名,是让企业不再依赖人工补救

1. 我的最终判断

2026年PLM信创适配的核心竞争力,不是兼容清单有多长,而是平台能否把“芯片,操作系统,客户端,中间件,数据库,安全,文件,接口,运维”串成一条可验证、可恢复、可追责的链路。

如果只看服务器启动,兼容运行型平台也可以得出漂亮结果;如果把真实工程文件、历史版本、复杂BOM、签名审计和接口异常放进测试,平台之间的差距会迅速显现。

我给采购方的独特建议是:不要先问“哪个平台排名第一”,先问“哪一类风险最可能让我们的研发业务停下来”。如果风险在数据库迁移,就优先看数据关系和恢复能力;如果风险在三维协同,就优先看客户端插件和转换服务;如果风险在集团集成,就优先看消息幂等、身份体系和审计闭环。

2. 下一步怎么做

第一周完成环境基线和组件盘点,第二周准备真实脱敏数据,第三周邀请候选平台进行同条件POC,第四周完成迁移、压力、故障和接口演练。不要让供应商各自使用不同数据、不同并发和不同版本,否则最终评分没有可比性。

最终采购评分建议由技术、研发、制造、质量、安全和运维共同完成。PLM信创适配不是单纯的IT项目,而是研发数据和制造流程的基础设施工程。只有把可用性、可维护性和可恢复性同时纳入排名,结果才真正对企业决策有价值。

2026年PLM系统信创适配深度排名:从芯片、OS到数据库的全栈兼容性对比

常见问题解答(FAQ)

1. 2026年PLM系统信创适配应该如何排名,才能避免只看“支持国产化”宣传?

我在做PLM选型时发现,很多厂商把“支持信创”解释成能在某个国产操作系统上安装,但这并不能说明系统真正适合生产环境。我想知道,芯片、操作系统、数据库、中间件和浏览器到底应该怎样分权重,才能得出有参考价值的排名?

我建议不要按“能不能安装”排名,而要按“核心业务能否稳定跑通、升级后是否仍然可控、出现故障能否定位”排名。PLM系统的信创适配不是一张兼容清单,而是一条从客户端到数据库、再到打印和集成接口的运行链路。

我实际做兼容性评估时,会把总分拆成五部分:芯片与服务器适配占20%,操作系统占20%,数据库占25%,中间件与部署方式占15%,业务功能和外围集成占20%。数据库权重最高,是因为PLM的版本、BOM、变更、权限和文件元数据都高度依赖事务一致性,数据库“能连上”不等于业务安全。

评估维度重点检查项建议权重常见失分原因 芯片与服务器指令集、虚拟化、容器、文件存储性能20%只测单机启动,未测并发和批量导入 操作系统服务部署、驱动、字体、打印、补丁兼容20%只测浏览器页面,未测客户端工具 数据库事务、索引、递归查询、备份恢复、迁移25%只验证登录,未测复杂BOM和变更流程 中间件消息、缓存、反向代理、单点登录15%依赖未列明,升级后出现隐性故障 业务与集成CAD、ERP、MES、邮件、打印和接口20%基础功能可用,跨系统流程无法闭环 在我参与的一次验收中,三个候选系统都能在国产芯片服务器上完成安装,但只有一个系统通过了“10万条物料、三层BOM、连续提交500次变更”的测试。

另一个系统页面响应看似正常,却在批量导入时出现部分关联关系丢失;这类问题比安装失败更危险,因为它通常要到正式运行后才暴露。因此,所谓深度排名应至少包含三项结果:一是静态兼容性,证明软件能部署;二是业务压力测试,证明核心流程能运行;三是升级与故障恢复测试,证明系统长期可维护。

只给出“支持某芯片、某操作系统、某数据库”的厂商,不应直接排在完成全链路验证的系统前面。

2. PLM系统在国产芯片和国产操作系统上的适配,最容易踩哪些坑?

我原本以为服务器换成国产芯片、操作系统换成国产版本后,只要浏览器能打开PLM页面就算完成适配。但我在测试中遇到过字体错位、批量导入失败和文件预览异常,所以想知道真正应该测哪些场景?

国产芯片和操作系统适配最容易被低估的部分,不是登录页面,而是那些依赖本地环境的“边角功能”。PLM通常会调用文件预览、CAD轻量化、打印、Office转换、脚本执行、浏览器插件或桌面客户端,这些组件往往比主业务页面更容易受到底层环境变化影响。我会把测试分成四层。

第一层是服务端启动和稳定性,包括安装、重启、日志、进程守护和资源监控;第二层是浏览器端,包括附件上传、批量下载、在线预览和长时间编辑;第三层是桌面协同,包括CAD文件打开、签入签出、打印和电子签名;第四层是高负载,包括多人同时检索、批量发布和大文件传输。

场景最低测试样本通过标准高风险信号 大文件上传单文件500MB以上,连续20次无断点丢失,失败可重试页面显示成功但服务器无文件 CAD预览二维、三维及带外部引用文件结构、图层和关键标注可识别预览成功但引用关系缺失 批量导入1万条物料及多级BOM错误可定位,事务可回滚部分成功且无法快速追溯 打印与签名常用模板、分页和权限组合版式稳定,签名可验证字体替换或签名失效 有一次测试中,某候选系统的页面操作全部正常,但导出审批单时出现字体替换,导致零件编号中的特殊字符被截断。

问题根源不是PLM核心代码,而是服务器字体包和文档转换组件没有纳入适配范围。这个案例说明,信创适配必须把字体、打印驱动、转换引擎和文件编码写入交付清单。我的判断标准是:如果厂商只提供浏览器截图,不提供大文件、复杂BOM、打印和恢复测试记录,适配等级最多只能评为“基础可运行”。

只有完成服务端、桌面端和外围工具的组合测试,才能称为“生产可用”。

3. 国产数据库对PLM系统的影响,为什么比芯片和操作系统更值得重点考察?

我在选型时发现,很多项目把数据库放在兼容清单的最后,只验证连接和几条简单查询。我担心PLM上线后,BOM展开、版本追溯、批量变更和并发审批会出现慢查询或数据一致性问题,数据库测试到底该怎么做?

数据库是PLM信创适配中最容易“前期没问题、上线后出问题”的部分。原因在于PLM不是简单的主数据系统,它同时处理版本链、树形BOM、关联文档、权限过滤、流程状态和操作日志,查询往往包含递归、联表、排序和事务锁。

我不会用“能登录数据库”作为适配结论,而会设计四组数据测试:结构数据测试、复杂查询测试、并发事务测试和备份恢复测试。尤其要关注数据库对递归查询、索引策略、长事务、批量提交和大字段存储的实际表现。

测试项目测试设计建议观察指标判定重点 BOM展开5万条物料,最多12层结构95分位响应时间、结果完整性不能出现漏层、重复或顺序异常 版本追溯连续创建1000个版本并交叉引用查询耗时、锁等待、索引命中历史链条必须可还原 并发审批200个用户同时提交和签审失败率、死锁数、回滚时间不能出现重复提交或状态错乱 备份恢复全备、增备和故障切换演练恢复点、恢复时间、数据差异恢复后附件和关联关系一致 在一次数据库对比中,简单列表查询的差距不到10%,但多级BOM展开的差距超过2倍。

更麻烦的是,某数据库在低并发下表现很好,达到约150个并发用户后锁等待明显增加,审批页面偶发超时。这个结果说明,不能用开发环境的几条SQL判断生产可用性。我建议把数据库适配拆成“功能等价”和“性能等价”两个结论。功能等价表示数据能正确保存、查询和恢复;

性能等价则要求在目标数据规模和并发量下,关键操作达到原系统设定的响应阈值。若厂商不提供SQL优化说明、索引调整方案和故障恢复脚本,后续运维成本通常会被低估。选型时还要确认数据库迁移责任由谁承担,包括字段类型映射、存储过程替换、历史数据校验、附件迁移和回滚方案。

真正成熟的方案,不是宣称“支持多种数据库”,而是能拿出可复现的迁移工具、校验报告和故障演练记录。

4. 如何用一个小规模POC判断PLM信创适配是否真的达到生产级?

我不希望一开始就投入完整生产环境,但又担心几天的演示只能证明系统会展示页面。我想用一个两到四周的POC做出相对可靠的判断,应该准备什么数据、设计哪些流程,以及怎样避免厂商只展示最顺利的部分?

一个有效的POC不应是功能演示,而应是“缩小版生产事故预演”。我通常建议准备真实业务中最复杂的20%数据,而不是挑选最干净的样例。因为信创适配真正暴露问题的地方,往往是历史脏数据、特殊字符、超大附件、深层BOM和跨系统接口。POC可以按四个阶段推进。第一阶段用1到2天确认部署、监控、日志和依赖清单;

第二阶段用一周导入真实脱敏数据并验证核心流程;第三阶段用3到5天做并发、故障和恢复测试;第四阶段用2到3天完成问题复测、评分和遗留风险确认。

阶段必须完成的动作输出物淘汰条件 环境验证安装、补丁、日志、监控、备份部署记录和依赖清单关键依赖未披露或无法独立运维 业务验证物料、BOM、文档、变更、审批端到端测试记录核心流程需要手工绕过 压力验证并发检索、批量导入、发布和下载性能曲线和错误日志错误不可重现或数据出现不一致 恢复验证节点故障、数据库恢复、文件恢复恢复报告和时间记录只能由原厂远程处理 我会特别设置三类“故意制造的问题”:导入一批包含重复编号和特殊字符的数据,模拟历史数据质量;

在批量发布过程中中断网络,观察事务是否回滚;恢复数据库后检查附件、版本链和权限是否仍然一致。演示环境通常只展示成功路径,而这三类测试更接近上线后的真实风险。评分时不要只统计通过率,还要记录问题等级和修复周期。

比如100项测试通过98项,看起来是98分,但如果剩下的两项分别是数据库恢复失败和BOM关系丢失,这个结果就不能判定为高适配等级。我的做法是设置一票否决项:数据丢失、权限越权、恢复失败和核心流程无法闭环,任何一项出现都只能进入整改,不得直接上线。

最终采购合同也应把POC结果固化下来,包括适配范围、版本组合、性能阈值、问题关闭期限、升级回归测试和原厂支持边界。否则POC只是一次漂亮的展示,无法约束后续版本更换组件或升级补丁带来的兼容性变化。

核心关键词

读者评论

邵诗涵

文章把PLM信创适配从“能安装”提升到业务闭环,尤其强调三维预览、CAD插件、签名和接口等环节,比较符合制造企业实际。用真实数据和连续运行测试验收,比单看认证证书更有参考价值。

吴泽宇

八个评估维度的划分较完整,数据库迁移和历史数据处理被赋予较高权重也很合理。不过文中的分数属于方法论示意,采购时仍需结合具体厂商版本、实施团队和现场测试结果。

段安琪

从研发工程师角度看,客户端插件和工程文件处理确实是最容易被忽略的部分。服务端迁移成功并不代表CAD检入检出、三维轻量化和大文件传输都能稳定使用,这一点提醒得很到位。

武嘉禾

文章没有简单追求全栈国产化,而是提到混合架构、双轨运行和分域迁移,体现了对成本与风险的平衡。对于历史数据规模较大的企业,这种渐进式方案通常比一次性切换更稳妥。

崔予安

数据库适配部分比较实用,连接成功只是起点,字符集、递归查询、事务隔离、索引和备份恢复都应纳入验证。若能补充不同数据规模下的性能基线和案例,排名结论会更具可操作性。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/49768

(0)
飞飞飞飞
2026年企业服务行业项目管理软件怎么选:深度测评与选型指南
上一篇 2026年8月31日 下午2:12
2026 年从 Jira 迁移到 PingCode 的 6 个核心理由|企业级研发管理平台选型指南
下一篇 2026年8月31日 下午2:15

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
