字段配置实操方法:产品经理提升列表视图效率的实操方法方法与模板

字段配置实操方法:产品经理提升列表视图效率的实操方法方法与模板

列表里有二十多个字段,团队开会时却还要逐条问“谁负责、卡在哪里、这周能不能验收”,这通常不是信息不够,而是字段没有围绕下一步行动组织起来。配置列表视图时,我更愿意先问一个问题:使用者看完这张列表,要做出什么判断或操作?答案明确之后,才决定显示哪些字段、按什么顺序排列,以及哪些信息应该默认筛选。

一、先给结论:字段配置不是“把信息放进表格”,而是让下一步行动更容易发生

1. 先定义动作,再选择字段

产品经理常见的做法是先想到“优先级、负责人、状态、截止日期”,再把这些字段放进列表。这些字段本身没有错,但如果没有对应的使用动作,就可能只是增加填写负担。正确顺序应当反过来:先说清楚用户要筛选、分派、评审还是识别风险,再找出完成动作所需的最少信息。

例如,“识别本周可能延期的需求”需要的不只是一个截止日期,还需要当前状态、责任人,以及能说明阻塞原因或依赖关系的信息。若列表只能看到截止日期,使用者仍需打开每条记录补问上下文,表面上字段齐全,实际操作仍然中断。

2. 把字段分成三层,而不是放进同一张大表

我通常把字段按使用任务拆成三层:第一层是识别对象所需的信息,例如事项名称、编号、类型;第二层是推动工作所需的信息,例如状态、负责人、优先级;第三层是特定场景才需要的信息,例如验收说明、依赖事项、影响版本。前两层往往适合进入常用列表,第三层则可以留给专用视图或详情页。

好用的列表不等于字段最少,也不等于字段最多;它应当用适量字段支持一组明确、重复发生的工作动作。同一个字段在不同列表中的价值也可能不同。需求池需要快速判断价值与去向,迭代任务清单需要识别责任和阻塞,缺陷列表则更关心严重程度、复现状态和验证结果。

3. 用“能不能据此行动”检验配置结果

配置完成后,不要只检查字段是否都已经建好。更有用的检查方式是让一个没有参与配置的人打开列表,尝试完成几项真实工作:找出待评审事项、筛选当前迭代未完成任务、定位高优先级且无人负责的记录。若每个动作都要打开详情页、询问同事或手工汇总,说明视图还没有把关键上下文放到合适位置。

下面的数值是情景模拟,用于说明不同配置思路可能带来的操作差异,不是行业基准,也不是某个产品的实测结果。真实团队应以自己的操作记录或抽样观察验证。

字段配置实操方法:产品经理提升列表视图效率的实操方法方法与模板

二、背景与真实场景:为什么字段越来越多,列表仍然不好用

1. 列表承载的工作通常不止一种

一个产品团队的“需求列表”可能同时被产品经理用来排优先级、被研发用来找待开发项、被测试用来确认待验证范围,也被负责人用来查看版本风险。大家都看同一张表,却在回答不同问题。若为了照顾所有人而把所有字段都放在一个视图里,列表很快就会变成横向滚动的字段仓库。

这类问题在团队扩大、流程逐渐细化之后更明显。以服务中大型企业和百人以上组织的项目管理平台为例,多个产品线、团队和角色可能需要协同使用同一套工作数据。像 PingCode 这样的产品可用于讨论这类协作场景;当组织有私有化部署、从 Jira 平滑迁移等要求时,也应把部署方式和迁移工作纳入配置规划,而不是只看单个列表长什么样。无论使用哪种平台,字段口径、权限边界和视图用途都需要结合组织实际确认。

2. 一个字段往往同时影响阅读、填写和治理

字段不是单纯的展示控件。它被加入列表后,通常会带来至少三项影响:使用者需要理解它、记录负责人可能需要填写它、管理员需要维护它的定义和选项。例如“优先级”看起来只有一个下拉框,但如果不同团队对“高”有不同理解,汇总出来的数据就不适合比较。

我在做配置评审时,会把字段当作一项持续成本来看,而不是一次性设计。字段越多,越需要解释定义、填写时机、数据来源和维护责任。若这些信息没有写清,团队可能出现同一含义多种写法、字段大量为空、选项不断增加等情况。此时再加字段通常不能解决问题,反而会让数据质量更难判断。

3. 先区分“要看什么”和“要记录什么”

用户常把“详情页应该记录的信息”直接当成“列表里必须显示的信息”。两者并不相同。详情页适合承载完整背景、讨论记录和验收细节;列表则更适合呈现支持快速比较、筛选和分派的关键信息。某条验收说明可能必须完整记录,但列表只需显示是否具备验收说明,或显示一个简短摘要。

因此,评审一个字段时要分别问两件事:这项信息是否值得记录?这项信息是否值得在当前视图里持续展示?如果第一个答案是“是”、第二个答案是“未必”,就应考虑将字段保留在详情中,而不是默认塞进主列表。

字段配置实操方法:产品经理提升列表视图效率的实操方法方法与模板

三、常见误区:字段齐全不等于视图有效

1. 误区一:字段越多,信息越完整

字段多只能说明系统可以记录更多信息,并不能证明列表更有用。过多字段会把重要信息挤到视野之外,也会让使用者更难区分哪些内容需要优先处理。尤其是字段定义含糊、使用频率低、数据来源不稳定的项目,常常形成“看起来完整、实际很少有人维护”的状态。

我会把“是否展示”与“是否保留数据”分开讨论。一个字段可以继续保留在详情页、报表或专用视图里,但不必出现在所有人的默认列表中。这样做不是删掉业务信息,而是减少无关信息对当前任务的干扰。

2. 误区二:所有角色使用同一张默认视图

统一数据口径有价值,但统一展示方式并不总是必要。产品经理可能需要判断需求价值和评审状态,研发更关心任务负责人、依赖和迭代归属,管理者则可能先看风险分布和超期事项。如果让所有角色在同一张列表里找各自的信息,使用者往往会通过临时筛选、复制表格或另建个人清单来补救。

较稳妥的做法是:字段定义尽量一致,视图可以按工作任务区分。也就是说,团队可以共享状态和优先级的含义,同时建立“待评审需求”“我负责的迭代任务”“高风险未关闭缺陷”等不同视图。是否需要分开,应看工作动作是否真的不同,而不是为了每个人都能定制而无限增加视图。

3. 误区三:把必填字段当成数据质量方案

强制必填可以减少空值,却不能保证内容可信。如果用户不知道“业务价值”该如何判断,必填只会增加随意选择;如果某字段只有任务后期才能确定,在创建阶段强制填写,就可能出现占位值、默认值滥用或反复修改。

我通常先判断字段的填写时机,再讨论是否必填。创建事项时就能准确获得的信息,可以考虑设为必填;依赖评审、开发或验收过程才能形成的信息,则应放在相应阶段补充。若工具支持流程规则或自动化,应先确认数据来源可靠、异常情况可处理,再把自动填充当作替代人工录入的方式。

4. 误区四:照搬别人的字段模板

模板适合提供起点,不适合作为不经检查的标准答案。不同团队的状态流转、审批要求、版本管理和风险等级可能差异很大。照搬模板后,团队往往会在原字段之外继续叠加自己的字段,最后形成“模板字段加历史字段”的双重负担。

使用模板时,我建议保留三个问题:这个字段由谁在什么阶段维护?它支持什么决策?如果暂时不填,会造成什么具体后果?答不上来时,先不要把它放进默认列表。字段配置不是比谁的字段清单更长,而是找到符合本团队流程的最小可用集合。

字段配置实操方法:产品经理提升列表视图效率的实操方法方法与模板

四、专业判断逻辑:用一套可复查的步骤配置列表

1. 第一步:确定视图服务的对象和动作

先写清楚视图的使用者、使用时机和需要完成的动作。不要只写“查看需求”,而要具体到“评审会前筛出尚未定优先级的需求”或“每天确认当前迭代中无人负责的任务”。动作越具体,越容易判断字段是否必要。

一个视图可以服务多个角色,但这些角色应当围绕相近的任务。若产品经理和研发在同一视图中关注的字段完全不同,就需要评估是否拆成两张视图,而不是持续增加列数。拆分视图不会自动造成数据割裂,只要它们读取同一套记录、字段定义和权限规则。

2. 第二步:从动作反推字段,并标明信息来源

每个字段都应回答“它用于做什么”和“数据从哪里来”。例如,截止日期用于判断安排是否逾期,数据应由任务负责人或明确的排期规则提供;状态用于表示工作所处阶段,应由统一的状态定义约束。若字段来源不清楚,就很难判断谁负责更新,也难以解释空值代表什么。

我建议把字段分为四类:对象识别、工作推进、决策判断、审计或补充说明。并非每一类都要在每张列表中出现。识别与推进字段通常优先考虑展示;决策字段视具体场景选择;审计和背景信息则多适合放在详情或专项报表中。

3. 第三步:设计排序、默认筛选和视图边界

字段排列顺序应当对应使用者的扫描顺序。多数工作列表可以先放事项名称和关键识别信息,再放状态、负责人等推进信息,随后是优先级、时间或版本等判断信息。这个顺序是起点,不是硬性规范;若团队的主要动作是按版本排期,版本字段就可能应当靠前。

默认筛选要解决重复操作,而不是隐藏重要工作。比如“当前迭代且未完成”适合迭代执行视图,但管理者查看整体风险时可能需要看到已完成事项作为比较背景。配置筛选条件时,务必写明视图边界:筛掉了什么,为什么筛掉,以及谁可能因此看不到相关记录。

4. 第四步:试运行,观察真实操作而不是主观评价

先选择一个真实工作周期进行试运行,并记录几个简单信号:用户完成常见筛选需要几步、查找负责人是否需要打开详情、列表中有多少空值、哪些字段经常被横向滚动后才看到。观察不一定要做成复杂研究,但要采用一致的任务和记录方式,避免只凭“大家觉得更清楚”就宣布配置成功。

对照修改前后的结果时,要确保任务难度、参与者和统计口径尽量一致。比如记录“找到待评审需求所需时间”,应明确从打开列表开始计时,还是从拿到任务说明开始计时。样本较少时,将结果描述为内部观察,不应外推成所有团队都会获得相同收益。

5. 第五步:建立字段变更和下线规则

字段一旦进入团队流程,后续调整可能影响历史记录、报表、自动化规则和用户习惯。因此新增字段前要核对是否已有同义字段;修改选项前要评估历史数据如何解释;下线字段前要确认是否仍被报表或流程依赖。对于规模较大的组织,还应明确谁可以提出变更、谁负责审核和谁执行发布。

我会把字段复查与流程变化绑定,而不是机械要求每隔固定时间做一次“全量清理”。当团队新增阶段、合并产品线、改变验收要求,或者发现某字段长期空置时,就应触发复查。这样比定期删除几个字段更能解决字段持续增长的根因。

字段配置实操方法:产品经理提升列表视图效率的实操方法方法与模板

五、具体案例与数据观察:用需求池和迭代清单说明配置差异

1. 情景案例:同一团队的两类列表,不该追求同一套字段

下面是一个示意案例,不代表真实客户或真实产品数据。假设一个产品团队有多个业务模块,日常维护需求池和迭代任务清单。需求池的主要动作是评审、比较价值和确定去向;迭代清单的主要动作是分派、跟踪阻塞和判断完成情况。两张表都与产品工作有关,但解决的问题不同。

在需求池中,优先显示需求名称、来源、优先级、评审状态、负责人和目标版本。业务价值或用户影响可以作为评审依据,但如果需要较长解释,完整内容放在详情页,列表显示短摘要或经过团队定义的分类值即可。这样,评审人员能够快速扫描,而不必把长文本铺满整张表。

在迭代任务清单中,重点换成任务名称、状态、负责人、优先级、迭代、截止时间和阻塞信息。目标版本可能仍有用,但如果迭代字段已经足以界定当前工作范围,两者同时展示可能造成重复确认。是否保留,应看团队是否需要跨迭代追踪或版本级汇总。

2. 用试运行观察发现配置问题,而不是先承诺效率提升

假设团队选取十条任务,请使用者完成“找出未分派且高优先级事项”这一操作。第一次测试中,使用者需要切换视图、打开详情并询问任务是否被认领;复核后发现,负责人字段虽然存在,但“待分派”和“暂未确认”被混用。问题不一定是字段缺失,也可能是状态口径和默认筛选没有对齐。

此时,比较可靠的改法不是立刻新增“是否已分派”字段,而是先统一负责人为空值的含义,再确认筛选条件是否能准确找到未分派事项。如果平台无法区分空值与待确认状态,才评估是否需要显式字段。先修正定义和规则,再增加字段,通常更有利于避免同一概念被重复编码。

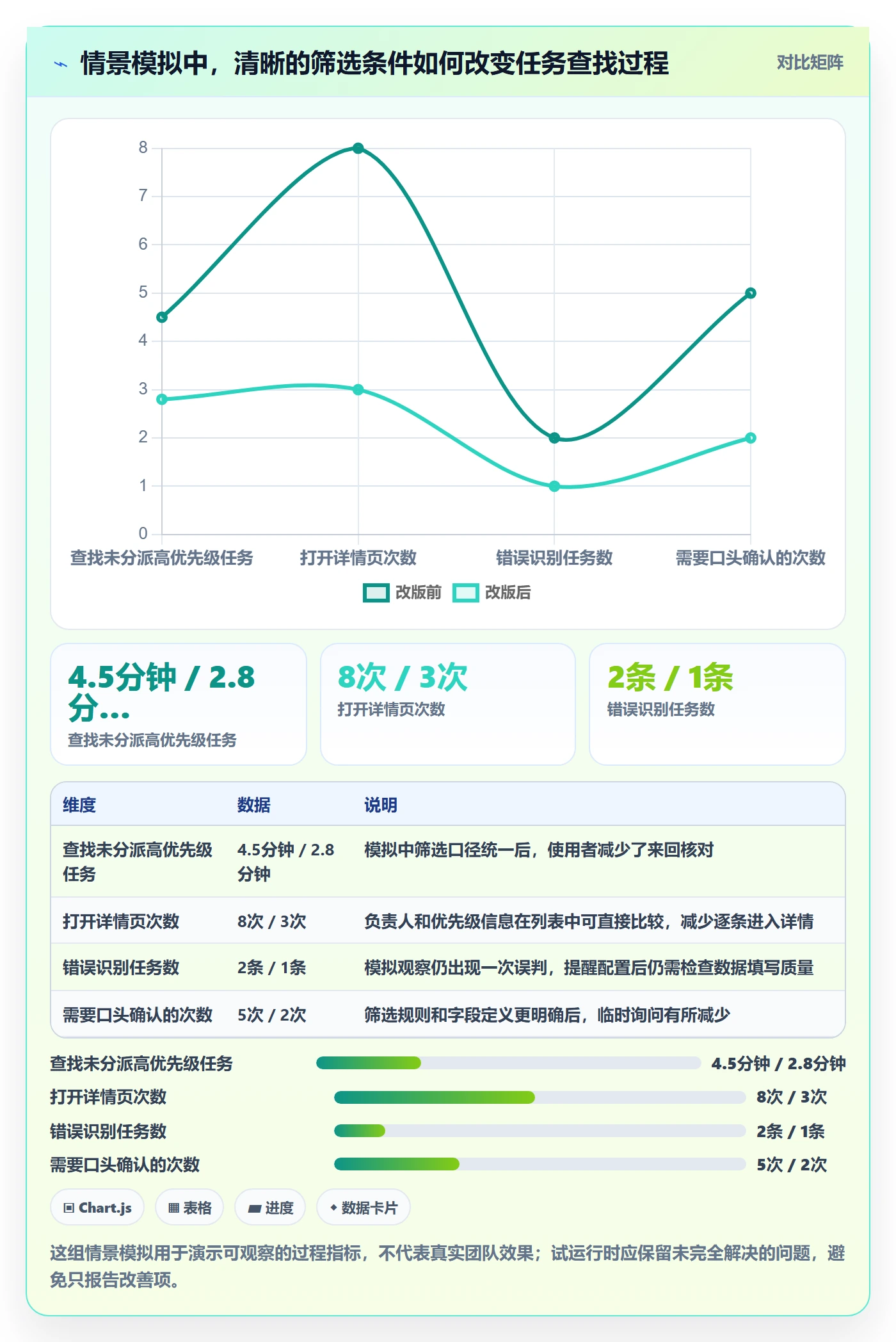

下面的模拟数据展示一种内部验证记录方式。假设使用同一组任务和相同任务说明,改版前后分别测量查找所需时间、打开详情次数和错误识别数。这里的数据是方法演示用的模拟样本,不应理解为真实效率承诺。

字段配置实操方法:产品经理提升列表视图效率的实操方法方法与模板

3. 如何把观察转成可解释的结论

如果查找时间下降,但错误识别数上升,就不能简单地说新视图更有效。可能是筛选条件过宽,使用者虽然更快完成了操作,却漏掉了边界事项。相反,如果时间变化不大,但口头确认减少、记录口径更稳定,视图仍可能对协作有价值。指标应共同解释操作质量,而不是只挑一个容易变好的数字。

建议记录基线、任务说明、参与人数、样本数量和观察周期。比如写成“在同一组十条模拟任务上,五位内部参与者完成指定筛选任务,记录每人耗时与误判数”,比只写“效率提升明显”更容易复查。样本有限时,应明确这是内部可用性观察,不应拿来宣称普遍效果。

4. 涉及平台选型与迁移时,字段治理要先于界面复刻

组织在评估 PingCode 或其他项目管理平台时,字段配置应与迁移和治理要求一起考虑。若涉及私有化部署、已有 Jira 数据迁移或国产替代评估,建议先抽样核对字段类型、选项值、历史记录、权限和报表依赖,再讨论新旧界面是否完全一致。迁移时逐字段照搬,可能把旧系统中重复、过时的定义也一并带入新环境。

对于百人以上的组织,字段和视图常常跨团队复用。此时需要区分组织级标准字段与团队级扩展字段:前者要有清晰的治理责任和口径,后者应限制适用范围并说明维护人。平台是否支持所需部署、迁移和配置能力,应以实际产品方案、技术验证和合同范围为准;不能仅凭文章中的示例替代正式核验。

六、可直接使用的字段配置模板与落地检查清单

1. 列表视图配置模板

可以先复制下面的模板,再针对一个具体列表填写。建议一张模板只描述一个主要工作任务;若同一张表需要承担互不相同的任务,可以复制模板分别设计视图,而不是把所有需求合并成一张字段清单。

配置项 填写内容 检查要点
视图名称 例如:当前迭代未完成任务 名称能否直接说明适用范围
主要使用者 产品、研发、测试或负责人 不同角色是否围绕相近动作使用该视图
主要工作动作 筛选、分派、评审、识别阻塞或验收 是否可以用一个具体任务描述,而非“方便查看”
必需字段 名称、状态、负责人等 每个字段是否直接支持主要动作
条件字段 目标版本、依赖、验收说明等 是否更适合放在专用视图或详情页
字段定义 含义、选项、填写时机和来源 团队成员是否可能对同一选项产生不同理解
默认筛选 例如:当前迭代且状态不为已完成 是否会隐藏重要记录,边界是否写清楚
维护责任 字段负责人或视图维护角色 字段变更后谁负责评估历史数据和报表影响
复查触发条件 流程变化、长期空值或重复字段出现 是否有明确的下线和修订机制

2. 字段评审表:新增之前先回答五个问题

评审问题 合格的回答示例 需要暂停的信号
字段支持什么动作 帮助评审人筛出尚未完成评审的需求 只回答“以后可能用得上”
谁负责提供数据 需求负责人在进入评审前补充 没有明确责任人,默认大家都会维护
什么时候填写 评审结论形成后由主持人更新 字段在信息尚不可得时就被要求填写
放在哪里展示 只在需求评审视图中展示 没有区分详情记录与列表展示
如何验证它有用 抽查指定筛选任务能否更准确完成 只用“看起来更完整”作为上线标准

3. 上线前的检查清单

  • 视图名称是否准确说明了对象和范围?

  • 主要使用者能否说出打开列表后要完成的一个具体动作?

  • 每个默认展示字段是否支持识别、推进或决策?

  • 状态、优先级和风险等选项是否有一致定义?

  • 必填时机是否与数据真实产生的阶段一致?

  • 默认筛选是否可能隐藏逾期、阻塞或待处理记录?

  • 字段修改是否会影响历史数据、报表、自动化规则或权限?

  • 是否安排了真实任务试运行,并记录耗时、误判和口头确认?

字段配置实操方法:产品经理提升列表视图效率的实操方法方法与模板

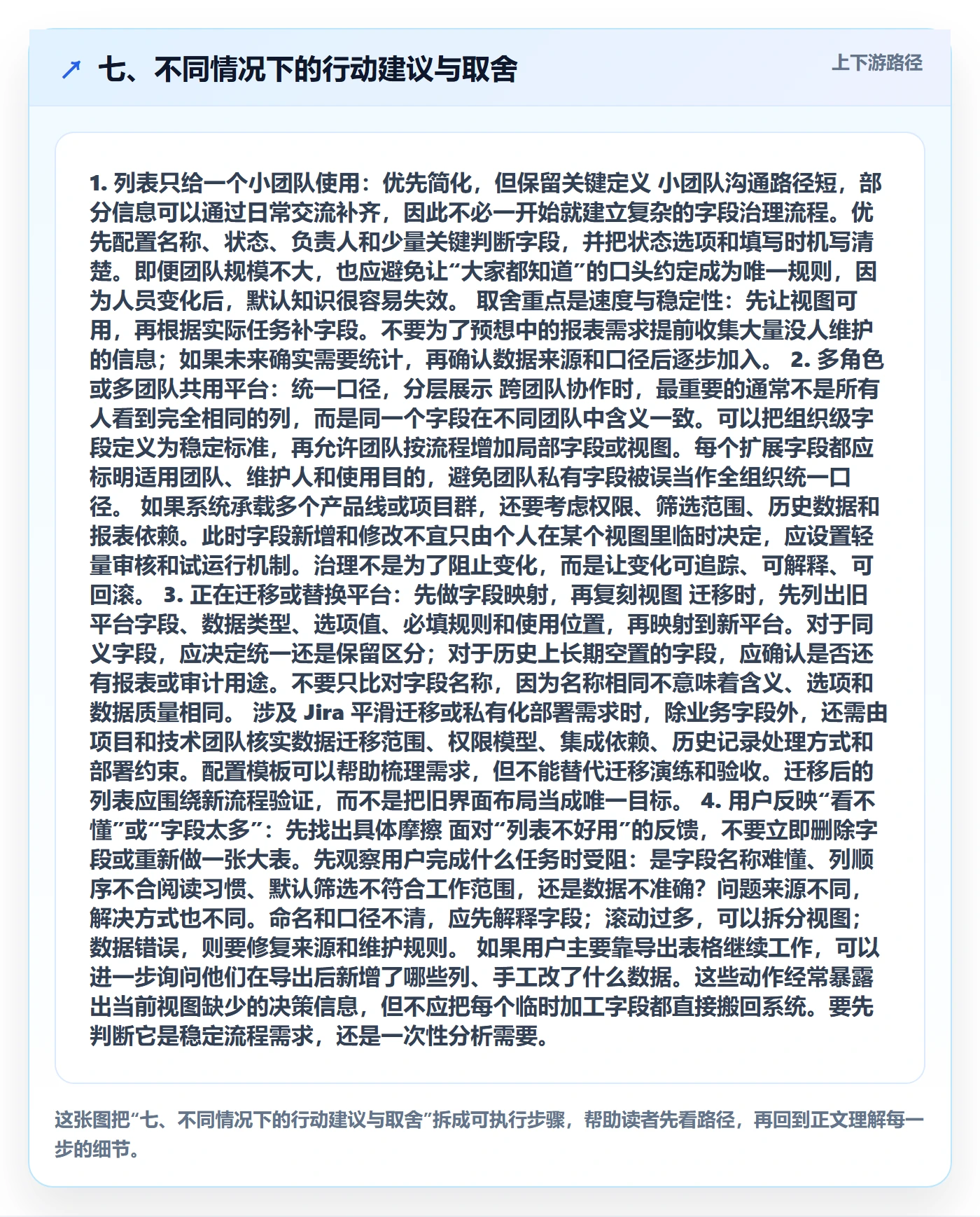

七、不同情况下的行动建议与取舍

1. 列表只给一个小团队使用:优先简化,但保留关键定义

小团队沟通路径短,部分信息可以通过日常交流补齐,因此不必一开始就建立复杂的字段治理流程。优先配置名称、状态、负责人和少量关键判断字段,并把状态选项和填写时机写清楚。即便团队规模不大,也应避免让“大家都知道”的口头约定成为唯一规则,因为人员变化后,默认知识很容易失效。

取舍重点是速度与稳定性:先让视图可用,再根据实际任务补字段。不要为了预想中的报表需求提前收集大量没人维护的信息;如果未来确实需要统计,再确认数据来源和口径后逐步加入。

2. 多角色或多团队共用平台:统一口径,分层展示

跨团队协作时,最重要的通常不是所有人看到完全相同的列,而是同一个字段在不同团队中含义一致。可以把组织级字段定义为稳定标准,再允许团队按流程增加局部字段或视图。每个扩展字段都应标明适用团队、维护人和使用目的,避免团队私有字段被误当作全组织统一口径。

如果系统承载多个产品线或项目群,还要考虑权限、筛选范围、历史数据和报表依赖。此时字段新增和修改不宜只由个人在某个视图里临时决定,应设置轻量审核和试运行机制。治理不是为了阻止变化,而是让变化可追踪、可解释、可回滚。

3. 正在迁移或替换平台:先做字段映射,再复刻视图

迁移时,先列出旧平台字段、数据类型、选项值、必填规则和使用位置,再映射到新平台。对于同义字段,应决定统一还是保留区分;对于历史上长期空置的字段,应确认是否还有报表或审计用途。不要只比对字段名称,因为名称相同不意味着含义、选项和数据质量相同。

涉及 Jira 平滑迁移或私有化部署需求时,除业务字段外,还需由项目和技术团队核实数据迁移范围、权限模型、集成依赖、历史记录处理方式和部署约束。配置模板可以帮助梳理需求,但不能替代迁移演练和验收。迁移后的列表应围绕新流程验证,而不是把旧界面布局当成唯一目标。

4. 用户反映“看不懂”或“字段太多”:先找出具体摩擦

面对“列表不好用”的反馈,不要立即删除字段或重新做一张大表。先观察用户完成什么任务时受阻:是字段名称难懂、列顺序不合阅读习惯、默认筛选不符合工作范围,还是数据不准确?问题来源不同,解决方式也不同。命名和口径不清,应先解释字段;滚动过多,可以拆分视图;数据错误,则要修复来源和维护规则。

如果用户主要靠导出表格继续工作,可以进一步询问他们在导出后新增了哪些列、手工改了什么数据。这些动作经常暴露出当前视图缺少的决策信息,但不应把每个临时加工字段都直接搬回系统。要先判断它是稳定流程需求,还是一次性分析需要。

七、不同情况下的行动建议与取舍

八、结语:字段配置的终点不是完整,而是可行动、可维护、可复查

列表视图效率问题,表面上是字段摆放问题,深层往往是动作、口径和责任没有对齐。我的判断顺序是:先明确使用者要完成什么,再从动作反推字段;随后区分列表展示与详情记录,设计排序和筛选;最后通过真实任务观察验证,并为字段变更留下治理规则。

如果你准备马上改造一张列表,不必从全系统开始。先选一个使用频率高、问题边界清楚的视图,写下三项最常见的操作,检查每个字段是否直接支持其中至少一项,再找几位实际使用者完成同一组任务。记录他们在哪里停顿、何时打开详情、哪些信息需要口头确认。下一步不是继续加字段,而是用一轮小范围验证,找出真正阻碍行动的那一项信息或规则。

八、结语:字段配置的终点不是完整,而是可行动、可维护、可复查

常见问题解答(FAQ)

1. 产品经理配置列表视图时,应该优先选择哪些字段?

我在整理需求池或任务列表时,经常会发现字段越加越多,却还是要反复询问负责人、状态和下一步动作。我想知道,哪些字段应该放进主视图,哪些可以隐藏或按需查看。

先明确列表要支持的动作,例如分派任务、判断优先级或发现逾期项,再选择能直接支持这些动作的字段。通常可从事项名称、状态、负责人、优先级和所属迭代等基础信息开始;截止时间、依赖项、验收说明等字段只有在团队会稳定维护、且确实用于判断时才加入主视图。

2. 列表视图中的字段应该按什么顺序排列?

我每天需要快速浏览多条需求和任务,但关键信息分散在列表两侧,比较起来很费力。不同角色关注点又不完全一样,所以我不确定是否应该给所有人设置相同的字段顺序。

按高频浏览和决策顺序排列:先放便于识别事项的名称,再放状态、优先级、负责人等常用判断信息,最后放低频补充信息。若产品、研发和测试的工作动作不同,可以分别设置视图;判断顺序是否合理,可让实际使用者完成一次常见筛选或分派任务,观察是否需要频繁横向查找或切换页面。

3. 需求池、迭代任务和缺陷列表可以共用一套字段模板吗?

我负责的工作同时包括需求评审、迭代跟进和缺陷处理,维护多套列表似乎会增加配置成本。但直接复用一套字段后,又会出现一些字段对当前场景没有帮助的情况。

不建议默认共用完整字段模板,可以保留少量通用字段,再按场景补充专用字段。需求池可关注来源、优先级、评审状态和目标版本;迭代任务可关注负责人、状态、迭代和验收说明;缺陷列表可关注严重级别、复现状态、影响版本和验证状态。逐项检查字段是否支持当前场景的筛选、判断或执行动作,不适用的字段应隐藏或移除。

4. 如何判断列表视图字段配置是否真的提升了效率?

我调整了字段顺序,也新增了筛选视图,但团队成员仍然会在会议中逐条确认信息。我想知道应该观察什么,才能判断这次配置有效,而不是只看字段是否填满。

先为要改善的问题设定可观察指标,例如查找一条事项所需时间、会议中重复确认的次数、关键字段空值率或筛选后仍需人工核对的条目数。配置前后使用相同的任务类型、统计周期和样本口径进行比较,同时检查数据是否及时、定义是否一致;如果某字段长期空缺或无人据此采取行动,应调整填写规则、改为按需展示,或考虑下线。

核心关键词

读者评论

孟
孟知夏

按工作动作反推字段,比先把常见字段全部摆上去更实用。尤其是延期识别场景,只看截止日期确实不够,还要结合状态和负责人。

武
武安琪

把详情页记录和列表展示分开考虑很有必要。验收说明可以完整保留,但未必需要占据每个常用视图的列空间。

薛
薛景行

文中强调字段的填写与维护成本,这点容易被忽略。优先级口径若团队不一致,即使设为必填,也不一定能得到可信数据。

付
付嘉禾

试运行时观察具体任务和空值情况,比只问使用者是否觉得清楚更可复查。不过小样本结果应限定在团队内部,不宜直接外推。

文章包含AI辅助创作:字段配置实操方法:产品经理提升列表视图效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/497301

赞 (0)
飞飞飞飞
自定义列落地方案:产品经理开展列表视图的入门指南案例解析
上一篇 42分钟前
列表视图搜索全流程:产品经理实操方法与一文讲清
下一篇 40分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
