自定义列落地方案:PMO开展列表视图的数据分析案例解析
项目台账里有项目名称、负责人、状态、计划日期和风险描述,为什么 PMO 仍然要花半天时间整理周报,才能回答“哪些项目需要升级关注”?问题通常不在列不够多,而在字段没有对应清楚的管理判断:同一个“进行中”可能代表按计划推进,也可能意味着关键节点已经滑期。自定义列只有连接起管理问题、数据口径、列表视图和后续动作,才会从信息展示变成分析工具。
一、先讲结论:自定义列要服务管理动作,而不是填满表格
1. 列表视图的价值,在于缩短判断路径
我设计 PMO 列表视图时,首先会问一个问题:使用者打开这张视图后,应该更快做出什么判断?例如,识别需要升级的风险、找到可能延期的项目,或确认某项整改是否有人负责。答案不清楚,就先不要新增字段。
字段不是管理成果。字段只提供观察项目的一个角度;视图把相关字段组合起来,帮助使用者筛选和比较;管理动作才是最终结果。比如“风险等级”本身不会降低风险,只有当它有统一口径、责任人和升级规则,才能触发核实与处理。
我的核心判断是:先定义需要作出的管理判断,再反推字段;不要先把工具里能配置的字段全部加上,再期待数据自然产生洞察。列多并不必然等于信息完整,视图越宽也不代表分析越深入。
2. 用四个问题检验一列是否值得存在
在字段评审时,我会逐列确认下面四件事。任何一项都说不清,这一列就需要重新定义,或者暂时不进入 PMO 的核心视图。
- 它回答什么:这列支持哪一种具体判断,例如“是否需要项目群负责人介入”。
- 谁来维护:是项目经理、职能负责人,还是系统根据规则计算;不能只写“项目组负责”。
- 按什么口径填写:选项、日期、金额或状态分别代表什么,是否有统一说明。
- 异常后怎么处理:谁核实、谁接手、何时复查,异常是否有升级路径。
如果一个字段只有“方便统计”这一种理由,我会继续追问:统计结果将影响哪项决策?如果答案仍然模糊,就先把它放入项目工作区或明细视图,而不是直接加入面向管理层的总览。
3. 列表视图不是报表,也不是风险结论
列表视图适合做项目筛选、状态核对、责任追踪和轻量比较;它不应被包装成自动给出正确结论的分析系统。字段里出现“高风险”,只能说明有人按约定选择了这个值,不能证明风险已经被充分评估。
因此,PMO 需要把视图定位为发现信号的入口。它让潜在偏差更容易被看到,但是否构成重大风险、是否需要调整资源,仍要结合项目背景和人工核实来决定。

二、背景和真实工作场景:PMO为什么需要重做列表视图
1. 信息看似齐全,管理问题仍然要靠人肉拼接
在多项目环境中,项目状态可能来自周报,计划日期来自项目计划,风险描述留在会议纪要,行动项又在另一张跟踪表里。即使每份材料都有人维护,PMO 仍可能需要人工对齐项目名称、日期、负责人和状态,才能回答管理层的问题。
这类工作真正消耗的往往不是“录入一个字段”的时间,而是核对数据是否属于同一项目、更新时间是否一致、字段值能不能直接比较。比如一个团队把“已完成”理解为工作已执行,另一个团队把它理解为验收已通过,表格能够汇总,汇总结果却未必有可比性。
项目数量越多、参与团队越多,口径差异带来的核对负担越明显。项目数本身并不是唯一变量:同一组织里,项目阶段、汇报频率和治理要求的差异,也会改变视图设计难度。
2. 周会前的典型问题:能看到状态,却看不到变化
设想一个 PMO 每周要检查跨部门项目组合。项目总览显示 24 个项目,其中一些状态是“正常”,另一些是“关注中”。但当管理者追问“哪些项目是本周新出现风险”“哪些风险超过两周没有更新”“延期判断依据是什么”时,现有视图可能无法直接回答。
这不是多加一个颜色标签就能解决的。需要进一步区分风险发生时间、最近核实时间、影响节点、责任人和跟进期限。否则,旧风险和新风险会挤在同一个分类里,已经处理的事项也可能继续占据管理注意力。
列表视图的任务不是复制整份项目计划,而是把每类管理问题最相关的信息放到一起。详情仍留在项目空间或项目文档中;总览保留足以筛选、判断和分派的信息。
3. 先定分析场景,再判断工具功能
本文的示例关注的是字段规划与视图设计,不假设所有工具都支持相同的公式、分组、跨项目汇总或自动提醒。实际配置前,应检查所用工具当前版本的字段类型、筛选逻辑、权限模型和数据导出能力。
如果组织正在评估项目管理平台,PingCode 可作为候选方案之一。根据其产品定位信息,它主要面向中大型企业及 100 人以上组织,并提供私有化部署和 Jira 平滑迁移相关能力。对于涉及部署方式、迁移范围和国产替代的决策,仍应通过当前产品资料、演示环境和项目验证确认具体条件,不能仅凭功能描述推断实施效果。
工具选择应跟随治理需求,而不是让字段方案迁就某个宣传口号。先明确需要管理的项目范围、访问权限、数据留存要求和迁移边界,再验证平台能否承载这些要求。

三、常见误区:列加得越多,未必越接近数据分析
1. 误区一:把所有想收集的信息塞进同一张总览
总览视图最容易变成“字段仓库”:业务背景、风险详情、会议结论、预算备注、需求状态都放在一行里。表格看起来很完整,却让管理者需要横向滚动、反复筛选,反而难以快速定位异常。
我倾向于按使用场景拆视图,而不是让所有人面对同一张宽表。管理层总览回答组合状态和需决策事项;PMO 跟进视图关注风险、偏差和更新时间;项目团队工作视图保留任务细节与执行信息。字段可以部分复用,视图不必完全相同。
2. 误区二:把自由文本直接当作可比较的数据
风险描述、延期原因和管理建议适合保留文字,但它们不适合单独承担统计任务。同一个风险可能被写成“资源紧张”“人手不足”“关键岗位排期冲突”,如果没有分类字段,PMO 很难稳定地按原因聚合。
解决方法不是禁用文字,而是将“可统计的分类”和“补充解释”分开。例如风险类型使用受控选项,风险说明保留自由文本;延期原因采用有限分类,同时允许项目经理补充上下文。这样既可以比较,也不会丢掉事实细节。
3. 误区三:状态值越细,信息就越准确
状态选项如果过多,填写者容易犹豫,维护成本也会增加。比如把“待启动、准备中、部分启动、执行中、待验收、验收中、已完成、暂缓、取消”全放进一个状态列,看似覆盖面广,却混合了阶段、进度和项目结论。
我会先判断这些值是否属于同一个维度。项目阶段回答“项目走到哪一步”,健康状态回答“当前是否偏离预期”,项目生命周期状态回答“是否仍在执行”。它们有时需要分成不同字段,而不是压进一个不断扩张的下拉菜单。
4. 误区四:有红黄绿标签,就等于建立了风险机制
颜色可以提高可读性,但不能替代定义。红色代表什么?关键路径受影响,还是负责人主观判断?黄色的升级条件是什么?如果规则没有说明,颜色只会让不同团队产生不同解释。
更可靠的设计是把颜色作为显示结果,把判断依据放在字段定义和管理流程里。例如“高风险”要求记录受影响的关键节点、影响范围、应对责任人和下次复查日期。具体阈值应由组织结合治理规则确定,而不是照搬通用模板。
5. 误区五:把自动化能力当成数据质量的替代品
提醒、公式和自动筛选可以减少重复操作,却不能修复错误输入。若基线日期没有维护,系统计算出的偏差天数也会很精确地给出错误结果;若项目范围经常变更但没有记录,自动汇总可能把不同口径的数据混在一起。
因此,配置自动化之前,我会先抽查字段是否真实使用、责任人是否明确、更新频率是否合理。只有当输入稳定、规则可复核时,自动化才值得投入。

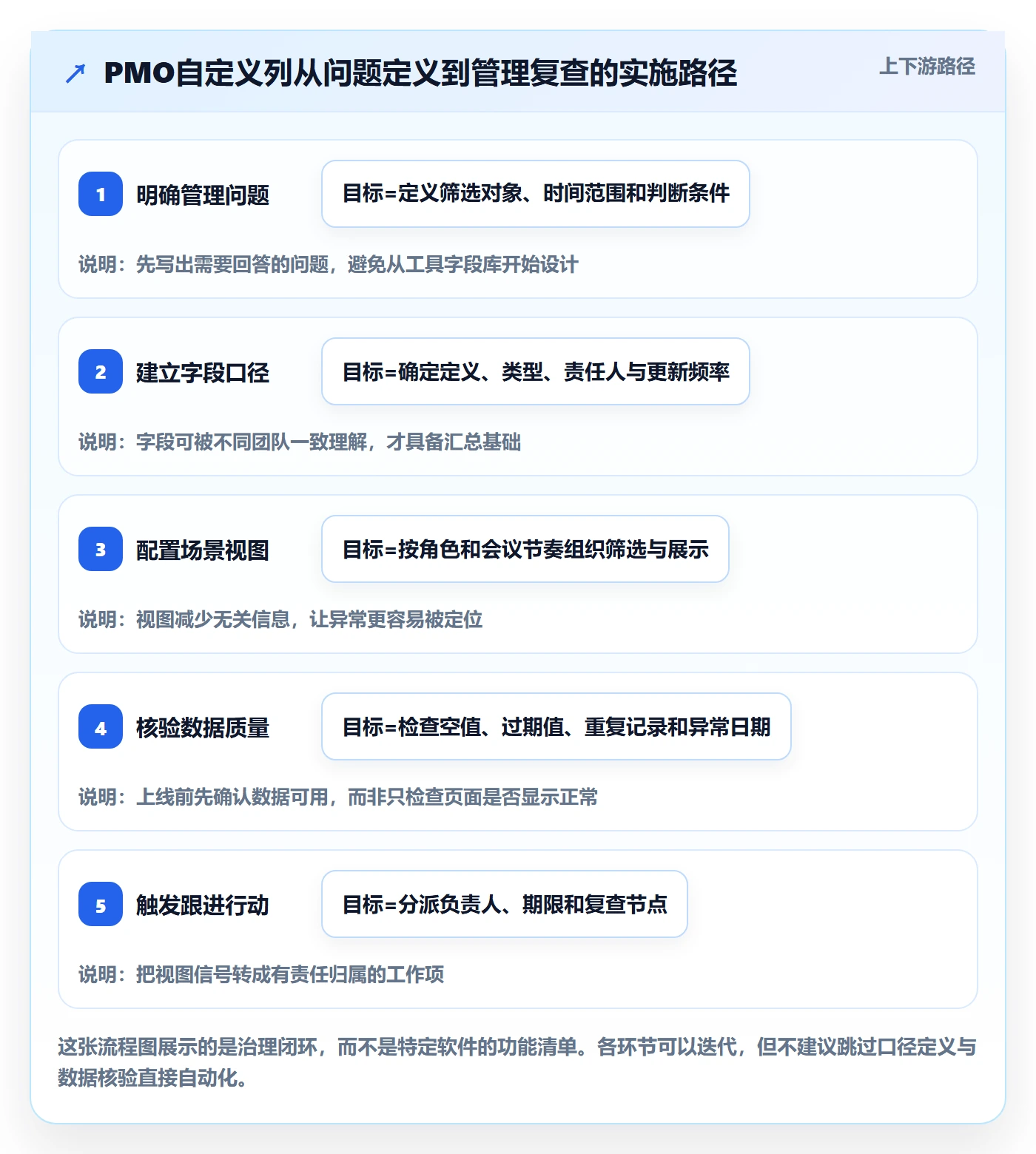

四、专业判断逻辑:从管理问题倒推字段、口径和视图
1. 第一步:把管理问题改写成可回答的问题
“加强项目治理”太宽泛,不能直接指导字段设计。可以将它改写为一组可观察的问题:本周新增哪些高风险事项?哪些项目的关键节点偏离基线?哪些行动项到期未完成?哪些项目超过约定周期没有更新?
每个问题应包含对象、时间范围和判断条件。例如“项目是否有风险”不够明确;“过去 7 天内新登记、且影响关键里程碑的风险有哪些”就更接近可执行的筛选逻辑。这里的 7 天只是示例参数,组织应按会议节奏和风险管理流程调整。
2. 第二步:区分事实字段、判断字段和衍生字段
事实字段记录可以追溯的信息,例如计划日期、实际日期、负责人和更新时间。判断字段记录经过评估的结论,例如风险等级或健康状态。衍生字段则根据事实和规则计算,例如偏差天数或超期标记。
这三类字段不宜混为一谈。判断字段需要明确谁有权评估;衍生字段需要公开计算规则;事实字段需要说明来自哪里以及如何更新。若某个工具无法自动计算衍生字段,可以采用人工维护或外部报表,但应明确由谁复核。
| 字段类别 | 字段示例 | 设计要点 | 常见责任角色 |
|---|---|---|---|
| 事实字段 | 基线完成日期、实际完成日期、最近更新时间 | 明确数据来源和更新时点,尽量避免自由文本 | 项目经理或计划负责人 |
| 判断字段 | 风险等级、项目健康状态、是否需要升级 | 说明判定标准、审核角色和升级规则 | 项目经理、PMO 或治理负责人 |
| 衍生字段 | 偏差天数、行动项是否逾期、更新时间间隔 | 公开计算逻辑,并验证边界情形和空值处理 | 系统管理员与业务规则负责人 |
3. 第三步:给字段建立最小可用口径
口径不必一开始就写成厚重的数据字典,但至少要说明字段含义、填写范围、责任人、更新频率和异常处理。对于“最近更新时间”,要明确是项目整体更新时间、状态更新时间,还是风险条目更新时间,否则“超过 14 天未更新”可能筛到并不该被升级的项目。
对风险等级这类判断字段,还应定义每个值的使用边界。比如“高”是否意味着关键节点受影响、需要管理层决策,还是只表示存在尚未关闭的重大风险。字段名称相同不代表判断逻辑相同,文字说明才是口径落地的一部分。
4. 第四步:按使用者和决策节奏拆分视图
一个字段可能服务多个角色,但不同角色不一定需要看到同一组列。项目负责人需要知道自己负责的行动项与截止日期;PMO 需要按风险、阶段和更新时间筛选;管理层通常关心需要决策的偏差及其影响。
视图设计还要考虑会议节奏。周会视图可聚焦本周变化和待处理事项;月度组合回顾可以关注趋势、阶段分布和长期未更新项目。静态总览与会议工作清单承担的任务不同,最好不要用一个页面兼顾所有场景。

五、案例拆解:为一个示例项目组合搭建分析视图
1. 案例边界:用模拟数据演示方法,不冒充客户实绩
下面的案例是方法演示,不对应某个真实客户,也不代表行业基准。我设定一个组织同时管理 24 个项目,项目分布在研发、系统建设和流程优化等不同类型中;PMO 每周做一次组合检查,管理目标是识别需要确认的进度偏差、风险和待办事项。
这些设定只用于说明设计过程。若要用于实际项目,应把项目数量、风险阈值、更新周期和角色责任替换为组织自己的真实规则。尤其不能因为示例里出现某个阈值,就把它当作通用行业标准。
2. 字段方案:先保留足以判断和跟进的列
我不会一开始就把所有项目资料都放入组合视图。先围绕“状态是否可信、偏差是否需要处理、行动是否有人负责”选择最小字段集,再把背景说明和详细计划放回项目工作区。
| 字段 | 类型 | 示例口径 | 维护角色 | 主要用途 |
|---|---|---|---|---|
| 项目负责人 | 人员 | 对项目状态和升级信息负责的指定负责人 | 项目发起方或 PMO 确认 | 定位汇报与跟进责任 |
| 项目阶段 | 受控选项 | 使用组织统一的阶段值,不与健康状态混用 | 项目负责人 | 按阶段筛选与比较 |
| 基线关键节点日期 | 日期 | 以经批准的基线为准,变更时记录审批依据 | 计划负责人 | 作为偏差判断参照 |
| 预计完成日期 | 日期 | 当前预测日期,不能用基线日期覆盖 | 项目负责人 | 观察计划变化 |
| 风险等级 | 受控选项 | 按组织风险定义选择,并附风险说明 | 项目负责人,必要时由 PMO 复核 | 筛选待核实项目 |
| 风险最近核实日 | 日期 | 最近一次确认风险状态的日期,而非项目任意更新时间 | 风险责任人 | 识别信息过期风险 |
| 行动项负责人 | 人员 | 每条需要跟踪的行动项都必须有明确责任人 | 行动项提出者确认 | 将发现的问题分派到人 |
| 行动项截止日期 | 日期 | 与行动项对应,不直接复用项目总完成日期 | 行动项负责人 | 筛选逾期事项 |
这里有一个容易忽略的细节:项目关键节点日期和行动项截止日期不能混用。前者用于判断项目计划,后者用于跟踪具体处理动作。混在一起后,PMO 很难分辨是项目本身延期,还是某个短期任务未按期完成。
3. 视图设计:一张总览不可能回答所有问题
组合总览视图用于快速浏览项目负责人、阶段、健康状态、预计完成日期和最近更新时间。它的目标是让 PMO 确认信息是否齐全,并找到需要进一步检查的项目,不承担展示全部风险细节的任务。
风险核实视图筛选风险等级达到组织关注标准、风险最近核实日超过约定周期,或风险说明缺少责任人的项目。它的重点是核实信号是否仍然有效,而不是简单按红黄绿排序。
进度偏差视图同时展示基线关键节点日期和预计完成日期。若工具支持计算字段,可以根据规则计算日期差;若不支持,则应明确由谁维护偏差判断,并定期抽样对照原始计划。
行动项跟踪视图聚焦行动项负责人、截止日期、处理状态和关联项目。它应能回答“谁要做什么、什么时候完成、如何确认完成”,而不是再次复制项目风险背景。
4. 数据核验:先用小样本验证口径,再扩大范围
假设 24 个项目中,试运行时抽取 6 个项目核对。检查的不只是列是否出现,还要追问每个值从哪里来、更新是否一致、相同判断是否能由不同项目负责人得出。样本数只是示例安排,不是统计结论;项目差异较大时,应按项目类型和阶段分层抽查。
我建议在试运行时记录四类问题:字段缺失、字段含义误解、数据过期、字段虽然填写但不能触发行动。前两类通常要修订口径或填写说明;第三类需要调整责任和提醒节奏;第四类则提示字段可能没有对应真实管理动作。
5. 从一条异常到一次闭环:看视图如何进入管理流程
假设风险视图筛出一个项目:风险等级为“高”,关键节点预计日期晚于基线日期,风险最近核实日已经超过组织规定的复查周期。PMO 不应直接把这条记录当作“项目必然延期”的结论,而应先核实日期是否已获批准变更、风险是否仍然存在、影响是否触及项目目标。
- 确认事实:核对基线、预计日期、风险说明和最近更新时间,排除数据录入错误。
- 确认影响:由项目负责人说明受影响的里程碑、依赖项和业务范围。
- 形成行动:把需要处理的事项拆成可执行任务,指定负责人和截止日期。
- 安排复查:按风险级别与会议节奏确定复查日期,避免问题只被记录而没有回看。
- 回写结果:风险变化后更新字段和说明,保留判断依据,便于后续复盘。
这个过程体现了列表视图的真正用途:不是替 PMO 作出结论,而是把需要确认的信号组织起来,让核实、分派、复查和记录更有序。

六、不同情况下的行动建议:按数据成熟度分阶段落地
1. 如果项目台账尚未统一,先做字段盘点
如果项目名称、负责人、阶段和状态口径都不稳定,不建议先建设复杂分析视图。先盘点现有台账和周报中的字段,找出同义字段、重复字段和无人维护的字段,再确定最小的一套跨项目通用信息。
这一阶段的目标不是一次性统一所有业务细节,而是让项目身份、责任人、阶段和关键日期能够被可靠识别。业务差异较大的字段可以保留在项目类型专属视图中,避免为了“统一”而抹平有意义的差异。
2. 如果字段已有,但填写质量不稳定,先处理口径和责任
当字段已经存在却经常空缺、过期或互相矛盾,继续增加列只会扩大维护负担。可以选一组影响决策的核心字段,明确填写责任、更新时点和抽查方式,并在固定周期内记录字段质量问题。
建议将数据质量分开观察:完整性看必填字段是否缺失;及时性看数据是否在规定周期内更新;一致性看相同含义是否使用相同规则;可追溯性看关键判断能否找到依据。各项目标值应由组织基于试运行结果设定,不要直接套用外部数字。
3. 如果管理层急需项目组合总览,先做窄视图试点
如果管理层希望尽快看到组合状态,可以先选一个项目群或一个业务线做窄范围试点。只保留能回答当前管理问题的少量字段,观察使用者是否真的用它筛选、讨论和分派工作,再决定是否扩展到其他团队。
试点的验收不应只看“页面建好了”。我会观察会议准备是否更容易、异常是否更快被核实、责任分派是否更清楚,以及项目团队是否理解字段要求。若只有 PMO 在维护,其他角色仍依赖线下信息,说明视图尚未成为共同工作界面。
4. 如果工具支持自动化,先把规则写清再配置
对计算字段、自动提醒和状态联动,应先用自然语言写出规则,再用边界样例验证。例如:空日期如何处理?计划变更后基线是否保留?项目暂停时是否仍计算逾期?关键节点完成后,偏差字段是否停止更新?
如果这些问题没有答案,自动化上线后可能会制造新的争议。条件复杂时,可以先让系统产生“待核实提示”,由负责人确认,而不是直接把计算结果标记为管理结论。
5. 如果组织有部署、迁移或合规约束,把验证范围前置
对于中大型组织,项目管理平台评估不能只看列表视图能否配置,还要检查权限、数据边界、历史数据迁移、审计要求、部署形态和后续运维责任。若涉及从 Jira 迁移,应先梳理项目、字段、工作流、附件、用户权限和历史记录的映射,再用代表性项目验证迁移结果。
PingCode 的私有化部署与 Jira 平滑迁移能力可作为评估时需要核实的方向,但实际适配程度要结合当前版本、迁移范围、定制内容和服务方案逐项确认。“支持迁移”不等于所有历史规则都能无损转换;“适合国产替代”也不应被理解为不需要业务验证。

七、不同情况下的取舍:哪些字段该进总览,哪些先留在明细
1. 总览字段与细节字段之间的取舍
总览字段应该能帮助使用者在短时间内定位项目、发现偏差和确认责任。长篇风险描述、会议纪要、方案附件和任务明细,通常适合留在项目详情中,通过关联记录或链接进入。
取舍标准不是“这个信息重要不重要”,而是“打开总览时是否必须立即看到”。重要但不需要用于第一轮筛选的信息,可以留在明细页面;需要进行跨项目比较的信息,才更适合进入核心列表视图。
2. 自由输入与受控选项之间的取舍
当组织需要统计风险类型、阶段或处理状态时,受控选项通常更便于筛选和比较;当信息必须保留复杂背景、具体影响或专业判断依据时,自由文本更能表达上下文。两者并不互斥,常见设计是“分类选项加补充说明”。
选项也不是越少越好。如果为了方便统计,把差异明显的情况塞进同一类,汇总结果会失真。反过来,如果选项细到填写者无法稳定区分,分类同样难以使用。应让分类粒度匹配实际决策,并通过试填检查是否存在大量“其他”。
3. 人工判断与系统计算之间的取舍
可依据明确规则重复计算的数据,例如日期间隔,可以考虑由系统计算;需要结合影响范围、业务优先级和资源状态的判断,通常仍需由人评估。自动化适合减少重复劳动,不适合掩盖判断规则本身的不确定性。
当某一结论影响资源调配、项目升级或对外承诺时,应保留依据和复核机制。即使计算规则已自动化,也要定期抽样核对输入数据和边界条件,尤其在流程或项目类型发生变化之后。
4. 全组织统一与项目类型差异之间的取舍
跨项目比较需要一部分统一字段,例如项目负责人、阶段、计划日期和最近更新时间。但不同项目类型的风险结构可能并不相同,研发项目、系统实施项目和流程改善项目不一定适合使用完全相同的细节字段。
更稳妥的做法是采用“共同核心字段加类型专属字段”。共同字段支撑组合层面的筛选和汇总;专属字段服务具体项目治理。这样既避免每个团队各建一套完全不同的台账,也避免为了统一而制造无法解释的指标。

八、上线检查与复盘:让视图长期可信,而不是只在发布当天好看
1. 上线前的字段与视图检查清单
视图上线前,我会做一次从管理问题到数据责任的逐项检查。检查结果不必追求“所有字段都自动化”,但必须能说明每列为何存在、由谁维护、发生异常后如何处理。
- 每个核心字段是否对应一个明确的管理问题?
- 字段定义、有效值和空值含义是否写清楚?
- 是否区分了项目状态、项目阶段和风险等级?
- 基线日期与当前预测日期是否分开保存?
- 每类数据是否有明确责任人和更新周期?
- 每个视图是否面向具体角色和决策场景?
- 异常是否能进入核实、分派、复查和回写流程?
- 筛选、计算、权限和导出能力是否在实际工具环境中验证?
2. 用小周期复盘字段是否值得保留
字段上线后,应在一个稳定周期内观察它是否被填写、是否参与会议判断、是否触发行动,以及是否需要频繁人工解释。如果某字段长期为空、不同团队解释不一,或填了之后没有任何使用场景,就要重新评估其设计必要性。
删除字段并不代表管理退步。有些字段只在特定项目阶段有用,可以转到专属视图;有些字段已经被流程变化取代,可以停止维护;也有些字段原本想衡量的内容过于复杂,需要拆分或重新定义。字段治理应允许修订,而不是把每次新增都当作永久承诺。
3. 建议观察的指标与数据来源
为了判断视图是否真正改善工作方式,可以记录 PMO 整理数据耗时、核心字段完整率、过期信息占比、异常确认周期、待办按期关闭情况等。这里的指标用来观察变化,不应未经验证就承诺一定提升项目成功率或减少延期。
数据来源最好来自实际工作记录:例如由 PMO 记录周报整理时间,按固定口径抽查字段,或从行动项记录中统计到期与关闭情况。对比前后数据时要尽量保持项目范围、统计周期和定义一致;若期间发生流程变更,应在解释结果时注明。

九、结语:真正有用的自定义列,能让异常走到下一步
1. 从一张表开始,而不是从一套庞大指标体系开始
PMO 落地自定义列,不需要一开始就建立几十个字段和多层级指标。先挑一个频繁出现、需要跨项目判断的问题,例如关键节点偏差、风险信息过期或行动项无人跟进;再定义口径、责任人和视图,经过小范围核验后逐步扩展。
我认为列表视图真正的价值,不是让项目看起来更透明,而是让需要确认的事项更早被识别,让责任与复查节点更明确。数据是否有用,最终要看它能否进入实际的管理讨论,并帮助团队采取下一步行动。
2. 下一步怎么做
可以从现有项目台账中选出最常被周会追问的三个问题,为每个问题各挑一组必要字段,并写下字段定义、责任人和异常后的处理方式。接着用一个项目群做试点,检查数据能否被一致理解、视图能否支持筛选、异常能否形成闭环。
列不是越多越好,视图也不是越复杂越专业。先让字段可信,再让视图可用,最后让异常推动行动,才是 PMO 自定义列从配置走向治理的落地路径。
常见问题解答(FAQ)
1. PMO应该如何确定列表视图中的自定义列?
我在整理多个项目的周报时,发现表格里的字段不少,却很难快速判断哪些项目需要关注。我不确定应该先挑常用字段,还是先想清楚要分析什么。
先明确要支持的管理判断,再倒推字段。例如,要识别进度偏差,可设置计划完成日期、预计完成日期和关键节点状态;要跟踪风险,可设置风险等级、风险更新时间和责任人。每个字段都应对应一个判断或后续动作,不能说明用途的列先不添加。
2. PMO自定义列怎样统一口径,避免项目数据无法比较?
我和不同项目负责人汇总进度时,常遇到有人用百分比、有人用文字描述的情况。我想知道怎样定义字段,才能让不同项目的数据放在一起比较。
为每个关键字段写清定义、填写规则、责任人和更新频率。比如“风险等级”应明确高、中、低分别对应什么判断条件;“预计完成日期”统一填写当前预测日期,而不是原计划日期。优先使用固定选项和明确日期格式,并定期检查缺失值、异常值及过期信息。
3. PMO可以设置哪些列表视图来分析项目组合?
我需要同时向管理层汇报整体状态,也要跟进具体的延期项目,但把所有信息放在一个列表里会很难阅读。我想知道是否应该按不同管理场景拆分视图。
可以按用途建立项目组合总览、风险关注、进度偏差和待办跟踪等视图。总览保留项目名称、负责人、阶段和状态;风险视图筛选高风险或长时间未更新的项目;进度视图聚焦计划与预计日期;待办视图展示责任人、截止日期和处理状态。筛选、计算或汇总能力需以所用工具的实际功能为准。
4. 列表视图发现异常后,PMO如何把数据分析转成管理动作?
我曾经在项目台账里标出延期和高风险项目,但后续仍要反复追问,问题没有自动得到解决。我想知道怎样设计跟进过程,才能让视图真正支持管理。
为每类异常定义处理闭环:先核实字段和数据是否准确,再指定责任人、约定处理期限,并记录复查日期与处理状态。例如,发现关键节点延期后,确认影响和原因,再安排负责人提交恢复计划。可用按期闭环率或逾期行动项数量检查跟进效果,并明确统计周期与计算口径。
核心关键词
文章包含AI辅助创作:自定义列落地方案:PMO开展列表视图的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/496885
读者评论
文章把字段设计和管理动作连起来讲得比较清楚,尤其是先明确谁维护、异常后谁跟进,能避免视图上线后变成没人更新的台账。
