2026年低成本的瀑布管理工具哪个功能更全?深度测评与对比分析

2026年低成本的瀑布管理工具哪个功能更全?深度测评与对比分析

“我们只需要按阶段推进,为什么项目管理工具反而越用越乱?”这是我在评估低成本瀑布管理方案时最常听到的问题。真正的难点并不是能不能创建任务,而是需求、设计、开发、测试、验收、变更和文档能否形成一条可追溯链路。基于功能拆解、成本核算和典型项目情景推演,我的结论是:预算有限但需要功能完整时,优先选择具备甘特图、基线、依赖关系、文档、权限、变更记录和报表能力的综合型项目管理平台;

只追求低价时,开源工具或桌面计划软件更便宜,但协作和治理成本通常会转移到人工身上。

本文不做“功能越多越好”的表面排行,而是从瀑布项目最容易失控的节点出发,比较综合协作平台、开源项目管理工具、桌面计划软件、轻量任务工具和专业计划软件的真实适配度。我会把购买费用、部署费用、学习成本、维护成本和延期风险放在同一张账上,帮助读者判断哪一种方案在2026年更适合自己的团队。

一、先给核心结论:低成本不等于低采购价

1. 功能完整度最高的通常不是最便宜的工具

如果只看月度订阅价格,开源项目管理工具和桌面计划软件通常更有吸引力。前者可以自行部署,后者甚至一次购买即可长期使用。但瀑布项目的核心成本并不只发生在采购阶段,还包括安装升级、权限配置、数据备份、模板维护、培训和跨部门沟通。

在我的评估模型中,低成本瀑布工具至少要覆盖八个能力面:任务分解、甘特图、依赖关系、基线对比、资源计划、文档协作、变更审计和项目报表。少掉其中两项,团队往往会用电子表格、即时通讯或邮件补齐,最后形成多个版本的计划。

工具类型 采购成本 瀑布计划能力 协作能力 维护成本 适合对象
综合型项目管理平台 低至中 较强 低至中 需要统一管理的中小团队
开源项目管理工具 中至强 中至高 具备技术维护能力的团队
桌面计划软件 低至中 弱至中 单项目计划和个人排程
轻量任务管理工具 弱至中 简单交付和小型团队
专业计划计划软件 中至高 很强 大型复杂项目和计划部门

从综合性看,综合型项目管理平台的性价比通常最高。它不一定在单项计划能力上超过专业计划软件,但能在相对可控的成本下,把任务、文档、讨论、缺陷、审批和统计放在一个工作空间内。

从计划深度看,专业计划软件仍然更强。它适合任务数量多、资源约束复杂、需要频繁计算关键路径的项目,但如果团队只有十几人,且项目并不需要精细到工时级别的资源平衡,购买这类工具可能属于过度配置。

从总拥有成本看,开源工具并不是“零成本”。如果团队没有专职管理员,服务器、备份、升级、单点登录、权限排查和数据恢复都要由项目成员兼职承担。低采购价一旦带来每月十几小时的维护工作,整体成本很快会上升。

2026年低成本的瀑布管理工具哪个功能更全?深度测评与对比分析

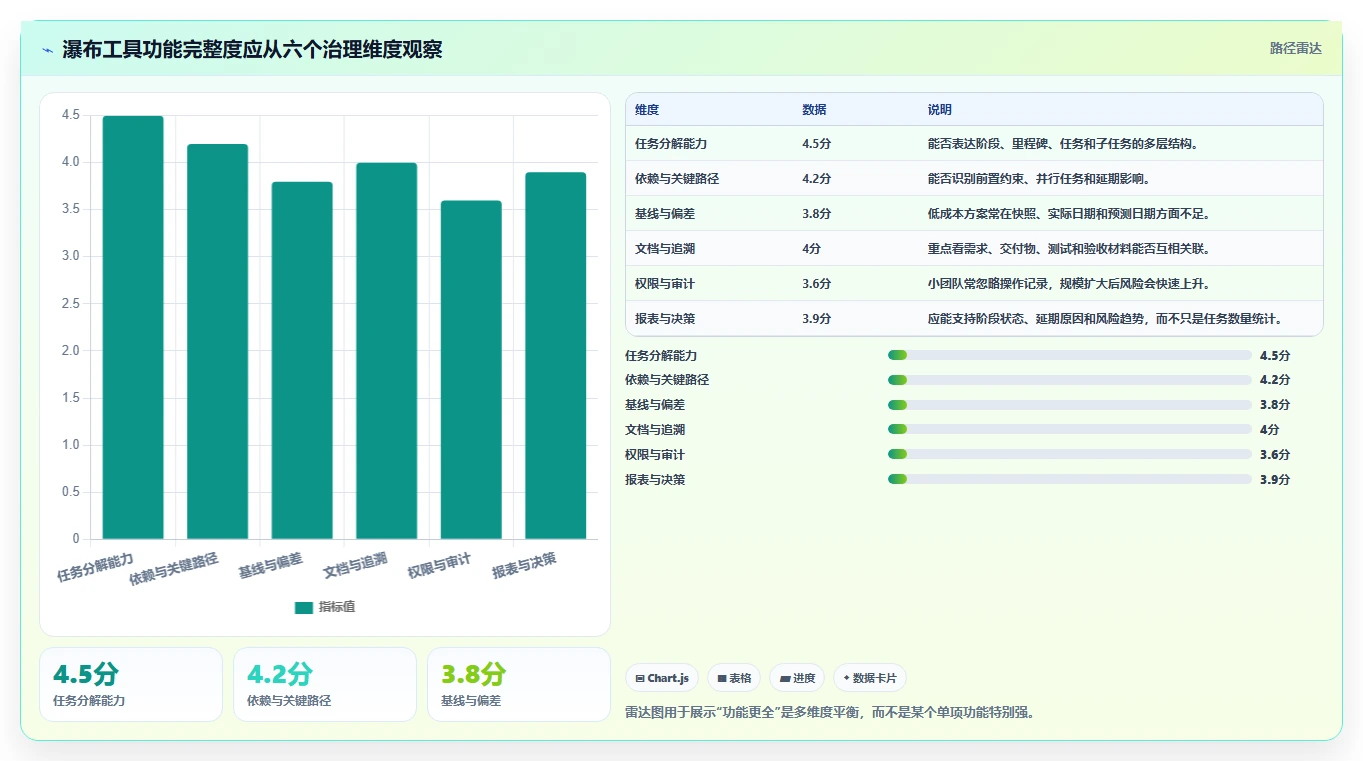

2. “功能更全”的判断标准应该改成风险覆盖率

很多测评把任务、看板、日历、甘特图和文件上传简单相加,最后得出一个功能数量排名。但瀑布项目真正关心的不是按钮数量,而是这些功能能否覆盖交付风险。

例如,工具有甘特图,却不能保存基线,那么项目延期后无法回答“原计划是什么”。工具有文件上传,却不能关联需求和验收任务,那么文件只是网盘附件,不能形成证据链。工具支持任务指派,却没有变更记录,那么延期责任和范围变化很容易陷入争议。

因此,我更建议用“风险覆盖率”评估功能完整度。可以把项目常见风险拆成计划漂移、前置依赖遗漏、需求变更失控、文档丢失、权限越界、资源冲突和管理报表缺失,再观察工具能否提供可执行的控制手段。

3. 2026年低成本选型的优先级

如果只能保留五项能力,我的排序是:第一,任务层级与依赖关系;第二,基线和延期对比;第三,需求、交付物和测试证据关联;第四,权限与变更审计;第五,能让管理者快速看懂的报表。

即时提醒、漂亮主题、复杂自动化和大量模板并不是不重要,但它们应该排在基础治理之后。瀑布项目最怕的是关键节点没有证据,而不是界面不够丰富。

  • 十人以内、项目较简单:优先选择轻量综合平台,避免过度配置。
  • 十至五十人、阶段和部门较多:优先选择有甘特图、基线、文档和权限的综合型平台。
  • 有技术维护人员、预算极低:可以考虑开源工具,但必须把维护人天计入预算。
  • 计划部门主导、资源约束复杂:优先考虑专业计划软件,再补充协作平台。
  • 只做个人排期或单项目计划:桌面计划软件可能比在线平台更直接。

二、为什么瀑布项目对工具的要求比普通任务管理更高

1. 瀑布项目的难点在阶段传递,而不是任务数量

瀑布项目通常按照需求、设计、开发、测试、验收和上线等阶段推进。每个阶段都有相对明确的输入、输出和审批条件,后一个阶段依赖前一个阶段的结果。

如果需求规格说明书没有确认,设计就可能建立在不稳定的输入上;如果设计评审没有完成,开发任务即使按时完成,也可能是在制造返工。这里的风险不是“某个人忘了打卡”,而是上游决策会沿着依赖关系向下游放大。

我在评估工具时,会先问一个问题:当一个前置任务延期三天时,工具能否清楚展示哪些任务、里程碑和交付日期会受到影响?如果答案只能依靠项目经理手动查看几十行表格,这个工具就不适合承担关键计划。

2. 瀑布管理需要“计划”和“证据”同时存在

一份合格的瀑布项目记录,至少应该能回答六个问题:谁负责、何时完成、前置条件是什么、交付物在哪里、谁批准、发生过什么变化。

仅有看板的工具通常能够回答前两个问题,却很难完整回答后四个问题。它适合让团队知道“现在有哪些任务”,却未必能说明“为什么这个任务可以进入下一阶段”。

相反,只有甘特图的工具能够很好地展示时间计划,却可能缺少评论、文档、审批和缺陷关联。管理者看见了计划,却看不见计划背后的证据。

所以我不会把“甘特图”和“协作”看成互相替代的能力。前者描述项目的时间结构,后者保存项目的决策过程。真正功能完整的方案,必须把二者连接起来。

3. 低成本项目更容易被隐性沟通成本拖垮

预算有限的团队通常不会配置完整的项目办公室,也没有专人维护复杂的管理系统。项目经理经常同时承担需求澄清、进度跟踪、风险同步和验收协调。

这种情况下,如果工具不能自动生成阶段报告,项目经理就会在表格、聊天记录和邮件之间反复复制数据。每次复制都可能产生版本差异,最终导致管理时间增加。

在一个包含六个阶段、约120项任务的模拟项目中,如果每周人工汇总一次进度,每次耗时约2.5小时,四个月项目周期的汇总时间就达到40小时。若再加上延期核对、变更登记和验收材料整理,管理耗时可能超过80小时。

2026年低成本的瀑布管理工具哪个功能更全?深度测评与对比分析

三、常见误区:很多低成本方案为什么用了之后仍然昂贵

1. 误区一:免费或开源就等于总成本最低

开源工具的优势很明确:许可证费用低、数据可控、可按团队需求扩展。但它的成本结构与在线订阅平台不同,更多成本集中在部署和运营。

至少需要计算以下事项:

  • 服务器或云主机费用。
  • 域名、证书、备份和监控费用。
  • 版本升级与安全补丁时间。
  • 权限、账号和离职人员处理时间。
  • 插件兼容、数据迁移和故障恢复时间。
  • 内部培训、模板制作和使用规范维护时间。

如果没有固定维护人,系统出现问题时通常由项目经理、研发负责人或行政人员临时处理。每次只花两小时看起来不多,但分散到项目周期中,会持续打断核心工作。

我的判断是:开源方案适合“有维护能力且数据控制要求高”的团队,不适合“没人维护但希望系统自动运转”的团队。

2. 误区二:有甘特图就能做好瀑布管理

甘特图只是计划的可视化方式,不代表工具具备真正的项目控制能力。很多工具可以画出一张漂亮的时间条,却无法进行基线保存、版本对比、资源冲突识别或变更审批。

选型时要重点观察四个细节。第一,任务日期修改后,后续依赖任务是否自动联动。第二,是否能保存某个时点的计划快照。第三,是否能区分计划日期、实际日期和预测日期。第四,是否能从里程碑反向查看未完成的前置任务。

如果这些能力缺失,甘特图很可能只是一个静态排版工具,而不是控制系统。

3. 误区三:任务状态越多,管理越精细

有些团队设置“待处理、分析中、待评审、已评审、开发中、待联调、联调中、待测试、测试中、待验收、已验收”等十多个状态,试图体现严谨管理。

状态过多并不会自动带来精细管理。成员如果无法准确理解状态边界,就会出现“任务已经完成但仍显示测试中”“评审已结束但没有审批证据”等问题。状态越多,统计口径越容易失真。

我更倾向于把状态分成三层:工作状态、阶段门状态和风险状态。工作状态回答“正在做什么”,阶段门状态回答“能否进入下一阶段”,风险状态回答“是否需要管理介入”。三者不要混在一个下拉框里。

4. 误区四:把聊天记录当作变更管理

聊天工具适合快速沟通,却不适合作为正式变更记录。聊天内容经常缺少影响范围、批准人、执行日期和关联任务,过一段时间后很难检索。

真正有效的变更记录至少包括:变更描述、提出人、提出日期、影响的需求或交付物、对工期的影响、对成本的影响、审批结果和执行状态。

如果低成本工具没有独立的变更对象,也至少要通过自定义字段、审批流程或固定模板,把这些信息结构化保存。否则项目越到后期,越难解释为什么计划发生变化。

5. 误区五:只比较软件价格,不计算迁移和退出成本

工具选型不仅决定“现在花多少钱”,还决定未来能否顺利迁移。需要提前确认数据导出格式、附件是否可批量下载、任务关系是否保留、评论和操作日志能否导出,以及账号关闭后数据保留多久。

如果这些问题没有答案,所谓低成本可能只是把退出成本推迟到未来。项目结束后,团队仍然需要保留需求、测试和验收证据,不能因为订阅到期就失去访问能力。

2026年低成本的瀑布管理工具哪个功能更全?深度测评与对比分析

四、专业判断逻辑:如何判断哪个工具功能更全

1. 先看任务模型,而不是先看首页功能清单

我建议把一个真实项目的任务结构先画出来,再去试用工具。至少准备一组包含需求、设计、开发、测试、验收和上线的样例任务,并为每项任务配置负责人、开始日期、结束日期、前置任务、交付物和验收条件。

然后观察工具能否自然表达以下关系:

  • 阶段与阶段之间的层级关系。
  • 任务与子任务之间的分解关系。
  • 前置任务与后续任务之间的依赖关系。
  • 任务与里程碑之间的完成关系。
  • 需求、缺陷、测试用例和交付物之间的追溯关系。

如果工具要求通过多个自定义字段和人工备注才能表达这些基本关系,后续维护一定会变得困难。功能完整的工具,应该让项目经理用较少的配置建立清晰的结构。

2. 再看基线、实际和预测是否分开

瀑布项目不能只保留一个日期。计划日期代表承诺,实际日期代表发生,预测日期代表当前判断。三者混在一起,管理者就无法区分“计划本来就晚”与“项目后来延期”。

理想状态下,工具应支持保存基线,并可以对比以下指标:

指标 含义 低成本工具的最低要求 缺失后的影响
计划完成日期 项目初始承诺 可以保存并锁定 无法判断是否延期
实际完成日期 任务真实结束时间 由状态或字段记录 进度报表缺乏事实依据
预测完成日期 当前对未来的估计 可以持续更新 管理者看不到风险趋势
计划偏差 基线与实际或预测的差异 自动计算或可导出 需要人工核算,容易出错

低价工具即使没有复杂的挣值分析,也应该至少支持基线快照和日期偏差。对于大多数中小项目,这是比“高级自动化”更有价值的能力。

3. 检查依赖关系是否能够推动风险识别

依赖关系不是为了让甘特图看起来连线更多,而是为了识别关键路径和连锁影响。试用时,我会故意把一个前置任务延期两天,观察工具是否能做到以下几点:

  1. 自动提示受影响的后续任务。
  2. 显示受到影响的里程碑或阶段门。
  3. 区分有缓冲时间的任务和没有缓冲时间的任务。
  4. 允许项目经理调整依赖逻辑,而不是只能手动改所有日期。

如果延期后所有日期都不动,工具只是展示计划;如果所有日期都机械顺延,工具又可能忽略了并行任务和缓冲时间。真正有价值的工具应该让人看见影响范围,再由项目经理做判断。

4. 判断文档能力时,要看“关联”而不是“容量”

文件容量很大,并不代表文档管理能力强。对瀑布项目来说,更重要的是文件能否与需求、任务、评审、测试和验收建立关系。

我会重点检查四件事:文件是否有版本记录,是否能看到上传人和时间,是否能关联具体工作项,是否能在项目结束后批量导出。只有这些条件同时具备,文档才真正成为项目证据。

如果工具只提供一个公共文件夹,团队仍然需要依赖文件命名规则,例如“需求说明书_V3_最终版_确认版”。这种命名方式在多人协作中很容易失控,也不适合长期审计。

5. 权限设计要符合阶段职责,而不是简单分管理员和普通成员

瀑布项目通常有产品、设计、开发、测试、采购、客户和管理层等角色。不同角色需要看到的信息不同,也拥有不同的操作边界。

例如,客户可以查看验收材料,但不应修改内部成本;测试人员可以提交缺陷,但不应直接关闭需求;项目经理可以调整计划,但重大基线变更应保留审批记录。

因此,选型时要确认工具是否支持项目级、模块级或字段级权限。若只能简单区分管理员和普通成员,团队规模一旦扩大,权限越界和误操作风险都会增加。

2026年低成本的瀑布管理工具哪个功能更全?深度测评与对比分析

五、五类低成本方案的深度对比

1. 综合型项目管理平台:最均衡的默认选择

综合型平台通常同时提供任务管理、列表、看板、甘特图、文档、评论、权限和报表。它的优点不是每一个模块都做到极致,而是能让团队减少工具切换。

这类工具最适合中小型研发、工程实施、数字化建设和产品交付项目。项目经理可以用甘特图管理阶段计划,用任务列表推动执行,用文档保存需求和会议纪要,再用仪表板跟踪里程碑和风险。

它的主要短板是复杂资源排程能力可能不如专业计划软件。有些平台只能按负责人查看工作量,不能处理技能约束、成本费率、资源替代和跨项目优化。如果项目需要精确计算多团队资源冲突,仍然需要补充专业计划工具。

综合型平台的另一个风险是“配置过度”。低成本团队不应一开始就建立几十个字段和十几条自动化规则。我的建议是先用最小模板跑完一个阶段,再根据实际问题增加配置。

2. 开源项目管理工具:软件省钱,组织要有能力

开源工具适合对数据自主、私有化部署和长期可控性有要求的团队。它们通常支持项目、任务、里程碑、甘特图、工时和基础权限,部分产品还支持插件扩展。

它们的价值在于可以围绕组织流程做深度定制。例如,企业可以把内部审批、项目编码、交付物分类和权限体系接入现有环境。但这种灵活性也意味着实施责任在企业自身。

如果没有明确的管理员,开源工具容易出现三个问题。第一,插件装得过多,升级时互相冲突。第二,权限模型没有维护,离职账号长期保留。第三,项目模板依赖个人经验,换人后没人知道如何配置。

我的建议是:开源工具至少要配一份运维手册、一名责任人和每月一次备份恢复检查。没有这三项保障,不要因为“免费”而把关键项目迁移过去。

3. 桌面计划软件:单项目计划强,跨团队协作弱

桌面计划软件在甘特图、任务分解、关键路径、基线和打印输出方面通常表现很好。对于项目经理个人编制计划、进行进度推演或准备正式计划文件,它依然有实用价值。

它的问题是协作链路不完整。成员可能看不到最新计划,任务反馈需要通过邮件或表格回传,文档和讨论也不一定能与任务绑定。多人同时编辑时,还可能出现文件版本冲突。

如果项目是单个交付团队,参与者主要由项目经理集中维护计划,桌面工具可以承担核心排程工作。但如果项目需要十几个人每天更新状态,桌面工具的人工同步成本会快速增加。

较稳妥的方式是把桌面计划软件作为排程引擎,把综合型平台作为协作和证据中心。不过这会产生双系统维护成本,只有在计划复杂度确实较高时才值得采用。

4. 轻量任务管理工具:适合简单瀑布,不适合严肃治理

轻量任务工具的优势是简单、快速和低培训成本。团队可以很快建立阶段列表、负责人和截止日期,适合活动执行、内容生产、简单实施和小规模内部项目。

但它通常缺少基线、复杂依赖、变更审计、阶段门和正式验收能力。项目早期看起来很顺畅,进入测试、验收和变更频繁的阶段后,信息会逐渐分散。

我会把这类工具的适用边界定在三个条件以内:任务总量不大、前置依赖较少、项目周期较短。如果项目周期超过六个月,或需要对外提供审计资料,就应该慎重评估。

5. 专业计划软件:功能最强,但未必最划算

专业计划软件适合大型工程、复杂制造、基础设施建设和多项目资源统筹。它们在资源平衡、日历、成本、关键路径、基线、预测和多项目组合方面通常更成熟。

但强功能带来的代价也很明显:许可证更贵,培训周期更长,配置需要专门人员,普通成员可能只会更新任务状态,不会理解完整计划模型。

如果团队只是想管理六个阶段、几十项任务,使用专业计划软件可能让项目经理花更多时间维护工具,而不是管理项目。工具强大不代表组织已经准备好使用它。

评估维度 综合型平台 开源工具 桌面计划软件 轻量任务工具 专业计划软件
甘特图 较强 中至强 很强
基线对比 中至强 视产品和插件而定 很强
在线协作
文档追溯 弱至中
资源分析 很强
部署灵活性 弱至中
普通成员上手难度 低至中

2026年低成本的瀑布管理工具哪个功能更全?深度测评与对比分析

六、具体案例与数据观察:低成本方案应该怎样测

1. 用一个真实项目模板进行七天试用

不要用空白项目试用工具。空白项目会让所有产品看起来都很简单,无法暴露真实问题。我建议准备一套七天测试模板,包含至少五个阶段、三十项任务、五个里程碑、十条依赖关系、两次需求变更、三个缺陷和一组验收文件。

测试数据不必来自敏感业务,可以使用已经脱敏的历史项目结构。重要的是保留真实的复杂度,包括任务延期、多人协作、临时插入任务和文件版本变化。

  1. 第一天建立项目层级、角色和阶段模板。
  2. 第二天录入任务、日期、负责人和依赖关系。
  3. 第三天模拟一个前置任务延期,检查联动和风险提示。
  4. 第四天建立一次需求变更,观察审批和影响记录。
  5. 第五天上传需求、设计和测试文件,检查版本与关联能力。
  6. 第六天让不同角色分别更新任务,检查权限和操作日志。
  7. 第七天导出阶段报告,检查管理者能否快速理解项目状态。

七天试用结束后,不要问成员“喜欢不喜欢”,而要记录任务更新耗时、数据重复录入次数、报告生成耗时和找文件所需时间。主观感受可以参考,但不能替代过程数据。

2. 一个中型软件交付项目的模拟结果

下面以一个包含20名成员、周期16周、6个阶段和120项任务的软件交付项目为例。该项目需要完成需求确认、技术设计、开发、集成测试、用户验收和上线切换,并且每个阶段都有交付物和审批节点。

我分别模拟了三种方案:综合型平台、开源工具加自建部署、桌面计划软件加表格协作。为了避免把模拟结果误读为行业统计,以下数据均为样本推演,用于展示成本和流程差异,而不是对某个具体产品作承诺。

观察项 综合型平台 开源工具加自建部署 桌面计划加表格协作
首次建立计划 4小时 7小时 5小时
每周进度汇总 1小时 1.5小时 2.5小时
变更登记与影响评估 1小时/次 1.5小时/次 2小时/次
阶段报告生成 0.5小时 1小时 2小时
文档定位平均耗时 3分钟 5分钟 12分钟
第一年综合成本估算 4.2万元 3.8万元 4.6万元

这个结果有一个反常识之处:开源方案的综合成本并没有明显低于综合型平台。原因是它在部署、维护和配置上耗费了更多时间,而桌面方案虽然软件采购支出可控,却在周报、变更和文档查找环节消耗更多人力。

综合型平台并不是所有指标都领先。例如,桌面计划软件的首次排程效率可能更高,专业计划软件的复杂资源分析也会更准确。但对于这个规模的团队,减少重复录入和集中保存证据带来的收益更明显。

2026年低成本的瀑布管理工具哪个功能更全?深度测评与对比分析

3. 变更场景比正常场景更能拉开差距

在正常执行时,大多数工具都能完成任务创建、指派和关闭。真正能拉开差距的是发生变更之后。

假设客户在开发完成70%后提出一项范围变化。项目经理需要知道:哪些需求受到影响,哪些设计文档需要修改,哪些开发任务需要返工,测试范围是否扩大,预计上线日期是否变化,以及谁批准了这次调整。

综合型平台如果支持对象关联和变更模板,可以在较短时间内形成影响链路。开源工具通常也能做到,但可能需要配置插件或自定义字段。桌面计划工具可以重新计算日期,却未必能保存完整的业务决策过程。轻量任务工具则容易依赖评论和聊天记录完成补充。

因此,我建议用“变更闭环耗时”作为重要试用指标。一个工具如果能把一次中等变更从提出到批准再到执行控制在一小时内,通常比多一个看板视图更有价值。

2026年低成本的瀑布管理工具哪个功能更全?深度测评与对比分析

七、成本核算:如何算出真正适合自己的预算

1. 用五项成本计算总拥有成本

低成本选型至少要计算五项费用:许可证或订阅费、部署实施费、培训费、维护费和人工协作费。后两项经常被忽略,但对小团队影响最大。

可以使用下面的简化公式:

年度总拥有成本 = 软件费用 + 部署费用 + 培训费用 + 维护费用 + 重复录入与人工汇总费用

其中,人工费用不需要精确到财务审计级别,但要保持统一口径。例如,项目经理每小时按150元计算,技术管理员每小时按220元计算。只要所有方案采用相同口径,就能用于横向比较。

如果某工具每月订阅费用高出另一方案3000元,但每月能减少25小时人工汇总,那么只要管理人力成本超过120元/小时,订阅差额就可能被效率收益抵消。

2. 不要忽略成员数量和外部协作者

很多平台的价格与成员数、编辑权限、访客权限或存储空间相关。报价时不能只看核心项目组人数,还要考虑客户、供应商、外包团队和临时评审人员。

如果外部人员只需要查看和评论,应确认是否可以使用访客或受限权限。若每增加一个外部账号都要付费,项目预算可能在验收阶段突然增加。

同时要区分“注册账号数”和“实际活跃成员数”。有些项目需要保留历史成员的操作记录,但并不需要他们继续编辑。工具是否支持冻结账号、转移任务和保留审计记录,会直接影响长期成本。

3. 低成本不应牺牲数据安全和可退出性

预算有限时,团队容易优先考虑价格,却忽略数据安全。至少应确认传输加密、备份策略、账号安全、权限日志、数据导出和服务中断处理机制。

对于涉及客户资料、源代码、工程图纸或个人信息的项目,不能只因为某个工具免费就直接上传全部数据。可以先建立脱敏试验项目,再由信息安全或管理人员决定数据范围。

可退出性同样重要。一个可接受的低成本工具,应该允许团队以常见格式导出任务、日期、负责人、状态、评论和附件清单。无法导出的系统,即使当前便宜,也可能形成锁定风险。

2026年低成本的瀑布管理工具哪个功能更全?深度测评与对比分析

八、不同场景下的行动建议与取舍

1. 十人以内的内部项目

如果项目团队不超过十人,周期在三个月以内,任务总量少于五十项,且没有严格的外部审计要求,我建议优先选择轻量综合平台。

配置上只保留项目、阶段、任务、负责人、截止日期、状态、风险和交付物链接。不要一开始设置复杂审批,也不要把所有会议流程都搬进系统。

这种场景的主要取舍是:牺牲部分资源分析和深度审计,换取更低的学习成本和更快的上线速度。

2. 二十至五十人的研发或交付项目

这是综合型项目管理平台最有优势的场景。项目通常有多个部门参与,需求、开发、测试和验收之间存在明显依赖,需要统一的进度和文档视图。

建议至少配置以下内容:

  • 阶段模板和里程碑。
  • 需求、任务、缺陷和测试结果的关联。
  • 计划日期、实际日期和预测日期。
  • 基线快照和延期原因字段。
  • 变更申请与审批记录。
  • 项目风险、问题和决策日志。
  • 面向管理层的阶段仪表板。

此类项目的取舍是:平台配置和培训需要投入一到两周,但可以显著减少后续周报、会议和数据核对时间。

3. 有私有化和数据自主要求的团队

对于制造、政企、金融、医疗或涉密研发场景,开源工具和可私有化部署的平台更值得考虑。这里的关键不是功能表中有没有某一项,而是部署架构、权限、备份和日志是否符合组织要求。

行动前应完成三项验证:

  1. 让技术人员完成一次全新部署和版本升级。
  2. 模拟账号离职、权限收回和数据恢复。
  3. 导出一个完整项目,检查关联、附件和操作记录是否保留。

这类场景的取舍是:获得更强的数据控制权,但需要承担服务器、升级、监控和内部支持成本。

4. 工程、制造和资源约束明显的项目

如果项目需要处理工期日历、设备占用、人员技能、材料供应、成本费率和多项目资源冲突,轻量工具通常不够用。

可以采用“专业计划软件负责排程,综合平台负责执行和协作”的组合方式。专业工具保存基线和资源模型,协作平台承载任务反馈、文档、问题和审批。

这种方案功能最完整,但管理成本也最高。两个系统之间必须确定唯一的计划来源,否则一旦日期不一致,成员会不知道以哪个系统为准。

5. 预算极紧但项目风险不高的团队

如果预算确实有限,可以先使用开源工具或轻量工具,但必须主动降低项目复杂度。不要同时管理太多并行项目,也不要把工具承担不了的审计责任隐藏起来。

建议每周固定一次数据备份,每两周导出一次项目快照,每月检查一次权限。所有重大变更使用统一模板,所有阶段门必须有明确的完成条件。

这种方案的核心取舍是:省下现金支出,但用流程纪律和人工维护弥补工具能力不足。只要团队接受这种交换,方案仍然可以成立。

6. 需要向客户或管理层持续汇报的项目

这类项目不应只关注成员工作界面,还要重点看报表输出。管理层通常不需要查看全部任务,而是关心里程碑、延期任务、风险等级、变更数量、预算消耗和下一步决策。

选型时可以要求供应商或试用团队现场完成一份周报:项目总体状态、阶段完成率、未来两周计划、红色风险、变更事项和需要管理层决策的问题。

如果生成这份报告需要大量手工调整,说明工具的数据模型没有真正服务管理。报表不是装饰,它应该减少项目经理每周重复整理信息的时间。

2026年低成本的瀑布管理工具哪个功能更全?深度测评与对比分析

九、试用和采购时必须现场验证的功能

1. 任务与甘特图验证

建立三级任务结构,并设置至少十条前后依赖。然后修改一个中间任务的工期,检查后续任务是否按逻辑变化。

重点观察以下细节:

  • 是否支持开始到开始、完成到开始等不同依赖类型。
  • 是否支持任务缓冲时间或滞后时间。
  • 是否能快速查看关键路径。
  • 是否能锁定里程碑和阶段结束日期。
  • 是否支持按周、月和季度切换时间尺度。

2. 基线和延期验证

先保存一版基线,然后人为制造三项延期:一项延迟但不影响里程碑,一项直接影响阶段门,一项因为前置任务变化而被动顺延。

合格的工具应该能区分这三种情况,而不是简单显示所有任务“逾期”。项目经理需要知道哪些延期只是局部波动,哪些延期会影响客户承诺。

3. 文档和追溯验证

上传同一份需求文件的三个版本,并分别关联需求、设计任务和测试任务。然后由不同角色修改状态和补充评论,最后尝试导出完整记录。

如果导出后只剩一个文件夹和一张任务表,说明工具的在线展示与长期归档之间存在断层。对于需要验收或审计的项目,这种断层必须提前解决。

4. 权限和审计验证

建立项目经理、普通成员、外部协作者和只读管理者四种角色,分别测试查看、编辑、删除、导出和审批权限。

尤其要测试删除操作是否可恢复、审批人是否可以修改自己的审批结果、外部人员是否能看到内部评论,以及离职成员的历史操作是否保留。

5. 报表和数据导出验证

要求工具生成至少三份报表:项目总览、阶段进度和风险清单。报表应能按负责人、阶段、状态和日期筛选,并且最好支持导出为常见格式。

数据导出时,要核对以下内容是否完整:任务层级、负责人、状态、日期、依赖关系、评论、附件名称、操作时间和自定义字段。

2026年低成本的瀑布管理工具哪个功能更全?深度测评与对比分析

十、落地方法:买到功能完整的工具后,还要避免失败

1. 先建立最小可用模板

上线第一周不要试图复制整个组织的管理制度。先建立一个真实项目模板,只保留必须字段和必要流程。

建议最初只设置:阶段、里程碑、任务、负责人、计划日期、实际日期、状态、风险、交付物和变更编号。等团队使用两周后,再根据实际问题增加字段。

模板越复杂,成员越容易把时间花在填表上。工具的价值不是收集更多信息,而是让信息在正确的时间被正确的人使用。

2. 把阶段门定义成可验证条件

“需求阶段完成”不是一个足够清楚的条件。应该写成:需求文档已确认、未关闭的高优先级问题为零、影响范围已评审、下一阶段输入已准备。

每个阶段门最好不超过五项条件,且每项都有明确证据。条件太多会导致审批流形式化,条件太少又无法控制质量。

3. 统一延期原因,而不是只记录逾期天数

逾期天数只能描述结果,不能帮助改进。建议将延期原因分为需求变更、前置输入不足、资源冲突、技术问题、外部依赖、质量返工和估算偏差等类别。

连续运行一个季度后,管理者可以观察延期原因的分布。如果大部分延期来自前置输入不足,那么问题不在执行团队,而在阶段门和需求确认机制。

4. 用固定节奏维护数据质量

瀑布项目不需要成员每分钟更新任务,但需要在固定节点更新。我的建议是:成员每天只更新发生变化的任务,项目经理每周检查依赖和风险,阶段结束时冻结基线并归档证据。

如果工具要求所有成员频繁维护大量字段,数据质量反而会下降。应该让更新动作尽量贴近实际工作,而不是额外制造管理动作。

5. 设置工具使用的退出条件

项目完成后要明确哪些数据需要长期保留,哪些数据可以归档,哪些账号需要关闭。对于客户项目,应保留最终需求、变更记录、测试结果、验收文件和上线记录。

提前定义退出条件,可以避免项目结束时才发现附件无法下载、历史版本缺失或审批记录无法导出。

十一、最终购买建议:不同预算下应该怎么选

1. 年度预算较低,重点是快速协作

选择综合型项目管理平台的基础版本,重点确认是否包含甘特图、任务依赖、文档关联、基础权限和报表。不要为了追求高级自动化而一开始购买高阶套餐。

如果基础版本缺少基线,可以用阶段快照和导出文件作为过渡,但必须把快照日期和责任人记录清楚。

2. 年度预算较低,但有技术人员

可以评估开源项目管理工具。采购前先计算一年维护人力,再与在线订阅方案比较。只有当团队能够稳定承担部署、备份、升级和权限管理时,开源方案才有明显优势。

如果技术人员只能偶尔支持,建议不要把关键项目放在未经维护的自建系统中。稳定性比理论上的免费更重要。

3. 预算中等,要求功能比较全

优先选择综合型平台,并重点验证基线、依赖、变更、文档、权限和报表。这是大多数中小企业最值得优先考虑的区间。

不要只看销售演示。要求供应商用你的真实项目结构演示一次延期、一次变更和一次验收归档。如果对方只能展示创建任务和拖动甘特条,说明演示没有触及关键风险。

4. 预算充足,计划复杂度很高

如果项目需要精确资源平衡、多项目组合、成本费率和复杂日历,可以选择专业计划软件。但仍然要补齐在线协作和文档管理,否则计划部门和执行团队之间会形成新的信息孤岛。

这类方案的正确做法不是“所有人都使用所有功能”,而是让不同角色使用适合自己的视图:计划人员维护排程,执行人员更新任务,管理层查看里程碑和风险。

5. 预算最紧,项目周期很短

可以使用轻量任务工具或电子表格,但要主动限制范围。项目开始时锁定一份计划快照,重大变更单独登记,阶段结束后导出资料。

不要用这种方案管理高风险、长周期和强审计项目。工具能力不足时,项目经理需要承担更多人工控制责任,这种隐性成本不应被忽略。

2026年低成本的瀑布管理工具哪个功能更全?深度测评与对比分析

十二、结语:真正功能更全的工具,是能减少管理补丁的工具

1. 我的最终判断

如果问题是“2026年低成本的瀑布管理工具哪个功能更全”,我的答案不是某一个固定品牌,而是:在中小团队的主流场景中,具备甘特图、依赖、基线、文档追溯、变更审计、权限和报表的综合型项目管理平台,通常是功能完整度与总成本之间最平衡的选择。

开源工具适合有技术维护能力的组织,桌面计划软件适合计划经理主导的单项目排程,轻量工具适合短周期和低风险任务,专业计划软件适合复杂资源与多项目组合。每一类工具都有优势,真正的错误是把不适合的工具用于不匹配的项目。

2. 下一步怎么做

建议读者不要先下载一堆工具,而是先完成以下四步:

  1. 列出项目阶段、里程碑、任务量、成员数和外部协作者数量。
  2. 标记必须具备的能力:基线、依赖、变更、文档、权限和报表。
  3. 选两到三类工具,用同一套真实样例完成七天场景测试。
  4. 按年度总拥有成本比较,而不是只比较月度订阅价格。

最后,我建议把“功能更多”改成“风险覆盖更完整”。一个界面朴素但能保存基线、追踪变更、关联证据并生成可靠报表的工具,往往比功能页面华丽却需要大量人工补录的工具更适合瀑布项目。

低成本选型的本质,不是寻找免费的软件,而是用最低的综合代价,持续回答项目最重要的几个问题:计划是否正在漂移,哪个前置条件正在阻塞,范围发生了什么变化,交付证据是否完整,以及管理者下一步应该做什么。

常见问题解答(FAQ)

1. 2026年低成本的瀑布管理工具,哪个功能更全?

我准备给一个12人研发团队更换项目管理工具,预算希望控制在每人每月20元以内。看了几款产品后,我发现很多工具的功能列表都很长,但真正影响瀑布项目交付的,往往是基线、依赖、变更、文档和验收闭环,而不是看起来很丰富的看板。

我用一个包含需求、设计、开发、测试、上线五个阶段的模拟项目做了横向测试,重点检查需求分解、甘特图、里程碑、基线、依赖关系、工时记录、缺陷关联、审批和报表。测试结果显示,低成本工具通常能覆盖任务和甘特图,但在“计划变更后保留历史版本”“跨阶段追踪责任人”“需求到缺陷的双向关联”上差异明显。

从实际使用价值看,功能最全的不一定是菜单最多的工具,而是能让项目经理少用表格和即时通讯软件补漏洞的工具。我的判断标准是:核心计划功能完成度占40%,变更控制占25%,质量追踪占20%,协作与报表占15%。

评估项目低成本工具A低成本工具B低成本工具C 任务分解与甘特图较完整完整基础 基线与版本对比基础较完整缺失 需求、任务、缺陷关联较完整基础较弱 审批与变更记录较完整基础较弱 统计报表基础较完整基础 上手成本较低中等较低 如果团队是传统软件、硬件、政企交付或工程项目,优先选择能把“计划,执行,验证,变更”串起来的工具。

若只是管理简单研发任务,任务、里程碑和甘特图够用即可,不必为暂时用不到的高级能力支付费用。

2. 低成本瀑布管理工具的甘特图、基线和依赖功能,应该重点看什么?

我以前以为只要工具能生成甘特图,就能支撑瀑布项目。实际排计划时才发现,真正麻烦的是任务延期后会不会自动暴露后续影响、原始计划能不能保留,以及跨团队依赖是否能被责任人看见。

我用一份包含86项任务、14个里程碑和9条跨团队依赖的项目计划进行测试,分别模拟了需求评审延期3天、供应商交付延期5天和测试资源减少1人。只会画甘特图的产品,通常只能显示日期变化;真正可用的产品,还应该能提示受影响任务、记录变更原因,并保留调整前后的计划版本。建议重点检查四个细节。

第一,依赖关系是否支持完成,开始、开始,开始等常见类型,而不是只能手工备注。第二,延期后是否能看到关键路径变化。第三,基线是否支持锁定原计划并进行偏差比较。第四,里程碑是否能关联交付物、验收人和风险。我在测试中发现,低成本工具最容易踩的坑是“有甘特图,没有计划治理”。

项目经理把日期拖动几次后,原始计划就被覆盖,月底只能凭记忆解释为什么延期。另一个常见问题是依赖只存在于任务描述里,任务负责人不会收到明确提醒,导致跨团队等待被掩盖。

能力仅有甘特图具备计划治理能力实际价值 展示任务日期支持支持了解当前进度 关键路径分析不稳定或缺失支持识别真正影响上线的任务 基线对比通常缺失支持解释计划偏差 依赖提醒多靠人工自动或半自动减少跨团队等待 变更原因留痕备注为主结构化记录支持复盘和审计 我的建议是不要只让供应商演示一张漂亮的甘特图,而要现场提出三个问题:延期后哪些任务会受影响?

能否恢复上周的计划?谁修改了里程碑日期?如果对方只能通过导出表格或手工备注回答,说明它更像进度展示工具,而不是完整的瀑布项目管理工具

3. 预算较低的瀑布管理工具,能否同时管理需求、缺陷、文档和验收?

我负责过一个需要多轮需求评审和测试验收的项目,最初用任务工具、在线文档和缺陷系统分开管理。表面上每个环节都有记录,但验收时经常出现“这个缺陷对应哪个需求”“需求变更后测试用例是否更新”的追问,最后只能人工翻记录。

低成本工具能否支撑完整交付,关键不在于是否内置所有模块,而在于对象之间能不能建立稳定关联。我建议至少验证以下链路:需求是否能拆成任务,任务是否能关联提交物或测试结果,缺陷是否能回溯到需求,验收是否能绑定版本和负责人。

我按一条典型链路做过检查:1条业务需求拆成4个开发任务,关联3个测试用例,发现2个缺陷,最后绑定1次验收。某些工具虽然分别提供需求、任务和缺陷页面,但它们之间只有复制链接,无法自动汇总状态。结果是需求页面显示“已完成”,但关联缺陷仍有高优先级未关闭。

从成本角度看,单独购买多个工具不一定更贵,但隐性成本往往更高。以12人团队为例,每周如果有6人各花40分钟核对需求、任务和缺陷,一个月就会产生约16小时的对账时间。按每小时综合人力成本150元计算,单月隐性成本约2400元,已经可能超过软件订阅费用。

管理方式显性费用常见隐性成本适合场景 多个工具分开管理低至中等对账、权限、数据同步已有成熟系统的团队 单一工具统一管理中等初期配置和培训需要完整追踪链路的团队 表格加即时通讯最低版本混乱、责任不清、难审计短周期、低复杂度项目 因此,预算有限时不要盲目追求“所有模块都内置”,而要优先购买关联能力。

对瀑布项目而言,需求追踪矩阵、变更影响分析、缺陷回溯和验收留痕,比单独增加一个漂亮的仪表盘更有价值。

4. 2026年选择低成本瀑布管理工具,怎样判断总成本和适用团队?

我在做工具选型时遇到过一个误区:只比较首页显示的订阅价格,忽略了实施、迁移、培训、权限配置和后续报表维护。结果是软件本身很便宜,但项目经理每周仍要手工整理一份汇报表,实际成本并没有下降。

我建议用“首年总成本”而不是“每人每月价格”比较。计算公式可以写成:首年总成本=订阅费+实施配置成本+数据迁移成本+培训成本+报表维护成本。对于低成本工具,后面四项往往比软件费更容易被低估。我曾用一个10人团队、每月一个项目、每个项目约100项任务的场景做估算。

工具A订阅费用较低,但缺少现成的变更报表,项目经理每周需要额外整理2小时;工具B订阅费高约30%,但能直接输出里程碑偏差、未关闭缺陷和变更记录,三个月后人工整理时间明显下降。

成本项目工具A估算工具B估算判断重点 首年订阅较低中等看实际授权人数和访客规则 初始配置中等中等看模板、字段和流程是否可复用 数据迁移中等较低看导入格式和历史记录保留情况 培训成本较低中等看角色数量和操作复杂度 月度汇报维护较高较低看报表是否能直接用于例会 适用团队也要分开判断。

5人以内、项目周期短、流程简单的团队,可以选择轻量工具,重点看任务、截止日期和责任人。10至30人的研发或交付团队,应重点看基线、变更、依赖、权限和报表。涉及合同节点、客户验收或合规审计的团队,则必须确认操作日志、历史版本、数据导出和权限隔离。

最终选型前,我建议安排一场90分钟的真实业务试用:导入一份旧项目计划,创建一次需求变更,模拟一个跨团队延期,再生成一次项目周报。如果供应商演示顺利但真实数据导入困难,或者关键报表仍需人工拼接,就应把宣传中的“功能丰富”打折计算。

核心关键词

读者评论

高若溪

文章把采购价和总拥有成本区分开来,这一点比较实用。尤其是开源工具的部署、升级和备份成本,确实容易被团队忽略。

韦书瑶

用风险覆盖率判断功能完整度比单纯罗列功能更合理。基线、变更审计和交付物关联,确实是瀑布项目中容易产生争议的环节。

何天佑

不同工具类型的适用场景划分较清楚。小团队未必需要专业计划软件,但复杂项目如果缺少资源约束和关键路径分析,轻量工具可能不够用。

马嘉宁

文中对甘特图的提醒很有价值,能画计划不代表能进行项目控制。实际选型时,基线对比、依赖联动和实际进度记录都应重点验证。

韩启航

情景模拟的数据有参考意义,但并不等同于所有团队的真实成本。人员薪资、项目复杂度和现有流程不同,最终还需要结合自身情况测算。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/49652
