同一张任务列表里,项目经理看到“今天必须处理”的事项,研发负责人却先看到“刚刚更新”的事项,管理层则以为列表顶部就是最高优先级,这类分歧往往不是排序按钮没点对,而是团队没有约定列表顺序代表什么。列表排序一旦影响多人协作,就不再只是个人偏好,而是需要明确用途、默认规则、调整权限和变更告知的管理制度。
一、先给结论:排序规则要服务决策,不要追求全员同一顺序
1. 先回答“这张列表要帮助谁做什么决定”
排序之前,我会先问一个比“按哪个字段排序”更重要的问题:使用这张列表的人,准备据此做出什么决定?是安排今天的工作、识别延期风险、检查待评审事项,还是向管理层汇报项目状态?如果决策不同,适合的排序字段通常也不同。
例如,个人工作视图可能优先显示临近截止且尚未完成的任务;项目风险视图可能先显示高风险、被阻塞或依赖未满足的事项;管理汇总视图则可能按项目阶段或风险等级组织信息。把这些用途硬塞进一个默认列表,通常会让每个人都看到一部分信息,却没有人能快速找到自己要处理的部分。
我的判断原则是:排序应当回答“先看什么”,筛选应当回答“看哪些”。两者都可能改变用户的注意力,但承担的工作不同。默认排序不是任务价值的最终裁决,也不能代替项目优先级评审。
2. 统一协作视图,保留个人工作视图
团队需要统一的,不一定是每个人每时每刻看到的顺序,而是共同协作时依赖的那套规则。例如,项目周会上用统一的风险视图检查阻塞任务,个人每天则可以按自己的工作节奏调整任务顺序。前者需要可解释、可复现;后者更需要灵活。
当团队规模扩大到几十人、上百人,靠口头解释“顶部不是优先级,只是最近更新”会越来越脆弱。此时应把关键视图命名、标明用途,并明确谁维护默认配置。对于服务中大型企业和百人以上组织的项目管理平台,视图权限、共享方式和变更告知尤其值得在制度设计阶段一起核对。
3. 把排序制度写成四项约定
- 用途:视图支持的业务决策是什么?
- 规则:主排序字段是什么,是否需要次级排序?
- 责任:谁维护共享视图,谁可以调整个人视图?
- 变更:规则修改后如何告知使用者,如何判断修改有效?
如果这四项说不清,先不要急着配置更多字段。复杂设置不会自动变成治理能力;规则越多,团队越需要知道每一条规则解决什么问题。

二、背景和真实场景:列表顺序为什么会影响协作
1. 列表顶部会获得不成比例的注意力
人们通常不会逐行同等阅读一张长列表。会议时间有限,任务数量多时,项目经理可能先看前几项,成员也容易把靠前内容理解成“更紧急”或“更重要”。因此,排序字段虽然只是界面设置,却可能影响任务被讨论、分派和跟进的先后。
这并不意味着只要把高优先级任务放到顶部,项目就会自动执行得更好。任务字段可能没有及时更新,截止时间可能只是目标日期,状态也可能滞后。排序显示的是字段值所形成的顺序,不是对现实情况的独立核验。
2. 同一张列表可能服务多种节奏
项目经理关注交付风险,执行者关注手头工作,负责人关注跨团队依赖,管理层关注是否偏离阶段目标。若所有角色共用一个视图,排序规则常常会被要求同时满足“最紧急”“最重要”“最新变更”和“最值得汇报”。这四种诉求并不总能同时成立。
我更倾向于按决策场景拆分视图,而不是继续往单张列表上叠加条件。例如,保留“项目风险检查”“本周到期工作”和“个人待办”三个用途明确的视图,比设置一个包含多层条件、只有管理员能解释的万能视图更容易维护。
3. 当排序变化时,团队可能误判业务变化
如果一项任务因为更新时间变新而升到顶部,成员可能误以为它的优先级提高了;如果一项工作因为截止日期被修改而后移,项目经理可能没注意到原本的风险。排序变化本身并不等于业务状态变化,但界面顺序会传递隐含信号。
所以,共享列表需要给出足够的解释:视图标题可以标出用途,必要时可在说明中写明“按截止日期升序,不代表优先级排序”。这不是多余的文字,而是在防止展示顺序被误读为管理结论。
4. 规模扩大后,默认规则的维护成本会上升
小团队通常可以通过当面沟通快速解决“为什么它排在前面”。跨团队协作时,成员不一定了解同一套字段定义,项目也可能使用不同的流程。若没有清晰的视图所有者,默认配置可能被多次修改,最终没人知道哪一个视图才是团队约定的版本。
对于需要私有化部署、数据边界管理或从既有工具迁移的组织,视图制度还要考虑迁移前后的字段映射和权限继承。某项目管理平台如果支持私有化部署或既有项目数据迁移,也不代表旧系统的排序逻辑可以原样复制;字段语义、状态流和角色权限仍应逐项核验。

三、常见误区:看似合理的排序,为什么常常不够用
1. 把列表顺序等同于任务优先级
按截止时间排序,只说明日期先后;按更新时间排序,只说明最近发生过字段或内容变化;按负责人排序,只是把同一负责人相关事项放在一起。除非团队明确规定某一字段代表优先级,而且有维护规则,否则不能把列表位置直接当成任务价值判断。
优先级字段尤其容易失真。若没有标准说明“高”意味着什么,团队成员可能把所有自己关注的任务都标成高优先级。字段一旦失去区分能力,按它排序也只是把不可靠的输入包装成整齐的列表。
2. 把筛选与排序混为一谈
筛选会改变列表中出现的任务集合,排序则改变这些任务的先后顺序。例如,筛选出“未完成任务”,再按截止日期排序,是两个独立动作。若团队把“已完成任务不显示”误认为“已完成任务被排到后面”,就会对视图规则产生错误理解。
诊断顺序也应如此:发现任务不见了,先检查筛选和权限;发现任务顺序不合预期,再检查排序字段、升降序和并列规则。把两类问题分开,能减少反复改配置的时间。
3. 迷信更新时间或创建时间
按更新时间排序适合发现最近变化,尤其是在变更频繁、需要快速复核新信息的流程里。但它有一个明显边界:更新时间并不等于重要性。一次低影响的文字修订,可能让普通任务升到顶部;一个长时间没有新消息但仍然被阻塞的任务,则可能一直不显眼。
创建时间也不是紧迫程度。较早创建的任务可能已延期,也可能早已不再重要;最近新增的任务可能只是补充记录。时间字段只能回答“何时发生”,不能替代“现在该优先做什么”的判断。
4. 把所有人锁定在同一个视图
强制统一可以降低沟通成本,却也可能把个人工作方式限制得过死。不同角色需要不同的信息密度和任务切片。比起要求每个人都用同一种排序,我更建议固定少数协作视图,再允许成员在个人视图中调整,只要个人调整不改变团队共享配置。
反过来,完全放任也有成本。项目周会、跨团队交接和管理汇报都依赖共同口径时,大家各自筛选、排序,会议上就难以确认是否在看同一批任务。因此,制度重点不是“全部统一”或“完全自由”,而是划清共享视图与个人视图的边界。
5. 把多级排序做得太复杂
主排序加次级排序可以让顺序更稳定。例如先按风险等级,再按截止日期。但排序层级越多,越需要字段语义一致、数据填写完整。若设置了四五个排序字段,成员却不知道哪个字段在决定顺序,规则就变成了只有配置者理解的黑箱。
通常先从一个主字段开始,再问是否存在大量并列项。只有并列项确实影响使用时,才增加次级字段。稳定性也可以通过一个固定的次级字段实现,但不应为了“看起来严谨”而不断增加层级。

四、专业判断逻辑:用一套可复核的方法选字段
1. 从决策类型反推排序字段
先把视图用途写成一句可验证的话,例如“帮助项目经理在例会上找到尚未解决的高风险事项”,而不是“让任务更清楚”。前一句可以检查任务是否被筛出、风险是否排在前面;后一句没有可操作的验收标准。
然后选择最能支持该决策的字段。要关注近期交付压力,可以考虑截止日期;要优先处理重大影响,可以考虑风险等级或经过定义的优先级;要检查新变更,可以考虑更新时间。字段不需要完美,只要能稳定支持视图要完成的那项决策。
2. 同时检查字段质量,而不只检查字段名称
一个字段即使名字合适,如果缺失率高、更新不及时或不同团队的理解不一致,也不适合承担排序核心。比如“风险等级”如果由每个成员凭个人感觉填写,那么按风险排序的结果可能看起来专业,实际却难以比较。
我建议在正式推广前抽取一小批代表性任务,逐项核对字段值。重点看三件事:是否有人不知道怎么填、是否存在大量空值、不同角色是否对同一个值有不同理解。字段质量不够时,先修订定义和维护责任,再调整排序。
3. 先做筛选,再做排序,最后处理并列
- 确定范围:明确这张视图包含哪些项目、状态、团队或时间段。
- 选择主排序:选出最贴近视图决策的一项字段,并写清升序或降序的含义。
- 检查并列:观察相同主字段值是否多到影响阅读;若影响,再选择次级字段。
- 核对例外:检查缺少字段、已延期任务和长期阻塞事项会落在哪个位置。
- 说明边界:标明排序不代表什么,避免把显示规则误读成业务承诺。
这里有一个容易漏掉的细节:空值如何处理。不同工具对空值的位置和排序方式可能不同,成员也未必知道某个任务为何突然排到列表末尾。上线前应确认工具的实际表现,并决定是否要求补齐字段、使用“待评估”值,或在视图中单独识别未填写项。
4. 设定视图的责任与变更机制
共享视图应有明确维护人,但维护人不必独自决定所有业务规则。项目经理可以负责视图维护,字段定义由项目负责人或流程负责人确认;涉及多个团队时,规则变更要让受影响者知道。
变更通知不一定需要复杂审批。关键是让成员知道改了什么、为什么改、从什么时候生效,以及个人配置是否受到影响。若工具支持保存视图说明或变更记录,应优先使用;若不支持,也可以在团队约定中保留简短记录。
5. 用验收而不是感觉判断配置是否完成
验收时不要只问“现在看起来顺不顺”。可以从任务池中挑选几类边界案例:高风险但截止较远、截止临近但优先级普通、近期更新但已完成、字段为空或存在依赖阻塞。逐项确认它们出现在预期的位置,或有明确解释。
一个排序规则只有在团队成员能说清“为什么这项在这里”时,才算初步可解释。若需要管理员不断口头补充隐藏规则,说明配置、字段定义或视图说明还不够完整。

五、案例与数据观察:用同一批任务比较不同排序结果
1. 先声明案例口径:以下是可复算的情景模拟
为了避免把经验判断写成行业统计,下面使用一组情景模拟任务做演示。它不是某个组织的实测结果,也不代表普遍比例。目的只有一个:展示同一批任务采用不同字段排序时,列表顶部会怎样改变,以及为什么“顶部任务”不能被简单等同于“最重要任务”。
假设一个跨职能项目有四项未完成工作:权限缺陷修复,优先级高,四天后到期,昨天更新;客户验收材料,优先级中,明天到期,三天前更新;性能风险评估,优先级高,七天后到期,今天更新;依赖团队接口确认,优先级中,已逾期两天,五天前更新。
| 任务 | 优先级 | 截止情况 | 更新时间 | 风险或背景 |
|---|---|---|---|---|
| 权限缺陷修复 | 高 | 四天后 | 昨天 | 影响部分用户验收 |
| 客户验收材料 | 中 | 明天 | 三天前 | 依赖客户评审安排 |
| 性能风险评估 | 高 | 七天后 | 今天 | 尚未确认容量影响 |
| 依赖团队接口确认 | 中 | 已逾期两天 | 五天前 | 可能阻塞后续联调 |

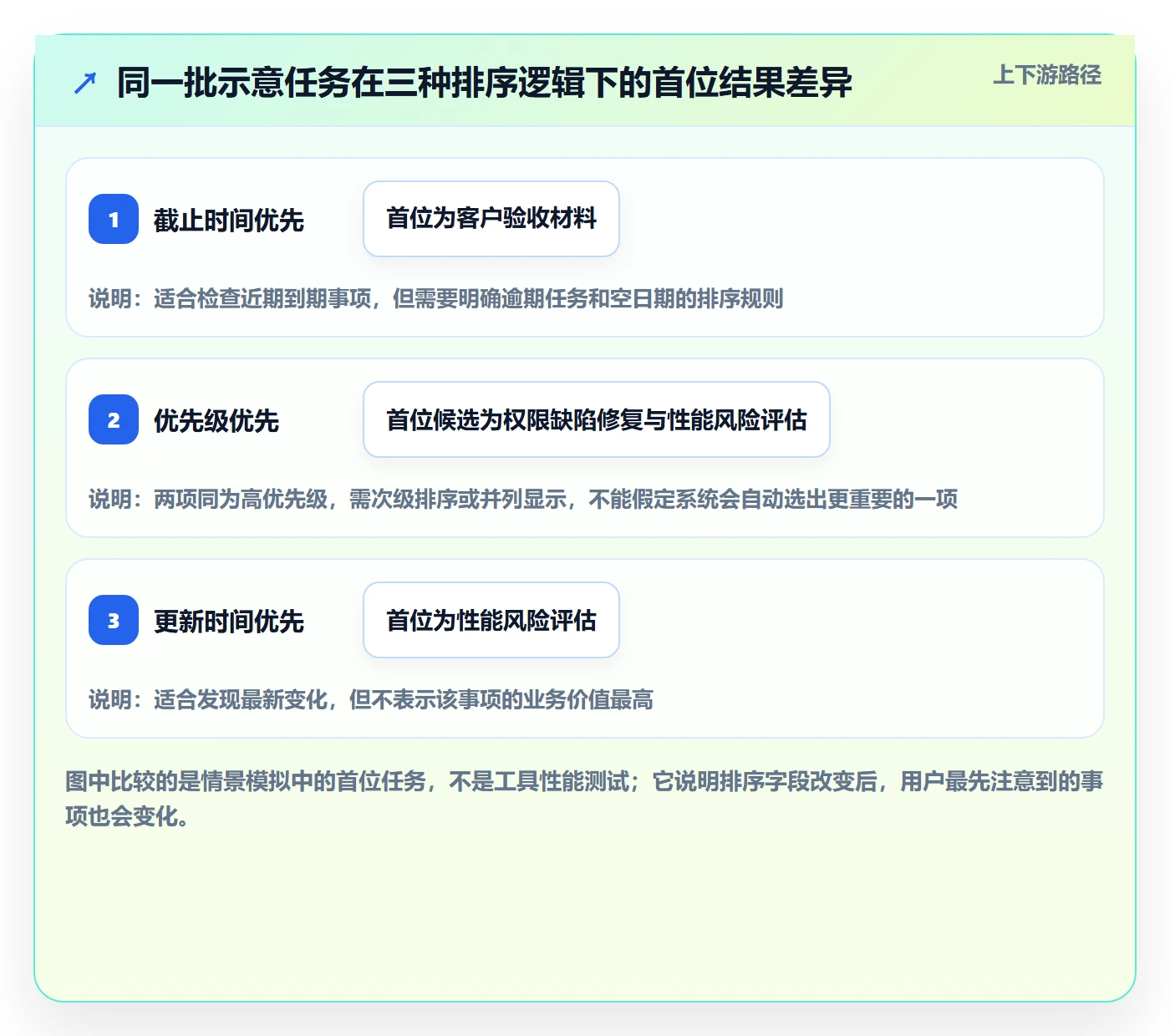

2. 按不同字段排序,会把不同风险带到视线前面
按截止时间从近到远,客户验收材料会排在前面,但已逾期的接口确认可能因为工具对逾期值的处理方式而出现不同位置;按优先级,高优先级的权限修复和性能评估会先出现;按更新时间,今天刚更新的性能评估可能排第一,但它未必是今天最应该完成的任务。
这个例子里,排序字段并没有“谁对谁错”。真正的问题是视图用途是否明确。若视图用于每日交付检查,截止时间和逾期状态更相关;若用于风险评审,风险等级或阻塞状态更重要;若用于追踪新变化,更新时间才更贴合目的。
3. 用小样本验收可以发现配置盲点
在模拟任务中,我会逐一问:“这个顺序是否支持目标决策?”如果团队的目标是避免交付延期,却把接口确认按更新时间排在最后,可能需要增加逾期标记或阻塞筛选;如果目标是检查新近变化,性能评估排在第一是合理的,但应避免称它为优先任务。
这类验收不需要大量数据,关键是挑选能暴露冲突的边界样本。实操时可以从近两周的任务中抽取十到二十项,覆盖高低优先级、临期与逾期、空字段、阻塞状态和近期更新,再由项目经理与一名执行者共同检查。这个数量是便于工作坊讨论的建议范围,不是统计学上的样本标准。

4. 何时需要用项目管理平台承载制度
当团队只有少量任务、成员固定且沟通频繁时,共享表格或简单看板可能已经够用。若组织涉及多个项目、跨团队依赖、复杂权限或审计要求,靠口头约定维护视图就更容易失效,需要把共享视图、角色权限和字段定义纳入平台治理。
在评估某项目管理平台时,我会把视图排序和迁移能力分开检查:前者看能否建立共享视图、控制修改范围、处理筛选和排序;后者看历史字段、状态映射、权限和附件能否按预期迁移。某些平台提供私有化部署,并支持从既有项目管理系统平滑迁移,这些能力适合纳入中大型组织的选型清单,但仍需通过自己的数据样本做验证。平台能力本身不能替代排序制度,也不能保证迁移后的字段语义自动正确。
六、不同情况下的行动建议:先解决最影响决策的那一类
1. 小团队:从一张共享视图开始
若团队人数不多、任务流程简单,可以先设一张团队共享视图,明确它是用来跟进本周工作还是检查项目风险。选择一个主排序字段,写一句口径说明,并安排一位维护人。先运行一到两个工作周期,再根据成员实际反馈调整。
小团队不必建立复杂审批流程,但要防止默认视图被无意覆盖。若工具允许个人保存自己的视图,可以鼓励成员自定义,同时保留一张团队协作时共同使用的基准视图。
2. 跨团队项目:明确字段词典与视图所有者
跨团队协作时,同一字段的理解差异往往比排序按钮更值得优先处理。比如“高风险”是指影响范围大、发生概率高,还是已经造成延期?先形成简短字段定义,再决定是否以它作为主排序字段。
建议为每张共享视图指定业务所有者,技术管理员负责配置权限,项目经理负责确认实际使用效果。涉及流程或字段含义的改动,由业务所有者确认;只调整个人展示习惯,不应影响共享视图。
3. 管理层汇总:排序之外还要标明统计范围
管理层视图最容易让展示规则变成隐含判断。顶部任务被误解为最高优先级,列表中的项目数量被误解为完整范围,都是常见风险。因此视图名称、更新时间、筛选范围和排序依据最好能被快速看到。
如果汇总视图只包含某些项目、某个阶段或未关闭事项,应明确说明范围。不要只展示排好序的结果,却隐藏筛选条件。管理者需要知道“没出现的事项”是不存在、已被筛除,还是数据尚未维护。
4. 高频变化流程:保留变更视图,但不要混作优先级视图
需求、缺陷或运营事项变化频繁时,按更新时间查看新变化有实际价值。可以设置单独的“近期更新”视图,让团队快速复核变化内容,同时保留另一张用于排期或风险管理的视图。
如果团队只能维护一张列表,可以在视图说明中明确“按更新时间排列,用于变更检查,不代表执行优先级”。并考虑是否需要单独筛出状态变化、负责人变化或截止日期变化,避免任何小编辑都触发注意力转移。
5. 正在迁移工具:先映射语义,再复制配置
从旧平台迁移时,不要把原有视图配置直接当作标准答案。先检查旧字段是否仍有相同含义、状态名称是否一一对应、空值和默认值如何处理、权限是否会影响可见任务。配置名称相同,不等于排序结果相同。
迁移验收最好选取一个真实项目作为试点,保留旧视图与新视图并行核对一段时间。比较任务范围、顺序、字段值和角色可见性,发现映射偏差后再扩大迁移范围。对有私有化部署或系统集成要求的组织,还应将部署边界、数据访问和运维责任与视图治理一并评估。

七、制度取舍与常见问题:统一到什么程度才合适
1. 所有人必须使用同一个排序吗?
不必。需要统一的是共享协作场景的口径,而不是每个成员的个人工作方式。若会议、交接或风险汇报依赖共同视图,应固定其范围和排序;个人日常视图可以允许调整。制度应明确哪些视图是团队基准,哪些是个人偏好。
当成员经常因为个人修改而改变共享结果,说明权限边界需要调整;当成员无法用适合自己的方式整理任务,说明制度可能管得过细。两种情况都不应简单归结为“团队不执行”。
2. 排序变了,是否代表优先级变了?
不一定。排序变动可能来自字段值修改、筛选变化、并列规则、任务新增或工具默认行为。若团队确实希望排序体现优先级,应明确优先级字段定义,并确保任务负责人知道何时更新。否则,排序只能作为展示顺序解释。
对于重要决策,不要只看列表位置。项目经理仍需结合依赖关系、资源、风险影响和业务目标判断。视图可以帮助发现事项,不应被当作完整的决策模型。
3. 为什么按截止时间排序,重要任务仍然靠后?
先排查视图是否筛除了任务,再检查日期字段是否填写、升降序是否设置正确、逾期任务和空日期如何处理。若这些都正常,再判断截止时间是否真的适合该视图用途。重要性高但截止较远的工作,本来就可能排在临期事项之后。
如果团队希望兼顾重要性与时效,可以设置主次级排序,或拆成不同用途的视图。不要把多个目标塞进一个复杂公式,却不给成员解释顺序如何产生。
4. 排序规则多久检查一次?
没有适用于所有团队的固定检查周期。更实用的触发条件包括:项目阶段改变、字段定义发生变化、成员持续报告找不到关键任务、视图顺序经常引发误解、工具迁移或权限调整。视图维护人可以在这些情况发生时组织复核。
若团队需要常规检查,可把它纳入项目例会或流程回顾,而不是额外制造一套形式化会议。检查重点不是“有没有改排序”,而是当前视图是否仍支持原定决策。
5. 是否需要保留多个视图?
视图数量取决于决策差异,而不是越多越专业。若两个视图只是名称不同、筛选和排序完全相同,可以合并;若一个用于安排当日工作、另一个用于识别跨团队风险,则保留两个视图通常更清晰。
判断是否新增视图,可以用一个简单问题:使用者是否需要做不同决定?如果答案是否定的,先考虑通过视图说明或字段展示解决;如果答案是肯定的,拆分视图通常比继续增加隐藏条件更容易理解。
6. 上线前的自查清单
- 这张视图要支持哪一项明确决策?
- 列表范围由哪些筛选条件决定,使用者是否看得见?
- 主排序字段的含义是否一致、数据是否有人维护?
- 空值、逾期项和并列项会如何排列?
- 共享视图由谁负责,个人能否单独调整?
- 规则变更后,受影响的人是否知道原因和生效时间?
- 是否用真实任务检查过排序结果,而不是只看配置界面?
排序制度真正成熟,不是因为规则写得长,而是团队成员能解释列表为什么这样排,知道哪些例外需要人工判断,也知道谁有权改变共享规则。下一步可以从一张最常引发争议的列表开始:写明用途,抽取十到二十项代表性任务,检查字段与边界,再确定默认排序和维护责任。先把一张视图做得可信,再决定是否复制到其他项目,比一次性制定全组织的万能规则更稳妥。

常见问题解答(FAQ)
1. 项目经理的列表视图默认按什么排序?
我负责维护项目任务列表,但截止时间、优先级和更新时间都可能影响任务先后。我担心默认排序选错后,团队会漏看真正需要处理的事项。
先确定这个视图要支持的主要决策:安排近期工作时,可优先按截止时间排序;识别高价值或高风险任务时,可优先按优先级排序;检查近期变化时,可按更新时间排序。再设置次级排序,并用一组实际任务核对结果。更新时间不等于重要程度,优先级也需要清楚的定义,不能只依赖字段名称。
2. 团队成员必须使用相同的列表排序吗?
我发现同一份任务清单在不同成员的页面里顺序不一样,开会时大家讨论的重点也不一致。我不确定应该统一所有人的视图,还是允许每个人按自己的习惯调整。
团队共同用于分派、跟进或汇报的视图,应明确默认排序和维护人,避免成员对同一列表的管理口径不同;个人安排日常工作的视图,可以允许自行调整。先区分共用视图和个人视图,并确认个人修改不会覆盖团队默认设置,再向团队说明哪些规则必须统一。
3. 列表排序和任务优先级是一回事吗?
我曾按截止时间排列任务,结果有些重要但不紧急的事项排在后面。后来我才发现,列表顺序可能只是显示方式,但团队成员容易把它当成处理优先级。
两者不完全相同:排序决定任务在列表中的显示先后,优先级表达团队对任务重要程度或处理顺序的约定。需要管理优先级时,应明确优先级等级的定义和判断责任,再选择相应字段排序;还要检查筛选条件是否隐藏了任务,因为筛选决定显示哪些任务,排序决定显示任务的先后。
4. 列表排序规则改变后,项目经理应如何通知和管理?
我调整过一次共用列表的排序,之后有同事以为任务优先级也变了。遇到项目阶段切换或团队反馈集中出现时,我想知道如何调整规则,才能让大家理解变化原因。
由指定的项目经理或视图维护人修改团队共用排序,并在调整时说明变更内容、原因、生效时间及是否影响个人视图。保留规则说明或变更记录;如果多个任务在主排序字段上相同,可设置次级排序,或约定稳定的并列处理方式。无需固定按某个周期检查,但在项目阶段变化、规则难以解释或团队反馈集中出现时应复核。
核心关键词
文章包含AI辅助创作:排序最佳实践:项目经理列表视图制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/495831
读者评论
把共享视图和个人视图分开很实用,既能让例会使用统一口径,也不必限制成员安排日常工作的方式。
文中提醒排序不等于优先级,这点容易被忽略。尤其按更新时间排列时,普通修改可能让任务显得更紧急。
先检查筛选条件、再检查排序的排查顺序比较清楚,能避免把任务未显示误当成顺序配置错误。
字段质量确实会影响排序结果。风险等级若缺少统一定义,即使排在最前,也未必能帮助团队判断真实风险。
用高风险远期任务、临近截止任务和空值任务做验收,覆盖了不少边界情况;共享视图变更也应同步告知使用者。
