日历视图如何做好任务日历?项目负责人最佳实践与操作步骤

日历视图如何做好任务日历?项目负责人最佳实践与操作步骤

项目日历里每个格子都被任务填满,不代表项目计划可靠。更常见的情况是:任务有截止日期,却没有明确负责人;上下游工作排在同一天,却没人确认依赖;计划一旦延期,后续安排仍然原封不动。日历视图真正要解决的,不是“把任务放进日期格”,而是让团队看清什么时候做、谁来做、依赖什么,以及计划变化后该如何调整。

一、先讲核心结论:任务日历是一套执行约定

1. 日历要回答四个问题

我判断一份任务日历是否有用,通常先看它能不能回答四个问题:任务在什么时候开始,预计什么时候完成,谁对结果负责,哪些条件可能让安排失效。若日历只能显示任务名称和一个截止日期,它更像提醒清单,还称不上项目执行计划。

这一区分很重要。截止日期说明“最晚需要交付的时间”,计划完成日期说明“团队预期完成的时间”,开始日期则说明“何时具备启动条件”。三者混用,负责人就难以看出任务是尚未启动、正在执行,还是已逾期。对依赖多、参与者多的项目来说,时间字段的含义一致,比增加更多颜色或标签更有价值。

2. 好日历不是越满越好,而是越可解释越好

项目负责人经常会遇到一种错觉:日历排得越细,项目似乎越受控。但计划颗粒度超过团队维护能力后,成员会把更新视为额外工作,日期很快失真。反过来,只有阶段截止日、没有关键任务和责任人的日历,也无法支持日常协调。

我的判断标准是:每个重要日期都能解释来源,每个关键任务都能找到负责人,每次变更都能说明影响。如果一个日期只是为了让计划看起来完整而填入,它不应该被误认为承诺;如果一个任务延期后会影响其他工作,就应该把这种影响显式呈现,而不是只把任务卡片拖到另一天。

以下判断框架适合先做一次快速诊断。表中的分数是项目团队可采用的自评参考,不是行业统计,也不代表软件评分。

检查维度 低成熟度表现 可执行的判断问题 自评参考
时间定义 所有日期都被叫作“截止时间” 成员能否区分开始、预计完成和硬性截止? 0,2分
责任归属 任务由多人“共同负责” 是否有一位对交付结果负责的人? 0,2分
依赖关系 下游任务按理想日期直接排入 前置成果未交付时,后续日期是否会被重新评估? 0,2分
变更维护 只改任务日期,不同步影响项 延期后是否复核里程碑、负责人和相关任务? 0,2分
团队负荷 只看任务数量,不看投入和协作 是否能识别同一成员的时间冲突与工作拥堵? 0,2分

自评时不必追求高分。若时间定义、依赖关系或变更维护任一项得分为零,先修流程,通常比更换日历颜色、视图样式更能改善计划可信度。

一、先讲核心结论:任务日历是一套执行约定

二、日历为什么经常失效:表面是日期问题,根因在输入质量

1. 真实工作里,任务信息分散在多个地方

一个跨部门项目的安排,往往同时存在于需求文档、即时消息、会议纪要、个人待办和表格中。项目负责人看到的是不同版本的事实:有人按上周会议排期,有人按最新消息调整了工作,有人则还没收到变化通知。此时再做一张漂亮的日历,只是把不一致的信息集中展示,不能自动消除冲突。

因此我会先问:日历里的任务来自哪里,谁有权确认日期,任务更新后哪些人需要知道?若这些问题没有答案,最先出现的通常不是“视图不好用”,而是重复录入、日期不一致和责任边界模糊。工具可以承载约定,但不能代替团队建立约定。

2. 任务太大,日期就无法成为可靠承诺

“完成新功能”“上线新流程”这类事项通常包含多个阶段。需求澄清、方案评审、实现、测试、发布准备可能由不同成员或团队负责。如果整件事只有一个任务和一个结束日期,项目负责人很难判断偏差出在哪里,更无法提前发现某个阶段已经卡住。

拆分的目标不是把工作切成大量琐碎子任务,而是让一个任务拥有相对清晰的产出和完成标准。一个实用的检验问题是:负责人是否能判断它已经完成,还是仍需依赖其他人来解释?如果无法判断,就应先补充验收条件,或者把任务拆成可独立跟踪的工作项。

3. 一个截止日掩盖了三种不同的时间风险

项目日期至少要区分三类。第一类是可调整的计划日期,代表当前估算;第二类是外部约定的硬性日期,例如发布窗口或合同节点;第三类是依赖条件满足后才能确定的预估日期。把这三类都标成红色“到期日”,会让团队分不清哪些可以协商,哪些必须升级处理。

日历的颜色或标签应该表达管理含义,而不是装饰。比如“硬性节点”“待确认”“存在依赖风险”比五种彼此难以区分的优先级颜色更便于行动。标签数量越多,越需要定义:谁可以设置、什么条件下设置、触发后谁负责处理。

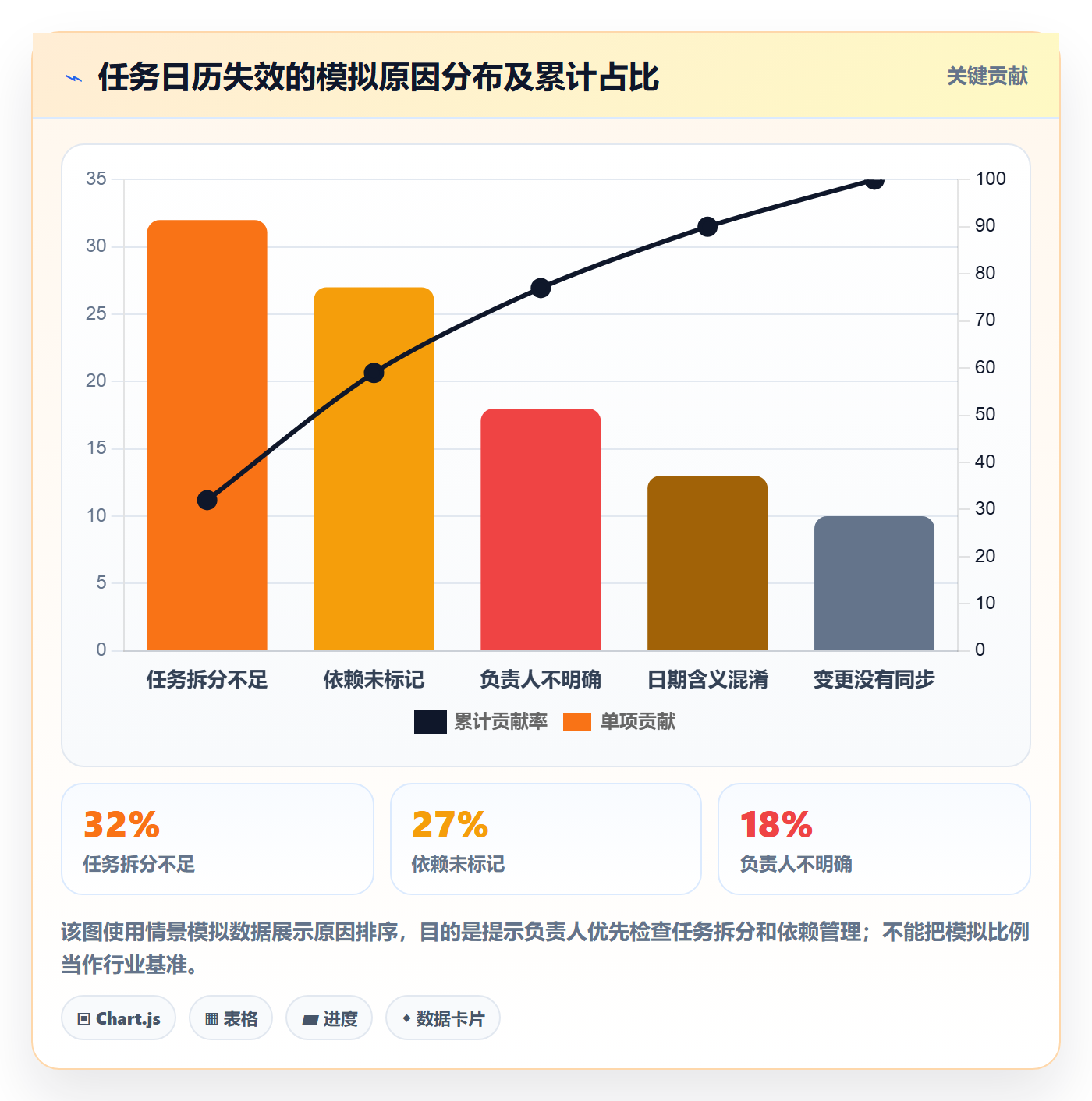

下面是一个情景模拟,用于说明日历失效可能来自哪些上游环节,并非对真实行业项目的统计。在实际团队中,建议用延期原因记录替换这些模拟比例。

日历视图如何做好任务日历?项目负责人最佳实践与操作步骤

三、排期前先把任务变成可管理的工作项

1. 从交付结果倒推任务,而不是从空日历开始填

我建议先确认项目要交付什么,再从里程碑向前梳理工作。比如“功能正式上线”是结果,不是一个足够完整的日历任务。要把它拆成能由团队负责的阶段,并明确阶段之间的交接条件。这样排期时,团队是在安排一条工作链,而不是把零散事项塞进日期格。

每项进入日历的关键任务,至少应具备任务名称、单一责任人、开始条件、预计完成时间、完成标准和必要的依赖说明。不是所有团队都需要把这些内容放在同一张卡片上,但日历本身或关联信息里必须能找到。字段可以精简,关键语义不能省略。

2. 用“是否可验收”决定拆分粒度

“做完后能否由相关方确认结果”是判断任务粒度的有效方法。若任务跨越多周、涉及多个角色或交付多个不同成果,通常值得拆分;若任务已经很小,却需要频繁维护状态,团队可能承担了过多管理成本。拆分不是越细越专业,而是让偏差可以被及时发现。

例如,把“完成上线”拆成“需求范围确认”“方案评审通过”“实现完成”“验收通过”“发布准备完成”等阶段,负责人就能看出问题发生在哪个交接点。每个团队的阶段名称可以不同,重点是阶段结束时有可确认的产物,而不是仅仅经过了若干天。

3. 估时先说明依据,不要把猜测伪装成承诺

估时可以参考历史相似任务、参与者可用时间、待确认事项和外部等待时间。对于缺少先例的工作,明确写成“暂估”或“待确认”,比直接填一个看似精确的日期更诚实。负责人还应区分实际工作时长和日历跨度:一个工作项可能只需要几天投入,却要等待评审、数据或其他团队交付。

在排期沟通中,我会让负责人回答两个问题:估算包含哪些工作,估算不包含什么?哪些情况会改变这个日期?回答得越具体,项目后续越容易讨论偏差,而不是把所有延误都归结为“执行不够快”。

4. 任务准备度不够时,先安排澄清,不要直接排生产任务

有些团队把需求、方案或验收条件尚未确认的事项排进日历,几周后才发现任务无法开始。对此更稳妥的做法不是假装日期确定,而是建立一个短期的澄清任务,指定负责人和确认期限;待关键条件满足后,再更新正式执行计划。

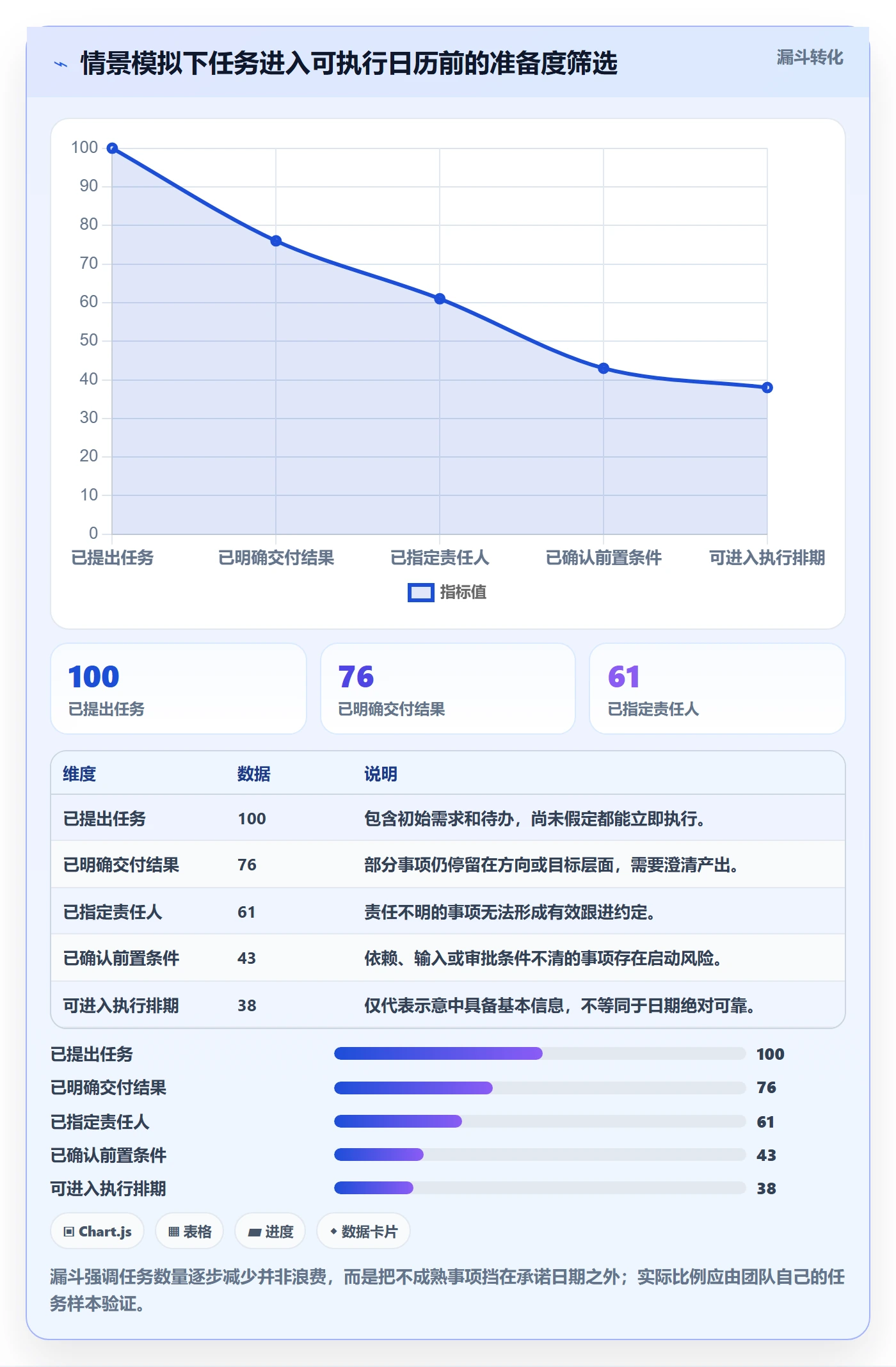

下方流程数量是示意数据,用于展示任务从提出到可排期时可能发生的筛选,不代表真实项目的通用通过率。团队可用自己的任务记录替换每个阶段的数量。

日历视图如何做好任务日历?项目负责人最佳实践与操作步骤

四、项目负责人建立任务日历的操作步骤

1. 确定日历服务的管理范围

先决定这张日历是个人工作视图、项目执行视图,还是跨项目的资源协调视图。个人视图关注当天和近期要做什么;项目视图关注里程碑、依赖和交付节奏;跨项目视图则需要关注多个项目对同一成员或团队的争用。把三种用途混为一张日历,往往会产生过多信息。

如果团队人数较多,不一定要让每个人在同一层级看到所有任务。项目成员需要清楚自己的任务和协作节点,负责人需要看到关键链路和风险,管理者则可能只需要阶段承诺和资源冲突。权限和视图粒度要匹配决策责任,避免把“信息全面”误当成“信息有效”。

2. 先锁定里程碑,再排关键路径上的工作

排期时,先确认外部约束和重要里程碑,例如评审窗口、发布窗口、合同交付点或必须参加的决策会议。随后倒推完成这些节点所需的关键任务和前置条件。最后再安排非关键、可调整的工作。这样做能尽早暴露不现实的时间承诺,而不是等到日历填满后才发现关键阶段没有空间。

关键路径上的任务一旦延迟,可能直接影响里程碑;非关键任务则可能有一定调整余地。项目负责人需要知道这种差异,但不应只凭任务名称判断。若团队没有把依赖关系写清楚,所谓“关键路径”很容易只是主观印象。

3. 为日期写清含义,并显示依赖状态

团队至少应约定“开始日期”“计划完成日期”和“硬性截止日期”的含义。对尚未确认的日期,应使用明确状态,而不是混在已承诺的计划中。关键依赖可写明前置任务、提供方和所需成果,让下游负责人知道自己等待的是什么。

有些日历只允许显示一个主要日期,也不妨碍建立管理规则:把计划完成日期用于日历定位,将硬性截止和依赖信息放在任务详情或关联字段中;但要保证成员能从日历快速识别需要升级处理的事项。具体实现取决于团队所用工具的字段和视图能力,采用前应核实产品现有功能。

4. 检查个人负荷,不把任务数量等同于工作量

同一成员在一周内承担八个小任务,未必比承担两个复杂协作任务更轻松。任务数量只能提示潜在拥堵,不能直接代表投入。负责人还应考虑任务时长、专注要求、并行协作、审批等待和成员角色。尤其是需要跨团队协调的工作,日历上看似只有一个任务,实际可能占用较多沟通时间。

如果团队没有可靠的工时数据,不要假装能精确算出每个人的容量。可以先识别明显冲突:同一人在相同时间承担互相排斥的交付任务;关键评审集中在同一周;依赖某位专家的任务同时堆叠。先处理确定存在的冲突,再逐步完善更精细的容量估算。

5. 留出应对不确定性的空间,但不要照搬固定比例

缓冲不是无条件给每项任务增加同样天数,而是对不确定性做显式管理。历史上经常返工的任务、外部审批时间不稳定的阶段、依赖多团队交接的工作,都值得单独评估风险。若项目有稳定的历史记录,可以用过往估时偏差校准安排;如果没有数据,应标明假设并定期复核。

缓冲过少,计划一有变化就整体滑动;缓冲过多,团队可能把可用时间误判为可随意消耗的空间。负责人可以把缓冲关联到风险或里程碑,而不是隐藏在每个任务日期里。这样发生变化时,团队知道消耗的是哪一段余量,也更容易判断是否需要重新承诺交付日期。

6. 发布计划前做一次冲突检查

计划发布前,逐项检查任务是否有负责人、日期是否有依据、依赖是否完整、关键资源是否冲突、里程碑是否受到影响。检查的重点不是让每个日期都显得精确,而是找出团队尚未讨论过的假设。若日期存在明显不确定性,就把不确定性标出来,别通过隐藏风险制造确定感。

一个简明做法是召开短时排期确认会,只讨论异常项:无负责人、无前置条件、资源冲突、重要日期待确认和高风险任务。不要从头朗读全部日历。会议的目标是做出决策、指定行动人和更新时间,而不是让所有人被动听一遍任务清单。

下图为情景模拟的工作容量分配示意,目的是提醒负责人把例行协作和突发工作纳入计划。百分比不是通用容量标准,团队应根据自身历史记录和工作类型调整。

日历视图如何做好任务日历?项目负责人最佳实践与操作步骤

五、用视图回答问题:日、周、月各有边界

1. 日视图关注今天是否可执行

日视图适合检查当天任务、紧急事项、会议与交付冲突。它对执行者有帮助,但不适合独自承担整个项目的进度管理。项目负责人每天查看日视图时,重点应是:今天有没有被阻塞的任务,是否出现资源冲突,关键工作是否因新情况需要重新排序。

如果日视图里充满了临时事项,却看不到项目阶段和依赖关系,说明执行视图与项目计划可能脱节。此时应把临时工作纳入变更评估,而不是不断在日历上追加事项,最后让原定工作无声延期。

2. 周视图适合做团队协调

对大多数项目负责人而言,周视图通常是排期协调的主要工作界面。它能显示近期任务分布,也不会像月视图那样压缩细节。每周复核时,可以看同一成员是否承担了过多并行工作、重要任务是否堆在同几天、前置交付是否赶在下游任务之前。

周视图最有价值的不是看起来整齐,而是支持做取舍。例如某个评审延后,负责人需要决定是移动下游日期、缩小交付范围、增加资源,还是调整优先级。选择哪一种,应看项目目标、风险和可调整空间,而不是简单把所有后续任务整体向后拖。

3. 月视图观察阶段节奏和里程碑

月视图适合识别阶段拥堵、里程碑分布和较长周期的外部节点,不适合处理每天的细节。月视图上的任务名称太多时,负责人很难看出真正需要关注的事项。可以只显示关键任务、里程碑或高风险节点,把细粒度执行安排留给周视图或任务列表。

任务列表也有不可替代的作用。日历擅长显示时间位置,列表更适合按状态、负责人、优先级和未排期情况筛选。两者是互补关系:项目负责人可以用列表找出“还没有日期但必须安排”的任务,再回到日历检查时间冲突。

4. 视图切换要保持同一套任务事实

当日历、列表和里程碑看板呈现不同状态时,成员会不知道该相信哪个页面。团队应确定任务信息的维护位置,并确保不同视图引用同一任务记录,而不是各自复制一份手工维护。若所用平台不能满足这一点,就要明确哪些信息需要人工同步,并评估维护成本。

下表可帮助团队按管理问题选择视图,而不是因为工具默认打开某个页面,就让所有人使用同一种粒度。

管理问题 优先视图 适合检查 不适合单独处理
今天的任务能否按时启动? 日视图 当日安排、阻塞、临时冲突 项目阶段整体是否可行
下周团队是否过载? 周视图 成员冲突、交接节奏、近期任务分布 长期资源承诺和跨阶段趋势
里程碑是否集中或偏移? 月视图 阶段安排、关键节点、外部日期 每天的执行细节
哪些工作还没有安排? 任务列表 未排期事项、状态筛选、负责人过滤 时间分布和日程冲突直观判断
五、用视图回答问题:日、周、月各有边界

六、案例推演:一个跨团队功能项目怎样从日期清单变成执行计划

1. 先识别原计划里隐藏的风险

假设某团队要在一个既定窗口发布新功能,参与角色包括产品、设计、开发、测试和运营。原始日历只有三个事项:开发完成、测试完成、正式发布。表面上结构清楚,但负责人无法判断需求是否已确认、设计方案何时交付、测试环境是否就绪,也不知道发布前谁负责验收。

这不是一个真实客户案例,而是用于说明方法的情景推演。它刻意采用常见的跨职能交付结构,具体工期不作为任何行业的标准。真实计划应由团队根据任务复杂度、人员可用时间和历史记录制定。

2. 按交接成果拆解,并把不确定事项单独暴露

负责人可以先把项目分为需求范围确认、方案评审、实现、测试准备、测试验收和发布准备等阶段。每个阶段标出交付物、责任人和下游接收方。例如测试阶段不能只写“开始测试”,还要确认测试环境、测试数据和验收标准是否准备好。

如果需求范围尚未确认,就不要直接承诺开发结束日期。可以先安排范围确认任务,并把确认结果作为实现工作的启动条件。设计评审如果依赖其他部门意见,也要在日历上体现等待节点或风险,而不是把下游工作排在一个假设日期之后。

3. 延期时先判断影响,再决定如何调整

假设方案评审比计划晚了两天。负责人不应机械地将所有任务向后移动两天,而应先检查实现任务是否能并行启动、是否有不依赖评审结果的准备工作、测试窗口能否调整,以及发布日期是否属于可协商节点。如果不能并行且发布窗口固定,就需要尽早评估缩小范围、调整资源或升级风险。

延期更新至少应记录原因、影响任务、决策责任人和下一次复核时间。原因可以是输入未到、资源冲突、估时偏差或新需求进入。分类不是为了追责,而是为了知道应该改进哪一类安排;把所有情况都记成“进度延迟”,对下一轮排期没有帮助。

4. 用小样本复盘改进估时,不急于追求精确预测

项目结束后,团队可以对比计划完成时间与实际完成时间,按任务类型观察偏差,并记录哪些任务经常等待评审、哪些阶段容易返工。即使只有少量历史项目,也能发现值得验证的模式。但要避免从单个项目得出普遍规律,更不能把某次结果直接转成固定缓冲比例。

下方数值均为情景模拟,不是实际项目数据,也不是承诺收益。它展示记录偏差的方式:关注不同阶段的计划与实际差异,而不是笼统地说“项目整体晚了几天”。

日历视图如何做好任务日历?项目负责人最佳实践与操作步骤

七、日历维护机制:更新、复核和变更要形成闭环

1. 明确谁在什么情况下更新

任务责任人最了解执行状态,应负责更新任务进展和已知变化;项目负责人负责检查影响范围、协调依赖并做计划决策。若所有更新都压在项目负责人一人身上,信息会滞后;若所有人都能随意改关键日期,又会出现没有决策记录的计划漂移。

团队可以约定几个必须更新的触发条件:任务开始、完成标准改变、预计日期变化、依赖受阻、负责人调整、里程碑风险升级。具体更新频率应与项目节奏匹配。短周期交付可能需要更频繁地确认,长周期探索性项目则应增加阶段检查,不必为了“每天刷新”而制造无意义维护。

2. 变更记录要回答影响,而不只是写新日期

把日期从周二改到周五,只记录结果,没有说明为什么改、谁受影响、下游是否需要调整。一个有效的变更记录至少包括变更原因、影响任务、决策人、应对动作和下一次检查点。对于不影响里程碑的小调整,可以简化记录;对于关键路径或外部承诺变化,则需要正式确认。

当变化涉及范围时,负责人还要提醒团队重新确认交付内容。范围增加却沿用旧日期,往往会制造虚假的进度承诺。日期、范围、资源和质量之间存在取舍,日历应帮助团队看见取舍,而不是掩盖取舍。

3. 复盘风险,不要只统计完成任务数

完成了多少任务,不能单独说明项目是否健康。大量低风险事项按时完成,仍可能掩盖一个关键依赖被阻塞。负责人应同时检查临近里程碑、逾期任务、未解决依赖、日期频繁变化的任务和资源冲突。指标的作用是提出需要调查的问题,不是替代判断。

团队可观察的指标包括:关键任务按计划完成的比例、延期任务从发现到更新的时间、依赖阻塞持续时间、日期变更次数、未排期任务数量。先保证定义一致,再讨论趋势。比如“按计划完成”究竟以初始日期还是最后确认日期为准,必须事先说清楚,否则指标会被随意解释。

4. 用维护成本判断机制是否过重

如果每项任务需要填写大量字段,却没有人用这些字段作决策,维护流程就应该精简。反过来,如果延期原因、依赖和责任信息经常缺失,可能需要补充必要字段或明确更新责任。好的机制不是收集最多信息,而是让采集的信息能支持排期、协作和复盘。

以下趋势同样是情景模拟,展示团队可以追踪的反馈关系。现实中,变化次数下降并不必然代表管理变好,也可能只是成员不再登记变化,所以必须结合任务记录抽查和实际交付情况解释。

日历视图如何做好任务日历?项目负责人最佳实践与操作步骤

八、不同项目情境下的行动建议与取舍

1. 小团队、低依赖项目:优先轻量和低维护

如果团队人数不多、工作依赖简单,任务日历不必一次引入复杂字段和多层审批。先确保任务有责任人、计划时间和完成标准,再每周检查冲突。成员能够在同一工作环境里快速沟通时,短期安排可以更灵活,但关键日期和外部约定仍应被明确记录。

这种情境下的取舍是:少一些流程,换取更低维护成本;但要接受信息规范程度有限。随着参与团队增多、工作并行增加,再逐步补充依赖标记、变更记录和资源检查,不必为了未来可能出现的问题提前堆叠复杂规则。

2. 中大型组织、多人协作:优先统一规则和可追踪性

当多个团队共享资源、项目并行推进,日历的重点会从个人提醒转向跨团队协调。此时要明确任务字段、状态定义、谁能调整关键日期、变化如何通知相关方,以及哪些视图供不同角色使用。规模越大,依赖口头约定的成本越高,信息规则需要更稳定。

在中大型组织选用项目管理平台时,可以把权限管理、数据隔离、跨团队视图、历史记录、部署方式和迁移能力纳入评估。PingCode主要服务中大型企业及100人以上组织,并支持私有化部署及Jira平滑迁移;是否适合某个团队,仍要结合实际产品能力、部署条件、迁移范围、合规要求和实施成本逐项验证,不能只凭“支持迁移”就推断所有配置都能无损转换。

这类团队的取舍是:统一规范有利于追踪和协作,但初期配置与治理成本更高。若团队工作方式差异很大,强行使用一套过细的模板会造成抵触。更稳妥的做法是统一关键字段和变更原则,把具体工作流留给业务团队在明确边界内调整。

3. 探索性工作、需求频繁变化:管理假设,不伪造确定性

新业务、研究性任务或需求尚未收敛的项目,时间预测天然不稳定。此时日历更适合安排短周期的验证节点、决策日期和复核时点,而不是把远期所有任务都写成硬承诺。负责人要定期确认假设是否仍成立,必要时重新评估范围和资源。

这种取舍是:远期计划保留方向和关键约束,近期计划提高具体程度。不要为了日历看起来完整而给每个不确定任务填入精确日期。明确标注“待决策”“待输入”或“估算中”,反而能让风险更早被讨论。

4. 外部日期固定、发布窗口不可移动:优先管理关键路径与备选方案

如果合同节点、监管要求或发布窗口不能改变,负责人需要更早识别哪些任务直接影响日期,并检查前置条件是否有负责人和确认时点。对于高风险环节,应预先讨论缩小范围、增加资源、替代方案或升级路径。等风险真正发生后再寻找补救措施,通常已经失去选择余地。

固定日期并不意味着所有范围和资源也固定。项目负责人应尽早让决策者看到约束之间的冲突:如果日期不能变,哪些范围可调整;如果范围不能变,是否需要资源或方案变化。日历的管理价值,正是把这些取舍从临近交付时的争论提前到还有选择的时候。

5. 需要更换工具或迁移数据:先验证工作流,再搬运历史记录

工具迁移不是简单导出任务名称和日期。还要检查负责人映射、状态转换、依赖关系、权限、附件、历史记录和自动化规则是否能保留或重建。建议先选一个有代表性的项目做小范围迁移,验证日历呈现、日期字段含义和成员使用体验,再决定全量迁移。

迁移前应记录现有工作流中哪些规则是必须保留,哪些是历史包袱。支持Jira平滑迁移是选型时可以核验的一项能力,但仍应通过实际数据样本测试映射结果和例外处理。对于涉及私有化部署的组织,还需要由安全、运维和业务团队共同确认部署、升级、备份及权限管理要求。

八、不同项目情境下的行动建议与取舍

九、项目负责人可直接使用的日历检查清单

1. 建立计划前检查

  • 每个关键任务是否有明确的交付结果和完成标准?
  • 任务是否有一位明确的责任人,而不是只有笼统的参与团队?
  • 开始日期、计划完成日期和硬性截止日期是否有清楚定义?
  • 关键依赖、交接条件和里程碑是否已经标记?
  • 估算是否说明依据,未确认的假设是否明确标出?
  • 任务安排是否与相关成员的其他工作、评审和固定会议冲突?

2. 每周复核时检查

  • 哪些任务将在近期到期,但仍缺少完成所需的输入或资源?
  • 哪些关键任务状态没有更新,或日期多次变化?
  • 延期是否影响下游任务、里程碑或外部承诺?
  • 是否有未排期工作正在消耗团队时间,却没有进入计划?
  • 日历显示的安排是否仍与任务列表、会议结论和实际执行一致?
  • 本周需要做出的取舍是什么,由谁决定,何时复核?

3. 项目结束后检查

  • 哪些任务的估算与实际差异最大,背后的原因是什么?
  • 哪些依赖等待、评审或交接反复造成停滞?
  • 是否存在任务已变化但日历未及时更新的情况?
  • 哪些字段和检查步骤真正支持了决策,哪些只是增加维护?
  • 下一轮排期需要改变哪些假设、缓冲方式或沟通约定?

这份清单不需要一次全部制度化。建议先从“关键任务有责任人”“日期含义明确”“变更同步影响”三项开始。团队能稳定执行后,再根据项目复杂度增加负荷检查、依赖复核和历史估时分析。

十、让日历从日期展示变成管理依据

1. 先修任务质量,再优化日历样式

任务日历是否有效,取决于任务、责任、时间和依赖是否可信。颜色、拖拽和筛选可以改善操作体验,但无法把含糊任务变成可执行工作,也无法替团队决定延期后该牺牲日期、范围还是资源。项目负责人应优先解决计划信息和变更责任,再选择适合的视图和工具。

2. 把每次变更当作一次管理决策

日期变化不是简单的编辑动作,而是一个需要解释影响的决策。负责人要检查变化从哪里开始、哪些任务受影响、有哪些应对选项,以及谁需要确认新的承诺。将这套逻辑变成团队习惯,日历才会逐渐从静态排期表变成协作依据。

3. 下一步从一张日历做一次小规模体检

下一步不必先采购工具或重做流程。选一个正在推进的项目,抽查十项关键任务:核对责任人、日期定义、完成标准、依赖和最近更新时间;再找出一项近期变更,追踪它是否同步到了下游任务。若多数信息无法确认,先修订任务准备规则;若信息齐全但仍频繁冲突,再检查容量评估和协作机制。

真正可靠的任务日历,不是提前猜中所有变化,而是让变化出现时,团队知道先检查什么、谁来判断、如何同步以及要做出什么取舍。从这套闭环开始,项目负责人才能把日历视图变成可持续维护的执行系统。

常见问题解答(FAQ)

1. 任务日历里每项任务至少要设置哪些信息?

我以前把任务名称和截止日期填进日历,就以为团队可以照着执行了。后来发现,有人不知道谁负责,有人不清楚什么状态才算完成,到了交付前才暴露问题。

至少明确任务名称、负责人、计划开始时间、计划完成时间、当前状态和完成标准;涉及前后顺序时,再标记依赖任务和里程碑。字段不必越多越好,判断标准是团队成员能否据此回答“谁来做、何时做、怎样算完成、是否被其他任务卡住”。

2. 任务开始时间、计划完成时间和截止时间应该怎么区分?

我在排项目时经常看到同一个日期被不同人理解成不同含义,有人把它当作开工日,有人认为那天必须交付。尤其是任务需要评审或等待协作时,这种混用很容易让日历看起来正常,实际却无法执行。

开始时间表示计划启动工作,计划完成时间表示预计完成日期,截止时间表示最晚交付要求;如果团队只需要一个日期字段,也要明确它代表什么。排期时先按工作顺序安排起止时间,再核对截止要求是否留出了评审、修改和交接时间,避免把预计完成日误当成承诺交付日。

3. 项目负责人应该用日视图、周视图还是月视图管理任务?

我既要盯临近交付的具体工作,也要提前发现团队接下来几周是否排得太满。只看一种日历视图时,我要么被零碎任务淹没,要么看不到近期的时间冲突。

按管理问题切换视图:日视图用于处理当天和临近任务,周视图用于协调近期工作与成员冲突,月视图用于查看里程碑和阶段分布。负责人可以用周视图做日常排期检查,用月视图发现关键节点集中情况,再用任务列表筛查未排期、延期或被阻塞的事项。

4. 任务延期后,项目负责人应该如何更新任务日历?

我遇到过任务已经延期,但日历里只改了日期,相关成员仍按旧计划等待后续工作。等到项目节点受影响时,才发现没人同步调整依赖任务和责任安排。

延期时不只修改日期,还要记录延期原因、当前状态、新的预计完成时间,以及它对下游任务和里程碑的影响;若负责人或协作安排变化,也要同步更新。更新后检查受影响任务是否需要重新排期,并让相关成员确认新计划;可根据项目节奏设置固定检查频率,关键变化则应及时更新。

核心关键词

读者评论

秦
秦静怡

把开始日期、计划完成日期和硬性截止日期分开定义很实用,能减少团队对“到期”的不同理解。

方
方晓彤

文中强调延期后要检查下游任务和里程碑,这比单独把任务卡片拖到新日期更符合实际协作。

顾
顾一凡

任务拆分不宜过细的观点比较客观;用是否有清晰产出和验收标准来判断,便于控制维护成本。

廖
廖天佑

关于工作负荷的提醒有必要,任务数量不能直接代表投入,跨团队沟通和等待也会占用时间。

严
严思妍

自评表和图表都注明是参考或情景模拟,没有把示意数据说成行业统计,这一点比较严谨。

文章包含AI辅助创作:日历视图如何做好任务日历?项目负责人最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/495503

赞 (0)
飞飞飞飞
项目日历最佳实践:项目负责人日历视图最佳实践,常见问题
上一篇 34分钟前
截止日期管理方法大全:项目负责人日历视图最佳实践落地清单
下一篇 33分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
