项目负责人打开日历,看到今天排了 12 张任务卡片,不代表团队今天真的能完成 12 件事:有的卡片只是截止日期,有的依赖上游交付,有的负责人当天还要参加评审。日历视图的价值不在于把任务摆到日期上,而在于把日期、责任、工作量和变更放到同一套可检查的流程里。本文所说的“日历视图”,是按日期展示项目任务或事件的视图;“日视图”则是聚焦某一天,帮助负责人检查当天安排和近期风险。具体按钮和功能因工具而异,以下重点讨论适用于不同工具的管理方法。
一、先讲结论:日历不是项目计划本身,而是计划的检查界面
1. 先把日历当作“暴露问题”的视图
很多团队做日历的第一步,是把任务截止日期填满。这样确实能得到一张排期表,却不一定能得到一张可执行的项目计划。若任务缺少负责人、工作量、状态或前置依赖,卡片即使出现在正确的日期上,负责人仍然无法判断它是否可完成。
我建议用一个简单判断来评估日历是否有管理价值:负责人能否在几分钟内回答“今天谁要交付什么、哪些任务正在阻塞、哪些日期可能冲突、计划变化会影响谁”。若回答不了,问题往往不在视图样式,而在数据和更新机制。
2. 让日期信息承担不同职责
项目任务里的日期至少可能表示四件不同的事:计划开始日、计划完成日、外部承诺日、实际完成日。把它们混成一个“日期”字段,容易造成误读。例如,任务卡片显示在周五,团队成员可能以为周五才开始做,也可能以为周五必须交付。
一个实用规则是:计划日期用于安排工作,截止日期用于表达承诺,实际日期用于复盘。团队规模较小、任务简单时可以先用截止日期启动;当任务有持续时间、跨角色依赖或经常延期,就应考虑分别记录开始和完成日期。
3. 用日视图做执行检查,用周月视图做计划判断
日视图适合回答“今天发生什么”,周视图适合回答“近期是否拥挤或失衡”,月视图适合观察里程碑和阶段节奏。三者互补,不能把当天待办视图当成项目总体进度的替代品。
例如,日视图里每项任务都显示为绿色,并不意味着项目健康:关键验收可能已经整体顺延,跨团队依赖也可能尚未确认。负责人需要把近距离执行检查和较长周期的计划判断分开进行。

二、为什么日历容易失真:项目负责人面对的真实工作场景
1. 同一张卡片,可能被团队理解成不同的日期承诺
设想一个两周后的线上活动:设计团队要交主视觉,运营团队要提交页面文案,技术团队要完成报名流程,活动负责人还要安排上线检查。若任务表只记录“完成日期”,设计人员可能把日期理解为开始制作,负责人则把它当成最终交付日。
这不是小小的字段问题。日期含义不一致时,负责人看到的“按时”可能只是卡片按时移动到了某天,实际工作却没有留出评审、修改和验收时间。项目排期应明确每个日期是内部计划还是外部承诺,最好在任务说明或字段定义中写清楚。
2. 多角色协作让“任务日期”变成一组相互影响的日期
视觉稿交付不只是设计任务的结束点,也可能是页面制作的开始条件;页面完成后,才有条件进行兼容性检查和上线审批。若只盯单个任务的截止日,就容易低估依赖关系对整个项目节奏的影响。
负责人不必把所有依赖都塞进日历卡片,但需要知道哪些节点是后续工作的输入。对关键任务,至少要能回答:前置交付是否确认、延期会影响哪些任务、谁负责重新确认下游安排。
3. 计划维护容易被“临时更新”打断
实际项目中,变更常常先出现在聊天、会议或口头沟通里,之后才有人更新系统。若更新责任不明确,团队成员会同时依赖新旧两套时间表。日历看起来仍然完整,信息却已经过期。
因此,我会把“谁负责更新日期、谁需要确认影响、变更后通知哪些人”视为日历流程的一部分,而非工具配置的附属事项。若一项任务影响多个团队,建议指定一个维护责任人,不要默认所有人都会主动同步。
4. 适合用来排日历的任务,未必适合精确到某一天
已确认交付时间的里程碑、会议、上线窗口,通常适合明确放入日历。探索性研究、待需求澄清事项、尚未分配资源的工作,则可能还没有足够依据指定具体日期。为了让日历看起来完整而随意填日期,反而会制造虚假的确定性。
遇到日期不确定的任务,可以先记录预估时间段、计划窗口或“待确认”状态,并在决策条件明确后再转成承诺日期。工具是否支持这类字段要按实际情况核实;即使不支持,也可以用清晰的状态标记避免把估算误认为承诺。

三、常见误区:卡片排得整齐,不等于项目管得有效
1. 把任务截止日当作任务工作日
截止日期回答的是“最晚何时需要完成”,不必然说明工作从哪天开始、需要多少时间。若一项任务需要三天制作和一天评审,却只在最后一天显示为一张卡片,日视图就看不到此前的真实负荷。
判断是否需要开始日期,重点看任务是否占用连续时间、是否与他人交接、是否需要评审缓冲。如果只是当天可以完成的一次性检查,截止日期通常足够;若涉及制作、审核、修改等多个阶段,就应该拆分任务或补充持续时间。
2. 把任务数量当作工作量
日历上 8 张卡片,可能比 3 张卡片更轻,也可能重得多。一项半小时的审批和一项三天的系统联调,不能因卡片数量相同而视为等量。任务数量可以帮助发现堆积,但不能直接推断某个人是否超负荷。
当团队需要做容量判断时,可先用小时、人天或工作量等级做粗略估算,不必一开始追求精确到分钟。估算口径要一致,并明确它是计划投入而非实际工时;否则数字越多,反而越难比较。
3. 把“日历有提醒”误当成“责任已落实”
提醒只能让某件事更容易被看见,不能替代任务所有权。一个没有负责人的任务,即使设了提醒,最终仍可能无人行动。日历卡片至少要能让相关成员识别任务责任人;关键交付还应有清楚的验收标准或交付物说明。
若任务需要多人协作,可指定一位最终负责者,并在描述中写明其他协作者的角色。不要把“大家一起负责”当作责任分配,因为它通常无法回答延期后由谁推动下一步。
4. 把改日期当成处理延期的全部动作
延期不只是把卡片拖到下一天。它可能影响下游任务、资源安排、对外承诺或审批窗口。只修改原任务日期,会留下一个表面更新、实际关系未更新的计划。
负责人应当追问三件事:新的日期是否有依据,延期影响哪些后续工作,哪些人需要重新确认。若外部承诺已经变化,还要明确谁负责对外沟通。只有完成这些确认,日期调整才算是有效变更。
5. 把所有信息塞进一张日历
任务、会议、假期、外部节点、个人待办同时堆在一个视图里,容易让真正重要的事项失去辨识度。一个视图承担太多用途,通常不是“信息完整”,而是需要读者自己筛选。
可以按照管理问题拆分视图,例如项目节点视图、个人任务视图、团队本周任务视图。是否能这样配置取决于所用工具;即使只能使用一张日历,也可通过筛选、分类或命名规则减少干扰。

四、专业判断逻辑:搭建日历前先过五道检查
1. 确认每条任务为什么需要一个日期
在录入日期前,先判断日期来自哪里:客户或法规要求、项目里程碑倒推、团队容量估算,还是暂定假设。不同来源的日期可靠程度不同,不应都用同一种方式表达。
如果日期只是估算,建议标记为暂定,并写明复核条件。例如“待供应商确认后定稿”,比单独填一个看似精确的日期更能帮助团队做决定。
2. 区分任务执行时间与交付承诺时间
一个交付任务可能有内部完成日和对外承诺日。内部完成日为评审、修改或集成留出缓冲,对外承诺日则是团队需要守住的节点。两者混为一谈时,内部迟一天可能直到临近对外期限才暴露。
若工具字段有限,可至少在任务标题或说明中注明日期用途,并确保关键承诺由负责人集中核对。时间缓冲并非固定比例,应根据任务不确定性、验收流程和历史返工情况估算。
3. 结合负责人和可用容量判断是否冲突
日历上的重叠只提示可能有冲突,不足以证明一定超负荷。要判断是否能完成,还需要参考负责人当天的其他任务、估计工作量、会议安排和任务优先级。
我倾向于先做低成本的容量检查:把关键任务按负责人汇总,找出某人在相邻几天持续承担高投入任务的区间,再由本人或团队负责人确认实际可用时间。复杂团队可引入更精细的资源计划,但不应把看起来精确的工时数字误当成确定预测。
4. 根据风险程度决定管理频率
并非每个项目都需要每天开会检查日历。高风险、高变更频率或跨团队依赖多的项目,可以每天用几分钟核对阻塞项;节奏稳定的项目,可能每周集中检查就足够。
判断频率时,关注的是计划变化速度和错误代价,而不是团队是否“足够重视”。检查过频会制造维护成本,检查过少则会延迟发现风险。可以从每周一次开始,遇到临近上线或关键依赖时临时提高频率。
5. 确定变更后的闭环规则
一条可执行的变更规则应写清:谁能提出日期调整、谁确认新日期、谁更新任务记录、谁通知受影响的人,以及何时复查下游计划。规则不必复杂,但必须让团队知道发生变化后下一步找谁。
若团队使用项目管理平台,建议先核实其字段、权限、提醒和视图能力,再把工作规则配置进去。不同产品对日期字段、共享、批量操作和权限的支持并不一致,不宜把某个工具的界面行为当作行业通用能力。

五、从零搭建日历视图:把任务数据变成可维护计划
1. 先整理任务来源,不要先美化视图
任务可以来自项目清单、需求列表、会议结论或团队协作系统。搭建日历前,先确认这些记录是否有重复项、是否仍然有效、是否包含负责人和交付物。若数据源本身不可靠,漂亮的视图只会更高效地展示错误。
建议先选一个边界清楚的项目或阶段试运行,而不是一开始把全公司的事项都搬进来。试运行的目的,是发现字段定义和维护责任哪里不清楚,不是证明工具可以展示很多卡片。
2. 先定义最小字段,再按需要增加信息
通用起步字段可包括任务名称、负责人、状态、计划日期、项目或阶段分类。视任务类型,再增加开始日期、工作量、优先级、依赖对象和交付说明。字段越多,维护成本越高,只有会影响判断或行动的信息才值得长期维护。
对一个需要多人协作的项目,我通常会优先保证四件事可见:谁负责、何时交付、当前状态、是否存在阻塞。其他字段要由实际决策需求驱动,而不是因为工具允许添加就全部添加。
3. 选择适合问题的日期字段和显示周期
若日历支持按开始日期或截止日期展示,应先确认当前视图回答的问题。按开始日期展示,适合观察工作启动安排;按截止日期展示,适合检查交付压力;若任务有持续区间,能够显示起止范围时更利于发现重叠。
还要留意全天事项、时区、跨日任务和重复会议的处理方式。不同平台的具体规则可能不同,尤其是跨地区协作或涉及外部日程时,应先用少量记录验证显示结果,避免上线后才发现日期偏移或重复出现。
4. 按管理对象创建有限数量的视图
日历视图可以围绕不同管理问题设置:负责人看个人待办,项目经理看关键节点,团队负责人看本周工作分布。不是每个人都需要看到全部任务,过多信息会增加筛选成本。
创建视图时,先写下它要支持的决策,再决定筛选条件。例如“本周由运营组负责且未完成的任务”,比“运营日历”更容易说明其使用目的。条件越清楚,成员越知道什么时候应该打开它。
5. 先约定维护规则,再宣布日历可用
至少明确三项责任:任务负责人更新状态,项目负责人确认关键日期变化,项目协调者或指定成员维护公共节点。团队规模较小时,一个人可能兼任多项角色;重要的是职责有明确归属,而不是一定要设置多个岗位。
发布前可做一次抽样检查:选几条即将到期的任务,逐项核对负责人是否认领、日期是否有来源、状态是否真实、依赖是否已确认。抽样通过后再扩展,而不是等到所有记录填完才发现字段定义不一致。

六、日视图的日常工作流:每天检查什么,怎样处理异常
1. 先分清“今天开始”“今天到期”和“今天应交付”
打开日视图后,不要只看今天日期下有多少卡片。先区分今天启动的任务、今天截止的任务、今天需要验收的交付,以及今天只是有会议或提醒的事项。它们对应不同动作,混在一起容易让团队把“看见任务”误认为“完成任务”。
负责人可把日视图检查分为三类问题:今天必须发生什么、今天有哪些任务存在风险、今天需要由谁做决定。第三类尤其容易被忽略,因为有些项目阻塞不在执行任务本身,而在等待确认、审批或优先级取舍。
2. 用短检查识别阻塞,而不是逐卡片报进度
每天的检查不必逐条念任务。可以先筛出逾期、状态停滞、前置任务未完成、临近承诺日但仍未进入验收的记录,再让负责人只说明异常和需要的决策。
如果团队没有足够数据自动识别这些情况,可以先用人工筛选。关键不在于自动化程度,而在于异常判定规则稳定。例如“截止日前两个工作日仍未进入评审”可以作为本项目的预警规则,但阈值应按项目节奏设定,不是普遍标准。
3. 识别负责人工作量冲突,不只看日期重叠
同一负责人同一天有三项任务,不一定冲突;如果三项任务都需要长时间专注,且有评审会议,才可能形成实际容量问题。需要时,结合任务估时、会议安排和优先级进行判断,并让负责人参与确认,不要仅凭管理者视角替对方估算。
遇到容量冲突,优先决定是否调整范围、顺序、资源或承诺日期。把任务整体平移到下一周,有时只是把拥挤从今天移到下周,未必真正解决问题。
4. 处理变更时,按“事实,影响,动作”记录
例如,设计交付延期一天,先确认延期原因和新日期是否可信;然后检查页面制作和审核节点是否受影响;最后指定更新人并通知相关角色。这样的记录比单写“已顺延一天”更能帮助团队恢复共同计划。
对外部承诺发生变化的项目,变更还需要经过相应负责人确认。不是每个内部日期调整都要层层审批,但所有会改变关键交付或影响其他团队的调整,都应明确谁有权确认。
5. 为日视图设定清理动作
每次检查结束前,处理已完成任务、补充缺失状态、移除不再有效的事项,并为暂时无法推进的任务标记下一次复核时间。否则,旧卡片会长期留在日历中,成员逐渐不再相信视图内容。
清理不等于删除历史。若后续需要分析计划与实际差异,应保留完成日期或状态变更记录。具体能否保留完整变更轨迹取决于工具能力;能力不足时,可在任务说明或项目记录中保存关键变更。

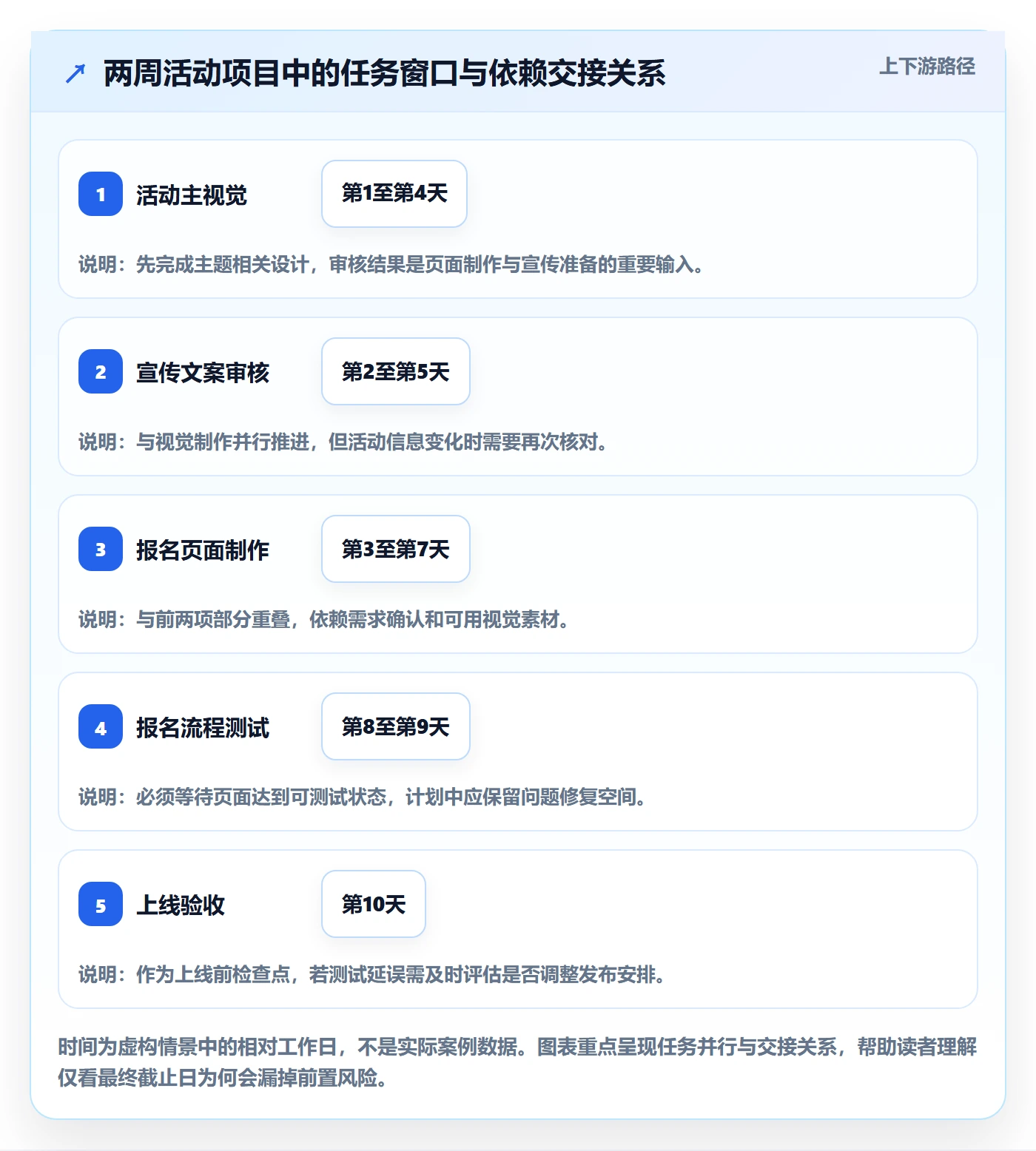

七、贯穿案例:两周线上活动怎样从排期走到变更管理
1. 先把交付链拆成可检查的任务
以下是一个用于说明方法的虚构案例,不代表实际项目数据。假设团队需要在两周后举办一场线上活动,参与角色包括运营、设计、技术和活动负责人。第一步不是直接给每个人排满日历,而是列出报名页、活动主视觉、宣传文案、报名流程测试、上线验收和活动复盘等交付。
然后,为每项任务确定负责人、交付物、日期含义和前置条件。比如“报名流程测试”依赖页面开发完成;“宣传内容发布”依赖主视觉和文案审核。负责人可以从活动日期倒推内部交付节点,但要把估算日期与已经确认的对外承诺区分开。
2. 用日期留出验收时间,而非只填最终截止日
如果活动周五上线,团队不应把“页面完成”和“页面可上线”视为同一个节点。页面制作完成后,还要预留测试、问题修复和最终确认时间。日历中可以展示连续工作区间,也可以将制作、测试、验收拆为不同任务,具体做法取决于团队的跟进粒度。
我通常建议,凡是存在交接或验收的交付,都要让交接点显性化。这样负责人检查日视图时,不会只看到一个遥远的最终日期,而能看到当前工作是否已推进到下一位协作者可以接手的状态。
3. 用当天检查发现“任务在日期上、工作没向前”的情况
活动前一周,日视图显示报名页测试今天到期,但页面开发状态仍未完成。若只看日期,负责人可能等到当天结束才发现测试无法开始。更有效的检查是同时核对状态和依赖:前置任务是否完成、负责人是否确认交接、测试环境是否可用。
负责人此时要推动一个明确决定:是缩小测试范围、增加协助资源、调整宣传发布安排,还是重新确认上线日期。日历的贡献,是让冲突提前暴露;最终如何取舍,仍需要项目决策。
4. 变更时更新的不只是日期
假设设计稿因品牌审核需要多一天。团队应检查页面制作是否仍有足够时间、宣传素材是否会延后、上线验收是否需要重新排班。确定新日期后,更新相关任务并告知受影响成员,而不是只把设计卡片拖到下一天。
项目结束后,可比较最初计划和实际交付日期,重点看哪些类型的任务常出现估算偏差、哪些依赖最常导致等待、哪些变更没有及时同步。复盘的目的不是追责,而是改进下一次排期的假设和缓冲方式。
| 任务 | 负责人 | 计划窗口 | 关键依赖 | 日视图检查点 |
|---|---|---|---|---|
| 活动主视觉 | 设计负责人 | 第1至第4天 | 活动主题确认 | 第3天检查初稿和审核状态 |
| 报名页面制作 | 技术负责人 | 第3至第7天 | 页面需求与视觉稿 | 第6天确认可进入测试 |
| 宣传文案审核 | 运营负责人 | 第2至第5天 | 活动信息确认 | 第4天检查待确认内容 |
| 报名流程测试 | 测试负责人 | 第8至第9天 | 页面开发完成、测试环境可用 | 第7天确认前置条件 |
| 上线验收 | 活动负责人 | 第10天 | 测试问题关闭、内容最终确认 | 验收前核对责任人和回退方案 |

八、按项目情况选择管理强度:视图、粒度和投入的取舍
1. 小团队、短周期:先求字段少而一致
如果项目只有少量成员、周期较短、依赖关系简单,可以从任务、负责人、截止日期、状态四项起步。先约定日期含义和更新责任,再逐步增加工作量、开始日期或优先级字段。
此类项目不必为了完整流程设置复杂审批。负责人每周检查一次、关键日期变化时立即同步,往往比维护一套没人愿意更新的精细模板更有效。
2. 多团队、长周期:优先保证依赖和变更可追踪
跨多个职能团队的项目,日历通常需要明确关键里程碑、责任归属和上下游关系。此时,单纯按负责人筛选可能不够,还要能从项目阶段或交付链路观察计划。
但更复杂的项目也不意味着每个任务都必须细化到小时。建议只对关键路径、外部承诺、高风险事项提高管理精度,其余任务保持适度粒度。把全部事项都按同一精度维护,会把大量时间花在低价值更新上。
3. 日期尚不确定:优先呈现风险和复核点
如果项目需求仍在变化、审批方尚未确认或外部资源不可控,精确到具体日的计划可能很快失效。此时可以先呈现预计时间窗口、待确认事项和下一次决策日期,避免把猜测包装成承诺。
负责人应关注不确定性何时会影响关键节点,并为确认设置责任人和时间点。无法确定日期,并不等于无需管理;明确“什么时候重新判断、由谁提供信息”,本身就是一种计划。
4. 任务很多、视图拥挤:做筛选,不盲目拆更多日历
当卡片过多时,先问哪些事项对当前读者的决策有用。可以按项目、负责人、状态、时间范围筛选,也可以把里程碑与日常任务分开呈现。若增加视图反而带来维护重复,就应减少视图数量或明确每张视图的唯一用途。
还要避免仅靠颜色表达关键状态。颜色含义应有文字标签支持,尤其是在不同成员使用不同设备或需要无障碍阅读时。颜色可以辅助识别,但不应成为判断任务状态的唯一依据。
5. 选择工具时:先核实工作方式,再比较功能清单
项目工具的功能入口和限制各不相同。评估时,建议用团队的真实任务做小范围试用,重点核对日期字段能否满足需要、成员是否能按角色查看和维护、变更是否容易同步、视图是否支持团队日常使用。
若团队对部署方式、权限边界、历史数据迁移或审计要求有明确约束,应把这些列为选型条件并逐项验证。不要只依据演示页面判断,更不要把某个产品文档中的字段规则泛化为所有平台的能力。
6. 维护成本超过管理收益时,减少粒度而不是放弃更新
日历越细,维护成本越高。如果成员每次工作变化都要更新多处字段,计划很可能迅速过期。可以先保留关键节点、责任人、状态和下次检查时间,再按真实需要增加细节。
理想的日历不是字段最多的日历,而是团队能持续维护、负责人能据此做决定的日历。对于变化快的团队,轻量但频繁的更新机制,往往比一次性制作得极其精细的计划更可靠。

九、发布前与执行中都能使用的检查清单
1. 创建日历前检查数据质量
- 每条关键任务是否有清楚的交付物或完成标准?
- 日期代表开始、截止、外部承诺还是预计时间,是否已经区分?
- 负责人是否明确认领,而不是只写团队名称?
- 前置依赖是否已确认,暂时无法确认的事项是否有复核点?
- 已取消、重复或过期的记录是否从当前工作视图中清理?
2. 日常检查时优先看风险和决策
- 今天开始、今天到期和今天需要验收的任务是否能区分?
- 是否有已逾期、状态长期不变或临近承诺但未进入验收的任务?
- 高投入工作是否集中在同一负责人或同一时间段?
- 阻塞事项需要谁确认,最晚何时需要做决定?
- 发生日期变更后,受影响的下游任务和协作方是否已同步?
3. 定期复盘时检查计划是否仍然可信
复盘不必追求复杂报表。先抽查几项关键任务,比较计划日期、实际完成日期和变更记录,再判断偏差主要来自估算、依赖、资源、审批还是需求变动。找到重复发生的原因,比统计一个未经解释的“按期率”更有行动价值。
如果团队决定计算按期交付率,应先统一统计范围和口径:哪些任务纳入、按原始承诺还是最新承诺计算、取消任务如何处理、计划变更是否保留历史。没有口径说明的百分比看似精确,却可能让不同项目之间无法比较。
十、总结:让日历保持可信,比让日历看起来完整更重要
1. 负责人下一步可以怎么做
选择一个正在进行、范围清晰的项目,先抽取 10 至 20 条关键任务,核对负责人、日期含义、状态和依赖。不要先追求全量迁移,也不要一次性增加大量字段。用一周观察团队是否能稳定更新,再决定是否扩大范围。
之后设定一个轻量检查节奏:日常只看当天风险和决策,周度检查近期负荷与里程碑,阶段结束后复盘计划偏差。若项目风险升高,再临时提高检查频率;风险下降后,也要及时降低维护负担。
2. 最重要的判断标准
我判断一张项目日历是否有效,不看它有多少颜色、卡片或筛选项,而看它能否让团队更早发现错误的日期假设、未明确的责任、资源冲突和变更影响。日历视图负责让计划可见,项目负责人负责让计划可信、可执行、可修正。
下一步就从一张小日历开始:选定一个项目,明确日期字段含义,补齐关键任务负责人和依赖,再安排固定的检查与变更责任。只要团队能持续维护并据此采取行动,日历才真正从展示界面变成项目管理工具。
常见问题解答(FAQ)
1. 日历视图和日视图有什么区别?
我刚开始整理项目计划时,常听到日历视图和日视图这两个说法,不确定它们是不是同一种功能。我想知道项目负责人分别该用它们解决什么问题。
日历视图通常是按日期查看任务或事件的总称,可以按日、周或月浏览;日视图则聚焦某一天,适合检查当天开始、到期、逾期的任务。项目负责人可用周或月视角检查整体排期和里程碑,再用日视角确认当天的负责人、状态与待处理事项。具体视图名称和功能会因工具而异。
2. 搭建项目日历视图前,任务需要准备哪些信息?
我有一份项目任务清单,想把它放进日历,但有些任务只有名称,没有负责人或明确日期。我担心先把任务都塞进视图,最后得到的计划看起来完整,实际却无法执行。
至少先整理任务名称、明确的日期信息、负责人和当前状态,并标出关键里程碑与外部截止日期。区分固定日期和可调整日期;日期尚未确认的任务先标记为待排期,不要为了填满日历随意指定期限。具体需要开始日期、截止日期还是其中一项,取决于任务管理方式和所用工具支持的字段。
3. 项目负责人每天怎样用日视图检查任务?
我每天会查看项目进度,但只看任务截止日期时,经常分不清哪些事情今天要开始、哪些已经逾期。我也想知道,怎样借助日视图尽早发现负责人工作冲突。
每天先分别检查今日开始、今日到期和已逾期任务,再核对每项任务的负责人、状态和优先级。按负责人查看当天任务是否过度集中,并确认关键任务的前置条件是否完成;发现冲突后,及时与相关成员确认调整方案,同时更新日期和状态。日历只能展示计划,是否存在真实资源冲突还需要结合任务工作量和依赖关系判断。
4. 项目计划经常变化,怎样避免日历视图很快失真?
我参与的项目常因需求调整或交付延迟而改期,日历刚整理好没多久就和实际进展对不上。我想知道该由谁更新、多久检查一次,才能让它持续有用。
明确每项任务的更新责任人,并约定变更发生时及时更新日期、状态和受影响的后续任务,同时通知相关协作者。可设置固定检查节奏:每天检查当天及逾期任务,每周复核近期节点和延期风险;如果发现日历长期与实际不符,先检查责任是否明确、变更是否同步、任务是否缺少日期,而不是单纯增加视图或字段。
核心关键词
文章包含AI辅助创作:日历视图日视图全流程:项目负责人效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/495043
读者评论
把截止日期、计划开始日和实际完成日分开记录很重要,否则卡片按时显示也不一定代表工作按计划推进。
文中提到任务数量不能直接代表工作量,这点适用于排期检查;估算口径统一后,才更容易发现负责人是否过载。
变更日期后还要核对下游任务并通知相关人员,这个闭环如果没有明确责任人,日历确实容易出现新旧计划并存。
不是每项工作都适合填精确日期。对依赖尚未确定的任务标记暂定日期和复核点,比制造确定感更实用。
日视图适合检查当天执行情况,但不能替代周月层面的进度判断;把不同周期用于不同管理问题,思路比较清楚。
