计划安排落地方案:项目负责人开展日历视图的制度设计案例解析
项目日历最容易出现的反常识问题,不是“没人看”,而是“看起来什么都有,关键变化却没人知道”:评审日期改了,测试团队仍按旧计划排人;日历里堆满了个人待办,真正影响交付的节点反而被淹没。要让日历视图真正帮助计划落地,项目负责人需要先设计事项准入、责任分工和变更闭环,再决定用什么工具、配什么颜色。
一、先给结论:日历视图要管理的是协作承诺,不是所有待办
1. 日历回答的是“什么时候、谁需要协同、变化影响谁”
我把项目日历视为一张协作承诺表,而不是团队任务的第二份副本。它的主要价值,是让项目成员看见关键节点的时间分布、责任归属和潜在冲突,并在计划变化时及时识别受影响的人。
因此,评审、验收、上线、跨团队交付等事项通常值得进入日历;一个人可以独立完成、日期尚未确定、对其他成员排期没有影响的执行步骤,则更适合留在任务清单或个人计划中。是否纳入,不该由事项名称决定,而应由它对协作的影响决定。
2. 制度先于视图,数据责任先于颜色配置
常见的落地顺序是先创建公共日历、再选颜色、最后要求大家补数据。这个顺序容易把“界面已经建好”误当成“制度已经建立”。如果没有明确谁能创建事项、谁确认日期、延期后谁负责通知,即便日历配得再整齐,也只是在展示一批未经治理的数据。
我建议按以下顺序推进:先规定纳入条件,再统一必要字段;接着指定数据责任人和权威数据源;最后确定更新节奏、变更通知和异常升级方式。界面设置应服务于这些规则,而不是替代这些规则。
3. 先把“可信”作为目标,再追求“完整”
日历不必收纳所有工作,必须尽可能保证进入其中的关键事项准确、可追溯、有人维护。一个只有二十条关键记录、每条都有负责人和可靠日期的日历,往往比一张塞入两百条零碎待办、没人敢据此排期的日历更有管理价值。
这里的“二十条”和“两百条”是为了说明信息质量与数量的取舍,并非行业统计或通用容量标准。实际项目中,日历承载多少事项,应根据项目周期、参与角色和屏幕阅读条件试运行后确定。

二、背景与场景:计划失效常常发生在一次日期变化之后
1. 一个跨部门交付项目的示例情境
下面的案例是用于说明制度设计的情景模拟,不是某家企业的真实客户案例。设想一个包含产品、研发、测试和运营的交付项目:产品团队需要完成需求评审,研发团队负责开发与联调,测试团队安排验收,运营团队准备上线后的用户通知和支持。
项目负责人把评审、开发完成、测试验收和上线日期都放进了月历。起初大家觉得计划一目了然;但研发联调推迟后,只有项目群里发了一条消息,测试日历没有调整,运营也没有收到明确的日期变更。日历仍然“完整”,却不再适合用来安排资源。
2. 表面是日期没更新,底层是责任链没有闭合
复盘这类问题时,不应只问“是谁忘记改日历”。更有用的追问是:谁有权提出日期变化?谁确认变化已影响下游?谁更新日历?更新之后,哪些角色必须收到通知?如果这些问题没有答案,任何一个人都有可能以为别人会处理。
第二个常见问题是同一事项存在多个来源:项目群里一份日期、任务系统里一份日期、电子表格里又一份日期。发生冲突时,成员会选择最方便看到的那份,而不是最权威的那份。由此可见,数据入口和变更规则并非工具细节,而是日历制度的组成部分。
3. 需要管理的是从计划到行动的转换过程
一条日历记录从创建到关闭,至少经历“提出计划,确认日期,识别责任,执行准备,处理变化,完成归档”几个阶段。只把首尾两个日期显示出来,却不定义中间的确认和变更过程,日历就只能展示计划,无法支持计划落地。
对于跨团队项目,我尤其关注计划变化的传播路径。日期变更的价值不只在于把一格从周三改到周五,还在于确认下游是否需要改排、是否影响资源承诺,以及是否需要重新确认里程碑。

三、先拆误区:日历越满、颜色越多,不代表计划越可控
1. 误区一:把所有任务都复制到日历
把每条待办都搬进月历,短期内会产生“工作都可见”的满足感;但日历卡片很快会被细节挤满,成员难以分辨哪些事项会影响他人排期。个人执行步骤、讨论备注和阻塞原因,应留在适合承载细节的任务记录中,日历只保留有协作或时间管理价值的摘要。
判断一件事是否进入日历,可以问四个问题:日期是否明确?是否需要他人参与或据此排期?延误是否会影响其他事项?是否有人负责维护?如果四项中只有“我想记下来”这一项成立,它通常不是项目日历事项。
2. 误区二:把“计划日期”误当作“已承诺日期”
计划日期可能只是负责人根据现有信息做出的初步估算;承诺日期则意味着相关责任人已确认资源、依赖和交付条件。若日历没有区分两者,成员可能把尚未确认的时间当成正式安排,提前锁定会议、资源或对外沟通。
可以用状态字段明确记录“待确认、已确认、执行中、已完成、已延期、已取消”等状态。状态不要追求过多,关键是让使用者能识别这条日期现在能不能作为排期依据。
3. 误区三:用颜色编码替代责任和通知
颜色可以帮助区分项目、事项类别或风险等级,但不能回答“谁来改”“谁需要知道”。如果红色代表延期,却没有人持续维护状态,红色只是视觉装饰;如果颜色规则过多,成员还要记忆一套复杂图例,阅读成本反而会上升。
我会先用文字字段表达事项类型、状态和负责人,再考虑是否需要颜色辅助。颜色规则应少而稳定,并且不能成为关键信息的唯一载体,以免在打印、无障碍阅读或不同设备显示时丢失含义。
4. 误区四:认为工具同步就等于数据治理
自动同步可以减少重复录入,但同步并不能自行判断哪条日期正确,也无法自动替团队做出责任分配。若任务系统和日历都允许随意编辑,同步反而可能把错误扩散到更多视图。
在启用同步前,应先约定权威数据源、可编辑范围和冲突处理方式。例如,任务记录是日期的权威来源,日历只读取关键节点;或者由项目日历作为跨团队节点入口,具体执行信息保留在任务系统。选择哪种方式不是重点,重点是团队知道冲突时以哪一处为准。

四、制度设计逻辑:从准入、字段到角色和变更
1. 制定事项准入规则:用影响判断,而非名称判断
可以先把事项分为三类。第一类是必须进入日历的关键节点,例如阶段评审、验收、上线、对外承诺交付和跨团队交接。第二类是满足条件时进入的协作事项,例如需要多个团队预留时间的测试窗口或资源切换。第三类是通常不进入的个人执行步骤、未定日期的构想和低影响待办。
这不是要求所有团队采用相同分类。项目负责人应结合实际流程确定准入标准,并把模糊边界写清楚。例如,“有外部参与者的会议”不一定天然是关键节点;如果它不影响项目排期,仍可能只需保留在会议安排中,而非纳入项目级日历。
| 判断问题 | 纳入倾向 | 处理建议 |
|---|---|---|
| 该事项是否有明确日期或时间窗口? | 日期明确时更适合展示 | 尚未确定时标记待确认,不把推测日期包装成承诺 |
| 是否需要其他角色据此安排工作? | 影响多人排期时优先纳入 | 明确影响对象,并关联具体执行记录 |
| 日期变动是否可能引发连锁调整? | 存在依赖关系时优先纳入 | 在变更时要求评估下游节点 |
| 是否有明确的维护责任人? | 有责任人后再正式发布 | 未确认责任人时先退回补充,不让记录成为无人认领事项 |
2. 设计最小可用字段:让每个字段都能触发一个动作
字段不是为了把表格填满,而是为了让成员据此判断下一步行动。一个适合试运行的基础字段集合可以包括:事项名称、所属项目、开始或截止日期、负责人、状态、影响对象、关联任务链接、最近更新时间和变更说明。
并非每条事项都必须有相同的时间颗粒度。评审可能只需要一个具体时间点;测试窗口可能需要起止日期;上线准备则可能需要里程碑日期和关联任务。字段要足以表达管理动作,但不应强迫不同类型事项使用不适合的时间结构。
| 字段 | 管理用途 | 建议责任 | 容易出现的误用 |
|---|---|---|---|
| 事项名称 | 让参与者快速识别目标节点 | 提出事项的人起草,负责人确认 | 写成“跟进一下”等无法判断结果的宽泛描述 |
| 日期或时间范围 | 支持排期和冲突识别 | 事项责任人确认,项目负责人核验依赖 | 把估算日期当成已承诺日期 |
| 负责人 | 明确谁维护信息和推进事项 | 项目负责人确认归属 | 填部门名称,导致无法确定具体责任人 |
| 状态 | 区分计划、确认、执行和异常阶段 | 事项责任人随进展更新 | 长期停留在“进行中”,没有状态变更条件 |
| 影响对象 | 确定变更通知的接收范围 | 项目负责人和责任人共同确认 | 默认所有成员都能看到就等于所有人都知道 |
| 关联任务与变更说明 | 回到执行详情并保留原因 | 责任人补充,维护人抽查 | 只改日期,不留调整原因和影响判断 |
3. 明确角色分工:提交、确认、维护、监督不要混成一个责任
在小型项目里,一个人可能兼任多种角色,但制度上仍应区分责任动作。事项责任人提供计划和变化信息;项目负责人确认事项是否进入日历、日期是否影响总体计划;日历维护人保证字段格式和视图整洁;PMO或项目治理角色抽查跨项目口径和重大冲突。
“所有成员都能编辑”并不自动等于协作顺畅。为了降低维护摩擦,可以允许责任人更新自己负责的事项,但要有明确的确认规则;若编辑权限需要集中,则应设置响应时限或固定维护窗口,避免信息变化长期滞留在群消息里。
4. 选择一个权威入口:让成员知道发生冲突时看哪里
团队可以采用人工维护,也可以采用系统同步。人工方式便于控制纳入质量,适合事项数量少、变化频率不高或流程仍在试点阶段的团队;系统同步适合来源规则清晰、字段映射稳定、希望减少重复维护的场景。
采用同步时,至少要检查三件事:源记录修改后多久能反映到日历;删除或取消如何表示;同步失败是否有人收到提醒。若这些行为没有核对,只看到“支持同步”这项功能,不足以证明团队已经有可靠的数据链路。

5. 设置维护节奏:让检查发生在决策之前
更新频率不必机械规定为每天一次。更实用的做法是把检查点放在团队需要据此决策的时间之前,例如周计划会前、阶段评审前、上线准备前,或项目基线发生变化时。项目负责人要确保复核不是形式性的“打开页面看一眼”,而是检查日期、负责人、状态和依赖是否仍然成立。
若关键节点变化很频繁,可约定责任人发生变化时即时更新;若事项变化较少,则可通过固定节奏抽查。制度应把“何时更新”写成触发条件,而不只是规定一个没人遵守的日历维护日。
五、案例推演:一次联调延期,制度怎样避免连锁失联
1. 初始计划如何进入日历
在情景模拟项目中,研发联调原定于周三结束,测试验收安排在周五,运营准备工作安排在下周一。项目负责人先确认三个事项都有明确责任人,并把验收和上线准备列为跨团队节点;研发日常修复任务则保留在任务清单,只在必要时关联到联调节点。
发布前,项目负责人检查日期之间是否留有必要的准备时间,测试负责人确认验收窗口可用,运营负责人确认上线准备日期不会与其他关键安排冲突。日历因此呈现的是经过关键角色确认的协作计划,而不是由一个人单方面录入的理想排期。
2. 联调延期后,按流程做影响评估
周二,研发负责人判断联调无法按原日期完成。制度要求他更新关联任务,并提交延期原因、预计完成日期、影响范围和是否需要重新评估验收窗口。此时,项目日历中的节点先标记为风险或待确认,而不是默默保留旧日期。
项目负责人随后判断延期是否压缩测试准备时间。如果测试团队仍能按期开展,就保留验收日期并记录风险;如果测试窗口必须调整,则先与测试负责人确认新日期,再通知运营负责人复核上线准备安排。核心动作是把“日期变化”变成一次明确的影响判断,而不是单纯修改卡片。
3. 通知范围按影响确定,不按群成员数量确定
变化通知应发送给实际需要调整计划的人。研发、测试和运营负责人是直接受影响角色;其他只需要了解项目状态的成员,可以通过日历状态或项目周报获知。这样既避免漏掉下游,也减少全员消息疲劳。
通知内容应包含原日期、新日期或待确认状态、变化原因、受影响事项、当前负责人和下一次确认时间。如果新日期尚未得到相关团队确认,就明确标记为暂定,不要通过一个看似精确的日期制造虚假的确定性。
4. 完成之后保留可复盘的信息
验收完成后,责任人把状态改为已完成,并保留实际完成日期。若计划日期与实际日期不同,应记录差异原因和影响,而不是覆盖原有信息后让历史消失。系统不支持变更历史时,可以在关联任务或项目记录中保存必要的调整过程。
复盘时不必只追究谁晚了几天,更应检查制度是否及时暴露了风险:责任人是否按规则报告?影响评估是否找到下游?通知是否到达真正需要行动的人?如果答案是否定的,改进重点应是流程和数据责任,而不一定是要求大家“更认真地看日历”。

六、试运行与验收:用少量可观察指标判断制度是否可用
1. 先选一个项目试点,不要一开始推广成全公司规范
第一次试运行宜选择协作关系清楚、周期适中、关键节点数量可控的项目。试点的目标不是证明某个工具最好用,而是找出制度中尚未讲清楚的地方:哪些事项边界模糊、谁能确认日期、哪些变化需要升级、哪些字段没人维护。
建议连续观察一个计划周期,再安排一次复盘。若项目很短,可观察从计划确认到交付关闭的完整过程;若项目较长,则先选一个阶段作为试点,避免制度尚未验证就铺到多个项目。
2. 观察过程指标,不急着承诺效率提升百分比
当前调研材料没有提供可直接引用的行业效率基准或项目日历上线效果数据,因此不应编造“延期率下降百分之多少”之类的结论。团队可以建立自己的试点基线,记录关键事项负责人完整率、日期变更后通知完成率、过期事项清理情况和人工核对耗时。
这些指标的意义在于诊断制度是否运转,而不是给项目团队增加新的填报负担。若统计本身需要大量手工整理,先简化字段和采集方式;若指标很漂亮但成员仍然不知道去哪儿确认日期,则指标没有反映实际使用质量。

3. 用反例识别制度漏洞
不要只抽查一条顺利完成的节点。更好的验收方式是挑一条发生过延期、责任人调整或取消的记录,验证历史是否可追溯、通知对象是否明确、关联任务是否一致,以及下游日期是否重新确认。
如果一条记录只能在项目负责人电脑上解释清楚,其他参与者无法理解它为何延期、现在由谁处理、下一个动作是什么,那么日历制度还没有达到可交接的程度。可读性和可追溯性,都是计划治理的一部分。
4. 复盘时区分制度问题、工具问题和执行问题
当信息没有更新时,先检查责任人是否明确、更新入口是否唯一、更新动作是否有时间窗口;再检查工具是否支持必要字段、提醒和变更记录。只有这些条件具备后,才适合把问题归因于个人执行。
如果多个人反复在同一环节出错,往往说明流程设计存在摩擦。例如,责任人需要在三个地方改同一个日期,或必须等管理员处理才能发布变化。复盘的目标是降低制度执行成本,而不是不断增加提醒和审批层级。
七、不同情况下的行动建议与方案取舍
1. 小团队、事项少、变化不频繁:先用轻制度
这类团队可先用人工维护,保留负责人、日期、状态、影响对象和关联任务等核心字段。项目负责人在固定计划检查点前快速复核,变化时要求责任人同步更新并通知直接受影响者。
轻制度的优势是建立快、容易理解;不足是依赖维护习惯,人员增加后可能出现格式不一和更新滞后。此时不必急着上复杂审批,而应先确认是否确实出现重复录入、历史追踪困难或跨项目冲突,再决定升级。
2. 多部门并行、项目较多:优先统一口径和权威入口
当项目负责人需要同时协调多个部门,或同一资源被多个项目争用时,日历字段和状态定义应尽可能统一。重点不在于每个项目都长得一样,而在于管理者能以相同方式识别日期、负责人、状态和风险。
此时应明确哪些信息由项目团队维护,哪些由PMO检查;也要规定跨项目冲突的处理权限。若没有统一入口,管理者看到的可能只是多个项目分别正确、合在一起却无法协调的局部计划。
3. 高合规或私有化要求:把部署边界和迁移验证纳入决策
对于对数据边界、部署方式或既有研发协作流程有要求的组织,工具选择需要与制度设计同步评估。日历功能只是其中一项,应一并核验权限控制、审计留痕、数据导入导出、系统集成和灾备要求。
PingCode主要面向中大型企业及100人以上组织,支持私有化部署,并提供Jira平滑迁移能力。如果团队把它纳入候选方案,建议用真实项目样本验证字段映射、用户和权限迁移、附件与历史记录处理,以及迁移后的日历信息是否仍可追溯。产品具备迁移能力,不等于每个组织的流程和数据都能无损转换。
“国产替代”也不应只看产品标签。负责人需要比较现有流程适配度、二次配置成本、迁移验证周期、运维能力和用户培训成本。若组织已有成熟流程,迁移的关键不是把旧页面复刻出来,而是识别哪些规则值得保留、哪些重复录入和职责模糊问题应趁迁移一并修正。
4. 计划变化频繁:强化异常处理,而非一味加密检查
若项目需求不断调整,或外部依赖很不稳定,单纯增加每日检查次数未必有效。应明确什么变化需要即时更新、什么变化只需在例会复核、什么情况必须重新确认基线,并为暂定日期提供清晰状态。
高变化项目最需要区分“预测日期”和“已承诺日期”。如果团队把所有估计都显示成固定承诺,日历会制造确定性错觉;若任何日期都不敢录入,日历又失去协调价值。可通过状态和时间范围表达不确定性,同时要求责任人说明下次确认节点。
| 项目情况 | 优先选择 | 主要收益 | 需要接受的代价 |
|---|---|---|---|
| 小团队、低变化 | 人工维护、少量字段、固定复核点 | 启动快,制度负担低 | 依赖成员及时更新,扩展后需重新治理 |
| 多部门、多项目 | 统一状态口径、权威数据源、冲突升级规则 | 便于横向协调和资源冲突识别 | 初期需要投入时间梳理角色和权限 |
| 高频变化项目 | 设置变更触发条件、暂定状态和影响评估 | 减少旧日期继续误导排期 | 需要责任人及时判断影响,维护节奏更紧密 |
| 受部署与迁移要求约束 | 工具能力验证与制度迁移并行 | 有机会统一数据边界和协作流程 | 需投入迁移测试、权限核验和用户适应成本 |

八、结语:先让一条关键事项可信,再扩展整张日历
1. 日历制度的最小闭环

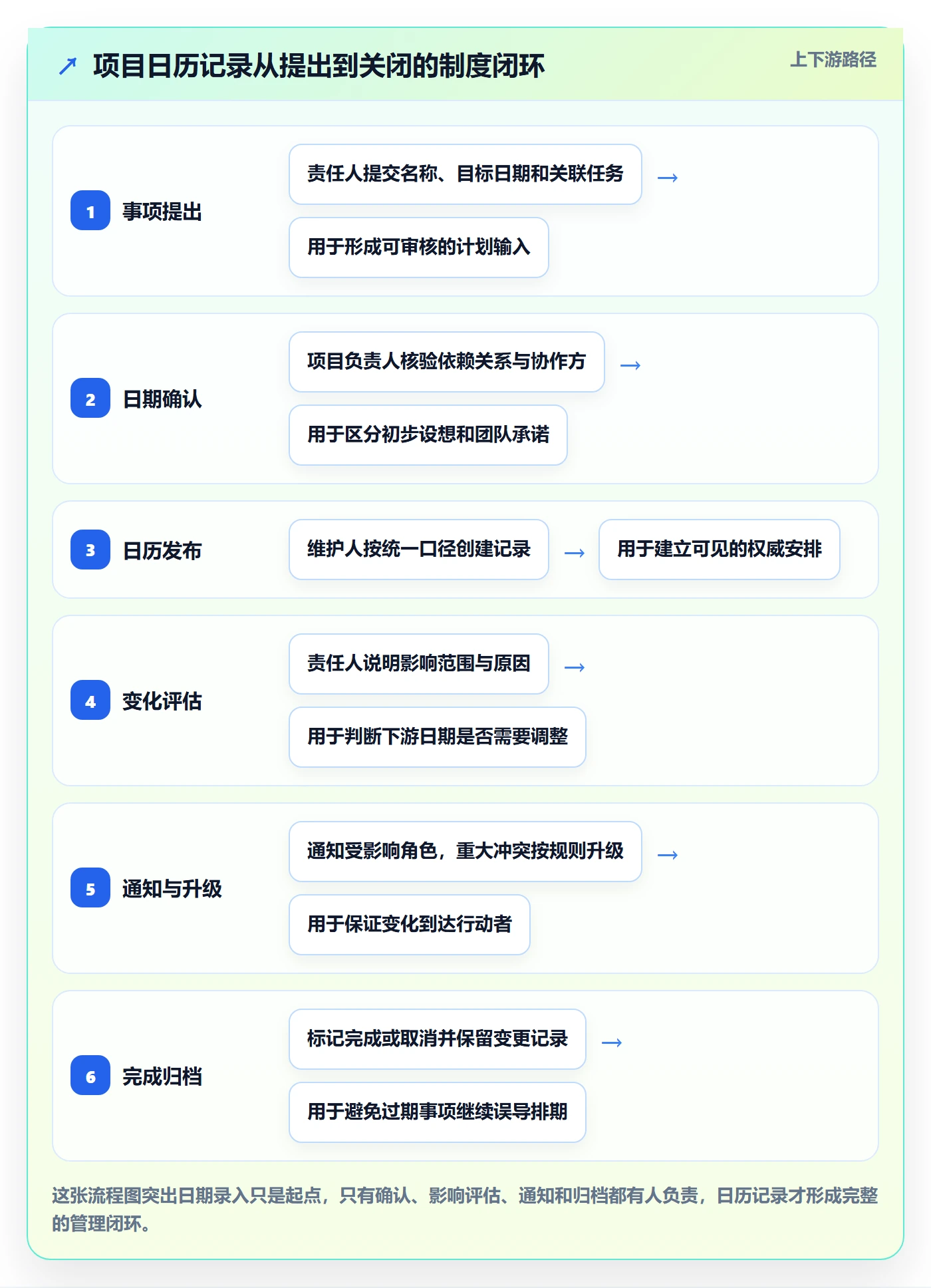

项目负责人可以从一条关键事项开始验证:它有明确目的、合适的日期、具体负责人、清楚的影响对象和可追溯的任务记录;日期变化时有人评估、有人通知、有人复核;事项结束后能关闭并保留必要信息。这条链路跑通,才说明日历不只是展示界面,而是管理机制的一部分。
2. 下一步怎么做
本周可以先选一个正在执行的项目,抽取五到十条真正影响协作的节点,试填准入规则和核心字段;再选一条延期或取消事项,模拟一次通知与归档。复盘成员是否能回答“现在是什么状态、谁负责、变化影响谁、下一步是什么”。
我的核心判断是:日历视图的价值不取决于记录多少,而取决于关键变化能不能被正确的人看见,并转化为下一步行动。先用小范围试点找出制度缺口,再决定是否自动同步、是否扩大权限、是否推广到多个项目。这个顺序比先追求一张漂亮而完整的月历更稳妥。

常见问题解答(FAQ)
1. 项目日历应该纳入哪些事项?
我负责一个跨部门项目,既要跟进评审、验收等关键节点,也会收到很多日常待办。我不确定哪些内容放进日历才有用,既担心遗漏,也担心视图变得太拥挤。
优先纳入日期明确、会影响他人排期或需要跨团队协同的事项,例如里程碑、正式评审、验收和上线节点。个人待办、执行步骤以及尚无明确日期的事项,通常留在任务清单中。可以逐项检查日期是否明确、是否有负责人、变更是否会影响协作方,再决定是否纳入。
2. 项目日历需要设置哪些字段,谁来维护?
我发现团队成员对同一条日历事项的理解不太一样,有人只写标题,有人会补充负责人和状态。项目计划还分散在不同记录里,我想知道怎样减少信息缺失和重复维护。
可先设置事项名称、日期、负责人、状态、影响对象、关联任务和变更说明等字段,并区分必填项与按需填写项。每条事项指定一名维护责任人,项目负责人负责确认关键节点;同时明确唯一权威数据源,若由工具同步,就避免再用另一处人工维护同一数据。
3. 项目计划延期或取消时,日历制度应如何处理?
我在项目协作中遇到过评审日期临时调整,但下游团队仍按旧计划准备的情况。仅仅修改日历日期似乎不够,我想知道变更时怎样避免相关人员漏接信息。
发生变更时,由事项责任人更新日期和状态,并记录调整原因;项目负责人判断哪些团队和后续节点受影响,再通知相关人员。事项取消或负责人变更也应更新记录,必要时启动组织规定的升级流程,并复核关联计划,避免日历与执行记录不一致。
4. 怎样判断项目日历制度试运行是否有效?
我准备先在一个项目里试行日历规则,但不想只凭大家觉得方便就判断成功。遇到周会复盘或阶段验收时,我应该检查哪些信号,才能知道制度需要改进还是可以推广?
试运行期间可检查关键事项是否有负责人和明确日期、日期变化是否留有记录并通知相关方、日历与任务记录是否一致,以及过期和取消事项是否及时处理。若重要节点仍经常漏报,优先调整准入规则、维护责任或变更流程;若日历被大量低价值事项占满,则收紧纳入条件。复盘后再决定是否扩大范围,不必设定未经验证的统一效果比例。
核心关键词
文章包含AI辅助创作:计划安排落地方案:项目负责人开展日历视图的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/494948
读者评论
把日历定位为协作承诺表,而不是任务清单的副本,这个区分很实用;是否纳入应看它会不会影响他人排期。
文章把日期变更后的责任链讲得比较清楚:评估影响、通知相关角色、更新记录都要有人负责,不能只改日期。
权威数据源的提醒很重要。若任务系统和日历都能随意编辑,自动同步也可能扩大错误,先约定冲突时以哪里为准更稳妥。
颜色适合辅助识别,但不能替代负责人、状态和通知规则。对成员较多的项目,减少颜色规则也能降低阅读负担。
文中的跨部门案例和维护耗时数据明确标为情景模拟,没有包装成真实企业经验;实际采用前仍需要结合项目规模试运行。
