日历视图周视图教程:跨部门团队协同管理,避坑指南

周视图能把跨部门团队的会议、交付节点和人员安排放到同一张时间轴上,却不会自动让协作变顺。真正让周计划失效的,往往不是少点了一次“共享”,而是事件没有负责人、时间口径不一致、改期后没人通知,或者团队把所有工作都塞进日历,最后谁也看不清重点。我的判断是:先统一协作规则,再决定周视图里放什么;否则视图越完整,维护负担可能越大。

日历视图周视图教程:跨部门团队协同管理,避坑指南

一、先给结论:周视图是协作检查面板,不是完整项目计划

1. 周视图最擅长发现“同一周里的冲突”

日历周视图适合呈现有明确日期或时段的事项,例如跨部门评审、上线窗口、客户交付、值班安排和阶段性截止时间。把这些信息放在同一周里,团队可以较快发现会议撞期、关键节点扎堆、同一位负责人被安排在多个重要事项上等问题。

但它回答不了所有项目问题。一个任务可能持续数周,期间包含前置依赖、验收标准、风险和多轮协作。只看某一周的格子,未必能判断任务是否按计划推进,也看不全跨周依赖。因此,周视图应作为日常排期和异常检查入口,而不是唯一的项目管理载体。

2. 先定信息边界,再谈颜色和视图布局

我建议先回答三个问题:哪些事项必须让其他部门看见?每条事项由谁负责更新?发生变更后,谁需要确认?如果这三件事没有约定,单纯增加颜色、标签或共享日历,通常只会让信息更多,不会让责任更清楚。

一个容易执行的边界是:公共周视图只保留需要团队协调的信息,个人工作细节仍由个人任务清单管理。这样既能让协作方看到关键节点,也能避免团队日历被大量内部待办挤满。

3. 判断周视图是否有效,看信息能不能支持行动

打开一条日历事项后,协作方至少应能判断:这件事什么时候发生、由谁负责、哪些部门需要参与、当前是否有阻塞,以及变更时该联系谁。如果只能看到一个模糊标题,例如“项目推进”或“准备材料”,日历虽然有内容,却未必有管理价值。

我会用一个简单标准检查每条共享事项:能不能据此做出安排、发现冲突或采取下一步行动。如果答案都是否定的,就应考虑改成任务记录,或补齐负责人、时间和协作对象等信息。

日历视图周视图教程:跨部门团队协同管理,避坑指南

二、跨部门团队为什么容易把周计划做成“信息墙”

1. 不同部门把“日期”理解成不同的承诺

项目团队里的日期看起来相同,含义却可能不同。产品部门写的是“需求评审日”,研发部门理解为“开发启动日”,市场部门可能将它当作“对外发布日期”。如果日历只显示一个日期,而没有写明它代表评审、开始、交付还是验收,协作方很容易在不同的时间假设下安排工作。

对于有依赖关系的事项,至少要区分“计划开始”“需要完成”“对外承诺”这些不同时间含义。并非每个工具都适合在一条日历事件里承载全部信息;如果字段有限,可以在标题里标明事件类型,并把详细说明链接到任务记录或项目说明。

2. 多个日历来源并存,制造了“看起来共享”的错觉

不少团队同时使用个人日历、部门日历、项目表格和聊天记录。某位同事更新了会议邀请,不代表项目排期表也同步更新;某个部门共享了自己的日历,也不代表其他团队知道该去哪里看。结果是每个人都认为自己已经更新,团队却没有一个可靠的共同版本。

在建立周视图前,先指定协作信息的权威来源。其他表格或聊天消息可以用于讨论和提醒,但不能和正式排期互相冲突。如果短期内无法统一工具,也要明确哪个载体负责记录最终时间、哪个渠道用于通知。

3. 事件越来越多,重点反而越来越少

把每个人的所有任务都放进团队日历,短期内似乎提升了透明度,实际却容易形成信息噪声。重复提醒、内部准备事项和没有明确日期的长期工作,会与真正需要跨部门协调的节点混在一起。阅读者需要花更多时间辨认重点,最后可能干脆不再查看。

判断一条事项是否进入公共日历,可以问一句:“这件事如果不让其他部门看见,会不会影响他们的排期或决策?”如果不会,就优先留在个人任务清单或部门内部计划中。

4. 团队把“创建事件”误当成“协作已完成”

日历里有一个事件,并不代表相关人员已经接受安排,也不代表责任人知道需要推进什么。尤其是改期、取消或增加参会部门时,单纯修改事件内容可能无法确保每位受影响的人都看见变化。

共享是信息可见,协作是相关人员能据此行动。两者之间还需要通知、确认和责任归属。团队应把这几个动作当作流程的一部分,而不是寄希望于所有人刚好会看到日历更新。

二、跨部门团队为什么容易把周计划做成“信息墙”

三、上线周视图前,先统一五条协作规则

1. 统一时间口径和时间粒度

先约定团队使用的时区、日期格式、全天事项规则和时间粒度。跨地区团队尤其要确认工具是否会按照查看者所在时区显示事件,以及全天事项在不同地区如何呈现。不能确认工具行为时,重要时间应同时写清时区,避免把系统默认显示当成团队共识。

时间粒度也要有边界。会议通常需要开始和结束时间;交付截止日期可能只需要明确日期;持续数日的活动可以按实际安排标成连续区间。不要为了让日历看起来更精确,给每个任务都填入并不可靠的具体时段。

2. 明确负责人,而不是只写部门名称

“市场部跟进”“研发负责”并不足以说明谁要更新日期、谁要处理阻塞。跨部门事项至少要有一个明确的主负责人,必要时再列协作人或责任部门。负责人不一定亲自完成所有工作,但需要能回答进展、变更和下一步安排。

如果某事项有多个交付方,可以把一条模糊事件拆成几个可追踪节点,分别指定负责人。要避免拆得过细:只有当责任、时间或验收结果不同,拆分才有价值。

3. 约定标题格式和状态含义

标题应让人一眼看出“什么事”和“为什么值得关注”。例如:“版本A|接口联调|研发与测试”比“项目同步”更容易判断用途。若团队使用状态标签,应把状态控制在少数、含义明确的选项内,并说明状态描述的是进度、风险还是审批结果,不要让一个标签同时承担多个意思。

状态不是标题的替代品。即使显示“进行中”,也要能从负责人、时间和事项描述中看懂下一步。状态变化频繁的详细任务,更适合放在任务管理记录里,日历只呈现关键节点。

4. 按协作需要设置共享范围和编辑权限

“所有人都可见”并非总是最佳选择。团队日历里可能包含客户会议、人员排班、内部评审或尚未确认的计划。需要分别考虑谁能查看、谁能编辑、谁负责维护,以及哪些信息不应对更广范围公开。

权限太宽可能造成误改和不必要的信息暴露;权限太窄则会让协作方只能反复询问。较稳妥的做法是让相关角色看见完成协作所需的信息,并限制关键排期的编辑范围。实际权限设置以所用工具的能力和组织规定为准。

5. 写清变更责任和确认方式

排期变化很正常,问题通常出在变化没有形成闭环。团队应约定谁可以改期、改期后通过什么渠道通知、哪些角色需要确认,以及旧时间是否需要保留记录。重要节点被调整时,不能只依赖某个成员碰巧刷新了日历。

可以先采用轻量规则:负责人修改正式排期后,在约定渠道发送变更摘要,并明确受影响人员;对关键交付时间,由相关负责人确认收到。确认不等于同意所有变化,而是确保各方知道最新安排。

日历视图周视图教程:跨部门团队协同管理,避坑指南

四、日历周视图的实操流程:从建立日历到周度检查

1. 先确定团队日历的边界

根据协作范围创建团队、项目或业务日历,并先确定主要使用者和维护责任人。日历名称应能说明用途,例如“某项目关键节点”或“交付团队值班安排”,避免“共享日历”这种无法区分内容的名称。

如果当前工具不支持按项目建立独立日历,也可以用明确的分类字段或命名规则代替。工具功能不一致时,不要直接假定某个按钮、权限或自动提醒一定存在;先在测试环境确认,再推广给整个团队。

2. 只录入需要协同的事项

建议先放入跨部门里程碑、正式会议、关键交付时间、资源占用和对外承诺。尚未确认的计划应明确标为暂定,并写清确认期限;没有明确日期的长期工作,优先放在任务清单或项目计划中。

录入一条事项时,至少填写事项名称、时间、负责人和涉及部门。若存在依赖或阻塞,再补充必要说明。字段不是越多越好:维护成本超过协作价值时,团队会降低更新意愿。

3. 在周视图里按固定顺序检查异常

周检查最好先看“哪里可能出问题”,再看一般性安排。顺序可以是:先看关键节点是否相互冲突,再看负责人是否过载,接着检查跨部门依赖是否有足够衔接时间,最后确认变更和待定事项有没有责任人。

  1. 检查时间重叠:会议是否冲突,关键人员是否被同时安排在两个不可兼顾的事项中。
  2. 检查节点密度:是否把多个评审、审批和交付都集中在同一天或同一周末。
  3. 检查依赖顺序:前置输出是否留有检查和返工时间,而不是把上游交付与下游开始安排在同一时点。
  4. 检查事项完整度:未确认事项、无负责人事项和长期未更新事项是否需要补充或移出公共视图。
  5. 检查变更闭环:最近改期是否通知了所有受影响角色,关键调整是否得到确认。

4. 变更后留下可追踪的决定

如果评审会上决定把交付日期向后调整,不要只把日历上的日期改掉。同步记录变更原因、责任人、受影响的后续事项和需要通知的团队。这样,下一周复盘时才能判断问题是估算偏差、依赖延误,还是需求变化。

变更记录不一定要写成长篇报告。对小团队,一条简洁的说明就够;对涉及客户承诺、预算或合规要求的项目,则应遵循组织规定保留正式记录。

5. 用短周期试运行验证规则是否可维护

不建议一开始就把所有部门、所有项目都迁进公共周视图。先挑一个有明确协作对象的项目,试运行一到两周,观察字段是否过多、事项是否容易过期、变更通知是否可执行,再决定是否扩大范围。

试运行要收集具体问题,而不只问“大家觉得好不好用”。例如:一周内有多少条事项缺负责人?改期后有多少次需要人工追问?团队是否能在周检查前完成更新?这些问题能帮助区分工具操作困难和协作规则缺失。

日历视图周视图教程:跨部门团队协同管理,避坑指南

五、误区与失效信号:看见问题后要能修正

1. 误区:把每项待办都放进团队日历

当周视图出现大量个人工作块、内部提醒和重复事项时,重要节点会被淹没。这个问题不能靠再增加颜色解决,因为颜色只能改变视觉分类,不能消除信息过载。

修正方式:把日历定位为团队协调信息的集合,个人执行细节保留在任务清单。确需共享的工作块,应说明它会影响谁的排期或资源安排。

2. 误区:用颜色代替责任和状态

颜色可以帮助识别项目、部门或事件类别,却不能说明谁是负责人,也不能可靠表达任务是否完成。若团队成员对颜色含义理解不同,颜色就会制造新的歧义。

修正方式:先用文字字段表达负责人、事件类型和状态,再把颜色作为辅助提示。颜色数量应控制在团队能记住的范围内,并为色觉差异或无障碍阅读保留文字标识。

3. 误区:周视图能直接判断一个人是否超负荷

日历上会议很多,不一定代表该成员所有工作都过载;日历空白,也不代表此人没有任务。专注工作、临时支持、跨时区沟通和不可公开事项可能没有显示在共享日历中。

修正方式:把周视图作为提出问题的线索,而不是绩效衡量工具。发现某位负责人排期密集时,先与本人核实工作量和优先级,再调整安排,不要仅凭事件数量判断产能。

4. 误区:日历改期就等于相关人员已收到通知

不同工具的更新通知机制不同,成员的提醒设置也可能不同。即使系统发送了提醒,接收者也未必理解调整对自己的影响。重要变更需要明确说明变化内容和行动要求。

修正方式:将日历作为正式排期记录,将约定渠道作为变更通知入口;对关键依赖和外部承诺设置确认步骤。不要声称工具一定会自动完成通知,除非已实际核实功能和配置。

5. 误区:把“按时填完”当成周计划质量

团队可以按时填写一张日历,却仍然保留冲突、过度承诺或没人确认的节点。维护动作完成,不代表计划已经可执行。周检查的价值在于暴露并处理异常,而不是追求事件数量和填写完整率。

修正方式:跟踪少量真正能促进行动的信号,例如无负责人事项、未确认变更、关键节点冲突和反复延期事项。每个信号都要对应一个处理动作,避免为了报表而统计。

日历视图周视图教程:跨部门团队协同管理,避坑指南

六、案例推演:四个部门怎样把一周安排从“各自维护”变成“共同检查”

1. 场景设定:一个上线周,四类角色共享关键节点

下面是一个用于说明方法的情景模拟,不是某家企业的真实绩效数据。假设一个团队准备发布新功能,涉及产品、研发、测试和市场四个部门,共12名参与者。原先各部门分别维护自己的排期,周会前由项目负责人从聊天记录和表格里拼出一份计划。

这种做法的问题不是团队缺少努力,而是信息分散后,负责人需要人工比对多个版本。产品认为需求评审已经完成,研发仍按旧时间排开发,测试没有预留回归窗口,市场则按照原计划准备对外物料。日历里即使存在会议,也未必能反映真正的交付依赖。

2. 先用依赖关系拆解关键事件

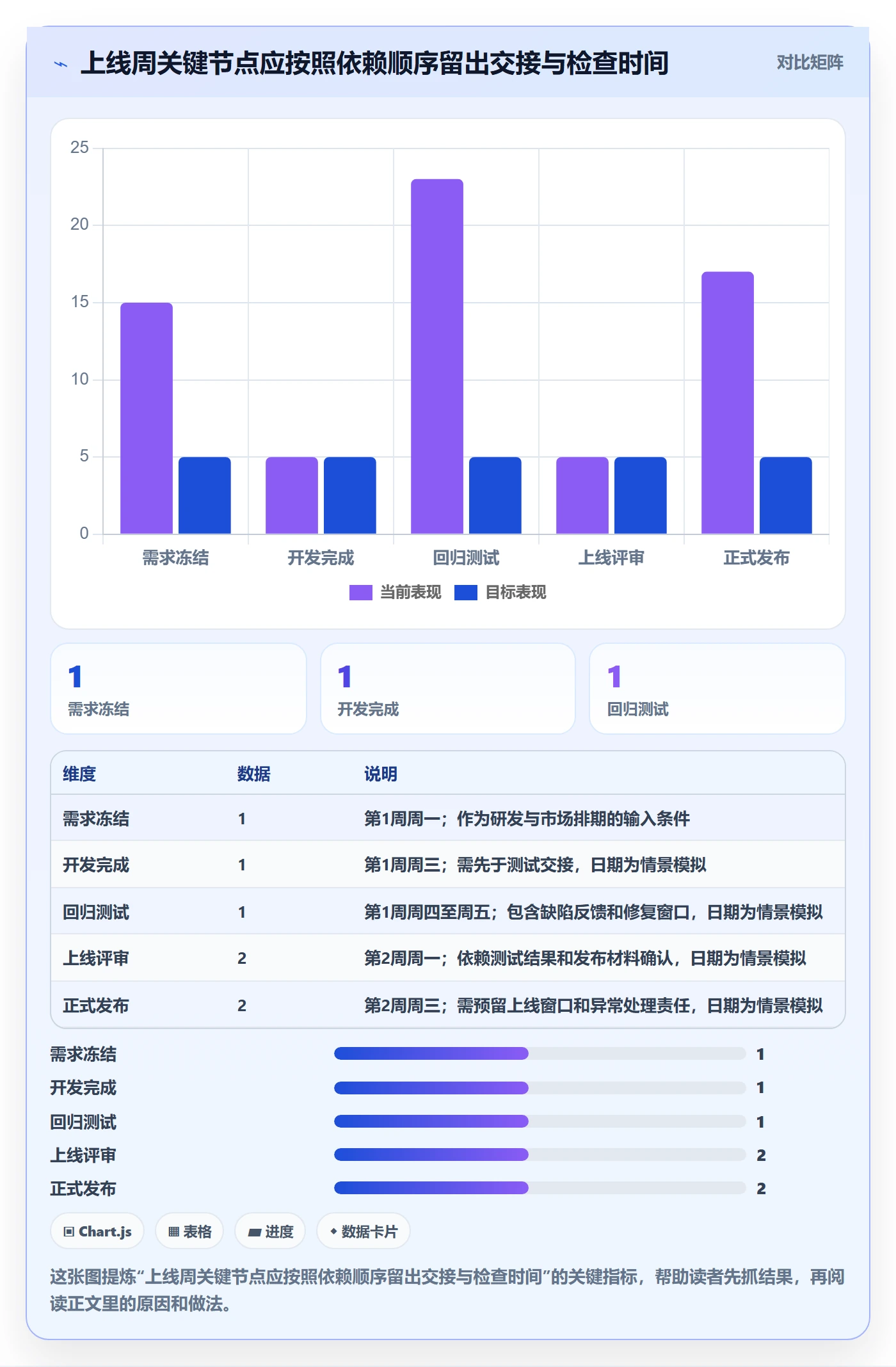

我会先把“上线”拆成能够被不同角色检查的节点,而不是在日历里只创建一个发布日期。示例安排可以包括需求冻结、开发完成、测试开始、缺陷修复截止、上线评审和正式发布。每个节点对应负责人、协作部门和调整时需要通知的对象。

节点 主负责人 主要协作方 周视图要检查的事项
需求冻结 产品负责人 研发、测试、市场 确认范围是否稳定,变更是否影响开发计划
开发完成 研发负责人 测试、产品 是否预留交接与环境准备时间
回归测试结束 测试负责人 研发、产品 缺陷修复是否有截止时间,未解决问题由谁决策
上线评审 项目负责人 相关部门负责人 决策所需材料是否齐备,关键人员是否能参加
正式发布 发布负责人 研发、测试、市场 是否有发布窗口、回滚责任人和对外沟通安排

3. 用示意数据演示周度检查如何找到隐患

在这个情景推演中,第一次周检查发现:测试开始时间被排在开发完成当天,没有留出交接检查;市场物料的确认时间早于需求冻结;同一位研发负责人在上线评审时段还被安排参加另一场会议。这些情况在各部门自己的计划里不一定显眼,放到同一周的视图中才更容易被提出来。

团队据此把测试开始时间调整到开发交接之后,为市场确认增加一个依赖检查点,并安排研发代表参加上线评审。这里的改善不是“日历自动优化了排期”,而是共享视图让矛盾更早暴露,随后由负责人作出决策。

日历视图周视图教程:跨部门团队协同管理,避坑指南

4. 衡量试运行,不要把示意改善包装成真实收益

团队试运行后,可以比较几个过程指标:无负责人事项数、临时改期次数、关键冲突数、变更未确认数,以及周会中用于逐项核对日历的时间。指标要有一致的定义和观察周期。例如“临时改期”可以指距离原定时间不足两个工作日发生的调整,不能每周换一种口径。

以下图表给出一组情景模拟的建议基准,用来说明如何记录变化,不代表真实组织实测结果,也不能据此承诺效率提升。实际团队应先记录自己的基线,再用相同口径观察试运行效果。

日历视图周视图教程:跨部门团队协同管理,避坑指南

七、按团队情况选择做法:不同阶段不必采用同一套规则

1. 小团队或单项目:先追求低维护成本

如果团队规模小、协作链路短,先用一个共享项目日历和少量字段即可。关键是每条事项有负责人、明确时间和协作对象;不必一开始就设计复杂标签体系、多个审批层级或周报指标。

当事件数量增加到成员难以辨认重点时,再按项目或事项类型拆分视图。拆分的判断标准不是日历看起来是否拥挤,而是不同人是否需要看到不同信息,以及拆分后是否有人负责维护。

2. 多部门并行:优先统一字段和变更规则

当多个部门同时参与同一交付,最先需要统一的是字段含义、责任归属和变更通知,而不是强迫所有部门使用完全相同的工作习惯。可以保留各部门内部的任务管理方式,同时要求跨部门节点使用共同规则。

如果部门之间存在不同的数据权限、审计或客户信息要求,应先确认组织规范和工具能力,再决定共享范围。必要时只共享节点、时间和责任人,不共享不需要外部团队看到的详细内容。

3. 跨地区或跨时区:减少“默认时间”带来的误判

跨时区安排中,会议时间和全天事项都需要明确口径。发布关键节点时,应说明以哪个时区为准,并验证查看者端的显示方式。涉及外部客户的安排,还要考虑对方所在地的工作时间和节假日。

如果团队常因时区转换产生误会,优先改善事件描述和确认流程,不要仅依赖颜色或缩写。重要事项可以在通知中重复写明当地时间和统一时区时间,减少阅读者自行换算的风险。

4. 使用工具功能有限:用规则补齐,不虚构自动化能力

有的日历工具支持共享和提醒,但不支持依赖关系、复杂权限或变更审计。此时可以把日历用于时间呈现,把详细任务和依赖放在适合的管理载体中,再通过链接或明确的记录位置关联起来。

若组织采用某项目管理工具或某项目管理平台,应先确认其日历视图实际支持哪些字段、筛选、共享、权限和提醒机制。不要因为“有周视图”就推断它能自动处理资源冲突、任务依赖或跨部门通知。

七、按团队情况选择做法:不同阶段不必采用同一套规则

八、行动清单与取舍:先跑通一周,再决定是否扩展

1. 本周即可执行的五步

  1. 选一个试点项目:选择确实需要两个以上部门协作的事项,不要一次覆盖全公司。
  2. 圈定公共信息:先放里程碑、正式会议、交付截止和资源占用,排除纯个人待办。
  3. 补齐最少字段:为每条事项明确时间、主负责人、协作部门和状态;按需增加依赖说明。
  4. 安排一次周检查:先查冲突、依赖、负责人过载和待确认变更,再讨论一般进度。
  5. 记录试运行问题:用同一口径统计无负责人事项、变更未确认事项和检查耗时,决定下一步调整。

2. 什么时候应该简化,什么时候应该增加规则

如果大家不愿维护日历,先检查是不是字段太多、事件范围太宽或更新时间不合理。适合的做法是删掉不影响协作的字段,减少重复录入,并明确由谁更新,而不是立刻增加更多提醒和审批。

如果团队频繁出现改期失联、关键节点冲突或不同版本并存,则需要补规则:确定权威排期来源、规定变更通知方式、增加关键节点确认责任。问题来自流程时,仅换一个视图或颜色方案通常解决不了。

3. 在透明度、维护成本和权限之间做取舍

取舍方向 适合的选择 需要承担的代价
提高信息透明度 共享跨部门节点、负责人和变更状态 需要定期维护,也要评估信息暴露范围
降低维护负担 只录入会影响他人排期的事项 个人工作细节和部分过程信息不会出现在团队视图
加强权限控制 按角色限制查看和编辑,敏感信息单独管理 协作方可能需要额外申请或由指定人员同步信息
减少排期误解 明确时区、事件类型和确认机制 创建与变更事项时多一步核对

4. 最终判断:好的周视图不追求“什么都有”,而是让重要变化无处隐藏

日历视图的价值,不在于把所有工作装进一周的格子里,而在于让相互依赖的安排更容易被看见、被质疑、被调整。团队真正需要的不是一张信息最密的日历,而是一套能持续维护的约定:谁负责、时间代表什么、哪些信息要共享、变化如何通知、异常由谁处理。

下一步可以从一个跨部门项目开始:选定权威排期来源,按最少字段建立共享周视图,连续试运行一到两周,再根据冲突和变更记录调整规则。先让一周计划能被共同理解和执行,再考虑扩展到更多项目与团队;这通常比一开始追求全面、复杂和自动化,更容易形成真正可持续的协同管理。

八、行动清单与取舍:先跑通一周,再决定是否扩展

常见问题解答(FAQ)

1. 跨部门团队的周视图应该展示哪些事项?

我在协作项目里常遇到一个问题:有的同事把所有待办都放进日历,打开周视图后信息密密麻麻,反而看不出重点。哪些事项值得放进去,哪些应该留在任务列表里?

优先展示有明确日期或时段、且需要跨部门知晓的事项,例如会议、交付节点、里程碑和值班安排。没有固定时间、需要持续推进的工作放在任务列表或看板中;判断标准是团队是否需要通过日历协调时间或提前发现冲突。

2. 跨部门周计划怎样明确负责人和状态,避免事项无人跟进?

我参与多个部门共同推进的项目时,常看到日历事件只写了项目名或事项名称,时间一变却没人知道该由谁更新。不同团队对“进行中”“已完成”等状态的理解也可能不一样。

每项事项都指定一位负责推进和更新的人,并标明协作部门、当前状态及最后更新时间。团队可先统一少量状态词及其含义,例如“未开始、进行中、受阻、已完成”,再用固定命名格式,让成员能快速识别事项和责任人。

3. 怎样用周视图发现并处理跨部门排期冲突?

我在周计划里遇到过两个部门把关键评审排在同一时段,也遇到过同一位负责人被安排了多个会议。只看单个事件似乎都合理,放到整周里才发现资源和时间撞在一起。

每周检查时,先核对同一时段的会议和关键节点,再查看负责人是否有重叠安排,以及依赖事项是否留出准备时间。发现冲突后,明确由谁协调、调整后的时间和受影响人员,并同步更新日历;不要只改日期而不通知相关方。

4. 周视图能否代替完整的项目计划?

我想用一个周视图统一团队安排,但项目经常跨越数周,还包含前后依赖和长期里程碑。担心只依赖日历会漏掉暂时不在本周内的关键工作。

周视图适合检查近期时间安排、会议冲突和短期工作负荷,不能单独承担完整项目计划。应同时维护跨周里程碑、任务依赖和长期责任信息,并在每周检查时把近期事项与项目计划核对;若事项跨周或有前置条件,就不能只凭日历判断进度。

核心关键词

读者评论

董
董梓萱

把周视图定位为冲突检查面板,而不是完整项目计划,这个区分很实用。跨周依赖和验收信息仍需要在其他记录中管理。

于
于洋

文中强调日期口径和事件类型,能减少把评审日误当交付日的情况。跨时区团队还应实际核对工具的显示规则。

贺
贺浩然

公共日历只放影响其他部门排期的事项,有助于控制信息量;但筛选标准最好由团队共同约定,避免重要节点被漏掉。

廖
廖雅楠

改期后通知并确认的做法比较关键。仅修改日历并不能确保相关人员看到变化,重要交付还应记录原因和受影响事项。

文章包含AI辅助创作:日历视图周视图教程:跨部门团队协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/494612
