月视图流程与规范:项目成员日历视图落地方案关键指标

项目月历上写满了评审、发布和里程碑,不代表团队已经掌握排期。真正容易被忽略的,往往是这些日期有没有负责人、变更后有没有通知相关成员、已经失效的事项是否清理。月视图落地的关键不是“把日程放进去”,而是建立一套能持续维护的事件规则、责任流程和检查指标。

一、先讲结论:月视图是协作界面,不是项目管理本身

1. 月视图要解决的是“时间关系可见”

月视图最有价值的地方,是让团队在较短时间里看清一个周期内的重要节点:哪些交付即将发生、哪些评审集中在同一周、哪些事项依赖同一批关键成员。它适合观察时间分布和跨团队冲突,不适合承载所有任务细节。

一个月历格子无法同时解释任务背景、依赖关系、验收标准、当前进度和阻塞原因。若把每个待办都放进月历,信息会很快变得拥挤;若只放会议,又可能遗漏真正影响项目节奏的交付节点。因此,月视图应该展示需要团队共同关注的时间事件,任务管理系统则负责解释事件背后的执行状态。

2. 落地成功要看闭环,不看日历是否“填满”

我判断一套项目日历规范是否有效,通常先看四件事:关键事件有没有进入视图,事件信息能不能让别人看懂,日期变化后相关人能不能及时获知,过期信息有没有被清理。它们分别对应覆盖、质量、变更和维护,不应被一个“日历事件总数”替代。

日历治理指标也不等于项目绩效指标。关键节点按时录入,不能证明项目一定按期交付;冲突减少,也不能单独证明团队效率提升。指标的用途是帮助团队发现排期机制中的薄弱环节,而不是给项目结果贴上简单的好坏标签。

要回答的问题 月视图能提供的线索 不能单独证明的事情
这个月有哪些共同关注的节点? 关键会议、里程碑、发布和验收的时间分布 每项工作是否按质量要求完成
团队近期是否存在排期拥挤? 节点集中度、已知冲突和资源重叠 成员实际工作量是否合理
计划有没有及时反映变化? 事件创建、修改和状态更新记录 变更决策本身是否正确
协作信息是否足够清楚? 负责人、时间、状态和关联材料是否完整 相关成员是否已充分理解项目背景
一、先讲结论:月视图是协作界面,不是项目管理本身

二、先还原真实场景:日历为什么会“看起来很忙、实际不好用”

1. 跨团队项目常见的不是没有日历,而是没有共同规则

设想一个需要产品、研发、测试、市场共同参与的版本项目。产品经理在自己的日历里安排需求评审,研发负责人在团队日历里记录开发冻结,测试团队另有一张验收排期表,市场同事则通过群消息接收发布时间变化。每张表都可能是对的,但没有一处能让项目成员判断哪个日期是当前有效版本。

问题通常不是成员不愿意协作,而是事件没有统一归属:有些人把日历当会议提醒,有些人把它当个人计划,还有人把它当项目进度总表。结果是同一事项被重复记录,关键节点却没人负责维护。出现调整时,更新日历、任务系统和群消息的顺序也不明确。

2. 事件越多,视图未必越有信息

月视图的空间有限。把日常沟通、个人待办、所有任务起止日期都放进同一个共享视图,最终会形成“高密度、低辨识度”的日历。成员需要花时间识别哪些事项重要,关键节点反而被普通提醒淹没。

比起追求事件数量,更应该控制事件的纳入门槛:这件事是否有明确日期或时间窗口?是否需要其他成员据此安排工作?如果日期变化,是否会影响交付、资源或决策?三项都是否定的个人待办,通常不应进入项目公共月视图。

3. 先区分三类日历,避免一个视图承担所有任务

  • 项目总览日历:展示里程碑、阶段评审、发布、验收及重大依赖,主要供项目相关方掌握整体节奏。
  • 团队协作日历:展示团队共同参与的会议、资源占用和交接窗口,用于日常协调。
  • 个人日程:展示个人任务安排、提醒和私人时间,不应默认全部共享给项目成员。

这三类视图可以关联,但不能把权限和用途混为一谈。项目总览应该简洁、稳定;团队协作视图可以更细;个人日程需要遵循组织的隐私与权限规则。若团队只想先建立一张日历,建议从项目总览日历开始,明确哪些事件必须纳入,再决定是否扩展到团队层面。

月视图流程与规范:项目成员日历视图落地方案关键指标

三、拆解常见误区:看似规范,为什么仍然失效

1. 误区一:只定义标题格式,没有定义事件边界

规定“项目名加事项名称”能改善检索,但无法回答什么值得录入。若任何提醒都进入日历,格式再统一也只是把噪声标准化。先确定纳入条件,再规范命名,顺序不能颠倒。

我建议把事件分为“必须进入、按需进入、不进入”三类。必须进入包括对交付有约束的里程碑、正式评审、发布和验收;按需进入包括需要多团队协调的工作窗口;个人专注时间和不影响他人安排的普通待办通常不进入公共项目视图。

2. 误区二:把事件创建人当成长期维护人

提出会议的人可能不是项目负责人,创建事件的人也可能只是代为录入。如果后续日期变化、负责人调整或事项取消,创建者未必持续关注。规范中应分别说明事件发起人、事件责任人和日历管理员的职责。

事件责任人对内容准确负责,日历管理员对规则执行和数据清理负责,项目负责人对跨团队优先级与重大变更负责。小团队可以由一个人兼任多个角色,但职责边界仍要写清楚,否则容易出现“大家都能改,没人负责”的局面。

3. 误区三:修改了日期,就认为变更已经完成

日期是共享安排的输入。只修改日历但不说明变更原因、影响对象和下一步动作,相关人员仍可能依据旧信息准备工作。变更闭环至少包括更新事件、说明原因、识别受影响成员、通知相关人,并在需要时同步任务或项目计划。

如果事项取消,也应明确标记为取消或归档,而不是直接删除所有痕迹。保留适当的变更记录,有助于团队区分计划调整、范围变化和单纯的录入错误。具体保留方式应符合组织的数据管理要求。

4. 误区四:把提醒功能当作责任机制

提醒只能帮助成员注意到事件,不能替代责任确认。提醒发给谁、提前多久、谁在信息不完整时补充材料,都需要规则。对于涉及多个团队的节点,建议明确一个主负责人,并把协作方标为参与者或通知对象,避免“所有人都收到通知,却没有人负责推进”。

5. 误区五:一开始就设定看起来漂亮的目标值

“完整率必须达到百分之九十五”这样的目标,若没有定义必填字段、抽样方法和统计周期,很难得到一致结果。不同项目对关键事件的定义也不同。先建立一到两个周期的基线,检查数据是否可稳定采集,再设定改善目标,比直接套用所谓行业标准更可靠。

三、拆解常见误区:看似规范,为什么仍然失效

四、专业判断逻辑:从事件标准到变更闭环

1. 定义纳入范围:只记录会影响协作安排的时间事件

每个团队都应形成一份简短的事件目录,而不是依赖成员各自理解。判定时可依次问三个问题:有没有确定的日期或窗口?是否需要他人据此安排时间、资源或交付?日期变化是否可能产生跨成员影响?至少满足前两项,才考虑进入共享月视图。

常见的“必须纳入”事件包括阶段里程碑、跨团队评审、上线窗口、验收节点和关键交接;“按需纳入”包括集中测试窗口、外部供应商协作期和团队资源占用;“不纳入”通常包括没有协作影响的个人任务和仅用于提醒自己的琐事。

2. 统一必要字段:让事件脱离创建者也能被理解

项目日历不是给录入者自己看的。事件至少应包含清晰标题、开始与结束时间、责任人、所属项目或阶段、当前状态,以及必要时的关联任务或文档。涉及多方协作的事项,还应说明参与角色、准备材料或完成条件。

字段 建议规范 不合格示例 改进示例
标题 包含项目或阶段、动作和对象,避免只有口语化简称 重要同步 版本A/测试阶段/验收评审
时间 区分单一时间点与持续窗口,注明时区或跨日约定 月底上线 版本A发布窗口/6月24日至6月26日
责任人 指定单一主责角色,协作者另列 研发团队 主责:发布负责人;协作:测试负责人
状态 采用团队约定的少量状态,避免自由输入 差不多了 草案、已确认、进行中、已完成、已取消
关联信息 链接到任务、说明或验收材料,减少重复抄写 请看群消息 关联交付任务与验收说明

字段不宜越多越好。若要求成员填写十几项信息,录入负担会上升,最后可能出现大量空字段或随意填写。可先规定四到六个真正影响协作的必填项,再根据试点反馈决定是否增加。

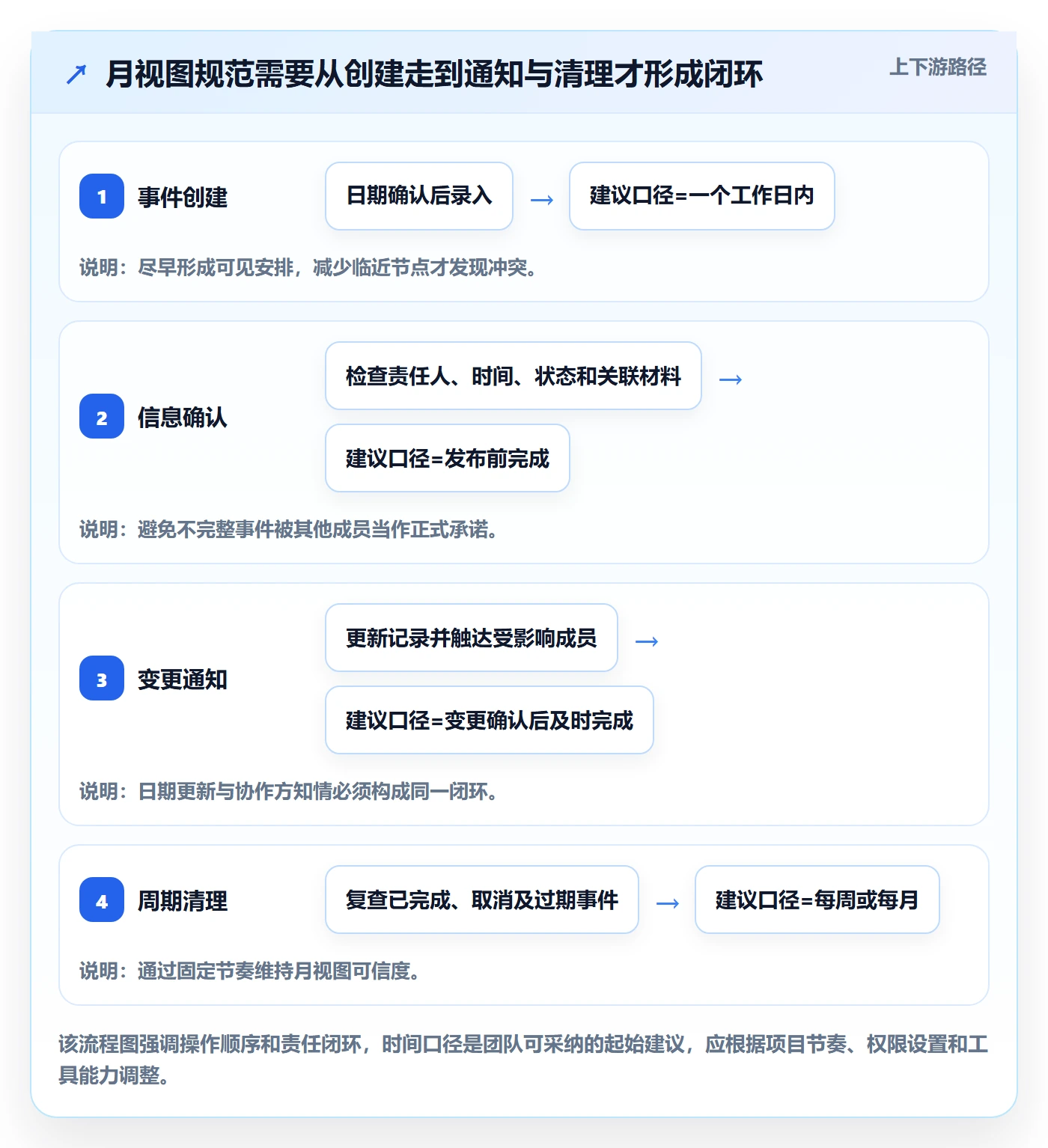

3. 建立创建、确认、变更和清理流程

  1. 创建:事项责任人在关键日期确认后录入,或由指定协调人代录。团队应约定录入时限,例如在日期确认后的一个工作日内更新;该时限是管理建议,不是通用行业标准。
  2. 确认:项目负责人或日历管理员检查标题、日期、责任人、状态和关联信息。需要多人参与的节点,应确认关键参与方已经收到安排。
  3. 变更:责任人修改时间或状态时,补充变更原因和影响范围,并通知受影响成员。对影响里程碑或交付承诺的变化,还要同步更新项目计划。
  4. 清理:按约定周期检查已完成、取消、延期和长期处于草案状态的事件。历史记录是否归档、保留多久,应按组织的数据政策执行。

月视图流程与规范:项目成员日历视图落地方案关键指标

4. 设计视图与权限:让重要信息突出,但不扩大不必要的可见范围

月视图配置应服务于查看任务,而不是炫技。可以按项目、阶段、团队或事件状态筛选;颜色最好只表达一类稳定含义,例如按项目阶段区分,不要同时用颜色编码项目、紧急程度、状态和负责人。对于色觉差异或移动端显示,关键状态还应有文字标签。

权限则应按“谁需要知道什么”设计。公共项目视图可以共享关键节点,但不等于个人日程和敏感信息也要公开。不同工具的公开范围、订阅方式和通知能力可能随版本、组织设置变化,采用具体产品时应核对当前权限说明,不应把某一产品的功能默认当作所有工具都具备。

5. 处理月视图与周视图、任务系统之间的分工

月视图回答“本周期有哪些节点”;周视图回答“近期怎么安排”;任务系统回答“具体由谁执行、依赖什么、当前进度如何”。这三者可以通过链接和统一字段关联,但不应该让同一信息在多处以不同版本维护。

如果团队必须在日历和任务系统里重复填入起止日期,应先决定哪个系统是权威来源,再约定另一个视图如何同步或引用。若暂时无法自动同步,就规定由谁更新、更新后检查什么,并避免将关键数据只存放在群聊和个人备忘录里。

五、关键指标怎么设:测量日历治理,而不是制造漂亮数字

1. 优先从六项指标中选三项启动

指标不需要一次铺满。对于刚开始建立规范的团队,我建议先选关键事件覆盖率、信息完整率和更新及时率;如果冲突问题突出,再加入排期冲突率;如果日历经常遗留旧事项,再加入过期未清理率。每项指标都应写明定义、数据来源、检查周期和责任人。

指标 计算口径 能发现什么 常见误用
关键事件覆盖率 已录入的应纳入关键事件数 ÷ 经项目确认的应纳入关键事件总数 重要节点是否漏排 把所有普通任务都当作分母,导致口径失真
信息完整率 必填字段完整的抽查事件数 ÷ 抽查事件总数 事件是否可被协作方理解 把字段有内容等同于信息准确
更新及时率 在约定时限内完成录入或变更的事件数 ÷ 抽查的新增与变更事件数 日历是否滞后于实际安排 未定义“及时”就直接统计
排期冲突率 经确认的冲突事件数 ÷ 需协调的关键事件数 时间安排是否集中或重叠 把所有同日事件都视作冲突
过期未清理率 已失效但未更新或归档的抽查事件数 ÷ 抽查的已过期事件数 视图维护是否持续 未区分已完成事件与失效计划
变更通知完成率 有变更记录且完成通知的事件数 ÷ 变更事件总数 调整是否形成协作闭环 只看通知发送,不确认影响对象是否识别完整

2. 先稳定口径,再讨论目标

“关键事件覆盖率”最容易出现分母争议。团队必须先确认哪些事项属于应纳入范围,可以从项目计划、里程碑清单或阶段交付表中取数。若分母由日历本身产生,就会出现只统计已经录入事项的循环计算,覆盖率看起来很高,却无法发现漏项。

信息完整率也要使用抽样规则。例如每月随机抽查二十条关键事件,并按必填字段逐项核对。若项目规模较小,可以检查全部关键事件;若项目很多,则按项目或阶段分层抽样。方法固定后,前后周期的比较才有意义。

月视图流程与规范:项目成员日历视图落地方案关键指标

3. 冲突率要有“冲突”的可执行定义

两场会议落在同一天,不一定是冲突;同一位关键决策人需要同时参加两场评审,才可能构成冲突。建议把冲突限定为会影响关键人员参与、共享资源使用、交付顺序或验收窗口的重叠安排,并记录冲突是否已经解决。

统计冲突时还要区分发现时间。提前两周发现并调整,与活动当天才发现,后果并不相同。若团队需要进一步提高管理成熟度,可以记录冲突发现提前量,即从首次识别到冲突发生之间的时间间隔。它比简单计数更能反映团队是否有足够的协调窗口。

4. 指标要搭配解释性字段,避免只剩分数

一次更新超时,可能是责任人疏忽,也可能是日期尚未决策、外部合作方未确认或工具权限不足。指标出现异常时,应记录原因类别和处理动作,而不是直接把责任推给录入者。月度复盘可以先看趋势,再挑选少量典型事件分析原因。

建议将指标控制在少量、可行动的范围内。如果一个指标变差,团队知道由谁、在什么流程节点采取什么动作,它才有管理价值。若指标只用于汇报,却没有对应改进动作,就应该重新评估它是否值得持续采集。

月视图流程与规范:项目成员日历视图落地方案关键指标

六、用一个跨部门项目演示:从月历混乱到责任闭环

1. 场景设定:项目节点明确,但信息散落在多个地方

以下是一个虚构的场景推演,不是企业实测数据。某跨部门版本项目由产品、研发、测试和市场共同参与,项目周期为十二周。团队原本把评审、冻结、验收和发布时间分别记录在多个日历与协作渠道中,项目负责人每周都需要人工核对日期。

团队先从项目计划中整理二十二个候选节点,按“是否影响跨成员排期、是否需要共同确认、日期变化是否影响交付”筛选,最终保留十六个进入项目总览月历。个人待办留在个人任务清单,周期较短的执行项则在团队任务视图中管理。

2. 规则落地:事件既要可读,也要可追责

每个节点采用“项目简称/阶段/动作”的标题格式,并标记一个主责人、一个状态和一条关联任务。日期仍在讨论时标记为草案;经相关负责人确认后改为已确认。主责人负责更新内容,项目协调人每周检查新增事件和日期变化。

有一项测试窗口因依赖环境准备而延期。责任人不仅修改日期,还补充变更原因,标明受影响的测试与研发角色,并关联环境准备任务。项目负责人据此判断是否需要调整后续验收时间,而不是仅凭月历上新的日期推断项目计划已经同步。

3. 复盘数据:区分改善线索与最终结果

假设该团队在试运行首月抽查十六个关键事件,发现三项缺少关联任务,两项日期变化未说明原因,另有一项已经完成但仍显示为草案。改进后,下一周期抽查相同类型的事件,字段缺失与状态错误有所减少。这里的数字是情景模拟,目的在于说明检查方法,不应用来推断行业平均水平。

检查项目 试运行首月的模拟观察 改进动作 下周期重点复核
关联任务缺失 抽查16项中3项缺少关联任务 把关联任务设为关键交付事件的必填项 核对链接是否有效,而不只看字段是否填写
变更原因缺失 抽查变更记录中2项未说明原因 增加简短变更原因和影响对象说明 确认受影响团队是否被识别并通知
状态未维护 1项已完成事件仍处于草案状态 增加每周状态检查责任人 检查已完成、取消和延期事项是否及时处理

这类复盘的重点不是证明“月视图让项目效率提升了多少”,而是确定日历规则是否减少了信息缺失、重复确认和无效协调。如果要评估实际节省的时间,应另行记录项目成员用于核对排期、追问变更和修复错误的人工处理耗时,并明确统计方法。

月视图流程与规范:项目成员日历视图落地方案关键指标

七、不同情况下怎么行动:试点、扩展与工具选择

1. 小团队:先用最少字段跑通闭环

团队人数较少、项目数量有限时,不必一开始建立复杂的审批链。可以先采用项目总览日历,固定关键事件范围和主责人,设置每周一次的简短检查。必要字段控制在标题、日期、责任人、状态和关联材料,观察成员能否稳定执行。

小团队更适合用流程清晰换取低维护成本。若一个字段没人使用,就不要为了“看上去完整”强行保留;若某类事件频繁引发冲突,再把对应协调规则加入规范。先验证规则是否真的减少遗漏,再扩展指标和视图。

2. 多项目、多角色组织:优先明确权限、口径和数据来源

当组织同时运行多个项目,或不同部门对状态、里程碑和权限有不同要求时,单靠一份共享日历说明通常不够。应先确定项目级与组织级字段的边界、谁能创建和修改、哪些项目数据可以跨部门查看,以及项目计划和日历之间哪一方是权威来源。

在百人以上组织中,协调成本常常来自口径不一致,而不只是事件数量增加。项目组合层面可以统一少量核心字段和状态定义,同时允许团队保留必要的局部字段。推广前选取不同类型的项目试点,检查权限、提醒、筛选和历史记录是否符合实际流程。选择某项目管理平台时,应根据部署要求、迁移方式、权限模型和集成能力进行验证,不要只根据功能清单做判断。

3. 项目变更多、外部依赖多:把变更管理放在视图配置之前

研发试验、供应商协作、政策审批或客户验收较多的项目,日期不确定性往往较高。此时应区分草案日期、目标窗口和已确认日期,避免把初步估计误读成承诺。对关键节点设置主责人和变更说明要求,比单纯增加提醒频率更重要。

如果项目频繁改期,可以额外观察变更次数、变更原因分类和冲突发现提前量。变化本身不一定代表管理失败,关键是变更是否可追溯、是否识别影响、是否同步调整下游安排。不要为了降低变更指标而延迟更新真实情况。

4. 工具能力有限:先保证一个权威记录源

如果团队使用的工具不能自动同步日历、任务状态和通知记录,不要建立多套内容高度重复的表格。先明确唯一权威记录源:例如项目任务系统保存责任和进度,日历保存协作时间,二者通过链接关联。若只能手工同步,应指定维护角色和核对周期。

采用新工具前,可以用一个实际项目验证四种操作:新增事件、日期变更、权限调整和历史清理。测试时不只看操作是否成功,也要确认普通成员能否看懂信息、负责人能否完成更新、管理员能否纠正错误。功能可用不等于流程适配,试点反馈应成为是否扩展的依据。

七、不同情况下怎么行动:试点、扩展与工具选择

八、不同情况下如何取舍:规范严谨度与维护成本之间的平衡

1. 取舍一:字段越多越完整,还是越少越容易维护

字段太少,其他成员无法判断事件背景和责任;字段太多,录入负担增加,信息质量反而可能下降。我的判断方法是看字段是否影响行动:如果某个字段缺失会让协作方无法准备、无法判断责任或无法追踪变化,就应考虑设为必填;如果字段只是为了报表展示,可以先用可选项或自动关联替代。

2. 取舍二:统一规则,还是给各团队充分自由

全组织完全统一,利于跨项目对比,却可能压缩业务差异;各团队完全自由,灵活度高,却会让组合视图失去可比性。更可行的方式通常是“统一底座加局部扩展”:统一关键事件定义、主责人、状态、日期和权限边界,允许团队针对项目类型增加少量专属字段。

3. 取舍三:实时维护,还是固定周期批量维护

涉及发布、验收、客户交付等高风险节点时,应在变化确认后及时更新并通知相关方。普通阶段性事项可以在固定检查周期内复核。团队应根据变更影响来决定维护频率,而不是要求所有事件都用同一节奏更新。

实时维护的优势是信息新,成本是需要成员及时操作;周期性维护的优势是执行节奏明确,风险是短时间内可能出现信息滞后。若采用批量检查,必须为高影响事件设置例外规则,不能等到周会才发现当天的安排已经改变。

4. 取舍四:颜色区分更多维度,还是减少视觉编码

颜色可以帮助快速识别项目或阶段,但同时编码多个维度会增加学习成本,也不利于移动端查看和无障碍阅读。建议优先用筛选和文字标签表达状态,只把颜色留给一项最需要快速识别的维度。若成员经常忘记颜色含义,说明编码系统比实际问题更复杂。

月视图流程与规范:项目成员日历视图落地方案关键指标

九、上线检查清单与下一步行动

1. 两周内可以完成的最小试点

  1. 选一个项目:优先选择有跨角色协作、但范围仍可控的项目,避免一开始覆盖全部业务。
  2. 整理关键事件:从项目计划中识别候选事项,按纳入规则筛选,不要直接把所有任务搬进月历。
  3. 确定字段与责任:明确标题格式、必填字段、事件主责人、日历管理员和重大变更的升级对象。
  4. 建立检查基线:记录关键事件总数、信息完整情况、近期变更和过期事项,注明统计周期与抽查方法。
  5. 运行并复盘:试行一个月后,收集团队关于漏排、冲突、通知和维护成本的反馈,先修改最影响行动的规则。

2. 发布前逐项确认

  • 团队是否明确哪些事件必须进入月视图,哪些不应进入?
  • 每项关键事件是否有主责人,且能在负责人变化时完成交接?
  • 事件字段是否足以让没有参与录入的人理解安排?
  • 日期变更是否包含原因、影响对象和必要通知?
  • 月视图与任务系统是否明确了权威数据来源?
  • 指标是否定义了分子、分母、抽样方法、周期和责任人?
  • 是否明确过期、取消和已完成事件的处理方式?
  • 权限是否符合团队协作需要与组织隐私要求?

3. 结论:月视图真正的价值,来自可信而不是热闹

项目月历不是越满越好,也不是颜色越多越专业。它的价值来自少量重要事件能够准确表达时间、责任和状态,并且在变化发生后及时更新。若成员看到的安排经常过期,月视图就会失去可信度;若事件虽然完整却无人维护,规范也只是一次性整理。

下一步不必先换工具,也不必先追求复杂指标。选一个项目,定义关键事件边界,指定责任人,用一个月观察覆盖、完整、及时和清理四类问题,再据此决定是否扩展。把月视图当成一套持续运行的协作流程,而不是一张漂亮的日历,才是从“看得到安排”走向“管得住变化”的关键。

常见问题解答(FAQ)

1. 项目团队的月视图应该放哪些事项?

我在项目日历里既见过重要里程碑,也见过大量零散任务,常常分不清哪些内容值得占用月视图。团队成员查看日历时,信息太少会漏掉关键节点,信息太多又很难找到重点。

优先纳入有明确日期或时间窗口、需要跨成员协作或会影响其他安排的事项,例如里程碑、评审、发布和验收。录入前可按三项判断:是否有明确时间、是否需要他人协调、是否会影响项目计划;不符合的个人待办通常留在任务清单中。

2. 项目日历由谁维护,事项变更后如何避免成员看到旧安排?

我参与多人协作项目时,常遇到发起人、负责人和日历维护者不是同一个人的情况。日期一旦调整,如果只改了日历却没有通知相关成员,旧安排仍可能影响后续工作。

为每项关键事件明确一名负责人,并指定项目负责人或日历管理员定期检查信息。日期或状态变更时,负责人应同步更新日历、记录变更原因和影响范围,并通知受影响成员;团队还应约定更新时限和每周或每月的过期事项清理时间。

3. 用哪些指标判断项目成员日历的月视图是否真正落地?

我想判断日历规范有没有被团队执行,但只看事件数量,很难知道记录是否准确、完整。尤其在项目节点较多时,我需要一套能定期检查、又不会增加太多维护负担的口径。

可从关键事件覆盖率、信息完整率、更新及时率、排期冲突率和过期未清理率中选取少数指标。分别明确应纳入事件总数、抽查事件数、更新时限和冲突判定规则,再按周或按月统计;先建立基线再设团队目标,不要把这些建议指标当成统一行业标准,也不要用日历指标代替项目交付质量。

4. 月视图、周视图和任务清单应该如何分工?

我经常在月历里寻找每天要做的具体任务,但看到的事项要么太少,要么挤在一起难以阅读。项目成员在不同视图之间切换时,也容易遇到日期和进度记录不一致的问题。

月视图用于查看阶段节点、重要会议和交付窗口,周视图用于安排近期执行节奏,任务清单或项目系统用于跟踪具体责任、进度和依赖关系。应指定一个权威记录位置,并让其他视图链接或同步必要信息;月历不宜承担完整任务管理,也要定期检查不同记录中的日期是否一致。

核心关键词

读者评论

刘
刘宁

把项目总览、团队协作和个人日程分开很实用,尤其是个人待办远多于里程碑时,继续往同一张日历里加事项只会增加辨认成本。

龙
龙沐阳

文章区分了事件创建人、责任人和日历管理员,这点容易被忽略。日期变更后若没人明确负责通知和同步计划,日历更新也不算真正闭环。

魏
魏若宁

覆盖率和完整率都需要先说清分母、必填字段和抽查周期,否则即使有统计数字,不同项目之间也未必能比较。

朱
朱泽宇

月视图适合看节点分布,不适合替代任务系统。先确定哪个系统是权威来源,再约定变更后的同步方式,能减少多处记录不一致。

文章包含AI辅助创作:月视图流程与规范:项目成员日历视图落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/493823

赞 (0)
飞飞飞飞
日历视图任务日历全流程:项目成员最佳实践与一文讲清
上一篇 44分钟前
计划安排落地方案:项目成员开展日历视图的最佳实践案例解析
下一篇 43分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
