日历月视图最容易出现的失败,不是日期算错,而是格子里塞满任务后,项目经理仍然回答不了三个问题:谁的工作集中在同一周、哪些关键节点可能互相挤压、发现异常后应该改哪项安排。月视图的价值不在于把任务“铺到日期上”,而在于把排期、成员和风险连成一条可核查、可调整的管理链路。
一、先讲结论:月视图要帮助做决定,而不只是展示任务
1. 好的月视图必须回答三个问题
我判断一个项目月视图是否有用,会先看它能否支持三类判断:任务什么时候发生、由谁负责、管理者接下来要做什么。如果只能看到任务标题和日期,它本质上只是一个日历清单;如果还能按成员和状态筛选,并能从异常日期进入任务详情,它才开始具备管理价值。
因此,设计优先级不应该是“每个日期格子里放多少字段”,而应该是“管理者能否迅速找到需要处理的事项”。日期格承担概览,成员筛选帮助定位责任分布,任务详情承接核查,修改记录说明谁在何时调整了什么。层次分清,比把所有信息一次性挤进日历更重要。
2. 将月视图设计成管理闭环
我建议把月视图的使用过程固定为五步:看排期、筛成员、找异常、核实原因、调整后复查。每一步都需要对应的信息入口,否则用户很容易停留在“看起来某周很忙”的模糊印象上,无法判断是否真的过载。
- 看排期:先确认项目、月份、周起始日和任务日期口径。
- 筛成员:一次聚焦一个成员或一个小组,避免混合不同项目后误判。
- 找异常:定位任务集中、延期、截止日期冲突或依赖关系紧密的时段。
- 核实原因:打开任务,查看估时、优先级、依赖、实际进度和成员可用时间。
- 调整后复查:确认日期、负责人或优先级调整没有把风险转移到另一位成员或另一周。
这套流程的重点是“先观察,再核实,最后修改”。日历上的密集只是信号,不是结论。把密集直接等同于过载,通常会引发不必要的任务转移;把有空白日期直接等同于成员有余量,也可能忽略跨日任务、会议、支持工作和任务复杂度。

二、月视图为什么经常“看得见任务,看不见风险”
1. 日期格子天然限制信息密度
月视图的优势是覆盖范围大,缺点也是覆盖范围大:一个屏幕要同时容纳多周日期,单个日期格子的空间有限。一个任务若有标题、负责人、状态、优先级、估时、进度和标签,全部显示会迅速挤占空间。结果是用户虽然看到很多信息,却更难找到真正重要的事项。
我的做法是把信息拆成“默认可见”和“按需展开”两层。默认层只保留有助于快速扫描的内容,例如短标题、负责人缩写和状态标识;估时、依赖关系、描述和变更历史放到详情面板。颜色可以辅助识别,但必须配合文字、图标或图例,不能让颜色成为唯一的信息通道。
2. 成员工作量并不等于任务数量
一个成员负责八个小型文案修订,另一个成员负责两个高复杂度的系统联调任务,单看任务数,前者似乎更忙;但如果后者的任务需要协调多个团队、承担关键节点,还可能实际占用更多时间。任务数量是观察入口,不是工作量结论。
比较成员负载时,至少要分清三种数据:任务数量、预计投入和任务风险。任务数量回答“有多少项”,预计投入回答“预计占用多少时间”,风险信息回答“是否容易影响交付”。如果团队没有可靠的工时或估时数据,就应当把结论限定为“任务分布较集中”,而不是断言“成员已经过载”。
3. 计划日期、截止日期和实际完成日期不能混为一谈
不少排期误读来自日期字段混用。任务可能在月初开始、月中持续、月底截止,也可能已经完成但仍显示原计划日期。若团队把开始日、结束日、截止日和实际完成日都当成同一种日期,月视图上的分布就无法解释。
设计或使用月历前,先约定每种日期的用途:计划开始日说明何时启动,计划结束日说明预计何时完成,截止日说明最晚交付时间,实际完成日用于回顾结果。对于跨多日任务,也要明确它是每天连续显示、只显示起止节点,还是以时间条跨越日期格。
4. 固定六周只是实现方案,不是管理规则
有些月历为了保持界面高度一致,会固定显示六周,也就是 42 个日期格;另一些产品会根据当月日历结构显示四至六周。两种做法各有界面取舍,但都不代表项目管理的标准答案。团队更需要关注周起始日、跨月任务的显示方式,以及相邻月份日期是否容易被误认为本月事项。
如果采用固定六周布局,应对非本月日期做弱化处理,同时保留清晰的月份边界。若选择动态行数,则要检查切换月份时页面高度变化是否影响操作。无论哪一种,都应在视图中让当前月份和日期范围足够明确。

三、先统一数据口径,再谈成员分析
1. 先定义日期字段的统计用途
在月视图中统计“本月任务”,可能有多种定义:任务在本月开始、在本月结束、截止日期落在本月,或者任务在本月有实际工作。这几种口径都可能合理,但得到的数字并不相同。因此,汇总卡片和筛选项必须说明统计依据,不能只写“本月任务数”。
| 分析问题 | 建议日期口径 | 容易出现的误读 |
|---|---|---|
| 本月计划启动多少任务 | 计划开始日期落在本月 | 把跨月进行中的任务漏掉 |
| 本月有哪些任务到期 | 截止日期落在本月 | 把计划结束日误当成最后期限 |
| 本月完成了多少任务 | 实际完成日期落在本月 | 按任务创建日期统计完成量 |
| 本月成员实际参与了什么 | 按工作记录或有效参与区间统计 | 把任务负责人等同于全部实际执行者 |
2. 说明工作量指标的来源和边界
如果团队有统一估时机制,可以使用预计工时或工作量点数辅助比较;如果没有,不能为了让图表更完整而临时把任务数换算成工时。缺少数据时,最诚实的呈现方式是展示任务分布、状态和截止日期,并明确说明这只能支持排期观察,不能代表实际劳动投入。
如果使用成员容量,例如每周可投入工时,应写清楚容量是扣除休假、例会和支持任务后的净容量,还是名义工作时间。容量数据更新不及时,会制造一种“计算很精确、输入却不准确”的假象。与其显示一个看似精确的百分比,不如标明估算来源和更新时间。
3. 筛选条件决定分析结论的边界
分析成员分布时,要先确认是否只看当前项目,是否包含已完成和已取消任务,是否纳入子任务,以及任务负责人是否可能多人共同承担。一个人如果同时参与多个项目,只看单项目月历就无法得出其整体负载;反过来,将多个项目不加区分地合并,也可能把项目间的优先级差异抹平。
建议把筛选条件展示在视图显眼位置,例如项目、成员、状态和任务类型。分析结论也要带上范围:“在当前项目、当前月份、未取消任务范围内,某成员任务集中在第二周。”这比孤立地说“某成员很忙”更可追溯。
4. 把示意数据和真实数据明确区分
下面的案例数据是为了讲解分析方法而构造的情景模拟,不代表行业平均值,也不代表任何组织的实际项目统计。实际应用时,团队应替换为自己的任务记录、成员容量和项目日期,并保留口径说明。
如果文章、仪表板或汇报中使用演示数据,应在图表标题或说明中标注“情景模拟”。这不是形式问题,而是避免读者把示例阈值误认为行业基准。项目管理中的负载水平受团队结构、任务类型、协作成本和并行项目数量影响,很难用一个脱离背景的百分比定义“正常”。

四、用月视图判断成员负载:看分布,不做简单排名
1. 先看任务集中在哪些日期和周次
如果任务都挤在同一周,先判断是不是里程碑前的合理集中,还是排期时忽略了依赖、审批和资源冲突。观察时不要只看任务卡片数量,还要检查同一天是否叠加了评审、发布、验收或外部交付等不可随意移动的事项。
可以把月视图分成周次观察,再回到任务详情核实高密度日期。只要某个日期卡片多,就立刻把任务挪开,可能破坏依赖链;更稳妥的顺序是先识别固定节点,再调整可移动任务,并确认前置工作是否仍能按时完成。
2. 按成员观察责任分布和投入线索
切换到成员视角后,先看同一时间段是否出现多项并行任务,再看任务是否具有相近的交付期限。若系统支持估时,可将预计工时作为辅助信息;如果没有估时,不要用任务卡片数量假装精确负载。
我更关注“分布变化”而非静态排名。例如,某成员过去每周都有稳定任务,本月却在同一周突然集中多个关键交付,这比单纯比较谁的任务总数更多更值得核查。变化通常能提示排期调整、需求插入或依赖积压。
3. 用状态和期限组合识别风险信号
“进行中且临近截止”比“未开始且截止较远”更需要核查,但也不能自动判定为延期风险。任务状态可能更新滞后,截止日期可能是阶段性目标,实际进展还要结合任务负责人反馈、阻塞原因和依赖完成情况。
可以把风险信号分成三类:日期信号,例如多个截止日期落在同一周;进度信号,例如任务长时间处于进行中;依赖信号,例如后续任务已排期但前置任务尚未确认。三类信号重叠时,优先打开任务详情,而不是仅凭颜色做判断。
4. 同一张月历不适合承担所有分析任务
月视图适合看时间分布和跨周关系,不适合承担复杂的资源计算、详细燃尽分析或完整的项目组合优先级判断。需要看小时级排班时,应考虑周视图或资源日历;需要分析趋势时,应使用时间序列或报表;需要判断依赖路径时,还要回到任务关系或计划图。
一个成熟的设计不是把月视图做成万能面板,而是让用户知道何时切换视图。月视图负责发现线索,详情页负责核实,报表负责横向比较,周视图负责精细排程。不同视图各自承担清晰职责,用户反而更容易形成稳定的操作习惯。

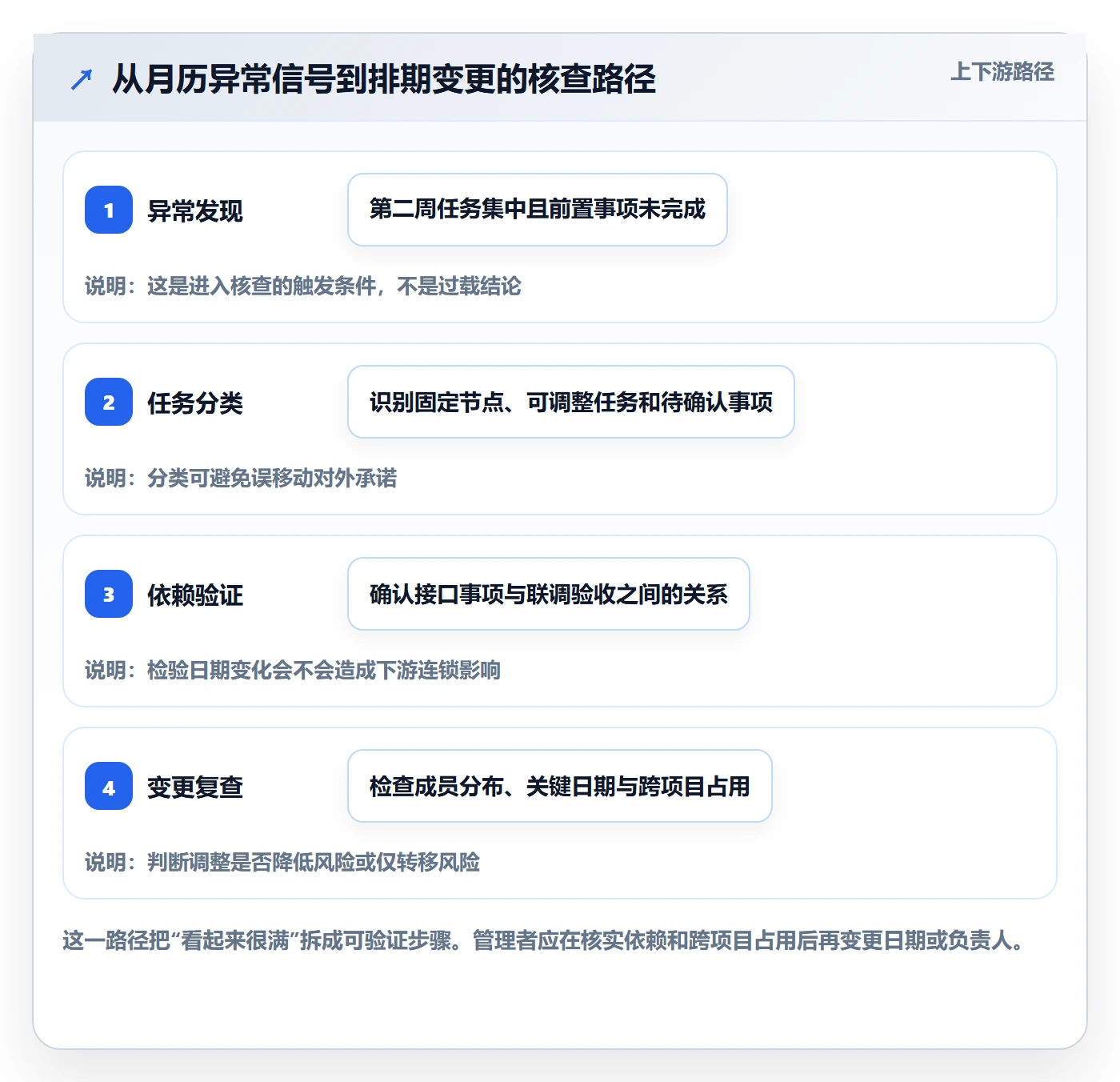

五、案例拆解:从“某周很满”到可执行的排期调整
1. 先描述场景和模拟数据
设想一个 12 人的产品交付小组,负责一个需要开发、测试和客户验收的月度版本。项目月视图显示:第二周有多个任务集中,成员周的卡片数明显高于其他周;第三周安排了联调和验收;其中一个前置任务仍处于进行中。这里的成员和数字是示意数据,仅用于说明判断过程。
如果只看任务数,管理者可能会得出“周太忙,需要分任务”的结论。但进一步打开详情后,发现第二周的任务中有三项是短时评审事项,另有一项是必须在联调前完成的接口确认;周还承担了另一项目的支持工作。风险真正来自关键任务和跨项目占用叠加,而非卡片数量本身。
| 观察对象 | 月视图信号 | 详情核查 | 判断 |
|---|---|---|---|
| 第二周任务密集 | 同一周出现多项任务卡片 | 区分短时评审与持续交付任务 | 需要核实投入,不直接认定过载 |
| 接口确认尚未完成 | 前置事项仍为进行中 | 检查联调日期和依赖关系 | 可能形成后续节点风险 |
| 成员跨项目支持 | 当前项目月历看不到全部工作 | 查看其他项目占用和支持安排 | 单项目视图不足以判断总负载 |
2. 找出真正需要处理的原因
第一步不是移动所有任务,而是将任务分成固定节点、可调整任务和待确认事项。固定节点通常包括已经对外承诺的验收或发布;可调整任务可能是内部评审、文档补充或非关键优化;待确认事项则需要负责人补充估时、依赖状态或最新进展。
第二步检查任务之间的依赖关系。如果接口确认是联调的前置条件,单纯把联调日期往后移,可能影响验收;如果评审可以拆分或提前准备,反而有机会减少某一周的集中度。调整动作必须依据依赖链和交付优先级,不应只追求月历看上去均匀。
3. 做最小必要调整,并复查影响
在这个模拟案例中,可执行的调整可能是:先让任务负责人确认接口事项的剩余工作和阻塞原因;把一个非关键评审提前到第一周;将文档整理拆成准备与确认两个阶段;再与另一项目负责人确认周的支持时间是否可移动。调整后,重新检查联调和验收日期是否仍然可达。
所谓“最小必要调整”,不是只改一张卡片,而是避免改动比风险更大。每次调整都记录原因、责任人、受影响节点和通知对象。若变更后原风险缓解,但另一名成员的任务又集中到同一周,就说明只是转移了问题,需要再次评估。

4. 案例中哪些数据值得继续追踪
调整后至少观察三个结果:关键前置任务是否按新计划完成,目标周的任务集中情况是否缓解,其他成员或项目是否出现新的冲突。不要只记录“卡片从某日移到某日”,还要记录变更后发生了什么,这样下次才能判断类似调整是否有效。
如果团队每月都会遇到类似问题,可以复盘临时插入任务的来源、计划外支持的占比和依赖确认时间。这些信息有助于区分两类问题:排期方法不合适,或需求输入和跨团队协作机制不稳定。月视图能够提示问题,但根因往往要从任务流程中寻找。
六、可直接照做的月视图操作步骤
1. 进入视图后先锁定分析范围
打开项目月历后,不要立刻开始逐张点任务。先确认项目名称、月份范围、周起始日、任务状态过滤条件,以及相邻月份日期是否显示。若汇总数字与任务列表不一致,先检查筛选和日期口径,而不是默认系统数据错误。
- 选择需要分析的项目或项目组合。
- 确认月份和周起始日,检查日期是否包含相邻月份。
- 明确当前是否包含已完成、已取消和子任务。
- 查看任务日期代表开始日、结束日还是截止日。
2. 用成员筛选建立可比较的视角
先选择一个成员或一个小组,再观察其任务分布。需要看整个团队时,可以逐人切换,或使用支持的成员分组功能。不要在项目范围、成员范围和状态范围不断变化的情况下凭记忆比较,否则很容易把不同口径的数据当成同一组数据。
对跨项目成员,应在分析备注中说明当前视图是否覆盖其全部项目。某人当前项目任务较少,并不能证明其有空闲容量;如果其他项目安排没有纳入,就只能得出“在当前筛选范围内任务较少”的有限结论。
3. 按风险线索打开任务详情
优先查看同一时间段集中出现的关键任务、接近截止的进行中任务和依赖关系未确认的任务。打开详情后核对负责人、预计投入、实际进展、优先级、阻塞原因和关联任务。如果视图支持评论或变更记录,也要检查最近一次状态更新时间。
遇到数据缺失时,先补充事实再做决定。例如,任务没有估时,就不能把它当成零投入;状态长期未更新,就要先确认真实进度;责任人不清晰,就不应急着把任务转给另一个成员。
4. 选择合适的调整动作
排期异常不一定要通过换负责人解决。可选动作包括调整可移动任务日期、拆分过大的任务、重新确认优先级、补充估时、明确依赖责任,或协调跨项目资源。每种动作对应不同问题,不能把“转派任务”当作唯一的管理手段。
- 日期冲突:先区分固定节点和可移动任务,再评估前后依赖。
- 任务规模过大:考虑拆分阶段,但确保每个阶段都有明确交付物和责任人。
- 成员信息不完整:补充估时、状态或依赖信息,先提升数据质量。
- 跨项目占用:与相关负责人协调优先级,避免单项目负责人单方面调度。
- 临时需求反复插入:记录来源和影响,评估是否需要调整需求入口或预留容量。
5. 保存变更并通知受影响的人
日期、负责人、优先级和任务拆分一旦变化,就应保留变更原因和影响范围。仅在日历里拖动卡片而不通知相关成员,容易造成计划已经改变、执行人仍按旧日期工作的情况。变更记录不是行政负担,而是复盘时识别决策依据的必要信息。
6. 复查调整后的整体计划
变更后重新查看整个月份,而不只盯着被修改的那一天。检查新日期是否与其他关键节点冲突、被调整成员是否出现新的集中、上游任务是否还有足够时间,以及是否影响外部承诺。若调整引发新的风险,就回到任务依赖和优先级重新协商。

七、不同团队情况下的行动建议与取舍
1. 小团队:优先追求清楚和低维护成本
小团队成员沟通距离短,未必需要在月历中展示大量汇总指标。建议先做到任务标题、负责人、状态和关键日期清晰可见,配合成员筛选和任务详情入口。字段过多会增加维护负担,特别是没有专人维护数据时,复杂面板可能很快出现过期信息。
取舍上,可以接受负载分析精度有限,换取更新及时和使用简单。若团队没有稳定的估时习惯,先记录任务类型和风险等级,比强行要求每项任务填写小时数更实际。
2. 多项目团队:优先处理跨项目可见性
成员同时参与多个项目时,单项目月历容易产生局部最优:每个项目看起来都合理,合起来却互相冲突。此时需要明确跨项目资源视角,至少能核实成员在其他项目的关键节点和固定占用。若组织权限不允许全部项目互相可见,也应设置资源协调人或约定统一的占用登记方式。
取舍上,跨项目视图有助于发现资源冲突,但会增加权限管理、数据同步和信息筛选的复杂度。应按管理需要开放必要信息,而不是不加区分地把所有项目内容汇总到一个屏幕。
3. 中大型组织:先统一规则,再扩大视图能力
在中大型组织里,项目数量和成员规模上升后,月视图的难点往往不只是交互,而是不同团队对状态、日期和估时的定义不一致。建议先统一关键字段、权限边界和跨项目协调流程,再决定需要哪些汇总视图。否则,组织规模越大,错误口径传播得越快。
以 PingCode 这类面向中大型企业及百人以上组织的项目管理平台为例,评估重点应放在组织适配,而不是只看月历界面是否美观。可以核对项目数据权限、成员和项目规模下的筛选体验、私有化部署要求,以及从 Jira 迁移时字段、工作流和历史数据的映射方案。国产替代也不应被简化成品牌替换,必须先验证迁移范围、集成依赖、权限模型和用户培训成本。
这类平台选型时,我不会把“支持某种部署”或“支持迁移”直接当作项目成功的保证。更稳妥的做法是选一个有代表性的项目做迁移演练,比较字段映射、权限继承、历史记录完整性和成员实际操作成本,再决定是否扩大范围。私有化部署有助于满足特定的数据与运维要求,但也意味着组织需要评估升级、备份、监控和内部支持能力。
4. 数据基础弱的团队:先补质量,不急着做精细分析
如果任务负责人经常为空、状态更新不及时、估时覆盖率低,先上复杂负载图并不能解决问题。可以先设定最少必填字段,统一状态定义,并约定谁在什么节点更新任务。稳定运行一段时间后,再判断是否具备计算成员容量和趋势的条件。
取舍上,数据治理会占用一定时间,但能减少“仪表盘很漂亮、会议上没人相信”的情况。与其追求更多指标,不如先确保关键任务日期和责任人可信。

5. 有审计或数据边界要求的组织:把治理成本计入方案
对数据边界、部署方式或审计追踪有明确要求的组织,评估时不能只看日历操作,还要核对身份认证、权限分层、数据保存策略、变更日志和运维责任。选择私有化部署等模式时,要把内部基础设施、升级管理和安全维护纳入总成本。
取舍上,控制权和组织适配性提高,往往也意味着组织承担更多实施与运维工作。应由项目、信息安全、IT 运维和业务负责人共同确认需求,避免仅由使用部门根据界面体验做决策。
八、图表与界面设计:让关键信息被看见,而不是制造噪声
1. 颜色只承担分类,不承担全部解释
可以用颜色区分状态或优先级,但要配合图例和文字标签。颜色数量过多,会让用户把注意力放在辨认色块,而不是判断任务;对于色觉差异和打印场景,也应提供非颜色线索。重要风险最好同时有文字状态或明确图标。
同一颜色应在不同页面保持相同含义。若红色在月历表示延期,在任务列表又表示高优先级,使用者会产生冲突理解。设计规则需要在项目范围内保持一致,并在图例中说明。
2. 汇总卡片要能追溯到任务明细
月历顶部可以显示本月到期任务、延期任务或待确认事项,但每个数字都应能点开对应列表,并保留筛选条件。没有下钻入口的总数只能提供情绪提示,无法支撑核查。汇总数字的统计口径也要在说明或提示信息中可查。
团队若尚未积累稳定数据,优先展示可核实的任务数和期限信息,不要展示看似精确但输入质量不足的负载率。随着数据质量提升,再逐步增加预计投入、容量或趋势信息。
3. 过载时优先压缩呈现,而不是缩小所有内容
当某一天的任务超过可展示范围时,可采用“显示部分任务加剩余数量”的方式,并提供展开详情。任务标题应保留足以区分的关键词,避免所有卡片只显示相同的前几个字符。移动端或小屏幕上,可以提供日期列表或侧栏作为补充,而不是无限缩小字号。
信息折叠的关键是不能隐藏唯一的风险线索。若被折叠任务包含延期状态或关键优先级,系统应提供明确提示,或允许按状态和优先级排序。用户需要知道“还有更多”,也要能判断“更多里面是否有紧急事项”。
4. 图表选择要匹配问题,而不是追求视觉丰富
要看成员每周的任务分布,可以用按周拆分的柱状或堆叠图;要看实际投入随时间变化,可以用折线;要比较工作类型占比,可以用百分比堆叠;要看多个成员的多维数据,才考虑雷达图。图表类型应由数据关系决定,不能为了版面变化而使用不适合的图形。
任何图表都要标明时间范围、数据范围和单位。若数据是情景模拟,就在标题或说明中明确标注;若是实际团队数据,则说明采集方式和更新时间。否则,图形越直观,误读反而可能越严重。

九、常见误区与避坑检查
1. 把任务卡片数量当成成员绩效
任务数量既受拆分习惯影响,也受任务类型影响。有人把一个复杂需求拆成多个子任务,有人只创建一张大任务卡,两者的数量不能直接比较。月视图适合辅助排期和沟通,不适合脱离任务难度、协作成本和实际投入进行简单排名。
2. 把空白日期理解成空闲容量
空白可能意味着成员没有被当前项目排期,也可能意味着跨项目任务、会议、支持工作或休假没有进入当前视图。确认视图覆盖范围之前,不要把空白直接解释为“还能接活”。如果确实要做资源安排,应补充成员可用时间和其他项目占用信息。
3. 把延期颜色当成根因分析
延期标识只能说明任务日期与状态之间出现偏差,无法解释偏差是需求变更、依赖延误、估时不准还是资源冲突。查看颜色后应追溯原因,并区分一次性事件和反复出现的流程问题。只改日期不处理原因,延期可能在下一周再次出现。
4. 试图把所有管理信息放进月历
月视图不是项目数据库的缩略版。任务描述、讨论记录、验收标准和完整依赖关系都不适合在日期格里展开。默认视图要保持扫描效率,详情内容通过点击进入;需要精细分析时,切换到报表、列表或其他适配视图。
5. 把工具迁移等同于流程升级
迁移项目数据不会自动统一日期定义、状态含义或成员管理方式。切换平台前要做字段映射、权限核对、历史数据抽样和代表性项目演练。若原流程中存在重复字段或长期不用的状态,应该先决定保留、合并还是清理,避免把旧问题完整搬到新环境。
6. 上线前检查清单
- 日期口径是否区分计划开始、计划结束、截止和实际完成?
- 跨月任务和相邻月份日期是否容易辨认?
- 成员负载是否明确区分任务数量与预计投入?
- 汇总数据能否下钻到具体任务和筛选范围?
- 颜色是否有文字、图标或图例作为补充?
- 日期和负责人变更是否有原因记录并通知相关成员?
- 跨项目成员是否存在当前视图看不到的占用?
- 示例数据、估算值和真实统计是否清楚区分?
十、下一步怎么做:用一个月建立可验证的月视图习惯
1. 第一周先对齐字段,不急着做复杂仪表板
选择一个有代表性的项目,先约定任务日期、状态、负责人、跨月显示和已完成任务的统计口径。把这些规则写在团队可见的位置,并找出当前数据中最常见的缺失项。目标不是一次性补齐所有信息,而是让最关键的任务日期和责任人可信。
2. 第二周用固定流程检查一次排期
按“看排期,筛成员,找异常,核实原因,调整后复查”的顺序完成一次真实检查。记录哪些异常能够在月视图中发现,哪些必须依靠详情或跨项目协调才能确认。这样可以判断当前视图真正解决了什么问题,以及还缺少哪类信息。
3. 第三周复盘调整是否有效
不要只检查任务是否改过日期,而要看调整是否改善了交付条件:前置任务是否完成,关键节点是否保持可达,成员之间是否出现新的冲突,临时插入事项是否有明确来源。若问题没有缓解,回到依赖关系、估时和资源范围重新核查。
4. 第四周决定要不要增加指标或更换工具
如果团队能够稳定维护任务状态和日期,再考虑增加估时、容量或跨项目汇总。如果数据质量仍不稳定,先改善更新流程。若现有工具无法满足权限、部署、迁移或规模要求,再以真实工作流做平台评估,而不是仅凭功能列表选型。
我对月视图的最终判断是:它最有价值的地方,不是告诉管理者谁最忙,而是让团队更早发现排期假设是否站得住。先看分布,再核实任务;先确认数据边界,再做调整;每次变更后回看整体影响。下一步可以从一个项目、一个月份和一份统一的日期口径开始,跑完一次闭环,再决定是否扩大到更多团队。

常见问题解答(FAQ)
1. 项目月视图应该重点看哪些成员数据?
我在月历里能看到每天有哪些任务,但不确定这些信息是否足以判断团队排期是否合理。尤其是项目进入交付阶段时,我想知道应该优先关注哪些成员数据。
优先查看每项任务的负责人、计划开始和结束日期、当前状态、截止日期;如果团队有可靠的工时或容量数据,再查看预计投入与成员可用时间。先明确统计口径,例如任务按计划开始日还是截止日归入某个月,并结合任务依赖和优先级判断风险,避免只看任务总数得出结论。
2. 如何判断某位成员在月视图中是否负载过高?
我有时会看到某位成员在一周内挂着很多任务,但每项任务的复杂度和耗时差别很大。遇到这种情况,我该依据什么判断是否需要调整排期?
不要仅凭任务数量判断负载。先核对每项任务的预计工时、截止时间、优先级、依赖关系和成员可用时间;如果没有可信的工时或容量数据,就把任务集中视为待核查信号,打开任务详情并与负责人确认,再决定是否调整日期、负责人或任务范围。
3. 用项目月视图分析成员数据时,应该按什么步骤操作?
我通常先打开月历浏览任务,但看到日期拥挤或延期事项后,不确定该从哪里开始核实。希望有一套从发现问题到处理完成的顺序,避免只凭日历上的表面信息改计划。
先选择项目和月份,确认日期范围与任务状态口径;再按成员筛选,定位任务集中、临近截止或已延期的日期。打开相关任务核实投入、依赖和最新进度后,调整排期或负责人并记录原因,最后复查关键节点和其他成员的安排是否受到影响。
4. 项目月视图要怎样展示任务,才能既清晰又便于分析?
我在任务较多的月份里经常遇到日期格内容挤在一起,负责人和状态不容易辨认。与此同时,跨月任务也可能在月历边界处显示不完整,影响我判断进度。
每个日期格优先展示任务标题、负责人和状态等少量关键信息,超出空间时用数量提示、详情入口或侧栏承载其余内容,并提供清晰图例。跨月任务应按明确的开始、结束日期规则呈现;上线前检查月视图范围、筛选条件和小屏幕可读性,不要假设所有日历都必须固定显示六周。
核心关键词
文章包含AI辅助创作:日历视图如何做好月视图?项目成员数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/493553
读者评论
文章把月视图定位为风险发现入口,而不是单纯日历清单,这个思路实用。调整排期前核对依赖和固定节点,能减少只为让日历看起来均匀而改动计划的情况。
成员任务数不等于实际工作量,文中区分任务数量、预计投入和风险是必要的。若缺少可靠估时,结论限定为任务分布较集中,比直接判断成员过载更客观。
开始日、结束日、截止日和实际完成日混用,确实会让月度统计失真。建议在筛选项和汇总卡片旁标明日期口径,降低不同团队对“本月任务”的理解差异。
月视图适合发现集中排期,复杂资源分析仍需结合详情页、报表或周视图。文中的模拟数据也明确不是工时排名,这种说明有助于避免把示例误当成实际基准。
