月视图最容易制造一种“项目已经被管理”的错觉:任务都落在日历格子里,负责人也显示出来了,但日期一变没人同步,关键节点挤在月底,成员实际负荷却没人看见。要让项目成员日历视图真正有用,关键不是把任务摆上月历,而是建立一套让日期可信、变更可追踪、风险能被提前发现的流程。本文给出一套可跨工具使用的字段规范、月度操作步骤、责任划分和指标口径;文中的案例与数据均为情景模拟,不代表行业统计。
一、先讲结论:月视图不是计划本身,而是排期风险的观察窗
1. 日历视图的价值在于暴露时间问题
表格擅长保存任务信息,看板擅长呈现状态变化,月视图则擅长回答一类具体问题:任务和交付节点在时间上如何分布?哪些工作挤在同一周?哪个成员在关键节点前后承担过多任务?哪些事情已经到期,却仍显示为进行中?
因此,我建议把月视图定位为排期检查和协同入口,而不是项目管理的唯一载体。复杂项目仍需要任务明细、依赖关系、风险记录和决策记录;月历主要负责把时间与责任关系变得可见。
2. 一张可用的月历至少要满足三个条件
- 日期有意义:团队知道这个日期代表开始日、截止日、评审日还是交付日,不能把不同含义的日期混在同一个视图里。
- 责任可定位:每项任务都能找到具体负责人。只有部门名、项目组名或“待分配”,无法支持成员层面的排期协调。
- 变化可追溯:日期调整后,能看出谁改了、为什么改、影响了哪些上下游任务,以及相关人员是否收到通知。
如果这三个条件不成立,月历看起来可能很整齐,实际却只是把不完整的信息换了种展示方式。判断视图是否有效,不妨先问:成员能否据此采取行动,项目负责人能否据此发现风险?

二、理解使用场景:月历要解决的是团队的时间协同
1. 适合用月视图的项目场景
月视图尤其适合存在明确里程碑和跨角色交付的工作,例如产品版本发布、营销活动准备、客户交付、设备上线或跨部门流程改造。此类项目通常会在一个月内经历需求确认、方案评审、执行、验收等多个阶段,负责人需要同时关注节点分布和成员可用时间。
它也适合月初定计划、月中处理变更、月末做复盘的团队。月初看未来四周的工作是否可执行,月中检查变化有没有传导到关联任务,月末回看延期和改期的原因。每次查看都应有一个管理问题,而不只是“打开月历看看”。
2. 不适合把所有事项都塞进月历
有些任务持续数周,另一些只占用半天;有些是重要交付节点,有些只是日常沟通。若把每个细碎动作都作为独立日历卡片,视图会快速变得拥挤;若只放里程碑,又无法判断成员的日常负荷。
解决方式不是简单地在“详细”与“简洁”之间二选一,而是区分视图用途:项目总览显示关键节点和阶段性交付,成员视图显示个人任务与占用,任务清单保留完整细节。不同视图应服务不同问题,并从同一套可信任务数据中生成,避免团队维护多份互相冲突的日程。
3. 月视图不能替代依赖分析
两个任务在日历上相邻,不代表它们之间存在依赖;日期重叠,也不一定意味着冲突。真正的依赖关系需要明确记录在任务数据中。任务改期后,项目负责人应检查前置条件、后续交付、评审窗口和外部承诺,而不能只把卡片拖到另一天就认为排期完成。
如果项目包含复杂的并行工作、资源限制或多层依赖,月视图应与任务表、甘特图或其他计划视图配合。月历负责让风险容易被看见,依赖分析负责判断风险如何传导。

三、拆解常见误区:月历看起来清楚,不代表排期可靠
1. 误区:有截止日期,就算排期完整
只有截止日期,通常只能回答“最晚什么时候完成”,不能说明任务何时开始、需要占用谁的时间,也不能判断它是否会与其他工作冲突。对于短周期任务,截止日期可能足够;对于跨周任务或需要评审、测试、交付的工作,最好区分开始日期、截止日期和关键节点。
字段不是越多越好。若团队无法稳定维护开始日期,就不要为了追求完整而要求每个任务填一个未经估算的日期。可以先明确核心交付日期,再逐步补充阶段安排;关键是让每个字段都有使用目的和维护责任。
2. 误区:任务数量等于成员工作量
一个成员有八项小任务,未必比另一个成员承担两项大型交付更忙。任务数量只能作为初筛信号,不能直接用于绩效评价或资源分配。若要判断工作负荷,至少要结合预计工时、任务复杂度、关键路径角色或工作类型。
没有可靠工时数据时,可以把任务数量和关键节点数作为讨论入口,而不是结论。出现明显差异后,再与成员核对实际工作量、临时支持和未录入任务,避免用看起来客观的数字掩盖口径偏差。
3. 误区:任务改期后,月历自动变正确
日期变更只修改了一个字段,不一定更新了依赖任务、评审会议、外部承诺和团队沟通。改期后如果不检查影响范围,新的月历可能比旧月历更整齐,却把风险藏得更深。
建议把改期设计成一个小型变更流程:确认原因、评估影响、调整关联日期、通知相关人员、记录批准后的基准日期。若只是对日历卡片做拖动,而没有留下变更依据,月底很难分清计划调整与执行延期。
4. 误区:月历里的所有任务都应显示给所有人
跨团队协作需要共享必要信息,但并不意味着所有个人安排都应该公开。成员休假或外部会议可能影响项目可用时间,团队可以记录“不可用时段”或经授权的资源占用,而不必暴露无关的个人日程详情。
在设计共享视图时,应明确可见范围、编辑权限和敏感信息边界。公开过少,协作方无法协调;公开过多,则可能侵犯隐私并降低成员使用意愿。共享的目标是支持项目决策,而不是把所有日程透明化。
5. 误区:指标越多,管理越精细
同时追踪十几项指标,容易让团队忙于填报,却没有时间解决排期问题。月视图常用指标建议控制在能直接触发行动的范围内,例如排期覆盖率、逾期率、关键节点按期完成率和日期变更率。
每个指标都应回答一个管理问题。若指标升高或降低后,团队不知道要检查什么、由谁处理、如何复核,就不应把它放进固定月报。

四、建立专业判断逻辑:先定范围,再定字段,最后定节奏
1. 先确定月视图的管理范围
搭建视图前,先明确它服务哪个项目、团队和时间区间。是否只显示未完成任务?已关闭任务是否保留?跨项目成员的任务如何呈现?这些范围问题如果没有答案,月历中的任务总量就无法解释。
我建议先写清楚一个视图说明,例如:“本视图展示本项目本月及下月的未完成交付任务,包含责任人和计划截止日期;临时会议与个人日程不纳入。”一句话可以减少很多后续争论,也让指标统计口径有据可依。
2. 字段按“决策需要”配置
| 字段 | 建议用途 | 维护规则 | 容易出现的问题 |
|---|---|---|---|
| 任务名称 | 让成员快速识别交付内容 | 用可验收的动作或结果描述 | 名称过于笼统,如“跟进”“优化” |
| 负责人 | 确认任务的主要责任人 | 优先对应具体成员,必要时另设协作人 | 仅填写部门或多人名单,责任边界不清 |
| 计划日期 | 用于月历展示和期限检查 | 标明日期代表开始、截止或关键节点 | 不同含义混在同一日期字段 |
| 状态 | 筛选待开始、进行中、已完成等任务 | 状态值控制在团队能稳定使用的范围内 | 状态选项过多,成员理解不一致 |
| 优先级 | 识别延期时的影响程度 | 给出明确判定标准,避免全部标为高 | 优先级没有对应决策规则 |
| 关联任务 | 检查前后置条件和变更传导 | 只记录真实依赖,并指定确认责任人 | 把时间先后误当成任务依赖 |
字段设计的判断标准不是“其他团队都这么配”,而是团队能否持续、准确地更新它。字段如果没人维护,或维护后不影响任何决策,就应该简化、合并或移除。
3. 建立清晰的责任分工
- 任务负责人:维护任务状态、计划日期、交付说明;发现日期不再可行时及时提出变更。
- 项目负责人:检查全局节点、跨团队依赖和成员负荷;确认关键改期是否影响项目目标。
- 团队成员:在任务安排发生变化或出现资源冲突时及时反馈,不等到逾期后再说明。
- 视图维护人:负责字段规则、筛选范围和权限设置;不替代任务负责人更新业务事实。
最常见的责任漏洞,是所有人都认为“项目经理会维护日历”。这会让视图维护人变成信息录入员,成员却不对任务日期负责。更稳妥的原则是:事实由最接近任务的人更新,整体冲突由项目负责人处理。
4. 设定维护节奏与变更规则
更新频率应由项目节奏决定,不必把每日更新规定为所有团队的统一要求。稳定的长周期项目可以按周检查,活动上线或版本发布前的高风险阶段可以提高检查频率。重要的是在团队内明确“最迟何时更新”和“什么情况必须立即更新”。
- 月初确认本月范围、关键节点、负责人和日期口径。
- 周期内由任务负责人更新实际状态;发生重大日期变化时,不等例会才同步。
- 项目负责人检查改期对依赖任务、资源安排和对外承诺的影响。
- 月末冻结统计口径,记录逾期、变更及原因,为下月计划提供依据。

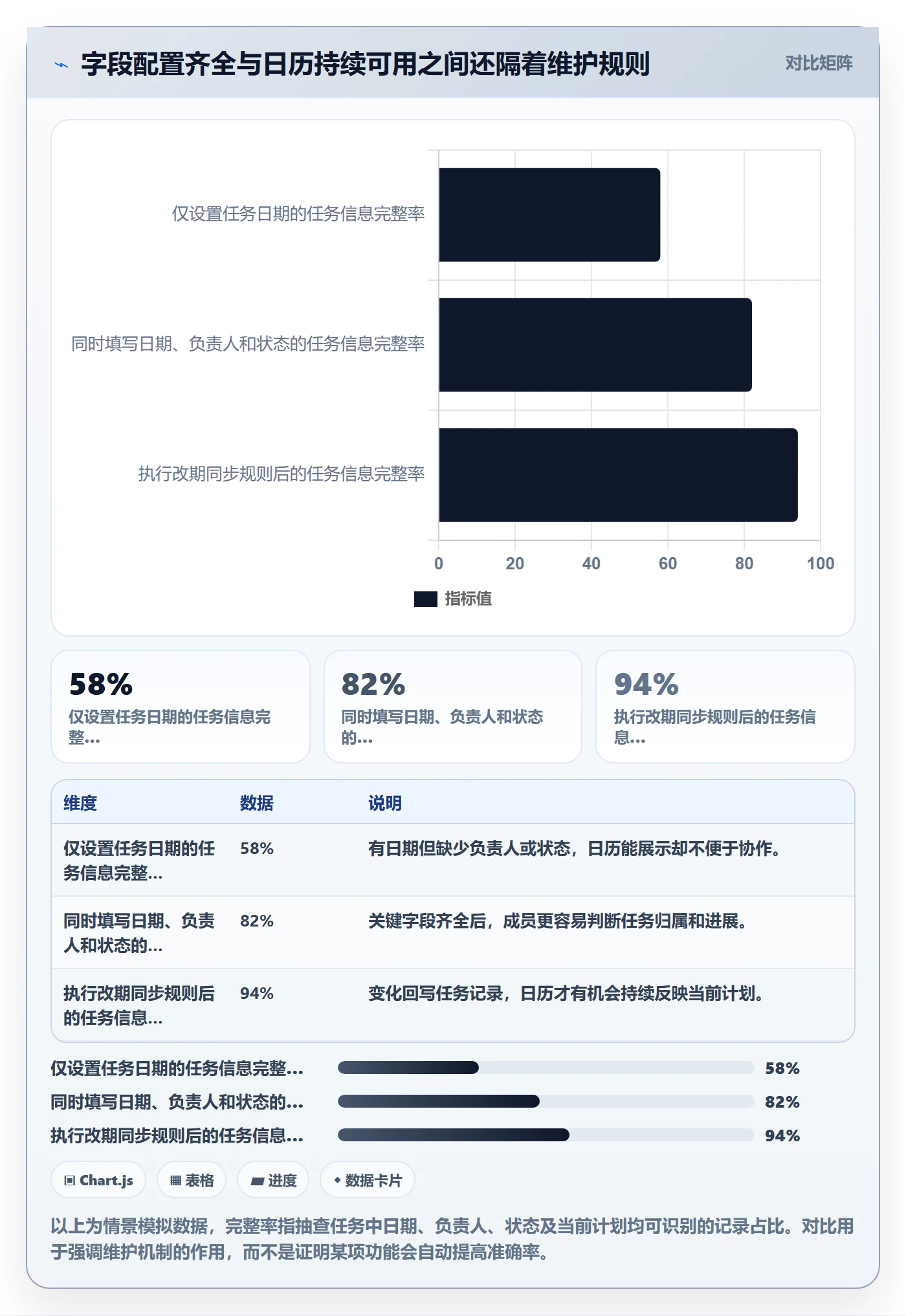

日期变更记录至少包含原日期、新日期、变更原因、影响任务、确认人和通知对象。若所用工具没有完整的变更审计能力,可以用简短备注或统一变更记录补足,但不要让成员在多处重复填写相同信息。

五、定义关键指标:每个数字都要有口径和动作
1. 排期覆盖率:还有多少任务没有明确日期
建议口径为:具有有效计划日期的纳入范围任务数 ÷ 纳入范围的计划任务总数 × 100%。分母必须明确,通常不应把已取消、已归档或无需排期的任务混入。
覆盖率偏低时,先检查未排期任务是否真的需要在本月执行,再确认是否缺少负责人、估时或外部依赖。覆盖率达到100%也不等于计划可靠;如果日期只是随意填写,完整率高仍可能是虚假的确定性。
2. 逾期率:已到期但尚未完成的任务占多少
建议口径为:统计时点已经超过计划截止日期且状态未完成的任务数 ÷ 统计周期内已到期任务数 × 100%。要区分“本月到期”和“历史遗留逾期”,否则一个月的执行表现可能被过去积累的任务扭曲。
逾期率更适合按项目、任务类型或阶段观察,不宜只拿来排列成员。出现逾期后,应进一步区分需求变化、等待审批、依赖阻塞、资源冲突和估时偏差;不同原因对应的改进动作并不相同。
3. 日期变更率:计划是否稳定,变化是否可解释
建议口径为:统计周期内至少发生一次计划日期调整的任务数 ÷ 周期内纳入排期的任务总数 × 100%。如果同一任务多次改期,既可以按“发生变更的任务数”统计,也可以按“变更次数”统计,但两者回答的问题不同,报告中要写清楚。
变更率高不必然说明团队执行差。新需求、审批延迟或外部条件变化都可能导致合理改期。指标的价值在于指出计划稳定性和变化来源,不能把“零变更”当作理想目标;不合理地压低变更,可能只会让成员延迟报告真实风险。
4. 关键节点按期完成率:项目承诺是否兑现
建议口径为:按约定基准日期完成的关键节点数 ÷ 统计周期内到期的关键节点总数 × 100%。若日期经正式批准调整,团队要事先约定按原始基准日期还是批准后的基准日期计算。前者用于回看计划偏差,后者用于评估当前承诺兑现情况,两者不可混为一谈。
5. 成员负荷分布:用信号发现失衡,不用数字评判个人
可按成员统计预计工时、关键任务数或任务占用时段。若团队没有可靠的工时估算,任务数量只能用来筛查明显集中,不能直接代表工作量。不同角色的任务复杂度、临时支持和跨项目责任也会影响实际可用容量。
较稳妥的做法是将数据作为沟通起点:当某成员的任务集中在同一周,负责人先确认任务是否可错峰、是否存在可委派工作,再决定如何调整。图表给出的是需要核实的信号,不是对个人能力的结论。
| 指标 | 建议计算口径 | 适合回答的问题 | 不能单独说明什么 |
|---|---|---|---|
| 排期覆盖率 | 有有效日期的计划任务数 ÷ 纳入范围任务总数 | 还有多少工作没有落到时间上? | 日期是否合理、任务能否完成 |
| 逾期率 | 已到期未完成任务数 ÷ 已到期任务数 | 当前有多少到期工作未完成? | 延期的根因和责任归属 |
| 日期变更率 | 发生过日期调整的任务数 ÷ 纳入排期任务数 | 计划稳定性如何,是否有反复改期? | 变更是否合理、是否已及时同步 |
| 关键节点按期完成率 | 按基准日期完成的关键节点数 ÷ 到期关键节点总数 | 重要承诺的兑现情况如何? | 非关键任务的整体执行情况 |
| 成员负荷分布 | 按成员统计工时、任务占用或关键任务数 | 是否存在明显的时间集中或资源失衡? | 成员真实工作量和任务复杂度差异 |
这些口径是供团队建立内部管理规则的建议,不是统一的行业标准。正式使用前,应明确统计周期、任务范围、日期基准、完成状态和负责人字段,并确保不同月份之间可以比较。

六、用一个模拟项目走完月度排期检查
1. 场景设定:跨部门发布项目
假设一个团队计划在一个月内完成一项线上服务改版,参与角色包括产品、设计、开发、测试和运营。项目清单中共有40项计划任务,涉及需求确认、方案评审、开发、验收和上线准备。以下数据均为情景模拟,用于演示月视图的检查方法,不代表真实企业的统计结果。

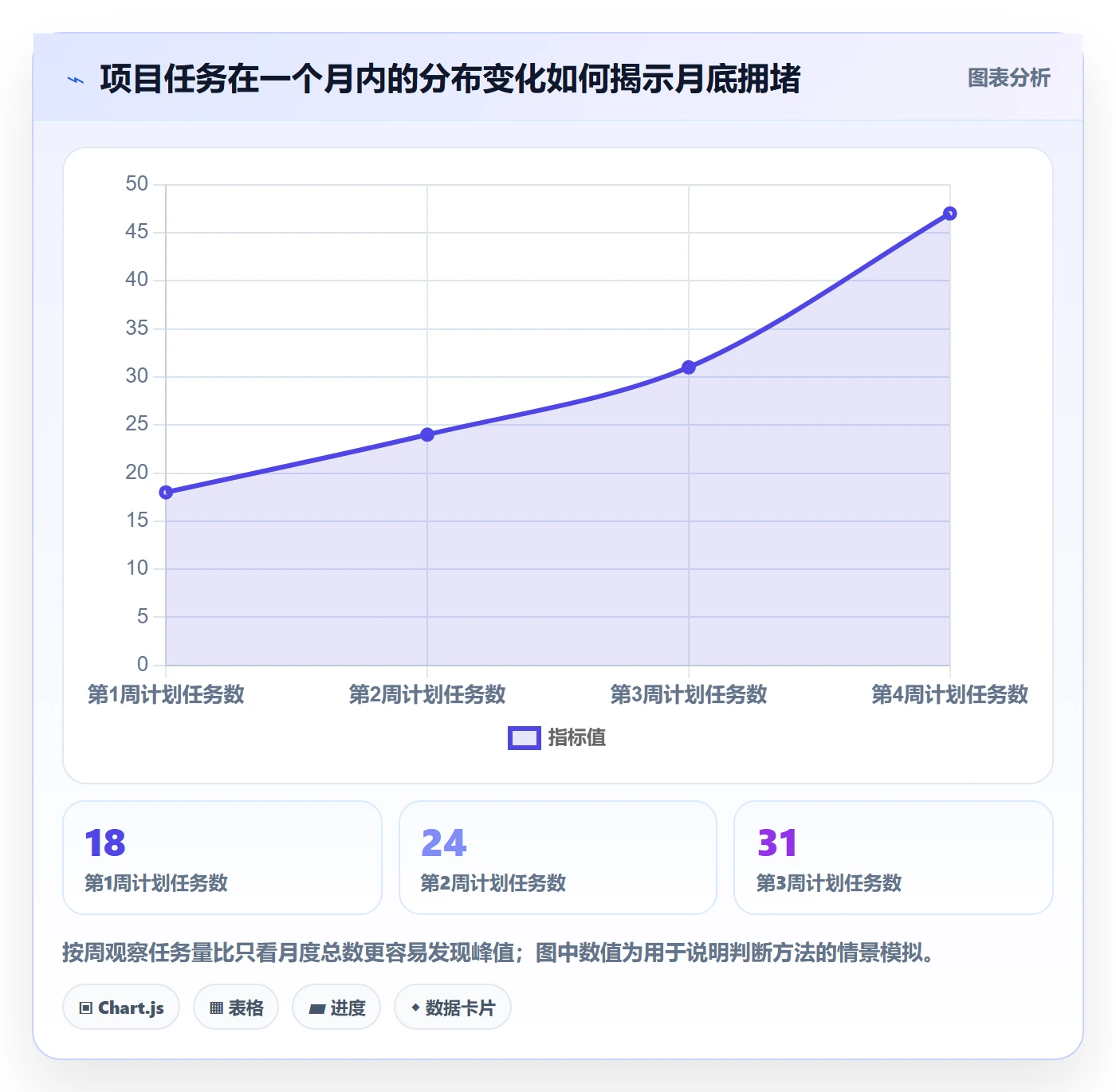

月初检查时,40项任务中有34项填写了日期,覆盖率为85%;其中31项明确了具体负责人。月视图显示,10项交付任务落在第四周,其中5项依赖同一轮测试验收。问题并不是“第四周任务多”本身,而是多个任务共享同一资源和前置条件,形成了潜在瓶颈。
2. 从月历发现问题,但回到任务数据确认原因
项目负责人先筛选第四周任务,再查看负责人、状态、前置任务和预计工作量。检查发现,两项开发任务尚未完成接口确认,测试任务却已经安排在同一周;另有一项运营素材任务没有具体负责人。仅凭日历卡片无法解释这些风险,必须回到任务详情核实依赖和责任。
团队随后把一项非关键交付提前,把测试窗口拆成两轮,并为运营素材指定负责人。重要的是,调整不是为了让日历视觉上更平均,而是为了让关键路径上的前置条件更早暴露,并降低同一资源在短时间内被重复占用的概率。

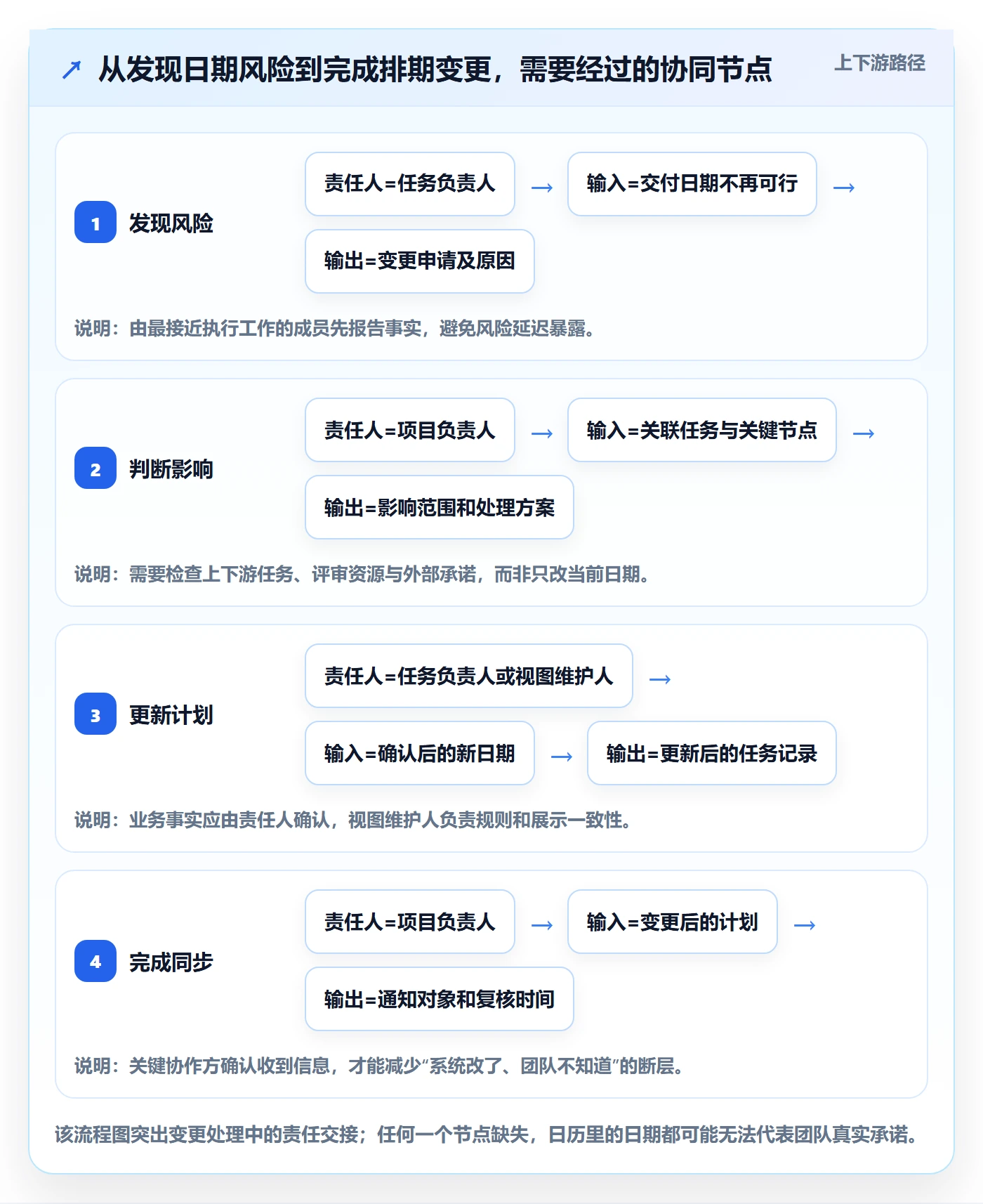

3. 月中变更:记录原因,不掩盖原计划
项目进入第二周后,外部审批延迟,导致一个关键需求确认节点推迟两天。负责人没有直接把后续任务全部顺延,而是先确认哪些工作可以并行推进,哪些工作必须等待确认。最后仅调整受影响的两项任务,并在变更记录中保留原日期、新日期、原因和影响范围。
这种做法能避免“整条计划机械后移”,也能让月末复盘区分外部约束和内部估时偏差。若审批延迟经常发生,下一月可以把审批缓冲纳入计划;如果只是偶发事件,则不应为了单次变化把所有流程改得过于复杂。
4. 月末复盘:让指标指向可执行的改进

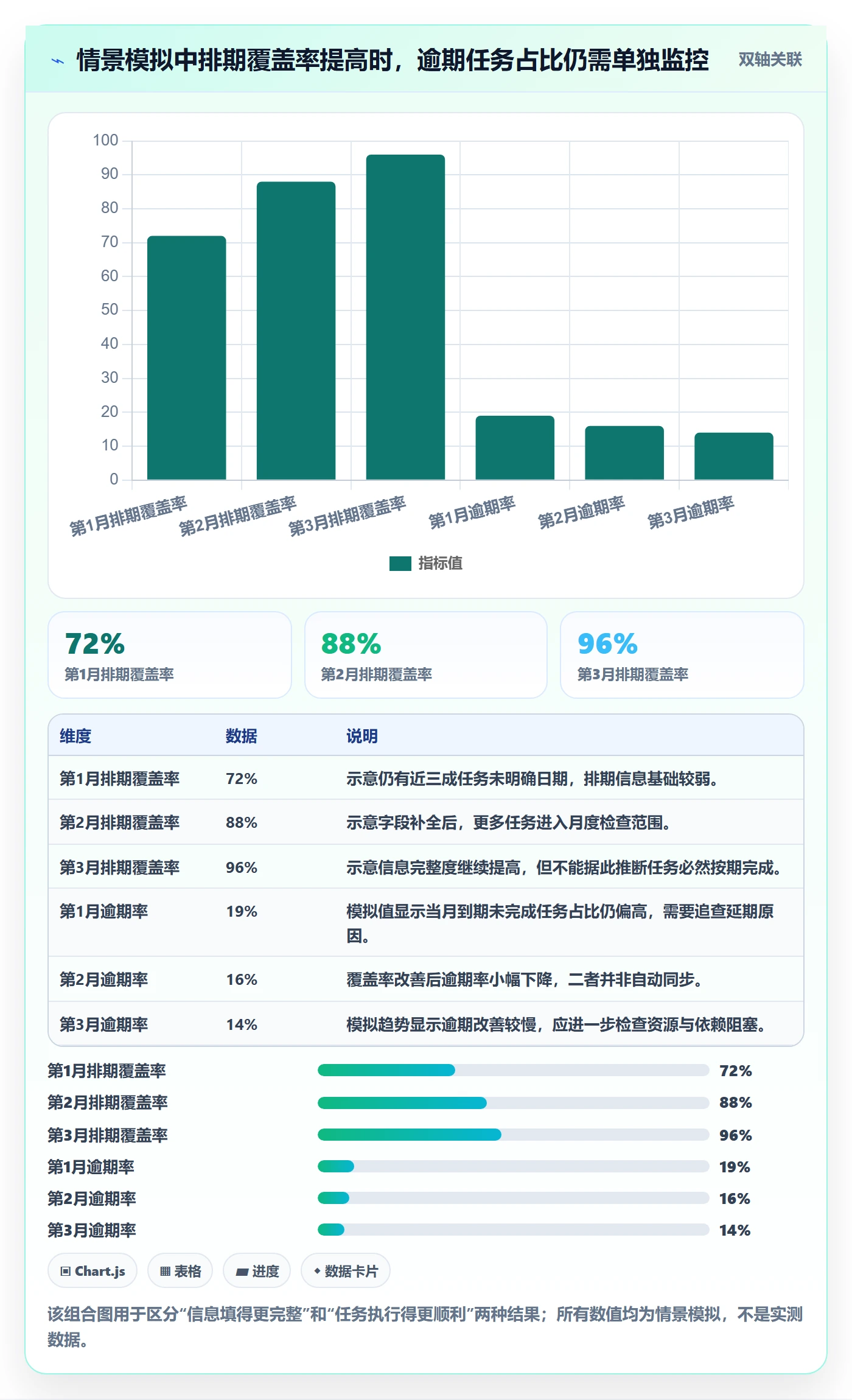

假设月末统计显示,40项任务中有38项有日期,排期覆盖率为95%;8项任务发生过日期调整,按任务数口径计算的日期变更率为20%;本月到期的10个关键节点中有8个按批准后的基准日期完成,按期完成率为80%。这三个数字分别反映信息完整度、计划变化情况和关键交付结果,不能相互替代。

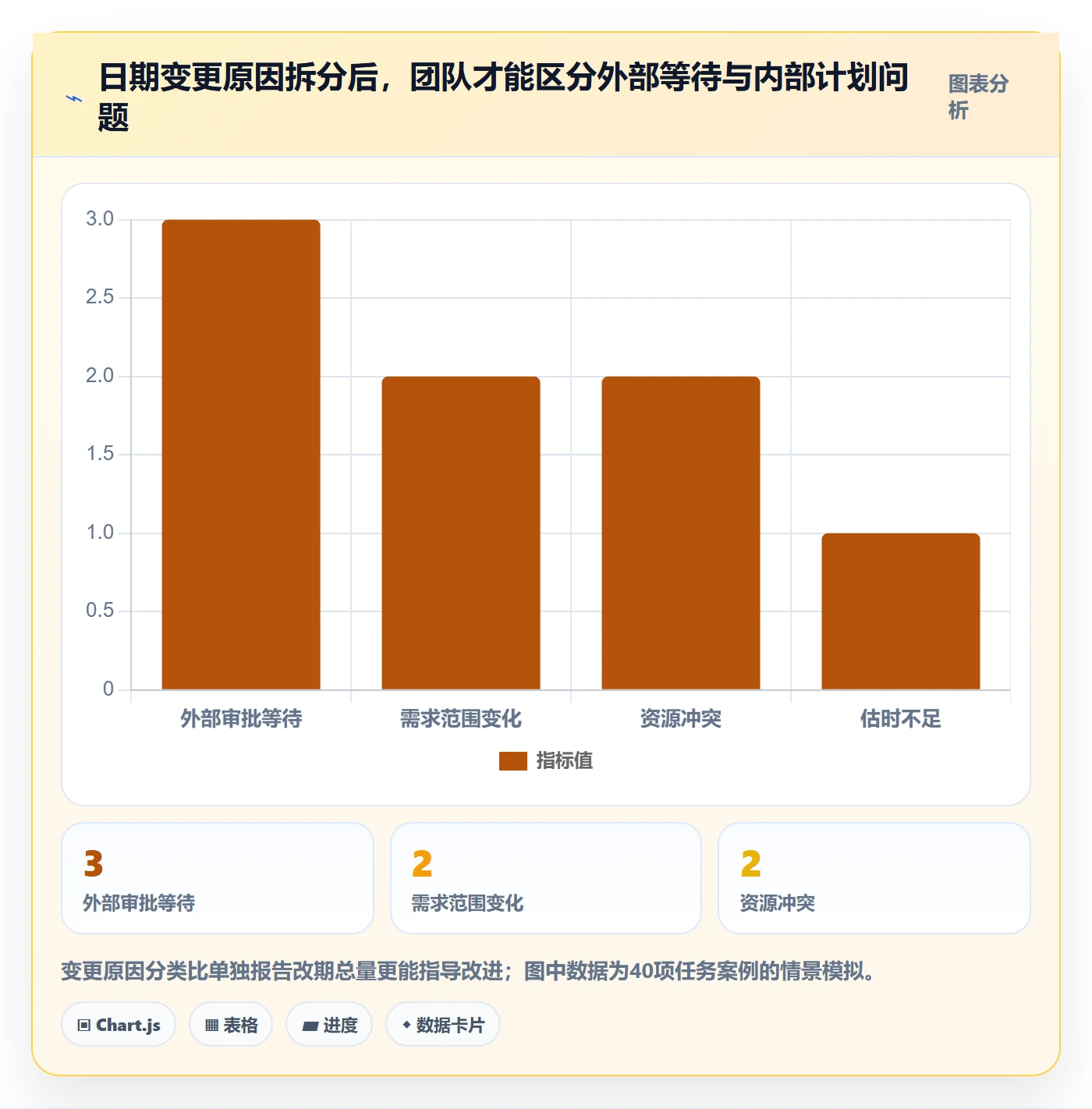

复盘时,团队进一步发现8项改期中有3项由审批等待引起,2项来自需求范围变化,2项来自资源冲突,1项属于估时不足。下一步动作便可以具体化:提前确认审批时间窗、为需求冻结设定决策点、在高峰周调整测试资源,并重新检查相似任务的估时方式。
这个案例体现了月视图的实际价值:它先把时间集中和责任缺口暴露出来,再由团队回到任务事实判断原因。只有把指标连接到原因分类和下一步动作,月度复盘才不只是汇报数字。

七、根据团队成熟度调整做法:流程不必一次做满
1. 小团队或刚开始使用月视图
先保留任务名称、负责人、截止日期、状态四个核心字段,建立一个项目范围清楚的月历。每周花短时间检查未排期任务、即将到期任务和责任人缺失,不急于引入复杂的负荷评分或多层审批。
这一阶段的首要目标是建立可信数据习惯。若成员还不能稳定更新状态,先解决字段定义和责任问题,比增加图表或自动化规则更有效。
2. 多团队协作或项目成员超过百人的组织
组织规模扩大后,单一项目负责人难以手工维护所有任务,需要统一字段字典、权限范围、状态定义和变更规则。还应区分团队级视图与项目级视图,避免一个总日历承载全部细节,造成搜索和协作负担。
在选用项目管理平台时,可以评估其是否支持权限分层、变更记录、跨项目筛选、数据导出和部署要求等组织能力。涉及具体工具的功能与版本,应以当前官方说明和实际权限验证为准,不能因为产品具备某种视图,就默认组织流程已经建立。
3. 交付风险高、依赖复杂的项目
对于版本发布、客户上线或具有明确监管节点的项目,月视图需要与依赖关系和风险清单联动。关键任务应标记基准日期与批准后的当前日期,变更需记录影响判断和确认责任人。月历可以帮助发现时间窗口,但不能替代正式的变更审批。
这类项目通常值得提高关键阶段的检查频率,却不一定需要对所有普通任务都采用同样强度。把管理精力集中在关键路径、外部承诺和不可逆节点上,通常比全量任务加审批更稳妥。
4. 成员隐私要求高或外部协作较多
对外共享时,优先展示交付日期、责任接口和必要状态,不共享与协作无关的个人安排。成员可用时间可以用资源占用区间或不可用标记表达,避免暴露私人日程内容。
若外部合作方只能访问有限信息,应使用范围明确的共享视图,并定期检查权限。权限配置既影响信息安全,也影响数据可信度:编辑权限过宽可能造成字段口径混乱,过窄又可能让任务负责人无法及时更新。

八、月视图管理的取舍与下一步行动
1. 追求信息完整,还是保持视图简洁
如果把所有字段都展示在月历卡片上,成员可能无法快速扫描;如果只显示任务名称,负责人和状态又不容易识别。更合理的方式是让月历卡片只展示决策所需信息,例如任务名称、负责人、关键日期和状态,其他细节留在任务记录中。
字段完整性应通过任务详情和筛选能力保证,不必把每个字段都堆到日历页面。视图的目标是快速发现问题,不是替代完整数据库。
2. 追求计划稳定,还是允许及时调整
计划稳定有助于协调资源,但过分追求“日期不变”会让风险报告变慢。遇到需求改变、依赖阻塞或资源变动时,及时调整并记录原因,通常比维持一张已经失真的月历更有价值。
团队要约定哪些变化需要审批、哪些由任务负责人直接更新。小范围的执行微调可以简化流程;涉及关键路径、对外承诺或重大资源重新分配时,再提升审批级别。流程强度应与变更影响相匹配。
3. 追求统一规范,还是保留团队差异
大型组织需要统一基础字段和核心指标口径,否则跨项目数据无法比较;但不同业务的任务周期、交付定义和风险特征可能不同。适合统一的是日期含义、状态基础定义、变更记录和关键指标计算方式;适合保留差异的是项目特有字段、评审节奏和详细分类。
统一不等于所有团队使用完全相同的表单。可采用“组织级最小规范+项目级扩展字段”,既保留横向协作能力,也避免用一套过度庞大的字段体系拖慢执行。
4. 一周内可以完成的启动清单
- 选一个真实项目试跑:不要一开始覆盖全组织,优先选成员协作密集、节点清晰且负责人愿意参与的项目。
- 确定日期口径:明确月视图展示开始日、截止日还是关键节点;遇到日期范围任务时说明如何呈现。
- 补齐四个基础字段:任务名称、负责人、计划日期、状态,并清理已取消或不纳入本月的记录。
- 指定责任人:任务负责人更新事实,项目负责人检查整体冲突,视图维护人管理字段和权限。
- 选用三到四项指标:先从排期覆盖率、逾期率、日期变更率和关键节点按期完成率中选择,不要一次追踪所有数字。
- 月底复盘原因而非排名:把延期和变更按外部等待、需求变化、资源冲突、估时偏差等原因分类,再确定下一月的一项具体改进。
如果试跑后发现成员频繁重复录入、变更责任不清或跨项目负荷无法查看,再考虑调整工具配置或引入组织级流程。不要先买功能、再寻找使用场景;先确认管理问题,再验证工具能力是否能减少实际摩擦。
5. 最后的判断标准
月视图做得好不好,不看颜色是否丰富,也不看卡片排得是否整齐,而看三个结果:成员能否快速找到自己的近期任务,项目负责人能否提前发现时间与资源冲突,重要变更能否留下清晰记录并传达到相关人员。
月历不是为了让未来看起来确定,而是为了让不确定更早被发现。下一步,先选一个项目,写下日期口径和责任分工,再用一个月验证排期覆盖率、变更原因和关键节点按期情况。若数字不能触发具体行动,就调整定义;若流程让成员重复劳动,就简化字段。能持续维护、能解释变化、能支持决策的月视图,才是团队真正用得起来的规范。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:月视图流程与规范:项目成员日历视图实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/493077
