很多团队并不缺任务表,也不缺日历,真正让截止日期失效的,往往是日期已经填上,却没人能回答三个问题:谁对交付负责、延期会影响谁、临近到期后要采取什么动作。日历视图能让时间冲突浮现出来,但它不是自动管理器。要把它变成管理工具,必须把日期、责任、提醒、变更和复盘连成闭环。
一、先讲结论:日历视图是风险雷达,不是任务管理的全部
1. 日历视图解决的是“什么时候”,不是“怎么完成”
日历视图最擅长呈现任务在时间轴上的分布。管理者可以快速看到某周是否堆了太多交付节点、哪些任务即将到期、多个关键事项是否落在同一天。它把原本藏在任务列表里的时间关系,变成容易扫描的画面。
但日历上的一个日期,并不能说明工作量是否合理、任务是否被阻塞、交付标准是否清楚,也不能自动确认负责人是否已经开始处理。看见任务,不等于掌握任务;看见截止日期,也不等于风险已经有人接手。
我会把日历视图看作管理流程的“风险雷达”:它负责暴露时间上的异常,后续仍需要依靠任务详情、负责人反馈、依赖关系和管理规则来判断并处理异常。
2. 有效的截止日期管理必须闭环
一套可执行的流程至少包含六个环节:定义交付、指定负责人、估算日期、安排提醒、处理变更、复盘偏差。少了其中任何一环,日历都可能只是把不完整的信息排得更整齐。
- 定义交付:明确任务完成后要交付什么,以及谁来验收。
- 指定负责人:每项关键任务设一名最终负责者,其他参与人标记为协作者或审批角色。
- 估算日期:按工作量、等待时间和前置依赖倒推,而不是只填一个理想日期。
- 安排提醒:提醒应触发确认和处理,而非单纯增加通知。
- 处理变更:记录延期原因、影响范围和新计划,并同步给相关人员。
- 复盘偏差:分析日期为什么失准,再调整估算、资源、依赖或审批流程。
如果团队刚开始建立规则,先统一关键任务的字段和变更方式,比一开始设置复杂的自动化更重要。规则简单、大家愿意持续使用,往往比功能繁多但没人维护更有效。

3. 管理者首先要判断日期是否可信
可信日期不是“看起来合理”的日期,而是有估算依据、责任人认可、依赖关系可行,并且在变化时能被及时更新的日期。若日期缺少依据,管理者即使每天查看日历,也只是更频繁地看到一个不可靠的承诺。
我的判断顺序通常是:先看任务是否可验收,再看负责人是否明确,然后检查依赖和等待时间,最后才讨论具体日期。这个顺序能减少一种常见情况:团队先承诺日期,随后才发现任务范围没有说清、审批周期也没人计算。
二、背景和真实场景:为什么“日期都在日历上”仍会延期
1. 任务分散在多个渠道,日历只看到了其中一部分
在不少团队里,正式任务在协作平台上,临时修改留在聊天记录里,客户承诺在邮件里,会议决定又写在个人笔记中。每个人都觉得自己掌握了最新进度,管理者看到的却是几份不一致的计划。
这种情况下,日历视图即使显示得很清楚,也可能只是“已录入事项”的视图,而不是“团队全部承诺”的视图。上线或推广日历化管理前,必须先规定什么事项必须进入统一任务系统,尤其是对客户交付、审批节点和跨部门依赖有影响的任务。
2. 日期集中不一定代表负荷过高,但值得进一步检查
同一天有八项任务到期,并不能直接证明团队无法完成。它们可能都是十分钟的确认事项,也可能包含需要多部门评审的复杂交付。只看数量不看工作量、优先级和依赖关系,容易把日历当作简单的“红黄绿灯”。
更有用的检查方式,是把临近日期与任务规模、当前状态、负责人负荷和下游影响一起看。例如,同一负责人在三天内要完成五项交付,其中两项都等待同一位审批人,这才是值得优先排查的组合风险。
3. 小型案例:临近发布才发现审批时间没有被排进计划

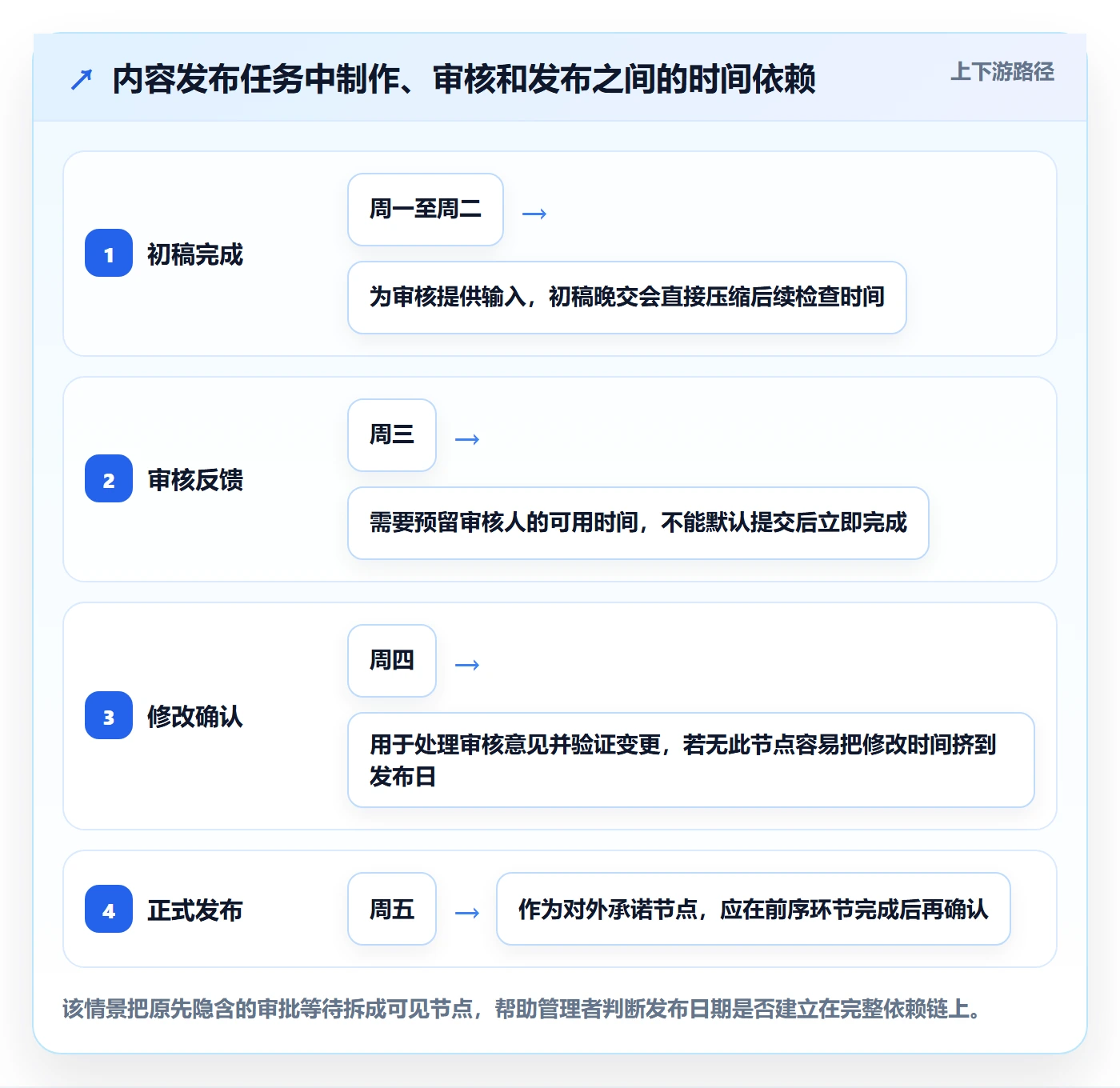

下面是一个情景模拟,用于说明流程问题,不代表真实企业统计。某内容运营团队计划在周五发布一组页面,制作任务的截止日期都标在日历中,但审核被当成了“完成前顺手处理”的环节,没有独立负责人和时间节点。
周三检查时,页面内容已完成,审核人却需要处理其他项目。团队临时把发布日期往后挪,设计、销售和客户沟通安排随之调整。表面看是审核慢,实际原因是计划里只有制作日期,没有纳入审核等待、修改缓冲和发布确认。
如果日历同时展示初稿完成、审核反馈、修改完成和正式发布四个节点,管理者就能在发布前发现等待时间;如果审核延期,变更也能提前传递给受影响的人。日历的价值不只是提示“快到期了”,更在于让不可见的等待和依赖变得可讨论。

4. 时间表上的空白不等于团队有余量
日历只显示被登记的事项时,空白可能来自任务遗漏、信息未同步,也可能意味着团队确实有可用时间。管理者不能仅凭空白区域分配新任务,最好同时查看成员的任务状态、预计工作量和未登记的固定职责。
反过来,日历排满也不一定代表计划周密。若团队为了“看起来可控”把每个人的时间都排满,临时需求、返工和跨部门等待就没有缓冲。合理排期需要承认不确定性,而不是试图用更多日期把不确定性藏起来。
三、拆解常见误区:日历不是把任务挪到日期格里
1. 误区:所有任务都应该有硬截止日期
把每件事都设成硬期限,会让真正不能错过的承诺失去辨识度。管理者应区分外部承诺、内部目标和阶段检查点:客户交付或法规节点通常属于硬截止;探索性工作、持续优化事项可能更适合设置检查日期或阶段目标。
日期类型应当被团队理解。如果“目标日期”经常被当成承诺日期,成员会倾向于保守排期;如果硬截止可以随意移动,日历上的红色警报也会逐渐失去意义。
2. 误区:截止日期越早,团队越容易按期完成
人为把日期提前,可能形成缓冲,却也可能制造虚假的紧迫感。团队如果长期发现计划日期与实际承诺不一致,就会把系统日期当作参考,把真正的计划放回聊天或个人表格中。
我更倾向于把缓冲时间写进计划逻辑:明确哪些环节需要等待、哪些风险需要预留,以及缓冲由谁批准使用。这样既能保留真实承诺,也能避免把所有不确定性都压到执行者身上。
3. 误区:提醒越多,遗漏越少
连续推送通知不一定提升执行率。提醒没有明确下一步动作时,常常只会增加信息噪音。任务负责人收到“任务快到期”的通知后,仍需要知道是确认进度、提交交付物、请求资源,还是发起延期申请。
更稳妥的做法,是按风险设置少量有动作含义的提醒:提前检查依赖、临近确认状态、到期判断结果。低风险任务不必和关键对外交付使用同一套提醒密度。
4. 误区:改了日期,就等于完成了延期管理
直接把任务拖到下周,只更新了一个字段,没有完成延期管理。原日期为什么失效、哪些下游工作受影响、相关人员是否知情、重新排期是否可行,都没有得到回答。
我建议把日期变更视为一次计划变更,而不是普通编辑。至少保留原日期、新日期、变更原因、影响对象和确认人。这样团队才能区分“正常调整”和“反复失准”,也能在复盘时识别真正的瓶颈。
5. 误区:日历视图可以替代任务列表和项目计划
日历适合回答时间分布问题,任务列表适合检查状态、负责人和优先级;项目计划或依赖视图则更适合分析前后置关系。把所有管理问题都塞进日历,往往会导致信息拥挤,关键风险反而不突出。
工具选择应服从管理问题,而不是先选一种视图再让所有团队迁就它。日历应与任务详情、状态跟进和变更记录配合使用,才有可能形成完整判断。

四、专业判断逻辑:从填日期到管理风险的六步流程
1. 先定义交付物和完成标准
任务名称应该让团队知道要做什么,但仅有名称通常不足以判断是否完成。例如“完成客户方案”可能指初稿、内部评审版,也可能指客户确认版。若完成标准不清,截止日期就没有可核验的终点。
关键任务至少要写清交付物、验收人和通过条件。小任务可以简化描述,但对外承诺、审批任务和跨部门交付不宜只留下一个模糊动词。
2. 指定一位最终负责人,并拆出必要协作角色
多人参与不等于多人共同负责。每项重要交付应有一位最终负责人,负责推动进度、发起协作和暴露风险;执行者、审核者、审批者则根据实际流程补充。
如果团队不愿意把负责人设为单人,可以至少明确谁负责召集、谁做最终判断、谁提供输入。否则,任务在日历上有名称、有日期、有多位成员,仍可能没人主动处理延期风险。
3. 先估算工作和等待,再确定日期
截止时间要考虑工作时间与日历时间的区别。任务本身可能只需要两天,但审批人通常隔一天集中审阅,涉及两个部门时还可能有排队等待。只估算实际操作时间,计划会系统性地偏紧。
一个实用的倒推方式是:从必须交付的日期开始,依次减去验收、审核、修改、执行和必要缓冲的时间。每个时间段都要有对应责任人或处理条件,不要把整段周期压缩成一个“任务开始到结束”的黑箱。
4. 把依赖关系变成可见节点
如果任务B必须等任务A完成,计划里就要显示这层关系。即使当前工具不能自动展示依赖,也可以在任务描述中注明前置事项、联系人和“何种状态下可以启动”。
依赖关系尤其需要关注跨团队事项:一个部门的延期,可能改变其他部门的工作顺序。如果只更新延期任务本身,而没有通知下游负责人,日历看起来更新了,实际协作仍停留在旧计划上。
5. 设计提醒动作,而不是只设置提醒时间
我通常建议先回答“收到提醒后,负责人要做什么”,再决定提前几天提醒。提醒动作可以是确认状态、提交阶段成果、请求审批、说明阻塞或评估变更。
不同任务不宜使用完全相同的提醒节奏。关键交付可以在进入执行阶段时做一次检查,在临近节点时再核对状态;低风险、短周期任务则可减少提醒。具体频次要结合业务周期和团队响应习惯试运行,而不是照搬固定天数。
6. 设定逾期处理与复盘边界
逾期后,管理者首先要判断影响,而不是马上追问责任。先确认交付是否仍有可用价值、下游安排是否需要调整、是否需要增加资源,再讨论原因归属。这样能让团队更早暴露风险,而不是等到结果无法挽回才报告。
复盘应聚焦可改变的流程因素,例如范围变化未及时确认、审批等待没有排期、任务拆分粒度过粗、资源冲突没有提前发现。若只记录“负责人未按时完成”,同类延期通常还会再次发生。

五、具体案例与数据观察:怎样判断流程是否真的改善
1. 以一个跨部门交付团队为例
以下为样本推演,用于展示管理指标的用法,不代表真实客户数据或行业平均水平。假设一个由产品、设计、研发和运营组成的 24 人交付团队,每月需要完成约 60 项跨角色任务,管理者发现逾期任务常在交付前两天才集中暴露。
团队先不急着更换工具,而是试行四条规则:关键任务必须有单一负责人;外部审批单独建任务;延期需填写原因和影响对象;每周固定检查未来两周的临近事项。试行前后比较时,除了按期完成率,也记录风险发现时间和延期原因是否完整。
为了避免指标看起来好看、实际计划却失真,团队还保留原定日期。若任务延期,只更新当前计划日期,不覆盖原始日期。这样管理者可以分别看到“现在计划何时交付”和“最初承诺是否实现”,不必在两者之间做虚假选择。
2. 不要只看按期完成率
按期完成率有用,但不能单独评价管理效果。如果团队通过不断把日期改到未来来维持高完成率,数字会改善,客户承诺却可能持续落空。建议至少同时观察逾期比例、提前发现风险的时间、延期原因记录完整度,以及重复延期任务的占比。
更重要的是统一口径。例如,“按期”是指提交了初稿,还是通过验收?延期任务按最初日期还是当前计划日期计算?如果统计规则每个月都变,趋势图就很难帮助管理者决策。
| 观察指标 | 建议定义 | 管理者能用它回答什么 | 容易出现的误读 |
|---|---|---|---|
| 按期验收率 | 在原定日期前通过验收的关键任务数,占同期到期关键任务数的比例 | 原始承诺兑现情况是否改善 | 把“提交”误当成“完成” |
| 逾期任务占比 | 超过当前有效截止日期且未验收的任务数,占同期到期任务数的比例 | 当前计划中有多少任务已经失守 | 忽略日期频繁修改造成的掩盖效应 |
| 风险提前发现时间 | 从首次标记高风险到原定截止日期的时间间隔 | 团队是否更早报告阻塞并留出处理窗口 | 把提前报告误读为执行变差 |
| 延期原因完整率 | 有原因、影响范围和新计划记录的延期任务数,占全部延期任务数的比例 | 复盘材料是否足以支持流程调整 | 记录完整不代表延期本身已减少 |
3. 观察过程指标,找到改善发生在哪里
如果按期率没有变化,但风险提前发现时间从截止日前一天延长到提前四天,这仍然可能是重要改善:团队获得了重新分配资源、缩小范围或调整对外沟通的时间。管理效果不仅是“最后有没有延期”,也包括“多早知道可能延期”。
反过来,若按期率上升但任务返工增加、验收质量下降,就需要检查团队是不是把交付标准放松了。好的管理指标应该成组观察,避免单一数字把真实问题遮住。

4. 数据来源和使用边界必须说清楚
公开资料通常不会提供适用于所有企业的“使用日历视图后效率提升多少”这一统一数字,因此不能把示意案例包装成行业基准。企业内部数据也只有在任务定义、日期口径和验收规则稳定后,才适合做趋势比较。
如果目前没有历史数据,可以先连续记录四到六周,形成团队自己的基线。这个周期不是通用标准,而是一个便于落地的观察建议;任务周期较长的团队可能需要更久,短周期运营团队则可以更早看到趋势。
六、不同情况下的行动建议:先做最能减少盲区的动作
1. 团队人数较少、任务链条较短
小团队不必先制定厚重的流程文件。先确保每个关键事项有负责人、截止日期和完成标准,再约定每周一次检查临近任务。若任务主要由一两个人完成,日历可以承担较多排期作用,但仍建议把重要变更留在任务记录中。
行动顺序可以是:先统一关键任务的录入位置,再区分硬截止和目标日期,最后安排简短的逾期复盘。规则应少而清楚,避免让记录成本超过管理收益。
2. 多部门协作、交付依赖复杂
跨部门团队应优先解决责任和依赖,而不是先追求更密集的提醒。明确每个交付的主责人、审批人、前置条件和受影响方;日期变化时,由变更发起人负责通知上下游,并确认对方收到。
管理者可以固定查看未来一到两周的关键节点,但检查重点不是逐项催促,而是找出等待时间、资源冲突和多个任务共用同一审批人的情况。若依赖复杂,日历视图应与项目计划或依赖关系视图配合使用。
3. 外部承诺多、延期代价高
对客户交付、合规提交或发布窗口等高代价事项,应把验收和审批节点一起纳入计划,并提前设定风险升级条件。例如,当上游交付未按约定状态完成时,负责人需要在何时发出预警、由谁决定调整范围或沟通客户。
这类事项不适合依赖个人记忆或临近到期提醒。最好保留原始承诺、每次变更记录和最终验收状态,以便事后判断是估算失准、资源不足还是外部条件变化。
4. 任务类型多、紧急事项频繁
运营、支持和突发响应团队常常无法为所有任务给出精确截止日期。此时可区分固定承诺与响应目标:前者使用明确日期,后者使用优先级和响应时限,并定期检查积压任务。
如果把所有临时事项都硬塞进日历,计划会不断被覆盖。应明确哪些事项可以打断原计划、由谁授权、被打断的任务如何重新排期,避免“紧急”成为绕过排期规则的默认入口。
5. 工具能力有限或团队尚未形成使用习惯
并非每个团队都需要复杂的自动化。只要工具支持统一记录任务、负责人、日期、状态和变更说明,就可以先把基本流程跑起来。提醒、权限、依赖联动和统计报表可以随着问题暴露逐步补充。
选择工具时,应核实团队真正需要的能力,例如是否能按负责人筛选、是否能保留日期变更记录、是否支持相关成员及时获知更新。不要把某个软件宣传中的功能默认成所有工具都具备,也不要在没有核实的情况下依赖自动联动。

七、不同情况下的取舍:管理精度、维护成本和灵活性
1. 什么时候用硬日期,什么时候用阶段检查点
对外承诺、审批截止和具有明确后果的交付,应使用硬日期,并明确变更权限。探索性工作、早期调研或范围尚未稳定的事项,更适合使用阶段检查点:到某个时间评估进展,再决定是否进入下一阶段。
把不确定工作过早包装成精确承诺,可能让团队隐藏不确定性;但完全没有检查日期,也会让探索工作无限延长。阶段检查点是在灵活性和控制之间取得平衡的方法。
2. 什么时候增加提醒,什么时候减少提醒
若团队经常在截止前才发现阻塞,应增加的是“检查动作”,未必是通知数量。先检查提醒有没有责任人、有没有明确处理要求,再判断是否需要增加节点。
若成员频繁忽略通知,或大量低风险任务每天重复推送,就应减少提醒密度,并按风险分层。关键任务少而明确的升级提醒,通常比所有任务使用同一频率更容易执行。
3. 什么时候使用日历视图,什么时候切换到其他视图
当管理问题是“未来两周有哪些节点、是否撞期、任务是否集中”时,日历视图很合适;当问题是“任务谁在处理、哪些状态停滞”时,列表或看板更直接;当问题是“前置任务延迟会影响哪些交付”时,则需要查看依赖关系或项目计划。
视图不是组织管理成熟度的排名。团队可以围绕同一批任务切换视角,不必强迫所有人只使用一种页面。重要的是底层信息一致,日期和状态发生变更后能够及时同步。
4. 什么时候值得自动化,什么时候先保留人工判断
当任务类型稳定、规则重复、异常条件清楚时,自动提醒和状态联动可以减少重复劳动。但如果每个延期都需要结合客户影响、资源情况和范围变化做判断,完全自动化可能产生大量误报,甚至把复杂决策简化成机械通知。
我的取舍原则是:重复的提醒可以自动化,影响范围和优先级判断应保留责任人;稳定字段可以设为必填,业务例外则提供说明通道。自动化的目标不是让人不再判断,而是把判断从低价值的重复提醒中释放出来。
5. 什么时候开始扩展流程,什么时候应该先停下来
如果团队连负责人和完成标准都没有统一,先不要加入复杂的延期审批、层级汇报和多级预警。流程越复杂,维护成本越高;基础信息质量不足时,自动化只会更快地传播错误。
当团队已经稳定执行基础字段,仍反复出现同一类风险,再针对问题增加机制。例如,审批等待频繁就增加审批节点和时限;日期变更影响下游就增加变更通知责任;关键任务负荷冲突明显,再建立资源检查节奏。

八、落地检查清单:用一周建立可运行的截止日期规则
1. 第一天:选定需要统一管理的任务范围
先确定哪些事项必须进入日历和任务系统,例如对外承诺、跨部门交付、审批节点和重要里程碑。不要要求所有零碎动作一开始都进入统一流程,否则团队会把精力花在填表,而不是识别真正的交付风险。
2. 第二天:统一关键字段和日期定义
对关键任务规定最小信息集:任务名称、负责人、截止日期、完成标准、优先级、前置依赖和验收人。明确哪些日期是硬承诺、哪些只是内部目标,避免不同团队使用同一个字段表达不同含义。
3. 第三天:梳理即将到期的任务与依赖
查看未来一到两周的事项,检查负责人是否明确、审批是否排期、多个节点是否集中、任务是否依赖尚未完成的前置工作。遇到信息不全的任务,先补充事实,不要急着把日期改得更好看。
4. 第四天:约定提醒后的动作和延期规则
明确提醒出现后由谁确认状态、什么情况下要升级风险、延期需要记录哪些信息。规则不必复杂,但要能回答:谁发起、谁批准、谁被通知、哪些下游任务需要重新评估。
5. 第五天:用一次实际跟进检查规则是否可用
选取少量关键任务试运行,观察团队能否快速找到负责人、当前状态和阻塞原因。如果大家仍要去聊天记录里找最新日期,说明统一记录方式还没有建立;如果提醒很多却没人知道要做什么,说明提醒规则需要重写。
6. 一周后:复盘流程,而不是只追究逾期
检查逾期原因、风险发现时间、日期变更是否通知到位,以及新增维护工作是否合理。若信息准确度提升但操作成本过高,就删减低价值字段;若任务仍在截止日当天才暴露问题,就加强阶段检查和依赖确认。
- 关键任务是否有唯一的最终负责人?
- 截止日期是否与完成标准和验收角色对应?
- 前置依赖和审批等待是否进入排期?
- 提醒是否对应清楚的执行动作?
- 延期是否记录原因、影响对象和新计划?
- 团队是否能区分硬截止与内部目标日期?
- 管理者是否同时观察结果和过程指标?
我的最终判断是:日历视图的管理价值,不取决于日历格子排得多满,而取决于团队能否在风险变成逾期之前看见它、说明它并采取行动。先从关键任务开始,建立负责人、交付标准、依赖、提醒动作和变更记录,再用团队自己的数据观察流程是否改善。下一步可以选一个跨部门项目,用一周试行上述规则;如果风险更早暴露、日期变更更透明、团队无需反复追问“谁在处理”,日历才真正从展示工具变成管理工具。

常见问题解答(FAQ)
1. 企业团队设置任务截止日期时,哪些信息必须同时明确?
我以前以为给任务填上一个日期就算排期完成了,但实际协作时常遇到日期到了、负责人却不清楚交付标准的情况。尤其是跨部门任务,我不知道应该先补齐哪些信息,才能让截止日期真正可执行。
至少明确任务名称、唯一负责人、截止日期、完成标准和优先级;涉及协作或前置条件时,再标出协作者、审批人和依赖任务。日期应依据工作量、审批周期及依赖环节估算,而不是只按期望交付日倒推。若任务结果无法客观验收,应先补充交付标准,再把日期作为正式承诺。
2. 管理者如何用日历视图发现任务冲突和延期风险?
我会在周会前查看团队日历,但有时同一天排了很多任务,也不确定这是否代表成员真的超负荷。遇到临近截止日期的任务时,我也想知道应该重点检查哪些信息,而不只是数任务数量。
先筛查临近到期但尚未完成的任务,再查看负责人是否同时承担多个高优先级事项、任务之间是否存在前后置依赖,以及关键节点是否集中在同一时段。不要仅凭日历上的任务数量判断负荷,还要结合任务规模、当前状态和成员职责;发现风险后,确认阻塞原因,再决定调整优先级、资源或日期。
3. 截止日期提醒和逾期处理怎样形成有效闭环?
我曾经给任务设置了多次提醒,却发现提醒越来越多,团队仍会漏掉关键节点。任务逾期后,如果只是把日期改到下周,我也担心相同的问题会再次发生。
按任务风险设置少量提醒节点,例如提前检查进度、临近到期确认交付、到期核对状态;提醒后要指定跟进人和处理动作。逾期时记录原因、评估对上下游任务的影响、确认新的负责人和日期,并通知相关协作者;重新排期不能替代原因分析和风险处理。
4. 如何判断日历视图是否改善了团队的截止日期管理?
我想知道团队开始使用日历视图后有没有变好,但单看任务是否按期完成,可能无法解释延期是怎么发生的。尤其是项目规模和任务难度不同,我不确定该用什么口径比较。
先统一统计周期和任务口径,再跟踪按期完成率、逾期任务数、延期原因分布及临近到期未完成任务数。按期完成率可按“按原定日期完成的任务数÷统计期内到期任务数”计算,并单独标记取消或经批准变更日期的任务。结合延期原因和交付质量看趋势;若逾期下降但任务被频繁改期,仍不能据此认定管理流程已改善。
核心关键词
文章包含AI辅助创作:日历视图截止日期全流程:企业管理者效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/492544
读者评论
把日历当风险雷达而非任务全貌,这个定位比较准确。尤其是任务分散在聊天、邮件和平台时,先统一录入规则比增加提醒更实际。
审批等待容易被漏进排期。把初稿、审核、修改和发布拆成独立节点,能更早看出发布日期是否可行。
文中提醒不要只改日期,还要记录原因和受影响对象,这对跨部门协作很有帮助。情景模拟的数据也明确标注了用途,避免被误当成行业统计。
