日历视图计划安排教程:研发团队最佳实践,避坑指南
研发日历排得满满当当,为什么版本还是延期?我判断,问题通常不在“有没有把任务放进日历”,而在日历里混淆了预计开始日、对外承诺日和关键依赖,导致计划看起来完整,执行时却没有真实的容量和调整空间。日历视图适合帮助团队看见时间约束,但它本身不会替团队估算工作量、识别阻塞或管理变更。要把它用好,先明确计划的用途,再按依赖、容量和风险安排任务,最后建立维护规则。
一、先明确日历视图能解决什么问题
1. 日历解决的是时间可见性,不是排期质量
日历视图把任务和节点放到时间轴上,便于发现某周是否堆积了过多评审、测试或发布事项,也便于多个角色对齐重要日期。它特别适合回答“什么时候发生”“哪些工作撞在一起”“哪个节点前必须完成”等问题。
但日历不会自动判断任务估时是否可靠,也不会仅凭日期推断两项工作能否并行。若需求尚未澄清、任务没有负责人、工作量没有依据,日历只会把不确定性包装成整齐的色块。我会把日历看作计划的展示层,而不是计划的来源。
2. 日历、看板和列表各有分工
列表适合检查工作项是否齐全、负责人和优先级是否明确;看板适合追踪工作处于待办、进行中、评审还是测试;日历则适合观察工作何时发生、节点之间是否冲突。三个视图可以指向同一批任务,但它们回答的问题不同。
如果团队只用日历管理全部工作,往往会出现卡片很多、状态难找、依赖关系不清的情况。我的建议是:先在任务系统中维护工作项,再用日历观察时间分布。具体工具是否支持字段同步、筛选或依赖展示,需要按实际产品能力核对,不能把某个工具的功能假设成所有平台都有。
| 管理视图 | 最适合回答的问题 | 不宜单独承担的任务 |
|---|---|---|
| 日历 | 日期、节点、时间冲突和工作分布如何? | 完整跟踪状态流转、细粒度任务讨论 |
| 看板 | 工作进行到哪一步?卡在哪里? | 判断多个节点在时间上是否冲突 |
| 列表 | 有哪些工作项?负责人、优先级和信息是否齐全? | 快速呈现整体时间结构 |
下面的示意对比不是行业基准,而是帮助团队判断不同视图各自提供什么信息。若团队日历中能看见节点,却无法回答“任务为什么排在这一天”,通常需要回到任务列表和依赖关系中补信息。

3. 先区分三种日期,避免把所有时间都当承诺
在团队计划中,我会先区分预计开始日、目标完成日和对外承诺日。预计开始日表示当前假设下准备启动的时间;目标完成日用于团队内部跟踪;对外承诺日则可能涉及客户、业务部门或发布窗口,变更成本更高。
如果这些日期在日历里没有区别,成员容易把一个初步估算理解成最终承诺,管理者也可能把一个目标日期当作确定结果。工具字段不足时,可以用命名规则或明确标签区分,但规则必须简单且全员一致。
二、排期之前先补齐计划输入
1. 任务必须足够清楚,才值得安排日期
排期前,我会检查每个工作项是否至少有明确的交付结果、负责人、优先级和估算依据。比如“优化接口”不是可直接排期的描述;“为订单查询接口补充分页参数,并通过约定的回归用例”更接近可以验证的工作项。
任务并非越细越好。拆分的目的,是让团队能判断工作由谁负责、完成标准是什么、是否存在阻塞。如果拆成大量十几分钟的小任务,更新成本可能超过管理收益;如果一个任务横跨多个角色和多个阶段,日历又难以反映真实进展。
2. 把交付链条完整纳入计划
研发排期常见的盲区,是只排开发时间,却把需求澄清、设计评审、代码评审、测试准备、缺陷修复和发布验证当作“自然会发生”。这些环节并不会因为没有出现在日历上就消失,只会以临时插队的方式挤占后续工作。
我通常会沿着交付链检查一次:输入是否就绪、开发产物由谁验收、测试环境何时可用、失败时是否留有修复窗口、发布是否受冻结期或外部审批约束。日历不一定要塞入每条操作,但关键交接点必须能被看见。
3. 估算可用容量时,不能简单按人数乘工作日
一个五人团队在十个工作日内,不等于有五十个完整人日可投入项目。会议、值班、支持请求、休假、跨团队协作和必要的评审都会占用时间。若团队有稳定的历史数据,可以用实际投入和完成情况校准;没有数据时,应明确写成估算假设,不要伪装成精确容量。
尤其要分清“日历上有空”与“成员有可投入容量”。某位工程师的日历没有会议,并不意味着其整段时间都能用于某个项目;技术支持、代码评审和突发问题也可能是团队的真实职责。
4. 先标出依赖和外部约束,再决定日期
依赖关系决定哪些工作必须先完成,外部约束决定哪些日期不能随意移动。例如接口定义未冻结,客户端联调就可能无法稳定开始;测试环境要等另一个团队交付,测试日期也不能只按本团队空档安排。
我建议把依赖描述成可检查的条件,而不是写一句“等上游”。例如“接口字段确认并发布测试环境后,客户端联调才能开始”。这样一旦上游延期,团队能快速判断受影响的任务,而不是只在日历上看到几个日期同时变红。

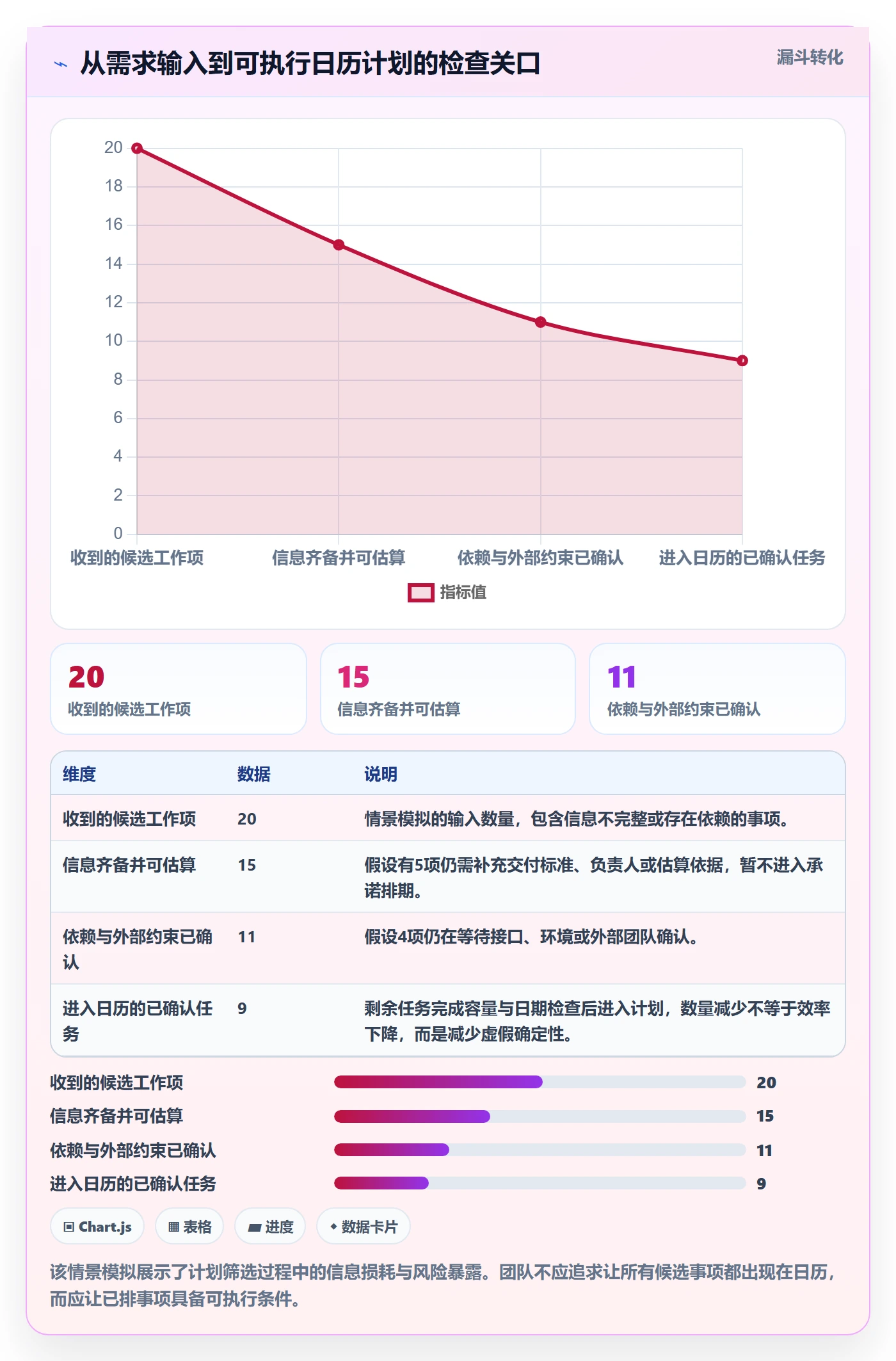

下图使用情景模拟展示了一个计划输入不完整时,日历安排容易遇到的约束。它不是行业统计,也不表示所有团队都应采用同样的缓冲比例。

三、研发团队日历排期的可执行流程
1. 从交付目标拆出可验证的工作项
不要从空白日历开始拖拽任务。我会先确认迭代或项目要交付什么,再拆出需求分析、方案设计、开发、评审、测试、修复和发布验证等必要工作。拆分是否合适,取决于团队能否独立判断每项工作的负责人、完成条件和阻塞状态。
如果一个工作项无法说清“做到什么算完成”,它通常还没有准备好进入可靠排期。可以先将其标成待澄清或待估算,而不是为了让计划看起来完整,提前填入一个看似精确的日期。
2. 按依赖关系排顺序,不按空档拼图
完成拆分后,先识别前置条件、交接点和可并行部分。只有在接口、环境、决策或数据准备就绪时,后续工作才具备启动条件。表面上有两个人同时空闲,不代表他们负责的任务就可以并行。
对于可并行的工作,要确认并行是否引入集成成本。例如前后端可以分别开发,但如果接口约定未定,可能在联调阶段集中返工。对这种情况,我会把“约定接口”作为显式节点,而不是把两个开发任务各自排入日历后就默认没有风险。
3. 按可用容量安排,而非按满载排满
容量估算应同时考虑成员可用时间和任务所需技能。团队总容量够,并不意味着关键任务所需的特定角色有空;反过来,某位成员有空,也不意味着项目整体不存在依赖阻塞。

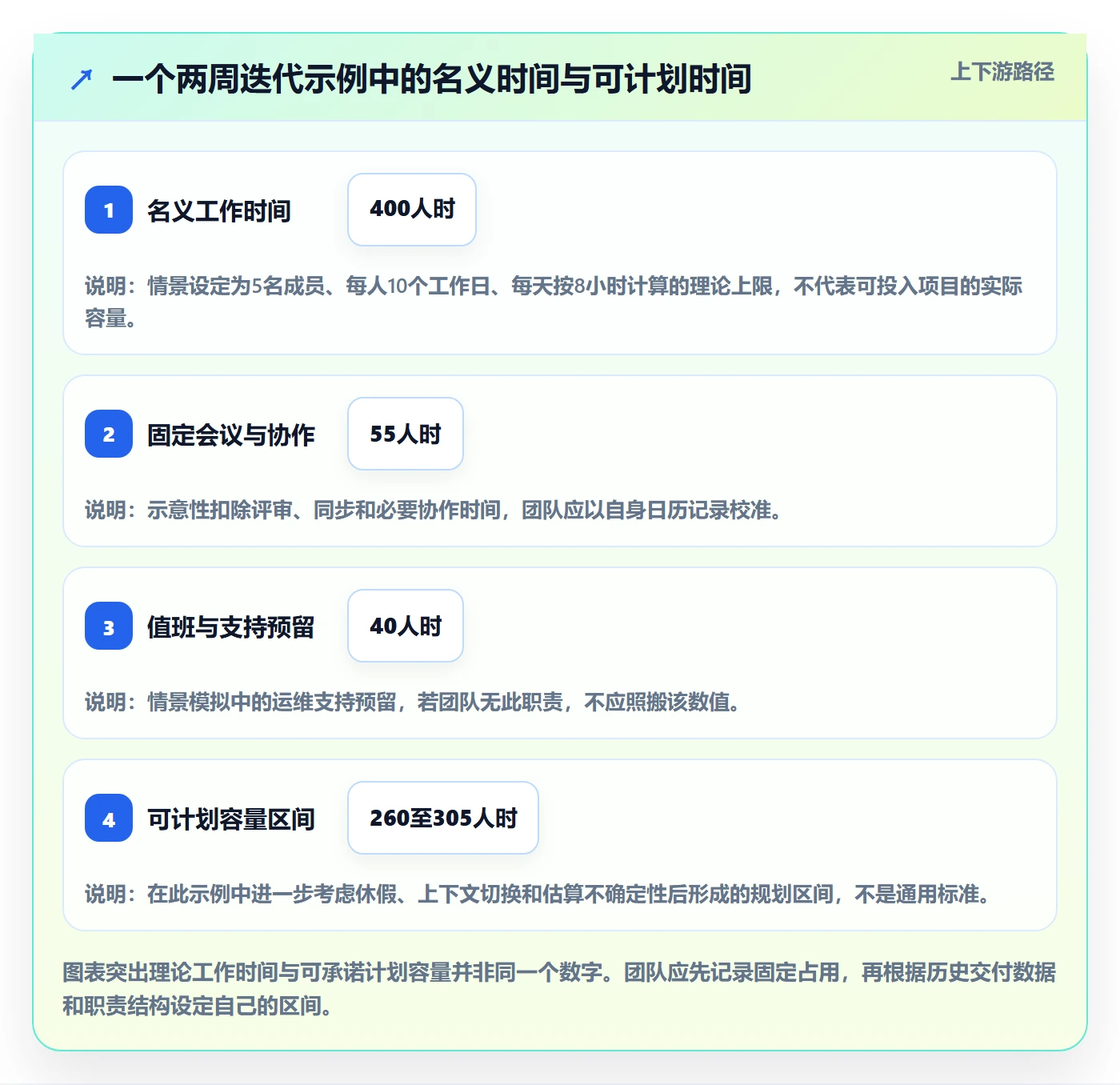

情景模拟:一个五人小组的两周迭代,名义上有四百人时。扣除固定会议、值班支持和已知休假后,可供新工作计划使用的时间低于名义值。若团队过去经常被线上问题打断,还应根据自己的历史记录下调承诺,而不是照搬某个固定百分比。
4. 先排关键节点,再安排普通任务
日历上最应该优先突出的是有外部约束或会影响后续工作的节点,例如需求冻结、接口评审、联调启动、测试窗口、版本冻结和发布验证。节点明确后,再把支撑这些节点的任务安排进去。
我会避免把所有工作项用同样的视觉权重呈现。若每个任务都是醒目的颜色,关键评审和普通内部工作就没有区别。可以通过少量标签区分里程碑、外部依赖和一般任务;标签含义应固定,避免不同小组对同一种颜色有不同解释。
5. 与执行者确认后,再把计划作为工作依据
排期不是管理者单方面填日历。负责人需要确认任务边界、依赖条件和估算假设;测试、设计或产品等协作角色也要确认关键交接是否现实。确认的目标不是消除所有不确定性,而是把已知风险摆到台面上。
如果相关人员尚未确认,计划状态应当清楚标注为草案或待确认。这样做比直接把日期当成团队承诺更可靠,也能减少事后争论“是谁答应了这个时间”。
6. 把变更作为计划流程的一部分
计划会变化并不意味着计划失败。需求变动、依赖延误、线上故障都可能改变原先安排。真正需要控制的是变更是否被记录、影响是否被评估、相关人员是否重新确认。
每次移动关键日期时,至少回答三个问题:为什么变化?哪些后续工作受影响?新的日期依据是什么?如果只是拖动日历卡片,没有同步负责人、任务状态和受影响节点,视觉上更新了,实际协作信息仍然是旧的。
下面的流程图指标是操作步骤的情景拆解,不是效率提升数据。它用于提示排期顺序:工作项准备度和依赖识别应先于日期安排。

四、日历维护规则:让计划既可读又可更新
1. 控制信息密度,日历只保留决策需要
一张日历如果同时塞入所有子任务、评论、会议、提醒和长期需求,很快就会失去可读性。日历卡片优先展示任务名称、负责人、日期和关键状态;详细描述、讨论过程和验收条件放回任务详情或对应工作区。
我的判断标准是:团队在短时间浏览视图后,能否发现关键节点、责任人和冲突。如果必须逐条打开几十张卡片才能看懂本周安排,说明当前视图承担了过多细节信息。
2. 统一标签含义,减少颜色歧义
颜色可以帮助快速识别任务类型,但只有在含义固定时才有价值。比如团队可以约定一种颜色表示里程碑、一种表示外部依赖、一种表示发布相关事项。不要让颜色同时表示优先级、部门和风险等级,否则同一颜色可能被不同人理解成不同含义。
标签数量也不宜无限增长。若某个标签无法影响排期判断、筛选或沟通动作,就要评估是否值得保留。不同工具的筛选和自定义能力不一样,应以实际功能为准,不要为了匹配一套理想规则,增加无法持续维护的字段。
3. 指定更新责任和检查节奏
日历长期失真的常见原因不是缺少功能,而是没人负责更新。团队需要约定谁维护任务日期、谁更新进展、谁处理跨团队依赖,以及计划何时集中复核。角色可以因团队规模而异,但责任不能含糊。
建议在关键节点前安排短周期检查,而不是只在迭代开始和结束时查看日历。检查不必开成大型会议;重点确认近期任务是否仍可启动、依赖是否变化、容量是否被临时工作占用,以及下游节点是否需要调整。
4. 用同一套任务信息支撑多个视图
如果日历上的日期要靠手工维护,而看板状态、负责人和任务详情又在另一处各自更新,重复录入很容易造成冲突。理想做法是让任务信息有清晰的唯一来源,再由不同视图展示同一批工作项;具体能否自动同步,取决于工具支持和团队配置。
选择某项目管理工具时,我会验证几个具体场景:日期变更是否能在相关视图同步;任务能否按负责人和项目筛选;是否可以区分里程碑与普通任务;团队能否查看需要的依赖信息;权限和历史记录是否符合协作要求。只看演示页面上的“日历功能”名称,无法判断这些实际工作流是否成立。
维护质量会同时受到更新频率和信息数量影响。下图是情景模拟,用来展示信息量增加后维护成本可能如何变化,不是对任何软件或团队的实测结论。

五、最容易让研发日历失效的六个坑
1. 把日历填满,当成计划充分
满载日历看起来有掌控感,但它不代表任务都已估算,也不代表容量已扣除会议、支持工作和休假。越是把每个空档都填满,突发工作越容易把后续任务整体推迟。
我会优先检查“为什么没有空档”,而不是把满载视为执行力强。若团队有持续的线上支持职责,计划就应反映这项工作;若不确定性较高,先用团队历史数据观察实际完成量,再决定承诺范围。
2. 只排开发,漏掉测试和验收
“开发完成”不等于“交付完成”。代码评审、集成、测试、缺陷修复、业务验收和发布验证可能都有明确负责人和等待时间。遗漏这些环节,往往会让计划表面按时、交付节点却不断后移。
遇到延期时,我会先检查任务链是不是只覆盖了编码,而没有覆盖验证和交接。如果测试资源、测试环境或验收窗口是瓶颈,就应把它们作为计划约束,而不是简单要求开发加速。
3. 用日期代替依赖关系
把下游任务排在上游任务后面,不等于依赖已经处理。若上游交付的完成条件不清晰,日历中的先后顺序只是视觉顺序。团队需要明确什么状态或产物满足启动条件,必要时将依赖关系写在任务里。
多个任务同时依赖同一项外部交付时,应识别影响范围。上游一旦延误,哪些计划需要重新估算?如果答案要靠临时开会才能找出来,说明依赖信息还没有形成可用的管理记录。
4. 任务粒度不是太大,就是太碎
一个任务如果跨度很长、责任人不止一个、完成标准也不清楚,就难以通过日历跟踪。如果拆分到每个微小操作,又会让负责人花大量时间维护日期和状态。粒度应服务于判断和协作,而不是追求任务数量多或少。
我常用一个实用问题检验粒度:出现延期或阻塞时,团队能否判断具体卡在哪个可行动的工作环节?如果不能,任务可能太粗;如果任务变化已经不影响任何决策,拆分可能过细。
5. 需求变化了,日期却没有同步更新
日历上的旧日期比没有日期更容易制造误解。业务范围变化后,如果只在会议里提到,却没有更新任务计划、负责人和受影响节点,其他成员仍可能按旧计划推进。
变更管理不一定需要复杂审批,但至少要留下一条可追溯记录:变更原因、受影响范围、重新估算依据和确认人。高风险或对外承诺的节点,可以设置更严格的确认要求;一般内部任务则可以采用轻量更新。
6. 计划写得很完整,却无人维护
排期会议上认真整理出来的日历,如果两周后仍停留在旧状态,就不再是计划,而是历史截图。更新责任需要落到具体角色,并明确哪些变化必须更新,哪些细节可以不动。
我倾向于让更新成为工作完成或状态变化的一部分,而不是另设一套繁重的汇报流程。比如任务进入测试时同步更新当前状态和日期偏差,比月底集中追问每个人“当时为什么延期”更有用。
下表是排期复核时可直接使用的检查项。发现问题后,先判断原因属于输入缺失、依赖未确认、容量误估还是变更未同步,不要把所有偏差都归因于个人执行。
| 看到的现象 | 优先核查 | 建议动作 |
|---|---|---|
| 任务普遍挤在迭代末尾 | 测试、验收和发布环节是否被漏排 | 补齐交付链,重新检查关键节点容量 |
| 日期频繁整体后移 | 上游依赖、临时工作和估算依据 | 记录延期来源,调整依赖或计划假设 |
| 日历与看板状态不一致 | 是否重复维护、字段同步是否可靠 | 明确任务信息唯一来源及更新责任 |
| 每周花很多时间整理日历 | 是否维护了过多低价值字段 | 删除不影响判断的字段,减少重复录入 |
| 关键任务无人认领 | 负责人是否明确、容量是否冲突 | 确认负责人后再承诺日期,必要时缩小范围 |

六、用一个小型版本排期示例解释判断过程
1. 示例背景:先说明这是情景模拟
以下示例是为了说明排期逻辑而构造的情景,不是某个真实客户案例,也不代表行业平均值。假设一个五人研发小组计划在两周内交付一项小版本,其中包含接口调整、客户端改造、管理页面更新、测试和发布验证。
如果只按人员空档把四项开发任务拖进日历,计划看似成立,但可能遗漏接口确认和测试窗口。我的第一步不是填日期,而是把“谁先完成什么,后续工作才能开始”列清楚。
2. 先梳理先后条件,再比较并行方案
示例中,接口调整需要先确认字段约定;客户端和管理页面可以在约定冻结后并行开发;集成测试需要等两端的基本功能可用;发布验证则依赖测试通过和发布窗口确认。
这条链上,接口约定是关键前置条件。若它晚两天确认,客户端和管理页面可能需要返工。把约定评审单独列成节点后,团队可以在开发开始前暴露风险,而不是等到联调时才发现双方理解不同。
| 工作项 | 前置条件 | 主要负责人 | 计划判断 |
|---|---|---|---|
| 接口字段评审 | 需求边界和数据来源明确 | 技术负责人、产品代表 | 作为客户端与管理页面开发的启动条件 |
| 接口调整与自测 | 字段约定确认 | 服务端工程师 | 完成后提供可联调环境和说明 |
| 客户端改造 | 字段约定确认,测试数据可用 | 客户端工程师 | 可与管理页面并行,但需预留联调修正时间 |
| 管理页面更新 | 字段约定确认,交互方案可用 | 前端工程师 | 并行开发前确认接口异常状态处理方式 |
| 集成测试与缺陷修复 | 服务端、客户端和页面基本功能就绪 | 测试与研发协作 | 不要只排测试开始日,应考虑缺陷处理回合 |
| 发布验证 | 测试通过,发布窗口确认 | 发布负责人 | 属于交付节点,不应被普通开发任务挤占 |
3. 计划日期要留有调整依据
在这个模拟中,我不会把所有工作压到两周的最后一天,也不会把每个任务的目标日期都写成对外承诺。接口评审、联调启动和发布验证属于需要重点盯住的节点;具体日期应根据团队可用时间、环境准备和发布制度来确定。
如果接口字段评审延期,受影响的不是日历上所有任务,而是依赖该约定的客户端和页面工作。服务端内部准备可能仍可推进,但需要确认是否会形成返工。通过依赖关系区分影响范围,团队可以局部调整,而不是无差别地把整个版本计划整体后移。

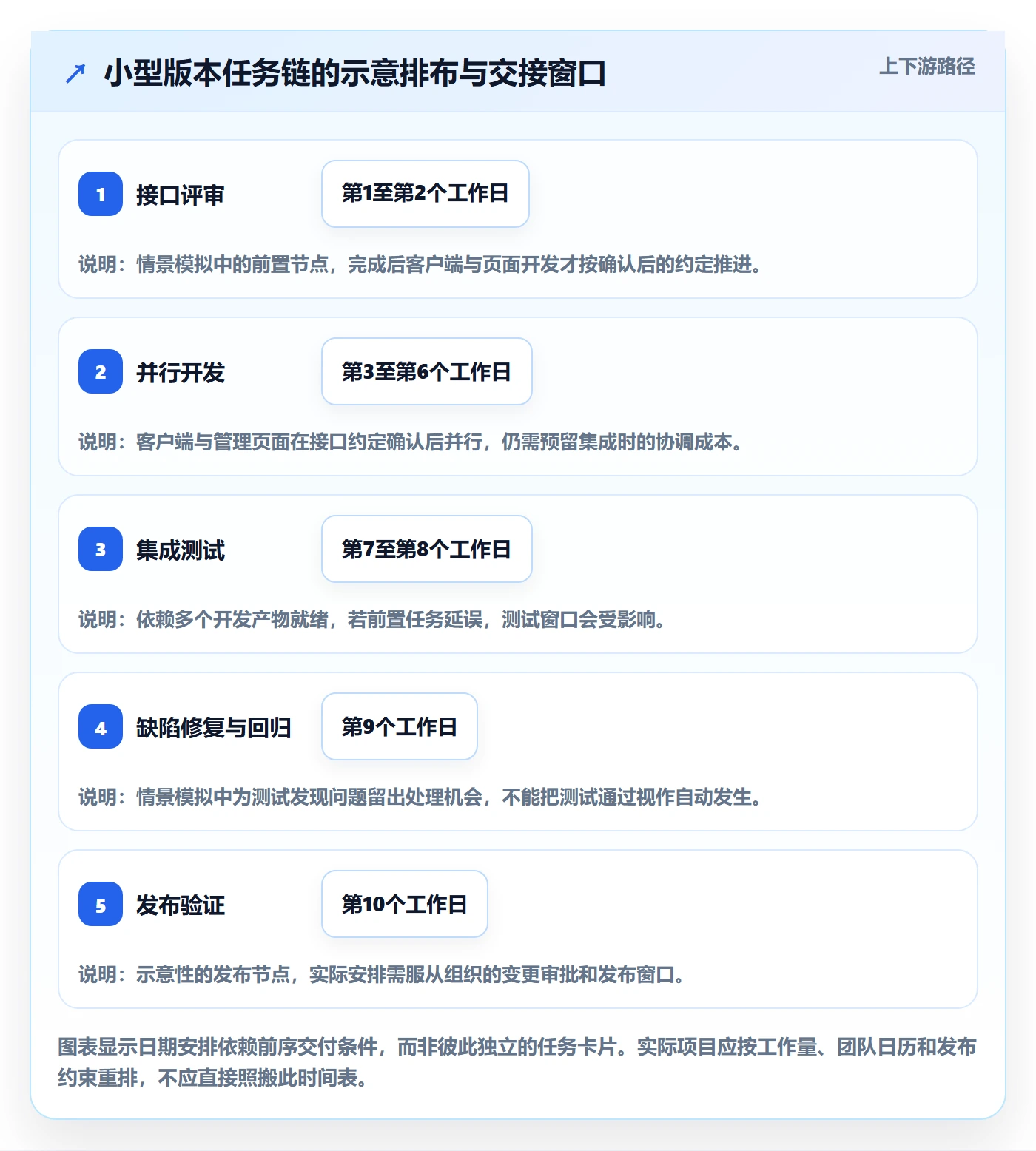

以下时间安排只是情景推演,单位为工作日。它展示的是任务之间的关系,不是研发团队应遵守的标准工期。

4. 复盘偏差时,先找系统原因
假设测试在计划时间内没有完成,我会先区分几类原因:前置开发产物晚交、测试环境不可用、需求变更增加范围、缺陷修复量超出估算,还是测试资源同时被其他项目占用。不同原因对应的改进不同,不能一概用“下次多留一天”解决。
复盘的目标不是证明谁估错了,而是验证计划假设。若每次延期都来自同一个环境依赖,就应改进环境准备;若临时支持经常占用关键成员时间,就应把支持职责纳入容量判断。只有能影响下次决策的结论,才值得进入团队规则。
七、根据团队情况选择合适做法
1. 小团队:先用轻规则降低维护成本
小团队协作链短,未必需要复杂的排期字段和多层审批。可以先统一任务负责人、目标日期、完成标准和关键依赖,再用日历观察冲突。每周固定一次短检查,确认近期任务是否仍能启动,通常比搭建一套没人维护的复杂流程更有效。
如果成员直接沟通很顺畅,日历只展示里程碑和高风险任务也可以。不要为了让工具看起来专业,把所有临时沟通、微小子任务和个人提醒都搬进团队日历。
2. 中大型研发组织:优先管清跨团队依赖和责任边界
参与团队多、共享资源多时,单个小组的日历并不能代表整体计划。需要明确跨团队交付人、依赖确认方式、共同里程碑以及变更通知范围。某个团队的日期移动,可能影响多个下游小组,关键变化不能只在局部日历中更新。
这类组织选用项目管理平台时,可以把私有化部署、权限模型、历史记录、跨项目筛选、数据迁移和与现有流程的衔接纳入评估。但这些是选型维度,不等于某个平台必然具备相应能力;应通过实际场景演示、技术核查和小范围试点验证。
3. 依赖外部团队或供应商:把等待条件显式化
当计划依赖外部团队提供接口、数据、环境或审批时,不要把等待时间藏在任务备注里。记录交付责任人、预期确认时间、验收条件和延误后的升级路径。即使日期暂时无法完全确定,也应标明不确定性来自哪里。
如果外部交付日期尚未确认,内部下游任务应作为条件计划,而非无条件承诺。可以在日历中标记待确认节点,并明确确认截止时间;一旦超过这个时间,就重新评估范围、顺序或发布计划。
4. 任务变化频繁:缩短复核周期,保护关键节点
探索性项目、早期产品和高变化业务,初期计划不宜把远期日期伪装得过于精确。团队可以先安排近期开工事项与验证节点,把远期工作保持在区间或待确认状态。随着信息增加,再逐步细化日期。
但“变化快”不代表不需要计划。越不确定,越要说明哪些是当前假设、哪些条件改变会触发重排。对于不可移动的发布窗口,应单独管理其风险,避免普通需求变更悄然挤占验证时间。
5. 判断何时需要更换工具或调整流程
如果日期和状态长期重复录入、跨团队过滤困难、权限不适配或变更记录难以追溯,问题可能已超出个人维护习惯,需要评估工具或流程。但若真正的问题是工作项不清、容量估算没有依据、依赖没人确认,仅换一款工具不会自动解决。
我建议先用一个真实迭代做小范围验证:选一组有代表性的任务,检查任务输入、依赖更新、日历展示、变更通知和复盘记录是否能连起来。试点期间观察维护耗时、计划缺失项和关键节点偏差,不要只以页面是否好看作为结论。
| 团队情境 | 优先采用的做法 | 需要避免的取舍 |
|---|---|---|
| 小团队、协作链短 | 少量字段、关键节点日历、短周期复核 | 为了形式完整建立过多审批和标签 |
| 多团队、共享资源多 | 显式维护依赖、责任人和变更影响范围 | 只看单团队日历便推断整体可交付 |
| 外部依赖多 | 记录交付条件、确认期限和升级路径 | 将未确认日期当作确定承诺 |
| 需求高度不确定 | 近期开细、远期保留假设和调整空间 | 把长期计划写成看似精确的固定日期 |
| 维护成本过高 | 检查重复字段、更新责任和真实工具限制 | 仅靠增加提醒解决信息架构问题 |

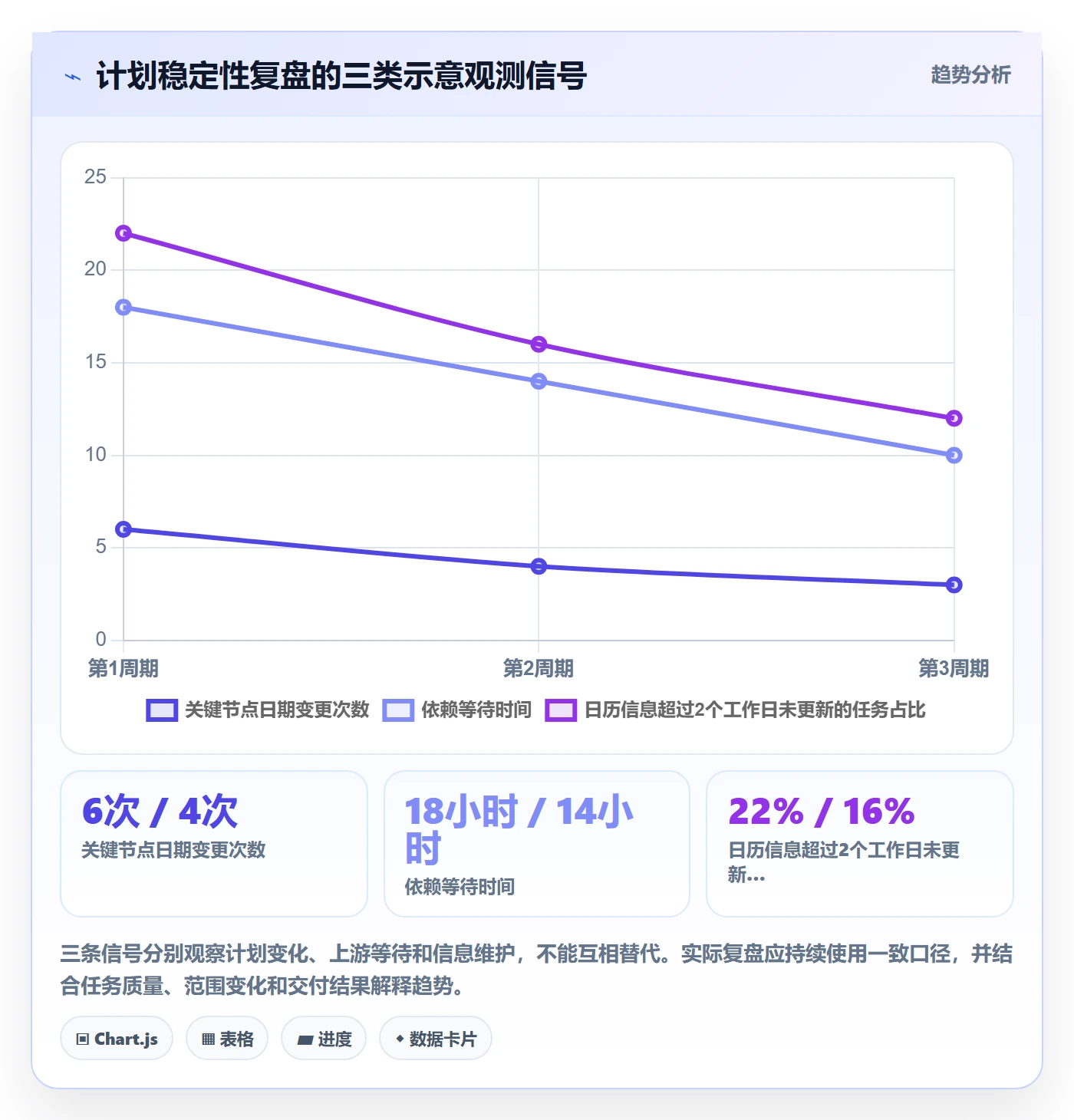

八、用可观察信号复盘日历计划
1. 复盘计划偏差的来源,而不只比较日期
迭代结束时,单看“原计划日期”和“实际完成日期”只能看到偏差,无法解释偏差。团队可以按原因分类:估算依据不足、依赖未按期交付、临时支持占用、范围变更、环境故障或维护遗漏。分类不需要一开始就很精细,但应能帮助团队决定下一步改什么。
如果连续几个周期都出现同类偏差,才值得调整计划规则。例如测试总在末尾被挤压,可能是测试容量没有被纳入计划;如果下游任务因接口变化反复返工,可能应提前冻结关键约定或设置更早的评审节点。
2. 关注少量有行动价值的指标
我不建议为了报表而收集大量指标。可以从少量可验证信号开始:关键节点按期完成情况、任务日期变更次数、依赖等待时间、计划外工作占用以及日历信息更新滞后。指标必须配合定义,否则同一个“延期”在不同团队可能指完全不同的情况。
例如,“日期变更次数”需要说明统计的是任务截止日、里程碑还是全部事件;“按期完成”也要明确以哪个日期为准。口径稳定后,团队才能比较趋势,而不是因为统计方式变了,误以为计划质量发生变化。
3. 把复盘结论变成下一周期能执行的约定
复盘结论应落实为具体动作,例如“外部依赖未经确认时标记为条件计划”“测试窗口纳入迭代计划”“关键日期变更时通知受影响负责人”。不要只留下“加强沟通”“提升预判”这类无法检查的口号。
新规则也要有边界。比如所有日期变化都要求审批,可能对低风险内部任务过重;但对受发布窗口约束的关键节点,明确确认人可能非常必要。规则的价值不在于统一严厉,而在于让风险与管理成本匹配。

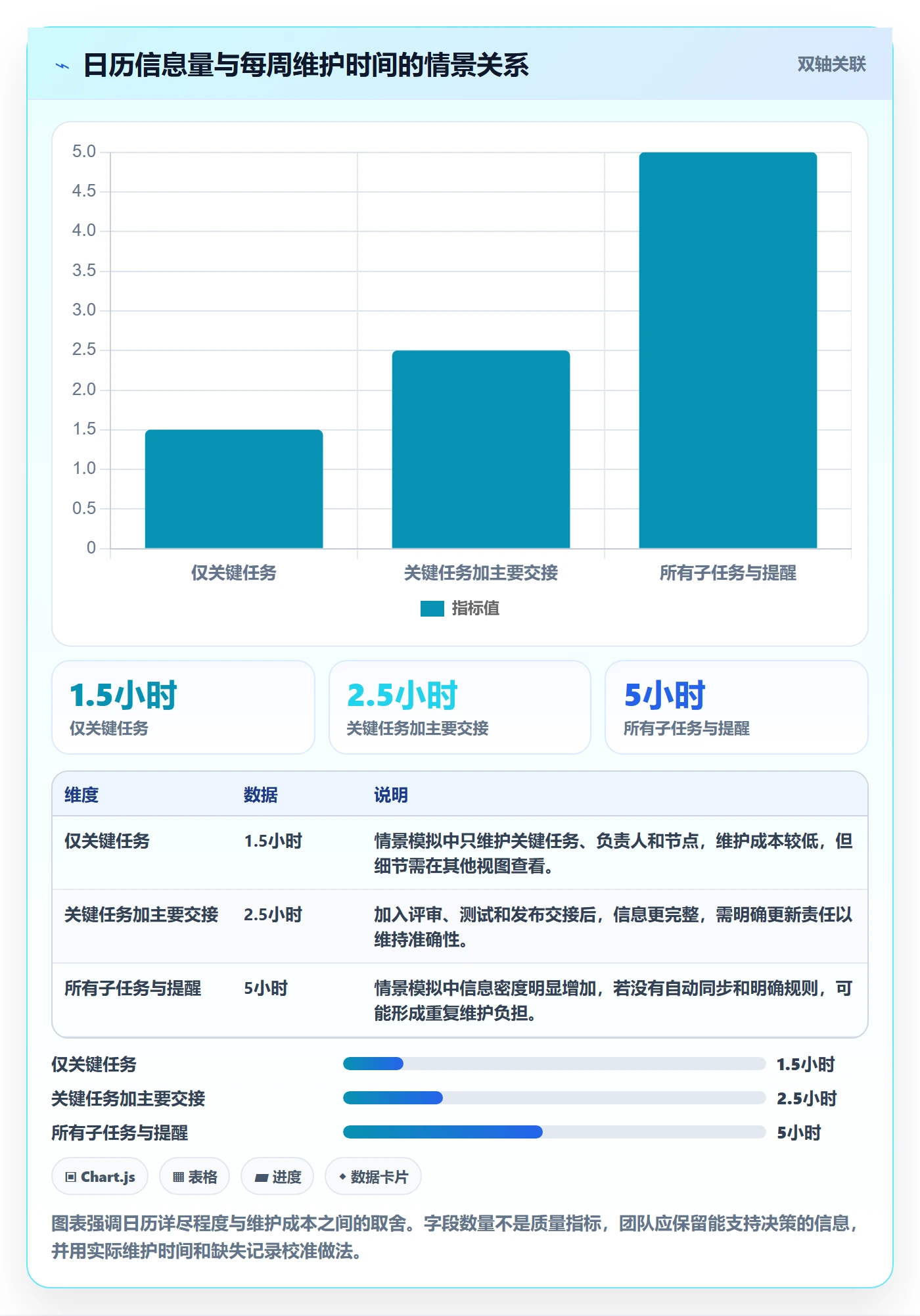

下图为团队内部复盘可以采用的情景指标示例,数值均为假设数据,不是外部行业基准。实际使用时,应先确定统计范围和口径,再记录连续周期数据。

九、结语:让日历呈现约束,让规则支撑执行
研发团队用日历视图安排计划,关键不是把所有任务填满,而是让重要时间约束、交接条件和风险变得可见。日历擅长呈现时间分布,却不能替代任务拆解、容量判断、依赖管理和变更沟通。
如果你准备从下一轮迭代开始改进,我建议先做三件小事:挑出一个真实项目,补齐关键任务的负责人和完成标准;标出会影响后续工作的依赖与节点;约定谁在什么情况下更新日期,并在周期结束后按统一口径复盘偏差。先把计划做得可信,再考虑把它做得更复杂。
我的核心判断是:一张好的研发日历,不是承诺了最多任务的日历,而是能让团队尽早发现计划何时、为何需要改变的日历。
常见问题解答(FAQ)
1. 研发团队什么时候适合用日历视图安排计划?
我在安排迭代时,常常需要同时看清任务日期、评审节点和发布窗口,但任务状态又要靠看板跟踪。我想知道日历视图能解决哪些问题,是否可以直接替代其他视图。
日历视图适合观察任务在时间上的分布、关键节点和人员冲突,但不能替代任务列表或看板:前者便于查看任务细节,后者便于跟踪状态流转。建议用日历安排时间,用其他视图管理任务内容和进度;如果主要问题是依赖关系或任务状态不清,应先补齐任务信息和管理流程。
2. 开始排期前,研发任务需要准备哪些信息?
我曾遇到任务已经放进日历,却因为负责人不明确、工作量没估算或前置工作未完成而无法按期启动。我想在排期前设定一套最低检查项,减少计划反复修改。
至少确认任务目标、负责人、优先级、预计工作量、前置依赖和验收条件,并标出评审、测试、发布等必要环节。对信息缺失或依赖未确认的任务,先标记为待澄清或暂定,不要直接当作确定承诺;日期还应区分预计安排、截止日期和里程碑。
3. 怎样判断日历排期是否超过团队真实容量?
我在迭代计划会上看到每个人的工作日都被排满,但团队仍要处理会议、值班和临时线上问题。我不确定应该按工作日平均分配任务,还是用其他依据判断计划是否可行。
先按成员逐一核对实际可用时间,扣除休假、固定会议、值班和已承诺工作,再结合任务依赖与预计工作量检查冲突。不要把排满日历当作容量充足的证据,也不要套用适用于所有团队的固定利用率;可以用近期计划与实际投入的记录校准估算,并为不确定事项留出团队认可的缓冲。
4. 需求或任务日期变更后,怎样避免日历计划失效?
我在项目推进中经常遇到上游交付延迟或需求范围变化,改了一个任务日期后,后面的测试和发布安排可能也受影响。我希望有一套简单规则,既能及时同步,又不让所有人反复查看日历。
变更时先识别受影响的依赖任务、负责人和里程碑,再更新日期与状态,并记录变更原因和确认人;涉及跨团队交付或对外承诺时,应主动通知相关人员并重新确认。可约定由任务负责人及时更新、项目负责人定期检查;复盘时按估算偏差、依赖延误、临时工作和范围变更分类,而不是只统计任务是否延期。
核心关键词
文章包含AI辅助创作:日历视图计划安排教程:研发团队最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/490556
读者评论
文中把预计开始日、内部目标日和对外承诺日分开说明很实用,能减少把初步估算误当承诺的情况。
日历、看板和列表的分工讲得比较清楚。只看日历确实容易看到日期,却忽略任务状态和负责人信息。
容量部分提醒得好:名义人时不等于实际可投入时间。不过示例中的扣除数值是情景设定,团队需要用自身数据校准。
把依赖写成可检查的前置条件,比笼统标注“等待上游”更便于判断延期影响,尤其适合跨团队协作。
文中提到定期复核和明确更新责任,但维护频率应结合迭代节奏确定,否则频繁更新也可能增加管理负担。
