任务日历最危险的状态,不是空白,而是看起来排得很满、关键依赖却没人确认。产品经理提升日历视图效率,不能只靠颜色、提醒和更细的时间颗粒度;真正有效的做法,是让日历同时呈现任务、依赖、风险信号和下一步处置,并约定谁在什么时间更新它。
一、先讲核心结论:日历不是装任务的容器,而是风险的可视化界面
1. 日历至少要回答四个问题
我判断一张任务日历是否能用于团队协作,通常先看四件事:什么时候做、由谁负责、开始前依赖什么、如果延误会影响哪个节点。只显示任务名称和截止日期的日历,最多是提醒清单,无法支撑跨角色的排期判断。
因此,日历上的一项任务不应只有“开发完成”或“测试开始”。它还应能让相关人知道这项安排是已经确认、暂定预测,还是等待外部条件满足;以及一旦条件没有按时兑现,谁来发起调整。
2. 用日历发现问题,不等于承诺问题不会发生
日历能够提高风险的可见性,却不能替团队做估算、决策和沟通。它可以暴露同一位评审人连续参加多个评审、联调时间被压缩、下游任务早于前置交付等信号,但是否调整计划,仍要由有责任边界的人作出决定。
我的核心判断是:日历效率不以“排了多少任务”衡量,而以“团队能否更早识别冲突,并采取明确动作”衡量。这也意味着,一个任务少但信息准确的日历,通常比任务塞满、状态却不可信的日历更有价值。
3. 把三类信息分开,避免一张日历承担所有职责
- 任务信息:做什么、负责人是谁、预期开始和完成时间是什么。
- 关系信息:任务依赖谁、前置条件是什么、完成后影响哪个里程碑。
- 风险信息:哪些条件尚未确认、什么信号会触发预警、出现偏差后由谁采取行动。
任务日历适合呈现时间安排、人员冲突和关键节点;详细需求、技术方案、测试用例和完整风险登记,仍应放在对应的业务文档或项目管理记录中。日历负责建立入口和暴露关系,不需要成为所有信息的唯一存放处。

二、背景和真实工作场景:为什么日历排满了,项目仍会失控
1. 产品经理面对的不是一条任务线,而是多条相互牵连的线
一个版本通常会同时涉及需求澄清、交互设计、技术评审、开发、接口联调、测试、验收和上线准备。日历上每项安排看起来都有日期,但这些安排往往依赖不同的人、不同的决定和不同的外部输入。
比如,开发任务写着周三启动,接口定义却还在等待确认;测试安排写着下周一开始,测试环境尚未准备好;上线评审已经约好,验收标准却没有形成共识。单看日期,这些任务像是顺畅接力;把依赖条件叠加起来,才会发现计划可能只是“按希望排出来的”。
2. 日历失真的常见原因不是少了提醒,而是状态被误读
当团队把“暂定日期”看成“已承诺日期”,把“任务已创建”看成“准备就绪”,或者把“有人负责”看成“依赖已解决”,日历就会产生虚假的确定性。提醒可以通知任务临近,却无法替代对任务前置条件的核实。
我建议先给关键安排标明可信程度。至少区分已确认、待确认和预测三种状态。这样团队看见日期时,不会自动假设所有条件已经具备,也更容易判断哪些安排需要提前核实。
3. 示例场景:版本计划中,接口确认晚了一天
下面的版本场景是用于演示的模拟案例,不代表真实客户项目或统计结果。假设一个团队计划在周一完成需求评审、周二冻结接口、周三开始开发,下一周安排联调、测试和上线评审。

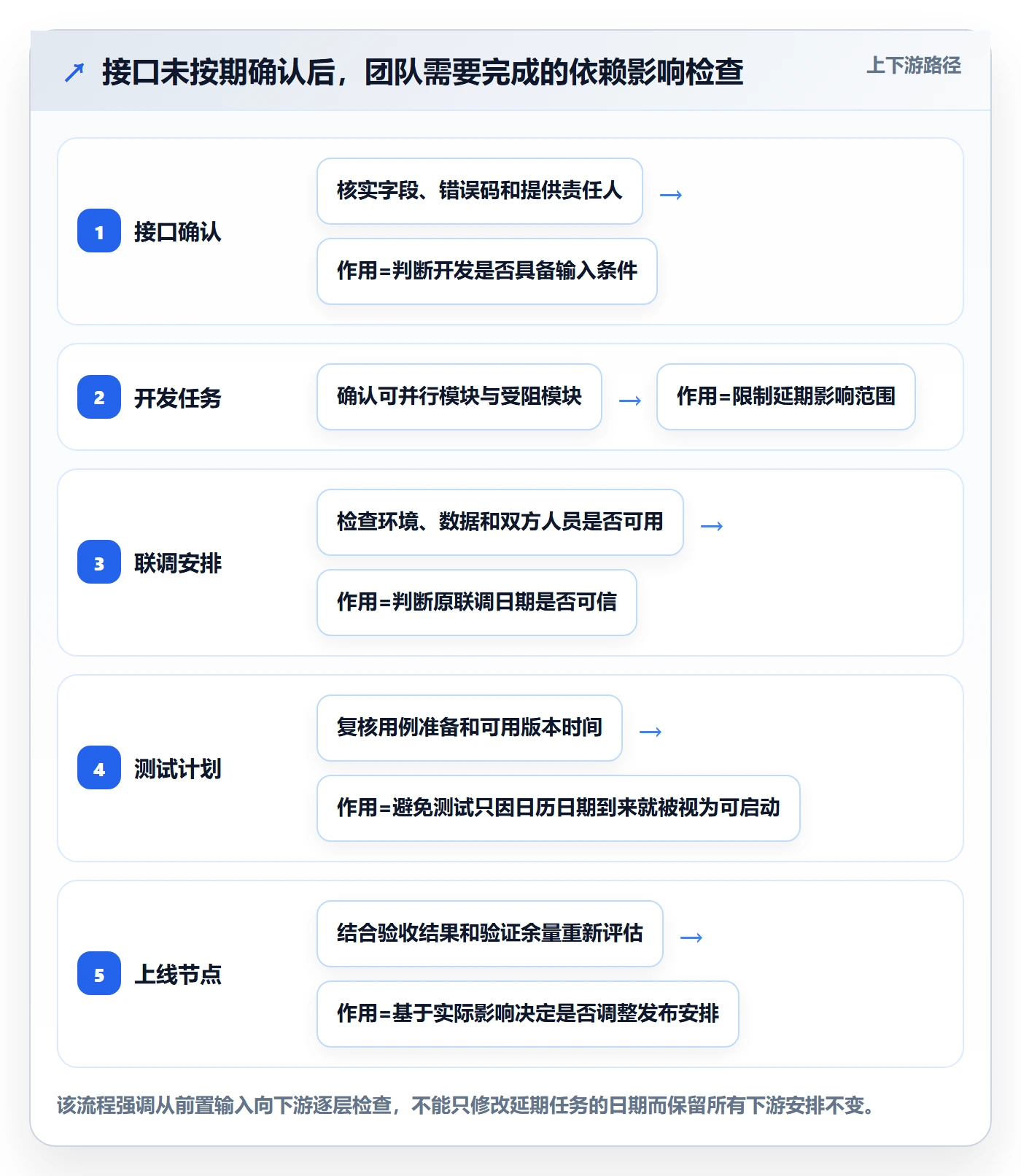

周二接口未能确认,原因是上下游对字段定义仍有分歧。如果团队只在日历里把接口确认任务标成“延期一天”,周三的开发、下周的联调和测试仍保持原日期,风险就没有真正得到处理。正确动作不是只改一个任务的日期,而是沿依赖关系检查哪些下游安排会受影响。
如果接口确认延迟只影响一个非关键字段,团队可能通过并行准备、暂用模拟数据或调整开发顺序吸收影响;如果它影响主要流程或验收标准,就应重新评估联调、测试和上线节点。关键差别在于:日历记录的不只是“晚了多久”,还要呈现“影响了什么,以及谁负责重新判断”。

三、常见误区:看起来更精细,实际可能更难管理
1. 误区一:把所有待办事项都放进日历
把所有灵感、零碎沟通和未排序待办都放进日历,会让重要节点淹没在大量低影响事项中。日历的可读性会下降,团队也更难发现真正的资源冲突和关键依赖。
我会优先把需要时间承诺、跨人协作、影响里程碑或存在明确截止条件的事项放入重点日历。个人备忘和未排序想法可以留在任务池,经过优先级和时间判断后,再进入团队日历。
2. 误区二:只看截止日期,不看任务准备度
截止日期只能说明“希望何时完成”,并不能证明任务已经具备开工条件。若任务尚缺需求确认、外部输入、决策人意见或环境准备,单纯把日期填完整,反而会让团队误以为计划已经可靠。
建议为关键任务增加“准备状态”或“前置条件”字段,并把“未具备条件但暂时占位”的安排明确标为预测。对于暂定任务,负责人需要知道下一次核实时间,而不是等到截止日临近才发现条件仍未满足。
3. 误区三:颜色越多,风险就越清楚
颜色如果同时表示负责人、优先级、项目阶段、风险等级和任务状态,团队很快就会忘记图例。颜色本身无法解释原因,图例又无人维护时,它只会增加阅读成本。
我倾向于让颜色只承担一到两个稳定的分类任务,其余信息通过标签或字段表达。风险等级还应配套行动规则:例如高风险任务要求指定责任人和检查日期,而不是仅仅涂成醒目的颜色。
4. 误区四:把缓冲时间当成可以随意挤占的空档
缓冲不是“计划没排满”,也不是项目末尾可以随时拿来增加需求的时间。它用于吸收不确定性,例如跨团队等待、环境问题、回归验证和上线观察;如果每次有新工作就优先占用缓冲,团队实际上是在把风险推迟到更靠近交付的阶段。
缓冲时间应与风险来源对应,并写明使用条件。比如,联调缓冲只用于处理接口或环境偏差,若新增范围进入计划,应重新讨论范围和节点,而不是静默消耗原有缓冲。
5. 误区五:日历发布后,就默认它会自动保持正确
排期是某一时点的判断,不是永远有效的承诺。需求变更、负责人调整、依赖延迟或决策结果变化,都会使后续日期失去依据。若没有维护责任人和复核节奏,日历很快会变成“看起来完整,实际无人相信”的历史记录。
每个团队至少要明确:谁维护任务状态、谁确认跨团队依赖、变化后多久更新、需要通知哪些角色。没有这些约定,再好看的日历视图也无法持续提供可靠信息。

四、专业判断逻辑:从任务清单转成可控日历
1. 先确定哪些任务值得进入团队视图
我会用三个问题筛选任务:它是否占用明确时间或关键人员?它是否依赖其他角色、团队或外部条件?它是否会影响里程碑、交付范围或验收?如果三个问题都是否定的,这项事项通常不需要成为团队日历中的重点。
筛选并非为了少记录,而是为了让日历承担适合它的工作。个人零碎事务可以保留在个人任务列表;跨人协作和里程碑相关工作则需要进入共享视图,让风险对相关人可见。
2. 给重要任务补齐最小可执行字段
字段过多会让团队不愿维护,字段过少又无法判断风险。对多数产品版本,我建议先从一组最小字段开始,实际运行一两个周期后,再根据重复出现的问题增删字段。
| 字段 | 填写重点 | 主要解决的问题 |
|---|---|---|
| 任务名称 | 使用动词和可验收对象,如“确认接口字段与错误码” | 减少只有阶段名、无法判断产出的模糊任务 |
| 负责人 | 写明唯一的推进责任人,协作人另行记录 | 避免多人参与但无人负责下一步 |
| 开始时间与截止时间 | 区分预计时间和已确认承诺 | 避免把预测误读为已锁定安排 |
| 前置依赖 | 注明依赖任务、负责人或待确认条件 | 识别下游任务过早启动的风险 |
| 影响里程碑 | 标明关联评审、版本发布或验收节点 | 判断延迟是否需要升级处理 |
| 状态与风险等级 | 使用统一定义,并明确状态更新责任 | 区分正常推进、待确认和需要处置的事项 |
| 下次检查日期 | 写明何时重新确认未完成条件 | 避免风险被记录后长期无人跟进 |
3. 把依赖画成可执行关系,而不只是备注
“等接口”“待评审”不是足够清楚的依赖描述。至少应明确依赖对象、提供方、预期确认时间,以及未按期完成时谁来判断后续安排。否则日历上虽有备注,却没有可执行的检查点。
对关键依赖,我会追问:前置条件是否有明确产物?由谁提供?谁验收?最晚何时需要确认?若答案不清楚,就不应把下游时间安排展示为无条件确定的承诺。
4. 建立风险触发信号,而不是只写“有风险”
“进度风险高”本身不能告诉团队下一步做什么。更有效的记录方式是把风险写成“触发信号,影响范围,责任人,动作”。例如:如果接口定义在周二中午前未确认,开发负责人在当日评估受影响模块,产品经理在当日同步联调和测试是否需要调整。
这个写法将模糊担忧转成可以检查的条件。它也让日历中的风险标记有明确含义:不是提醒大家紧张,而是告诉团队在什么情况下采取什么行动。
5. 让不同视图回答不同问题
周视图适合检查近期负载、会议冲突和短周期任务是否拥挤;月视图适合观察里程碑、交付节点和集中上线时间;跨阶段时间线更适合检查依赖顺序和长周期交接。没有哪一种视图可以单独替代其他视图。
我不建议为了“视图齐全”而同时维护多份彼此不同的计划。最好确保任务来源一致,视图只是同一组信息的不同呈现;否则团队会花时间对齐多个版本,反而增加数据不一致的风险。

6. 风险排序要结合影响和可发现时间
日历风险不应只按“看起来严重”排序。我会同时看两个维度:一旦发生会影响多少范围,以及团队能否提前发现。影响大、发现晚的风险,应更早安排检查点;影响有限、容易快速修复的事项,可以采用较轻量的跟进方式。
还要把不确定性和确定性分开。已经发生的延期属于问题,需要直接调整;可能发生的阻塞属于风险,需要设置触发条件;信息不足则属于待确认项,需要指定核实动作。三者混在一起,会让团队不知道究竟该处理、预防还是调查。
五、案例推演:把“满日历”改成“可调整的版本计划”
1. 先说明数据边界:以下数字是示意推演,不是行业统计
为避免把模拟情况误读为真实客户结果,下面所有天数、任务数和风险数都只用于展示一种工作方法。它们不代表某个团队的实际表现,也不用于推断普遍延期率。真实项目应使用自身历史排期、任务状态和变更记录校正判断。
假设一个产品版本有需求确认、设计交付、开发、接口联调、测试、验收和上线准备七个阶段。项目经理发现日历上有十六项安排,其中四项仍等待外部输入,但所有事项都使用了相同的“已安排”样式。
2. 第一步:给任务加上状态和前置条件
团队先将安排状态改为“已确认、待确认、预测”三类。接口定义尚未确认的开发任务标为预测;测试环境未准备好的测试任务标为待确认;已经通过评审并具备资源的设计交付任务,才标记为已确认。

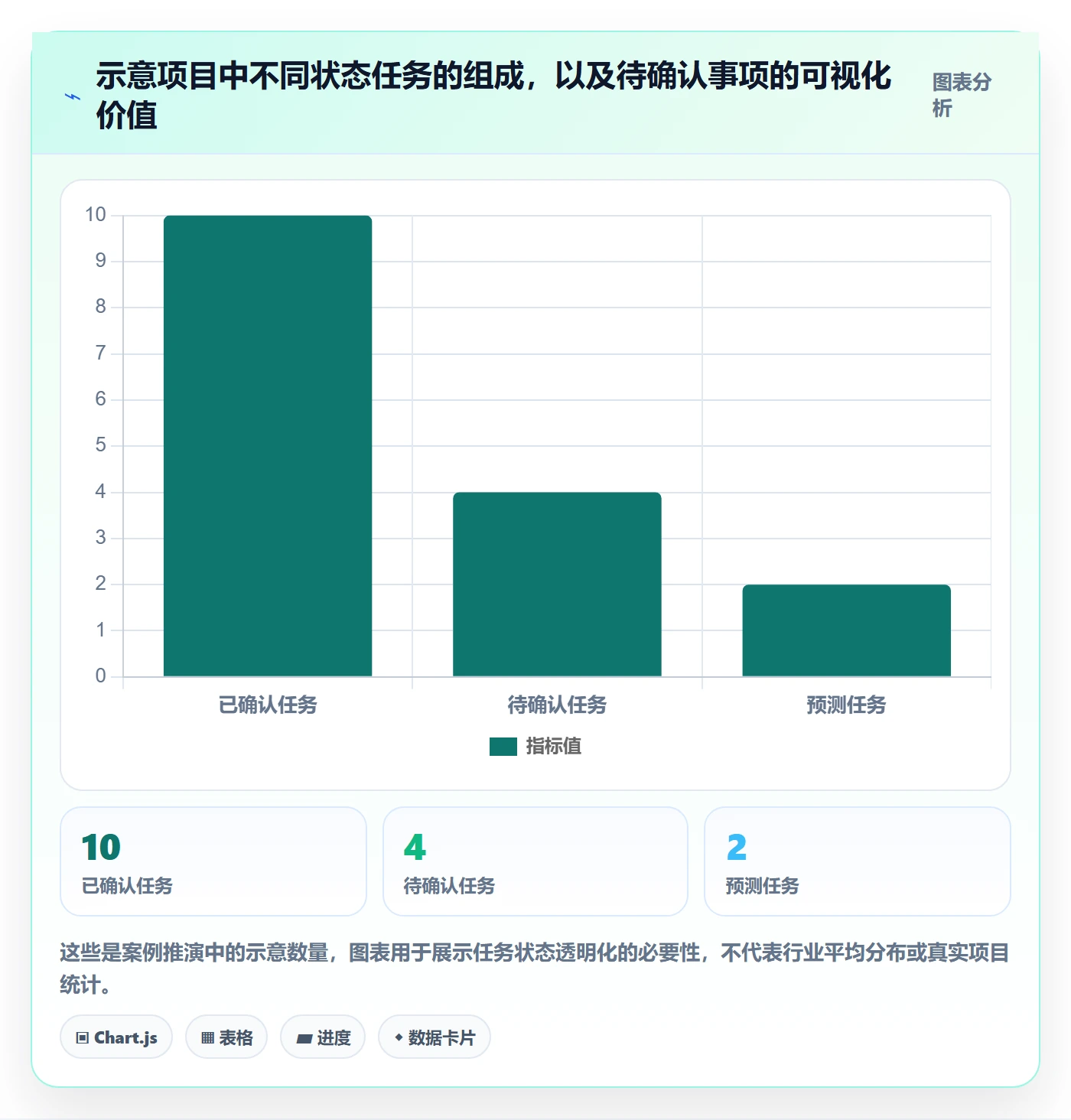

这个动作没有改变任何任务的实际工作量,却改变了团队对日期的理解。负责人看到的不再是十六个确定承诺,而是十项已确认安排、四项待确认条件和两项依赖风险需要复核的任务。数字仅为本案例的模拟拆分。
3. 第二步:检查关键路径和资源冲突
团队从上线节点逆向检查:上线准备依赖验收通过,验收依赖测试结果,测试依赖环境和可用版本,联调依赖接口定义。随后发现,接口确认晚一天可能挤压联调,但并不一定要直接推迟上线;是否影响上线,需要看可并行工作、测试覆盖范围和剩余验证时间。
同一轮检查还发现,关键技术评审人原定在周三参加两个评审。团队于是调整其中一个评审的时间,并提前确认评审材料准备情况。相比在日历里增加更多提醒,这种调整直接消除了一个可预见的资源冲突。
4. 第三步:设置触发条件和调整权限

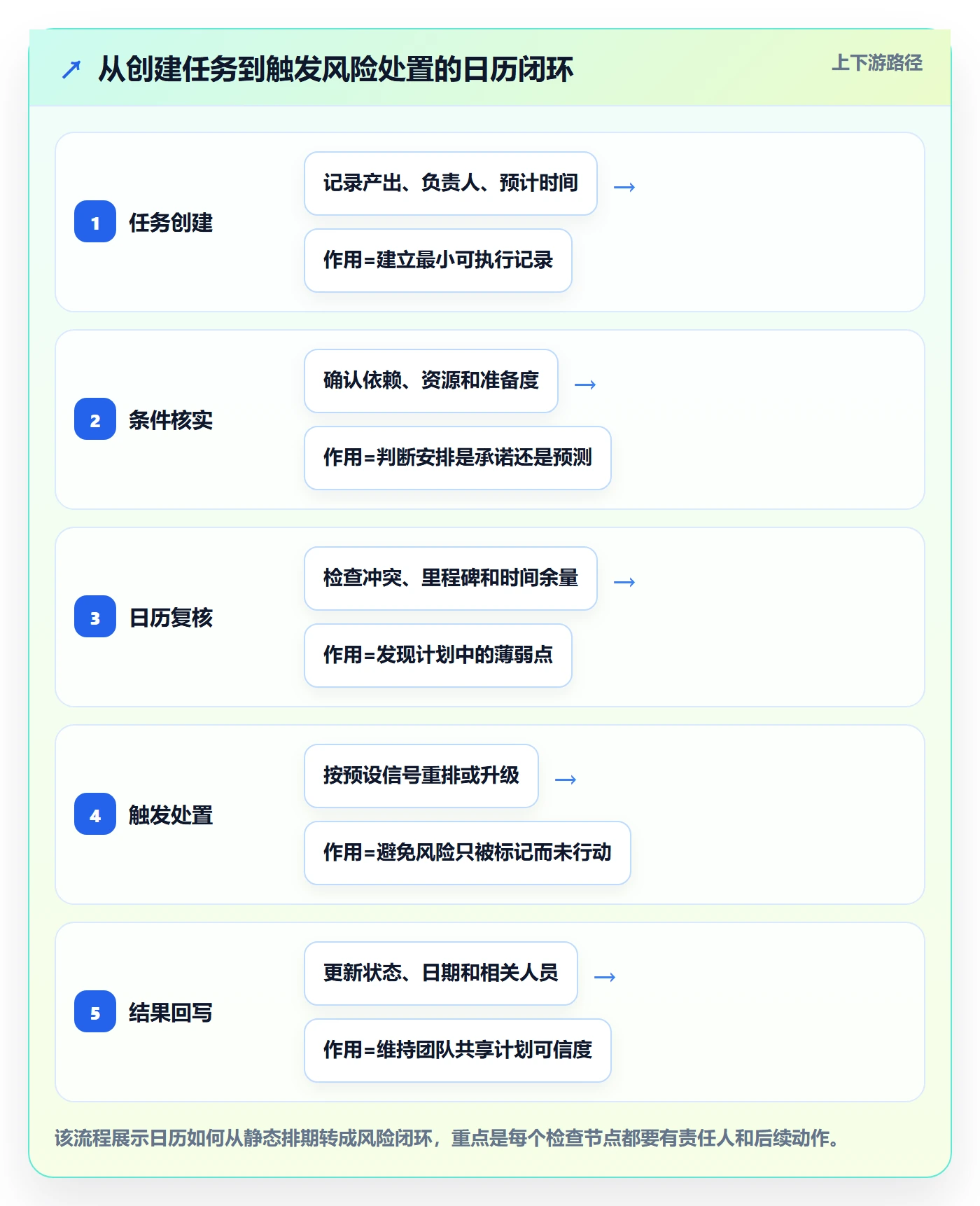

团队把“接口定义未确认”改写为明确规则:如果周二中午前没有确认接口字段,技术负责人当天评估是否能使用稳定的模拟数据并行开发;若核心字段仍未确定,产品经理与研发负责人共同检查受影响的开发、联调和测试任务,必要时提出调整版本范围或节点。
同时约定,产品经理负责更新共享日历并通知受影响角色,技术负责人负责评估技术影响,测试负责人负责确认验证时间是否可用。这样一来,风险触发后不会停留在“大家都知道”,而是进入分工明确的处理流程。
5. 用前后对照验证变化,而不是编造效率提升比例
这个案例适合比较日历信息是否更可判断,不适合宣称“效率提升了多少百分比”。在模拟复盘中,团队可以检查:待确认事项是否被明确标识、关键依赖是否有责任人、冲突是否在节点前发现、变更是否同步到下游任务。上述结果需要通过团队记录核实,不应被包装成未经验证的收益数据。

6. 将复盘结论转成模板字段和规则
项目结束后,团队应记录哪些风险信号最早出现、哪些字段没有及时更新、哪个依赖最常被遗漏,以及哪些检查会议确实推动了决策。只保留能改变后续行为的复盘结论,避免把模板扩展成无人填写的长表格。
例如,如果连续几个版本都在环境准备上出现阻塞,就把环境就绪检查点前移;如果多数延期来自需求边界反复变化,就增加变更影响评估动作,而不是简单地在每个开发任务前多塞一天缓冲。
六、风险控制模板:让字段、检查节奏和动作相互对应
1. 可复制的任务日历字段模板
下面这组字段适合作为团队试行起点。小团队可以减少字段,大型项目则可以增加审批、跨团队依赖或合规检查信息;关键不是字段数量,而是字段是否帮助团队做出排期和风险判断。
| 任务名称 | 阶段 | 负责人 | 开始与截止时间 | 状态 | 前置依赖 | 影响节点 | 风险信号 | 下一步动作 | 下次检查日期 |
|---|---|---|---|---|---|---|---|---|---|
| 确认接口字段与错误码 | 技术准备 | 技术负责人 | 周二上午至周二中午 | 待确认 | 上下游字段评审 | 开发启动、接口联调 | 评审未形成一致结论 | 组织短会并记录待决项 | 周二中午 |
| 开发核心流程 | 开发 | 开发负责人 | 周三至下周二 | 预测 | 接口定义确认 | 联调、测试 | 前置接口尚未冻结 | 拆分可并行模块并评估影响 | 周三上午 |
| 准备测试环境 | 测试准备 | 测试负责人 | 本周四至周五 | 待确认 | 环境资源和测试数据 | 测试启动 | 环境资源未分配 | 确认资源负责人和就绪标准 | 周四下午 |
| 验收关键路径 | 验收 | 产品负责人 | 预计上线前两日 | 预测 | 测试结果、验收标准 | 上线评审 | 验收标准未达成共识 | 提前确认通过条件和决策人 | 测试启动前 |
2. 风险记录模板:把担忧写成能触发动作的条件
| 风险描述 | 触发信号 | 影响范围 | 责任人 | 预防动作 | 触发后动作 | 复核日期 |
|---|---|---|---|---|---|---|
| 接口定义可能影响开发启动 | 约定时间内未完成字段确认 | 相关开发模块、联调安排 | 技术负责人 | 提前组织上下游评审 | 划分受阻与可并行任务,重新评估节点 | 接口评审当日 |
| 测试环境可能无法按期就绪 | 环境资源未分配或测试数据未准备 | 测试启动和验收时间 | 测试负责人 | 提前核实环境依赖和数据来源 | 确定临时环境方案并同步测试范围 | 测试启动前两日 |
3. 每日、每周和里程碑前的检查清单
- 每日检查:查看今天和下一个工作日的任务,确认负责人、输入材料和会议准备是否齐全;对未确认事项指定当天或明确日期的跟进动作。
- 每周检查:查看未来一至两周的任务密度、关键人员冲突、依赖交接和集中截止日期;对于预测任务,确认状态是否仍然有效。
- 里程碑前检查:逐项确认验收条件、决策人、资源、环境和外部依赖;若前置条件未满足,先评估影响,不要仅因日历日期临近就默认节点可达。
- 发生变更后:从变更任务沿依赖关系检查下游安排,更新受影响日期和风险等级,并通知真正需要调整工作的人。
检查会议不应变成逐条朗读日历。每次复核最好只处理差异和决策:哪些任务状态改变、哪些条件仍未满足、哪些安排需要重排、谁在什么时间完成下一步。没有变化的项目可以快速确认,不需要耗费同样的讨论时间。

七、不同情况下的行动建议与取舍
1. 单人或小团队:优先降低维护成本
如果项目成员较少、依赖关系简单,不必一开始搭建复杂风险矩阵。先维护任务名称、负责人、时间、状态、前置依赖和下次检查日期,再用周视图做一次短检查,通常足以发现明显冲突。
小团队的取舍是少字段、快更新。不要为了看起来专业而复制大型组织的审批层级;如果每次更新都要填很多字段,团队最后可能选择不更新。风险等级可以先用低、中、高三档,但每一档必须有对应动作。
2. 多项目并行:优先管理关键角色和共享资源
当产品经理同时协调多个版本或项目时,单项目日历容易掩盖共享人员冲突。此时应补充团队或角色维度的负载视图,重点检查关键评审人、测试资源、平台团队和外部合作方是否被多个项目重复占用。
多项目环境下不能只按各项目负责人提交的计划简单叠加。需要设定跨项目协调机制,明确哪个角色有权调整优先级;否则日历只能展示冲突,却没有权力解决冲突。
3. 跨团队或跨时区协作:优先确认交接定义
跨团队安排经常出现“任务完成了,但接收方不知道可以开始”的情况。日历应明确交付物、交接人、接收方确认方式和最晚反馈时间。对于跨时区团队,还要说明日期对应的时区和工作时间窗口,避免同一个截止时间被不同成员理解成不同时间。
这类协作的取舍是增加少量交接字段,换取减少等待和反复确认。若任务只是内部个人工作,可以不增加交接要求;若任务影响下游团队,就需要把“完成”定义到接收方可继续工作的程度。
4. 需求变动频繁:区分固定节点与可调整任务
变动频繁的项目不适合把所有任务都排成固定日程。可以锁定必须守住的评审、合规检查或外部发布窗口,将探索性工作、待决需求和低确定性任务标成预测,并设定重新估算的时间点。
这样的安排牺牲了表面上的确定感,换来更真实的计划信息。对外沟通时也要区分已承诺节点和内部预测日期,避免把不确定安排包装为交付承诺。
5. 大型组织:何时需要项目管理平台和更严格治理
当组织出现多团队依赖、权限隔离、审计要求、跨项目资源协调或大量历史计划需要迁移时,单靠个人日历和共享表格往往难以维持统一字段和更新规则。此时可以评估某项目管理平台是否支持所需的日历视图、依赖管理、权限控制、变更记录和数据迁移。
以 PingCode 为例,若组织规模在百人以上,且需要私有化部署或考虑从 Jira 平滑迁移,可以把它纳入产品评估范围。是否适用仍应通过真实流程验证:重点检查迁移后的字段映射、历史数据完整性、权限边界、用户使用成本和日历视图能否支持团队的风险检查,而不是只看功能清单或宣传口号。
平台选型也有取舍。部署能力和迁移路径可以降低组织转型阻力,但工具不会自动统一任务定义、责任制度或风险响应方式。若团队尚未约定谁维护数据、何时复核和如何处理变更,应先明确治理规则,再决定是否需要更复杂的平台能力。
6. 依据模拟基线判断视图是否值得加复杂度
下面的判断表是一个情景模拟基线,用来说明不同管理方式可能带来的信息差异。它不是经过外部调研验证的行业数据,团队可以用自己的项目记录替换这些数字,再决定是否值得增加字段、会议或工具投入。
| 观察项 | 仅记录截止日期 | 补充依赖与检查点 | 判断重点 |
|---|---|---|---|

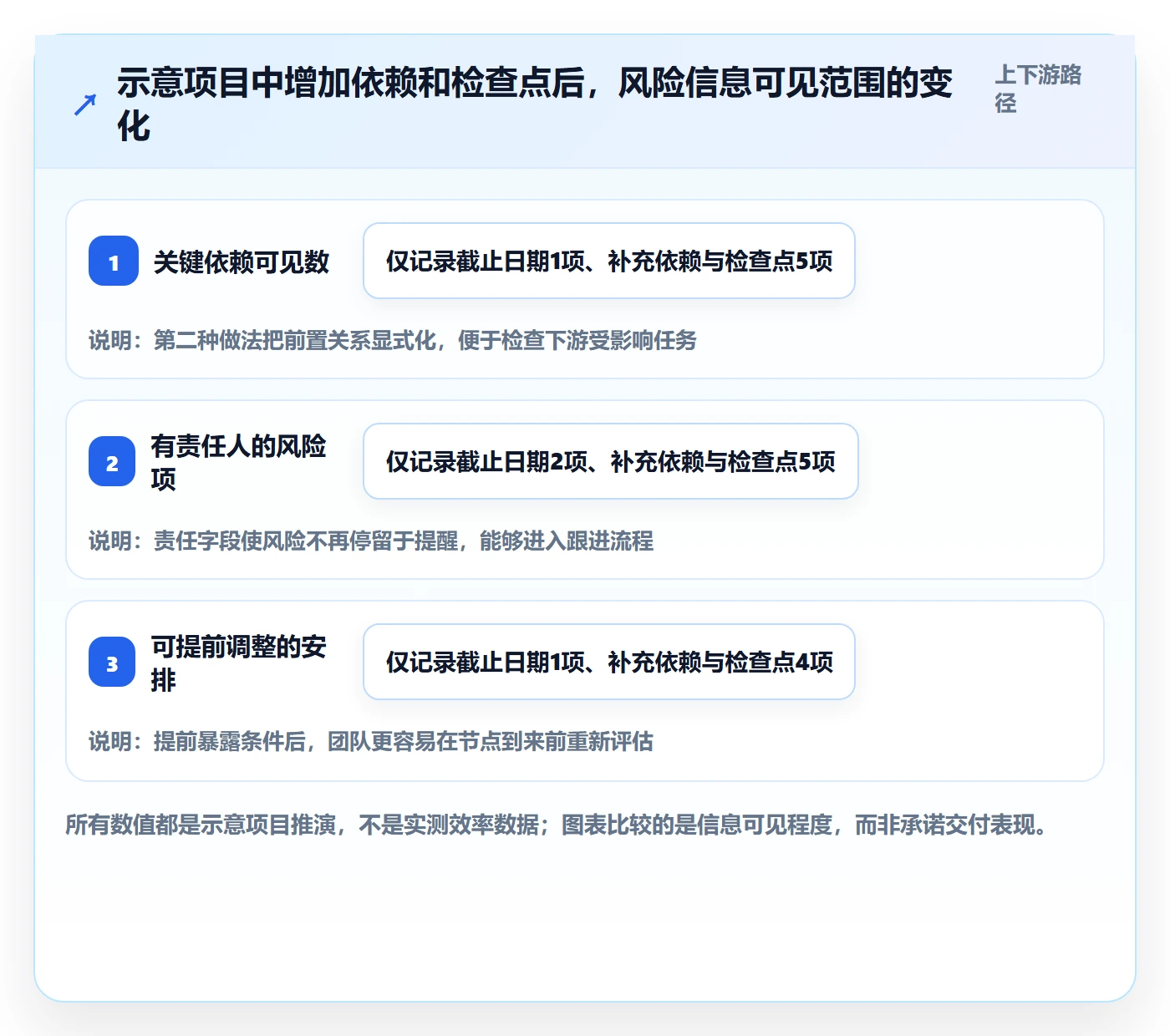

| 模拟项目关键依赖可见数 | 1项 | 5项 | 检查团队是否能在工作开始前看到阻塞条件 |
| 模拟项目有责任人的风险项 | 2项 | 5项 | 检查风险是否有明确跟进人,而非只有标签 |
| 模拟项目可提前调整的安排 | 1项 | 4项 | 检查风险暴露后是否还有可用的调整窗口 |

八、落地顺序:先在一个项目中验证,再扩展到团队标准
1. 第一周:只选一个版本或项目试行
先选择依赖清楚、参与角色明确的项目作为试点,不要同时改造所有团队。把最小字段放入日历,明确任务状态定义,并指定一名日历维护负责人和一名项目决策负责人。
第一周的目标不是追求数据完整,而是确认团队愿意更新、字段能帮助决策、视图没有造成额外负担。若任务状态经常没人改,先找出更新成本或责任模糊的原因,不要立即增加更多检查项。
2. 第二周:观察重复出现的风险信号
检查哪些依赖最常被遗漏、哪些关键人最容易撞期、哪些任务在截止日前才暴露准备不足。对于重复出现的问题,优先调整流程入口或检查节点,而不是只在日历上追加醒目的标记。
例如,若每次都在测试启动前发现环境未准备,不应只增加“测试前提醒”,还应明确环境资源的确认责任人、就绪标准和最迟确认时间。有效改进是让问题更早被发现,或让处理方式更明确。

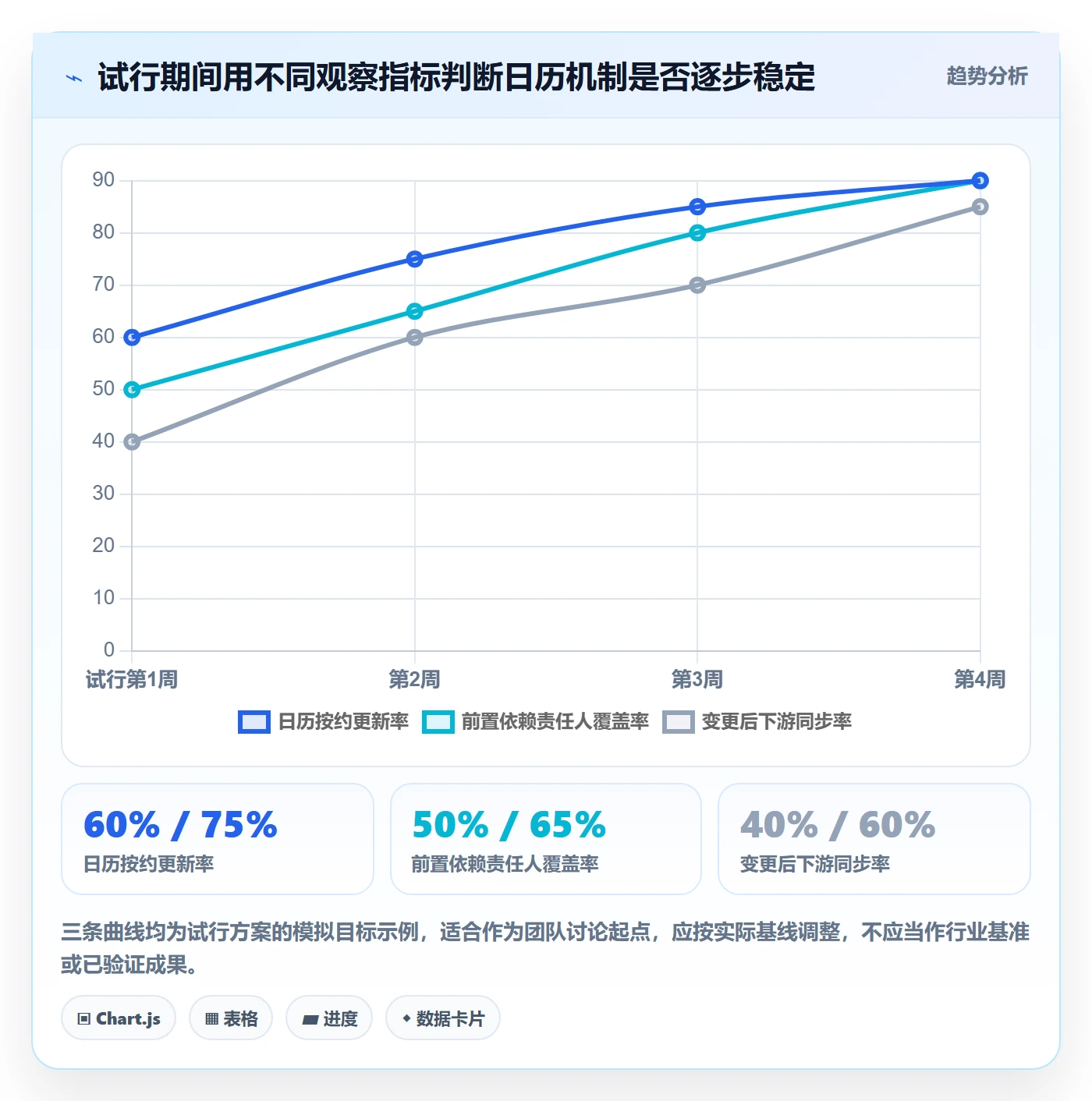

3. 一个迭代后:用少量指标判断是否继续扩展
不要把日历任务数量或颜色数量当成成功指标。我会观察任务状态是否按约更新、关键依赖是否有责任人、重大冲突是否在受影响节点之前发现,以及变更后下游安排是否同步调整。
指标应结合决策用途。例如,更新及时率可以检查维护纪律;提前发现的依赖冲突数可以检查视图是否有助于暴露问题;风险触发后到形成处置决定的时间,可以检查责任链是否有效。单一指标上升或下降都不能直接证明项目整体效率变化。

4. 根据试行结果决定保留、简化还是升级
如果团队能够稳定更新,且依赖冲突在节点前被发现,可以逐步推广到相邻项目;如果字段填写率低但风险判断有效,应合并低价值字段;如果跨项目资源冲突无法解决,才考虑增加统一资源视图或评估平台能力。
扩展的原则是先证明信息有用,再增加流程复杂度。团队不需要为了统一而把所有项目变成相同形状,但应统一状态定义、关键字段和变更通知规则,让不同项目之间至少能读懂彼此的风险信号。
九、结语:日历的价值,取决于它能否让下一步更清楚
1. 让日历从“展示安排”转成“提前发现问题”
任务日历真正的效率,不在于把每一分钟填满,也不在于让视图更漂亮,而在于把任务、依赖、责任和风险动作放在同一条可检查的工作链上。日期只是入口,准备度和关系才决定计划是否可信。
如果你准备马上开始,我建议先挑一个正在推进的版本,给关键任务补上负责人、前置依赖、影响节点、风险触发信号和下次检查日期。然后用一次短会核对未来一至两周的安排,找出一个最可能影响交付的依赖,并明确谁在何时处理。
日历不能消除不确定性,但可以让不确定性更早被看见、被讨论和被处理。当团队开始依据同一份可信日历做调整,而不是等到延期后再追问原因,日历视图才真正从记录工具变成风险控制工具。
常见问题解答(FAQ)
1. 产品经理的任务日历应该包含哪些字段?
我以前做日历时只填了任务名称和截止日期,到了跨团队协作阶段才发现,大家对负责人和前置条件的理解并不一致。我想知道哪些字段是日常排期真正需要的,才能避免模板过于复杂。
至少包含任务名称、负责人、开始与截止时间、状态、前置依赖、影响的里程碑、风险等级和最近更新时间。若任务尚未确认日期或依赖,应标注为待确认或预测,不要伪装成确定排期;字段是否有效,可以看团队能否据此判断谁负责、何时完成、受阻时影响什么。
2. 怎么用任务日历提前发现项目延期风险?
我遇到过日历看起来排得很满,但临近上线才发现关键接口还没确认、评审人也没有空档的情况。我想知道应该重点检查哪些信号,而不是等任务逾期后才处理。
每周检查未来一至两周的任务,重点核对未确认依赖、关键人员撞期、临近截止但没有明确完成条件的任务,以及变更后尚未重排的下游事项。发现风险后,记录触发信号、影响范围、责任人和应对动作;判断风险是否缓解,要看前置条件是否完成、受影响任务是否重新确认,而不只看日历上的日期有没有变。
3. 产品经理应该用周视图还是月视图管理任务?
我同时要安排日常协作和版本节点,周视图里能看到具体任务,但很难一眼看出里程碑是否过度集中;月视图更清楚,却不容易处理细节。我应该怎么选择,是否需要同时维护多个视图?
按要解决的问题选择视图:周视图用于检查近期任务负载、会议冲突和交接事项;月视图用于观察里程碑分布、截止日期密集区和阶段间空档。若工具支持,可让不同视图读取同一套任务数据,避免重复维护;若只能选一个,优先用团队每周实际检查和调整排期的视图。
4. 任务日历模板中如何安排缓冲时间和处理临时变更?
我担心把日程排得太满会让一点延期就影响上线,也不确定应该固定预留多少缓冲。项目中途发生需求变化时,我还想知道除了新增任务,还需要同步检查什么。
不要套用未经团队验证的固定缓冲比例。根据任务不确定性、外部依赖和历史完成情况,在联调、验收、灰度观察等关键环节单独安排检查或调整空间,并标明它服务于什么风险。需求变更后,核对受影响任务、依赖关系、里程碑、负责人和通知对象,再由责任人确认新日期;缓冲不足或关键前置条件未完成时,应及时重新评估计划。
核心关键词
文章包含AI辅助创作:任务日历实操方法:产品经理提升日历视图效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/489258
读者评论
把任务状态区分为已确认、待确认和预测很实用,能减少团队把占位日期误当成承诺的情况。
文章强调依赖延迟后要检查下游影响,而不是只改一个日期,这对版本排期和跨团队协作尤其重要。
字段设计兼顾了风险识别与维护成本;建议团队先小范围试行,再根据实际问题调整字段,避免日历变成额外负担。
