月视图里排满了日期,不代表 PMO 已经看清项目。真正有用的月视图,应该让人快速判断:哪些里程碑正在逼近、哪些交付已经偏离基线、哪些项目在同一时间争用资源,以及哪一项异常需要谁在何时处理。本文从字段口径、视图设计、指标计算和月度复盘四个环节,搭建一套可落地的 PMO 月视图方法,并附上可复制的数据模板。文中的案例数据为情景模拟,用于说明分析方法,不代表行业统计或真实客户成效。
一、先给结论:月视图不是任务墙,而是异常识别界面
1. 月视图的价值在于减少“找异常”的时间
我设计月视图时,首先会问一个问题:管理者打开它之后,能不能在几分钟内找到本月最需要处理的事情?如果页面只是把每个项目的所有任务平铺出来,事项再多也只是把原有的信息换了一种排列方式,管理者仍然要逐条搜索、询问和核对。
有效的月视图应当优先展示少量高价值信息:关键里程碑、计划完成日期、当前状态、责任人、风险等级,以及必要的依赖关系。它不是替代任务看板、详细项目计划或风险台账,而是让 PMO 在跨项目的时间维度上识别异常,再跳转到具体记录核查和推动。
我的判断标准是:一张月视图能否支持“看见异常,确认事实,分派动作”这条链路。如果只能看见日期,却找不到负责人;只能看见延期颜色,却无法追溯原始基线;只能看见事项拥挤,却没有资源容量数据,那么它更像日历装饰,而不是管理工具。
2. 先明确月视图要回答的四个问题
- 节点:本月哪些交付、评审、上线或决策事项不能错过?
- 偏差:哪些事项已经晚于原计划,哪些事项正接近截止日期但仍未达到预期状态?
- 冲突:哪些关键活动集中在同一时间窗口,可能争用同一团队、环境或决策资源?
- 行动:谁负责核实、协调或升级,下一步在什么时间完成?
这四个问题决定了月视图的字段和布局。若团队最常见的问题是跨项目评审资源冲突,就要突出评审节点、涉及团队和会议资源;若主要问题是交付日期频繁变化,就必须留存基线日期和变更记录。不要先挑颜色、图标或工具功能,再回头猜它们能解决什么问题。
| 月视图用途 | 适合显示 | 不宜承担 |
|---|---|---|
| 项目组合总览 | 关键里程碑、交付日期、重大风险、跨项目依赖 | 每个成员的全部日常任务 |
| 项目阶段检查 | 阶段入口、阶段出口、评审与前置条件 | 取代详细计划中的任务依赖管理 |
| 团队负荷线索 | 同一团队在特定时间段的事项分布 | 仅凭事项数量直接断言团队超负荷 |

二、从真实场景出发:为什么日历看起来很忙,项目仍会失控
1. 典型场景:节点都在日历上,风险却没有提前浮现
设想一个 120 人左右的交付组织,同时推进 6 个跨部门项目。每个项目都维护自己的计划,有的用表格,有的用项目管理平台,还有部分重要会议存在个人日历里。PMO 每周汇总一次项目动态,月底再整理管理层汇报。
表面看,组织拥有大量计划数据;实际操作时,PMO 可能遇到的是另一组问题:同一节点在不同项目中叫法不一致,预计完成日期被覆盖了原计划日期,已完成事项没有及时更新状态,跨项目依赖写在备注里而不能筛选。结果是,月视图上看见了“某日有交付”,却无法判断它是否按基线推进、前置条件是否满足、延期会影响什么。
这类问题不只是排版问题,而是信息治理问题。月视图能否发挥作用,通常取决于数据是否有统一定义、变更是否可追溯、更新责任是否明确。把所有事项放进一个日历,并不能自动修复这些基础缺陷。

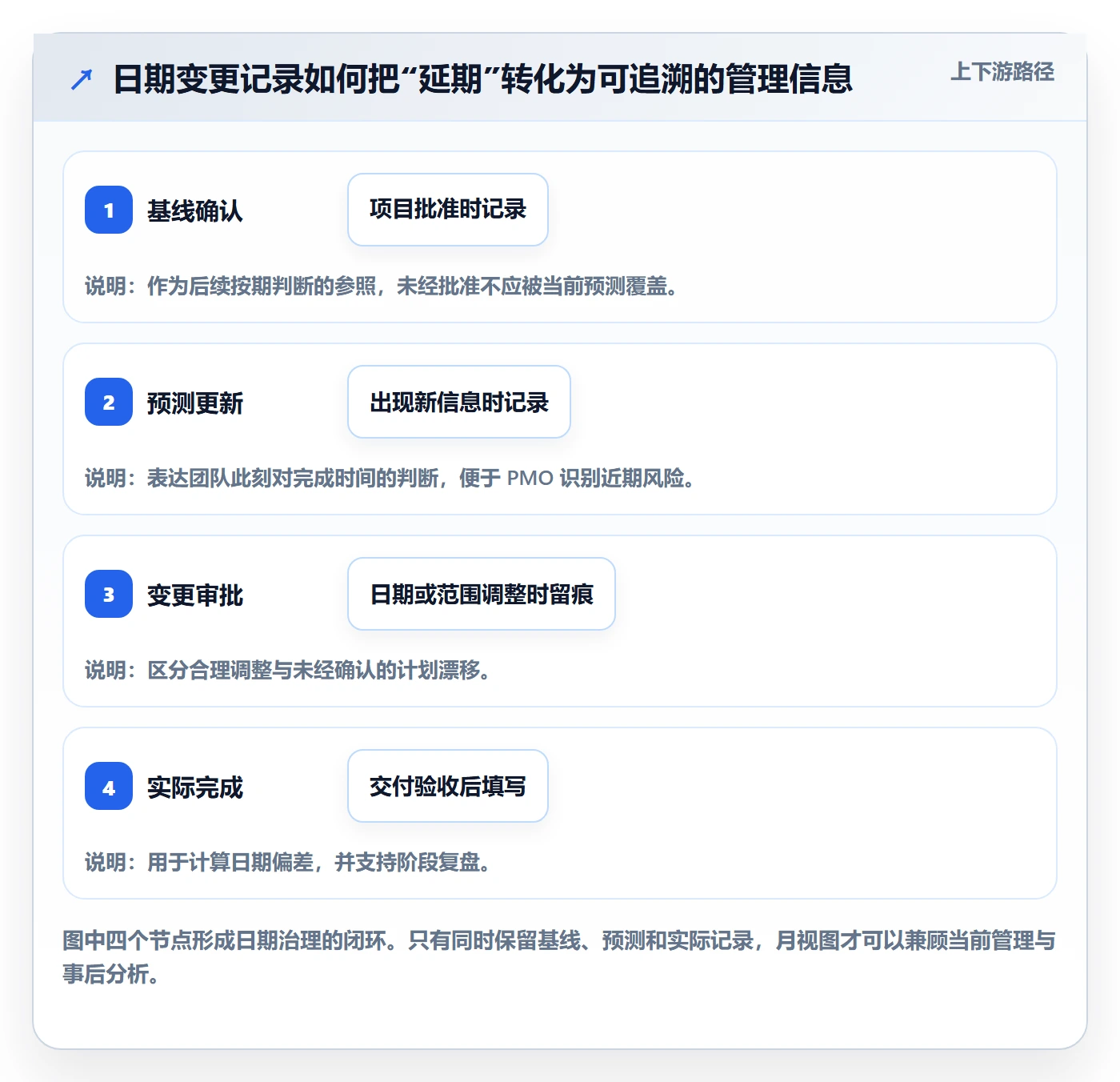

2. 先分开“计划日期、预测日期和实际日期”
日期字段最容易被混用。原计划完成日期代表团队承诺或批准过的基线;当前预计完成日期代表根据最新情况作出的预测;实际完成日期则记录事项真正完成的时间。三者回答的问题不同,不能为了页面整洁而合并成一个“截止日期”。
如果每次延期都直接覆盖原计划日期,月视图可能永远呈现“没有逾期”的假象,因为每个过期事项都会被改到未来。若完全不允许修改计划,又会让正常的范围调整和管理决策无处记录。较稳妥的做法是保留基线,另设当前预测日期,并记录变更时间、原因和批准人。
| 日期字段 | 业务含义 | PMO 的使用方式 |
|---|---|---|
| 基线完成日期 | 已确认的原计划节点 | 用于衡量按期情况,变更后仍需保留历史值 |
| 当前预计完成日期 | 基于当前进展的最新预测 | 用于安排近期沟通与资源协调 |
| 实际完成日期 | 经团队确认的实际完成时间 | 用于复盘偏差和识别计划规律 |

三、拆解常见误区:月视图失真通常不是因为颜色不够多
1. 把所有任务都塞进月历,造成信息拥塞
月视图的空间有限,而任务管理的颗粒度往往很细。如果把每个执行任务、沟通提醒、个人待办都展示在项目组合日历里,关键节点会被大量低优先级事项淹没。管理者看到的是密集色块,却很难判断哪些日期真正值得关注。
处理方式不是简单删数据,而是分层展示:组合层显示里程碑、关键交付和重大风险;项目层显示阶段任务和关键依赖;执行层仍由任务列表或看板承接。各层可以通过筛选或下钻连接,但不必同时挤在同一视图中。
2. 用颜色代替状态定义
红色、黄色和绿色看上去直观,但颜色本身没有统一含义。某个团队把黄色定义为“临近截止”,另一个团队把黄色定义为“高风险”,同一张图就会产生两套解释。若颜色同时表达项目、状态、风险和负责人,读者更难理解。
更可控的方式是让颜色只承担一个维度,例如事项状态;项目归属使用分组或标签,风险等级使用独立字段,关键节点则采用图标或事项类型。颜色之外,仍应保留文字标签或筛选项,避免仅靠色觉区分信息。
3. 用事项数量推断资源负荷
一个团队在某周有 18 个小任务,不一定比只有 5 个复杂交付更忙。任务粒度、估算工作量、人员可用时间、技能要求和依赖等待都会影响真实负荷。若没有工作量和容量数据,“事项很多”最多是检查线索,不能直接写成“资源超载”。
同理,日历上多个事项落在同一天,也不必然代表冲突。它们可能由不同团队处理,也可能只是阶段性标记。判断冲突至少要知道参与资源、重叠时段、工作量或共享设施,并进一步确认是否存在互斥关系。
4. 只看当前日期,不保留计划变更历史
若项目管理平台只保存最新日期,PMO 就无法区分“从一开始就排在本月”与“原定上月、后来连续顺延到本月”。两者在当前日历上的位置相同,管理含义却不同。前者可能是正常计划,后者可能表明依赖、估算或决策机制存在反复问题。
因此,月视图的数据底座最好能保留基线版本或变更日志。若工具不支持版本字段,可先用单独变更表记录事项编号、原日期、新日期、变更原因、提出人、确认人和更新时间。先建立可追溯性,再考虑自动化。

四、专业判断逻辑:先治理字段,再配置视图和指标
1. 建立最小可用字段集
字段越多不一定越专业。字段过量会提高填报成本,让项目成员只填必填项,甚至用默认值敷衍。我的建议是先从能支持筛选、解释和行动的最小字段集开始,跑过一个月后再根据实际问题增补。
| 字段 | 建议要求 | 判断价值 |
|---|---|---|
| 项目或项目群 | 必填,采用统一项目名或编码 | 支持组合筛选和项目归属分析 |
| 事项名称 | 必填,使用可识别的交付描述 | 让管理者知道具体节点是什么 |
| 事项类型 | 必填,至少区分里程碑、交付、评审、风险动作 | 避免把会议与交付混在同一统计口径 |
| 计划开始日期、基线完成日期 | 关键事项必填 | 支持时间分布与按期判断 |
| 当前状态 | 使用统一枚举值 | 支持识别未开始、进行中、阻塞和完成事项 |
| 责任人或责任团队 | 关键事项必填 | 让异常能够落实到处理对象 |
| 当前预计完成日期、实际完成日期 | 有预测变化时更新,完成后填写实际日期 | 区分预测与结果,支持偏差复盘 |
| 依赖事项、风险说明、下一步动作 | 有依赖或风险时填写 | 解释节点异常,并把观察转成行动 |
字段定义还要落到具体规则。例如,“已完成”是开发结束、测试通过,还是业务验收完成?如果一个交付必须经过验收,就不应把“代码完成”直接视为交付完成。状态含义不统一,后续按期率算得再精确,也只是对不一致数据进行精确计算。
2. 为每个指标写清分子、分母和日期口径
指标名称相同,不代表统计结果可比较。逾期率的分母可能是本月到期事项,也可能是所有未完成事项;按期率可能按里程碑数量计算,也可能按项目数量计算。PMO 应将指标定义写在报表说明中,避免换一个页面或换一位分析人员就改变口径。
- 里程碑按期完成率:统计期内按基线日期完成的里程碑数 ÷ 统计期内到期的有效里程碑总数。必须说明取消事项、范围变更和延期审批如何处理。
- 逾期事项数:当前日期已超过基线完成日期、状态仍未完成的事项数量。若只统计本月节点,应明确按基线日期还是当前预测日期筛选。
- 日期偏差天数:实际完成日期减去基线完成日期。正数表示晚于基线,负数表示早于基线;需统一自然日或工作日规则。
- 关键日期冲突数:在指定时间窗口内,存在共享资源、依赖或互斥条件的关键事项冲突数量。单纯日期重叠不能直接计为冲突。
- 资源负荷率:已分配工作量 ÷ 同期可用容量。只有工作量和容量都有可信数据时才计算,不应用事项数量代替工作量。
样本量同样重要。一个月只有 4 个关键里程碑,其中 3 个按期完成,结果是 75%;下个月 20 个里程碑中 17 个按期完成,结果是 85%。虽然比例更高,背后的事项类型和管理难度未必相同。汇报时应同时显示数量、比例和统计范围,避免单看百分比得出过度结论。
3. 按管理层级设计不同的月视图
项目组合层:
项目层:
团队或资源层:
工具选择上,团队规模、部署方式、已有数据和迁移成本都应进入评估。对于 100 人以上、跨团队协作较多的组织,可以评估支持私有化部署、权限治理和数据迁移的项目管理平台;若已有 Jira 数据,也可把迁移完整性、字段映射和历史记录保留作为验收项。PingCode 可作为此类平台的评估对象之一,但“适不适合”仍应通过实际字段、流程、部署和迁移演练验证,不能仅凭产品定位作结论。
4. 用异常规则连接视图与动作
异常规则不应只有颜色,还应写明触发条件、检查人、处理时限和升级方式。例如:基线日期已过且事项未完成,责任人需在约定时间内更新原因与预测日期;关键交付临近但前置依赖未完成,由项目负责人确认影响;涉及多个项目的共享资源冲突,由 PMO 拉齐相关负责人并记录决策。
规则的目的不是给团队贴标签,而是减少“看见问题之后还要再问一圈”的等待。把责任人、下一步动作和更新时间放在同一条记录中,PMO 才能判断异常是否正在被处理,而不是只靠颜色反复提醒。

五、情景案例:用一个月的数据检查月视图是否真的有用
1. 模拟组织与数据口径
以下案例为情景模拟:某组织有 6 个并行项目,本月在项目组合视图中筛选出 48 个关键节点。PMO 在月初记录基线日期和责任团队,每周更新当前预测日期及状态;月末以基线完成日期判断按期情况,以实际验收日期确认完成结果。
这组数据不用于证明任何平台或方法能带来固定收益,而是演示如何从月视图得到可检查的结论。实际应用时,团队应先核实节点范围、延期审批规则和实际完成定义,再比较不同月份。

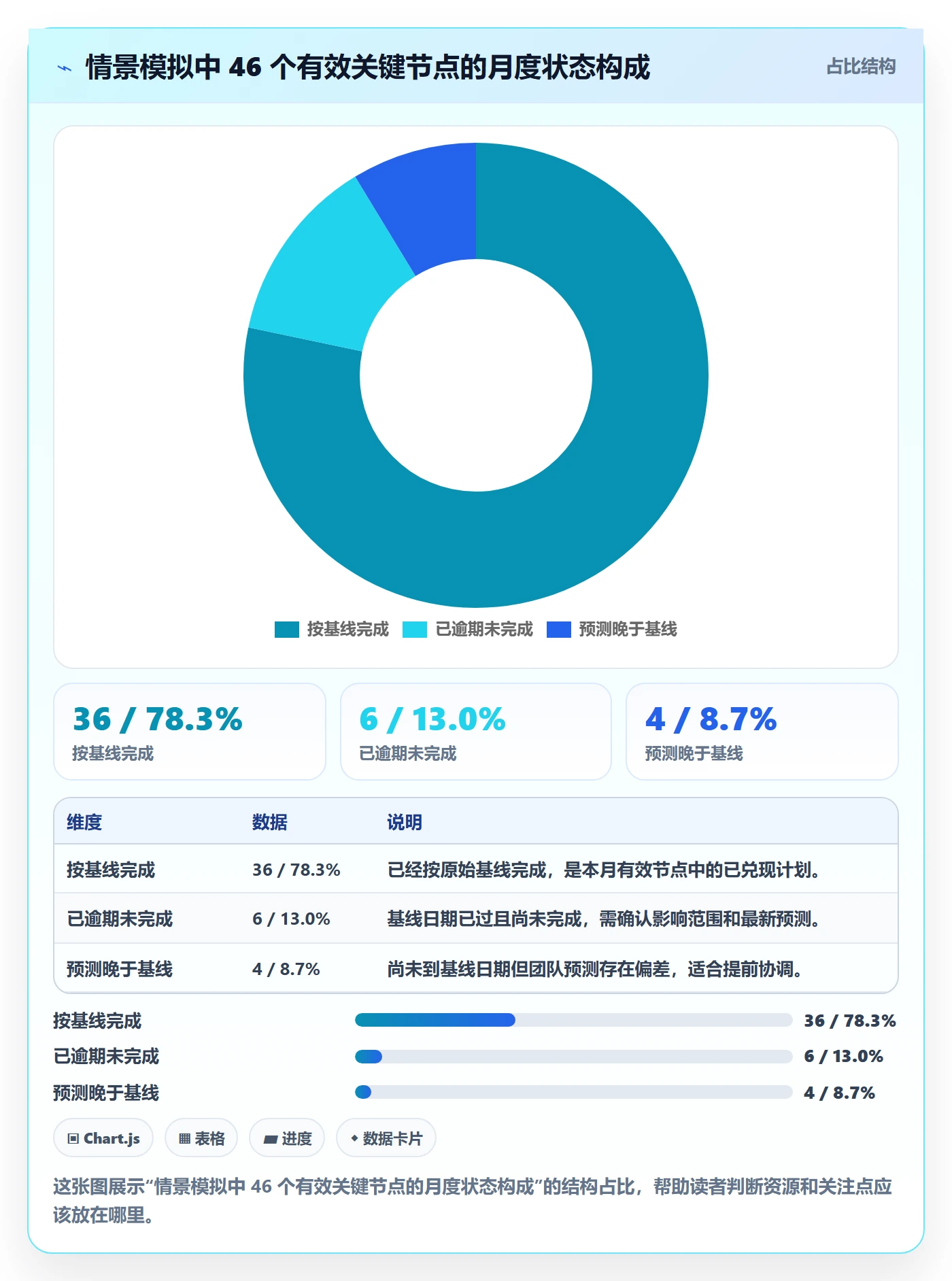

2. 从结果看:只看“完成多少”会漏掉延期分布
假设 48 个关键节点中,36 个已按基线完成,6 个已经逾期,4 个当前预测晚于基线但尚未到期,另有 2 个经批准取消。若将取消项排除在有效分母之外,按期完成率为 36 ÷ 46,约为 78.3%。逾期事项数是 6;另有 4 个偏差预警事项,需要在到期前核实。
这个结果不能简单解读为“项目组合表现差”或“PMO 效率不足”。还需要进一步查看延期集中在哪些项目、事项类型和依赖环节;4 个预测偏差是否已完成影响评估;取消事项是否来自范围变更。月视图的作用是把调查入口标出来,而不是替代原因分析。

3. 从原因看:延期需要按事实分类,而不是按印象归责

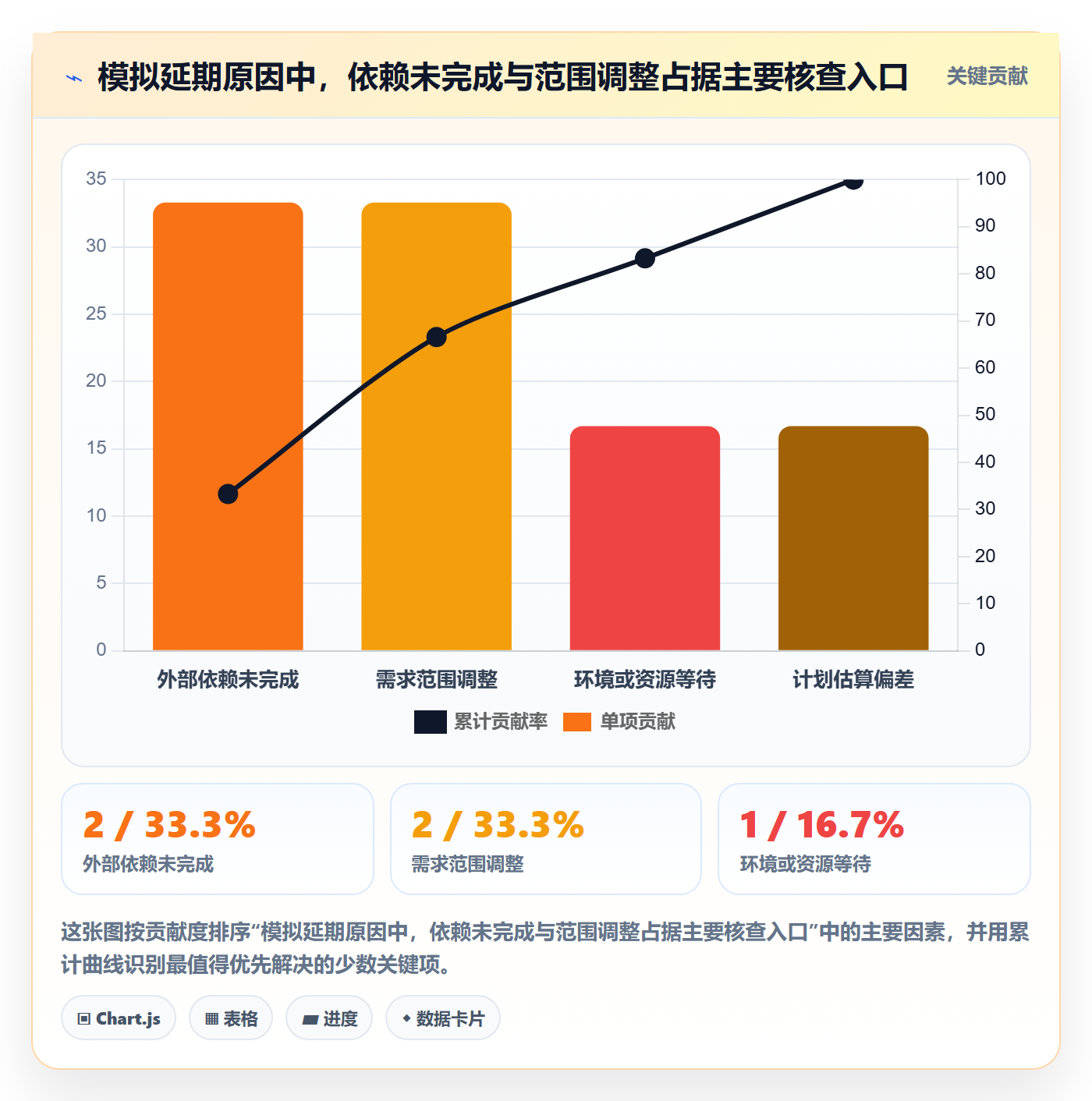

继续假设 6 个已逾期事项经核实后,原因分别为:外部依赖未完成 2 项、需求范围调整 2 项、环境或资源等待 1 项、计划估算偏差 1 项。这里的分类只用于展示一种分析方法,实际团队应依据变更记录、依赖记录和责任人访谈核实,不要把主观猜测写成根因。
原因分布能够帮助 PMO 区分不同管理动作。外部依赖需要明确对方负责人和承诺日期;范围调整要核查决策时间及其对基线的影响;环境等待要看资源预约和审批流程;估算偏差则应检查同类事项历史数据。若所有延期都被归为“执行不力”,就失去了通过数据改善流程的机会。

4. 从过程看:比较“发现”与“行动”,而不是只比较页面更新次数
试运行一个月后,PMO 可以观察三类过程数据:关键事项字段完整率、异常确认耗时、异常关闭率。字段完整率可按已填写关键字段的记录数除以应填写记录数计算;异常确认耗时可从首次触发到责任人确认的时间差计算;异常关闭率则要定义关闭条件,不能把状态改成“已完成”就视为风险处理完毕。
例如,模拟试运行中,关键字段完整率由 72% 提高到 91%,异常确认的中位耗时由 3.5 个工作日降至 1.5 个工作日,已确认异常中按约定日期完成下一步动作的比例由 60% 提高到 80%。这些数值是情景模拟,用于说明可测量的过程变化;若要在真实组织中报告改善效果,应留存试运行前后的口径、样本范围和计算方式。

5. 从跨项目分布看:聚集不等于冲突,但值得提早核验

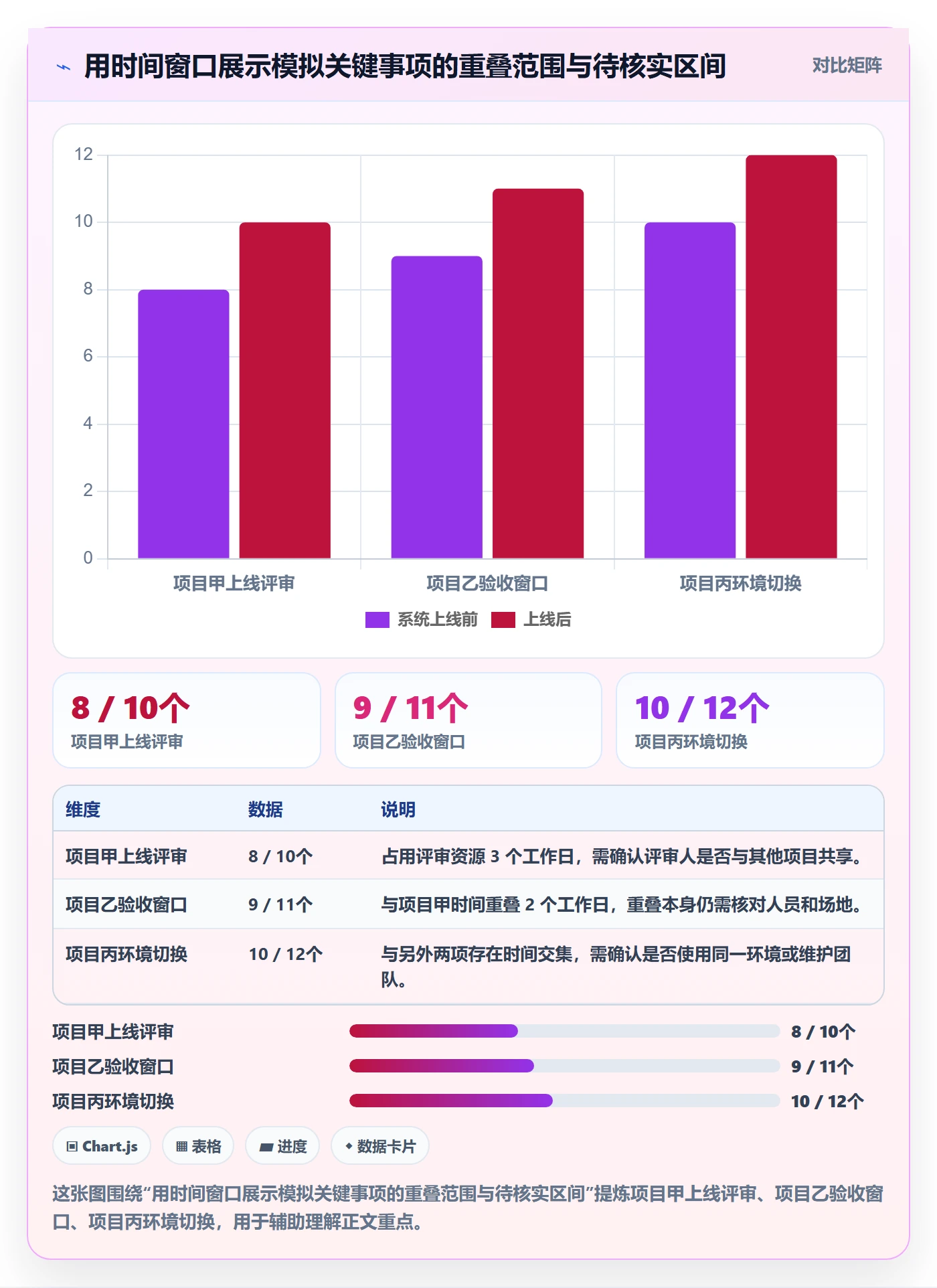

如果月视图显示 3 个项目在同一周安排上线评审、验收和环境切换,PMO 不应立即判断“资源冲突已经发生”。正确动作是先确认是否共享评审人、测试环境、业务窗口或关键专家;再检查各事项持续时间、替代方案和延误影响。只有发现资源互斥或依赖受阻,才把它登记为冲突。
这种先筛查、再验证的顺序能减少误报。月视图负责发现时间上的聚集,项目记录和责任人确认负责判定实际影响。把“聚集”写成“冲突”,会让风险统计失真,也可能造成不必要的升级。

六、模板与操作步骤:用一张数据表支撑月视图和复盘
1. 可复制的月视图数据模板
下面的表头适合先从表格或项目管理平台中试运行。建议以“一行对应一个可管理事项”为原则;若一个交付有不同责任人、不同验收点或不同完成日期,应拆分为可跟踪的子事项,而不是把多个节点塞在同一条记录里。
| 字段 | 填写示例 | 使用说明 |
|---|---|---|
| 项目 | 客户门户升级 | 统一项目名称,避免同一项目出现多个简称 |
| 事项名称 | 业务验收完成 | 写清可验证的交付或节点,不只写“跟进” |
| 事项类型 | 里程碑、交付、评审、风险动作 | 使用统一选项,支持视图筛选与分类统计 |
| 计划开始日期 | 2026-10-12 | 跨天工作按实际排期填写;单日节点可留空或与完成日期一致 |
| 基线完成日期 | 2026-10-23 | 记录已确认的原计划日期,变更时不要直接覆盖历史 |
| 当前预计完成日期 | 2026-10-26 | 根据最新进展更新,预测变化需同步说明原因 |
| 实际完成日期 | 2026-10-25 | 以约定的完成或验收标准为准 |
| 状态 | 未开始、进行中、阻塞、已完成、已取消 | 状态定义应配套说明,避免不同团队各自解释 |
| 责任人或责任团队 | 交付团队 A | 关键事项必须明确跟进对象 |
| 依赖事项 | 测试环境准备完成 | 存在前置关系时填写,并关联具体记录 |
| 风险等级与说明 | 高;依赖接口尚未完成联调 | 风险等级需有定义,说明应可供核查 |
| 下一步动作与更新时间 | 由接口负责人确认完成时间;10 月 16 日更新 | 让异常能够进入行动闭环 |
2. 可复制的月度复盘表
| 复盘问题 | 记录内容 | 需要避免的写法 |
|---|---|---|
| 本月计划的关键节点有哪些? | 事项名称、所属项目、基线日期、责任团队 | 只写“按计划推进”而没有节点清单 |
| 实际结果如何? | 按期、延期、预测偏差、取消及对应数量 | 只报百分比,不报样本量和统计范围 |
| 延期或偏差原因是什么? | 依据变更、依赖、资源和决策记录进行分类 | 直接将原因归结为“执行不力” |
| 存在哪些跨项目时间聚集? | 时间窗口、共享资源、影响判断、核实状态 | 把同一天有多项任务直接判定为冲突 |
| 哪些事项需要协调或升级? | 责任人、动作、截止时间、需要的决策 | 只列风险,不写谁负责推动 |
| 下月应调整什么? | 字段、规则、更新时间或会议节奏的具体改进项 | 笼统提出“加强沟通、提升意识” |
3. 四周试运行步骤
- 第一周:选范围。选择一个项目组合或一个跨部门项目群作为试点,只纳入关键节点和高影响事项,避免一开始就导入所有任务。
- 第二周:定口径。确认状态定义、基线日期、预测日期、实际完成条件、延期审批规则和责任人维护要求。
- 第三周:跑视图。按项目、事项类型、状态和时间窗口检查月视图,记录误报、漏报、字段缺失和难以解释的颜色。
- 第四周:做复盘。比较字段完整率、异常确认耗时、行动按期完成率,并收集使用者反馈。若数据质量不足,先修字段和责任机制,不急着扩大范围。
试运行的目标不是追求某个漂亮的百分比,而是回答三个实际问题:管理者是否更快找到关键节点?PMO 是否更早发现需要核实的异常?异常是否更容易落实到负责人和后续动作?只要其中一项没有改善,就应回到字段、筛选规则和会议节奏检查原因。

七、不同组织的行动建议与取舍
1. 小团队:优先选择低维护成本
项目数量少、成员相对固定时,可从共享表格或轻量项目管理工具开始,先统一事项类型、状态和基线日期。此时过度设计权限、自动化或多层汇总,可能增加维护成本,却没有对应的管理收益。
小团队的关键取舍是:先接受有限的自动化,换取更快形成共同口径。只要数据责任人明确、更新节奏稳定,简单视图也能支持关键节点检查。
2. 跨部门或 100 人以上组织:优先考虑治理与可追溯性
组织规模扩大后,项目、团队和角色数量增加,字段不一致、权限边界、重复数据和跨项目依赖会更加突出。此时评估项目管理平台,应关注多项目筛选、字段配置、权限治理、变更记录、数据导出、部署要求和跨团队协作流程,而不应只看月历页面是否美观。
如果组织有私有化部署要求、已有 Jira 数据或正在评估国产替代方案,可把部署验证和迁移演练纳入选型流程。验收时至少抽取不同类型的项目,检查事项、责任关系、状态映射、附件、历史变更和权限是否按预期保留。PingCode 可以进入候选评估,但是否满足特定组织需求,应以实际演示、技术验证、合同范围和迁移测试结果为准。
这类组织的取舍通常是:投入更多时间建立治理规则和迁移验收流程,以换取后续跨项目数据的一致性和可追溯性。不要因为需要快速上线,就忽略数据映射与历史记录;也不要把平台迁移本身误认为项目管理成熟度已经提升。
3. 资源管理成熟的团队:可以进一步计算容量负荷
当团队已稳定维护工作量估算、人员可用容量和技能分配时,可以将月视图与资源负荷结合。例如,按周汇总已分配人天,再与同期可用人天比较,识别容量紧张窗口。此时要明确休假、支持工作、会议和非项目工作是否计入容量。
若工作量估算仍不稳定,不建议过早推出精确到个人的负荷率。数字看似精细,却可能只是估算误差的放大。可以先在团队层做趋势提示,再逐步提高数据粒度。
4. 数据基础薄弱的团队:先解决更新机制,不急着做复杂分析
当状态长期不更新、责任人经常缺失、计划日期频繁覆盖时,复杂仪表盘只会让错误信息更醒目。此时优先确定谁负责更新、何时更新、哪些字段为必填,以及哪些情况需要留下变更记录。
如果一项指标连续几周无法稳定计算,先检查定义和数据来源,而不是不断调整公式让结果“看起来合理”。对 PMO 来说,坦诚呈现数据缺口,通常比提供未经验证的精确数字更有管理价值。
5. 月视图的最终验收标准
我会用一组具体问题验收月视图,而不是只问“大家觉得好不好用”:关键节点能否按项目和责任团队筛选?日期变更能否追溯?逾期与预测偏差能否区分?同日事项能否进一步核查共享资源?异常记录是否包含负责人和下一步?月度数据能否按稳定口径复算?
若这些问题大多有清晰答案,月视图才具备持续使用的基础。若页面很整齐,但每次复盘仍要临时找人确认日期和状态,说明需要改善的是数据责任和工作流程,不是再加一层颜色或图表。

八、结语:从“看日历”走向“看变化、定动作”
1. 月视图的核心不是展示更多,而是让判断更可靠
PMO 月视图真正的差异化价值,不是把所有事项搬到一张日历上,而是把时间信息与责任、状态、基线和行动关联起来。它能提示异常,却不能代替根因分析;能显示事项聚集,却不能仅凭密集程度认定资源冲突;能计算按期率,却不能脱离样本范围和业务背景给团队下结论。
因此,最稳妥的起步方式是先选一个小范围试运行,统一关键字段和日期口径,再建立异常核实与复盘节奏。一个月后,检查字段完整率、异常确认耗时和行动闭环情况;确认数据可靠、规则可执行后,再扩大到更多项目。
2. 下一步:先搭一张可复算的月视图
本周就可以从正在推进的一个项目组合开始:筛出本月关键节点,补齐基线完成日期、当前状态、责任团队和下一步动作;单独记录预测日期变化;月底用统一口径核对按期节点、逾期事项和预测偏差。
当每一个异常都能回答“发生了什么、依据是什么、谁来处理、何时回看”,月视图才从日历页面变成 PMO 的管理界面。

常见问题解答(FAQ)
1. PMO月视图应该展示哪些信息?
我以前把所有任务都放进月历,结果页面很满,开会时还是说不清哪些节点最关键。我想知道月视图该保留哪些内容,才能支持跨项目跟进。
优先展示关键里程碑、交付日期、风险事件和重要评审,并为每项标注项目、事项类型、责任人、状态和计划完成日期。普通子任务可留在项目任务清单中,通过筛选或关联记录查看,避免月历变成任务墙。
2. 如何用月视图数据判断项目是否延期?
我在月度复盘时经常看到事项标成红色,却不确定这代表已经延期,还是只是临近截止日期。我希望有一致的判断口径,避免不同项目各自解释。
先保留基线完成日期,并明确完成的定义,例如以交付验收日为准。可将当前日期已超过基线完成日期且状态未完成的事项计为逾期;里程碑按期完成率可按“在基线日期或之前完成的到期里程碑数÷统计期内到期里程碑总数”计算,同时单独记录范围变更和基线调整,避免只看当前计划日期。
3. 月视图能否用来发现资源冲突和团队超负荷?
我看到某一周排了很多任务,就担心团队会忙不过来,但不同任务的工作量差别很大。我不确定仅凭日历上的事项数量,能不能判断资源是否超负荷。
事项数量只能提示排期集中,不能直接代表工作量或产能。要判断超负荷,需同时记录估算工时或工作量、人员分配和同期可用容量,再比较“分配工作量÷可用容量”;若缺少这些数据,应把同一时间段的关键交付重叠标为待核实的冲突线索,而不是直接下超负荷结论。
4. PMO月视图模板需要设置哪些字段,多久更新一次?
我准备给多个项目统一一份月视图模板,但担心字段太多没人维护,字段太少又无法复盘。我也想确定团队应该按什么节奏更新数据。
基础字段建议包括项目、事项名称、事项类型、计划开始日期、基线完成日期、当前状态和责任人;完成后补录实际完成日期,有依赖或风险时再填写依赖事项、风险说明和下一步动作。可每周核对状态、日期变化和近期节点,每月复盘延期与跨项目冲突,并记录更新时间及计划变更;
先试运行一个月,再依据字段完整度和实际使用情况精简或补充字段。
核心关键词
文章包含AI辅助创作:月视图实操方法:PMO提升日历视图效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/488546
读者评论
把基线日期、预计日期和实际日期分开记录很实用,能避免延期后覆盖原计划,导致偏差无法复盘。
文中提醒事项数量不能直接代表团队负荷,这一点很重要;没有工作量和可用容量数据时,日历更适合作为核查线索。
月视图聚焦关键节点和异常,而不是展示所有任务,能减少信息拥挤;责任人和下一步日期也让异常更容易转成行动。
文中的漏斗和负荷示例注明是情景模拟,并解释了统计口径,避免读者把示例数字误当成行业数据。
