项目日历管理方法大全:PMO日历视图实操方法落地清单

项目日历管理最常见的失败,不是日历里没有排期,而是同一项交付在项目计划、会议邀请和团队表格里出现了三个日期,到了关键评审周,没人能说清哪个才算数。PMO要做的不是再建一张“更漂亮的排期表”,而是建立一套有口径、有责任人、有变更记录的时间协作机制。下面我会从管理边界、字段设计、视图规则、维护流程和工具取舍,拆解一套可以从单项目试起的落地方法。

一、先讲结论:项目日历是协作控制面,不是项目计划的替代品

1. 日历管理的核心,不是“把事项放到日期上”

我判断一套项目日历有没有管理价值,通常先看三个问题:团队能不能快速看出未来有哪些关键节点,能不能发现不同项目或团队之间的时间冲突,日期变化后能不能追溯原因和影响对象。如果只能回答“某天有什么事”,它只是展示日程;如果还能支持协调、决策和变更追踪,它才是管理机制的一部分。

项目日历应该呈现时间关系,而不应独自承担全部项目管理。它适合查看里程碑、评审、交付、发布窗口、冻结期、外部依赖等有明确时间属性的事项;任务分解、依赖关系、风险判断、资源负荷和实际进度,则应由相应的计划、任务或风险管理载体承接。

2. 先确定日历要服务的管理动作

同一份日历可能被不同角色用于不同判断。项目经理关心本项目下一周的交付和阻塞;PMO关心项目群关键节点是否集中;职能负责人关心团队的评审、发布和资源占用是否撞期。若这些问题没有先说清楚,后续字段会越加越多,视图也会越做越复杂。

  • 查看:未来一周、一个月或一个季度有哪些重要时间点。
  • 协调:哪些节点互相依赖,哪些会议或资源窗口存在冲突。
  • 决策:延期或调整某事项时,由谁确认影响并批准变更。
  • 追踪:日期从计划到预测再到实际,变化过程是否有记录。

3. 用三个边界避免把日历做成“大杂烩”

我建议在建日历之前写下三条边界。第一,哪些事项必须进入;第二,哪些事项只保留在任务系统或项目计划中;第三,发生冲突时以哪个数据源为准。边界先统一,工具和颜色才有意义,否则每个团队都会按自己的习惯解释同一个日历。

管理对象 项目日历的职责 不应单独依赖日历的内容
里程碑与交付 显示目标日期、负责人、状态和关联项目 详细工作分解、任务依赖和验收记录
会议与评审 呈现时间、参与角色、准备截止时间 会议纪要、决策事项和行动项闭环
资源与发布窗口 暴露时间段冲突和关键占用 完整工时核算、资源能力规划和成本计算
计划变化 体现计划、预测、实际日期的变化与原因 完整的变更审批、风险评估及影响分析

项目日历管理方法大全:PMO日历视图实操方法落地清单

二、背景和真实场景:为什么“日历已经有了”,冲突仍然不断

1. 跨项目冲突往往不是排期错误,而是信息口径错误

设想一个产品团队同时支持三个项目:甲项目计划在月末发布,乙项目把同一周设为验收窗口,丙项目则安排了核心专家参加评审。单看每个项目的计划,日期都合理;合并来看,共用人员和环境资源已经被重复占用。如果日历只汇总“会议”,没有把发布窗口、评审准备期和关键资源标出来,冲突就会等到执行阶段才暴露。

在这种场景里,PMO要做的不是替项目经理拍脑袋重新排期,而是把冲突转成可决策的问题:冲突发生在哪段时间、涉及哪些事项、影响谁、最晚何时需要决定、由谁做取舍。日历的价值是把分散信息聚到可讨论的位置,决策责任仍需留在相应的治理机制中。

2. 日历信息至少要分清计划、预测和实际

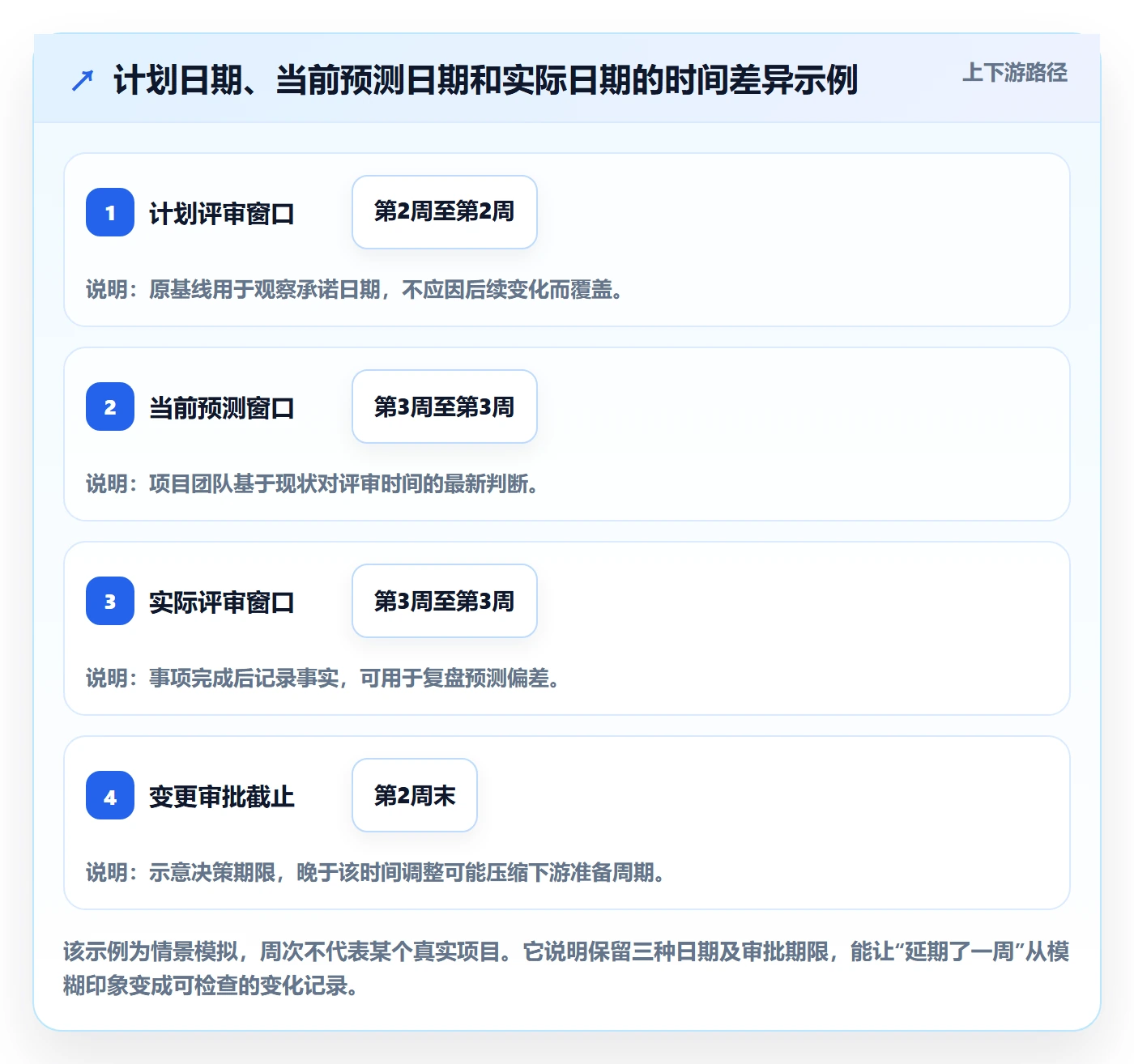

很多团队只保留一个日期字段。项目一延期,就直接把原日期改掉,结果看起来永远“按计划进行”,但管理者无法判断计划是否稳定,也无法复盘延期集中在哪些阶段。我更倾向于分开记录计划日期、当前预测日期和实际完成日期;如果工具或流程暂时不支持三个字段,也要通过变更记录保留旧值。

这三个日期回答的是不同问题:计划日期代表基线承诺,预测日期代表当前判断,实际日期代表已经发生的事实。把它们混为一谈,会让日历失去解释能力。对于刚起步的小团队,可以先从关键里程碑试行,不必一开始就要求所有普通任务维护完整历史。

3. 日历还需要明确时间口径和状态语义

跨地域团队要统一时区;全天事项要说明是占用整个自然日,还是仅表示某个节点落在当天;跨日活动要明确起止时间。看起来像格式细节,实际会直接影响日历的冲突判断。若不同团队在日期边界和时区上各自理解,汇总视图就会出现“看起来没重叠、实际无法参加”的假象。

状态也要尽量统一。比如“已完成”意味着事项已经发生并有结果,“已取消”意味着不再执行,“延期”意味着仍然有效但日期变化,“待确认”意味着日期尚未成为承诺。不要让颜色替代状态定义,也不要把“待办”当成可以解释所有不确定性的万能标签。

项目日历管理方法大全:PMO日历视图实操方法落地清单

三、拆解常见误区:日历做得越满,不代表管理越成熟

1. 把所有任务都放进日历,造成信息过载

当日历里同时出现数百条任务、会议、提醒和零碎工作时,关键里程碑会被普通事项淹没。管理者不得不反复筛选,团队则逐渐停止查看。日历不是任务清单的另一种皮肤,PMO应根据视图使用者决定展示粒度:项目群默认看关键节点,项目团队才需要进一步下钻到近期任务。

一个简单的判断方法是:如果删除某条普通任务后,仍不影响跨团队协调、重要决策或风险识别,它通常不需要出现在企业级总览日历中。它可以保留在项目内部的任务视图里。总览不追求“一个都不漏”,而追求重要事项有足够的可见性。

2. 把日历视图当成甘特图的替代品

日历擅长回答“哪天有什么事”与“时间是否撞在一起”,但它不天然适合表达复杂依赖关系、关键路径和任务持续时间。甘特图强调任务跨度与前后关系;看板强调工作状态流转;日历强调时间分布。三者可以来自同一套项目数据,但不应强求一个视图解决所有管理问题。

如果项目存在严密的交付依赖,PMO应让计划工具负责依赖和路径分析,再把里程碑或关键窗口投影到日历。若是会议安排或短周期活动,日历本身可能就够用。选错主视图,团队会用颜色和标签弥补工具不擅长表达的信息,最后既复杂又难维护。

3. 只规定模板,不规定谁来维护

我见过不少团队有字段完整的表格模板,却没人负责验证数据。项目经理认为PMO会汇总,PMO认为项目经理会更新,结果更新责任悬空。模板只能降低录入差异,不能自动产生可信信息。最少要明确事项创建人、内容责任人、汇总检查人和变更决策人;一个人可以承担多个角色,但责任不能无人认领。

4. 颜色很多,含义却不稳定

颜色应编码有限且稳定的分类,例如里程碑、评审、交付、发布窗口。不要在一个团队里用红色表示风险,在另一个团队里又用红色表示高优先级;也不要把每个项目分配一种颜色,导致颜色只能识别项目,无法快速识别事项类型。项目归属更适合通过筛选、标签或文字字段表达。

5. 变更只改日期,不留痕

如果延期后只覆盖原日期,团队就无法区分“原本如此”和“后来调整”。保留更新人、更新时间、原计划、当前预测、调整原因及受影响事项,不一定意味着要写复杂审批单。对关键里程碑至少要能回答:为什么变、谁确认、下游谁需要知道、是否需要调整资源或交付承诺。

项目日历管理方法大全:PMO日历视图实操方法落地清单

四、专业判断逻辑:先定对象和字段,再选视图与工具

1. 先定义管理范围:单项目、项目群还是组合视图

单项目日历解决团队内部的节点安排;项目群日历解决多个项目之间的依赖与资源冲突;企业组合视图则侧重关键项目、关键窗口和管理层决策。三种范围的事项密度、权限和更新责任不同,不应直接把单项目模板复制到企业级总览。

我通常建议先用一个问题验证范围:日历上的一条信息,谁会据此采取行动?如果只有本项目团队需要,就不必强行推入企业级视图;如果它会影响共享资源、跨项目依赖或管理层承诺,才需要进入更高层级的日历。这个判断可以减少无效汇总。

2. 字段设计遵循“支持一个具体动作”

字段越多不等于信息越好。每个字段都应能对应一个使用动作,例如筛选、提醒、冲突识别、责任定位、变更追溯。若某字段没人查看、没有人维护,也不会影响任何决策,就应考虑删除。建议先用最小字段集试运行,再根据实际问题扩展,而不是一次设计出一张“万能表”。

字段 建议口径 对应管理动作
事项名称 使用可识别的交付或活动名称,避免“会议”“节点”等模糊词 让查看者快速判断事项是什么
事项类型 里程碑、评审、交付、发布窗口、冻结期等 筛选日历并稳定使用颜色规则
所属项目与团队 使用统一项目名称及组织口径 按项目、业务线或团队查看冲突
计划、预测、实际日期 关键节点建议分别记录;普通事项按管理需要简化 追踪变更并复盘日期偏差
负责人及协同人 至少有一个明确的内容责任人 确认更新责任并发送必要提醒
状态与更新时间 使用统一状态定义,并记录最近更新时间 发现过期数据和待确认事项
关联链接与变更原因 链接至权威计划或任务记录,关键变更需说明原因 追溯详细信息并判断下游影响

3. 用不同时间粒度服务不同决策

周视图适合短期执行协调,尤其是密集评审和交付准备;月视图适合看关键节点是否拥挤;季度视图适合观察项目群里程碑、发布窗口和业务节奏。不要期待一张视图同时满足所有用户。更稳妥的做法是共享统一数据,再配置不同的过滤条件和时间跨度。

4. 设计冲突等级,而不是只标出“重叠”

两个事项日期重叠,不一定意味着冲突:同一负责人同时参加两个关键评审,通常需要处理;两个团队在不同地点开展互不依赖的工作,可能无需调整。PMO可以先定义冲突的判定维度,包括共享人员、共用环境、前后依赖、不可移动窗口和下游缓冲时间,再根据影响程度分级。

  • 提示级:时间重叠,但暂未发现关键资源或依赖冲突,责任人自行确认。
  • 协调级:涉及共享人员、环境或准备期,需要项目经理之间协商。
  • 决策级:影响承诺里程碑、外部窗口或多个项目优先级,需要指定决策人处理。

5. 让计划数据有来源,避免多份“权威日历”

日历通常不是所有字段的原始数据源。里程碑日期可能来自项目计划,任务状态来自项目管理平台,会议时间来自团队共享日历。关键是声明每类数据的权威来源,以及日历何时同步、由谁确认。若同一字段需要在多处手工维护,数据不一致几乎是迟早的问题。

工具方面,我会把选择顺序放在流程设计之后。若组织需要在项目群范围聚合事项、控制访问权限、保留变更记录并衔接任务数据,某项目管理平台可能比共享表格更适合;若只是少量会议和里程碑,先用现有工具也可能足够。以PingCode为例,它面向中大型企业及100人以上组织,并支持私有化部署及Jira迁移场景;是否适合具体团队,仍应核验当前版本能力、迁移范围、权限方案、数据结构与实际试用结果,而不是仅凭产品定位作决定。

项目日历管理方法大全:PMO日历视图实操方法落地清单

五、具体案例与数据观察:用一个项目群试点验证规则

1. 示例场景:三个项目共用测试环境和评审专家

下面是一个情景模拟,用于说明如何把方法落到操作层面,不代表真实客户数据。某组织同时推进三个项目,共用一套测试环境,并由同一组专家参与上线评审。原来各项目分别维护自己的排期表,PMO每周手工汇总,常见问题是环境窗口重复占用、评审准备期没有预留,以及延期后没人同步下游团队。

试点目标不是先看“效率提升百分比”,而是验证四件事:日历是否能显示共享窗口,项目经理是否知道更新责任,冲突是否有人认领,变更是否能够追到影响对象。试点阶段如果这四项都不能稳定发生,即使图表完整、颜色规范,也还没有形成可运行机制。

2. 试点字段与冲突规则

该项目群先把事项限定为里程碑、测试环境占用、评审、交付和上线窗口五类。普通开发任务仍留在各项目的任务管理载体中。每条日历事项必须具备项目名、事项类型、负责人、开始和结束日期、当前状态、权威来源链接及最近更新时间。

冲突规则也不从“所有重叠都报警”开始,而是先识别三类情况:同一关键专家在同一时段被重复安排;同一测试环境被两个项目占用;上游交付时间晚于下游准备截止。前两类进入协调清单,第三类进入依赖风险清单,由对应项目经理确认影响。

3. 观察什么,才知道试点是否有效

我更愿意跟踪过程指标,而不是直接承诺项目延期率会下降。比如关键事项按约定节奏更新的比例、发现冲突后有负责人认领的比例、关键日期变化后有变更原因记录的比例、汇总一次项目群日历所需的人工作业时间。这些指标能说明流程是否在运转,但不应被误解为日历单独造成的业务结果。

下表数字是情景模拟,用来演示试点前后该观察什么;正式团队应使用自己的基线,并说明统计周期、事项范围和计算方法。若缺少可靠的历史记录,可以先运行两到四周建立基线,再判断变化方向,不必先追求看似精确的目标值。

观察指标 试点前示意值 试点后示意值 解读方式
关键事项按期更新率 62% 88% 观察责任分工与更新提醒是否有效,需明确分母为应更新的关键事项数
冲突事项责任认领率 45% 82% 观察冲突清单是否有明确处理人,不代表所有冲突都已解决
日期变更原因记录率 30% 76% 观察变更留痕是否改善,需区分关键里程碑和普通任务
周度汇总人工耗时 6小时 2.5小时 观察重复汇总是否减少,统计时应包含核对与催更时间

项目日历管理方法大全:PMO日历视图实操方法落地清单

4. 试点后不要只看“指标变好”,还要查副作用

更新率上升,可能是事项被更新得更及时,也可能是团队为了完成检查而批量修改时间;汇总耗时下降,也可能是PMO不再核对数据。试点复盘时,我会抽查延期事项的来源记录、随机访问项目责任人,并核对日历事项与权威计划是否一致。没有质量抽查的过程指标,容易被“做数”替代。

还要检查日历是否变得过于繁杂、团队是否需要重复录入、提醒是否造成通知疲劳。任何一个问题持续存在,都可能抵消日历带来的协调价值。试点的结果不一定是扩张,也可能是删字段、缩小范围,或者把某类事项继续留在原有系统中。

六、落地清单:从定义范围到复盘扩展,按顺序推进

1. 试点前:先把规则写成一页纸

试点启动前,PMO不必先做复杂制度,但应形成一页纸规则,写清管理范围、日历用途、事项类型、必填字段、权威数据源、更新时间、责任角色和冲突处理方式。参与团队看完后,应该能判断什么要录入、什么时候更新、谁来确认,以及信息冲突时以什么为准。

  1. 选一个项目边界清楚、存在跨团队协作的项目或项目群。
  2. 列出必须进入日历的事项类型,先从关键节点和共享窗口开始。
  3. 确定最小字段集,删除暂时没有使用动作的字段。
  4. 为每类字段指定权威来源,避免同一日期被多处手工维护。
  5. 明确项目经理、PMO、职能负责人和决策人的职责边界。
  6. 确定试点周期、过程指标和数据抽查方式。

2. 试点中:先检查可用性,再扩展自动化

试点前两周的重点应是发现规则问题,而不是追求自动化。检查事项名称是否看得懂,团队是否知道颜色含义,日期变更后是否需要额外通知,日历筛选是否能快速定位项目。若基本字段都没有稳定维护,先增加自动同步只会更快地传播错误数据。

每周可以安排一次短检查:抽取若干条关键事项,核对日历与权威来源是否一致;检查过期、取消和待确认状态是否正确;查看冲突是否有负责人、处理时限和结果。检查时记录重复出现的问题,并优先修正字段定义或责任机制,而不是只提醒个人“下次注意”。

3. 试点后:以决策价值决定是否推广

试点结束后,复盘不应只问“大家喜不喜欢这个视图”,而要问日历是否带来了原来没有的管理信息。冲突是否更早被看见?变更是否能找到影响对象?项目群会议是否减少了人工对表?如果答案是否定的,就要找出原因:范围不对、事项选错、更新责任缺失,还是日历视图没有连接到实际决策。

只有当字段、责任和流程在试点项目中稳定运行,再决定是否扩展到其他项目。推广时可以复制规则,但不应机械复制所有事项类型。不同业务的交付节奏、资源共享方式和审批链路不同,扩展前仍需确认哪些规则是组织标准,哪些只是试点团队的局部约定。

4. 每月复核的管理检查清单

  • 关键事项是否都有清晰的责任人和权威来源链接?
  • 计划日期、当前预测日期与实际日期是否按约定区分?
  • 是否存在过期、重复、已取消但仍显示为有效的事项?
  • 日期变化是否记录了更新时间、调整原因和受影响对象?
  • 跨项目冲突是否有明确等级、处理人、决策期限和结果?
  • 颜色、类型和状态在不同团队之间是否含义一致?
  • 日历是否展示了过多普通任务,导致里程碑难以识别?
  • 周度或月度汇总耗时是否下降,数据核验质量是否保持?

项目日历管理方法大全:PMO日历视图实操方法落地清单

七、不同情况下的行动建议与取舍

1. 团队规模小、项目少:优先轻量和低维护

如果团队人数不多、项目间共享资源有限,使用共享表格或团队日历起步通常更务实。先统一关键事项类型、负责人、预测日期和变更记录;不必为了“体系完整”立即搭建复杂字段、权限层级和审批流程。轻量方案的主要风险是手工维护和历史追溯弱,适合低复杂度而非长期无治理。

2. 多项目共用人员或环境:把冲突治理放在工具美观之前

项目数量增加后,日历要能按团队、项目和事项类型筛选,也要能识别共享资源、不可移动窗口和上下游准备期。此时,PMO应先定义冲突规则与决策人,再比较工具能否支撑这些规则。如果只是换一个更好看的月历,而没有冲突处理流程,视觉改善不会自动变成管理改善。

3. 组织有权限、审计或私有化要求:先核验部署与治理边界

对中大型企业而言,工具选择除视图能力外,还要评估访问权限、组织隔离、变更留痕、数据导入导出、部署方式、系统集成和运维责任。私有化部署并不意味着所有治理问题都会消失;还要确认升级机制、备份恢复、账号生命周期和数据责任人。

如果考虑以PingCode承载项目日历及相关协作,应先核实目标版本与部署方案是否覆盖实际必需功能,并通过小范围试点检查现有流程、数据字段、权限和团队习惯能否适配。涉及Jira平滑迁移时,不能只确认数据能否导入,还要盘点历史字段、工作流、附件、用户权限、关联关系和迁移后的核对责任。所谓国产替代,也应以业务适配、合规要求、迁移风险、运维能力和总拥有成本为判断依据,不宜只凭一句产品定位作结论。

4. 日历维护成本很高:减少重复录入,必要时缩小范围

如果每周都要大量人工对表、催更和纠错,先查是否存在多个权威数据源、字段是否过多、更新责任是否模糊。能通过集成减少重复录入时,再评估自动化;若某类事项既不参与跨团队协调,也不影响决策,就应考虑从总览日历中移除。缩小范围不是退步,而是把有限维护资源用于高价值信息。

5. 需要在统一标准与团队自主之间做取舍

完全统一容易造成业务差异被抹平,完全自治又会让项目群信息无法比较。比较稳妥的做法是统一少量底层口径,例如事项类型、日期定义、状态和关键字段;展示布局、团队内部任务粒度和局部标签则允许适度调整。PMO统一的是协作语言和决策规则,不一定要统一每个团队的工作方式。

组织情境 优先选择 主要收益 必须接受的代价或风险
小团队、低复杂度 共享表格或现有日历,加上最小字段规则 启动快、调整灵活 多人协作、历史留痕和自动核验能力有限
项目多、共享资源明显 统一数据口径并建立项目群筛选与冲突闭环 较早发现跨项目冲突 需要明确维护责任与冲突决策机制
权限及审计要求高 评估可配置权限、变更留痕和部署治理的项目管理平台 有机会降低分散数据治理风险 配置、迁移、运维与培训成本较高
现有数据重复维护严重 先确定权威来源,再评估集成或流程改造 减少人工对表和日期冲突 系统间字段映射和责任边界需要持续管理
七、不同情况下的行动建议与取舍

八、结语:让日历可信,靠的是规则闭环,不是颜色和模板

1. 把日历从“看起来完整”变成“能够用于行动”

项目日历管理真正的难点,不是选周视图还是月视图,也不是要不要用颜色,而是组织能否说清楚:什么事项值得进入日历,哪个日期是当前预测,变化由谁确认,冲突交给谁处理,日历数据从哪里来。可信的日历不一定项目最多、字段最全,但一定能让关键时间信息被理解、被更新、被追溯。

2. 下一步从一个可验证的小动作开始

如果团队已有项目日历,我建议先抽查十条关键事项:核对负责人、计划与预测日期、权威来源、更新时间和变更原因。若多数事项无法回答这些问题,先修维护机制,不要急着迁移工具;若信息本身可靠但冲突仍常发生,再补充项目群视图和冲突分级;若重复录入与权限治理成为主要成本,再评估平台或集成方案。

从一个项目或项目群开始,明确范围、试行两到四周、记录过程基线、抽查数据质量,再决定是否推广。这个顺序可能没有“全公司一次上线”显得宏大,却更容易发现真实问题。PMO日历最终要帮助团队做出更早、更有依据的时间决策,而不是再增加一份必须维护的表格。

八、结语:让日历可信,靠的是规则闭环,不是颜色和模板

常见问题解答(FAQ)

1. 项目日历和甘特图、任务看板有什么区别?

我在整理项目计划时,常看到日历、甘特图和看板同时出现,不太确定是不是重复维护。尤其项目数量变多后,我想知道该用哪个视图协调节点、哪个视图跟踪执行。

项目日历用于查看事项在什么时间发生,适合识别里程碑、评审会、交付日期和发布窗口的冲突;甘特图更适合查看任务周期、依赖关系和整体进度;任务看板侧重任务状态与执行流转。落地时可让项目计划或任务系统作为详细信息的主记录,再用日历呈现关键时间事项,避免同一数据在多个地方各自维护。

2. 哪些事项应该放进 PMO 项目日历?

我负责协调多个项目,经常遇到会议、交付和资源安排散落在不同表格里的情况。把所有任务都放进日历又显得很拥挤,所以我想知道应该用什么标准筛选。

优先纳入会影响跨团队协作或管理决策的事项,例如里程碑、重要评审、客户交付、发布窗口、冻结期和关键资源占用。普通日常任务可留在任务管理视图中;判断标准是这项信息是否需要他人提前安排、是否可能与其他项目冲突,以及错过后是否会影响交付。

3. 怎样避免项目日历建好后很快过期?

我以前做过共享日历,刚开始信息很齐全,后来计划变更没人更新,团队也就不再相信它。想建立一套明确的维护规则,又不希望增加太多行政工作。

为每类事项指定信息责任人:项目负责人维护本项目日期和状态,PMO 负责字段规则、跨项目汇总与异常检查。约定在里程碑、负责人或日期发生变化时及时更新,并记录更新时间、更新人和调整原因;再按团队节奏定期核对即将到来的关键事项,发现过期信息时退回责任人确认,而不是直接覆盖或删除。

4. 用表格、共享日历还是项目管理平台,怎么选?

我所在团队目前用表格排期,但多个项目一起推进后,筛选和变更追踪越来越费力。切换工具又涉及权限、数据迁移和团队习惯,我不确定该依据什么做决定。

先按管理复杂度和协作需求判断:项目少、字段简单、参与者有限时,表格通常足以试点;主要协调会议和时间窗口时,共享日历更直观;需要跨项目筛选、权限控制、变更留痕并关联任务时,再评估某项目管理平台。

选择前用一个项目试运行,检查字段配置、筛选、权限、提醒、历史记录和导入导出是否满足实际流程,不要只依据功能宣传做决定。

核心关键词

读者评论

贾
贾若宁

把计划、预测和实际日期分开记录很实用,延期原因和预测偏差才有机会复盘;小团队从关键里程碑开始,维护负担也更可控。

肖
肖诗涵

文中区分日历、甘特图和看板的适用范围比较清楚。日历适合看时间分布和冲突,但复杂依赖仍需由计划工具承接。

莫
莫天佑

明确权威数据源和更新责任,是减少多份排期相互矛盾的关键。仅有模板而没有责任人,确实很难保证信息及时准确。

袁
袁星宇

冲突分级的思路值得参考,日期重叠不一定都要调整;结合共享人员、环境和下游影响判断,比单纯标红更有效。

邱
邱文博

建议先从单项目试行,再扩展到项目群视图,比较容易验证字段是否必要,也能避免一开始把日历做得过于复杂。

文章包含AI辅助创作:项目日历管理方法大全:PMO日历视图实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/488108

赞 (0)
飞飞飞飞
任务日历怎么做?PMO流程优化:日历视图从0到1
上一篇 2小时前
月视图管理指南:PMO如何做好日历视图,流程优化全流程
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
