一张排满彩色事项的月历,不一定能帮助 PMO 管理项目组合:它可能看不出哪些里程碑真的重要,也可能掩盖同一周的资源冲突,甚至因为日期不断被覆盖而丢失延期轨迹。月视图的价值不在于把更多任务放进格子,而在于让管理者更早看见时间上的集中、变化和待决策事项。
一、先给结论:月视图是项目组合的时间雷达,不是任务清单
1. 先让月视图回答三个管理问题
我设计 PMO 月视图时,会先问:本月哪些关键节点必须按期发生?哪些项目在同一时间争用同一类资源?哪些日期或状态发生了变化,需要管理层介入?如果一个字段不能帮助回答这些问题,通常不应该默认展示在月历主视图里。
月视图的管理对象通常是里程碑、评审、上线、交付、决策会等具有跨团队影响的节点,而不是每个人每天要完成的全部任务。它关注的是时间分布和组合态势;项目计划、看板和风险台账则分别负责依赖关系、日常执行和风险处置。
2. 设计时先定边界,再谈功能
“月视图”可能指个人日程月历、单项目计划日历,也可能是企业级项目组合日历。本文讨论的是 PMO 用于跨项目观察和协调的项目组合月视图。它可以让项目团队查看自己的节点,但默认视角应当服务于组合管理,而不是复刻个人待办列表。
核心判断是:先统一展示对象、日期口径和更新责任,再决定颜色、筛选器和工具。如果这些规则没有达成一致,换一套软件或增加一个视图通常只会让信息更漂亮,不会让管理更可靠。
3. 月视图不能替代其他管理工具
月历适合快速看“什么时候发生什么”,不适合表达复杂任务依赖、资源负荷明细或完整风险分析。若管理者要追问某个上线节点前还剩哪些测试任务,应从月历下钻到项目计划;若要追问风险的概率、影响和应对措施,应查看风险台账,而不是把长段说明塞进日历卡片。
可以把不同视图理解为不同尺度的镜头:组合月视图看时间密度和跨项目冲突,甘特图看依赖与排程,看板看工作流转,状态报告解释偏差原因。它们可以共享同一份可信数据,但不应承担同一种管理问题。

二、为什么月历“看起来很满”,管理者仍然看不出风险
1. 计划日期很多,真正重要的节点却没有突出
常见情况是项目团队把任务截止日、例会、评审、上线和内部提醒全部放进同一个月历。视觉上每一天都有内容,实际却分不清“必须按期完成的交付节点”和“可以调整的普通活动”。节点密度上升,不等于管理信息增加;当重要程度没有层次时,管理者需要逐条阅读,关键事项反而更容易被淹没。
我会先把事项按管理影响分层。例如,项目里程碑和外部承诺进入默认月视图;团队内部例会只在团队视图出现;普通任务留在项目计划中。这样做并不是认为普通任务不重要,而是避免不同粒度的信息争抢同一块屏幕。
2. 一次性看见“有日期”,不等于知道日期可信
如果负责人为了让计划显得正常,直接把延期节点的原日期改成新日期,月历会继续显示一个日期,却无法说明计划发生过变化。管理层看到的是“当前日期”,看不到它是基线、预测还是实际完成日期,也就很难判断偏差是否正在扩大。
因此,日期至少要区分三种含义:基线日期用于保留承诺时的计划,预测日期用于表达当前判断,实际日期用于记录真实完成时间。并非每个工具都需要在月历卡片上同时显示三种日期,但数据模型应保留这些信息,并能查看变更记录。
3. 跨项目冲突通常不是“两个事项同一天”这么简单
两个项目都安排在月底上线,并不必然冲突;但如果它们依赖同一支测试团队、同一窗口或同一审批人,就可能争用有限容量。反过来,两个节点日期相同,也可能因为团队和环境完全不同而互不影响。PMO 不能只从日历格子里判断冲突,还要把时间信息与资源、依赖和业务影响结合起来。
这也是月视图最容易被误用的地方:人们把视觉重叠当作冲突,或把没有重叠当作安全。正确做法是先用日历找出值得核查的时间聚集,再通过资源负责人、项目依赖和业务窗口验证是否构成真实冲突。
4. 不同团队对状态的理解不一致
“进行中”“待确认”“有风险”这些词,如果没有判断条件,往往只是个人感受。例如,一个团队把“有风险”用于所有延期事项,另一个团队只在需要管理层决策时才使用。月视图汇总后,颜色看似统一,实际口径却不一致。
解决办法不是增加更多颜色,而是定义每个状态的进入条件和退出条件,并给出责任人。例如,“待确认”可以定义为节点日期或交付范围尚未由指定负责人确认;“需升级”则表示团队无法在既定权限内解除阻塞,需要 PMO 或管理层介入。

三、PMO 月视图怎么搭:从管理范围到更新机制
1. 第一步:定义谁会用,以及视图覆盖什么
在搭建前,我会把使用者和使用场景写成一句话:例如“项目组合负责人在月度组合会上,用这张视图识别未来六周的重要交付、跨团队冲突和需升级事项”。这句话能帮助团队做取舍。若主要使用者是项目经理,视图可以更细;若面向高层,则要压缩细节,突出偏差、风险和决策点。
随后定义项目纳入范围。可以按项目组合、业务部门、项目阶段或优先级筛选,不建议一开始就把所有工作都放进企业级月历。先明确哪些项目有跨团队影响,哪些节点需要组合层面协调,再根据试运行结果扩展范围。
2. 第二步:统一节点分类和粒度
项目日历中常见节点可分为里程碑、评审、外部承诺、上线窗口、决策事项和关键依赖。分类名称不必复杂,但要能指导筛选和会议讨论。比如“会议”作为类别过于宽泛,不如拆成“决策评审”和“例行沟通”;前者可能需要管理层关注,后者通常不必占用组合视图。
粒度也要有上限。一个项目如果把几十个执行任务都放进月历,组合视图就会退化成密集的任务清单。比较稳妥的做法是默认显示项目级关键节点,具体任务通过点击项目或节点下钻查看。试点时可以先观察一屏能否回答管理问题,而不是追求字段越全越好。
3. 第三步:把关键字段分成“必看”和“可下钻”
月视图主卡片建议保留少量高价值信息:项目简称、节点名称、预测日期、状态、负责人或责任团队,以及必要的风险标记。卡片空间有限,长背景、完整任务描述和多层依赖不应强行展示;它们可以放在详情页或项目计划里。
如果展示状态,必须同时提供文字标签或图例,不要仅用颜色表达含义。颜色适合帮助快速扫描,但不能作为唯一编码方式;不同屏幕、打印场景、色觉差异和组织习惯都会影响颜色识别。需要管理决策的事项,最好明确写出“需确认”“待升级”等可读文字。
| 信息 | 月视图主卡片 | 详情页或其他视图 | 设计判断 |
|---|---|---|---|
| 项目名称与节点名称 | 建议展示 | 可补充完整描述 | 应能在不打开详情时识别事项属于哪个项目 |
| 预测日期与状态 | 建议展示 | 保留基线、变更记录和实际日期 | 主视图呈现当前判断,详情记录计划演变 |
| 负责人或责任团队 | 按需要展示 | 可列出协作人和资源依赖 | 出现冲突时,必须能找到负责核实的人 |
| 任务清单与长文本 | 通常不展示 | 放在项目计划或节点详情 | 避免卡片膨胀,影响整体扫描速度 |
| 风险和待决策事项 | 展示简短标签 | 记录影响、应对措施和决策结论 | 月视图负责提示,不取代风险分析过程 |
4. 第四步:明确日期、状态和跨月事项的规则
日期规则最好写成团队能执行的约定。例如,未获正式确认的节点使用预测日期并标注“待确认”;延期后不得覆盖基线日期;取消的节点保留取消状态和原因,不通过删除让历史消失;跨月活动按组织约定显示起止日期,避免不同项目各自选择首日或末日。
状态规则要尽量可检验。“绿色”不能只表示“项目负责人觉得没问题”,而应有明确条件,例如节点日期已由责任方确认,当前没有未解决的关键阻塞。条件不宜复杂到需要每周填写一份问卷,但也不能只靠主观印象。
5. 第五步:确定数据责任和更新节奏

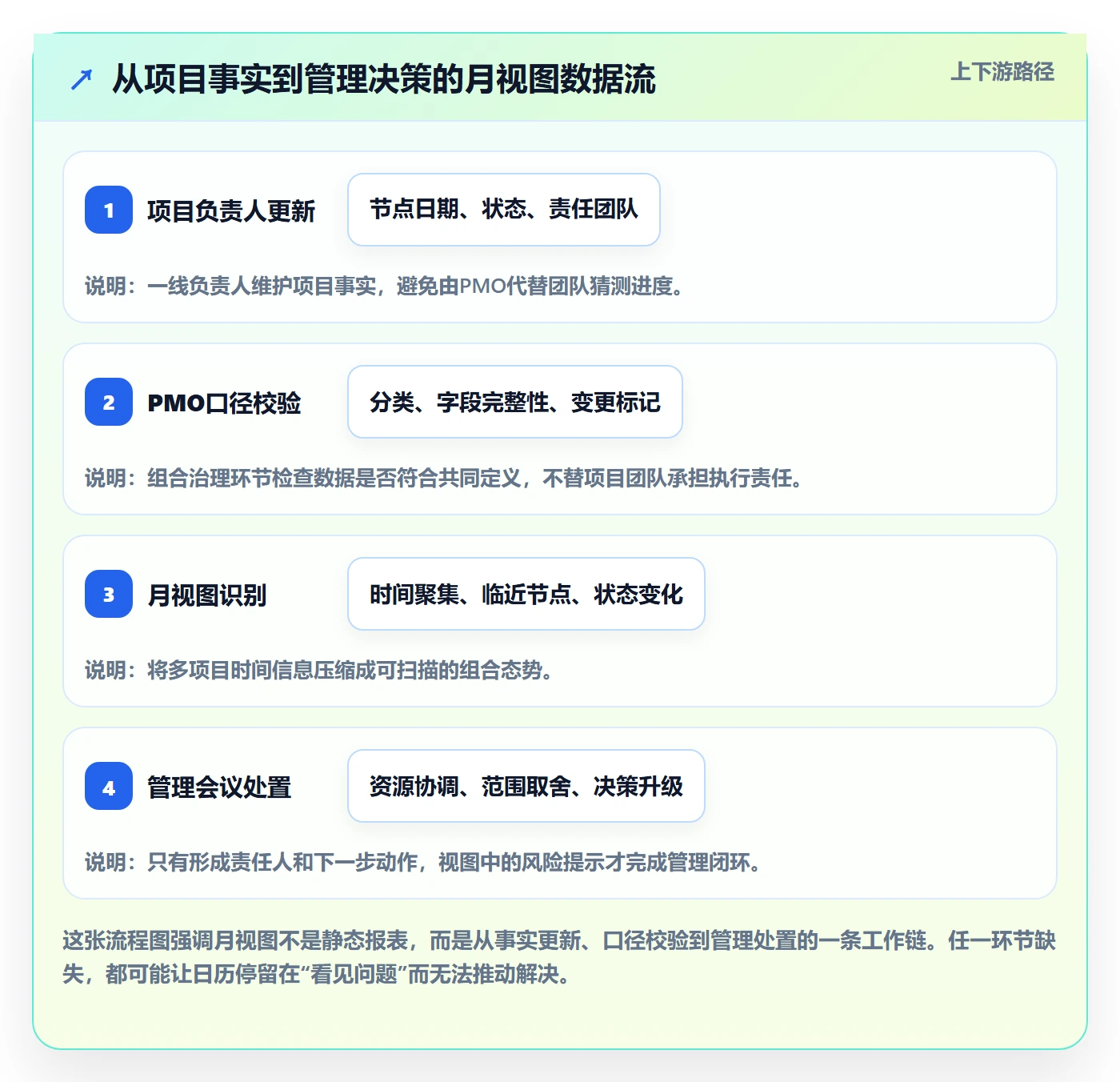

项目负责人最接近项目事实,应负责更新本项目的节点和预测日期;PMO 负责分类口径、视图规则和跨项目检查。这个分工可以减少两种问题:一是 PMO 替所有团队手工改数据,无法持续;二是每个团队各自定义字段,组合信息无法比较。
更新频率应该配合决策节奏。若组合会议每周举行,可以约定会前一个工作日完成更新;若月度审查为主,也要为重大延期、上线窗口变更和高等级风险设定例外更新机制。固定刷新频率并不意味着所有项目都必须每天维护,关键是变化发生后,相关决策者能在需要时得到可信信息。

四、专业判断:怎样从日期重叠判断真正的组合风险
1. 用“时间、资源、影响”三层判断,不只看格子是否重合
我会把冲突判断拆成三层。第一层是时间:多个关键节点是否集中在同一时间窗口。第二层是资源:这些节点是否依赖同一批稀缺资源,例如测试环境、架构评审人、上线运维团队或业务审批人。第三层是影响:若其中一个节点延期,是否会影响客户承诺、监管窗口、收入计划或其他项目的关键路径。
只有时间重叠,没有资源或业务影响证据时,更适合标为“待核查”,而不是直接判定为冲突。这样能避免 PMO 过度升级,让团队把精力用在真正不可并行的事项上。
2. 区分风险信号与管理结论
月视图里的密集节点、日期变动和状态不明,都是风险信号,不是风险结论。看到同一周有多个上线节点,下一步应询问:是否共用同一发布窗口?能否错峰?是否存在共同依赖?节点负责人是否确认容量?只有核查后,才能得出“必须调整日期”或“资源足够,无需处理”的结论。
这个区分也能减少无效红色预警。若凡是临近日期都标红,红色就失去区分能力;更稳妥的方式是把“即将到期”“存在偏差”“需要升级”分开表达,并说明什么条件会触发升级。
3. 看日期变化轨迹,而不仅是当前日期
单个节点从 15 日移到 18 日,可能只是正常调整;如果连续几周都在向后移动,或者每次只移动几天却始终无法确认交付条件,就值得进一步分析。判断重点不是变化次数本身,而是变化是否有原因、是否影响后续依赖、是否已经形成新的可信预测。
因此,月视图适合提供变化提示,分析则依赖历史记录。至少要保留原计划日期、当前预测日期、变更时间和简要原因。若组织需要更严格的审计,再记录审批人和影响范围;不需要时,也不必把所有变化都转化成繁重的审批流程。
4. 把月视图会议从“逐条念日历”改成“处理例外”
如果例会上按日期从月初念到月末,会议很快会退化成口头复述。更有效的顺序是先看状态变化和临近的重要节点,再看时间密集区,最后讨论需要协调或决策的事项。稳定且无变化的节点可以通过视图预读,不必逐条重新汇报。
会议结束时,每个需要处理的事项应留下责任人、下一步动作和截止时间。例如“请平台负责人确认第 3 周发布窗口是否可并行,周三前回复”,比“关注发布冲突”更容易跟踪,也能在下次月视图中验证处理结果。

五、示例推演:从“月底很挤”到可执行的协调动作
1. 设定一个项目组合场景
以下是情景模拟,不代表真实企业统计。某 PMO 管理 12 个项目,本月有 18 个组合级关键节点。月视图显示第 4 周有三个项目计划上线,另有一个业务评审和一次数据迁移演练;其中两个上线项目都依赖同一支测试团队,迁移演练也需要相同的测试环境。
如果只看日历,最初的结论可能是“第 4 周事项较多”。但这个描述不能直接指导行动。PMO 应继续确认具体资源、节点顺序、测试环境是否可并行,以及上线窗口是否有外部约束。
2. 按顺序核查冲突,不先替项目团队改日期
- 确认节点性质:区分不可移动的客户承诺、可协商的内部评审和可以调整的演练时间。
- 确认资源依赖:询问测试团队是否需要同时支持两个项目,迁移演练是否占用同一环境和关键人员。
- 核对工作先后:确认上线前是否必须完成演练,两个项目能否错开测试或复用部分验证结果。
- 形成备选方案:优先调整可移动的内部活动;若必须移动上线节点,估算对客户承诺和后续依赖的影响。
- 记录决定和责任人:把最终窗口、确认人、变更原因和后续检查日期回写到权威数据源。
在这个示例中,PMO 不应因为三个上线日期挨得近,就直接要求其中一个项目改期。更合理的处理是先确认两支工作流是否真正争用资源。如果一个项目可以提前完成测试,另一个依赖外部窗口不可移动,那么调整演练日期可能比推迟上线成本更低。
3. 用一张简表记录结论,而不是只留下颜色
| 事项 | 初始信号 | 核查结果 | 处理动作 |
|---|---|---|---|
| 项目甲上线 | 第4周,与项目乙日期接近 | 外部窗口已确认,日期不宜移动 | 保留日期,提前锁定测试资源 |
| 项目乙上线 | 与项目甲共用测试团队 | 上线日期可协商,测试安排可提前 | 先调整测试计划,再确认是否需要错峰上线 |
| 数据迁移演练 | 占用同一测试环境 | 演练时段可移动,且不影响业务承诺 | 移至其他可用时段,并由环境负责人确认 |
这个推演展示了月视图的正确用途:它负责暴露“值得核查的组合态势”,而不是自动给出排期答案。最后的决策依赖资源事实、外部承诺和项目依赖;日历只是把讨论起点变得更清楚。

六、常见问题排查:症状、原因与处理方法
1. 月历内容太多,缩小后仍然看不清
先检查事项粒度,而不是马上增加颜色或扩大屏幕。把普通任务从组合月视图移到项目计划,主视图只保留关键里程碑和管理事件;再用项目组合、部门、节点类型或负责人筛选。若管理层和项目团队需要不同层级,可以建立角色视图,但要确保它们引用一致的数据和状态定义。
2. 日期频繁变化,团队开始忽略计划
区分正常滚动预测和未经解释的反复延期。保留基线日期、当前预测日期及实际完成日期,并记录变更时间和原因。若每次变动都要求复杂审批,团队可能绕开流程;若完全不留记录,管理者又无法识别趋势。规则应与影响等级匹配,轻微调整可留痕,影响客户承诺或关键路径的变更再触发升级。
3. 状态颜色很多,会议上仍然要逐个问
这通常说明颜色数量超过团队可稳定记忆的范围,或者颜色对应的状态没有明确含义。收敛状态集合,为每个状态写出进入条件;关键事项同时使用文字标签。色彩用于快速扫描,文字用于准确传达,状态定义则保证不同项目的标记可比较。
4. 负责人没有按时更新,PMO 每次会前都在追数据
先判断问题是责任不清、更新时间不合理,还是更新动作太繁琐。明确项目负责人负责项目事实、PMO 负责规则和校验;设定会前截止时间和重大变化的例外通报机制。若每次更新都要复制多张表,优先减少重复录入或打通权威数据源,而不是不断增加提醒邮件。
5. 月视图和周报、甘特图里的日期对不上
先指定权威数据源和字段归属:例如项目计划记录任务依赖,组合视图引用关键节点日期,状态报告解释变化原因。不要让多个文档由不同人各自维护同一个日期。若短期内无法自动同步,应明确哪份数据用于管理决策、谁负责核对、在什么时点完成更新。
6. 跨月事项到底放在哪个月
跨月活动建议保留真实开始日期和结束日期,并在月视图中按工具能力显示为跨日区间;如果只能显示单个日期,则按组织约定选用开始、完成或关键验收日期,并在名称或详情中说明。不要让不同项目自行选择口径,否则月度统计和会议讨论都难以对齐。
7. 看到资源冲突,却无法判断谁有最终决定权
资源冲突不是月历字段问题,而是治理机制问题。需要事先规定由谁确认容量、谁能调整窗口、发生跨部门争议时由谁裁决。PMO 可以提供证据、提出备选方案和跟踪决定,但不一定拥有直接调配所有团队资源的权限。把权限边界写清楚,才能避免“大家都看到冲突,但没人能做决定”。

七、不同组织阶段的行动建议与工具取舍
1. 项目数量少、规则尚未稳定:先用轻量试点
如果团队管理的项目不多,且尚未统一项目分类和状态口径,可以先用一张结构清楚的共享日历或表格试运行。重点验证三件事:项目负责人是否知道更新什么,管理者是否能发现关键节点集中,例会是否能产生明确的协调动作。此时不必先建设复杂的自动化流程。
轻量方案的优势是启动快、调整成本低;局限是项目数量和协作范围扩大后,权限、历史记录、跨项目筛选和重复录入可能成为负担。试点不应变成永久手工台账,要约定复盘时间和升级条件。
2. 项目多、跨部门协作频繁:优先治理数据和权限
当组织管理 100 人以上团队或多个业务项目组合时,工具选型的重点通常不只是“有没有月历组件”,而是能否管理不同角色的数据权限、视图范围、状态定义、变更记录和跨项目筛选。过大的组织若依赖单一人工维护表,数据刷新和责任追踪很容易成为瓶颈。
此类场景可以评估专业项目管理平台。比如,PingCode 面向中大型企业及 100 人以上组织提供项目协作能力;按题目给定的信息,它支持私有化部署和 Jira 平滑迁移,也可作为国产替代方案之一纳入候选。选择前应通过实际迁移演练核对字段映射、附件与历史记录、权限结构、接口和用户培训成本;“支持迁移”不代表任何实例都能无损切换,也不应把单一产品视为所有组织的唯一选择。
3. 对部署、合规或历史系统迁移要求高:先做验证,不凭功能列表决策
如果组织要求私有化部署、内网运行或对数据位置有明确约束,应让技术、安全和业务负责人共同确认部署架构、升级方式、备份恢复和审计要求。功能演示通过,不代表部署条件已经满足;部署方案也要验证并发、权限隔离、故障恢复和运维责任。
从既有系统迁移时,先挑选一个代表性项目做小范围试迁移,覆盖自定义字段、状态流、关联关系、附件、历史记录和权限。比较迁移前后的数据完整性、用户操作变化和管理报表结果,再决定分批迁移还是保留双轨运行。对于 Jira 平滑迁移等能力,具体映射范围和限制应以当前版本说明和实际测试为准。
4. 如何在轻量表格与项目管理平台之间取舍
| 判断维度 | 轻量表格或共享日历 | 专业项目管理平台 |
|---|---|---|
| 适用规模 | 少量项目、参与角色较少、规则仍在试验 | 项目组合多、跨部门协作复杂、权限分层明确 |
| 启动成本 | 通常较低,适合快速验证字段与会议流程 | 需要配置、培训和数据治理,初期投入更高 |
| 历史与追踪 | 依赖团队手工维护,变更追溯能力有限 | 可按平台能力管理记录、权限和工作流,需核实具体实现 |
| 迁移与集成 | 容易导入导出,但重复录入风险较高 | 需评估接口、字段映射、历史迁移和维护成本 |
| 决策建议 | 先试点,明确何时需要升级 | 先做真实场景验证,不因功能清单长就默认更适合 |
工具选择最终要看治理成本是否低于继续手工协调的成本。若当前痛点只是字段不统一,先修规则可能比换平台有效;若项目组合已大到无法可靠维护权限、历史和跨项目数据,再考虑平台化。先定义管理机制,再让工具承载机制,比先买工具再寻找用途更稳妥。

八、上线前检查清单:确保视图能够进入日常管理
1. 范围与字段检查
- 是否明确月视图服务的项目组合、使用对象和管理会议?
- 默认展示的是关键节点,还是把日常任务也全部放进来了?
- 项目、里程碑、评审、上线和决策事项是否有清晰分类?
- 主卡片是否能看出项目、节点、日期、状态和责任归属?
2. 数据可信度检查
- 是否区分基线日期、当前预测日期和实际完成日期?
- 延期、取消、跨月事项和待确认日期是否有统一标记方式?
- 状态是否有进入条件、退出条件和文字图例?
- 是否记录日期变更的时间、原因和责任人?
3. 责任和会议检查
- 谁负责更新项目事实,谁负责检查组合口径?
- 会前更新截止时间和重大变化的例外通报规则是否明确?
- 出现资源冲突时,谁负责核实容量,谁有权做排期决定?
- 需要管理层处理的事项,是否能记录决策、责任人和完成期限?
4. 试运行时观察的结果
试运行阶段不必急着承诺“效率提升多少”。更实用的观察指标包括:关键节点按时确认率、会前数据完整率、日期变更留痕率、从发现冲突到确认责任人的时间、例会中无变化事项的汇报占比。这些指标要先定义统计口径,再用数个管理周期观察趋势;如果没有基线,就先记录基线,不要包装成已验证的改进幅度。
例如,PMO 可以连续四次组合会议记录“会前仍需人工追问的节点数量”和“最终形成明确协调动作的事项数量”。如果追问数量下降、协调事项的责任人和期限更清晰,说明更新机制正在改善;若只是月历颜色更丰富,却没有这些变化,可能只是展示层升级。

九、结语:让月视图少装信息,多产生行动
PMO 月视图最值得坚持的设计原则,不是把所有项目安排在一个页面上,而是让重要节点、时间变化和组合级风险能够被及时看见。它应该帮助管理者提出更好的问题:这个时间窗口是否真的有资源冲突?日期变化影响了什么承诺?谁需要作出决定?
下一步可以从一个项目组合开始试运行:先选择关键里程碑,统一预测日期和状态定义,指定项目负责人及 PMO 的维护职责,再用一次组合会议验证它是否帮助团队发现并处理了实际问题。试运行后,依据真实使用反馈调整字段和筛选,不要一开始就追求完美大屏或覆盖所有任务。
一张好的月历,不是让每个格子都填满,而是让需要协调的事情不再被埋在格子里。
常见问题解答(FAQ)
1. PMO月视图应该展示哪些信息?
我在月度组合会上看日历时,经常发现项目名称和日期都有,但仍然看不出哪些节点需要管理层关注。我想知道哪些字段值得放在月视图里,哪些信息应该留在项目详情中。
优先展示项目名称、关键里程碑或交付节点、日期、负责人、状态、风险提示和最近更新时间。普通执行任务、长篇背景说明和细分依赖关系应放到详情页,避免月历过满;判断字段是否保留,可以看它是否能帮助识别冲突或触发决策。
2. 月视图中的计划日期、预测日期和实际日期要怎么区分?
我发现项目日期一旦延期就直接被改掉,过一段时间便看不出原计划是什么,也无法判断项目变化了几次。在做月度汇报时,我该怎样保留这些信息?
分别记录基线计划日期、当前预测日期和实际完成日期,不要用新日期覆盖原计划。尚未完成的节点以预测日期判断近期安排,基线与预测的差异用于识别计划变化,实际日期则在节点完成后填写;日期变更时同时记录原因、更新时间和责任人。
3. PMO月视图应该多久更新一次,由谁负责?
我所在的团队会在周报、日历和项目管理平台里分别改日期,开会前经常发现数据对不上。我想建立一套不会过度增加维护负担的更新规则。
由项目负责人负责更新项目事实,PMO负责统一口径、检查完整性并维护组合视图。可按管理节奏设定固定更新频率,例如每周更新一次,并规定组合会议前的数据截止时间;同时指定一个权威数据来源,避免在多个地方重复手工维护同一日期。
4. 月视图信息太多或多个项目节点撞在一起时怎么办?
我把所有项目任务都放进月历后,重要节点很容易被淹没;有时几个项目在同一周上线,我也不确定这是否代表真实的资源冲突。我该如何整理视图并判断风险?
默认只显示关键里程碑、评审、上线和交付节点,普通任务通过筛选或下钻查看;可按项目组合、负责人或节点类型分组,并用文字标签和图例说明状态。节点日期重叠只是排查信号,还要核对是否依赖同一关键团队或资源,再记录冲突负责人、处理方案和待决策事项。
核心关键词
文章包含AI辅助创作:月视图最佳实践:PMO日历视图实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/488069
读者评论
把月视图定位为组合层面的时间雷达,而不是任务清单,这个边界很实用;关键节点突出后,管理者更容易快速扫描。
保留基线日期、预测日期和实际日期,有助于看清延期轨迹,避免只修改当前日期后丢失计划变化。
日期重叠只能作为核查信号,是否构成冲突还要看共享资源和业务影响,这种判断比单看日历格子更稳妥。
由项目负责人维护项目事实、PMO统一口径并校验,再按会议节奏更新,责任划分比较清晰,也更利于持续执行。
