周一上午,PMO打开项目日历,看到本周排满了评审会、上线准备和里程碑,却仍回答不了管理层最关心的问题:哪件事可能撞期,哪个依赖还没确认,谁需要在今天介入?这通常不是“日历不够漂亮”,而是周视图只收集了事项,没有设计成管理工具。做好周视图,关键不是把更多任务塞进日历,而是让团队能从一周的时间分布中发现问题、作出判断并推动闭环。
一、先讲结论:周视图不是排满日历,而是让管理动作可见
1. 周视图的价值在于辅助决策
我判断一张周视图是否有用,不先看颜色和布局,而看使用者能否快速回答三个问题:本周哪些关键结果必须发生?它们是否存在时间、资源或依赖冲突?发现风险之后,由谁在什么时间采取什么动作?如果这些问题仍要靠逐个打开项目计划、翻会议纪要或私聊负责人才能回答,那么这张日历只是事项展示页,还没有成为管理视图。
对 PMO 来说,周视图的核心对象通常不是所有任务,而是需要跨项目协调的时间事件:里程碑、评审、发布窗口、关键交付、外部依赖、重要决策和关键资源占用。日常任务可以留在项目团队自己的任务板中。把两者区分开,才能避免日历变成一张密密麻麻、看起来完整却无法扫读的任务清单。
我的基本判断是:周视图首先要支持“发现例外”,其次才是“展示进度”。正常事项应当容易浏览,异常事项应当更容易被看见,异常后续还要能追踪。这意味着视图不仅要标出“某项目周三评审”,还要能看出评审是否依赖前置材料、负责人是否确认、冲突由谁协调。
2. 先区分周视图、周计划和甘特图
| 视图或文档 | 主要回答的问题 | 适合的信息 | 不适合承担的职责 |
|---|---|---|---|
| 项目周视图 | 这周有哪些关键事项,是否撞期或有风险? | 里程碑、评审、发布、跨团队依赖、关键资源占用 | 完整拆解所有任务和长期排期 |
| 周计划表 | 个人或团队本周准备完成什么? | 任务、负责人、计划完成时间、工作进展 | 替代跨项目组合管理 |
| 甘特图或项目计划 | 任务周期、先后关系和整体进度如何? | 任务时长、依赖关系、基线、计划偏差 | 快速呈现某一周全部协同事件 |
| 资源日历 | 关键人员或设备在什么时间可用? | 可用容量、排班、占用、休假或维护窗口 | 单独解释项目范围和交付状态 |
这些视图可以互相链接,但不宜不加区分地塞进同一张表。周视图适合做“本周管理入口”,而不是取代项目计划、风险台账和资源规划。每种视图回答的问题不同,信息设计也就不同。
3. 用管理动作检验视图是否有效
我建议用一个简单测试:让一个没参与项目细节的管理者,在不超过几分钟的浏览时间里,指出本周最需要关注的节点、最明显的冲突和对应责任人。如果他只能复述“这周有多少场会议”,却无法指出需要决策或协调的事项,周视图还缺少管理上下文。

二、理解真实场景:为什么PMO需要一张“能发现问题”的周视图
1. 事项分散,管理者看到的是碎片而不是一周全貌
常见情况是,项目经理用各自的计划表维护里程碑,会议安排散落在团队日历,资源冲突靠即时消息协调,变更记录又留在会议纪要里。单看每个来源,信息似乎都在;但当管理者需要判断“周四是否适合安排上线评审”时,就得把几份材料拼起来。信息存在,并不等于信息可用于决策。
周视图的一个实际价值,是把“同一时间窗口内互相影响的事项”放到一起看。比如两场关键评审都需要同一位技术负责人参加,某个交付节点依赖另一个项目的接口确认,或者多项高风险工作集中在周末发布窗口。它们未必属于同一个项目,却可能需要 PMO 协调。
2. 时间冲突往往不是“同一时段有两件事”这么简单
如果只按日历重叠判断冲突,很容易漏掉真正的管理风险。两场会议时间相同,可能只是一个人无法同时出席;但更值得关注的可能是,某个决策人一周内被安排连续参加多场审批,导致关键决策没有准备时间。另一个典型情况是,前置材料尚未通过验收,却已经把后续评审排进日历。表面上没有撞期,流程上却可能无法成立。
因此,我把冲突分为四类:时间冲突、资源冲突、依赖冲突和决策冲突。PMO不一定要在周视图上记录每个问题的完整分析,但需要至少让异常类型、责任人和下一步动作可被识别。
3. 周视图最适合多项目协同,而非每种团队都必须采用
如果团队只维护一个短周期、低依赖的项目,直接用任务看板或团队日历通常足够。若组织同时推进多个项目,关键人员跨项目共享,发布窗口有限,或者项目间存在交付依赖,周视图的价值就会增加。判断是否需要它,应看协调成本和跨项目影响,而不是看组织是否已经部署了某种管理工具。
以下信号说明团队可以先尝试周视图:管理者经常在周会上临时确认“这周谁最忙”;同一个关键角色被多个项目反复预约;项目进展汇报中经常出现“等另一个团队确认”;重要节点临近时才发现材料、审批或环境准备不充分。它们不是周视图一定能解决的问题,但说明团队缺少一个共同的时间与依赖观察窗口。

三、拆解常见误区:一张日历为什么会“看起来很忙,却管不了事”
1. 误区一:事项越多,视图越完整
把所有任务、例会、个人提醒和临时待办都放进周视图,会让信息量迅速超过使用者的浏览能力。视觉上越满,关键节点反而越难被发现。PMO可以将视图分成“管理层级”和“执行层级”:管理层级只保留影响跨团队协调的关键事项,执行层级则通过链接进入项目计划或任务列表。
是否纳入某个事项,可以用三个问题筛选:它是否有明确时间?它是否会影响其他团队或关键资源?如果它延期或变更,是否需要管理者协调或决策?三个问题都是否定时,通常不必占据 PMO 周视图的主要位置。
2. 误区二:上了颜色,就完成了状态管理
红、黄、绿看起来直观,但如果团队没有统一解释,同一种颜色可能代表不同状态:有人用黄色表示“风险”,有人用黄色表示“进行中”。更麻烦的是,颜色会掩盖事实:事项被标成绿色,却没有最近更新时间;风险事项被标成红色,却没有负责人和处置计划。
我建议颜色只做快速提示,不做唯一的数据来源。状态需要有文字定义,例如“未确认、已确认、进行中、存在风险、已完成”,并对风险状态补充风险原因、影响范围、责任人和下一次检查时间。若使用颜色,还应同时显示文字或图标,避免只靠颜色区分。
3. 误区三:PMO负责维护所有项目的每一条信息
如果所有更新都依赖 PMO手工询问、整理和录入,短期内或许能形成一张完整表格,长期却会把 PMO变成数据录入岗位。维护责任应靠近信息源:项目经理确认项目节点,职能负责人确认资源占用,PMO设定口径、校验规则、协调异常并推动升级。
更重要的是把“维护数据”和“治理数据”区分开。PMO不一定要替每个团队改时间,但要能发现关键字段缺失、状态过期、节点无责任人等问题,并要求对应角色完成更新。责任分配清楚,周视图才不会因为一位协调人员休假而失效。
4. 误区四:周会开完,周视图就完成了
周视图可以成为周会的输入和输出,但不能只在会议上展示一次。会前要有数据更新截止时间,会中要记录冲突结论和责任人,会后要更新状态并追踪未完成动作。否则每周都在重复讨论同一件事,视图只是会议投屏素材。
一条管理闭环至少包括:发现信号、确认影响、分配责任、设定时限、验证结果。缺少任何一步,红色风险都可能只是被重复展示,而没有真正减少不确定性。
5. 误区五:把周视图当作完整项目计划的替代品
周视图擅长压缩时间范围、显露密集程度和跨项目交叉点,不擅长完整解释任务依赖、长期基线和全部进度细节。只靠周视图管理,可能会看见“下周有上线”,却看不出上线依赖的测试任务还有多少未完成。
正确做法是让周视图承担入口角色:需要了解一周协同情况时看周视图,需要追溯任务和计划时跳转到项目计划,需要分析风险时进入风险台账。信息之间可以关联,但不要为了“一个页面全搞定”而把所有信息平铺出来。

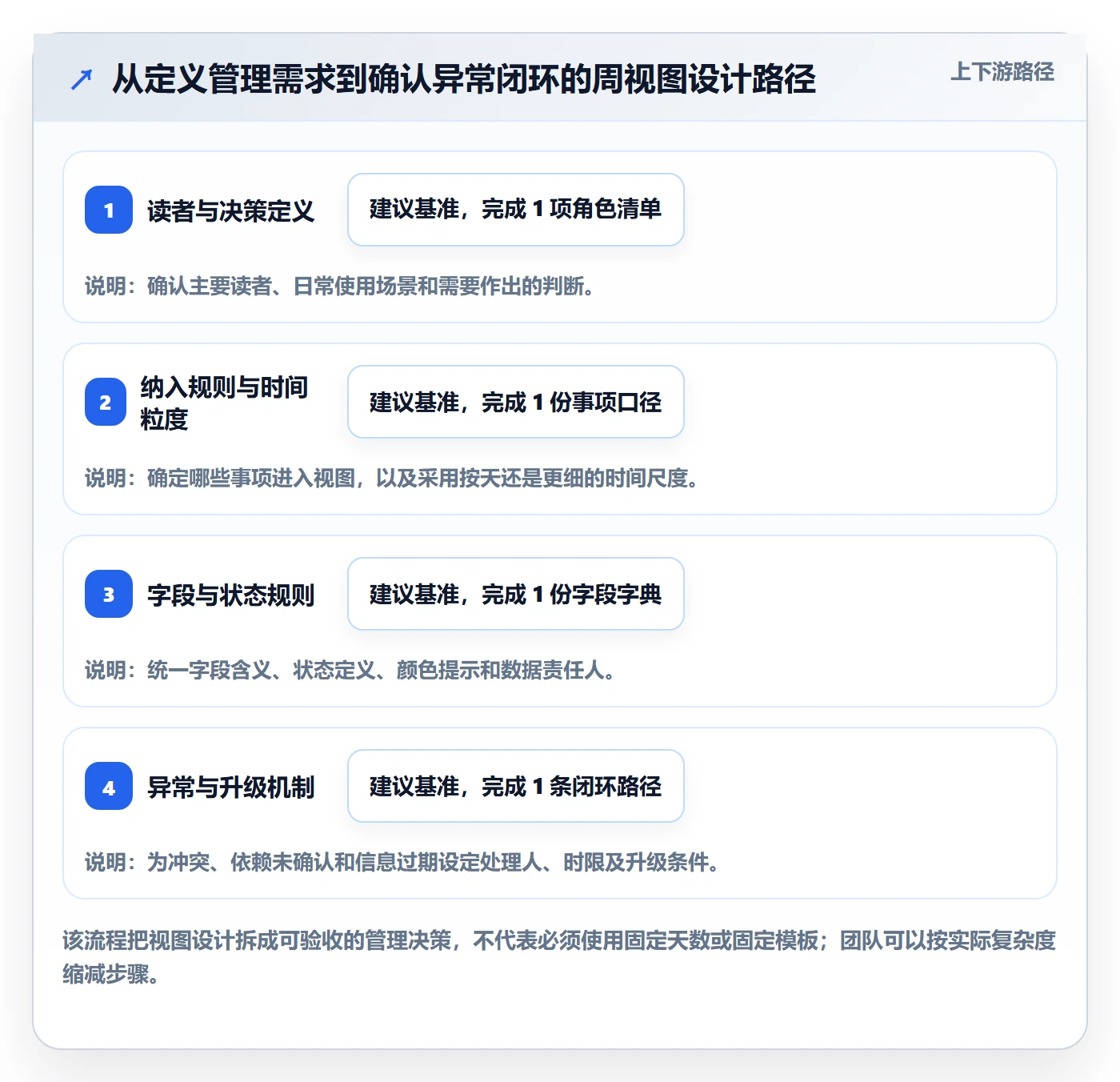

四、建立专业判断逻辑:从管理问题倒推日历设计
1. 先定义读者,避免所有人共用同一层信息
管理层通常需要知道关键节点、红色风险、需要决策的事项和可能影响目标的变化;项目经理需要看到本周交付、前置依赖和负责人;资源协调者需要看到关键角色或环境的占用情况。若一张视图同时塞入所有人的所有细节,最终很可能谁都不满意。
因此,我会先确定周视图的主要读者和使用场景,再决定默认视角。管理层视图可以按项目或交付结果分组,协同视图可以按团队或资源分组。需要时提供筛选,而不是把所有字段强行放在同一个画面中。
2. 再定义管理范围:什么事项必须进入周视图
建议把纳入范围写成规则,而不是依靠个人经验。一个适合起步的标准是:事项有明确时间窗口,且满足以下至少一个条件,影响关键里程碑;需要两个及以上团队协作;占用共享关键资源;涉及决策、验收、发布或外部承诺;延期会改变其他事项安排。
不同组织可以调整门槛。例如,研发团队可能重点关注发布窗口和环境占用;咨询交付团队可能重点关注客户评审、交付件确认和关键人员排期;运营团队可能重点关注活动上线、渠道依赖和审批节点。标准要贴合业务,不要为了看起来规范而照搬一套字段。
3. 确认时间粒度和视窗边界
周视图可以按自然周展示,也可以采用滚动七天。自然周便于配合周会、周报和组织节奏;滚动七天更适合连续运营或跨时区团队。按天呈现通常足以支持大多数跨项目协调;只有当团队需要处理精确的发布时段、值班交接或共享设备预约时,才值得细化到小时。
时间粒度越细,数据维护和日历拥挤程度通常越高。粒度过粗,可能看不出具体冲突;粒度过细,则会增加更新负担,还可能让计划误差显得比实际更精确。建议从管理动作需要的最小精度开始,而不是从工具能提供的最细刻度开始。
4. 用最小字段集保证“看得见,也能追责”
| 字段 | 解决的问题 | 设计建议 |
|---|---|---|
| 项目或业务线 | 事项属于哪里? | 使用稳定、可筛选的名称,避免同一项目出现多个简称。 |
| 事项名称与类型 | 这是什么事件? | 区分里程碑、评审、发布、交付、依赖和资源占用。 |
| 开始与结束时间 | 何时发生,持续多久? | 不确定时标记暂定状态,不要把估算时间伪装成已确认时间。 |
| 负责人 | 谁确认和更新? | 优先记录对该事项负有协调责任的人,而不只是参与者名单。 |
| 状态与更新时间 | 信息是否有效? | 状态定义统一,并保留最近更新时间,便于发现过期数据。 |
| 依赖或风险说明 | 什么条件可能阻塞? | 记录最关键的前置条件及其确认人,避免长篇描述淹没日历。 |
| 后续动作与截止时间 | 发现问题后怎么处理? | 异常事项必须有动作、责任人和检查时间,才能进入闭环。 |
字段不必一次做到齐全。最初版本可以从项目、事项、时间、负责人、状态、最后更新时间六项开始,再根据实际协调问题增加依赖、风险和后续动作。字段是否有价值,不看它是否“专业”,而看它是否改变了使用者的判断或行动。
5. 设计异常规则,让系统提示问题而不是只摆放事项
异常规则应尽量具体。例如:关键里程碑没有负责人,标为待补充;前置事项未确认但后续评审已排期,标为依赖风险;关键角色同一时间被安排在两个必须参加的事项中,提示资源冲突;超过约定时限没有更新的事项,标记为信息待核实。
规则不宜一开始就过多。若每种轻微变化都触发红色提醒,团队会逐渐忽略提醒。可以先区分“提醒”和“升级”:信息缺失先提醒责任人,可能影响项目目标或跨团队安排时,再进入 PMO 协调或管理层升级流程。

五、从收集到复盘:PMO搭建周视图的完整流程
1. 盘点数据来源,优先减少重复录入
搭建前先列出事项目前存放在哪里:项目计划表、协作工具、团队日历、会议纪要、审批记录,还是由负责人定期提交。随后判断哪些信息可以从现有系统同步,哪些需要人工确认。目标不是把所有来源强行接入,而是明确每项关键数据的权威来源,避免同一个日期在多个表里分别维护、最后互相矛盾。
对于数据暂时无法自动同步的团队,可以先用统一模板收集少量关键事项,并明确提交人和更新时间。相比一开始追求自动化,先确认字段定义和责任机制更重要。若源数据口径还不稳定,自动同步只会更快地传播不一致。
2. 明确输入、校验和汇总责任
一个可运行的责任分工至少包括三类角色:项目负责人提供并确认项目事项;共享资源或职能负责人确认资源占用和依赖状态;PMO维护口径、检查数据质量、汇总异常并组织协调。规模较小的团队可能由同一人承担多个角色,但职责仍要分清楚。
我建议把“谁录入”与“谁对准确性负责”分别写明。录入人可能是项目助理或团队成员,但事项负责人应对时间和状态负责。否则一旦计划变化,所有人都可能以为别人会更新,周视图就会逐渐失真。
3. 约定更新节奏和变更规则
更新频率应由业务变化速度决定。每周变化不多的项目组合,可以在固定周会前集中核对;发布密集、资源变化频繁的团队,可能需要更高频的更新。临时变更也要有入口:谁能提出、谁确认影响、谁更新视图,紧急事项是否需要即时通知相关人。
每次变更不必写成长篇说明,但至少保留变更前后的时间、变更原因、确认人和受影响事项。这样 PMO才能分辨是合理调整、前置依赖变化,还是计划长期不稳定。对于已经过去的事项,应标记完成、取消或延期,不要让过期条目继续出现在当前周视图中。
4. 建立“会前看、会上决、会后追”的运行机制
- 会前:项目负责人更新关键事项,PMO检查缺失字段、冲突和待确认依赖。只把需要协同或决策的问题提前列出。
- 会上:逐项确认影响范围和处理方案,不花大量时间朗读日历。每个未解决问题都要确定责任人和下一次检查时间。
- 会后:更新责任人、时间和处理状态,将需要升级的事项送到相应决策层;下次复盘先检查上次行动是否完成。
- 周期复盘:回看哪些字段长期缺失、哪些提醒没有行动、哪些类型的冲突反复出现,据此调整规则或责任分配。
会议的价值不在于把视图从头读到尾,而在于把异常转成决定。若一个例会只确认“日历已经更新”,却没有处理任何冲突、依赖或决策事项,PMO可以考虑缩短会议、改成异步确认,或重新评估周视图是否覆盖了真正需要管理的问题。
5. 用信息质量指标判断运行是否稳定
不要只统计事项数量。可以观察关键事项负责人完整率、最近更新时间符合约定的比例、异常事项按时关闭率、依赖到期确认率,以及同一类冲突重复出现的次数。这些指标不必都做成考核项,初期更适合作为诊断工具,帮助团队找出流程断点。
指标还需要配套口径。例如“按时关闭”是指在承诺日期前解决,还是在复盘时有明确结论?“负责人完整”是否只要求一个主责人,还是需要同时标记决策人?定义不清,数字看起来精确,却无法指导改善。

六、案例推演:从一周日历中识别三个容易被忽略的风险

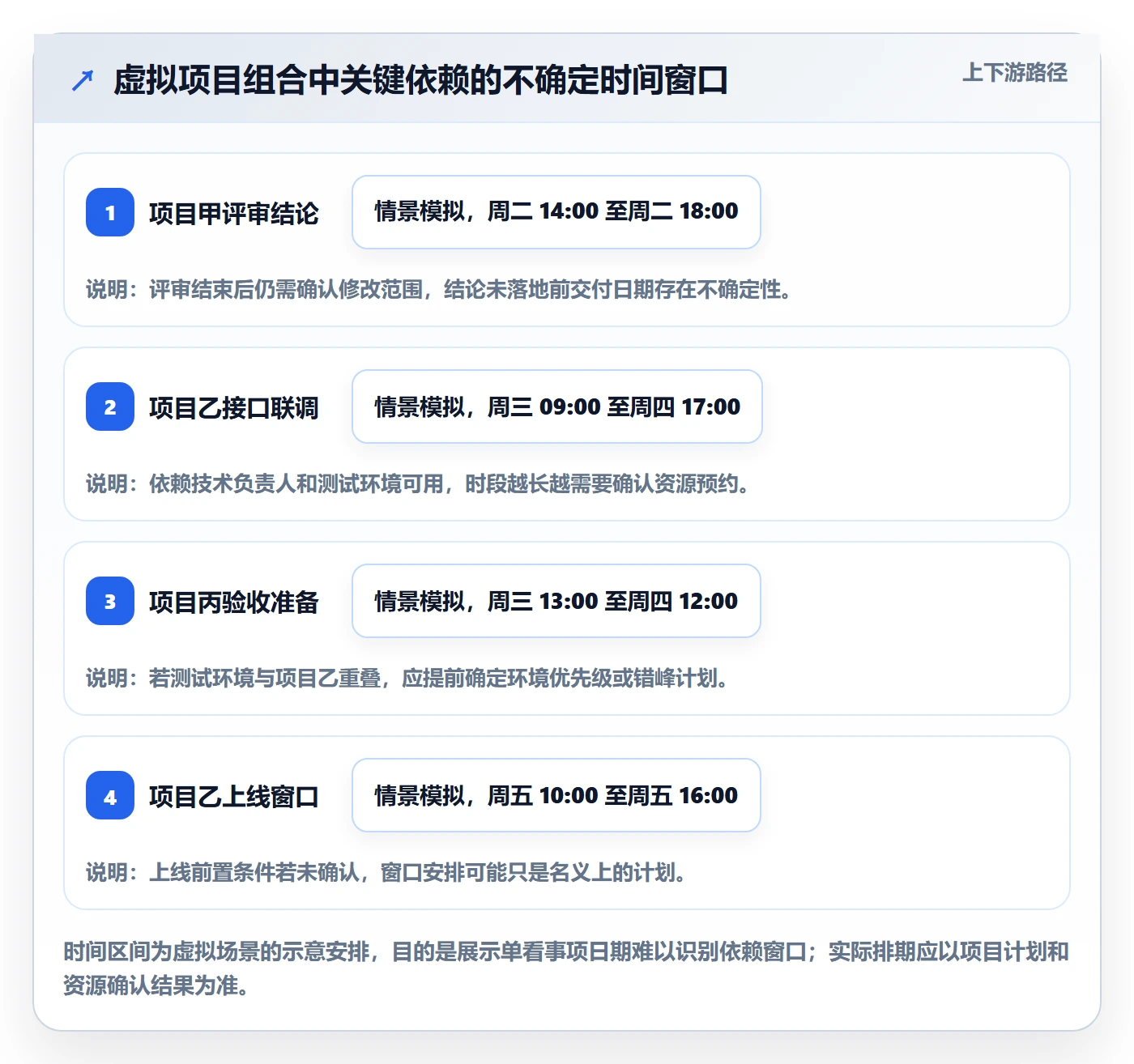

1. 场景设定:多个项目共用关键角色
以下是用于说明方法的虚拟场景,不是客户案例或行业统计。某组织同时推进三个项目:项目甲计划周二做方案评审、周五完成交付;项目乙计划周三完成接口联调、周五上线;项目丙计划周四进行验收。三项工作分别由不同项目经理负责,但共用一位技术负责人和一个测试环境。
如果只按项目查看,每个项目的安排都看似合理:甲有评审和交付,乙有联调和上线,丙有验收。把它们放进同一周视图后,PMO可以看到几个需要核实的关联:技术负责人周二参加甲评审后,是否还能及时准备乙的联调;乙的上线是否依赖甲的交付结果;测试环境是否被乙和丙在相近时间重复预约。
2. 风险一:评审和交付之间缺少准备时间
甲项目周二评审、周五交付,并不必然意味着安排合理。需要进一步确认评审结论是否会改变交付内容、修改工作由谁完成、验收需要几天。如果评审后没有留出足够处理时间,周五的交付日期可能只是计划上的日期,而不是可执行的承诺。
在周视图中可以增加“前置条件”或“依赖状态”,显示评审结论是否已经确认,以及需要完成的后续动作。若评审涉及范围或质量门槛,PMO可以推动项目经理明确“通过、带条件通过、需返工”分别会如何影响交付时间,而不是等到交付当天再讨论。
3. 风险二:共享负责人被多个项目隐性占用
日历上可能没有一场会议与另一场会议直接重叠,但同一位技术负责人在周二负责评审、周三支持联调、周四处理验收问题,实际工作负荷仍可能超出可用时间。此时要看的不只是日程冲突,还包括准备、沟通和临时问题处理所需的时间。
如果团队没有精确的工时数据,不必假装能算出准确容量。可以先用低、中、高三档标记关键资源占用,并在集中度过高时要求项目负责人确认优先级。关键不是把每个人每小时都排满,而是让共享资源的依赖和优先级可见。
4. 风险三:没有明确的升级触发条件
如果测试环境到周三仍未确认,谁来判断乙项目是否顺延?如果甲项目评审未通过,谁通知乙项目更新上线计划?这些问题需要在周视图之外的流程中确定,但周视图应提供触发信号和责任线索。否则视图只会把风险展示出来,无法推动处理。
我会要求每个高影响异常都具备四项信息:异常是什么、影响哪些事项、由谁协调、何时需要升级。升级条件可以是“关键里程碑预计受影响”“跨项目优先级无法由项目经理协商解决”或“决策超过约定时限”,而不应只写模糊的“必要时升级”。
5. 推演复盘:结果要看管理动作是否改变
这个虚拟场景中,周视图的价值不是让三个项目的事项集中到同一页,而是让 PMO能安排一次测试环境优先级确认,要求甲项目在评审后当天更新结论,并由技术负责人明确乙项目联调所需时段。若这些动作没有被记录和复查,视图再完整也只是把隐患展示得更清楚。
| 观察信号 | 进一步核实的问题 | 可能的管理动作 |
|---|---|---|
| 关键评审后紧接交付 | 评审失败或带条件通过时,预留了多少修正时间? | 明确评审结论、修改负责人和交付日期调整规则。 |
| 同一负责人连续支持多个项目 | 除会议外,准备和问题处理时间是否被考虑? | 确认优先级、设置可用时段或安排备份支持人。 |
| 多个项目使用同一环境 | 预约是已确认还是暂定?发生冲突由谁裁决? | 指定环境负责人,登记占用窗口和冲突升级路径。 |
| 前置事项状态未知 | 谁能确认状态,最迟何时需要结论? | 增加确认责任人和截止时间,超时触发提醒或升级。 |

七、不同组织与工具条件下,行动建议要有所区别
1. 只有少量并行项目:先用轻量方案验证需求
如果团队项目数量有限、跨团队依赖不多,可以先用共享表格或现有团队日历搭建最小版本。重点不是购买新工具,而是统一纳入规则、字段、更新时间和责任人。先连续运行几个周期,观察周会是否更快发现冲突、未确认事项是否更早暴露,再决定是否需要复杂化。
轻量方案的优点是上手快、改动成本低;限制是人工汇总容易出错,权限、历史变更和跨项目筛选能力可能有限。当项目规模增长、负责人需要维护多份重复数据、信息更新开始滞后时,再评估是否迁移到支持项目关联和日历视图的管理平台。
2. 多项目并行、跨团队协作频繁:先治理口径,再评估平台
对于中大型企业或 100 人以上的组织,周视图通常不只是一个页面问题,还涉及项目层级、权限、状态口径、数据责任、历史追踪和跨团队协同。此时应先梳理组织需要统一的管理对象,再评估平台能否支持项目数据关联、视图筛选、权限边界、变更留痕和必要的私有化部署。
PingCode可作为此类场景的候选项目管理平台之一。按其产品定位,主要服务中大型企业及 100 人以上组织,并支持私有化部署和 Jira 平滑迁移。选择时不宜只依据功能介绍,建议用一组真实项目数据验证:周视图能否按项目或团队筛选,关键字段能否统一,权限是否符合组织要求,迁移后的历史信息和流程口径是否可核对。
“支持迁移”不等于所有数据和工作习惯都能无差别搬迁。迁移前应抽样核验项目结构、字段映射、权限、历史记录、自动化规则和报表口径。若组织将国产替代作为选型目标,也要把部署方式、数据治理、运维责任、接口兼容、服务支持和迁移成本纳入评估,不能只凭单项能力下结论。
3. 工具已经很多:先确认数据源头与主视图
组织有多个协作平台时,增加一张日历未必能解决信息分散。要先明确每类数据以哪个系统为准,哪些信息需要同步,哪些只是链接展示。比如项目节点由项目计划维护,会议时间由团队日历维护,风险状态由项目负责人更新,PMO周视图只聚合关键字段并标记异常。
如果同一事项需要在多个系统手工改日期,应该先解决重复维护问题,而不是继续增加报表。可以通过接口、导入导出或流程约定减少重复录入;若暂时无法打通,则明确谁负责同步、同步频率和差异核对方法。
4. 数据质量较弱:暂时不要追求自动化和复杂图表
当事项缺少负责人、状态定义不一致、时间频繁变更却没有记录时,自动化提醒可能造成大量噪声。先用少量高优先级字段建立数据责任,再逐步增加提醒规则。PMO应特别关注“信息是否可信”,而不是一开始就追求看板功能丰富。
一种务实做法是先挑选关键里程碑和共享资源占用,要求每项都有负责人、时间和状态;连续运行后,再扩展到依赖、风险和处理动作。这样即使发现问题,也能判断究竟是规则不合理、责任不清,还是工具能力不足。
5. 选型时按管理能力验证,不要只做功能打勾
工具演示中能看到日历视图,不代表它适合 PMO治理。建议用真实但经过脱敏的样例,现场验证以下场景:跨项目筛选、同一负责人事项冲突、暂定时间和已确认时间区分、延期后历史变化追溯、依赖关系查看、权限控制、异常导出或通知。
| 验证维度 | 现场测试问题 | 需要留意的风险 |
|---|---|---|
| 视图适配 | 能否按项目、团队、负责人或时间范围查看? | 只展示日历格子,无法聚合管理信息。 |
| 数据治理 | 是否能识别缺字段、过期状态和未确认时间? | 数据看起来完整,却没有校验机制。 |
| 变更追踪 | 延期或改期后,是否能查看谁在何时作出变更? | 当前状态可见,但历史原因不可追溯。 |
| 权限与部署 | 项目、部门和管理层能否按职责查看与维护? | 权限过宽或过严,导致数据泄露或更新受阻。 |
| 迁移与集成 | 原项目结构、字段和历史记录如何映射? | 迁移后口径变化,报表和流程无法对照。 |
| 使用成本 | 更新是否融入现有工作流,还是需要多次重复录入? | 工具具备功能,但维护成本导致团队不愿持续使用。 |

八、不同情况下如何取舍:视图要轻到能维护,细到能行动
1. 在信息完整与快速扫读之间取舍
字段越多,单条事项的背景越完整,但日历也越难浏览。可采用分层信息:默认只展示事项名称、项目、时间、负责人和状态;点击或展开后查看依赖、风险、会议材料和变更记录。这样既保留快速扫描能力,也避免关键信息被过度压缩。
如果工具不支持展开详情,就要通过链接或稳定的事项编号跳转到项目计划。不要为了让所有内容出现在一屏内,把说明文字缩小到难以阅读,也不要把日历单元格写成会议纪要。
2. 在统一标准与团队灵活性之间取舍
PMO需要统一最小口径,例如状态含义、负责人规则、时间格式和异常升级条件;团队则需要保留业务差异,例如发布窗口、客户验收或值班排班。完全统一会让特殊场景无法表达,完全自由又会导致跨项目数据无法比较。
可以采用“核心字段统一,扩展字段按业务启用”的方式。核心字段支撑组合视图和汇总,扩展字段解决特定团队的管理问题。新增字段前先确认它的使用者、更新责任和决策用途,否则它很可能变成没人维护的装饰。
3. 在自动提醒与提醒疲劳之间取舍
提醒适合覆盖明确、可执行且时限清楚的事件,例如关键事项缺负责人、依赖临近截止仍未确认、重要节点改期。对于每一次普通状态变化都发通知,可能增加噪声,降低真正重要提醒的注意力。
建议先从少量高影响规则开始,观察提醒是否促成了实际处理。若同类提醒长期无人响应,先检查责任人、升级路径和提醒时机,而不是简单增加通知频率。提醒的成效要看问题是否更早被处理,而不是发出了多少条消息。
4. 在精确排程与计划弹性之间取舍
过早把未来数周的每件事都锁定到具体时间,可能制造虚假的确定性。相反,过于模糊的“本周某时”又不足以协调共享资源。可以把时间分为“已确认”“暂定”“待决策”几类,并明确每类状态对应的确认期限。
对远期事项,保留窗口和置信程度可能更真实;对临近发布、审批或客户承诺的事项,则需要明确日期和责任人。周视图要表达计划的不确定性,而不是把所有事项涂成同样确定的时间块。
5. 在低维护成本与可追溯性之间取舍
轻量表格容易开始,但如果每次改期没有记录,事后难以解释计划为什么变化;复杂平台可以保留更多历史,但也可能增加培训、配置和权限管理成本。选择哪种方式,应看团队是否真的需要审计、历史对比、跨项目汇总或系统集成。
对刚起步的团队,先保证关键事项维护准确;对监管要求高、项目复杂、历史追踪重要的组织,则应把变更记录、访问控制和部署要求纳入基础能力。不要为了追求“功能齐全”而承担当前团队无法维护的配置复杂度。

九、上线前检查与持续复盘:确保周视图不是“一次性项目”
1. 上线前检查清单
- 是否明确了主要读者,以及他们需要从视图中作出的判断?
- 纳入规则是否写清楚,团队是否知道哪些事项不必进入 PMO周视图?
- 每项关键事项是否有负责人、时间、状态和最近更新时间?
- 暂定时间、已确认时间、延期和取消是否有清楚标识?
- 共享资源、跨团队依赖和关键决策事项是否可识别?
- 异常是否有处理人、截止时间和升级条件?
- 数据是否有明确来源,是否存在多个地方重复维护同一字段?
- 日历是否能快速扫读,重要风险是否不会被大量普通任务淹没?
- 会后能否记录结论,并在下个周期检查行动是否完成?
如果其中多数问题都没有明确答案,不建议先投入大量时间做视觉美化。先把责任和口径定下来,哪怕用一张简单表格运行,也比搭建一套无人维护的复杂视图更有价值。
2. 复盘时看趋势,不把单周波动当成结论
周视图可以帮助积累组织运行信号,但要谨慎解释。某一周冲突数量增加,可能是项目进入集中交付期,也可能是纳入规则变得更完整;某周异常关闭率提高,可能是协调机制改善,也可能是团队把难处理的问题从视图中移走。指标变化需要结合项目阶段、数据完整性和规则调整一起看。
复盘可以每隔一段时间检查三类问题:哪些信息长期没人使用;哪些字段经常缺失或过期;哪些冲突重复发生但没有真正解决。若一个字段长期无助于判断,考虑删除;若一类问题反复出现,追查资源配置或决策机制,而不是仅在日历上增加一个提醒标签。
3. 用轻量试运行确认是否值得扩展
开始时可以选择一组项目或一个业务线试运行,覆盖关键节点、资源占用和跨团队依赖。试运行不必追求完整自动化,重点观察数据能否按责任更新、异常能否被发现、管理动作能否按约定完成。运行一段时间后,再决定扩展字段、增加提醒、接入平台或纳入更多团队。
判断是否扩展,可以问四个问题:周视图是否减少了反复询问?重要冲突是否更早暴露?异常是否有人负责并按期跟进?维护成本是否能被团队接受?如果前三项没有改善、最后一项却持续升高,应该先简化设计,而不是继续堆功能。

十、结语:先让一周变得可判断,再让管理机制逐步自动化
1. 从一组关键事项开始,而不是从一张完美模板开始
PMO做好日历周视图的顺序,不是先选颜色、排版和工具,而是先明确使用者要作出的判断,再确定纳入事项、字段、更新时间和异常闭环。一个能让团队发现真实冲突、明确责任并推动处理的轻量视图,通常比一张字段齐全却没人更新的复杂看板更有用。
2. 下一步行动:用真实数据试跑一个管理周期
现在可以先选一组项目,挑出本周关键里程碑、跨团队依赖和共享资源占用,补齐负责人、时间、状态与最近更新时间。随后在周会中只讨论需要协调或决策的异常,记录处理动作,并在下一周期检查结果。若试运行显示人工同步、权限或跨项目筛选成为瓶颈,再评估适合的项目管理平台和部署方式。
周视图真正的成熟标志,不是日历上有多少事项,而是组织能否更早看到不确定性,并让每个重要异常都有明确的下一步。先让时间信息可读,再让异常信息可管,最后才是工具和自动化扩展;这条顺序既适合刚入门的 PMO,也适合正在整理多项目协同机制的团队。
常见问题解答(FAQ)
1. PMO周视图和周计划表、甘特图有什么区别?
我刚开始整理项目进度时,发现团队把周计划、项目日历和甘特图都叫作“周视图”,不确定该用哪一种。尤其是需要同时汇总多个项目时,我担心选错视图后反而看不清重点。
周视图主要呈现选定一周内事项的时间分布,适合快速查看里程碑、会议、交付和时间冲突;周计划表侧重安排任务与负责人,甘特图则更适合查看任务周期、先后依赖和整体进度。PMO可按管理问题选择:要看本周发生什么,用周视图;要安排个人或团队工作,用周计划表;要分析项目周期和依赖,用甘特图。
它们可以互补,不必互相替代。
2. PMO周视图应该设置哪些字段?
我准备把多个项目的关键事项放到一张日历里,但担心字段太少会漏掉管理信息,字段太多又会让页面难读。想知道从入门开始,哪些信息是必须有的,哪些可以按需要增加。
先从最小可用字段开始:项目或事项名称、起止时间、责任人、状态、关键节点和最后更新时间。若周视图还要用于跨项目协调,再增加依赖对象或风险标记;如果需要追踪异常,可记录待确认事项及其跟进人。字段是否保留,以它能否支持明确的管理判断为依据;无法帮助安排、协调或识别风险的字段,可移出主视图。
3. PMO如何保证周视图里的信息及时、准确?
我遇到过日历刚整理好就过期的情况:项目时间变了,但维护人不清楚,最后大家还是回到群聊里确认。想知道怎样分配更新责任,才能避免周视图变成只有PMO在维护的静态表格。
为每条事项明确提交人、校验人和汇总责任人,并约定固定的更新节点与临时变更提交流程。尽量从现有项目计划或协作系统获取数据,减少重复录入;对责任人缺失、状态过期和时间变更未确认的事项设置检查规则。定期抽查关键节点与项目负责人确认的信息是否一致,并记录变更时间和跟进人,确保异常能找到责任主体。
4. PMO怎样通过周视图发现并处理项目冲突?
我能在日历里看到多个项目排在同一周,却不确定哪些只是日程密集,哪些会真正影响交付。比如关键评审撞期、共享负责人同时承担多个任务时,我该如何判断优先级并推动后续处理?
不要只按事项数量判断冲突,重点检查共享负责人或资源是否重叠、前置依赖是否确认、关键节点是否集中,以及延期是否会影响后续交付。发现问题后,记录受影响事项、责任人、需要做出的决定和确认期限,再由相关项目负责人协商调整;若影响跨项目优先级或关键里程碑,则按组织既定机制升级。
处理结果应回写日历,并保留新的时间与责任信息。
核心关键词
文章包含AI辅助创作:周视图管理指南:PMO如何做好日历视图,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/487976
读者评论
把周视图定位为跨项目协调入口,而不是任务全集,这个区分很实用。尤其是把依赖和责任人一并展示,能减少临近节点才发现问题的情况。
文中强调信息维护责任应靠近来源,这点很重要。若项目经理和资源负责人不及时确认,PMO再完善视图也可能只是整理过期数据。
时间、资源、依赖和决策冲突分开识别,比单纯统计日历重叠更有参考价值。不过实际落地时,仍需要团队先统一各类冲突的判断口径。
图表明确标注为示意或情景数据,避免被误读成行业统计。周会前更新、会后追踪责任和时限,也让视图不止停留在展示层面。
