项目经理打开月历,看到周五有 18 个任务到期,第一反应往往是“这周很危险”;但如果其中 12 个已经完成、3 个只是内部检查点,真正需要干预的可能只有 3 个。日历视图能让截止日期变得可见,却不会自动把日期变成可靠的管理信号。要用它做项目分析,关键不是把任务铺满格子,而是先定义日期、状态和风险,再判断哪些事项值得采取行动。
一、先讲核心结论:日历是风险入口,不是项目计划本身
1. 先让日期有统一含义
同一个“日期”字段可能代表开始日、承诺交付日、内部评审日或预计完成日。若团队没有约定,日历上的任务虽然都显示在正确的格子里,管理者看到的却可能是不同口径的数据。配置视图之前,先写清每个日期字段回答什么问题。
在截止日期管理中,我建议把“截止日期”定义为:任务负责人承诺完成交付、下游可以据此安排工作的日期。若某个日期只是团队内部预估,就不要与对外承诺混用;必要时分别记录“计划截止日期”和“当前预测日期”,并保留变更记录。
2. 视图负责发现异常,负责人负责确认原因
日历擅长暴露时间分布:某一周任务是否集中、哪些事项已过期、里程碑是否撞期、某位负责人是否承担了过多交付节点。但它不能仅凭颜色判断任务是否真的延期,也不能从任务数推断工作量。一个需要半小时的审批,与一个需要三周联调的交付,在月历上都可能只是一个方块。
我把日历视图当作“项目风险的第一道筛查”,而不是项目计划的唯一数据源。看到异常后,还要回到任务状态、依赖关系、预估工时和负责人反馈中核实。视觉提示负责提出问题,数据口径和沟通负责给出答案。
3. 先把管理问题写出来,再决定视图怎么配
创建视图前,可以先把使用目的写成一句话:例如“每周一识别未来 10 天内可能影响发布的未完成任务”。这句话能决定日期依据、筛选条件和查看频率。若目标是观察里程碑,就不应把所有日常任务都放进同一个视图;若目标是跟进负责人负载,也不能只看团队总任务数。
| 管理问题 | 建议观察对象 | 不宜直接下的结论 |
|---|---|---|
| 近期有哪些交付风险 | 未来一至两周、未完成且有截止日期的任务 | 临近截止就等于必然延期 |
| 哪些任务已经逾期 | 截止日期早于今天且状态未完成的任务 | 逾期任务数等于延期项目数 |
| 排期是否过度集中 | 按周或按日统计的未完成交付与里程碑 | 任务数量多就代表工作量一定过大 |
| 负责人是否需要协调 | 负责人、工时、优先级和依赖关系的组合 | 任务最多的人一定最忙 |

二、背景和真实场景:为什么日历看着完整,团队仍会漏交付
1. 一个常见场景:任务都登记了,风险却藏在字段里
设想一个 120 人的产品与交付组织,同时维护多个并行项目。项目任务表中有任务名称、负责人、状态和日期,但不同小组对“日期”的理解并不一致:有人填预计开始日,有人填客户承诺日,还有人把内部评审日直接当成最终截止日。日历因此显得很完整,实际却无法用来回答“哪些交付会影响下游”。
这个场景是用于演示分析方法的情景模拟,不是某家企业的实测结果。它反映的是一种常见的数据质量问题:视图把字段展示出来,却不会替团队统一字段定义。数据口径不一致时,增加颜色、筛选和自动提醒,反而会让错误信息传播得更快。
2. 先分清任务日期、里程碑日期和会议日期
任务截止日期描述一项工作的交付边界;里程碑日期代表一个阶段结果或决策节点;会议日期则是沟通安排。三者可以出现在同一日历中,但最好能通过类型、项目或颜色规则区分。否则,团队可能把“评审会议安排在周三”误读成“交付必须在周三完成”。
如果工具只允许选择一个日期字段作为日历依据,就要明确这个视图服务哪种管理目的。可以为项目任务建立截止日期视图,为关键节点单独建立里程碑视图;不必为了“一个屏幕看完所有事情”,把不同语义硬塞到同一张日历里。
3. 建立日历之前,先检查数据能不能回答管理问题
我通常先抽样检查一批近期任务,而不是先花时间美化视图。检查重点是:截止日期是否为空,负责人是否明确,状态是否有效,截止日期是否早于开始日期,已完成任务是否仍被纳入风险筛选,以及日期字段究竟代表预测还是承诺。
日历里看不到任务时,不要立刻认定工具出错。先检查日期字段是否为空、筛选条件是否排除了该任务、任务是否属于当前项目、状态过滤是否只展示未完成事项,以及当前视图采用的是开始日期还是截止日期。不同软件对空日期的显示逻辑并不完全相同,应以实际产品规则为准。

三、常见误区:视觉上很直观,判断上却容易走偏
1. 把开始日期当截止日期
这是最容易造成误判的字段错误。若视图以开始日期展示,任务会落在启动当天,而不是交付当天。项目经理据此查看“本周到期任务”,可能得到一张看似整洁、实际漏掉交付压力的日历。
配置前要确认视图使用的日期依据,并用一条已知任务做验证:例如该任务开始日为 6 月 3 日、截止日为 6 月 12 日,检查它是否出现在预期的日期位置。验证时还应确认跨月、跨周和全天任务的显示方式。
2. 把“日期到了”直接判定为延期
只有当截止日期已过去、任务仍未完成,并且日期口径代表有效承诺时,才适合把它列为逾期候选。任务可能已经完成但状态未更新,也可能因审批规则允许自动顺延,或者原日期只是初步预测。单靠日历上的红色标记,不足以证明任务发生了业务意义上的延期。
建议将逾期判断拆成三个条件:日期早于当前日期、任务状态不是已完成或已取消、该日期仍是有效基准。对结果再做人工复核,尤其是涉及客户承诺、合规节点或发布窗口的任务。
3. 把任务数量当成工作量
按负责人统计任务数很有用,但它只是负载的粗略信号。两个人各有 8 项任务,一个人可能负责 8 个低复杂度审核,另一个人可能负责 2 个跨团队开发和 6 个日常支持事项。若没有工时、复杂度、优先级和依赖信息,任务数量不能单独支撑资源调整。
更稳妥的做法是先用任务数定位“值得核对的人”,再结合估算工时、剩余工作量和关键路径确认是否过载。日历可以提示分布不均,但不能凭任务方块的个数证明资源分配不公。
4. 用太多颜色,反而让风险信号失效
如果颜色同时代表项目、优先级、状态、负责人和任务类型,用户往往记不住规则。建议一个视图优先承载一个主要编码维度,例如颜色代表状态,筛选器负责项目范围;或者颜色代表任务类型,状态通过文字标签显示。颜色数量越多,不等于信息越丰富。
还要避免只依赖颜色传递含义。对色觉差异、打印或截图场景,颜色可能无法准确辨认。状态名称、图例和明确的字段值应保留,颜色只是辅助识别。
5. 把未来日期集中解释成团队超载
某周有大量截止事项,可能意味着确实有排期冲突,也可能是团队把阶段性检查点集中录入、把一个大任务拆成多个验收点,或某个批次本来就计划在同一天发布。判断前要核对任务的工时、依赖和交付物,必要时按“关键交付”和“普通工作项”分层观察。

四、专业判断逻辑:从字段设置到风险分析的完整教程
1. 先定义日期字段与边界规则
建议团队至少明确以下字段的含义:开始日期、截止日期、状态、负责人、项目归属,以及必要时的优先级、工时或里程碑类型。并不是每个工具都必须设置所有字段,但每项分析都要有与之匹配的输入条件。
- 开始日期:任务预计进入执行或需要开始准备的日期。
- 截止日期:任务负责人承诺交付的日期,或团队明确约定的目标日期。
- 预测日期:根据当前进度重新估算的完成日期,建议与原承诺日期分开记录。
- 状态:至少区分未开始、进行中、已完成、已取消;具体名称可按团队流程调整。
如果团队只保留一个日期字段,也要在规范中说明它的含义,并明确什么情况下可以修改。否则,日期变更之后,团队无法判断这是计划调整、预测更新,还是对原承诺的覆盖。
2. 创建视图时按目标逐项验证
- 选择日期依据:以截止日期视图跟踪交付,以开始日期视图观察启动节奏,不要混为一谈。
- 限定范围:按项目、团队、负责人或任务类型筛选,避免无关事项稀释风险信号。
- 明确状态:日常风险视图通常需要突出未完成任务;已完成事项可另行查看或保留为参照。
- 确定时间窗口:周视图适合短期执行协调,月视图适合观察阶段分布;窗口应匹配团队的决策节奏。
- 验证筛选结果:用一条已知逾期任务、一条未来任务和一条已完成任务测试显示逻辑。
- 说明颜色含义:写出颜色代表什么,并确保状态文字也可见。
具体按钮名称、空日期处理、筛选语法和共享权限因产品及版本不同而异,因此教程的通用部分是判断逻辑,不应把某个软件的界面路径说成所有工具都适用。正式发布操作说明时,应依据团队正在使用的版本核对菜单和字段行为。
3. 用三个可复核指标判断近期风险
近期到期任务数可以统计未来 N 天内截止、状态未完成的任务。它回答“有多少事项需要看”,但不回答“是否会延期”。N 的取值要贴合团队节奏:每周计划会可以查看未来 7 天,发布协调可能需要 10 至 14 天,不能把某个固定窗口当作所有项目的标准。
逾期未完成率可以按“截止日期已过且未完成的任务数 ÷ 到期任务数”计算。分母口径必须写清楚:是本周期所有到期任务,还是当前仍在跟踪的任务;已取消任务是否剔除;状态滞后如何处理。不同口径算出的比例不可直接比较。
截止日期集中度可以观察某一周承担了多少未完成交付,或计算最繁忙一周的任务占比。它适合发现排期集中,却仍需结合任务工时和依赖关系。若多个高优先级交付共用同一位评审人,即使任务数不高,也可能形成真实瓶颈。
4. 把日历信号转成跟进行动
每个风险信号都应有下一步动作。近期到期但状态正常的任务,检查是否存在外部依赖;逾期任务,确认延期原因、更新预测日期并通知受影响方;同周集中交付,评估是否调整顺序、拆分验收或安排额外评审资源;负责人任务较多,则进一步核对估算工时和关键程度。
如果团队发现日期频繁被修改,不要只要求成员“按时更新”。还要查看修改发生在什么阶段、是否反映需求变更、审批等待或估算偏差。日期变化本身是管理信息;只保留最新值而丢掉历史变化,会让复盘失去重要证据。

五、案例与数据观察:一张日历怎样变成可执行的风险清单
1. 用一组情景模拟任务演示筛选过程

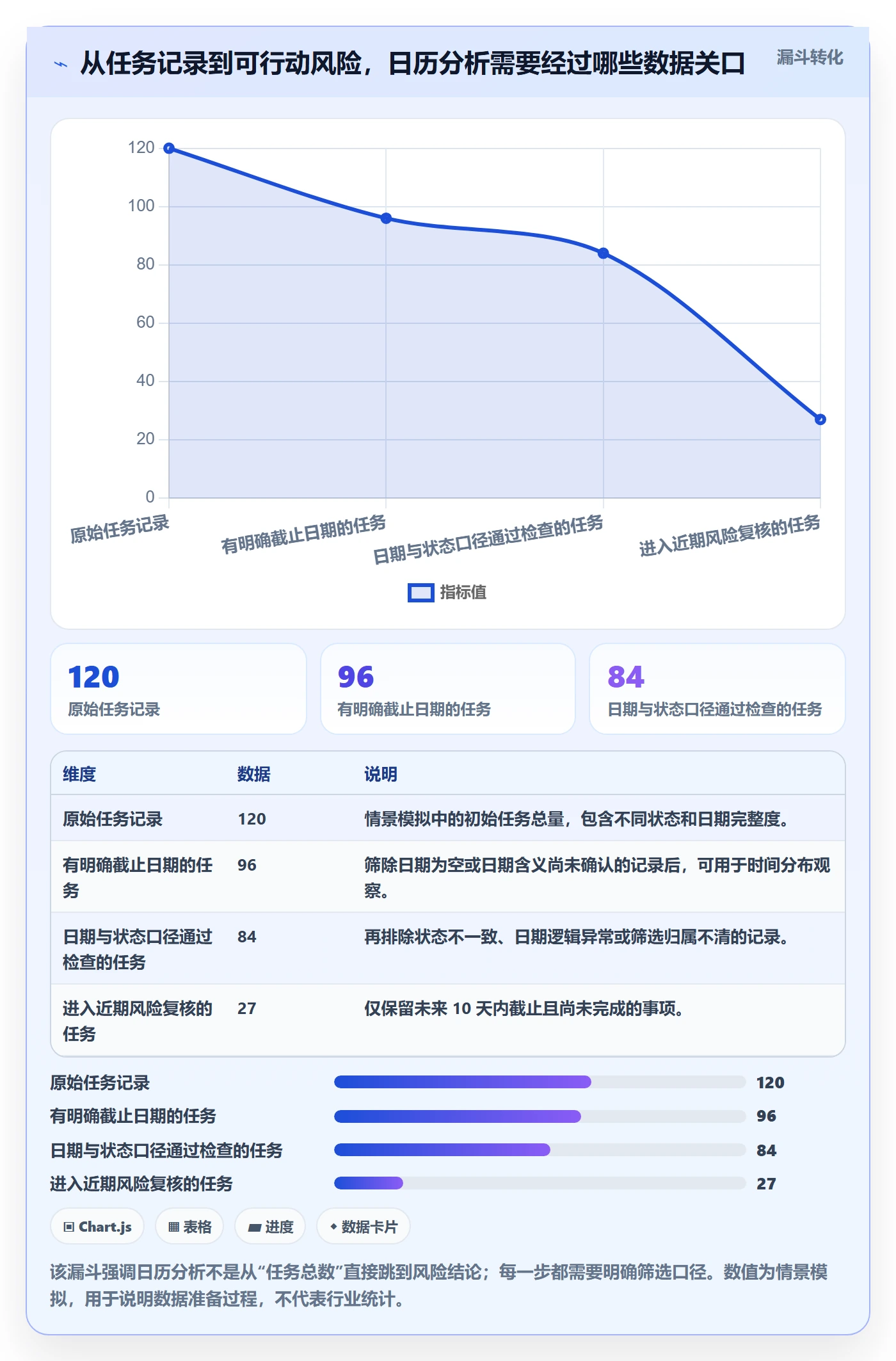

下面以一个虚构的 120 人组织中的产品发布项目为例。项目组在同一日历周期里登记 84 项口径通过检查的任务,其中 27 项的截止日期落在未来 10 天,状态仍未完成。这个数字本身不说明项目会延期,只表示有 27 项值得进一步核查。
| 任务 | 截止日期 | 状态 | 负责人 | 初步判断 |
|---|---|---|---|---|
| 接口联调 | 6 月 12 日 | 进行中 | 甲 | 需确认依赖团队是否已提供测试环境 |
| 验收文档复核 | 6 月 13 日 | 未开始 | 乙 | 需确认是否等待接口结果,还是遗漏启动 |
| 发布清单审批 | 6 月 13 日 | 进行中 | 丙 | 需核对审批人可用时间和必要材料 |
| 内部演示准备 | 6 月 14 日 | 已完成 | 丁 | 状态应从近期未完成风险筛选中排除 |
| 客户环境验证 | 6 月 17 日 | 未开始 | 甲 | 需确认环境开通是否为前置条件 |
表中日期为示例,不代表真实项目记录。筛选时,已完成的“内部演示准备”不应继续占用未完成风险清单;“接口联调”和“客户环境验证”虽然同由甲负责,却不能仅凭两项任务断定甲超载,还要核对工时、技术复杂度及两项工作能否并行。
2. 从 27 项候选事项中找出真正需要干预的部分

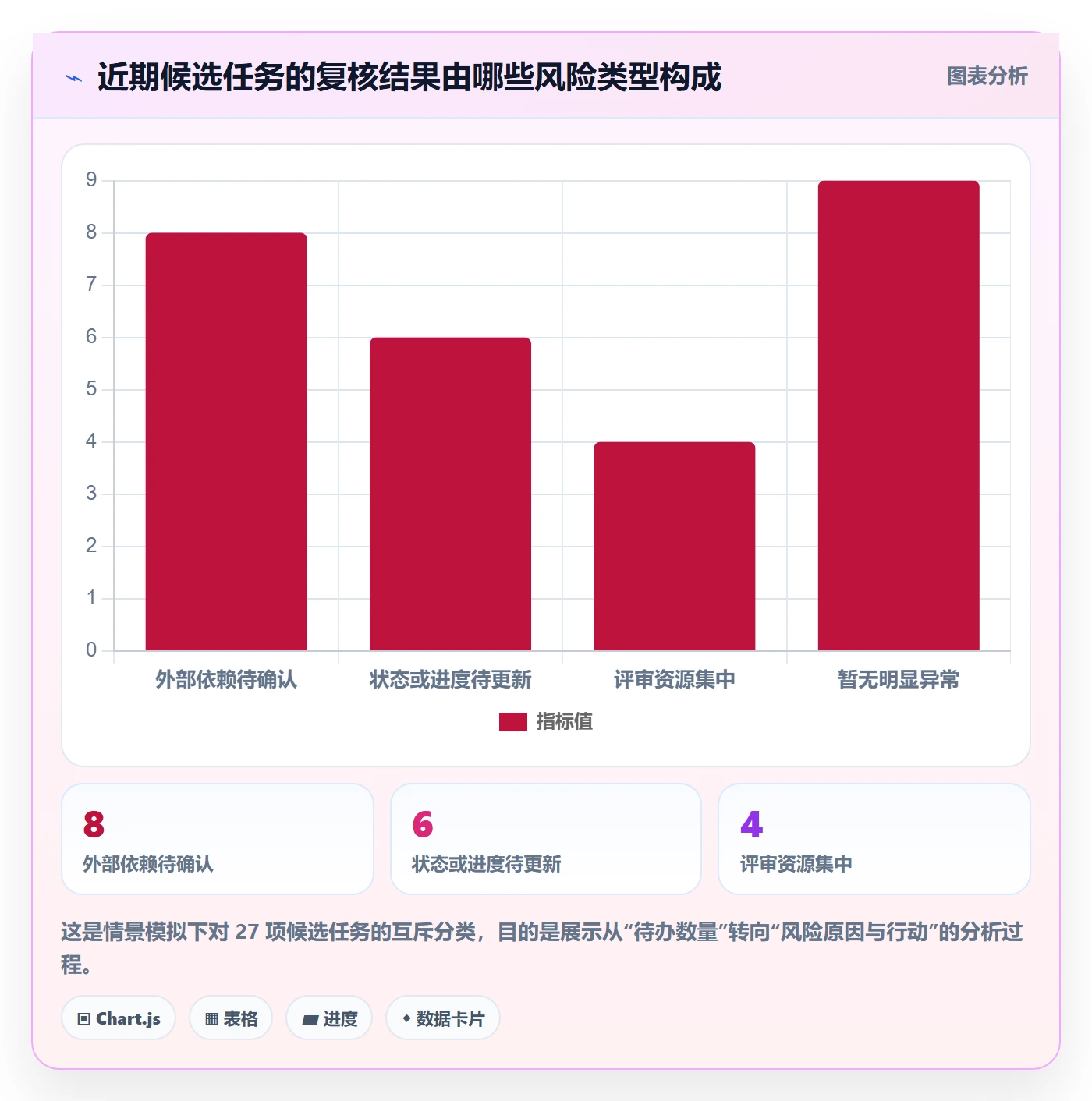

在情景模拟中,项目经理把 27 项候选任务按原因复核,得到 8 项存在外部依赖不确定、6 项状态或进度需要更新、4 项集中在同一评审人、9 项暂未发现明显异常。分类数合计为 27,是为了演示本例中的互斥归类;真实工作中,一项任务可能同时存在多个风险,分类方法需要事先约定。
这一步的价值不在于把 27 个方块换成 27 行表格,而是把模糊的“本周看起来很忙”转化成可以分派的动作:谁去确认依赖,谁更新状态,谁协调评审资源,哪些任务按原计划继续观察。每条动作都应有负责人和复核时间。

3. 观察日期集中度时,同时看任务数与工作量
如果 6 月 13 日有 9 项截止,不能直接宣布当天会发生延期。先看其中是否有多个低工时检查项、是否共享同一审批人、是否存在前后依赖。如果 5 项任务都等待同一个评审节点,即便单项工作量不大,也可能因为评审容量形成瓶颈;反过来,9 项彼此独立的短任务,也未必需要调整整体排期。
为了避免“数量热区”误导判断,可以同时观察任务数、估算工时和关键任务占比。数据不完整时,宁可把结论写成“需要负责人核实”,也不要把推测包装成负载结论。项目管理的专业性不在于把每个异常都定性,而在于清楚区分已知事实、待验证假设和管理动作。
4. 看趋势时不要把单周波动当成改善或恶化
一周内逾期任务减少,可能是团队清掉积压,也可能是到期任务被整体改期;近期到期任务增加,也可能是新阶段正常进入执行期。至少结合连续几个周期、任务新增量、完成量和日期变更量观察,才更容易区分真实改善与口径变化。
以下示意数据用于说明同一指标应同时看“流入、完成和改期”。它们不是行业基准,也不构成对任何项目的效果承诺。实际复盘时,应使用团队自己的历史记录,并注明每周统计时点、状态定义和剔除规则。

六、不同情况下的行动建议:让视图和团队节奏匹配
1. 小团队、任务量不大:优先保证维护简单
当团队规模较小、任务总量有限时,不必建立多层复杂视图。先统一截止日期含义、负责人和状态,再用一个近期到期视图配合每周短会复核即可。维护成本比展示效果更重要;如果团队需要每次花很久解释图例,视图就已经过度设计。
小团队可以约定负责人在任务状态变化或日期变化时更新记录,并在固定节奏下检查未来一周。对尚未形成稳定流程的团队,先保证关键任务不缺日期、逾期任务有人跟进,再逐步增加优先级、工时等字段。
2. 多项目并行:先做范围隔离,再做组合观察
多个项目共用一个日历时,优先确保项目归属清晰。日常跟进按项目筛选,跨项目资源协调时再使用组合视图。若不区分范围,单个项目的高风险信号可能被其他项目的大量普通任务淹没,负责人也容易误把“组织级任务总量”当成某个项目的压力。
项目组合观察还要统一日期口径和状态定义。若甲项目的“截止”代表客户承诺,乙项目的“截止”只是内部估算,那么把两者放在同一个图上比较,表面上是汇总,实际是把不同含义的数据混在一起。
3. 发布或交付窗口临近:缩短复核周期,不要只缩短日历范围
临近发布时,可以提高风险复核频率,并把关注点从“本月有什么任务”切换到“哪些依赖会阻断发布”。例如,确认环境、审批、验收、回滚准备等前置条件是否完成。若只把视图缩到几天,却没有核对依赖关系,团队仍可能错过真正的阻塞点。
在高风险窗口,建议为每个关键事项记录负责人、当前状态、下一步、阻塞原因和预计解除时间。会议结束后更新任务记录,避免口头结论和日历状态分离。若日期变更影响客户或其他团队,要同步更新相关计划,而不是只改一个字段。
4. 数据质量较差:先治理关键字段,不要急着做高级分析
如果日期缺失多、状态更新不及时,先设定最小数据标准:关键任务必须有负责人、状态和有效日期;日期变更要写明原因;已完成任务及时更新状态。可以按周抽样检查,并把问题反馈到流程设计,而不是只责备录入人员。
只有基础数据稳定后,才适合做更细的负载分析、周期趋势或延期原因统计。复杂报表无法弥补口径混乱,自动提醒也无法解决任务没人负责的问题。先提高数据可信度,再提高分析复杂度。

七、不同情况下的取舍:准确、及时、简单不能总是同时最大化
1. 只用截止日期,还是同时维护开始和预测日期
只用一个截止日期,录入成本低、上手快,适合小团队或简单事项;但它难以表达任务何时启动,也无法分辨原计划与最新判断。增加开始日期和预测日期,分析能力更强,却需要团队维护更多字段,并建立日期变更规则。
| 方案 | 优点 | 代价 | 适合场景 |
|---|---|---|---|
| 仅维护截止日期 | 简单、学习成本低 | 不易分析启动节奏和预测偏差 | 小团队、低复杂度任务 |
| 开始日期+截止日期 | 可观察周期、排期区间和潜在重叠 | 需明确日期边界并持续更新 | 跨团队协作或有明确阶段计划的项目 |
| 计划日期+当前预测日期 | 保留承诺基线,也能表达最新判断 | 字段和复盘规则更复杂 | 交付窗口严格、需要分析计划偏差的项目 |
2. 视图做得细,还是规则做得少
细分视图可以让不同角色只看相关事项,但视图过多会产生维护和理解成本。规则少,大家容易遵循;规则细,分析更精确。选择时看团队是否真的会使用这些区分:若某个视图没有对应的负责人、会议或决策动作,它很可能只是额外维护负担。
一个实用原则是:每个视图都要能回答一个明确问题,并对应一个行动场景。比如“未来 10 天未完成交付”用于周会准备;“逾期未完成”用于负责人跟进;“关键里程碑”用于发布协调。没有行动归属的视图,可以先不建。
3. 自动化提醒,还是人工复核
自动提醒适合重复、条件明确的事项,例如截止日前提醒负责人检查状态。但提醒过多会造成通知疲劳,规则错误还可能反复推送已完成任务。人工复核更灵活,却依赖会议纪律和人员时间。
通常可以把自动化用在“提醒检查”,把人工判断留给“是否延期、是否调整资源、是否影响承诺”。若团队还没有统一状态定义,先不要自动发送升级通知;先验证触发条件是否正确,再逐步扩大自动化范围。
4. 项目日历还是公共日历
项目任务日历关心任务日期、负责人、状态和交付关系;公共日历更适合共享会议、假期、组织级活动或共同安排。两者都和时间有关,但管理对象不同。若团队把公共日程当作任务跟踪系统,往往缺少状态、责任人和完成情况;若把每项会议都混进项目任务日历,任务风险又会被噪声淹没。
需要跨产品同步时,要先决定哪个系统是日期和状态的权威来源。若多人在不同地方改动同一任务,容易出现信息冲突。同步前应明确主数据位置、更新责任和失败后的核对方式。

八、上线前检查与团队维护:把一次配置变成稳定习惯
1. 发布视图前的检查清单
- 日期字段的定义是否写清楚,团队是否知道它代表开始、承诺还是预测。
- 视图是否选中了正确日期依据,已知任务是否显示在预期日期。
- 空日期、跨月日期、已完成任务和已取消任务是否按预期处理。
- 项目范围、负责人筛选和状态条件是否会误排除关键任务。
- 颜色和标签是否有明确含义,是否存在多个规则互相覆盖。
- 团队成员是否有权限查看、更新任务,以及修改日期后是否保留必要记录。
- 通知、周会或复核流程是否有人负责,发现风险后下一步是什么。
2. 建议建立固定的数据维护节奏
日历不需要每天由项目经理逐项手工检查,但需要与任务变化同步。可以约定负责人在任务开始、阻塞、完成或日期调整时更新记录;项目经理在固定的周计划或风险复核中查看近期到期和逾期事项。发布窗口临近时,再按需要提高检查频率。
每次复核不妨只问四个问题:日期是否仍然有效?状态是否反映真实进度?有没有外部依赖或关键评审?若日期变化,受影响的下游是否已知情?这比泛泛地问“大家有没有问题”更容易得到可执行的信息。
3. 用小样本验证规则,再扩展到全项目
在全员推广前,先选一个项目或一个团队试运行一到两个周期,观察空日期率、状态更新及时性、误报数量和实际跟进耗时。试运行不是为了证明视图一定有效,而是为了发现字段含义不一致、筛选条件遗漏和提醒频率过高等问题。
样本期间可以记录“视图发现的候选风险中,有多少经过复核后确实需要动作”。这不是用来考核个人,而是帮助校准筛选规则。若误报很多,可能是状态更新滞后、时间窗口过宽,或视图混入了低优先级事项;若几乎没有风险被发现,也要检查是否漏掉依赖、日期为空或筛选范围过窄。

九、结语:先让日期可信,再让日历变聪明
截止日期日历真正有价值的地方,不是让项目看起来井然有序,而是让团队更早发现需要核实的事情:哪些交付临近、哪些日期已经失效、哪些工作共用关键依赖、哪些风险需要明确负责人。它提供的是可见性,不是确定性;项目经理仍要通过状态、工时、依赖和沟通验证信号。
下一步可以从一个项目开始:统一截止日期定义,抽查近期任务,建立一张只展示未完成近期交付的日历,再用固定节奏复核候选风险。待日期完整、状态可靠后,再增加负载分析、预测日期或自动提醒。先把数据变可信,再把视图做复杂;先把异常变成行动,再把分析变成习惯。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:日历视图截止日期教程:项目经理数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/487659
