项目日历里任务排得满满当当,到了交付前一周,团队却发现关键依赖还没完成、几个任务共用同一位负责人,甚至有人把“计划完成日”当成“必须交付日”。这类延期往往不是少设了一条提醒,而是日期口径、任务数据、风险跟进和复盘分析没有连成一条线。日历视图负责让时间安排可见,截止日期管理则要让日期可信、风险可解释、调整有记录。
一、先讲结论:日历不是管理闭环
1. 日历能回答什么,不能回答什么
日历视图适合回答“什么任务在什么时候到期”“哪些交付集中在同一周”“近期有哪些里程碑”等问题。它把任务放到时间轴上,降低团队查找安排的成本,也让排期冲突更容易被发现。
但日历不会自动告诉项目经理:任务是否拆得足够小、日期是否经过确认、依赖是否已经解除、延期是外部变更还是估算偏差。只把任务名称和截止日放进日历,得到的可能只是更漂亮的日期清单。
2. 用四个环节形成管理闭环
我建议把截止日期管理拆成四个相互关联的环节:定义日期口径、维护任务数据、监控风险、复盘实际结果。四者缺一,日历都难以支持可靠决策。
- 定义:明确计划开始、计划截止、实际完成和里程碑日期分别代表什么。
- 呈现:用日历看时间分布,用看板看状态,用表格检查字段,用时间线查看依赖。
- 跟进:根据逾期、临期、阻塞和日期变更等信号确定跟进顺序。
- 改进:对照原计划与实际结果,判断问题集中在哪类任务或哪个阶段,并采取下一轮行动。
如果团队只能先做一件事,我会优先把“原计划日期”和“最新计划日期”分开记录。只保留当前截止日期,虽然日历看起来始终整齐,却会抹掉计划变更的过程,后续也无法判断项目究竟是按原承诺交付,还是经过多次顺延才完成。

二、背景与真实场景:日期失真通常从哪里开始
1. 一项任务有好几种“完成日期”
在跨职能项目里,产品、研发、测试、采购和交付团队可能都使用“截止日期”这个词,却指向不同节点。研发填写的是代码提交日,测试填写的是验收结束日,业务负责人理解的则是客户可使用的交付日。每个人都填了日期,项目日历仍可能没有一个共同的交付承诺。
因此,我会要求团队先说明日期所代表的事件。例如,“测试完成”究竟指测试执行结束、缺陷清零,还是测试报告审批通过?如果验收条件没有写清楚,日期字段再精确,也只是精确地表达了不同人的理解。
2. 任务依赖比单个日期更容易造成延期
假设页面开发计划周三完成,接口联调计划周五开始,但接口负责人尚未确认字段定义。日历上的两个日期看起来没有冲突,真实风险却已经存在。项目经理需要把关键依赖关系和责任人纳入任务数据,而不是只观察截止日期。
依赖不是所有任务都要建立的复杂关系网。优先标出会阻断后续工作的前置任务、外部审批、供应交付和跨团队输入即可。对低风险、可独立并行的任务,过度维护依赖关系反而增加填表负担。
3. 任务粒度会影响日历的可读性
“完成平台升级”跨度可能覆盖数周,放在日历上只能形成一个很长的区间,难以判断进展是否正常;把任务拆成几十个小时级事项,又会让视图充满噪声。合适的拆分尺度取决于项目节奏:任务应足够小,能够在例会间隔内判断是否偏离计划,同时不必把每个操作步骤都变成独立任务。
我通常会先找出交付物、阶段门和关键依赖,再拆分需要不同负责人、不同验收条件或不同风险跟进方式的工作。日期管理的目标不是让清单变长,而是让偏差出现时能够定位到可行动的工作单元。

三、常见误区:看起来有日历,不等于管住了日期
1. 误区一:只填截止日,不填计划周期
单一截止日适合明确的单点交付,例如一次审批或会议节点;对于需要持续推进的任务,只有结束日期会隐藏工作何时开始、持续多久。项目经理应根据任务性质选择字段,不必要求每条任务都填写开始日期,但不能把有持续周期的工作误画成一个到期提醒。
2. 误区二:一有变更就覆盖旧日期
把日期改到新计划日,表面上能快速更新日历,代价是历史承诺消失。建议至少保存原始计划截止日期、当前计划截止日期、变更时间和变更原因。若工具不支持完整的变更历史,可以用简短的日期变更记录字段,先保留最关键的信息。
日期变更不必一概视为管理失败。范围调整、外部审批延迟、突发缺陷和估算偏差是不同情况,需要不同应对方式。真正的问题是日期变更没有依据、没有确认人,也没有重新评估后续依赖。
3. 误区三:把日历当作状态板
日历擅长呈现时间,不适合单独承担状态管理。若项目经理需要快速知道任务处于待办、进行中、受阻还是已完成,状态看板通常更直观。若要检查负责人、优先级、计划日期和实际日期的空值,表格更便于筛选。
4. 误区四:用固定预警天数管理所有任务
提前一天提醒,对于需跨部门审批的交付可能太晚;提前两周提醒,对于当天可完成的事项又可能造成提醒疲劳。预警窗口应根据任务周期、失败代价、依赖复杂度和团队检查节奏设置,而不是把同一个天数硬套到所有任务上。
5. 误区五:看到延期比例,就直接归因于团队效率
延期比例是结果,不是原因。某团队延期较多,可能承担了更多高不确定性任务,也可能频繁等待外部输入。分析时至少要按任务类型、项目阶段、依赖情况和优先级切分;样本太少时,应把结论写成待验证线索,而不是绩效定论。
| 表面现象 | 容易出现的误判 | 更可靠的检查方式 |
|---|---|---|
| 临期任务很多 | 团队执行慢 | 检查任务是否集中排期、负责人是否重复、前置任务是否完成 |
| 日期频繁变更 | 负责人不守承诺 | 区分范围变化、外部阻塞、估算偏差与审批延迟 |
| 逾期任务较少 | 项目计划质量高 | 检查日期是否被不断顺延,以及原始承诺是否保留 |
| 日历覆盖率高 | 进度管理成熟 | 抽查字段准确性、更新时效和实际完成日期完整度 |

四、专业判断逻辑:先定口径,再搭视图
1. 先区分四类关键日期
计划开始日期表示任务预期启动时间;原始计划截止日期记录首次确认的交付承诺;当前计划截止日期表达经过批准后的最新安排;实际完成日期记录任务达到验收条件的时间。里程碑日期则表示阶段性事件,不应和普通任务完成日期混为一谈。
原始计划与当前计划的用途不同:前者用于评估计划稳定性和承诺兑现情况,后者用于安排接下来的工作。实际完成日期则是复盘的事实依据。若团队只能维护一个截止日期,可以先用于协作排期,但不应据此声称已完成延期分析。
2. 建立最小可用字段集
字段不是越多越专业。我建议从能支持排期、责任追踪和复盘的最小集合开始,等团队能稳定更新后再增加复杂属性。
- 任务名称与可验收的交付说明。
- 负责人,以及必要时的协作团队。
- 计划开始日期、原始计划截止日期、当前计划截止日期。
- 状态、优先级和关键依赖。
- 实际完成日期;未完成时保持为空,不用预估日期冒充事实。
- 日期变更原因、变更确认人或简要记录。
3. 按管理问题创建视图
项目总览日历用于查看里程碑和主要交付;负责人视图用于发现工作负荷集中;近期待办视图聚焦近期风险;延期复盘视图筛选原计划与实际结果不一致的任务。卡片上优先展示任务名称、负责人、状态和当前截止日期,其他字段留在详情页,避免信息过载。
视图之间应共享同一份任务数据。若团队在日历、表格和个人笔记中分别维护日期,迟早会出现多个版本。项目经理要明确哪个数据源是当前有效记录,并规定更新责任,而不只是制作更多视图。
4. 预警应由风险信号触发
我会把风险信号分成时间、依赖和变更三类。时间信号包括已经逾期、距离截止日较近但状态长期未更新;依赖信号包括前置任务未完成或外部输入未确认;变更信号包括同一任务多次顺延。根据项目特性设置阈值,比全员接收相同提醒更有效。
例如,关键里程碑可以要求负责人提前确认交付准备度;短周期任务则可在每日站会检查阻塞状态。预警的终点不是发出通知,而是形成责任人、下一步动作和复查时间。

五、数据分析全流程:从任务记录到下一轮行动
1. 先把分析问题说具体
“项目为什么延期”太宽泛,容易导向主观判断。可以改成可检验的问题:哪些任务类型的延期天数较高?日期变更主要发生在哪个阶段?关键依赖未完成时,后续任务的逾期风险是否更高?某个阶段的工作是否集中在少数负责人身上?问题越明确,数据筛选和后续访谈越有方向。
2. 整理数据时保留口径说明
分析前先排除重复任务,标记取消或暂停任务,并检查计划日期是否缺失、实际完成日期是否晚于当前状态。若日期经过多次调整,必须确定分析采用原始计划还是最新计划;两种口径回答的是不同问题,不能混成一个比例。
按期完成率可以定义为:在统计范围内,按选定截止日期不晚于承诺日期完成的任务数,除以有明确截止日期且已到期的有效任务数。延期天数可定义为实际完成日期减去选定计划截止日期,未完成任务应单独报告逾期时长,不能把它们从样本中悄悄删掉。
3. 从少量基础指标开始
| 指标 | 建议口径 | 适合回答的问题 | 常见误读 |
|---|---|---|---|
| 按期完成率 | 按选定截止日期按期完成的有效到期任务数 ÷ 有效到期任务总数 | 承诺日期的兑现情况如何 | 不说明任务难度、范围或质量 |
| 延期天数 | 实际完成日期减去选定计划截止日期 | 延期幅度集中在什么范围 | 只看平均数会掩盖少数极端延期 |
| 日期变更次数 | 统计周期内每项任务截止日期调整次数 | 计划是否频繁被重排 | 变更次数高不必然代表管理差 |
| 逾期未完成任务数 | 统计时点已超过当前截止日期且状态未完成的任务数 | 当前积压风险有多大 | 数量需结合任务重要性和团队规模看 |
| 实际日期完整率 | 已完成任务中填写实际完成日期的任务数 ÷ 已完成任务总数 | 历史复盘数据是否足够可信 | 完整率低时,不宜直接比较团队表现 |
4. 分层分析,避免总体均值掩盖问题
总体按期完成率可以用来观察方向,但进一步判断时,要按任务类型、阶段、负责人、优先级和依赖情况分组。若所有延期都集中在外部审批环节,改进方向可能是提前提交材料和设定升级机制;若延期分散在多个阶段,则应继续检查任务估算、工作量冲突和范围变更。
样本数量要随结论强度一起报告。一个小项目里只有三项同类任务,即使两项逾期,也不足以证明该类工作长期存在系统性问题。项目经理可以先把结果当作风险信号,再结合任务记录和团队访谈验证。
5. 把分析结论转成行动,并在下一周期验证
分析结果必须对应具体动作。例如,若关键依赖的确认总是晚于计划启动日,可以要求依赖责任人在任务开始前确认输入;若日期变更没有原因记录,可以增加轻量字段;若任务周期过长、状态长期不变,可以拆分交付检查点。
每项改进都应指定负责人、完成时间和验证指标。若下一周期只看任务是否按期完成,却不检查新规则有没有执行,就无法判断改善来自流程变化、项目难度差异,还是偶然波动。


六、示例推演:一个交付项目如何从日历走到复盘
1. 场景与数据边界
以下是为了演示方法构造的虚拟项目,不是客户案例或行业统计。假设一个跨部门交付项目共有20项关键任务,覆盖需求确认、接口准备、开发、测试和验收。项目团队把首次确认的截止日、最新截止日、实际完成日、负责人和依赖关系纳入任务表。
2. 在日历中发现风险,而不是只看红色标记

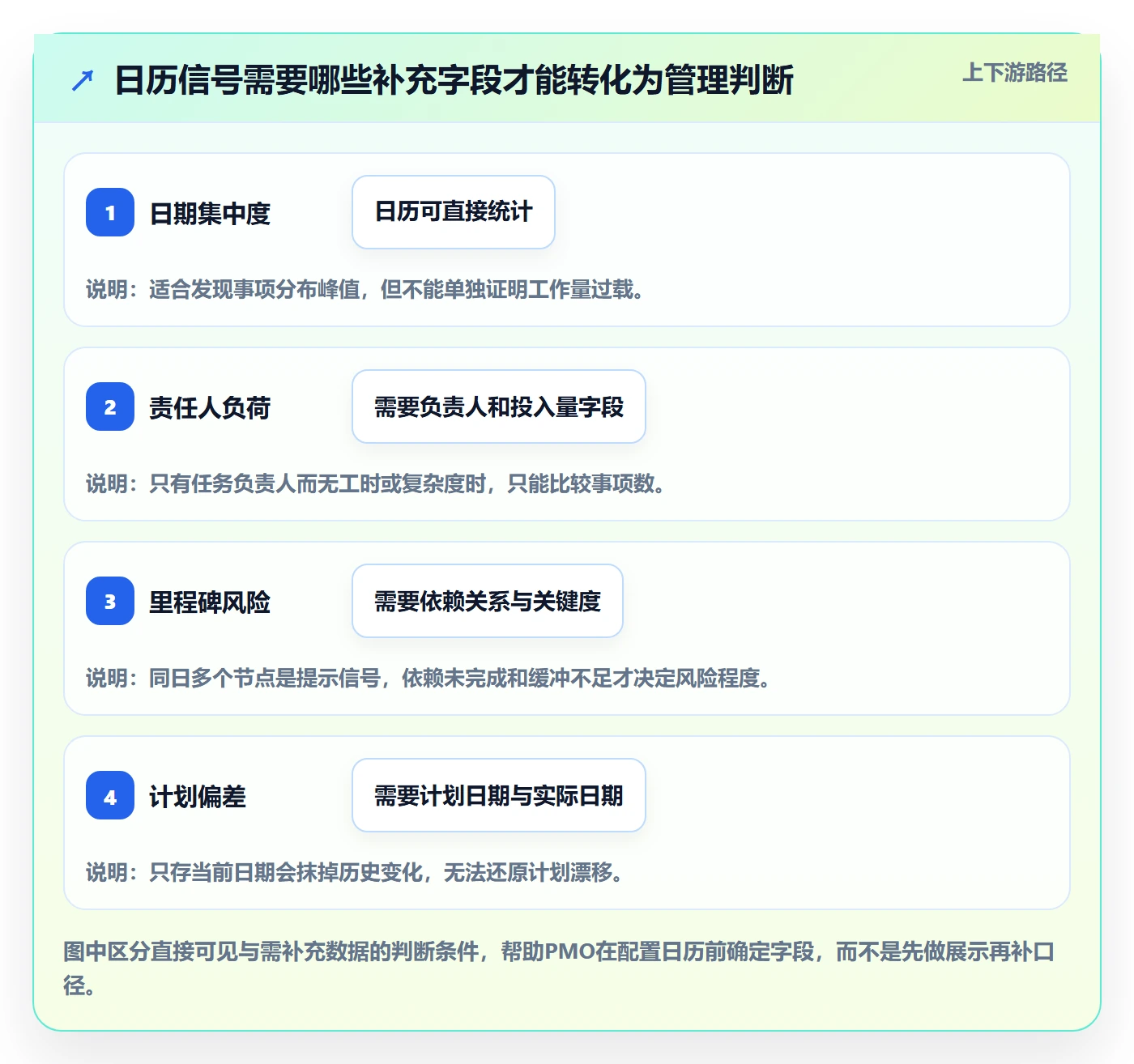

项目总览显示测试准备和业务验收集中在同一周,负责人视图则发现测试负责人同时承担多项关键任务。进一步查看依赖字段后,团队发现一项接口确认任务尚未完成,却被当作开发任务已经可以启动的前提。
这时,合理动作不是简单把后续任务全部顺延,而是先确认接口输入何时可用、哪些工作可以并行、测试准备是否能够拆分。日历指出了时间聚集,负责人视图揭示了负荷冲突,依赖字段则帮助定位了阻塞来源。
3. 用口径一致的数字描述结果
假设项目结束时,20项任务中有15项按原始截止日期完成,有18项按最新批准日期完成。按原计划口径,按期完成率为75%;按最新计划口径为90%。若只报告90%,会看不到计划中途发生调整;若只报告75%,又无法呈现团队完成调整后计划的执行情况。
团队还发现,4项延期任务均涉及前置输入确认,其中2项发生在跨部门接口环节。这个结果是检查方向,不足以单独证明所有延期都由接口管理造成。下一步可以检查每项任务的记录、确认时间和等待时长,并访谈相关责任人。
4. 把复盘变成下一轮实验
团队决定在下个项目中为关键依赖增加“输入确认人”和“最晚确认时间”,并在任务开始前检查依赖状态。验证时,不只看延期任务数量,还比较依赖确认及时率、等待时长和日期变更次数。
这个改动是否有效,需要在下一轮项目中观察。如果任务类型、团队组成或范围差异很大,就不能把前后数字的变化全部归功于新规则。保留情境说明,才能让复盘更可信。

七、工具与团队规模:什么情况下值得升级管理方式
1. 小团队可以先用轻量方案
如果团队人数少、任务依赖简单、项目周期短,结构化表格加共享日历可能已经够用。关键是指定唯一数据源、统一日期定义、限制必要字段,并安排固定更新节奏。工具越轻,越要依靠清晰规则,避免每个人维护自己的副本。
2. 多团队协作要关注权限、追溯和迁移
当任务横跨多个部门、项目并行增多,或者需要审计日期变更时,团队通常需要更稳定的权限管理、历史记录、筛选视图和跨项目汇总能力。评估平台时,重点不应只有“能否显示日历”,还要检查数据能否导出、权限是否匹配职责、关键字段是否可配置,以及历史记录能否支持复盘。
以 PingCode 为例,面向中大型企业和100人以上组织的团队在评估时,可以重点核对其项目管理、协作和部署能力是否满足实际治理要求。其产品资料提及私有化部署及 Jira 平滑迁移等能力;这类信息应在采购前结合当前版本、迁移范围、接口兼容性、历史数据映射和服务条款进行验证。选择任何平台,都不应把“支持迁移”理解为所有字段、工作流和权限可以零成本原样复制。
对有国产化或数据驻留要求的组织,私有化部署可能是重要评估项,但并不自动意味着它是唯一或必然最优的选择。还需要评估运维人力、升级机制、备份恢复、身份认证集成、并发规模和迁移验证成本。平台选型应围绕治理约束与总拥有成本,而不是单一功能宣传。
3. 工具选型要做小范围试点
我建议先选一个真实项目试点,而不是直接全组织切换。试点至少覆盖一个完整的计划、执行、延期变更和复盘周期,并测试数据导入、权限、通知、字段配置和历史记录。试点结束后,比较管理动作是否更及时、数据是否更完整,而不是只统计创建了多少个视图。
| 团队情况 | 优先方案 | 重点权衡 |
|---|---|---|
| 小团队、单项目、依赖少 | 共享任务表与日历视图 | 降低维护成本,避免过度设计字段 |
| 多团队、多项目并行 | 具备权限、筛选和跨项目汇总能力的平台 | 提高统一管理能力,同时评估配置与培训成本 |
| 有数据驻留或内网要求 | 纳入私有化部署能力的方案评估 | 同时核算运维、升级、安全和灾备责任 |
| 从既有平台迁移 | 先做字段映射与样本项目试迁移 | 检查历史记录、权限、附件和工作流能否正确承接 |

八、按情境采取行动:不同风险,不同取舍
1. 如果近期到期任务突然增加
先按负责人、优先级和依赖状态筛选,再确认是否为真实工作高峰。若多个关键任务集中在同一时间,优先讨论资源冲突和可调整的交付顺序;不要为了让日历“均匀”而任意改动承诺日期。
2. 如果日期经常变更
保留原始日期、当前日期、变更原因和确认人,按任务类型统计变更频次。若变更集中在估算偏差,可以优化任务拆分或评审;若集中在外部依赖,应改进输入确认和升级路径;若来自范围调整,则需要把变更决策和日期重估一起管理。
3. 如果团队尚未记录实际完成日期
先从关键任务和里程碑开始补充,不要急着计算延期表现。没有实际日期,按期完成率和延期天数都无法可靠计算。可以先在一个周期内建立记录习惯,再决定是否扩展到全部任务。
4. 如果组织正在评估新平台
先列出必须满足的条件,例如部署方式、权限模型、迁移范围、历史追踪和报表需求。再用真实任务数据做小范围试点,记录字段缺失、人工处理、迁移修正和培训投入。平台演示能说明功能存在,只有试点才能暴露组织流程与工具配置之间的摩擦。
5. 如果需要在治理完整度与填报负担之间取舍
不要一开始就要求所有任务填写十几项字段。优先保留负责人、状态、计划日期、实际日期和关键依赖,再根据复盘问题增加变更原因或验收信息。字段的价值不在于看起来全面,而在于能否改变项目经理下一步的判断。
同样,提醒频率也要与风险相称。高影响里程碑可以设置较早的人工确认,普通低风险任务则可通过例会筛选,不必让所有成员持续收到自动提醒。减少噪声,才能让真正需要行动的信号被看见。

九、项目经理每周检查清单与最终建议
1. 每周检查五类信息
- 关键任务是否都有明确负责人和可理解的交付结果。
- 原始计划日期与当前计划日期是否按规则记录。
- 近期到期任务是否存在未完成依赖、状态停滞或负责人冲突。
- 已完成任务是否填写实际完成日期,日期变更是否保留原因。
- 上周识别出的风险是否有负责人、下一步动作和复查时间。
2. 用三问判断日历是否真正有用
第一,团队能否在几分钟内找出近期最重要的交付和风险?第二,日期发生变化时,是否能看见谁确认、为什么调整、后续安排是什么?第三,项目结束后,是否能用原始计划与实际结果解释偏差,而不是依赖记忆拼凑过程?
如果这三问都能得到明确回答,日历才开始成为管理系统的一部分;如果回答不了,继续增加颜色、标签和提醒,通常不会解决根本问题。
3. 从一张表开始,逐步建立闭环
我的建议是先选一个正在执行的项目,统一四类日期含义,补齐负责人、状态、依赖和实际完成日期,再建立项目总览与风险筛选视图。跑完一个项目周期后,按原始计划和当前计划分别复盘,并把最主要的一个原因转成下一轮实验。
截止日期管理的关键,不是把每个任务都涂进日历,而是让承诺、变化和结果都可追溯。项目经理下一步可以先抽查十项关键任务:它们是否有负责人、明确的截止日、可见的依赖和真实的完成记录。若这十项都说不清,优先修复数据与规则;若信息可靠但仍频繁延期,再进一步分析资源、估算和跨团队协作。
常见问题解答(FAQ)
1. 搭建项目截止日期日历视图,需要设置哪些字段?
我之前把任务名称和截止日期放进日历后,发现还是很难判断任务由谁负责、目前是否有风险。团队开始协作后,我也不确定哪些字段是必需的,哪些会让表格变得太复杂。
先设置任务名称、负责人、计划开始日期、计划截止日期和当前状态;需要分析延期时,再记录实际完成日期、优先级、依赖任务及日期变更原因。每项关键任务都应有负责人和有效截止日期,字段只保留能支持排期、跟进或复盘的内容。
2. 日历视图能代替看板或甘特图吗?
我想用一个视图管理所有项目任务,但日历上虽然能看到日期,却不容易看出任务卡在哪个阶段。遇到多个任务互相依赖时,我也想知道日历是否足够判断整体进度。
不能完全代替。日历适合查看任务时间分布和临近节点,看板适合跟踪任务状态,甘特图或时间线更适合查看跨任务依赖;可以让它们共用一份任务数据,再按管理问题切换视图。
3. 项目经理如何用日历视图提前发现延期风险?
我经常到截止日期当天才发现任务没有实质进展,单靠定期提醒似乎不够。项目任务周期和团队节奏不同,我不确定应该用什么信号筛出真正需要跟进的任务。
每周筛查已逾期未完成、截止日期临近但状态未更新、关键依赖未完成、负责人排期冲突以及截止日期多次变更的任务。临期范围应按任务周期和团队跟进频率设定,并在例会上优先确认阻塞原因、责任人和下一步动作,而不是只重复查看日期。
4. 如何用数据判断项目截止日期管理是否有效?
我想复盘团队的延期情况,但不同项目的任务数量和周期差别很大,单看逾期任务总数可能会误判。日期被调整后,我也不确定应该按原计划还是最新计划计算按期完成情况。
至少统一记录首次计划截止日期、最新计划截止日期和实际完成日期,并说明是否排除取消任务。按期完成率可按“实际完成日期不晚于首次计划截止日期的有效任务数 ÷ 有实际完成日期的有效任务数”计算;同时查看延期天数和日期变更频次,并按任务类型、阶段或依赖情况分组。
若用最新计划日期计算,应另行标注为调整后计划达成率,避免掩盖原计划偏差。
核心关键词
文章包含AI辅助创作:截止日期管理指南:项目经理如何做好日历视图,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/487576
读者评论
把原始计划日期和当前计划日期分开记录很实用,否则任务不断顺延后,确实难以判断最初承诺是否兑现。
文章指出日历不等于状态板,这点有参考价值。实际使用时还需要看板或表格配合,单靠日历不容易发现阻塞原因。
按期完成率要先说明采用原始日期还是最新日期,口径不同结论也不同;文中对未完成任务单独统计的提醒也很必要。
依赖和日期冲突未必能从单个截止日看出来,把前置任务、责任人和下一步行动一起跟进,才能让预警落到实处。
文中提到延期比例不能直接归因于团队效率,并建议按任务类型、阶段等分层分析。对于样本较少的项目,结论确实应保持谨慎。
