项目日历里每个任务都有负责人、开始日期和截止日期,不代表项目风险已经受控。真正容易让项目失速的,往往不是某项任务没排进周视图,而是前置依赖没有确认、关键人员被重复占用、变更只改了一个日期,却没有传导到下游交付。周视图的价值不在“把一周填满”,而在于让项目经理尽早发现这些关系,并把风险转成有责任人、有动作、有复查时间的事项。
一、先讲结论:周视图是近期风险检查窗口,不是风险管理系统
1. 看见任务,不等于看见风险
我判断一张周日历是否真正有管理价值,不先看颜色是否丰富,也不先看任务排得是否整齐,而是看它能不能回答四个问题:本周要交付什么,谁负责,什么条件可能卡住交付,发现问题后谁在什么时候采取什么动作。
如果日历上只有“需求评审”“接口联调”“测试”等事件,却没有验收标准、依赖关系和下一步动作,项目经理看到的只是安排,不是风险。任务日期本身也不是承诺;只有负责人确认了工作量、前置条件和完成定义,日期才有管理意义。
周视图负责把近期安排和异常显出来,风险台账负责记录风险的影响、责任和应对,里程碑视图负责判断局部变化是否威胁阶段目标。三者可以在同一项目管理平台里联动,也可以通过表格、任务清单和会议节奏协同完成,不应把所有信息都挤进日历格子。
2. 项目经理要管理的是“任务之间的关系”
单看某项任务,可能一切正常:接口开发计划周三完成,测试计划周四开始。但如果测试数据要由另一团队周三下班前提供,且没有确认人或替代方案,这个计划就存在依赖风险。风险不在某个色块里,而在两个任务之间尚未验证的条件里。
因此,我会把周视图当作一张“关系检查图”:检查时间是否重叠、关键资源是否冲突、前置任务是否可靠、计划变更是否影响后续交付。日历越清楚,越容易看出异常;但只有补上责任人和处置动作,异常才会变成可管理事项。
3. 先确定周视图的管理边界
周视图适合回答“接下来几天如何执行”,不适合单独回答“项目整体是否按期”“范围变更是否获批”“高影响风险是否接受”。项目经理需要让周计划对齐阶段目标与里程碑,同时把超出周尺度的信息留在相应的计划或风险记录中。
| 管理对象 | 周视图适合呈现什么 | 需要补充什么 | 常见误判 |
|---|---|---|---|
| 近期任务 | 负责人、日期、当前状态、关键交付 | 完成定义、工作量、前置条件 | 有日期就认为可执行 |
| 项目风险 | 风险触发时间、受影响任务、复查节点 | 影响、应对动作、责任人、升级条件 | 标红就等于处理了 |
| 项目阶段 | 本周任务与阶段节点的关联 | 里程碑状态、范围与决策记录 | 本周完成很多就等于阶段健康 |

二、为什么周视图常常“看起来很完整,执行起来却失真”
1. 项目计划在周初形成,现实变化在周中发生
很多团队会在周一安排任务,随后把周视图当作静态计划。到了周三,外部审批延迟、需求口径变化或关键人员临时被调走,日历仍显示原来的计划。此时问题不是视图不够漂亮,而是计划没有建立变更传播规则。
一次变化至少要检查四处:被影响的任务日期、依赖这些任务的下游工作、相关人员的负荷,以及对应里程碑是否需要重新判断。只改一个任务的截止日期,可能会让整个周计划保持“表面正常、实际失效”。
2. 任务描述模糊,导致状态更新没有判断标准
“持续跟进”“协助推进”“优化体验”这类描述不容易验收。负责人可以表示“做过了”,项目经理却无法判断是否交付。没有可检验的完成定义,日历状态就容易变成主观报告,延期信号也会被掩盖。
我更倾向于把任务写成可以观察的结果。例如,不写“跟进接口”,而写“完成接口字段确认并由上下游负责人确认”;不写“准备测试”,而写“测试环境可用、测试账号已开通、关键用例已评审”。任务不必写成长篇说明,但要能让不同角色对“完成”形成同一理解。
3. 只看个人忙不忙,没有看关键依赖是否可用
日历上每个人都有安排,不表示资源配置合理。真正值得关注的是关键角色、审批人、外部团队、测试环境或数据资源是否在关键时段可用。人员冲突经常不是“某人今天排了两件事”这么简单,而是多个任务争抢同一项稀缺能力。
另一方面,把日历排满也不等于团队效率高。探索性工作、跨团队协调和故障处理都存在不确定性,如果把所有可用时段都预先分配,任何小幅偏差都可能挤压关键交付。周计划需要留出能承接变化的空间,留多少应由任务不确定性和组织约定决定,而不是照搬一个固定比例。
4. 颜色能提醒人,却不能代替风险处置
颜色编码能帮助快速扫描,但颜色只有在含义稳定、状态可更新、责任明确时才有用。如果不同成员把黄色分别理解为“需要关注”“已经延期”“风险较高”,项目经理看到的不是统一信号,而是不同人的个人标注。
我通常要求每个高关注标记至少对应一条可读信息:具体是什么风险,可能影响什么,下一步谁去核实,何时复查。没有这些内容,标色只是视觉装饰;如果每项任务都标成高风险,标色还会失去区分能力。
5. 周计划没有和里程碑对齐
周视图可以呈现短期工作量,却容易让团队沉浸在“完成了多少任务”的局部感受中。项目经理必须追问:本周这些工作究竟支撑哪个阶段交付?若全部完成,里程碑是否会因此更有把握?若关键任务延期,阶段日期是否仍成立?
搜索结果中出现过项目里程碑看板与进度追踪这类相邻场景,但相关资料不足以证明某种工具流程或效果数据。可借鉴的管理判断是:把本周任务连到阶段交付,比单独展示一串日程更有决策价值。

三、专业判断逻辑:先看交付,再看时间,最后看风险闭环
1. 从阶段目标倒推本周必须完成的交付
排周计划之前,先找出当前阶段的关键交付和最近里程碑,再识别本周必须完成的结果。不要从“团队这周有空做什么”开始排,而要从“如果本周不完成什么,后续会被卡住”开始判断。
对每项关键任务,至少写清三类信息:交付物是什么,如何判断完成,哪些条件必须先具备。若任务跨团队,还应确认依赖方和交付时间。项目经理不一定亲自决定所有技术方案,但必须确保任务之间的接口、顺序和责任边界可被检查。
2. 用五个维度扫描风险,不只盯截止日期
时间维度:关键任务是否挤在同一时段,是否临近截止,是否有可执行的缓冲。缓冲不是随意延期,而是用来吸收已知的不确定性;若任务完全没有余量,项目经理应明确这是管理选择,而不是默认没有风险。
依赖维度:前置任务是否已经完成或被确认,依赖方是否明确,若不能按期提供输入,是否存在替代方案。尚未确认的口头承诺不应被当成已完成依赖。
资源维度:关键人员、审批角色、环境、数据或供应方是否被多个任务同时需要。资源风险要结合稀缺程度和影响判断,不能只因为某人日程拥挤就自动判定项目会延期。
变更维度:范围、优先级、人员或外部条件发生变化后,相关下游任务是否同步调整。项目经理要看变更是否传播,而不是只看变更入口是否有人记录。
信息维度:任务是否缺负责人、完成标准、下一步动作或最新状态。信息缺失不一定意味着任务已出问题,但会让团队无法及时识别问题,应当作为检查信号。
3. 对风险分层:把注意力留给可能改变决策的事项
每个项目都会有不确定性,但不是每项不确定性都值得升级。可以用“发生可能性、影响程度、距离触发时间、可逆性”进行判断。高影响、临近触发且缺少替代方案的事项,应优先处理;影响有限、易恢复且尚未触发的事项,可以按约定频率观察。
不必迷信一个看似精确的风险分数。若评分规则没有经过团队校准,分数可能只是把主观判断包装成数字。我更关注排序背后的依据:影响的是哪项交付,判断基于什么事实,谁可以做出应对决策。
4. 风险闭环必须有四个可追踪要素
一条可执行的风险记录至少包括:风险描述与依据、可能影响、应对动作与负责人、复查时间或升级条件。若风险已经发生,就应转成问题或阻塞事项来处理,同时保留它原先可能造成的影响判断,避免把“已经发生的问题”继续写成未来风险。
例如,“测试数据可能晚到”是风险;“测试数据已超过承诺时间仍未提供”是问题。风险阶段要确定预防或备用动作,问题阶段则要确定恢复计划、影响范围和决策需求。两者混写,会让团队无法判断下一步该预防还是补救。
5. 建立升级条件,而不是等到延期才汇报
升级条件要和项目的管理约定相符。可以围绕关键里程碑可能受影响、关键依赖逾期、资源调整需要决策、范围变化超出团队授权等情形设定触发规则。具体时限和阈值应由项目负责人、业务方和组织制度共同确定,不存在适用于所有团队的统一数字。
升级不是甩锅,也不是把所有小问题都交给上级。它的作用是让有决策权的人在影响扩大前看到需要取舍的事项。项目经理提交升级信息时,最好同时给出事实、影响、可选方案和建议,而不是只转发“有风险”。
| 检查维度 | 可观察信号 | 需要追问 | 典型处置方向 |
|---|---|---|---|
| 时间 | 关键任务集中在临近节点 | 延期会影响哪项交付?有无缓冲? | 调整顺序、拆分交付、重新评估日期 |
| 依赖 | 前置输入未确认或逾期 | 谁负责确认?替代方案是什么? | 设定确认时点、准备备用路径、升级协调 |
| 资源 | 关键角色或资源多处冲突 | 冲突是否发生在同一关键时段? | 重排、明确优先级、寻求替补资源 |
| 变更 | 需求或人员变动后下游计划未更新 | 哪些任务、里程碑和责任人受影响? | 做影响分析并同步调整关联计划 |
| 信息 | 任务缺少验收定义或最新状态 | 谁能确认完成?当前依据是什么? | 补充完成定义、核实状态和责任边界 |

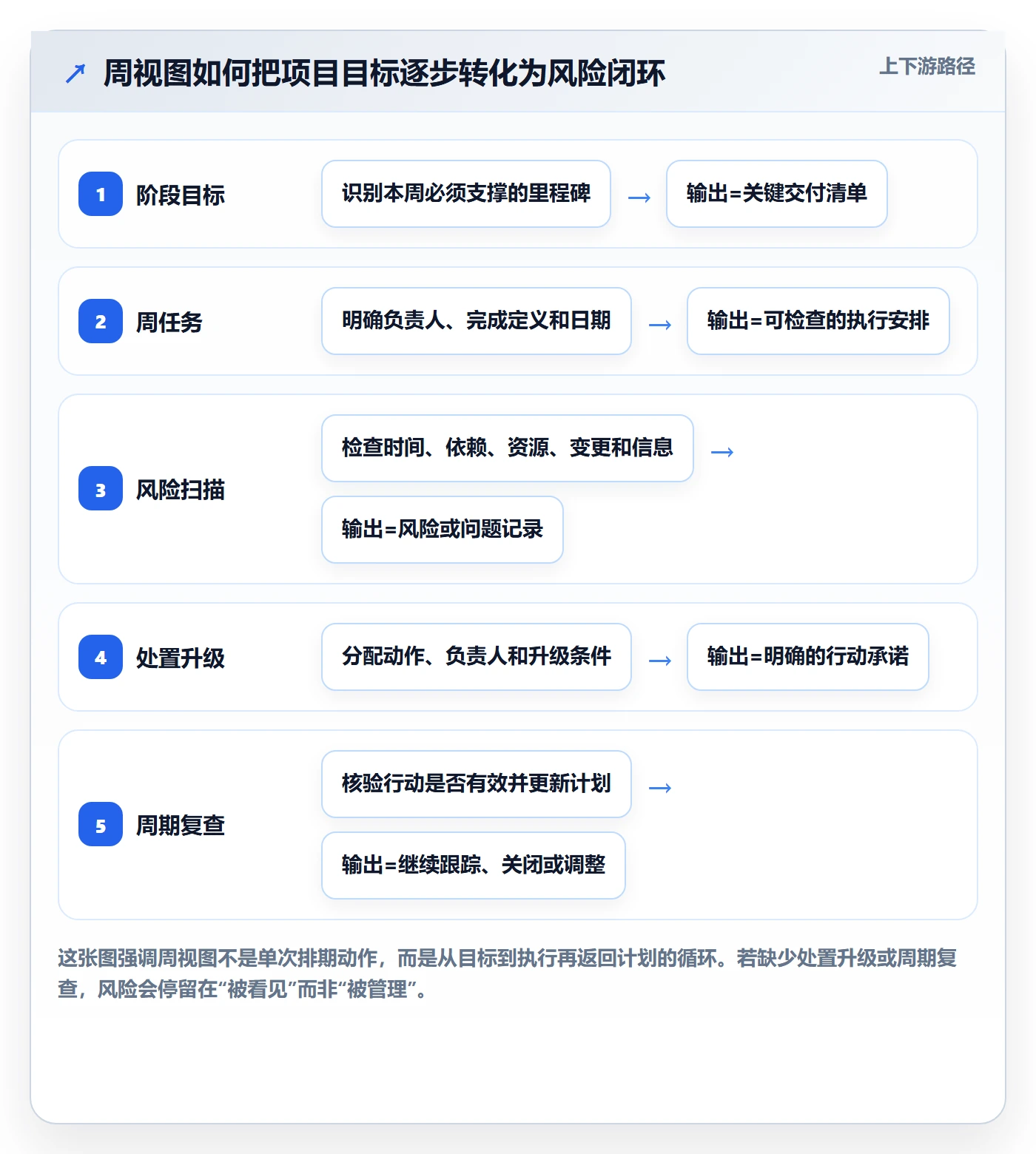

四、从空白日历到风险闭环:一套能落地的周视图流程
1. 周计划准备:先收集事实,不先填日期
周计划会前,项目经理先更新阶段目标、未完成任务、已发生问题、待确认依赖和近期变更。信息来源可以是团队任务、短会、交付记录或相关方确认。关键是把“已确认事实”“当前假设”和“仍需验证”分开,避免把假设直接写进基准计划。
然后确认本周的关键交付,不要把所有任务都视为同等重要。对影响里程碑的工作,先核验责任人、依赖方和完成标准;对低优先级工作,可根据资源情况安排,避免其挤压关键路径上的必要任务。
2. 周初排期:按依赖顺序放置任务
先安排前置任务与外部输入,再安排依赖它们的工作。若前置条件尚未确定,不要把下游任务当成确定计划,可以标注为暂定,并设置确认时点。这样做看似让计划不够“满”,实际是把不确定性显式化,减少周中才发现计划基础不存在的情况。
排期时同步查看关键人员和资源冲突。若冲突无法避免,应明确优先级、替补安排或决策人,而不是让日历上两个任务同时占用同一个人,再期待团队自行解决。
3. 给关键任务补齐最小信息
为了避免填报负担,我建议先建立一套最小字段,再按项目需要扩展。关键任务通常需要任务名称、负责人、计划时间、所属里程碑、完成定义、依赖状态、当前状态和下一步动作。风险事项则额外记录影响、应对责任人及复查时间。
| 字段 | 示例内容 | 为什么要有 |
|---|---|---|
| 任务名称 | 完成结算接口字段确认 | 让团队知道要交付的具体结果 |
| 负责人 | 接口负责人甲 | 避免任务被多人关注却无人负责 |
| 完成定义 | 字段清单经上下游负责人确认 | 减少“做过了但无法验收”的争议 |
| 依赖 | 等待数据团队提供测试样例 | 显示可能卡住后续工作的条件 |
| 下一步动作 | 周二中午前确认样例交付时间 | 让风险从提醒进入执行 |
| 复查时间 | 周二下午周计划检查 | 避免事项出现后无人再次查看 |
4. 周中检查:只追变化、阻塞和决策需求
周中检查不应成为逐项朗读日历的会议。重点是识别相较周初发生了什么变化:任务是否偏离、依赖是否兑现、风险信号是否变强、是否需要跨团队协调、原定应对是否有效。没有变化的任务通常不需要重新讲一遍。
对每个异常,区分“需要团队执行的动作”和“需要管理层决策的事项”。前者直接明确负责人和时间;后者提交影响与方案。若只是更新状态而没有产生下一步,检查会议就没有形成闭环。
5. 周末复盘:未完成事项要重新判断,不要机械顺延
任务未完成时,先弄清原因:估算偏差、依赖未到、范围变化、资源冲突、验收标准不清,还是突发事件。原因不同,下一周的处理方式就不同。简单把截止日期往后拖,可能掩盖同一个阻塞继续影响后续工作的事实。
复盘后要做三件事:更新剩余工作量和计划日期,检查对里程碑与其他任务的影响,决定风险是继续跟踪、转成问题、升级处理还是关闭。关闭风险也要保留依据,例如依赖已交付、备用方案已验证,或影响条件已不再成立。
6. 固定三个管理节奏,但让会议长度服从问题数量
一种轻量节奏是周初确认交付和依赖,周中处理变化与阻塞,周末复盘偏差并调整下一周。团队规模小、依赖少时,部分检查可以异步完成;跨团队、多交付流或变更频繁时,实时协调通常更有价值。
节奏的重点不是固定开几次会,而是让风险有发现窗口、处置窗口和验证窗口。项目经理如果只在周末看到延期,说明风险检查太晚;如果每天反复开会却没有责任和决策,说明管理动作过密但缺少有效信息。

五、示例推演:一项外部依赖如何在周视图里提前暴露
1. 示例项目与计划背景
以下是一个示例项目,不是真实客户案例,也不代表任何工具的实际效果。假设团队正在准备一次内部业务系统上线,本周计划完成接口联调和验收准备。接口联调需要另一团队在周二提供测试数据,周四安排关键流程验证,周五向项目负责人汇报阶段状态。
周一查看周视图时,接口联调任务显示“周三开始”,测试数据任务显示“周二交付”。如果只看日期,安排似乎合理。但进一步追问发现,数据交付尚未得到明确确认,负责协调的人也没有设定复查时间。这时真正的问题不是联调日期排得早,而是联调计划依赖一个未确认条件。
2. 把模糊风险改写成可处理事项
我会先避免写“测试数据可能延迟”这种没有责任和动作的描述。更可执行的记录是:“测试数据预计周二提供,目前尚未由数据团队确认;如周二未到,周三联调无法开始,可能压缩周四验证时间;接口负责人于周二上午确认交付状态,项目经理下午复查;若无法按时提供,启用脱敏样例验证接口流程,并同步评估正式数据验证安排。”
这条记录没有预言一定延期,而是把事实、影响条件、责任动作和备用路径分开。项目经理可以在周二根据实际情况决定是否升级,也可以避免团队把“还没证实的风险”误当成“已经发生的问题”。
3. 周中处理取决于触发条件,而不是颜色变化
如果数据按时交付,项目经理仍要检查数据是否满足验证要求,不能仅因任务变绿就关闭风险。如果数据没有按时交付,则需要判断影响范围:联调是否完全无法开始,是否有不依赖该数据的检查可以先做,周四验证是否需要调整,以及是否触及阶段汇报的决策条件。
当备用样例只能验证字段和流程、不能验证正式业务数据时,团队应清晰记录验证边界。完成部分验证不等于所有验收条件都已满足。风险关闭依据必须和实际完成范围一致,避免用“替代方案已启用”掩盖仍然存在的未验证事项。
4. 一份示例风险记录
| 记录项 | 示例内容 | 项目经理的判断重点 |
|---|---|---|
| 风险或问题 | 测试数据交付时间尚未确认 | 目前是风险,尚不能写成已发生延期 |
| 影响对象 | 接口联调、流程验证、阶段状态汇报 | 确认影响是否只限于单项任务 |
| 责任动作 | 接口负责人于周二上午向数据团队确认交付 | 动作是否具体、责任人是否接受 |
| 备用路径 | 先用脱敏样例验证可独立验证的接口流程 | 标明备用路径不能覆盖的验证范围 |
| 复查节点 | 周二下午复核数据状态与周四验证安排 | 复查是否早于影响扩大时间 |
| 升级条件 | 无法确认交付且影响阶段验证时,提交项目负责人决策 | 符合项目约定,并有清楚的决策事项 |

5. 如何判断示例中的风险是否关闭
如果数据交付并通过必要校验,且联调任务已经使用该数据完成约定范围的验证,可以关闭“数据交付不确定”这一风险,同时保留实际联调结果。若数据仍未到,但备用样例只能覆盖部分场景,就不能把整个接口验证风险一并关闭。
这类细分看起来增加了记录工作,实际上避免了状态失真。风险事项可以拆分,也可以更新,但每次更新都应能说明:变化了什么,依据是什么,下一步由谁负责。否则,状态从红变绿只是界面变化,不是项目状态改善。
六、用什么平台承载:团队规模越大,越要管理信息一致性
1. 小团队可以轻量起步,但要保留责任与复查信息
若团队人数少、依赖关系简单、任务数量有限,表格或共享日历可能足够。此时不必为了“专业”增加复杂字段,先确保每项关键任务有负责人、完成定义和状态,每条风险有应对动作与复查时间。
当同一信息需要在多份表格中重复维护、任务变更无法及时通知相关人、跨团队依赖经常丢失时,工具瓶颈才真正显现。选择平台的重点不是功能页面多,而是团队能否用较低的维护成本保持同一份计划、风险和决策信息。
2. 中大型团队要评估跨项目、跨角色协同能力
在100人以上组织或中大型企业中,项目通常不止一条任务链。多项目共享人员、平台或审批资源,局部调整可能影响其他交付。此时仅靠个人日历,很难稳定管理依赖、变更和风险传递,团队需要评估项目管理平台对信息权限、协作流程、状态追踪、项目视图和历史记录的支持。
例如评估PingCode这类面向中大型组织的项目管理平台时,可以把周视图放进实际项目流程里验证:任务变更后相关责任人是否容易获知,里程碑与任务是否能保持对应,风险记录是否能跟踪责任与复查,团队需要的部署方式和迁移范围是否符合组织要求。产品能力、部署方案和迁移路径应以当前官方资料及实际演示为准,不要仅凭模板截图作结论。
若组织正在评估私有化部署或从既有项目系统迁移,PingCode可作为候选方案之一进一步核验相关支持范围。迁移前应先盘点项目数据、权限结构、工作流、附件、历史记录和集成依赖,再用小范围试迁移验证字段映射与用户操作;任何平台都不应仅凭“可以迁移”的表述就被判断为零风险或无需治理。
3. 不要把平台能力等同于项目管理成熟度
平台可以帮助团队记录、呈现和协同,但不能替项目经理判断某个依赖是否可信,也不能替决策人决定范围、资源和日期之间如何取舍。若团队没有统一的状态定义、风险升级规则和任务完成标准,数字化只会更快地传播不一致信息。
因此,先写清管理规则,再评估工具是否承载得住。建议选一条真实项目链路做验证:从里程碑拆任务,安排周计划,制造一次计划变更,检查依赖、风险和责任信息能否跟着更新。测试过程比单纯比较功能列表更容易暴露落地问题。
4. 选型时优先验证工作流,而不是追逐功能数量
- 验证视图:能否按周查看任务、负责人和关键状态,且不同角色能看到适合自己的信息。
- 验证关联:任务能否与阶段交付、前置依赖或相关工作建立清晰关联。
- 验证变更:任务日期或负责人调整后,团队如何发现影响并同步相关信息。
- 验证风险:风险是否能记录影响、应对责任、复查时间和处理状态。
- 验证治理:权限、历史记录、部署要求、数据迁移和现有系统集成是否符合组织约束。
- 验证维护成本:新增字段是否真的改善决策,还是只增加填报和维护负担。

七、不同项目情境下的行动建议与取舍
1. 依赖少、任务稳定:保留简单视图,重点盯交付定义
若项目团队小、任务依赖少、变化频率低,周视图可以保持轻量。先把关键交付、负责人、日期和完成条件写清楚,再在周中检查少数异常。此类团队没有必要为每个日常动作建立复杂风险等级,否则维护成本可能高于实际收益。
需要取舍的是精细度与速度:记录越细,后续回溯越容易,但更新成本也越高。建议只对关键任务和高影响依赖设置额外字段,其余工作保持简洁。
2. 多团队协同、依赖频繁:优先暴露前置条件与责任边界
跨团队项目最值得投入的不是把每个人的日程排到小时,而是确认接口人、交付边界、确认时点和替代方案。项目经理可以按团队或交付流分组查看任务,但必须保留任务之间的依赖关系,避免分组视图把跨组阻塞藏起来。
此类项目需要在可视化完整性与维护成本之间权衡。依赖都记录下来有利于提前发现影响,但若没有责任人维护,信息很快过期。可以先维护会影响里程碑的依赖,再按风险程度扩展,而不是要求所有沟通事项都进入项目系统。
3. 变更频繁、探索性强:采用滚动计划,不假装长期日期准确
需求尚在探索、外部条件变化快时,远期周计划的准确性有限。此时可以对近期明确工作排得更细,对远期工作只保留阶段目标和大致顺序,随着信息明确再滚动细化。不要为了看起来完整,给尚未决策的工作填上精确日期。
需要接受的取舍是短期确定性更强、远期承诺更少。项目经理应明确哪些日期是已承诺、哪些是预测、哪些等待决策。若三者混在同一日历上,相关方可能把预测日期误当成承诺,后续反而增加协调成本。
4. 关键资源稀缺:重点管理冲突与替补路径
当某位专家、审批人、测试环境或数据资源被多个任务共享时,周视图应突出资源使用冲突和关键时段,而不是只看任务归属。必要时把资源安排和项目优先级放在一起审视,避免多个项目负责人分别认为自己的任务最重要。
取舍通常发生在交付顺序、范围和等待成本之间。项目经理不应擅自把冲突全部转化为加班要求,而应提供方案:调整先后、拆分交付、安排替补、缩小阶段范围,或请有权限的人明确优先级。
5. 项目已出现延期:先恢复事实,再制定重排方案
发生延期后,不要立即把所有任务统一顺延。先确认哪些工作已完成、哪些工作还剩多少、哪些依赖已解除、哪些风险已转成问题。然后重算下游计划和里程碑影响,区分“可以恢复的日期”和“需要重新谈判的承诺”。
此时日历的作用是展示新的执行顺序和冲突,不是把原有日期涂改后假装计划恢复正常。项目经理应保留调整原因和决策依据,尤其是涉及范围、资源或阶段日期变化的情形。
6. 视图拥挤、团队不愿更新:先删字段,再解决信息质量
若日历中每个任务塞满说明,成员不愿维护,第一步不一定是培训大家填得更认真,而是检查字段是否真的支持决策。把低价值字段移出视图,保留关键交付、负责人、状态、依赖和下一步动作;详细背景放到任务说明或风险记录中。
要取舍的是页面信息量与决策上下文。日历需要便于扫读,风险记录需要足以追溯,两种需求不必由同一个界面承载。把信息分层,通常比一味增加颜色、标签和列更有效。

八、建议采用的检查清单与效果观察方法
1. 周初检查:确认计划是否有执行基础
- 本周关键交付是否明确,并能对应到阶段目标或里程碑?
- 每项关键任务是否有负责人、完成定义和合理的时间安排?
- 重要依赖是否已经确认,尚未确认的事项是否有核实责任人?
- 关键人员、审批角色、环境或数据是否存在冲突?
- 计划中的日期是承诺、预测,还是等待决策的暂定安排?
2. 周中检查:确认变化是否已经影响下游
- 本周有哪些任务状态与周初计划不同,变化依据是什么?
- 依赖是否按约定交付,若未交付,后续工作是否有替代路径?
- 新发生的变更是否同步到了相关任务、负责人和里程碑判断?
- 哪些风险需要项目负责人决策,哪些可以由团队自行处理?
- 上次检查承诺的动作是否完成,结果是否足以关闭风险?
3. 周末检查:判断计划偏差是否在变小
- 未完成任务的实际原因是什么,下一周是否需要改变排期或资源?
- 延期是否影响关键路径、阶段节点或其他团队的工作?
- 本周新增风险与已关闭风险是否都有明确依据?
- 风险应对动作是否按时完成,是否降低了影响或不确定性?
- 下一周计划是否重新评估,而不是把未完成任务直接平移?
4. 用少量过程指标判断机制是否有效
如果团队希望观察周视图机制是否改善管理,不必一开始追求复杂的“风险指数”。可以先看计划变更是否能被及时同步、关键依赖是否有确认记录、风险事项是否有责任人和复查节点、未完成任务是否经过原因分析。这些是流程质量信号,不应被包装成已经带来多少效率提升的业绩数据。
建议先建立一段时间的内部基线,再按相同口径比较。比如统计关键任务中有明确完成定义的比例、依赖按约定确认的比例、风险行动按期完成的比例,以及从发现阻塞到明确责任动作所需的时间。比较时应注明项目范围、样本周期和统计定义;不同类型项目不宜直接混为一组。
以下图表为方法演示用的情景模拟,不是行业调查结果,也不是任何平台的实测成效。实际团队可以用自己的项目记录替换示例值,重点是先确保前后统计口径一致。

5. 不要把过程指标变成新的形式主义
指标的用途是帮助团队发现流程卡点,而不是给个人排名。如果团队为提高“按期完成率”而拆小任务、推迟登记风险或不愿报告问题,指标就会失去原本的意义。项目经理要把指标和具体案例一起看,尤其关注反复出现的依赖失效、估算偏差和决策等待。
也不要因为某项指标变好就直接归因于周视图。同期可能发生了团队调整、范围减少、资源增加或项目难度变化。没有对照条件时,应该说“观察到指标变化”,而不是断言“某工具使延期下降”或“某流程带来确定收益”。
九、最后的决策原则:少做装饰,多做验证
1. 先问每个视图能支持什么决策
准备新增颜色、字段、提醒或图表之前,先问它要支持什么判断。若无法说明它帮助谁在何时做出什么决定,新增信息很可能只会提高维护负担。周视图的关键不是显示所有项目数据,而是让近期交付、时间冲突和未确认依赖更容易被发现。
2. 先把关键链路跑通,再扩大覆盖范围
团队不必一次性把所有项目流程数字化。可以选一个近期里程碑,跑通“交付拆解,周排期,依赖确认,风险处置,复查关闭”这一条链路。观察成员是否能维护、信息是否能支持决策、变更是否能传导,再决定要不要增加字段、扩大到更多团队或更换承载工具。
3. 最值得检查的不是日历有多满,而是计划是否能被证伪
一份可靠的周计划,应该允许团队发现“原来的判断不成立”。依赖未确认、任务条件变化、资源被占用,都应该能及时暴露,而不是被一张看似完整的日历掩盖。项目经理的专业价值,不是把所有安排都写成确定日期,而是把不确定性放在可讨论、可验证、可处置的位置。
下一步可以从一个正在执行的项目开始:选出本周三项关键交付,补齐负责人、完成定义与依赖;安排一次周中检查,只追变化和阻塞;周末对未完成事项重新判断,不直接顺延。当团队连续几周能够说清“看到了什么、谁采取了什么动作、结果如何验证”,周视图才真正从日历排期升级为项目风险控制的一部分。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:日历视图周视图全流程:项目经理风险控制与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/487491
