任务日历实操方法:项目经理提升日历视图效率的效率提升方法与模板
项目日历里排满了任务,不代表项目就更可控:如果没人知道任务为什么排在那一天、前置工作是否完成、同一负责人是否已超负荷,日历只是把混乱换成了彩色方块。真正有效的任务日历,必须同时呈现交付物、负责人、时间窗口、依赖关系和变化原因,并能支持项目经理在周会上作出取舍。下面我会从任务筛选、排期、冲突检查到复盘,拆解一套可直接套用的做法,并提供示例和模板。
一、先讲结论:任务日历的价值不在“排进去”,而在“管得动”
1. 日历不是待办清单的另一种皮肤
我判断一个任务日历是否有用,通常不先看颜色、布局或提醒功能,而是问四个问题:谁负责交付?交付结果是什么?什么时候开始、什么时候必须完成?如果前置条件变化,谁会采取下一步行动?这四项无法回答,日历上的日期就只是装饰。
项目经理要的也不是“所有任务都出现在日历里”,而是能够快速发现少数需要管理的事项:关键节点是否有前置任务未完成,关键人员是否同时承担过多工作,临近截止的事项有没有明确交付物,以及计划变更后哪些后续任务需要重排。
2. 用四层信息搭出可执行的任务日历
我建议将任务日历的信息分成四层。第一层是交付层,说明要完成什么;第二层是责任层,说明由谁负责、谁配合;第三层是时间层,包含开始日期、截止日期和必要的缓冲;第四层是控制层,记录状态、依赖、风险和最近一次更新时间。团队规模较小,可以先用精简字段;跨团队协作复杂时,再增加风险和变更信息。
- 交付层:任务名称、交付物、所属阶段。
- 责任层:唯一负责人、协作人、需要确认的决策人。
- 时间层:开始日期、截止日期、关键检查点。
- 控制层:状态、优先级、前置任务、风险备注、最后更新时间。
日历视图主要帮助人看时间关系,不一定适合承载所有字段。可以让日历显示任务和日期,再用任务详情、列表或看板补充交付物、依赖和风险。把信息拆到合适的位置,比在日历格里塞满文字更重要。
3. 先设一条准入规则,避免日历越用越拥挤
并非每条待办都需要占用日历。适合排进日历的任务,通常至少满足一个条件:有明确截止时间、会占用某人的实际工作时间、依赖其他任务,或者错过后会影响阶段交付。纯粹的想法、尚未确认的需求和没有负责人认领的事项,先放在待确认清单里,不要为了“看上去完整”而提前排期。
这个筛选动作能减少一种常见错觉:任务很多,所以管理得很细。事实上,任务数量增加后,如果没有交付物和责任人的约束,项目经理只会花更多时间维护日历,却无法更早发现风险。

二、从真实工作场景出发:为什么“日历满了”仍然会延期
1. 任务分散在不同渠道,信息没有统一落点
典型场景是:需求写在会议纪要里,执行细节留在聊天记录中,截止日期维护在表格里,负责人却在另一个看板上。每个渠道都可能有一部分正确的信息,但项目经理很难确认哪份才是当前版本。日历只接收了某一个渠道的数据,便可能出现“日期看起来合理,任务背景却已经变化”的情况。
解决这个问题,不是要求团队一次性搬完所有资料,而是先指定一个任务的权威记录位置。会议纪要可以保留讨论过程,但任务的负责人、日期、状态和变更原因应回到团队约定的任务记录处更新。这样,日历才有稳定的数据来源。
2. 任务只有截止日,没有执行窗口
如果日历里只有一个截止日期,团队看到的只是“什么时候不能再拖”,看不到任务要在哪段时间真正开展。项目经理因此难以判断两项工作是否同时占用同一个人的工作量,也无法识别前置任务晚一天是否会挤压后续工作。
并不是所有任务都需要按小时排满。知识工作常会受评审、等待反馈和临时问题影响。我的做法是:对占用明显、依赖强或风险高的任务设置开始日和截止日;对短小、独立、可灵活安排的事项保留截止日与预计用时即可。精度应服务于决策,不应变成逐小时管理。
3. 项目计划和团队容量是两套信息
项目计划可能显示某项设计工作能在周三完成,但如果负责人同一周还要支持三个项目、参加大量评审,计划就未必可执行。日历若只看项目日期、不看人员负荷,往往会把“逻辑上排得下”误判成“实际做得完”。
团队容量不一定要精确到分钟。对多数项目经理来说,先识别同一负责人是否出现多项高强度任务重叠、关键工作是否被会议挤占、任务之间是否留有评审和修改空间,已经比单纯看截止日期更有管理价值。
4. 状态更新了,计划却没有随之调整
一项任务被标成“进行中”,不等于它仍能按原计划完成;一项任务被标成“已完成”,也不必然意味着下游可以立即启动。项目经理需要同时关注状态、剩余工作、验收结果和依赖条件。否则,日历会保留旧日期,团队却依据口头信息行动,形成两套计划。

三、常见误区:看起来更精细,未必更有效
1. 把所有待办都放进日历
日历项目越多,不一定越透明。尚未确认的想法、长期积累的优化项、没有交付定义的讨论事项都会挤占视线,让真正影响里程碑的任务变得不醒目。可以将未承诺事项放在待确认区,只有负责人、结果和时间条件清楚后再进入正式排期。
2. 只盯截止日期,不看工作量和依赖
两个任务的截止日期相隔一周,不代表它们不会冲突。它们可能由同一位负责人完成,也可能都依赖一个尚未交付的接口或审批。排期时应同时检查人员占用与任务顺序:前者回答“谁能做”,后者回答“现在是否具备开工条件”。
3. 用固定的“缓冲比例”代替风险判断
把所有任务统一加上某个百分比的缓冲,看似简单,实际容易产生两种问题:低风险、可并行的工作被过度拉长;高风险、等待外部反馈的任务仍然没有足够保护。更稳妥的做法是说明缓冲针对什么不确定性,例如审批等待、跨团队交接、验收返工或技术验证,并明确谁来判断是否消耗缓冲。
4. 每个任务都标成最高优先级
优先级只有在能够帮助团队做取舍时才有意义。如果所有任务都标成“高”,标签就失去区分能力。建议限定优先级档位,并定义每档的处理规则。例如最高档与关键交付或重大风险直接相关;普通档按承诺日期和依赖顺序推进;低优先级事项在容量不足时允许顺延。
5. 颜色很多,却没有统一含义
颜色可以快速提示阶段、状态或风险,但同一种颜色不应在不同团队里代表不同含义。也不建议同时用颜色表达负责人、优先级、阶段、状态和风险,否则读者要先解码图例,才能理解计划。选择一到两个最重要的维度使用颜色,其余信息通过标签或字段表达。
6. 变更日期,却不记录变更原因
项目日历经常被移动日期,但日期移动本身不是完整记录。项目经理还需要知道为什么改、谁确认、哪些下游任务受影响。若只留下新的截止日,几周后团队就难以区分计划调整、任务估算错误和执行延误,复盘也无法沉淀可复用的经验。

四、专业判断逻辑:先拆任务,再倒排,再检查容量
1. 用交付物判断任务是否可执行
我会先把模糊任务改写成“动作+对象+结果”。例如,“跟进页面”可以改成“完成活动页面移动端验收并记录未通过项”;“准备上线”可以改成“确认生产环境配置、回滚方案和上线负责人”。后一种写法更容易确定负责人、截止时间和完成标准。
判断任务粒度时,可以问:是否能由一个明确负责人推进?是否有可以检查的交付结果?是否预计会跨越多个关键阶段?如果一个任务要持续数周且包含多种不同交付,通常值得拆分;如果拆得过细,细到每个沟通动作都单独占一个日期格,维护成本可能超过管理价值。
2. 从里程碑倒排,而不是从零散待办顺排

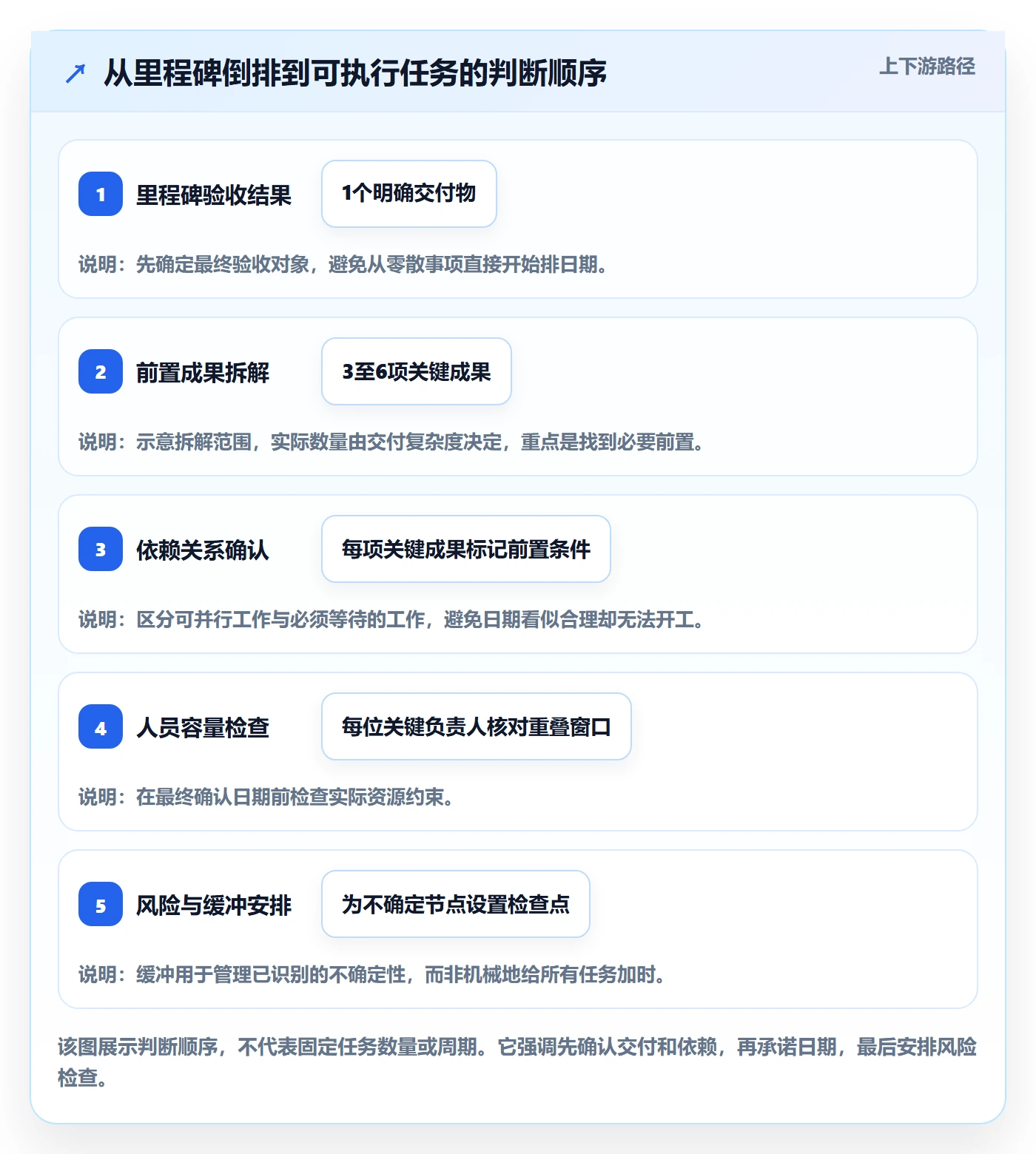

排期的起点应当是已确认的交付节点。先问清楚某个里程碑需要哪些成果,再列出成果的前置工作、评审与验收环节,最后倒推可执行任务。这样做能把“为什么这项任务必须在某天前完成”说清楚,也更容易判断哪项工作延期会影响交付。
- 确认里程碑的交付结果和验收人。
- 拆出交付结果所需的关键成果和检查点。
- 标记每项任务的前置条件、责任人和协作方。
- 根据工作量与团队容量安排执行窗口。
- 检查审批、评审、测试和返工是否留有空间。
- 将不确定性高的工作标成风险项,并安排检查节点。
3. 先检查依赖关系,再判断日期是否成立
任务日期不能脱离依赖关系单独看。若设计评审通过前无法进入开发,那么开发的开始日期就应以评审完成为前提,而不是仅仅参考团队希望的上线日期。依赖并不意味着所有任务都必须严格串行;可并行的工作应明确并行边界,避免因为过度保守而拉长周期,也避免把未经确认的并行假设当成事实。
4. 将工作量、负责人和时间窗口放在一起核对
同一个负责人在同一周出现多个任务,不一定必然冲突。关键是任务是否需要在同一时间集中投入、是否有固定会议或外部等待、是否允许在窗口内灵活安排。项目经理不必追求一张精确到每小时的资源表,但要把明显的重叠、关键岗位的单点依赖和无空档交接识别出来。
5. 用风险等级决定管理频率
并非所有任务都需要每天检查。对低风险、独立且结果可验证的工作,按周查看可能足够;对临近里程碑、依赖外部审批或存在技术不确定性的任务,应缩短检查间隔。日历的更新频率应该跟风险和变化速度走,而不是全团队统一增加日报负担。

五、具体案例:把“活动页面上线”排成可复盘的任务日历
1. 先说明案例边界,避免把示意排期误当标准工期
下面用一个虚构的活动页面上线项目演示任务日历的设计。假设项目目标是在某一周完成页面上线,涉及产品、设计、开发、测试和运营。表中的日期与工作日长度仅用于讲解依赖和复盘方法,不代表任何行业的标准工期,也不能直接套用到实际项目。
2. 示例任务表:日期、责任、依赖和交付物一起看
| 任务 | 负责人 | 计划窗口 | 前置条件 | 交付物 | 状态检查点 |
|---|---|---|---|---|---|
| 确认活动需求与页面范围 | 产品负责人 | 第1,2个工作日 | 活动目标和业务规则收集完成 | 确认版需求说明 | 需求方确认范围与验收口径 |
| 完成页面文案与素材清单 | 运营负责人 | 第2,4个工作日 | 活动规则初步确认 | 文案、图片和素材规格 | 产品与运营共同检查内容一致性 |
| 完成交互与视觉设计 | 设计负责人 | 第3,6个工作日 | 关键页面范围确认 | 可评审设计稿 | 记录待确认项和修改责任人 |
| 完成开发与自测 | 开发负责人 | 第7,10个工作日 | 设计评审通过,接口条件明确 | 可测试版本和自测结果 | 确认阻塞项、未完成范围和版本状态 |
| 执行验收测试并修复问题 | 测试负责人 | 第11,13个工作日 | 测试版本可用,验收用例准备完成 | 测试结论和问题清单 | 区分阻塞上线的问题与可后续处理项 |
| 上线检查与发布 | 项目负责人 | 第14,15个工作日 | 验收结论通过,发布准备完成 | 上线记录与回滚安排 | 核对负责人、发布时间和异常处理方式 |
这张表有意保留了几处并行安排:文案工作和设计工作部分重叠,前提是页面范围已经足够清楚;设计开始前仍需确认关键页面范围,否则并行只会把返工提前。开发从评审通过后开始,而不是从“设计稿预计完成日”自动推算,避免把未验收的输入当作确定条件。
3. 从日历上看出三类风险,而不是只看上线日期
第一类风险是关键人员重叠。如果同一位设计负责人还承担其他项目的紧急工作,页面设计的窗口可能被挤压。第二类风险是依赖未完成,例如接口条件尚未明确,开发任务虽然已进入日历,却没有可靠的开工条件。第三类风险是验收时间被压缩:若测试发现问题,开发修复与回归测试需要时间,不能只在最后一天留一个“上线”节点。
我会在上线日前设置一次准备检查,而不是等到发布当天才确认所有条件。检查项至少包括:验收结论、遗留问题的处理决定、上线责任人、发布窗口、异常处理安排。这样做不是为了增加一场会议,而是让项目团队在还有选择空间时暴露缺口。
4. 示例数据观察:用复盘指标验证排期是否改善
为了避免把“感觉更顺”误当成效果,团队可以在试行前后记录少量指标。以下数字为情景模拟,不是公开调查或实测案例:示例团队连续跟踪四周,比较任务信息完整度、负责人冲突次数和日历维护耗时。实际记录时要固定统计范围,例如只统计关键任务,或统一按每周计算。
| 观察指标 | 试行前示意值 | 试行后示意值 | 统计口径 | 如何解读 |
|---|---|---|---|---|
| 关键任务字段完整率 | 62% | 88% | 具备负责人、交付物、截止日期的关键任务占比 | 反映任务是否具备排期和跟进的基础信息 |
| 周计划中的负责人冲突数 | 每周7次 | 每周3次 | 同一负责人出现无法并行的工作重叠次数 | 反映排期是否及早暴露容量问题 |
| 日历核对耗时 | 每周150分钟 | 每周85分钟 | 项目经理核对任务状态、日期与责任信息的时间 | 反映信息是否集中、更新责任是否清楚 |
| 计划变更留痕率 | 45% | 82% | 日期变更中同时记录原因与确认人的比例 | 反映团队能否在复盘时还原计划变化背景 |
这些指标不适合直接拿来评价个人绩效。它们更适合检查工作机制有没有改进:任务是否更完整,冲突是否更早出现,核对是否少了重复沟通,变更是否留下原因。若数字变好了,但延期、返工或协作体验没有改善,就应重新检查指标与项目结果之间的关联。

六、不同团队规模与场景下,行动重点并不相同
1. 小团队:先建立最小可用日历
如果团队人数较少、协作链路短,不必一开始就建立复杂字段体系。先统一任务名称、负责人、开始日、截止日、状态和交付物,再约定谁负责更新。每周检查一次关键任务,发现依赖或冲突后再增加对应字段。小团队最常见的成本不是缺少工具,而是模板过重,填报所花时间超过了管理收益。
2. 多项目并行:先解决负责人视角的冲突识别
当同一批成员同时承担多个项目时,仅按项目分别查看日历可能隐藏资源冲突。此时应增加跨项目的负责人视角,至少把关键人员、重要交付和不可并行的工作放到同一检查流程中。项目经理不一定要统一管理所有任务细节,但需要有机制识别同一个人被多个项目同时承诺的情况。
3. 100人以上的组织:关注数据规则、权限和迁移质量
中大型组织通常不只是需要一个日历界面,还要考虑团队之间的字段定义、项目层级、访问权限、报表口径和历史数据迁移。若各部门对“完成”“阻塞”“高优先级”的定义不同,汇总视图即使完整,也可能无法比较。此时应先约定最小通用数据标准,再允许各团队按业务增加本地字段。
以 PingCode 为例,选择工具时可以结合组织规模和部署要求评估:它主要服务中大型企业及100人以上组织,支持私有化部署,也支持 Jira 平滑迁移。对正在评估国产替代的团队,这些能力可以纳入候选条件;但是否适合,仍要看任务字段、依赖展示、权限配置、数据迁移验证和团队实际使用习惯,不能只凭功能清单作结论。
4. 强监管或敏感数据场景:先定权限与留痕,再谈视图
在权限边界严格的组织里,项目日历共享范围需要提前设计。并非所有成员都应看到所有项目的细节,也不应为了方便汇总而复制敏感任务信息。要先确认谁能查看、谁能编辑、谁能批准日期变更,以及数据导出和历史记录如何管理,再决定采用哪个视图和共享方式。
5. 高不确定项目:缩短检查周期,而不是假装日期很精确
探索性研发、外部审批或需求变化频繁的项目,早期日期往往只是估算。此时可以保留阶段目标和近期承诺,把更远期的任务标记为待确认,并用短周期检查点重新评估。把不确定性写出来,比把一个未经验证的日期填得很精确更诚实,也更有利于跨团队协商。

七、工具与视图的取舍:选能支撑工作流的,不选最热闹的
1. 日历、看板、甘特图关注的是不同问题
日历适合回答“什么时候发生、近期有哪些节点、时间是否重叠”;看板适合回答“任务处于什么状态、工作是否积压”;甘特图更适合观察“任务之间的时间跨度和依赖关系”。项目经理不必在三者中只选一个,关键是不要让多个视图分别维护一套互相矛盾的数据。
| 视图 | 适合回答的问题 | 主要盲区 | 常见搭配 |
|---|---|---|---|
| 日历视图 | 近期节点、时间重叠、关键日期分布 | 复杂依赖和状态流转可能不够直观 | 任务列表、提醒和周计划 |
| 看板视图 | 状态、积压、待处理事项 | 跨周时间安排和长跨度依赖不够清楚 | 日历或里程碑视图 |
| 甘特图 | 任务跨度、先后依赖、阶段安排 | 小任务过多时维护成本较高 | 日历或关键路径检查 |
| 表格视图 | 批量编辑、字段检查、筛选与统计 | 时间关系不如日历直观 | 日历或看板 |
2. 用一份任务数据支撑多个视图
如果日历、看板和表格各自维护一份任务,团队迟早会遇到日期不一致。更稳妥的设计是让任务信息有一个权威记录位置,不同视图读取同一份任务数据。选择工具或搭建流程时,优先验证任务日期修改后其他视图是否同步、负责人和状态是否可筛选、变更历史是否可追溯。
3. 评估工具时做一次真实流程演练
产品演示往往展示界面是否顺滑,却不一定覆盖团队的实际阻塞点。我建议用一个真实但不敏感的项目,现场演练以下动作:创建任务、设置负责人和日期、标记依赖、变更计划、查看个人负荷、筛选逾期项、导出或回溯变更记录。每一步都记录需要额外操作的地方,尤其要关注重复录入和权限问题。
如果组织规模较大,试用验证还应纳入迁移和治理:历史任务能否保留必要字段,权限如何映射,旧系统里的状态值如何转换,迁移后如何抽样核对。所谓“平滑迁移”需要用实际数据验证,而不是只看迁移承诺。对迁移时间、数据范围和验证责任,应在正式切换前明确。
4. 计算维护成本,避免为了自动化而自动化
自动提醒、规则流转和自动排期可以减少重复操作,但前提是任务字段稳定、责任清楚、规则经过验证。若大量任务经常临时改动,自动化可能只是更快地传播错误日期。先用人工流程跑通一两个周期,再把重复、规则明确、出错代价可控的动作自动化,风险通常更低。

八、每周复盘与可复制模板:让日历持续可信
1. 日常检查只处理变化,不重复读完整张日历
日常检查的重点可以限定为四类:今天或近期到期的任务、状态停滞的任务、负责人缺失或变更的任务、依赖条件发生变化的任务。与其每天从头浏览所有项目,不如查看变化和例外,让项目经理把时间留给协调阻塞、确认取舍和推动决策。
2. 每周复盘检查实际进度与下一步动作
每周复盘不是把红色任务改成绿色,也不是把日期往后拖。项目经理应核对实际完成情况、剩余工作、前置条件、计划变化原因和下一步责任人。对延期任务,重点不是追问“为什么还没做完”,而是确认问题属于估算偏差、资源冲突、决策等待、需求变化还是执行阻塞,并采取对应措施。
- 筛出未来两周内到期的关键任务和里程碑。
- 检查任务状态与实际交付物是否一致。
- 确认负责人是否仍有容量、前置条件是否满足。
- 对需要改期的任务记录原因、确认人和受影响事项。
- 给每项阻塞任务明确下一步动作与复查时间。
- 移除已取消或不再适用的任务,避免旧计划持续干扰判断。
3. 可复制的任务日历模板
下面的字段可以作为通用起点。小团队可保留加粗的核心字段;项目复杂或需要审计时,再补充风险、变更原因和确认记录。不要为了追求字段齐全而让成员重复填同一信息。
| 字段 | 是否建议必填 | 填写说明 | 示例 |
|---|---|---|---|
| 任务名称 | 是 | 用动作和结果描述,不写无法验收的泛化词 | 完成移动端页面验收并记录问题 |
| 所属阶段 | 建议 | 用于按项目阶段筛选和汇总 | 测试与验收 |
| 负责人 | 是 | 指定唯一推进责任人,协作人另行记录 | 测试负责人 |
| 开始日期 | 视任务而定 | 需要检查工作窗口或人员负荷时填写 | 第11个工作日 |
| 截止日期 | 是 | 填写承诺完成时间,并说明必要的验收条件 | 第13个工作日 |
| 状态 | 是 | 统一状态定义,避免不同团队各自解释 | 未开始、进行中、待确认、已完成、阻塞 |
| 优先级 | 建议 | 控制档位数量,并给每档定义处理规则 | 高、中、低 |
| 前置任务 | 有依赖时必填 | 记录开始或完成当前任务所依赖的事项 | 设计评审通过 |
| 交付物与验收标准 | 是 | 说明完成后可检查的结果 | 测试结论、问题清单和验收记录 |
| 风险与备注 | 视情况填写 | 记录影响排期的关键不确定性 | 外部审批结果可能影响发布窗口 |
| 变更原因与确认人 | 改期时必填 | 让团队后续能够还原计划变化背景 | 接口条件延后;由项目负责人确认 |
| 最后更新时间 | 建议 | 帮助识别长期未更新的任务记录 | 周三更新 |
4. 项目经理每周检查清单
- 关键任务是否都有明确交付物和唯一负责人?
- 任务日期是否考虑前置依赖、评审和验收?
- 关键人员是否存在无法并行的时间重叠?
- 临近截止的任务是否有下一步动作和检查时间?
- 发生改期时,原因、确认人和受影响任务是否记录?
- 已取消、已完成或长期未更新的任务是否及时清理?
5. 用小范围试行决定是否扩展
如果团队还没有统一的任务日历,不必一次性覆盖所有项目。我建议先选一个交付周期清晰、参与角色适中的项目,试行两到四周;记录字段完整度、负责人冲突、计划变更留痕和维护耗时,再决定是否扩展。试行的目的不是证明某种工具一定有效,而是找出团队在哪个环节缺少信息、规则或责任。
最终,任务日历不是静态排期表,更不是把每个人的工作时间填满。它是一种协作界面:把交付、责任、时间和依赖放到同一套可检查的规则里,让变化尽早显现,让团队有时间重新分配资源。下一步可以从一个项目开始,先统一六个核心字段,任务、负责人、交付物、日期、状态、依赖,并坚持每周复盘。只有团队能持续更新、解释和使用这些信息,日历视图才真正提升项目管理效率。

常见问题解答(FAQ)
1. 任务日历里应该记录哪些信息?
我以前会把任务名称和截止日期填进日历,但开周会时还是说不清谁负责、交付什么。我想知道,项目经理至少要补齐哪些字段,才能让日历真正可用?
先设置精简必填字段:任务名称、唯一负责人、开始日期、截止日期、状态和交付物。多人协作或依赖较多时,再增加前置任务、优先级、风险备注和最后更新时间;如果任务无法明确负责人或交付结果,先拆分或澄清,不要直接排期。
2. 项目任务应该怎样排进日历,才能减少延期?
我常遇到任务都排了日期,前面的工作却没完成,后面的任务只能反复顺延。我想知道,排期时应该先看截止日期,还是先梳理任务之间的关系?
先确定里程碑和最终交付时间,再倒推所需任务,标明每项任务的前置条件与负责人。为审批、测试、返工等不确定环节预留缓冲,缓冲多少应结合任务风险和团队过往实际耗时判断;排完后检查同一负责人是否有重叠安排,以及依赖任务是否留出了等待时间。
3. 项目经理该用月视图还是周视图管理任务?
我在月历里能看到项目节点,却看不清每天的工作量;切到周视图后,近期安排清楚了,又不容易把握整体节奏。我应该怎样选择日历视图?
按管理问题切换视图:月视图用于查看阶段节点、里程碑和交付节奏;周视图用于核对近期任务、人员冲突和临近截止事项;列表或看板适合筛选负责人、状态和积压任务。视图不是互斥选择,若工具支持,可让不同视图共用同一套任务数据,避免重复维护。
4. 任务日历排好后,项目经理多久检查一次,变更怎么记录?
我曾经花时间把任务排进日历,但项目一有插单或延期,日历就很快与实际进度脱节。我想知道,怎样维护才不会让它变成一张过期的计划表?
可在每日快速检查临近截止、逾期和阻塞任务,并在每周复盘时核对实际进度、剩余工作、依赖变化与负责人安排。任务日期发生调整时,记录调整前后日期、变更原因和确认人;判断日历是否有效,可检查近期任务是否有负责人、交付物和最新状态,以及延期事项是否明确下一步行动。
核心关键词
文章包含AI辅助创作:任务日历实操方法:项目经理提升日历视图效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/487447
读者评论
任务准入”这部分很实用,不是所有待办都塞进日历,先确认交付物、负责人和时间条件,确实能减少视图里的噪音。
文章提醒要同时看执行窗口、负责人负荷和前置依赖,这比只盯截止日期更接近真实排期。不过容量判断仍需要团队定期核对。
文中的比例和工期都明确标注为示意数据,这点比较严谨;实际复盘时最好用本团队的延期记录替换,避免把示例当行业标准。
案例模板把交付物、责任人、依赖和检查点放在一起,适合周会核对。任务字段若维护过多,也可能增加负担,团队可以按风险先从精简版开始。
