项目计划已经排进日历,项目经理却仍在周会上第一次发现关键交付要延期,这并不矛盾。日历能把日期摆出来,却不会自动告诉团队哪些日期互相依赖、谁还没确认、一次变更会影响多少后续工作。要提升日历视图的效率,重点不是把更多任务塞进去,而是让日历只呈现值得共同关注的时间信息,并形成“排期,检查,变更,复盘”的闭环。本文从项目清单整理、日历搭建、周度检查到模板填写,给出一套可按团队规模调整的实操方法。
一、先明确核心结论:日历是项目计划的时间界面,不是计划本身
1. 先让日期可用,再追求视图好看
我判断一张项目日历是否有效,不先看颜色是否整齐,而是检查三个问题:团队能否一眼找到近期的关键交付;负责人与协作方是否知道自己何时需要行动;计划发生变化后,相关人员能否看出影响并及时响应。
如果这三个问题答不上来,日历即使排得很满,也只是另一张信息展示板。项目计划真正需要管理的是任务、责任、依赖、时间、状态和风险。日历视图主要帮助团队理解其中的时间关系,不能替代任务清单、依赖管理、风险登记和验收记录。
实操结论是:先维护一份可追踪的项目计划,再把需要共同关注的时间信息投射到日历。对大多数团队而言,里程碑、交付期限、评审会、外部依赖和资源冲突优先进入日历;琐碎的个人待办则留在任务列表里。
2. 日历里每个条目都应该能回答“为什么要看”
在录入事件前,我会要求计划负责人补全一个简单判断:这个条目如果没有出现在日历上,团队是否可能错过节点、发生冲突或无法及时协作?如果答案是否定的,它大概率不需要占据项目共享日历的位置。
例如,“开发人员今天处理接口代码”通常是个人任务;“接口冻结,客户端联调从此开始”则是跨团队节点,适合出现在共享日历。前者需要关注执行进度,后者需要团队同步时间和输入条件。两者不应因为都有日期,就被当成同一种信息管理。
这一筛选动作能降低日历噪声。共享日历的价值不在于包含所有工作,而在于减少团队为了确认“接下来会发生什么”而反复询问的成本。
3. 用四个层次组织项目时间信息
为了避免日历变成“会议加截止日期”的简单合集,我建议按四个层次整理:第一层是里程碑,表示必须检查的结果;第二层是任务周期,表示一段持续工作;第三层是协作事件,表示评审、交接、决策等需要多人参与的时点;第四层是缓冲和检查点,用来暴露不确定性,而不是假装计划永远准确。
这些层次不一定要用四种颜色,也可以用分类字段、日历分组或命名规则表达。关键在于团队能分辨“必须完成的结果”和“为了完成结果安排的活动”,避免把会议数量误当成项目进展。

二、先看真实工作场景:为什么“计划已排”仍会错过节点
1. 计划分散在多个地方,日历自然无法成为共同依据
一个典型场景是:项目经理在表格里维护交付计划,设计人员在会议纪要里记评审日期,业务负责人用自己的日历安排验收,研发人员则在任务系统里看个人工作。每一份信息单独看都不一定错,问题在于它们更新节奏不同,出现冲突时没人知道哪一处才是当前版本。
这时增加一张新日历,未必能解决问题。若团队没有明确主数据来源,项目经理就得手工把多个来源搬到日历里。搬运过程中,负责人、依赖和日期容易丢失;后续变更也可能只更新某一处,进一步加重版本分裂。
因此,搭建日历前要先定“计划事实源”:任务状态、责任人和依赖在哪个地方维护,日历负责展示哪些日期,会议结论和变更原因记录在哪里。工具可以不同,但职责不能含糊。
2. 只记录截止日,会把风险推迟到最后一天才暴露
假设一个功能上线日期是周五,团队只在日历标记“周五上线”。它没有显示周三需要完成验收、周二要冻结版本、周一需要业务确认。到周四才发现业务口径尚未确认,日历仍然“准确”地显示周五,但它并没有帮助团队管理风险。
项目经理应从结果节点反向拆出必要的检查点。检查点不是把每项小任务都搬进日历,而是标记那些一旦错过就会影响后续关键路径的输入、决策和验收时点。
我会特别关注三种隐形日期:外部人员必须给出输入的日期、跨团队交接发生的日期、决策最晚必须完成的日期。这些日期往往不在最终交付物上,却决定了最终交付是否可实现。
3. 变更只改日期,日历会掩盖真正的影响
当节点延期时,直接把日历事件从周三拖到周五,看似处理得很快,但这只是修改了显示结果。项目经理还需要检查前置任务、后续交付、人员安排、客户承诺和验收窗口是否一起受到影响。
如果变化只涉及一个内部检查点,可能无需调整整体计划;如果它位于关键依赖链上,就需要重新评估后续节点。日历适合暴露日期变化,不会自动完成影响分析。这个工作仍需要负责人结合依赖关系作出判断。

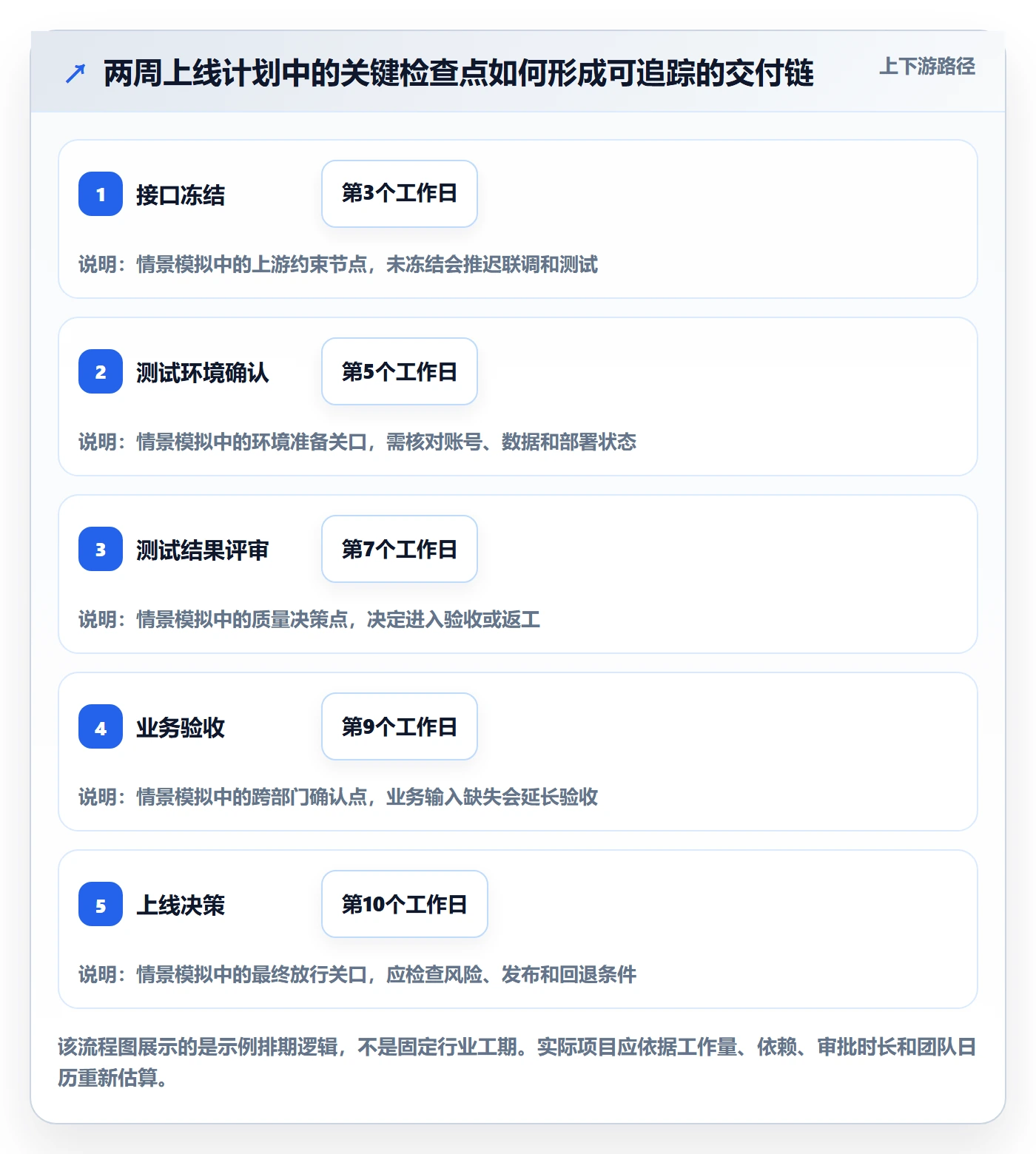

4. 可用的项目情景:两周上线计划如何从“日期列表”变成检查链
以下是一个明确标注的示例项目,不代表真实客户数据:某团队计划在两周后发布一个新功能。最初日历只有三项:开发完成、验收、上线。项目经理与研发、测试、业务负责人核对后,发现验收依赖测试环境就绪,测试环境又依赖接口版本冻结,而业务验收需要准备测试账号和验收样例。
团队随后把日历调整为五个检查节点:接口冻结、测试环境确认、测试结果评审、业务验收、上线决策。每个节点都注明责任角色、所需输入和完成标准。这样做没有保证一定按期上线,但能让延误更早暴露,并让团队知道应该先处理什么。
| 节点 | 责任角色 | 进入日历的理由 | 需要确认的输入 |
|---|---|---|---|
| 接口冻结 | 研发负责人 | 冻结后测试和联调才能稳定开始 | 接口清单、未决问题、版本号 |
| 测试环境确认 | 测试负责人 | 环境未就绪会直接挤压测试窗口 | 部署状态、账号权限、测试数据 |
| 测试结果评审 | 研发与测试负责人 | 决定是否进入业务验收或返工 | 缺陷清单、严重级别、处理建议 |
| 业务验收 | 业务负责人 | 需要业务提供样例并明确验收结论 | 验收标准、测试账号、样例数据 |
| 上线决策 | 项目负责人 | 需要综合风险、支持安排和回退准备 | 未解决风险、发布方案、回退条件 |

三、常见误区:哪些做法让日历越用越忙,却没有更有效
1. 把所有任务都做成日历事件
这类做法通常源于一个好意:担心任何事情被遗漏,于是项目经理把每个待办都放进日历。短期看,条目变多让人感觉计划更完整;过一段时间后,重要节点和普通任务挤在一起,成员开始忽略提醒,项目经理也很难判断哪些事项真正影响交付。
修正方法是给事项设一道“共享价值”门槛:它是否需要跨角色协调?是否有固定时间窗口?错过是否会影响里程碑或其他团队?只有满足其中一项或多项,才优先进入项目共享日历。个人工作安排仍可留在个人任务列表。
2. 只标截止日期,不标开始条件和完成定义
“周五完成方案”无法说明方案的内容范围、需要谁提供输入、谁确认完成。日期看起来明确,实际执行仍然存在多个解释。特别是在多人协作中,项目经理应把关键节点描述成可核对的结果,而不是模糊的动词。
例如,将“准备评审”改为“提交评审材料并确认评审人”,将“完成测试”改为“完成约定用例执行,记录阻断级缺陷并给出是否可验收的结论”。日历标题未必需要写下所有细节,但应通过链接或关联任务让团队找到完整标准。
3. 用颜色代替管理规则
颜色能提高浏览速度,却不能解决分类含义不一致的问题。若项目经理用红色代表风险,业务团队用红色代表紧急,研发团队又用红色标记延期,同一视图会产生相反解释。颜色越多,维护成本越高;没有约定的颜色只是一种装饰。
建议先用文字分类,稳定后再用颜色作为辅助提示。团队需要写清每种标记的含义、谁能修改、发生颜色冲突时以什么字段为准。对于颜色识别不便的成员,也应确保名称和标签本身足以传达关键信息。
4. 计划永不调整,或者随意调整
一种极端是把初始排期当成承诺,即使输入条件变化也不更新;另一种极端是每次遇到困难就改日期,不保留原因和影响。前者让计划失去现实性,后者让团队无法区分正常变更和管理失控。
每次重要变更至少记录四项:修改前后的日期、变更原因、受影响的后续节点、确认变更的人。若计划涉及外部承诺,还要记录通知对象和沟通时间。这样日历才能作为计划变化的可读记录,而不是只留下最新的一个日期。
5. 把会开得多误认为管理得细
项目日历常常被会议占满,真正的交付节点反而不醒目。会议本身是协作手段,不是结果。项目经理应检查每个重复会议是否有固定目的、输入和产出;没有决策、协调或检查价值的会议,可以改为异步更新或降低频率。
对必须保留的会议,标题应说明议题,描述中写清准备材料和会后产出。例如“风险评审:确认高风险项的责任人与处理期限”,比“项目例会”更容易让参会人准备有效信息。

四、专业判断逻辑:什么该进日历、怎么排、谁来维护
1. 用“协作价值、依赖强度、时间约束”筛选日历条目
我建议项目经理逐项评估三个维度。协作价值,指是否需要多个角色在同一时间点采取行动;依赖强度,指该任务是否是后续工作的输入或关口;时间约束,指日期是否受客户窗口、审批周期、发布窗口或资源安排限制。
如果一项工作在三个维度上都很弱,它通常不必进入共享日历;如果协作价值或依赖强度很高,即使它不是最终里程碑,也值得展示。这个判断比“任务够不够重要”的抽象讨论更容易形成团队共识。
| 判断维度 | 适合进入共享日历的信号 | 常见处理方式 |
|---|---|---|
| 协作价值 | 需要多个团队共同准备、评审、交接或决策 | 明确参与人、准备材料和会议产出 |
| 依赖强度 | 后续任务必须等待该结果才能启动或完成 | 标明前置输入和受影响的下游节点 |
| 时间约束 | 受外部窗口、审批时长、资源档期或客户约定限制 | 记录截止时间、缓冲安排和变更通知要求 |
2. 先排硬约束,再排可调整的工作区间
计划排布时,不要从“大家哪天有空”开始,而要先找硬约束:客户提交窗口、审批周期、设备或环境可用时间、外部团队交付日期、发布窗口。硬约束确定后,再安排可调整的任务周期和内部评审。
接下来检查工作是否依赖顺序、人员是否同时被安排在多个关键任务上,以及不同团队的工作日历是否一致。若只看一个团队的空闲时间,很容易忽略另一个团队的假期、轮值或资源峰值。
对不确定性高的工作,不应把所有时间都挤到连续排期中。可以设置明确的检查点或缓冲区,但要说明缓冲是为处理哪类不确定性,而不是把它当作无需解释的空白。缓冲的作用是吸收变化,不是掩盖估算依据缺失。
3. 使用统一命名,让日历具备可搜索性
共享日历条目最好在标题中包含项目或阶段、事项、负责人或责任角色。团队可采用“项目简称|节点|责任角色”的格式,也可根据工具字段把负责人独立记录。核心是让成员在列表视图、手机通知或搜索结果中仍能识别事项。
命名规则要短而稳定,不要在标题里塞进全部背景。背景、验收标准和风险信息放在详情或关联任务中。标题负责快速识别,详情负责解释执行,这样既利于检索,也不至于让日历视图横向滚动到难以阅读。
4. 为日历设定数据责任,而不是让项目经理独自维护
项目经理可以负责日历规范和关键节点审核,但不应成为所有条目的唯一录入员。任务责任人最接近工作变化,由其更新任务状态和预计日期;项目经理负责检查跨团队影响;业务或客户接口人则确认相关承诺和外部时间。
每个团队都要知道:谁创建条目、谁更新状态、谁审批关键日期变化、谁负责通知受影响人员。权限设计不需要复杂,但“任何人都能改”与“只有项目经理能改”都可能带来问题。前者缺少责任,后者会形成维护瓶颈。

五、从零搭建到每周复盘:一套可执行的日历操作流程
1. 第一步:整理计划源数据,先不打开日历
我建议先用一张任务清单把计划信息归拢,再决定哪些内容进入日历。每项至少记录任务或交付物、责任人、开始和结束时间、前置依赖、状态、完成标准及风险备注。信息缺失时,先标记待确认,不要为了让日历显得完整而填入未经确认的日期。
如果任务还没有估算,就把它标记为“待估算”或“日期待确认”,并指定确认责任人与时间。这样比虚构一个看似精确的日期更诚实,也能把“计划信息尚未成熟”本身作为管理事项。
2. 第二步:识别里程碑和跨团队关口
先从项目目标中找出可验收的结果,再反推形成结果所必需的关口。关口可能包括需求冻结、设计评审、环境就绪、数据准备、客户确认、质量评审或上线决策。每个关口都应有一个可以回答“通过还是未通过”的判定方式。
不要把所有任务都命名为里程碑。里程碑应代表阶段性结果或重要决策,数量过多会失去提醒作用。具体任务仍可在任务列表中逐项跟踪,并通过关联方式连接到关键日期。
3. 第三步:核对依赖和资源冲突
对每个关键节点询问三个问题:它需要什么输入?由谁提供?若输入晚到,哪些日期会受影响?然后检查负责人是否被多个高优先级事项同时占用。无法确定的依赖不要默认为已解决,应明确标注待确认事项和最迟确认日期。
跨部门项目还要核对各团队的休假、轮值、审批和部署窗口。一个看似只有一天的评审,前后可能需要准备、修改和签字时间。把这些实际条件纳入计划,日历才不是理想化的日期排列。
4. 第四步:录入共享日历并检查信息完整度
建议先录入关键里程碑、跨团队会议、交接节点和固定时间窗口,再根据需要补充任务周期。每个共享条目至少检查责任人、日期、事项结果、关联计划和更新责任。若工具支持提醒或共享权限,应按成员需要设置,不要默认每个人都需要接收每条通知。
上线前可以让两位没有参与排期的人做一次“盲读”:请他们说出本周最重要的交付、下一个前置条件和需要自己采取的行动。如果他们无法从视图及关联信息中找到答案,说明信息结构还不够清楚。
5. 第五步:设定固定检查节奏
项目日历不是一次性录入后就结束。对于节奏较快的项目,可以每周做一次计划检查;变化频繁的阶段可增加短周期更新;相对稳定的项目则不必为了“勤奋”每天重复开会。频率应与变化速度匹配。
周度检查建议关注本周交付、未来两周的关键节点、未确认依赖、逾期事项、人员冲突和待决策问题。对状态正常且没有变化的条目,不必逐条重读;把时间留给异常、风险和决策,会议才能从报数转向解决问题。
6. 第六步:发生变更时执行影响检查
节点延期时,不要只拖动日期。先确定变化原因属于估算偏差、输入延迟、资源冲突、质量返工还是外部决策;然后检查下游任务、里程碑、资源安排和对外承诺。确认影响后,再更新日历及主计划,并通知受影响人员。
如果变更尚未获得批准,可以先标记为待确认,不要将预测日期伪装成承诺日期。团队可以区分基线日期、当前预测日期和实际完成日期,具体实现方式依赖所用工具,但三者的含义必须统一。
- 发现变化:记录变化事项、发现时间和提出人。
- 分析影响:检查依赖链、交付日期、人员占用和外部承诺。
- 确认方案:明确接受延期、调整范围、增加资源或改变顺序中的哪一种。
- 更新计划:同步主计划、日历和相关任务信息,避免多处版本不一致。
- 通知并复查:通知责任人与受影响方,在下一个检查点验证变化是否已被处理。
7. 第七步:复盘计划偏差,修正估算与协作方式
复盘不应停留在“原计划和实际日期差了几天”。还要判断偏差是如何产生的:估算过于乐观、审批路径未识别、输入依赖没有负责人,还是变更没有及时升级。只有找到可改变的原因,下一轮计划才会更可靠。
复盘时可以记录计划日期、预测日期、实际完成日期、变更次数和主要原因。数据用于发现系统性问题,不用于简单给个人贴标签。若某类审批持续成为瓶颈,解决方法可能是提前约定审批时间,而不是要求执行者“下次抓紧”。

六、可直接复制的项目日历模板与填写说明
1. 项目计划主表模板
下面的模板用于整理计划源数据,再筛选需要呈现在日历中的条目。示例内容只是演示字段如何使用,不代表通用工期或行业标准。实际团队可以根据项目类型增减字段,但建议保留责任、依赖、状态和变更信息。
| 阶段 | 任务或里程碑 | 负责人 | 开始日期 | 计划完成日期 | 前置依赖 | 完成标准 | 状态 | 风险与备注 |
|---|---|---|---|---|---|---|---|---|
| 需求 | 需求范围确认 | 业务负责人 | 待填写 | 待填写 | 需求访谈完成 | 范围、优先级和验收口径经相关方确认 | 待开始 | 未确认事项需指定责任人 |
| 设计 | 方案评审 | 设计负责人 | 待填写 | 待填写 | 需求范围确认 | 评审意见有结论,阻塞问题有负责人和期限 | 待开始 | 检查评审人档期与材料准备 |
| 研发 | 版本冻结 | 研发负责人 | 待填写 | 待填写 | 设计结论确认 | 范围冻结,未完成项有明确处理方式 | 待开始 | 评估变更对测试窗口的影响 |
| 测试 | 测试结果评审 | 测试负责人 | 待填写 | 待填写 | 测试环境就绪、版本冻结 | 缺陷分级明确,并形成验收或返工决定 | 待开始 | 外部依赖应提前确认 |
| 发布 | 上线决策 | 项目负责人 | 待填写 | 待填写 | 测试结论、业务验收完成 | 发布风险、回退条件和支持安排明确 | 待开始 | 未关闭风险需有接受人 |
2. 日历条目模板
共享日历条目不宜承载所有项目背景。可以使用简短标题,并在描述或关联任务中补充执行信息。若团队所用工具字段有限,可先将下面的内容作为统一填写规范,而不是追求一次搭建复杂的表单。
| 字段 | 建议填写方式 | 示例 |
|---|---|---|
| 标题 | 项目或阶段+节点+责任角色 | 新功能|测试结果评审|测试负责人 |
| 日期 | 区分单日事件和持续任务周期 | 评审使用单日;测试执行记录起止时间 |
| 目的 | 说明这次事件要确认什么 | 决定是否进入业务验收 |
| 准备输入 | 列出参与者必须提前提供的材料 | 缺陷清单、测试结果、未决风险 |
| 完成标准 | 写出可核对的结果 | 结论明确,问题有责任人和处理期限 |
| 关联信息 | 链接到主计划、任务或文档 | 使用团队约定的计划记录位置 |
| 变更备注 | 记录重要调整的原因及影响 | 因环境延迟调整评审,需复核发布窗口 |
3. 每周计划检查清单
下面的检查清单适用于项目周会前,也可以由项目经理异步核对。关键不在于每周机械地打勾,而在于把异常项升级为清晰的行动和决策。
- 本周交付:哪些结果必须完成?是否有明确负责人和完成标准?
- 未来两周节点:哪些评审、交接、外部确认或发布窗口正在临近?
- 依赖输入:是否有未确认的前置条件?谁负责确认,最迟何时需要答案?
- 资源冲突:是否有关键人员在同一时间被多个重要事项占用?
- 偏差与风险:逾期项是否影响关键路径?是否需要调整范围、资源或承诺?
- 变更同步:主计划、日历和关联任务是否使用同一版本?相关人员是否已获知?
- 会议质量:日历中的会议是否有输入、决策目标和会后行动项?

七、不同团队情境下的行动建议与方案取舍
1. 小团队:追求轻量同步,不必复制大型项目流程
小团队通常成员少、沟通路径短,使用共享日历加任务清单就可能满足基本需求。优先维护里程碑、客户承诺、跨角色评审和会影响交付的依赖。对于个人工作,保留在个人任务列表中,避免让共享视图变成每个人的日程复刻。
小团队的主要风险不是字段太少,而是没有人确认变更。可以指定项目负责人维护关键节点,但任务责任人仍要及时更新自己的计划。若项目变化频繁,增加每周一次短检查;若计划稳定,使用异步更新可能更合适。
2. 多团队项目:优先明确依赖和更新责任
当多个部门参与同一项目时,日历需要更突出交接、决策和外部输入。每个团队应有清楚的计划责任人,项目经理负责统一规则和处理跨团队冲突。团队可以保留各自的工作视图,但应对共享里程碑、日期定义和变更通知达成一致。
这个情境下,分类不能只按部门分组,还要看是否存在共同的时间关口。例如,设计完成、数据准备、业务验收和发布审批可能分别由不同团队负责,却连成一条交付链。只按团队分区会隐藏依赖,项目经理需要再提供一张跨团队关键节点视图。
3. 变更多、需求不确定的项目:管理预测,不假装日期固定
探索型或高不确定性项目中,远期排期的准确度有限。项目经理可以把近期计划细化,把远期节点标注为预测或待确认,并设置下一个决策点。这样既保留方向感,也避免把尚未验证的假设包装成确定承诺。
这类项目应更重视变更原因和影响范围,而不是只比较最初日期与最终日期。若范围变动频繁,定期重新评估优先级和资源,比不断把所有任务向后移动更有价值。
4. 固定运营或重复交付:关注例外和容量,而非重复录入
对重复性较高的交付工作,所有周期都逐项手工创建容易增加维护负担。团队可以使用固定节奏或模板化节点,但仍需核对节假日、资源变化和特殊审批。日历更应突出异常情况、容量冲突和需要人工决策的事项。
如果每个周期都完全相同,按规则自动生成重复安排可能有帮助;如果每期输入、责任人或客户窗口都不同,就需要保留必要的人工检查。自动化适合减少重复录入,不适合替代对真实依赖的确认。
5. 选择简化还是细化:看信息风险和维护成本
日历信息越细,理论上可见内容越多,但维护和浏览成本也会增加。选择时应同时考虑项目复杂度、变更频率、参与团队数量和工具能力。复杂协作项目需要更清楚的依赖与责任;小型且稳定的项目,则应避免引入过多分类、审批和提醒。
| 项目情况 | 建议的日历颗粒度 | 优先管理对象 | 主要取舍 |
|---|---|---|---|
| 小团队、短周期 | 关键里程碑和协作事件 | 负责人、截止日期、快速变更 | 轻量好维护,但细节需在任务清单补充 |
| 多团队、强依赖 | 里程碑、交接点、决策点和必要任务周期 | 依赖、输入、责任和通知 | 可见性更高,但需要统一数据责任 |
| 高不确定性 | 近期细化、远期标注预测与检查点 | 假设、风险、决策日期和影响分析 | 不制造虚假确定性,但需要频繁复核 |
| 重复运营 | 固定节奏加异常事项 | 容量、例外、审批窗口和交付偏差 | 减少重复维护,但要防止模板掩盖变化 |

八、如何判断日历视图真的变有效:看行为变化,不迷信单一数字
1. 先选能推动行动的观察指标
项目经理不必追求一个万能的“日历效率分数”。更有用的是选择少量可核对指标,观察团队是否更早发现风险、是否减少重复确认、是否及时完成计划更新。指标必须有明确口径,否则数字看似精确,却无法支持决策。
- 关键节点信息完整率:抽查关键节点中,负责人、日期、完成标准和依赖信息齐全的比例。
- 计划更新及时率:计划变化被确认后,在团队约定时限内同步到共享视图的比例。
- 逾期提前暴露时间:从首次确认可能延期到原截止日之间的工作日数,观察团队是否更早看到风险。
- 计划冲突处理时长:从发现关键资源或时间冲突,到责任人确认解决方案所用的时间。
- 重复确认次数:团队因找不到当前日期或负责人而重复询问的次数,可通过简短记录观察趋势。
2. 用小样本基线判断改进,不要伪造行业对标
如果团队想验证日历规则是否有效,可以先记录两到四周的基线,再调整分类、责任和检查节奏,随后用同样口径观察一段时间。周期长度应按项目节奏选择,关键是前后口径一致,而不是追求某个看起来漂亮的百分比。
例如,项目经理可以随机抽查最近十个关键节点,记录信息完整情况;同时记录每周出现的日期冲突、未通知变更和重复确认事件。这样的内部观察不能代表整个行业,但可以帮助团队判断具体规则是否减少了自身的摩擦。
3. 结果指标要与过程诊断同时使用
若逾期数量下降,不一定说明日历本身有效,也可能是项目范围变小、资源增加或交付难度降低。反过来,逾期没有下降,也不一定代表日历毫无价值;团队可能只是更早发现延期,并及时调整了外部承诺。
因此,结果指标要与过程指标一起看。结果关注交付和承诺,过程关注信息完整、风险暴露、更新及时和决策闭环。这样才能区分“计划执行变好”与“问题被更早看见”这两种不同价值。

九、结语:把日历从“日期墙”变成团队的共同检查界面
1. 先做一个小范围试点,再扩展规则
项目经理不需要一开始就重建所有项目流程。可以先选一个正在执行、参与角色明确的项目,整理关键节点和责任人,再试行统一命名、变更记录和每周检查。试点重点不是证明工具多强,而是确认团队能否持续维护这套信息。
试点两到四周后,和团队一起检查三件事:哪些条目确实帮助提前协调,哪些信息长期没人看,哪些规则增加了录入负担却没有改善决策。保留有用的部分,删掉只增加维护成本的部分,再逐步推广到其他项目。
2. 下一步可以直接这样开始
如果你今天就要改进现有日历,先别急着换工具或增加颜色。先从未来两周的安排中挑出五到十个关键事项,逐项补齐负责人、完成标准、前置依赖和变更责任。再让一位未参与排期的同事试着读懂它们,找出需要补充的信息。
- 删去不需要团队共同关注的个人待办。
- 补上影响后续交付的输入、交接和决策节点。
- 为计划变化记录原因、影响和通知对象。
- 设定适合项目变化速度的检查节奏。
- 用小样本观察信息完整、更新及时和风险暴露情况。
日历效率的关键,不是把更多事项显示出来,而是让少数重要日期连接到责任、依赖和决策。当团队能从日历看见的不只是“哪天发生什么”,还包括“为什么是这一天、谁需要准备、变化会影响哪里”,它才真正成为项目计划的共同界面。
常见问题解答(FAQ)
1. 项目经理应该用日历视图管理哪些项目内容?
我以前会把任务、会议和所有零散提醒都塞进日历,结果重要节点反而不显眼。项目一复杂,我也会疑惑日历是不是能直接替代项目计划表。
日历视图适合展示里程碑、交付期限、评审会议、阶段任务周期和资源占用等与时间相关的信息;任务依赖、工作量估算、风险和验收标准,通常还需要在任务清单或项目管理系统中维护。判断是否放进日历,可以看它是否需要团队按日期查看、协调或采取行动;细碎执行步骤不必全部展示。
2. 把项目计划排进日历前,需要先整理哪些信息?
我接手新项目时,常常只有一个最终截止日期,具体任务和负责人还没有完全明确。直接往日历里填日期后,才发现前置工作没完成,原定排期根本无法执行。
先为每项工作补齐任务或交付物、负责人、计划开始与结束时间、前置依赖、状态和风险备注,再确认人员可用时间及审批周期。先排依赖关系和关键节点,再安排支撑任务;依赖或资源尚未确认时,应标记为待确认,而不是把日期当成已承诺的计划。
3. 项目经理多久检查一次日历计划,检查什么?
我发现日历建好后,如果没人持续更新,很快就会和实际进度脱节。尤其临近交付时,我不确定该按什么节奏检查,才能及时发现冲突而不是只看到已经延期。
可将每周检查设为固定动作,并在重要里程碑或计划变更后额外复核。每次检查逾期任务、未来一至两周的交付节点、未确认依赖、人员时间冲突和未更新状态;具体检查周期应按项目节奏调整,关键是指定维护人并让相关成员知道变更如何同步。
4. 项目日历模板应该包含哪些字段,怎样判断排期是否可行?
我想找一张能直接套用的模板,但简单的日期加任务表看不出前后依赖,也不容易判断延期会影响什么。跨团队协作时,责任人和状态写得不清楚,还会导致大家各自理解。
模板至少包含日期或周期、项目阶段、任务或里程碑、负责人、开始与截止时间、前置依赖、状态及风险备注。排期时逐项核对前置交付是否有负责人和时间、同一人员是否被安排在重叠任务上、关键节点之间是否留有必要的审批或交接时间;发现依赖未落实或资源冲突,就先调整计划并记录原因,不要只移动截止日期。
核心关键词
文章包含AI辅助创作:计划安排实操方法:项目经理提升日历视图效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/487286
读者评论
把日历定位为时间界面而非计划本身,这个区分很实用。任务负责人、依赖和状态仍需在计划源中维护,避免日历和任务清单各自更新。
文章强调把外部输入、交接和决策期限提前列为检查点,比只标最终截止日更能暴露风险。不过检查点也应控制数量,避免共享日历再次过载。
变更时记录前后日期、原因、受影响节点和确认人,便于追溯。若能同时关联责任任务和沟通对象,后续复盘会更完整。
颜色规则不能替代分类标准,这点值得注意。先统一文字标签和修改权限,再考虑用颜色辅助浏览,也能减少不同团队对标记的误读。
文中的图表数据明确是情景模拟,不应当作行业统计引用。实际团队可以先记录日历噪声来源,再根据自身情况调整共享条目范围。
