项目经理最容易误判的排期,不是日历上空白太多,而是每个人看起来都有任务、每个节点看起来都有日期,却没人发现同一位关键负责人被安排在三个并行项目的同一周交付。日历视图能把时间冲突摆到眼前,但它不会自动告诉你任务该排多久、依赖是否合理、计划变更是否可接受。真正有效的计划安排,必须把目标、依赖、容量、基准计划和复核动作连成一套流程。
一、核心结论:日历是计划的检查窗口,不是计划本身
1. 先明确日历视图的职责
我建议把项目日历视图定位为时间安排的可视化检查窗口。它适合回答“任务何时开始、何时截止、关键节点是否集中、谁可能过载”等问题;但不适合单独承担范围管理、工时估算、依赖分析和变更审批。
换句话说,任务出现在某一天,不代表这项工作已经具备可执行条件。负责人可能尚未确认,前置交付可能还没完成,预计投入也可能远超团队可用容量。日历能揭示这些信息是否缺失,却不能替项目经理做判断。
2. 建立计划时遵循四个先后关系
- 先定交付,再定日期:先确认项目目标、验收条件和关键里程碑,再推导过程任务和日期。
- 先识别依赖,再排先后:区分必须串行的任务与可以并行的任务,不按任务清单的书写顺序机械排期。
- 先核对容量,再承诺期限:把任务工作量与负责人可用时间放在一起检查,避免仅凭日历空白判断“有空”。
- 先保留基准,再记录变化:计划调整时记录原日期、变更原因、影响范围和确认人,不用新日期覆盖掉历史。
这四步的价值在于将“填日历”转化成可复核的管理过程。团队可以使用不同的项目管理工具或项目管理平台,但如果任务字段、责任边界和变更规则不清楚,换工具也不会自动形成可靠计划。

二、背景与真实场景:为什么日历上看着不忙,项目仍会延期
1. 日期冲突只是最容易看见的一类风险
跨职能项目常见的场景是:产品、研发、测试、法务或运营分别维护自己的任务清单,项目经理再把日期汇总到一张日历里。汇总后,表面上每项任务都有负责人和截止日,但版本评审、数据准备、外部审批等前置条件没有进入计划。等到关键节点临近,团队才发现“排进日历”不等于“已经具备开工条件”。
另一类风险来自任务持续时间与实际工作量混淆。一个任务从周一排到周五,可能只需要两天专注投入,也可能需要五天持续协作;同样,标成“周三完成”也不代表负责人周三当天只需要处理这一个任务。日历的时间跨度、实际投入工时和人员容量,是三个不同的管理量。
2. 项目经理需要同时检查三张“隐形账”
- 依赖账:任务开始前需要哪些输入、审批或交付,相关条件何时能够满足。
- 容量账:负责人在统计周期内有多少可用工时,是否还承担其他项目、会议、支持工作和休假安排。
- 变更账:计划日期被调整了几次、变更由谁提出、影响了哪些里程碑,原始承诺是否仍然可追溯。
这三张账不一定都要做成复杂报表,但至少要能从计划中查到答案。对于规模较小、任务较少的团队,表格加共享日历也许足够;当团队跨部门、多个项目争用同一批专家,或需要权限隔离、审计留痕时,才有必要评估更完整的协作平台及其部署、迁移和集成能力。
3. 日历的管理价值取决于数据维护纪律
日历里的信息如果长期不更新,视觉上越整齐,误导性可能越强。项目经理应明确任务状态由谁更新、更新频率是什么、遇到阻塞要不要同步调整预测日期。我的判断是,先把“谁在什么情况下更新哪一项信息”写清楚,比一开始追求复杂的仪表盘更重要。

三、常见误区:日历看起来完整,不代表计划质量高
1. 把任务截止日当作完整排期
只有截止日期的任务列表,能提醒团队“什么时候该交”,却不能说明“什么时候可以开始”“开始前等什么”“需要谁参与”。若团队只把任务贴到截止日上,项目经理很难提前看到依赖冲突,也无法判断是否存在不合理的集中交付。
最低限度,关键任务应有负责人、开始或预计启动时间、截止时间、状态、前置依赖和完成定义。对于持续时间短、风险低的零散事项,可以简化字段;对于关键路径任务和跨团队交付,不宜只保留一个日期。
2. 把任务持续时间误当作工作量
“用三天完成”可能指三天内陆续投入六小时,也可能意味着三天全职工作。若计划里没有预计投入工时,项目经理可能把两个跨度不重叠的任务排给同一人,却忽略它们实际都需要全天专注。
因此,日历检查至少要拆开三项:任务持续时间、预计投入工时、负责人可用容量。三者可以相关,但不能互相代替。容量数据本身也不必追求精确到分钟;对多数团队而言,按周估算可用工作日或投入比例,已经能发现明显过载。
3. 只看完成率,不看延期任务的结构
整体完成率看似不错,关键路径上的一个阻塞任务仍可能决定最终交付日期。相反,普通任务逾期数量较多,也未必意味着里程碑一定受影响。项目经理不能只问“完成了百分之多少”,还要问“未完成的任务集中在哪里、是否影响后续节点、等待时间来自谁或什么条件”。
4. 每次调整日期都覆盖原计划
如果任务一延期,项目成员就直接把截止日期改到新日期,团队最后只能看到当前预测,无法解释最初估算是否合理,也无法统计计划偏差。更稳妥的做法是同时保存基准日期和当前预测日期,并记录变更原因与批准情况。预测可以变,历史不应被擦掉。
5. 用颜色代替状态定义
红色表示延期、黄色表示风险、绿色表示正常,看起来直观,但团队若没有统一定义,同一颜色可能被不同人解释成“临近到期”“需要审批”或“已完成”。颜色只能辅助识别,不能替代状态字段、更新时间和责任人。

四、专业判断逻辑:如何从任务清单走到可维护的日历计划
1. 从交付物倒推任务,而不是从空白日历开始填
我通常建议项目经理先写清楚交付物和验收条件,再把交付物拆成可执行任务。每个任务要能回答:谁负责、完成后产生什么结果、谁确认完成、它依赖什么输入。拆分的目标不是让任务越多越好,而是让重要工作可以被跟踪、依赖可以被看见。
如果一个任务大到无法估算、无法确认完成状态,通常需要进一步拆分;如果任务小到每天都要更新、但对风险判断没有贡献,可能又拆得过细。团队应按管理价值设置颗粒度,而不是为了看板整齐追求统一的小时数。
2. 先画依赖,再计算日期
识别依赖时,应区分硬依赖与可调整的协作顺序。硬依赖意味着前置交付未完成,后续任务无法启动;可调整顺序则可能允许团队通过并行、降级或临时替代方案推进。两者混在一起,会让项目计划不是过度保守,就是冒险压缩。
排期时还要考虑外部约束,例如审批窗口、供应商交付、发布冻结期、客户验收时间。项目经理应将这些约束作为计划输入,而不是等到日历排完后再发现日期不可用。
3. 核对容量时采用团队可执行的粒度
容量评估不等于要求每个人逐小时填报。一个实用的起点是按周估算成员可用于项目工作的时间:从工作日中扣除休假、固定会议、支持值班和其他已承诺任务,再与本项目预计投入比较。估算精度应与项目风险相匹配,关键路径负责人可以细一些,低风险任务可以粗一些。
若项目高度依赖少数专家,应特别检查这些人是否同时承担评审、审批和救火职责。日历上看不见的“随时响应”工作,往往会吞掉计划中的缓冲。项目经理可以把这类支持负荷单列,而不是假设所有未排入日历的时间都是空闲。
4. 发布基准计划时说明约束和假设
基准计划不是保证每个日期永远不变,而是一个团队共同确认的参照版本。发布时应至少记录计划版本、关键假设、里程碑日期、风险缓冲的使用规则和变更确认人。若范围、资源或外部条件发生变化,项目经理才能判断是预测调整、基准重设,还是需要升级决策。
5. 设置复核节奏,而非每天追问所有任务
高风险项目可以按日检查关键阻塞,常规项目按周滚动复核即可。复核的重点不是让成员重复汇报,而是找出计划与现实之间的差异:哪些任务状态过期、哪些依赖没有兑现、哪些预测日期偏移、哪些容量冲突需要决策。
团队成员的更新责任应尽量靠近任务执行者,项目经理负责校验影响和协调资源。若所有信息都要等项目经理逐项询问,日历视图会变成滞后的汇总表,而不是团队共享的工作状态。

五、关键指标:项目经理要看趋势、口径和后续动作
1. 里程碑按期达成率
建议口径可以是:统计周期内按基准日期完成的里程碑数,除以同期到期的里程碑数。团队要提前约定,取消的里程碑是否剔除、批准后的基准重设是否按新日期统计、部分完成算不算完成。否则不同项目之间的比例无法公平比较。
这个指标适合看阶段交付的稳定性,不适合用来单独评价个人。按期率下降时,先检查范围变更、外部依赖、估算偏差和资源冲突,再判断是否存在执行问题。
2. 逾期任务数与逾期时长
建议同时观察已逾期未完成任务数、逾期天数分布和关键路径任务占比。只看逾期总数,容易让大量低影响小任务掩盖一个关键交付阻塞;只看最长逾期,又可能忽略多个团队同时积压的问题。
3. 计划变更频率
可以统计一段周期内关键任务或里程碑的日期变更次数,但要把轻微预测更新与正式基准变更分开。变更频繁可能说明需求不稳定、依赖不可靠或估算不成熟,也可能是团队及时更新预测的表现。变更多不必然是管理差,隐瞒变化才会削弱决策质量。
4. 工作负荷与容量冲突
一种可操作的观察方式,是把每位成员在周期内的预计项目投入,与团队约定的可用容量比较。超过容量并不自动说明排期错误,但应触发复核:是否有重复分配、任务是否能拆分、优先级是否需要调整、是否存在可借调资源。
5. 计划偏差与任务等待时间
保留原始计划后,可以对比预计工期与实际完成时间,观察偏差集中在哪类任务。另一个容易被忽视的指标是等待时间:任务有时不是执行慢,而是在等待审批、数据、环境或外部输入。区分实际工作时间和等待时间,才能找到真正的流程瓶颈。
| 指标 | 建议口径 | 适合回答的问题 | 异常后的优先检查 |
|---|---|---|---|
| 里程碑按期达成率 | 按基准日期完成的到期里程碑数 ÷ 到期里程碑总数 | 阶段交付是否稳定 | 基准变更、外部依赖、范围变化 |
| 逾期任务数 | 当前日期晚于截止日期且状态未完成的任务数 | 积压是否扩大 | 关键路径、负责人负荷、任务是否被阻塞 |
| 计划变更频率 | 统计周期内关键日期调整次数,并区分预测更新与基准重设 | 计划环境是否稳定 | 需求变更、估算质量、审批机制 |
| 容量冲突率 | 超出团队约定可用容量的成员周期数 ÷ 被评估成员周期数 | 资源承诺是否可执行 | 跨项目重复分配、支持负荷、优先级 |
| 等待时间占比 | 任务等待时间 ÷ 任务总历时,需统一等待状态定义 | 流程阻塞是否成为主要耗时 | 审批队列、输入质量、外部响应时限 |

六、具体案例:用一组演示计划发现隐藏冲突
1. 场景设定与数据边界
以下是一个虚构的跨职能产品发布项目,仅用于演示日历检查方法,不代表真实客户案例或行业平均值。团队有产品、研发、测试和运营成员,计划在四周内完成需求确认、开发联调、验收和发布准备。
| 任务 | 负责人角色 | 原计划 | 预计投入 | 前置条件 |
|---|---|---|---|---|
| 需求与验收条件确认 | 产品负责人 | 第1周,3个工作日 | 12小时 | 业务方确认范围 |
| 接口方案评审 | 技术负责人 | 第1周,2个工作日 | 8小时 | 需求基线确认 |
| 功能开发 | 研发负责人 | 第2至第3周 | 48小时 | 接口方案评审完成 |
| 测试准备与验收 | 测试负责人 | 第3至第4周 | 24小时 | 测试环境与候选版本可用 |
| 发布准备 | 运营负责人 | 第4周,3个工作日 | 12小时 | 验收通过、发布审批完成 |

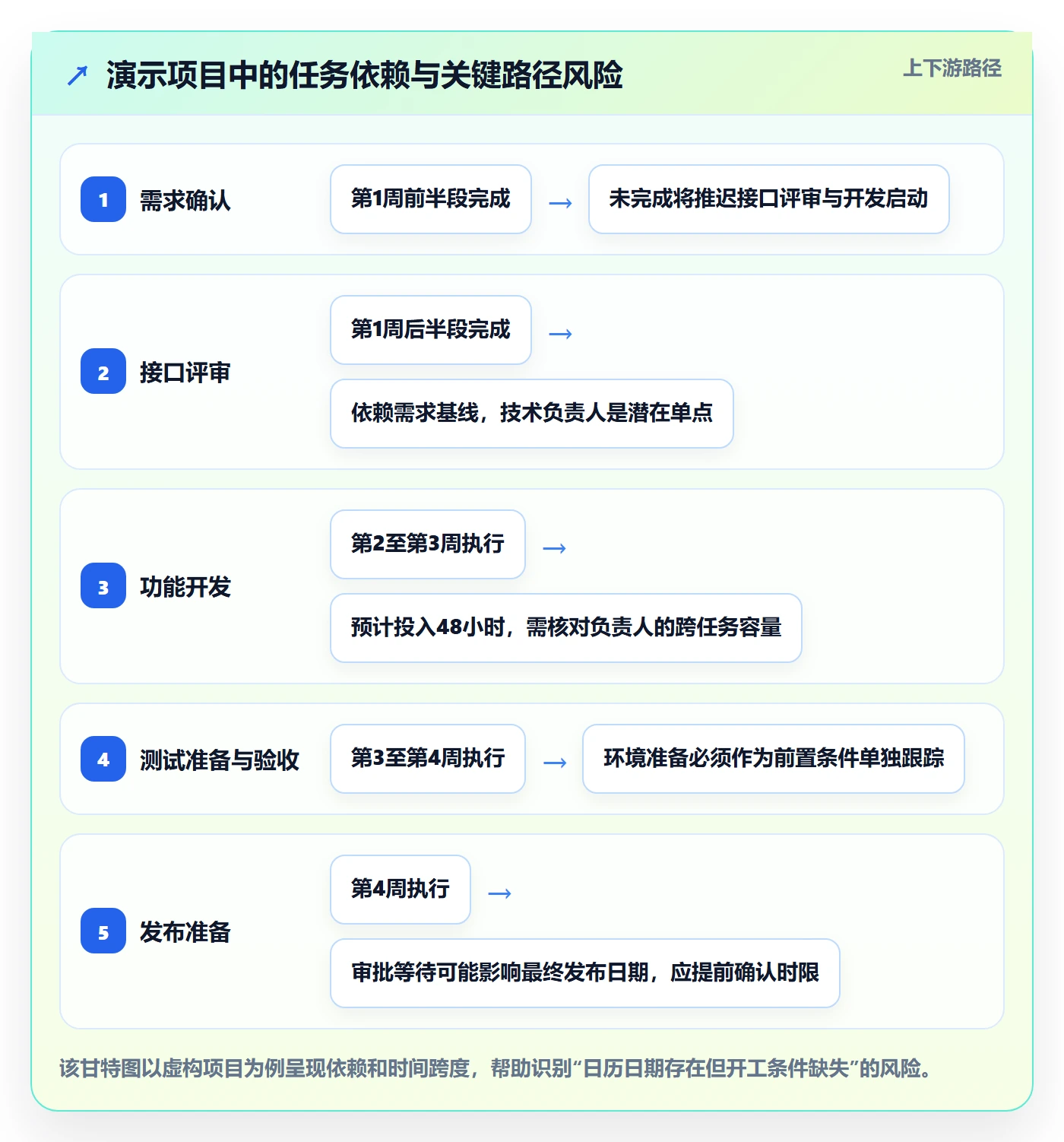

2. 日历中出现的三个风险信号
第一,研发负责人同时承担接口评审和功能开发中的关键决策。如果评审拖延,开发计划也会被动压缩;日历上任务日期不重叠,并不能消除同一专家在评审、答疑和代码把关之间的容量竞争。
第二,测试任务从第3周开始,但测试环境准备没有独立任务和负责人。日历上看似留有两周测试时间,实际开工条件却没有被确认。项目经理应把环境准备作为前置任务,并给出明确的可用日期与验收人。
第三,发布准备排在验收完成之后,但发布审批时长没有纳入计划。如果审批需要外部负责人确认,项目就存在一个未标明的等待窗口。项目经理可以提前确认审批周期,或设置一个明确的审批缓冲,而不是假定审批当天完成。
3. 用指标把发现转成行动
假设每周复核发现,两项关键任务的当前预测日期分别晚于基准日期两天和三天。此时,不应只把日历上的后续日期整体右移。应先确认延迟来自需求未定、技术依赖、人员容量还是外部审批,再判断是否能并行准备测试、调整非关键范围,或请求决策者重新确认交付边界。
若等待时间持续增加,而实际投入工时并未明显上升,优先处理审批与输入流程;若容量冲突集中在同一位负责人,则需要调整任务优先级或安排替代决策人。指标的价值不是给问题贴标签,而是帮助项目经理选择下一步动作。

七、不同情况下的行动建议与取舍
1. 小团队、任务少:优先降低维护成本
如果团队人数少、项目依赖简单、一个人能看清整体计划,先使用共享日历或表格建立最小字段集即可。建议保留任务、负责人、起止日期、状态、依赖、预计投入和更新时间,不必急着构建复杂指标体系。
这种做法的取舍是管理成本低、上手快,但跨项目容量分析和变更追溯能力有限。当任务数量或协作关系增长后,手工维护可能出现版本不一致,应及时评估更适合的管理方式。
2. 多项目共用专家:优先检查容量和依赖
当多个项目共享架构师、设计师、测试负责人或审批人时,单项目日历容易隐藏冲突。应尽量建立跨项目的资源视图,至少按周检查关键成员的承诺投入、支持工作和休假安排。无法获得精确工时,也可以用低、中、高负荷标记作为预警,再对高风险人员做细化核对。
取舍在于资源视图需要更多数据维护,也可能引发团队对“利用率考核”的担忧。管理者应明确容量信息用于发现系统性超载和协调优先级,而不是简单把每个人排满。
3. 需求变化频繁:把预测与基准分开
探索型项目或需求持续演进的项目,不宜把每次日期变化都视为失控。可以保留正式基准用于评估承诺,同时维护当前预测用于日常决策,并记录变更影响。若范围发生重大变化,应经过明确的决策流程重设基准,而非悄悄修改旧计划。
取舍是记录维度增加,团队需要区分“预测更新”和“正式变更”。如果分类太复杂,反而会让成员不愿更新,因此规则应简洁到能在实际协作中执行。
4. 规模较大或合规要求高:评估平台能力而非界面颜值
中大型企业、跨部门组织或超过百人的团队,评估项目管理平台时,应关注权限与数据隔离、审计记录、跨项目资源视图、自动化提醒、部署方式、数据导入导出和集成能力。若组织考虑从既有系统迁移,还要验证任务字段映射、历史记录保留、权限转换和迁移回滚方案。
例如,PingCode可作为面向中大型团队的候选平台之一。若团队有私有化部署要求,或正在评估从Jira迁移,应在采购与技术评审阶段核实当前版本的部署能力、迁移范围、兼容性和服务支持,并用真实项目做小范围验证。它可以进入候选清单,但不应被称为适用于所有组织的唯一选择;数据安全、组织流程和总拥有成本仍需结合自身情况判断。
这类平台的主要取舍是:统一数据和权限治理的能力可能更强,但实施、配置、培训与迁移成本也更高。只有当现有工具已经无法支撑跨团队协作、审计或资源协调时,平台化建设的收益才更容易覆盖成本。
5. 团队数据基础较弱:先做口径治理,再做自动化
如果任务负责人、状态和日期经常缺失,先不要急着自动生成大量看板。建议用两到四周建立字段规范和周度复核节奏,记录哪些字段最容易过期、哪些指标能触发有效行动,再决定自动化范围。
这项取舍看起来不如直接上系统“显得先进”,但能减少把错误数据自动化放大的风险。数据口径稳定之后,自动提醒和图表才更可能节省管理时间。

八、项目经理每周检查清单:让日历持续可信

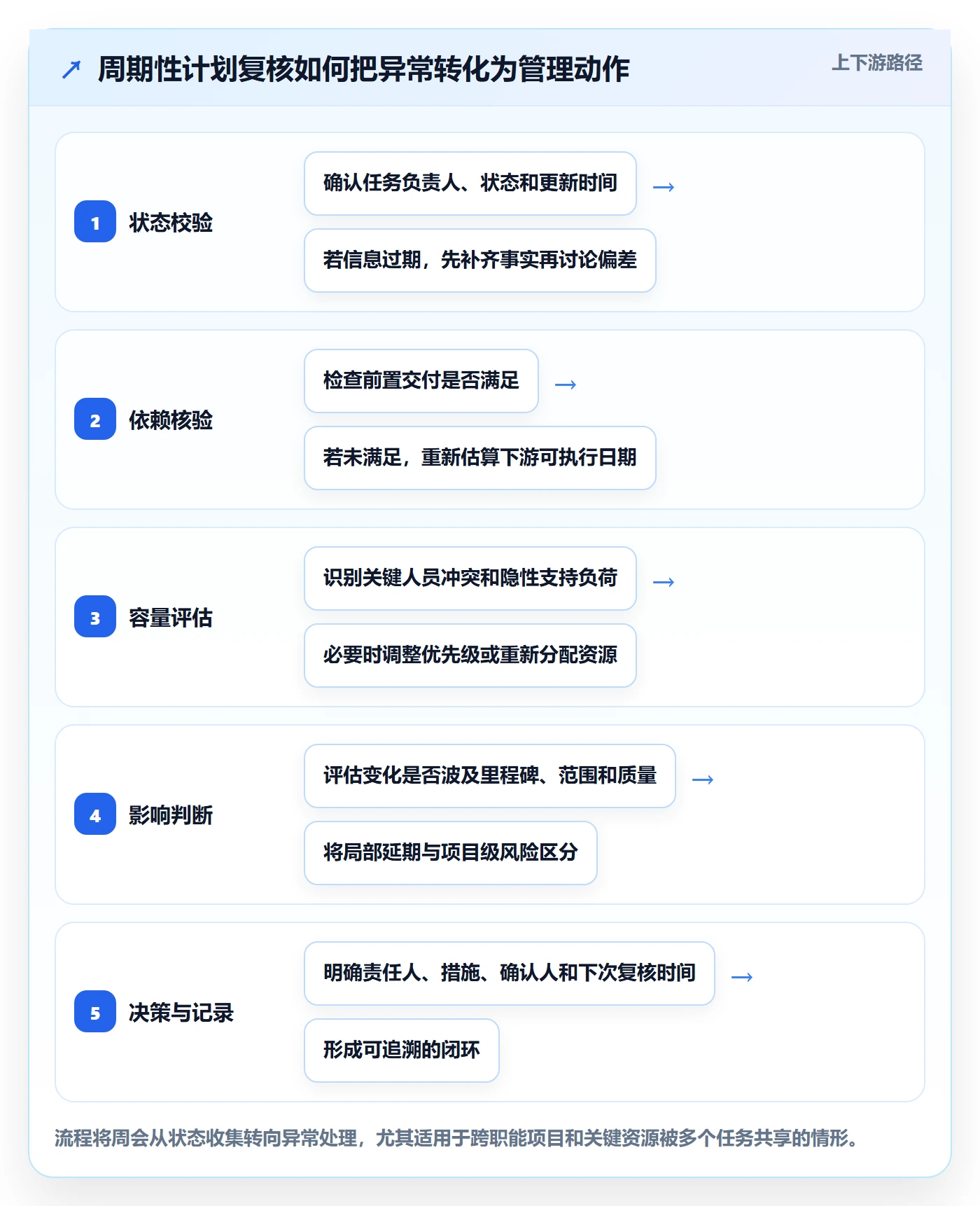

1. 先检查未来两周的可执行性
- 未来两周的关键里程碑是否有明确负责人、验收人和完成定义?
- 任务的前置依赖是否已完成,或有明确的预计完成时间?
- 关键负责人是否在多个项目中被重复安排,或承担未计入计划的支持工作?
- 计划中的任务跨度与预计投入是否分开记录,容量估算是否合理?
- 即将到期但状态未更新的任务,是否有人负责核实实际进度?
2. 再检查变化是否形成闭环
- 日期调整是否保留原始基准,并记录变更原因?
- 变更是否影响后续里程碑、测试窗口、审批或对外承诺?
- 受影响的负责人和协作方是否已收到更新?
- 当前风险是否有下一步动作、责任人和复核日期?
- 本周的指标变化能否解释,异常是否对应具体管理动作?
检查清单不需要被执行成冗长会议。团队可以先挑选与当前风险最相关的几项,围绕异常做短讨论,并将决策直接更新到计划里。若每周都重复问相同问题,却没有人调整任务、资源或优先级,说明复核机制还停留在汇报层面。

九、结语:先让计划可检查,再追求计划看起来完整
项目日历视图真正有用的地方,不是让任务在屏幕上排得整齐,而是让团队更早发现日期背后的依赖、容量和等待风险。可靠的计划从交付目标开始,经由任务拆解、依赖识别和容量核对,再以基准计划、周度复核和变更记录维持可信度。
下一步可以先选一个正在执行的项目,保留任务负责人、开始与截止日期、前置依赖、预计投入、状态和更新时间七项信息;再连续复核两到四周,观察哪些字段经常缺失、哪些阻塞反复出现。先把少量数据维护准确,再扩展指标和自动化,比一开始追求复杂日历与满屏图表更能改善决策。
常见问题解答(FAQ)
1. 项目计划安排应按什么流程进行?
我刚开始负责一个跨部门项目,任务清单已经有了,但不知道应该先定日期还是先分配负责人。尤其是几个任务互相依赖时,我担心排出来的日历看着完整,实际却无法执行。
先明确交付目标和验收里程碑,再把交付物拆成可执行任务,确认负责人、前置依赖和工作量,之后结合人员可用容量安排开始与截止时间。发布计划时保留基准版本,并注明负责人和更新时间;执行中出现变化,要记录原因、受影响的任务或里程碑以及确认人。
2. 项目日历视图至少需要维护哪些字段?
我用日历安排任务时,团队成员填的信息经常不一致,有人只写截止日期,有人会补充负责人和状态。想让日历既方便查看,又不至于变成一张难维护的大表,哪些字段最重要?
建议至少维护任务名称、负责人、开始日期、截止日期、状态和所属里程碑;有任务依赖或资源协调需求时,再增加前置任务、预计工作量、优先级和更新时间。字段应服务于排期判断,不必一次全部启用;团队还应统一状态定义、日期格式和颜色含义,并区分任务期限与实际投入工时。
3. 项目经理如何衡量计划是否按期执行?
我每周都会看任务完成情况,但单看已完成数量,很难判断项目是否真的在按计划推进。遇到里程碑延期、任务改期和临时插入工作时,我也不确定应该采用什么统计口径。
可以先跟踪里程碑按期达成率、逾期未完成任务数、逾期天数和计划变更频率。按期达成率可定义为统计周期内按原计划日期完成的里程碑数除以到期里程碑总数,并明确取消项和获批改期如何处理;同时保留原始基准日期,避免改期后覆盖基准,让偏差无法追溯。
4. 如何从日历视图发现排期冲突和资源过载?
我曾把任务都排进日历,却直到临近交付才发现同一位同事同时承担多个关键任务。日历上日期看起来没有空缺,但我不确定怎样判断这是真正的工作量冲突,还是只是任务时间重叠。
把每项任务的预计投入与负责人的可用容量对照,而不是只看任务日期是否重叠;容量估算应扣除休假、会议和其他项目占用。若同一负责人承担的预计投入超过其同期可用时间,或前置任务晚于后续任务的计划开始日期,就应核实依赖和优先级,协商调配资源或调整范围与日期,并记录调整原因。
核心关键词
文章包含AI辅助创作:计划安排流程与规范:项目经理日历视图入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/487215
读者评论
把日历定位为检查窗口而不是计划本身,这个区分很实用。日期齐全仍要核对依赖、工时和负责人容量。
任务跨度和实际投入工时确实容易混淆。按周估算可用容量,比单看日历空档更能发现关键人员过载。
保留基准日期和当前预测日期有助于追溯变更原因,也能避免只看到最新日期、却无法判断偏差来源。
里程碑按期率需要统一统计口径,尤其是基准重设和取消节点如何处理,否则项目间对比容易失真。
文中强调复核要聚焦异常和后续动作,而不是反复收集状态;这对跨团队协作尤其有参考价值。
