看板上的状态从 5 个增加到 12 个,项目负责人却仍然说不清任务为什么延期,这通常不是状态还不够细,而是每个状态缺少清楚的进入条件、责任人和退出标准。自定义状态的价值,不在于让看板更像真实工作现场,而在于让任务等待、交接、返工和决策延迟变得可见,并据此采取行动。
自定义状态流程与规范:项目负责人看板流程优化关键指标
一、先给结论:状态是管理规则的界面,不是流程本身
1. 先定义责任和流转条件,再配置状态名称
我判断一套看板状态是否有用,通常不会先数有几列,而会先问四件事:任务进入这个状态时,必须满足什么条件?当前由谁负责推进?什么情况才算完成这个阶段?遇到等待或异常时,谁需要采取行动?如果这些问题答不上来,增加一个状态只会多出一列待维护的信息。
状态设计的核心单位不是“阶段名称”,而是一次可观察的管理交接。比如,“待验收”只有在交付物已提交、验收人已明确、验收标准可查时,才是有管理意义的状态。如果任务只是被拖进这列,没人知道要检查什么,它就只是一个更精细的“进行中”。
2. 关键原则是让状态触发行动
一列状态值得保留,至少应当改变某个管理动作:任务负责人发生交接、工作内容发生变化、需要作出新的决策,或风险需要升级处理。若状态变化不会改变责任、动作、信息要求或决策方式,它往往更适合作为标签、字段或备注。
例如,“高优先级”通常描述任务属性,不是工作阶段;“被阻塞”通常是异常情况,不一定适合塞进主流程;“需求已澄清”若意味着工作从业务分析交给执行团队,则可能是值得独立管理的交接节点。关键不是这些词是否常见,而是它们是否对应真实的管理差异。
3. 指标用于提出问题,不应用来直接给人排名
周期时间、吞吐量、在制品数量、状态停留时间和阻塞时间,能帮助项目负责人找到等待集中点,但不能脱离任务难度、依赖关系、范围变化和团队职责单独解释。看板指标首先是流程诊断信号,不是个人绩效分数。
所以,本文不提供“项目看板最佳状态数量”或“所有团队都应达到的周期时间”。这类数字脱离工作类型和统计口径就没有可比性。更稳妥的做法,是先建立统一口径,再使用团队自己的历史记录做前后对照。

二、从真实工作场景入手:看板为什么越改越复杂
1. “进行中”成为任务堆积的遮蔽层
一个团队的看板可能只有“待办,进行中,完成”三列。项目开始时,这种设计直观、维护成本低;随着项目涉及产品、研发、测试、合规和业务验收,“进行中”逐渐同时容纳需求澄清、等待设计、开发、联调和待测试。负责人看到的只是任务在推进,却看不出工作究竟停在哪个环节。
这种情况下,拆分状态可能有价值,但必须先确认团队是否真的按这些阶段工作。如果“设计中”和“开发中”对应不同负责人、交付物和完成条件,拆分能够暴露交接;如果团队并没有稳定区分,只是为了让看板看起来更细,拆分就会增加更新负担。
2. “待验收”堆积,不等于执行团队速度慢
任务停在待验收,表面上像是最后一步拖延,实际原因可能是验收人同时承担多条业务线、验收标准没有提前确定、任务交付时缺少测试记录,或者审批会议只在固定日期召开。只盯着任务负责人,容易把系统性等待误判为个人效率问题。
我会把任务停留时间与阻塞原因一起看:同一列里的任务是否集中等待同一角色?等待发生在工作日还是审批窗口?任务是否缺少必要材料?只有把“停在哪里”和“为什么停”关联起来,项目负责人才能判断该补资源、改规则,还是减少不必要的交接。
3. 用工作流看板,不要混淆现场管理看板
本文讨论的是项目任务从受理、处理、验证到交付的协作流程,不讨论生产线节拍、设备状态、施工现场安全展示等实体现场看板。两类看板都强调可视化,但前者关注任务流转和协作责任,后者可能关注产量、设备、物料或现场风险,指标不能直接互换。
对项目负责人来说,最重要的是先明确看板记录的对象:一张卡片代表需求、缺陷、审批事项,还是一个完整交付任务?对象不同,状态边界和周期时间的口径也会不同。若同一列混放不同粒度的工作项,后续统计出来的平均周期往往没有解释力。
4. 先排除流程之外的约束
状态优化能提升可见性,也能减少含糊的交接,但不能凭空增加团队产能。需求持续变更、关键角色不足、外部供应商延迟、资源同时被多个项目占用,都可能是延期的主要原因。把这些问题简单改名为“流程不顺”,只会让团队在看板配置上反复折腾。
诊断时,我建议把问题分成三类:看不见,状态和字段无法呈现真实情况;说不清,责任、交接和完成条件含糊;做不到,资源、能力或外部依赖不足。前两类可能通过流程规范改善,第三类需要项目组合、资源协调或范围取舍介入。

三、常见误区:看板更细,不代表流程更清楚
1. 误区一:状态越多,项目透明度越高
增加状态确实能提高信息颗粒度,但也会增加团队判断“该放哪一列”的成本。若每次状态变化都需要额外解释,成员会开始跳过状态、批量更新,或者把任务放在最熟悉的那一列。看板看起来很完整,数据却逐渐失真。
我的判断标准是:拆分后是否有不同的责任主体、处理动作、完成证据或管理决策。至少有一项存在明确差异,再考虑拆分。若唯一变化是名称更符合某个部门的习惯,通常不值得为此增加一列。
2. 误区二:把阻塞、优先级和风险都做成主流程状态
“阻塞”是任务当前受到的异常影响,“高优先级”是任务的业务属性,“高风险”是需要关注的评估结果。它们不一定代表任务沿着主流程走到了另一个阶段。把这些内容都变成状态,容易出现“高优先级开发中”“阻塞待验收”之类的组合困难,状态列也会不断膨胀。
更实用的设计通常是:主状态描述工作阶段,标签或字段描述优先级、风险、阻塞原因、所属产品线等属性。只有当异常状态会触发明确的独立流程,例如升级审批、专人处理或限时响应时,才考虑设置专门的异常队列,并且规定如何回到主流程。
3. 误区三:任务移动了,就等于工作完成了
把任务从“开发中”拖到“待测试”,并不自动意味着交付物可测试;把任务改为“完成”,也不一定意味着业务方接受了结果。状态变更必须和证据或条件绑定,例如代码已合并、测试记录已提交、验收人已确认、发布版本已记录。
对于关键交接,至少要回答“交给谁、交付什么、对方如何确认、失败后回到哪里”。如果没有这些约定,状态变化只是卡片位置变化,不是工作流程的可靠记录。
4. 误区四:用平均周期时间代表所有工作的速度
平均值容易被少量超长任务拉高,也会掩盖任务类型差异。一个两小时内能完成的小修复,和需要跨团队评审的大型改造,不宜直接放在同一个周期时间分布里比较。若团队只看平均值,还可能因为少数长尾任务而误以为所有工作都变慢了。
建议至少按工作类型、规模区间或交付路径分组观察,并保留中位数或分位数等分布信息。指标不是越复杂越好,而是要能回答一个明确问题:哪类任务更容易等待?长尾集中在哪个环节?近期变化是普遍发生,还是由少数异常任务造成?
5. 误区五:把指标变化直接归因于一次看板调整
流程试行期间,团队可能同时经历人员调整、范围变更、节假日、临时插单或外部审批变化。如果上线新状态后周期时间下降,不能仅凭时间先后就断定新状态带来了改善。同样,某项指标短期变差,也不一定意味着调整失败。
更稳妥的做法是记录调整日期、适用范围、同时发生的变化和观察周期。先小范围试行,再比较相似工作类型的结果,并结合等待原因与质量指标做解释。项目管理指标可以提供线索,但因果判断需要更谨慎。

四、专业判断逻辑:如何决定状态该拆、该并,还是改成字段
1. 先画出真实工作路径,再对照现有看板
不要从软件里的默认模板开始倒推团队流程。我会先选取一组近期完成和仍在处理的任务,追踪它们实际经历了哪些动作、交给了谁、在哪里等待、哪些工作反复返工。重点不是把每个特殊情况都画出来,而是找出多数任务稳定经过的关键节点。
采样时要兼顾已完成、延期、返工和取消的任务。只访谈项目负责人,可能只听到计划中的流程;只看当前看板,可能看不见任务在列与列之间的线下沟通。必要时和执行人、验收人、依赖团队分别核对,找出流程定义与实际工作之间的差异。

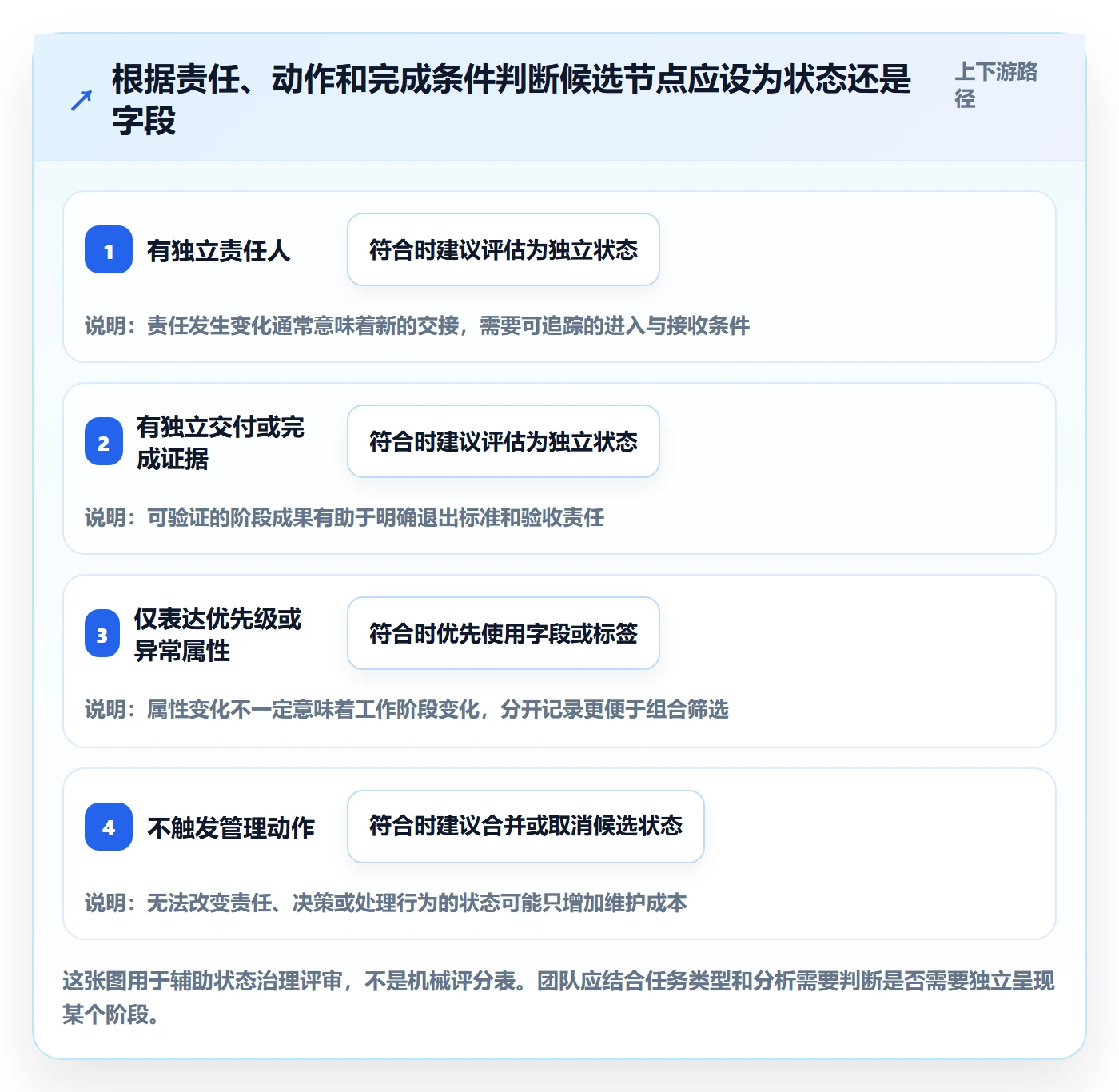

2. 对每个候选状态做“六问检查”
- 它描述阶段吗?状态应该说明任务现在处于什么工作阶段,而不是单纯表达重要程度。
- 进入条件清楚吗?团队成员能否判断任务何时可以进入,是否存在可验证的信息或交付物?
- 退出条件清楚吗?什么条件满足后,任务才能离开该状态?谁有权确认?
- 责任人明确吗?当前阶段由谁推动,遇到超时由谁协调?
- 管理动作有差异吗?进入该状态后,团队是否需要执行不同的动作或作出新的决策?
- 能通过它改善决策吗?单独观察该状态,是否能帮助项目负责人识别队列、交接或风险?
如果一个候选状态只能回答“它叫什么”,却无法回答上述问题,它很可能只是部门术语,而不是可执行的流程定义。反过来,如果一个环节有不同的交付物、责任和完成标准,即使团队过去一直把它叫作“进行中”,也值得重新评估是否拆分。
3. 用“状态、属性、事件”三分法减少混乱
状态表示任务当前处于哪一个工作阶段;属性表示任务本身的特征,例如优先级、风险级别、客户类型或阻塞原因;事件则表示发生过什么,例如需求范围变更、验收退回、依赖延迟或任务取消。
这三类信息分清后,项目负责人可以分别回答“工作走到哪一步”“这项工作有什么特点”“过程中发生过什么”。若把三类信息都塞进状态名称,历史数据很难清洗,筛选和趋势分析也会受到限制。
4. 设计状态时,先明确粒度再谈命名
一个状态不宜宽到无法诊断,也不必细到记录每一个动作。例如,若开发、测试和验收由不同责任人负责,且项目负责人需要分别观察这三类队列,可以考虑分开;若团队只是每天在同一负责人手里完成几个连续的小动作,且没有独立决策需要,合并可能更合适。
命名上应优先使用团队容易理解的词,并避免不同部门给同一状态赋予相反含义。像“已完成”这类名称尤其需要定义:是执行人完成、质量检查通过、业务验收完成,还是已经正式发布?名称越日常,越要写清楚边界。

5. 为每个状态写一张“状态定义卡”
状态定义卡可以控制在一页或一个表格内,避免规则藏在会议纪要中。建议记录状态名称、适用任务类型、进入条件、当前责任人、必要信息、退出条件、异常处理、升级时限和数据口径。若团队无法用几句话说明某状态的用途,说明设计还没有完成。
| 定义项 | 需要回答的问题 | 示例写法 |
|---|---|---|
| 状态名称 | 任务目前处于什么工作阶段? | 待验收 |
| 进入条件 | 进入前必须准备哪些信息? | 交付物已提交,验收范围和验收人已明确 |
| 当前责任人 | 谁负责推动这一阶段? | 指定验收人负责检查,任务负责人负责补充材料 |
| 退出条件 | 什么证据表示这一阶段结束? | 验收通过,或记录不通过原因并转入返工处理 |
| 异常处理 | 超时或受阻时谁采取行动? | 超过团队约定的提醒窗口后,由项目负责人协调验收资源 |
| 数据口径 | 停留时间从何时开始、何时结束? | 从首次进入待验收起,至通过或退回为止 |
五、项目负责人应盯哪些指标:从“进度百分比”走向流程诊断
1. 周期时间:工作从开始到完成经历了多久
周期时间必须先定义起止点。例如,从任务开始处理到业务验收完成,还是从需求确认到正式发布?两个口径回答的问题不同。若把待排期时间包含在内,指标更接近交付等待周期;若只统计开始处理后的时间,则更关注执行阶段。
建议按任务类型和工作规模分组,并观察中位数、分布或高分位情况,而不是只汇报一个平均值。周期时间变长时,项目负责人要进一步区分是执行时间上升、等待时间上升,还是返工次数变多。
2. 吞吐量:一定时间内完成了多少项工作
吞吐量通常按周或月统计完成项数,适合观察团队交付节奏是否稳定。但它不能直接代表工作价值:把一个大任务拆成十个小任务,完成项数可能上升,却不代表客户获得的价值同步增加。比较吞吐量时,应使用相近的工作项定义,并同步观察质量、范围变化和返工情况。
3. 在制品数量:团队同时开了多少项工作
在制品数量可以帮助发现过度并行。若团队同时启动的任务持续增加,而完成量没有同步变化,工作注意力可能被切碎,等待和切换成本也可能上升。项目负责人可以观察在制品数量与周期时间是否同时走高,再讨论是否要限制新任务进入或优先收尾。
但在制品上限没有适用于所有团队的统一数值。工作类型、角色配置、交付复杂度和突发任务比例都会影响合适的限制。更安全的方式是先试行团队可接受的上限,再检查是否减少了长期悬而未决的任务,同时避免关键工作因为规则被不合理地挡在流程之外。
4. 状态停留时间与老化任务:看见队列和长尾
状态停留时间回答“任务在这个阶段待了多久”,老化任务则帮助识别“已经开始但迟迟没有完成的工作”。二者都适合用于安排复核和协调,不宜直接解释成某个成员动作慢。任务可能在等待决策、测试环境、外部反馈或资源窗口,这些原因需要分别记录。
不要只看全团队的平均停留时间。可以先检查停留时间较长的任务,再按状态、任务类型、依赖团队和阻塞原因分类。项目负责人更需要知道的是:哪些队列反复变长,哪些等待能通过改变规则减少,哪些属于当前无法消除的外部约束。
5. 阻塞时间与原因:区分流程内等待和外部依赖
阻塞时间最好与阻塞原因一起统计,例如等待需求澄清、等待审批、等待跨团队接口、等待环境准备或等待业务验收。原因分类应少而稳定,避免把“其他”变成无法分析的大筐,也不要为了分类完整而让团队填报大量难以判断的选项。
若某一种原因反复出现在不同项目中,项目负责人可以向上追问是否需要固定审批窗口、明确服务责任人、提前安排接口评审或建立升级机制。只把阻塞标红而不指定处理责任,等于看见了问题,却没有建立解决路径。
6. 返工与退回:识别前置条件和质量边界
返工率、退回次数或一次验收情况,可以揭示需求不完整、验收口径不一致、测试不足或交付资料缺失。不过团队必须先统一“返工”定义:小幅修改、验收未通过后重新处理、范围新增,是否都计为返工?口径不同,数字就不能直接比较。
返工也不应被简单视为执行者失误。若退回集中发生在同一交接点,应该检查需求说明、验收示例、设计评审和交付清单。指标的目标是找到机制缺口,不是把复杂问题压成一个归责数字。
| 指标 | 主要观察对象 | 可追问的问题 | 使用边界 |
|---|---|---|---|
| 周期时间 | 开始到完成的时长 | 哪类工作更慢?等待集中在哪个阶段? | 统一起止点,按相似工作类型比较 |
| 吞吐量 | 单位时间完成的工作项数量 | 交付节奏是否稳定?工作项粒度是否变化? | 数量不等于价值,需结合质量和范围看 |
| 在制品数量 | 同时处理中的工作项 | 是否开工过多,导致任务难以收尾? | 上限应通过团队试行确定 |
| 状态停留时间 | 单个阶段的等待或处理时长 | 哪些状态反复形成队列? | 结合任务复杂度和阻塞原因解读 |
| 阻塞时间 | 任务因依赖或决策暂停的时长 | 哪些障碍可通过协调机制缓解? | 区分团队可控与外部依赖 |
| 返工或退回情况 | 重复处理和验收未通过的情况 | 需求、交付物或验收标准哪里不完整? | 先统一返工统计口径 |

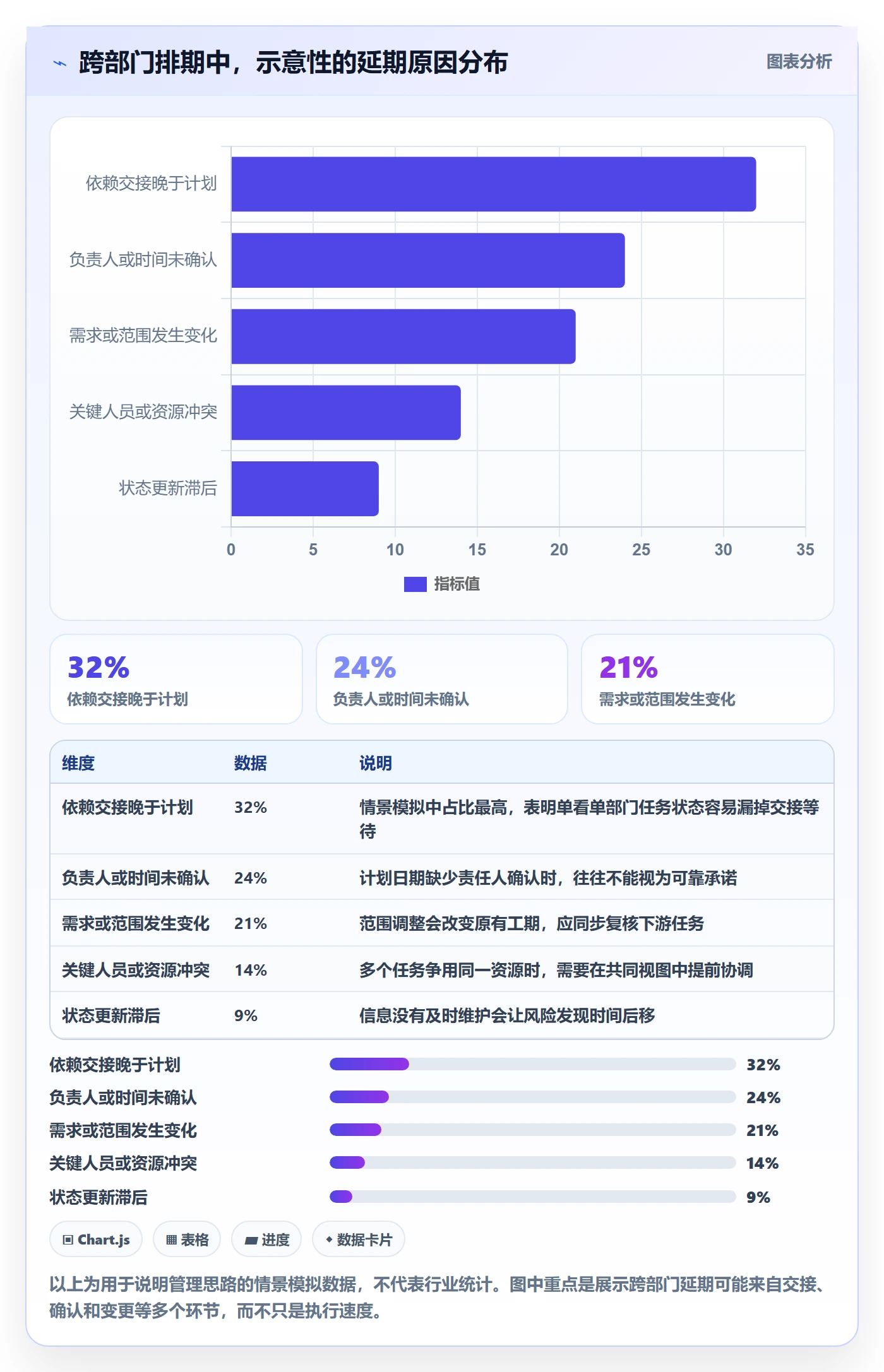

六、用一个假设项目演示:如何从停留时间找到瓶颈
1. 先说明示例边界,避免把演示值当成行业标准
下面用一个假设的内部业务改造项目演示分析方法。团队有 8 名成员,工作流为“待澄清,待排期,处理中,待验收,完成”,观察窗口为 4 周,共有 24 项完成工作。以下数据只用于说明如何从看板记录提出问题,不代表真实企业样本,也不构成周期时间或吞吐量基准。
项目负责人注意到,24 项工作中有 9 项曾在待验收状态停留超过团队内部约定的观察窗口。进一步核对后发现,这些任务中有 5 项缺少验收材料,3 项等待业务验收人,1 项是验收标准与需求记录不一致。数字的意义不在于“待验收应控制在几天”,而在于它把后续调查范围从整个项目缩小到了交接材料、验收资源和标准一致性。
2. 先把现象拆开,再决定干预动作
如果任务主要因为材料不完整而等待,单纯增加验收人不会解决根因。团队可以为进入待验收设置必要字段和交付清单,并在任务转入前检查是否齐全。如果主要问题是验收人排期,则需要讨论代理人、固定验收窗口或提前预约,而不是要求执行人员不断催办。
若退回原因集中在验收标准不一致,则应在任务进入执行前明确验收示例、边界条件和决策人。流程优化的重点不是把“待验收”拆成“等业务验收”“等技术验收”“等管理审批”三列,而是先确认每种等待是否有不同的责任、时限和解决方式。
3. 用前后对照评估改变,不把一次变化说成确定因果
假设团队决定先新增验收材料清单,并明确一个验收协调人。实施 4 周后,进入待验收的任务中,因材料缺失而退回的数量从 5 项降到 2 项;与此同时,业务验收等待仍未明显减少。合理结论是:清单可能帮助团队减少了资料不齐造成的退回,但它没有解决验收人可用性问题。仍需要继续观察,并确认两个时期的工作类型与范围是否相近。
复盘时,还应检查是否出现新的副作用:清单是否让小任务填写过多内容?验收人是否收到更多通知却没有足够时间处理?任务是否为了满足字段要求而填写形式化信息?流程优化不是只看一个数字变好,而是看等待、返工、质量和维护负担之间的整体变化。
| 观察项 | 调整前示意值 | 调整后示意值 | 项目负责人的解释重点 |
|---|---|---|---|
| 验收材料缺失导致退回 | 5 项 / 观察期 | 2 项 / 观察期 | 检查清单是否改善了交接完整性,同时确认工作样本是否相近 |
| 等待业务验收的任务 | 3 项 / 观察期 | 3 项 / 观察期 | 资料规则没有解决验收资源问题,应另行评估排期与代理机制 |
| 验收标准不一致导致退回 | 1 项 / 观察期 | 1 项 / 观察期 | 需要在进入执行前补充标准说明,而非继续扩展看板状态 |

4. 同时观察成本:规则改善不能变成重复录入
每增加一个字段、状态或检查动作,都有维护成本。团队可以抽样检查成员更新看板所花时间、任务转状态的及时性、缺失字段比例,以及会议中仍需线下追问的次数。如果看板信息变多,却仍然要在会议中重新确认任务位置,说明字段设计没有解决实际信息缺口。
对小型、短周期、低依赖项目,简化流程可能比建立完整指标体系更有效;对涉及多团队交接、合规审查或持续交付的项目,记录节点和验收证据则更重要。正确方案不是永远做细,而是让流程复杂度与协作风险相匹配。
七、不同团队的行动建议与取舍
1. 小团队、低复杂度项目:先保留少数主状态
若团队成员稳定、交接少、任务周期短,可以从“待处理,处理中,待确认,完成”一类简洁流程开始。优先补齐状态定义和责任人,不要一开始就引入大量等待、风险和部门专属状态。
取舍是:信息颗粒度较粗,但更新成本较低。若项目负责人能通过短会或直接沟通及时发现异常,这种方案可能足够。只有当“处理中”长期掩盖不同阶段,或不同责任人的队列需要独立管理时,再试着拆分。
2. 多团队、多角色协作:优先设计交接和异常升级规则
当需求、研发、测试、业务验收和合规团队共同参与时,状态设计应优先回答交接双方的责任边界。明确上一环节交付什么、下一环节如何接收、资料不齐时退回给谁,以及等待超过约定窗口后由谁协调。
取舍是:跨团队可见性提高,但流程协商和治理成本也会增加。建议先选一个有代表性的项目试行,确认状态定义能够被各团队一致理解,再扩展到其他项目。不要因为某个团队的内部阶段有意义,就要求所有团队照搬。
3. 依赖多、审批重的项目:单独追踪等待原因
若项目大量依赖外部供应商、业务决策或合规审批,单看执行状态会低估真实周期。可以用阻塞原因、依赖责任人和开始等待时间等字段补充记录,并建立升级和提醒方式。项目负责人应区分团队可控制的处理时间与不可直接控制的等待时间。
取舍是:等待原因越细,后续分析可能越有价值,但成员需要投入更多维护精力。建议先用少量稳定分类覆盖主要原因,定期合并低频或含义重叠的选项,不要持续累积无人使用的分类。
4. 正在从电子表格迁移到项目管理平台:先迁移口径,再迁移卡片
迁移工具前,不妨先盘点现有状态名称、历史定义、字段、权限、通知规则和统计报表。旧系统里同名状态可能含义不同,不同团队的任务类型也可能不能直接共用一个流程。若不先处理口径,迁移后通常只是把历史混乱搬进新平台。
选型时要核对平台是否支持团队需要的流程配置、权限管理、历史数据保留、数据导出、集成能力和部署要求。对于 100 人以上、涉及多部门治理的组织,还要评估流程模板能否复用、是否允许团队在治理边界内调整,以及平台变更对历史报表和协作习惯的影响。
例如,PingCode面向中大型企业及 100 人以上组织的使用场景,可作为这类团队评估项目管理平台时的候选方案之一。平台能力、私有化部署支持、Jira平滑迁移方案和具体适配范围,应以厂商当前产品文档、实施方案及合同约定为准,并结合组织的权限、数据治理、集成和迁移验证要求进行核验。它可以纳入国产项目管理工具选型清单,但不应仅凭“国产替代”标签就直接得出唯一选择的结论。
取舍是:统一平台有助于跨团队查看和治理,但也可能把局部差异压平。较好的做法通常是统一核心状态定义、指标口径和权限原则,同时允许项目类型在受控范围内使用不同的交付路径。迁移时还要保留旧状态到新状态的映射记录,避免历史报表突然失去可解释性。
5. 组织级流程治理:统一底线,不强求所有项目一模一样
PMO或项目组合管理团队可以规定状态命名原则、必填信息、关键指标口径、异常升级机制和审计要求,但不一定要统一所有项目的每一列。产品研发、市场活动、客户实施和合规项目的工作结构可能不同。
取舍是:过度统一会降低适配度,完全放任又会造成跨项目数据无法比较。建议统一“哪些信息必须能比较”,而不是机械统一“每个项目都必须有完全相同的状态”。对于确实要做组合分析的指标,先统一计算口径,再讨论是否需要相同的流程字段。

八、落地步骤、复盘节奏与最终检查清单
1. 第一步:选一个具体痛点,不从“重做全部看板”开始
先明确要解决的问题,例如任务频繁停在待验收、需求澄清阶段无人负责,或同时进行的工作过多。每次只选一个主要问题,并确定观察范围和任务类型。问题足够具体,团队才知道改动是否有效。
2. 第二步:收集样本,复原实际流转
选取近期完成、延期、返工和取消的工作项,询问执行人、交接人和验收人各自如何理解当前状态。记录任务实际经过的动作、等待原因、交付资料和退回情况,并标出看板记录与实际工作的差距。
3. 第三步:删掉无行动价值的状态,补齐关键定义
对每个状态使用六问检查,合并仅有名称差异的状态,必要时把优先级、风险和阻塞原因改成字段。为保留的状态写明进入条件、责任人、退出条件和异常处理,不要先追求覆盖全部边缘情况。
4. 第四步:确定少数关键指标和统计口径
每次试行不必同时引入所有指标。若问题是任务卡在中间环节,可先看状态停留时间、老化任务和阻塞原因;若问题是并行过多,可一起观察在制品数量、吞吐量和周期时间;若问题是交付质量,则明确返工和验收退回口径。
在公布指标前,写清统计周期、起止点、任务范围和排除项。若成员无法复现某个指标的计算方式,就先不要把它作为跨团队比较依据。
5. 第五步:小范围试行,记录其他同时变化
先在一个项目或一个工作类型中试用,给团队一个固定的观察窗口。记录规则上线时间、适用范围、培训情况、同期人员与范围变化,以及成员反馈。若同时大改状态、权限、会议和绩效规则,就很难判断结果来自哪里。
6. 第六步:复盘结果和维护成本,决定保留、调整或撤销
复盘时至少回答三件事:问题是否更早暴露?团队是否采取了对应行动?新的字段和规则是否增加了过多维护负担?如果某个状态从未用于决策、成员持续误用,或只在汇报前集中补录,应认真考虑合并或取消。
| 检查阶段 | 项目负责人要确认的事项 | 出现异常时的动作 |
|---|---|---|
| 配置前 | 状态是否有清晰含义、责任人和退出条件?指标口径是否统一? | 先补流程定义,不急着配置更多列 |
| 运行中 | 任务是否长期停留?状态是否被跳过?阻塞原因是否能识别? | 核对任务样本、交接材料和外部依赖 |
| 复盘时 | 等待或返工是否减少?更新负担是否增加?同期是否发生其他变化? | 保留有证据支持的规则,调整或撤销无效配置 |
| 治理时 | 状态变更由谁批准?旧数据如何迁移?团队差异如何纳入? | 建立轻量评审和历史映射,避免规则悄然漂移 |

7. 最后检查:一套状态流程是否真的可用
- 每个状态都能用一句话说明其工作阶段和适用范围。
- 任务进入状态前有可核对的条件,离开状态时有明确完成标准。
- 当前责任人和下一位接收人都清楚,交接材料有明确要求。
- 阻塞、优先级和风险没有无差别地混入主流程状态。
- 周期时间、吞吐量、在制品和返工等指标有可复现的计算口径。
- 指标变化用于定位流程问题,而不是直接给个人排名或归责。
- 状态变更有治理责任,历史任务和数据迁移有处理规则。
- 新增信息带来的决策价值,足以覆盖团队更新和维护成本。
自定义状态流程真正要优化的,不是看板的列数,而是任务从一个责任边界走到下一个责任边界时,团队能否及时知道发生了什么、该由谁行动、什么证据代表完成。下一步不必先重建整张看板:选出最近最常见的一类停滞任务,抽样核对它的状态、等待原因和交接条件,再决定是拆状态、改字段、补规则,还是协调资源。当每一个状态都能触发清楚的动作,指标才会成为管理工具;否则,再精致的看板也只是任务清单。
常见问题解答(FAQ)
1. 项目看板的自定义状态应该怎么设计?
我负责的项目看板状态越来越多,团队成员有时也说不清任务究竟卡在哪一步。我想调整流程,但担心状态拆得太细,反而增加维护负担。
先梳理任务实际经过的环节,再判断每个环节是否有不同的负责人、处理动作或完成条件。只有这些方面存在实质差异时,才值得单独设为状态;优先级、风险和阻塞等信息通常更适合作为标签或字段。
2. 每个看板状态需要制定哪些流转规范?
我遇到过任务被移动到下一列,却没有交付物、验收要求或待解决问题的情况。状态看起来更新了,接手的人却仍然不知道该做什么。
为每个状态记录进入条件、当前责任人、必需信息和退出条件,并明确由谁执行状态交接。转入下一状态前检查相关资料是否齐全;对于阻塞、返工和取消任务,也要规定标记方式、处理责任及原因记录。
3. 项目负责人应看哪些指标判断看板流程是否顺畅?
我过去主要看任务完成数,但完成数量变化并不能说明等待是否减少,也看不出任务总是卡在哪个环节。我希望有一组口径清楚、能用于复盘的指标。
建议同时观察周期时间、吞吐量、在制品数量、状态停留时间、阻塞时间和返工情况。先统一统计周期与定义,例如周期时间从开始处理到验收完成;再按任务类型分组查看,避免把复杂程度不同的工作直接比较,也不要单独用这些指标给个人排名。
4. 看板上任务长期停留在某个状态,项目负责人该如何排查?
我发现一批任务连续多天停在待验收状态,第一反应是催验收,但类似积压之后又反复出现。我想判断这究竟是个人没跟进,还是流程本身存在问题。
先核对任务在该状态的停留时间、积压数量和阻塞原因,再抽查交接资料是否完整、验收标准是否明确、验收人是否有可用时间。把原因归类后选一个小范围措施试行,并比较调整前后的等待时间、返工情况和积压量;不要仅凭停留时间就认定某个人效率低。
核心关键词
文章包含AI辅助创作:自定义状态流程与规范:项目负责人看板流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/486445
读者评论
把“待验收”单独列出来确实能看见等待,但还得记录验收人和所需材料,否则只是在看板上多了一列。
文中把状态、属性和事件分开讲很实用,尤其是阻塞原因不一定代表任务进入了新的工作阶段。
不建议用平均周期时间直接比较不同规模的任务,按工作类型分组后再看中位数或长尾情况,更容易定位问题。
状态调整后同时记录人员、范围和外部依赖变化,这点很重要;否则指标改善也未必是看板改动带来的。
六问检查适合用于评审候选状态,但实际落地还需要让执行人和验收人共同确认进入、退出条件。
