看板已经有“待办、进行中、已完成”,任务却还是经常找不到负责人、卡在交接处,或者所有成员都说自己很忙,这通常不是再加几列状态就能解决的问题。泳道真正要解决的,是团队如何快速区分不同类别的工作,并据此采取行动;如果泳道只是把组织架构搬到屏幕上,它很可能会让看板更复杂,却没有让协作更顺畅。
一、先给结论:泳道不是装饰,而是团队共同遵守的分流规则
1. 一条泳道必须回答一个明确问题
我判断一条泳道有没有价值,首先会问:成员看到这条泳道后,能不能更快判断任务属于哪类工作、应由谁关注,或需要怎样处理?如果答案只是“这样排版看起来清楚”,它还不足以成为一条泳道。
泳道可以按工作类型、责任角色、项目或服务类别等维度划分,但不应同时承担所有分类任务。比如团队既想按部门区分,又想按优先级区分,还想把客户类型放进同一层泳道,结果往往是分类交叉、任务无处可放。
2. 泳道、状态列和标签解决的是不同问题
状态列回答“任务进展到哪里”,泳道回答“这是什么类别的工作或由哪类协作机制处理”,标签补充任务属性。三者可以配合使用,但不要把它们当成可以互换的东西。
例如,一个产品迭代看板可以用“待处理、开发中、待验证、已完成”表达流程状态,用“功能开发、缺陷修复、技术维护”区分工作类型,再用标签标明高优先级或风险。若把“高优先级”直接设为泳道,团队可能会遗漏优先级变化后任务应该如何归类、由谁维护的问题。
3. 先选一个主要维度,再用运行结果决定是否扩展
对于刚开始使用团队看板的项目,我通常建议先选一个最能解决当前协作问题的泳道维度。不要一开始就把所有想观察的信息都变成泳道。分类越多,成员每次录入任务时就越需要判断“我该放哪一格”,维护成本也会随之增加。
下面的数量仅是情景模拟,用于说明分类复杂度如何影响录入,不代表所有团队的真实统计:团队把同一批任务分别放入两条、四条和六条泳道,观察每张卡片的归类时间与无法归类比例。这里的关键不是两条泳道永远最好,而是新增泳道必须带来足以抵消维护成本的决策价值。

二、为什么任务看得见,协作仍然会卡住
1. 卡片有状态,不代表责任和下一步清楚
我在梳理项目看板时,会把“状态可见”和“行动可见”分开检查。卡片从待办移动到进行中,只说明有人改变了状态;它不一定说明谁在负责、完成标准是什么、目前卡在哪里,以及下一步需要谁采取行动。
例如,一项“完成客户数据导入”的任务显示为进行中,但卡片没有负责人,也没有说明是否等待客户提供字段映射。项目经理看到它时只能再去群聊追问。泳道可以帮助识别这是“客户交付类”还是“内部研发类”任务,却不能替代卡片上的责任信息和阻塞说明。
2. 跨角色交接处,比部门边界更容易暴露问题
一个任务可能依次经过需求提出人、设计、开发、测试和验收人员。团队若只按部门设泳道,容易把注意力放在“任务归哪个部门”,而没有说明交接发生时,发送方要补充什么、接收方如何确认、任务何时算真正进入下一阶段。
交接不应只是把卡片拖到另一个位置。至少要能看出当前责任人、交付物或验收条件、尚未解决的依赖,以及对方是否已经接手。泳道提供的是观察框架,交接规则则需要团队明确约定。
3. 多个项目混在一张板上,会让泳道被迫承担过多责任
项目规模扩大后,团队常把不同节奏、不同审批要求的工作都放进同一张板,再不断追加客户、优先级、产品线和部门泳道。此时看板看似覆盖面更广,实际可能让成员无法判断“这张板主要服务什么工作”。
在这种情况下,先问是否需要按项目拆分看板,往往比继续增加泳道更有效。不同项目如果有不同的完成定义、处理时限或授权机制,放在同一张板上未必有利于协作。

三、先排除四种常见误区
1. 误区一:按部门划分,就是最清晰的做法
部门泳道容易理解,也适用于需要观察不同职能工作量的场景。但任务实际流转时,工作可能跨越多个部门。如果任务从“产品部”泳道移到“研发部”泳道,成员可能误以为工作已经完成交接,实际上接收方还没有确认任务内容。
如果主要问题是角色间的工作交接,应优先设计清楚状态流转和交接约定,而不是只按部门分区。部门泳道适合呈现工作归属,不会自动解决协作接口的问题。
2. 误区二:每个成员都单独一条泳道,就能看出谁忙谁闲
按个人分泳道适合任务负责人较稳定、团队希望检查工作分布的场景。但它容易把协作工作简化成“谁的任务”,也可能让成员为了看起来任务较少而推迟认领,或把团队看板误用成个人绩效榜。
如果任务由多人共同完成,可以明确一个主要负责人,同时记录协作者、当前交付责任和协同事项;不要为了让每个人都有一条泳道,把所有任务强行归到单一成员名下。个人负载可以作为讨论资源配置的线索,不应单独作为个人表现结论。
3. 误区三:优先级不同,就必须分成不同泳道
优先级通常会随业务情况变化。如果每次优先级调整都要移动卡片、改变泳道归属,成员可能会把大量精力花在整理版面上,而不是处理任务。优先级可以用字段、标签或明确的排序规则呈现,是否需要独立泳道,取决于团队是否有不同的处理机制。
例如,紧急故障如果有单独的响应流程、值守安排和完成要求,将它独立呈现可能有价值;如果只是普通任务中的“更重要一项”,单独设泳道未必能增加信息。
4. 误区四:泳道越细,看板越专业
如果成员需要反复确认某张卡片究竟属于“平台优化”“技术治理”还是“版本维护”,说明分类定义可能存在重叠。分类越细,不代表管理越精确;只有当细分带来不同的决策、责任或处理方式时,才值得增加一条泳道。
我会特别留意两种信号:一是“其他”泳道持续堆积,二是相邻泳道的任务经常被来回移动。前者可能意味着分类缺项,后者可能意味着边界不清。两者都不是单纯增加培训就能彻底解决的,通常需要重新审视分类依据。

四、如何做专业判断:从管理问题倒推泳道维度
1. 先写出这张看板要回答的三个问题
搭建之前,项目负责人可以先和成员一起写出看板最需要回答的问题。问题越具体,越容易判断泳道是否必要。常见问题包括:哪些类型的工作正在堆积?哪些任务需要特定角色关注?当前是否有未被接手的跨团队交付?
如果团队写出的只是“让进度更透明”,还需要继续追问透明之后准备做什么。更可操作的描述是“当测试等待开发修复时,能在看板上看出等待对象和阻塞原因”,因为它对应了明确的卡片信息、状态和责任动作。
2. 根据管理问题选择维度,不要先照抄模板
| 主要管理问题 | 可以先评估的泳道维度 | 可能的收益 | 需要留意的代价 |
|---|---|---|---|
| 不同工作类型需要不同处理方式 | 工作类型或服务类别 | 便于识别不同任务的处理路径 | 类型定义模糊时,卡片容易反复改类 |
| 需要观察工作由哪些角色承接 | 责任角色或团队 | 便于讨论负载和责任分布 | 跨角色任务容易被误认为已完成交接 |
| 一张板同时服务多个独立项目 | 项目或客户类别 | 便于快速识别工作归属 | 流程差异过大时,可能应该拆分看板 |
| 存在特殊响应机制的紧急工作 | 服务等级或特殊处理类别 | 让特殊响应要求更明显 | 普通优先级变化不一定适合变成泳道 |
表格中的维度是评估起点,不是标准答案。一个项目可以有多个分类诉求,但同一层泳道最好保持单一逻辑,否则成员会遇到“这项工作既属于客户A,又属于高优先级,还属于测试团队,该放在哪里”的问题。
3. 用四项检查判断泳道是否值得保留
- 可区分:团队成员能用一句话说清这条泳道与相邻泳道的区别。
- 可行动:看到泳道后,成员知道应该关注什么或采取什么动作。
- 可维护:任务进入、转交或属性变化时,成员知道由谁更新归属。
- 可复盘:团队能观察这条泳道里的积压、等待或交付情况,并据此讨论改进。
如果一条泳道只有“可区分”,却不能支持行动和复盘,它可能只是视觉分组。如果一条泳道看似有行动价值,但成员不知道任务归属由谁维护,它也容易在运行中失效。
4. 分清“工作归属”和“当前执行责任”
项目成员经常把“属于哪个团队”和“现在由谁处理”混为一谈。一个缺陷可以属于某个产品模块,但当前执行责任在测试人员;一个客户需求可以归属于某条业务线,但正在等待产品负责人补充验收条件。
因此,泳道维度不一定要承载具体负责人。卡片至少应有当前负责人或明确的责任角色,并记录完成条件、优先级及必要的阻塞信息。泳道负责组织工作视图,卡片负责说明单项工作的执行上下文。

五、六个步骤,把泳道从配置变成团队习惯
1. 第一步:划定看板范围
先写清楚这张看板管理什么、不管理什么。例如,它是一个版本迭代的工作看板,还是同时管理客户请求、线上故障和内部改进?如果任务进入和完成的规则完全不同,应该先评估是否需要分开,而不是先讨论泳道颜色和名称。
范围写得越清晰,后续越容易判断哪些任务应该进入看板、哪些任务应该使用其他流程。团队成员可以把范围说明放在看板顶部或项目协作约定中,让新加入的人也知道适用边界。
2. 第二步:把真实任务路径画出来
不要从理想流程出发,而要让项目成员回忆最近处理过的一批任务:工作如何进入、谁接手、哪些环节需要等待、怎样确认完成。先记录实际路径,再找出重复出现的等待点和交接点。
如果团队还没有稳定做法,可以先把现状画出来,不要急着把每个例外都设计进看板。例外发生时记录原因,等积累到足以改变流程的程度,再讨论是否需要新增状态或泳道。
3. 第三步:确定一个主要泳道维度
把第二步发现的问题与候选维度对应。例如,团队最难识别的是“哪类任务长期被等待”,可以优先评估工作类型;最难识别的是“哪些角色手上堆积过多”,可以评估责任角色或团队视图。
选定后,为每条泳道写一句定义,再列出一到两个正例和反例。比如“技术维护”包括内部稳定性改进,不包括客户功能需求;遇到边界任务时由谁判断,也应提前约定。
4. 第四步:定义卡片最低信息
卡片字段不宜追求齐全,而应确保成员能推动任务。多数项目至少要考虑任务名称、当前负责人、完成条件、优先级,以及阻塞或依赖信息。截止时间、客户、估算等字段是否必要,要看它们是否参与实际决策。
如果卡片标题只写“接口”“测试”“跟进”,成员即使看到泳道也无法判断工作结果。标题尽量描述要交付什么;完成条件要说明怎样才算完成,而不是重复任务名称。
5. 第五步:约定成员的日常动作
- 创建任务的人补全背景、预期结果和必要依赖。
- 接手任务的人确认负责人、优先级和完成条件。
- 任务状态变化时,由当前负责人及时更新卡片。
- 遇到阻塞时,说明阻塞原因、需要谁协助以及下一步动作。
- 发生交接时,发送方补齐上下文,接收方确认接手后再视为完成交接。
- 任务完成时,依据约定的验收条件确认,而不只是把卡片移到最后一列。
这些规则不需要写成厚厚的制度。团队可以先用一页简短约定,聚焦“谁创建、谁更新、怎样交接、何时算完成”。规则越贴近日常动作,成员越容易持续执行。
6. 第六步:小范围试运行,记录例外而不是急着重画
先选一个项目或一个工作周期试用。每次出现任务无法归类、负责人不清、卡片长期停滞或频繁跨泳道移动时,记录具体任务、发生原因和造成的影响。这样复盘时讨论的是实际摩擦,而不是抽象地争论“哪种看板更先进”。
下面是一个情景模拟的试运行观察表。周期和数值只是演示统计方法的建议基准,不是行业平均值;实际团队应使用自己的任务记录。

六、用一个跨职能项目演示泳道如何落地
1. 场景设定:一次产品版本迭代
假设一个产品团队准备交付一个版本,参与者包括产品、设计、开发和测试。团队同时处理新功能、缺陷修复和技术维护,任务经常在开发与测试之间来回,项目负责人想知道哪些类别的工作正在积压。
这里采用“工作类型”作为泳道,是因为当前管理问题是不同类别的工作混在一起,团队希望判断积压集中在哪里。这个选择并不意味着所有版本团队都应使用相同泳道;如果主要问题是多个独立项目互相抢占资源,按项目分组或拆分看板可能更适合。
2. 示例泳道与流程列
| 泳道 | 示例状态列 | 进入条件 | 完成条件示例 |
|---|---|---|---|
| 新功能 | 待处理、设计确认、开发中、待验证、已完成 | 需求目标、范围和验收条件已说明 | 功能通过约定验证并完成交付 |
| 缺陷修复 | 待处理、定位中、修复中、待回归、已完成 | 问题现象和必要复现信息可用 | 修复经过回归验证,结果记录清楚 |
| 技术维护 | 待评估、处理中、待检查、已完成 | 说明风险、改进目标或必要背景 | 改进结果经约定检查并完成记录 |
表中的状态只是演示。真正配置时,应避免把流程拆得过细。如果“设计确认”和“待处理”之间没有不同的负责人、等待原因或决策动作,拆成两个状态可能只增加卡片移动次数。
3. 一张任务卡片应能说明下一步
以“修复导出文件字段错位”为例,卡片可以写明:问题出现在哪种文件、如何复现、预期结果是什么、当前负责人是谁、是否影响正在交付的版本,以及什么条件下算修复完成。
测试发现问题后,开发人员接手,不应只把卡片从“待回归”拖回“修复中”。还要记录未通过的场景、失败条件和需要复现的版本信息。开发修复后,测试人员确认接手,并按约定完成回归,交接才算闭环。
4. 用少量指标观察流程,不用一个数字裁决团队
团队可以在试运行中观察每类任务的在制数量、等待时间、反复交接次数、逾期情况和完成周期。指标最好明确统计口径,例如“等待时间”从进入某状态起算,还是从第一次标记阻塞起算;否则同一个名称可能被不同成员解释成不同数据。
下表数据是假设的示范样本,用于说明如何从数量和等待时间发现问题,不是任何真实团队的业绩,也不能作为效率承诺。若缺陷修复平均等待时间更长,团队应继续检查等待是否来自复现信息不足、人员安排还是回归资源不足,而不是立即要求成员加快处理。

七、成员每天怎么用泳道,而不是只由负责人维护看板
1. 开始任务前:核对归属、负责人和完成条件
成员领任务时,先确认这张卡片是否进入了合适的泳道、当前负责人是谁、优先级是否清楚,以及完成条件是否可以验证。若卡片归类不明确,先按约定找负责判断的人,不要为了让看板看起来整齐而随意放入“其他”。
当任务依赖其他成员或外部输入时,开始前就应写明依赖对象和需要的内容。这样任务进入处理中后,团队才有机会区分“正在执行”和“正在等待”。
2. 执行过程中:更新变化,不必每做一步都改状态
看板更新的目标是让团队知道状态是否发生了有意义的变化,不是要求成员把每个微小动作都变成一张新卡片。完成关键阶段、发生阻塞、负责人变化或预计交付时间改变时,更新状态和说明通常比频繁移动卡片更有价值。
如果项目要求定期同步进展,可以约定更新时间或触发条件。具体频率应贴合任务节奏:变化较快的响应工作可能需要更及时的更新,周期较长的研究或方案工作则可以按阶段记录。
3. 遇到阻塞:写明原因、影响和需要的帮助
“卡住了”不是完整的阻塞信息。成员应尽量说明:当前缺什么、影响哪项工作、需要谁协助、何时希望获得反馈。看板上的阻塞说明越具体,项目负责人越能判断是需要协调资源、补充信息还是调整优先级。
如果某类任务经常等待相同输入,可以考虑把依赖条件加到任务模板或进入规则中。此时泳道未必需要新增,改进入口信息可能更能解决问题。
4. 交接时:让接收方能够继续,而不是重新调查
交接信息应包括当前结论、已完成内容、待处理事项和相关链接或材料。发送方需要明确下一位责任人,接收方则应确认自己已接手。若双方对完成条件理解不同,应先澄清再移动状态,避免卡片在列之间来回跳转。
对于多人共同完成的事项,最好保留一个当前责任人,再补充协作者或相关角色。责任清楚不等于只有一个人参与,关键是团队知道遇到问题时先联系谁。
5. 完成任务时:依据验收结果关闭,而不是依据忙碌程度
成员完成自己的工作,不一定意味着整张卡片已经达到交付条件。例如开发已提交代码,但测试尚未完成;需求文档已经写好,但相关人员还没有确认。卡片移动到已完成之前,应按照团队约定确认结果和必要记录。
如果“完成”定义不清,泳道再漂亮也会出现状态失真。团队应让完成条件具体到可验证结果,例如文件已交付、测试场景已通过、决策已记录,而不是只写“相关工作已做完”。

八、不同团队情境下的泳道选择与取舍
1. 小团队、任务类型单一:宁可少分,也不要提前复杂化
如果团队规模小、任务流转相似,先保留少量泳道,或者暂时只按工作类别区分。此时重点放在负责人、状态、完成标准和阻塞信息上。不要因为其他团队采用复杂结构,就推断自己也需要复制。
取舍在于:分类少,成员上手快,但需要接受部分细节通过标签或卡片字段查看;分类多,视图更细,却提高维护和判断成本。若团队无法说清每条泳道带来的行动差异,就先不要增加。
2. 跨职能团队、交接频繁:先把交接信息做实
产品、研发、测试、运营共同参与的团队,通常更需要明确谁当前负责、下一步由谁处理、交付条件是什么。可以按工作类型设泳道,但不要期待泳道自动解决跨团队协作。交接确认、阻塞标记和卡片上下文往往更关键。
如果不同职能的流程阶段确实不同,可以评估是否需要独立流程或不同看板;若主要区别只在负责角色,使用角色泳道之前要先考虑协作任务如何归属。
3. 服务请求或多客户并行:优先评估服务类别和看板边界
同时服务多个客户或内部团队时,按客户或服务类别分组可能帮助成员快速识别请求来源。但如果每类请求都有独立时限、审批和完成定义,统一看板会产生大量例外,拆分视图或流程可能更合理。
取舍时不要只看“是否能放进一个看板”,还要看成员是否能用同一套状态规则处理。视觉集中不等于流程统一,必要时可以保留共同的总览,同时让不同工作流使用各自的执行视图。
4. 中大型组织:先统一少数规则,再保留局部差异
在成员较多、团队较多的组织里,泳道设计不仅涉及一个项目经理,也涉及不同团队对任务分类的理解。实践中可以先统一必要的通用字段、交接信息和状态定义,再允许各团队根据实际工作设置自己的泳道。
如果组织计划使用某项目管理平台承载多个项目,需要在选型和配置阶段核实权限、部署、安全、数据迁移及集成要求。PingCode可作为此类平台评估对象之一;按产品信息核验其私有化部署及 Jira 平滑迁移能力是否满足当前环境。“支持某能力”不等同于迁移无需验证,应通过字段映射、工作流试迁、权限检查和关键项目验收确认适配情况。
对于 100 人以上组织,建议用代表性团队试点,而不是先把一套泳道模板强推到所有部门。试点需要覆盖不同角色、不同项目类型和真实交接,记录模板哪些部分可复用、哪些部分必须因流程差异调整。平台选择应由部署、安全、迁移和协作需求共同决定,不宜只凭“国产替代”或某一项功能做结论。

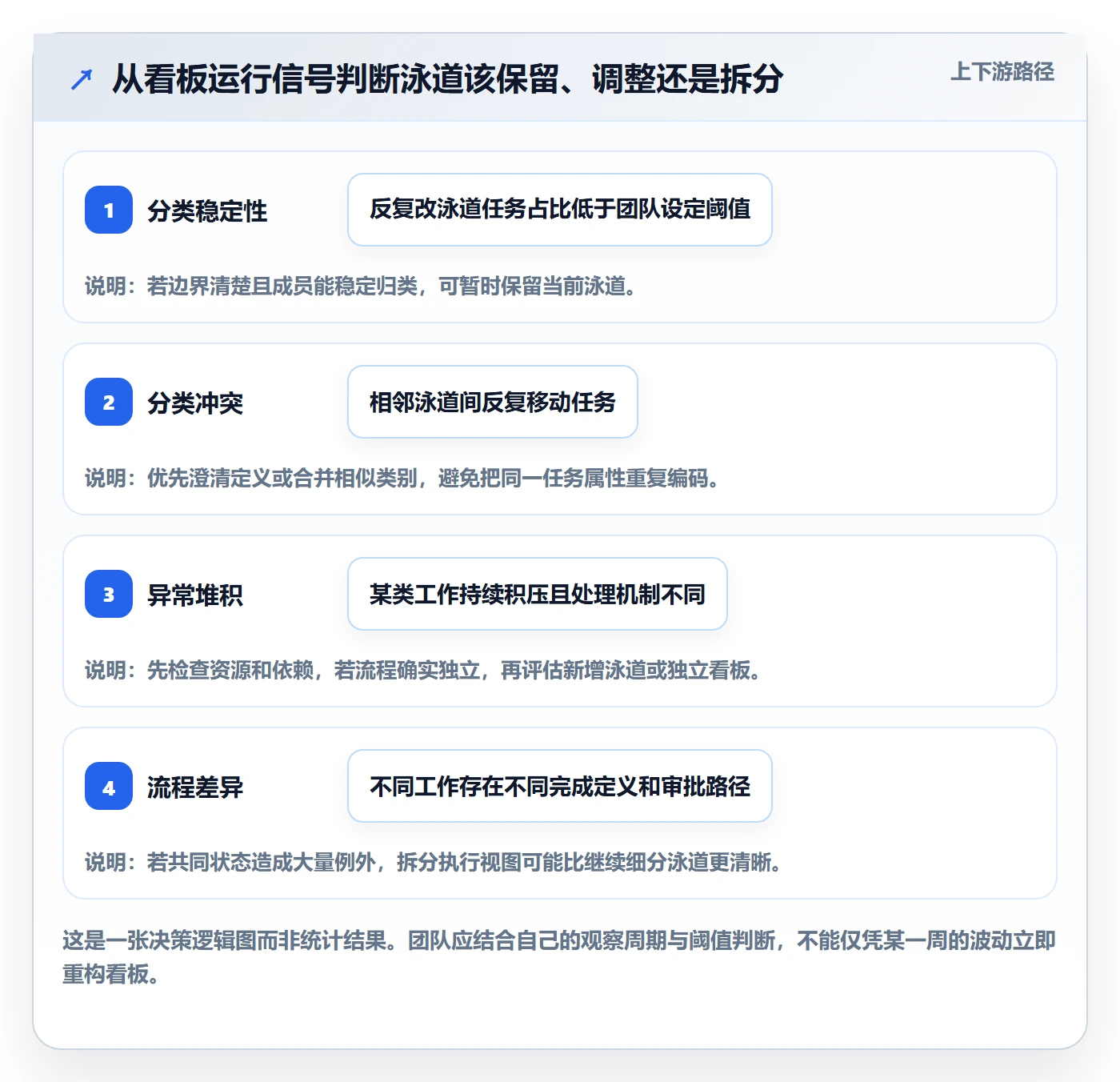

九、用试运行数据判断该保留、调整还是拆分
1. 先建立基线,避免只凭印象做改动
试运行前先定义少量指标及口径。可以记录任务无法归类比例、反复改泳道次数、卡片缺少负责人比例、阻塞任务等待时间,以及任务完成周期。不要一次追踪太多指标,否则成员可能把时间花在报表维护上。
数据的作用是提出问题,不是自动给出答案。比如阻塞时间上升,可能因为依赖方资源不足,也可能是任务入口信息不全;只有把数据与具体卡片、团队讨论结合,才能找到改进动作。
2. 根据不同信号采取不同调整
| 观察到的现象 | 优先检查 | 可能行动 |
|---|---|---|
| 大量任务放进“其他” | 分类是否缺项,或现有定义是否难理解 | 补充分类边界;只有重复出现且需要不同处理时才新增泳道 |
| 卡片频繁在两条泳道间移动 | 两条泳道是否重叠,任务属性是否变化 | 合并相近分类、明确变更时机,或将变化属性改为标签 |
| 某泳道任务长期堆积 | 该类工作入口、处理能力和等待依赖 | 检查资源、优先级和瓶颈;不应仅通过拆分泳道隐藏积压 |
| 负责人字段经常空缺 | 任务创建规则和认领机制 | 明确创建者、接手者和交接确认责任 |
| 成员需要频繁询问卡片背景 | 卡片最低信息是否足够 | 补充背景、完成条件和依赖信息,避免把说明散落在聊天记录中 |
3. 判断何时保留、合并、新增或拆分
- 保留:泳道边界容易理解,成员能够据此采取不同动作,且维护成本可接受。
- 合并:相邻泳道处理方式相同,成员难以稳定区分,分开显示没有增加决策价值。
- 新增:某类任务反复出现,且它有独立的责任、处理路径或需要特别观察的风险。
- 拆分看板:工作范围、完成定义、审批机制或处理节奏差异过大,单一视图长期依靠例外规则运行。
这些动作应基于重复出现的协作现象,而不是一次会议中的偏好。调整后也要回看同一组指标,确认改变是否减少了具体摩擦;如果只是版面更整齐,却没有改善分类、交接或决策,就不算完成优化。

十、上线前检查清单与下一步行动
1. 看板配置完成后,先做一次成员走查
不要只由项目负责人检查页面是否整齐。邀请实际创建、接手和验收任务的成员,拿三张真实任务卡片走一遍:一张常规任务、一张跨角色交接任务、一张遇到阻塞的任务。看成员能否快速判断泳道归属、负责人、下一步和完成条件。
走查时记录成员停顿、争论和额外询问的位置。这些细节往往比“大家觉得还可以”更有用。若同一张卡片需要多人解释才能归类,优先修改定义或入口信息,不要把困难归咎于成员不熟悉工具。
2. 一份可以直接采用的落地检查表
- 看板管理的工作范围是否写清楚?
- 泳道是否对应一个明确的分类或协作问题?
- 泳道与流程状态是否承担不同职责?
- 每条泳道是否有定义、正例和边界处理人?
- 任务卡片是否能看出负责人、完成条件和必要依赖?
- 成员是否知道谁创建、谁更新、怎样交接、如何报告阻塞?
- “完成”是否有可验证的交付或验收条件?
- 团队是否安排试运行,并记录改类、积压和交接问题?
- 看板规模或流程差异是否已经大到需要拆分视图?
3. 下一步从一张现有看板开始,不必先重做所有流程
选一张正在使用的项目看板,和成员一起回看最近处理过的任务,先找出最频繁出现的一个协作问题。随后只调整与这个问题直接相关的泳道定义、卡片信息或交接规则,再观察变化。一次只改少量规则,团队更容易判断是什么带来了影响。
我认为,做好泳道的关键不在于找到一套放之四海而皆准的模板,而在于让每一条泳道都能解释“为什么这些工作放在一起”,并帮助成员知道接下来应该做什么。先让任务能归类、责任能确认、阻塞能表达,再追求看板结构的精细;先让团队愿意持续维护,再谈规模化复制。这就是项目成员从“有一张看板”走到“会用看板协作”的实际起点。
常见问题解答(FAQ)
1. 项目看板的泳道应该按什么维度划分?
我在搭项目看板时,发现可以按成员、角色、工作类型或项目来分,一开始很难判断哪种更合适。团队既要看清任务归属,又不想让看板变得太复杂,该怎么选?
先明确团队希望通过泳道解决什么问题:如果主要是确认责任和工作负载,可按负责人或角色划分;如果任务类型决定处理方式,可按工作类型划分;如果团队同时服务多个项目或客户,可按项目或客户划分。选择后检查三点:成员能否快速找到任务、任务是否容易归类、分组能否帮助团队采取行动。
若一个维度无法回答这些问题,就不适合作为泳道。
2. 项目看板可以直接按成员设置泳道吗?
我参与的项目经常出现任务没人认领,或者交接后双方都以为对方会跟进的情况,所以考虑按成员分泳道。可是有些任务需要多人协作,我担心这样会让看板看起来像个人排名。
可以按成员分泳道,但更适合责任主体明确、需要查看个人在手任务的场景,不应把泳道当作绩效排名。多人协作的任务要指定一个对交付负责的主负责人,并在卡片中补充协作者、交接对象和完成条件;如果任务归属频繁变化,按工作类型或流程划分泳道可能更清晰。
3. 泳道、流程状态列和任务标签有什么区别?
我用看板时,常把“设计中”“高优先级”“市场活动”都放进不同分组,后来发现任务很难同时表达进度和类别。项目成员更新任务时,也容易不确定该移动卡片还是改标签。
泳道用于区分任务类别或归属,流程状态列用于表示任务当前走到哪一步,标签用于补充优先级、风险等属性。比如“市场活动”可以是泳道,“待处理、进行中、待验收、已完成”可以是状态列,“高优先级”可以是标签。搭建时先确定一套状态列,再选择一个主要泳道维度,其他补充信息优先用标签或卡片字段表达。
4. 项目成员每天应该如何使用泳道看板?
我所在的团队已经建好了看板,但成员有时只在任务完成后才更新卡片,遇到等待或阻塞也不一定会说明原因。这样看板虽然有泳道和状态,项目负责人仍然难以及时判断该找谁协助。
团队应约定明确的操作规则:开始任务时确认负责人、优先级和完成条件;工作阶段变化时及时更新状态;遇到阻塞时记录原因、需要谁协助以及下一步行动;交接时补充背景和待办,不只移动卡片。复盘时可检查任务是否长期停在同一状态、是否出现无人负责或反复交接,并据此调整泳道和协作规则。
核心关键词
文章包含AI辅助创作:看板如何做好泳道?项目成员落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/485151
读者评论
文中把泳道、状态列和标签的用途区分开了,这一点很实用。实际搭建时先明确看板要解决的协作问题,确实比照搬模板更稳妥。
按部门分泳道不等于交接完成,卡片还要写清当前负责人、交付条件和阻塞原因。这个提醒能避免团队只移动卡片、不确认接手。
试运行时记录无法归类和频繁改泳道的任务,比一开始追求分类齐全更可行。文中的示意数据也注明不是行业统计,避免了把案例数字当成通用标准。
