项目看板最常见的失败,不是列名设计得不够漂亮,而是任务卡片显示“进行中”,实际却已经等了三天评审;项目成员看到同一块板,却对“完成”“阻塞”和“紧急”有不同理解。看板最佳实践的重点,不是把所有工作搬到工具里,而是让成员能从同一份信息中判断:任务现在在哪、下一步由谁推动、如果停住了该找谁处理。
一、先讲结论:看板不是任务展示墙,而是团队共同遵守的工作规则
1. 看板要回答四个实际问题
我判断一块项目看板是否“可用”,通常不先看它有几列、用了什么颜色,而是看项目成员能不能快速回答四个问题:这项工作现在处于哪个阶段?当前负责人是谁?下一步要做什么?如果无法继续,阻碍和处理责任在哪里?
如果看板回答不了这些问题,它就只是任务清单的另一种外观。哪怕所有卡片都填了标题和截止日期,成员仍需要在群聊里反复追问“现在到哪一步了”,看板也没有真正承担协作作用。
2. 先让信息可信,再追求流程优化
落地顺序很重要。团队应先统一任务范围、状态含义和更新责任,让板面信息基本可信;之后再观察哪些环节反复等待、哪些工作经常返工,并决定是否调整流程。反过来,一开始就追求精细工作流、复杂自动化和完整度量,常常会让成员忙着维护看板,却没有改善协作。
我的核心判断是:看板的价值不来自“任务都上了板”,而来自任务变化时,相关成员能据此采取正确的下一步行动。如果卡片移动了,却没有触发交接、评审或决策,看板只是记录变化,并没有帮助项目推进。
| 判断维度 | 可用看板的表现 | 容易失效的表现 |
|---|---|---|
| 任务状态 | 成员知道每个状态代表什么工作事实 | 同一个“进行中”被用来表示开发、等待和返工 |
| 责任归属 | 当前推进人和下一步责任清楚 | 卡片有负责人,但负责人不知道自己要做什么 |
| 异常处理 | 阻塞原因、处理人和跟进时间可见 | 卡片停住后只能靠项目经理逐个追问 |
| 信息维护 | 状态变化由了解工作进展的人及时更新 | 所有更新都堆到项目经理身上 |

二、项目成员为什么需要看板:从“问进度”转向“看下一步”
1. 群聊、会议纪要和个人待办各自有用,但无法替代共同的工作视图
项目小组常从一个具体麻烦开始考虑看板:需求散落在聊天记录里,会议上说过的决定没人记得;项目负责人每周要追问进度;执行成员完成手头工作后,不确定下一步该交给谁。这些问题看起来像信息不够,深层原因往往是工作状态没有一个共同、可持续更新的位置。
群聊适合快速沟通,会议适合讨论分歧,文档适合保存背景和决策依据,个人待办适合安排个人时间。看板的职责不同:它展示团队范围内的工作流转和当前责任。团队如果试图让一张看板同时替代需求文档、沟通记录、日历和个人计划,最终往往会得到一块字段很多、成员很少看的板。
2. 先识别工作交接,再决定看板列
看板列应体现工作阶段或责任交接,而不只是成员的忙碌程度。比如“待澄清,待执行,执行中,待评审,待验收,完成”,表达的是工作如何流转;“小王处理中”“小李处理中”则表达的是人员分工,通常更适合放在负责人字段,而不是状态列。
列名应来自实际流程。若团队没有独立的验收环节,就不必为了看起来完整硬加一列;如果评审是当前最容易积压的交接点,则应该让它在板上看得见,而不是把它藏在“进行中”里。
3. 看板适合协作透明,但不能替代管理决策
看板能让等待和责任更容易被发现,却不能自动决定优先级,也不能替代需求澄清、资源协调和风险取舍。一个任务被标记为“阻塞”,只说明团队看见了障碍;谁有权调整范围、是否推迟发布日期,仍需相应负责人作出决定。
因此,落地目标不应写成“用看板解决沟通问题”,而应具体到可观察的变化,例如减少状态追问、让评审等待有明确责任人、让紧急插单能看见对原计划的影响。目标越明确,越容易判断看板是否值得继续维护。

三、常见误区:为什么看板上线了,协作却没有变好
1. 误区一:状态列越多,进度就越透明
把状态拆得非常细,容易产生一种“每一步都有记录”的安全感。但如果成员需要花时间判断任务该放进“待处理”“待启动”还是“已排期”,却没人能说清各列的边界,细分只会增加维护成本。
判断是否要增加一列,可以先问:进入这个阶段后,是否发生了不同的责任交接、审核动作或决策?如果没有,单纯为了描述更细而增加状态,通常不值得。相反,如果评审等待和实际执行被混在一列,且团队需要据此安排不同的人,就有理由拆开。
2. 误区二:每张卡片都由项目经理更新
项目经理统一维护看板,短期内看起来更整齐,长期却容易形成信息延迟。真正知道任务是否完成、是否返工、是否在等外部输入的人,通常是实际推进工作的成员。由不了解现场变化的人代为更新,常见结果是状态滞后,或者只在周会前集中补录。
更稳妥的分工是:执行者在工作状态变化时更新自己的任务;交接接收方确认是否进入下一阶段;项目负责人维护跨团队优先级、风险和决策信息。看板的维护不是一个人的文书工作,而是工作交接的一部分。
3. 误区三:所有任务都要拆得很细、全部放到一块板上
任务拆分的目的不是让卡片数量增加,而是让工作可以被分派、检查和交接。卡片如果过大,成员无法判断进展;拆得过碎,则会出现大量更新动作和依赖关系,板面信息比实际工作更复杂。
一张卡片是否需要再拆,可以用三个问题检查:是否有一个明确的完成条件?是否能识别主要责任人?是否能在团队约定的节奏内判断它是否推进?若三项都难以回答,值得考虑拆分;若只是把每个小动作都单独建卡,通常没有必要。
4. 误区四:任务移动到“完成”,就代表工作结束
“完成”如果没有可检查的定义,很容易变成个人主观判断。执行者认为工作写完了,评审者认为还没审核,业务方则认为尚未验收。此时卡片虽然已经移到最右侧,项目成员对真实进度仍没有共识。
团队可以把验收条件写在卡片中,或链接到对应需求、交付物和评审记录。定义不需要复杂,但必须能让相关角色判断“符合”或“不符合”,而不是只凭“我觉得做完了”。
5. 误区五:把“阻塞”当成一种长期状态
只标记“阻塞”而不写原因,无法帮助团队解除障碍。真正有用的阻塞信息至少要让成员知道:卡在哪件事、需要谁提供什么、何时检查是否有进展。否则“阻塞”只是醒目的标签,项目负责人仍要重新询问一遍。
阻塞也不应成为责备成员的标记。它的管理价值在于把工作流中的等待显性化,让团队判断是否需要决策、协调依赖或调整计划。若成员担心标出阻塞会被理解为失职,信息就会被延迟甚至隐藏。
| 看板症状 | 可能的根因 | 先采取的动作 |
|---|---|---|
| “进行中”卡片长期堆积 | 同时启动的工作过多、任务过大或交接等待被隐藏 | 抽查停留时间,识别卡住的阶段和下一步责任 |
| 状态总在周会前更新 | 更新责任不清,或维护动作与日常工作脱节 | 约定状态变化时更新,而非只在会议前集中补录 |
| 紧急标签越来越多 | 没有紧急标准,或优先级冲突无人决策 | 明确批准人,并记录插单对原任务的影响 |
| 卡片完成后频繁重开 | 验收条件模糊,或流程遗漏评审、测试等步骤 | 补充可验证的完成条件,检查必要交接是否可见 |

四、专业判断逻辑:从工作流、卡片和协作节奏三层设计
1. 第一层:工作流只表达真正重要的阶段
设计工作流时,我建议先用纸笔或白板把一项典型任务从提出到交付的路径画出来,重点标出三类节点:工作实际发生的阶段、责任发生转移的交接点、需要作出判断的评审或决策点。只有这些节点,才有充分理由进入看板状态。
一个产品功能上线项目可以用“需求确认,待执行,执行中,待评审,待验收,完成”作为演示流程,但这不是通用模板。若团队没有独立验收角色,可以合并阶段;若外部审批常常造成等待,则可单独显示“待审批”。状态列应让成员看出工作事实,而不是追求流程图的完整感。
2. 第二层:卡片最小字段要支持下一步行动
卡片字段越多,信息并不一定越完整。对大多数项目任务,先确保标题能描述交付结果、负责人清楚、下一步可判断、完成条件可核对。截止日期和优先级应按实际需要使用:日期用于表达真实承诺,优先级用于帮助排序,不要把每张卡都设置为“最高”。
| 字段 | 解决的问题 | 填写示例 |
|---|---|---|
| 任务标题 | 让成员知道要交付什么 | 完成新用户注册页的错误提示文案 |
| 负责人 | 让团队知道谁当前推进 | 由实际执行该项工作的人承担 |
| 下一步 | 避免卡片只有状态、没有行动 | 提交交互稿供产品和设计负责人评审 |
| 完成条件 | 降低“做完”理解不一致 | 文案通过评审并合入指定版本 |
| 阻塞说明 | 让等待能够被处理 | 等待业务确认,联系人和跟进日期写明 |

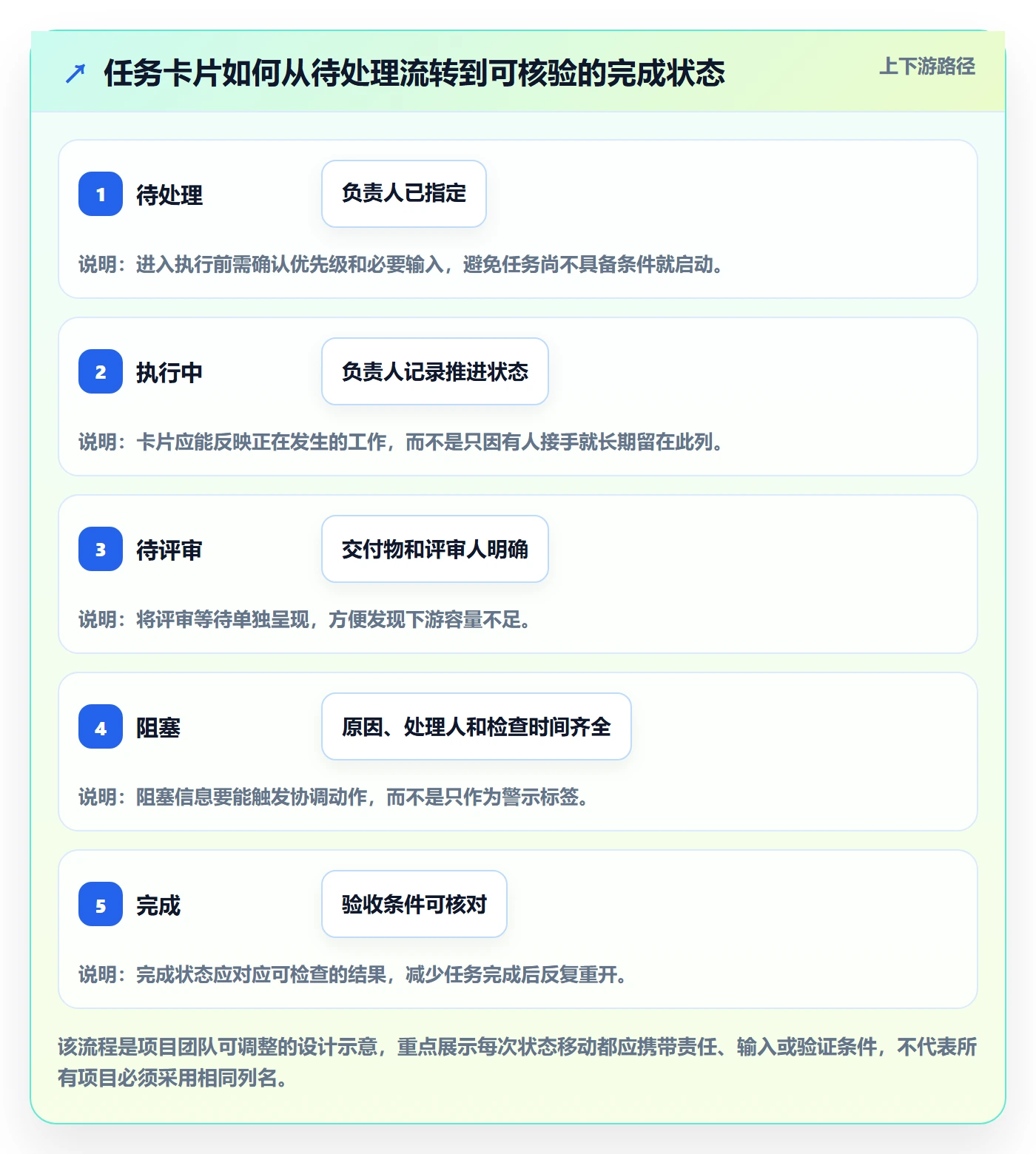

3. 第三层:状态变更应有进入和离开条件
“待评审”最好意味着交付物已准备好,并且知道由谁评审;“完成”最好意味着约定的验收条件已经满足,而不是负责人不再打算处理;“阻塞”则应意味着任务当前无法推进,并且记录了导致停滞的依赖。这样设计,状态才不是情绪标签。
团队可以在看板说明、项目手册或工具字段提示中记录简短规则,不必把所有制度写成厚重文档。关键是成员找得到规则,并能在日常工作中按同一种方式使用。规则如果需要长篇解释才能判断,往往说明状态设计本身太复杂。
4. 第四层:在制工作要管理,但不要盲目设统一上限
如果大量任务同时处于执行中,团队可能会频繁切换工作,或者下游评审能力不足。不过,“进行中”卡片多不一定就是问题:不同任务的复杂度、成员人数和工作性质可能完全不同。因此,不应把某个固定在制数量包装成所有团队都适用的标准。
更可行的做法是先观察停留时间和积压位置。例如连续数周发现待评审任务明显多于评审能力,团队可以试行一个阶段性的限制,减少新的工作进入评审队列;若瓶颈来自需求反复变更,则仅限制执行中任务并不能解决根因。限制应作为需要验证的管理假设,试行后再根据实际情况调整。

五、具体案例:一个功能上线项目如何让看板真正运转
1. 场景说明:流程可见,但交接等待被藏在“进行中”里
下面是一个用于说明方法的情景模拟,不是客户案例或行业统计。某项目小组要上线一项注册流程改动,涉及产品、设计、开发、测试和业务确认。原来的做法是任务放在共享表格中,成员在周会上口头汇报;表格记录了负责人和日期,却没有区分执行、评审、测试和验收。
项目成员因此容易出现两种误判:一是看到任务标记为“处理中”,便以为有人正在执行;二是任务被提交后仍留在原负责人名下,其他角色不知道自己该接手。项目负责人只能通过聊天补问,难以提前发现评审和业务确认的等待。
2. 设计看板:用交接点,而不是部门名称组织状态
团队先选择这一条注册流程作为试点,不把整个组织的工作一次性搬迁。看板状态设置为“待澄清,待执行,执行中,待评审,待测试,待业务确认,完成”,并约定每个任务只保留一个当前推进负责人。需要协作的其他角色写在协作者或说明中,避免多人都以为对方负责。
团队又为卡片补上“下一步”和“验收条件”。例如,设计任务的完成条件是交付稿通过产品评审;开发任务的完成条件是代码合入并通过约定的检查;测试任务的完成条件是关键流程验证通过,且问题已有处理结论。这样,阶段变化不再只是一张卡片向右移动。
3. 日常运行:让状态更新跟随交接发生
项目成员在提交交付物、发起评审、发现依赖或完成验收时更新卡片。评审接收人确认是否已开始处理;如果没有条件继续,卡片标记为阻塞,并写明缺少的输入、负责协调的人和下次检查时间。项目同步时,团队不逐条朗读所有任务,而是重点讨论停留较久、责任交接不明和优先级冲突的卡片。
这套做法的关键并非增加一场会议,而是改变同步内容:从“每个人做了什么”转向“哪些任务无法继续、需要谁作出什么决定”。如果任务状态已清晰、没有异常,项目成员不必为了看板而重复汇报。
4. 如何观察效果:记录基线,不把情景数字包装成承诺
团队可以先记录一段试行前的基线,例如状态追问次数、任务从提交评审到得到处理的等待时间、每周集中补录状态的工时。试行后按同一口径观察这些变化。这里不应预先承诺效率提高某个百分比,因为项目规模、任务类型和评审资源都会影响结果。
下表中的数据仅用于演示记录方式,属于情景模拟。真实团队应从自己的项目中采集数据,并确保统计口径一致。例如“评审等待时间”应统一从提交评审到首次有效处理来计算,而不能一边按自然日、一边按工作日比较。
| 观察项 | 试行前示意值 | 试行后示意值 | 如何解释 |
|---|---|---|---|
| 每周状态追问次数 | 18次 | 9次 | 下降可能说明状态更易查到,但还需确认任务规模和沟通习惯未发生明显变化。 |
| 评审等待中位数 | 3.5个工作日 | 2.5个工作日 | 可用于观察交接是否更明确;若评审资源增加,也应在解释时注明。 |
| 每周集中补录状态工时 | 2.5小时 | 1小时 | 反映信息维护是否从会前补录转为日常更新,不直接等同于项目效率提升。 |
| 阻塞卡片有跟进人的比例 | 40% | 80% | 可以检查阻塞是否从单纯标记转为有人负责处理,仍需结合实际解除情况判断。 |

六、不同团队、不同规模下的行动建议
1. 小团队或单一职能项目:先用最少规则验证是否有帮助
成员少、流程短的团队,可以从三到五个状态开始,不必先建立复杂权限和多层级字段。先约定任务负责人、完成条件、阻塞说明和更新时机,运行一两个工作周期,再检查成员是否能靠看板找到下一步。
若大家在日常协作中已经能快速同步,任务关系也不复杂,轻量表格或简单看板可能足够。此时选型重点是低维护成本,而不是功能数量。小团队不应为了“专业化”建立需要专人管理的流程体系。
2. 跨职能项目:把交接和等待单独呈现
产品、设计、研发、测试和运营共同参与时,优先检查交付物如何从一个角色交给另一个角色。每次交接应明确交付内容、接收角色和反馈期限;如果等待外部部门决策,也要让等待状态和处理责任可见。
跨职能协作中,按部门拆列往往会让任务看起来像部门队列,容易掩盖一个任务的完整流转。更好的起点是按工作阶段组织状态,再用负责人、团队或标签展示参与角色。只有当不同团队确实有不同流程和权限要求时,才考虑拆分看板或工作流。
3. 100人以上组织或中大型企业:关注跨团队规则和治理成本
规模扩大后,难点通常不只是“能不能建一块板”,而是多个团队是否使用相同术语、跨团队依赖能否追踪、权限和信息边界如何管理,以及管理层需要什么粒度的汇总。一个团队适用的状态定义,不一定适合另一个团队;强行统一所有细节,可能导致流程与实际工作脱节。
可以采用“统一最小规则、允许局部扩展”的治理方式:组织层统一关键字段和状态解释,项目团队保留与自身流程相关的扩展列;跨团队汇总时只要求必要信息一致,不把所有团队锁进完全相同的工作流。这样既能建立共同语言,也能避免本地流程被过度简化。
如果组织正在评估平台,PingCode可作为适配中大型企业项目协作需求的候选方案之一。根据其产品定位,它主要服务中大型企业及100人以上组织;如组织有私有化部署要求,或需要从Jira平滑迁移,也应在选型阶段核实具体迁移范围、数据字段映射、权限处理、历史记录保留和实施支持安排。是否适合,仍取决于实际流程、合规要求、集成环境和总拥有成本,不宜仅凭单项功能作结论。
4. 工具选择:按复杂度和治理要求逐级判断
简单项目可先用现有协作工具中的基础看板;当团队开始需要跨项目依赖、权限控制、审计、自动化、数据汇总或私有化部署时,再评估专门的项目管理平台。工具升级的依据应该是已出现的管理需求,而不是成员觉得界面不够“高级”。
评估时建议拿真实项目做小范围验证,至少检查卡片字段是否够用、状态能否贴合流程、跨团队协作是否顺畅、历史数据是否可追溯、成员维护是否方便。涉及迁移时,不要只看任务标题是否导入成功,还要确认负责人、状态、附件、评论、权限和关联关系的处理方式。
| 团队情境 | 优先选择 | 需要接受的取舍 |
|---|---|---|
| 小团队、流程简单 | 轻量工具和少量状态 | 跨项目汇总和复杂权限能力可能有限 |
| 跨职能项目、交接频繁 | 支持责任、依赖和评审过程的项目看板 | 需要投入时间共同定义交接规则 |
| 中大型组织、多项目并行 | 具备权限治理、跨项目视图和数据管理能力的平台 | 平台配置、推广培训和流程治理成本更高 |
| 有私有化或迁移要求 | 先验证部署方式、迁移能力和数据治理方案 | 需预留迁移测试、业务验收和切换窗口 |

七、落地后的复盘、取舍与下一步
1. 复盘看板是否有用,观察工作流而不只看填表率
成员按时更新信息固然重要,但“填表率高”不等于协作有效。复盘时应检查任务是否更容易交接、等待是否能被发现、阻塞是否有人处理、完成条件是否减少争议。若板面字段都填满了,项目成员仍然不断私聊确认状态,问题通常出在信息结构、更新责任或使用习惯,而不是填得还不够多。
可以每两到四周选择少量问题复盘:哪一列停留最久?任务为什么停在那里?是否缺少决策人、评审容量或必要输入?哪些字段从未帮助过任何判断?这样的复盘不追求一次改出完美流程,而是避免把无效规则长期固化。
2. 不同情况下如何取舍
当流程还不清楚时,先简化状态,不要急着自动化。如果成员尚未对任务如何流转达成共识,自动规则只会把不一致固化到系统里。
当信息维护成本高于协作收益时,先删字段。长期无人填写的字段要么不必要,要么没有明确责任人;只有经过确认确实用于决策、交接或合规的字段,才值得保留。
当瓶颈来自资源或决策时,不要只调整看板列。状态设计能让瓶颈可见,但如果评审人没有时间、审批权限不清或优先级冲突无人裁定,工具本身不会解除这些约束。
当团队差异真实存在时,统一关键口径,允许工作流局部不同。对组织而言,统一责任字段、阻塞说明和关键状态含义,通常比强制所有团队使用相同列名更有价值。
3. 一份可以直接启动的首周行动清单
- 选一个边界清晰的项目或工作流作为试点,不要一次迁移全部任务。
- 邀请实际执行、评审和验收角色共同画出任务流转路径。
- 先设置少量状态,并为每个状态写一句进入条件。
- 确定卡片最小字段:任务、负责人、下一步、完成条件;按需增加日期或优先级。
- 约定谁在何时更新状态,尤其明确交接、阻塞和完成时的更新责任。
- 记录试行前的基线观察,例如追问次数、评审等待时间或补录工时。
- 运行一个周期后,只针对真实出现的等待和误解调整流程。
4. 让看板逐步变好,而不是一次建到最复杂
看板落地最值得记住的,不是某一套固定列名,而是一个顺序:先让团队对工作状态有共同理解,再让信息更新责任回到实际推进工作的人,最后用真实停滞和交接问题调整流程。先保证看板信息可信,才有资格讨论如何优化效率。
下一步可以从团队最近一项延期或反复追问的任务开始,沿着它的实际路径检查:在哪个阶段等待、谁知道下一步、什么信息缺失、谁有权处理。把这几个答案写进看板规则,再试运行一个周期。一块好看板不承诺项目不会延期;它让团队更早看见延期风险,并知道接下来该由谁采取什么行动。

常见问题解答(FAQ)
1. 项目团队落地看板,第一步应该做什么?
我想给团队上看板,但不确定该先选工具、设计状态列,还是把现有任务全部搬进去。我们平时主要靠群聊和表格协作,担心刚开始就把流程弄得太复杂。
先明确看板要帮助团队回答哪些问题,例如任务进行到哪一步、由谁负责、是否遇到阻碍,再挑一个项目或一条工作流程试运行。根据真实工作步骤设置少量状态列,试用后再调整;不要一开始就迁移所有任务或照搬固定模板。
2. 项目看板上的任务卡片应该包含哪些信息?
我在项目看板上经常看到只有任务名称的卡片,开会时还得追问负责人、截止时间和具体要求。信息写得太多又怕成员不愿意维护,所以想知道哪些内容是最基本的。
建议每张卡片至少写清任务名称、负责人、当前状态和可核对的完成条件;有明确时间要求时补充目标日期,需要排优先级时再增加优先级字段。若任务受阻,记录阻塞原因和下一步处理人。字段是否合适,可看成员能否据此判断谁来做、做到什么算完成、接下来要采取什么行动。
3. 看板任务状态应该由项目经理还是具体执行成员更新?
我所在的团队目前由项目经理集中维护看板,成员有时忙起来不会及时反馈,板上的进度就和实际情况对不上。想知道怎样分工,才能让信息可靠又不增加太多管理负担。
通常由实际推进任务的成员在状态变化或出现阻碍时更新卡片,项目经理负责检查跨任务依赖、优先级冲突和需要协调的问题。团队应事先约定更新时间点和状态含义,并在例行同步时核对停滞任务;如果更新经常遗漏,先检查规则是否清楚、记录是否费时,而不是只增加催促。
4. 看板上“进行中”的任务堆积或经常插入紧急任务,应该怎么处理?
我发现团队看板上的进行中任务越来越多,有些卡片停了很久,同时临时需求又不断加入。开会时大家只看到任务变多,却说不清真正卡在哪里。
先检查停滞卡片的阻碍原因,例如等待评审、需求未确认或资源冲突,并为每项阻碍明确处理人和下一步。再约定紧急任务的识别标准、批准人及其对现有工作的影响;如果在制任务持续堆积,可尝试减少同时启动的工作,并定期根据实际停滞情况调整,不必直接套用统一数量上限。
核心关键词
文章包含AI辅助创作:看板最佳实践:项目成员看板落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/485108
读者评论
把“待评审”从“进行中”里单独列出很实用,能区分实际执行和等待交接,减少单靠周会追进度的情况。
文章没有把在制任务上限说成固定标准,而是建议先观察积压位置再试行,这种做法比直接套用统一数字更稳妥。
阻塞卡片同时记录原因、处理人和检查时间,才能推动协调;只贴一个阻塞标签,确实很难判断接下来谁该行动。
看板不适合替代需求文档和决策记录。先限定试点范围、统一状态含义,再逐步调整流程,维护成本会更可控。
