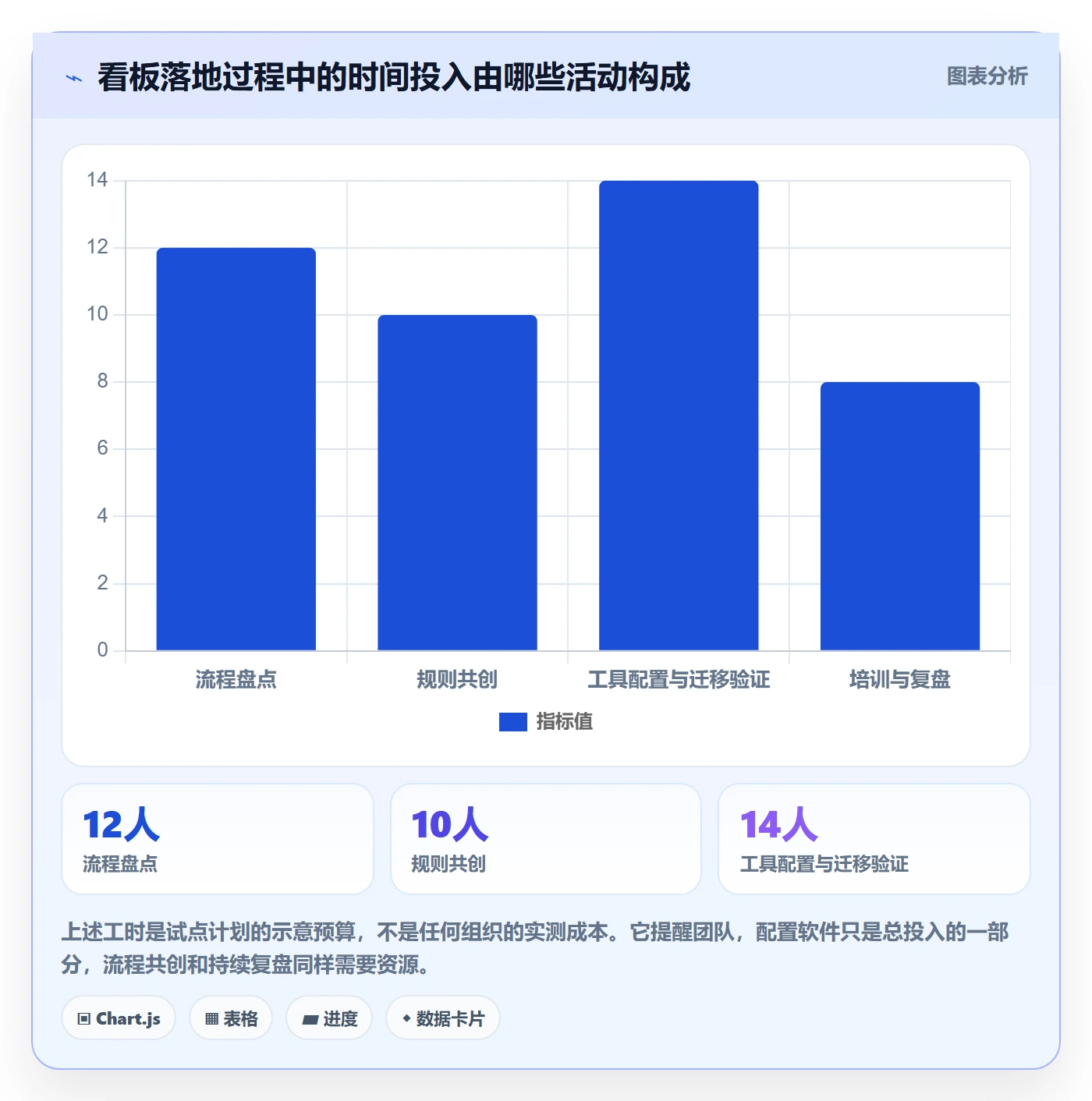

很多项目已经把任务搬上看板,负责人却仍然每天追问“做到哪一步了”。这通常不是看板列得不够多,而是任务进入、流转、阻塞和完成的规则没有被团队共同执行。本文以一个明确标注为情景模拟的项目案例,拆解成员如何从流程诊断开始,逐步建立看板规则、处理瓶颈,并用可核对的指标判断优化是否有效。

已完成落地方案:项目成员开展看板的流程优化案例解析

一、先讲结论:看板优化的是工作流,不是任务外观

1. 看板不是任务清单的可视化皮肤

我判断一个看板项目是否真正落地,不先看颜色、列数或卡片设计,而先看三件事:任务是否有明确的进入条件,流转时是否有人负责交接,遇到阻塞时是否有固定的处理路径。三件事都说不清,即便所有任务都显示在屏幕上,团队仍然是在用更漂亮的界面管理旧问题。

看板的价值,是把工作从“个人手里各自进行”变成“团队能观察、能协商、能调整的流程”。它让在制任务、等待时间、依赖关系和阻塞原因显现出来;但它不会自动替团队决定优先级,也不能代替成员做判断。看得见,不等于流得动;流得动,才可能改善交付。

2. 优化的起点是诊断,不是先挑工具

落地顺序建议是:先选定一条边界清晰的工作流,再观察真实任务如何流转,随后识别等待、返工、并行过多和交接不明等问题,最后才确定看板字段、状态和工具配置。反过来先开账号、先搭十几列,再要求团队迁移任务,通常只会把原来的混乱搬进新系统。

如果问题主要是需求优先级一周变三次,单纯增加“待开发”“开发中”“待测试”等状态无法解决;如果工作卡在外部审批,团队内部看板也无法凭空缩短审批时间。看板适合把问题暴露出来,问题本身仍要由对应的决策人和流程负责人处理。

3. “落地完成”应该有可验证的定义

在项目启动时,我会要求团队把“上线看板”与“看板机制运行”分开定义。前者只是配置完成,后者至少意味着任务卡片信息完整、成员按约定更新状态、阻塞会被记录并升级、团队会定期复盘数据。少了其中任何一项,都不宜把项目写成流程优化已经完成。

  • 可见:团队能在同一处看到当前工作、负责人和状态。
  • 可流动:每个状态都有明确的进入和退出条件。
  • 可处理:阻塞有责任人、处理时限或升级路径。
  • 可复盘:团队能从任务记录中发现瓶颈,并验证调整是否有效。
一、先讲结论:看板优化的是工作流,不是任务外观

二、背景与场景:任务都在推进,项目却迟迟交不了

1. 情景模拟:一个跨职能项目的真实形态

下面的案例是用于说明方法的情景模拟,不代表某家企业的真实业绩,也不是任何产品客户案例。设定对象是一支约120人的产品与交付组织,参与项目的核心小组有12人,成员来自产品、研发、测试、设计和交付。团队并非120人都同时维护同一块看板;实际试点范围是一个跨职能项目小组。

项目进入集中交付阶段后,团队发现任务散落在即时消息、共享表格和个人待办中。项目负责人能看到里程碑,却看不清任务在谁手上、为什么没有往下走;研发认为需求说明还不完整,测试认为可测版本未准备好,产品则以为任务已经进入开发。

这个场景的表面症状是“项目进度不透明”,底层却至少有三种不同的问题:任务定义不完整、状态含义不一致、依赖交接没有责任人。如果把它们统称为“沟通效率低”,就很难设计出有效措施。

2. 原流程中的信号:进行中很多,完成却不成比例

模拟团队在梳理历史记录时,发现同一任务可能在群里被称为“已开始”,在表格里仍是“待排期”,而在研发个人清单中已经标记“处理中”。团队对状态的理解不同,导致管理者看到的进度并不是工作现场的真实状态。

另一个典型信号是“进行中”不断膨胀。成员同时启动多个任务,临近交付时才集中发现评审、测试环境、设计确认或外部接口尚未准备好。此时增加人手未必能改善交付,反而可能让更多任务同时进入等待状态。

我会特别追问一个问题:任务停住时,团队能否在一两分钟内说清楚卡在哪里、由谁推动、下一次何时检查?如果答案是否定的,问题不只是状态不透明,而是流程缺少阻塞管理机制。

3. 先确定边界,避免把整个组织塞进一个试点

试点不应以“全公司统一上看板”为起点。对上述模拟团队,更合理的范围是选一个具有明确输入和交付物的工作流,例如“需求确认至版本验收”,并让实际参与这些步骤的成员共同设计规则。外围团队可以通过依赖关系或交付节点协作,不一定都成为同一看板的日常维护者。

范围太大,状态定义会被不同职能不断拉长;范围太小,又看不见真实的跨团队等待。较好的试点边界,通常能覆盖一个从开始到完成的完整工作流,同时把无法直接控制的外部依赖显式记录出来。

已完成落地方案:项目成员开展看板的流程优化案例解析

三、常见误区:为什么看板上线了,流程仍然不动

1. 把状态列当作组织架构

常见做法是按部门设列,例如“产品部”“研发部”“测试部”。这样看起来能分工,但列表达的是谁在处理,而不是工作走到了什么阶段。一个任务可能跨多个部门,也可能在同一部门内经历分析、实现、验证等不同步骤,部门列无法说明任务的流转条件。

状态应尽可能描述工作实际阶段,例如“待澄清、待承诺、执行中、待验证、已完成”。具体名称要依团队流程调整。判断一列是否有用,可以问:进入这一列需要满足什么条件?离开这一列又要满足什么条件?如果团队无法回答,列名大概率只是标签,不是流程规则。

2. 用“正在做”掩盖等待和阻塞

任务被放在“进行中”两周,不代表团队连续工作了两周。它可能只有半天实际操作,其他时间都在等待设计反馈、权限开通、测试环境或外部确认。把这些状态统称为“进行中”,会掩盖工作时间与等待时间的差异,也让管理者误以为增加执行压力就能解决问题。

不一定要为每一种等待单独设置一列。更实用的方式通常是保留清晰的工作阶段,再用阻塞标记、原因字段、等待对象和下一步动作记录异常。状态列负责表达流程阶段,阻塞信息负责表达异常原因,两者不要混为一谈。

3. 只统计完成数量,不看在制品和等待时间

每周完成任务数上升,可能是团队拆分了更多小卡片,也可能是工作真的流动更快。只看完成数量,很容易得出片面的结论。至少还要结合在制任务数量、任务从开始到完成的周期、超期比例和阻塞时间,才能判断“完成得更多”是否伴随更好的交付表现。

同样,平均周期容易受到少数超长任务影响。团队可以同时看中位数和分位数,例如典型任务耗时,以及较慢那一部分任务耗时。指标不是为了排名成员,而是为了判断流程中的等待是否集中在某个阶段。

4. 用工具提醒代替责任约定

自动提醒能提示成员更新卡片,却不能决定谁有权调整优先级、谁负责推动跨部门依赖、什么情况下需要升级。若团队没有这些约定,提醒只会变成新的通知噪声。工具应承载已达成的流程规则,而不是替团队创造规则。

在中大型组织中,权限、审计、数据隔离、历史迁移和系统集成也会影响落地。以PingCode为例,它更适合放在中大型企业和100人以上组织的工具评估场景中;如果考虑私有化部署、从Jira迁移或国产化替代,应把这些作为待验证的选型条件,逐项核对当前版本、部署方式、迁移范围、接口能力、安全要求和服务条款。产品能力不等于流程已经改善,也不能仅凭宣传描述作采购结论。

误区 表面做法 可能造成的盲点 替代判断
部门列替代流程 按岗位或部门划分状态 看不清任务的实际阶段和交接条件 先按工作流阶段建模,再用负责人字段表达职责
所有工作都算进行中 不区分执行、等待和阻塞 无法判断瓶颈是产能不足还是依赖未完成 记录阻塞原因、等待对象和下一步动作
只看完成量 按周统计关闭卡片数 卡片拆分方式改变就可能造成虚假增长 联合观察周期、在制品、超期与返工
把工具上线视为落地 完成配置后宣布项目结束 成员仍可能使用群聊和个人表格作为事实来源 检查真实使用、数据质量和复盘机制
三、常见误区:为什么看板上线了,流程仍然不动

四、专业判断逻辑:从流程问题倒推看板规则

1. 先画实际流程,不要先画理想流程

流程图容易被画成“从需求到交付”的理想路径,但落地需要知道工作实际如何发生。我会让成员拿近期已完成和未完成的任务各走一遍:任务从哪里进入,谁补齐信息,在哪一步等待最长,返工通常因为什么,最终由谁验收。最好用具体卡片、会议纪要或系统记录核对,不只听管理者的概括。

实际流程往往会出现分支:有的需求需要设计评审,有的无需;有的任务依赖外部供应方,有的可以在团队内完成。若把所有差异都塞进状态列,会让主流程变得臃肿。可将主流程保持简洁,把特殊情形放入标签、字段或单独的子流程中。

2. 把每个状态写成“入口条件+完成条件”

“待开发”可以不是一个模糊的待办筐。团队可以规定,任务进入“待承诺”前,至少具备明确目标、验收标准、优先级和责任人;进入“待验证”前,需有可测试版本和验证说明;进入“已完成”前,需由约定的验收角色确认结果。

入口条件不是为了增加文书工作,而是减少任务启动后才发现信息缺失的返工。条件要够用,不要把所有潜在信息都设成必填项。若某字段只有少数特殊任务需要,就不应强迫每张卡片填写一段无意义内容。

3. 定义卡片最小信息集,避免“字段越多越专业”

对大多数跨职能项目,卡片的最小信息集可以包括任务目标、负责人、优先级、完成标准、目标日期、所属项目或迭代、依赖关系和阻塞原因。具体字段数量不应成为考核目标;重点是成员需要据此接手工作,负责人需要据此判断风险。

任务如果持续超过团队约定的合理周期,可以拆分为可验证的子成果,但拆分应保留工作之间的依赖关系。拆成十张没有独立验收意义的小卡片,只会提高卡片数量和维护成本,不会让交付变快。

4. 用在制品上限处理多开工、少收尾

在制品上限不是惩罚成员,也不是机械地规定每个人只能做一个任务。它的用途是提醒团队:同时启动过多工作会增加切换成本和等待队列。可以先观察当前每个状态的在制数量,再由团队试行一个保守上限;超过上限时,优先协助完成已有工作或解除阻塞,而不是继续把新任务推入执行阶段。

不要一上来就把上限当成刚性绩效指标。需求紧急插入、线上故障和关键依赖变化都可能需要例外。团队应记录例外原因,定期检查例外是否正在变成常态;若每周都要突破上限,问题可能在优先级治理或资源配置,而不是成员“不够自律”。

5. 让阻塞有“记录,响应,升级”闭环

一个实用的阻塞记录至少包括:阻塞原因、影响任务、等待对象、责任人、首次发现时间、下一步动作和复查时间。重点不是字段齐全,而是阻塞出现后有人接球。如果任务只被贴上红色标签,没有人负责推动,它仍然是被装饰过的等待。

团队可以约定响应时限,但时限要结合业务节奏设定。例如,影响当日发布的阻塞与不影响当前交付窗口的待确认事项,不应使用相同升级规则。升级路径也应明确:谁先协调,多久未解决后找谁决策,项目负责人是否有权调整范围或顺序。

已完成落地方案:项目成员开展看板的流程优化案例解析

五、落地案例拆解:八周试点如何从配置走向运行

1. 第一阶段:用两周建立基线与统一语言

在情景模拟中,试点团队先选定“需求确认至版本验收”这条工作流,回看过去八周的任务记录,同时观察当前任务。这里的目的不是追责,也不是马上给成员打分,而是形成可比较的基线:任务通常经过哪些阶段,哪里等待,什么问题反复造成返工。

工作坊上,每个角色各自描述一张近期任务卡,再对照实际记录。团队很快发现,“已开始”在不同成员口中含义不同:有人表示已经看过任务,有人表示已投入开发,还有人表示只是排进本周计划。于是团队把状态定义写在看板旁,并要求状态变化有可观察的事件作为依据。

基线数据要说明范围和口径。例如周期从哪个事件开始计时、哪个事件算完成;被取消的任务是否纳入;跨团队等待是否包含在总周期内。若前后口径不同,数字看起来变好,也不能说明流程真的改善。

2. 第二阶段:两周内做最小可用配置

团队没有一次性配置所有业务字段,而是先确定六个主状态:待澄清、待承诺、执行中、待验证、阻塞、已完成。之后发现“阻塞”并非工作阶段,而是异常信号,于是调整为在相关状态上添加阻塞标记,并保留阻塞原因和责任人字段。这个调整体现了一个重要判断:状态描述工作处于哪里,标记描述工作是否异常。

成员共同补充了任务卡片模板,包括目标、负责人、完成标准、优先级、目标日期和依赖。必填项只保留影响接手和验收的内容。团队另设每周一次的短复盘,关注长时间未移动的任务和在制品变化,不逐张念卡片,也不把会议变成状态汇报。

3. 第三阶段:四周运行,重点观察异常而非追求漂亮数据

试点启动后,团队先允许规则暴露问题。比如任务进入执行阶段后才发现验收人未确认,团队就检查入口条件;多个任务同时等待同一位评审人,就检查评审容量与排期;某类任务频繁被插单,就回到优先级决策机制,而不是要求成员把卡片更新得更勤。

每周复盘时只讨论三类内容:哪些工作流动得比预期慢,主要等待集中在哪里;哪些阻塞超过约定时间,谁需要协助处理;上一周做的规则调整是否改变了行为。复盘结论写成一条可执行动作,例如“待验证任务需显示验收人”,而不是“加强沟通”这种无法验收的口号。

4. 模拟结果:流程指标有改善,不等于全部收益可归因于看板

为展示分析方法,下面使用一组情景模拟数据。假定比较口径为试点前后各八周,范围为同一工作流中的已完成任务;任务中位周期由12天变为8天,在制任务由46项降至29项,超期任务占比由24%变为15%。这些数字只用于演示复盘方式,不是公开调研数据、客户实测结果或行业平均值。

就算模拟数据出现改善,我也不会直接写“看板让交付效率提升三成”。同期可能还发生了需求冻结、团队人员变化、任务规模变化或发布节奏调整。较严谨的结论应是:在试点期间,团队通过统一状态、减少并行任务并明确阻塞责任,观察到若干流程指标向预期方向变化;仍需继续观察,并核对其他影响因素。

比较时还要检查样本结构。例如后八周是否恰好包含更多小任务,取消任务是否被排除,重大故障是否造成周期异常。如果前后任务复杂度差异很大,单纯对比完成天数就不公平。条件允许时,可以按任务类型分组,或使用相同类别任务比较。

已完成落地方案:项目成员开展看板的流程优化案例解析

5. 怎样判断改善来自流程变化,而非统计巧合

我会要求团队把每次规则调整与指标变化放在同一份复盘记录里。比如减少在制品上限后,若在制数量下降,但任务中位周期没有变化,就应继续检查外部等待、任务拆分和完成标准;若周期缩短但返工率上升,可能是为了快速关闭卡片而降低了验收质量。

至少保留三类证据:看板历史记录、项目复盘纪要和任务抽样检查。看板记录说明状态何时变化,纪要解释团队为什么调整规则,抽样检查验证卡片上的“已完成”是否真的满足验收标准。三者能够互相印证,结论才比一张汇总图可靠。

已完成落地方案:项目成员开展看板的流程优化案例解析

六、工具与组织条件:什么时候评估平台,什么时候先修规则

1. 团队规模不大、流程简单:先把规则跑通

如果团队只有几名成员,任务量有限,依赖少,现有协作工具也能记录负责人、状态和截止日期,未必需要马上迁移到复杂平台。先用一块轻量看板验证状态定义、阻塞处理和复盘节奏。如果成员连一周更新一次状态都做不到,增加高级报表通常不会改变行为。

在这个阶段,优先控制维护成本。字段越多,成员每次更新要做的事情越多;自动化越复杂,规则调整时越容易牵一发而动全身。先从必要信息开始,等实际出现跨项目追踪、权限管理或审计需求后再扩展。

2. 百人以上组织、跨团队依赖多:评估治理能力而非只看界面

中大型组织的看板需求通常不止任务卡片,还可能涉及项目组合、角色权限、工作流差异、历史记录、系统集成、数据驻留和私有化部署。此时,选型应由业务负责人、平台管理员、安全与运维等角色共同评估,避免由一个项目组按个人习惯决定全组织标准。

若评估PingCode,可把它作为项目管理平台候选之一,重点验证是否适配本组织的权限模型、流程配置、项目规模、数据治理及运维要求。涉及私有化部署、Jira平滑迁移和国产替代时,应要求供应方结合现有实例做范围确认、字段映射、历史数据抽样迁移、权限校验和回滚演练。迁移是否“平滑”,取决于数据结构、插件依赖、工作流差异和迁移服务安排,不能仅凭一句能力描述判断。

建议通过试点而不是演示会作决定。把三种典型任务、两类角色权限、一个跨团队依赖和一项历史迁移样本放进验证范围,观察成员实际操作是否顺畅,管理员能否维护,数据能否导出和追溯。工具评估应包含全周期成本,而不只比较订阅价格或功能数量。

3. 迁移与替代:先做数据和流程盘点,再承诺日期

从现有系统迁移时,最容易低估的不是卡片导入,而是旧系统中的字段含义、状态映射、附件权限、评论历史、自动化规则和报表口径。迁移前应先列出哪些数据必须保留、哪些历史仅需归档、哪些规则需要重建,并抽样核对迁移后记录是否可追溯。

若组织需要国产化替代,不要把“替换某个软件”当成独立技术项目。还要确认业务部门使用的流程是否已标准化,现有集成和身份认证如何处理,数据存放和备份要求是否满足,以及关键用户培训和并行运行如何安排。替代的目标是保持业务连续并提升可治理性,不是只完成数据搬家。

评估维度 轻量团队的判断重点 中大型组织的判断重点 验证方式
流程配置 状态和字段是否简单易懂 不同项目是否能在治理边界内配置差异 拿真实任务走完整流程
权限与数据 成员能否看到和更新所需任务 角色隔离、审计、数据驻留和私有化要求 使用测试账号验证访问边界
迁移能力 是否需要导入少量历史任务 字段映射、历史记录、附件和权限能否核验 抽取样本迁移并逐项对账
运营成本 成员维护卡片所需时间 管理员、集成、培训和长期维护成本 试点期记录实际工时与支持请求

已完成落地方案:项目成员开展看板的流程优化案例解析

七、不同情况下的行动建议与取舍

1. 任务积压,但团队不知道具体卡点

先不要急着加人或重建流程。抽取近期未完成任务,按状态、等待对象、阻塞原因和最后更新时间分类,找出积压最集中的阶段。如果问题集中在“待澄清”,就改善需求入口;如果集中在“待验证”,就检查验收资源和测试环境;如果集中在外部依赖,就明确协调责任和升级路径。

取舍上,先接受短期内看板暴露出更多问题。问题数量在最初可能上升,并不一定说明情况恶化;过去不可见的等待被标记出来后,团队才有机会处理。不要为了让报表好看而把阻塞任务移出视图或关闭未验收卡片。

2. 项目频繁插单,优先级不断改变

看板能让插单对当前工作造成的影响更清晰,但不能替代优先级决策。团队应约定谁有权插入紧急任务、插入时需要移出或延后什么工作、紧急任务是否有明确类别。若所有请求都被标为最高优先级,优先级机制实际上已经失效。

如果业务环境确实要求快速响应,可以设置明确的紧急通道,同时限制进入条件并追踪使用频率。紧急通道比例持续增加时,应复盘需求规划或服务承诺,而不是继续扩展通道容量。速度和可预测性需要权衡,不能假设两者永远同时提高。

3. 跨部门依赖多,团队内部看板解决不了等待

先把依赖关系显式化:等待什么交付、由谁提供、最迟何时需要、延误影响哪个里程碑。必要时建立跨团队依赖视图,但不要强迫每个外部团队维护同一张看板。对协作方而言,稳定的交付约定和清晰的接口,往往比共享一个工具账号更重要。

取舍是增加协调成本换取更早暴露风险。若依赖很少,逐项跟踪可能过重;若依赖频繁且直接影响关键路径,则应把依赖责任纳入项目例会或交付协议。看板只是依赖信息的载体,不是依赖管理的替代品。

4. 团队已经有成熟流程,只是工具分散

先评估是否需要统一数据源、权限、报表和审计,而不是重新发明全部流程。若现有流程有效,可采用渐进迁移:选一条工作流做字段映射,保留原系统只读一段时间,抽样核对关键记录,确认成员工作习惯和权限没有中断后再扩大范围。

取舍上,迁移期间可能需要短暂双轨运行,增加维护负担;但一次性切换的风险更高。应事先定义双轨结束条件,例如关键数据核对完成、主要角色完成培训、回滚方案经验证。没有退出标准的双轨运行,容易演变成长期重复录入。

5. 工具上线后成员不更新看板

先查更新动作是否真正帮助成员工作,而不是简单把原因归为“执行力差”。卡片是否重复填写?状态是否过细?团队是否仍以群聊消息作为唯一决策记录?负责人是否要求成员更新,却从不依据看板调整优先级和处理阻塞?如果管理决策继续发生在看板之外,成员自然会把它当成额外工作。

可以把更新动作嵌入原有工作节奏,例如完成交接时同步改状态,例会只讨论异常任务,验收时关闭卡片。若更新看板没有减少追问、返工或重复汇报,团队就应该精简字段或调整会议,而不是无限叠加提醒。

已完成落地方案:项目成员开展看板的流程优化案例解析

八、指标与复盘:既要判断改善,也要守住边界

1. 建立一组互相校验的指标

指标不要越多越好。一个常见的试点组合是周期、在制品、超期和返工,再配合阻塞原因分类。周期告诉团队任务从开始到完成用了多久;在制品反映同时推进的工作量;超期显示承诺风险;返工帮助检查速度是否以质量为代价。

所有指标都要有口径说明。周期从何时开始、何时结束;超期按原始目标日期还是最新调整日期;阻塞按任务数还是阻塞时长统计;返工如何识别。口径变化需要记录,否则前后数据无法合理比较。

2. 不要把团队指标变成员工排行榜

看板数据容易被误用为个人绩效排名,例如比较谁关闭卡片最多、谁平均耗时最短。不同任务复杂度、依赖数量和角色职责并不相同,这类简单比较会诱导成员把任务拆小、避免接手复杂工作,最终损害协作。

团队层面的数据适合发现流程问题,不应在没有公平口径和充分背景的情况下推断个人表现。若某类任务总在验证阶段等待,先检查验证资源和入口质量;如果任务周期异常,先抽样看实际内容和依赖,不要直接把异常归因于某位成员。

3. 识别反效果:指标变好,体验可能变差

看板上线后,若周期变短但返工上升,可能是验收标准被放松;若超期率下降但需求取消变多,可能是团队通过关闭或重建任务美化数据;若卡片更新频率增加但成员重复汇报时间也增加,维护机制就需要调整。

每次复盘都应同时问“什么变好了”和“付出了什么代价”。流程优化不是追求某个数字越低越好,而是在交付速度、质量、可预测性和维护成本之间找到适合当前业务的平衡点。

已完成落地方案:项目成员开展看板的流程优化案例解析

九、可直接使用的落地检查清单

1. 试点开始前

  • 明确试点工作流的输入、输出和参与角色。
  • 抽取近期任务记录,记录状态、周期、阻塞和返工的基线口径。
  • 邀请实际执行成员参与流程梳理,而非只由管理者画理想流程。
  • 明确试点周期、复盘责任人和扩大范围的判断条件。
  • 如果涉及工具迁移,列出数据、权限、集成、安全和回滚要求。

2. 看板配置完成时

  • 每个状态都有明确的入口和退出条件。
  • 任务卡片至少能说明目标、负责人、完成标准和必要依赖。
  • 阻塞能记录原因、推动人和下一次检查时间。
  • 在制品上限由团队讨论形成,并为紧急例外保留解释机制。
  • 看板视图能区分真正的工作阶段与异常标记。

3. 试点运行期间

  • 每周检查长期未移动任务和等待集中点,而非逐张汇报状态。
  • 对每项规则调整记录原因、执行时间和预期影响。
  • 抽样核对任务“已完成”是否符合验收标准。
  • 前后比较使用相同统计口径,并记录人员、范围或任务结构变化。
  • 如果维护成本高于协作收益,及时删减字段、提醒或会议步骤。

4. 决定扩大或暂停时

当成员能够稳定使用状态规则,阻塞有明确处理责任,数据质量足以支持复盘,并且试点没有明显增加重复录入时,可以考虑扩大到相邻工作流。扩大时不要一次复制所有配置,应先确认新团队的实际流程是否一致。

如果试点中状态长期无人更新、任务口径反复变化、管理者仍依靠看板外的表格作最终判断,先暂停扩展。暂停不等于失败,而是避免把未验证的复杂配置复制到更多团队。必要时缩小范围,重新处理流程边界、权责或工具使用成本。

十、结语:把看板当作持续改进的共同语言

1. 最重要的不是板上有多少卡片,而是异常能否被解决

看板落地的独特价值,不在于把任务展示得更整齐,而在于让团队围绕同一份工作事实进行讨论:任务为什么停住、谁能推动下一步、需要改变哪条规则、改变之后是否真的有效。它把模糊的“进度不透明”转成可观察、可验证、可复盘的问题。

下一步不必从大规模采购或全组织推广开始。选一条边界清晰的工作流,抽取近期任务,约成员一起走一遍实际路径;先统一状态含义,再明确入口条件、阻塞责任和一组有限指标。跑完一个短周期后,保留有效规则,删掉增加负担却没有决策价值的部分。

真正完成落地,不是所有任务都被放进看板,而是团队开始依据看见的流程问题采取行动,并能用一致口径判断行动是否有效。

常见问题解答(FAQ)

1. 项目看板落地前,应该先梳理什么?

我准备给团队搭看板时,最容易想到的是先定几列状态,但又担心只是把原来的任务清单换个样子。项目成员多、交接环节复杂时,我该从哪里开始梳理?

先记录任务从提出到交付的真实路径,包括每个环节的负责人、交接条件、等待原因和返工情况。再区分问题属于状态不清、职责不明、优先级冲突还是外部依赖;只有确认实际流程后,才能决定看板状态和需要调整的规则。

2. 项目看板的状态列和任务卡片应该怎么设计?

我所在的团队有些任务需要评审,有些任务还要等其他部门反馈,如果所有工作都只放在“待办、进行中、已完成”三列里,状态可能不够清楚。可我也担心列设得太多,成员更新起来反而更费劲。

状态列应对应团队真实且可区分的工作阶段,不必把每个细节都做成一列。任务卡片至少明确负责人、优先级、截止时间、完成标准和阻塞原因;每次进入下一状态时,也要约定具体条件和交接责任。

3. 看板上线后任务仍堆在“进行中”,应该怎样优化?

我发现团队每天都在更新看板,但不少任务长期停留在“进行中”,项目负责人还是要在群里逐个追问。遇到这种情况,我不确定是成员没有及时维护,还是工作流本身存在瓶颈。

先检查长期未移动任务的年龄、阻塞原因和当前并行任务数,判断问题是等待审批、外部依赖、任务过大还是负责人资源不足。然后针对主要原因采取行动,例如拆分任务、明确审批时限、设置并行任务上限或升级处理阻塞项;不要仅靠增加状态列解决积压。

4. 怎样判断项目看板优化是否真的有效?

我想在看板试运行一段时间后向团队说明效果,但只说大家更容易看到进度,似乎缺少判断依据。若项目周期和人员安排也发生了变化,我又担心把其他因素造成的结果都算到看板上。

上线前后使用相同统计口径和可比周期,优先观察任务周期、超期比例、阻塞任务数量或时长、返工情况等指标,并注明项目范围、数据来源及同期人员或优先级变化。若缺少可靠的历史数据,就记录可验证的过程变化,例如阻塞原因是否持续留痕、交接责任是否明确,不要编造效率提升比例或直接做因果归因。

核心关键词

读者评论

谭
谭佳宁

文中明确说明案例和数据是情景模拟,这点很重要,避免把示例数字误读成实际项目成效。

胡
胡思源

把状态按工作阶段划分,而不是按部门划分,能更直接看出任务在哪个环节等待;入口和退出条件也值得团队提前约定。

丁
丁清越

阻塞记录不仅要写原因,还要指定推动人和复查时间,这比单纯给卡片贴上阻塞标签更容易形成闭环。

郭
郭宁

在制品上限的思路有参考价值,不过文中也提到要记录紧急插入等例外,避免把规则变成僵化的个人考核。

崔
崔嘉禾

指标同时看周期、在制任务和超期情况,比只统计完成数更全面;实际应用时还需保持任务拆分口径一致。

文章包含AI辅助创作:已完成落地方案:项目成员开展看板的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/484754

赞 (0)
飞飞飞飞
泳道管理指南:项目成员如何做好看板,制度设计全流程
上一篇 3小时前
看板怎么做?项目成员制度设计:看板从0到1
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
