自定义状态怎么做?项目成员实操方法:看板从0到1

项目看板里最容易制造混乱的,不是少了一个状态,而是同一个“进行中”里同时躺着刚开始、等别人反馈、已经做完但没验收的任务。自定义状态怎么做?我的结论是:先把真实工作流程画出来,再把会改变责任人、下一步动作或验收要求的节点设为状态;最后用真实任务试跑。状态不是装饰看板的标签,而是团队对任务进展的共同约定。

一、先讲结论:先定规则,再动手配置

1. 状态的价值,是让下一步变得可判断

一张看板真正有用,不是因为列多、颜色齐,而是成员扫一眼就能回答三个问题:任务现在在哪个阶段?谁需要采取下一步行动?什么条件满足后才能继续往下走?如果状态名称不能帮助回答这些问题,它多半只是换了个名字的标签。

我设计状态时会先问:这个阶段是否会改变任务的责任人、下一步动作或验收标准?如果答案都是否定的,就先不把它单独设成状态。把每个操作步骤都做成一列,看似细致,实际上常让成员花更多时间维护看板,而不是推进任务。

2. 最小可用状态,通常比一次设计“完美流程”更可靠

没有一种固定状态模板适合所有项目。一个两三人、沟通很直接的小团队,可能只需要“待处理、进行中、待确认、已完成”;涉及多角色审核、外部依赖和正式验收的项目,则可能需要将评审、等待和返工明确区分。

因此,我建议先配置能覆盖主要流程的最小版本,再用真实任务观察状态是否够用。所谓“最小”,不是越少越好,而是只保留能改变协作方式的节点。例外情况先用备注、标签或阻塞原因表达,除非它反复出现并且需要团队采取不同动作,才考虑增加状态。

3. 每个状态都要有可执行的边界

给一个状态起好名字只是开始。一个可执行的状态定义至少要说清楚:任务满足什么条件才进入、当前由谁推动、完成什么动作才能退出。缺了这些规则,同一列就会被不同成员按各自理解使用。

需要定义的内容 要回答的问题 示例:待审核
进入条件 什么情况下任务可以进入这个状态? 执行内容已完成,必要材料已附上,并已指定审核人
当前责任 谁负责推动下一步? 审核人负责检查;提交人负责回应意见
退出条件 满足什么条件才能转到下一状态? 审核通过后转为已完成;需要修改则退回修改中
超时处理 任务停留过久时怎么办? 确认是否缺信息、缺资源,或等待外部反馈
一、先讲结论:先定规则,再动手配置

二、先看真实工作:哪些情况值得单独成为状态

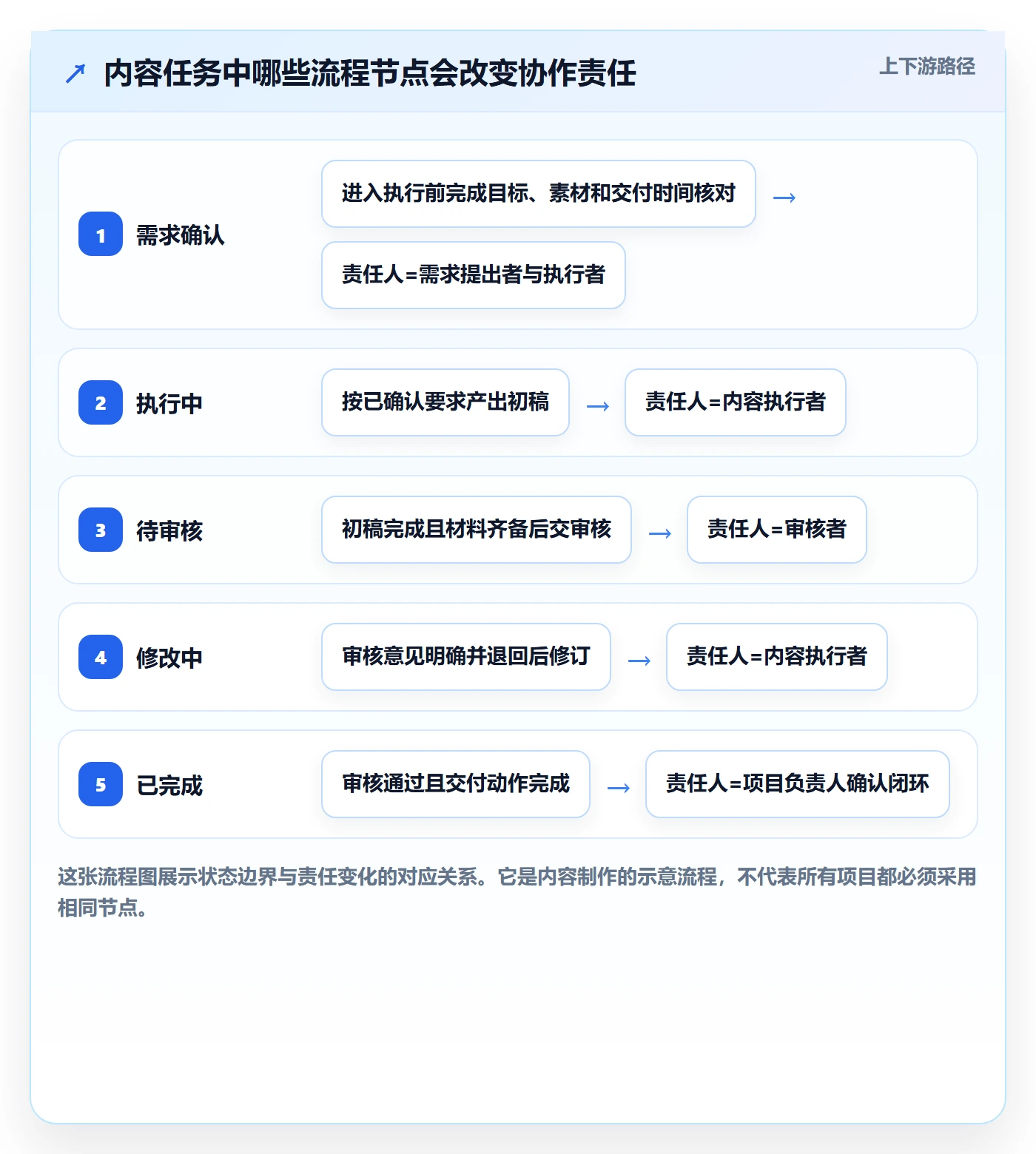

1. 从一张真实任务卡片倒推流程

不要先在工具里新建一排列,再要求团队把工作塞进去。先挑一种最常见的任务类型,例如内容制作、需求交付或活动执行,沿着一张真实任务卡片回忆:它从提出到结束,实际经过了哪些人、哪些检查点、哪些等待环节?

我会把流程写成动词,而不是先写状态名。比如内容任务可以写成“收集需求、撰写初稿、内部校对、审核反馈、修改、发布确认”。动词能帮助团队看到实际动作;之后再判断哪些动作值得在看板上成为一个可见阶段。

这里有一个关键筛选问题:如果把两个相邻环节合并,团队是否会因此不知道由谁接手、任务是否已满足审核条件,或接下来该做什么?如果会,就有理由分开;如果不会,它们可能只是同一状态中的子步骤。

2. 看协作变化,不看步骤数量

“撰写”和“校对”虽然都在产出内容,但责任人、检查标准和下一步动作通常不同,因此可能值得分成两个阶段。反过来,“打开文档”和“修改标题”虽然是不同动作,却未必需要各自占据看板一列,因为它们可能都属于同一个执行阶段。

这个判断能避免一种常见过度设计:流程图画得很细,状态栏也跟着变得很长,但项目成员并没有因此更容易协作。状态需要呈现的是对项目推进有意义的变化,而不是把每个微操作都记录下来。

3. 等待和阻塞要被看见,但不一定都要新建状态

“等待反馈”和“正在执行”最大的差别,通常不在任务有没有动,而在当前责任人是否还能主动推进。如果任务正在等客户确认,执行者此时无法继续产出;如果状态仍显示“进行中”,管理者容易误判团队执行缓慢,成员也不清楚该由谁催办。

可以用单独状态、阻塞标记、等待原因字段或任务备注呈现等待。具体选哪种,取决于团队是否需要按等待任务汇总、是否要设置提醒、所用工具是否支持相应字段。原则是:选择能让团队采取正确行动的表达方式,而不是为了字段整齐强行增加一列。

4. 返工路径要按实际频率与责任变化处理

任务被退回修改时,如果修改者和下一步动作都发生变化,可以设置“修改中”或类似状态;如果只是偶尔发生的小调整,也可以保留原阶段并记录审核意见。返工是否单列,不能只看流程图上有没有箭头,还要看它是否需要被独立追踪。

我通常会问两个问题:返工是否常发生到值得单独统计?退回后是否需要不同的人、不同的截止时间或不同的验收规则?两个答案都是否定时,先用退回说明和负责人字段管理,避免把低频例外变成所有成员都必须维护的流程负担。

自定义状态怎么做?项目成员实操方法:看板从0到1

三、拆解常见误区:状态越多,不等于管理越细

1. 误区:把每个操作步骤都建成状态

列越多,表面上看起来越可控,实际维护成本也越高。成员需要频繁拖动任务、辨认相邻状态的差异,还可能把大部分时间花在“这个到底放哪一列”的讨论上。尤其当状态之间没有不同的负责人或退出条件时,新增列往往只是增加看板噪声。

判断是否保留某一列,我会把它暂时从流程中拿掉做一次反向检查:任务会不会因此失去关键的责任交接、风险提示或验收控制?如果不会,这个状态就需要证明自己的协作价值,而不是因为“看起来专业”而留下。

2. 误区:用模糊词代替阶段定义

“处理中”“跟进中”“已推进”听起来都在描述进展,但缺少可观察的边界。不同成员可能把“已联系对方”“正在等待回复”“已经收到回复”都放进同一状态,管理者看到看板也无法判断任务究竟卡在哪里。

更好的名称应尽可能对应明确的工作阶段,例如“待确认”“执行中”“待审核”“修改中”。但即便名称明确,也不能取代规则。对“待确认”的定义仍要写清楚:等待谁确认、需要什么信息、超过多久由谁跟进。

3. 误区:把优先级、负责人和状态混为一谈

状态描述任务处于哪个阶段;优先级描述相对处理顺序;负责人说明谁承担推动责任;标签则可以标注业务类别、风险或来源。这些维度会互相影响,但不应随意塞进状态名称里。

例如“高优先级待审核”把优先级和阶段合并在一起。任务优先级改变时,成员可能还要调整状态名称或新增一列。更稳妥的设计是让阶段保持稳定,把优先级放在单独字段中;具体字段名称和功能则应以所用工具的能力为准。

4. 误区:看到任务停滞,就立刻新增状态

任务停滞可能源自等待审批、缺少资源、范围不清或责任人不明确。新增一个“卡住了”状态有时能暴露问题,但它不会自动解决原因。若没有配套的阻塞原因、下一步动作和跟进责任,这一列很快会变成一堆无人处理的任务。

我会先确认停滞原因是否需要不同的处理方式。如果阻塞需要升级协调,可以设立明确的阻塞标记和处理责任;如果只是正常等待对方回复,则记录等待对象和复查时间可能更合适。工具字段只是载体,解决问题的关键仍是约定谁何时采取行动。

5. 误区:上线后不再回看状态定义

项目流程会随规模、角色和交付要求变化。初期一个人能直接完成的任务,团队扩大后可能需要增加审核;原本不常出现的外部依赖,也可能成为新的主要等待来源。状态设计如果从不复盘,就会逐渐与真实工作脱节。

不过,复盘不等于每周重命名一遍。只有当成员频繁误用、任务长期堆积、责任交接不清或关键流程无法追踪时,才有必要重新检视设计。改动需要有问题证据,并向成员说明规则变化和生效时间。

三、拆解常见误区:状态越多,不等于管理越细

四、专业判断逻辑:用五个问题筛选状态

1. 这个阶段是否改变了责任人

如果进入某个阶段后,主要推动者从执行者变成审核者或需求方,那么分开状态通常有价值。看板不仅要显示工作做到了哪里,还要清楚提示下一棒在谁手里。责任交接模糊,是任务“看起来在推进,实际上没人接手”的常见原因。

如果负责人没有变化,也不意味着绝对不能拆分;但此时需要再看后续动作或验收标准是否发生变化。三个判断维度中只要有一项明确变化,就值得进一步评估;若三项都没有变化,新增状态就需要更强理由。

2. 这个阶段是否改变了下一步动作

“执行中”可能代表继续制作,“待审核”代表等待审核者检查,“待外部确认”代表由指定成员催办并管理等待期限。下一步动作不同,状态才能帮助成员减少询问和猜测。

一个实用的检验方式是遮住状态名称,只看状态规则,让团队成员说出任务下一步应该做什么。如果不同成员给出不同答案,问题可能不在名称,而在进入条件、责任边界或退出条件没有讲清。

3. 这个阶段是否改变了验收标准

“已完成”在不同团队里可能分别代表“执行动作结束”“审核通过”或“交付对象已收到”。如果这些标准被混在一起,成员可能把未验收的任务提前关闭,项目负责人也难以判断交付是否真正结束。

对有正式审核的流程,我更倾向于把“待审核”和“已完成”分开,并明确审核失败后的退回路径。对于简单、低风险的小任务,验收可能由执行者自检即可,不必为了形式增加额外阶段。关键是完成的定义要和实际承诺一致。

4. 这个阶段是否需要被单独统计或预警

如果团队要了解审核等待时间、外部反馈周期或某个交付节点的积压情况,相关阶段可能需要独立呈现。可观测性是拆分状态的重要理由,但必须确认统计结果会用于决策,而不是只增加报表数量。

例如,单独识别“待审核”后,团队才能观察审核队列是否积压;如果没人查看相关数据,也没有人负责调整审核资源,那么仅仅多一列并不能带来管理收益。能被统计不代表值得统计,能被看见还要接得上行动。

5. 新增状态的维护成本是否低于协作收益

每多一个状态,团队就多一套理解和维护要求。状态越细,规则说明、权限设置、自动化配置和历史数据解释都可能变得更复杂。这里没有适用于所有团队的最佳数量,应该比较新增状态带来的价值和额外成本。

我建议把判断结果写成一张小表,而不是在会上凭感觉争论。以下分值仅用于团队讨论,不是行业标准:每项按一至五分评估,责任变化、动作变化和验收变化得分越高,新增状态的理由越充分;维护成本越高,越要谨慎。

判断维度 低分情况 高分情况 对设计的提示
责任变化 前后由同一人持续推进 明确发生交接或接手 交接清楚时更适合独立呈现
动作变化 仍在做相同类型的工作 下一步动作明显不同 动作不同可减少成员猜测
验收变化 检查标准没有变化 进入独立审核或正式验收 质量门槛不同可考虑拆分
追踪价值 不需要单独观察 需要统计等待或积压 有决策用途时才值得长期维护
维护成本 成员容易理解和更新 规则复杂、常被误用 成本高时先试点或采用标记

自定义状态怎么做?项目成员实操方法:看板从0到1

五、从0到1实操:把流程设计变成可用看板

1. 选定一个范围明确的试点

首次搭建时,不要试图覆盖公司所有项目类型。挑一个重复率较高、成员和交付标准相对清楚的任务类型,例如内容制作或小型需求交付。试点范围越明确,成员越容易判断规则是否符合实际,也更容易分辨问题来自状态设计还是项目本身。

同时约定试跑时间和复盘日期。比如团队可以先用两周作为观察周期,但这只是便于组织讨论的示例,并非通用标准。任务周期较长的团队应覆盖一个完整交付周期;低频项目则可以积累到足够多的任务后再评估。

2. 写出任务从提出到结束的真实路径

把最近完成或正在进行的任务拿出来,按时间顺序记录关键节点。除了正常路径,还要标注返工、等待、取消和紧急插入等情况。不要只画理想流程,因为看板最终要服务真实项目,而不是服务一张漂亮的流程图。

记录时尽量写清楚事件,而不是推测。例如“审核意见在周三返回”是事实,“审核太慢”则是结论。事实能帮助团队区分流程等待、资源不足和任务定义不清,避免把所有问题都归因于状态栏设计。

3. 把节点压缩成协作阶段

整理流程后,将相似动作归为一个阶段。可以使用“待处理、执行中、待审核、修改中、已完成”作为演示结构,但要按实际工作删减或调整。“等待外部反馈”是否单独设状态,取决于是否需要独立负责人、提醒机制或周期统计。

为每个状态写一条简短定义,并补充进入、退出条件。定义应该能被项目成员直接用于判断,不要写成“推进相关工作,提升协作效率”这类空泛句子。比起长篇制度说明,一张可快速查阅的规则表更容易被实际使用。

4. 在工具里配置之前,先明确字段分工

将状态、负责人、优先级、截止日期和阻塞原因分别考虑。工具支持什么字段、字段能否自定义、是否可以设置权限或自动提醒,都需要查看当前产品的实际功能和管理设置。我不会在未核实工具版本和权限的情况下,假定某个菜单入口或自动化能力一定存在。

配置时先保留核心状态和必要字段。若团队需要识别阻塞,可以先用一项明确的标记或原因记录,不必立刻新建多个细分状态。若之后发现等待任务需要单独汇总、升级或追踪,再评估是否调整配置。

5. 选真实任务做一次完整演练

至少选几张正在进行的真实任务卡片,从提出需求开始走一遍:信息是否完整、负责人是否明确、状态切换是否有依据、审核意见是否能留痕、任务是否能正常退回。演练的重点不是测试软件按钮,而是检查团队是否能依照约定完成交接。

如果成员反复问“这张卡应该放哪”,不要马上责怪成员没有看说明。先观察争议集中在哪两个状态之间,再检查定义是否存在交叉。例如“待确认”和“待审核”如果都指向等别人回复,说明团队可能需要按确认对象或验收性质重新划边界。

6. 试跑时记录少量有用信号

初期不需要搭建复杂的管理仪表盘。记录状态误用次数、任务在关键阶段的停留时长、返工次数和阻塞原因,往往已经足以发现主要问题。停留时长必须结合任务类型和团队节奏解释,不能脱离上下文简单比较。

例如,审核等待两天对一个需要多方评审的项目可能合理,对一个当天就应确认的简短交付则可能是瓶颈。与其追求一个看似精确的“团队效率分”,不如追问:为什么这个阶段耗时?哪一类任务最容易滞留?谁能改变当前条件?

  1. 先选一种任务类型,限定试点范围和复盘时间。
  2. 记录真实路径,包括等待、返工和例外情况。
  3. 只保留会改变责任、动作或验收要求的关键节点。
  4. 为每个状态写清进入条件、负责人和退出条件。
  5. 用真实任务演练,再记录误用、停滞和返工信号。
  6. 根据证据调整规则,不因个别任务就反复改动全流程。

自定义状态怎么做?项目成员实操方法:看板从0到1

六、案例推演:一个八人内容团队如何判断要不要加状态

1. 先描述问题,不先决定列名

以下是用于演示方法的虚拟案例,不是某家企业的实际业绩数据。假设一个八人内容团队同时处理选题、撰写、编辑审核和发布确认,连续两周观察三十张任务卡片。成员反馈:“任务显示进行中,但不知道是作者还在写,还是编辑已经拿到稿件。”

面对这个问题,我不会先决定增加“编辑处理中”或“已交编辑”等状态,而会追踪任务卡片的实际责任变化。假设检查后发现,约三分之一的“进行中”任务已经交稿,正等待编辑处理;这意味着同一列覆盖了执行与等待两个不同动作,且项目负责人无法分辨积压位置。

2. 找出真正需要被看见的边界

该团队可以尝试把原有阶段拆成“撰写中、待审核、修改中、待发布、已完成”。但不是每个团队都要照搬:如果编辑与作者是同一人,或者审核只是即时自检,“待审核”可能没有独立协作价值;如果发布动作由外部平台统一安排,“待发布”也可能只需记录计划时间。

在这个演示里,拆分理由不是“内容流程应该更专业”,而是提交稿件后责任转移到编辑,审核结论也会改变下一步动作。拆出“待审核”能让等待队列变得可见,并帮助团队区分写作耗时和审核等待。

3. 用模拟数据看差异,但不把差异包装成成效承诺

假设试跑前后各观察两周,试跑前三十张任务中有九张在“进行中”停留超过团队自定的三天提醒线;试跑后,在任务量和项目类型大致相近的情景模拟中,长时间未更新的任务减少到五张。这个变化可以作为复盘线索,但不能单独证明新增状态造成了改善。

还需要检查同时期是否调整了审核排班、任务难度是否不同、成员是否刚好集中清理积压。若任务量、类型和团队资源不一致,直接比较前后结果容易误导决策。看板数据适合帮助团队提出问题,不应自动被当作因果证据。

观察项 试跑前示例 试跑后示例 如何解释
进入“进行中”超过三天且无更新的任务 9张 5张 情景模拟;需核对任务类型与团队资源是否相近
无法判断当前责任人的任务 7张 2张 情景模拟;可用于检查责任交接规则是否更清楚
审核后退回修改的任务 6张 6张 情景模拟;状态拆分不必然减少返工,可能只是让返工更可见
成员误选或误用状态的记录 未单独记录 4次 情景模拟;新规则初期仍需观察理解成本

4. 复盘时同时看收益和副作用

如果责任不清的任务减少,但误用状态增加,说明拆分可能有效,却还需要简化定义或补充培训。如果审核等待更容易被看见,但团队没有审核负责人或处理节奏,新增状态只是把问题展示出来,不能消除积压。

此时的行动可能不是继续加列,而是为审核任务设置责任人、约定检查频率,或调整任务进入审核前必须提供的信息。看板的作用是暴露工作系统中的问题,不是用状态名称替代资源安排和流程决策。

自定义状态怎么做?项目成员实操方法:看板从0到1

七、不同团队的行动建议:先按复杂度选做法

1. 小团队、流程简单:保持轻量

如果团队规模小、任务类型单一、成员之间沟通直接,可以从“待处理、进行中、待确认、已完成”开始。若“待确认”只偶尔出现,也可以用负责人和备注处理,不必为了完整看板新增多个状态。

轻量设计的重点不是状态越少越好,而是让每张任务卡片都能找到位置。先保证有负责人、截止时间和明确完成标准,再判断是否需要更细的阶段追踪。任务量不大时,过多状态容易制造维护工作,却未必提供相称的决策价值。

2. 多角色协作:优先标清交接点

如果任务会在需求方、执行者、审核者和发布者之间交接,重点检查状态是否能标识“谁已经完成、现在等谁、接下来谁行动”。这种团队可以把审核、外部确认或验收作为候选阶段,但每个候选状态都应配负责人和完成条件。

规模较大的组织还要关注不同团队对同一名称的理解是否一致。跨部门协作时,可先统一核心定义,再允许局部流程有必要的差异。若所有团队都被迫使用同一套过细状态,可能导致大量不适用阶段;若完全各自定义,又可能无法进行跨项目汇总。

3. 外部依赖频繁:让等待对象和复查动作可见

当任务经常等待客户、供应商或其他部门反馈时,单独标记等待可能有价值。但不论采用独立状态还是专门字段,都应记录等待对象、开始时间、约定反馈时间和内部跟进人。没有跟进责任的“等待中”,很容易成为长期堆积的终点。

如果等待来源很多,可以先按原因分类,而不是立即给每类原因设一列。比如信息缺失、审批等待和外部资源未到位,可能都需要不同处理方式;只有当分类结果能帮助派单、升级或分析时,才值得进一步结构化。

4. 质量门槛严格:把审核标准放在流程边界上

对质量要求高、需要正式验收的项目,应明确“执行完成”与“验收通过”的差别。待审核状态可以帮助审核角色接手,修改中状态可以让返工责任变得清楚;但审核标准必须写在任务模板、检查清单或流程说明中,不能只靠状态名称传达。

如果审核周期较长,团队可以观察待审核任务的数量和停留时间,并定期判断是审核资源不足、提交材料不完整还是验收标准过于含糊。新增状态提供的是观察窗口,是否改善交付仍取决于后续动作。

5. 管理要求高但工具限制多:先用规则,再做自动化

有些工具不支持所需的状态数量、字段或自动提醒,也可能只有管理员能修改流程。此时可以先确认核心信息能否通过现有状态、标签、负责人和任务说明表达。具体功能和权限因产品、版本及组织设置而异,应先核实再设计操作方案。

不要为了追求自动化而把流程做得过度复杂。手动更新如果频率低、规则清晰,可能比维护一串脆弱的自动化更可靠;反过来,当任务量大、重复动作多且条件稳定时,再评估是否通过工具能力减少人工更新。

自定义状态怎么做?项目成员实操方法:看板从0到1

八、常见取舍:状态、标记和子任务怎么选

1. 需要改变看板列位置时,用状态

如果团队希望任务进入某阶段后出现在另一列,并且该阶段改变责任、动作或验收,状态通常更合适。状态应表达任务的主流程位置,因此同一任务在同一时刻通常只处于一个主要状态,成员也更容易从列分布看出工作流。

但如果一个任务同时具备多个并行属性,例如“高优先级、外部依赖、涉及合规检查”,这些信息未必适合变成状态。否则任务在主流程移动时,还要不断迁移到包含各种组合的状态列,维护会越来越困难。

2. 需要并行分类时,用标签或独立字段

标签或字段适合表达可与主流程并存的信息,例如业务类别、风险类型、来源渠道或阻塞原因。它们不会替代任务所处阶段,而是补充任务的其他维度。是否采用标签、单选字段或多选字段,要看团队希望如何筛选、汇总以及维护。

标签也不是无限扩张的容器。如果同义词越来越多、成员各自新建标签,分类会变得难以统计。需要长期用于管理的数据,最好约定有限选项和维护责任;临时备注则不必都被结构化。

3. 需要拆开交付物时,用子任务

一张任务卡片里包含多个可独立分配、独立验收的交付物时,子任务可能比增加流程状态更合理。例如一项活动同时需要宣传文案、视觉物料和报名页面,各自都有负责人和完成条件,拆成子任务更利于推进。

如果只是把一个执行阶段的微小步骤拆成很多子任务,团队同样会承受维护成本。判断标准依旧是:这个部分是否需要独立负责人、截止日期或验收结果?若不需要,写在描述或检查清单里可能更轻量。

4. 需要记录等待原因时,不一定要新建等待列

当等待是短暂、低频且不需要独立统计时,记录等待对象和下一次跟进时间即可。若等待经常发生、需要协调资源或影响交付承诺,再考虑将其独立呈现。这样可以避免把所有“暂时没在做”的任务都混进一个含义模糊的状态。

团队需求 优先考虑 不建议的做法
展示主流程位置 状态 用大量标签代替流程阶段
表达优先级、来源或阻塞原因 独立字段或标签 把所有属性拼进状态名称
管理可独立交付的多个成果 子任务 把每个微操作都做成状态
识别等待并安排跟进 等待标记、原因和复查责任 只建“等待中”列却不指定跟进人
八、常见取舍:状态、标记和子任务怎么选

九、上线与复盘:看板要能发现问题,也要能指导下一步

1. 用三类信号判断状态是否需要调整

第一类是混用信号:成员经常问两个状态有什么区别,或者相同情况被放进不同列。第二类是堆积信号:某一列长期积压,但没人知道任务停在其中的原因。第三类是跳过信号:成员频繁直接从前一阶段跳到后一阶段,可能说明中间状态缺乏实际价值,也可能说明规则不符合工作习惯。

这些信号都需要进一步核对,不能自动推导出“删掉状态”或“再加一列”。例如某一列积压,可能是责任人数不足;任务跳过审核阶段,可能是该任务类型本来就不需要审核。先找原因,再决定改结构还是改资源安排。

2. 复盘时把流程问题和工具问题分开

流程问题包括职责不清、审核标准不一致、任务信息不完整或资源分配不足;工具问题则包括权限无法配置、字段不够用或提醒方式不适合。两类问题经常同时出现,但解决办法不同。调整列名无法替代职责协商,换工具也不会自动消除定义模糊。

每次复盘建议只处理少量高影响问题,记录改动内容、影响范围和生效时间。若一次性调整所有状态、权限和字段,成员难以判断哪个改动带来了变化,出现问题时也不容易回退。

3. 用可比较的口径观察变化

如果要比较调整前后的任务停留时长、误用次数或返工数量,应尽量使用相同任务类型、相近观察周期和一致定义。状态名称改了,统计口径也要同步说明,否则前后数据可能根本不是同一个指标。

此外,数据数量少时不要过度解读。两周内只有几张任务卡片的项目,单个异常就会显著改变比例。此时更适合结合卡片记录和成员访谈,明确具体哪里不顺,再继续观察,而不是把小样本波动包装成效率提升结论。

自定义状态怎么做?项目成员实操方法:看板从0到1

4. 明确谁维护规则,避免看板逐渐失真

看板规则需要有维护责任人,通常由项目负责人、流程负责人或团队指定的管理员承担。维护者不必替所有成员更新任务,但要负责收集争议、确认规则变更、告知生效时间,并确保新成员能找到状态定义。

规则说明应尽量靠近成员实际工作的地方。若定义只存在于一次会议纪要中,过几周就很难查找。可以把简短说明放在团队工作约定、看板说明或任务模板中;具体放置方式取决于工具支持和团队习惯。

十、下一步怎么做:先完成一轮最小试跑

1. 今天就能开始的检查清单

如果你已经有一张看板,先不用急着改结构。抽取几张正在进行的任务,逐张检查它们是否有明确负责人、可判断的下一步动作和清楚的完成标准。再看当前状态是否能准确解释任务为何停留在那里。

  • 每个状态是否只表达一个主要阶段?
  • 成员能否说清任务进入这个状态的条件?
  • 当前责任人是否明确,任务停滞时由谁跟进?
  • 离开这个状态需要满足什么条件?
  • 等待、阻塞和返工是否有可追踪的表达方式?
  • 新增状态是否改变了责任、动作、验收或统计决策?
  • 是否安排了真实任务试跑和复盘时间?

2. 把看板调整控制在一次可验证的变化内

如果问题集中在“进行中”含义过宽,可以先拆出一个确实改变责任或下一步动作的阶段,而不是一次重做整张看板。记录调整前的问题、调整后的定义和观察口径,再给成员一段适应时间。

如果问题根源是任务输入不完整,就先改需求模板;如果根源是审核人没有处理时间,就先讨论审核责任和节奏;如果根源是等待外部反馈,就先明确跟进人。状态设计应该承接流程改进,而不是替代流程改进。

3. 最后的判断:状态少而清楚,比状态多而含糊更有用

自定义状态从0到1,最重要的不是找到一套看起来完整的标准模板,而是建立一套成员能共同执行、能暴露问题、也能根据证据调整的规则。好的状态设计让责任交接更清楚,让任务停滞更容易被发现,也让完成标准不再依赖个人猜测。

下一步,选一种最常见的任务类型,找几张真实任务卡片,画出实际路径;然后只保留真正改变责任、动作或验收要求的阶段,为每个阶段写清进入与退出条件。试跑后再决定哪些状态需要保留、合并或补充。看板不是为了让流程看起来复杂,而是为了让团队更少猜测、更多推进。

常见问题解答(FAQ)

1. 项目看板的自定义状态应该怎么设计?

我第一次搭建看板时,最容易想到的是先列出“待办、进行中、已完成”。但团队实际协作后,我发现任务还会经过审核、返工或等待确认,不确定这些环节是否都该单独设状态。

先选一种常见任务,按真实执行顺序写出从开始到交付的步骤,再挑出会改变下一步动作、责任人或验收要求的关键节点作为状态。每个状态都补充进入条件、当前责任人和退出条件;如果一个环节不会影响协作,通常不必单独设列。

2. 项目看板的状态设几个比较合适?

我担心状态太少会看不清任务进度,太多又会让成员不知道该把任务放在哪里。尤其是流程中既有审核、修改,也有等待外部反馈时,很难判断怎样取舍。

没有适用于所有团队的固定数量。先只保留能区分关键协作阶段的状态,再用真实任务试跑;如果成员频繁混淆相邻状态、任务经常跳过某列,或某列长期没有明确用途,就重新定义、合并或删除相关状态。

3. 任务卡在等待或阻塞时,应该新增一个状态吗?

我在项目里经常看到任务显示“进行中”,实际却是在等客户确认或其他成员提供资料。这样看板看起来有进展,但我不知道任务为什么没动、接下来该谁处理。

先看等待原因是否需要单独推动流程。如果等待会影响负责人或后续动作,可设置“等待确认”等状态;如果只是补充说明,也可以用标签或阻塞标记。无论采用哪种方式,都要记录阻塞原因、跟进责任人和下一步动作,并约定何时检查。

4. 自定义状态配置完成后,怎么判断看板是否好用?

我以前把状态栏配好就当作完成了,但实际使用时,成员还是会问任务该放哪一列,也有人不更新状态。我想知道应该观察哪些信号,才能判断是规则有问题还是团队没有按流程执行。

用一批真实任务试跑,并观察三类信号:成员是否反复询问状态含义、任务是否长期堆在某一列、任务是否经常跳过某个状态。前两种可能说明定义或流程瓶颈不清,后一种可能说明该状态没有实际价值;复盘时同时核对责任人和退出条件,再调整规则并告知团队。

核心关键词

读者评论

林
林亦辰

把“责任人、下一步动作、验收标准”作为拆分状态的依据,比照搬固定模板实用。状态列少一些,反而更容易让团队形成一致用法。

张
张安琪

文章提到等待反馈不一定要单独建状态,这点比较客观。若团队需要统计等待时间,单独呈现更方便;否则记录等待对象和复查时间也能解决问题。

苏
苏一凡

已完成”容易被不同成员理解成不同阶段。明确是否审核通过、是否完成交付,能减少任务过早关闭的情况。

龙
龙梓萱

五个问题适合拿来讨论,但文中的评分只是示例,实际团队还要结合任务量和维护习惯判断,不能单看分数决定状态数量。

朱
朱莉

用真实任务试跑再调整是个稳妥做法。尤其是审核和返工环节,先观察责任交接是否清楚,再决定是否新增状态,比一开始把流程拆得很细更省维护成本。

文章包含AI辅助创作:自定义状态怎么做?项目成员实操方法:看板从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/484601

赞 (0)
飞飞飞飞
已完成管理方法大全:项目成员看板入门指南落地清单
上一篇 43分钟前
待处理流程与规范:项目成员看板实操方法关键指标
下一篇 41分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
